围墙及门岗施工组织设计

合集下载

围墙及门卫工程施工组织设计

围墙及门卫工程施工组织设计

x新能源x动力电池项目围墙及门卫工程施工组织设计**************工程有限公司目录一、工程概况及施工组织总体设想二、施工总平面布置三、施工进度计划及各阶段进度的保证措施四、分项工程施工方案及关键施工技术、工程重点难点解决方案五、工程质量保证体系及措施六、安全文明及环境保护措施七、项目施工组织机构设置八、劳动力配备、机械、材料投入计划九、冬季施工及已有设施、管线的加固、保护等施工措施十、新技术、新产品、新工艺、新材料应用第一章总体概述:施工组织总体设想、方案及施工段划分编制说明一、编制原则和指导思想本施工组织设计是以本工程施工招标文件中规定的内容和国家《工程建设标准强制性条文》的有关规定,结合本工程的设计特点、功能要求、地区环境及施工条件,在遵循施工工艺的前提下编制的,是指导本工程施工活动的技术、经济文件。

科学合理地确定各分部分项工程之间的搭接、配合关系,及施工过程中的空间布置和时间排列、物资资源供应和消耗是编制本施工组织设计的原则,以“科学、经济、优质、高效”的指导思想为主题贯穿于本工程的施工组织和施工策划之中,满足业主对质量、工期的要求。

二、编制依据1、由x控股集团浙江衡远新能源科技有限公司发布的x新能源x动力电池项目围墙及门卫工程施工的《招标文件》2、x新能源x动力电池项目围墙及门卫工程全套施工图纸及有关技术文件和资料。

3、国家及省市颁布的有关市政工程施工验收规范、规程、质量检验评定标准、安全法规、文明施工规定及有关图集等。

4、公司企业的相关管理制度。

一、工程概况本工程为x新能源x动力电池项目围墙及门卫工程,门卫室建筑面积约500m2,围墙约2000 m采用通透式围墙,灰色铁艺栏杆(成品定制),两栏杆柱之间的距离为3.6m,栏杆柱基础为桩基础。

二、工程使用的施工及验收标准、规范(一)本工程执行国家现行房屋建筑工程施工等验收规范,包括材料的试验检验、施工技术操作规程、施工安全规程、质量检验及评定标准、竣工验收规范及试车规程等。

围墙大门施工组织计划方案

围墙大门施工组织计划方案

围墙大门施工组织计划方案
1. 前言
为了保证围墙大门施工的顺利进行,特制定本施工组织计划方案。

2. 施工组织及管理
2.1 项目经理
本项目的项目经理为李先生,负责项目的整体管理和协调工作。

2.2 设计师
由设计师刘小姐负责施工图纸的制作。

2.3 现场负责人
现场负责人由施工队长张先生担任,负责现场安全、环保、质
量等工作的组织实施和协调管理。

3. 安全管理
3.1 安全组织
项目部将成立安全领导小组,由项目经理担任组长,各部门负
责人、安全员等组成,负责项目安全组织、技术支持与监督等工作。

3.2 安全教育
项目部将进行安全教育,由专业安全人员讲解施工中的安全事项,确保施工人员具备安全意识和技能。

4. 质量管理
4.1 质量目标
本项目的质量目标是:达到国家规定的质量标准。

4.2 质量控制
本项目质量控制包括施工过程中的质量检查和竣工验收两部分。

施工过程中需进行针对性的检查,发现问题及时整改;竣工验收前
需进行全面检查,确保符合相关标准和规定。

5. 进度计划
5.1 施工进度
本项目预计施工周期为1个月。

具体施工进度会根据实际情况
进行调整。

5.2 工期安排
1. 地基处理:5天
2. 基础施工:5天
3. 主体结构施工:15天
4. 安装调试:5天
5. 竣工验收:1天
6. 总结
本文档是围墙大门施工组织计划方案,通过项目经理、现场负责人、安全管理、质量管理等多方面的安排和管理,确保了项目的顺利进行,达到了预定的质量和工期目标。

围墙大门工程施工组织设计157页

围墙大门工程施工组织设计157页

第一章主要施工方法1、工程概况本工程为***实验学校附属工程围墙、大门工程,计划工期30日历天,质量标准为合格。

1.1施工顺序1.1.1施工顺序及施工流向安排本工程施工遵循先地下、后地上,先结构、后装修的原则进行。

施工组织指挥要抓住关键环节,突出重点,土建、安装密切配合,互创条件、充分利用种类资源,搞好平行立体交叉施工,确保总体目标的实现。

本工程可提供的作业面较宽阔,按结构位置及劳动量大致相等的原则,在平面上分为二个流水段。

立体交叉流水施工,以达到最佳组合施工效果。

1.1.2.1围墙、大门基础工程施工顺序人工清槽(坑)→垫层→基础工程→上部结构。

1.1.2.2主体结构施工顺序主体结构施工一般为先施工竖向结构、后施工水平结构。

1.1.2.3铁艺安装等装饰工程施工顺序装饰工程施工可根据主体结构施工进度分阶段验收,提前进入装修工程的施工,并在不影响施工质量和现场文明施工的条件下,可采用上下立体交叉作业的形式进行。

1.2分部分项工程主要施工方法1.2.1施工测量1.2.1.1 测量该工程施工,工程定位放线采用经纬仪进行;轴线的引入采用经纬仪。

水平度控制采用水准仪。

施工施测严格按照现行《工程测量规范》要求进行,专业测量技术人员持证上岗,确保测量精度。

(1)测量的组织与准备本工程由富有经验的技术人员3人组成测量小组,负责本工程的测量放线工作。

所有的测量仪器均应经过校验,方可投入使用。

(2)平面控制以城市规划或建设单位指定的一个红线桩和一条红线边为准,用直角坐标法。

测设平面控制桩。

经过闭合后达到精度要求,即为平面控制标桩。

并据此测量出建筑物各轴线。

控制点测定后,在已有建筑物墙上或地面,应用红三角标记和注明轴线号;地面上的控制点采用木桩,并在四周浇筑混凝土加以保护,桩上刻十字作为桩点标志。

永久控制点埋于地下,红砖护砌120厚,上用砼板覆盖。

(3)标高控制本工程施工过程中,现场至少设立三个现场水准点,以控制和引测建筑物标高,并构成闭合图形,以便闭合校核。

围墙及门岗施工组织设计

围墙及门岗施工组织设计

***公司围墙及门岗大门工程施工组织设计编制人:审核人:审批人:**********公司 2015年6月30日目录第一章工程概况第二章项目组织机构第三章总体部署第四章施工方法第五章质量目标及保证措施第六章工期保证措施第七章成品、半成品保护第八章安全生产、文明施工、环境保护措施第九章成本控制措施第十章附录第一章工程概况1.1编制依据1.1.1《建筑地基基础工程施工质量验收规范》(GB502002-2002)1.1.2《混凝土结构工程施工质量验收规范》(GB50204-2002)1.1.3《砌体工程施工质量验收规范》(GB50203-2002)1.1.4《屋面工程质量验收规范》(GB50207-2002)1.1.5《建筑地面工程施工质量验收规范》(GB50209-2010)1.1.6《钢筋焊接及验收规范》(JGJ18-2003)1.1.7《建筑工程施工质量验收统一标准》(GB50300-2001)1.1.8《建筑电气工程施工质量验收规范》(GB50303-2002)1.2工程概况1.2.1工程名称:******公司围墙及门岗大门工程1.2.2本工程位于********,围墙全长161.7米。

1.2.3主体围墙高度在1.15—1.7米之间,砖基础高度为0.24米,下部为砌砖大放脚,(每5米设一道砖垛,高度为1.8米,采用标准灰砂砖砌筑,断面尺寸为0.24*0.24米。

)1.2.4墙基主要材料为MU15标准灰砂砖,用M7.5水泥砂浆粘结。

基槽宽度为0.7米,基础用C30混凝土浇筑。

墙间每隔75米设置一道伸缩缝,缝间距为0.03米。

为了防止雨季冲垮围墙,在距离围墙散水0.5米处以外开挖一条深0.5米,宽为1米的明排水沟。

1.2.5砖垛之间采用铁艺栏杆,高1.5米。

1.2.6工期初步计划用21天。

第二章项目组织机构职责分工项目经理:对本工程的质量、安全、效益、进度、文明施工等全面负责。

副经理:对本工程的质量、安全、施工进度负责。

围墙及大门施工方案

围墙及大门施工方案

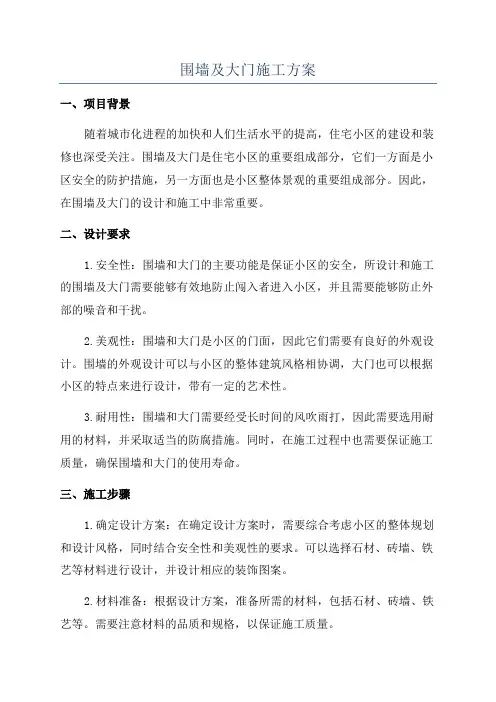

围墙及大门施工方案一、项目背景随着城市化进程的加快和人们生活水平的提高,住宅小区的建设和装修也深受关注。

围墙及大门是住宅小区的重要组成部分,它们一方面是小区安全的防护措施,另一方面也是小区整体景观的重要组成部分。

因此,在围墙及大门的设计和施工中非常重要。

二、设计要求1.安全性:围墙和大门的主要功能是保证小区的安全,所设计和施工的围墙及大门需要能够有效地防止闯入者进入小区,并且需要能够防止外部的噪音和干扰。

2.美观性:围墙和大门是小区的门面,因此它们需要有良好的外观设计。

围墙的外观设计可以与小区的整体建筑风格相协调,大门也可以根据小区的特点来进行设计,带有一定的艺术性。

3.耐用性:围墙和大门需要经受长时间的风吹雨打,因此需要选用耐用的材料,并采取适当的防腐措施。

同时,在施工过程中也需要保证施工质量,确保围墙和大门的使用寿命。

三、施工步骤1.确定设计方案:在确定设计方案时,需要综合考虑小区的整体规划和设计风格,同时结合安全性和美观性的要求。

可以选择石材、砖墙、铁艺等材料进行设计,并设计相应的装饰图案。

2.材料准备:根据设计方案,准备所需的材料,包括石材、砖墙、铁艺等。

需要注意材料的品质和规格,以保证施工质量。

3.围墙施工:按照设计方案开始围墙的施工,可以选择石材或砖墙进行施工。

首先,需要进行基坑的挖掘和地基的浇筑,然后按照设计要求进行墙体的砌筑和抹灰。

在施工过程中,需要注意墙体的垂直度和水平度,确保施工质量。

4.大门施工:大门的施工可以选择铁艺或其他材料进行。

首先,需要按照设计要求制作大门的构架和装饰部件,然后进行喷漆和防腐处理。

最后,按照设计要求进行安装和使用。

5.验收和保养:在施工完成后,需要进行围墙和大门的验收工作,确保施工质量和安全性。

同时,还需要进行定期的保养工作,包括清洁围墙和大门的表面污垢,修复破损部分等。

四、施工预算根据围墙和大门的具体要求,可以进行施工预算的制定。

预算主要包括材料费用、人工费用和设备费用。

围墙大门工程施工组织设计

围墙大门工程施工组织设计

一、工程概况1。

1 工程概况1、工程名称:2*5000t/d熟料水泥生产线工程(一期)B16-围墙及大门2、建设单位:新疆天山水泥股份有限公司3、建设地点:乌鲁木齐市东南22km达坂城区白杨沟村4、工程概述本工程为砖混结构,建筑面积30平米。

5、结构概述本工程建筑物建筑面积30平米,结构型式为砖混结构。

主要结构材料:1.垫层、条形基础为混凝土;砌体工程为普通烧结砖砌筑。

1.2 施工准备1、根据现场的实际情况,结合本工程的特点,经研究确定本工程施工总平面布置图(后附图示),其中应首先解决施工现场“三通一平”工作,修建场内临时施工道路,搭建临建设施,引设电缆,布设用水管道及用电线路。

2、施工现场的砂石堆场附近应加以硬化.3、组织会审并完善纪要,制定各分项工程的施工方案和方法,进行各级技术交底和安全交底。

方案、交底要切实可行,符合规范及设计图纸要求。

4、根据甲方提供的高程点,引测埋设水准点;根据甲方提供的总平面图完成该工程放线定位作业。

5、完善项目部领导班子,搞好分工合作、劳力调配,以专业班组为单位,按各阶段需要组织班组进场.6、原材料、周转材料应每月制定材料进场计划,并在每月30日以前报送材料设备科,施工机具、检测设备等按计划先后进场。

7、对进场的水泥、钢材、砂、石、砖等原材料应及时取样送检,并及时申请砂浆配合比。

1.3 施工部署1、指导思想:选派施工经验丰富,技术水平高,业务熟练、重质量守信誉的项目经理及项目管理人员,负责本工程现场的施工组织及管理工作,精心组织、科学管理,确保工程按设计及现行规范、规程的要求优质、高速、高效、安全地完成施工任务。

2、施工阶段的划分:第一阶段:施工准备阶段.包括设备进场、临时设施搭设、临时供水、临时供电线路敷设、材料进场等。

第二阶段:全面施工阶段。

第三阶段:竣工验收阶段.第四阶段:回访、保修阶段。

3、施工顺序安排:本工程施工遵循先地下后地上、先结构、后装修的原则。

屋面整体一次施工.内外墙装修按从上往下的施工顺序进行施工。

(经典)厂区围墙大门工程施工组织设计方案

(经典)厂区围墙大门工程施工组织设计方案

目录1.编制依据 (1)2.工程概况 (1)3.施工准备 (2)3.1. 技术准备 (2)3.2. 施工进度计划 (2)3.3. 主要设备计划 (2)3.4. 劳动力计划: (3)4.方案选择 (3)5.施工工艺 (5)5.1. 土方开挖 (5)5.2. 土方回填 (7)5.3. 独立柱、基础、梁施工 (7)5.4. 围墙砌体施工 (9)5.5. 粉刷施工 (10)5.6. 涂料施工 (12)5.7. 面砖施工 (15)5.8. 铁艺围墙施工 (18)5.9. 石材幕墙施工 (18)6.各项管理保证措施 (18)6.1. 工期保证措施 (18)6.2. 质量保证措施 (18)6.3. 安全施工技术措施 (19)6.4. 环境保护措施 (19)6.5. 现场文明施工管理 (20)1.编制依据1、业主发放的围墙分段及±0.000标高平面图、厂区用地红线图及现场坐标点交接资料(只有业主代表签字)。

2、《工程测量规范》GB50026-93。

3、《建筑地基基础工程施工质量验收规范》GB50202-2002。

4、《砌体工程施工质量验收规范》GBJ50203-2002。

5、《混凝土结构工程施工质量验收规范》GB50204-2002。

6、《建筑工程施工质量验收统一标准》GB50300—2001。

7、《建筑装饰装修工程质量验收规范》GB50210-2002。

8、《金属与石材幕墙工程技术规范》(JGJ133-2001)9、《多孔砖砌体结构技术规范》JGJ 137- 20012.工程概况本工程围墙及大门工程,由砖砌实体围墙、镂空铁艺围墙、大门三部分组成,根据业主要求西、南面为镂空围墙,北、东面为实体围墙,正大门位于西面偏北位置(详见围墙平面图)。

围墙基础为砖砌条形基础,不设地梁,±0.000以下为MU10实心粘土砖,±0.000以上为实心砖砌筑,在回填土厚度大于1米的地段采用独立柱基加地梁的方式将围墙基础坐到老土层上。

围墙大门施工组织设计方案

围墙大门施工组织设计方案

围墙大门施工方案审批页批准:审核:编制:目录1、工程概况2、编制依据3、施工准备4、施工措施4.1、施工方案4.2、施工方法5、施工机具一览表6、组织机构7、施工质量保证措施8、施工安全保证措施9、文明施工保证措施1.工程概况********工程站区围墙长共计424m,西面(大门正面)为铁艺围栏,围栏砖垛采用MU10砖,M10水泥沙浆砌筑,1:2水泥浆抹面20厚;墙面外挂花岗岩蘑菇石,围栏采用喷黑漆铁栏杆;东、南、北面围墙采用MU10砖,M10水泥砂浆进行砌筑,1:2水泥砂浆抹面20厚;墙面喷涂,喷涂色彩自定,但应与全站色彩相协调。

伸缩缝间距20m,缝宽20mm,墙面采用不锈钢U型压条封闭,墙内填充膨胀防火泡沫。

伸缩缝设置同围墙。

围墙基础采用MU20块石、M10水泥沙浆砌筑,伸缩缝位置与围墙或栏杆相同。

围墙顶部压顶采用C25混凝土预制块,顶部预制块尺寸2250×250×50,构造配筋,隔栅预制块250×190×50,隔栅用1:2水泥沙浆坐浆后安装。

挡土墙采用强度不低于MU20块石,M10水泥沙浆砌筑,墙面用M10水泥沙浆勾凹缝,墙顶用M10水泥沙浆抹面20厚。

挡土墙均沿线路方向每隔20m设伸缩缝一道,缝宽20mm;伸缩缝、沉降缝中用沥青麻丝沿墙内、外、顶三方填塞,深度不小于150mm。

地基处理为三七灰土300厚,上做100厚C15垫层,基底土压实系数要求大于0.95。

大门采用单向电动推拉大门,宽6m,两边各有3m(长)×3m(高)墙和6m(长)×3m(高)墙与围栏相连,大门外两侧均为灰色或绿色复合铝塑板。

根据现场场平后的地形条件,场地较为平坦,具备施工条件。

2.编制依据2.1********工程:站区围墙与大门施工图。

2.2 图纸会审纪要2.3火电施工质量检验评定标准(土建工程篇)2.4《混凝土结构施工质量验收规范》GB50204-20022.5《砌体工程施工质量验收规范》(GB50203-2002)2.6《建筑地基基础工程施工质量验收规范》(GB50202-2002)3.施工准备3.1认真熟悉图纸,熟悉了解设计的具体意图、所使用的规范、规程等,熟悉操作规程和具体施工方法,对材料进行检测。

围墙及大门施工方案

围墙及大门施工方案

围墙及大门施工方案1. 引言本文档旨在提供围墙及大门的施工方案,包括所需材料、施工步骤和注意事项,以确保施工过程顺利进行并最终实现预期目标。

2. 项目概述本项目涉及围墙和大门的施工,目标是建造一个安全、美观的围墙系统,同时提供一个耐用可靠的大门。

3. 材料清单在开始施工前,需要准备以下材料:•混凝土、砖块或栅栏材料,根据设计需求选择;•水泥、沙子、砂石等建筑材料;•铁材或木材,用于大门制作;•施工工具,如锤子、扳手、切割机等;•地基处理工具,如挖掘机、推土机等。

4. 施工步骤4.1 准备工作•根据设计方案,确保施工场地的准备工作已完成,地基清理干净,平整有序;•将所需的所有材料和施工工具准备齐全,并按照安全规范进行妥善存放;•针对围墙和大门的施工范围,确定施工区域的界限,确保安全施工。

4.2 围墙施工1.在围墙的四个角落处,使用挖掘机或挖掘工具挖深度约为50厘米的基础坑;2.在基础坑中倒入一定比例的水泥和沙子,并加入适量水搅拌成均匀的混合物;3.将预制的混凝土板或砖块放置在基础坑内,并使用水平仪调整其水平度;4.将混凝土板或砖块依次连接起来,使用水泥砂浆进行粘贴,确保围墙结构坚固可靠;5.根据需要,在围墙上增加装饰物,如栅栏、花坛等;6.混凝土围墙需要等待足够时间来确保其完全干燥和固定。

4.3 大门施工1.根据设计方案,准备所需的铁材或木材,并按照设计要求进行切割加工;2.安装大门的支撑结构,确保其稳固;3.将预制的门扇或铁艺门安装在支撑结构上,调整门扇的位置和角度;4.加装门锁、门把手等配件,确保大门的功能完备;5.进行大门的涂漆或喷涂工作,以保护门体,并使其与围墙匹配;6.大门安装完毕后,检查其开关是否灵活、密封是否良好。

5. 注意事项在进行围墙及大门施工时,需要注意以下几点:•遵循建筑安全规范,确保施工过程的安全性;•确保所使用的材料质量符合相关标准,以保证围墙和大门的耐用性;•严格按照设计方案进行施工,确保施工质量;•混凝土围墙在施工后需要进行充分的养护;•在安装大门时,注意调整门扇的水平度和垂直度,确保开关顺畅;•注意施工现场的清洁与整理,确保施工环境整洁。

围墙及大门施工方案

围墙及大门施工方案

围墙及大门施工方案目录一、前言 (2)1.1 编制依据 (2)1.2 工程概况 (3)二、围墙设计 (4)2.1 设计原则与要求 (5)2.2 围墙结构形式 (6)2.3 围墙材料选择 (7)2.4 围墙功能设置 (8)三、大门设计 (9)3.1 设计原则与要求 (11)3.2 大门结构形式 (11)3.3 大门材料选择 (13)3.4 大门功能设置 (14)四、施工准备 (15)4.1 施工材料准备 (16)4.2 施工设备准备 (17)4.3 施工人员组织 (18)4.4 施工现场布置 (20)五、围墙施工 (21)5.1 土建工程 (22)5.2 砌筑工程 (24)5.3 防水工程 (25)5.4 围墙装饰 (26)六、大门施工 (27)6.1 基础施工 (29)6.2 主体结构安装 (30)6.3 防腐处理 (31)6.4 大门表面装饰 (32)七、验收与移交 (33)7.1 工程质量验收标准 (34)7.2 工程验收流程 (35)7.3 工程移交 (36)八、后期维护与管理 (37)8.1 维护内容与标准 (38)8.2 管理职责与制度 (40)8.3 安全注意事项 (41)一、前言我们充分认识到围墙和大门在安全防护、空间界定以及整体环境美观度方面的重要作用。

本方案在规划之初,就明确了以高标准、高质量为基准,确保每一项细节都符合行业规范及安全标准。

我们强调施工过程中的科学性和合理性,本方案详细规划了施工流程、施工方法、技术要求和质量控制等关键内容,以确保施工过程规范有序,保障施工效率和质量。

我们对项目的可持续性发展予以重视,在材料选择、施工工艺等方面,我们均注重环保与节能,力求实现经济效益与社会效益的双赢。

我们承诺在施工过程中始终秉持客户至上的服务理念,对于客户的意见和建议予以高度重视和积极响应。

我们将竭尽全力,确保工程的顺利推进,并为项目最终的成功奠定坚实的基础。

本围墙及大门施工方案的制定旨在提供一个明确、全面的指导方向,确保项目的顺利进行并满足客户的期望。

围墙及大门工程施工方案

围墙及大门工程施工方案

一、工程概况本工程为某住宅小区围墙及大门建设,位于市区某住宅小区内。

围墙全长约500米,大门两座,分别为小区主入口和次入口。

围墙采用红砖砌筑,大门采用钢制结构,配以自动感应门系统。

施工工期为60天。

二、施工准备1. 组织准备(1)成立工程领导小组,负责工程的组织、协调和监督。

(2)组建专业施工队伍,包括砌筑工、电工、木工等。

(3)进行施工技术培训,确保施工人员掌握相关技能。

2. 材料准备(1)红砖:选用强度等级为MU10的红砖,尺寸为240mm×115mm×53mm。

(2)水泥:选用强度等级为32.5号的普通硅酸盐水泥。

(3)砂:选用中粗砂,粒径在0.5mm至1.5mm之间。

(4)钢筋:选用HPB300级钢筋,直径为6mm。

(5)钢材:选用Q235-A级钢材,用于大门框架结构。

(6)其他材料:水泥砂浆、密封胶、涂料等。

3. 施工设备准备(1)砌筑工具:砖刀、水平尺、线锤、砖夹等。

(2)混凝土搅拌机、运输车、泵车等。

(3)电焊机、切割机、钻机等。

(4)电动工具:电钻、电锯、电刨等。

三、施工工艺1. 围墙施工(1)基础处理:对地基进行平整,清除杂草、杂物,确保地基坚实。

(2)基础施工:按照设计图纸要求,浇筑混凝土基础,确保基础尺寸准确。

(3)砌筑:按照砌筑规范,进行红砖砌筑,要求砌体垂直、平整、牢固。

(4)抹灰:在砌筑完成后,对墙体进行抹灰处理,确保墙面平整、光滑。

2. 大门施工(1)大门框架:按照设计图纸要求,采用钢材进行框架焊接,确保结构稳固。

(2)门扇制作:门扇采用钢制结构,表面喷漆处理,确保美观耐用。

(3)自动感应门系统安装:按照厂家要求,进行自动感应门系统的安装调试,确保系统正常运行。

四、施工进度安排1. 第1-10天:完成基础处理、基础施工、大门框架焊接。

2. 第11-20天:完成大门门扇制作、自动感应门系统安装。

3. 第21-30天:完成围墙砌筑、抹灰。

4. 第31-40天:进行围墙、大门的验收和整改。

围墙及大门施工方案

围墙及大门施工方案

围墙及大门施工方案围墙及大门的施工方案是建造围墙及大门的具体实施计划。

以下是一个700字的围墙及大门施工方案范例:一、施工前准备1. 测量场地:首先要测量场地的尺寸和形状,确保施工前的准确度。

2. 场地清理:清除场地上的杂草和垃圾,确保施工的顺利进行。

3. 配置施工用具:准备好所需的工具和设备,如挖掘机、推土机、水泥搅拌机等。

二、围墙施工1. 基础施工:根据设计图纸,挖掘围墙基础,并借助挖掘机等设备进行必要的土方工程。

2. 基础加固:在基础挖掘完毕后,进行基础加固工作,如填充砂石、铺设钢筋等,以增强基础的稳定性。

3. 砌墙:根据设计图纸和规范要求,采用合适的砌筑材料和砌筑方法,逐层进行围墙砌筑。

墙体应垂直、平整,并且根据需要设置门洞和窗户。

4. 涂刷防水层:等待围墙砌筑完成后,涂刷防水层,以提高围墙的防潮性能和耐久性。

三、大门施工1. 设计定位:根据设计要求,在围墙上确定大门的位置和尺寸。

2. 安装门框:在门洞的两侧固定门框,并使用水平仪确保门框的水平和垂直。

3. 安装门扇:根据门框的尺寸,安装合适的门扇,并确保门扇的开启和关闭灵活顺畅。

4. 安装门锁:选择并安装门锁和配件,以确保大门的安全性。

5. 其他装饰:根据设计需求,进行必要的门饰品安装,如门铃、门牌等。

四、验收及维护1. 验收:在施工完成后,对围墙及大门进行检查和验收,确保施工符合设计图纸要求和技术规范。

2. 维护:定期检查围墙和大门的状况,及时修复损坏,保持其良好的使用状态。

3. 安全意识:提醒用户注意围墙和大门的安全使用,避免不必要的事故发生。

以上是一个围墙及大门施工方案的简要描述。

根据实际情况和要求,施工方案的具体内容和步骤可能有所不同。

在具体的施工过程中,还需根据现场实际情况进行合理的调整和安排。

围墙工程施工组织

围墙工程施工组织

围墙工程施工组织设计一、工程概况本工程为XX公司围墙工程,围墙长度约为XX米,宽度约为XX米,高度约为XX米,采用XX材料建造。

工程地点位于XX地区,施工期间需确保工程质量、安全、进度等方面的要求。

二、施工组织设计1. 施工准备(1)根据施工图纸及设计要求,编制详细的施工方案和施工进度计划。

(2)组织施工人员学习施工方案和安全生产知识,进行技术交底和安全培训。

(3)准备施工所需的原材料、机械设备、工具等。

(4)办理施工许可等相关手续,确保施工顺利进行。

2. 施工流程(1)测量放线:根据设计图纸,进行围墙基础位置的测量放线,确保围墙的准确位置和垂直度。

(2)基础施工:开挖基槽,浇筑基础混凝土,安装钢筋,砌筑砖基础。

(3)墙体施工:按照设计要求,分层砌筑墙体,注意墙体的饱满度和垂直度。

(4)压顶施工:浇筑钢筋混凝土压顶,注意控制混凝土的强度和表面平整度。

(5)装饰施工:对围墙表面进行抹灰、涂料等装饰处理,确保围墙的美观和耐久性。

(6)验收移交:工程完成后,组织相关单位进行验收,确保工程质量符合设计要求。

3. 施工措施(1)质量控制:严格把控施工过程中的各个环节,确保工程质量符合设计要求。

(2)安全管理:制定完善的安全生产措施,加强施工现场的安全巡查和监控,防止安全事故的发生。

(3)进度控制:按照施工进度计划,合理安排施工人员、材料和机械设备的使用,确保工程按时完成。

(4)环境保护:做好施工现场的环保工作,严格执行环保法规,减少施工对环境的影响。

4. 施工组织管理(1)建立健全施工组织管理体系,明确各岗位职责,确保施工过程的顺利进行。

(2)加强施工现场的协调和沟通,及时解决施工过程中出现的问题。

(3)做好施工资料的收集和归档工作,确保施工过程的可追溯性。

三、施工要求1. 施工人员要求:具备相应的技能和资质,熟悉施工工艺和操作规程。

2. 材料要求:符合设计要求和国家标准,具备相应的出场合格证明和检测报告。

围墙大门施工组织设计

围墙大门施工组织设计

一、总体概况1、项目概况1.1、工程名称:济宁市任城区安全生产监督管理局济北高新技术产业园公共消防站围墙大门工程1.2、编制目的、宗旨编制的指导思想是:编制时为业主着想,施工时对业主负责,竣工时让业主满意,同时在经济上合理,技术上可靠的前提下,保质、保量、保工期。

1.3、编制依据本工程施工组织设计编制依据是国家现行规范、规程、标准;GB/T19001-2000质量标准;业主提供的施工图。

并结合以往施工同类工程特点、经验材料,我公司施工能力、技术装备状况制定的。

1.4、本工程采用规范标准《工程测量规范》 GB50026-93《建筑地面工程施工质量验收规范》 GB50209-2002《建筑地基基础工程施工质量验收规范》 GB50202-2002《混凝土结构工程施工质量验收规范》 GB50204-2002《建筑电气工程施工质量验收规范》 GB50303-2002《建筑工程施工质量验收统一标准》 GB50300-2001《建筑机械使用安全技术规程》 JGJ33-2001《砌体工程施工质量验收规范》 GB50203-20021.5、工程概况1.5.1概况本工程济北高新技术产业园公共消防站围墙大门工程,位于济北高新技术产业园内,围墙有砼垫层、机制砖基础。

基础部分采用C15基础垫层和土0.00米以下采用M7.5水泥砂浆砌筑。

土0.00以上采用M7.5水泥混合砂浆砌筑水泥砂制砖。

墙面水泥砂浆抹灰,外贴墙面瓷砖,部分为铁艺围墙。

1.5.1..1工程建设地点:济北高新技术产业园内1.5.1..2现场施工条件:交通便利,施工用水用电满足施工要求,具备开工条件1.5.2质量、工期要求:要求质量:合格。

要求工期:2017年6月1开工,2017年6月15竣工,工期日历天数为15天。

1.5.3施工范围土建:墙面水泥砂浆抹灰外贴墙面瓷砖铁艺围护:按图纸完成电气:按图纸完成。

1.6、总体施工部署1.6.1总体指导思想对本工程我公司将选派优秀的施工管理和技术人员,组织精干的项目部,选择有同类工程施工经验的施工队伍,全力以赴组织施工,并与业主精诚合作,信守承诺,以一流的质量、一流的速度、一流的技术、一流的管理和服务,确保工程优质、高效、安全顺利完成。

围墙大门工程施工组织(3篇)

围墙大门工程施工组织(3篇)

第1篇一、工程概况本工程为XX地区某住宅小区围墙大门施工项目,主要包括围墙、大门、门卫室等设施的建造。

工程地点位于XX市XX区XX路XX号,占地面积约为XXX平方米。

本工程总投资约XXX万元,工期为XXX天。

二、施工组织1. 施工准备(1)人员组织:成立围墙大门施工项目部,由项目经理、施工员、质量员、安全员等组成。

项目经理负责全面协调施工,确保工程顺利进行。

(2)材料准备:根据设计图纸,准备所需材料,如钢筋、水泥、砂石、砖块、门窗、涂料等。

确保材料质量符合国家标准。

(3)机械设备:配备挖掘机、推土机、搅拌机、吊车、切割机等机械设备,以满足施工需求。

2. 施工方案(1)围墙施工:1)测量放线:根据设计图纸,进行测量放线,确保围墙位置准确。

2)基础施工:采用钢筋混凝土基础,根据设计要求进行开挖、垫层、浇筑等工序。

3)墙体施工:采用砖砌墙体,按照设计要求进行砌筑,确保墙体牢固、平整。

4)饰面施工:采用涂料、石材等饰面材料,按照设计要求进行施工。

(2)大门施工:1)门体制作:根据设计要求,制作门体,确保门体尺寸准确、结构牢固。

2)门框安装:在墙体上预留门框位置,安装门框,确保门框水平、垂直。

3)门扇安装:安装门扇,调整门扇与门框的间隙,确保门扇开关顺畅。

(3)门卫室施工:1)基础施工:采用钢筋混凝土基础,根据设计要求进行开挖、垫层、浇筑等工序。

2)墙体施工:采用砖砌墙体,按照设计要求进行砌筑,确保墙体牢固、平整。

3)屋面施工:采用轻钢屋面,按照设计要求进行施工。

4)门窗安装:安装门窗,调整门窗与墙体、屋面的间隙,确保门窗开关顺畅。

3. 施工进度计划根据工程量、人员、设备等因素,制定施工进度计划,确保工程按期完成。

4. 质量控制(1)严格按照设计图纸和施工规范进行施工,确保工程质量。

(2)对施工过程中的关键工序进行监督检查,确保施工质量。

(3)对已完成的工程进行验收,确保工程质量达到要求。

5. 安全生产(1)建立健全安全生产责任制,确保施工安全。

围墙及大门施工方案

围墙及大门施工方案

围墙及大门施工方案在建造一个房屋或者土地的项目中,围墙及大门的施工方案非常重要。

围墙是房屋或土地边界的重要组成部分,它不仅提供了安全防护,还能起到装饰和隔离的作用。

大门则是进入房屋或土地的主要通道,它需要结实耐用且易于开启。

围墙施工方案材料选择围墙的材料选择应根据环境和预算来进行考虑。

常见的围墙材料有砖墙、木板墙、铁艺围墙等。

在选择围墙材料时,需要考虑材料的耐久性、外观和维护成本。

施工步骤1.清理工作:在围墙施工之前,需要清理施工区域,确保围墙基础能够平整坚固。

2.基础施工:围墙的稳固性取决于基础的施工质量。

一般情况下,需要挖掘基础坑,浇筑混凝土基础。

3.墙体搭建:根据设计图纸,进行墙体的搭建工作。

墙体的砌筑应该垂直水平,砖块之间要留有适当的间隙。

4.粉刷装饰:围墙搭建完成后,可以进行粉刷和装饰工作,使围墙更加美观。

大门施工方案材料选择大门的材料选择也是影响外观和耐用性的重要因素。

常见的大门材料有铁艺大门、木制大门、塑钢大门等。

根据风格和使用环境来选择合适的材料。

施工步骤1.门框安装:首先安装门框,确保门框垂直水平。

2.门扇安装:将门扇放置在门框上,调整门扇与门框之间的间隙,确保能够顺畅开合。

3.门锁安装:安装好门扇后,安装门锁和门把手,保证门的安全性。

4.调整和润色:最后进行门的调整,确保门开合自如,同时对门进行润色和装饰。

围墙及大门的施工方案是整个建筑项目中不可或缺的一环。

只有在施工过程中认真设计、精心施工,才能保证围墙及大门的质量和安全性。

通过选择适合的材料和严格按照施工步骤执行,可以确保围墙及大门的长期使用效果。

围墙大门施工组织设计

围墙大门施工组织设计

目录第一章编制依据及说明 (1)1.1合同 (1)1.2工程设计图纸 (1)1.3国家相关规范、标准及文件 (1)1.4相关法律、法规 (1)1.5编制说明 (2)第二章工程概况 (3)2.1工程概况 (3)2.2工程特点 (3)第三章实施部署 (4)3.1施工管理目标 (4)3.2项目管理组织机构 (4)第四章施工进度计划 (6)4.1施工前调查 (6)4.2施工前安全培训 (6)4.3人员准备要求 (6)第五章施工准备 (7)5.1施工顺序 (7)5.2施工测量 (8)5.3围墙施工图 (8)5.4土方开挖 (8)5.5模板工程 (9)5.6钢筋工程 (10)5.7混凝土工程 (11)5.8砌筑工程 (13)第六章主要施工方案................ 错误!未定义书签。

6.1. 施工总平面布置原则 (13)6.2施工平面布置 (14)第七章冬、雨季施工措施 (14)7.1雨季施工措施 (14)7.2冬季施工措施 (14)第八章质量保证措施 (14)第九章安全保证措施 (15)第十章进度保证措施 (16)第一章编制依据及说明1.1 合同1.2 工程设计图纸1.3 国家相关规范、标准及文件1.4 相关法律、法规1.5 编制说明本工程的施工,将在我公司的统一协调下,以公司自有力量为骨干,组织项目经理部,以项目经理为核心,充分发挥公司的整体优势,以全面质量管理为中心环节,以专业管理和计算机管理相结合,以合同管理为依据,对工程项目进行全过程全方位的计划,组织管理协调与控制,出色实现质量方针、质量目标以及对业主的承诺,如期向业主交付一个精品工程。

我们将选派优秀的管理人员,技术骨干和有创优施工经验的施工队伍,承担本工程的施工。

施工过程中我们将严格按照项目法进行施工管理,实行项目经理负责制,对本工程实施全面的全过程的管理。

项目组织机构详见项目经理部组织机构。

我公司愿负起应有的责任,优质、高速、安全、文明地完成本工程的施工任务。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
第一章 工程概况
1.1编制依据
1.1.1《建筑地基基础工程施工质量验收规范》(GB502002-2002)
1..1.3《砌体工程施工质量验收规范》(GB50203-2002)
1.1.4《屋面工程质量验收规范》(GB50207-2002)
1.1.5《建筑地面工程施工质量验收规范》(GB50209-2010)
1.1.6《钢筋焊接及验收规范》(JGJ18-2003)
1.1.7《建筑工程施工质量验收统一标准》(GB50300-2001)
1.1.8《建筑电气工程施工质量验收规范》(GB50303-2002)
1.2工程概况ﻫ1.2.1工程名称:******公司围墙及门岗大门工程
1.2.5砖垛之间采用铁艺栏杆,高1.5米。
1.2.6工期初步计划用21天。
第二章 项目组织机构
职责分工
项目经理:对本工程的质量、安全、效益、进度、文明施工等全面负责。
副经理:对本工程的质量、安全、施工进度负责。
技术负责人:协助项目经理抓好现场的生产管理,主持编制施工组织设计、质量等技术文件,对工程技术管理工作负责,组织分部分项工程的质量验收工作。
本工程质量控制关键部位为门岗房建工程的基础砼强度、墙体垂直度平整度、门岗圈梁屋顶浇筑砼强度、屋顶防水,铁艺安装要直顺、牢固等。
3.3.2施工总体安排
施工、技术、预算及材料供应的准备
(1)检查规划红线桩,引出控制桩,建立现场测量控制网,并且校核,做到准确无误。
(2)组织图纸学习,进行图纸设计交底,做好模板支护、钢筋网片绑扎、浇筑部位的振捣及养护等施工技交底。
因邢左公路(323省道)扩建,我厂门岗及部分围墙位于红线范围内需要拆除。为了确保在拆除施工中,过往车辆及行人的安全,采取半封闭拆除施工。鉴于墙体的高度及厚度,我们采用挖掘机结合部分人力拆除。对拆除人员进行安全技术交底,以防安全事故发生。
4.2.1.2主要施工方法
需要人工拆除的部分要严守安全前提,拆除中应尽量划小拆除单元,严禁大面积,大重载的拆除,确保施工安全。
3.3关键工期、质量控制节点部署
本工程预定于2015年6月30日开工,2015年7月20日竣工,工期为21天,主体结构工程于2015年7月15日前完成。整体完工日期以实际完成日期为准。各工序按施工时间进度表为准进行倒排,合理安排搭接施工工序,确保关键工期控制按时完成。
3.3.1关键质量控制点部署
根据施工质量总目标,对工程施工质量明确技术交底确保工程质量合格。为保证工程质量明确施工班组作业标准,对影响工程质量的关键部位设置施工质量控制点,以加强对其进行质量控制。
1.2.2本工程位于********,围墙全长161.7米。
1.2.3主体围墙高度在1.15—1.7米之间,砖基础高度为0.24米,下部为砌砖大放脚,(每5米设一道砖垛,高度为1.8米,采用标准灰砂砖砌筑,断面尺寸为0.24*0.24米。)
1.2.4墙基主要材料为MU15标准灰砂砖,用M7.5水泥砂浆粘结。基槽宽度为0.7米,基础用C30混凝土浇筑。墙间每隔75米设置一道伸缩缝,缝间距为0.03米。为了防止雨季冲垮围墙,在距离围墙散水0.5米处以外开挖一条深0.5米,宽为1米的明排水沟。
3.1.3在平面交通上,要尽量避免施工材料存放与安装对其它生产生活人员的干扰。
3.1.4施工总平面布置应符合现场卫生、环保及安全技术要求,并满足消防要求。
3.1.5具体布置分区明确,便于文明施工和现场管理。
3.2施工现场总平面管理
3.2.1总平面管理原则
根据施工图纸设计及各分阶段布置,以充分保障阶段施工为重点;保证工程的顺利完成为目标。
全体施工人员必须严格按照本措施组织施工、统一领导、绝不允许违章操作、违章指挥、违反安全劳动纪律、认真执行安全操作规程,精心组织、精心施工、圆满完成本次拆除任务。
4.3建设
4.3.1围墙、门垛建设
(1)土方开挖采用小型挖掘机与人工开挖,基础底面各留0.6米的宽度作为施工工作面,基槽开挖后进行清底。
(2)基础采用C30砼,现场搅拌,基槽验收合格后,即可在其上进行墙体砌筑。
(3)基础砌砖体用MU15标准灰砂砖,采用满丁满条砌筑,砌筑砂浆M7.5。
(4)砖垛施工:砖垛截面尺寸0.24*0.24米,高1.8米,砖垛间距5.0米,砌砖体用MU15标准灰砂砖,砌筑砂浆M7.5。砌筑砖垛时要保证预埋铁件位置准确并安装牢固,脚手架采用移动式脚手架。
(5)围墙、门垛要求墙体直顺、平整,门垛要求内实外美,轨道平滑。
(3)组织人员落实好原材料供应。
(4)制订施工进度,将主要责任落实到人,保证关键工序的顺利进行。
第四章 施工方法
4.1施工方案
4.1.1施工顺序
拆除→测量放线→修临时路→挖基础土方→垫层→砖基础→回填土→砌砖垛下预埋件→安装铁艺栏杆→墙体装饰→屋顶防水
4.2主要项目施工方法
4.2.1拆除
4.2.1.1拆除方案:
***公司围墙及门岗大门工程






编制人:
审核人:
审批人:
**********公司
2015年6月30日
目 录
第一章工程概况
第二章项目组织机构
第三章总体部署
第四章施工方法
第五章质量目标及保证措施
第六章工期保证措施
第七章成品、半成品保护
第八章安全生产、文明施工、环境保护措施
第九章成本控制措施
第十章附录
施工员:负责按照图纸及施工规范落实好施工进度,保证工程质量。
质检员:负责分部、分项工程施工方案的编制、实施、工程测量及质量检查,分项、分部工程质量验收及本工程取样试验、计量工作。
安全员:负责本工程安全生产教育、培训、管理,场地的文明施工,设备的日常保养和维修。
材料员:负责材料、设备的计划、采购、保管。
核算员:负责本工程用款计划及控制劳资管理及成本核算等。
第三章 总体部署
3.1施工总平面布置原则
施工总平面布置,将直接关系到施工总计划的实施及安全文明施工管理水平的高低。为保证现场施工顺利进行,将按以下原则进行平面布置;
3.1.1在满足施工要求的前提下,尽量节约用地,减少临建设施数量。
3.1.2在保证场内运输畅通和满足施工对原材料和半成品堆放要求的前提下,尽量减少场内运输,特别是二次倒运。
