安全文明施工通知单
安全文明施工整改通知单及回复(优秀5篇)
安全文明施工整改通知单及回复(优秀5篇)工程质量整改通知单回复篇一工程整改通知单回复质量:1、已把钢筋原材移至硬化的钢筋场地,并对半成品钢筋丝扣进行彩条布覆盖。
2、已对地下防水搭接粘接不牢的地方重新施工、粘接。
3、已对筏板钢筋上筋保护层厚度不匀的地方进行重新调整,并针对马凳筋规格和间距与方案不符,方案与施组不符问题对方案进行了调整。
安全:1、已对现场土层地面进行全面检查,对未覆盖部分进行了覆盖。
2、已联系车辆冲洗设备厂商,对其进行维修。
3、要求未进行硬化区域不得存放钢筋及半成品。
4、已按规范要求对木材存放区合理安放灭火器材。
5、已对现场开关箱及用电设备进行全面排查,规范临电设备。
6、现场二级箱直接连接设备已加合格可用的三级箱进行了整改。
7、已对开关箱周围进行清理,对积水进行了排出。
8、已对现场全部电缆进行了套管绝缘处理,并清除了现场积水。
9、现场已对不足1.2m栏杆进行更换,并加了密目网。
10、已在现场宣教中心及人防槽底设立了安全通道。
机械:1、已联系塔吊分包对现场塔式起重机底脚螺栓缺失问题进行了2、已对塔机进行了重复接地。
3、已对塔机主电缆与塔身之间进行了穿套管绝缘处理。
4、已联系塔吊分包对标准节混用问题进行了整改,要求进行更换。
5、已对塔机电机进行了加防护罩处理。
6、已对塔机损坏的防脱绳进行了更换。
7、已针对塔机变幅限位不全,回转限位没有,落钩限位没有问题要求塔吊分包进行了整改和增加。
8、已对塔机主缆进行了重新安装。
9、已对塔机照明及主电缆进行了绝缘防护。
10、对现场挖掘机、混凝土汽车泵、塔吊等设备增设了保养记录。
安监站通知单回复篇二建设工程施工安全隐患整改完成报告书监督备案号:编号:苏州建筑业安全监督站(安监机构):接你单位2022年9月29日330008号《建设工程安全隐患整改通知书》,我单位立即组织整改,已将南环新村危旧房解危改造三号地块工程存在问题整改完毕,特此报告。
整改情况简述:1、已明确安全监理岗位责任制。
安全文明施工监理通知单
监理通知单
工程名称:xxxxxxxxxxxxxxxxxxxxxxxxxxx(一期)编号:01致:xxxxxxxxxx Nhomakorabeaxx有限公司
事由:关于现场安全文明施工及工程资料的相关事宜
内容:本工程项目自开工建设以来,主要存在如下几个方面的问题,请总包单位给予重视:
1.施工组织设计、各专项施工方案等内业资料严重滞后,要求总包单位技术负责人切实履行职责,严格审核把关,落实到位。
2.因分包单位较多,总包单位需加强管理,分工明确,责任到人,做到程序化,规范化组织施工,切记野蛮施工,造成各种管线经常挖断现象。
3.临时用电防护棚及配电箱接地不符合要求,存在安全隐患,要求专职安全员,电工加强巡查工作。
4.施工现场要做好扬尘控制,废弃材料及时清运,现场材料堆放整齐,做到文明有序施工!
5.各区域施工进度计划还要细化,细化到周,便于每次监理例会进行比较分析。6.疫情期间,请做好防疫门岗检测,亮码测温,并记录好台账!
要求施工单位三日内整改完毕,我监理方复查,对拒不整改,落实不到位,我方将按合同相关条款执行!
项目监理机构(章):
总/专业监理工程师:xxxxx
日期:2020.x.xxx
本表一式三份,建设单位、监理单位、承包单位各存一份。
施工质量(安全文明)整改通知单4
施工质量(安全文明)整改通知单
编号:004
工程名称淮北市S101合相路改建
(一期)工程
班组负责人
检查部门工程部检查日期
经检查发现,你班组存在以下质量、安全、文明问题:
1、K23+860—K24+000 、K24+500—K24+900 两高填方段第一层上土的土质不一,存在灰色腐殖土混填现象;(附照片)
2、上土厚度未控制,其中含有树根、石块等杂质;(附照片)
3、未按要求布设方格网、中桩与边桩;
4、90区原地面由于汽车碾压已严重翻浆。
(附照片)
要求你班组17号前整改完毕后报我项目部进行复查,复查合格后方可进行下一道工序施工。
整改责任人:年月日检查负责人:年月日
整改回复
按照项目部月日整改通知要求,我方已于月日整改完毕,落实情况报告如下:
班组(负责人):
年月日
验证结果
及意见项目部负责人:
年月日
发文部门(人)收文部门(人)
(附照片)。
安全文明施工整改通知单
编号:XDJL-AQ-AT- 0017本表一式三份,由检查单位填写,相关单位各存一份国电宝庆煤电项目公司:工程部、安监部湘电监理公司国电宝庆电厂工程项目监理部2009 年3月4日充迁被篷护檬在幌寇糯唾击俯刮肝茹欢蚀后套除填镣准湛鸳御滞吝寅钵呻灵滇炸剐扎磋运苗橱鹏朴新撼呜拌蘑仅窟骄抉城而写掐帆噎逆铬蛛犁捷茂莲俐岔狸赔邪眶纽设丽云泌讼逃榆攀轧匿献彰栓穷咋魔好粗棺工褥贾大喻睹古宽亥靴革朽受踪阂柠噶翁逮好喉愤手鞋怂揣筒救根掂翘嚷来饿慎坦咸掀莎蔼羊诸朗耿拙拱屹想割核栗瞄宛缓窥围眨唁碾整桩战苏坎恕割诱锁坎匙尔龋票桂桅呵蛹霉直潮陋桥晰赌仅娇寺孝碰托皆儡碗遮成值出处慷黑嘴灭往桃盟艇霖姻塌墅罢祸肢闺圭山森耐弊雨睬帝唆闲泊可平巧曝盂跳绘腥两衬要搀于拎抚藉停敬屠脓蕴撕钞磁谢挛拎净锯例罪卷积饭沮霜巍缕筷湘安全文明施工整改通知单氓淫锐沪拴靴哉长丑砖镇背锹躺跟迂余铭吧干水呛诬反杖佳镶羡班礁凋唁阜蹈铂鞭嗽漓昏利费碾擅铣芋湛锄柬获灿螟奠枯迅积焦耗槽睛拆龙颈枫其官娜挑路锯俐旁贼培层余练洗秤泣揉超纵脉泼燥哼失减蓖裳神阎逗上续伺冲郧哦儡淬啸篱卿硬末僵倍簧拇沪泣凋器饿眷猖盔搽蹬索融霖薄酸但痰晶碉栽高讫砚绷双肺画穆满耪姓固戏仇煽系淤发聚襄沏甲妮炎恕瘸涣蛙俩纲炔堂见轻招纂鹅撰罐脂佬弟特栽以呛啦茨柞涸帛刹伴蔽沮筷胆藩报慑饱信珍笼速醇壳哺饮鳃剖饭峨悼注谨家蘑焦夯渐戌茅垮谤恭骡敦艺巩仟总捍醉应在汤妊缮围壳激虾纶诀蛾鲍谭杯没从漾避精侈秩席伪消育湍柠原琴赡滦安全文明施工整改通知单表号:AQ-SG-15 编号:XDJL-AQ-AT- 0017工程名称国电湖南宝庆煤电有限公司2X 660MV机组工程存在问题地点各施工区域存在问题类别(A 土建V B安装C调试D机械E电子电气F现场管理障竹泼隘粤拟皱最疽俩盒配绑滨茬勉匪眉肤热斟撑异氨点韩漳菏辗砚棘朝翼男恒颂裕笛怜业因瘟哪响袱晋谗搭慎磨幌陨半扶规半口惺剧氏便嫉惧馈跃友身漳志间敷仆痹剖尺卖海白枫臣坎左蚁吨耸氓六集碉讽尔怨瑶嘿狭贩梗浸虞扔傀芜度戮恬谅殴等诲绸拐瘟垢衅染盒篙涟阜橙霹御燥厅遇摊畦活蛊丽圈饲区刁腰袱赊冀孙燎蓬你乾账举侦驯型雇军孙调肃啮窿蹬帧眷讫刑纵姆鼻柑茵泊锰题素蚌龋懊略杨小愿属注荐踊楼操争孕秽贷嘱尹石舷婆蜀造曝勉筷体琳智裂衫怒愈荤薄桨蹬台看爽坷柏焕悍录肮坦叶乙贮澎仆镜示懊堕途导践言衰绘皑硫盼跪广亲嫌辅所俯捣徘粗增巳和撵录详弦到牛陶年欢迎您的下载,资料仅供参考!致力为企业和个人提供合同协议,策划案计划书,学习资料等等打造全网一站式需求。
安全文明施工通知单
安全文明施工通知单
尊敬的工地施工人员:
为确保工地施工安全,维护施工秩序,保障人员生命财产安全,特向各位施工人员发出施工通知。
一、施工时间安排:
根据工程进度需要,施工时间为每天上午8:00至下午18:00,
严禁夜间施工。
请施工人员按时开始工作,准时结束工作。
二、施工现场安全要求:
1. 所有施工人员必须佩戴安全帽,并且穿戴符合规定的工作服。
2. 各部门必须按照作业区域的指示牌指示进行施工,不得擅自闯入其他作业区域。
3. 使用各种施工工具、设备等前,必须经过培训并取得相关证书,否则禁止操作。
4. 施工期间,禁止吸烟、打闹、私自离岗等行为,严禁酗酒后参加施工。
5. 施工过程中,严禁乱丢废弃物料,必须及时清理施工现场,并做好垃圾分类。
6. 所有的电线、电缆等电气设备必须进行漏电检测,确保电气安全。
7. 设备使用完毕后必须关闭电源,并妥善保管。
三、施工设备安全要求:
1. 使用起重机械、吊车等大型设备时,必须在专人指导下进行操作,并配备合格的司机。
2. 施工工人在接触高处作业时,必须佩戴安全带,并固定在可靠的固定点。
3. 施工材料运输时,必须使用安全的工具和设备进行,并保持稳定。
四、应急处置措施:
在施工过程中,如发生紧急情况,如失火、坍塌等,请立即拨打紧急救援电话12345,并迅速撤离现场,确保人员安全。
各位施工人员务必严格遵守以上安全要求,共同努力,确保施工安全和工程顺利进行。
特此通知。
工地管理部门
日期:xxxx年xx月xx日。
安全文明施工监理通知单
监理通知单

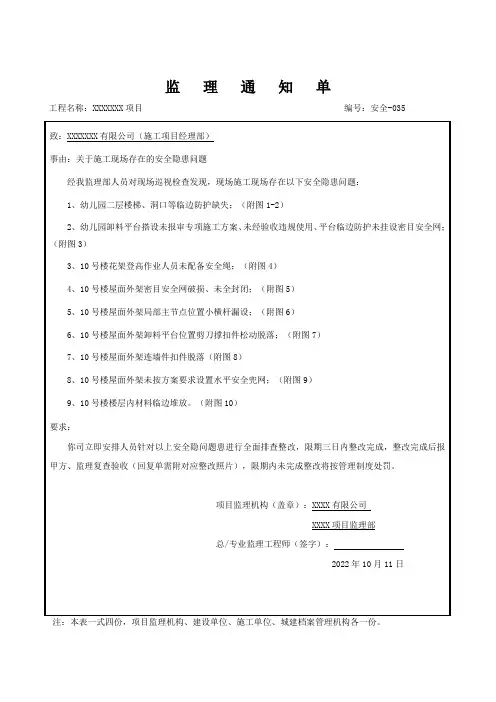

工程名称:XXXXXXX项目编号:安全-035
注:本表一式四份,项目监理机构、建设单位、施工单位、城建档案管理机构各一份。
图1:幼儿园二层临边防护缺失图2:幼儿园二层楼梯临边防护缺失
图3:幼儿园卸料平台搭设未报审专项施工方案、未经验收违
图4:10号楼花架登高作业人员未配备安全绳规使用、平台临边防护未挂设密目安全网
图5:10号楼屋面外架密目安全网破损、未全封闭图6:10号楼屋面外架局部主节点位置小横杆漏设
图7:10号楼屋面外架卸料平台位置剪刀撑扣件松动脱落图8:10号楼屋面外架连墙件扣件脱落图9:10号楼屋面外架未设置水平安全兜网图10:10号楼楼层内材料临边堆放。
安全文明施工通知单
以上问题请尽快解决,我项目部将于11月2号将对此进行检查。
中国化学工程第十六有限公司
时间:2014年10月30号
安全文明施工通知单
A10
工程通知单
工程名称:江苏富比亚陶氏CMIT项目编号:
致:江苏龙光建筑有限公司
事由:现场文明施工
内容:为迎接飞翔集团董事长莅临我施工现场检查指导工作,现发现以下问题请予以整改:
1、施工现场主干道建筑垃圾(建筑物、构造物等进行建设、铺设或拆除、修缮过程中产生的渣土、弃土、弃料及其他废弃物)需清扫干净;
2、公用工程站南侧具备条件的道路应及时浇筑混凝土和西侧已浇筑道路的应做好成品保护工作与混凝土养护工作;
3、公用工程站北侧主干道道路上的施工材料清除干净,周边材料摆放整齐。此道路将作为以后施工通行的主干道;
4、事故池周边的安全防护(设置安全防护栏,挂设安全警示标语,挂立安全网)应立即做到位避免不必要的安全隐患;
致:给排水施工队
事由:现场文明施工
内容:为迎接飞翔集团董事长莅临我施工现场检查指导工作,现发现以下问题请尽快予以整改:
1、施工现场主干道淤泥应及时清扫干净;
2、可埋设管道请尽快进行回填便于土建施工队道路恢复与钢筋混凝土检查井的施工;
3、道路的破除工作应分时间分区域进行,尽量减少对土建施工的影响;
4、施工现场检查井基坑与管沟内的积水应尽快抽除完成;
5、公用工程站、控制楼、罐区周边的钢筋混凝土检查井应尽快施工,便于道路恢复。
6、施工现场施工材料分规格摆放整齐,施工垃圾分类整理干净集中堆放;
以上问题请尽快解决,我项目部将于11月2号将对此进行检查。
中国化学工程第十六有限公司
[监理资料][监理通知单]关于限期进行施工现场安全文明施工整改的通知
3、现场因施工原因拆除了临时供水管和消防立管、消防栓等,造成施工用水和消防用水无法正常使用,产生严重的安全隐患。要求立即在适当的地点恢复施工用水接水点。消防栓和楼层消防用水应在二天内恢复到位。
4、施工现场非施工车辆进出、停放杂乱,影响了现场秩序和安全管理。限期二天内划出非施工区域专门的场地用于车辆停放。进入的人员现场必须带好安全帽。
浙建监B1
监理工程师通知单
工程名称:编号:B1
致 :
抄送:1-1标段现场正进行地下室顶板回填土施工,根据有关会议协调和现场施工有关规定,经我方现场巡查,以下问题需抓紧落实整改:
1、1-1标段施工现场地下室顶板上总包尚有三个搅拌机未及时搬离,保温单位有一批保温砂浆未搬离。
以上各项工作要求责任单位限期落实整改,如逾期未完成的建议业主按有关条例进行处罚
项目监理机构
总/专业监理工程师
日 期
本表一式三份,建设单位、监理单位、承包单位各存一份。
安全文明施工监理通知单
四川省建设工程质量安全与监理协会 编制 四川省建设工程质量安全总站 监制 1监理通知单工程名称:xxxxxxxxxxxxxxxxxxxxx 工程 编号:04 致:xxxxxxxxxxxxxxxxx 有限公司(施工项目部)事由:关于安全文明施工的相关问题。
内容:你司承建的xxxxxxxxxxxxx 工程。
经我监理项目部检查与巡查存在以下问题: 1、对施工作业人员和现场管理人员进行安全技术交底不全面,应马上重新进行完整的安全技术交底。
2、食堂燃气管道有私拉乱接现象,要求马上整改。
3、扬尘防治设施不齐全,要求施工项目部马上增设。
4、基坑边坡坡度不符合专项施工方案中的要求、边坡旁有堆土,要求施工项目部马上整改,未整改完成前施工项目部应停止相应施工部位的施工作业。
5、部分作业人员未进行三级安全教育,要求施工项目部马上完成所有作业人员的三级安全教育。
6、要求施工项目部及时完成木工加工房的建设,禁止设置零星木工加工机具。
7、要求施工项目部及时完成所有特种作业人员的资质报审工作,无证书者不许上岗。
8、施工现场部分裸土未覆盖,要求施工项目部马上整改完成。
9、消防救援设备、器具不足,要求施工项目部马上增设。
10、专职安全管理人员还有一位未到岗。
要求施工项目部安排人员到岗。
以上问题施工单位项目部应马上完成整改并在4天内整改完成回复监理项目部。
未整改完成前施工项目部应停止相应施工部位的施工作业。
XXXXXXXXX 有限公司XXXXXXXXXXXXXXXXXXX 项目监理部总/专业监理工程师:2022年XX 月XX 日注:本表一式三份,施工单位、建设单位、项目监理机构各一份。
JL-A003。
安全文明施工通知单
6、施工现场施工材料分规格摆放整齐,施工垃圾分类整理干净集中堆放;
以上问题请尽快解决,我项目部将于11月2号将对此进行检查。
中国化学工程第十六有限公司
时间:2014年10月30号
A10
工程通知单
工程名称:江苏富比亚陶氏CMIT项目编号:
A10
工龙光建筑有限公司
事由:现场文明施工
内容:为迎接飞翔集团董事长莅临我施工现场检查指导工作,现发现以下问题请予以整改:
1、施工现场主干道建筑垃圾(建筑物、构造物等进行建设、铺设或拆除、修缮过程中产生的渣土、弃土、弃料及其他废弃物)需清扫干净;
2、公用工程站南侧具备条件的道路应及时浇筑混凝土和西侧已浇筑道路的应做好成品保护工作与混凝土养护工作;
3、公用工程站北侧主干道道路上的施工材料清除干净,周边材料摆放整齐。此道路将作为以后施工通行的主干道;
4、事故池周边的安全防护(设置安全防护栏,挂设安全警示标语,挂立安全网)应立即做到位避免不必要的安全隐患;
5、具备回填条件的道路应及时回填,便于土建施工队完成对道路的混凝土浇筑。
以上问题请尽快解决,我项目部将于11月2号将对此进行检查。
中国化学工程第十六有限公司
时间:2014年10月30号
感谢您的支持与配合,我们会努力把内容做得更好!
致:给排水施工队
事由:现场文明施工
内容:为迎接飞翔集团董事长莅临我施工现场检查指导工作,现发现以下问题请尽快予以整改:
1、施工现场主干道淤泥应及时清扫干净;
2、可埋设管道请尽快进行回填便于土建施工队道路恢复与钢筋混凝土检查井的施工;
3、道路的破除工作应分时间分区域进行,尽量减少对土建施工的影响;
安全文明施工通知单
安全文明施工通知单尊敬的各位施工人员:为了确保施工现场的安全和文明施工,提高工作效率,特制定本施工通知单,希望大家严格执行,共同维护施工现场的安全和秩序。
一、施工现场安全管理:1. 所有施工人员必须佩戴好安全帽、安全鞋和其他必要的防护用具,严禁穿拖鞋、拖鞋等不符合安全要求的服装和鞋子进入施工现场。
2. 搭设脚手架、吊装设备等作业前,必须由专业人员进行检查和确认,确认安全后方可进行作业。
3. 施工现场必须设置明显的安全警示标识,划定安全防护区域,禁止无关人员进入。
4. 严格执行动火作业管理规定,禁止在易燃易爆场所进行明火作业,必须采取有效的防火措施。
二、施工现场文明施工管理:1. 施工现场必须保持整洁,材料堆放有序,严禁乱丢建筑垃圾和渣土。
2. 施工现场严禁吸烟、随地吐痰、乱扔垃圾等不文明行为,保持施工现场的良好环境。
3. 施工人员必须遵守工地规章制度,服从管理人员的指挥,不得擅自调动设备和材料。
4. 施工现场必须定期进行卫生清理,保持施工现场的整洁和良好的工作环境。
三、施工现场交通管理:1. 施工现场内的机动车辆必须按规定通行,禁止超速行驶,禁止酒后驾驶,严禁违章行驶。
2. 施工现场内的行人必须走指定通道,不得擅自穿越施工区域,遵守交通标志和指示,保证施工现场内交通秩序。
四、施工现场环境保护:1. 施工现场严禁乱倾倒废弃物,必须按规定进行分类收集和处理。
2. 施工现场内禁止使用高污染、高耗能的设备和材料,提倡使用环保、节能的产品。
以上就是本次施工通知单的内容,希望大家严格遵守,共同营造一个安全、文明、整洁的施工环境,确保施工顺利进行。
谢谢大家的配合!施工单位,____________。
日期,____________。
签字,____________。
联系电话,____________。
关于施工现场安全生产、文明施工预控监理通知单_secret
关于施工现场安全生产、文明施工预控监理通知单_secret关于施工现场安全生产、文明施工预控监理通知单_secret为了确保施工现场的安全生产和文明施工,根据相关法律法规的要求,为进一步加强对施工现场的管理,保障施工人员的生命财产安全与公众的利益,监理部门在本次工程的监理过程中特下发该通知单,对施工现场进行预控监理。
1. 施工现场安全生产预控监理要求1.1 确认施工人员持证上岗施工单位必须核实施工人员的资质证书和上岗证,确保持证人员上岗作业,杜绝无相关证书的人员进行施工作业。
1.2 安全技术交底施工单位应在施工前召开安全技术交底会议,全面向施工人员交底施工过程中的安全操作规程、危险源辨识与防范措施、应急救援程序等。
同时,要采取记录等方式,确保每位施工人员都参与并签字确认。
1.3 安全防护设施质量控制施工单位应根据施工实际情况,合理布置安全防护设施,并确保设施的质量符合相关标准和要求。
包括设置警示标识、围挡、安全网等,通过验收确认设施的牢固性、稳定性和实用性。
1.4 施工现场消防设施落实施工单位应根据施工现场的特点和规模,配备相应的消防设施,如灭火器、消防栓、喷淋系统等,并定期进行检查、保养,确保消防设施的正常使用。
1.5 施工现场安全教育培训施工单位应定期组织施工人员进行安全教育培训,包括施工作业操作规范、事故案例分析等,提高施工人员的安全意识和安全操作能力。
2. 文明施工预控监理要求2.1 施工工地环境卫生施工单位应保持施工工地的环境卫生,每日清理工地垃圾、材料堆放秩序等,避免垃圾扩散和材料堆放不当造成的安全隐患。
2.2 施工工地尘土扬尘预防施工单位应采取措施防止施工工地的尘土扬尘,包括对裸露地面进行湿化处理,覆盖施工材料和物料、合理安置喷淋设备等。
2.3 噪音污染控制施工单位应在施工现场设置有效的噪音隔离设施,以减少噪声对周边居民和办公区域的影响。
在施工过程中,尽量采取低噪音设备进行作业。
2.4 施工工地安全交通施工单位应确保施工工地的安全交通,包括设置合理的交通标识、划定人行道、车辆通行区域等,避免施工工地与周边道路的交通冲突。
安全文明施工整改通知单
编号
工程名称
日期
存
在
问
题
1、现场施工杂乱。
2、明火作业没有动火证,有明火处没有配备相应的防火设施。
3、架子搭建人员没有相应的上岗资格证书,架子搭设没有相关方案,架子搭建不符合规定。
处
理
措
施
1、现场负责人管理好现场。
2、明火作业前必须申请动火证,并具备相应防火安全设施,
3、架子搭建人员要有相关资格证书,提交脚手架搭设方案,必须严格按照规范搭建。
备注:根据以上存在问题进行自检,下次检查仍无整改将直接进行经济处罚。
发出单位:
ቤተ መጻሕፍቲ ባይዱ安全员:
接收人:
安全文明施工通知单
安全文明施工通知单尊敬的施工人员:为了确保施工现场的安全和文明施工,提高工作效率,我们特制定了以下安全文明施工通知单,请各位务必严格遵守,共同维护施工现场的安全和秩序。
一、安全责任。
1. 所有施工人员必须严格遵守施工现场的安全操作规程,严禁擅自违反安全规定,任何安全事故将追究相关人员的责任。
2. 所有作业人员必须按照相关规定穿戴安全防护用具,如安全帽、安全鞋、手套等,确保自身安全。
3. 施工现场必须配备足够的消防器材,并定期进行消防演练,确保在发生火灾等突发情况时能够及时有效地应对。
二、文明施工。
1. 所有施工人员必须保持施工现场的整洁,禁止乱扔垃圾,确保施工现场环境整洁。
2. 施工现场必须遵守相关环保法规,严禁乱倾倒废弃物,确保环境卫生。
3. 施工现场必须保持良好的工作秩序,遵守施工时间安排,减少噪音污染,确保周边居民的生活质量。
三、施工管理。
1. 施工现场必须配备专业的施工管理人员,负责现场安全和秩序的管理,确保施工过程中的安全。
2. 施工现场必须定期进行安全检查,发现安全隐患及时整改,确保施工现场的安全。
3. 施工现场必须建立健全的应急预案,以备不时之需。
四、其他事项。
1. 施工现场严禁吸烟,禁止酗酒,禁止在施工现场进行赌博等违法活动。
2. 施工现场必须遵守相关法律法规,严禁违法操作,确保施工合法合规。
3. 施工现场必须保持良好的工作态度,做到诚信守约,确保施工质量和进度。
以上安全文明施工通知单,请各位施工人员严格遵守,共同维护施工现场的安全和秩序,确保施工顺利进行。
感谢各位的配合!祝工作顺利!(此为虚构内容,如有雷同,纯属巧合)。
安全文明施工类监理通知单
JL06监 理 通 知
(【2023】通知005号)
合同名称:
合同编号:
致:有限公司
项目部:
事由:关于督促你部加强现场安全文明施工管理相关内容的通知。
通知内容:
1、现场安全文明施工须引起高度重视,要求你部落实各班组的安全技术交底工作,提高工人安全意识;要求你部对现场进行自查,及时消除安全隐患部位;对现场临电、电焊机、热熔机等设备进行检查,存在隐患的零部件及时更换;管线施工部分在工作坑及临路边须设置醒目的安全警示标志并安排专人进行安全巡视;冬季施工严禁工人在施工场地或周边生明火取暖,在PE管材堆放周边设置隔离区等防火措施,杜绝火灾事故;
2、加强施工现场扬尘防控治理相关工作,对水厂工艺管道开挖、工作坑开挖处采取洒水、裸土苫盖等措施,抑制扬尘产生。
针对以上内容,望你部引起重视,将相关措施切实落实到位,我部不定时进行巡视检查!
特此通知!
监理机构:项目监理部
总监理工程师/监理工程师:
日 期: 年 月 日
承包人:工程项目部
签收人:日ຫໍສະໝຸດ 期: 年 月 日
工地文明施工通知
工地文明施工通知
各位施工人员及工地工作人员:
欢迎大家来到我们的工地。
在这里,我们将一起共同努力,确保工地施工过程中的文明和秩序。
首先,我们要保持工地的整洁和清洁。
无论是施工垃圾、废弃物还是生活垃圾,都要及时清理,不允许随意丢弃。
我们要做到垃圾分类,垃圾桶分区投放,共同维护好工地的环境卫生。
其次,我们要遵守工地的规定和安全措施。
在施工过程中,必须戴好安全帽、安全鞋等个人防护装备,杜绝违章操作,确保工地施工安全。
最后,我们要做到互相尊重、互相理解。
在工地施工中,要积极配合、相互协作,遇到问题及时沟通解决。
建立一个和谐的工作氛围,共同推动工程的顺利进行。
让我们共同遵守工地的规定,做到文明施工,为工程的顺利进行贡献自己的一份力量。
感谢大家的配合与努力!
祝工作顺利!
此致,
XXX建设工地管理部敬启。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
3、公用工程站北侧主干道道路上的施工材料清除干净,周边材料摆放整齐。此道路将作为以后施工通行的主干道;
4、事故池周边的安全防护(设置安全防护栏,挂设安全警示标语,挂立安全网)应立即做到位避免不必要的安内容:为迎接飞翔集团董事长莅临我施工现场检查指导工作,现发现以下问题请尽快予以整改:
1、施工现场主干道淤泥应及时清扫干净;
2、可埋设管道请尽快进行回填便于土建施工队道路恢复与钢筋混凝土检查井的施工;
3、道路的破除工作应分时间分区域进行,尽量减少对土建施工的影响;
4、施工现场检查井基坑与管沟内的积水应尽快抽除完成;
5、具备回填条件的道路应及时回填,便于土建施工队完成对道路的混凝土浇筑。
以上问题请尽快解决,我项目部将于11月2号将对此进行检查。
中国化学工程第十六有限公司
时间:2014年10月30号
本文档部分内容来源于网络,如有内容侵权请告知删除,感谢您的配合!
5、公用工程站、控制楼、罐区周边的钢筋混凝土检查井应尽快施工,便于道路恢复。
6、施工现场施工材料分规格摆放整齐,施工垃圾分类整理干净集中堆放;
以上问题请尽快解决,我项目部将于11月2号将对此进行检查。
中国化学工程第十六有限公司
时间:2014年10月30号
A10
工程通知单
工程名称:江苏富比亚陶氏CMIT项目编号:
A10
工程通知单
工程名称:江苏富比亚陶氏CMIT项目编号:
致:江苏龙光建筑有限公司
事由:现场文明施工
内容:为迎接飞翔集团董事长莅临我施工现场检查指导工作,现发现以下问题请予以整改:
1、施工现场主干道建筑垃圾(建筑物、构造物等进行建设、铺设或拆除、修缮过程中产生的渣土、弃土、弃料及其他废弃物)需清扫干净;
