沥青砂拦水带施工技术方案
沥青砂拦水带施工方案

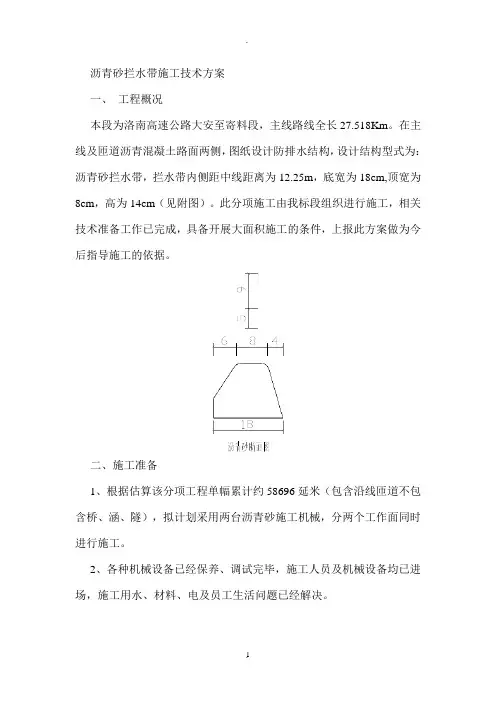

沥青砂拦水带施工技术方案一、工程概况本段为洛南高速公路大安至寄料段,主线路线全长27.518Km。
在主线及匝道沥青混凝土路面两侧,图纸设计防排水结构,设计结构型式为:沥青砂拦水带,拦水带内侧距中线距离为12.25m,底宽为18cm,顶宽为8cm,高为14cm(见附图)。
此分项施工由我标段组织进行施工,相关技术准备工作已完成,具备开展大面积施工的条件,上报此方案做为今后指导施工的依据。
二、施工准备1、根据估算该分项工程单幅累计约58696延米(包含沿线匝道不包含桥、涵、隧),拟计划采用两台沥青砂施工机械,分两个工作面同时进行施工。
2、各种机械设备已经保养、调试完毕,施工人员及机械设备均已进场,施工用水、材料、电及员工生活问题已经解决。
3、前场施工放样已准备就绪,对路线中桩进行了敷设,直线段每10米、曲线段每50米定出里程桩,以便进行平面位置的控制。
4、各种试验检测设备已经安装、标定完毕,满足施工期间质量控制要求。
混合料目标配合比已经审批,矿料配合比为:石屑(3-5):石屑(0-3) =55:45;油石比:6.7%。
5、各种原材料准备充分,经试验检测质量符合设计及规范要求。
沥青拌和设备已完成安装调试,做好施工准备。
三、施工组织安排主要管理人员一览表合同段:LM-3 施工单位:安徽水利开发股份有限公司2、主要机械设备配置:拟用于该分项工程的主要机械一览表四、施工方案1、施工工艺流程图:2、施工工艺说明(1)原材料检测及目标配合比设计按照图纸要求,我标段已经会同监理工程师进行了原材料试验和混合料生产配合比组成设计,各项试验指标满足洛南线施工技术规范要求。
(2)生产配合比设计按照确定的目标配合比,我标段已经从二次筛分后进入各热料仓的材料中取样进行筛分,确定了各热料仓的材料比例,并通过室内马歇尔试验确定了生产配合比的最佳沥青用量。
(3)下承层验收在正式铺筑沥青砂前,对下承层进行清理,保持其表面干净,并按照要求,涂刷粘层油,以利于结合紧密,再测量放样,经监理工程师批准,方可进行沥青砂的铺筑。
沥青砂拦水带施工方案
沥青砂拦水带施工方案1. 简介沥青砂拦水带是一种常用于道路、桥梁、水利工程等领域的防水材料,具有较好的防水效果和抗老化性能。
本文将介绍沥青砂拦水带的施工方案,以确保工程的质量和耐久性。
2. 材料准备2.1 沥青砂拦水带选择符合标准的沥青砂拦水带作为主要材料,确保材料质量和防水效果。
2.2 工具设备准备搅拌机、刮板、辊压机、热风枪等施工所需的工具设备,保证施工过程顺利进行。
2.3 辅助材料根据设计要求,在施工现场准备符合要求的基层处理材料、防水卷材等辅助材料,以保证施工质量。
3. 施工步骤3.1 基层处理在施工前,需对基层进行清理和处理,确保基层平整、干燥,并清除表面的杂物和尘埃。
3.2 沥青砂拦水带铺设将沥青砂拦水带按设计要求铺设在基层上,并留有必要的张拉余量,保证施工质量和防水效果。
3.3 熔化和粘贴使用热风枪将沥青砂拦水带熔化,并粘贴在基层上,确保材料与基层的牢固粘结。
3.4 压实处理使用辊压机对铺设的沥青砂拦水带进行压实处理,消除气泡和提高材料的密实度。
3.5 压接处理对相邻沥青砂拦水带进行压接处理,以确保接缝处的质量和防水效果。
4. 施工注意事项•施工过程中需注意安全,保证施工人员的人身安全。
•严格按照设计要求和施工工艺进行施工,确保施工质量。
•施工过程中要注意保护环境,减少污染物的排放。
•施工完成后,对工程进行验收,确保施工质量和工程的使用寿命。
5. 总结经过上述步骤的施工,沥青砂拦水带将具有良好的防水效果和抗老化性能,可有效保护工程结构,延长工程的使用寿命。
希望本文介绍的沥青砂拦水带施工方案对您有所帮助。
沥青砂拦水带施工工艺
沥青砂拦水带施工工艺沥青砂拦水带施工工艺主要包括以下几个步骤:1. 准备工作:在施工前,首先需要进行相关的测量和勘察工作,确定施工位置和尺寸。
然后清理施工区域,确保周围环境整洁。
2. 基础处理:根据实际情况,对基础进行处理。
通常情况下,需要挖掘基础沟槽,并清理槽底,确保基础平整、坚实。
3. 沥青砂拦水带的制作:将适量的沥青砂放入混凝土搅拌机中,加入适量的水进行搅拌,直至沥青砂与水充分混合均匀,并达到一定的湿度。
4. 沥青砂拦水带的铺设:在基础沟槽中,用铺设工具(例如扁铲、铲子)将已经制作好的沥青砂倒入槽中,并利用平整工具将其均匀压实、整平。
5. 沥青砂拦水带的固化:铺设完成后,需要等待一定的时间,让沥青砂充分固化、硬化,以增强拦水带的稳定性和耐久性。
6. 拦水带的保护:为了进一步保护沥青砂拦水带,可以在其上方覆盖适当的保护层,例如塑料薄膜或防护板,以避免外部物质对拦水带的损害。
需要注意的是,在施工过程中需严格按照所需的厚度和宽度进行施工,保证拦水带的效果。
另外,施工完毕后,需要对施工现场进行清理,确保施工质量和环境卫生。
7. 检查和测试:在施工完成后,需要对沥青砂拦水带进行检查和测试,以确保其质量和性能。
可以用水源进行测漏测试,检查是否有渗水情况发生。
8. 施工记录和验收:在施工过程中,应及时记录施工的关键节点和参数,包括拦水带的尺寸、厚度、施工日期等。
完成施工后,进行验收,确保拦水带达到设计要求,并取得相关单位的验收合格证明。
9. 维护和保养:为了保持沥青砂拦水带的良好状态和延长使用寿命,需要进行定期的维护和保养工作。
检查拦水带是否有损坏或磨损,并及时修理和更换。
定期清理拦水带表面的污物和杂物,保持其良好的排水效果。
总之,沥青砂拦水带的施工工艺需要经过准备工作、基础处理、沥青砂制作、铺设、固化、保护、检查和测试、记录与验收以及维护等多个步骤。
每个步骤都需要符合相关标准和要求,确保拦水带的质量和性能。
沥青拦水带施工方案
沥青拦水带施工方案一、工程概况本工程位于河南省灵宝市境内,施工桩号为RK185+000-K205+719,沥青拦水带22154m,每延米方量为0.03m3,体积为664.62m3。
二、进度计划:开工日期:2014年4月24日,竣工日期:2014年6月20日三、施工准备1、技术准备:备齐施工图纸、招标文件及施工技术规范标准,并组织施工,技术及质检人员认真学习,深切理会图纸设计意图,熟悉标准、规范要求,以便指导施工并控制好施工质量。
2、人员组织3、主要施工机械四、施工工艺施工放样→安放拦水带成型机→沥青混合料的拌和与运输→上料→牵引→跟机→清理五、施工程序1、施工放样:在施工完成的上面层上进行测量放样,直线段10米一个控制桩,曲线段5米一个控制桩。
测量放样的质量要求和允许偏差应符合规范的规定。
2、安放路缘石成型机:将机器前端的指针对准放好的测线,确保机器沿放好的线位进行行走。
3、沥青混合料的拌和与运输:沥青混合料用QLB型拌和站进行生产,采用25T翻斗车运料。
4、上料:由装载机配合人工进行装料,翻斗车装料分两次卸到铲车内,由铲车跟随机器倒行,人工将铲内热料放入料车内,机器能过搅拌车挤压料自动前行。
5、牵引:左右摆支牵引杆,使前行着的机器指针保持在标线上,以保证线型与放样相同。
6、跟机:清理机器表面,并根据产品车成结果调节机器的四个小轮,以保证横断面的规则符合标准。
当遇到紧急情况时,及时扳支离合器,使搅笼停止转动,处理完毕后,恢复运行。
7、清理:由三人分别拿铁锨、扫帚,跟跟随在机器后面,清理上料过程中洒落的料,当遇到急流槽时,将进水口部分铲掉。
六、接缝方法:先用喷灯将模板与搅龙预热,然后将模板套入前次施工的冷茬处,使模板稳扣原茬,摆正机器,调好指针,然后正常操作。
七、施工中注意事项1、放样一定要及时,并且线形一定要顺直,当发现线形有凸凹或不顺时,采用适当方法进行调整。
2、上料时注意,尽量使拌和料进料均匀,不宜太满也不宜太少,防止停料造成表面松散。
沥青拦水带
沥青混凝土拦水带矿料级配范围 表1.2
筛孔(mm)
16
13.2
沥青混凝土拦水带施工方案
一、沥青混凝土拦水带概况
根据设计和实际需要进行设置拦水带,除超高段外侧、桥梁通道和部分自由散排路面雨水段外,路基填筑段均设置拦水带。
拦水带设计为沥青混凝土结构,厚度为9cm,宽度18cm,采用厂拌专用滑膜机连续施工。
二、施工准备情况
1.施工人员安排
沥青拦水带的施工,使用我单位专业沥青施工队,具有多年沥青混凝土施工经验。其中设沥青拌和队1个,人员10人,负责拌和站从原材料验收到成品料出场之间所有的工作;设现场施工队1个,人员8人,负责沥青拦水带的施工和交通管制。详见施工队伍人员组织及分工表:
②、施工过程中的质量控制标准见表5.1,见表5.2。
沥青拦水带质量控制标准 表5.1
项目
检查频度及单点
检验评价方法
质量要求或允许偏差
试验方法
外观
随时
表面平整密实,不得有塌陷、裂缝、推挤、油汀、油包等缺陷,无明显离析
目测
接缝
随时
紧密平整、顺直
目测
施工
温度
滑膜温度
逐车检测
符合要求
插入式温度计
厚度
随时
设计值的5%;-3mm
⑵、直顺度的控制
首先要保证施工放线的准确性,经常检查线形是否直顺,特别是注意曲线段线形是否顺直。其次,滑膜时严格按照标线滑膜,做细做精,保证滑膜时按照标线进行。
沥青砂拦水带施工方案

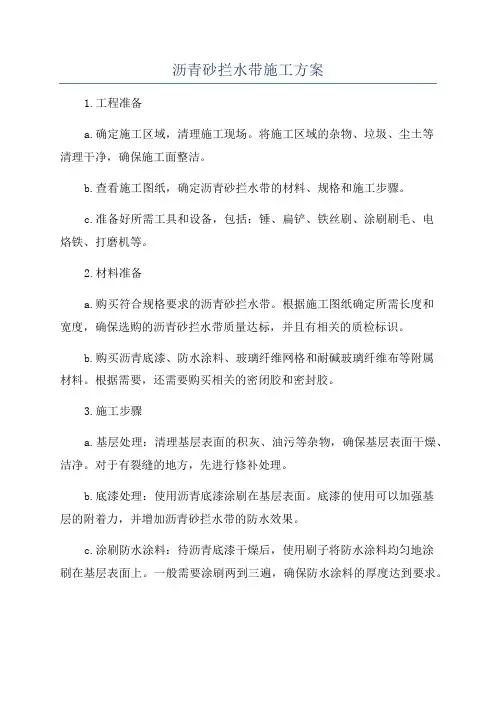

沥青砂拦水带施工方案1.工程准备a.确定施工区域,清理施工现场。
将施工区域的杂物、垃圾、尘土等清理干净,确保施工面整洁。
b.查看施工图纸,确定沥青砂拦水带的材料、规格和施工步骤。
c.准备好所需工具和设备,包括:锤、扁铲、铁丝刷、涂刷刷毛、电烙铁、打磨机等。
2.材料准备a.购买符合规格要求的沥青砂拦水带。
根据施工图纸确定所需长度和宽度,确保选购的沥青砂拦水带质量达标,并且有相关的质检标识。
b.购买沥青底漆、防水涂料、玻璃纤维网格和耐碱玻璃纤维布等附属材料。
根据需要,还需要购买相关的密闭胶和密封胶。
3.施工步骤a.基层处理:清理基层表面的积灰、油污等杂物,确保基层表面干燥、洁净。
对于有裂缝的地方,先进行修补处理。
b.底漆处理:使用沥青底漆涂刷在基层表面。
底漆的使用可以加强基层的附着力,并增加沥青砂拦水带的防水效果。
c.涂刷防水涂料:待沥青底漆干燥后,使用刷子将防水涂料均匀地涂刷在基层表面上。
一般需要涂刷两到三遍,确保防水涂料的厚度达到要求。
d.玻璃纤维网格铺贴:在涂刷防水涂料的湿润表面上,均匀地铺贴玻璃纤维网格。
用刮刀将玻璃纤维网格与基层表面紧密结合,确保无明显的空鼓、裂缝等。
e.涂刷防水涂料:玻璃纤维网格铺贴完毕后,再次使用刷子将防水涂料涂刷在基层表面上。
同样需要涂刷两到三遍,确保防水涂料的厚度达到要求。
f.切割沥青砂拦水带:根据实际需要,将沥青砂拦水带切割成所需长度和宽度。
注意切割时要使用专用刀具,并做好防护措施,避免伤害。
g.安装沥青砂拦水带:将切割好的沥青砂拦水带放置在预定位置,与基层表面紧密结合。
用锤子轻敲沥青砂拦水带,确保其牢固地粘贴在基层表面上。
h.密闭处理:在拦水带的接缝处,使用密闭胶进行密封处理,防止水分渗透。
确保每个接缝都进行处理并压实。
i.后期处理:待沥青砂拦水带施工完成后,对施工区域进行清理,清除多余的油污和杂物。
确保施工面整洁。
以上就是沥青砂拦水带施工的基本步骤。
需要注意的是,在施工过程中要保持一定的施工温度和湿度,确保施工质量。
沥青混凝土拦水带施工方案
沥青混凝土拦水带施工方案1. 概述沥青混凝土拦水带施工是一项重要的工程,旨在确保路面的排水效果,保护路基结构免受水损害。
本文将介绍沥青混凝土拦水带的施工方案,包括施工准备、工艺流程、施工要点等内容,以确保项目的顺利实施。
2. 施工准备在正式施工之前,需要做好以下准备工作:•确定施工区域和范围•准备必要的施工设备和材料,包括沥青混凝土、砂石、拦水材料等•制定施工计划和时间表•安排好人员和施工队伍3. 工艺流程3.1 拦水带设计在进行施工前,需要根据实际情况制定拦水带的设计方案,包括尺寸、材料、施工方式等内容。
设计方案应符合相关标准和要求,确保拦水带的功能和效果。
3.2 施工准备首先需要清理施工区域,确保地面平整、无杂物。
然后按照设计要求进行布置,划定拦水带的位置和尺寸。
3.3 沥青混凝土浇筑将预制好的沥青混凝土直接浇筑到拦水带位置,确定好厚度和坡度,确保沥青混凝土均匀、密实。
3.4 拦水材料安装在沥青混凝土凝固前,需要安装拦水材料,以增强拦水效果。
拦水材料应牢固、紧密地与沥青混凝土结合,形成有效的封闭体系。
3.5 后续处理待沥青混凝土完全凝固后,进行最后的清理和整理工作,确保拦水带外观整洁、平整。
4. 施工要点•施工过程中要注意保持施工现场的清洁,避免杂物和污染物的进入影响施工质量。
•沥青混凝土的浇筑应根据设计要求进行,控制好厚度和坡度,保证排水性能。
•拦水材料的安装要迅速而准确,确保与沥青混凝土的粘结牢固。
•施工人员要做好个人防护工作,注意安全意识,避免发生意外事故。
5. 总结沥青混凝土拦水带施工是一项技术含量较高的工程,需要严格按照设计要求和施工规程进行操作。
只有科学合理地施工,才能保证拦水带的效果和使用寿命。
希望本文内容能对相关工程人员有所帮助,确保施工顺利进行。
沥青砂浆止水带施工方案
沥青砂浆止水带施工方案1. 引言沥青砂浆止水带是一种常用的建筑材料,用于防止水渗漏进入建筑结构。
本文档介绍了沥青砂浆止水带的施工方案。
包括施工前的准备工作、施工材料与工具、施工步骤以及注意事项。
2. 施工前的准备工作在进行沥青砂浆止水带的施工前,需要进行以下准备工作:•清理与准备工地:清理施工区域的杂物,确保表面干净且无障碍物。
•检查墙面:检查墙面是否平整且无明显的损坏。
•测量与标线:根据需要确定止水带的位置,并使用绳线或标尺进行标线。
3. 施工材料与工具下面是进行沥青砂浆止水带施工所需的材料与工具清单:3.1 施工材料•沥青砂浆:用于填充止水带的空间,防止水渗漏。
•防水胶带:用于粘贴止水带与墙面,增强密封效果。
•隔离材料:用于保护止水带,防止沥青砂浆粘连。
•表面处理剂:用于处理墙面,增强止水带与墙面的附着力。
3.2 施工工具•手工刮板:用于清理施工区域,去除墙面杂物。
•圆珠笔或标线仪:用于标线,确保止水带的位置准确。
•铁锤:用于固定止水带及清理工具。
•刷子:用于涂抹表面处理剂。
•刮板:用于涂抹沥青砂浆。
4. 施工步骤按照以下步骤,进行沥青砂浆止水带的施工:4.1 清理与准备工地使用手工刮板清理施工区域,确保墙面干净且无障碍物。
清理完毕后,使用圆珠笔或标线仪进行标线,并保持止水带位置的准确性。
4.2 沥青砂浆填充将沥青砂浆填充到止水带的空间中,确保沥青砂浆填充均匀且密实。
使用刮板进行涂抹。
4.3 防水胶带粘贴在墙面上涂抹一层薄薄的防水胶带胶水。
将防水胶带粘贴在止水带上,并用铁锤轻轻敲打以确保其牢固粘贴在墙面上。
4.4 隔离材料添加在止水带上涂抹一层隔离材料,以防止沥青砂浆与墙面粘连。
确保隔离材料均匀涂抹,减少漏水风险。
4.5 表面处理剂涂抹使用刷子将表面处理剂涂抹在墙面上,增强止水带与墙面的附着力。
确保表面处理剂均匀涂抹,待其干燥后继续施工。
4.6 沥青砂浆二次填充根据需要,在止水带上进行二次填充沥青砂浆,确保填充均匀且密实。
沥青拦水带施工技术交底
沥青混凝土拦水带施工技术交底
一、沥青混凝土拦水带概况
根据《公路沥青路面施工技术规范》要求对除超高端外侧、桥梁通道和部分自由散排路面雨水段外的路基填筑段均设置拦水带。
拦水带设计为沥青混凝土结构,厚度为12cm,宽度23cm,采用沥青砂拦水带成型机连续施工。
二、施工准备情况
(1)、对沥青上面层进行清扫,保证表面干净,拦水带3米范围内无疏散碎石和泥块、尘土等杂物。
(2)、用全站仪在路线直线段每格10米,曲线段每格5米精确放出拦水带外边线,使线性顺直。
三、拦水带的施工
(1)、施工时根据已放拦水带边线进行划线,作为施工标准线,确保线性顺直,将具有连续成型功能的拦水带成型机置于边线上,开动机器,边走边往料仓内加料,行走速度要匀速、缓慢。
(2)、滑膜时沥青混合料温度不高于150℃,不得低于100℃为宜。
滑膜遇大纵坡,上坡时,为避免花墨迹自身重力挤压沥青混合料,应有一人向前牵引滑膜机;下坡时,为避免滑膜速度过快造成成型拦水带压实度不达标出现裂缝,派一人向后拉滑膜机。
交底:复核:接收:日期:
四、工程质量保证措施
(1)、确保拦水带各项指标验收合格。
(2)、建立健全质量保证体系,明确人员分工。
(3)、沥青混合料的矿料质量及矿料级配符合设计要求和施工规范的规定。
(4)、表面平整密实,无坍塌、松散、裂缝等现象,线形顺直。
(5)、拦水带施工应严格按照图纸要求的施工里程施工,确保压实度和顺直度等各项指标满足规范设计要求。
(附图纸)
交底:复核:接收:日期:。
沥青砂施工方案
沥青砂施工方案
沥青砂施工是一种常用的路面施工方法,下面给出一个沥青砂施工的方案,以供参考。
一、工程准备
1. 施工前,对路面进行清理,去除杂物和灰尘。
2. 检查路面状况,确保路面平整、无明显凹陷和凸起。
3. 预先制作好沥青砂。
二、基层处理
1. 在路面边缘进行拉线,确定施工区域的边界。
2. 使用喷洒涂料进行基层处理,保证路面的粘结力和稳定性。
3. 对基层进行压实,使其坚固牢固。
三、铺设沥青砂
1. 选择合适的施工温度,一般在15℃-35℃之间。
2. 使用喷洒器均匀喷洒底沥青,覆盖基层。
3. 将预先制作好的沥青砂均匀撒在沥青表面。
4. 使用均匀的压路机对沥青砂进行压实,使其与底沥青牢固结合。
5. 对压实后的沥青砂进行修整和抹光,使其表面光滑均匀。
四、养护
1. 施工完成后,对路面进行冷却和养护,防止过早的车辆行驶和负载。
2. 在养护期间,定期巡视检查路面情况,及时处理出现的问题。
3. 养护期结束后,可正常通行和使用。
此外,施工过程中,需要注意以下几点:
1. 操作人员必须穿戴符合要求的安全防护用品。
2. 施工过程中,必须遵循交通规则,确保车辆和行人的安全。
3. 施工现场必须保持整洁和安全,杜绝堵塞消防通道和施工区域。
4. 施工过程中,严禁吸烟、明火作业和乱扔垃圾。
总结:沥青砂施工需要进行工程准备、基层处理、铺设沥青砂和养护。
在施工过程中,注意安全,遵循交通规则,保持施工现场的整洁和安全。
沥青拦水带施工方案
沥青拦水带施工方案一、工程概况本工程位于河南省灵宝市境内,施工桩号为RK185+000-K205+719,沥青拦水带22154m,每延米方量为0.03m3,体积为664.62m3。
二、进度计划:开工日期:2014年4月24日,竣工日期:2014年6月20日三、施工准备1、技术准备:备齐施工图纸、招标文件及施工技术规范标准,并组织施工,技术及质检人员认真学习,深切理会图纸设计意图,熟悉标准、规范要求,以便指导施工并控制好施工质量。
2、人员组织3、主要施工机械四、施工工艺施工放样→安放拦水带成型机→沥青混合料的拌和与运输→上料→牵引→跟机→清理五、施工程序1、施工放样:在施工完成的上面层上进行测量放样,直线段10米一个控制桩,曲线段5米一个控制桩。
测量放样的质量要求和允许偏差应符合规范的规定。
2、安放路缘石成型机:将机器前端的指针对准放好的测线,确保机器沿放好的线位进行行走。
3、沥青混合料的拌和与运输:沥青混合料用QLB型拌和站进行生产,采用25T翻斗车运料。
4、上料:由装载机配合人工进行装料,翻斗车装料分两次卸到铲车内,由铲车跟随机器倒行,人工将铲内热料放入料车内,机器能过搅拌车挤压料自动前行。
5、牵引:左右摆支牵引杆,使前行着的机器指针保持在标线上,以保证线型与放样相同。
6、跟机:清理机器表面,并根据产品车成结果调节机器的四个小轮,以保证横断面的规则符合标准。
当遇到紧急情况时,及时扳支离合器,使搅笼停止转动,处理完毕后,恢复运行。
7、清理:由三人分别拿铁锨、扫帚,跟跟随在机器后面,清理上料过程中洒落的料,当遇到急流槽时,将进水口部分铲掉。
六、接缝方法:先用喷灯将模板与搅龙预热,然后将模板套入前次施工的冷茬处,使模板稳扣原茬,摆正机器,调好指针,然后正常操作。
七、施工中注意事项1、放样一定要及时,并且线形一定要顺直,当发现线形有凸凹或不顺时,采用适当方法进行调整。
2、上料时注意,尽量使拌和料进料均匀,不宜太满也不宜太少,防止停料造成表面松散。
沥青拦水带[1]
(2)、严格控制沥青混合料的拌和时间,保证混合料拌和均匀,所有矿料颗粒全部裹覆沥青结合料,使出场沥青混合料均匀一致,无花白料,无结块成团或严重离析现象,发现异常应及时调整拌和时间。
施工队伍人员组织及分工表
拦水带队
队长1人
施工组
机械操作手1人,放料3人,整理及清扫1人;
辅助组
下承层清扫、粘层油的涂刷2人;
拌和队:队长、工班长各1人
机械组
装载机司机3人。
拌和组
指挥上料、装车人员1人,辅助人员4人。
2、原材料准备及配合比设计
(1)、沥青:采用A级90#道路石油沥青
(2)、矿料:碎石按4.75-9.5mm、2.36-4.75mm和机制砂不同规格分别堆放,以利施工时掺配方便。碎石石质坚硬、洁净、干燥、无风化、无杂质,并有适当的级配。
600KN万能试验机
WE-600A
台
1
10
电动击实仪
DJD-1
台
1
11
最大理论密度仪
台
1
12
针入度仪
HDLZ-IV型
台
1
13
软化度仪
HDLR-3
台
1
14
延度仪
HDLD-III
台
1
15
路面钻芯取样机
ZZHF-160
台
1
16
静水力学天平
SJ-5kg-1
台
1
17
电子天平
JA6100
台
1
18
电子分析天平
MP200A
沥青拦水带施工
沥青拦水带施工一、工程概况本标段平定至阳曲段路面工程第六合同段起讫里程为:K93+300~K109+300(含断链增长194m),实际长度为16.194km。
在路基边坡为拱形骨架或植草形式的路面边部设置沥青拦水带 (具体里程桩号附后)。
拦水带采用沥青混凝土现浇成型。
二、生产配合比要求材料规格3#仓热料6-12mm2#仓热料3-6mm1#仓热料0-3mm矿粉沥青油石比(%)比例(%)27 8 59 6 5.8三、人员及机械投入1、人员投入人员配备表序号职务数量(人)主要职责1 施工负责人 1 负责现场的施工管理、协调2 技术负责人 1 负责现场施工技术管理3 质量安全负责人 1 负责施工质量、安全工作4 施工队负责人 1 负责各个施工工序的施工管理5 现场测量负责人 2 负责测量所有工作6 现场技术员 1 负责处理具体技术问题7 修理工 1 及时维修及保养机械设备8 试验负责人 1 负责试验检测、原材料检测等9 工人8 负责所有工序的施工2、机械设备投入机械设备及工具配备表序号设备名称单位数量使用状况1 LCI型路缘成型机台 1 良好2 沥青混合料运输车台 1 良好3 铁锹把若干4 扫把把若干5 刷子把若干四、施工方案1、放样定线在施工前,测量人员对路面边桩进行放样,直线段每10米放出边桩;曲线段每5米放出边桩,施工人员根据测量人员所放出的边桩拉线确定拦水带施工位置。
2、施工准备(1)在已摊铺上面层并能够开放交通的工作面上进行拦水带施工作业。
首先对施工作业面进行全面检查,清扫杂物,并用吹风机吹净浮土。
(2)现浇沥青拦水带采用LCI型路缘成型机进行,在开始施工前要对需铺筑拦水带的路面上涂刷乳化沥青以保证拦水带与沥青面层的粘结,对LCI路缘成型机使用方法和操作规程进行学习,并对LCI型路缘成型机进行检查及试运行。
在确保机械运行正常的情况下,对机械料斗、螺旋输送器、成型模内腔等与沥青混合料接触部位涂刷一层洗衣粉水混合物,以防止沥青粘结在机械的传动位置而影响使用。
沥青拦水带施工方案
沥青拦水带施工方案一、工程概况本工程位于河南省灵宝市境内,施工桩号为RK185+000-K205+719,沥青拦水带22154m,每延米方量为0.03m3,体积为664.62m3。
二、进度计划:开工日期:2014年4月24日,竣工日期:2014年6月20日三、施工准备1、技术准备:备齐施工图纸、招标文件及施工技术规范标准,并组织施工,技术及质检人员认真学习,深切理会图纸设计意图,熟悉标准、规范要求,以便指导施工并控制好施工质量。
2、人员组织3、主要施工机械四、施工工艺施工放样→安放拦水带成型机→沥青混合料的拌和与运输→上料→牵引→跟机→清理五、施工程序1、施工放样:在施工完成的上面层上进行测量放样,直线段10米一个控制桩,曲线段5米一个控制桩。
测量放样的质量要求和允许偏差应符合规范的规定。
2、安放路缘石成型机:将机器前端的指针对准放好的测线,确保机器沿放好的线位进行行走。
3、沥青混合料的拌和与运输:沥青混合料用QLB型拌和站进行生产,采用25T翻斗车运料。
4、上料:由装载机配合人工进行装料,翻斗车装料分两次卸到铲车内,由铲车跟随机器倒行,人工将铲内热料放入料车内,机器能过搅拌车挤压料自动前行。
5、牵引:左右摆支牵引杆,使前行着的机器指针保持在标线上,以保证线型与放样相同。
6、跟机:清理机器表面,并根据产品车成结果调节机器的四个小轮,以保证横断面的规则符合标准。
当遇到紧急情况时,及时扳支离合器,使搅笼停止转动,处理完毕后,恢复运行。
7、清理:由三人分别拿铁锨、扫帚,跟跟随在机器后面,清理上料过程中洒落的料,当遇到急流槽时,将进水口部分铲掉。
六、接缝方法:先用喷灯将模板与搅龙预热,然后将模板套入前次施工的冷茬处,使模板稳扣原茬,摆正机器,调好指针,然后正常操作。
七、施工中注意事项1、放样一定要及时,并且线形一定要顺直,当发现线形有凸凹或不顺时,采用适当方法进行调整。
2、上料时注意,尽量使拌和料进料均匀,不宜太满也不宜太少,防止停料造成表面松散。
沥青砂拦水带滑模施工工法(2)
沥青砂拦水带滑模施工工法沥青砂拦水带滑模施工工法一、前言:随着城市的发展和建设,地下水对于建筑工程的影响逐渐凸显。
为了防止地下水对建筑物的侵蚀和破坏,保护建筑物的基础结构,沥青砂拦水带滑模施工工法应运而生。
该工法以沥青砂拦水带为主体,利用滑模施工技术,在实践中已经得到了广泛应用并取得了显著效果。
二、工法特点:沥青砂拦水带滑模施工工法具有以下几个特点:1. 简便快捷:工法采用的材料和技术相对简单,施工过程高效便捷,节省了时间和人力成本。
2. 降低地下水位:该工法在施工过程中可以有效地降低地下水位,形成相对干燥的施工环境,降低了施工中的风险。
3.良好的渗水阻隔效果:沥青砂拦水带具有良好的密封性能,可以有效地阻止地下水的渗透,确保建筑物的基础结构得到保护。
4.适应性强:该工法适用于各种土质地层和不同工程类型,广泛适用于基础滑模施工、隧道工程、地下综合管廊等建筑工程中的防水施工。
三、适应范围:沥青砂拦水带滑模施工工法适用于以下情况:1. 建筑基坑工程中的防水施工,如地下车库、地下商业综合体等。
2. 隧道工程中的防水施工。
3. 地下综合管廊、地下燃气管道等工程中的防水施工。
四、工艺原理:沥青砂拦水带滑模施工工法主要基于以下原理进行设计和施工:1. 渗透阻隔原理:通过在地下水位以上的位置设置沥青砂拦水带,利用沥青砂拦水带的材料特性和滑模工艺,在施工过程中有效地阻止地下水的渗透。
2. 滑模技术原理:在施工过程中,通过滑模技术将沥青砂拦水带固定在基坑壁的内侧,形成连续的密封层,进一步确保地下水无法渗透。
五、施工工艺:沥青砂拦水带滑模施工工法的施工过程包括以下几个阶段:1. 基坑准备:清理基坑,确保基坑壁面光滑、无明显裂缝,并进行必要的处理工作,如喷涂防渗剂。
2. 沥青砂拦水带制作:在生产工地,制作符合设计要求的沥青砂拦水带,包括尺寸和材料要求等。
3. 滑模施工:将制作好的沥青砂拦水带固定在基坑壁的内侧,同时进行滑模施工,形成连续的密封层。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
沥青砂拦水带施工技术方案
一、工程概况
本段为洛南高速公路大安至寄料段,主线路线全长27.518Km。
在主线及匝道沥青混凝土路面两侧,图纸设计防排水结构,设计结构型式为:沥青砂拦水带,拦水带内侧距中线距离为12.25m,底宽为18cm,顶宽为8cm,高为14cm(见附图)。
此分项施工由我标段组织进行施工,相关技术准备工作已完成,具备开展大面积施工的条件,上报此方案做为今后指导施工的依据。
二、施工准备
1、根据估算该分项工程单幅累计约58696延米(包含沿线匝道不包含桥、涵、隧),拟计划采用两台沥青砂施工机械,分两个工作面同时进行施工。
2、各种机械设备已经保养、调试完毕,施工人员及机械设备均已进场,施工用水、材料、电及员工生活问题已经解决。
3、前场施工放样已准备就绪,对路线中桩进行了敷设,直线段每10米、曲线段每50米定出里程桩,以便进行平面位置的控制。
4、各种试验检测设备已经安装、标定完毕,满足施工期间质量控制要求。
混合料目标配合比已经审批,矿料配合比为:石屑(3-5):石屑(0-3) =55:45;油石比:6.7%。
5、各种原材料准备充分,经试验检测质量符合设计及规范要求。
沥青拌和设备已完成安装调试,做好施工准备。
三、施工组织安排
主要管理人员一览表
合同段:LM-3 施工单位:安徽水利开发股份有限公司
2、主要机械设备配置:
拟用于该分项工程的主要机械一览表
四、施工方案
1、施工工艺流程图:
2、施工工艺说明
(1)原材料检测及目标配合比设计
按照图纸要求,我标段已经会同监理工程师进行了原材料试验和混合料生产配合比组成设计,各项试验指标满足洛南线施工技术规范要求。
(2)生产配合比设计
按照确定的目标配合比,我标段已经从二次筛分后进入各热料仓的材料中取样进行筛分,确定了各热料仓的材料比例,并通过室内马歇尔试验确定了生产配合比的最佳沥青用量。
(3)下承层验收
在正式铺筑沥青砂前,对下承层进行清理,保持其表面干净,并按照要求,涂刷粘层油,以利于结合紧密,再测量放样,经监理工程师批准,方可进行沥青砂的铺筑。
(4)拌和楼根据试验室提供的配合比拌料,掌握好拌和时间,使拌制出来的混合料无花料,且配合比符合规范要求的误差范围内,控制混合料出厂温度在160-170℃。
1、各种矿料按规格分开堆放,插标识牌,矿粉与填料装入储料仓,防止受潮。
做好场地内的临时防水、防雨、防火、防盗等安全措施。
2、拌料前对拌和楼及配套设备进行检查,使各动态仪表处于正常的工作状态。
已经对计量装制进行标定,保证混和料中沥青用量及集料的称量偏差符合的要求。
3、拌和厂应在试验室的监控下工作,沥青混合料的出厂温度不得低于155℃,高于正常出厂20℃的沥青混合料予以废弃。
沥青采用导热油加热,加热温度按160℃控制;石料加热温度按170℃控制,保证沥青混合料的出厂温度达到160-170℃和连续不间断地拌制沥青混合料。
4、严格控制沥青混合料的拌和时间,以混合料拌和均匀,所有矿料颗粒全部裹覆沥青结合料为宜,通过试拌,混合料搅拌时间确定为45秒。
拌和厂拌出的沥青混合料应均匀一致,无花白料,无结块成团或严重离析现象,发现异常应及时调整拌和时间。
(5)混合料的运输
1、沥青混合料采用自卸汽车运输,车辆底部及两侧均应清扫干净,并涂油水混合液(柴油∶水=1∶3),且不得有余液积聚在车箱底部。
车辆的运输能力
应保障大于拌和能力和铺筑能力,使搅拌机机连续均匀不间断地进行铺筑。
2、车辆装料应由前至后分堆入料,每装一斗料挪动一下汽车的位置,以减少集料的离析。
车辆出厂前,应以帆布篷覆盖严实以避免运输途中混合料温度下降过快。
3、混合料到达现场后,先检查其温度是否满足施工要求,当温度不低于150℃-160℃,且不高于180℃时,指挥运料车在靠近搅拌机左右停车,缓慢提升卸料,至固定位置,为防止污染已完成路面,采用铁皮至于路面的卸料位置。
(6)沥青混合料的铺筑
铺筑时采用半幅一次成型。
搅拌机机后设专人用悬线法对平面位置进行检查,发现有误时及时对搅拌机传进行调整,通过不断调整使平面位置与设计位置相符。
沥青砂铺筑速度严格控制在5米/分钟,铺筑做到匀速、连续、不间断。
混合料在铺筑后及时进行检查,若发现局部混合料离析,结构物塌方等现象,应及时进行人工处理。
(7)接缝处理
混合料铺筑完毕后采用横向施工缝,并做成平接缝,应用3m直尺检查,平整度超过3mm时将超过端头切除,并切成垂直面,便于新旧面的相互结合。
(8)质量检测
沥青混合料在铺筑成型后应分别对铺筑高度、宽度、高程、直顺度、平面位置等进行检测,并对结果进行整理,以满足规范及图纸设计的要求。
五、质量保证措施
1、在工程施工正式开工之前,认真学习并掌握设计图纸及施工规范要求,组织技术人员和相关部门进行图纸会审,完成相应的技术交底工作。
2、对各种测量、试验等仪器进行计量、标定,保证数据准确。
3、合理安排施工技术人员和调配施工机械设备,精心组织施工。
4、严格工艺规程,认真执行施工技术规范、技术标准及有关操作规程,选用先进的施工工艺和方法;并结合工程实际积极推进技术进步,推广应用新技术、新工艺、新设备、新材料。
5、在施工过程中实施全面质量管理,严把“三关”,①严把图纸关:对图纸
进行认真复核,弄懂设计意图,严格按图纸和验收标准要求组织实施,②严把测量关:严格按测量程序及规范执行。
对各测点采取坐标与几何尺寸控制,建立高程控制网,坚持测量复核制,采用全站仪等高精度的测量仪器,确保位置准确;③严把试验关:采用先进的试验设备,完善试验检测程序,明确职责,按试验检测频率检测,确保试验数据真实可靠。
凡经试验检测不合格者,一定及时进行处理或返工,保证每道工序的产品合格。
6、严格执行质量“三检制”(自检、互检、交接检)、质量事故报告处理制等行之有效的质量管理制度,在具体实施过程中做到认真落实、相互监督、责任到人;使施工人员做到岗位明确、职责明确、质量标准明确、施工程序明确、操作规程明确。
六、安全保证措施
1、全项目执行施工安全检查工作程序,以预防为主,实行安全生产一票否决制。
健全各工种、各工艺、各施工环境下的安全规章制度,严格按要求施工;严禁无证操作、违章作业;确保人员和设备安全双达标。
2、在施工车辆与地方交通干扰大的交叉地点以及沟槽边缘等危险处,设立明显标志和防护栏杆、隔离墩等,确保施工人员和机械设备的安全。
3、油库房、料库房、高压电线、变压器房等易燃易爆区,按当地公安、消防等有关部门的要求部署,做好安全保卫及防火、防爆、防盗工作,配备足够数量的消防器具、规范安全用电。
4、加强与当地气象部门之间的联系,在大风、大干、暴雨前,做好机械车辆、临建工棚等设备、设施的安全防范工作。
七、环境保护和文明施工
1、严格遵守国家、陕西省及其它所有关于控制环境污染的法规。
在生活区、生产区、设备维修站等都作好垃圾、废油、废水的收集。
施工废水、废渣、废方不得排入农田、水源,不得随意排放。
2、材料运输均需对车辆覆盖,防止渗漏撒落、污染环境,对已造成的污染设专人进行清理。
3、施工现场使用机械设备要尽量减少噪音和废气排放;要遵守当地有关部门对夜间施工的规定,合理安排工作时间。
对必须连续施工的工程在居民区夜间
施工时应采取措施,尽量使机械设备的噪音减小到最低声级水平。
4、制定严格的文明施工管理制度、条例,书写在标牌上并挂在工点内,时刻提醒职工认真遵守。
5、施工现场种类机械设备和车辆分类划区整齐安放停置,各种材料、构件分区设置标识牌,整齐分类存放,做到工完、料清、场净。
7、加强与业主的联系,充分理解业主对工程进度、工程质量方面的具体要求,配合业主做好与有关标段的协调工作,使业主满意。
8、加强与设计单位的联系,充分理解设计意图和设计变更,在施工方法的选择上,充分尊重设计单位意见,做到优秀设计,优质施工。
9、加强与监理工程师的合作,理解、尊重、支持监理工程师的工作,为监理工程师正确行使职权提供有效条件,共同做好质量,进度和投资控制。
安徽水利开发股份有限公司
洛南高速公路LM-03标项目经理部
2008年10月8日。
