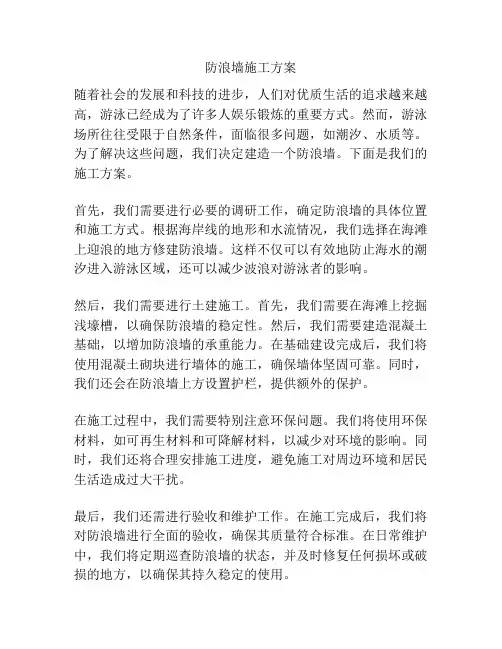

防浪墙施工方案
吉水县城市防洪路堤结合工程(防护工程)
防
浪
墙
施
工
方
案
编制:
审核:
审批:
中国葛洲坝集团股份有限公司
吉水县城市防洪路堤结合工程土建3标项目部
二0一三年五月
目录
一、工程概况 ...................................................................... 错误!未定义书签。
二、编制依据 ...................................................................... 错误!未定义书签。
三、主要工程量 .................................................................. 错误!未定义书签。
四、防浪墙混凝土工程 ...................................................... 错误!未定义书签。
4.1、测量 ............................................................................... 错误!未定义书签。
4.2、施工用水、电................................................................ 错误!未定义书签。
4.3、施工工艺流程................................................................ 错误!未定义书签。
4.4、钢筋工程........................................................................ 错误!未定义书签。
4.5、模板工程........................................................................ 错误!未定义书签。
4.6、综合加工厂.................................................................... 错误!未定义书签。
4.7、混凝土工程.................................................................... 错误!未定义书签。
五、机械设备、人员投入计划........................................... 错误!未定义书签。
六、混凝土施工质量保证措施........................................... 错误!未定义书签。
防浪墙施工方案
一、工程概况
吉水县城防护工程堤顶防浪墙长 3.8Km,底板宽 1.3m,墙身高1m。涉及到钢筋制安、模板制安以及混凝土浇筑等施工内容。
二、编制依据
①、吉水县城市防洪路堤结合工程(防护工程)施工图纸;
②、《水利水电工程单元工程施工质量验收评定标准(SL632-)》;
③、《水利水电工程施工质量检验与评定规程(SL176- )》;
④、《砼结构工程施工质量验收规范(GB50204- )》;
⑤、本单位可调动的设备、人员等资源。
三、主要工程量
防浪墙工程量统计表
4.1、测量
根据设计施工图纸及施工技术要求,测出防浪墙设计边线、中心线及施工范围内的原始地形。
4.2、施工用水、电
根据现场情况,施工用水采用蓄水桶蓄水的方式进行,施工用电采用柴油机现场发电。
4.3、施工工艺流程
测量放线→基础处理→垫层混凝土施工→底板钢筋绑扎→底板模板安装→底板混凝土浇筑→墙身钢筋绑扎→墙身模板安装→砼浇筑→拆模养护→验收。
现浇混凝土工艺流程图
4.4、钢筋工程
(一)、钢筋进场
1、钢筋采用HRB400带肋钢筋。所有的钢筋进场前必须具有出厂合格证,进场后立即进行复试,合格后方能加工使用,并作好检验状态标识。
2、所有的钢筋进场后应分类堆放,防止混用,排列整齐并挂牌标识清楚,钢筋下部用240mm砖砌300mm高的条形砖墩,间距3000mm,以架空钢筋,防止钢筋触地锈蚀。
(二)、钢筋加工和制作
1、钢筋下料前必须除锈,下料时要做到先到先用,长材长用、短材短用,加工每一批钢筋前先试加工一至二根,经质检人员检查无误后,再批量生产,防止出现返工,造成材料浪费。
2、钢筋采用机械进行调直、切断和弯曲,加工好的钢筋应分类码放,并标示清楚。
3、钢筋连接采用搭接和焊接,钢材焊接接头必须送检合格后方能使用,双面焊接长度不小于10d。焊接时应使两根钢筋在同一轴线上,焊缝要大于等于0.3d且不小于4mm,缝宽大于或等于0.7d,且不小于10mm。
(三)、钢筋安装
