园林绿化造价

合集下载

市政园林绿化工程造价指标分析表

市政园林绿化工程造价指标分析表

市政园林绿化工程造价指标分析表市政园林绿化工程造价指标分析表是指对市政园林绿化工程造价进行综合分析和评估的表格。

通过对各项指标的详细分析,可以对市政园林绿化工程的造价进行科学合理的控制和管理,以提高工程质量和效益。

以下是市政园林绿化工程造价指标分析表的主要内容:1.工程项目名称:填写市政园林绿化工程的具体项目名称。

2.工程量及费用:列出工程项目的具体工程量及相应的费用,包括土方开挖、绿化材料采购、设备租赁、施工人工费用等。

3.建设投资:包括工程建设的资金投入以及相关配套设施的费用。

4.工程部位:指出绿化工程的具体部位,包括道路、公园、广场等。

5.造价控制:对绿化工程中的人工费用、材料费用以及设备租赁费用进行控制和管理,确保合理的造价。

6.技术要求:对绿化工程的技术要求进行描述,包括绿化材料的选择、绿化方式、施工工艺等。

7.施工周期:列出绿化工程的施工周期,包括前期准备、施工阶段和后期养护。

8.工程质量:对绿化工程的质量要求进行评估,包括绿化成活率、绿化植物的品种选择、绿地硬度等。

9.工程效益:对绿化工程的效益进行评估,包括提升城市形象、增加居住环境的美观度、改善空气质量等。

10.环境保护:绿化工程要遵循环保原则,减少对自然环境的破坏,促进生态平衡。

11.工程风险:对绿化工程可能存在的风险进行评估,包括天气、施工设备、生长周期等因素对工程造成的影响。

12.经济效益评估:对绿化工程的经济效益进行评估,包括对整体投资和维护成本的分析。

通过以上指标的分析,可以全面了解市政园林绿化工程的各项指标和要求,从而科学合理地进行工程造价的控制和管理,节约成本、提高效益。

同时,对于绿化工程的质量和效益的评估,也可以为后续的工程改进提供参考,提高工程质量和运营效率。

绿化工程施工单价表

绿化工程施工单价表

绿化工程施工单价表一、土地平整:1. 土地整平:(1)小型装载机、挖掘机等施工工具:每台每小时500元。

(2)施工人员(包括操作人员和助手):每人每小时50元。

(3)燃油、油品费用:按实际消耗计算。

(4)辅助设备费用:按实际使用情况收费。

2. 土地清理:(1)清理垃圾、杂草等:每平方米0.5元。

(2)清理杂树、灌木等:每棵50元。

3. 土地破碎及碾压:(1)破碎和碾压土地表面:每平方米1元。

(2)大型压路机施工工具:每小时800元。

4. 土地排水及保护:(1)排水沟、护岸建设:每米100元。

(2)土地深度排水:每米50元。

二、绿化植栽:1. 草坪铺设:(1)草皮铺设:每平方米20元。

(2)施肥、灌溉等:每平方米5元。

2. 花卉栽植:(1)小型花卉:每盆10元。

(2)中型花卉:每盆20元。

(3)大型花卉:每盆50元。

(4)配备养护费用:每盆5元。

3. 树木移植及栽种:(1)小型树木:每棵100元。

(2)中型树木:每棵200元。

(3)大型树木:每棵500元。

(4)栽植后养护费用:每棵50元。

4. 喷泉、石雕等景观植物:(1)喷泉安装:每平方米500元。

(2)石雕摆放:每件200元。

(3)园林装饰物:每件100元。

三、绿化维护:1. 草坪养护:(1)切割、修剪草坪:每平方米2元。

(2)施肥、灌溉等:每平方米5元。

2. 花卉养护:(1)定期修剪、追肥:每盆5元。

(2)病虫害防治:按实际情况收费。

3. 树木养护:(1)修枝、整形树木:每棵20元。

(2)施肥、除虫等:每棵50元。

4. 喷泉、景观维护:(1)水质管理:每月1000元。

(2)设备维护:按实际情况收费。

以上为绿化工程施工单价表,价格可能会根据具体项目的情况做出调整。

如需了解更多信息,请咨询相关部门。

绿化工程造价的计算方法

绿化工程造价的计算方法

绿化工程造价的计算方法本文介绍了绿化工程造价的计算方法和费率,以及定额规定和调整说明。

绿化工程造价由苗木预算价、种植费、成活率期养护费、管理费、利润、独立费、苗木差价和税金八部分组成。

其中,苗木预算价是取费基础。

绿化工程费率包括种植费、成活率期养护费、管理费、利润和税金。

大树的种植费率为10%,小树为7%。

成活率期养护费在正常季节种植为12%,反季节种植为18%。

管理费为3%,利润为2.5%。

税金分城市和乡镇,分别为3.445%和3.292%。

苗木预算价格包括圃存价、挖掘费、泥球包扎费、吊装费、运输费、运输损耗、卸车费、种植损耗、采保费、植物检疫费和苗木经营利润等。

种植费包括苗木、草坪的种植及种植后的垃圾及废弃物的清运。

大树种植还包括吊装机械费。

成活率期是指绿化工程竣工验收后起连续十二个月。

成活率期养护费包括草绳绕树干费、常规支撑费、遮荫棚费、软式通气管费、人工费、水电费等。

管理费包括工程所在地范围内的建筑垃圾及其它障碍的清理和外运工作,工程所在地范围内原有苗木的起挖或砍伐挖根,起挖草皮或清除草皮工作,原有苗木起挖后的土球包扎或打浆、修剪、出塘、装车搬运工作,废弃物运输、场地清理工作,整理绿化用地费,种植土、营养土,土方造型,土方运输,特殊支撑和种植、养护中的水电费。

大树指从地表向上1.2米高处树木的胸径大于等于15厘米。

苗木规格主要指标为乔木的胸径、蓬径和高,灌木的蓬径和干径。

1、在引进新品种苗木时,双方应协商价格并在合同中注明;未公布预算价格的苗木直接以采购价进入预算价,并计取各类费用。

2、反季节种植时间为6、7、8、9月。

3、正常养护指成活率期结束后的养护,费用由双方协商后在合同中注明。

4、苗木差价为实际采购价与预算价之间的差额。

5、管理费中包含0.1%的定额测定费。

6、费率表包括苗木预算总价、种植费、成活率期养护费、管理费、利润、独立费、苗木差价和税金。

7、建账时应选择适用的会计准则或制度,购买必要的账簿,并选取适合的科目设置账户。

园林绿化种植工程造价计算方式

园林绿化种植工程造价计算方式

园林绿化种植工程造价计算方式园林绿化种植工程造价计算方式基本概念整理1、工程直接费用顾名思义是指完成绿化种植工程的直接成本部分,主要包括三个方面。

1.人工费用:包括苗木采购到工地以后的,苗木场内驳运,挖坑,换土,种植,覆土,保墒,浇水,围护……直至竣工后,养护一个月的时间内所耗用的全部人工费用。

2.材料费用:包括各种不同品种、规格苗木本身的费用,以及种植时必需的辅助材料费用辅助材料包括苗木灌溉的水,树干防护的草绳、铅丝,以及各类竹桩、木桩、水泥桩等材料费用。

3.机械费用:包括大规格苗木,当人工不能扛抬时,必须使用机械搬运到设计方位,然后吊起、复位扶正等发生机械耗损的费用。

人工、材料、机械三项费用,在定额中均有详尽的规定,一般情况下,是不允许随意改动的。

但是,定额是按照正常的施工方法,确定人工、材料、机械费用的。

由于施工工程的条件、气候千变万化,定额还规定,允许定额规定以外的不确定因素,由甲、乙双方根据施工现场的实际情况,另行增加工程费用,但必须经过甲、乙双方协商同意,并在施工合同中增加补充条款明确,方可增加工程费用。

2、工程间接费用(即非直接构成施工的费用)是指完成绿化种植工程后,施工企业必须收取的其他费用,它是绿化工程造价必不可少的组成部分。

其中包括:施工企业技术管理人员和企业管理费用的支出,企业的合法利润以及上缴国家(或上级管理部门)的税金等内容组成。

绿化种植工程造价计算依据首先,要有完整的绿化种植工程施工设计图。

施工设计图的设计应由甲方(业主)请有绿化设计资质的单位设计,他们根据投资方特定的环境、地形、观赏、使用等要求以及投资额度,设计出既有利于植物生长、观赏、使用功能,又保证资金合理使用的施工图,配置不同品种、规格的苗木种植数量,达到投资方预期的效果。

其次,要有和工程施工期相配套的苗木市场价格信息资料。

工程施工时间的不同,其苗木价格是根据市场价格的起伏而变化的,所以在施工前必须根据当前市场苗木供应价格情况,计算该工程预期造价,即完成一个绿化种植工程大概需要多少资金的框算计划。

2021年园林绿化工程定额规定及苗木预算价格

2021年园林绿化工程定额规定及苗木预算价格

园林绿化工程定额规定及苗木预算价格带来关于园林绿化工程定额规定及苗木预算价格的介绍,希望大家能用合适的价格买到好的苗木。

一、绿化工程造价的计算方法:1、绿化工程造价包括:苗木预算价、种植费、成活率期养护费、管理费、利润、独立费、苗木差价、税金八部分组成。

2、绿化工程取费基础:苗木预算价。

二、绿化工程费率:1、种植费:大树10%、小树7%。

2、成活率期养护费:正常季节种植12%、反季节种植18%。

3、管理费:3%4、利润:2.5%。

5、税金:城市3.445%、乡镇3.292%。

三、绿化工程定额规定调整说明:1、苗木预算价格包括:圃存价、挖掘费、泥球包扎费、吊装费、运输费、运输损耗、卸车费、种植损耗、采保费、植物检疫费、苗木经营利润等。

2、种植费包括:苗木、草坪的种植及种植后的垃圾及废弃物的清运。

大树种植还包括吊装机械费。

3、成活率期是指绿化工程竣工验收后起连续十二个月。

成活率期养护费包括:草绳绕树干费、常规支撑费、遮荫棚费、软式通气管费、人工费、水电费等。

4、管理费包括:(1)工程所在地范围内的建筑垃圾及其它障碍的清理和外运工作。

费用由甲乙双方在合同中说明。

(2)工程所在地范围内原有苗木的起挖或砍伐挖根;起挖草皮或清除草皮工作。

费用由甲乙双方在合同中说明。

(3)原有苗木起挖后的土球包扎或打浆、修剪、出塘、装车搬运工作。

费用按实结算。

(4)废弃物运输、场地清理工作。

费用按实结算。

(5)整理绿化用地费包括:排地表水;耙细、过筛;回填;找平、找坡等工作。

(6)种植土、营养土:土源由乙方提供,费用由甲乙双方在协商后在合同中注明。

(7)土方造型:机械造型:高度2米以上每立方米1.5元、高度2米以下每立方米1元;人工造型:不分高度每立方米2元。

(8)土方运输:按市政土方规定(不含土源费)。

(9)特殊支撑:业主因美化环境而对支撑提特殊要求的支撑(主要指用材)为特殊支撑。

费用由甲乙双方协商后在合同中注明。

(10)种植、养护中的水电费由乙方承担。

绿化工程造价的编制依据及计算方法

绿化工程造价的编制依据及计算方法

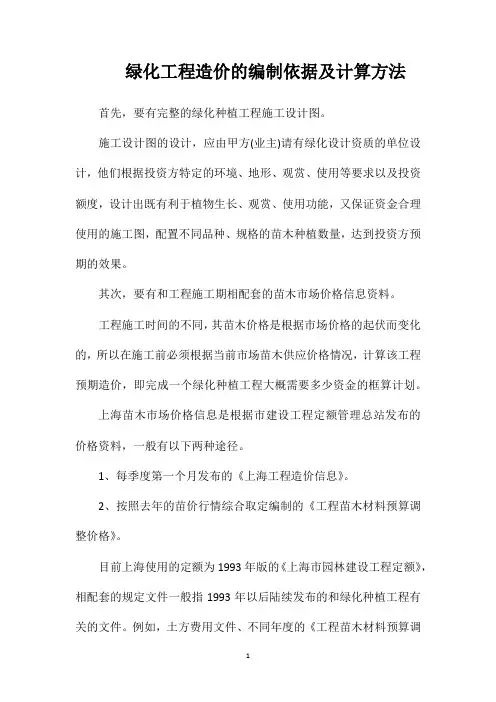

绿化工程造价的编制依据及计算方法首先,要有完整的绿化种植工程施工设计图。

施工设计图的设计,应由甲方(业主)请有绿化设计资质的单位设计,他们根据投资方特定的环境、地形、观赏、使用等要求以及投资额度,设计出既有利于植物生长、观赏、使用功能,又保证资金合理使用的施工图,配置不同品种、规格的苗木种植数量,达到投资方预期的效果。

其次,要有和工程施工期相配套的苗木市场价格信息资料。

工程施工时间的不同,其苗木价格是根据市场价格的起伏而变化的,所以在施工前必须根据当前市场苗木供应价格情况,计算该工程预期造价,即完成一个绿化种植工程大概需要多少资金的框算计划。

上海苗木市场价格信息是根据市建设工程定额管理总站发布的价格资料,一般有以下两种途径。

1、每季度第一个月发布的《上海工程造价信息》。

2、按照去年的苗价行情综合取定编制的《工程苗木材料预算调整价格》。

目前上海使用的定额为1993年版的《上海市园林建设工程定额》,相配套的规定文件一般指1993年以后陆续发布的和绿化种植工程有关的文件。

例如,土方费用文件、不同年度的《工程苗木材料预算调整价格》、绿化养护补充定额等。

最后,还必须准备相配套的计算工具。

目前预算的编制方法有两种:一种是手工计算方法,该方法必须备有合适的预算表格和计算器等操作工具。

另一种是采用电脑软件计算方法,该方法必须具备电脑和相应的绿化种植工程造价计算机软件。

利用计算机软件计算绿化工程造价是一种既规范、省时,而计算数据又较正确的方法,是以后工程造价计算发展的主要方向。

绿化种植工程预算造价的计算方法绿化种植工程预算造价的计算,一项绿化种植工程,其完整的造价应分别计算以下各项费用。

绿化种植工程总造价:直接费用1苗木费用;2土方费用;3种植费用(含绿地整理费用)间接费用(含管理费、企业利润、税金等费用)。

如何确定工程苗木单价绿化种植工程中,工程苗木费用是当家材料,在整个预算造价中占有相当大的比重。

苗木的名称、品种、规格、数量是依据施工设计图确定的,与其名称、品种、规格相对应的苗木单价取定顺序如下:(一)指导价中有其相应单价的,依据《上海工程造价信息》资料单价取定其苗木单价。

园林绿化工程造价

园林绿化工程造价

园林绿化工程造价xx年xx月xx日•概述•园林绿化工程造价的构成•园林绿化工程造价的估算•园林绿化工程造价的控制目•园林绿化工程造价的审计•园林绿化工程造价管理的发展趋势录01概述园林绿化工程造价是指对涉及园林绿化工程的所有固定资产、流动资产以及无形资产等价值进行估算和核算,包括园林建筑工程、景观工程、绿化工程、养护工程等多个方面。

定义园林绿化工程造价具有综合性强、涉及面广、影响因素多等特点,其造价贯穿整个工程建设过程,包括投资估算、设计概算、施工图预算、工程结算和竣工决算等多个环节。

特点定义与特点园林绿化工程造价的重要性园林绿化工程造价的合理确定和控制,能够有效地降低投资成本,提高投资效益。

控制投资优化设计提高质量发展绿色经济合理的工程造价可以指导园林设计,优化设计方案,使设计方案更加经济合理。

准确的工程造价可以保证园林建设质量,避免因资金不足而影响工程质量。

园林绿化工程造价的合理确定和控制,有利于推动绿色经济的发展,促进社会可持续发展。

历史园林绿化工程造价起源于20世纪初,随着城市化进程的加快和人们对生态环境的需求不断提高,园林绿化工程逐渐成为城市建设的重要组成部分。

发展目前,我国园林绿化工程造价已经逐渐成熟,建立了完整的工程造价体系和标准,同时计算机技术和信息化手段在园林绿化工程造价中得到了广泛应用。

未来,园林绿化工程造价将更加注重环保、生态和可持续发展等方面。

园林绿化工程造价的历史与发展02园林绿化工程造价的构成包括苗木采购、运输、栽植及养护等人工费用。

直接工程费人工费包括苗木、土壤、灌溉用水及园艺设施等材料费用。

材料费包括挖机、吊机、运输车辆等机械租赁及使用费用。

机械使用费其他管理费用包括差旅费、业务招待费、水电费等其他管理费用。

间接费管理人员工资包括项目经理、施工员、安全员等工资及福利。

社会保险费包括养老保险、医疗保险、失业保险等费用。

劳动保护费包括工作服、安全帽、手套等劳动保护用品费用。

庭院绿化工程施工报价

庭院绿化工程施工报价

庭院绿化工程施工报价
一、项目概述
本项目是对庭院进行绿化改造,包括植物的种植、道路的铺设、灯光的设置等。

旨在打造一个美丽、宜人的庭院环境,提升居住环境质量。

二、项目范围
1.庭院内植物种植:包括花草树木的选购、种植和养护。

2.庭院内道路铺设:包括材料的选购、铺设和修补。

3.庭院内灯光设置:包括灯具的选购、安装和调试。

三、施工内容及报价
1.庭院植物种植
a.花草树木选购:3000元
b.植物种植及养护:8000元
2.庭院道路铺设
a.材料选购:5000元
b.道路铺设及修补:10000元
3.庭院灯光设置
a.灯具选购:2000元
b.灯具安装及调试:5000元
四、总报价
总报价为33500元。

五、附加说明
1.报价中不包括设计费用。

2.施工周期为30天,具体时间以实际施工进度为准。

3.报价中如有变动,以签订合同后的协商为准。

六、联系方式
如有疑问或需要进一步了解,请联系本公司:XXX绿化工程有限公司,联系电话:123456789。

以上为本次庭院绿化工程施工报价,欢迎您选择我们的服务,我们将竭诚为您提供优质的施工服务。

园林绿化工程造价

园林绿化工程造价
并合理控制投资。
动态管理原则
预算编制应考虑项目的动态变 化,合理预测可能的变化并制
定应对措施。
预算编制的依据与步骤
• 预算编制的依据:主要包括工程设计文件、施工 图纸、定额标准、取费文件、市场价格信息等。
预算编制的依据与步骤
预算编制的步骤
1. 收集资料:收集与项目相关的各种资料,包括工程设计文件、施工图纸、定额标 准、取费文件等。
时也能有效控制项目成本,提高项目的经济效益和社会效益。
02 03
园林绿化工程造价管理的复杂性
园林绿化工程涉及的环节众多,包括设计、施工、验收等,这使得造价 管理具有很大的复杂性。同时,园林绿化工程还涉及到植物、园艺、建 筑等多个领域,这使得造价管理更加复杂。
园林绿化工程造价管理的策略性
为了更好地进行造价管理,需要采取一系列的策略,包括制定合理的预 算和计划、加强成本控制、提高项目管理水平等。
2. 分析工程量:根据设计文件和施工图纸,对项目的工程量进行详细分析,确保各 项费用的计算准确无误。
预算编制的依据与步骤
01
02
03
3. 套用定额
根据项目类型和地区定额 标准,套用相应的定额, 确定人工、材料、机械等 费用的消耗量。
4. 计算费用
根据套用的定额和各项费 用标准,计算出工程的直 接费用、间接费用和其他 费用。
5. 汇总预算
将各项费用进行汇总,形 成完整的工程预算。
预算编制的技巧与注意事项
技巧
1. 熟悉相关法规和标准:了解国家和地方相关的法规和标准,掌握最新的定额和取费标准, 确保预算的合法性和合规性。
2. 深入了解市场行情:及时了解市场行情,掌握各种材料、设备的价格信息和供应情况,确 保预算的合理性和可行性。

园林绿化工程苗木预算的价格

园林绿化工程苗木预算的价格

园林绿化工程苗木预算的价格一、绿化工程造价的计算方法:1、绿化工程造价包括:苗木预算价、种植费、成活率期养护费、管理费、利润、独立费、苗木差价、税金八部分组成。

2、绿化工程取费基础:苗木预算价。

二、绿化工程费率:1、种植费:大树10%、小树7%。

2、成活率期养护费:正常季节种植12%、反季节种植18%。

3、管理费:3%4、利润:2、5%。

5、税金:城市3、445%、乡镇3、292%。

绿化工程定额规定调整说明:1、苗木预算价格包括:圃存价、挖掘费、泥球包扎费、吊装费、运输费、运输损耗、卸车费、种植损耗、采保费、植物检疫费、苗木经营利润等。

2、种植费包括:苗木、草坪的种植及种植后的垃圾及废弃物的清运。

大树种植还包括吊装机械费。

3、成活率期就是指绿化工程竣工验收后起连续十二个月。

成活率期养护费包括:草绳绕树干费、常规支撑费、遮荫棚费、软式通气管费、人工费、水电费等。

4、管理费包括:(1)工程所在地范围内的建筑垃圾及其它障碍的清理与外运工作。

费用由甲乙双方在合同中说明。

(2)工程所在地范围内原有苗木的起挖或砍伐挖根;起挖草皮或清除草皮工作。

费用由甲乙双方在合同中说明。

(3)原有苗木起挖后的土球包扎或打浆、修剪、出塘、装车搬运工作。

费用按实结算。

(4)废弃物运输、场地清理工作。

费用按实结算。

(5)整理绿化用地费包括:排地表水;耙细、过筛;回填;找平、找坡等工作。

(6)种植土、营养土:土源由乙方提供,费用由甲乙双方在协商后在合同中注明。

(7)土方造型:机械造型:高度2米以上每立方米1、5元、高度2米以下每立方米1元;人工造型:不分高度每立方米2元。

(8)土方运输:按市政土方规定(不含土源费)。

(9)特殊支撑:业主因美化环境而对支撑提特殊要求的支撑(主要指用材)为特殊支撑。

费用由甲乙双方协商后在合同中注明。

(10)种植、养护中的水电费由乙方承担。

电源、水源由甲方提供,装表计量。

如不装表,水电费结算由甲乙双方协商后在合同中注明。

园林绿化工程造价

园林绿化工程造价

绿化工程造价计算知识介绍(一)绿化工程造价计算有何规定绿化种植工程,从其苗木品种上看成百上千,从其外观上看千姿百态,从工程角度上看,施工地点、种植方法、施工季节……又各不相同。

绿化工程造价计算到底有没有规律?目前,有哪些标准、规定?有哪些计算方法?其实这些问题都是可以解决的。

1989年,建设部根据绿化种植工程的特点、规律,颁布了《仿古建筑及园林工程预算定额》,它对园林建筑和绿化种植工程造价的计价方法,作了详细而又明确的规定。

1993年,上海根据建设部的规定,编制了适用于上海地区的《园林建设工程预算定额》,目前仍在执行之中,随着时间的推移,又发布了一系列文件、规定,这些文件和定额,是目前上海地区绿化种植工程从投资框算、设计概算、合同预算、竣工结算重要的必不可少的依据。

这些定额和文件如何执行,这就是这个专栏以后陆续分主题介绍的重要内容。

(二)绿化工程造价的组成内容依据上海市建设委员会下属的造价管理部门-市建设工程定额管理总站的规定,绿化种植工程造价有两大内容组成:一是工程直接费用;二是工程间接费用。

工程直接费用,顾名思义是指完成绿化种植工程的直接成本部分,主要包括三个方面。

1.人工费用:包括苗木采购到工地以后的,苗木场内驳运,挖坑,换土,种植,覆土,保墒,浇水,围护……直至竣工后,养护一个月的时间内所耗用的全部人工费用。

2.材料费用:包括各种不同品种、规格苗木本身的费用,以及种植时必需的辅助材料费用。

辅助材料包括苗木灌溉的水,树干防护的草绳、铅丝,以及各类竹桩、木桩、水泥桩等材料费用。

3.机械费用:包括大规格苗木,当人工不能扛抬时,必须使用机械搬运到设计方位,然后吊起、复位、扶正等发生机械耗损的费用。

人工、材料、机械三项费用,在定额中均有详尽的规定,一般情况下,是不允许随意改动的。

但是,定额是按照正常的施工方法,确定人工、材料、机械费用的。

由于施工工程的条件、气候千变万化,定额还规定,允许定额规定以外的不确定因素,由甲、乙双方根据施工现场的实际情况,另行增加工程费用,但必须经过甲、乙双方协商同意,并在施工合同中增加补充条款明确,方可增加工程费用。

111394_园林绿化工程造价计算知识介绍

111394_园林绿化工程造价计算知识介绍

园林绿化工程造价计算知识介绍随着中国改革开放的不断深入,为了将上海建设成为世界一流的金融、旅游、文化、购物城市,各级政府对改善生态环境,提高生活质量的问题日益重视,对园林绿化建设的投资逐年增加。

如何节约资金,合理计算绿化工程造价;成了大家十分关注的问题,为此,我们特设了这个专栏,目的是通过对绿化工程造价计算知识的宣传、介绍,使大家有个扼要的了解。

绿化工程造价计算,属于建设工程范畴,主管部门是上海市建设委员会。

从政府的管理目标上看,是规范工程造价计价方法,通过改革的手段,逐步培育和推动建设市场有序地向市场经济转换的任务。

从目前管理力度上看,对绿化建设工程中,一般的单位、家庭摆花、鲜插花以及盆栽艺术花卉等绿化市场,对国家投资影响不大,目前已采取了根据季节变化,供需双方随行就市的方法,由买卖双方自由定价。

各花卉市场定期发布的花卉行情价,供买卖双方成交时参考。

而对政府或企业投资的绿化种植工程,目前仍采取政府有关部门陆续发布一系列指导性的规定,标准,积极而又稳妥地逐步向市场经济方向发展。

绿化种植工程,从其苗木品种上看成百上千,从其外观上看千姿百态,从工程角度上看,施工地点、种植方法、施工季节……又各不相同。

绿化工程造价计算到底有没有规律?目前,有哪些标准、规定?有哪些计算方法?其实这些问题都是可以解决的。

1989年,建设部根据绿化种植工程的特点、规律,颁布了《仿古建筑及园林工程预算定额》,它对园林建筑和绿化种植工程造价的计价方法,作了详细而又明确的规定。

1993年,上海根据建设部的规定,编制了适用于上海地区的《园林建设工程预算定额》,目前仍在执行之中,随着时间的推移,又发布了一系列文件、规定,这些文件和定额,是目前上海地区绿化种植工程从投资框算、设计概算、合同预算、竣工结算重要的必不可少的依据。

这些定额和文件如何执行,这就是这个专栏以后陆续分主题介绍的重要内容。

首先,要有完整的绿化种植工程施工设计图。

施工设计图的设计,应由甲方(业主)请有绿化设计资质的单位设计,他们根据投资方特定的环境、地形、观赏、使用等要求以及投资额度,设计出既有利于植物生长、观赏、使用功能,又保证资金合理使用的施工图,配置不同品种、规格的苗木种植数量,达到投资方预期的效果。

园林绿化工程造价经济指标分析表

园林绿化工程造价经济指标分析表
喷灌工程
其他
砂(m³) 碎石((m³)
价格(元) 绿化工程主要消耗量
人工(工日) 地被(m²)
水管(m) 苗木(灌木) 苗木(灌木)
价格(元) 工程开工日期:
工程竣工日期:
材料采用时间:
附注
采用计价依据 苗木(灌木)
园林绿化工程
工程名称:
工 建筑面积:
程 庭园绿化:
特 道路绿化:征 园道、小来自:工程造价(元)单方造价(元/m²)

分部工程 土石方工程(m³)园林建筑工程 绿化工程

工程量
指 分部造价(元)
标 单方造价(元/m²)
占总造价比例(%)
园林建筑工程主材消耗量 人工(工日) 水泥(T)
木材(m³)
假山: 喷灌: 成活期养护: 园林小品: 工料机费(元)

2021年园林绿化工程定额规定及苗木预算价格

2021年园林绿化工程定额规定及苗木预算价格

园林绿化工程定额规定及苗木预算价格带来关于园林绿化工程定额规定及苗木预算价格的介绍,希望大家能用合适的价格买到好的苗木。

一、绿化工程造价的计算方法:1、绿化工程造价包括:苗木预算价、种植费、成活率期养护费、管理费、利润、独立费、苗木差价、税金八部分组成。

2、绿化工程取费基础:苗木预算价。

二、绿化工程费率:1>种植费:大树10%、小树7%。

2、成活率期养护费:正常季节种植12%.反季节种植18%o3、管理费:3%4、利润:2.5%。

5、税金:城市3.445%、乡镇3.292%o三、绿化工程定额规定调整说明:2、苗木预算价格包括:圃存价、挖掘费、泥球包扎费、吊装费、运输费、运输损耗、卸车费、种植损耗、采保费、植物检疫费、苗木经营利润等。

2、种植费包括:苗木、草坪的种植及种植后的垃圾及废弃物的清运。

大树种植还包括•吊装机械费。

3、成活率期是指绿化工程竣工验收后起连续十二个月。

成活率期养护费包括:草绳绕树干费、常规支撐费、遮荫棚费、软式通气管费、人工费、水电费等。

4、管理费包括:(1)1程所在地范围内的建筑垃圾及其它障碍的清理和外运工作。

费用由甲乙双方在合同中说明。

(2)1程所在地范围内原有苗木的起挖或砍伐挖根;起挖草皮或清除草皮工作。

费用由甲乙双方在合同中说明。

(3)原有苗木起挖后的土球包扎或打浆、修剪、出塘、装车搬运工作。

费用按实结算。

(4)废弃物运输、场地清理工作。

费用按实结算。

(5)整理绿化用地费包括:排地表水;耙细、过筛;回填;找平、找坡等工作。

(6)种植土、营养土:土源由乙方提供,费用由甲乙双方在协商后在合同中注明。

(7)土方造型:机械造型:高度2米以上每立方米2.5元、高度2米以下每立方米1元;人工造型:不分高度每立方米2元。

(8)土方运输:按市政土方规定(不含土源费)。

(9)特殊支撑:业主因美化环境而对支撐提特殊要求的支撐(主要指用材)为特殊支撐。

费用由甲乙双方协商后在合同中注明。

(10)种植、养护中的水电费由乙方承担。

浅议园林绿化工程造价——以辽宁省葫芦岛市为例

浅议园林绿化工程造价——以辽宁省葫芦岛市为例

② 材 料 费 用 :包 括 各 种 不 同品
相 同,那么绿化 工程造价计算 到底有
没有 规律 ? 目前 , 有 哪 些 标 准 、 规 定? 有哪些计算方法 ? 18 年 ,辽宁省颁布 实施 了 《 97 辽 宁省园林工程预算定额》试行本。
18 年 , 建 设 部 根 据 园林 绿 化 工 99
程有 关 的 文件 。
工程 造 价 是 大 家 十 分 关注 的 问题 ,绿
化 工程造价计 算到底有没有规 律可循 呢 ,本文结合 葫芦岛市绿化 工程 情 况
作 出具体 阐述 。
关键词 绿化工程 ;造价 ;计算;标准
1 绿化工程造价计算有何规定
绿化工程造价 计算 ,属 于建设工 程 范畴 。从工程 角度上看 ,因施工地 点、种植方法 、施工季节 ……各有不
种 、规格 苗木本 身的费用 以及种 植时 必 需的辅助材料 费用。辅助材料包 括
苗木灌溉 的水 ,树干 防护 的草绳 、铅 丝 ,以及各类竹桩 、木桩 、水泥 桩等
材 料 费用 。
4绿化种植工程预算造价的计算方

绿化种植 工程预算 造价 的计 算,

般程 序 如 下 : ①依据施 工设计 图上的工程苗木
以辽宁省葫芦岛市为例
一 郑福军
( 葫芦岛市园林 管理处;辽 宁;1 50 ) 2 00

要 如何节约资金 ,合理计 算绿化
内容组成 :一是工程 直接费用 ;二是 工程间接费用。 工程 直接 费用 ,顾名思义是 指完 成绿化种 植工程 的直 接成本部分 ,主 要包括三个方面。 ① 人工费用 :包 括苗木采购 到工 地 以后 的,苗木场 内倒运 ,挖坑 ,换 土 ,种植 ,覆 土 ,保 墒 ,浇 水 ,围 护……直至竣工后 ,养护1 个月 的时间

园林绿化造价案例

园林绿化造价案例

园林绿化造价案例一、项目背景。

咱就说有这么一个小公园的园林绿化项目,这个小公园不大不小,就像一个城市里的绿色小确幸。

甲方想要打造一个既适合居民休闲散步,又充满自然美感的小天地。

二、工程概况。

1. 绿化种植部分。

首先呢,草坪是必不可少的。

这个小公园大概需要铺设3000平方米的草坪。

选的是那种耐践踏又好看的马尼拉草。

这种草呢,一平方米的草皮采购价加上运费大概是10块钱,这一项的成本就是3000×10 = 30000元。

然后是树木。

种了50棵桂花树,这种桂花树一棵中等大小的,带土球、包运输和种植,每棵要800元,这就是50×800 = 40000元。

还有30棵樱花树,每棵600元,30×600 = 18000元。

花灌木也不能少呀。

像红檵木球,种了80个,每个球算上采购和种植是150元,80×150 = 12000元。

还有四季海棠这种小花,种了一大片,大概100平方米,每平方米的造价(包含苗和种植)是80元,100×80 = 8000元。

2. 园路及小品部分。

园路用的是那种青石板铺的,总共铺了800平方米。

青石板加上人工铺设的费用,每平方米算200元,800×200 = 160000元。

小品方面,有个小亭子,木质结构的,造型还挺别致。

这个小亭子的造价是30000元。

还有几个造型可爱的石凳石桌组合,一共5套,每套2000元,5×2000 = 10000元。

3. 灌溉系统部分。

灌溉系统可是保证这些植物茁壮成长的关键。

铺设了一套滴灌系统,管道加上喷头等设备,还有人工安装费用,大概要25000元。

三、造价汇总。

1. 直接成本。

把上面这些费用都加起来:30000+40000 +18000+12000+8000+160000+30000+10000+25000 = 333000元。

2. 间接成本(管理费、利润等)管理费呢,一般按照直接成本的15%来算,333000×0.15 = 49950元。

园林绿化工程造价的计算方法

园林绿化工程造价的计算方法

园林绿化工程造价的计算方法随着中国改革开放的不断深入,为了将上海建设成为世界一流的金融、旅游、文化、购物城市,各级政府对改善生态环境,提升生活质量的问题日益重视,对园林绿化建设的投资逐年增加。

接下来我告诉你园林绿化工程造价的计算方法。

园林绿化工程造价的计算方法:对苗木计量的方法:1、苗木预算价值,应依据〔制定〕要求的品种、规格、数量(包括规定的栽植损耗量)分别列项以株、米、平方米计算。

2、栽植苗木按不同土壤类别分别计算:(1)露根乔木,按不同胸径以株计算;(2)露根灌木,按不同株高以株计算;(3)土球苗木,按不同的土球规格以株计算;(4)木箱苗木,按不同的箱体规格以株计算;(5)绿篱,按单行或双行,按不同篱高以延长米计算(单行3.5/m,双行5株/m);3、水车浇水,按栽植不同类别的不同品种、规格,以株、米、平方米、株丛计算。

土方工程量计算规则:1、平整场地:(1)园路、花架分别按路面、花架柱外皮间的面积乘1.4系数以平方米计算;(2)水池、假山、步桥,按其底面积乘2以平方米计算。

2、人工挖、填土方按立方米计算,其挖、填土方的起点,应以制定地坪的标高为准,如制定地坪与自然地坪的标高高差在30cm 以上时,则按自然地坪标高计算。

3、人工挖土方、基坑、槽沟按图示垫层外皮的宽、长,乘以挖土深度以立方米计算。

并乘以放坡系数。

4、路基挖土按垫层外皮尺寸以立方米计算。

5、回填土应扣除制定地坪以下埋入的基础垫层及基础所占体积,以立方米计算。

6、余土或亏土是施工现场全部土方平衡后的余土或亏土,以立方米计算。

如何园林绿化工程成本核算:成本〔管理〕是实现企业〔财务〕目标利润最大化的主要手段之一,成本核算与成本猜测、成本计划、成本控制、成本分析和成本考核有机构成了成本管理系统。

组织好成本核算,对全面提升企业管理水平,落实企业各部门经济责任制,提升企业经济效益,有很大的推动作用。

在竞争日趋激烈的市场经济环境中,成本管理工作显得尤为重要。

园林绿化造价分析

园林绿化造价分析

项目特征: 围墙:200厚6%水泥石粉渣,砖墙,400*400成品铁艺花格,墙面米黄色外墙防水涂料,墙顶面贴30*30兰色马赛克,柱 面贴与建筑同规格颜色瓷片
市政给排水:PE给水管DN200、排水UPVC管双壁中空螺旋(粘接) DN150、混凝土管道铺设DN300、砖砌圆形井、铸铁井盖
园林给排水:人工喷灌、塑料排水管DN100、PE给水管DN20
项目名称
金额(元)
每平米造价
占总价%
工程总造价
16857419.13
302.19
其中:
绿化工程
2527344.17
45.31
14.99%
经济指标
园建工程 混凝土消防通道
8580805.44 610010.65
153.82 10.94
50.90% 3.62%
景观照明工程
2022674.95
36.26
12.00%
园林给排水
299633.54
5.37
1.78%
市政给排水
2670044.54
47.86
15.84%
单列安全文明措施费
146905.84
2.63
Hale Waihona Puke 0.87%说明:本工程以室外土建\园林绿化工程结算价,重点苗木按预计结算价进行考虑。
园林绿化工程
一、工程概况
工程名称:园林绿化工程
用地面积:55785M2
其中:绿化面积:27300M2
园建面积:24975M2
混凝土消防通道面积:3510M2
二、工程造价分析 主要饰面材料:建菱砖(园路)、植草砖(隐蔽式消防通道及地上停车位)、马赛克(游泳池)、花岗岩(广场、园路)、防滑 瓷片/防滑砖(架空层)、耐磨砖(架空层)、洗米石(园路\栏杆)、500*300*160水泥机压道牙 园林小品:防腐实木花架、混凝土结构观景亭、砖砌景墙(石材墙面及真石漆饰面)
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

Company Logo
2、从商品价格形成的角度
(1)“观念流通” (2)分别计价 (3)定价在先 (4)供求双方直接定价 (5)建筑产品之间的价格具有相对可比性 (6)差价形式不同

Company Logo
1.2.4工程估价人员的资格
2、价格形成的规律
一是供求的均衡价格; 二是单个厂商在市场中如何决定自己的价格,即厂商定价规律。
(1)均衡价格 (2)完全竞争市场的价格机制

Company Logo
3、招标投标与建筑产品均衡价格的实现
在完全竞争市场条件下的建筑产品均衡价格形成可以用一级密封投 标模型来说明。
2、商品的价值构成
1)消耗生产资料 的价值 2)必要劳动时间创造的价值 3)剩余劳动时间创造的价值
3、建筑产品价格的构成 建筑产品的价格=社会平均成本+利润+税金。

Company Logo
1.4工程估价方法
1.4.1工程估价的类型
招标标底
招标控制价
施工图预算
1、我国工程估价人员资格种类
我国的工程估价人员,最早称为建设工程概预算人员。1996年开 始,经全国统一执业资格考试合格并注册的造价专业人员称为“造价工 程师”。2005年起,其他从事建设工程概预算、通过考试获得资格证 书的造价专业人员,统一命名为“造价员”。


Company Logo
4、建筑市场的类型
建筑市场中供求关系与建筑产品的规模密切相关。建筑产品的规模不 同,相应的供求关系就有所不同,以此来分别考察建筑市场的类型。
卖方
买方
一个 Ⅰ
若干 个

许多 个

一个 Ⅰ
买方垄断或卖 方垄断
卖方有限垄断
卖方垄断
若干个

买方有限垄 断
可承揽8万 平方米且工程 造价在800万 元以下的园林 绿化工程
可承揽20 万平方米以下 的园林绿化养 护管理工程 等
三级企业
可承揽3万 平方米且工程 造价在300万 元以下园林绿 化工程
可承揽10 万平方米以下 的园林绿化养 护管理工程等
Company Logo
1.2工程估价的特点
1.2.1工程估价的含义

Company Logo
1.1园林绿化工程的特点
1.1.1园林绿化工程的含义
1
2
3
“园林”是对 “绿化”是指 园林工程(园林绿化 各种各样公园、 栽种植物以改 工程):园林中除建
绿地概念的总 善环境的活动。 筑工程以外的室外工
称.
程,包括土方工程、
筑山工程、理水工程、

Company Logo
1.2.2工程估价的内容
工程量计算 资源消耗量计算
定价

Company Logo
1.2.3工程估价的特征
1.从项目管理的角度
(1)独特性。独特性又称唯一性 (2)一次性 (3)渐进明晰的特征 (4)项目的多目标属性 (5)整体性与不可逆转性 (6)不确定性
Company Logo
图1-1建筑市场的抽象表达

Company Logo
2、建筑市场运行特点
(1)建筑市场没有商业中介,而是由建筑产品需求者和生产者直接进行交 易活动。
(2)在建筑市场中交换关系的确立在产品生产之前。 (3)与一般商品的交换相比,建筑产品的交换过程很长。 (4)建筑市场具有显著的地域性。 (5)建筑市场的竞争较为激烈。 (6)建筑市场风险较大,而且不仅对生产者有风险,对需求者也有风险。
园路工程、种植工程


Company Logo
1.1.2园林绿化工程的内容 土方工程 园林筑山工程 园林理水工程
园林绿化工 程的内容
园林小品工程 园林道路桥涵工程

园林景观照明工程 园林铺地工程 种植工程
Company Logo
1.1.3园林绿化工程的特征
园林绿化工程,包括了园林小品工程和绿化工程两个主要部分。
园林小品工程
项目架构繁杂、体形小巧玲珑、形体线条富于变化、施 工环境复杂、单体项目施工量少且施工中作业环节转换相对频 密,施工中机械化施工程度较之其他建筑项目要低,其人工、 材料的损耗率相对较大。
绿化工程
绿化苗木而言,作为自然界的生物,在品种、规格相同的前提
Company Logo
1.4.3工程估价的原则
1、工程估价原则的内涵
工程估价原则可以分成两类,一类是约束性的,称为工程估价 的行为准则;另一类是指导性的,称为工程估价的指导原则。
工程估价的基本指导原则应当包括:
1)合法原则 2)客观原则 3)足额原则 4)时效原则

我国《建设工程项目管理规范》(GB/T 50326-2006)中在项目范围 管理一节对项目结构分析的内容与要求作了明确规定。
见教材P24。

Company Logo
3、WBS的表达
在国外的项目管理中人们将这项工作的结果称为工作分解结构,即 WBS(Work Breakdown Structure)。
工作分解指把主要可交付成果分成较小的、便于管理的组成部分, 直到可交付成果定义明晰到足以支持各项项目活动(规划、实施、控制、 收尾)的制定。
工作分解结构指把安排与定义项目范围的各组成部分按可交付成果 进行组合。

Company Logo
2、项目结构分析的内容要求
1、成本、价格和价值
成本(也可称为费用)是指为得到某种商品或服务必须付出的代价,成 本表现为一种支出(费用),通常按市场交易货币计算。
价格是“卖方”的事情,就交换而言,体现了一种交易,它是卖方 为了出售或交易一项商品或服务时提出或获得的货币数量。
在进行一项交易的过程中,市场价格就是卖方得到的金额和买方支付 的金额;它可以视为一项物品(商品或服务)在交易过程中的交换价值。交 易能否实现取决于双方(买方或卖方)给物品确定的使用价值,将他们确定 的使用价值转换成什么样的货币量以及货币量之间的关系。
Company Logo
2、基本估价方法
按照我国现行规定,工程估价的基本方法有: (1)工料单价法 (2)综合单价法 (3)工程量清单计价

Company Logo
1.4.5工作分解结构
1、工作分解结构的概念
项目结构分解是将项目行为系统地分解成互相独立、互相影响、互 相联系的工程活动。

Company Logo
2、工程估价的概念
在市场经济环境下,交易双方为在建筑市场形成工程价格(即建设工 程承发包价格),实现交易而进行的估价活动。这是目前我国园林绿化工 程估价的主要业务所在。
工程估价是利用历史数据、个人经验、行业惯例以及项目范围描 述来预测项目的资源消耗和总费用的一门技术,是工程承包中一个重 要环节。
这个密封投标模型的基本规则是公开招标、密封投标,报价最低者 中标。

Company Logo
1.3.3建筑产品价格的理论构成
1、建筑产品价格形成的基础是价值
建筑产品也是商品,同其他商品一样具有价值和使用价值,其价格也是 以价值为基础的。价格要围绕价值上下波动。

Company Logo
3、建筑市场中的供给与需求
建筑市场的“需求”指的是投资需求;而“供给”则指的是产品的生 产能力,即企业个数及其生产能力,而不是产品。
需求
对于特定建筑产品的特 定消费者来说,其需求 具有一次性的特点。
供给
施工企业相互之间的竞争,一 方面是价格竞争;另一方面的 竞争内容是历史业绩。
下,它还存在生长区域、季节、长势、成活率等本专业自有的特殊 方面。

Company Logo
1.1.4城市园林绿化企业
一级企业
二级企业
可承揽各种 规模以及类型 的园林绿化工 程
可承揽各 种规模以及类 型的园林绿化 综合性养护管 理工程等。

工程估价的类型
投标报价
合同价

工程结算
Company Logo
1.4.2工程估价的一般过程
工程估价一般分准备、编制和收尾三个阶段。
准备
收集资料、熟 悉图纸资料、 熟悉现场情况 、熟悉或确定 施工方案、熟 悉计量与计价 资料、与有关 单位或人员沟 通等环节。
编制
买卖双方不 完全竞争
卖方不完全 竞争
许多个 Ⅲ
买方垄断 买方不完全
竞争 完全竞争
(1)大型建筑产品的市场类型 (2)小型建筑产品的市场类型 (3)中型建筑产品的市场类型

Company Logo
1.3.2建筑产品市场价格形成的方式
1、建设工程价格确定方式
招标投标方式和谈判方式。
我国常用的分解方法是一个建设项目可以分解为一个或多个单项工 程,单项工程分解为单位工程,单位工程又分解为分部工程,分部工程 再分解为分项工程。

园林绿化工程估价
LOGO
第1章 绪论
1 1.1园林绿化工程的特点 2 1.2工程估价的特点 3 1.3园林绿化工程市场价格形
成机制 4 1.4工程估价方法

Company Logo
北京奥林匹克森林公园
案例问题: 园林绿化包括哪些内容?园林绿化工程
与一般建设工程比较,有哪些特点?
建筑市场的主体由卖方和买方组成。建筑市场的买方是指各 种业主;卖方包括勘察设计单位、建筑施工企业(承包商)、建筑材 料及设备供应商、工程咨询单位等。
建筑市场活动的客体(交易对象)可以分为两类:一是与建筑产 品生产有关的各个环节的商品交换;二是最终建筑产品的商品交 换。

工程项目结构分解的结果有树型结构图和项目结构分析表。

Company Logo
4、项目结构分解过程
相关文档
最新文档
