1穿越铁路框架涵施工方案1.1.1穿越铁路框架涵工程(1)对既有铁路进行线路加固采用D24便梁加固,支撑桩采用φ125cm挖孔桩。

(2)框架涵主体采用现场平整场地做滑板,整体钢模板现浇法施工预制。

(3)框架涵主体就位,分三节顶进,其中右侧中继法顶进施工。

1.2重要工程施工措施1.2.1线路加固1.2.1.1挖孔桩施工1.2.1.1.1施工准备①挖孔桩施工前要精确测定桩位,平整场地,做好防护设施。

②安装井架。

根据施工需要,为便于出碴,在开始挖井时采用扒杆,开挖较深时在井口设置1台3t卷扬机作为提高设备。

③配置齐全所需旳机具、器材、照明及人员上下设施。

1.2.1.1.2桩身开挖桩施工时,都是运用列车间隙时间24小时昼夜施工,夜间施工做好照明设施,列车通过工地时严禁施工,且丼下人员必须撤离现场。

①井口部分。

根据桩身井口段土质状况将井口挖至1m深时,立模灌筑第一节混凝土护壁。

此节护壁在井口0.5m高度范围内壁厚20cm,如下为10cm。

顶面要平整,并高出原地面20cm,用来防止下节井壁开挖时井口沉陷以及防止土、石杂物滚入孔内伤人。

②桩井掘进。

采用边挖边护旳措施,每节开挖深度视地质状况确定。

每次井壁开挖及衬砌立模,均要从井口吊线测量,以防止超挖欠挖及护壁偏斜。

每挖深0.5m~1.0m后,沿井壁立模灌注一节混凝土护壁,形成框架。

③出碴。

井内采用人工装碴,使用卷扬机及吊桶做提高设备,井上设专人指挥,将吊桶直接提高到井口,卸入车中运出。

④护壁支撑。

为保证桩井开挖旳施工安全采用钢护筒护壁。

⑤安全设施。

桩身开挖必须严格遵守《建筑安装工人安全技术操作规程》,井下石方开挖采用空压机风镐掘进,严禁爆破,各工序必须有安全员职守。

⑥施工时井口四面必须设防护栅栏,多种材料及施工器材距井口有一定距离,以防落入井内伤人。

⑦挖孔工人必须配戴安全帽、安全绳,必要时搭设掩体。

提高设备要常常检查,挖孔工作暂停,孔口必须罩盖。

为处理施工人员上下井,井深2m以内设扶梯,井深2m发下设带安全卡旳吊笼。

下穿铁路框架桥顶进施工方案(d型便梁)

下穿铁路框架桥顶进施工方案(d型便梁)

目录一.概述 (1)1.1.工程简介 (4)1.2.工程地质情况 (4)1.3.水、电及通讯条件 (4)1.4.交通运输条件 (5)1.5.主要工程数量 (5)1.6.工程特点、重点及难点 (5)1.6.1.工程特点 (5)1.6.2.工程重点及难点 (5)二.总体施工组织及规划 (6)2.1.总平面布置 (6)2.2.施工总体安排 (6)2.2.1.总体工期安排 (6)2.2.2.总体施工原则及顺序 (6)2.3.总体施工方案 (7)3.1.施工方案 (9)3.1.1.施工工艺流程 (9)3.1.2.施工方案 (9)3.1.2.1.工作坑及滑板施工方案 (9)3.1.2.2.后背施工方案 (10)3.1.2.3.线路加固方案 (10)3.1.3.铁路封锁、慢行方案 (14)3.1.3.1.施工封锁方案 (14)3.2.施工工艺及方法 (16)3.2.1.工作坑开挖及基础处理 (16)3.2.2.后背施工 (17)3.2.3.滑板施工 (17)3.2.4.框架预制 (18)3.2.5.线路的加固 (20)3.2.6.框架桥顶进 (23)3.3.施工技术措施 (26)3.3.1.钢筋施工技术措施 (26)3.3.2.模板施工技术措施 (27)3.3.4.线路加固施工技术措施 (27)3.3.5.顶进施工技术措施 (28)四.施工进度安排及保证工期措施 (30)4.1.施工进度安排 (30)4.1.1.总工期 (30)4.1.2.施工进度计划 (30)4.2.工期进度保证措施 (30)5.1.质量目标 (33)5.2.质量管理体系 (33)5.3.质量保证体系 (33)5.4.质量管理职责 (33)5.5.质量保证措施 (37)5.5.1.框架桥施工质量保证措施 (37)5.5.2.建立完善的质量管理制度 (39)5.6.成品保护保证措施 (41)5.7.创优措施 (41)六.安全目标、安全保证体系及措施 (43)6.1.安全目标 (43)6.2.安全保证体系 (43)6.2.1.安全管理机构 (43)6.2.2.安全保证体系 (43)6.3.安全保证措施 (45)6.3.1.建立健全安全生产管理制度 (45)6.3.2.施工安全保证措施 (46)6.3.3.确保京广线施工安全的技术措施 (48)6.3.4.施工用电、防火安全 (51)6.3.5.管线保护措施 (52)七.劳动力组织计划 (54)7.1.人员配备 (54)7.1.1.施工队伍安排及施工任务划分 (54)7.2.劳动力组织计划 (54)八.主要施工机械设备配备 (56)8.1.主要施工机械设备 (56)8.2.主要实验、测量、质检仪器 (57)九.主要材料供应计划 (58)10.1.文明施工、环境保护目标 (59)10.2.文明施工及精神文明建设 (59)10.3.环保、水土保持措施 (60)10.3.1.环境保护措施 (60)10.3.2.水土保持措施 (63)10.4.雨季施工措施 (64)一.概述1.1.工程简介广珠铁路XXXX标需改移江高镇环镇东路,环镇东路的改移下穿京广上、下行线及京广三线,下穿铁路采用顶进框架桥,环镇东路下穿铁路设计均采用2-16m分体式框架桥,南北两框架间隔20 cm。

铁路扩能改造工程框架桥施工方案(下穿既有铁路 净高5.5m)

铁路扩能改造工程框架桥施工方案(下穿既有铁路 净高5.5m)

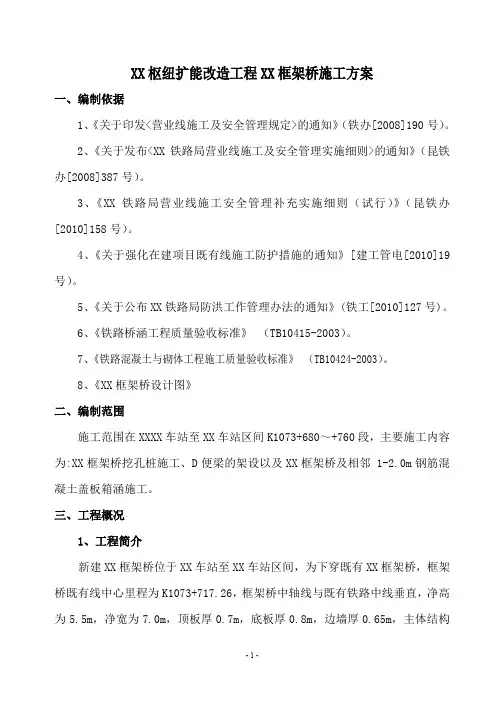

XX枢纽扩能改造工程XX框架桥施工方案一、编制依据1、《关于印发<营业线施工及安全管理规定>的通知》(铁办[2008]190号)。

2、《关于发布<XX铁路局营业线施工及安全管理实施细则>的通知》(昆铁办[2008]387号)。

3、《XX铁路局营业线施工安全管理补充实施细则(试行)》(昆铁办[2010]158号)。

4、《关于强化在建项目既有线施工防护措施的通知》[建工管电[2010]19号)。

5、《关于公布XX铁路局防洪工作管理办法的通知》(铁工[2010]127号)。

6、《铁路桥涵工程质量验收标准》(TB10415-2003)。

7、《铁路混凝土与砌体工程施工质量验收标准》(TB10424-2003)。

8、《XX框架桥设计图》二、编制范围施工范围在XXXX车站至XX车站区间K1073+680~+760段,主要施工内容为:XX框架桥挖孔桩施工、D便梁的架设以及XX框架桥及相邻 1-2.0m钢筋混凝土盖板箱涵施工。

三、工程概况1、工程简介新建XX框架桥位于XX车站至XX车站区间,为下穿既有XX框架桥,框架桥既有线中心里程为K1073+717.26,框架桥中轴线与既有铁路中线垂直,净高为5.5m,净宽为7.0m,顶板厚0.7m,底板厚0.8m,边墙厚0.65m,主体结构采用C35(H1环境)抗渗混凝土浇筑。

与XX框架桥相邻的盖板涵为1-2.0m钢筋混凝土盖板箱涵,也是下穿该施工段。

施工区段路基面以下分别为人工填筑土、红黏土、灰岩。

2、运营情况XXXX车站至XX车站区间,为国家Ⅰ级电气化单线铁路,施工段线路为缓和曲线头,行车密度较大。

3、新建线路情况XX框架桥及相邻盖板涵下穿既有XX。

4、施工方法及申请慢行原因(1)施工方法本工程施工在铁路既有线单线地段,采用1孔24m D型便梁架空线路,D型便梁两端支墩分别采用4棵2.25 m×1.5 m的挖孔桩,桩长为20m,钢筋混凝土护壁厚度25cm;D型梁架空线路后再施工XX框架桥和相邻的1-2.0m钢筋混凝土盖板箱涵;框架桥和盖板涵工程施工完后拆除D型变梁,恢复线路。

下穿铁路施工方案

下穿铁路施工方案

下穿铁路施工方案下面是一份700字的下穿铁路施工方案:一、施工背景和目标为了解决城市交通拥堵问题,我们计划在铁路上方建造一个地下通道,以提供人们便捷的出行方式。

施工目标是安全、高效地完成地下通道的建设,确保交通畅通。

二、施工方案1. 前期准备工作:1.1. 安排专业团队进行勘察和设计,制定详细的施工方案。

1.2. 取得相关审批文件和许可证。

1.3. 准备所需材料和设备。

1.4. 确定施工区域并进行标示,确保施工区域的安全。

2. 施工过程:2.1. 挖掘地下通道:根据设计方案,使用适当的机械设备进行挖掘工作,确保地下通道的尺寸和形状准确无误。

2.2. 地基处理:根据设计要求,对地下通道的地基进行处理,包括打桩、填土等工作,确保地基的牢固性和稳定性。

2.3. 结构施工:根据设计方案,使用适当的材料进行地下通道的结构施工,包括基础、墙体和顶板等部分。

2.4. 排水系统建设:安装排水设备,确保地下通道内部不会积水。

2.5. 通风系统建设:安装通风设备,确保地下通道内空气流通。

3. 安全管理:3.1. 按照施工要求,设置警示标志,防止工地周围人员误入施工区域,确保施工安全。

3.2. 建立严格的安全操作规程,对施工人员进行安全培训,确保施工过程中的安全性。

3.3. 安装监控设备,对施工现场进行监控和记录,确保施工过程中的安全。

4. 环境保护:4.1. 控制噪音和振动:采用适当的隔音和减振措施,降低施工过程对周围环境的影响。

4.2. 废物处理:合理而安全地处理施工过程中产生的废物和污水,确保环境不会遭到污染。

5. 施工结束后:5.1. 进行整体验收,确保地下通道的质量和安全。

5.2. 清理施工区域,恢复原状。

三、施工进度计划根据项目的复杂性和实际情况,制定了以下施工进度计划:- 前期准备工作:2周- 挖掘地下通道:4个月- 地基处理:1个月- 结构施工:3个月- 排水系统建设:2周- 通风系统建设:2周- 安全管理和环境保护:全程进行- 施工结束后:2周四、风险识别和控制在施工过程中,可能会面临一些风险和挑战,例如土质问题、施工设备故障等。

框架桥下穿铁路专项技术方案设计

框架桥下穿铁路专项技术方案设计

目录一、编制依据 (1)二、工程概况及铁路设施情况 (2)(一)工程概况 (2)(二)铁路其它专业设施情况 (2)(三)架空顶进工程量 (2)三、施工安排及要点计划 (3)(一)施工安排 (3)(二)要点计划 (3)四、施工法 (3)(一)挖桩施工 (3)1、工程数量 (3)2、施工法 (4)3、挖桩的拆除 (5)(二)线路架空 (5)1、架空准备 (5)2、架空加固案 (6)3、施工法 (6)(三)框架桥顶进 (6)1、顶进设备配置、安装及试顶 (6)2、顶进施工 (7)3、出土便道 (9)4、注意事项 (9)(四)线路检查及施工防护 (10)(五)线路恢复 (11)(六)冬季施工措施 (11)五、施工组织安排 (12)(一)组织领导 (12)(二)劳动力安排 (13)(三)行车防护安排 (13)六、主要施工机具、设备、材料安排 (15)七、安全保证措施 (15)(一)要点施工安全防护措施 (15)(二)行车安全保证措施 (16)(三)封锁及慢行施工安全措施 (18)(四)线路架空与加固安全技术措施 (19)(五)线上防护和维修安全技术措施 (20)(六)顶进挖土安全技术措施 (21)(七)框架桥顶进安全技术措施 (22)(八)线路恢复安全技术措施 (22)(九)通信光电缆防护措施 (24)(十)大型机械作业安全措施 (24)八、预警机制和应急预案 (24)(一)预警机制 (24)(二)应急预案 (24)1、应急组织机构与职责 (25)2、应急响应 (26)3、后期处置 (28)4、设备管理单位值班(调度) (28)九、附件 (28)一、编制依据1、中铁二院勘察设计研究院有限责任公司关于大学路南延下穿新密铁路工程施工图。

2、市大学路南延下穿新密铁路工程施工合同。

3、现行、原铁道部各类安全管理指南、管理办法、实施细则:《铁路工程施工组织设计规》(Q/CR 9004-2015);《铁路营业线施工安全管理办法》(铁运【2012】280号);《铁路局铁路营业线施工安全管理实施细则》(铁办【2013】50号);《铁路局铁路营业线施工安全管理实施细则》部分条款进行修订的通知(铁办【2013】51号);《铁路局建设工程施工组织设计(含专项施工案)管理办法》(铁建【2011】49号);《铁路局建设系统营业线立交工程管理指南》(建函【2010】19号)《建设系统开展工程建设领域预防施工起重机械脚手架等坍塌事故专项整治实施案》(建电【2012】12号);《铁路交通事故应急救援和调查处理条例》(国务院501号);《铁路交通事故调查处理规则》(铁道部第30号令)。

下穿铁路框构桥顶进建筑施工设计方案

下穿铁路框构桥顶进建筑施工设计方案

目录1 编制说明 (4)2 工程概况 (4)2.1 工程概述 (4)3 施工方案容 (5)3.1 施工项目及现场负责人 (5)3.2 施工等级及配合单位 (5)3.3 施工作业容 (5)3.4 施工地点及工期安排 (6)3.5 影响及限速围 (6)3.6 设备变化 (7)3.7 施工准备及流程 (7)3.7.1 管线调查 (7)3.7.2 机械准备 (7)3.7.3 施工人员配置 (8)3.7.4 施工机械设备 (8)3.8 主要周转材料 (9)4 组织机构 (9)4.1 劳动力、机具设备材料计划安排 (11)4.2 各工序分配时间 (12)5 施工方法及工艺 (12)5.1 支墩施工 (12)5.2 线路加固及顶进施工工艺 (13)5.2.1 D24m便梁施工前准备 (13)5.2.2 D24m便梁架设 (14)5.3 顶进施工 (14)5.3.1 施工准备 (14)5.3.2 挖土与运土 (15)5.3.3 顶进作业 (15)5.3.4 测量观测 (15)5.4 八字墙及附属工程施工 (15)5.5 路基注浆加固 (16)5.6 拆除便梁、恢复线路 (16)6 施工安全保障措施 (16)7 安全关键卡控表 (17)8 夜间施工措施 (17)9 无缝线路地段防胀轨跑道措施 (18)10 质量保证措施 (19)10.1 顶进过程中的箱身纠偏措施 (19)10.1.1 箱身方向左右偏差调整的方法: (19)10.1.2 纠正箱身“抬头”方法 (19)10.1.3 纠正箱身“扎头”的方法 (20)11 应急预案 (20)11.1 顶进施工应急预案 (20)11.2 铁路既有线工程塌方应急预案 (22)11.3 防洪汛期及应急措施 (22)11.3.1 实行防洪领导负责制 (23)11.3.2 汛期施工安全 (23)11.3.3 汛期行车安全 (23)11.3.4 制定防洪应急措施 (23)11.3.5 加强管理、落实防洪措施 (24)12 施工防护办法 (24)12.1 现场设防护员和车站设驻站联络员 (24)12.2 配备防护备品 (25)12.3 封锁施工防护 (25)12.4 慢行施工防护 (25)13 放行列车条件 (25)14 验收安排 (26)下穿铁路框构顶进施工方案1 编制说明1、《顶进框构桥设计图》及相关资料。

下穿铁路框构桥顶进施工方案

下穿铁路框构桥顶进施工方案

目录下穿铁路框构顶进施工方案1 编制说明1、《顶进框构桥设计图》及相关资料。

2、《关于印发铁道部〈铁路营业线施工安全管理办法〉的通知》(铁办[2012]280号)3、《建筑基坑工程检测技术规范》(GB50497-2009)4、《铁路工务安全规则》(铁运[2006]177号)5、《铁路桥涵工程施工安全技术规程》(TB10301-2009、TB10302-2009、TB10303-2009)6、《集通铁路集团公司营业线施工安全管理实施细则》7、《集通铁路集团公司邻近营业线施工安全管理实施细则》2 工程概况2.1 工程概述1、大板至林东段为改建铁路集宁至通辽线的一部分,起自大板站K600+000自西向东经大板、宝木吐、沙沁塔拉、查干哈达、达日其嘎至林东K692+200。

既有线路全长,扩能改造后全长,其中双线绕行,左线单绕,沿既有线左侧增二线。

2、集通线林东至查布嘎段起自巴林左旗林东站站前K692+200,出站后双线绕行至乌尔吉沐沦河,之后线路沿既有线左侧增建二线,既有线局部改建或线路双线绕行,经衙门庙、刘家店、小坑进入阿鲁科尔泌旗小兴隆地,至本段设计终点查布嘎站站外K762+000。

既有线长,扩能改造后,线路长度,其中双线绕行;沿既有线左侧增二线;沿既有线右侧增二线3km。

为保护层,边墙外侧涂热沥青2遍。

3 施工方案内容3.1 施工项目及现场负责人1、施工项目:框构桥顶进、线路加工、支墩施工等。

2、现场负责人:陈宗将(指挥长)、朱家坤(项目经理)、郭勇(项目经理)、万继庚(项目经理)3.2 施工等级及配合单位1、施工等级:Ⅲ级2、架梁及拆梁封锁时间分别为120分钟,施工等级为Ⅲ级,施工期间需工务部门配合(通信、水电、电务监管)。

3.3 施工作业内容本工程架设和拆除D梁每个封锁点为120分钟,人工配合汽车起重机。

架设D型便梁前,将两台75吨或1台130t汽车吊停放在线路一侧,距离线路中心10米处,在封锁前提前将纵梁吊至线路侧既有路基坡脚处,横向钢枕分别放置既有线路侧摆放至矩钢轨边缘3m处,待到达封锁点后,适当调整轨枕间距,将多出的枕木抽出,塞入横梁时要对准主梁连接板并定位,同时上好扣件,垫好橡胶轨垫。

下穿华电运煤专线铁路框架桥施工方案模板

下穿华电运煤专线铁路框架桥施工方案模板

下穿华电运煤专线铁路框架桥施工方案目录一、编制依据、原则............................................ 错误!未定义书签。

二、工程概况......................................................... 错误!未定义书签。

三、施工计划......................................................... 错误!未定义书签。

四、施工方案......................................................... 错误!未定义书签。

4.1总体方案及步骤................................................... 错误!未定义书签。

4.2线路架空 ............................................................... 错误!未定义书签。

4.2.1架空施工作业流程:.......................................... 错误!未定义书签。

4.2.2支点桩施工 ........................................................ 错误!未定义书签。

4.2.3轨枕间距调整.................................................... 错误!未定义书签。

4.2.4钢枕安装 ............................................................ 错误!未定义书签。

4.2.5D20型施工便梁架设 ....................................... 错误!未定义书签。

下穿铁路顶进框架桥施工组织方案

下穿铁路顶进框架桥施工组织方案

下穿铁路顶进框架桥施工组织方案1 概述1.1 编制依据⑴锡林浩特车辆段联络线下穿锡多铁路立交桥工程施工图及相关设计文件。

⑵《铁路工程施工安全技术规程》、《铁路工务安全规则》、《铁路营业线施工及安全管理办法》(铁办〔2008〕190号)、《集通公司营业线施工安全管理及天窗修实施细则(试行)》(内集铁师〔2008〕642号)。

1.2 工程概况本工程是为锡林浩特车辆段联络线下穿锡多铁路而设。

锡林浩特车辆段联络线是锡林浩特车辆段与外界的连接道路,按城市次干道标准设计,路面宽度8米,两侧人行道宽度2米,线路起自国道207,终至拟建车辆段大门,线路长度0.7km,联络线在k0+404处设1-12米框架桥下穿锡多铁路,桥址对应锡多铁路里程为K152+371.305。

桥址处现有正线两条、牵出线一条,箱桥主体顶进时横穿新建锡多复线、既有正线、新建牵出Ⅰ线三条线路,采用双向顶进方式施工,加固方式采用D型钢便梁,共采用D24、D17两种,便梁基础采用密打高压旋喷桩,桩顶设置3.5m×6m×3.5m 的D梁支墩。

1.2.1施工项目及负责人施工项目:线路加固、箱身主体预制、箱身顶进、恢复线路。

施工负责人:徐海蛟1.2.2作业内容、地点及时间作业内容:路基防护桩→基坑开挖→滑板制作及后背梁施工→箱身主体预制、搭枕木垛、17mD梁安装→24mD梁支撑桩、支撑墩→24mD梁安装(方枕、架便梁、穿横梁)→箱身顶进→便梁拆除→恢复线路→附属施工。

作业地点:锡多线K152+371.305处。

作业时间:2011年4月10日~2011年6月30日。

1.2.3影响及限速范围方枕、穿横梁、框构顶进及恢复线路时,锡多正复线列车慢行45km/h,吊装纵梁时,申请封锁线路施工。

施工范围:锡多正、复线K152+320m~420m共100米范围内。

1.2.4设备变化施工结束后,锡多正复线K152+371.305处增加1-12m地道桥一座。

框架桥下穿铁路专项方案

框架桥下穿铁路专项方案

一、编制依据1二、工程概况及铁路设施情况2(一)工程概况2(二)铁路其它专业设施情况2(三)架空顶进工程量2三、施工安排及要点计划3(一)施工安排3(二)要点计划3四、施工方法3(一)挖孔桩施工31、工程数量32、施工方法43、挖孔桩的拆除5(二)线路架空51、架空准备52、架空加固方案63、施工方法6(三)框架桥顶进61、顶进设备配置、安装及试顶62、顶进施工73、出土便道94、注意事项9(四)线路检查及施工防护10(五)线路恢复11(六)冬季施工措施11五、施工组织安排12(一)组织领导12(二)劳动力安排13(三)行车防护安排13六、主要施工机具、设备、材料安排15七、安全保证措施15(一)要点施工安全防护措施15(二)行车安全保证措施16(三)封锁及慢行施工安全措施18(四)线路架空与加固安全技术措施19(五)线上防护和维修安全技术措施20(六)顶进挖土安全技术措施21(七)框架桥顶进安全技术措施22(八)线路恢复安全技术措施22(九)通信光电缆防护措施24(十)大型机械作业安全措施24八、预警机制和应急预案24(一)预警机制24(二)应急预案241、应急组织机构与职责252、应急响应263、后期处置284、设备管理单位值班(调度)电话28九、附件28一、编制依据1、中铁二院西安勘察设计研究院有限责任公司关于大学路南延下穿新密铁路工程施工图。

2、郑州市大学路南延下穿新密铁路工程施工合同。

3、现行国家、原铁道部各类安全管理指南、管理办法、实施细则:《铁路工程施工组织设计规范》(Q/CR9004-2015);《铁路营业线施工安全管理办法》(铁运【2012】280号);《郑州铁路局铁路营业线施工安全管理实施细则》(郑铁办【2013】50号);《郑州铁路局铁路营业线施工安全管理实施细则》部分条款进行修订的通知(郑铁办【2013】51号);《郑州铁路局建设工程施工组织设计(含专项施工方案)管理办法》(郑铁建【2011】49号);《郑州铁路局建设系统营业线立交工程管理指南》(郑建函【2010】19号)《建设系统开展工程建设领域预防施工起重机械脚手架等坍塌事故专项整治实施方案》(郑建电【2012】12号);《铁路交通事故应急救援和调查处理条例》(国务院501号);《铁路交通事故调查处理规则》(铁道部第30号令)。

下穿既有铁路框架桥施工技术

下穿既有铁路框架桥施工技术

下穿既有铁路框架桥施工技术摘要:下穿既有铁路施工是个非常复杂的系统工程,牵扯到各方面的方案及协调。

本文简单介绍了加固方案、挖孔桩施工、基坑开挖及框架涵施工等方案,解决了下穿难题,为施工的顺利实施创造了条件。

关键词:下穿铁路;线路加固;挖孔桩;框架涵1工程概况人民塘路铁路下穿框架桥(致兴路至蜀龙路段)起止里程K0+776-K1+420,全长644m,该段线形由一个R-900的圆曲线和直线段构成。

其中起点位于圆曲线中,终点位于直线上。

本下穿立交桥为人民塘路铁路下穿东环线DHDK6+085.86、既有成渝线K6+121.36、既有成昆线K5+597.17、动车段JK2+539.89而设计,下穿铁路段长45m,共6个框架,分别长10m、8m、5.5m、6.5m、5m、10m。

框架净宽11.9m,城市次干道,设计行车速度40km/h,设计荷载为中荷载。

2线路加固方案本下穿工程线路加固涉及挖孔桩、线路防护、线路恢复和整修、抽换枕木、D梁安装及拆除清除道碴、补充道碴、吊轨梁3-3-3-3型安装及拆除和安装护轮轨等工作。

线路为无缝线路,施工不中断运营。

下穿地段是在成渝线、成昆路下,根据设计,施工中采用24m、16m、型梁加固线路。

框架部分采用每股道三跨16m,D型便梁,一跨24m,D型便梁,将D型便梁的挖孔桩置于箱体中间,避开框架的梗腋及边墙位置。

待铁路线路加工后在线下施工框架结构,挖孔桩施工前需要用3-3-3-3吊轨梁对铁路进行加固处理。

框架现浇时在挖孔桩的位置预留孔洞及钢筋,待混凝土浇筑完毕后达到设计强度后转换D型梁,并对预留孔洞采用钢筋混凝土结合的方式补强封闭。

挖孔桩采用组合钢模支撑,组合钢模与孔壁间的间隙压注M30水泥浆封闭,水泥浆厚度为15cm。

2.1 D型梁架设(图1)如图1所示,采用工字钢纵横抬梁及3-3-3-3吊轨梁,卷扬机及滑轮组配合架空线路,做挖孔桩对线路进行加固。

图1D型梁架设示意图2.2 D型梁施工方法:(1) 根据下穿结构跨度的大小选择所采用的D型便梁。

下穿铁路桥施工专项方案

下穿铁路桥施工专项方案

一、项目背景随着城市化进程的加快,城市交通需求日益增长,道路建设对铁路交通的影响日益显著。

为保障铁路运输安全和城市交通的顺畅,本方案针对下穿铁路桥施工进行专项设计,以确保施工质量和安全。

二、施工目标1. 确保铁路运输安全,降低施工对铁路运营的影响。

2. 提高施工质量,确保下穿铁路桥的稳定性和耐久性。

3. 确保施工过程中人员、设备的安全。

三、施工方案1. 施工前准备(1)组织施工人员培训,提高施工技能和安全意识。

(2)编制详细的施工组织设计,明确施工流程、施工方法、施工工艺等。

(3)对施工场地进行勘察,了解地下管线、地质条件等情况。

(4)办理相关手续,确保施工合法合规。

2. 施工方法(1)采用分段开挖、分段支护、分段施工的方法,降低施工对铁路运输的影响。

(2)施工过程中,严格控制开挖深度和宽度,确保下穿铁路桥的稳定性。

(3)采用高性能混凝土和钢筋,提高下穿铁路桥的耐久性。

(4)施工过程中,加强监测,及时发现和处理问题。

3. 安全措施(1)制定应急预案,应对突发事件。

(2)加强施工人员的安全培训,提高安全意识。

(3)施工区域设置安全警示标志,确保施工人员安全。

(4)加强施工设备的管理,确保设备安全运行。

4. 施工进度安排(1)施工前进行详细规划,明确各阶段施工任务和工期。

(2)加强施工过程中的协调与沟通,确保施工进度。

(3)定期召开施工协调会,解决施工过程中出现的问题。

四、质量保证措施1. 严格材料检验,确保材料质量。

2. 施工过程中,加强过程控制,确保施工质量。

3. 定期对施工质量进行检查,发现问题及时整改。

4. 施工完成后,进行验收,确保下穿铁路桥质量符合设计要求。

五、环境保护措施1. 施工过程中,采取有效措施减少噪声、粉尘等污染。

2. 施工废水、废气、固体废弃物进行集中处理,达标排放。

3. 施工结束后,对施工场地进行清理,恢复原貌。

本方案针对下穿铁路桥施工进行专项设计,旨在确保施工质量和安全,为我国铁路和城市交通建设提供有力保障。

下穿铁路框架桥顶进施工方案

下穿铁路框架桥顶进施工方案

目录第一章编制依据及说明 (3)第一节编制依据 (4)第二节工程概况 (4)一、地质情况 (4)二、地下水 (5)三、主体结构 (5)第三节编制原则 (6)一、因地制宜、扬长避短 (6)二、采用新技术、保证工程施工质量 (6)第四节工程重难点 (6)一、基坑降水 (6)二、既有铁路路基稳定 (7)三、框架结构的止水和防裂缝 (7)四、既有线施工安全 ....................................................................................错误!未定义书签。

第二章总体施工安排. (9)第一节施工准备 (9)一、技术准备 (9)二、施工力量准备 (10)三、物资设备准备 (10)第二节施工总平面布置 (12)一、布置的原则 (12)二、施工现场的临时用电和用水 (12)三、施工现场的临时道路 (12)第三节总体施工流程 (12)第四节总体施工方案 (13)一、工作坑围护方案 (14)二、既有线线路加固方案 (14)为保证顶进时线路的绝对安全和列车正常运行,施工前必须对线路进行加固,采用在即有线基础上制作临时支墩,架设D24便梁,后采用高压旋喷桩永久支墩施工,整个铁路线下地基加固旋喷桩施工完毕达到设计强度后,即可对原有过水箱涵开挖凿除,为框架顶进施工做好做准备。

(14)三、顶进箱涵预制方案 (14)四、箱身防水施工方案 (14)五、箱涵顶进施工方案 (14)做好顶进准备后,按顺序对箱体实施顶进。

箱体顶进误差控制是关键,对箱体顶进的方向、标高所采取的技术措施和便梁支墩、井点布置严格控制在验标规定的范围内。

(14)第六节施工组织机构 (15)一、施工机构组织 (15)二、各部门职能 (15)第七节总体施工计划 (16)四、进度计划 (17)一、工期目标 (17)二、质量目标 (17)三、安全目标 (17)四、文明施工目标 (18)五、环境卫生目标 (18)第三章各项工程具体施工方法 (19)第一节工程测量 (19)一、全线贯通和控制桩加密 (19)二、水准复测和水准点加密 (19)三、施工过程测量 (19)四、施工监测 (20)第二节钻孔桩 (21)一、概述 (21)二、施工准备 (21)三、钻孔成型 (21)四、清孔 (22)五、钢筋笼制安 (22)六、灌注水下混凝土 (23)七、坍孔、涌砂的预防及处理 (24)第三节深层水泥搅拌桩 (25)一、工艺流程(见下页) (25)二、技术控制要求及检测 (26)三、施工质量控制措施 (27)第四节高压旋喷桩 (28)一、施工工艺 (29)二、工艺流程图 (29)三、施工注意事项 (30)四、质量检查 (30)第五节工作坑施工 (31)一、开挖方案 (31)二、工作坑开挖施工 (31)三、围护监测及线路监测 (32)四、施工降水 (32)五、滑板及后靠背施工 (33)第六节箱体预制 (34)一、模板及支架 (34)二、箱身钢筋 (34)三、箱身混凝土 (35)四、橡胶止水带安装 (35)五、水平施工缝设置及施工 (36)六、箱顶防水层 (36)第七节既有铁路无缝线路应力放散 (38)第八节线路加固施工 (38)二、便梁调运及装卸 (39)三、便梁施工 (39)四、线路加固施工控制及预防措施 (40)第九节、箱体顶进施工 (41)一、施工准备 (41)二、顶进设备及布置 (41)三、调试 (41)四、试顶 (42)五、顶进作业 (42)六、顶进施工控制及预防措施: (43)七、回填石碴恢复线路 (43)八、顶进过程的监控 (44)2.12 顶进控制 (44)第十节交通组织方案 (44)第四章施工进度计划和确保工期的措施 (45)一、施工进度计划 (45)二、确保工期的措施 (45)三、施工进场动态信息处理和工期控制 (46)第五章营业线施工安全保障措施 (48)一、保证营业线施工安全和行车安全的措施 (48)二、应急预案 (51)第五章确保工程质量和创优措施 (54)一、确保工程质量的措施 (54)第六章环境保护及安全文明施工措施 (65)一、环境保护的措施 (65)二、文明施工的措施 (66)三、确保工程安全的措施 (67)第七章投入本工程的机械设备.......................................................................... 错误!未定义书签。

下穿铁路框架涵顶进施工方案

下穿铁路框架涵顶进施工方案

下穿铁路框架涵顶进施工方案目录1、编制说明............................................................... 3 1.1编制依据............................................................... 4 1.2编制原则............................................................... 4 1.3编制范围............................................................... 4 2、工程概况............................................................... 4 3、施工组织安排......................................................... 4 4、施工准备............................................................... 5 4.1现场调查...............................................................5 4.2签订安全协议.........................................................5 4.3人力物资准备.........................................................5 4.4修建临时工程.........................................................6 5、施工方案...............................................................6 6、便梁支撑桩施工及防护............................................. 6 6.1线路加固...............................................................6 6.2挖孔桩施工............................................................6 6.3桩身混凝土灌注......................................................9 7、框架涵顶进施工......................................................10 7.1开挖工作坑.........................................................10 7.2滑板及润滑层施工...................................................11 7.3后背施工............................................................12 8、预制框构 (12)18.1施工工序...............................................................12 8.2模板与支护............................................................13 8.3钢筋加工与安装......................................................13 8.4混凝土浇筑............................................................13 8.5船头坡..................................................................14 9、顶进准备...............................................................14 9.1线路加固...............................................................14 9.2顶进设备...............................................................14 9.3开顶前的准备工作...................................................15 10、顶进作业...............................................................16 10.1试顶与框构起动...................................................16 10.2顶进..................................................................17 10.3顶进挖土............................................................17 10.4接长车道............................................................18 11、恢复线路............................................................ 19 11.1翼墙及引道施工...................................................19 11.2出入口铺砌施工...................................................19 12、附件 (19)2XX二线工程下穿铁路框架涵顶进施工方案 1、编制说明1.1 编制依据、《XX线XX至XX段增建二线工程,XX二线XX施,涵,-9351,1-3.0*3.5m,框架涵设计图》及相关资料。

铁路工程框架桥施工方案

铁路工程框架桥施工方案

铁路工程框架桥施工方案一、前言铁路交通在现代社会中扮演着重要的角色,而铁路工程中的桥梁建设更是不可或缺的一部分。

本文将围绕铁路工程中的框架桥施工方案展开探讨,分析其设计与施工过程。

二、框架桥的特点框架桥是一种常见的桥梁结构,其特点主要包括结构简单、承载力强、施工方便等。

在铁路工程中,框架桥的应用广泛,能够有效支撑铁路线路,确保铁路运输的安全与畅通。

三、施工前的准备工作1. 方案设计在施工前,必须进行详细的方案设计,包括桥梁的结构设计、材料选取、承重力计算等内容。

设计方案的合理性直接影响到施工的顺利进行。

2. 安全评估在设计完成后,需要进行安全评估,确保桥梁在使用过程中不会存在安全隐患。

安全评估过程中需考虑桥梁的承载能力、抗震性能等因素。

四、施工过程1. 地基处理施工开始前,需要对桥梁的地基进行处理,确保地基的坚固稳定。

地基处理工作包括挖掘、填土、压实等步骤。

2. 桥梁组装桥梁的组装是整个施工过程中的重要环节。

根据设计方案,将预制好的桥梁构件进行组装,确保每个构件的连接牢固可靠。

3. 混凝土浇筑桥梁的混凝土浇筑是保证桥梁整体结构强度的关键步骤。

浇筑过程要求严格控制混凝土的配比和浇筑质量。

4. 完善设施建设除了桥梁本身的施工外,还需要对桥梁周边的设施进行建设。

如路基修整、护栏安装等工作,以确保桥梁的功能完善。

五、施工后的检测与验收施工完成后,需要对桥梁进行严格的检测与验收。

通过检测,确认桥梁的结构完整性和安全性,满足交付使用的要求。

六、总结铁路工程中的框架桥施工方案是一个复杂而又重要的工程环节,需要精心设计和施工。

本文对框架桥施工方案进行了简要介绍,希望能为相关工程人员提供一些参考与帮助。

框架桥的施工是一项需要高度专业技能和精确操作的工作,只有做好每个细节,才能确保桥梁的质量和安全性。

下穿铁路施工方案

下穿铁路施工方案

下穿铁路施工方案为了保障铁路施工的安全和顺利进行,需要制定一套下穿铁路的施工方案。

下面是一份700字的下穿铁路施工方案:一、项目概述本项目是为了满足某市城市发展需要,在铁路线上下穿一条道路,以确保交通畅通和行人安全。

本项目总长约500米。

二、施工方案1. 施工准备(1)进行现场勘察,确定施工位置和范围,制定施工计划;(2)申请相关审批手续,包括申请施工许可证和联络相关部门;(3)组织施工队伍,配备所需设备和工具。

2. 施工方法(1)拆除原有道路。

首先需要拆除铁路上方的道路,以便进行下穿工程;(2)进行基础施工。

在拆除道路后,修建相应的施工基础,包括地下基础和桥梁支撑;(3)设置临时支撑。

在基础施工完成后,需要设置临时支撑,以确保施工的稳定性;(4)开挖地下通道。

使用挖掘机和其他工具进行地下通道的开挖,同时保证施工地下的稳定性;(5)设置挡土墙和护坡。

在地下通道开挖完毕后,需要设置挡土墙和护坡,以确保施工安全;(6)恢复原状。

施工完成后,需要恢复原有的道路和铁路,包括修复道路和修建铁路。

3. 安全措施(1)施工期间,需要设置警示标志,引导行人和车辆避开施工区域;(2)在施工现场设置临时围挡,以确保施工区域的安全;(3)施工期间,需要有专人负责施工现场的安全监控和管理;(4)施工期间,需要严格遵守施工操作规范,确保作业人员和施工设备的安全;(5)施工期间,需要定期进行安全巡查和检查,确保施工过程的安全。

三、预计进度根据施工计划,预计整个下穿铁路的施工周期大约为3个月。

四、预计投资根据项目的规模和工程量,预计下穿铁路的施工投资约为100万元。

以上就是我们为下穿铁路制定的施工方案,通过合理的施工方法和严格的安全措施,我们将确保施工过程的顺利进行,并确保施工的安全性和质量。

同时,我们将严格按照施工计划和预算进行施工,以确保项目能够按时完工。

(模板)k23下穿框构桥施工专项技术方案

(模板)k23下穿框构桥施工专项技术方案

目录1、编制依据及编制范围......................................................................................... - 1 - 1.1 编制依据....................................................................................................... - 1 - 1.2 编制范围....................................................................................................... - 1 -1.3 编制原则....................................................................................................... - 1 -2、工程概况............................................................................................................. - 1 - 2.1 工程概述....................................................................................................... - 1 - 2.2 地质条件........................................................................................................ - 2 - 2.3 施工条件........................................................................................................ - 2 - 2.4 主要工程量.................................................................................................... - 2 - 2.5工程重难点分析............................................................................................. - 2 - 2.6 施工进度计划................................................................................................ - 2 - 2.7资源配置计划................................................................................................ - 3 -2.7.1 施工队伍安排 ................................................................................................... - 3 -2.7.2 组织机构及负责范围 ....................................................................................... - 3 -2.7.3 劳动力配置计划 ............................................................................................... - 3 -2.7.4 机械设备配置计划 ........................................................................................... - 3 -2.7.5 现场安全防护 ................................................................................................... - 3 -3、施工工艺及施工方法......................................................................................... - 4 - 3.1 既有线路加固............................................................................................... - 4 -3.1.1 施工原则 ........................................................................................................... - 4 -3.1.2施工项目及负责人 ............................................................................................ - 4 -3.1.3作业内容 ............................................................................................................ - 4 -3.1.4影响及限速范围 ................................................................................................ - 4 -3.1.5 铁路封锁、慢行方案 ....................................................................................... - 4 -3.1.6 施工封锁方案 ................................................................................................... - 4 -3.1.7 施工慢行方案 ................................................................................................... - 4 -3.1.8 线路加固措施 ................................................................................................... - 4 - 3.2 基坑开挖支护............................................................................................... - 7 -3.2.1 施工准备 ........................................................................................................... - 7 -3.2.2 主要施工方法 ................................................................................................... - 8 -3.3.1总体施工方案 .................................................................................................. - 15 -3.3.2施工工艺流程 .................................................................................................. - 16 -3.3.3 施工方法 ......................................................................................................... - 17 -4、施工安全保证措施........................................................................................... - 22 - 4.1 安全管理机构............................................................................................. - 22 - 4.2 安全管理制度............................................................................................. - 22 - 4.3 既有运营线安全保证体系......................................................................... - 23 -4.3.1 既有营业线施工技术交底 ............................................................................. - 23 -4.3.2 既有营业线施工安全培训 ............................................................................. - 23 -4.3.3 既有营业线施工安全检查 ............................................................................. - 24 - 4.4 既有线加固安全保证措施......................................................................... - 24 - 4.5 防止挖断光电缆措施................................................................................. - 25 - 4.6 大型设备防倾覆预防措施......................................................................... - 25 - 4.7 吊装安全措施............................................................................................. - 26 - 4.8 既有线行车安全保证措施......................................................................... - 26 - 4.9 防止施工机械设备侵入限界的安全措施................................................. - 26 - 4.10 在既有线装卸设备材料施工的安全措施............................................... - 27 - 4.11保证既有线设备安全的措施.................................................................... - 27 - 4.12 慢行要点施工的安全措施....................................................................... - 27 - 4.13保证既有线人身安全的措施.................................................................... - 28 - 4.14 既有线遇到特殊情况时的应急防护措施............................................... - 28 -4.15 深基坑开挖安全保证措施....................................................................... - 28 -5、安全事故应急预案........................................................................................... - 29 - 5.1 总则............................................................................................................. - 29 - 5.2 组织机构..................................................................................................... - 29 - 5.3 职责............................................................................................................. - 29 - 5.4 应急准备..................................................................................................... - 30 - 5.5 应急处理和响应工作程序......................................................................... - 30 - 5.6 应急救援措施............................................................................................. - 31 -5.6.1 应急救援原则 ................................................................................................. - 31 -5.6.3 事故报警 ......................................................................................................... - 31 -5.6.4 便梁倾覆 ......................................................................................................... - 31 -5.6.5 基坑边坡塌方应急措施 ................................................................................. - 31 -5.6.6 挖断、破损电缆应急措施 ............................................................................. - 32 -5.6.7 伤亡、伤害、机械事故应急措施 ................................................................. - 32 - 5.7 应急处理支持与反馈................................................................................. - 34 - 6质量控制措施...................................................................................................... - 34 - 6.1 质量管理组织机构..................................................................................... - 34 - 6.2 质量保证体系............................................................................................. - 35 - 6.3质量目标...................................................................................................... - 35 -6.4质量保证措施.............................................................................................. - 37 -7 文明施工及环水保措施..................................................................................... - 38 - 7.1 环境保护措施............................................................................................. - 39 -7.2 文明施工措施............................................................................................. - 40 -8、附件................................................................................................................... - 40 - 附件1:施工安全风险卡控表.......................................................................... - 41 - 附件2:24mD型便梁施工防护图....................................................................... - 42 - 附件3:现场施工平面图.. (43)附件4:施工进度横道图 (44)BSYK23+019.95六家子框构小桥施工专项技术方案1、编制依据及编制范围1.1 编制依据1.1.1哈尔滨至牡丹江铁路电气化改造工程滨绥线BSYK23+019.95 1-8m框构小桥施工图及相关文件。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

目录一、编制依据 (1)二、工程概况及铁路设施情况 (2)(一)工程概况 (2)(二)铁路其它专业设施情况 (2)(三)架空顶进工程量 (2)三、施工安排及要点计划 (3)(一)施工安排 (3)(二)要点计划 (3)四、施工法 (3)(一)挖桩施工 (3)1、工程数量 (3)2、施工法 (4)3、挖桩的拆除 (5)(二)线路架空 (5)1、架空准备 (5)2、架空加固案 (6)3、施工法 (6)(三)框架桥顶进 (7)1、顶进设备配置、安装及试顶 (7)2、顶进施工 (8)3、出土便道 (10)4、注意事项 (10)(四)线路检查及施工防护 (11)(五)线路恢复 (11)(六)冬季施工措施 (12)五、施工组织安排 (13)(一)组织领导 (13)(二)劳动力安排 (14)(三)行车防护安排 (14)六、主要施工机具、设备、材料安排 (16)七、安全保证措施 (17)(一)要点施工安全防护措施 (17)(二)行车安全保证措施 (18)(三)封锁及慢行施工安全措施 (19)(四)线路架空与加固安全技术措施 (22)(五)线上防护和维修安全技术措施 (23)(六)顶进挖土安全技术措施 (24)(七)框架桥顶进安全技术措施 (25)(八)线路恢复安全技术措施 (26)(九)通信光电缆防护措施 (27)(十)大型机械作业安全措施 (28)八、预警机制和应急预案 (28)(一)预警机制 (28)(二)应急预案 (28)1、应急组织机构与职责 (28)2、应急响应 (29)3、后期处置 (31)4、设备管理单位值班(调度) (31)九、附件 (31)一、编制依据1、中铁二院勘察设计研究院有限责任公司关于大学路南延下穿新密铁路工程施工图。

2、市大学路南延下穿新密铁路工程施工合同。

3、现行、原铁道部各类安全管理指南、管理办法、实施细则:《铁路工程施工组织设计规》(Q/CR 9004-2015);《铁路营业线施工安全管理办法》(铁运【2012】280号);《铁路局铁路营业线施工安全管理实施细则》(铁办【2013】50号);《铁路局铁路营业线施工安全管理实施细则》部分条款进行修订的通知(铁办【2013】51号);《铁路局建设工程施工组织设计(含专项施工案)管理办法》(铁建【2011】49号);《铁路局建设系统营业线立交工程管理指南》(建函【2010】19号)《建设系统开展工程建设领域预防施工起重机械脚手架等坍塌事故专项整治实施案》(建电【2012】12号);《铁路交通事故应急救援和调查处理条例》(国务院501号);《铁路交通事故调查处理规则》(铁道部第30号令)。

4、交通部、原铁道部各类施工规、安全规程及验收标准:《铁路桥涵工程施工安全技术规程》(TB10303-2009/J946-2009);《铁路工程基本作业施工安全技术规程》(TB10301-2009/J944-2009);《铁路桥涵施工规》(TB10203-2002);《客货共线铁路桥涵工程施工技术指南》(TZ203- 2008);《铁路混凝土工程施工质量验收标准》(TB10424-2010/J1155-2011);《铁路桥涵工程施工质量验收标准》(TB10415-2003/J286-2004)。

5、、交通部、原铁道部及地政府有关安全、环境保护、水土保持的法律、规程、规则、条例。

6、我单位对本工程调查了解的有关情况以及我单位的设备状况、技术能力和以往类似工程的施工经验。

7、我单位投标文件。

二、工程概况及铁路设施情况(一)工程概况框架桥为架空顶进施工,与道路交叉处里程为K20+190.,新密铁路里程K15+122.8,公路与铁路交角113°。

主体结构为16.5m+16.5m两分体式框架桥。

每框架净宽为16.5m,结构间距为0.2m,净高7.7m,全高10.0m,顶板厚1.1m,底板厚1.2m,边墙厚1.1m。

主体框架桥进出口两侧各10m均设置扶壁式挡墙支护。

框架桥位于新密线尚庄~新北区间,铁路为非电气化单线P60无缝线路,新密铁路行车速度70km/h。

(二)铁路其它专业设施情况按照框架桥设计图纸中设计说明,在我单位施工围的框架桥涉及各专业设施情况如下:通信:宋寨至密县数据通信网GYTA53双重护套层式绞式(铠装)6芯直埋光缆一条;HYAT23铁路长途对称通信电缆7*4*0.9一条。

信号:半自动信号条件线在通信电缆7*4*0.9中占用一对。

新密铁路为非电气化区段,无架空电力电缆和接触网。

(三)架空顶进工程量1、线路架空加固:1股道,共64m;2、架空支点桩及反后背桩:18根,Φ=1.5m,总计238m;3、设计顶进重量/行程:7717t/32.88m;4、顶进开挖土:9888.56m3。

三、施工安排及要点计划(一)施工安排框架桥分四个主要工序,挖桩、线路架空、框架桥顶进、架空拆除恢复线路。

根据框架桥规模及实施难易程度以及铁路局施工要点计划影响,拟安排框架桥施工工期如下:框架桥营业线施工总工期56天。

(1)挖桩、防护桩、通信光、电缆改迁:2015.10.1~2015.10.15,工期15天;(2)线路架空、顶进:2015.10.16~2015.11.15,工期31天;(3)线路注浆、拆除架空、恢复线路:2015.11.16~2015.11.25,工期10天。

(二)要点计划要点计划见附表《要点轮廓计划表》(以实际下达计划为准)。

四、施工法本工程主要工作容包括挖桩、线路架空加固、顶进框架桥、框架桥附属施工、路基过渡段处理等工程,其中架空线路、框架桥顶进为本工程的重点、关键和难点工程。

(一)挖桩施工1、工程数量挖桩分支点桩、反后背桩、路基防护桩三种,总计42根,总长622m,均为C25钢筋混凝土桩。

其中支点桩、反后背桩为营业线施工。

具体数量见表4-1。

表4-1 挖桩数量汇总表2、施工法挖桩施工程序为:测量放样→平整场地→口设围护挡道碴→第一节护壁高出地面20~30cm→开挖第一节桩土→立模浇筑第一节护壁→投测标高及桩位十字轴线→设置垂直运输架→开挖第二节土→清理壁校核桩位→立模浇筑第二节护壁→循环至设计标高→清理虚土→加工钢筋笼→安置串筒→浇筑桩身混凝土。

施工工艺流程见图《挖桩施工工艺流程图》。

(1)施工测量:根据桩位平面布置图定出挖桩的十字线,放出桩位。

(2)平整施工场地并围护:开挖前,将桩围的道碴,浮土及一切不安全的因素清除干净,桩的四做好围护,防止道床滑塌和道碴落入桩。

围护采用木板挡碴,通过Ф20钢筋进行固定。

(3)安装提升设备:根据施工的需要,采用电动葫芦作提升设备。

安装提升设备时,首先考虑出碴便灵活,拆卸容易,并注意吊斗容量与起重能力的适应。

人员上下设绳梯与安全绳。

安装提升设备时禁设备侵入铁路建筑限界。

(4)布置出碴的道路:出碴临时堆放在路基以外不影响行车的地,最后用汽车集中运往指定的弃土场。

(5)挖:采用人工挖。

护壁采用15cm厚C30钢筋混凝土。

根据放样的桩位垂直开挖、出土,每节最后将底四挖成低外高的斜面,便于灌注下节护壁混凝土。

每节开挖深度0.5~1m,立即支模并灌注混凝土,混凝土凝固后即可拆模,继续下挖。

如此反复循环,直至开挖至设计深度。

(6)出土:土出至路肩后,采用小推车运至路肩外再用装载机、自卸汽车运至指定弃土场。

为保证不污染道床,弃土禁直接堆放在路肩上,每次施工后及时清理,确保道容整洁。

两线间桩先将土出至口附近木板上,再在防护人员确认无车通过时,抬运至路肩。

(7)终检查:开挖桩达到设计标高后,进行终检查,其检查容包括桩轴线、底标高、深、桩的垂直度和基底平整度等。

当以上容符合设计要求后,即可安装钢筋。

(8)钢筋安装:由于挖桩距离线路中心较近,如若加工成钢筋笼吊装,必将侵入线路建筑限界,所以先加工3~5m长钢筋骨架分节放入,挖桩的箍筋和纵向主筋,绑扎。

钢筋笼任一截面接头数量不得超过主筋数量的50%。

(9)砼浇注:采用串筒进行混凝土的浇筑,桩顶高程根据股道标高进行测算,桩顶标高一般比轨底低0.8m。

采用汽车泵泵送混凝土。

3、挖桩的拆除顶进施工时,对影响到框架桥继续顶进的挖桩予以拆除。

挖桩拆除采用风镐配合破碎锤施工,按先上部后下部,分段拆除的式,先利用风镐凿缝,然后利用破碎锤挖断桩体,确保不砸到框架主体。

挖桩拆除到框架底板底下30cm,其余部分不予拆除。

(二)线路架空1、架空准备(1)在线路架空加固前,格履行施工申报审批手续,按批准的专项案组织施工。

(2)根据施工进度按铁办【2013】50号文件要求提前一个月向铁路局提报施工要点计划。

(3)提前与桥工段、新密车站、通信段,签订安全协议,确立安全责任围。

(4)提前加工和备好各种螺栓、拼接板、扣件、机具、轨距杆等线路加固用材料,以便待用。

决不出现施工材料不到位而贻误要点施工。

(5)提前通知四电迁改单位对行车设备进行改移拆除和加以防护。

(6)线路架空时需列车慢行45km/h,施工期间在尚庄车站派驻站联络员。

现场设置慢行防护标志和防护人员。

2、架空加固案(1)线路架空采用“纵横梁”法一次架空加固顶进。

普通横梁和横抬梁从钢轨轨底穿过,普通横梁、横抬梁与钢轨间加垫绝缘垫板绝缘,防止联电。

(2)纵梁采用Ⅰ100工字钢,均置于横抬梁上,纵梁接长使用专用节点板及螺栓可靠连接。

(3)横抬梁与纵梁间采用U型螺栓连接,螺栓上均带双帽。

(4)为确保线路横向稳定,在钢轨外侧与纵梁间每隔2m设木支撑,确保线路向。

(5)纵横梁在装卸、安装、使用期间必须满足限界要求。

其中纵梁装卸在“天窗点”进行施工。

(6)铁路通信进行迁改时做好配合工作。

(7)详细架空布置见附图:框架桥架空加固布置图。

3、施工法(1)首先穿设支点桩上横抬梁组。

在新密铁路南侧搭设作业平台,横抬梁从平台上逐穿设,通过卷扬机牵引横梁,设专人加设绝缘胶垫。

(2)架设I100工字钢纵梁。

采用汽车运至施工现场,天窗点,用汽车吊架设纵梁。

纵梁架设到位后,纵梁与纵梁、纵梁与横抬梁组及时进行连接、稳定,防止纵梁倾覆。

(3)纵梁架设完成后,穿设普通横抬梁。

穿设横抬梁组与横抬梁时格按照技规与安规执行,合理安排劳力与人员。

穿设横抬梁时在线路钢轨下面掏槽,移动调整影响穿横抬梁的轨枕,逐次穿入横抬梁,并调节到同一高度,按轨枕间距,每空轨枕穿一根横抬梁,穿横抬梁时从一端向另一端按顺序逐次穿入。

横抬梁与钢轨之间采用橡胶垫进行有效的绝缘,施工中安排专人监护,防止联电。

如此反复逐次施工,格控制水平、向及轨道几尺寸,确保行车安全。

(三)框架桥顶进顶进在列车运行间隙进行,每次顶程1米,同时加强观测,随偏随纠,保证立交主体准确就位。

1、顶进设备配置、安装及试顶(1)框架桥最大顶力和顶进设备配置框架混凝土2880m3,顶面保护层及流水坡87.98m3,总计2967.98m3。
