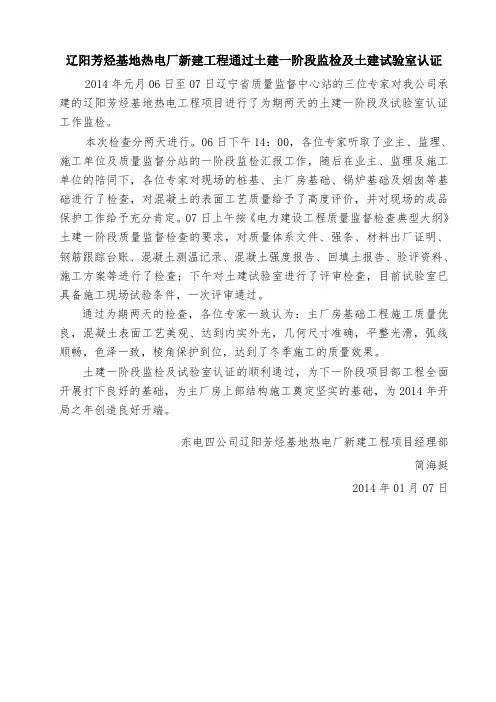

辽阳芳烃基地热电厂新建工程通过土建一阶段监检及土建试验室认证2014年元月06日至07日辽宁省质量监督中心站的三位专家对我公司承建的辽阳芳烃基地热电工程项目进行了为期两天的土建一阶段及试验室认证工作监检。

本次检查分两天进行。

06日下午14:00,各位专家听取了业主、监理、施工单位及质量监督分站的一阶段监检汇报工作,随后在业主、监理及施工单位的陪同下,各位专家对现场的桩基、主厂房基础、锅炉基础及烟囱等基础进行了检查,对混凝土的表面工艺质量给予了高度评价,并对现场的成品保护工作给予充分肯定。

07日上午按《电力建设工程质量监督检查典型大纲》土建一阶段质量监督检查的要求,对质量体系文件、强条、材料出厂证明、钢筋跟踪台账、混凝土测温记录、混凝土强度报告、回填土报告、验评资料、施工方案等进行了检查;下午对土建试验室进行了评审检查,目前试验室已具备施工现场试验条件,一次评审通过。

通过为期两天的检查,各位专家一致认为:主厂房基础工程施工质量优良,混凝土表面工艺美观、达到内实外光,几何尺寸准确,平整光滑,弧线顺畅,色泽一致,棱角保护到位,达到了冬季施工的质量效果。

土建一阶段监检及试验室认证的顺利通过,为下一阶段项目部工程全面开展打下良好的基础,为主厂房上部结构施工奠定坚实的基础,为2014年开局之年创造良好开端。

东电四公司辽阳芳烃基地热电厂新建工程项目经理部
简海挺
2014年01月07日。

辽宁省环境保护厅关于辽阳芳烃基地热电厂二期工程项目环境影响报告书的批复-辽环函〔2020〕101号

辽宁省环境保护厅关于辽阳芳烃基地热电厂二期工程项目环境影响报告书的批复-辽环函〔2020〕101号

辽宁省环境保护厅关于辽阳芳烃基地热电厂二期工程项目环境影响报告书的批复正文:----------------------------------------------------------------------------------------------------------------------------------------------------辽宁省环境保护厅关于辽阳芳烃基地热电厂二期工程项目环境影响报告书的批复辽阳国成热电有限公司:你公司报送的《辽阳芳烃基地热电厂二期工程项目环境影响报告书》(以下简称报告书)收悉。

经我厅建设项目审查委员会2020年第5次会议审查,现批复如下:一、本项目(项目代码:2019-210000-44-02-067144)位于辽阳市宏伟区辽阳重要芳烃及化纤原料基地。

项目主要内容包括:新建3台460吨/小时煤粉炉(2用1备),配套2台60兆瓦背压式汽轮发电机组,同步配套新建电气系统、给水系统、除灰渣系统、烟气处理系统、无脱硫废水处理系统、事故储灰罐和事故渣库、一座高180m内径6.5m烟囱等公辅设施;扩建全封闭式煤场等设施;依托现有的热力系统、排水系统、化学水处理系统、工业废水处理站、生活污水处理站、露天油库、液氨区、危废暂存间。

项目建成后将为辽阳市提供951万平方米采暖供热和381吨/时工业蒸汽,替代关停供热区域内现有13座锅炉房,18台锅炉。

项目总投资15.9亿元,环保投资2.49亿元。

该项目符合国家产业政策、《辽阳市城市总体规划(2001~2020年)(2017年修订)》、《辽阳市城市热电发展总体规划环境影响报告书》和审查意见。

辽宁省生态环境保护科技中心以辽环科审核〔2020〕第27号出具项目建设可行意见。

本项目应采用清洁生产工艺,实施后能够满足生态环境部门污染物排放总量要求。

在全面落实报告书提出的各项生态保护及污染防治措施前提下,我厅同意你公司按照报告书中所列建设项目的性质、规模、工艺、地点和生态环境保护措施进行项目建设。

工程监检汇报材料

工程监检汇报材料

工程监检汇报材料竭诚为您提供优质文档/双击可除工程监检汇报材料篇一:发电厂工程土建第一阶段监检汇报材料xxx金山桥3*220T/h循环硫化床机组建筑安装工程土建工程第Ⅰ阶段质量监督检查汇报材料汇报单位:xxx省电力建设xxx工程公司xxx金山桥同鑫热电工程项目部20XX年4月16日xxx金山桥3*220T/h循环硫化床机组建筑安装工程土建工程第Ⅰ阶段质量监督检查各位领导、各位专家,大家好:首先对质量监督中心站的领导和各位专家莅临徐州金山桥3*220T/h循环硫化床机组建筑安装工程项目施工现场检查指导我们的工作表示衷心感谢,你们辛苦了。

由xxx省电力建设xxx工程公司徐州金山桥同鑫热电工程项目部承建的徐州金山桥3*220T/h循环硫化床机组建筑安装工程在徐州金山桥同鑫热电项目工程指挥部及山东诚信工程建设监理有限公司等单位的领导关心和支持下,经过我们坚持不懈的努力,现已完成了全厂桩基工程,主厂房基础工程、化水基础工程、干煤棚基础工程等施工工作,现恳请质量监督中心站的领导及各位专家对我们前阶段工作进行检查指导。

下面就我们前阶段的施工情况向质量监督中心站的领导和各位专家作以下汇报:1、工程简介1.1主厂房工程,承台混凝土强度等级为c30;基础梁、连系梁混凝土强度等级为c30,基础柱混凝土强度等级为c40;主体梁板柱混凝土强度等级为c40;钢筋型号为hRb335、hRb400钢筋;±0.00mm相当于绝对标高34.50m;采用桩基基础,承台的底标高为-3.000m(仅A排为-1.500m)。

1.2锅炉基础,承台及基础柱混凝土强度等级为c30;钢筋型号为hRb335、hRb400钢筋;±0.00mm相当于绝对标高34.50m;采用桩基基础,承台的底标高为-3.000m,短柱的顶标高为-0.550mm。

1.3化水车间工程,混凝土强度1.4干煤棚工程,混凝土强度等级为c30;;钢筋型号为hRb335、hRb400钢筋;±0.00mm相当于绝对标高34.50m,室外高差150cm,基础采用桩基基础,承台底标高框架柱承台底标高-3.15m,挡煤墙基础底标高-1.75米;本工程于20XX年10月23日土建开工。

工程监检汇报材料

工程监检汇报材料

工程监检汇报材料一、项目概况本次工程监检汇报材料旨在对项目进行全面的监督检查和评估,确保工程质量和安全达到标准要求。

以下是项目的基本概况:1. 项目名称:XXX工程2. 项目地点:XXX市XXX区XXX路3. 项目类型:建筑工程4. 项目规模:总建筑面积XXX平方米5. 项目周期:预计工期XXX个月6. 项目投资:总投资XXX万元二、工程监检工作总结1. 工程进展情况根据项目计划,截止目前,工程已完成XX%。

具体工作进展如下:- 土地清理和平整已完成,占比XX%- 基础设施建设已完成,占比XX%- 主体结构施工已完成,占比XX%- 室内装修和设备安装已完成,占比XX%- 外部环境整治已完成,占比XX%2. 工程质量检查为确保工程质量,我们进行了全面的质量检查,并针对以下几个方面进行了评估:- 施工工艺和质量控制- 材料采购和使用情况- 工程施工现场管理- 安全生产和环境保护措施经过检查和评估,工程质量总体符合设计要求,并未发现重大质量问题。

但在施工过程中,我们发现了一些细节问题,已及时通知施工方进行整改。

3. 安全生产检查为确保工程安全,我们进行了全面的安全生产检查,并关注以下几个方面:- 施工现场安全管理- 施工人员防护用具使用情况- 施工设备和机械安全性能- 施工现场消防安全措施经过检查,工程安全生产符合相关法律法规要求,未发现重大安全隐患。

但在检查过程中,我们也发现了一些安全隐患,已及时通知施工方进行整改。

4. 工程进度控制为确保工程按计划进行,我们进行了全面的进度控制,并关注以下几个方面:- 施工进度计划制定和执行情况- 施工现场人员和设备的协调安排- 施工材料供应和调配情况- 施工过程中的问题解决和协调经过进度控制,工程整体进度符合计划要求,未发现严重的进度延误问题。

但在施工过程中,由于天气等不可抗力因素,工期可能会有轻微的延误。

5. 工程成本控制为确保工程在预算范围内进行,我们进行了全面的成本控制,并关注以下几个方面:- 工程材料和设备采购成本- 施工人员工资和福利支出- 施工现场管理费用- 工程变更和调整的成本控制经过成本控制,工程整体成本控制在预算范围内,未发现明显的超支情况。

盘锦工地进程第一次监督检查汇报

盘锦工地进程第一次监督检查汇报

盘锦工地进程第一次监督检查汇报目录一工程概况 (3)二工程总承包的组织与管理 (5)三工程的进展情况 (7)四质量体系文件的编制及实施与工程质量管理 (8)五质量控制和工程质量情况 (9)六工程质量预监检情况 (10)辽宁华锦通达化工有限公司电厂扩建工程第一阶段监督检查汇报辽宁省电力建设工程质量监督中心站:首先我代表辽宁电力勘测设计院辽通热电扩建工程总承包项目部感谢辽宁省电力建设工程质量监督中心站的领导和各位专家在百忙中来对辽宁华锦通达化工有限公司电厂扩建工程的工程建设、施工质量和工程的管理进行质量监督检查,同时也希望各位领导和专家对我们总承包的工程管理和工程质量管理提出宝贵意见。

一工程概况工程名称:辽宁华锦通达化工有限公司电厂扩建工程项目法人:辽宁华锦通达化工有限公司建设单位:辽宁华锦通达化工有限公司监理单位:山西协诚建设项目管理有限公司总承包单位:辽宁电力勘测设计院施工承包单位:东北电业管理局第二工程公司施工工期:原计划工期为2010年10月01日开工,2011年06月30日竣工,总日历工期273天。

调整后计划在2011年8月30日第一台机组偷尝,2011年9月30日第二台机组竣工投产。

辽宁华锦通达化工股份有限公司电厂扩建工程本期安装建设2台30MW背压机组,厂址位于辽宁华锦通达化工有限公司电厂厂区内,主厂房现已建成,已安装了2台410吨/时循环流化床锅炉及相应的锅炉辅机,前期建设已考虑了本期装机的扩建条件预留。

本工程项目业主采取EPC招标形式确定总承包方,辽宁电力勘测设计院参加了本工程的投标,经过招标、投标、评标辽宁电力勘测设计院为中标方,以EPC方式总承包辽宁华锦通达化工有限公司电厂扩建工程,范围包括:1)新安装2台30MW机组及相应的辅机;2)安装一台50/10吨桥式起重机;3)设备基础及其他土建工程;4)化学水设备增容剂扩建。

本期拟在已建成的主厂房汽机房内安装2台30MW机组,新建汽机房运转层和加热器平台,汽轮发电机组布置在已建成的汽机房内采取纵向布置方式,2台机组对称布置,中间设有检修场地。

土建第一阶段监检汇报材料(辽阳芳烃终版)

土建第一阶段监检汇报材料(辽阳芳烃终版)

阅读使人充实,会谈使人敏捷,写作使人精确。

——培根FTXMB-JJHB-01辽阳芳烃基地热电厂新建工程东电四公司监检汇报材料(土建第一阶段)辽阳芳烃基地热电厂新建工程项目经理部二零一三年十二月三十日土建一阶段监检汇报材料尊敬的各位领导、专家:大家好!首先我代表中国能源建设集团东北电力第四工程公司辽阳芳烃项目部对各位专家莅临我项目检查指导工作表示热烈的欢迎,并借此机会,向一直给予我们关心、支持、帮助的辽阳国成热电有限公司、辽宁东建电力监理咨询有限公司致以崇高的敬意!目前,我公司承建的国成热电项目主体建筑工程主厂房(1-17轴)交B/C/D排施工至-50mm、#1锅炉基础施工至-500mm,其他基础因气候条件已暂停施工,依据《火电土建工程质量监督检查典型大纲》的规定,我们项目部对照《监检大纲》进行了认真的自检自查和整改,现施工技术文件、资料基本准备齐全,已具备正式检监检条件。

现将施工质量情况向监检组的领导和专家汇报如下:一、工程概况辽阳芳烃基地热电厂本期工程建设3×460t/h煤粉锅炉并配2×50MW抽汽背压式汽轮发电机组,我公司主要承担其主体建筑与安装工程(脱硫建筑与安装、烟囱除外) 施工。

建筑工程施工范围:主厂房主体建筑及地下设施;锅炉房、汽机房固定端综合楼建筑;主厂房A排所有地上设施及基础,主变、厂用变基础,各类油池;220KV开关场建筑;炉后除尘器室、引风机室、烟道建筑,除灰、除尘控制楼建筑,厂区综合管架(含脱硫区综合管架),锅炉排污降温池,电缆沟道、隧道和竖井;主厂房外厂区围墙内运煤系统建筑(含翻车机室);除灰渣系统建筑;化学水处理系统建筑;供水系统建筑;空压机房、机力通风冷却塔和综合水泵房建筑等。

二、工程进度我项目部于2013年06月下旬进场准备,10月09日主厂房建筑工程正式开工。

主要工程形象进度如下:2013年06月23日主厂房开挖,2013年11月04日浇筑第一罐混凝土,截止到目前主厂房(1-17轴)交B/C/D排施工至-50mm。

工程监检汇报材料

工程监检汇报材料

工程监检汇报材料一、项目概况本项目是XX工程,位于XX地区,总投资XX亿元,总建筑面积XX平方米。

项目主要包括XX工程、XX工程和XX工程等。

二、工程监检情况1. 工程监检目标本次工程监检的目标是确保工程按照设计要求和相关标准进行施工,保证工程质量和安全,及时发现和解决施工过程中的问题。

2. 工程监检机构本项目的工程监检由专业的第三方监理机构负责,监理机构具备相关资质和经验,能够对工程施工过程进行全面监督和检查。

3. 工程监检内容(1)施工图设计文件审核:监检机构对施工图设计文件进行审核,确保设计符合相关法规和标准,并提出必要的修改意见。

(2)施工过程监督:监检机构对施工现场进行巡查,检查施工质量、进度和安全等情况,及时发现并纠正问题。

(3)质量检验与验收:监检机构对施工过程中的关键节点进行质量检验,确保工程质量符合要求。

并参与工程的最终验收过程。

4. 工程监检成果(1)监检报告:监检机构每月向业主提交监检报告,报告中包括施工进度、质量问题、安全隐患和解决方案等内容。

(2)问题整改:监检机构及时发现问题,并要求施工方进行整改。

监检机构对整改情况进行跟踪和复查,确保问题得到解决。

三、工程监检结果1. 施工进度根据监检报告,截止目前,工程已完成XX%的施工进度,进度符合计划要求。

其中,XX工程已完成XX%,XX工程已完成XX%,XX工程已完成XX%。

2. 施工质量监检机构对施工质量进行了全面检查,发现了一些问题,如XX。

监检机构要求施工方立即整改,并进行了复查。

目前,问题已得到解决,施工质量符合要求。

3. 安全情况监检机构对施工现场的安全情况进行了监督和检查,发现了一些安全隐患,如XX。

监检机构要求施工方立即采取措施解决隐患,并进行了复查。

目前,安全隐患已得到解决,施工现场安全有保障。

四、下一步工作计划根据工程监检情况和问题整改情况,下一步的工作计划如下:(1)加强施工现场巡查,确保施工质量和安全;(2)加强与施工方的沟通和协调,及时解决施工过程中的问题;(3)按照计划推进工程进度,确保按时完成工程。

首次监检汇报材料

首次监检汇报材料

尊敬的质监中心站各位领导、专家:大家好!我代表山西电建四公司平朔项目部全体员工,热烈的欢迎山西电力质监中心站的各位专家、领导莅临平朔现场进行质量监督检查!平朔电厂二期工程建设规模为2x300MW循环流化床直接空冷发电机组。

项目由华东电力设计院设计、委托长春国电监理公司进行监理和项目管理,由上海电气集团总承包,汽机、锅炉、发电机等主要设备均由上电集团生产。

#4、#3机组计划分别于2008年8月底和2008年10月底投产。

一、工程承建工程范围及施工进度完成情况山西电建四公司主要承担平朔电厂#4机组主体工程建筑、安装,以及#3、#4机组公用系统的建筑、安装工程。

主要有:1.主体工程:#4机主厂房建筑、安装;#4锅炉及锅炉附属系统建筑、安装工程;2、集控楼建筑、#4布袋除尘器建筑、安装;3、4#机组空冷建筑安装及A列外场地构筑物工程;4、220KV配电装置建筑安装工程。

平朔电厂自开工以来,根据业主制定的里程碑节点我们制定了详细的二三级网络进度计划通过精心组织、合理施工,保证了工程项目优质高效完成。

主要工程项目工期如下:2007年2月26日主厂房基础土方开始开挖。

2007年3月30日主厂房基础垫层第一罐混凝土浇筑。

2007年4月7日锅炉基础混凝土开始浇筑。

二、质量体系及运行情况工程一开工,项目部就依据平朔电厂工程“争创部级、国家级优质工程”的质量目标而开展各项工作,为确保质量目标的实现,项目部采取了多种保证措施,使工程始终处于受控状态。

项目部依据ISO 9000标准建立了质量管理和质量保证体系,使全部施工生产程序化、规范化。

根据公司承诺的本工程的质量、目标,及时建立完善了本项目工程的质量管理体系,编制了项目《质量保证大纲》和相关的技术质量管理制度,明确各级人员的职责,进一步提高了技术人员和施工人员的质量意识,保证了质保体系的有效运行。

我们从工程一开工就本着国务院对基建工作提出的“百年大计,质量第一”的方针,站在对国家,对人民,对社会高度负责的角度,要求我们的每一位职工树立以质量求生存,以质量求效益,以质量求发展的意识,对施工现场的各个阶段,各个环节更是高度的重视,从不放过任何质量问题,将精品意识贯穿于平朔电厂工程的整个施工过程中,使平朔工程从一开始就形成了劲往质量上使,往质量上想,一切服务于质量的良好氛围。

安全监察总结汇报材料范文

安全监察总结汇报材料范文

安全监察总结汇报材料范文安全监察总结汇报材料范文:尊敬的领导、各位同事:大家好!我是XX公司的安全监察人员,今天我将向大家做一次安全监察总结汇报。

首先,我将对过去一段时间公司的安全状况进行总结,然后分析存在的问题,并提出相关的解决方案。

一、安全状况总结自上次安全监察以来,公司在安全管理方面取得了一定的成绩。

通过加强对员工的培训和宣传教育,提高了员工的安全意识和职业素养。

针对公司可能存在的安全隐患,我们采取了相应的措施进行整改,并定期组织演练,增强了员工的应急处理能力。

此外,公司建立了完善的安全管理制度和人员机构,并加强了对外来人员和施工单位的管理,确保了公司的安全生产。

然而,我们也要面对一些不容忽视的问题。

二、存在的问题1. 安全培训不足:虽然公司加强了员工的安全培训,但是培训内容和频率还有待提高。

有些员工对安全知识的掌握不够深入,导致在实际工作中存在一定的安全隐患。

2. 安全设施不完善:部分设备安全设施不完善,容易造成人身伤害。

此外,一些隐蔽的安全隐患没有得到及时的发现和处理,存在一定的安全风险。

3. 应急处理能力有待提高:尽管我们定期组织演练,但是在实际应急处理中,员工的反应和处理能力还有待提高。

这是因为平时没有形成足够的应急反应机制,导致在紧急情况下出现不当的处理方式。

4. 安全管理制度执行不严格:部分员工在安全管理方面存在不规范和侥幸心理,对安全制度执行不力,容易导致安全事故发生。

三、解决方案1. 加强安全培训:制定和落实全员参加安全培训的制度,确保员工对安全知识的学习和掌握。

在培训中,注重实操演练,提高员工的安全技能和应急处理能力。

2. 完善安全设施:对现有的安全设施进行全面检查和改善,确保其能够正常工作。

同时,加强对隐蔽的安全隐患的排查和整改。

3. 提高应急处理能力:加强对员工的日常应急知识和技能培训,定期组织演练,提高员工在紧急情况下的反应和处理能力。

4. 加强安全管理制度执行:建立有效的安全管理考核机制,对安全制度执行情况进行监督和考核,重视安全隐患的处理。

首次高质量监督检查汇报材料

首次高质量监督检查汇报材料

风电项目工程首次质量监视检查汇报材料华能繁峙风电项目筹备处2013年7月5日风电项目工程首次质量监视检查汇报材料目录1、建设单位汇报材料2、监理单位汇报材料3、施工单位汇报材料某某电力建设公司某某繁峙风电工程项目部〔一期风机根底与箱变根底〕某某隆达工程建筑某某〔一期道路〕某某市巨能电网某某公司〔一期集电线路〕某某缔一建筑安装某某公司〔一期升压站〕中十冶集团某某〔二期风机根底基箱变根底〕中铁二十四局集团某某〔二期道路〕中铁十二局集团电气化工程某某〔二期集电线路〕某某省中天风电安装某某〔一、二期接地〕风电项目工程首次质量监视检查汇报材料承建项目:华能繁峙风电场工程项目汇报单位:某某康远建设工程监理某某公司汇报日期:2013年7月尊敬的省电力质监站各位领导、各位专家大家好:我谨代表某某康远工程建设监理某某公司,对各位领导、专家的到来表示热烈的欢迎。

受华能繁峙风电项目筹备处的委托与授权,某某康远工程建设监理某某公司对华能繁峙风电场一期49.5MW、二期49.5MW机组工程实施监理,组建了项目监理处,派驻现场监理人员,配备了车辆与满足现场工程监理要求的设施,开展安全、质量、进度、投资的监视、管理、控制,进展工程建设全过程的跟踪和旁站监理。

一、工程监理X围:华能繁峙上狼涧〔砂河一期〕49.5MW风电项目;二、施工进展情况一期风机桩根底施工根底3月20日开始,到目前为止33基全部完成,箱变根底完成15基二期3月31日开始天然根底开挖,4月16日开始桩基钻孔,到目前为止,风机根底混凝土浇筑完成32台,箱变根底完成4台。

35kV集电线路工程进展情况一期风电场35kV集电线路工程根底共计169基,线路总亘长30.8公里,分A、B、C3回,到目前铁塔根底混凝土完成160基,组立完成3基,分段组立完成32基,接地完成35基。

二期风电场35kV集电线路工程根底共计106基,线路总亘长18.6公里,分A、B、C3回,到目前铁塔根底土方开挖完成73基,铁塔根底混凝土浇筑完成50基。

土建第一阶段监检汇报材料(辽阳芳烃终版)

土建第一阶段监检汇报材料(辽阳芳烃终版)

FTXMB-JJHB-01辽阳芳烃基地热电厂新建工程东电四公司监检汇报材料(土建第一阶段)辽阳芳烃基地热电厂新建工程项目经理部二零一三年十二月三十日土建一阶段监检汇报材料尊敬的各位领导、专家:大家好!首先我代表中国能源建设集团东北电力第四工程公司辽阳芳烃项目部对各位专家莅临我项目检查指导工作表示热烈的欢迎,并借此机会,向一直给予我们关心、支持、帮助的辽阳国成热电有限公司、辽宁东建电力监理咨询有限公司致以崇高的敬意!目前,我公司承建的国成热电项目主体建筑工程主厂房(1-17轴)交B/C/D排施工至-50mm、#1锅炉基础施工至-500mm,其他基础因气候条件已暂停施工,依据《火电土建工程质量监督检查典型大纲》的规定,我们项目部对照《监检大纲》进行了认真的自检自查和整改,现施工技术文件、资料基本准备齐全,已具备正式检监检条件。

现将施工质量情况向监检组的领导和专家汇报如下:一、工程概况辽阳芳烃基地热电厂本期工程建设3×460t/h煤粉锅炉并配2×50MW抽汽背压式汽轮发电机组,我公司主要承担其主体建筑与安装工程(脱硫建筑与安装、烟囱除外) 施工。

建筑工程施工范围:主厂房主体建筑及地下设施;锅炉房、汽机房固定端综合楼建筑;主厂房A排所有地上设施及基础,主变、厂用变基础,各类油池;220KV开关场建筑;炉后除尘器室、引风机室、烟道建筑,除灰、除尘控制楼建筑,厂区综合管架(含脱硫区综合管架),锅炉排污降温池,电缆沟道、隧道和竖井;主厂房外厂区围墙内运煤系统建筑(含翻车机室);除灰渣系统建筑;化学水处理系统建筑;供水系统建筑;空压机房、机力通风冷却塔和综合水泵房建筑等。

二、工程进度我项目部于2013年06月下旬进场准备,10月09日主厂房建筑工程正式开工。

主要工程形象进度如下:2013年06月23日主厂房开挖,2013年11月04日浇筑第一罐混凝土,截止到目前主厂房(1-17轴)交B/C/D排施工至-50mm。

第三次监检汇报

第三次监检汇报

钻孔灌注桩施工监检报告1、工程施工范围和进度情况1.1工程施工范围我单位承建华能--电厂一期2×660MW工程桩基工程全部标段。

桩型除筒仓部位为旋挖+冲击成孔钻孔灌注桩外,其余部位均为旋挖成孔钻孔灌注桩,施工内容包括:成孔、钢筋笼制作与安放、砼灌注成桩。

1.2工程施工进度截至11月24早8点,除筒仓部位剩余60根桩、电器构筑屋部位剩余19根桩、以及采样间剩余16根桩以外,厂区内其余其它部位灌注桩4559根已施工完毕。

2、质量管理严格按照工程设计图纸、现行的国家和部颁规范、标准、规程以及经审批的施工组织设计进行施工,确保工程质量达到国家、建设部及原电力部、国家电力公司颁发的优良标准。

2.1落实施工组织设计审批制度,加强技术培训工作,针对本工程的技术要求,做好职工技术培训,考核合格后才能上岗。

2.2整个施工过程严格按照设计图纸和我公司质量、环境、职业健康安全管理体系标准以及国家和电力行业有关技术规范进行施工;严格执行工程建设国家强制性标准;建立健全质量保证体系,建立质量网络,落实质量责任制,加强施工企业内部质量管理,落实技术复核、隐蔽工程验收制度。

2.3 建立起“金字塔”型的质量保证体系,上至总工,下到各分项技术负责、质量检查员,层层把关,加强工程质量的自检与监督,对不符合设计与规范要求的工序,必须返工或采取其它返修措施,否则不准进入下道工序施工。

2.4加强对施工现场人员的质量教育,强化质量意识,新图纸开工前进行技术交底,施工中严格执行规范和操作规程。

2.5每个环节实行现场工序工程师、监理工程师联合验收制,保证各环节的质量满足设计规范要求。

2.6施工过程中,自觉接受业主、监理工程师、质量监督部门、设计院的技术指导与质量监督。

2.7建立“周质量例会”制度,定期检查分析施工中的技术质量问题,并采取措施加以改进,确保工程质量处于有效控制之中。

2.8施工阶段必须实行“混凝土浇注令”制度。

2.9以工序质量控制为核心,编制质量检验计划。

工程监检汇报材料

工程监检汇报材料

工程监检汇报材料
尊敬的领导:
根据您的要求,我们为您准备了以下的工程监检汇报材料,希望能对您有所帮助。

一、工程进展情况:
目前,工程进展顺利,在施工过程中遇到的问题及时解决,保证了工程的按时完成。

所有施工工作严格按照相关要求进行,施工质量得到有效控制。

二、质量检查结果:
我们经过严格的质量检查,发现了一些细小的问题,但情况都得到及时处理,并没有对工程整体质量造成重大影响。

对于每一个问题,我们采取了相应的措施进行整改,并对相关人员进行了指导和培训,以确保类似问题不再出现。

三、安全生产情况:
我们高度重视安全生产工作,严格按照相关法规进行操作,全面落实各项安全措施,并加强了现场人员的安全培训。

截至目前,没有发生任何安全事故,安全生产工作有力地保障了工程的顺利进行。

四、费用预算执行情况:
按照您的要求,我们进行了费用的详细预算,并严格执行。

目前预算执行情况符合预期,没有出现超出预算的情况。

我们将继续加强费用管理,确保工程费用的合理控制。

以上是我们为您准备的工程监检汇报材料,如有需要,我可以随时向您提供更详细的数据和信息。

感谢您对我们工作的关注和支持!
此致
敬礼
工程监检人员。

工程监察汇报材料

工程监察汇报材料

工程监察汇报材料
概述
本文档旨在对工程监察进行汇报,包括工程现状、安全情况、进度情况和质量情况等方面的内容。

工程现状
目前,工程项目已经进入施工阶段。

工地周边已经设置围挡,确保施工区域的安全。

所有相关的施工设备和材料已经就位,并开始进行基础工程建设。

安全情况
工程监察组对施工现场进行了安全检查,并进行了一些必要的安全培训。

据了解,施工方已经按照安全规范采取了一系列预防措施,包括设立警示标志、安装安全网等。

进度情况
工程项目的进展情况良好。

施工方已经按照工程计划进行了相关工序的施工,目前进度与计划进度相符。

工程监察组将持续跟踪工程进度,确保工程按时完成。

质量情况
工程建设过程中,工程监察组将重点关注工程质量。

目前还没有发现重大质量问题,施工方对工程质量进行了控制和检测,并保证了施工质量的合格。

结论
目前工程项目的工程现状良好,施工安全和质量得到了有效控制。

工程监察组将继续密切监督工程进度和质量,确保工程按计划完成。

此为工程监察汇报材料的简要情况介绍。

土建第一阶段质量监检汇报材料

土建第一阶段质量监检汇报材料

土建第一阶段质量监检汇报材料土建第一阶段质量监检汇报材料1.工程概况本期建设规模,2×600MW超临界燃煤机组。

建设场地利用电厂南侧的生活区存量土地以及新征土地。

我公司负责B标段全厂地基处理与施工降水。

先张法预应力混凝土管桩xx年12月01日开工,于xx年06月30日完工; xx年5月17日开始烟囱区的基坑降水,并于xx年07月20日完成,主厂房、循环排水管、厂区循环排水沟、脱硫区降水正在进行中,降水工作满足土建施工要求,厂外循环水沟及闸门井水泥搅拌桩、空气擦洗滤池水泥搅拌桩xx年10月20日后可开工。

2.主要工作量1)地基处理工程工作量2)基坑降水工作量预计建降水井434眼,井深15~22m,孔径600mm,井径400mm。

铺设输水管线约2000m。

3. 施工组织机构:工程部领导层:工程经理1名,常务副经理1名,总工程师1名。

业务和效劳层:方案财务部、供给后勤部、施工管理部、工程技术部、质检。

施工层:管桩施工队、水泥搅拌桩施工队、降水成井队、降水运行队、机电及安装组、排污及辅助组组。

4. 进度控制及完成情况依据施工图纸到场情况,科学合理地编制施工方案,优化配置劳动力、施工机械与材料等资源,确保施工质量和工期。

截至到xx年06月30日已全部完成先张法预应力混凝土管桩的施工:共计完成44个部位的PHC预应力混凝土管桩3597根,共计124068m,其中PHC-AB500型桩835根,21491m,PHC-AB600型桩2762根,102577m;已完成4个部位的基坑降水井442眼,铺设输水管线2100m;降水运行从xx年05月17日开始进行烟囱区的'基坑降水,并于xx年07月20日完成, 2主厂房、循环排水管、厂区循环排水沟、脱硫区的降水正在进行中,降水工作满足土建施工要求,排水口和厂外循环水沟及闸门井区的基坑降水井正在施工中。

5. 质量管理本工程B标段质量目标:(1)实现质量总体目标:①按照《火电机组达标投产标准 xx版》达标投产②创国家优质工程;(2)质量控制目标:①建筑分项工程合格率100%;;②单位工程优良率≥100%;;(3)安健环控制目标:安健环设施标准、行为标准、施工有序、环境整洁,树立平安品牌工程,争创全国电力建设工程平安文明施工一流现场。

监检工作汇报材料

监检工作汇报材料

监检工作汇报材料监检工作汇报材料山西国际电力太原嘉节燃气热电联产项目工程首次质量监督检查情况汇报湖北电建二公司嘉节电厂项目经理部电力基本建设工程质量监督中心站各位领导、各位专家:大家好!首先我代表湖北省电力建设第二工程公司对前来检查、指导工作的各位领导、专家表示最诚挚的感谢和最热烈的欢迎!湖北省电力建设第二工程公司在山西国际电力太原嘉节燃气热电联产项目工程施工中,承接了本项目全厂生产区域建筑、安装施工工作,至进场以来在建设单位及监理单位的协调指挥、监督管理和支持帮助下,我公司克服了前期进厂施工重重困难,按照建设单位和监理单位的要求积极做好施工准备工作,5月20日按期浇灌了第一罐混凝土。

现将我公司施工的工程概况、施工范围、质量管理体系及运行效果、施工质量目标、质量管理工作和质量控制效果、实体质量状况、实际施工进度、发生的质量问题和处理结果等情况作简要汇报,不足之处请批评指正!一、施工范围和主要工程量我公司承包的工程包括:承接了本项目全厂生产区域建筑、安装施工工作,包括:在施工准备、施工安装、试验检验、单体试运及配合分系统调试和整套启动调试、竣工和维护、保修期内各阶段发生的施工、管理、利润、税金、政策性调整、风险、责任、施工措施费以及可能发生的各种费用,设备代保管、全厂消防系统、噪声治理施工、全厂景观化施工、送出及接入(水、气、汽)接口。

施工总造价3.57亿元。

二、质量管理体系及运行效果根据我公司《管理手册》规定,本工程在开工伊始成立了项目经理部,配备相应的技术管理人员,确定了质量目标,明确管理职责,做到“凡事有第1页共6页人负责”。

成立了以项目经理为第一责任人的质量管理委员会,业务上受业主、监理的监督及公司本部的管理;项目部质量检查科的业务工作在公司内部实行矩阵式管理,既受项目经理部的领导,也受公司质量技术部的管理;专业施工队设专职质量检查员;生产班组设兼职质量检查员,形成“纵向到底,横向到边”的质量管理网络。

关于危险化学品及综合监管安全检查工作的汇报

关于危险化学品及综合监管安全检查工作的汇报

XXXX市安全生产监督管理局关于安全监管重点工作情况的汇报XXXXXXXX安全督查组:今年以来,我市继续深入扎实开展“安全生产年”活动,进一步拓展安全生产监管工作的新思路、新方法,突出重点、明确责任、狠抓落实,采取一系列卓有成效的监管措施,坚决防范和遏制各类事故的发生,有力促进了全市安全生产形势的稳步好转。

一、重点工作情况(一)加强组织领导,全面落实安全生产责任制。

今年以来,我市认真贯彻省、市安全生产工作会议和XXXXXXXX2012年安全生产委员会第一次全体会议精神,充分认清当前安全生产形势,理清工作思路,强化对安全生产工作的领导。

年初,市政府召开多次在各类大会和政府常务会议上强调安全生产工作,安排部署阶段性安全生产工作。

市安委会及时制定下发了《XXXX市2012年安全生产工作要点》、《打非治违专项行动方案》,对全年的重点工作分阶段、分重点进行了安排部署。

同时,我市强抓落实、稳步推进,在“两会”、“两节”等重点时段和重大活动期间,先后组织开展了4次安全生产大检查,确保了节日和活动期间全市安全生产形势稳定,有效遏制了各类生产安全事故的发生。

止目前,我市共发生事故xx起,受伤xx人,直接经济损失xxx万元,与去年同期相比事故起数下降xxx,死亡人数下降xxx,受伤人数下降xxx,直接经济损失下降xxx,安全生产形势保持了稳定发展的态势。

(二)强化监管措施,全面落实企业主体责任。

认真贯彻落实国发23号文件精神,通过政策引导、依法监管、严格执法,切实解决企业特别是中小企业存在的安全生产责任制不落实、管理机构不健全、技术装备落后、教育培训措施落实不到位等突出问题。

一是认真做好新建项目安全“三同时”工作。

把安全“三同时”工作作为日常安全监管的重点工作,早谋划、早介入,跟踪服务,加强与发改、工信等部门的衔接和联系,认真开展了新、改、扩建项目的调查摸底和登记工作,对xxx个重点拟建项目予以跟踪,采取检查和指导相结合、限期整改和处罚相结合的方法,督促建设单位积极进行安全评价和验收,确保任务全面完成。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

FTXMB-JJHB-01 辽阳芳烃基地热电厂新建工程建筑工程监检汇报材料(第一阶段)辽阳芳烃基地热电厂新建工程项目经理部二零一三年十一月二十日建筑工程监检汇报材料尊敬的各位领导、专家:大家好!首先我代表中国能源建设集团东北电力第四工程公司对各位专家莅临我公司检查指导工作表示热烈的欢迎,并借此机会,向一直给予我们关心、支持、帮助的辽阳国成热电有限公司、辽宁东建电力监理咨询有限公司致以崇高的敬意!目前,我公司承建的国成热电项目主体建筑工程除氧煤仓间(1-17轴)施工至-50mm、锅炉基础施工至-500mm,其他基础正在紧张施工中,依据《火电土建工程质量监督检查典型大纲》的规定,我们项目部对照《监检大纲》进行了认真的自检自查和整改,现施工技术文件、资料基本准备齐全,预监检中提出的整改项目已经整改完毕,形成闭环,现已具备正式检监检条件。

现将施工质量情况向监检组的领导和专家汇报如下:一、工程概况辽阳芳烃基地热电厂本期工程建设3×460t/h煤粉锅炉并配2×50MW抽汽背压式汽轮发电机组,我公司主要承担其主体建筑与安装工程(脱硫建筑与安装、烟囱除外) 施工。

建筑工程施工范围:主厂房主体建筑及地下设施;锅炉房、汽机房固定端综合楼建筑;主厂房A排所有地上设施及基础,主变、厂用变基础,各类油池;220KV开关场建筑;炉后除尘器室、引风机室、烟道建筑,除灰、除尘控制楼建筑,厂区综合管架(含脱硫区综合管架),锅炉排污降温池,电缆沟道、隧道和竖井;主厂房外厂区围墙内运煤系统建筑(含翻车机室);化学水处理系统建筑;供水系统建筑;空压机房、机力通风冷却塔和综合水泵房建筑等。

二、工程进度我项目部于2013年06月下旬进场准备,10月09日主厂房建筑工程正式开工。

主要工程形象进度如下:2013年06月23日主厂房开挖,2013年10月27日浇筑第一罐混凝土,截止到日前除氧煤仓间(1-17轴)已施工至-50mm。

2013年11月22日锅炉基础浇筑完,2013年11月30日锅炉剪力墙浇筑完。

截至11月30日,共完成土方开挖7万m3,完成土方回填3万m3,完成钢筋绑扎1412.94t,完成砼浇筑9524m3。

三、质量、职业健康安全、环境管理体系及其运行效果首先我们项目部建立了质量、职业健康安全、环境管理网络,成立了以项目经理为第一质量责任人的质量、职业健康安全、环境管理组织机构。

安质环部配备专职质量、安全管理工程师,各施工单位设立专职质检员、安全员,责任落实到位,实现逐级负责。

在工程施工中,我们严格按照GB/T19001-2008标准,强化监督机制,科学管理。

保证工程施工在有序状态下进行,加强对工程质量、职业健康安全、环境的监督,提高建筑工艺水平和现场的安全文明施工管理,使管理更加规范化、制度化、科学化,确保本期工程质量、安全和环境目标的实现。

同时我们编制了《芳烃基地热电厂新建工程质量管理办法》、《项目管理质量实施规划》《成品保护措施》、《混凝土质量通病控制措施》、《混凝土冬季施工保证措施》等,从技术上为工程达标提供保障。

在实际施工中严格执行各项制度,加强日常管理,各级人员认真负责,体系运行通畅,工程实体质量始终处于受控状态。

四、施工质量目标1、质量总目标:本工程要求优良等级。

达到国家优质样板等级。

2、具体质量目标:(1)单位工程合格率100%;分项工程合格率100%。

(2)建筑工程合格率100%。

安装工程合格率100%。

(3)混凝土生产质量水平优良。

(4)受监焊口一次检验合格率不低于98%。

(5)施工过程顾客满意率≥95%;竣工工程顾客满意率100%。

(6)项目竣工验收质量满足合同要求。

(7)不发生严重及以上质量事故。

(8)不发生导致资质降级或区域性限制投标等有较大社会影响或被追究责任的质量事件。

(9)不发生业主因工程质量问题向公司本部发函告知的现象。

五、质量管理工作和质量控制效果5.1加强原材料的检验试验及实体检验工作项目部严格控制了原材料的质量,按施工图要求及国家质量标准进行原材料的检查验收及进场材料复试工作,制定了《原材料、成品、半成品检验、试验计划》,明确各原材料、成品、半成品的检验依据标准、取样要求、外观检查与试验室必检项目、试验负责人。

认真评审原材料供应商资质和业绩及信誉度,做到好中选优;所有原材料的验收有材质证明书及试验报告,坚决杜绝不合格原材料在本工程中使用。

严格按程序文件的要求进行了材料的标识及检验试验状态的标识。

同时对材料的检验试验执行监理见证取样制度。

加强钢筋、水泥等原材料的跟踪管理,建立钢筋、水泥跟踪台账。

5.2严格执行混凝土浇灌令制度混凝土浇灌前,项目部质量部门、物资部门、搅拌站负责人、技术负责人、生产经理根据各自职责对所有关项目和工作进行检查和落实,并签署意见,只有在上道工序质量检查合格后,各项准备工作均已落实,并请监理验收合格后,由质检员最终签发混凝土浇灌令,工地接到《混凝土浇灌令》后方可进行浇灌。

5.3严格执行四级检查验收制度按照业主、监理批准的《质量验评项目划分表》中的要求,严格执行班组自检、工地复检、项目部抽检、监理及业主联检的四级检查验收制度,层层把关,做到了上道工序不合格不进行下道工序的施工,对监理提出的意见及时传达到工地,并检查落实改进情况,及时请业主、监理进行验证。

5.4加强计量器具的检测管理工作项目部对施工用的测量、计量器具,如测量仪器、混凝土搅拌站电子称等,按照《计量管理制度》要求,及时对计量器具送质量技术监督局进行检测,并及时向监理和业主进行报验,建立相关管理台帐,保证工程所用仪表器具等测量、计量的准确性、有效性,为构筑精品工程提供了精确的数据保证。

5.5加大质量成本投入,提高混凝土表面工艺为了提高混凝土表面工艺质量,我们在工程项目中加大了质量成本投入。

例如:所有模板都是重新加工,在本工程中初次使用;并在模板接缝处增加海棉胶条,防止混凝土漏浆现象。

并增设镀锌角钢护角,以保护基础承台棱角,保证了混凝土外表工艺。

六、实体质量状况工程实体质量通过我单位自检及监理单位的检查,混凝土质量满足设计要求,达到内实外光,混凝土工艺美观,几何尺寸准确,平整光滑,弧线顺畅,色泽一致,外表工艺良好,棱角保护到位,施工质量达到了预期的施工质量效果。

目前,已完工的道路、排水、锅炉基础和剪力墙、磨煤机基础、空冷岛支柱等工程实体质量均已达到质量目标要求。

截止到11月20日,已开工单位工程9个、分部工程27个、分项工程111个、检验批392个。

已完工单位工程4个、分部工程14个、分项工程96个、检验批387个。

验收合格率100%。

七、发生的质量问题及处理结果涉及质量方面的“监理工程师通知单”2项,分别进行了整改,并全部闭环。

各位领导、专家,虽然我们在这一段时间里质量工作取得一定成绩,但还存在着一些不足,在此衷心希望各位领导、专家多提宝贵意见,相信在各位领导、专家的检查指导下,我们会将以后的工作做得更好,最终让项目公司、工程公司、康远监理处满意、让省质量监督中心站领导放心,交项目公司一个实实在在的满意、放心工程。

最后预祝各位领导、专家工作顺利、心情愉快!辽阳芳烃基地热电厂新建工程项目经理部2013年11月20日附表1受检资料目录序号资料名称份数1 项目质量管理文件 12 施工规范、标准清单 13 产品的监视和测量计划(质量验收及评定范围表) 14 监视和测量装置管理台帐及检定证书(计量器具) 15 检验人员资格证书 16 特种作业人员资格证书 17 质量问题台帐 18 施工组织总设计 19 施工组织专业设计 110 施工技术方案 111 施工作业指导书 112 图纸会审记录 113 设计变更签证记录 114 单位工程开工报告 115 合格供货商名录 116 施工日志 117 混凝土浇筑通知单 118 水泥出厂质量合格证明及复试报告1219 钢筋出厂质量合格证明及复试报告序号资料名称份数20 砂试验报告1021 碎石试验报告1122 混凝土抗压强度报告1523 混凝土配合比报告1824 钢筋机械连接试验报告825 外加剂试验报告 226 混凝土用水水质报告 127 混凝土施工记录2529 大体积混凝土养护记录 530 钢筋使用跟踪管理台帐 131 水泥使用跟踪管理台帐 132 砂石使用跟踪管理台帐 133 分项工程验评表1334 检验批质量验收记录5435 隐蔽验收记录1736 锅炉基础压实系数报告附表2土建工程项目质量验评统计表序号单位工程名称单位工程验评等级分项工程分项工程验收率%备注应验收数已验收数15号空冷平台/ 12 12 100% 26号空冷平台/ 12 12 100% 36号锅炉基础/ 5 5 100% 46号炉地下设施/ 4 / / 以下空白附表3钢筋焊接质量统计表年月点焊闪光对焊电弧焊埋弧焊电渣压力焊机械连接备注组数一次合格率组数一次合格率组数一次合格率组数一次合格率组数一次合格率组数一次合格率2007.10 / / / / 18 100%/ / / / 70 100%/ 2007.10 / / / / 10 100%/ / / / / / /。
