人工、材料、机械台班消耗量定额考试习题

合集下载

01工程定额原理习题一

01工程定额原理习题一
时间定额= A(1 B A 100% C A 100% D A 100%)
解:
1.每日单车运输次数= 2.每运千块标准砖 的工序作业时间=
4 0 0 m in (1 0 2 .9 0 ) m in / 次
1000=
=31次
4 0 0 m in 105 31 1 0 0 0 1 2 2 .8 9 m in
(分析要点)
本案例的最终目的是计算每重10m3现浇混凝土矩形梁的 模板摊销量。要完成这一任务,首先要明确一次使用量、周 转使用量、回收量、摊销量、周转次数、补损率、折旧率等 基本概念,其次是要掌握模板一次使用量、周转使用量、回 收量、摊销量的计算公式。 (1) 一次使用量指周转材料周转一次的基本使用量,即一次投 入量。 (2) 周转使用量指每周转一次的平均使用量,即周转中共投入 量除以周转次数。 (3) 回收量指总回收量除以周转次数所得的平均到每次使用上 回收量。 (4) 推销量指定额规定的平均一次消耗量,是应分摊到每一分 项工程上的消耗量,也是纳入定额的实际消耗量。 (5) 周转次数指周转材料重复使用的次数,可以用统计法或观 察法确定。 (6) 补损率是指周转材料第二次及以后各次周转中,为了补充 上次使用产生的不可避免损耗量的比率,一般采用平均补损 率来表示。
1、翻斗车每次循环延续时间= (5
2 200 10 1000 60
) m in 7 .4 m in
2、净工作1h生产率= 6 0 m in 0 .6 0 m 3 4 .8 6 m 3 7 .4 m in 台班产量定额=4.86m3/h×8h×0.9=34.99m3 台班时间定额=1/34.99=0.029工日/m3
工程定额原理习题一
一、单选题 1、在生产某产品时,所消耗的劳动量越大,则产品的成本 ( )。 A 越低 B 越高 C 不变 D 视情况而定 2、一所学校属于( )。 A 单位工程 B 单项工程 C 建设项目 D 分部工程 3、人工、材料、机械台班三种消耗定额是按( )分类。 A 编制程序和用途 B 生产要素 C 执业范围 D 专业 4、计价定额中的基础性定额是( )。 A 施工定额 B 预算定额 C 概算定额 D 概算指标

工程定额原理复习题(2)

工程定额原理复习题(2)

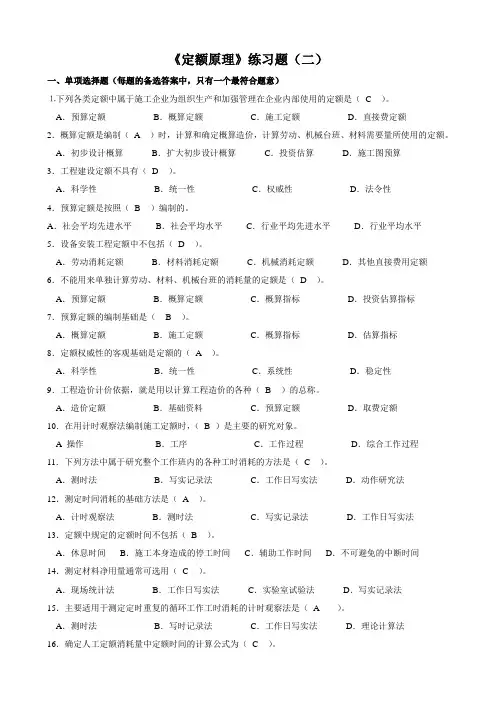

《定额原理》练习题(二)一、单项选择题(每题的备选答案中,只有一个最符合题意)⒈下列各类定额中属于施工企业为组织生产和加强管理在企业内部使用的定额是( C )。

A.预算定额B.概算定额C.施工定额D.直接费定额2.概算定额是编制(A )时,计算和确定概算造价,计算劳动、机械台班、材料需要量所使用的定额。

A.初步设计概算B.扩大初步设计概算C.投资估算D.施工图预算3.工程建设定额不具有(D )。

A.科学性B.统一性C.权威性D.法令性4.预算定额是按照(B )编制的。

A.社会平均先进水平B.社会平均水平C.行业平均先进水平D.行业平均水平5.设备安装工程定额中不包括( D )。

A.劳动消耗定额B.材料消耗定额C.机械消耗定额D.其他直接费用定额6.不能用来单独计算劳动、材料、机械台班的消耗量的定额是(D )。

A.预算定额B.概算定额C.概算指标D.投资估算指标7.预算定额的编制基础是( B )。

A.概算定额B.施工定额C.概算指标D.估算指标8.定额权威性的客观基础是定额的( A )。

A.科学性B.统一性C.系统性D.稳定性9.工程造价计价依据,就是用以计算工程造价的各种( B )的总称。

A.造价定额B.基础资料C.预算定额D.取费定额10.在用计时观察法编制施工定额时,(B )是主要的研究对象。

A 操作B.工序C.工作过程D.综合工作过程11.下列方法中属于研究整个工作班内的各种工时消耗的方法是(C )。

A.测时法B.写实记录法C.工作日写实法D.动作研究法12.测定时间消耗的基础方法是(A )。

A.计时观察法B.测时法C.写实记录法D.工作日写实法13.定额中规定的定额时间不包括(B )。

A.休息时间B.施工本身造成的停工时间C.辅助工作时间D.不可避免的中断时间14.测定材料净用量通常可选用(C )。

A.现场统计法B.工作日写实法C.实验室试验法D.写实记录法15.主要适用于测定定时重复的循环工作工时消耗的计时观察法是(A )。

建设工程计价原理重点真题习题答案解析6

建设工程计价原理重点真题习题答案解析6

第二章建设工程计价原理、方法及计价依据(6)四、确定机具台班定额消耗量的基本方法机械1h纯工作效率:■循环动作机械机械一次循环的正常延续时间=∑(循环各组成部分正常延续时间)-交叠时间■连续动作机械连续动作机械纯工作1h正常生产率=【计算思路】■一次循环时间■1小时循环次数■1小时产量(次数×每次产量)■台班产量(1小时产量×纯工作时间)【例2.3.5】某工程现场采用出料容量500L的混凝土搅拌机,每一次循环中,装料、搅拌、卸料、中断需要的时间分别为1min、3min、1min、1min,机械时间利用系数为0.9,求该机械的台班产量定额。

【提示】时间单位都转换为小时“h”解:该搅拌机一次循环的正常延续时间=1+3+1+1=6分钟=0.1h该搅拌机纯工作1h循环次数=10(次)该搅拌机纯工作1h正常生产率=10×500=5000L=5(m3)该搅拌机台班产量定额=5×8×0.9=36(m3/台班)【温馨提示】考试答题时,注意题目问的是产量定额还是时间定额,如果是时间定额,还应该计算产量定额的倒数。

【2018年·单选】某砼输送泵每小时纯工作状态可输送砼25m3,泵的时间利用系数为0.75,则该砼输送泵的产量定额为()。

A.150m3/台班B.0.67台班/100m3C.200m3/台班D.0.50台班/100m3『正确答案』A『答案解析』本题考查的是确定机具台班定额消耗量的基本方法。

产量定额=25×0.75×8=150(m3/台班)。

【2017年·单选】确定施工机械台班定额消耗量前需计算机械时间利用系数,其计算公式正确的是()。

A.机械时间利用系数=机械纯工作1h正常生产率×工作班纯工作时间B.机械时间利用系数=1/机械台班产量定额C.机械时间利用系数=机械在一个工作班内纯工作时间/一个工作班延续时间(8h)D.机械时间利用系数=一个工作班延续时间(8h)/机械在一个工作班内纯工作时间『正确答案』C『答案解析』本题考查的是确定机具台班定额消耗量的基本方法。

工程计价定额试题及答案

工程计价定额试题及答案

工程计价定额试题及答案一、单项选择题1. 工程计价定额是指在正常施工条件下,完成单位合格产品所必须消耗的()。

A. 人工、材料和机械台班的数量标准B. 资金、时间和空间的数量标准C. 材料、设备和人力资源的数量标准D. 技术、管理和操作规程的数量标准答案:A2. 以下哪项不是工程计价定额的编制原则?()A. 科学性原则B. 经济性原则C. 实用性原则D. 随意性原则答案:D3. 工程计价定额中,人工消耗量是指()。

A. 工人在工作过程中的实际工作时间B. 工人在工作过程中的有效工作时间C. 工人在工作过程中的休息时间D. 工人在工作过程中的等待时间答案:B二、多项选择题4. 工程计价定额的内容包括()。

A. 人工消耗量定额B. 材料消耗量定额C. 机械消耗量定额D. 资金消耗量定额答案:A, B, C5. 工程计价定额的作用包括()。

A. 作为编制施工组织设计的依据B. 作为计算工程造价的依据C. 作为施工单位控制成本的依据D. 作为工程质量评定的依据答案:A, B, C三、判断题6. 工程计价定额是一成不变的,不需要根据实际情况进行调整。

()答案:错误7. 工程计价定额的制定应考虑施工技术的发展和施工条件的变化。

()答案:正确四、简答题8. 简述工程计价定额在工程管理中的作用。

答:工程计价定额在工程管理中的作用主要包括:(1)作为编制工程概预算和结算的依据,确保工程造价的合理性和准确性。

(2)为施工单位提供成本控制的标准,帮助施工单位有效控制成本,提高经济效益。

(3)作为施工组织设计的参考,帮助施工单位合理分配资源,优化施工方案。

(4)作为工程招投标的参考,为业主和承包商提供公平、公正的计价标准。

五、计算题9. 某工程项目的工程计价定额如下:人工消耗量为5工日/立方米,材料消耗量为2吨/立方米,机械消耗量为1台班/立方米。

若该工程实际完成工程量为1000立方米,试计算该工程的人工、材料和机械的总消耗量。

人工、材料、机械台班单价及定额基价考试习题

人工、材料、机械台班单价及定额基价考试习题

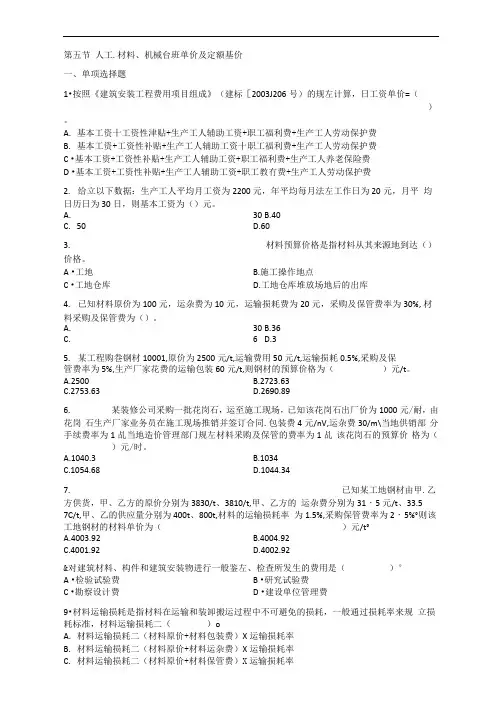

第五节人工.材料、机械台班单价及定额基价一、单项选择题1•按照《建筑安装工程费用项目组成》(建标[2003J206号)的规左计算,日工资单价=()。

A.基本工资十工资性津贴+生产工人辅助工资+职工福利费+生产工人劳动保护费B.基本工资+工资性补贴+生产工人辅助工资十职工福利费+生产工人劳动保护费C •基本工资+工资性补贴+生产工人辅助工资+职工福利费+生产工人养老保险费D •基本工资+工资性补贴+生产工人辅助工资+职工教冇费+生产工人劳动保护费2.给立以下数据:生产工人平均月工资为2200元,年平均每月法左工作日为20元,月平均日历日为30日,则基本工资为()元。

A.30B.40C.50D.603.材料预算价格是指材料从其来源地到达()价格。

A •工地 B.施工操作地点C •工地仓库 D.工地仓库堆放场地后的出库4.已知材料原价为100元,运杂费为10元,运输损耗费为20元,采购及保管费率为30%, 材料采购及保管费为()。

A.30B.36C. 6D.35.某工程购巻钢材10001,原价为2500元/t,运输费用50元/t,运输损耗0.5%,采购及保管费率为5%,生产厂家花费的运输包装60元/t,则钢材的预算价格为()元/t。

A.2500B.2723.63C.2753.63D.2690.896.某装修公司采购一批花岗石,运至施工现场,已知该花岗石出厂价为1000元/耐,由花岗石生产厂家业务员在施工现场推销并签订合同.包装费4元/nV,运杂费30/m\当地供销部分手续费率为1乩当地造价管理部门规左材料釆购及保管的费率为1乩该花岗石的预算价格为()元/时。

A.1040.3B.1034C.1054.68D.1044.347.已知某工地钢材由甲.乙方供货,甲、乙方的原价分别为3830/t、3810/t,甲、乙方的运杂费分别为31・5元/t、33.57C/t,甲、乙的供应量分别为400t、800t,材料的运输损耗率为1.5%,采购保管费率为2・5%°则该工地钢材的材料单价为()元/t°A.4003.92B.4004.92C.4001.92D.4002.92&对建筑材料、构件和建筑安装物进行一般鉴左、检查所发生的费用是()°A •检验试验费B •研究试验费C •勘察设计费D •建设单位管理费9•材料运输损耗是指材料在运输和装卸搬运过程中不可避免的损耗,一般通过损耗率来规立损耗标准,材料运输损耗二()oA.材料运输损耗二(材料原价+材料包装费)X运输损耗率B.材料运输损耗二(材料原价+材料运杂费)X运输损耗率C.材料运输损耗二(材料原价+材料保管费)X运输损耗率D.材料运输损耗二(材料原价+材料试验费)X运输损耗率10.施工机械台班预算单价是指某种施工机械在一个台班内,为了正常运砖所必需的()的各项费用之和。

《建筑工程定额与预算》思考题答案

《建筑工程定额与预算》思考题答案

《建筑工程定额与预算》思考题答案第4章消耗量定额的组成与应用4.根据2013年《广西建筑装饰装修工程消耗量定额》,计算下列各分项工程的工料机费,材料、机械台班消耗量。

1)人工运土方77.9m3,运距180m。

【解】查定额子目A1-106换,可知土方运输的基本定额运距为20m,该分项工程运距为180m,需结合200m以内每增加20m定额子目A1-107进行换算。

即按定额A1-106加定额A1-107乘以8进行换算。

换算后的基价=基本定额参考基价+增加定额参考基价×增加个数换算后的基价=938.40+209.76×8=2616.48元/100m3工料机费=77.9/100×2616.48=2038.24元没有材料、机械台班消耗。

2)M7.5水泥砂浆砌多孔页岩砖砖基础16.63m3,砂浆拌合料:42.5MPa普通硅酸盐水泥、中砂、水,砂浆采用现场拌制。

【解】查定额子目A3-2换(表4-1),可知定额中的砂浆为“水泥石灰砂浆中砂M5”,而该分项工程为M7.5水泥砂浆,所以需要换算砂浆配合比。

查配合比编号880100030,可知M7.5水泥砂浆单价为190.01元/m3。

换算后的基价=原定额参考基价+砂浆消耗指标×(M7.5水泥砂浆单价-M5水泥石灰砂浆单价)换算后的基价=3750.60+1.94×(190.01-212.39)= 3707.18元/10m3工料机费:16.63/10×3707.18=6165.04元材料消耗量:M7.5水泥砂浆:16.63/10×1.94=3.226 m3多孔页岩砖240×115×90:16.63/10×3.31=5.505千块水(砌砖用):16.63/10×1.00=1.663 m3机械台班消耗量:灰浆搅拌机[容量200L]:16.63/10×0.32=0.532台班查配合比880100030, 3.226 m3砂浆中的材料消耗:普通硅酸盐水泥32.5MPa:3.226×0.242=0.781t中砂: 3.226×1.180=3.807 m3水(拌制砂浆用): 3.226×0.29=0.936m3查990317001:台班人工费71.25元/台班,电8.61kW.h/台班机械台班人工费:0.532×71.25=37.91元电:0.532×8.61=4.581 kW.h3) 现浇C15混凝土垫层浇捣34.68m3,混凝土为现场拌制、非泵送,混凝土拌合料:砾石GD20、中砂、32.5MPa水泥。

造价工程师《计价控制》:人工、机械台班、材料定额消耗量考试试题

造价工程师《计价控制》:人工、机械台班、材料定额消耗量考试试题

造价工程师《计价控制》:人工、机械台班、材料定额消耗量考试试题一、单项选择题(共25题,每题2分,每题的备选项中,只有1个事最符合题意)1、具有传动准确、可靠、结构紧凑、体积小、效率高、维修方便等优点的机械装配,指的是()。

A.滑动轴承装配B.滚动轴承装配C.齿轮传动机构D.涡轮蜗杆传动机构2、已知某项目,计息周期为半年,名义年利率为8%,则项目的有效年利率为__。

A.4%B.8%C.8.16%D.8.30%3、小型工业锅炉常采用()。

A.平板玻璃水位计B.汽包水位计C.电接点水位计D.玻璃管式水位计4、可用来加工焊缝坡口,特别适用于开U形坡口的气割的方法为()。

A.氢氧源切割B.碳弧气割C.氧熔剂切割D.等离子切割5、在项目寿命周期成本分析中,为了权衡系统维持费中各项费用之间的关系,可采取的措施是__。

A.采用计划预修,减少停机损失。

B.采用整体结构以减少安装费用C.将预知维修系统装入机内,减少备件的购置量D.改善设计材质以降低维修频度6、招标方式分为公开招标和__两种方式。

A.自行招标B.邀请招标C.委托招标D.议标7、索赔报告的具体内容,随该索赔事件的性质和特点而有所不同,则下列选项中,完整的索赔报告不包括的是__。

A.总论部分B.计算部分C.证据部分D.结论部分8、某企业承包一工程,计划砌砖工程量1000m3,按预算定额规定,每立方米耗用空心砖510块,每块空心砖计划价格为0.12元;而实际砌砖工程量1200m3,每立方米实耗空心砖500块,每块空心砖实际价格为0.17元。

则空心砖单价变动对成本的影响额是__元。

A.25000B.25500C.30000D.306009、选用砌石路基,砌石顶宽宜采用__,基底面以1:5向内倾斜,砌石高度为2~15m。

A.0.6mB.0.8mC.1mD.1.2m10、全长10km的一级公路,按照异节奏流水组织施工,计划分10段施工,每段长1 km,分路段开挖、路基、路面和配套设施4个施工过程,预计各施工过程单段施工时间分别为20天、40天、40天和20天,则该公路工程计算总工期为__。

建筑工程计量和计价试题(卷)1~6参考答案解析

建筑工程计量和计价试题(卷)1~6参考答案解析

《建筑工程计量与计价》综合练习一一.填空题(共20分,每空格1分)1.定额按生产要素分为劳动消耗定额或工时定额或人工定额、材料消耗定额、机械台班使用定额。

2.工人在工作班内消耗的工作时间按其消耗的性质可以分为两大类:必须消耗的时间定额时间和损失时间或非定额时间。

3.利用坡屋顶内空间时净高超过 2.10m 的部位应计算全面积;净高在1.2m至2.1m 的部位应计算1/2面积;净高不足1.2m 的部位不应计算面积。

4.构造柱混凝土与砖墙咬接深度一般为60mm,故马牙槎宽度按一边30mm 统长计算。

5.卷材屋面其工程量按图示尺寸的水平投影面积乘以规定的坡度系数以平方米计算。

6.独立柱一般抹灰按结构断面周长乘以柱的高度以平方米计算。

7.工程量清单由分部分项工程量清单、措施清单、其他项目清单组成。

8.建筑安装工程间接费由规费、企业管理费组成。

9.工程量清单计价,按照中华人民共和国建设部令107号《建筑工程施工发包与承包计价管理方法》的规定,有企业管理费和工料单价法两种方法。

二.选择题(共10分,每小题1分)1.某建筑物6层,外围水平面积500m2内有采光天棚(与屋面等标高)大厅60m2,外有附墙通顶垃圾道5m2,则该建筑物建筑面积为( C )m2。

A.3030 B.3000 C.2940 D.27302.外墙墙身当有屋架且室内外有天棚者,其高度算至屋架下弦底面另加( C )mm。

A.300 B.350 C.200 D.2503.我国采用工料单价法时,其单价是按( B )确定的。

A.现行预算定额的工、料、机消耗标准及市场价格确定B.现行预算定额的工、料、机消耗标准及预算价格确定C.企业定额的工、料、机消耗标准及市场价格确定D.企业定额的工、料、机消耗标准及预算价格确定4.下列费用项目中不属于措施项目清单中通用项目的是( A )。

A.安全施工B.夜间施工C.便道D.已完工程及设备保护5.在工程量清单计价中,钢筋混凝土模板工程应在( C )中列项考虑。

人工、材料、机械台班消耗量定额考试习题

人工、材料、机械台班消耗量定额考试习题

第四节人工、材料、机械台班消耗量定额 一、单项选择题1 .某工种某一等级的工人或工人小组在合理的劳动组织等施工条件下,完成单位合格产品 所必需消耗的工作时间,被称为(). A.时间定额 B.产量定额 C .工期定额 D ,费用定额2 .劳动定额的主要表现形式为时间定额,但同时也表现为产量定额,时间定额与产量定额的关系是()。

A .互为倒数 B.独立关系 C .正比关系D .互为相反数3 .某工种某等级工人或工人小组在合理的劳动组织等施工条件下,在单位时间内完成合格 产品的数量,被称为(). A.时间定额 B.产量定额 C .工期定额D ,费用定额5.某瓦工班组15人,砌L5厚砖基础,需6天完成,砌筑砖基础的定额为L25工日/m\该班组完成的砌筑工程量是(A.112.5m 3 C. 80m3/ I :日6.己知产量定额为10单位,则时间定额为( )单位。

A.10B.1C.0.5D.0.17.某工程有450m3一砖半内墙的砌筑任务,每天有两个班组来作业,每个班组人数为8人, 共花费18天完成了任务,其时间定额为( )工日/rr?。

A.1.56 B.1.28 C.0.64 D,0.5 8.某现浇混凝上圈梁工程量为260.66m3,每天有18名技术工人投入施工,时间定额为2.41工日/n?(一班工作制),则完成该工程的定额施工天数为()天.A.30B.25C.35D.209.已知某砖混结构建筑物体积为900m3,其中毛石带形基础的工程量为llOrr?,假定Irr? 毛石基础需要用砌石工0.66工日,且在该单位工程中没有其他工程需要砌石工,则lOOOrr? 建筑物需要砌石工为( )工日。

A.65.34 C.150.00B.80.67 D.185.19 10.材料损耗率的计算公式,可以表示为( A .损耗量/净用量C ,损耗量/总用量)xlOO%^B .净用量/损耗量 D .净用量/总用量材料消耗定额包括材料的净用量和必要的( )。

二建管理 专题八:清单计价、定额分类及人工定额(二)

二建管理 专题八:清单计价、定额分类及人工定额(二)

专题八:定额的分类及人工定额2Z102020建设工程定额本节主要考点:1.定额的分类;2.人工定额;3.材料消耗定额;4.施工机械台班使用定额。

一、建设工程定额的分类1.建设工程定额的分类(见下图)图建设工程定额的分类【习题演练】例题1 建设工程定额分类,下列不属于按投资的费用性质分类的是()。

A.建筑工程定额B.预算定额C.设备安装工程定额D.工器具定额【答案】B【解析】按照投资的费用性质,可将建设工程定额分为建筑工程定额、设备安装工程定额、建筑安装工程费用定额、工器具定额以及工程建设其他费用定额等。

例题2 按编制单位和适用范围分,建设工程定额可以分为()。

A.全国统一定额B.人工定额C.企业定额D.材料消耗定额E.施工机械台班使用定额【答案】AC【解析】按编制单位和适用范围分类:1.全国统一定额2.行业定额3.地区定额4.企业定额。

BDE属于按生产要素内容分类。

2.按编制程序和用途划分的五种定额(见下表)五种定额【习题演练】例题1 (2015单)施工定额的研究对象是同一质量的施工过程,这里的施工过程是指()。

A.工序B.分部工程C.分项工程D.整个建筑物【答案】A【解析】施工定额是以同一性质的施工过程——工序,作为研究对象,表示生产产品数量与时间消耗综合关系编制的定额。

例题2 (2014单)预算定额是编制概算定额的基础,是以()为对象编制的定额。

A.同一性质的施工过程B.建筑物各个分部分项工程C.扩大的分部分项工程D.整个建筑物的和构筑物【答案】B【解析】本题考查按编制程序和用途分类。

预算定额是以建筑物或构筑物各个分部分项工程为对象编制的定额。

例题3 关于施工定额的说法,正确的是()。

A.施工定额是以分项工程为对象编制的定额B.施工定额由劳动定额、材料消耗定额、施工机械台班消耗定额组成C.施工定额广泛适用于施工企业项目管理,具有一定的社会性D.施工定额由行业建设行政主管部门组织具有一定水平的专家编制【答案】B【解析】本题考查按编制程序和用途分类。

第四节人工材料机械台班消耗量定额题库2-0-8

第四节人工材料机械台班消耗量定额题库2-0-8

第四节人工材料机械台班消耗量定额题库2-0-8问题:[单选]材料消耗定额包括材料的净用量和必要的()。

A.A.运输损耗量B.B.堆放损耗量C.C.制作损耗量D.D.材料损耗量问题:[单选]以下材料消耗定额计算正确的是()。

A.A.材料消耗定额=材料消耗总用量×(1+损耗率)B.B.材料消耗定额=材料消耗净用量×(1+损耗率)C.C.材料消耗定额=材料损耗量×(1+损耗率)D.D.材料消耗定额=材料消耗量×(1+损耗率)问题:[单选]给定下列数据:材料消耗净用量为100单位,损耗率为5%。

则材料消耗定额为()单位。

A.A.90B.B.100C.C.105D.D.110/ 经营游戏问题:[单选]地砖规格为200mm×200mm,灰缝1mm。

其损耗率为1.5%,则100㎡地面地砖消耗量为()块。

A.A.2475B.B.2513C.C.2500D.D.2462.5问题:[单选]已知水泥消耗量是41200t,损耗率是3%,那么水泥的净用量是()t。

A.A.39964B.B.42436C.C.40000D.D.42474问题:[单选]已知机械正常利用系数为0.75,工作班延续时间为8小时,机械纯工作1小时正常生产率为1.5,则施工机械台班定量定额()。

A.A.0.75B.B.6C.C.9D.D.12问题:[单选]完成10m3砖墙需消耗砖净用量10000块,有500块的损耗量,则材料损耗率和材料消耗定额分别为()。

A.A.5%,1000块m3B.B.5%,1050块m3C.C.4.76%,1050块m3D.D.4.76%,1000块m3问题:[单选]施工机械台班产量定额=()。

A.A.机械纯工作1台班正常生产率×工作班延续时间×机械正常利用系数B.B.机械纯工作1小时正常生产率×工作班延续时间×机械正常利用系数C.C.机械纯工作1天正常生产率×工作班延续时间×机械正常利用系数D.D.机械纯工作单位正常生产率×工作班延续时间×机械正常利用系数。

定额练习题

定额练习题

定额练习题1题、砌筑1砖墙的技术测定资料如下;(1)完成1m³的砖墙需基本工作时间15.5h,辅助工作时间占工作班延续工作时间的3%,准备与结束时间占3%,不可避免中断时间2%,休息时间占16%。

(2)砖墙采用M5水泥砂浆,实体积与虚体积的折算系数为1.07,砖和砂浆的损耗率均为1%,完成1m³砌体需耗水0.81m³,其他材料费占上述材料费的2%。

(3)砂浆采用400L搅拌机现场搅拌,运料需要200s,装料50s,搅拌80s,卸料30s,不可避免中断10s,机械利用系数0.8。

试计算砌筑1m³砖墙的人工、材料、机械台班消耗量。

2题、某现浇框架建筑的二层层高为4M,各方向的柱距均为6.6M,且各柱梁断面均统一,柱为450×450㎜,梁为400×600㎜,砼为C25,采用出料容积为400L的砼搅拌机现场搅拌。

框架间为空心砌块墙。

技术测定资料如下:(1)上述搅拌机每一次搅拌循环:①装料50s,②运行180s,③卸料40s,④中断20s。

机械利用系数为0.9。

定额砼损耗率为1.5%。

(2)砌筑空心砌块墙,辅助工作时间占工作延续时间的7%,准备与结束时间占5%,不可避免中断时间占2%,休息时间占3%,完成1㎡砌块墙要消耗基本工作时间40min。

问题:第二层1跨框架梁的工程量、砼用量,需砼搅拌机多少台班?(1)第二层1跨框架填充砌块墙(无洞口)砌筑需多少工作日?十二题、某施工单位承包某工程项目,甲乙双方签订的关于工程价款的合同内容有:(1)建筑安装工程造价660万元,建筑材料及设备费占施工产值的比重为60%:(2)工程预付款为建筑安装工程造价的20%。

工程实施后,工程预付款从未施工工程尚需的建筑材料及设备费相当于预付款数额时起扣,从每次结算工程价款中按材料和设备占施工产值的比重扣抵工程预付款,竣工前全部扣清。

工程进度款啄月计算(3)工程质量保证金为建筑安装工程造价的3%,竣工结算月一次扣留。

二建管理 专题八(下):材料消耗定额、机械台班使用定额

二建管理 专题八(下):材料消耗定额、机械台班使用定额

二级建造师《建设工程施工管理》专题八(下):材料消耗、机械台班使用定额专题九(上):合同价款约定与工程结算专题八:材料消耗定额、机械台班使用定额(下)2Z102020建设工程定额本节主要考点:1.定额的分类;2.人工定额;3.材料消耗定额;4.施工机械台班使用定额。

三、材料消耗定额(一)材料消耗定额指标的组成(1)主要材料:直接构成工程实体的材料。

(2)辅助材料:直接构成工程实体的材料,但比重较小的材料。

(3)周转性材料:模板、脚手架。

(4)零星材料:用量小、价值不大的次要材料,用估算法计算。

【习题演练】【例题】材料消耗定额指标的组成,按其使用性质、用途和用量大小划分为()。

A.主要材料B.周转性材料C.辅助材料D.零星材料E.施工废料【答案】ABCD【解析】材料消耗定额指标的组成,按其使用性质、用途和用量大小划分为四类:主要材料、辅助材料、周转性材料(又称工具性材料)、零星材料。

(二)材料消耗定额的编制编制材料消耗定额,主要包括确定直接使用在工程上的材料净用量和在施工现场内运输及操作过程中的不可避免的废料和损耗。

1.材料净用量的确定(见下表)材料净用量的确定方法方法适用条件(1)理论计算法标准砖、砂浆用量的计算(2)测定法根据试验情况和现场测定的资料数据(3)图纸计算法根据选定的图纸计算(4)经验法根据历史上同类项目的经验进行估算2.材料损耗量的确定材料损耗一般以损耗率表示。

材料损耗率可以通过观察法或统计法计算确定,材料消耗量计算的公式如下:总消耗量=净用量+损耗量=净用量×(1+损耗率)【习题演练】例题1编制标准砖砌体材料消耗定额时,砖的消耗量应按()确定。

A.净用量B.净用量加损耗量C.一次损耗量D.损耗量加补损量【答案】B【解析】材料消耗定额,主要包括确定直接使用在工程上的材料净用量和在施工现场内运输和操作过程中的不可避免的废料和损耗。

例题2编制砖砌体材料消耗定额时,测定标准砖砌体中砖的净用量,宜采用的方法是()。

第四节人工材料机械台班消耗量定额题库1-1-8

第四节人工材料机械台班消耗量定额题库1-1-8

第四节人工材料机械台班消耗量定额题库1-1-8问题:[单选]劳动定额的主要表现形式为时间定额,但同时也表现为产量定额,时间定额与产量定额的关系是()。

A.A.互为倒数B.B.独立关系C.C.正比关系D.D.互为相反数问题:[单选]某工种某等级工人或工人小组在合理的劳动组织等施工条件下,在单位时间内完成合格产品的数量,被称为()。

A.A.时间定额B.B.产量定额C.C.工期定额D.D.费用定额问题:[单选]定额时间不包括()。

A.A.休息时间B.B.施工本身造成的停工时间C.C.不可避免的中断时间D.D.辅助工作时间(海南七星彩 )问题:[单选]某瓦工班组15人,砌1.5厚砖基础,需6天完成,砌筑砖基础的定额为1.25工日m3,该班组完成的砌筑工程量是()。

A.A.112.5m3B.B.90m3工日C.C.80m3工日D.D.72m3问题:[单选]已知产量定额为10单位,则时间定额为()单位。

A.A.10B.B.1C.C.0.5D.D.0.1问题:[单选]某工程有450m3一砖半内墙的砌筑任务,每天有两个班组来作业,每个班组人数为8人,共花费18天完成了任务,其时间定额为()工日m3。

A.A.1.56B.B.1.28C.C.0.64D.D.0.5问题:[单选]某现浇混凝土圈梁工程量为260.66m3,每天有18名技术工人投入施工,时间定额为2.41工日m3一班工作制,则完成该工程的定额施工天数为()天。

A.A.30B.B.25C.C.35D.D.20。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

第四节人工、材料、机械台班消耗量定额
一、单项选择题
1.某工种某一等级的工人或工人小组在合理的劳动组织等施工条件下,完成单位合格产品所必需消耗的工作时间,被称为()。

A.时间定额
B.产量定额
C.工期定额
D.费用定额
2.劳动定额的主要表现形式为时间定额,但同时也表现为产量定额,时间定额与产量定额的关系是()。

A.互为倒数
B.独立关系
C.正比关系
D.互为相反数
3.某工种某等级工人或工人小组在合理的劳动组织等施工条件下,在单位时间内完成合格产品的数量,被称为()。

A.时间定额
B.产量定额
C.工期定额
D.费用定额
4.定额时间不包括()。

A.休息时间
B.施工本身造成的停工时间
C.不可避免的中断时间
D.辅助工作时间
5.某瓦工班组15人,砌1.5厚砖基础,需6天完成,砌筑砖基础的定额为1.25工日/m3,
该班组完成的砌筑工程量是()。

A.112.5m3
B.90m3/工日
C. 80m3/工日
D.72m3
6.已知产量定额为10单位,则时间定额为()单位。

A.10
B.1
C.0.5
D.0.1
7.某工程有450m3一砖半内墙的砌筑任务,每天有两个班组来作业,每个班组人数为8人,共花费18天完成了任务,其时间定额为()工日/m3。

A.1.56
B.1.28
C.0.64
D.0.5
8.某现浇混凝土圈梁工程量为260.66m3,每天有18名技术工人投入施工,时间定额为2.41工日/m3(一班工作制),则完成该工程的定额施工天数为()天。

A.30
B.25
C.35
D.20
9.已知某砖混结构建筑物体积为900m3,其中毛石带形基础的工程量为110m3,假定1m3毛石基础需要用砌石工0.66工日,且在该单位工程中没有其他工程需要砌石工,则1000m3 建筑物需要砌石工为()工日。

A.65.34
B.80.67
C.150.00
D.185.19
10.材料损耗率的计算公式,可以表示为()x100%。

A.损耗量/净用量
B.净用量/损耗量
C.损耗量/总用量
D.净用量/总用量
11.材料消耗定额包括材料的净用量和必要的()。

A.运输损耗量
B.堆放损耗量
C.制作损耗量
D.材料损耗量
12.周转性材料是指在建筑安装工程中不直接构成(),可多次周转使用的工具性材料。

A.具体工程
B.工程实体
C.工程实质
D.实际工程
13.以下材料消耗定额计算正确的是()。

A.材料消耗定额=材料消耗总用量×(1+损耗率)
B.材料消耗定额=材料消耗净用量×(1+损耗率)
C.材料消耗定额=材料损耗量×(1+损耗率)
D.材料消耗定额=材料消耗量×(1+损耗率)
14.给定下列数据:材料消耗净用量为100单位,损耗率为5%。

则材料消耗定额为()单位。

A.90
B.100
C.105
D.110
15.地砖规格为200mm×200mm,灰缝1mm。

其损耗率为1.5%,则100㎡地面地砖消耗量为()块。

A.2475
B.2513
C.2500
D.2462.5
16.已知水泥消耗量是41200t,损耗率是3%,那么水泥的净用量是()t。

A.39964
B.42436
C.40000
D.42474
17.已知机械正常利用系数为0.75,工作班延续时间为8小时,机械纯工作1小时正常生产率为1.5,则施工机械台班定量定额()。

A.0.75
B.6
C.9
D.12
18.完成10m3砖墙需消耗砖净用量10000块,有500块的损耗量,则材料损耗率和材料消耗定额分别为()。

A.5%,1000块/m3
B.5%,1050块/m3
C.4.76%,1050块/m3
D.4.76%,1000块/m3
19.施工机械台班产量定额=()。

A.机械纯工作1台班正常生产率×工作班延续时间×机械正常利用系数
B.机械纯工作1小时正常生产率×工作班延续时间×机械正常利用系数
C.机械纯工作1天正常生产率×工作班延续时间×机械正常利用系数
D.机械纯工作单位正常生产率×工作班延续时间×机械正常利用系数
二、多项选择题
1.劳动定额亦称人工定额,指在正常施工条件下,某等级工人()。

A.在单位时间内完成产品的数量
B.完成单位产品所需的劳动时间
C.在单位时间内完成合格产品的数量
D.完成单位合格产品所需的劳动时间
E.在单位时间内完成合格产品的工日
2.劳动定额可以分为()。

A.单价定额
B.时间定额
C.经验定额
D.产量定额
E.施工定额
3.下列属于工人工作定额时间的内容有()。

A.休息时间
B.多余工作时间
C.不可避免中断时间
D.偶然工作时间
E.施工本身造成的停工时间
4.在下列工人工作时间中,属于非定额时间的有()。

A.多余和偶然工作时间
B.休息时间
C.施工本身造成的停工时间
D.不可避免的中断时间
E.违反劳动纪律的损失时间
5.劳动定额的编制方法有()。

A.经验估计法
B.统计计算法
C.技术测定法
D.比较类推法
E.理论计算法
6.在下列施工机械工作时间中,不应列入定额时间的有()。

A.不可避免的无负荷工作时间
B.机械多余的工作时间
C.不可避免的中断时间
D.机械停工时间
E.违背劳动纪律的停工时间
7.编制材料消耗定额的基本方法有()。

A.现场技术测定法
B.试验法
C.统计计算法
D.理论计算法
E.分析法
8.施工定额中主要材料消耗定额的制定方法有()。

A.理论计算法
B.统计法
C.试验法
D.类推比较法
E.现场技术测定法
9.确定劳动定额的工作时间通常采用()。

A.技术测定法
B.统计计算法
C.实验法
D.比较类推法
E.理论计算法
10.以下属于周转性材料的是()。

A.脚手架
B.模板
C.挡土板
D.预埋铁件
E.临时设施
11.施工定额中材料消耗定额的材料消耗量包括有()。

A.直接用于建筑安装工程上的材料
B.不可避免产生的施工废料
C.不可避免的材料施工操作损耗
D.材料的摊销量
E.材料回收量
12.机械纯工作时间,就是指机械必需消耗的净工作时间,它包括正常工作负荷下,()。

A.有根据降低负荷下的时间
B.不可避免的无负荷时间
C.不可避免的中断时间
D.机械多余的工作时间
E.机械停工时间
参考答案
一、单项选择题
1.A
2.A
3.B
4.B
5.D
6.D
7.C
8.C
9.B 10.A
11.D 12.B 13.B 14.C 15.B 16.C 17.C 18.B 19.B
二、多项选择题
1.C、D
2.B、D
3.A、C
4.A、C、E
5.A、B、C、D
6.B、D、E
7.A、B、C、D
8.A、B、C、E
9.A、B、D 10.A、B、C 11.A、B、C 12.A、B、C。
