临时上山道路施工方案
灌云大伊山工程临时道路施工方案金埔园林项目管理八公司2018年4月7日一、工程简介本工程为破碎山石,搭设临时道路至大伊山山顶的工程,路基总长度约为1500m,石方开挖、破碎约为12000立方回填土方约为8000立方。
为保证路基边坡稳定,边坡设计坡度为1:0.3~1:0.5。
路基部分:宽度8米,转弯半径大于、等于15米,平均坡度小于、等于9%,转弯处不大于6%,本地区山高坡陡地形条件复杂,且山区树木较多,施工难度比较大。
施工现场山坡陡峭,山体滑石较多,岩石破碎,裂隙、节理较发育。
二、施工内容1、路基破碎开挖,土方回填;2、路面整平碾压;3、管道埋设及部分位置混凝土浇筑;4、道路边坡整修。
三、人员设备配备1.主要施工人员配备表2.主要施工设备配备表四、道路施工进度计划根据施工组织计划,增加施工机械和人员,测量人员提前完成测量放线准备工作,保证施工能够正常进行。
进度计划:此段道路全长为1500m,按设计要求及现场勘察发现,现场需砍伐树木、破碎岩石较多,且回填土方量较多,以2台履带式挖机破碎,按每台挖机每天破碎10米左右计算,不停歇的需破碎56天,期间还需进行碎石的清理总计需要20天,同时有部分路段为回填土方并且坡度较陡路段需进行护坡加固处理总计需要20天,综合以上所需时间,完成此段临时道路大约需要96天。
五、道路施工方案(一)综合机械化施工根据该工程施工特点,确定使用综合机械化施工方案,以满足工程的工期及质量要求。
计划应用于本工程的主要施工机械有:反铲挖掘机、打夯机、自卸汽车、装载机、压路机等。
我方将充分利用机械化作业,结合严格的管理措施,提高工程质量。
(二)测量控制针对本工程规模及特点,建立现场平面及高程控制系统,以便于在施工全过程中进行测量的控制。
同时本标段的放线控制主要项目是:道路中心线(边线)的平面控制及高程、道路坡度控制。
(三)路基施工1、测量放样(1)中线复测和固定;(2)路线高程复测中线恢复后,马上进行纵横断面的水平测量,以复测原水准基点标高和控制点地面标高;(3)横断面的检查与补测;(4)路基放样:根据设计图表定出各路线中桩的路基边缘具体位置,以便定出路基轮廓,在测量放样时以明显标志标识;(5)道路中线、边线及标高复测,均用测量复核记录表做好记录,并送监理工程师认可。
上山工程施工(3篇)
第1篇在我国广袤的山川中,有许多工程项目需要穿越险峻的山脉。
为了实现资源的开发和交通的畅通,上山工程施工成为了不可或缺的重要环节。
本文将详细介绍上山工程施工的过程和注意事项。
一、前期准备1. 调查研究:在上山工程施工前,首先要对施工现场进行详细的研究,包括地形地貌、地质条件、气候特点、生态环境等。
同时,还需了解相关法律法规、施工标准和技术规范。
2. 设计方案:根据前期调查结果,编制上山工程施工方案。
方案应包括施工路线、施工方法、施工组织、进度安排、安全措施、环境保护措施等内容。
3. 工程招标:将工程方案进行公示,邀请有资质的施工单位参与投标。
通过招标,选择合适的施工单位。
二、施工过程1. 土方开挖:根据设计要求,进行土方开挖。
在开挖过程中,要确保边坡稳定,防止坍塌。
2. 基础工程:在土方开挖完成后,进行基础工程的建设。
包括地基处理、基础浇筑、排水设施等。
3. 路面工程:根据设计要求,铺设路面。
路面工程包括路基填筑、路面结构层施工、路面面层施工等。
4. 桥梁工程:对于跨越山谷、河流等复杂地形的路段,需进行桥梁建设。
桥梁工程包括桥梁设计、基础施工、主体结构施工、桥面施工等。
5. 隧道工程:对于需要穿越山体的路段,需进行隧道施工。
隧道工程包括隧道设计、施工方案、洞口处理、支护、通风、照明等。
6. 附属设施:在上山工程施工过程中,还需建设一些附属设施,如涵洞、排水沟、防护栏等。
三、注意事项1. 安全生产:上山工程施工过程中,要严格执行安全生产规定,加强施工现场的安全管理,确保施工人员生命安全。
2. 环境保护:在施工过程中,要遵守环保法规,采取有效措施减少对生态环境的破坏。
3. 质量控制:严格把控施工质量,确保工程符合设计要求和规范标准。
4. 进度管理:合理安排施工进度,确保工程按期完成。
5. 资源利用:合理利用施工过程中产生的资源,减少浪费。
总之,上山工程施工是一项复杂而艰巨的任务。
通过合理的施工方案、严格的质量控制、周到的安全管理,才能确保工程顺利进行,为我国经济社会发展做出贡献。
上山道路施工方案
因道路路基工程整体填筑量较大且受整体项目中的山顶建设需要,全段道 路基层及面层待山顶工程施工完成后进行施工。 (二)测量控制 测量先行是施工管理中的要求,测量工作的质量直接影响到工程的质量, 在工程施工管理中,历来注重测量管理工作。除建立两级测量复核制度外,对本 工程还将成立专职测量小组,以确保测量工作高效、优质。 1、 测量工作程序 测点交接一测点复测一建立施工导线网,布水准控制点一测定道路线桩一 局部放样。 2、 控制系统的建立 针对本程规模及特点,建立现场平面及高程控制系统,以便于在施工全 过 程中进行测量的控制。 、平面控制系统 采用导线测量方法建立-级导线平面控制系统,系统布设以甲方提供的控 制点为导线起始方向,施工过程中,采用高精度的全站仪,布设环形闭合导线并 联测甲方提供的控制点。导线点的位置应通视条件良好,间距 5(Tl00m,不易受 道路交通的影响,并保护好定位粧。 、高程控制系统建立以导线点为基础,等级为四等的高程控制系统,采 用高等级水准仪由甲方提供的水准点将标高引至各导线点上。 3、 放线控制 本标段的放线控制主要项目是:道路中心线(边线)的平面控制及高程控 制。 4、 放线方法 (1)、距离测量: 仪器采用全站仪,测量时照射二次读数取平均值为距离测量值(导线测量 时须返方向测量作为校核)。小范围距离测量采用普通钢尺测距,主要技术要求
杂质,具有适当的级配,粉料不超过 15%。 施工前,由试验室进行混合料的配合比设计。 稳定层施工 采用路拌法施工。水泥采用 400# (或用终凝时间较长,标号较低的水泥), 水泥稳定石粉碴施工时,采用分段流水作业法,使各工序紧密衔接,从加水拌和 到碾压成型的时间应控制在 3〜4 小时之内,最长时间不超过水泥的终凝时间。 车道上基层分两层铺筑,上层的压实厚度为 20 厘米,下层的压实厚度为 15 厘米, 上层拌和时略破坏下层的表面 1 厘米,以利于上下层粘结。 备料、摊铺 石粉碴运至路槽,经平地机和人工配合均匀摊铺和平整后,提前一天用洒水 车洒水湿润闷料,次日按预先计算好的水泥用量在石粉碴层面上将水泥用刮板均 匀地摊开。水泥摊铺后,认真检查表面有无空白位置或过分集中的地方,并及时 予以平衡处理。 拌和 用拌和机沿道路纵方向往返进行拌和,拌和深度应达到稳定层底,并设专人 跟随拌和机,随时检查拌和深度并配合拌和机操作人员调整拌和深度,严禁层底 部留有“素土”夹层。如果混合料的含水量不足,应用喷管式洒水车补充洒水, 洒水后,再次进行拌和,使水分在混合料中分布均匀。混合料拌和均匀后应色泽 一致,没有灰条、灰团和花面。 整型 混合料拌和均匀立即用平地机初步整平和整型,并用轮胎压路机在初平 的路段快速碾压一遍,以暴露潜在的不平整。对于局部低洼处,用齿耙将其表面 5 厘米以上的料耙松,并用新拌的混合料找补整平,然后再用平地机整型一次。 碾压 当混合料的含水量等于或略大于最佳含水量时,立即用 12 吨以上的压路机 在路基全宽内进行碾压。直线段由两侧路缘向路中心碾压,平曲线段由内侧路肩 向外侧路肩进行碾压,碾压吋重叠 1/2 轮宽。压路机的碾压速度:头两遍 1.5〜 1.7km/h,以后用 2.0〜2.5km/h。碾压遍数可掌握在 6〜8 遍,以外观没有明显 轮迹并无浮料、脱皮、松散和软弹现象为止。在碾压结束之前,用平地机再终平 一次,使其纵向顺延,路拱和超高符合设计要求。 分段碾压吋,两作业段的衔接处应搭接拌和,第一段拌和后留 5 — 8 米不进 行碾压,第二段施工时,前段留下未压部分要再加适量水泥重新拌和,并与第二 段•起碾压。6%水泥稳定石粉碴基层的施工缝应与砼路面板的施工缝一致。 养生 每一段碾压完成并经压实度检查合格后应立即洒水养生,养生期不少于七天。 养生期间要封闭交通,每天洒水的次数应视气候而定,以保持稳定层表面湿润为 宜。 石粉碴稳定层经检验达到指标要求后才能进入下工序施工。 (五)面层施工 施工程序 配合比试拌一施工放样一基层摊铺、辗压一面层摊铺、辗压一面层养 护。 为了使路面平整度更好,在沏青砼上面层施工时,在摊铺机上两边安装双纵 向跨越式自动找平基准梁,控制摊铺厚度和高度。为了校核基准梁所控制的厚度
山区临时道路工程施工方案_secret
目录一、编制依据、相关文件 (2)二、工程概况 (2)三、施工准备 (3)四、施工方法 (3)五、质量控制 (5)六、安全文明施工 (5)七、“强制性条文”实施计划 (6)八、附表:作业风险控制计划(RCP表) (10)九、附图 (13)一、编制依据、相关文件1.1业主提供的有关本工程施工的相关文件资料及现场勘察调查资料;1.2本工程施工图纸;1.3本项目有关企业标准;1.4《建筑施工手册》中国建筑出版社出版;1.5《路面施工及验收规范》(GBJ92-86);1.6《建筑施工安全技术手册》中国建筑工业出版社出版;1.7《公路路面基层施工技术规范》(JTJ034-2000);1.8《公路水泥混凝土路面施工技术规范》(JTGF30-2003)1.9《工程测量规范》(GB50026-2007);1.10《施工现场临时用电安全技术规范》JGJ46-2005。
二、工程概况2.1概况为方便XX核电工程现场通行,拟在XX段修建一条长约266.56m,宽7m的临时道路,具体位置详见附图。
2.2道路工程设计形式:2.2.1排水箱涵以内临时道路区域(见下图):2.2.1.1道路开挖深100cm;2.2.1.2基层碾压,密实度0.94;2.2.1.3基层铺82cm片石(片石直径不大于20cm),机械碾压;2.2.1.4中层回填10cm厚级配碎石,密实度0.94;2.2.1.5面层浇筑18cm厚C25混凝土。
道路开挖完成后,用压路机进行基层碾压,碾压密实度0.94。
接着铺设片石,片石最大粒径不大于20cm,人工整平后,用压路机进行碾压,碾压6~8次,直至密实;片石层82cm厚。
片石来源为业主方指定的原海洋站区域黄石料,我方自行取料。
4.4级配碎石回填在碾压处理完毕的基层上,铺一层级配碎石,在撒铺好碎石的路面上再进行碾压,碾压至密实度0.94;级配碎石层10cm厚。
4.5模板安装道路按宽3.5米分两幅施工完成,每幅分段支设模板浇筑混凝土,道路中心向两边按1.5%放坡。
山区公路临建工程施工方案
一、工程概况项目名称:XX山区公路临建工程项目地点:XX省XX市XX县项目规模:全长XX公里,路基宽度XX米,路面宽度XX米工程内容:路基、路面、桥梁、隧道、涵洞、排水设施、交通安全设施等施工周期:预计工期为XX个月二、施工准备1. 组织机构成立以项目经理为负责人的施工管理团队,下设施工、质量、安全、材料、财务等职能小组,确保施工顺利进行。
2. 人员配置根据工程规模和施工内容,配备相应数量的施工人员、技术人员、管理人员等。
3. 施工设备根据工程需要,配备挖掘机、推土机、压路机、装载机、运输车等施工设备。
4. 材料采购根据施工计划,提前采购各类建筑材料,确保施工所需材料及时供应。
5. 施工图纸及资料收集整理相关施工图纸、技术规范、质量标准等资料,确保施工过程中严格按照规范执行。
三、施工方案1. 路基施工(1)施工顺序:从路基末端开始,逐步向路基前端推进。
(2)施工方法:采用分层填筑、压实、平整的方法进行路基施工。
(3)质量控制:严格按照路基施工规范进行质量控制,确保路基质量达到设计要求。
2. 路面施工(1)施工顺序:先进行基层施工,再进行面层施工。
(2)施工方法:采用沥青混凝土摊铺、碾压、接缝处理等方法进行路面施工。
(3)质量控制:严格控制沥青混凝土的配比、拌和、运输、摊铺、碾压等环节,确保路面质量。
3. 桥梁施工(1)施工顺序:先进行桥梁基础施工,再进行上部结构施工。
(2)施工方法:采用现浇、预制构件安装、桥梁支座安装等方法进行桥梁施工。
(3)质量控制:严格控制桥梁基础、上部结构、支座等环节的质量,确保桥梁安全稳定。
4. 隧道施工(1)施工顺序:先进行隧道洞口施工,再进行洞内施工。
(2)施工方法:采用钻爆、支护、衬砌等方法进行隧道施工。
(3)质量控制:严格控制隧道开挖、支护、衬砌等环节的质量,确保隧道安全。
5. 涵洞施工(1)施工顺序:先进行涵洞基础施工,再进行涵洞主体施工。
(2)施工方法:采用现浇、预制构件安装等方法进行涵洞施工。
临时路施工方案范文

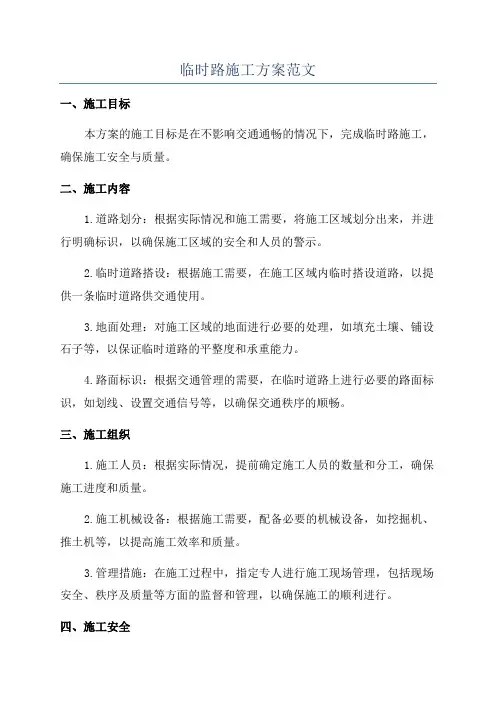

临时路施工方案范文一、施工目标本方案的施工目标是在不影响交通通畅的情况下,完成临时路施工,确保施工安全与质量。
二、施工内容1.道路划分:根据实际情况和施工需要,将施工区域划分出来,并进行明确标识,以确保施工区域的安全和人员的警示。
2.临时道路搭设:根据施工需要,在施工区域内临时搭设道路,以提供一条临时道路供交通使用。
3.地面处理:对施工区域的地面进行必要的处理,如填充土壤、铺设石子等,以保证临时道路的平整度和承重能力。
4.路面标识:根据交通管理的需要,在临时道路上进行必要的路面标识,如划线、设置交通信号等,以确保交通秩序的顺畅。
三、施工组织1.施工人员:根据实际情况,提前确定施工人员的数量和分工,确保施工进度和质量。
2.施工机械设备:根据施工需要,配备必要的机械设备,如挖掘机、推土机等,以提高施工效率和质量。
3.管理措施:在施工过程中,指定专人进行施工现场管理,包括现场安全、秩序及质量等方面的监督和管理,以确保施工的顺利进行。
四、施工安全1.安全措施:在施工现场设置合适的安全警示标志,如安全警示牌、标线等,以提醒过往车辆和行人注意施工区域。
2.交通引导:安排专人进行交通引导,指示过往车辆以及行人绕过施工区域,确保交通秩序的顺畅。
3.环境保护:施工过程中,注意保护周边环境,如不乱扔垃圾、避免污水外泄等,以保护自然环境。
4.应急预案:为应对突发情况,提前准备应急预案,如火灾、意外伤害等,确保施工过程中的安全。
五、施工质量1.施工标准:根据规划要求和现场实际情况,严格按照相关施工标准进行施工,确保施工质量。
2.完工验收:施工完成后,进行全面的验收,确保临时道路的承载能力和平整度符合要求,达到预期效果。
3.设备维护:对施工机械设备进行定期维护和保养,确保设备的正常运转和施工质量。
六、施工进度1.施工计划:根据施工内容和实际情况,制定详细的施工计划,包括施工时间、人员调配、机械设备预订等,确保施工进度的顺利进行。
临时道路施工方案(修正版)
临时道路施工方案一、工程概况本工程临时道路采用混凝土路面,主要服务于施工现场材料运输、设备移动、人员通行等,路线全长1000米。
二、施工准备1. 技术准备:编制施工方案,组织技术人员对图纸进行认真分析,确定施工工艺和材料要求。
2. 材料准备:根据施工方案,采购合格的路面材料,包括水泥、砂、石等。
3. 人员设备:组织施工队伍,配备搅拌机、压路机、平整机等机械设备。
三、施工工艺1. 路线放样:根据设计图纸,进行路线放样,确定路线的起点、终点、转折点等关键点位。
2. 基础处理:对路面基础进行清理和平整,确保路面基层平整、坚实。
3. 混凝土搅拌:按照施工方案确定的配合比,对水泥、砂、石等材料进行搅拌。
4. 混凝土浇筑:使用平整机对路面进行摊铺,并使用振捣器进行振捣,确保混凝土密实。
5. 混凝土整平:使用平整机对路面进行整平,确保路面平整度符合要求。
6. 混凝土养护:在混凝土表面收水后,进行养护,确保路面湿润,防止表面开裂。
7. 路面标线:在混凝土达到设计强度后,进行路面标线,标明车行道和人行道的边缘线、斑马线等。
8. 路面交通标志:在路面上设置交通标志,指示车辆行驶方向和限制速度等。
9. 路面质量检测:对路面质量进行检查,确保路面平整度、强度等符合要求。
四、安全技术措施1. 施工前应检查机械设备、工具和材料是否齐全、合格,确保施工安全。
2. 施工现场应设置明显的安全标志和警示牌,提醒行人注意安全。
3. 施工过程中应严格遵守安全操作规程,严禁违章操作。
4. 施工人员应佩戴安全帽、安全带等防护用品,确保人身安全。
5. 夜间施工时,应设置足够的照明设备,确保视线清晰。
6. 施工现场应保持整洁卫生,不得乱丢垃圾和废弃物。
7. 在道路上进行施工时,应注意车辆和行人的安全,及时疏导交通。
8. 施工过程中应密切关注天气变化,遇到恶劣天气应及时采取措施。
9. 若发生安全事故,应立即报告有关部门,积极组织抢救和处理。
五、环境保护措施1. 施工现场应设置围挡和警示标志,防止非施工人员进入施工现场。
临时上山道路施工方案
文件编号:2020年4月临时上山道路施工方案版本号: A 修改号: 1 页次: 1.0编制:会签:审核:批准: 发布日期:实施日期:灌云大伊山工程临时道路施工方案金埔园林项目管理八公司2018年4月7日一、工程简介本工程为破碎山石,搭设临时道路至大伊山山顶的工程,路基总长度约为1500m,石方开挖、破碎约为12000立方回填土方约为8000立方。
为保证路基边坡稳定,边坡设计坡度为1:~1:。
路基部分:宽度8米,转弯半径大于、等于15米,平均坡度小于、等于9%,转弯处不大于6%,本地区山高坡陡地形条件复杂,且山区树木较多,施工难度比较大。
施工现场山坡陡峭,山体滑石较多,岩石破碎,裂隙、节理较发育。
二、施工内容1、路基破碎开挖,土方回填;2、路面整平碾压;3、管道埋设及部分位置混凝土浇筑;4、道路边坡整修。
三、人员设备配备1.主要施工人员配备表2.主要施工设备配备表四、道路施工进度计划根据施工组织计划,增加施工机械和人员,测量人员提前完成测量放线准备工作,保证施工能够正常进行。
进度计划:此段道路全长为1500m,按设计要求及现场勘察发现,现场需砍伐树木、破碎岩石较多,且回填土方量较多,以2台履带式挖机破碎,按每台挖机每天破碎10米左右计算,不停歇的需破碎56天,期间还需进行碎石的清理总计需要20天,同时有部分路段为回填土方并且坡度较陡路段需进行护坡加固处理总计需要20天,综合以上所需时间,完成此段临时道路大约需要96天。
五、道路施工方案(一)综合机械化施工根据该工程施工特点,确定使用综合机械化施工方案,以满足工程的工期及质量要求。
计划应用于本工程的主要施工机械有:反铲挖掘机、打夯机、自卸汽车、装载机、压路机等。
我方将充分利用机械化作业,结合严格的管理措施,提高工程质量。
(二)测量控制针对本工程规模及特点,建立现场平面及高程控制系统,以便于在施工全过程中进行测量的控制。
同时本标段的放线控制主要项目是:道路中心线(边线)的平面控制及高程、道路坡度控制。
上山道路施工方案
K0+539. 60 至 K0+746. 33 段为路堤路基,原始地形与设计标高平均相对高差为 -3. 85m,采用粒径不大于 30cm 山塘渔料按 35cm —层分层碾压,35cm 水泥碎石 稳定基层分两次碾压浇筑,10cm 沥青混凝土面层分两次碾压浇筑(上层路基及 面层材料详见《1 县鼓山公园道路工程施工图设计》设计说明第三条第 4 点中 第(2)路面)。
K0+258. 506 至 K0+415. 78 段原地形与设计标高平均相对高差为-5. 32m,需 按规范分层采用塘渣填筑路基 4. 87m,35cm 水泥碎石稳定基层分两次碾压浇筑, l〇cm 沥青混凝 h 面层分两次碾压浇筑(上层路基及面层材料详见《1 县鼓山 公园道路工程施工图设计》设计说明第三条第 4 点中第(2)路面)。
上山道路施工方案 (一)施工任务范围、内容 本工程设计机车道采用沥青混凝上面层+水泥稳定碎石基层+塘渣垫层,宽 IX 0 米+土路肩 2X0. 25 米,靠山体一侧加宽 2. 3 米并设置 0. 8 米宽混凝十.排水 沟,道路路面超高段、道路险峻段设置重力式挡土墙,设计道路总长约 1052. 15 米。 本次工程因受坟墓未迁移影响,道路路线走向无法按 1 县交通设计有限 公司二〇一六年四月版《1 县鼓山公园道路工程施工图设计》施工。接 1 县 城市建设投资发展有限公司、1 县鼓山建设有限公司指令,道路路线走向按《新 昌县鼓山公司原 PPP 项目上山道路路线示意图》结合现场实际地形进行施工。 我项 H 部按《1 县鼓山公园 PPP 项目上山道路路线示意图》对现场多次 踏勘,确定 K(H〔)00 至 K0+258. 506 段巷中小路(硬化路面宽度 3. 8 米,平均厚度 20cm)需要破碎混凝土路面并填筑塘渣路基加宽至 5. 5 米(平均填筑深度 55cm), 35cm 水泥碎石稳定基层分两次碾压浇筑,10cm 沥青混凝土面层分两次碾压浇筑 (上层路基及面层材料详见《1 县鼓山公园道路工程施工图设计》设计说明第 三条第 4 点中第(2)路面)。目前该段道路因受未拆迁房屋及校方围墙影响无法 进行施工,待具备施工条件后再行施工。
临时道路施工方案
临时道路施工方案
一、项目背景
随着城市化进程的加快,道路基础设施建设需求日益增长。为确保道路施工期间社会交通秩序和施工安全,特制定本临时道路施工方案。本方案旨在规范施工流程,降低施工对周边环境和居民生活的影响,保障工程顺利进行。
二、施工目标
1.确保施工期间交通畅通,减少对周边交通的影响。
2.保障施工现场安全,防止安全事故的发生。
b.施工阶段:按照施工计划进行道路挖掘、管线铺设、路面恢复等。
c.竣工阶段:清理现场,拆除临时设施,恢复道路正常通行。
五、交通组织
1.施工期间,采用半幅封闭或局部封闭的方式进行,确保至少一条车道正常通行。
2.设置合理的交通警示标志,提醒过往车辆减速慢行。
3.配备交通疏导员,协助交警部门指挥交通,确保交通有序、安全。
六、施工安全措施
1.施工现场设置明显的安全警示标志,提醒施工人员注意安全。
2.施工人员佩戴安全帽、反光背心等个人防护用品。
3.定期对施工设备进行检查、维护,确保设备安全运行。
4.建立健全安全生产责任制,明确各级管理人员及施工人员的安全职责。
七、环境保护
1.施工现场采用围挡封闭,减少噪音、扬尘等对周边环境的影响。
3.减少对周边环境和居民生活的影响,提高社会满意度。
三、施工范围及内容
1.施工范围:本次施工范围为XXX路(起点至终点)。
2.施工内容:主要包括道路挖掘、管线铺设、路面恢复、交通设施完善等。
四、施工时间及阶段
1.施工时间:自XXXX年XX月XX日起至XXXX年XX月XX日止。
2.施工阶段:
a.准备阶段:办理相关手续,完成施工前各项准备工作。
3.减少对周边环境和居民生活的影响,确保施工顺利进行。
施工现场临时道路施工方案(3篇)
第1篇一、项目背景随着我国经济的快速发展,基础设施建设项目日益增多,施工现场临时道路作为施工现场的重要交通通道,其质量直接影响着施工进度、安全和环保。
为确保施工现场临时道路的施工质量,提高施工效率,降低施工成本,特制定本施工方案。
二、施工范围及内容1. 施工范围:施工现场临时道路全长XX米,宽XX米,起点至终点。
2. 施工内容:(1)路基施工:包括路基土方开挖、填筑、压实、排水等;(2)路面施工:包括基层施工、面层施工等;(3)交通安全设施施工:包括道路标线、标志、护栏等;(4)绿化及环保施工:包括边坡绿化、绿化带建设等。
三、施工组织机构及人员配备1. 施工组织机构:(1)项目经理:全面负责施工现场临时道路施工;(2)项目副经理:协助项目经理工作,负责现场施工管理;(3)技术负责人:负责技术指导、施工方案编制、质量控制等;(4)安全负责人:负责施工现场安全管理工作;(5)质量负责人:负责施工现场质量管理工作;(6)材料负责人:负责材料采购、运输、保管等;(7)施工员:负责具体施工工作。
2. 人员配备:(1)项目经理、副经理、技术负责人、安全负责人、质量负责人等管理人员;(2)施工员、测量员、试验员、质检员等技术人员;(3)挖掘机、装载机、压路机、摊铺机、洒水车等施工设备操作人员;(4)工人:路基施工、路面施工、交通安全设施施工、绿化及环保施工等工种。
四、施工工艺及方法1. 路基施工:(1)土方开挖:采用挖掘机进行土方开挖,确保路基宽度、高度、坡度符合设计要求;(2)填筑:采用装载机将土方运输至路基,采用压路机进行压实,确保路基密实度;(3)排水:在路基两侧设置排水沟,采用排水管进行排水,确保路基干燥;(4)压实:采用压路机进行压实,确保路基密实度。
2. 路面施工:(1)基层施工:采用水泥稳定土基层,按照设计要求进行摊铺、压实;(2)面层施工:采用沥青混凝土面层,按照设计要求进行摊铺、压实。
3. 交通安全设施施工:(1)道路标线:采用专用道路标线涂料进行施划,确保标线清晰、醒目;(2)标志:按照设计要求设置交通标志,确保标志牢固、醒目;(3)护栏:采用波形梁护栏,按照设计要求进行安装,确保护栏牢固、美观。
山区临时施工道路专项方案
施工道路施工工艺及方法1施工准备(1)根据设计的道路要求精确放出道路两侧边线以及中心线。
(2)清除施工范围内植被、腐殖土以及任务对施工有影响的障碍物。
(3)查明施工范围内地上、地下有无管线或当地村民的相关生产生活设施或坟墓等,如有采取移线或其他必要措施妥善处理。
(4)施工设备及人员到位,各方面满足条件即可开始施工。
2施工流程图1 施工流程图3主要施工方法(1)测量放线采用全站仪精确定出道路两侧边线,撒石灰标识。
基层施工前定出中线,每20~30m设一桩,并在两侧路面边缘外0.3~0.5m处设指示桩,在指示桩上有红漆标出基层、面层边缘设计标高及松铺厚度的位置。
对于道路需要经过山梁或谷沟时,需要先对道路的平曲线与竖曲线进行测设,保证运送机舱等大型载重汽车的通行需要。
一般的竖曲线最大坡度不得大于150,平曲线半径不得小于50m。
因地形条件限制,最小转弯半径满足不了要求的,对于叶片运输中外弯处的障碍土方要进行降方处理,以满足超长运输的要求。
(2)推土机地表清理主要清除施工区域内植被、腐殖土、垃圾以及监理工程师认为的其它有碍物。
含细根须、植物、覆盖草等的表层有机质土壤要及时开挖运至监理指定地点。
场地清理及表土清除都采用推土机推土,推距40~80m。
推平采用推土机将高处土方就近推至低处,使场地平整。
(3)高填高挖路堑的施工,采用反铲挖掘机施工,载重汽车运输,高挖土方与高填土方平衡利用,严禁就近堆土或取土,余土堆载至建设单位指定地点,以免对生态环境造成人为破坏。
(4)人工场地平整推土机推平后,辅以人工整平,以达到设计要求的平整度,洒水养护后,然后采用20t碾压机碾压4~6遍密实。
(5)面层铺设路基平整度达到设计要求并验收合格,即可开始道路面层的铺设。
面层采用现有冲沟内沉积的砂夹石铺筑,采用15t自卸汽车从有用石料堆放场运至施工现场,人工配合装载机进行摊铺、整型,松铺厚度不小于28cm。
初平后采用18~20吨震动压路机静压里1~2遍后平地机找平,震动压路机震压3~4遍后,20t碾压机振动碾压进行压实,碾压遍,直至石料无松动为止,碾速宜慢,25~30m/分钟。
现场临时道路施工方案
现场临时道路施工方案
施工前准备 - 在开始施工前,需要仔细审查施工现场的地形和地貌,评估土地
的承载能力和水流情况。
- 确保施工现场周围的环境安全,清理杂物,保持施工通
道畅通。
- 准备施工所需的材料和设备,包括道路材料、机械设备等。
施工步骤 1. 临时道路设计方案确定:根据现场情况确定临时道路的设计方案,包括道路的宽度、长度、坡度等。
2. 地表处理:清理施工现场的表层土壤和杂物,确保道路基础平整。
3. 基础处理:根据设计方案,在道路基础上铺设适当厚度的
砾石和碎石,进行夯实。
4. 道路铺设:在基础处理完成后,铺设沥青或水泥混凝土,确保道路平整,并进行压实。
5. 完善道路:对道路两侧进行排水沟、防护栏
等设施的设置,以确保道路使用安全。
施工注意事项 - 施工过程中,严格控制施工现场的安全,保障施工人员和车辆
的安全。
- 对施工步骤进行严格管理和监督,确保施工质量。
- 注意施工现场的环
保工作,避免对周围环境造成污染。
总结现场临时道路施工需要综合考虑设计方案、材料选择、施工步骤等因素,以确保施工质量和施工安全。
在施工过程中要严格执行相关规定,确保施工顺利进行,保障施工质量。
上山步道工程施工方案
上山步道工程施工方案一、工程背景随着人们生活水平的提高和旅游需求的增加,山地旅游在近年来逐渐受到人们的关注。
为了满足游客观光登山的需求,需要建设一些上山步道,方便游客登山观光,同时也可以保护山地环境,减少游客对植被的破坏。
本文将详细介绍上山步道的工程施工方案。
二、项目概况步道线路:步道线路总长约5公里,起点位于山脚下,终点位于山顶,全程穿越山脚下丛林和山坡地带。
规划要求:步道宽度为1.5米,坡度不大于15%,路面以木质台阶或石砌路面,必要时需设置扶手栏杆和防护设施。
工程进度:工程分为勘察设计、土建施工、设施安装、绿化美化、通水试运等阶段。
三、勘察设计阶段1. 勘察设计范围:对步道线路及周边环境进行全面勘察,确定最佳线路、土质地貌、水文地质等基本情况。
2. 勘察设计内容:勘察设计应包括线路规划、地质勘探、环境评估、结构设计等内容。
3. 设计要求:步道设计应符合国家相关标准,保证步道的安全性和可持续性,同时要尊重自然环境,最大限度地减少对山地环境的影响。
四、土建施工阶段1. 施工准备:施工前应进行现场踏勘,确定施工工艺和方案,制定施工计划并报批。
同时要制定安全防护措施,确保施工过程中的安全。
2. 地质处理:根据勘察设计的地质勘探报告,对土质地貌进行处理,包括挖填、修整坡度等,确保线路的平整和坚固。
3. 建设工艺:步道线路上的土建工程主要包括路面铺设、扶手栏杆、防护设施等。
木质台阶应采用经防腐处理的木材,石砌路面应选用耐磨、抗冻的石材。
4. 施工要求:施工过程中要注重工程质量,确保施工进度和工程质量的同时要注重环境保护,避免对山地生态环境造成污染。
五、设施安装阶段1. 设施材料选用:扶手栏杆和防护设施应选用防腐木、不锈钢等材料,确保设施的牢固和耐用。
2. 安装工艺:设施安装的主要工艺包括基础预埋、立柱安装、扶手栏杆固定等。
安装过程要遵守安全施工规范,确保设施的安全和稳固。
3. 安装质量要求:设施的安装质量应符合国家标准和相关规范,确保设施的使用寿命和安全性。
临时上山道路施工方案
灌云大伊山工程临时道路施工方案金埔园林项目管理八公司2018年4月7日一、工程简介本工程为破碎山石,搭设临时道路至大伊山山顶的工程,路基总长度约为1500m,石方开挖、破碎约为12000立方回填土方约为8000立方。
为保证路基边坡稳定,边坡设计坡度为1:0.3~1:0.5。
路基部分:宽度8米,转弯半径大于、等于15米,平均坡度小于、等于9%,转弯处不大于6%,本地区山高坡陡地形条件复杂,且山区树木较多,施工难度比较大。
施工现场山坡陡峭,山体滑石较多,岩石破碎,裂隙、节理较发育。
二、施工内容1、路基破碎开挖,土方回填;2、路面整平碾压;3、管道埋设及部分位置混凝土浇筑;4、道路边坡整修。
三、人员设备配备1.主要施工人员配备表2.主要施工设备配备表四、道路施工进度计划根据施工组织计划,增加施工机械和人员,测量人员提前完成测量放线准备工作,保证施工能够正常进行。
进度计划:此段道路全长为1500m,按设计要求及现场勘察发现,现场需砍伐树木、破碎岩石较多,且回填土方量较多,以2台履带式挖机破碎,按每台挖机每天破碎10米左右计算,不停歇的需破碎56天,期间还需进行碎石的清理总计需要20天,同时有部分路段为回填土方并且坡度较陡路段需进行护坡加固处理总计需要20天,综合以上所需时间,完成此段临时道路大约需要96天。
五、道路施工方案(一)综合机械化施工根据该工程施工特点,确定使用综合机械化施工方案,以满足工程的工期及质量要求。
计划应用于本工程的主要施工机械有:反铲挖掘机、打夯机、自卸汽车、装载机、压路机等。
我方将充分利用机械化作业,结合严格的管理措施,提高工程质量。
(二)测量控制针对本工程规模及特点,建立现场平面及高程控制系统,以便于在施工全过程中进行测量的控制。
同时本标段的放线控制主要项目是:道路中心线(边线)的平面控制及高程、道路坡度控制。
(三)路基施工1、测量放样(1)中线复测和固定;(2)路线高程复测中线恢复后,马上进行纵横断面的水平测量,以复测原水准基点标高和控制点地面标高;(3)横断面的检查与补测;(4)路基放样:根据设计图表定出各路线中桩的路基边缘具体位置,以便定出路基轮廓,在测量放样时以明显标志标识;(5)道路中线、边线及标高复测,均用测量复核记录表做好记录,并送监理工程师认可。
临时施工道路施工方案
第1篇
临时施工道路施工方案
一、项目背景
为保障某工程项目顺利进行,确保施工期间的交通运输畅通,减少对周边环境及居民生活的影响,根据施工现场实际情况,制定本临时施工道路施工方案。
二、施工目标
1.满足施工期间的交通运输需求。
2.确保临时施工道路安全、可靠、便捷。
3.减少对周边环境及居民生活的影响。
2.临时施工道路的施工与质量控制。
3.临时施工道路的维护与管理。
4.交通组织与安全保障措施。
五、施工步骤
1.设计与规划
-根据工程规模、施工需求及现场条件,合理规划道路走向、宽度、结构。
-考虑地质条件、气候特点及排水要求,确保道路设计的合理性和实用性。
-设计中应包含必要的交通安全设施,如标志、标线、照明等。
第2篇
临时施工道路施工方案
一、项目概述
为配合某工程项目的顺利实施,确保施工期间的材料运输及人员通行,特制定本临时施工道路施工方案。本方案旨在规范施工道路的建设、使用与管理,保障施工进度与安全,同时最小化对周边环境及社会交通的影响。
二、施工目标
1.实现施工期间材料运输和人员通行的便捷、高效。
2.确保临时施工道路的安全、稳定,满足施工车辆荷载要求。
2.施工与质量控制
-施工前进行场地平整,清除障碍物,为道路施工创造条件。
-按照设计图纸进行道路基础、面层施工,确保施工质量。
-施工过程中,定期进行质量检查,及时整改发现的问题。
-施工材料的选择应符合国家相关标准,确保道路使用寿命。
3.维护与管理
-定期对临时施工道路进行巡查,发现问题及时修复。
-道路使用期间,设置专门的管理人员,负责日常维护和紧急抢修。
上山步道维修施工方案
上山步道维修施工方案1. 引言上山步道是一种重要的户外休闲活动方式,也是许多人接触自然、锻炼身体的好途径。
随着时间的推移,上山步道会出现各种问题,例如道路磨损、边坡塌方、栏杆松动等。
为了保证步道的安全和可持续使用,必须进行维修和修复工作。
本文档提供了上山步道维修施工方案,用于指导维修工作的进行。
2. 维修前的准备工作在开始维修之前,应该进行一些准备工作,以确保施工的顺利进行。
以下是准备工作的步骤:2.1. 安全评估首先,需要进行步道的安全评估。
评估应该包括道路状况、边坡稳定性、栏杆完整性等方面。
通过评估,确定需要维修的区域和具体维修内容。
2.2. 防护措施在维修施工期间,需要采取一些防护措施,以保护工作人员和步道用户的安全。
这些措施可能包括设置警示牌、搭建防护栏杆等。
2.3. 工作计划和人员配备制定详细的工作计划,包括施工时间、施工顺序、材料需求等。
合理安排人员,确保人员具备相应的技术和经验,能够胜任维修施工工作。
3. 维修工作的具体步骤在进行具体的维修工作之前,需要对各项任务进行详细规划。
以下是维修工作的一般步骤:3.1. 道路磨损修复道路磨损是步道常见的问题之一,需要及时进行修复,以减少步道使用者的滑倒风险。
修复步骤如下:1.清理破损的表面材料和松散的物质。
2.填补破损区域,使用适当的材料(例如砂石混凝土)进行修复。
3.修平修补区域,确保修补后的区域平整。
3.2. 边坡修复边坡塌方是步道经常面临的问题,它给步道使用者带来危险。
修复边坡塌方的步骤如下:1.清理塌方区域的松散物质和碎石。
2.加固边坡,使用适当的材料(例如钢筋混凝土)进行修复。
3.在边坡上建造防护设施,例如挡土墙或护坡。
3.3. 栏杆维修栏杆的稳定性对步道使用者的安全至关重要。
栏杆松动或受损时,应及时修复。
修复栏杆的步骤如下:1.检查栏杆的稳定性和完整性。
2.发现松动或受损的栏杆,进行修复或更换。
3.确保栏杆与地面之间的连接牢固可靠。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
灌云大伊山工程临时道路施工方案金埔园林项目管理八公司2018年4月7日一、工程简介本工程为破碎山石,搭设临时道路至大伊山山顶的工程,路基总长度约为1500m,石方开挖、破碎约为12000立方回填土方约为8000立方。
为保证路基边坡稳定,边坡设计坡度为1:~1:。
路基部分:宽度8米,转弯半径大于、等于15米,平均坡度小于、等于9%,转弯处不大于6%,本地区山高坡陡地形条件复杂,且山区树木较多,施工难度比较大。
施工现场山坡陡峭,山体滑石较多,岩石破碎,裂隙、节理较发育。
二、施工内容1、路基破碎开挖,土方回填;2、路面整平碾压;3、管道埋设及部分位置混凝土浇筑;4、道路边坡整修。
三、人员设备配备1.主要施工人员配备表2.主要施工设备配备表四、道路施工进度计划根据施工组织计划,增加施工机械和人员,测量人员提前完成测量放线准备工作,保证施工能够正常进行。
进度计划:此段道路全长为1500m,按设计要求及现场勘察发现,现场需砍伐树木、破碎岩石较多,且回填土方量较多,以2台履带式挖机破碎,按每台挖机每天破碎10米左右计算,不停歇的需破碎56天,期间还需进行碎石的清理总计需要20天,同时有部分路段为回填土方并且坡度较陡路段需进行护坡加固处理总计需要20天,综合以上所需时间,完成此段临时道路大约需要96天。
五、道路施工方案(一)综合机械化施工根据该工程施工特点,确定使用综合机械化施工方案,以满足工程的工期及质量要求。
计划应用于本工程的主要施工机械有:反铲挖掘机、打夯机、自卸汽车、装载机、压路机等。
我方将充分利用机械化作业,结合严格的管理措施,提高工程质量。
(二)测量控制针对本工程规模及特点,建立现场平面及高程控制系统,以便于在施工全过程中进行测量的控制。
同时本标段的放线控制主要项目是:道路中心线(边线)的平面控制及高程、道路坡度控制。
(三)路基施工1、测量放样(1)中线复测和固定;(2)路线高程复测中线恢复后,马上进行纵横断面的水平测量,以复测原水准基点标高和控制点地面标高;(3)横断面的检查与补测;(4)路基放样:根据设计图表定出各路线中桩的路基边缘具体位置,以便定出路基轮廓,在测量放样时以明显标志标识;(5)道路中线、边线及标高复测,均用测量复核记录表做好记录,并送监理工程师认可。
2、路基挖方(1)施工范围内的山石岩体等障碍物主要使用挖掘机炮头进行破除,反铲挖掘机随后进行粗平,对于挖机无法清除部位采用破碎机结合风镐的方法予以配合清除。
(2)土方破碎开挖前应首先将开挖边线及标高进行控制,边线可设置一些醒目的标记,如涂了红油漆的木桩标识,标高则可以按测量的方格网控制点用石灰予以标识,以保证开挖的范围和标高准确达到路床粗平的效果。
(3)开挖前对土质予以确认,用目测法和触探仪对开挖范围进行测试,如果土质符合路基要求,则直接开挖,否则应及时通知监理、设计、质监等有关人员到现场予以确认,并制订相关处理方案。
(4)挖方接近设计标高时,根据土质适当预留虚高。
3、清理、外运土方(1)路基土方路基土方采用机械化施工为主,人工配合。
采用215型反铲挖掘机挖土装车,15T 以上自卸汽车运土。
(2)临时排水边沟为了使挖方路基施工有一个良好的施工作业条件、避免边坡坡面水在挖方区形成积水而影响挖方路基质量和路堤填料含水量,在挖方路基施工前,首先在道路路幅两侧适当位置修筑纵向临时排水沟。
(3)地面清理与挖掘为了保证路基填料质量符合规范和设计要求,回填前首先用机械和人工清除原始地面上工程性质不符合路堤填料质量要求的表面混凝土覆盖层及场其他如树根、草皮、树墩、灌木及人工松填土、污土等一切杂物并外运到弃土堆放。
(4)路堑开挖施工过程中将根据地质情况,分别采用不同开挖方案和方法组织施工。
①开挖方法:挖方工作以挖机直接挖、装、修坡为主,运土需自卸汽车。
而路床整形换土回填则应使用挖掘机堆高补低找平土层。
为了保证工程进度,选用215型或以上型号反铲挖掘机、载重15T 以上的自卸汽车。
②施工质量控制土质路堑开挖过程中,为保证工程质量,施工过程中严格按照设计文件和路基施工技术规范组织施工。
4、路基填方(1)先用挖掘机挖除软弱土方,不得含有腐植土及有机物,经碾压夯实后不得有翻浆、“弹簧”现象。
密实度不少于87%。
路基采用压路机压实,路槽底0~80cm 范围的密实度要求大于90%,回弹模量平均值大于80Mpa,填土应采用分层压实,每层松铺厚度应不大于30cm。
自卸汽车将填筑土料运至工作面,按一定间距卸土。
推土机将土堆摊铺,辅于人工配合,清除树根杂物。
测量控制铺土厚度。
然后对回填的土方进行含水量检测,根据土质的干湿度适当作洒水或翻晒处理,雨后填筑新料时则减薄铺料厚度,同时清除表面浮土。
①半填半挖路段,先把填方段的原地面挖成宽1m,高,向内坡度3%的内倾斜台阶,把挖方的土方掺加6%石灰回填到填方段至路床标高。
(2)填筑施工注意事项①填筑之前,基础开挖规格、各种杂物、杂草、表层浮土的清理及地基缺陷处理,必须经有关人员验收合格。
在整个填筑过程中,严格按招标文件、有关技术规范要求进行施工。
填筑、碾压参数严格按碾压试验后经工程师批准的参数执行。
②填筑的土料严格按试验后经工程师批准的料场开采选用,在施工过程中亦注意做抽检工作。
不合格的土料坚决不使用。
土料中的杂质应予清除。
③对于原有山体有排水沟的位置,需预埋直径1米以上的水泥涵管,埋设长度超过路基最下层土方宽度,并每端向外延长1米以上。
并于水泥涵管上方浇筑钢筋混凝土做为保护层。
5、土方碾压(1)路基压实采用15T 重型振动压路机分段分区进行骑缝碾压。
分段长度约为100 米,按试验后经监理确定的参数执行。
碾压路线对于直线段先两侧后中间行走方向平行于渠轴线。
(2)在机械碾压不到的部位则采用蛙式夯实机进行夯实,在挡土墙排水管位置回填时必须配合反滤体的施工。
采用机械施工时,必须与人工夯实相配合。
6、石子铺设对于已压实路段上铺20CM石子,以便于路面防尘及施工车辆行驶。
(四)水泥管道及路面混凝土施工1、对于原有山体有排水沟的位置,需预埋直径1米以上的水泥涵管,埋设长度超过路基最下层土方宽度,并每端向外延长1米以上。
(1)水泥砼管道采用砼基础,接口采用水泥砂浆抹带。
(2)管道上游管口与原水沟相接位置需砌筑雨水井,并砌筑集水喇叭口以便雨水的及时排放。
(3)回填土方采用6%灰土回填,管顶正上方50公分压实密度不小于90%,两侧不小于95%,管顶50公分以上压实度同路基结构层相同。
(4)土方回填完成后,在管道上方,向两边各外扩3米浇筑钢筋混凝土,保证管道的正常使用。
2、对于路面拐弯路段、山体渗水路段及坡长较长路段需浇筑20CM钢筋混凝土,用于保证路面的自然排水以及路面行车安全。
(1)模板安装①模板采用胶合木模板,禁止使用有缺角、破损的模板;②具有足够的强度、刚度和稳定性,能承受新浇筑混凝土的重力侧压力及施工中可能产生的各项负荷;③模板接缝不得漏浆,在浇筑砼前,木模板应浇水湿润,但模板内不应有积水;④模板与砼的接触面应清理干净并涂刷脱模机,但不得影响模板结构性能。
⑤模板应采用钢筋外围加固。
(2)浇筑砼①浇筑混凝土时应符合下列要求:a混凝土应分层进行浇筑,不得随意留置施工缝。
b混凝土浇筑应连续进行。
当因故间歇时,其间歇时间应小于前层混凝土的初凝时间或能重塑的时间。
c浇筑混凝土时,应填写混凝土施工记录。
(3)混凝土振捣①混凝土浇筑过程中,应随时对混凝土进行振捣并使其均匀密实。
振捣宜采用插入式振捣器。
②混凝土振捣过程中,应避免重复振捣,防止过振。
应加强检查模板支撑的稳定性和接缝的密合情况,防止在振捣混凝土过程中产生漏浆。
(4)混凝土面层要求:①混凝土面层需拉毛处理。
②在路面尾部2米位置,每隔50CM设置一道10*10的凹槽截水沟,便于路面排水。
(4)混凝土养护:①混凝土养护期间,应重点加强混凝土的湿度和温度控制,及时对混凝土暴露面进行洒水养护,并保持暴露面持续湿润,直至混凝土终凝为止。
②在任意养护时间,若淋注于混凝土表面的养护水温度低于混凝土表面温度,二者间温差不得大于15℃。
③混凝土养护期间,对混凝土的养护过程做详细记录,并建立严格的岗位责任制。
(五)道路边坡休整道路整体施工完成后采用215型挖掘机对上下边坡进行夯实、休整以达到设计及感官要求。
六、雨期施工措施1、调查现场及周边地区的排水出路方式、大雨时滞水时间、面积情况及开工后对现况排水系统的影响等,做好雨期施工各项准备。
2、施工现场及时排除积水。
3、施工前要监听天气预报,避开阴雨天施工七、安全文明施工通过我单位在以往工程施工中的实践及经验,充分认识到安全文明施工在项目管理中的重要作用。
在本工程施工中,我们将严格贯彻执行国家有关安全文明施工、环境保护的标准、规范,接受业主及监理工程师的指导、监督,切实把建设项目的文明施工、环境保护与主体工程建设紧密结合,把安全文明施工和环境保护措施落到实处。
(一)安全目标遵循“安全第一,预防为主”的原则进行施工,严格遵守《安全生产法》、《建筑安全生产监督管理规定》,杜绝任何死亡事故,消除大、重大事故、火灾事故、交通事故等,确保安全施工。
(二)安全管理体系安全保障小组由项目经理任组长,项目总工程师、项目副经理担任副组长,工程管理部、安全检查室、物资设备部由综合办公室负责,各专业施工项目经理任成员,各工区有专职安全检查工程师,各班有兼职安全检查员,所有施工人员参与施工安全检查,以达到保障安全之目的。
建立由项目经理直接领导的安全管理体系,项目经理为安全第一责任人,负责全面管理本项目范围内的施工安全、交通安全、防火防盗等工作。
安全管理体系图(三)文明管理目标鉴于本工程位于景区内的特殊性,结合我公司一贯注重文明施工的传统,我们将依据环境管理标准和我单位环保手册,建立环境管理体系,制定环境方针、环境目标和环境指标,配备相应的资源,遵守法规,预防污染,节能减废,实现施工与环境和谐,达到环境管理标准的要求,确保施工对环境的影响最小,并最大即场地达到施工环境的美化,选择功能型、环保型、节能型的工程材料和设备,不仅在施工过程中达到环保要求,而且要确保本工程使用功能完备的绿色工程。
1、认真贯彻执行建设部关于施工现场文明施工管理的各项规定。
使施工现场成为干净、整洁、安全和合理的文明工地。
2、鉴于本工程的特殊性,我们将重点控制和管理现场布置、监建规划、现场文明施工、大气污染、对水污染、废弃物管理、资源的合理使用以及环保、节约型材料、设备的选用等。
在制定控制措施时,考虑对企业形象的影响、环境影响的范围、影响程度、发生频次、社区关注程度、法规符合性、资源消耗、可节约程度以及对材料设备,对建筑环保节能的效果等。
(四)文明施工组织保证1、在项目经理部建立环境保护体系,明确体系中各岗位的职责和权限,建立并保证一套工作程序,对所有参与体系工作的人员进行相应的培训。
