配网工程旁站记录:电缆头制作旁站表
10-1 变电工程质量旁站要点及旁站监理记录模板(高压电缆头制作)
![10-1 变电工程质量旁站要点及旁站监理记录模板(高压电缆头制作)](https://img.taocdn.com/s3/m/5fe987586fdb6f1aff00bed5b9f3f90f77c64d74.png)

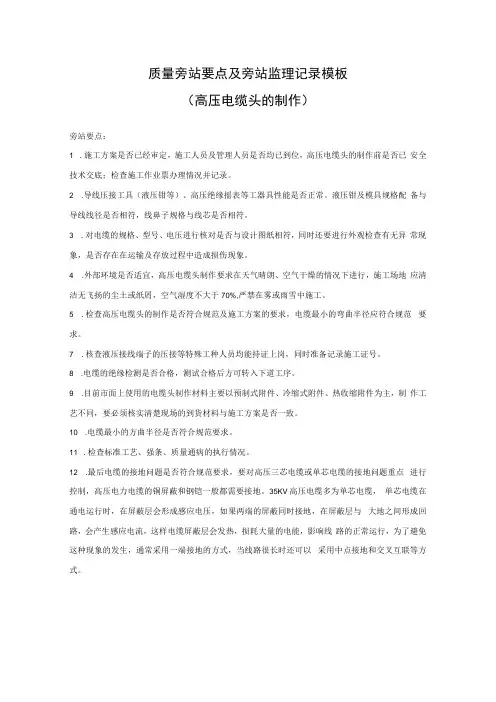

质量旁站要点及旁站监理记录模板(高压电缆头的制作)旁站要点:1 .施工方案是否已经审定,施工人员及管理人员是否均已到位,高压电缆头的制作前是否已安全技术交底;检查施工作业票办理情况并记录。
2 .导线压接工具(液压钳等)、高压绝缘摇表等工器具性能是否正常。
液压钳及模具规格配备与导线线径是否相符,线鼻子规格与线芯是否相符。
3 .对电缆的规格、型号、电压进行核对是否与设计图纸相符,同时还要进行外观检查有无异常现象,是否存在在运输及存放过程中造成损伤现象。
4 .外部环境是否适宜,高压电缆头制作要求在天气晴朗、空气干燥的情况下进行,施工场地应清洁无飞扬的尘土或纸屑,空气湿度不大于70%,严禁在雾或雨雪中施工。
5 .检查高压电缆头的制作是否符合规范及施工方案的要求,电缆最小的弯曲半径应符合规范要求。
7 .核查液压接线端子的压接等特殊工种人员均能持证上岗,同时准备记录施工证号。
8 .电缆的绝缘检测是否合格,测试合格后方可转入下道工序。
9 .目前市面上使用的电缆头制作材料主要以预制式附件、冷缩式附件、热收缩附件为主,制作工艺不同,要必须核实清楚现场的到货材料与施工方案是否一致。
10 .电缆最小的方曲半径是否符合规范要求。
11 .检查标准工艺、强条、质量通病的执行情况。
12 .最后电缆的接地问题是否符合规范要求,要对高压三芯电缆或单芯电缆的接地问题重点进行控制,高压电力电缆的铜屏蔽和钢铠一般都需要接地。
35KV高压电缆多为单芯电缆,单芯电缆在通电运行时,在屏蔽层会形成感应电压,如果两端的屏蔽同时接地,在屏蔽层与大地之间形成回路,会产生感应电流,这样电缆屏蔽层会发热,损耗大量的电能,影响线路的正常运行,为了避免这种现象的发生,通常采用一端接地的方式,当线路很长时还可以采用中点接地和交叉互联等方式。
旁站监理记录表施工情况:(符合要求项目打J ,不涉及项目打/)(主要指施工哪些项目、部位、内容,施工过程时间,施工队负责人,以及施工中执行什么方案、措施、管理制度及规程、规范等情况)1、高压电缆头制作执行施工方案,施工方案是否已审定,口是、口否。
旁站监理记录表农配网工程范文
![旁站监理记录表农配网工程范文](https://img.taocdn.com/s3/m/72f7b124a9956bec0975f46527d3240c8447a124.png)
旁站监理记录表农配网工程范文在农配网工程中,旁站监理记录表可是相当重要的一个文件呢。
它就像是一个小管家,把工程中的各种关键信息都管理得井井有条。
先说说表头部分吧。
日期那栏,可得写得清清楚楚的,这是最基本的要求。
你想啊,如果日期都模模糊糊的,后面查看记录的时候得多麻烦呀!工程名称也不能马虎,要写准确全称,我就见过有的记录表工程名称写个简称,结果后来整理资料的时候,都不知道是哪个具体工程的记录了,这多糟糕啊。
再看施工部位这一项。
要尽可能详细地写,比如说具体是哪个电线杆的安装位置,或者哪段线路的铺设地段。
从我的经验来看,详细的施工部位记录,就像给这个工程的每个小部分都贴上了专属标签,以后查找问题或者进行复查的时候,一下子就能定位到准确的地方。
然后就是天气情况啦。
这一点可别小瞧哦!天气对农配网工程的影响可不小呢。
比如说下雨天,可能就会影响到一些露天作业的进度和质量。
要是在记录表上清楚地写着“小雨”或者“晴”,日后分析工程进度延误或者质量问题的时候,这也是个很重要的参考因素呢。
施工情况这一块内容比较多。
首先是人员和机械的配备情况。
有多少工人在现场,都是做什么工种的,像电工有几个,力工有几个等等。
机械方面呢,有几台吊车,几台挖掘机之类的。
这些信息看似平常,但它们能反映出施工方对这个工程的资源投入是否合理。
我常常想,如果资源投入不合理,那工程的质量和进度肯定会受到影响的呀。
施工工艺的记录也很关键。
比如说在电线杆安装的时候,基础是怎么挖的,深度够不够,混凝土是怎么浇筑的,有没有按照标准的配比来。
在记录这些的时候,不需要把每个技术参数都写得特别详细,但是关键的步骤和要求一定要体现出来。
你也可以用一些简单的描述,像“电线杆基础挖掘深度符合标准要求,混凝土浇筑过程正常”,这样就可以了。
质量情况这部分,那可是重中之重啊!有没有发现什么质量问题,要是发现了,是怎么处理的。
比如说发现电线杆的垂直度有点偏差,那就要记录下来偏差的数值,还有采取了什么纠正措施,是重新调整了,还是采取了加固措施。
配网工程旁站记录: 低压电缆敷设1
![配网工程旁站记录: 低压电缆敷设1](https://img.taocdn.com/s3/m/aaf75467ddccda38376bafd9.png)

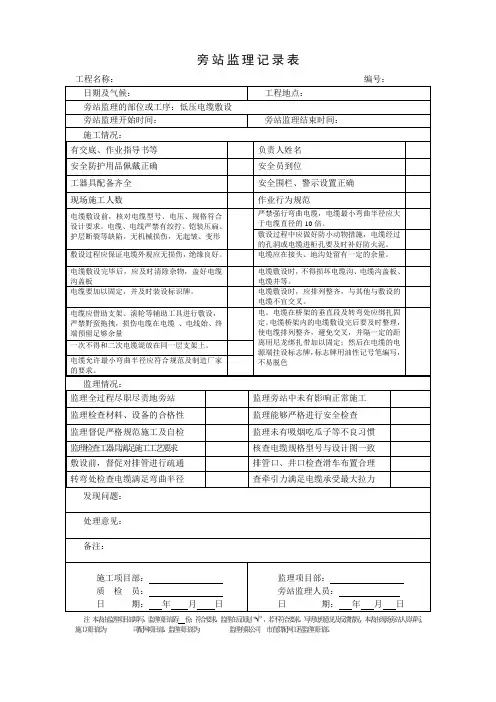

旁站监理记录表工程名称:编号:日期及气候:工程地点:旁站监理的部位或工序:低压电缆敷设旁站监理开始时间:旁站监理结束时间:施工情况:有交底、作业指导书等负责人姓名安全防护用品佩戴正确安全员到位工器具配备齐全安全围栏、警示设置正确现场施工人数作业行为规范电缆敷设前,核对电缆型号、电压、规格符合设计要求。
电缆、电线严禁有绞拧、铠装压扁、护层断裂等缺陷。
无机械损伤,无起皱、变形严禁强行弯曲电缆,电缆最小弯曲半径应大于电缆直径的10倍。
敷设过程中应做好防小动物措施,电缆经过的孔洞或电缆进柜孔要及时补好防火泥。
敷设过程应保证电缆外观应无损伤,绝缘良好。
电缆应在接头、地沟处留有一定的余量。
电缆敷设完毕后,应及时清除杂物,盖好电缆沟盖板电缆敷设时,不得损坏电缆沟、电缆沟盖板、电缆井等。
电缆要加以固定,并及时装设标识牌。
电缆敷设时,应排列整齐,与其他与敷设的电缆不宜交叉。
电缆应借助支架、滚轮等辅助工具进行敷设,严禁野蛮拖拽,损伤电缆在电缆、电线始、终端预留足够余量电。
电缆在桥架的垂直段及转弯处应绑扎固定。
电缆桥架内的电缆敷设完后要及时整理,使电缆排列整齐,避免交叉,并隔一定的距离用尼龙绑扎带加以固定;然后在电缆的电源端挂设标志牌,标志牌用油性记号笔编写,不易脱色一次不得和二次电缆混放在同一层支架上。
电缆允许最小弯曲半径应符合规范及制造厂家的要求。
监理情况:监理全过程尽职尽责地旁站监理旁站中未有影响正常施工监理检查材料、设备的合格性监理能够严格进行安全检查监理督促严格规范施工及自检监理未有吸烟吃瓜子等不良习惯监理检查工器具满足施工工艺要求核查电缆规格型号与设计图一致敷设前,督促对排管进行疏通排管口、井口检查滑车布置合理转弯处检查电缆满足弯曲半径查牵引力满足电缆承受最大拉力发现问题:处理意见:备注:施工项目部:质检员:日期:年月日监理项目部:旁站监理人员:日期:年月日注本表由监理项目部填写,监理项目部存份;符合要求,监理在后面划“√”,若不符合要求,写明处理意见及反馈情况,本表由现场旁站人员填写,施工项目部为司配网项目部,监理项目部为监理有限公司市直供配网工程监理项目部。
电力工程监理旁站记录范文
![电力工程监理旁站记录范文](https://img.taocdn.com/s3/m/1502d2bd6e1aff00bed5b9f3f90f76c661374c27.png)
电力工程监理旁站记录范文工程名称:[具体工程名称]日期:[年/月/日]天气:[天气状况]旁站部位:[详细部位,如变电站10kV配电室电缆敷设]旁站开始时间:[X]时[X]分。
旁站结束时间:[X]时[X]分。
一、施工情况。
1. 人员情况。
今天现场施工人员那可真是兵强马壮啊。
电缆敷设的师傅们一个个精神抖擞,带头的李师傅那可是经验丰富的老把式了。
我数了数,大概有[X]个工人在现场忙活着。
他们分工还挺明确的,有的负责在电缆盘那边放电缆,就像控制着一个大线轴似的;有的在配电室这边接应,指挥着电缆的走向,嘴里还喊着“往左一点,再往右一点”,就像在指挥一场特别的舞蹈呢。
2. 设备和材料情况。
那电缆啊,就像一条条大蛇盘在那儿。
我看了看,都是符合设计要求的型号,[电缆具体型号],粗细均匀,外面的绝缘层也没有破损啥的。
电缆盘摆放得也算稳当,旁边还有标识,写着电缆的规格和长度呢。
用来牵引电缆的工具,像滑轮啊、牵引机啊,也都准备好了,就像等待出征的士兵一样。
再说说那配电室,里面的开关柜啥的都已经安装好了,今天主要就是把电缆给它们“牵线搭桥”。
这些开关柜看起来崭新崭新的,表面光滑,里面的线路连接部分也都处理得挺干净,就等着电缆接入呢。
3. 施工工艺情况。
开始敷设电缆的时候,那可真是小心翼翼。
先在电缆沟里放好了滑轮,就像给电缆铺好了轨道一样。
然后把电缆头从电缆盘上慢慢拉出来,接上牵引绳。
牵引机一启动,电缆就缓缓地移动起来了。
师傅们沿着电缆沟一路跟着,一边走一边检查电缆有没有被刮伤或者扭曲。
在转角的地方,还特别小心地调整滑轮的方向,确保电缆能够顺利转弯,就像给电缆在做按摩,让它舒舒服服地到达目的地。
到了配电室这边,电缆要接入开关柜了。
师傅们先把电缆的外皮剥开,那手法熟练得很,就像剥香蕉一样轻松,但是又特别精准,不会伤到里面的芯线。
然后把芯线按照规定的顺序和接线端子连接起来,用螺丝拧紧,还不忘用万用表测一测有没有接好,就像给电缆做了一个全面的体检。

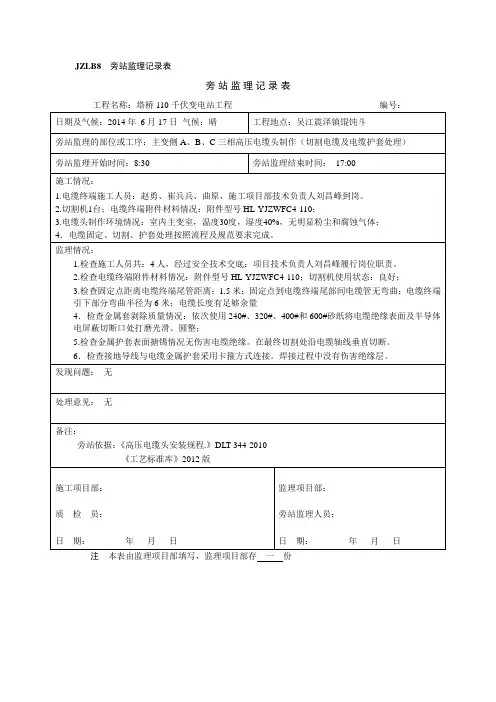

主变侧电缆头制作(切割电缆及电缆护套处理)旁站记录
![主变侧电缆头制作(切割电缆及电缆护套处理)旁站记录](https://img.taocdn.com/s3/m/cf03ecd908a1284ac85043f7.png)
4.检查金属套剥除质量情况:依次使用240#、320#、400#和600#砂纸将电缆绝缘表面及半导体电屏蔽切断口处打磨光滑、圆整;
5.检查金属护套表面搪锡情况无伤害电缆绝缘。在最终切割处沿电缆轴线垂直切断。
监理项目部:________________
旁站监理人员:______________
日 期:________年___月___日
注本表由监理项目部填写,监理项目部存一份
6.检查接地导线与电缆金属护套采用卡箍方式连接。焊接过程中没有伤害绝缘层。
发现问题:无
处理意见:无
备注:
旁站依据:《高压电缆头安装规程.》DLT 344-2010
《工艺标准库》2012版
施工项目部:_______________
质检员:_______________
日 期:___ห้องสมุดไป่ตู้____年___月___日
2.切割机1台;电缆终端附件材料情况:附件型号HL-YJZWFC4-110;
3.电缆头制作环境情况:室内主变室,温度30度,湿度40%,无明显粉尘和腐蚀气体;
4.电缆固定、切割、护套处理按照流程及规范要求完成。
监理情况:
1.检查施工人员共:4人,经过安全技术交底:项目技术负责人刘昌峰履行岗位职责。
2.检查电缆终端附件材料情况:附件型号HL-YJZWFC4-110;切割机使用状态:良好;
JZLB8旁站监理记录表
旁站监理记录表
工程名称:塔桥110千伏变电站工程编号:
日期及气候:2014年6月17日气候:晴
工程地点:吴江震泽镇馄饨斗
电力工程监理旁站记录范文
![电力工程监理旁站记录范文](https://img.taocdn.com/s3/m/bc0b8e0fa55177232f60ddccda38376baf1fe0d6.png)
电力工程监理旁站记录范文工程名称:[具体工程名称]日期:[年/月/日]天气:[晴/雨/多云等]旁站监理人员:[你的名字]一、旁站工程部位及工序。
今天旁站的是[具体部位,比如3号配电室电缆桥架安装]的[具体工序,如桥架支架焊接]工序。
二、施工情况。
# (一)人员情况。
施工人员一早就来到了现场,大概有[X]个工人。
带头的那个师傅看起来特别有经验,眼睛里透着一种老到的劲儿,其他小工们也都挺精神的,各个都像是鼓足了劲儿要大干一场。
不过有个小年轻看着有点迷迷糊糊的,感觉像是没睡醒呢,我还特意提醒了他一下,可得小心着点,这电力工程可容不得半点马虎。
# (二)施工设备及材料。
1. 设备。
焊接设备那是一应俱全,电焊机就像一个沉默的大力士,稳稳地蹲在那里随时准备发力。
焊枪的线也都摆放得比较整齐,没有那种乱糟糟缠在一起的情况,这一点还是不错的。
还有那些个辅助工具,像什么锤子、扳手之类的,也都放在旁边的工具盒里,虽然看起来有点旧旧的,但都还能用。
不过我还是跟施工负责人说,有些工具要是磨损太严重了就得及时更换,别到时候出了岔子。
2. 材料。
桥架的材料看起来质量还可以,表面挺光滑的,没有明显的划痕或者锈迹。
那些支架也是,厚度感觉挺合适的,拿在手里沉甸甸的,应该比较结实。
电缆桥架的规格也都符合设计要求,我拿尺子大概量了一下,基本上没什么偏差。
但是呢,有一小堆桥架配件,就随意地扔在角落里,感觉有点乱,我就要求他们赶紧整理好,这么乱放的话,到时候要用的时候找起来多麻烦啊。
# (三)施工工艺。
1. 开始焊接支架的时候,那个老师傅先把支架的位置确定好了,然后用记号笔在墙上做了标记,这一点很细心。
不过在焊接的过程中,我发现有个小工焊接的速度有点太快了,那焊花飞溅得像过年放烟花似的。
我就赶紧跟他说:“兄弟,你这可不能光图快啊,得保证焊接质量啊,你这么快,万一有个虚焊的地方,那以后桥架要是掉下来可就麻烦大了。
”小工听了我的话,也意识到自己有点冒失了,就放慢了速度,认真地焊接起来。
配网工程旁站记录:箱式变压器安装旁站
![配网工程旁站记录:箱式变压器安装旁站](https://img.taocdn.com/s3/m/b7aa21c8a1c7aa00b52acbd8.png)
旁站监理记录表工程名称:编号:日期及气候:工程地点:旁站监理的部位或工序:箱式变压器/电缆分接箱安装旁站监理开始时间:旁站监理结束时间:施工情况:箱式变基础应符合设计要求,高于室外地坪,周围排水通畅,基础已进行防水处理。
箱式变在装卸、就位的过程中,设专人负责统一指挥,指挥人员发出的指挥信号必须清晰、准确。
基础空间必须满足箱式变门的正常开启。
箱式变基础水平度符合设计要求。
箱式变基础通风口防护网完好。
箱式变就位移动时不宜过快,应缓慢移动,不得发生碰撞及不应有严重的冲击和震荡。
箱式变就位后,外壳干净不应有裂纹、破损等现象,各部件应齐全完好,箱式变所有的门可正常开启。
起重机具装卸、就位时,起重机具的支撑腿必须稳固,受力均匀。
吊钩应对准箱变重心,起吊时必须试吊,起吊过程中,在吊臂及吊物下方严禁任何人员通过或逗留,吊起的设备不得在空中长时间停留箱体调校平稳后,与基础槽钢焊接牢固并做好防腐措施;或用地脚螺栓固定的应螺帽齐全,拧紧牢固。
箱变基础的地网接地电阻不宜大于4Ω金属外壳箱式变及落地式配电箱,箱体应接地或接零可靠,且有标识。
安全防护用品佩戴正确安全员到位有交底、作业指导书等负责人姓名监理情况:监理全过程尽职尽责地旁站监理旁站中未有影响正常施工监理检查了材料、设备的合格性监理能够严格进行安全检查监理督促严格规范施工及自检监理未有吸烟吃瓜子等不良习惯发现问题:处理意见:备注:施工项目部:质检员:日期:年月日监理项目部:旁站监理人员:日期:年月日注本表由监理项目部填写,监理项目部存份;符合要求,监理在后面划“√”,若不符合要求,写明处理意见及反馈情况,本表由监理填写,,施工施工项目部为公司配网项目部,监理项目部为市直供配网工程监理项目部。
配网工程旁站记录:导线架设好
![配网工程旁站记录:导线架设好](https://img.taocdn.com/s3/m/f3e6c20a6c85ec3a87c2c5da.png)
旁站监理记录表
工程名称:编号:日期及气候:工程地点:
旁站监理的部位或工序:导线架设
旁站监理开始时间:旁站监理结束时间:
施工情况:
导线的展放工作设专人统一指挥,由一名技工担任领线员,领线员应尽量将导线沿着线路的直线前进负责人:现场人员多少名
不同金属、不同规格、不同绞向的导线,严禁在档距内连接
导线规格满足设计规定安全防护用品使用正确
导线展放过程中,随时注意联络信号紧线过程中,护线人员不得站在导
线的内角侧。
放线时,检查防止导线打金钩,确保导线无损伤直线转角杆,对针式绝缘子,导线应固定在转角外侧槽内;对瓷横担绝缘子导线应固定在第一裙内。
重要交叉跨越(公路等)不应有接头
紧线前,紧线工具经过检查,确保选择恰当,检查紧段各电杆的部件直线跨越杆,导线应双固定,导线本体不应在固定处出现角度。
紧线前,否检查导线有无障碍物卡挂住、拉线、桩锚和杆塔。
固定采取缠绕铝包带,长度应超出接触部份30mm。
缠绕方向应与外层线股的绞制方向一致;
监理情况:
监理全过程尽职尽责地旁站监理旁站中未有影响正常施工监理未有吸烟吃瓜子等不良习惯杆塔、绝缘子、横担等检查合格督促严格规范施工督促施工自检
发现问题:
处理意见:
备注:
施工项目部:
质检员:
日期:年月日监理项目部:
旁站监理人员:
日期:年月日
注本表由监理项目部填写,监理项目部存份;符合要求,监理在后面划“√”,若不符合要求,写明处理意见及反馈情况,本表由现在监理人员填写,施部为青网项目部,监理项目部为市直供配网工程监理项目部。
光缆敷设旁站记录
![光缆敷设旁站记录](https://img.taocdn.com/s3/m/4567bf7743323968011c92d2.png)
旁站监理人员:
年 月 日
高于10m/min;一次牵引的直线长度不超过1km;光缆接头的预留长度不小于8m。
4、敷设光缆时每间隔5m作好光缆绑扎,按照设计要求接头两侧及中间段光缆预留。
5、光缆敷设后平直,无扭转、交叉,无机械损伤,不受拉应力。
6、施工完毕后,站台间无遗留人员及遗落工具。
其它需要说明的事情:
发现问题及处理情况:
表A.0.2 旁站记录表
工程பைடு நூலகம்称: 施工合同段:
编号:
日期
天气
工程地点
旁站内容
旁站的部位或工序:
旁站监理开始时间
旁站监理结束时间
旁站过程记录:
1、通号公司管理人员到场,并对施工班组进行安全及技术交底。
2、敷设时按照设计要求的A B端敷设,弯曲半径不小于光缆外径的20倍。
3、敷设光缆时,光纤的牵引端头预先作好了技术处理,使牵引力加于加强芯上,其牵引力不超过150㎏;牵引速度不
高压电缆安装监理旁站记录(范本)
![高压电缆安装监理旁站记录(范本)](https://img.taocdn.com/s3/m/0998cf25b6360b4c2e3f5727a5e9856a561226f6.png)
高压电缆安装监理旁站记录(范本)
项目信息
项目名称:高压电缆安装监理旁站记录
项目地点:(填写具体项目地点)
工程编号:(填写工程编号)
安装单位:(填写安装单位)
监理单位:(填写监理单位)
日期:(填写旁站记录日期)
旁站记录
1.参与人员
安装单位代表:(填写姓名)
监理单位代表:(填写姓名)
2.检查内容
检查电缆线路的铺设情况及标志牌设置是否符合规定;
检查电缆连接是否符合标准,并检查连接件的保护是否完好;检查电缆敷设过程中的保护措施是否到位;
检查现场施工人员是否按照图纸要求操作;
检查电缆敷设的进度是否符合计划。
3.问题记录
问题1:(填写问题描述)
建议及措施:(填写解决问题的建议和措施)
4.结论
根据本次旁站检查,电缆安装工程存在问题,建议安装单位代表及时采取措施加以解决,并在解决问题后进行复查。
签字
安装单位代表签字:
监理单位代表签字:
以上旁站记录仅作为范本参考,具体内容根据实际情况进行修改。
配网工程旁站记录:电缆头制作旁站表
![配网工程旁站记录:电缆头制作旁站表](https://img.taocdn.com/s3/m/3ccf8770b14e852458fb57c7.png)
电缆头卡固不正,电缆芯线过长或过短的措施采取与否。电缆芯线锯断前要量好尺寸,以芯线能调换相序为宜,不宜过长或过短;电缆头卡固时,应注意找直,找正,不得歪斜
将电缆头套上部套上,与下部对接、套严
从芯线端头量出长度为线鼻子的深度,另加5mm,剥缆芯线绝缘,并在芯绒上涂上凡士林
监理情况:
监理全过程尽职尽责地旁站
根据端子型号,选用螺栓将电缆接线端子压接在设备上,注意应使螺栓由上向下或从内向外穿,平垫和弹簧垫应安装齐全
剥电缆铠甲,用钢锯在第一道卡子向上3~5mm处,锯一环形深痕,深度为钢带厚度的2/3,不得锯透
电缆终端头固定牢固,芯线与线鼻压接牢固,线鼻与设备螺栓连接紧密,相序正确,绝缘包扎严密
用螺丝刀在锯痕尖角处将钢带挑起,用钳子将钢带撕掉,随后将钢带锯口处用钢锉修理钢带毛刺,使其光滑
监理旁站中未有影响正常施工
监理检查了材料、设备的合格性
监理能够严格进行安全检查
监理督促严格规范施工及自检
监理未有吸烟吃瓜子等不良习惯
发现问题:
处理意见:
备注:
施工项目部:XX公司XX配网工程施工项目部
质检员:
日期:年月日
监理项目部:XX公司XX配网工程监理项目部
旁站监理人员:
日 期:年月日
注本表由监理项目部填写,监理项目部存份;符合要求,监理在后面划“√”,若不符合要求,写明处理意见及反馈情况。本表由现场监理人员填写,施工项目部为湖南长峰电力集团股份有限公司配网工程施工项目部,监理项目部为湖南电力建设监理咨询有限责任公司城配网工程监理项目部。
在电缆头附近用火时,应注意将电缆头保护好,防止将电缆头烧坏或烤伤
地线采用焊锡焊接于电缆钢带上,焊接应牢固,不应有虚焊现象,应注意不要将电缆烫伤。必须焊在两层钢带上
旁站记录表(电力工程)
![旁站记录表(电力工程)](https://img.taocdn.com/s3/m/81e186e3f424ccbff121dd36a32d7375a517c66e.png)
旁站记录表(电力工程)
项目基本信息
- 项目名称:
- 项目地点:
- 项目负责人:
- 旁站时间:
- 旁站人员:
旁站内容
1. 项目背景
- 概述项目的背景、目的和重要性。
2. 现场考察
- 对项目现场进行详细考察和观察。
- 记录现场条件、设备情况等相关信息。
3. 技术交流
- 与项目负责人和相关技术人员进行技术交流。
- 记录交流内容和达成的共识。
4. 问题发现
- 记录在现场考察和技术交流中发现的问题。
- 对问题进行描述和分析。
5. 建议和改进措施
- 根据发现的问题提出合理的建议和改进措施。
- 如有需要,可以提供技术指导和支持。
6. 结论和总结
- 对旁站工作进行总结和评价。
- 提出对项目的建议或改进意见。
附件
- 附件一:现场照片
- 附件二:技术文档及资料
以上为旁站记录表的基本内容,根据实际情况进行适当的调整和补充。
请在完成旁站后及时填写此记录表,并保存好相关资料和附件。
如有需要,可以向相关人员或部门提供此记录表作为参考和依据。
---
以上为旁站记录表的草稿,请根据实际需要进行修改和完善。
如有任何问题或需要进一步帮助,请随时联系。
监理旁站记录
![监理旁站记录](https://img.taocdn.com/s3/m/da6ceaf45ef7ba0d4b733b1f.png)
配网工程 监理旁站记录
编号: 工程名称 施工单位 施工项目 改造35kV长龙变10kV工区612线路工程 福建亿山电力工程有限公司 工程编号 施工日期 181314140183
施工质量检查内容及情况 □水泥杆规格是否符合设计□ 2、水泥杆是否完好、无裂缝、露筋、弯曲等缺陷 □ 3、水泥杆埋设桩位、深度、垂直度是否符合设计□ 4、拉线方向是否符合设 计、受力牢固 5、导线弧垂、跨越、对地安全距离、相间距离是否符合规范要求 □ 6、导线型号、规格符合要求,无存损缺陷□ 7、横担安装是否符合设计□ 8、金具、瓷瓶安装是否合格□ 9、接地环、故障指示器安装是否符合设计要求□ 10、喷刷杆号、相色符合标准规定□ 1、电缆型号是否符合设计,电缆无破损□ 2、电缆展放牵引机、滑车布置符合规 范、拉力符合要求□ 3、电缆头制作是否符合规范□ 4、电缆头悬挂标识牌内容 完整□ 5、电缆埋设的开挖尺寸与其他管沟的安全距离是否符合□ 6、直埋电缆 的保护管及盖板符合设计要求□ 7、穿越公路、水沟等处理措施符合设计,保护 钢管焊接质量合格□ 1、变压器安装:一、二次引线排列整齐、绑扎牢固,油枕油位正常,硅胶无变 色,无渗漏油现象,装设高于3米以上,接地体连接牢靠□ 2、断路器和负荷开关 操作灵活,分、合位指示正确可靠□ 3、隔离刀闸合闸紧密,分闸后应有不小于 200mm的空气间隙□ 4、跌落式开关各部件完整,安装牢靠,高压跌落式应安装在 朝向路心及容易操作的一侧□ 5、避雷器低压保险丝(片)安装工艺合格□ 6、 低压综合配电箱型号规格符合设计要求,质量完好□ 1、设备基础开挖、地基处理是否符合要求□ 2、模板安装、钢筋安装是否符合规 范要求□ 3、砼配合比、浇筑振捣质量是否符合要求□ 4、电缆头制作、弯曲半 径、端头密封、标识牌是否合格□ 5、箱变基础防水通风、围栏装设、安全标识 牌安装合格□ 6、接地布置合格,接地电阻不大于4Ω □ 7、主变、断路器、PT 、CT等主要设备型号规格符合设计要求,出厂说明书、合格证、相关试验资料完整 □ 8、配变各种操作工具应齐全□ 9、高压负荷开关(环网)应完好,分合闸位 置指示应正确□ 10、变压器硅胶、油色、油位应正常,无渗漏油现象□ 11、无 功补偿装置应完好且有自动投切装置□ 12、各种表计应完好□ 13、箱变各种操 作工具应齐全□ 14、进出箱变的高、低压出线电缆孔应进行防火防水封堵□
现场旁站记录表
![现场旁站记录表](https://img.taocdn.com/s3/m/add3493a443610661ed9ad51f01dc281e43a5654.png)
旁站工作安排人
是否带班领导及签站记录表
项目名称
旁站开始
时间
单位工程名称
旁站结束
时间
分部分项
工程名称
里程、部位、桩号(编号)等
(旁站具体记录内容):
1、上道工序检查人、检测人,检查、检测结论;2、本道工序的技术交底的交底人、接收人,交底情况;3、本道工序的机械设备情况,作业人员的资格情况,管理人员的到位情况;4、本工序的施工具体情况,施工做业是否符合交底的要求,发现的问题及整改等情况;5、现场实际量测的尺寸、厚度、角度,必要的试验数据(塌落度、温度等),以及各类必要的施工数据的记录;6、问题的汇报、有关负责人的指示及现场的处置情况;7、是否有领导带班。8、其他现场需旁站的工作内容。
普通信号电缆地下接续 旁站监理记录表9
![普通信号电缆地下接续 旁站监理记录表9](https://img.taocdn.com/s3/m/b8ef66530a1c59eef8c75fbfc77da26925c596a2.png)
TB2旁站监理记录表(普通信号电缆地下接续盒型接续)HDJLPZ-5-09
编号: 工程项目名称:
施工合同段:
①应热缩均匀:
②端口溢胶:
③管口密封良好,无气鼓:
④铜线不外露:
11 .电缆地下接续完毕检查压接线组线对电特性质量确保接续正确:
①使用500V兆欧表测普通电缆芯线间及芯线对地绝缘电阻应大于500MQ.km,综合扭绞电缆应大于
3000MQ.KM:
②用电桥测试直流电阻每公里不应大于23.5Q:
③用电容测试仪测试分布电容应W0.15μf/KM:
④均符合要求后将测试记录填入电缆接续卡片,一式两份,一份存档,一份放接头盒内。
12 .地下电缆接续盒封装检查(地下电缆接续盒应严格密封,相关密封带、密封条作用良好。
):
13 .接头标埋设检查:
①接头标混凝土强度符合要求:
②字迹清晰面向铁路:
③尺寸120X120X100Omm:
④进行接头坐标测量和记录:
发现问题:
处理意见:
备注:
旁站监理人员(签字):____________________
日期:年月日。
光缆接续监理旁站记录表
![光缆接续监理旁站记录表](https://img.taocdn.com/s3/m/29649457b14e852459fb573f.png)
待接续光缆型号:,光缆接头盒型号:,有□无□合格证。
2、光缆开剥长度:mm.光缆与盒体是□否□固定牢固;光缆金属外护套和加强芯固定在接头盒内,一侧金属外护套与加强芯在电气上是□否□连通,;两侧的金属外护套、加强芯是□否□绝缘。接续光纤按排列顺序,一一对应接续是□否□正确;光纤接续后接续部位进行热缩加强管保护,加强管收缩是□否□均匀,无□否□无气泡,在保护管贴上编号,是□否□按规定位置排列光纤;光纤接续估计损耗dB.光纤接续后收容余长m,光纤盘绕方法是□否□正确;盘绕时有□无□扭纹和受力,光缆接续后余留长度m。整个接续过程是□否□符合验标要求。
表A.0.2监理旁站记录表
工程项目名称:施工合同段:编‘号:
日期
天气
工程地点
旁站内容
旁站监理开始时间
旁站监理结束时间
施工情况:
光缆接续人:、。
使用仪表:光纤熔接机一台,型号:。
使用工具:、、、。
接续光缆型号:。
光缆接头盒型号:。
监理情况:
1、光缆接续人:,光缆接续操作证号:,是□否□在有效期内,;光纤熔接机型号:,是□否□在计量标定有效期内,;
电缆敷设监理旁站记录表
![电缆敷设监理旁站记录表](https://img.taocdn.com/s3/m/22a6e3b2b90d6c85ed3ac63e.png)
表 A.0.2 旁站记录表
施工合同段:
编号:
天气
工程地点
工
旁站监理开始时间
旁1、机柜、机架安装完毕后,垂直偏差度是□否□不大于 3mm; 2、机柜、机架上的各种标志是□否□完整、清晰; 3、机柜、机架的安装是□否□牢固。 二、配件架
1、安装就位,各部件是□否完整、标志齐全; 2、安装螺丝必须拧紧,面板是□否□保持在一个平面上。 三、电缆桥架及线槽
1、各类线缆弯曲半径是□否符合规范要求; 2、电源线与综合布线线缆间隔是□否符合规范要求; 3、在暗管或线槽中缆线敷设完毕后,在信道两端出口处是□否用填充材料进 行封堵;
4、电缆桥架内缆线垂直敷设时,在缆线的上端和每间隔是□否1.5m 处固定在 桥架的支架上;
5、水平敷设时,在缆线的首、尾、转弯及每间隔 5~10m 处进行是□否固定。
1、电缆线槽、桥架是□否高出地而 2.2m 以上; 2、桥架水平敷设时,支撑间距一般为 1.5~3m,垂直敷设时固定在建筑物钩体上 的间距宜小于 2m; 3、金属桥架及线槽节间是□否接触良好,安装牢固。 四、线缆敷设
1、缆线的布放自然平直,是否产生扭绞、打圈街头等现象,未受外力的挤 压和损伤;
2、缆线两端是否贴有标签,标明编号,标签书写清晰,端正和正确; 3、交接间、设备间对绞电缆预留长度是否为 0.5m~1m,工作区为 10~30mm; 光缆布放宜盘留,预留长度宜为 3~5m; 五、检测结果
其他需要说明的事情:
发现问题及处理意见:
项目监理机构:
旁站监理人员:
日
期:
旁站监理记录表农配网工程范文
![旁站监理记录表农配网工程范文](https://img.taocdn.com/s3/m/0100362dce84b9d528ea81c758f5f61fb736282e.png)
旁站监理记录表农配网工程范文一、工程概况部分在写旁站监理记录表的工程概况时,不要一股脑儿把所有信息都堆上去。
你看啊,就简单说说这个农配网工程的大致位置,比如说在哪个村子附近或者哪个乡镇区域就行。
然后呢,工程的规模也不用特别精确到小数点后几位,大概描述下是要建多少线路,是覆盖几个村庄的供电网这种。
像我之前写的时候,就写“这个农配网工程位于[具体地名],主要是为周边几个村庄构建新的供电线路,规模中等。
”这样就足够让别人对这个工程有个初步印象了。
你觉得呢?二、旁站日期和天气情况这部分可别小瞧了。
日期嘛,就按照正常的格式写清楚年月日就行。
天气情况呢,这有时候还挺重要的呢!你想啊,如果是下雨天,可能对施工会有影响,那我们监理的时候就得更注意一些安全方面的事儿。
所以,要是那天是小雨,你就写“小雨,施工现场地面有些湿滑,已提醒施工人员注意安全。
”这样不仅记录了天气,还把天气对施工的影响简单提了一下。
我觉得这样的表达更有力!三、施工情况这是重点部分哦!先说说施工的进度到哪儿了,是刚开始挖电缆沟呢,还是已经在架电线杆了。
比如说“今天施工主要进行电线杆的架设工作,已经完成了[X]根电线杆的竖立。
”然后呢,施工人员的操作规范不规范也要写。
要是看到有工人没戴安全帽,你就得写上“发现部分施工人员未佩戴安全帽,已当场要求整改。
”这是我们监理的职责嘛!从我的经验来看,这部分越详细越好,但是也不用啰嗦,把关键的事情说清楚就行。
你也可以根据实际看到的情况,增加一些你觉得重要的信息。
四、监理情况这部分就是写我们监理都做了啥。
我们旁站在那儿可不是干看着的呀!比如说,“全天对施工过程进行了监督,重点检查了电线杆的根基是否稳固,每一根竖起的电线杆我都仔细查看了。
”如果有对施工材料进行检验,也可以写上,像“对新到的电缆进行了抽检,结果合格。
”这部分你可以按照时间顺序来写,也能按照事情的重要程度来写,随你啦!你可以尝试这样写,这样可能会更有吸引力。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
旁站监理记录表
工程名称:编号:日期及气候:工程地点:
旁站监理的部位或工序:电缆头制作400V()10kV()
旁站监理开始时间:旁站监理结束时间:
施工情况:
安全文明施工良好工作负责人姓名:
原材料合格有交底及作业指导书
施工顺序是否如下:摇测电缆绝缘→ 剥电缆铠甲,打卡子→ 焊接地线→ 包缠电缆、套电缆终端头套→ 压芯线接线鼻子、设备连接根据端子型号,选用螺栓将电缆接线端子压接在设备上,注意应使螺栓由上向下或从内向外穿,平垫和弹簧垫应安装齐全
剥电缆铠甲,用钢锯在第一道卡子向上3~5mm 处,锯一环形深痕,深度为钢带厚度的2/3,不得锯透电缆终端头固定牢固,芯线与线鼻压接牢固,线鼻与设备螺栓连接紧密,相序正确,绝缘包扎严密
用螺丝刀在锯痕尖角处将钢带挑起,用钳子将钢带撕掉,随后将钢带锯口处用钢锉修理钢带毛刺,使其光滑在电缆头附近用火时,应注意将电缆头保护好,防止将电缆头烧坏或烤伤
地线采用焊锡焊接于电缆钢带上,焊接应牢固,不应有虚焊现象,应注意不要将电缆烫伤。
必须焊在两层钢带上地线焊接牢固
电缆芯线与线鼻子压接紧固
根据电缆头的型号尺寸,按照电缆头套长度和内径,用塑料带采用半叠法包缠电缆。
塑料带包缠应紧密,形状呈枣核状电缆芯线伤损
电缆头卡固不正,电缆芯线过长或过短的措施采取与否。
电缆芯线锯断前要量好尺寸,以芯线能调换相序为宜,不宜过长或过短;电缆头卡固时,应注意找直,找正,不得歪斜
将电缆头套上部套上,与下部对接、套严
从芯线端头量出长度为线鼻子的深度,另加
5mm,剥缆芯线绝缘,并在芯绒上涂上凡士林
监理情况:
监理全过程尽职尽责地旁站监理旁站中未有影响正常施工监理检查了材料、设备的合格性监理能够严格进行安全检查
监理督促严格规范施工及自检监理未有吸烟吃瓜子等不良习惯发现问题:
处理意见:
备注:
施工项目部:XX公司XX配网工程施工项目部
质检员:
日期:年月日监理项目部:XX公司XX配网工程监理项目部
旁站监理人员:
日期:年月日
注本表由监理项目部填写,监理项目部存份;符合要求,监理在后面划“√”,若不符合要求,写明处理意见及反馈情况。
本表由现场监理人员填写,施工项目部为湖南长峰电力集团股份有限公司配网工程施工项目部,监理项目部为湖南电力建设监理咨询有限责任公司城配网工程监理项目部。
