中建三局项目施工管理规定HEN system office room 【HEN16H-HENS2AHENS8Q8-HENH1688】项目施工管理制度第一条目的第二条规范项目经理部的管理,确保项目的施工过程处于受控状态,保证各个项目经理部管理的协调一致性,每个项目经理部自身工程管理的连贯性。

第三条范围第四条本程序适用于本公司开发的所有项目在施工准备及施工阶段的质量、进度、成本、安全及现场协调等的管理和控制。

第五条职责第六条项目经理部负责监督和协调监理、施工单位等各供应商履行合同,协调与项目有关的外部周边关系及公司各职能部门关于本项目的工作,完成公司关于项目的质量目标和进度目标,协助成本管理部完成目标成本控制。

第七条主要内容4.1施工准备管理4.1.1相关手续的办理4.1.2项目经理部负责现场的“三通一平”(水通、电通、路通、场地平整),办理施工临水、临电、场地临时排水及施工路口手续的工作。

根据项目发展计划并按照政府有关的规定及程序负责办理工程报建工作。

4.1.3施工组织设计审查4.1.4在施工单位中标后,项目经理部应要求总包单位在进一步熟悉施工图及现场实际情况的基础上,有针对性地编制WXVK-PM-PM07-FM01《施工组织设计/施工方案审批表》,报监理单位、项目经理部成本管理部、工程管理部审查。

监理规划和监理实施细则的审核项目部督促监理单位及时提交监理规划和监理实施细则,并认真审核。

4.1.5施工图纸交底与会审4.1.6项目经理部必须在工程开工前组织施工图纸交底和会审的工作,设计部、成本管理部、工程管理部参加,必要时由工程管理部外请专家咨询。

对于“三边”工程,应分期、分批及时进行。

4.1.7开工报告的审批4.1.8主体工程开工前,项目经理部应要求施工单位向监理单位提出开工申请报告,具备下列条件方可批准开工:4.1.9 A 施工图已交底、会审;4.1.10 B 施工组织设计已审批;4.1.11 C 施工现场已具备施工条件4.1.12 D 施工单位的各项准备工作已就绪4.1.13 E 监理规划和监理实施细则已审核4.2合同管理4.2.1施工监理合同管理4.2.1.1项目部专业工程师必须全面掌握监理合同基本内容,对监理人员的资质要求、监理单位的工作任务、监理的工作内容、开展工作的方式方法、对监理单位的奖惩措施、甲方应配合的工作都应该非常熟悉,并严格按此操作。

中建某公司项目部成本管理细则

中建某公司项目部成本管理细则

中建某公司项目部成本管理细则目录一、前言 (2)二、总则 (2)1. 工作原则 (3)2. 责任与义务 (4)三、成本管理体系 (4)1. 组织结构 (6)2. 成本控制流程 (7)3. 成本管理制度 (8)四、成本控制方法 (9)1. 预算编制 (10)2. 成本核算 (12)3. 成本分析 (13)4. 成本控制措施 (14)五、成本管理工具与技术 (15)1. 信息系统 (16)2. 数据分析 (18)3. 项目管理软件 (19)六、风险管理与内部控制 (20)1. 风险识别 (21)2. 风险评估 (22)3. 风险应对 (23)4. 内部控制体系 (24)七、培训与考核 (26)1. 培训计划 (26)2. 考核机制 (27)3. 激励与奖励 (28)一、前言随着建筑市场的日益竞争激烈,成本管理在项目管理中显得尤为重要。

中建某公司项目部为提高项目经济效益,降低项目成本,特制定本成本管理细则。

本细则旨在明确成本管理目标,优化成本控制流程,提高成本核算准确性,确保项目成本控制在合理范围内。

本细则适用于中建某公司项目部所有员工及相关部门,以及参与项目的其他承包商。

通过明确各部门职责,建立健全成本管理制度,确保项目成本管理的有效实施。

我们将通过加强成本预算、控制、核算和分析等环节,实现对项目成本的全面管理和控制。

积极运用现代化管理手段,不断提高成本管理水平,为公司的可持续发展奠定坚实基础。

二、总则本细则旨在规范中建某公司项目部成本管理工作,确保项目成本的合理控制和有效管理,提高项目的投资效益。

本细则适用于中建某公司所有项目的成本管理工作。

项目部应根据国家法律法规、行业标准和公司相关规定,结合项目特点,制定具体的成本管理制度和操作规程,确保成本管理工作的有效实施。

项目部应建立健全成本管理制度,明确成本管理的职责、权限和程序,加强成本管理人员的培训和考核,提高成本管理的专业化水平。

项目部应加强与业主、设计单位、施工单位等相关方的沟通协调,确保成本管理工作的信息畅通,共同推进项目成本管理工作的开展。

中建三局项目施工管理规定完整版

中建三局项目施工管理规定完整版

中建三局项目施工管理规定HEN system office room 【HEN16H-HENS2AHENS8Q8-HENH1688】项目施工管理制度第一条目的第二条规范项目经理部的管理,确保项目的施工过程处于受控状态,保证各个项目经理部管理的协调一致性,每个项目经理部自身工程管理的连贯性。

第三条范围第四条本程序适用于本公司开发的所有项目在施工准备及施工阶段的质量、进度、成本、安全及现场协调等的管理和控制。

第五条职责第六条项目经理部负责监督和协调监理、施工单位等各供应商履行合同,协调与项目有关的外部周边关系及公司各职能部门关于本项目的工作,完成公司关于项目的质量目标和进度目标,协助成本管理部完成目标成本控制。

第七条主要内容4.1施工准备管理4.1.1相关手续的办理4.1.2项目经理部负责现场的“三通一平”(水通、电通、路通、场地平整),办理施工临水、临电、场地临时排水及施工路口手续的工作。

根据项目发展计划并按照政府有关的规定及程序负责办理工程报建工作。

4.1.3施工组织设计审查4.1.4在施工单位中标后,项目经理部应要求总包单位在进一步熟悉施工图及现场实际情况的基础上,有针对性地编制WXVK-PM-PM07-FM01《施工组织设计/施工方案审批表》,报监理单位、项目经理部成本管理部、工程管理部审查。

监理规划和监理实施细则的审核项目部督促监理单位及时提交监理规划和监理实施细则,并认真审核。

4.1.5施工图纸交底与会审4.1.6项目经理部必须在工程开工前组织施工图纸交底和会审的工作,设计部、成本管理部、工程管理部参加,必要时由工程管理部外请专家咨询。

对于“三边”工程,应分期、分批及时进行。

4.1.7开工报告的审批4.1.8主体工程开工前,项目经理部应要求施工单位向监理单位提出开工申请报告,具备下列条件方可批准开工:4.1.9 A 施工图已交底、会审;4.1.10 B 施工组织设计已审批;4.1.11 C 施工现场已具备施工条件4.1.12 D 施工单位的各项准备工作已就绪4.1.13 E 监理规划和监理实施细则已审核4.2合同管理4.2.1施工监理合同管理4.2.1.1项目部专业工程师必须全面掌握监理合同基本内容,对监理人员的资质要求、监理单位的工作任务、监理的工作内容、开展工作的方式方法、对监理单位的奖惩措施、甲方应配合的工作都应该非常熟悉,并严格按此操作。

中建三局项目管理办法7

中建三局项目管理办法7

中建三局项目成本管理实施细则第一章总则第一条为规范全局项目成本管理,提高企业经济效益,根据国家有关财务会计制度及局项目成本管理办法,特制定本细则。

第二条工程项目成本是指建筑施工企业以工程项目作为成本核算的对象,在项目法施工过程中项目全额承包所发生的在项目成本核算范围内的全部生产费用的总和。

项目成本管理是对工程项目成本进行的全过程管理,包括成本预测与计划,成本核算,成本控制,成本分析,成本考核等,是项目管理的重要组成部分,是提高企业经济效益的重要途径。

本办法所称“公司”均指“公司或分公司”。

第二章成本预测与计划第三条项目投标前应根据投标项目的具体情况,结合企业自身管理水平及资源配置情况,对投标工程预计投入项目成本费用和企业成本费用进行科学分析的预测,在确定合理利润水平的基础上参与投标报价。

严禁各单位以低于成本价进行投标报价。

第四条各单位应建立健全各项生产要素价格数据库,加强定额管理,为项目成本和企业成本测算提供依据。

第五条项目中标后,公司应进行项目成本策划,确定成本核算对象,明确项目自行完成及对外分包的工程内容、范围,制定总的成本控制措施、方法,并对计划分包的工程内容组织招标。

第六条公司应根据确定的项目承包范围进行项目承包基数的测算,确定项目上交比例,如属“三边”工程,应根据类似工程承包情况暂定上交比例,待资料齐全时重新测算调整并与项目经理部签定《项目全额承包责任书》,具体详见《中建三局工程承包内部管理办法》第七条项目开工前,项目经理部应对照承包基数,结合项目自身情况,预计各项费用的实际投入,编制总的成本计划,确定总的成本降低目标,制定切实可行的成本控制措施。

公司应在项目经理部总成本计划的基数上编制工程完整的总成本计划,确定工程总的毛利目标。

第八条项目经理部应按月编制月度成本计划,并测算保本点。

第三章成本核算制第九条项目成本核算对象一经确定不得随意变更,各业务部门所有原始记录必须按照确定的成本核算对象填写。

中建三局施工项目管理条例

中建三局施工项目管理条例

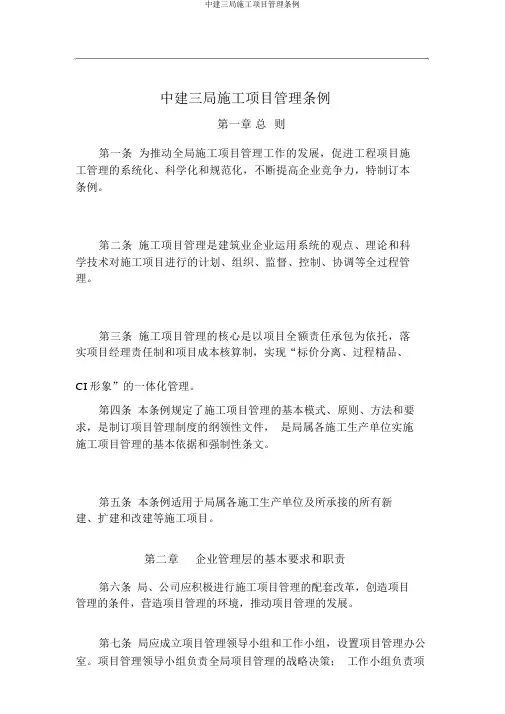

中建三局施工项目管理条例第一章总则第一条为推动全局施工项目管理工作的发展,促进工程项目施工管理的系统化、科学化和规范化,不断提高企业竞争力,特制订本条例。

第二条施工项目管理是建筑业企业运用系统的观点、理论和科学技术对施工项目进行的计划、组织、监督、控制、协调等全过程管理。

第三条施工项目管理的核心是以项目全额责任承包为依托,落实项目经理责任制和项目成本核算制,实现“标价分离、过程精品、CI 形象”的一体化管理。

第四条本条例规定了施工项目管理的基本模式、原则、方法和要求,是制订项目管理制度的纲领性文件,是局属各施工生产单位实施施工项目管理的基本依据和强制性条文。

第五条本条例适用于局属各施工生产单位及所承接的所有新建、扩建和改建等施工项目。

第二章企业管理层的基本要求和职责第六条局、公司应积极进行施工项目管理的配套改革,创造项目管理的条件,营造项目管理的环境,推动项目管理的发展。

第七条局应成立项目管理领导小组和工作小组,设置项目管理办公室。

项目管理领导小组负责全局项目管理的战略决策;工作小组负责项目管理的各项专业业务的推行、检查与落实以及调查研究、制度修订等;项目管理办公室负责施工项目的综合管理,组织项目管理制度的修订,并推动项目管理各项制度的落实。

第八条公司是项目管理的主体,应成立项目管理领导小组和工作小组,设置项目管理办公室。

公司项目管理领导小组负责项目管理实施中的重大决策;工作小组负责项目管理各项专业业务的具体实施,并对实施中存在的问题进行调研,提出解决办法;项目管理办公室负责施工项目的综合管理,组织项目管理的实施。

第九条各公司应坚持“法人管项目”的原则,增强企业对项目经理部的宏观调控能力,全面加强对项目经理部的管理、控制和服务。

凡公司所在地的非专业分公司一律予以撤消,其项目由公司直管。

第十条外地分公司是公司的派出机构,负责所管辖范围内项目经理部的监督、指导、控制和服务;应成立项目管理领导小组和工作小组,设置项目管理办公室,组织项目管理的具体实施,并积极开展项目管理创新活动。

中建三局项目管理办法(22个doc)1

中建三局项目管理办法(22个doc)1

中建三局项目管理办法(22个doc)1分成。

第二十条应建立材料使用台帐,记录使用和节超状况。

材料管理人员应对材料使用情况进行监督;做到工完、料清、场清;建立监督记录;每月按时对材料使用情况进行盘点和料具租赁费的结算,对存在的问题应及时分析和处理。

第二十一条废料处理1 废料由项目整理集中后,必须经过材料部门同意或委托项目经理部方可进行处理。

2 废料处理所得收必须按实交财务部门冲销项目成本。

3 任何人不得私自将废料处理所得收入截留使用,否则按贪污公款处理。

第五章统计与核算第二十二条项目材料组自项目开工到竣工交付验收,应做好各种资料收集整理,装订成册,按月做好统计核算工作。

1 项目承包工程材料消耗表2 项目承包工程主材预算与消耗对比表3 项目承包周转料具租赁结算表4 项目承包周转材料(非租赁)摊销情况表5、建立材料耗用情况数据库。

第六章奖罚办法第二十三条项目工程价差降低率按与项目签订横向承包合同的规定执行,公司(分公司)物资部门负责核算。

第二十四条项目经理应同项目材料负责人签订工程目标责任状确保三材节约目标:钢材2%;木材3%;水泥0.56%。

第二十五条每月由分公司物资部门对各项目进行“项目法施工项目分项检查考核”,对于检查达不到95分的,应要求限期整改,并给予批评和罚款。

第二十六条局、公司每年对分公司及项目材料管理进行检查考核,将对做的较好的单位或项目给予表扬,对达不到要求的单位或项目将限期整改,并给予批评和罚款。

第七章附则第二十七条本办法自2002年11月12日起执行,原有关规定与本办法有冲突的地方,按本办法执行。

第二十八条本办法由局工程部负责解释。

中建某工程局项目成本管理办法

中建某工程局项目成本管理办法

中建三局项目成本管理办法第一章总则第一条为加强工程项目成本管理,规范工程项目成本管理行为,提高经济效益,根据国家有关规定,结合我局实际,特制定本办法。

第二条项目成本管理的原则是:开源与节流相结合;全员、全过程地动态管理;实行“标价分离”和项目成本核算制;责权利相结合等。

第三条项目经理部为工程项目成本管理责任中心,项目经理对工程从开工到竣工的全过程成本管理及其经济效果负全部责任。

第四条项目成本管理实行全额承包责任制和成本核算制,应根据《中建三局项目全额承包管理办法》的有关规定,由公司(本办法均指“公司或分公司”)和项目经理部共同测算项目经理部的工程承包收入(或承包基数,下同),经双方认可后以责任书的形式确定。

第五条项目成本管理的内容包括成本预测与计划、成本实施、成本核算、成本分析和经济活动分析、成本责任考核、工程款回收管理以及成本管理数据库的建设等。

第六条项目成本核算制一律采用制造成本法或责任成本法,即项目经理部只管理和核算承包范围内的成本盈亏情况,分公司汇总核算全部的工程成本。

第七条项目成本核算制包括预算成本(责任成本)、实际成本核算,两项成本的计算口径应保持一致。

第八条公司在项目成本管理工作中的主要职责是:1、制定各项生产要素内部结算价格和劳务分包、材料采购等招标制度,建立内部模拟市场;2、及时测算、调整项目承包收入,明确项目责任成本目标;3、核定项目资金使用计划和范围,协助项目催收工程款;4、审核项目奖金发放标准;5、管理、合并、汇总核算工程项目全部成本;6、规范、检查和指导项目成本管理各项工作;7、考核项目经理部的工作业绩;8、负责收集项目成本测算资料,建立成本测算数据库。

9、负责规划、建立公司项目成本核算、资金管理网络系统,逐步实施项目成本核算、资金结算等业务异地零距离管理。

10、随时掌握市场投标报价情况,根据不同投标报价体系研究、制定项目承包的合理方法与水平。

第九条公司应建立成本核算制,包括人工费管理及结算制度、限额领料制度、物资盘点和实物计量制度、机械管理及租赁结算办法、费用开支办法、成本考核与奖罚制度、工程验工报量制度等。

中建三局项目管理办法(22个doc)61

中建三局项目管理办法(22个doc)61

中建三局项目管理办法(22个doc)61第四条操作层人员按完成产品的质量和数量,根据劳动定额(或预算定额)实行全额计件工资制。

按工程量计价,包工、包质量、包工期、包现场文明施工。

工资分配实行多劳多得,“上不封顶、下不保底”的政策。

第五条操作层人员可实行直接计件工资制。

综合人工单价应分工种、劳动定额等级水平,并综合考虑生产性津贴后确定。

人工费单价由公司(或分公司)制定。

第六条操作层人员也可实行计件超额工资制。

可以采用每人月完成21个定额工日,照发基本工资,超过规定的定额工日发超额工资的办法;超额工资单价(日工资单价)应与工程质量安全、文明施工、材料消耗等因素挂钩。

第七条操作层人员也可实行其他工资发放办法,如工程实物量单价计件定额记分制、“死分活值”等。

第八条实行定额计件工资要严格控制计时用工,凡定额包括的工作内容,不得另开计时工;必要的计时用工,应控制在自有职工用工总额的10%以内,并在人工费计划内控制开支。

第五章辅助生产工人和服务人员第九条凡不能单独实行定额计件的辅助生产工人及服务人员,可按当地劳动力市场价确定月度包干工资,或实行操作人员岗位工资加超定额台班(工日)奖励的制度,但必须建立定岗、定责、定额考核计算的具体办法。

第十条辅助生产工人及服务人员实行月度包干工资制,要结合本人月度工作业绩和出勤考核计发。

月度包干工资参考标准见附表2。

第十一条辅助生产工人及服务人员实行月度包干工资是在正常工作条件下的应付工资,对发生待岗等情况,按单位的有关待遇执行。

第六章其他工资的规定。

第十二条建设单位根据合同规定单独奖励的工期奖,原则上可按以下标准处理:即50%-70%部分用于奖励职工(实发奖金中单列,不计入工资含量);30%-50%部分上缴公司(分公司)。

奖励职工部分可按项目承包兑现奖发放办法分配。

第十三条各项津贴、补贴必须严格遵守国家和地方政府及局规定,项目无权自定,已经纳入综合计件单价的不得重复发放。

对于实行岗薪制、包干工资制、计件工资制的原则上不发工资性津补贴。

中建三局项目管理办法(22个doc)4

中建三局项目管理办法(22个doc)4

中建三局项目组织管理办法第一章总则第一条为规范项目组织管理工作,特制订本办法。

本办法规定了项目经理部的基本管理原则、项目规模的划分标准、项目经理部的组建、考核和分配原则、项目经理部的解体以及项目经理的资信和绩效管理等内容。

第二条项目经理部是施工项目现场管理的一次性组织机构,负责从工程开工到竣工的全过程施工生产管理工作,在项目竣工结算后解体。

第三条小型及小型以上施工项目,必须在施工现场设立项目经理部,特小型项目可由公司(分公司)法定代表人委托一个项目经理部兼管,但不得削弱管理。

第四条项目经理部的设置应坚持以下基本原则:1、目的性原则;2、精干高效的原则;3、业务系统化管理原则;4、弹性原则;5、一次性原则。

第五条公司(分公司)应建立管理和技术人才数据库,根据项目的要求,做好人才储备、培训、调配工作。

第六条本办法适用于局属各施工生产单位。

第二章项目规模的划分第七条根据施工项目的规模和特点,一般划分为五个等级:特大型、大型、中型、小型和特小型。

其划分标准如下:1、具备以下条件之一者为特大型项目⑴40层以上房屋建筑工程;⑵高度240米以上的构筑物或建筑物;⑶建筑面积20万平方米以上的住宅小区或建筑群;⑷单项合同额1.5亿元以上的工程;⑸单项合同额3000万元以上的安装、装饰工程。

2、具备以下条件之一且达不到特大型标准者为大型项目⑴25层以上的房屋建筑工程;⑵高度100米以上的构筑物或建筑物;⑶单体建筑面积3万平方米以上的房屋建筑工程;⑷单跨跨度30米以上的房屋建筑工程;⑸建筑面积10万平方米以上的住宅小区或建筑群;⑹单项合同额1亿元以上的工程;⑺单项合同额1000万元以上的安装、装饰工程。

3、具备以下条件之一且达不到大型以上标准者为中型项目⑴12层以上房屋建筑工程;⑵高度50米以上的构筑物或建筑物;⑶单体建筑面积1万平方米以上的房屋建筑工程;⑷单跨跨度21米以上的房屋建筑工程;⑸建筑面积5万平方米以上的住宅小区或建筑群;⑹单项合同额3000万元以上的工程;⑺单项合同额500万元以上的安装、装饰工程。

中建三局00-2018年局系统成本方案解读

中建三局00-2018年局系统成本方案解读

三 方案主要内容
2、工作目标
工程局总目标
设定推进目标,到2020年,工程局总体目标为:成本费 用占主营业务收入比压降到96%,人均利润额提高到30万元 /人,净资产收益率提高到25%。
序号
指标名称
1 成本费用总额占主营业务收入比例 2 人均利润额(万元) 3 净资产收益率
2018年 96.47%
27 23%
五 下一步工作要求
高度重视,实现战略引领。各单位、各层级
主职领导亲自动员、亲自布置,全系统、全
…………
分公司部门
分公司
项目目标成本分解
项目部
精益建造
项目部年度责任状
Part 5 下一步工作要求
五 下一步工作要求
关键词
系统成本 降本导向 战略引领
融合与联动
从战略高度,深刻理解“系统成本”的核心要义,高度重视,明确降本导向,实 现战略引领,既不能将成本的范围窄化为项目成本,也不能将成本管理的责任局限于 商务、财务等个别系统,成本伴随着企业所有的业务环节产生,成本管控是所有系统 共同的责任。管好成本,更须强化业务系统间、管理层级间、岗位间的融合与联动是 一项系统的、长期的持续改进的重要工作。
工作要求
提供项目目标 成本责任分解 到项目各岗位 的范例,是实 现项目全员成 本的重要工具
Part 4
方案实施路径
四 方案实施路径
局总部 各部门

二级单位
商务系统考核指标 财务系统考核指标 人资系统考核指标 市场系统考核指标
…………
公司部门
商务系统考核指标 财务系统考核指标 人资系统考核指标 市场系统考核指标
4、考核及运用
各单位、各部门的KPI考核指标,明确了工程局按年度开展成本考核的方向。

中建三局项目办法成本管理手册

中建三局项目办法成本管理手册

欢迎共阅中建三局项目成本管理办法第一章总则第一条为加强工程项目成本管理,规范工程项目成本管理行为,提高经济效益,根据国家有关规定,结合我局实际,特制定本办法。

第二条项目成本管理的原则是:开源与节流相结合;全员、全过程地动态管理;实行“标价分离”和项目成本核算制;责权利相结合等。

后以责任书的形式确定。

等。

123、核定项目资金使用计划和范围,协助项目催收工程款;4、审核项目奖金发放标准;5、管理、合并、汇总核算工程项目全部成本;6、规范、检查和指导项目成本管理各项工作;7、考核项目经理部的工作业绩;8、负责收集项目成本测算资料,建立成本测算数据库。

9、负责规划、建立公司项目成本核算、资金管理网络系统,逐步实施项目成本核算、资金结算等业务异地零距离管理。

10、随时掌握市场投标报价情况,根据不同投标报价体系研究、制定项目承包的合理方法与水平。

第九条公司应建立成本核算制,包括人工费管理及结算制度、限额领料制度、物资盘点和实物计量制度、机械管理及租赁结算办法、费用开支办法、成本考核与奖罚制度、工程验工报量制度等。

标准,并实行动态管理。

需用量计划和月耗报表,并报成本员;;;②按月编制计划工作量;③严并分析统计报量与结;②根据月度计划工作量编制;④提供月度机械费节超原因分析资料;⑤负责机械设备使用情况信息数据库的建设。

预算员:①编制各项成本费用预算;②配合成本员编制成本控制目标;③及时办理各类中间结算和变更签证、索赔手续;④协助有关人员回收工程款;⑤负责对分包单位及民建队各类款项的结算与审核,及时向成本员提供有关结算资料;⑥配合成本员对成本的节超情况进行认真分析。

成本员:①建立健全成本核算台帐;②根据有关人员提供的计划资料按月编制成本计划;③按时编制资金使用计划及奖金申报,控制非生产性费用的开支;④及时进行成本核算、分析并反馈有关成本信息;⑤组织成本分析及经济活动分析;⑥负责成本核算数据库的建设。

劳资员:①建立健全人工费耗用明细台帐;②根据月度计划工作量编制人工费需用计划和控制目标报成本员;③监督和审核计划外用工、非生产用工和计时工的开支;④及时办理各项人工费结算,负责人工费结算的审核等工作;⑤按月提供人工费的节超原因分析资料;⑥加强对劳务队伍的管理,协助公司对劳务队伍的招标工作;⑦负责人工费信息数据库的建设。

中建三局项目成本管理实施细则

中建三局项目成本管理实施细则

中建三局项目成本管理实施细则第一章总则第一条为规范全局项目成本管理,提高企业经济效益,根据国家有关财务会计制度及局项目成本管理办法,特制定本细则。

第二条工程项目成本是指建筑施工企业以工程项目作为成本核算的对象,在项目法施工过程中项目全额承包所发生的在项目成本核算范围内的全部生产费用的总和。

项目成本管理是对工程项目成本进行的全过程管理,包括成本预测与计划,成本核算,成本控制,成本分析,成本考核等,是项目管理的重要组成部分,是提高企业经济效益的重要途径。

本办法所称“公司”均指“公司或分公司”。

第二章成本预测与计划第三条项目投标前应根据投标项目的具体情况,结合企业自身管理水平及资源配置情况,对投标工程预计投入项目成本费用和企业成本费用进行科学分析的预测,在确定合理利润水平的基础上参与投标报价。

严禁各单位以低于成本价进行投标报价。

第四条各单位应建立健全各项生产要素价格数据库,加强定额管理,为项目成本和企业成本测算提供依据。

第五条项目中标后,公司应进行项目成本策划,确定成本核算对象,明确项目自行完成及对外分包的工程内容、范围,制定总的成本控制措施、方法,并对计划分包的工程内容组织招标。

第六条公司应根据确定的项目承包范围进行项目承包基数的测算,确定项目上交比例,如属“三边”工程,应根据类似工程承包情况暂定上交比例,待资料齐全时重新测算调整并与项目经理部签定《项目全额承包责任书》,具体详见《中建三局工程承包内部管理办法》第七条项目开工前,项目经理部应对照承包基数,结合项目自身情况,预计各项费用的实际投入,编制总的成本计划,确定总的成本降低目标,制定切实可行的成本控制措施。

公司应在项目经理部总成本计划的基数上编制工程完整的总成本计划,确定工程总的毛利目标。

第八条项目经理部应按月编制月度成本计划,并测算保本点。

第三章成本核算制第九条项目成本核算对象一经确定不得随意变更,各业务部门所有原始记录必须按照确定的成本核算对象填写。

中建三局项目成本管理办法

中建三局项目成本管理办法

中建三局项目成本管理办法第二条项目成本治理的原则是:开源与节流相结合;全员、全过程地动态治理;实行“标价分离”和项目成本核算制;责权益相结合等。

第三条项目经理部为工程项目成本治理责任中心,项目经理对工程从开工到竣工的全过程成本治理及其经济成效负全部责任。

第五条项目成本治理的内容包括成本推测与打算、成本实施、成本核算、成本分析和经济活动分析、成本责任考核、工程款回收治理以及成本治理数据库的建设等。

第七条项目成本核算制包括预算成本(责任成本)、实际成本核算,两项成本的运算口径应保持一致。

第八条公司在项目成本治理工作中的要紧职责是:1、制定各项生产要素内部结算价格和劳务分包、材料采购等招标制度,建立内部模拟市场;2、及时测算、调整项目承包收入,明确项目责任成本目标;3、核定项目资金使用打算和范畴,协助项目催收工程款;4、审核项目奖金发放标准;5、治理、合并、汇总核算工程项目全部成本;6、规范、检查和指导项目成本治理各项工作;7、考核项目经理部的工作业绩;8、负责收集项目成本测算资料,建立成本测算数据库。

9、负责规划、建立公司项目成本核算、资金治理网络系统,逐步实施项目成本核算、资金结算等业务异地零距离治理。

10、随时把握市场投标报价情形,依照不同投标报价体系研究、制定项目承包的合理方法与水平。

第九条公司应建立成本核算制,包括人工费治理及结算制度、限额领料制度、物资盘点和实物计量制度、机械治理及租赁结算方法、费用开支方法、成本考核与奖罚制度、工程验工报量制度等。

第十条项目经理部应建立成本治理责任体系,要紧包括项目各业务部门、岗位及作业层的成本治理责任制。

成本治理责任制应有详细的量化责任目标和考核奖罚标准,并实行动态治理。

第十一条项目各业务系统或业务员的要紧成本治理职责为:物资员:①建立健全各类材料收发、领用数量金额台帐;②按月编制各类材料的需用量打算和月耗报表,并报成本员;③制订材料费操纵目标,严格执行限额领料;④定期对库存物资进行盘点并做好盘点记录,及时将材料库存和耗用情形与成本员核对,做到帐物相符、帐证相符;⑤按月对材料费的节超缘故进行分析并提供分析资料;⑥负责零星材料的采购及价款结算的审核工作,严格操纵采购价格;⑦各类材料价格、实际消耗等信息数据库的建设。

中建三局项目成本管理实施细则

中建三局项目成本管理实施细则

中建三局项目成本管理实施细则摘要:本文档旨在规范中建三局项目的成本管理,确保项目成本能够有效控制和管理,为项目的顺利推进和成功完成提供有力支持。

本文档内容包括项目成本管理的目标和原则、成本编制与控制流程、成本管理工具和方法等方面的详细介绍。

一、项目成本管理的目标和原则中建三局项目成本管理的目标是确保项目成本的严格控制,实现成本的有效管理和合理使用。

其原则包括:1. 成本透明原则:确保成本的信息的真实、准确和透明可控;2. 成本控制原则:确保项目成本在控制范围内,不超过预算计划;3. 成本效益原则:确保项目成本的投入与回报相匹配,最大限度地实现经济效益;4. 成本优化原则:通过成本分析和优化,找到成本节约的潜力,提高成本效率。

二、成本编制与控制流程1. 成本编制流程:(1)收集项目计划阶段的相关数据,包括工程量、人工及材料成本等;(2)编制项目的成本预算,明确各项费用的预算限额;(3)编制项目的成本分解结构,将项目成本分解成可管理的各个部分;(4)设定项目成本的控制指标和阈值,以便对成本进行有效的控制和调整。

2. 成本控制流程:(1)使用成本管理工具进行项目成本的实时监控和分析;(2)根据成本控制指标和阈值,及时采取相应的成本控制措施;(3)定期进行成本的评估和分析,及时调整和优化成本控制策略;(4)确保成本管理人员的及时沟通和协作,形成成本控制的合力。

三、成本管理工具和方法为了实现项目成本的有效管理,中建三局采用了以下工具和方法:1. 成本估算工具:通过专业的软件工具对项目成本进行估算,提高成本的准确性;2. 成本控制工具:使用项目管理软件和模型工具进行成本控制,实时跟踪和监控项目的成本变化;3. 成本分析方法:通过成本数据的收集和分析,找出成本中存在的问题和潜在的风险,提出相应的解决方案;4. 成本优化方法:通过与供应商的谈判和合作,寻求成本优化的机会,实现成本节约和效率提升。

四、成本管理的关键要点1. 预算管理:对项目各项费用进行预算,合理利用资源,在项目生命周期内进行预算的实时监控和分析;2. 成本控制:按照预算的要求,通过对项目成本的实时监控,及时调整和优化各项费用,确保项目成本的有效控制;3. 成本分析:对项目成本进行定期的评估和分析,找出成本中存在的问题和潜在的风险,并提出相应的解决方案;4. 成本优化:通过与供应商的谈判和合作,寻求成本优化的机会,实现成本节约和效率提升;5. 成本沟通:与项目团队和相关利益相关方进行及时沟通,确保成本管理的有效推进。

中建成本管理制度

中建成本管理制度

中建成本管理制度为了保证中建公司的成本管理控制能力,必须建立完善的成本管理制度和规范化的成本管理流程。

以下是中建成本管理制度的详细要点。

一、成本管理部门的职责1. 负责制定和完善中建公司的成本管理制度、成本核算制度和成本控制制度,并加强制度的实施和监督。

2. 负责收集、分析和统计中建公司的各类成本数据,并形成相关成本报表,为公司的决策提供数据支持。

3. 组织开展成本核算、成本控制和成本分析,发现并解决成本异常和问题。

4. 负责中建公司的成本预算编制、执行、监控和评估。

5. 对合同、工程结算及采购订单进行成本核算和审批,确保合同、工程结算及采购订单成本的准确性和合理性。

二、成本管理制度的实施1. 成本预算管理中建公司年度预算由总部和各单位拟定,在总部指导和协调下组织审批。

各单位应严格按照预算管理要求,掌握预算执行情况,及时报告费用变动情况和采取措施的效果。

同时,各单位还应按照预算管理要求制定预算执行细则,加强管理和监督。

2. 采购成本管理中建公司严格执行“公开、公平、公正”的采购制度,通过优选供应商、优化采购流程和降低采购成本的方式控制采购成本。

采购部门应严格执行采购流程,合理评估供应商,确保采购的成本合理、合规。

3. 工程成本管理建立工程成本计量和结算制度,对工程成本进行精细管理,保证工程成本核算和结算的准确性和合规性。

同时,加强与金融管理部门的沟通和配合,确保工程成本信息及时、准确地反映到财务报表中。

4. 费用成本管理严格控制各种费用的支出,建立财务管理制度和费用预算制度,确保费用支出的合理性、合规性、透明度和可控性。

要加强预算管理,控制费用支出进度,不得超预算或未经预算支出。

三、成本管理流程1. 成本核算过程各部门应按照内部核算标准和方法进行核算,并在核算送审前对数据的真实性、合法性进行审核。

2. 成本控制过程各部门应根据预算和实际执行情况及时及准确地对异常情况进行分析并提出解决方案,确保成本控制目标的实现。

中建成本管理制度

中建成本管理制度

中建成本管理制度中建成本管理制度是指中国建筑集团所执行的建设项目成本管理的一套规章制度。

建设项目成本管理是指在项目的整个生命周期中,对项目的预算、投资、费用等进行全面控制和监督,以确保项目在预期的成本范围内实施,并实现最佳成本效益。

本文将从制度的目标、内容、执行流程和监督机制等方面进行论述。

一、制度目标1.实现建设项目成本的全面控制和管理,确保项目在预算范围内完成;2.提高成本效益,培养节约型企业文化,推动企业可持续发展;3.加强内部沟通和协作,提高成本管理的透明度和效率,防止成本风险;4.促进成本管理经验的积累和推广,形成全员共建的成本管理文化。

二、制度内容1.成本管理组织机构:明确成本管理的组织结构和责任人,确定各级管理人员的职责和权限;2.成本管理流程:规定项目启动前、施工过程中和项目竣工后的成本管理流程,确保各个环节的协调和衔接;3.成本核算和预算编制:制定成本核算和预算编制的方法和标准,确保成本核算准确无误,预算制定科学合理;4.成本控制和降低:建立合理的成本控制指标和措施,提供成本控制的方法和工具,推动项目成本的降低;5.成本管理信息系统:建立成本管理信息化系统,提供数据支撑和分析工具,方便成本管理人员进行决策和监督;6.成本管理培训和奖惩机制:开展成本管理培训,提高员工的成本管理素质,建立成本管理奖惩机制,激励员工参与成本控制和降低;7.成本管理评估和改进:定期对成本管理制度进行评估和改进,及时发现问题、总结经验,提高成本管理水平。

三、执行流程1.前期准备阶段:明确项目要求和目标,成立项目成本管理小组,制定项目预算和成本管理计划;2.施工过程中:执行预算和成本管理计划,进行成本核算和控制,及时发现并解决成本偏差,防止成本超支;3.项目竣工和验收:进行成本总结和评估,总结项目成本管理的经验和教训;4.反馈和改进:收集成本管理数据和意见反馈,对成本管理制度进行评估和改进。

四、监督机制1.内部监督:建立成本管理督导小组,对各项目的成本管理工作进行监督和评估,定期向高层汇报成本管理情况;2.集团内部审计:由集团内部审计部门对项目成本管理进行审计,发现问题和风险,并提出改进建议;3.外部监管:受国家有关机构和规章制度的监管,依法依规进行成本管理工作。

中建公司项目部成本管理细则

中建公司项目部成本管理细则

项目部成本管理(计划、控制、核算、审核、分析、考核)第一章项目部成本计划的规定1 工程项目成本计划制定的依据:1.1 项目施工图预算、项目的施工预算、人机料分析表;1.2 项目施工组织设计、技术措施、施工方案、施工工期网络计划;1.3 项目承包协议;233.1 人工费支出成本计划的制定:a根据施工预算总工日数结合施工图预算、标后施工图预算以及企业职工平均工日单价或外来劳务市场工日单价计算确定;b根据施工预算分部分项工程量结合施工图预算、标后施工图预算以及劳务市场单位工程量\人工费单价或企业劳动定额单价计算确定;优选第二种方法计算确定,可结合第一种方法。

3.2 材料费支出成本计划的制定可根据施工预算材料费支出和经测算确定的材料费计划降低额计算确定。

材料费计划降低额的计算确定:主要材料价格差异率=主要材料市场公平供应价格/主要材料材料预算价格主要材料价差降低额=主要材料价格差异率/主要材料材料预算用量主要材料量差=经测算确定的用量降低率*主要材料材料预算用量主要材料量差降低额=主要材料量差*主要材料市场公平供应价格材料费计划降低额=主要材料价差降低额+主要材料量差降低额主要材料降低率可根据企业历史经验以及采用先进的施工工艺、施工方法等科学估算得出。

3.3 机械费支出计划成本=自有机械使用费+租赁机械使用费自由机械使用费=折旧费+[大修费]+经常性中小修理费+机操人员人工费+动力费租赁机械使用费=租赁费+经常性中小修理费+[机操人员人工费]+[动力费]注:[]内为不确定支出。

3.4 其它直接费支出计划成本 =临时设施费+冬雨季施工增加费+夜间施工增加费+材料二次搬运费 +其它费用以上费用均可测算确定。

3.5 现场经费=管理及后勤人员薪酬+以本企业职工工资为基础计提的有关费用+办公费+差旅费+劳动保护费+业务招待费+政府管理费用以上费用均可测算确定。

3.6 依据企业管理经验估算项目不可预见费用支出。

4 项目部各业务人员对制定项目成本计划的具体分工:4.1 项目预算人员,编制项目施工预算,结合项目施工图预算分析出项目人工(总工日、人工费总支出)、机械(总台班、机械费总支出)、材料(主要材料总需量、材料费总支出)、现场经费、各工种总工程量等基础数据,并对以上工作内容及质量负责。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

中建三局项目成本管理实施细则第一章总则第一条为规范全局项目成本治理,提高企业经济效益,依照国家有关财务会计制度及局项目成本治理方法,特制定本细则。

第二条工程项目成本是指建筑施工企业以工程项目作为成本核算的对象,在项目法施工过程中项目全额承包所发生的在项目成本核算范畴内的全部生产费用的总和。

项目成本治理是对工程项目成本进行的全过程治理,包括成本推测与打算,成本核算,成本操纵,成本分析,成本考核等,是项目治理的重要组成部分,是提高企业经济效益的重要途径。

本方法所称“公司”均指“公司或分公司”。

第二章成本推测与打算第三条项目投标前应依照投标项目的具体情形,结合企业自身治理水平及资源配置情形,对投标工程估量投入项目成本费用和企业成本费用进行科学分析的推测,在确定合理利润水平的基础上参与投标报价。

严禁各单位以低于成本价进行投标报价。

第四条各单位应建立健全各项生产要素价格数据库,加强定额治理,为项目成本和企业成本测算提供依据。

第五条项目中标后,公司应进行项目成本策划,确定成本核算对象,明确项目自行完成及对外分包的工程内容、范畴,制定总的成本操纵措施、方法,并对打算分包的工程内容组织招标。

第六条公司应依照确定的项目承包范畴进行项目承包基数的测算,确定项目上交比例,如属“三边”工程,应依照类似工程承包情形暂定上交比例,待资料齐全时重新测算调整并与项目经理部签定《项目全额承包责任书》,具体详见《中建三局工程承包内部治理方法》第七条项目开工前,项目经理部应对比承包基数,结合项目自身情形,估量各项费用的实际投入,编制总的成本打算,确定总的成本降低目标,制定切实可行的成本操纵措施。

公司应在项目经理部总成本打算的基数上编制工程完整的总成本打算,确定工程总的毛利目标。

第八条项目经理部应按月编制月度成本打算,并测算保本点。

第三章成本核算制第九条项目成本核算对象一经确定不得随意变更,各业务部门所有原始记录必须按照确定的成本核算对象填写。

第十条公司、项目经理部实行分级成本治理与成本核算,项目经理部治理和核算项目承包合同范畴内的成本,公司核算项目承包范畴以外的工程成本,并治理、合并、汇总全部工程成本。

第十一条项目成本制核算的内容1、人工费:包括从事建筑安装工程施工人员的工资、奖金、工资附加费、工资性质的津贴、劳动爱护费等。

2、材料费:包括施工过程中耗用的构成工程实体的原材料、结构件、零件、半成品的费用和有助于工程形成的其他材料费用以及周转材料的摊销及租赁费用。

3、机械使用费:包括施工过程中使用自有施工机械所发生的机械使用费和租用外单位施工机械的租赁费以及施工机械的安装、拆卸和进出场费。

4、其他直截了当费:包括施工过程中发生的材料二次搬运费、临时设施费、生产工具用具使用费、检验试验费、工程定位复测费、工程点交费、场地清理费。

5、间接费用:是指项目经理部为组织和治理生产所发生的各项费用,如:项目治理人员的工资、奖金、办公费、差旅费等。

6、分包工程成本(由公司核算,不在项目核算):是指分包工程的结算支出。

第十二条项目成本核算制的方法(一)结算收入的核算1、结算收入的确定(1)项目应依照业主审定的预算,依照当月实际完成工程量运算当月统计验工报量,作为确认企业工程结算收入的依据,确保项目报量真实性、可靠性。

(2)项目竣工报量前,项目经理应组织项目有关治理人员(如生产统计、预算、财务、劳资、材料等)召开当月验工报量专门会议,和谐一致,做到项目统计验工报量、形象进度、实际报耗三同步。

(3)关于变更签证部分,业主审定后可报量。

对业主未审定的变更签证,原则上不予报量,由于实际成本已发生,项目应在每月经济活动分析中予以详细说明、分析。

2、项目承包范畴内自行完成部分,项目经理部依据统计人员提供的本期验工报量,由项目成本员按照承包责任书规定的上交比例,扣减相应的上交费用(劳保、打算利润、税金、施工治理费等)后作为项目承包收入计入“工程结算收入”相应子目,项目上交部分由项目成本员转帐给公司作为公司收入,由公司财务计入公司“工程结算收入”相应子目。

2、公司对外分包的工程,由公司财务依据统计人员提供的本期验工报量,作为公司收入,直截了当计入公司“工程结算收入”相应子目。

(二)实际成本的核算1、项目成本员应按照权责发生制原则,依据有关业务人员提供的原始凭证(如人工费结算单、材料消耗表、租赁费结算单等)按照费用的性质据实进行帐务处理,计入当期项目成本。

关于材料已发出,但实际未消耗的应及时办理退料手续。

2、依照内部承包责任书或企业规定不在项目承包范畴核算的费用,但又需在项目提取的费用,由公司财务直截了当计入公司工程成本。

3、公司对外分包的工程,由公司财务依据统计人员提供的本期完成工作量扣除合同规定的总包治理费后直截了当计入公司工程成本。

第十三条项目应按月登记成本台帐,运算当月及累计盈亏情形,并按月填报有关项目成本治理报表(见第七章)第四章成本操纵第十四条人工费操纵1、人工费操纵实行“量价分离”原则,通过分部分项工程招投标,将人工费单价一次包死,明确劳务班组所承包的工程内容、单价及奖罚,同时月度预结算工作量实行从紧原则,一样情形按月度预算工作量的80-90%进行预结,完工后再依照实际工作量进行兜底结算,从而幸免重复开工、多开工现象。

2、有条件的工程可采取整栋或分部分项工程总价包干的方式,并将零星定额用工、计时工、包估工及所有未预见用工视工程大小、工期快慢及难易程度按一定比例包死,关于因各种缘故事先无法运算工程量的项目,采取单价包干的形式预结,在工程量明确后再按总价包干方法调整。

3、计时工指标操纵,现时期执行标准为主体工程3-5%,装饰工程15-20%,并在项目承包责任书中予以明确,实施人工费总价包干方法的项目,计时工、包估工的结算与支付采取包干合同的形式与作业班组单独明确。

4、项目人工费总额实行工资含量操纵,并在项目承包责任书中明确,月度及竣工兑现考核奖罚。

5、劳务班组实行风险抵押金制度,项目应扣留劳务班组当月结算额的10%-20%作为风险抵押金。

6、加强现场治理,规范定额工作内容,减少因返工、返修发生的人工费支出,同时对上一工序留下的工程质量问题需下一工序修复的费用,在结算时从上一工序扣除支付下一工序,幸免因工程质量、工作内容的变更引发重复结算。

7、各单位劳人科应结合人工费市场价格和项目的具体情形,定期编制、公布内部人工费信息价,实施人工费单价打算指导操纵。

第十五条材料费操纵1、材料费操纵采取“量价分离”的原则,即材料采购价格的操纵和材料消耗量的操纵。

2、各单位大宗材料(要紧指钢材、木材、水泥、砂、石)按照《中建三局材料采购招投标治理规定》,实行集中招标采购,确保材料采购价格的降低比例。

3、项目所急需零星材料由项目自行采购,公司按季公布五金、电器、低值易耗品等零星材料指导操纵价,项目依照指导价实行限价采购。

4、对有消耗定额的要紧材料,以消耗定额为依据,实行限额领料制度,通过限额领料,与施工班组签定材料节超奖罚合同进行用量操纵。

5、加强计量操纵,各种材料进场时,项目材料员、工长、施工班组、保卫等相关人员必须准确计量、验收。

6、对部分小型及零星材料可采取按工作量运算消耗量承包给班组,随同人工费一并结算,由班组自行采购。

7、合理组织施工生产,减少周转材料的使用数量及时刻。

第十六条机械费操纵1、合理安排施工生产,减少因安排不当引起的设备闲置。

2、通过加强设备治理,合理调剂,提高设备完好率、利用率。

第十七条间接费用操纵1、制度操纵:通过建立健全各项规章制度进行操纵,如对通讯费、办公费、交通费等实行包干,实行费用报销二人会签制度,制定项目非生产用车配备治理方法等。

2、项目经理部治理人员实行定编定员治理。

3、公司应加强对项目各项费用开支的检查监督。

第十八条分包成本操纵1、分包成本要紧由公司进行操纵。

2、公司应严格分包工程招投标程序,建立合格分包商名册,选择多家合格分包商进行招投标,确定合格分包商。

3、依照与业主签订的工程合同条款,在与分包商签订工程分包合同时应约定,双方共同承担资金风险和结算风险,即业主支付工程款后支付工程款,业主办理结算后办理分包结算,以此降低企业风险。

4、严格分包工程进度结算审核制度,建立分包结算台帐,使分包工程进度结算在受控状态下进行。

第五章成本分析与考核第十九条项目经理部按月进行项目承包成本分析,逐项分析当月及累计各项费用盈亏情形,查找盈亏缘故,并制定相应的成本操纵措施。

第二十条公司以财务部门为主,组织项目每季度召开一次经济活动分析会,协助项目分析成本升降缘故,解决项目成本治理中存在的问题。

第二十一条项目成本分析遵循“量价分离”的原则,运用专门分析方法(如比较法,因素分析法等),找出阻碍成本的因素及阻碍程度,将各项费用支出与测算或预算进行比较,使成本活动始终处于有效操纵范畴内。

第二十二条公司有关部门通过审核项目成本治理资料及项目法施工检查等方式按月对项目成本进行考核,并由公司经理审批项目奖金或岗薪。

第二十三条项目竣工与业主办理结算后,公司预算部门应办理项目承包内部结算,确定项目承包收入,项目经理部整理汇总有关成本治理资料申请兑现审计。

第二十四条公司成立项目兑现审计小组对具备条件的项目进行审计,出具审计报告,报公司经理审核后按规定的审批程序审批。

第六章成本治理报表第二十五条项目应于次月10日前填报成本治理报表,作为项目治理成本、核算成本、操纵成本的要紧依据,也作为公司领导及有关部门考核项目成本、审批项目月度奖金的依据。

第二十六条项目应于竣工并办理结算后填报成本治理报表,作为项目申请审计兑现的依据。

第二十七条项目成本治理报表填报方法1、XC01表:封面2、XC02表:项目承包奖金审批表。

项目成本员填报,公司相关部门审核,公司经理审批。

3、XC03表:项目承包成本表。

项目成本员填报,项目经理和公司经理审核。

4、XC04表:项目结算收入费用分析表。

项目成本员填报,公司生产部门审核。

5、XC05表:项目经济活动分析。

由项目成本员依照项目经济活动分析会分析情形整理填报。

要紧分析项目成本节超缘故,检查项目成本打算执行情形,分析项目潜赢、潜亏情形,提出操纵成本的方案和措施,进行项目资金分析。

6、XC06表:项目人工费结算汇总表。

由项目劳资员填报,公司劳资部门审核。

7、XC07表:主材预算与消耗对比表。

由项目材料员填报,公司材料部门审核。

8、XC08表:周转材料摊销情形表。

由项目材料员填报,公司材料部门审核。

9、XC09表:项目周转材料租赁结算表。

由租赁站填写,租赁站长审核,每月25日前送项目经理审核确认。

10、XC10表:项目承包机械租赁结算表。

由租赁站填写,租赁站长审核,每月25日前送项目经理审核确认。

11、XC11表:项目承包水电费汇总表。
