地下室外墙防水层墙面收口节点做法
地下室外墙及顶板防水

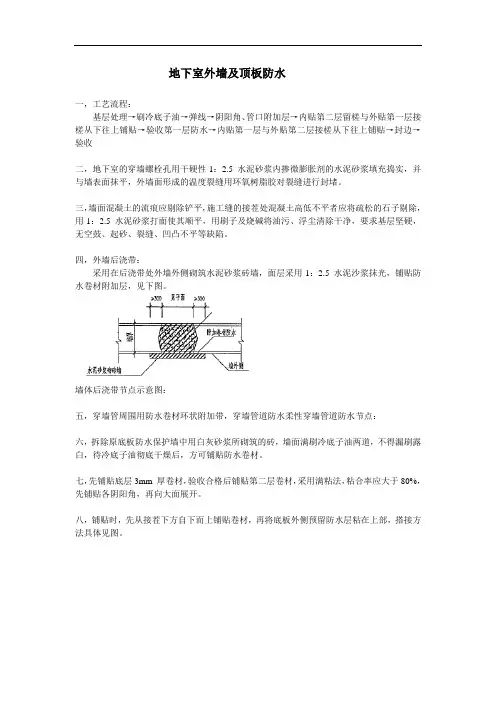

![地下室外墙及顶板防水](https://img.taocdn.com/s3/m/5321888b0912a216147929fe.png)
地下室外墙及顶板防水一,工艺流程:基层处理→刷冷底子油→弹线→阴阳角、管口附加层→内贴第二层留槎与外贴第一层接槎从下往上铺贴→验收第一层防水→内贴第一层与外贴第二层接槎从下往上铺贴→封边→验收二,地下室的穿墙螺栓孔用干硬性1:2.5 水泥砂浆内掺微膨胀剂的水泥砂浆填充捣实,并与墙表面抹平,外墙面形成的温度裂缝用环氧树脂胶对裂缝进行封堵。
三,墙面混凝土的流痕应剔除铲平,施工缝的接茬处混凝土高低不平者应将疏松的石子剔除,用1:2.5 水泥砂浆打面使其顺平,用刷子及烧碱将油污、浮尘清除干净,要求基层坚硬,无空鼓、起砂、裂缝、凹凸不平等缺陷。
四,外墙后浇带:采用在后浇带处外墙外侧砌筑水泥砂浆砖墙,面层采用1:2.5 水泥沙浆抹光,铺贴防水卷材附加层,见下图。
墙体后浇带节点示意图:五,穿墙管周围用防水卷材环状附加带,穿墙管道防水柔性穿墙管道防水节点:六,拆除原底板防水保护墙中用白灰砂浆所砌筑的砖,墙面满刷冷底子油两道,不得漏刷露白,待冷底子油彻底干燥后,方可铺贴防水卷材。
七,先铺贴底层3mm 厚卷材,验收合格后铺贴第二层卷材,采用满粘法,粘合率应大于80%,先铺贴各阴阳角,再向大面展开。
八,铺贴时,先从接茬下方自下而上铺贴卷材,再将底板外侧预留防水层粘在上部,搭接方法具体见图。
九,卷材长边搭接100mm,短边搭接150mm,两层卷材之间全部热熔法粘接,上下层顺铺,禁止互相垂直铺贴,上下卷材间搭接均错开1/3~1/2 幅宽。
十,卷材粘接热融后立即滚铺,用钢辊压平,滚压时应排除卷材下面的空气,不得有皱折、翘边和封口不严现象,粘结牢固,接缝熔焊粘结后再用火焰及抹子在接缝边缘上均匀地加热抹压一遍,并有明显沥青条。
十一,防水保护层:外墙防水卷材粘贴完成,外侧粘贴50 厚聚苯板防水保护层。
sbs卷材地下室外墙防水施工流程
![sbs卷材地下室外墙防水施工流程](https://img.taocdn.com/s3/m/4a3f84e6e43a580216fc700abb68a98271feacdb.png)
sbs卷材地下室外墙防水施工流程一、施工前准备。
这施工之前呀,那可得好好准备准备。
得先把场地清理干净喽,地下室外墙那地方要是乱七八糟的,满是垃圾或者是一些突出的小石块啥的,那肯定不行呀。
就好比你要在一张脏桌子上画画,怎么能画得好呢?然后呢,材料得备齐咯。
这sbs卷材得是质量靠谱的,可不能弄些次品来。
还有那些配套的胶粘剂之类的东西,一样都不能少。
施工的工具也要提前准备好,像什么刷子呀,刮板呀,就像厨师做菜得先把锅碗瓢盆准备好一样的道理。
二、基层处理。
基层处理可是个重要的环节呢。
地下室外墙的基层要保证平整光滑,要是有坑坑洼洼的地方,那就得想办法补平了。
就像给墙做个美容一样,要是脸上有痘坑,肯定得填平了才好看嘛。
而且呀,基层得干燥,要是湿漉漉的,那卷材贴上去也不牢固呀。
这时候可能就得用一些设备来检测一下基层的干燥程度,可不能马虎哦。
另外,基层表面要是有灰尘或者油污之类的脏东西,也得清理掉,不然卷材就像贴在脏东西上,根本粘不牢。
三、卷材铺贴。
卷材铺贴可是个技术活。
先得在基层上刷上胶粘剂,就像给墙抹上一层胶水一样。
然后把sbs卷材慢慢地铺上去,要铺得平平整整的,可不能有褶皱。
这就像给墙穿衣服,要是衣服皱巴巴的,多难看呀。
卷材和卷材之间呢,还得有一定的搭接宽度,这个宽度是有要求的,可不是随便弄弄就行的。
在铺贴的时候呀,还得小心别把卷材弄破了,要是破了个洞,那可就像衣服破了个口子,水就会从那里钻进去啦。
四、收口处理。
收口处理也不能小看哦。
在卷材的边缘或者一些特殊的部位,像墙角之类的地方,收口得处理好。
就像给衣服缝边一样,要是缝得不好,线开了,那衣服也就容易坏了。
可以用一些专门的收口材料或者方法,把卷材的边缘固定好,让它严严实实的,这样水就没地方可钻了。
五、质量检查。
这工程做完了,可不能就这么完事儿了,得检查检查质量呀。
看看卷材有没有贴得牢固,有没有空鼓的地方。
要是有空鼓,就像墙上贴了个鼓包的贴纸,看着就不舒服,而且还容易进水呢。
地下室外墙防水施工流程
![地下室外墙防水施工流程](https://img.taocdn.com/s3/m/2533ee4ffd4ffe4733687e21af45b307e871f9f9.png)
地下室外墙防水施工流程
1、地下室的外墙需要采用止水带固定外层的防水。
地下室外墙按照要求留有施工缝、后浇带。
施工时需要使用钢板网进行临时封堵,并设置止水带。
留出清扫口,对墙体内垃圾及时清理。
养护期结束之后,及时用防水涂料进行表面施工。
2、对拉螺杆处理:按后续“一次性止水螺杆节点处理”执行。
3、缺陷修补:防水层施工之前需要对地下室外墙缺陷做填补,确保基面满足防暑层的施工要求。
对一般具有缺陷和裂缝宽度不小于0.2mm的混凝土表面裂缝、气孔等缺陷,先用堵漏材料进行填补,等待干燥之后再做打磨。
当裂缝宽度大于0.2mm的时候,可以在混凝土层上面开槽埋管,填补水泥砂浆。
4、防水附加层:防水层在施工之前,需要对外墙基面进行打磨,对缺陷区域精选修补,螺杆凹槽已处理平整。
在外墙施工缝、后浇带、底版和外墙连接处等区域,需要添加防水附加层。
5、防水层:防水附加层验收合格后,防水涂料施工厚度不小于2mm,或不小于4mm厚卷材防水层。
6、防水保护层:施工30厚防水保护层。
当地下室水位较高,同时验收允许时,可采用砌120厚的非粘土砖墙做防水保护层。
7、室外回填土:回填土时应注意保护好防水保护层,不得对防水保护层造成损坏。
回填土土质必须符合回填需要,不得将建筑垃圾作为回填土使用。
地下室外墙防水处理方案
![地下室外墙防水处理方案](https://img.taocdn.com/s3/m/543d5843bfd5b9f3f90f76c66137ee06eff94e3b.png)
地下室外墙防水处理方案
地下室外墙防水处理是地下室工程中非常重要的部分,它直接
关系到建筑的安全和使用寿命,因此我们需要认真考虑和实施。
针对外墙防水处理,我们可以采取以下措施:
1. 割槽防水法:在墙体上开槽,安装防水材料,再将开槽处封闭。
这种方法比较常用,但需要特殊的工具和技术,并且可能会破
坏原有的墙体结构。
2. 粘贴防水卷材法:将防水卷材在墙体上贴合封闭,这种方法
操作简单,但需要选用高质量的防水材料,贴合过程中要注意细节
和工艺。
3. 喷涂防水涂料法:喷涂防水涂料后形成一层保护膜,具有防
水防潮作用,比较适用于墙面平整的情况,但需要注意涂料的种类、厚度和施工工艺。
以上方法可根据实际情况选择采用,但不管采用哪种方法,都需要注意设计规范,施工质量,材料选用等问题。
建议在施工前咨询专业的防水工程公司,以确保工程顺利完成。
总结
地下室外墙防水处理是地下室工程中不可忽视的重要部分。
选择合适的防水处理方案以及选用高质量的防水材料非常关键,需要保证施工质量和效果。
在实施过程中,需严格遵守设计规范,采用专业的防水工程公司进行施工。
地下室防潮结露施工方法

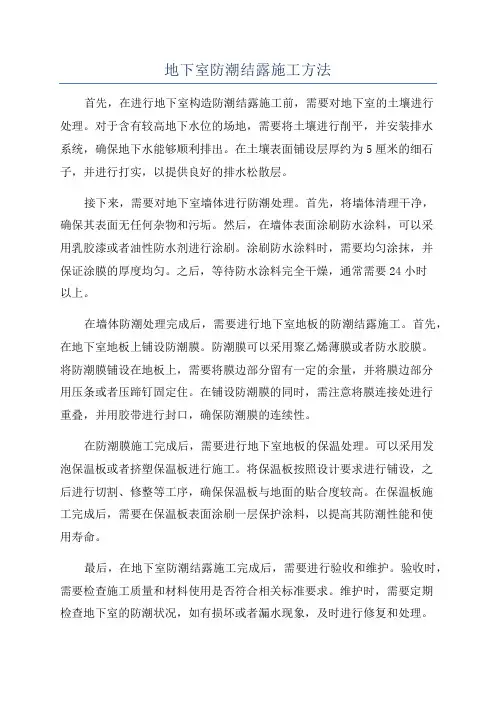

![地下室防潮结露施工方法](https://img.taocdn.com/s3/m/7aafc64253ea551810a6f524ccbff121dd36c5af.png)
地下室防潮结露施工方法首先,在进行地下室构造防潮结露施工前,需要对地下室的土壤进行处理。
对于含有较高地下水位的场地,需要将土壤进行削平,并安装排水系统,确保地下水能够顺利排出。
在土壤表面铺设层厚约为5厘米的细石子,并进行打实,以提供良好的排水松散层。
接下来,需要对地下室墙体进行防潮处理。
首先,将墙体清理干净,确保其表面无任何杂物和污垢。
然后,在墙体表面涂刷防水涂料,可以采用乳胶漆或者油性防水剂进行涂刷。
涂刷防水涂料时,需要均匀涂抹,并保证涂膜的厚度均匀。
之后,等待防水涂料完全干燥,通常需要24小时以上。
在墙体防潮处理完成后,需要进行地下室地板的防潮结露施工。
首先,在地下室地板上铺设防潮膜。
防潮膜可以采用聚乙烯薄膜或者防水胶膜。
将防潮膜铺设在地板上,需要将膜边部分留有一定的余量,并将膜边部分用压条或者压蹄钉固定住。
在铺设防潮膜的同时,需注意将膜连接处进行重叠,并用胶带进行封口,确保防潮膜的连续性。
在防潮膜施工完成后,需要进行地下室地板的保温处理。
可以采用发泡保温板或者挤塑保温板进行施工。
将保温板按照设计要求进行铺设,之后进行切割、修整等工序,确保保温板与地面的贴合度较高。
在保温板施工完成后,需要在保温板表面涂刷一层保护涂料,以提高其防潮性能和使用寿命。
最后,在地下室防潮结露施工完成后,需要进行验收和维护。
验收时,需要检查施工质量和材料使用是否符合相关标准要求。
维护时,需要定期检查地下室的防潮状况,如有损坏或者漏水现象,及时进行修复和处理。
总结下来,地下室防潮结露施工方法包括基础处理、墙体防潮处理、地板防潮结露处理三个步骤。
通过合理的施工方法和正确的材料选择,可以有效降低地下室的潮湿程度和结露现象,提高地下室的使用寿命和舒适度。
地下室外墙防水做法
![地下室外墙防水做法](https://img.taocdn.com/s3/m/3415024ff524ccbff12184f3.png)
地下室外墙防水做法地下室外墙防水常规做法外墙施工程序与方法按墙体结构与卷材施工的先后顺序可分为外贴法和内贴法两种程序。
(1)外贴法:墙体结构→防水→保护特点:结构及防水层质量易检查,可靠性强;需肥槽宽,工期长。
(2)内贴法:垫层、保护墙→防水层→底板及结构墙特点:槽宽小,省模板;损坏无察觉,可靠性差,内侧模板不好固定。
用于场地小,无法采用外贴法的情况下。
外贴法防水构造内贴法防水构造SBS卷材防水施工工艺(1)施工工法灵活SBS卷材防水系统的施工安装方法有:满粘法、条粘法、点粘法、空铺法等,当辅助采用机械固定时,系统性能更加优越。
地下工程的底板部分采用空铺,基层潮湿无影响,可极大提高施工速度,缩短施工工期。
侧墙部分采用满粘施工,可取得最佳的刚柔无间隙结合的防水效果。
(2)使用环境情况北方地区气候干燥,温差较大,钢筋混凝土的蒸发干燥速度极快,现浇混凝土结构微细裂缝普遍存在;SBS卷材防水系统因其高强胎体存在,能够有效避免结构变形引起的防水层“零延伸断裂”现象。
并且SBS卷材在-10℃气温下亦能施工,材料在-50℃仍能保持防水功能。
1.节点处理(1)外侧增设钢筋网片地下室外墙外侧的钢筋混凝土保护层厚度一般较大,容易产生干缩裂缝,给外墙渗水带来隐患,为此,可与设计协商在外墙外侧增设一道ф4@150的钢筋网片(见下图),防裂效果明显。
(2)止水钢板处节点做法(焊接)注意箍筋节点处理(3)水平施工缝防水节点1)浇筑混凝土前,应将其表面浮浆和杂物清除,然后铺设净浆,并及时浇筑混凝土。
2)墙体水平施工缝应留设在高出底板表面不小于300mm的墙体上。
3)止水钢板应加工成“〔”状,钢筋不宜穿止水钢板,采取补焊的方法无法保证质量。
有箍筋的构件,箍筋在此处宜采取将箍筋断开,弯折10d以上与止水钢板焊接的工艺方法。
4)止水钢板接头必须采用搭接焊接,搭接长度应≥50mm,焊接必须为4个方向焊接。
注:尽量用钢板止水带替代膨胀止水条和橡胶止水带。
建筑施工地下室防水构造做法(附各节点详图)
![建筑施工地下室防水构造做法(附各节点详图)](https://img.taocdn.com/s3/m/68567b97af45b307e87197f1.png)
地下室防水节点做法第一节结构自防水一般规定第一条防水混凝土应采用硅酸盐水泥或普通硅酸盐水泥,防水混凝土掺入粉煤灰的级别不得低于二级。
第二条预拌防水混凝土入泵坍落度控制在120mm~160mm,并做好现场实测。
底板防水混凝土施工前要做好降排水工作,不得在有积水的环境中浇注混凝土。
第三条地下室穿外墙群管部位应现场用竹胶合板模板套孔封堵,不得采用钢丝网封堵。
第四条外墙和底板防水混凝土应分层浇注,分层厚度不大于 500mm,每层应振捣密实。
如坍落度损失不能满足施工要求时,严禁直接加水后使用。
第五条防水混凝土应按后浇带分块连续浇注,尽量少留施工缝。
第六条模板拆除后防水施工前及时割除一次性止水螺杆,并用防水砂浆将螺杆端头封闭。
第二节地下室其它防水一般规定第七条若地下室采用除结构自防水之外的其它防水做法,防水应包裹整个地下室;除渗透结晶防水做法之外,其它防水基层阴阳角应抹成50mm的圆弧角。
第八条不管采用何种防水材料,防水基层无杂质、打磨修补平整,施工面过于光滑的应打磨成粗糙面。
第九条涂料防水前后两遍应相互垂直涂刷,涂膜厚度必须达到设计要求或规范规定。
第三节地下室防水细部做法(适用卷材防水)第十条后浇带防水细部做法1.底板、外墙、地下室顶板后浇带部位必须做防水附加层,防水附加层宽度需在两侧各伸出后浇带 250mm 以上。
2.结构底板、外墙、地下室顶板后浇带结构施工时必须居中预埋钢板止水带,同时封堵严密,固定牢固,振捣密实。
3.后浇带浇筑必须满足设计的要求时间;收缩型后浇带一般在两侧混凝土龄期达到图纸规定时间后施工,沉降型后浇带必须待高层部位主体结构施工结束、沉降基本完成后浇筑。
4.后浇带应采用补偿收缩混凝土浇筑,其抗渗和抗压等级按设计要求,且不应低于两侧混凝土。
5.后浇带混凝土应一次浇筑,不得留设施工缝;混凝土浇筑后应及时养护,养护时间不少于 28 天。
6.节点图(止水钢板详结构图)底板后浇带节点图第十一条施工缝防水细部做法1.地下室底板上返导墙的施工缝必须居中预埋钢板止水带,其它水平施工缝埋设钢板止水带或膨胀止水条;止水钢板接长时两块钢板搭接处必须满焊,同时钢板 U 型口朝向迎水面一侧;止水条应居中、连续,不得间断。
地下室顶板及外墙防水做法
![地下室顶板及外墙防水做法](https://img.taocdn.com/s3/m/bc713e70700abb68a882fb05.png)
地下室顶板及外墙防水做法
一、车库地下室顶板防水做法:
1、回填土或种植土(或铺广场砖)(回填平均厚度1200)
2、土工布一层(过滤层)
3、24厚聚丙烯雨水板,凸点向下
4、70厚C20细石混凝土内配φ6@200双向,(每6m留分仓缝宽20)
5、20厚1:3水泥砂浆保护层
6、2厚聚合物水泥RG防水涂料(一布四涂)(沿外墙.柱卷起高出室外地面500高;凡门口及落地玻璃窗处铺进600宽)
7、20厚1:3水泥砂浆找平
8、钢筋混凝土顶板(板厚度300,设计抗渗等级P8)
9、顶板顶棚做20厚1:2.5水泥防水砂浆抹面压光
二、地下车库及主楼地下室外墙防水做法:
1、粘土或3:7灰土分层回填夯实,宽度大于500
2、120厚灰砂砖墙保护层
3、2厚聚合物水泥RG防水涂料(一布四涂)。
4、20厚1:2.5水泥砂浆找平
5、钢筋混凝土外侧墙(墙厚300~350,设计抗渗等级P8)
6、外墙内侧面做20厚1:2.5水泥防水砂浆抹面压光
1/ 1。
地下室防渗漏节点做法及淋水试验
![地下室防渗漏节点做法及淋水试验](https://img.taocdn.com/s3/m/810fde6802768e9951e73818.png)
名著摘抄加赏析小学名著摘抄加赏析小学名著就是指具有较高艺术价值和知名度,且包含永恒主题和经典的人物形象,能够经过时间考验经久不衰,下面是小编整理的名著摘抄加赏析小学,欢迎来参考!1、他是个独自在湾流中一条小船上钓鱼的老人,至今已去了八十四天,一条鱼也没逮住。
赏析:吸引人的悬念。
海明威在《老人与海》中一开始就设了两个悬念:老人一连84天一条鱼也没捉到,他准备第85天继续捕鱼,他很背运(孩子的父母这样看他),那么,他能否捕倒一条大鱼?老人在感到他的力气可能不支的情况下,认为自己有信心有诀窍,认为像他这样一个“古怪”的老头子会做好一切的,那么,他有什么样的信心和诀窍?他的“古怪”又表现在哪里呢?这是读者迫切想要知道的,这股巨大的吸引力牢牢牵着你去寻找你所想知道的一切,最后读完作品才会得到比较圆满的答案。
2、他身上的每一部分都显得老迈,除了那一双眼睛。
那双眼啊,跟海水一样蓝,是愉快的,毫不沮丧的。
赏析:“那双眼啊,跟海水一样蓝,是愉快的,毫不沮丧的。
”这就是老人的青春之貌。
书中虽然没有写出老件轻时的快乐生活,但我们依然可以想象得出,这在描绘老人屋内陈设时已作暗示、3、风在不住地吹,稍微转到东北方去,他知道这就是说风不会减退了。
老头儿朝前面望了一望,但是他看不见帆,看不见船,也看不见船上冒出的烟。
只有飞鱼从船头那边飞出来,向两边仓皇地飞走,还有一簇簇黄色的马尾藻。
他连一只鸟儿也看不见。
赏析:这是一段否定式的景物描写,看似无景,实则有景,老人多么想看到这一切啊,他太孤独了,可他什么也没有看到,因而情中生景。
4、大马林鱼开始快速地围着小渔船游动,将缆绳缠绕到了桅杆上,老人右手高举着钢叉,在它跃出水面的一瞬间,竭尽全力地向它的心脏掷去,一声哀鸣结束了大鱼的生命,它静静地浮在水面上……赏析:我的心也像一块大石头落了地。
我非常钦佩老人那种毫不畏惧、坚持不懈的精神,虽然知道对手实力很强,但他没有丝毫退缩,而是迎难而上。
防水层5大节点做法,给大家看看!!
![防水层5大节点做法,给大家看看!!](https://img.taocdn.com/s3/m/c4be7347bf23482fb4daa58da0116c175f0e1ed2.png)
防水层5大节点做法,给大家看看!!底板设防水层:素土夯实,密实度≥93%;防水层不小于2mm等7项构造做法。
外墙防水做法:当项目地下水位较低,地下室底板防水混凝土厚度大于500mm。
室外顶板防水做法:室外顶板宜优先采用结构起坡。
混凝土结构防水细部构造:墙板转角节点、墙面收口等5大节点做法。
一一般要求及说明1.一般要求防水混凝土结构底板下须做素混凝土垫层,垫层混凝土强度不得小于C15、厚度不小于100mm,当地基土比较软弱时,混凝土垫层厚度不小于 150mm,或者采用下铺 100mm碎石,上做 100mm 厚垫层的做法。
要特别关注地下结构的施工缝、后浇带、穿墙管(盒)等薄弱环节,应重点核查细部构造措施是否严格按防渗漏节点做法施工。
室外墙有线缆穿过或管道为软连接而不能承受地下水压时,须在地下室墙外做线缆/管道井以避免穿墙节点承受水压。
2.结构要求地下结构迎水面(底板、外墙、顶板)必须采用防水混凝土。
防水混凝土结构底板和外墙厚度不应小于250mm,设计裂缝宽度不得大于 0.2mm,施工完成后不得出现贯通裂缝。
3.防水混凝土(1)原材料要求a.防水混凝土应采用硅酸盐水泥或普通硅酸盐水泥。
不得使用过期或受潮结块的水泥,不得将不同品种或不同强度等级的水泥混合使用;b.防水混凝土掺入粉煤灰的级别不得低于二级;c.石子应洁净,最大粒径不大于40mm,泵送时其最大粒径应不大于输送管径的1/4,石子吸水率不大于1.5%,不得使用碱活性骨料。
d.砂应洁净且为中粗砂,不得使用海砂。
(2)材料用量及配比a.胶凝材料总用量不小于320Kg/m3。
在满足混凝土抗渗等级、强度、耐久性等条件下,水泥用量不得小于 280Kg/m3。
b.硅粉用量控制在胶凝材料总量的 3%左右。
c.粉煤灰用量应控制在胶凝材料总量的 20%左右。
d.防水混凝土砂率应控制在 35%~40%区间。
e.防水混凝土灰砂比按 1:1.5~1:2.5 控制,防水混凝土水胶比不得大于 0.5。
北京一楼防水防潮工程施工
![北京一楼防水防潮工程施工](https://img.taocdn.com/s3/m/8fd6de7659fb770bf78a6529647d27284b7337bb.png)
随着北京市住宅工程质量的不断提高,一楼防水防潮工程施工越来越受到关注。
在一楼房屋中,地下室和地下车库等部位容易受到地下水位上升和雨水倒灌的影响,导致房屋内部出现渗漏和潮湿问题。
为了解决这些问题,提高住宅工程的舒适性和耐久性,一楼防水防潮工程施工显得尤为重要。
一、地下室防水防潮工程施工1. 地下室防水设计地下室防水设计应根据环境变化和地下水位上升的影响,合理确定防水等级。
在施工前,应进行勘察说明、设计交底和图纸会审,并保留相关记录。
2. 地下室外墙钢筋设计地下室外墙钢筋设计应细径密排,至少双层双向。
可采取增加钢丝网片等措施,提高保护层抗裂性能。
3. 防水收口节点做法设计图纸应明确地下室外墙防水收口节点做法。
施工单位应在施工方案中明确防水收口施工工艺。
立面防水层收口部位应高于室外地坪高度500mm,收口部位应收于侧墙凹槽内或钉金属压条,并嵌防水密封胶。
4. 电缆管沟防水防潮措施设计图纸应明确地下室电缆管沟从室外进入室内细部构造的防水加强措施及电缆管沟内部连通室内的防水封堵措施,并明确管沟排水措施。
施工单位应结合设计细部节点详图要求,在施工方案中明确具体做法。
二、地下车库防水防潮工程施工1. 防水设计地下车库防水设计应考虑地下水位上升、雨水倒灌等因素,合理确定防水等级。
设计图纸应明确防水层材料、施工工艺和防水层厚度。
2. 防水施工地下车库防水施工应按照设计图纸和施工方案进行。
防水层应平整、密实,无空鼓、开裂等现象。
施工过程中,应严格控制基层处理、防水层铺设、接缝处理等环节质量。
3. 排水系统施工地下车库排水系统应设计合理,确保排水畅通。
排水管道应埋设牢固,接口严密,无渗漏。
排水泵应选型合理,供电可靠,控制系统完善。
三、一楼防水防潮工程施工注意事项1. 施工材料选择选用符合国家标准的防水材料,如防水卷材、防水涂料、止水带等。
材料应具有良好的一致性和可靠性。
2. 施工队伍素质施工队伍应具备相应的专业技术和施工经验。
地下室外墙防水做法
![地下室外墙防水做法](https://img.taocdn.com/s3/m/11c551110812a21614791711cc7931b765ce7b81.png)
适用地下室外墙内侧为室内(如私家住宅、车库、功能房、架空活动区)的外墙防水做法。
地下室外墙必须采用结构自防水混凝土,防水混凝土结构内部设置的各种钢筋或绑扎铁丝不得直接接 地下室外墙防水做法做法说明:
触模板。
地下室外墙用于固定模板的螺栓可采用工具式螺栓或螺栓加堵头,螺栓上应加焊止水环。
拆模后对两端有锥形塑料垫块的,需逐个剔除塑料垫块,将螺杆从孔口的最深处割断或烧断。
所形成的凹槽须采用聚合物水泥砂浆压实抹平。
工艺流程:
地下室外墙缺陷修补—螺杆位置防水加强—防水层—防水保护层—室外回填土
地下室外墙防水做法。
地下室外墙后浇带混凝土导墙(防水节点)施工工法(2)
![地下室外墙后浇带混凝土导墙(防水节点)施工工法(2)](https://img.taocdn.com/s3/m/fa046a7fbf1e650e52ea551810a6f524ccbfcb17.png)
地下室外墙后浇带混凝土导墙(防水节点)施工工法地下室外墙后浇带混凝土导墙(防水节点)施工工法一、前言地下室外墙后浇带混凝土导墙(防水节点)施工工法是针对地下室外墙防水设计需求而设计的一种施工方法。
该工法在施工过程中始终将防水作为重要的考虑因素,并通过合理的工艺和质量控制措施,确保地下室外墙的防水效果达到设计要求。
二、工法特点1. 该工法采用后浇带混凝土导墙的方式,通过在地下室外墙上方设置一层导墙来引导雨水,避免直接渗入地下室。
2. 导墙与地下室墙体之间采用防水材料进行密封,形成防水节点,能够有效防止墙体渗水。
3. 工法简单易行,适应范围广,适用于各类地下室建筑,特别是需要进行防水处理的建筑。
三、适应范围地下室外墙后浇带混凝土导墙适用于各类地下室工程,包括住宅楼、商业综合体、地下停车场等。
无论是新建工程还是改建工程,都可以采用该工法进行地下室外墙的防水处理。
四、工艺原理该工法通过导墙的设置,将地下室外墙上方的雨水引导到更安全的位置,减少雨水直接渗入地下室的可能性。
同时,在导墙与地下室墙体之间采用防水材料进行密封,形成防水节点,有效阻止墙体渗水。
具体的工艺原理如下:1. 准备工作:清理地下室外墙,确保墙体表面干净和平整,准备导墙所需的模板及支撑系统。
2. 分段施工:根据实际情况,将导墙分段施工。
首先,在地下室外墙上方设置导墙模板,并通过支撑系统固定。
然后,浇筑混凝土形成导墙,导墙宽度和高度需按照设计要求确定。
3. 导墙内防水处理:浇筑导墙后,将导墙与地下室墙体之间的空隙进行防水处理。
可以采用防水涂料、防水胶带等材料进行密封,确保防水效果。
4. 后续施工:待导墙施工完成后,根据需要进行后续工程施工。
五、施工工艺1. 准备工作:对地下室外墙进行清理,准备导墙模板和支撑系统。
2. 导墙施工:根据设计要求,设置导墙模板,并通过支撑系统固定。
根据分段施工安排,逐段进行浇筑混凝土。
3. 导墙内防水处理:在导墙完成后,采用防水材料对导墙与地下室墙体之间的空隙进行密封,确保防水效果。
地下室侧墙防水施工方案
![地下室侧墙防水施工方案](https://img.taocdn.com/s3/m/45f39f3f590216fc700abb68a98271fe910eaf29.png)
目录1、编制依据: (1)2、防水方案及施工方法 (1)3、系统防水材料的选择 (1)4、一般细部节点防水做法及详图 (2)5、施工条件 (3)6、地下室外墙防水施工工艺 (4)7、施工注意事项 (5)地下室侧墙防水施工方案1、编制依据:⏹地下工程防水技术规范 GB50108—2001⏹地下防水工程质量验收规范 GB50208—2002⏹弹性体改性沥青防水卷材 GB18242—20002、防水方案及施工方法(SBS 改性沥青卷材防水系统设计建议方案)本推荐方案为地下室防水Ⅱ级设计方案,除结构采用防水混凝土外,防水层采用“雨虹"牌4mm厚SBSⅠ型聚酯胎改性沥青防水卷材,外防外贴法施工(即防水层设置在建筑结构外侧,并且侧墙立面部位防水卷材热熔满粘铺贴在结构侧墙表面).同层卷材之间的长、短边搭接宽度均为100mm,搭接缝采用热熔法焊合。
侧墙部位SBS卷材与基层、卷材与卷材之间均热熔法满粘施工。
3、系统防水材料的选择我们为该工程推荐SBS改性沥青卷材防水系统石油沥青是最先被采用的现代柔性防水材料,至今已经有上百年成功应用历史,世界上有多个著名建筑地下防水采用石油沥青产品使用年限逾百年至今依然运行良好。
SBS改性沥青防水卷材是以SBS改性沥青为防水涂膜层,以聚酯无纺布或玻纤毡为加强胎体,经胎体浸渍、涂布、覆膜隔离保护、辊压等工艺制成的防水卷材,SBS卷材系统在建筑工程防水中具有的优势为:(1)、材料优势:SBS改性沥青防水卷材保持了石油沥青所有的优良工程材料性能:a、憎水性。
石油沥青是憎水性材料,因其憎水从而获得持久防水的性能. 粘附、粘结性能.能够与混凝土、水泥砂浆抹面紧密粘附,这种粘附性能不因浸水而失效,从而形成破损处无渗漏扩散的刚柔结合的防水系统.b、热塑性材料.这是石油沥青的原有性能,卷材通过热熔搭接形成永久可靠的搭接.c、改性优势.石油沥青经过SBS高聚物改性后,在保留石油沥青优良性能基础上获得了部分橡胶材料的延弹性。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
地下室外墙防水层墙面收口节点做法
(1)做法说明:
当地下室板顶高于室外地坪 1 米以上时,可按本做法在外墙结构处留槽,将防水层在槽内收口。
(2)工艺流程:
防水层——防水保护层。
(3)节点图:
地下室外墙防水墙面收口节点做法
(4)构造做法:
①防水层
在主体结构施工时,在高于室外地坪500mm 外墙处留20mm 深、50mm 宽凹槽,将外墙防水层在槽内收口固定,同时用沥青油膏将凹槽封闭。
当外墙装饰面较厚可以掩盖防水收口压条时,也可以用压条将防水层直接固定在外墙上。
②防水保护层
外墙的室外地坪以下部分施工聚苯板保护层,以上部分可以根据外墙装饰面层施工防水保护层。
③质量控制点:
a.防水附加层和防水层范围、厚度
b.防水层槽内收口牢靠
c.防水保护层
5.穿地下室外墙管道/线缆防水构造做法
(1)固定式穿墙管道防水构造
①做法说明:
结构变形或管道伸缩量较小时,穿墙管可采用主管直接埋入混凝土内的固定埋管防水做法。
主管须加焊止水环。
穿墙管应在浇筑墙体混凝土时预埋在墙体混凝土内,止水环须放在墙的中间。
穿墙管与内墙角、凹凸部位的距离应大于250mm。
相邻穿墙管间的间距应大于300 mm。
②工艺流程:
穿墙管安装固定——浇筑混凝土——拆模及基层清理——打密封胶——防水附加层——防水层及保护——内饰面。
③节点图:
固定式穿墙管防水构造
④穿墙管安装固定
穿墙管两端出墙长度根据管道安装方式确定,在穿墙管中部双面
焊2mm 厚100mm 宽止水环。
在模板上准确确定预留穿墙管位置并在模板上开洞,外墙合模前将穿墙管插入模板孔洞中并固定牢固,合模后密封穿墙管与模板间的缝隙。
⑤浇筑混凝土
浇筑混凝土时穿墙管道位置混凝土要加强振捣,确保混凝土密实。
⑥拆模及基层清理
拆除墙体模板时应注意不要损坏穿墙管,拆模后将墙体表面清理干净。
⑦打密封胶
在墙体混凝土养护结束后,在穿墙管周边与墙相交处打密封胶。
⑧防水附加层
在迎水面一侧,沿穿墙管周边施工防水附加层。
防水材料及做法同防水层。
防水附加层沿穿墙管及外墙周边宽度均为250mm。
⑨防水层及保护
防水附加层验收合格后,在迎水面施工不小于2mm 厚聚氨酯防水涂膜,或不小于4mm厚卷材防水。
卷材防水层在穿墙管收口处打密封胶。
防水层外做防水保护层。
⑩内饰面
墙外侧防水层等施工完成后施工内饰面。
⑪安装管道
管道安装时间可在防水/饰面施工前也可在其后,应根据施工方便而定。
但是,无论两者谁先谁后都不得给上道工序造成破坏或对下道工序造成妨碍。
⑫质量控制点:
a.钢管与止水环双面满焊
b.穿墙管定位安装
c.防水附加层范围、厚度控制
d.防水层施工
e.设备安装与防水/饰面施工顺序
(2)套管式穿墙管道/线缆防水构造
①做法说明:
当管道/线缆伸缩较大,管道/线缆有更换要求时,应采用套管式防水构造,套管应加焊止水环。
本做法为管道/线缆与结构的柔性连接,套管与管道/线缆之间不能承受水压力,所以必须在本节点的外部做积水井而使节点不承受水压。
靠室内套管一端可与外墙平齐,浇筑混凝土时该端口预留套管要用胶布等密封好,避免堵塞孔洞。
靠室外套管应突出外墙不少于150mm,在外墙模板上准确确定预留穿墙管位置并在模板上开洞,外墙合模前将穿墙套管插入模板孔洞中并固定牢固,合模后密封穿墙管与模板间的缝隙。
套管与管道之间的缝隙应用柔性材料密实填充,且端面应光滑,管道接口不得设在套管内。
当管道位置较低,地下水位较高时,应在套管周设置紧固装置,确保套管与管道之间的缝隙填料持续密实且不产生位移。
②工艺流程:
止水套管预埋——套管清理——安装管道/线缆——内侧堵塞——外侧堵塞——打密封胶——防水附加层——防水层。
③节点图:
穿外墙套管防水构造
④构造做法:
a.止水套管预埋
止水环与套管必须满焊。
浇筑混凝土前将套管内表面清理干净并将孔口临时封闭。
按要求定位并安装牢固。
b.套管清理
在安装管道/线缆前须先清除套管内的杂物、铁锈,并在管壁刷防锈漆,等防锈漆干透之后安装管道/线缆。
c.安装管道/线缆
管道接口不得设在套管内。
调整管道坡度及支吊架,固定好管道/线缆后方可进行管道/线缆与套管间隙的封堵。
d.内侧堵塞
先从内侧用沥青油麻丝填充至套管的中间部位,并填充密实。
e.外侧堵塞
从外侧填堵沥青油麻丝。
f.打胶
打室内套管与管道密封胶,在室内采取措施顶实密封材料后打室外套管与管道间隙密封胶。
g.防水附加层及防水层
在迎水面一侧,沿套管周边施工防水附加层。
防水附加层沿套管及套管外墙周边各不小于150mm。
防水附加层经验收合格后与外墙一起施工防水层。
h.质量控制点
止水套管安装;
管道/线缆安装;
油麻、沥青油膏堵塞密实;
防水附加层及防水层范围、厚度控制。
(6)一次性止水螺杆节点处理
①做法说明:
地下室外墙用于固定模板的螺杆必须采用一次性止水对拉螺杆。
一次性止水对拉螺杆可采用工具式螺杆或螺杆加锥形塑料垫块方式使螺杆端头留出凹槽。
螺杆中部需加焊 2 厚70×70mm 止水片。
当一次性穿墙螺杆两端采用锥形塑料垫块时,养护结束后需在墙体内外逐个剔除塑料垫块,然后将螺杆从孔口的最深处割断。
在施工防水层前,应逐个将螺杆位置处的凹槽用1:2 聚合物水泥砂浆压实抹平。
②工艺流程:
剔除塑料垫块——割除螺杆——浇水湿润——内外侧封堵——防水附加层——防水层及保护——内饰面。
③节点图:
地下室外墙止水螺杆节点做法
④构造做法:
a.剔除塑料垫块
逐个剔除内外侧塑料垫块。
b.割除多余螺杆
将螺杆从凹槽的最深处割断。
c.浇水湿润
清理孔内杂物,周边浇水湿润。
d.内外侧封堵
用聚合物水泥砂浆封堵内外侧螺杆孔凹槽并压实抹光。
e.防水附加层
待聚合物水泥砂浆干燥后(约24小时),在墙体迎水面一侧,施工螺杆位置防水附加层,附加层范围100×100mm。
防水材料及做法同防水层。
f.防水层及保护:防水附加层验收合格后,在迎水面施工不小于2mm 厚聚氨酯防水涂膜,或不小于4mm厚卷材防水。
防水层外做防水保护层。
g.内饰面:墙外侧防水层等施工完成后施工内饰面。
h.质量控制点:一次性止水对拉螺杆及止水片;对拉螺杆切割深度;凹槽湿润;聚合物水泥砂浆抹平压光;防水附加层范围及厚度;防水层及防水保护层。
