工字钢悬挑脚手架施工方案(附计算书)
1.编制依据
《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130)
《建筑施工安全检查标准》(JGJ59)
《建筑施工高处作业安全技术》(JGJ80)
《钢结构设计规范》(GB50017)
《施工手册》(第五版)
施工图纸
2.工程概况
本工程为剪力墙结构,总建筑面积33085m2,混凝土墙体厚度200mm,地上分三个户型,共六个单元,首层即为标准层,层高2.8米。
此脚手架只做地上结构施工时的操作架和安全防护使用,不作为任何材料的堆放架,且不做装修使用。
3.脚手架布置原则
以结构外边线+0.35m作为外墙脚手架内排立柱的位置。
本工程所设计的地上结构外脚手架与地下结构脚手架为两个独
立的系统,地下部分脚手架升至二层,从三层开始搭设双排悬挑脚手架。
3.1脚手架的搭设
三层至十七层搭设双排悬挑脚手架,脚手架通过三层悬挑出
的?16工字钢梁;此脚手架只用作围护,不做材料堆放、不做装修。
南侧阳台部位搭设悬挑单排脚手架。待地下肥槽回填完毕后,搭设双排落地脚手架。
4.脚手架所用材料
4.1钢管
脚手架钢管采用外径48mm,壁厚3.5mm的焊接钢管,钢管的检查必须符合下列规定:
新钢管:具有产品质量合格证和质量检验报告;钢管表面平直光滑,没有裂缝、结疤、分层、错位、硬弯、毛刺、压痕和深的划道;钢管外径、壁厚、端面等的偏差,符合《建筑施工扣件式钢管脚手架安全技术规范》的规定:外径-0.5mm、壁厚-0.5mm、钢管两端面切斜偏差1.7mm;钢管必须涂有防锈漆。
旧钢管:钢管表面锈蚀深度≤0.5mm;钢管弯曲变形符合《建筑施工扣件式钢管脚手架安全技术规范》表8.1.5的规定:各种杆件钢管的端部弯曲L≤1.5m,△≤5mm。
立杆钢管弯曲,当3m<L≤4m,△≤12mm;当4m<L≤6.5m,△≤20mm
平杆、斜杆的钢管弯曲L≤6.5m,△≤30mm。
扣件采用可锻铸铁制作的扣件,在螺栓拧紧扭力矩达65N·m时,不会发生破坏。旧扣件使用前进行质量检查,有裂缝、变形的严禁使用,出现滑丝的螺栓必须更换。
4.2扣件
十字扣、一字扣、回转扣符合规范要求,与钢管管径相匹配。使用机械性能不低于KT-33-8的可锻铸铁,附件材料符合Q235钢的规定,螺纹符合《普通螺纹》的规定。
4.3脚手板
木脚手板使用厚度50mm标准的杉木或松木板,板宽200-300mm,两端使用10-14号镀锌钢丝捆紧。禁止使用有扭纹、破裂的木板。
4.4安全网
必须是经国家指定监督检验部门监定许可生产的厂家产品。
安全网:水平网为大眼锦纶网。
立网:为密目网。
5.脚手架设计
5.1悬挑脚手架
5.1.1双排悬挑脚手架

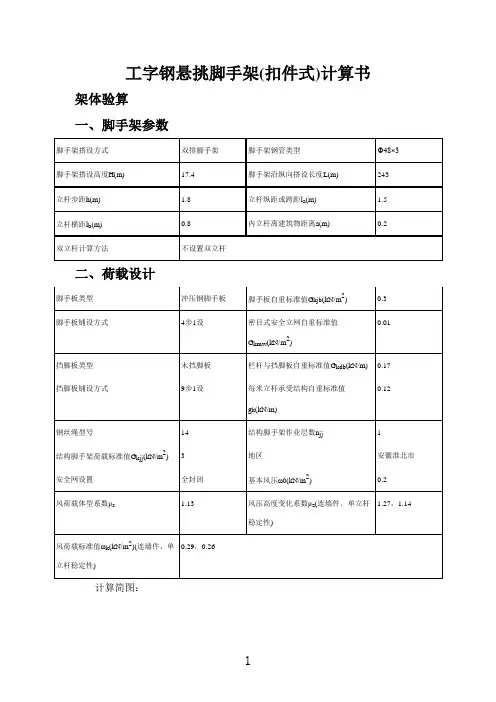

悬挑脚手架底部选用16号工字钢作为悬挑梁,间距为1.5m,长
度3.5m-4m,用Ф16的钢筋制作卡环将其预埋在楼面现浇顶板内,前一个地锚设置在距墙0.5m处,后一个设置在距墙2m处。挑梁与钢丝绳(采用6*19、φ15.5)组成承力架。然后在承力架上向上搭设双
排单立杆脚手架。以上各层设置悬挑杆,在窗口位置设置拉结与结构拉结牢固,每隔三层设置钢丝绳卸荷,拉结点设在大模板最上一排的
螺栓孔上。
其他楼层板在设计位置预埋地锚,固定悬挑杆的地锚为Φ12圆钢,用扣件加横杆固定。
