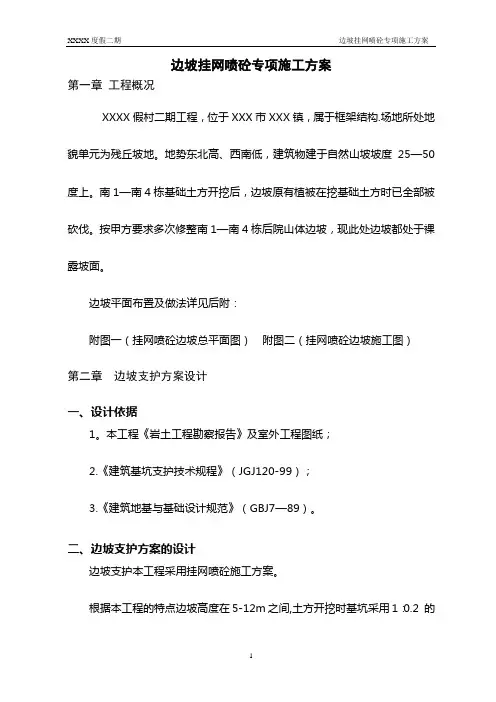

边坡挂网喷浆专项施工

方案

-CAL-FENGHAI-(2020YEAR-YICAI)_JINGBIAN

**************工程

基坑边坡挂网喷砼

方案

编制人:

审核人:

审批人:

目录

一、工程概况 ....................................................... 错误!未定义书签。

二、编制依据 ....................................................... 错误!未定义书签。

三、边坡支护方案设计........................................ 错误!未定义书签。

四、施工监测 ....................................................... 错误!未定义书签。

五、应急措施 ....................................................... 错误!未定义书签。

六、安全及文明施工措施.................................... 错误!未定义书签。

一、工程概况

拟建项目位于***************。该项目总用地面积平方米,总建筑面积102900平方米,地下建筑面积17900平方米,地上建筑面积85000平方米。总体高度约50~60米,一层整体地下车库,开挖深度约5米。

二、编制依据

1、现场和周边环境的实地踏勘情况及地质勘探报告

2、《锚杆喷射砼支护技术规范》(GB50086-2001)

3、《土层锚杆设计与施工规范》(CECS22:90)

4、南京市有关建筑工程管理、市政管理、环境保护等法规及规定。

5、我单位有关质量管理、安全管理、文明施工管理规定。

三、边坡支护方案设计

(一)设计依据

1.本工程《岩土工程勘察报告》及室外工程图纸;

2.《建筑基坑支护技术规程》(JGJ120-99);

3.《建筑地基与基础设计规范》(GB50007-2002);

4.《南京地区建筑地基基础设计规范》(DBJ32/J12-2005);

(二)边坡支护方案的设计及施工

基坑边坡采用土钉墙挂网喷浆及放坡挂网喷浆支护,各段参数详见以下各表:

2、GHIJK段:

4、其余各段采用直接放坡挂网喷浆施工

(三)边坡施工工艺与方法

1、土钉墙施工与土方开挖工艺关系

基坑土方分层分段开挖,挖好一层(段)就做一层(段)土钉墙围护,上层土钉墙完成前不得进行下层土方开挖。尽量减少基坑原土壁裸露的时间。基坑原土壁裸露有可能出现以下三种情况:

(1)人工修坡后边坡稳定

(2)人工修坡后边坡基本稳定,局部有坍塌现象

(3)土方开挖产生坍塌

若出现土方坍塌,立即停止开挖,小面各坍塌采用人工修补,若大面积坍塌则立即采取用挖土机复回土,待设计、业主、监理、施工单位制定出可行方案后再继续开挖。

土钉墙是段流水作业,每个作业施工延段长20米左右,依次呈梯形推进。

2、土钉墙及放坡挂网喷浆施工方法

土钉墙网喷及放坡网喷支护要与基坑开挖紧密配合,各道工序实行平行作业,依次有序地进行。

放坡挂网喷浆支护施工顺序:放线→修坡→挂钢筋网→喷射混凝土。

土钉墙挂网喷浆支护施工顺序:放线→修坡→放线→凿孔→安装土钉→注浆→挂钢筋网→焊加强筋→喷射混凝土。

1、放坡:开挖前先测量放线将边坡边线用灰线进行标定,确定位置。采用机械配合人工先对边坡按设计坡度进行处理,挖除多余土方,坡面进行平整,清除表面块石等尖锐物。开挖过程中随时对坡面进行检查,确保坡面位置准确,表面平整。

2、凿土钉孔:采用钻机成孔,按设计的孔位布置进行测量画线,标出准确的孔位,然后按设计要求的孔长、孔的俯角和孔径进行凿孔,严格注意质量,逐孔进行验收记录,不合格者为废孔,必须重打。

土钉孔呈梅花型布置,俯角可根据实际情况进行调整。

3、土钉安装:按照设计规定的锚杆的长度、直径,加工合格的锚杆,为使土钉处于孔的中心位置,宜每隔~2m焊接一个居中支架,将土钉体安放在孔内。

4、注浆:将符合孔深要求的注浆塑料管插入孔内,距孔底约~处,然后向孔内注入水灰比为~纯水泥浆,注浆压力不低于,以确保锚杆与孔壁之间注满水泥浆。注浆应由里向外逐步回撤注浆,待孔口稍有溢流现象,即可堵口封死。

5、挂网:在修好的边坡坡面上,按各坡面设计要求,铺上一层φ@250×250钢筋网,钢筋网片可用焊接或绑扎而成,钢筋网铺设时每边的搭接长度不应小于一个网格边长或200㎜,(上下坡钢筋的绑扎≥300㎜),挂网时确保有保护层(2cm-3cm厚)。

6、锚钉端部焊接:等锚杆注浆、绑扎网片施工完成后,用圆钢将锚杆头部连接起来,焊在杆体上,各焊接点必须牢固。

7、喷混凝土:在上述工序完成后,即可喷射混凝土。混凝土强度为C20细石混凝土(商品),厚度为80mm。喷射顺序是由上而下,喷头与受喷面距离控制在1m左右,喷射方向垂直于受喷面。在钢筋部位,应先喷填钢筋和锚钉后方,然后再喷射其前方,以免其后出空隙;喷射面宜二次喷射,第一次喷射厚度在50mm左右,在第一次砼层初凝前进行二次喷射;在继续下层喷射作业时,清除施工缝接合面上浮浆层和松散碎石,并喷水使之湿润。

8、坑内设置排水沟,以排除坑内积水。

9、支护主要机械设备

10、防排水措施

1、先检查边坡的稳定性,特别注意边坡防排水措施;土方边坡修整完成后,横向每隔4m、竖向每隔设置一个泄水孔,填土与粉质粘土交界处增设一排泄水孔,间距。泄水孔用Ф50PVC塑料管制成,长度500,打入边坡土内300,露出土外200;基坑边坡导水孔大样如图:

防排水措施图:

(四)土钉墙及放坡施工的质量保证措施

(1)认真进行图纸学习和层层技术交底工作

(2)加强职工的质量意识,认真执行专检、自检、工序交接制度,确保每道工序的施工质量

(3)基坑局部有渗漏水时,随时采用压密注浆止水措施,确保基坑及周边建筑物安全(4)加强基坑监测,发现异常及时上报监理、业主,以便采取快速有效的补救措施(5)认真做好原材检验,严格控制喷射砼、水泥浆的配合比和水灰比

四、施工监测

为确保施工安全和基坑开挖的顺序进行,从围护工程开始施工至地下室底板完工,应进行全过程的施工监测,以便及时掌握施工全过程围护结构、周围土体的受力与变形情况,及时掌握基坑开挖对周围环境、尤其对建筑物、道路的影响程度,以便
