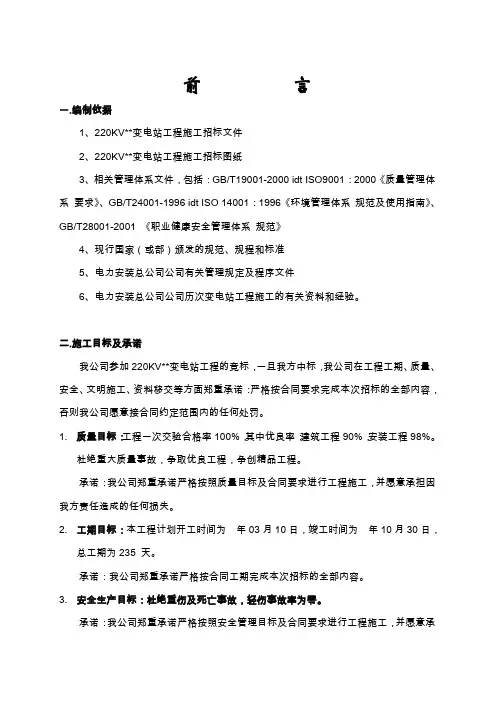

前言一.编制依据1、220KV**变电站工程施工招标文件2、220KV**变电站工程施工招标图纸3、相关管理体系文件,包括:GB/T19001-2000 idt ISO9001:2000《质量管理体系要求》、GB/T24001-1996 idt ISO 14001:1996《环境管理体系规范及使用指南》、GB/T28001-2001 《职业健康安全管理体系规范》4、现行国家(或部)颁发的规范、规程和标准5、电力安装总公司公司有关管理规定及程序文件6、电力安装总公司公司历次变电站工程施工的有关资料和经验。
二.施工目标及承诺我公司参加220KV**变电站工程的竞标,一旦我方中标,我公司在工程工期、质量、安全、文明施工、资料移交等方面郑重承诺:严格按合同要求完成本次招标的全部内容,否则我公司愿意接合同约定范围内的任何处罚。
1.质量目标:工程一次交验合格率100%,其中优良率:建筑工程90%,安装工程98%。
杜绝重大质量事故,争取优良工程,争创精品工程。
承诺:我公司郑重承诺严格按照质量目标及合同要求进行工程施工,并愿意承担因我方责任造成的任何损失。
2.工期目标:本工程计划开工时间为年03月10日,竣工时间为年10月30日,总工期为235 天。
承诺:我公司郑重承诺严格按合同工期完成本次招标的全部内容。
3.安全生产目标:杜绝重伤及死亡事故,轻伤事故率为零。
承诺:我公司郑重承诺严格按照安全管理目标及合同要求进行工程施工,并愿意承担因我方责任造成的任何损失。
4.文明施工目标:严格按照有关施工现场文明施工管理规定进行施工,创建文明施工现场工地。
承诺:我公司郑重承诺严格按照文明施工目标及合同要求进行工程施工,并愿意承担因我方责任造成的任何损失。
5.环境保护目标:施工活动中涉及到的环境因素的,控制符合国家制订的有关环境保护的法规、政策和合同文件的要求。
承诺:我公司郑重承诺严格按照环境保护目标及合同要求进行工程施工,并愿意承担因我方责任造成的任何损失。
220kV变电站施工组织设计
220kV变电站施工组织设计1. 引言本文档旨在为220kV变电站施工组织设计提供指导和参考。
施工组织设计是变电站建设过程中的关键环节,通过科学合理的安排和组合施工资源,确保施工过程高效、安全、质量可控。
2. 施工组织设计原则- 安全第一:保证施工作业过程中的安全,确保人员、设备和环境的安全;- 高效可控:合理安排施工进度和作业流程,确保施工效率和质量;- 经济合理:通过优化资源配置和作业方式,降低成本并提高效益;- 环保可持续:合理利用资源,减少对环境的影响,提倡绿色施工。
3. 施工组织设计内容3.1 施工进度计划根据项目需求和工期要求,编制详细的施工进度计划,明确各施工阶段的工作内容、时间节点和关键任务,合理安排工期。
3.2 施工队伍组织根据施工作业的特点和要求,合理组织和调配施工队伍,包括人员构成、职责分工、协同配合等,确保施工过程顺利进行。
3.3 施工资源配置根据施工工序和作业需要,合理配置施工资源,包括人力、机械设备、材料等,确保所需资源的充足和合理利用。
3.4 施工安全措施制定全面有效的施工安全管理制度和措施,包括安全生产责任制、安全教育培训、防护设施设置等,确保施工作业过程中的安全。
3.5 质量控制措施建立健全的施工质量管理体系,包括施工工艺控制、质量检查和验收、质量记录管理等,确保施工质量符合规范要求。
4. 结论施工组织设计是220kV变电站建设过程中不可或缺的重要环节,通过科学合理的组织和安排,可以提高施工效率和质量,降低施工风险和成本。
本文档提供了基本的施工组织设计内容,可作为参考和指导,帮助实现项目顺利进行。
220kV变电站新建工程施工组织设计
220kV变电站新建工程施工组织设计目录第一章工程概况及特点 (1)1.1工程简述 (1)1.2工程性质及特点 (1)1.3工程规模 (2)1.4工期要求 (3)1.5布置形式 (3)1.6工程涉及的主要单位 (3)1.7施工依据 (3)第二章施工现场组织机构 (9)2.1 施工现场组织机构 (9)2.2 施工现场组织原则 (9)2.3 项目管理机构人员及部门职责 (10)第三章施工现场平面布置 (17)3.1 施工现场总体平面布置 (17)3.2施工现场临时用电、临时用水总体布置 (19)3.3施工现场消防总体布置 (21)第四章施工方案 (22)4.1 施工技术和资料准备 (22)4.2 材料准备 (22)4.3 施工机具准备 (24)4.4 施工力量配置 (29)4.5 施工工序总体安排 (31)4.6主要工序和特殊工序的施工方法 (31)4.7工程成本的控制措施 (77)第五章工期及施工进度计划 (80)5.1 工期规划 (80)5.2 施工进度计划网络图 (81)5.3 工程综合进度保证措施 (81)5.4 主要施工设备及材料供应计划 (82)5.5 设计图纸交付计划 (83)第六章质量管理目标、质量保证体系及技术组织措施 (86)6.1 质量目标、管理组织机构及职责 (86)6.2 质量管理措施 (90)6.3 质量体系及管理方针 (109)6.4 质量管理及检验的标准 (109)6.5 质量保证技术措施 (113)第七章安全管理 (116)7.1安全目标承诺 (116)7.2 安全管理组织机构 (116)7.3 安全管理主要职责 (117)7.4 安全管理制度及方法 (121)7.5 安全组织技术措施 (126)7.6 重要施工方案及特殊施工工序的安全过程控制 (140)第八章环境保护及安全文明施工 (143)8.1 文明施工和环境保护目标 (143)8.2 环境因素分析及控制措施 (143)8.3 加强施工管理、严格保护环境 (149)8.4 安全文明施工目标、组织机构 (153)8.5 安全文明施工实施方案 (154)8.6文明施工考核、管理方法 (156)第九章计划、统计和信息管理 (164)9.1计划、统计报表的编制与递交 (164)9.2 信息管理 (165)附图1施工总平面图 (167)附图2施工进度 (168)第一章工程概况及特点1.1工程简述xxx变电站新建工程位于xxx经济开发区滨海新材料园区。
220KV变电站供配电工程施工组织设计方案
220KV变电站供配电工程施工组织设计方案1. 前言本文档旨在为220KV变电站供配电工程的施工组织设计方案提供参考和指导。
2. 工程概述本工程项目为新建220KV变电站供配电工程,主要包括变电站厂房建设、设备安装、电缆敷设、通信及控制系统建设等。
3. 施工组织设计3.1 组织架构本工程项目设总承包单位、电力工程监理单位、施工单位,建立工程项目经理办公室及项目现场管理机构。
施工单位按照工程施工管理制度进行日常管理,主要职责为质量控制、进度管理、安全管理和工程财务管理等。
3.2 施工流程本工程项目施工流程包括:- 资料准备:施工单位根据工程计划和设计文件编制施工方案、质量控制手册、安全控制手册、进度计划等施工管理文件。
- 现场准备:施工单位完成项目工程管理机构建设、场地平整、安全防护措施落实等现场准备工作。
- 厂房建设:根据设计文件要求完成厂房建设,包括预制构件的安装、砌体结构的施工、屋面及外墙的建设等。
- 装备安装:根据设计文件要求安装变压器、开关设备及其它设备。
- 电缆敷设:敷设220KV、110KV、35KV、10KV电缆线路。
- 通信及控制系统建设:根据设计要求建设通信和控制系统。
- 联合调试:根据设备安装、线路铺设及控制系统建设的进度先后完成联合调试,确保各设备互相配合,工作正常。
- 投运:按照规程实施电力设备的投运工作,完成试运行、可靠性试验、验收等。
4. 安全管理施工单位应建立健全安全管理体系,制定安全管理制度和方案,明确施工人员安全责任制,加强现场安全检查和监督,严格落实现场施工安全措施。
5. 质量管理施工单位应严格按照施工方案和《电力工程施工及验收质量管理规定》要求,组织实施质量控制和质量保证措施,确保工程质量符合规定标准。
6. 进度管理施工单位应按照工程进度计划,明确施工目标和各项工作任务,科学分配工程量、合理安排工期,做好施工进度控制和调度工作,确保工期安全顺利。
7. 财务管理施工单位应做好工程财务管理工作,制定合理的施工费用估算,加强工程造价和资金管理,确保施工资金使用合理、经济。
220千伏xx输变电工程施工(A标段)施工组织设计
220千伏坦界输变电工程(A标段)施工组织设计批准审核编写中国能源建设集团广东火电工程有限公司2015.1目录一、施工组织设计纲要 0(一)编制依据 0(二)工程概况及特点 (1)2。
1工程概况 (1)2。
2工程特点 (3)(三)施工现场总平面布置图 (7)3。
1施工现场总平面布置图 (7)3。
2施工现场总平面布置说明 (7)(四)施工方案 (10)4.1施工准备 (10)4.2施工工序总体安排: (17)4.3主要工序和特殊工序的施工方法 (18)4。
4施工效率估计,潜在问题分析: (97)4。
5工程成本的控制措施 (97)4.6控制成本,提高效益的措施 (100)(五)工期及施工进度计划 (981)5.1工期规划及要求 (101)5。
2施工进度计划网络图 (981)5.3施工资源计划 (981)5。
4施工进度计划分析 (1015)5.6施工进度满足《基建工程项目进度管理规定》的相关要求 (1036)(六)、质量目标、质量管理体系及技术措施 (108)6。
1质量目标 (1058)6。
2质量管理组织机构及主要职责 (1058)6。
3质量管理的措施 (1071)6.4质量管理及检验的标准 (1103)6。
5质量保证技术措施 (1125)6.6创国家优质工程专项措施 (1171)6.7执行强制性条文的方案及措施 (1204)6.8深化WHS、施工作业指导书的现场应用 (1215)6。
9基建项目缺陷管理 ....................... 错误!未定义书签。
7 (七)安全目标、安全保证体系及技术组织措施 (1239)7。
1安健环管理目标 (1230)7。
2安全管理组织机构及主要职责 (1240)7。
3安全管理制度及办法 (1272)7.4安全组织技术措施 (1306)7。
5重要施工方案和特殊施工工序的安全过程控制 (1317)7。
6管理规定的指引或动作 (1350)7。
7持续推进基建安风体系认证工作 (1395)7。
220kV变电站施工组织设计.doc
(此文档为Word格式,下载后可以任意编辑修改!)(文件存案编号:)施工组织规划工程称号:编制单位:编制人:审核人:批准人:编制日期:年月日1一、工程概略及特色1.1 工程概略1.1.1 工程简述220 千伏变电站工程是省广电集团有限公司出资建造的项目,是 220 千伏电网的重要组成部分。
本站的建成,将极大地缓解市供电严重的局势,改进供电质量。
工程称号: 220 千伏变电站工程项目法人:省广电集团有限公司建造单位:电力工业局规划单位:电力规划院监理单位:电力工程监理有限公司本工程配电设备悉数选用户内安置型式。
变电站由一座归纳配电楼组成,10kV 配电设备及主变安置在一楼; 220 千伏 GIS、110 千伏GIS 等电器设备均安置在楼上, 220 千伏从楼顶引进至 220 千伏 GIS,110 千伏出线及10 千伏出线由电缆从电缆沟引出。
1.1.2 工程规划序号名称本期规划前景规划1 220 千伏主变压器2*180MVA 3*240MVA2 220 千伏出线回路数2 回3 回3 110 千伏出线回路数7 回12 回4 10 千伏出线回路数20 回20 回2220 千伏输变电工程施工组织规划5 野外电缆管廊 456 米 456 米1.1.3 工程承揽规模本工程土建工程包含主操控归纳楼、主变压器根底及防火墙、电缆沟及站外电缆管廊、站区内沟道、井池、站区上下水道、站区内其它建构筑物。
电气工程包含主变体系、 10 千伏屋内配电设备、 110 千伏配电设备、 220 千伏配电设备、操控及维护体系、站用电体系的安装及调试、全站电缆敷设。
1.1.4 交通状况站址坐落市区黄沙大路。
变电站地址区域交通便当,路面平坦,路途宽广,首要电气设备可由火车运至南站后转大型平板车进入站内。
1.2 工程特色1.2.1 规划特色主变、220 千伏GIS、110 千伏GIS、10 千伏馈线柜等电气设备均在同一座归纳数内。
电缆管廊选用内径 3 米的环形钢筋混凝土结构的管,进行不开挖的顶管。
220千伏开关站电气安装施工组织设计
220千伏开关站电气安装施工组织设计电气安装施工组织设计是指在220千伏开关站电气设备安装施工工程中,根据施工项目的特点、任务和要求,制定合理的组织形式和施工计划,明确施工任务、责任和工作流程,保障施工进度和质量,提高施工效率和安全性。
下面是一个关于220千伏开关站电气安装施工组织设计的例子,供参考:一、工程概况本工程是地220千伏开关站电气设备安装施工工程,总占地面积1000平方米,总投资500万元。
施工工期为60天。
施工范围包括主变压器、高压开关柜、电缆布线及接地装置等。
二、组织机构(一)项目经理:负责全面组织、协调和管理施工过程中的各项工作。
(三)施工队长:负责施工队伍的管理和现场施工的组织。
(四)安全员:负责施工现场的安全管理和事故预防。
(五)质检员:负责对施工现场的质量进行检查和把关。
三、施工方案(一)工程准备1.安排施工队伍:根据工程规模和工期,安排具有相关经验和技能的电气施工人员。
2.勘察分析:对工程现场进行勘察分析,了解地质、气候等情况,制定相应的施工方案。
3.材料采购:根据工程需要,提前采购所需的电气设备和材料,做好储备工作。
(二)电缆布线施工1.确定电缆布线方案:根据设计要求和施工条件,确定电缆布线的路线和方式。
2.做好施工准备:清理施工现场、测量标线、预埋电缆管道等准备工作。
3.敷设电缆:按照布线方案,逐段敷设电缆,并严密检查接头和绝缘层。
4.进行试运行:待电缆敷设完毕后,对电缆进行试运行和质量检验。
(三)设备安装1.高压开关柜安装:按照设计要求,进行高压开关柜的安装和调试,确保正常运行。
2.主变压器安装:按照设计要求,进行主变压器的吊装、安装和接线等工作。
3.低压设备安装:按照设计要求,进行低压设备的安装和调试,确保正常运行。
(四)接地装置安装1.确定接地方案:根据设计要求和土壤情况,制定合理的接地方案。
2.进行接地装置的安装:布设接地线,并将接地装置与设备进行连接。
3.进行接地测试:对接地装置进行测试,确保接地电阻符合要求。
施工组织设计范本-某220kv送变电所工程施工组织设计
220KV送变电所工程施工组织设计4.4.1编制依据(1)《220KV XX变电所工程招标文件》、《220KV XX变电所工程初步设计说明书》、《220KV XX变电所初步设设计修改》、《220KV XX变电所设计说明书》。
(2)设备文件及设计图纸。
(3)XX变电站现场勘察情况报告。
(4)有关分部工程的协议、合同、文件。
(5)与土建、电气安装有关的技术规范及国家标准。
(6)公司《质量手册》、公司质量体系程序及公司《土建施工过程作业指导书》和《电气施工过程作业指导书》。
(7)原电力部《电力建设安全工作规程》。
(8)本工程设备材料清册。
(9)已审批的《220KV XX变电所工程初步设计审定概算书》。
(10)XX变电站施工队伍情况、装备水平、公司的施工组织意向。
(11)原电力部1997年《电力建设工程预算定额1996年北京地区价目表(建筑、热力、电气)》。
(12)建设单位对本工程的特殊要求、质量目标、工期目标。
4.4.2工程概况及特点4.4.2.1工程概况4.4.2.1.1工程概况简述4.4.2.2工程特点4.4.3施工现场组织机构4.4.3.1施工现场组织机构关系图本工程实得项目管理,成立项目经理负责制的“220KV XX变电站工程项目部”,充分发挥项目组织和项目管理的优势,代表公司对本工程实行全面管理。
我公司组建项目经理部的原则是“人必胜任、做必精品”,选派年富力强、经验丰富、认真负责的同志担任项目经理,作为公司法人代表在本工程的全权委托代理人,代表公司履行合同,负责工程的全面管理;选派项目副经理一名,协助项目经理抓好施工工作;项目经理部下设工程部、安质部、供应部、计经部和综合部五个部门,主要人员由公司对口部室选派,服从项目经理的领导,各司其责;施工班组在克定骨干的基础上优胜劣汰,随时调整施工力量。
施工现场组织机构关系如图4-4-3-1-1所示。
见下页4.4.3.2项目施工管理人员(部门)主要职责4.4.3.2.1项目经理(1)全面负责工程合同的履行职责。
变电站施工220kV变施工组织设计
目录第一章工程概况及特点 (2)第二章施工现场组织机构 (3)第三章施工现场平面布置 (6)第四章施工方案 (7)第五章工期及施工进度计划 (32)第六章质量目标、质量保证体系及技术组织措施 (35)第七章安全目标、安全保证体系及技术组织措施 (51)第八章工程达标投产保证措施 (62)第九章工程档案管理 (66)第十章环境保护及文明施工 (67)第十一章计划、统计及信息管理 (70)XXX220kV变电站施工组织设计XXX送变电有限责任公司编制依据1、XXX220kV变电站设计文件;2、国家及部颁与本工程有关的各种有效版本的技术规范、规程及其它相关的要求文件;3、国家电力公司颁发《电力施工质量检验技术评定标准》;4、《火电施工质量检验及评定标准》;5、《110-220kV电力工程启动及竣工验收规程》;6、《220kV变电站钢管架构施工及规范》;7、《电力建设工程施工技术管理》;8、《电力建设施工管理制度》;9、《电力建设安全工作规程》;10、《电力建设文明施工规定及考核办法》;11、我公司220kV变电站的施工经验;12、《电力工程达标投产考核评定标准》;13、《电力建设文明施工规定及考核办法》;14、《变电站土建及安装工程作业指导书》1第一章工程概况及特点1.1工程概况1.1.1工程简述工程名称:XXX220kV变电站工程项目法人:XXX供电局施工单位:XXX送变电有限责任公司设计单位:XXX电力勘测设计院监理单位:XXX康远工程建设监理有限公司质量监督单位:XXX电力质检中心站计划开工日期:2008年7月10日计划竣工日期:2008年12月31日承包方式:固定合同单价变电站围墙内占地面积3.48hm2;所区主建筑面积584.35m2。
XXXXXX变建成后可优化XXX地区220kV电网结构,满足金桥电厂的接入和鼓楼变电站的供电要求,并将满足XXXXXX地区的负荷发展需要,解决地区新增负荷的供电问题,提高地区电网供电可靠性,进而促进地区经济发展。
220kV变电站施工组织设计
220千伏输变电工程施工组织设计一、工程概况及特点1.1工程概况1.1.1工程简述220千伏变电站工程是省广电集团有限公司投资建设的项目,是220千伏电网的重要组成部分。
本站的建成,将极大地缓解市供电紧张的局面,改善供电质量。
●工程名称:220千伏变电站工程●项目法人:省广电集团有限公司●建设单位:电力工业局●设计单位:电力设计院●监理单位:电力工程监理有限公司本工程配电装置全部采用户内布置型式。
变电站由一座综合配电楼组成,10kV配电装置及主变布置在一楼;220千伏GIS、110千伏GIS等电器设备均布置在楼上,220千伏从楼顶引入至220千伏GIS,110千伏出线及10千伏出线由电缆从电缆沟引出。
1.1.2工程规模1.1.3工程承包范围本工程土建工程包括主控制综合楼、主变压器基础及防火墙、电缆沟及站外电缆管廊、站区内沟道、井池、站区上下水道、站区内其它建构筑物。
电气工程包括主变系统、10千伏屋内配电装置、110千伏配电装置、220千伏配电装置、控制及保护系统、站用电系统的安装及调试、全站电缆敷设。
1.1.4交通情况站址位于市区黄沙大道。
变电站所在地区交通便利,路面平整,道路宽阔,主要电气设备可由火车运至南站后转大型平板车进入站内。
1.2工程特点1.2.1设计特点主变、220千伏GIS、110千伏GIS、10千伏馈线柜等电气设备均在同一座综合数内。
电缆管廊采用内径3米的环形钢筋混凝土结构的管,进行不开挖的顶管。
1.2.2工程特点1.电气设备均采用户内式布置。
采用分层分布式综合自动化系统。
2.220千伏采用架空进线、110千伏和10千伏均采用电缆出线。
3.电缆管廊工程采用非明挖的顶管施工。
4.本工程建设周期短、设备自动化程度高,对施工安装质量、进度的保证提出了较高要求二、施工现场组织机构2.1组织管理机构为确保优质,高速,安全,文明地完成220KV 变电站工程的施工任务,公司将成立施工领导小组领导项目经理部对本项目实施全过程的组织、管理和协调。
220kv变电站工程投标施工组织设计
(此文档为word格式,下载后您可任意编辑修改!)施工组织设计目录施工组织设计编制总说明 (1)施工组织设计编制依据 (4)第一章工程概况及特点 (6)1.1 工程概况 (6)1.2 工程特点 (7)1.2.1 主要设计概况 (7)1.2.2 施工现场条件 (8)1.2.3 本公司的优势条件 (9)1.2.4 本项目实施的主要特点 (9)第二章施工现场组织机构 (11)2.1 施工组织机构 (11)2.2 工程主要负责人简介 (15)第三章施工总平面布置图 (16)3.1 施工现场平面布置原则 (16)3.2 工地临时设施布置 (16)3.3 全场供水、供电及排水管线布置 (17)3.4 施工总平面布置图 (17)3.5 施工现场临时给排水消防平面布置示意图 (17)3.6 施工现场临时供电线路平面布置示意图 (17)第四章主要分部项工程施工方案 (18)4.1 施工准备 (18)4.1.1 技术准备 (18)4.1.2 施工现场准备工作 (19)4.1.3 周边协调准备工作 (19)4.1.4 施工物资及施工机械设备准备 (19)4.1.4.1 施工物资准备 (19)4.1.4.2 施工机具准备 (20)4.1.4.3 主要机械设备投入计划 (20)4.1.4.4 周转材料投入计划 (22)4.1.5 施工人员准备 (23)4.1.5.1 施工人员准备总体要求 (23)4.1.5.2 拟投入劳动力动态分布表 (25)4.1.5.3 拟投入劳动力动态分布图 (26)4.1.5.4 劳动力配备保障措施 (27)4.2 施工工序总体安排 (28)4.2.1 施工部署总原则 (28)4.2.2 施工工序总体安排与施工流程 (28)4.3 工程实施难点、重点概述及对策 (29)4.3.1 工程实施难点、重点概述 (29)4.3.2 工程实施难点、重点对策 (30)4.3.2.1 建筑物或构筑物结构清水砼质量控制 (30)4.3.2.1.1 清水砼的质量控制目标与过程质量控制要求 (30)4.3.2.1.2 砼原料质量控制 (31)4.3.2.1.3 清水砼施工用材料要求 (32)4.3.2.1.4 模板支撑施工 (33)4.3.2.1.5 钢筋绑扎的施工 (37)4.3.2.1.6 砼浇筑施工 (38)4.3.2.1.7 砼的养护与成品保护 (39)4.3.2.1.8 模板的拆除与周转 (40)4.3.2.1.9 清水砼表面缺陷的处理 (40)4.3.3.2 交叉作业原则 (41)4.3.3.3 成品保护措施 (43)4.3.3.4 地基处理与回填质量控制对策 (44)4.3.3.5 道路及场地地坪砼质量控制 (45)4.3.3.6 较深基础的降排水措施 (45)4.4 主要工序和特殊工序的施工方法 (46)4.4.1 工程施工测量 (46)4.4.1.1 本工程配备的主要测量仪器 (46)4.4.1.2 平面测量控制网 (47)4.4.1.3 高程测量 (47)4.4.1.4 沉降观测 (48)7.1.5保证测量精度的技术措施 (48)4.4.2 基础工程施工方法及技术措施 (49)4.4.2.1 桩基施工施工要点 (49)4.4.2.2 土方开挖 (50)4.4.2.3 基底不良土质的处理 (51)4.4.2.4 独立柱基或构筑物基础 (51)4.4.2.5 基础钢筋工程 (51)4.4.2.6 基坑回填 (52)4.4.2.7 基础施工时预埋件的施工 (52)4.4.3 墙体砌筑工程 (53)4.4.4 模板工程 (56)4.4.4.1模板的设计与模板配置 (56)4.4.4.2模板工程准备工作 (57)4.4.4.3柱模支设 (58)4.4.4.4梁模板 (58)4.4.4.5楼板模板 (59)4.4.4.6模板拆除 (59)4.4.4.7质量要求 (60)4.4.5 钢筋工程 (61)4.4.6 混凝土工程 (65)4.4.6.1 砼施工概述 (65)4.4.6.2 砼表面及施工缝的处理 (65)4.4.6.3 砼施工对模板及钢筋的保护 (66)4.4.6.4 砼的养护 (66)4.4.7 脚手架工程 (67)4.4.8 装修工程施工方法及技术措施 (67)4.4.8.1 装修工程施工顺序及注意事项 (67)4.4.8.2 装修主要分项工程施工方法 (68)4.4.8.2.1 内墙粉刷工程 (68)4.4.8.2.2 涂料施工 (69)4.4.8.2.3 外墙粉刷工程的注意事项 (69)4.4.8.2.4 粉刷涂料饰面天棚的施工要点 (70)4.4.8.2.5 局部饰面砖的施工要点 (71)4.4.9 塑钢门窗安装工程 (73)4.4.10 屋面工程施工方法要点 (74)4.4.10.1 屋面防水施工注意事项 (74)4.4.10.2 保温层施工 (74)4.4.10.3 水泥砂浆找平层施工 (75)4.4.10.4 刚性层施工 (75)4.4.10.5 防水卷材层施工 (76)4.4.10.6 屋面细部防水处理 (77)4.4.10.7 坡屋面施工要点 (78)4.4.11 道路及室外场地工程 (79)4.4.11.1 道路基层的处理 (79)4.4.11.2 碎石基层施工要点 ................................. 错误!未定义书签。
220kV变电站施工组织设计
220kV变电站施工组织设计
一、前言
本文档为220kV变电站施工组织设计文档。
旨在确保施工过程有序、高效、安全,最大程度地保护工人安全,同时保障工期。
二、施工组织目标
本次施工组织的主要目标包括:
1. 合理规划施工周期,保证工期目标的完成;
2. 保证工程质量,达到安全生产标准;
3. 确保施工现场安全,筑牢安全生产基础;
4. 节约成本,提高经济效益。
三、施工组织方案
1. 分工明确——明确项目部门、施工队伍和员工岗位职责,协调各方,确保施工有序进行。
2. 安全措施——在施工前做好安全检查,制定施工安全措施,
防范各类安全事故。
3. 进度计划——按照施工进度计划,规划好每个施工阶段,保
证工期目标的完成。
4. 质量监控——加强质量监督,在施工过程中实行严格的质量
检查,确保工程质量符合标准。
5. 成本控制——在节约成本的前提下,合理采购设备和原材料,保证施工质量。
四、总结
本文档的施工组织方案,旨在保证工程质量、工期目标、安全
生产和经济效益,在施工过程中确保施工有序、高效进行。
同时,
也要注意不断完善施工措施,优化施工方案,不断提高施工效率和
工程质量。
某新建220KV变电站项目工程施工组织设计
某新建220KV变电站项目工程施工组织设计一、项目概况新建220KV变电站项目是一项重要的能源项目,旨在提供稳定可靠的电力供应。
该项目位于城市的郊区,总投资约为X亿元。
变电站的主要工作是将来自电力发电厂的高压输电电能转换为适用于城市居民和工业用户的低压电能。
该变电站将采用现代化的技术和设备,具备较高的容量和可靠性。
二、施工组织设计目标1.完成工程的质量要求,确保变电站的稳定运行;2.保证工程进度,按计划完成施工任务;3.确保安全施工,规避潜在的安全风险;4.合理调配人力、物资和设备资源,提高施工效率。
三、施工组织设计原则1.安全第一:确保施工过程中的安全,遵循相关安全规范和程序;2.质量为本:保证工程施工的质量,符合相关质量标准;3.环保节能:采取环保节能措施,减少对环境的影响;4.效益最大化:合理利用资源,降低成本,提高效率。
四、施工组织设计内容1.施工筹备阶段:(1)制定详细施工计划,包括工程分期、工期安排、资源调配等;(2)选派合适的施工人员和技术团队,提供必要的培训;(3)采购施工所需的材料和设备;(4)组织各项准备工作,包括场地平整、临时供电搭建、施工道路开辟等。
2.施工过程:(1)严格遵守相关法律法规和安全操作规程,保证施工安全;(2)按照施工计划,有序推进各项施工工作,确保工期进度;(3)严格执行施工质量标准,进行质量把关和验收;(4)合理组织施工人员的工作,确保施工效率。
3.施工完工:(1)根据施工进度,及时组织相关单位进行施工质量验收;(2)清理施工现场,恢复原貌;(3)完成工程竣工验收手续,办理相关资料和证件。
五、施工组织设计措施1.安全措施:(1)建立健全安全管理制度,包括安全责任制、安全生产教育培训等;(2)配备足够的防护设施和安全装置,提供员工个人防护用品;(3)定期开展安全检查和隐患排查,及时整改;(4)组织各类安全培训和演练,提高施工人员的安全意识。
2.质量措施:(1)制定详细的施工工艺和质量管理方案,明确各项施工标准和要求;(2)强化施工质量监督,及时发现和纠正施工中的质量问题;(3)开展质量抽查和验收,确保施工质量符合要求;(4)建立质量档案,记录施工过程中的各项关键节点,为后续运维提供参考依据。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
1.工程概况及特点1.1工程概况1.1.1工程简介220kV朗川(大兴)变电站为一所新建变电站,站址位于合肥市大兴镇内,规划的大众路和郎川路交叉口西南侧,由原合肥市大兴镇窑厂及一片空地组成。
进站道路与乡村公路连通。
工程设计规模为本期2⨯180MVA,终期为3⨯180MVA。
本变电站是安徽省电网规划中合肥地区220kV网架中的重要一环。
该工程的建成,将大大提高合肥地区电网供电能力的可靠性和电压质量,对合肥地区的经济发展,尤其是对合肥东南部的建设起到非常重要的促进及保障作用。
220kV朗川(大兴)变电站工程由安徽省电力公司投资,合肥供电公司建设,安徽省电力设计院设计,安徽电力工程监理有限公司监理,安徽送变电工程公司承建。
本工程于2010年10月16日开工,造价人才网计划于2011年6月30日具备送电条件。
1.1.2建设规模及工程施工范围本工程站址总用地面积为1.0538hm2,站区围墙内用地面积为0.9924hm2,总建筑面积825.2m2;主要建筑物有生产综合室、35kV开关室;主要构筑物有220kV户外配电装置区基础、110kV户外配电装置区基础、主变场区基础、电缆沟、电容器基础、独立避雷针基础等;站区性建筑有场区土方平整、围墙及大门、站内外道路、事故油池、巡视小道、检修地坪及广场、监理工程师论坛站区内外给排水系统、防雷接地系统。
主要技术经济指标见下表:1.1.3地貌、地质220kV朗川(大兴)变电站地处南淝河支流二十埠河的一级阶地上,微地貌形态为岗地及岗间冲沟。
站址位于大兴窑厂内(已拆除),地形略有起伏,总体趋势北高南低;原始地面高程在13.1~14.8m之间(吴淞高程系)。
站址西侧约30m为二十埠河主河道,河道宽约20m。
根据地质勘测报告知,站址区表部不均匀分布有人工堆积土外,其原始沉积地层地表为第四系全新统和上更新统粉质粘土及粘土。
站区地质结构为:①层杂填土(Q4ml):主要分布在窑厂范围,以矿渣、砖块和粘性土为主,混少量碎石及建筑垃圾,结构密实,黑色、灰黑色。
层厚0.3~1.3m。
②层粉质粘土(Q4al):灰黄、灰褐色,可塑偏软~可塑,湿,含铁锰氧化物,夹灰白色粘土条纹,上部含植物根系,等级中~重,切面稍有光滑、韧性高、干强度高、无摇振反应。
站址区内均有分布,层厚0.9~3.2m。
③层粘土(Q3al):灰黄、褐黄、棕黄色,可塑偏硬~硬塑,稍湿,含铁锰氧化物,夹灰白色高岭土,局部高岭土富集,切面光滑、韧性高、干强度高、无摇振反应。
站址区均有分布,根据本次静探所揭露的层厚为4.5~6.3m。
④层粘土(Q3al):灰黄、棕黄色,硬塑,稍湿,含铁锰氧化物、少量铁锰结核和高岭土条纹,上部含少量钙质结核(砂姜),切面光滑、韧性高、干强度高、无摇振反应。
区域内第四系土上更新统地层分布有序,未受构造扰动,断裂构造晚更新世以来未发现活动的迹象,历史地震活动强度不高,现处在地壳相对稳定阶段,场地稳定性较好,适宜工程建设。
1.1.4 地下水条件根据勘测报告,站区地下水以第四系孔隙潜水和少量上层滞水。
潜水具微承压性,地下水位变化主要受大气降水、地面蒸发及地表迳流控制,水位波动较大,枯水季节地下水水位埋深3.0米多;勘探期间地下水位埋深1.5~2.0m。
本区地下水补给水源及含水层性质分析,初步判断地下水对混凝土结构无腐蚀性,对钢结构有弱腐蚀性,施工过程中做好钢结构的防腐蚀措施。
本站区按打井取水设计,也即现场施工用水取水点,站区排水采用自然排水排入附近的二十埠河。
1.1.5交通运输情况站区进站道路长7.5米,准备与现有站外混凝土道路相连,待大众建成后,进站道路接至大众路。
现有站外东侧混凝土道路作为施工的主要通道,距主路合马路约1km。
经现场察看,和马路与站外混凝土道路之间有座桥梁(距和马路约100m处),现比较陈旧,且较狭窄,旁边一新桥梁正在施工,待该座新桥施工完毕后通车后,站内所用变压器才能得以运输至站内。
1.1.6施工环境由于目前水电情况尚未解决,该项目处于前期施工准备阶段,大量施工机具材料及人员尚未进场,朗川(大兴)变项目部应加强同建设单位和地方政府部门的联系,理顺关系,严肃施工纪律。
另拟征用变电站南侧的一片空地作为施工加工场地,在施工过程中可能扰民,项目部应做好防噪音措施。
总之项目部在地方政府和建设及监理单位的支持配合下,保证工程的顺利进行。
1.1.7编制依据①《安徽电力基本建设输变电工程220kV朗川(大兴)变电站新建工程施工合同》;② 220kV朗川(大兴)变电站工程施工图纸;水文地质报告等设计文件;③本工程质量检验涉及的国家法律、标准、规程、规范 (详见6.4质量验评审核大纲);④本工程安全文明施工执行的国家标准、规程及上级有关部门发布的文件;⑤《电力建设工程施工技术管理导则》;⑥建设单位编写的《220kV朗川(大兴)输变电工程建设管理纲要》;⑦监理单位编写的《220kV朗川(大兴)变电站工程监理规划大纲》;⑧安徽送变电工程公司相关企业标准、程序文件、管理办法;⑨我公司以往施工的220kV变电站土建工程成熟的施工方案、经验和工程总结。
1.2工程特点1.2.1设计特点由于本变电站站址地势比较低,图纸设计场平较高,所以填土方量较多,工作量大;全站布置紧凑合理,生产综合室一层位于站区东侧,35kV开关室一层位于站区北侧靠中,220kV GIS 配电装置区居南侧,110kV GIS配电装置区靠西侧,3台主变位于站区中部偏南,电容器基础布置在站区北侧35kV开关室后面。
220kV及110kV户外配电装置区设备基础均采用GIS设备基础形式,主变基础、电容器基础及独立避雷针等基础仍采用普通混凝土设备基础。
1.2.2工程特点本工程为国家电网公司发布《国家电网公司送变电工程施工安全设施标准化规定》后,我公司承担建设的又一个220kV新建变电站工程,故工程质量除要求满足国家施工验收规范,达到质量评级的优良级标准及达标投产的要求外,还要争创“省电力公司安全文明施工示范工地”及国网公司优质工程,并赶超既有的优良施工技术质量水平。
安全文明施工更要在良好基础上再上一个新的台阶,在电力市场竞争日益激烈的新形式下牢牢树立安徽送变电工程公司的“新、强、优”形象,在施工的同时全面贯彻公司技术、质量、安全综合管理体系的要求。
2. 施工现场组织机构2.1组织机构2.2人员岗位职责(1)项目经理:全面负责本工程的施工组织、安全、质量、工期、物资、设备、民事、计划、财务、消防、文明施工等管理工作;负责工程施工现场安全健康和环境保护工作的组织、指挥、协调、实施工作;组织编制本工程安全健康与环境保护措施,经批准后组织实施;负责施工现场的应急响应的统一和指挥;负责组织对重要施工项目开工前的安全文明施工条件进行检查、落实,对重要的施工项目,应在现场监督施工;审批重要危害源清单并将本工程的职业安全健康危害源和重要危害源清单及评价记录通过分公司安全科报公司安全检察部;完成施工任务和经济指标,并做好各方面的协调工作;负责落实《项目部安全质量管理目标责任书》的目标;组织学习各项方针政策、法令、法规和公司、分公司的各项规章制度;执行公司的各种体系文件。
(2)技术员:负责施工图审核,整理并负责设计变更/修改通知单的实施,现场技术交底,负责标准、规程、规范和企业技术措施的选用,以及施工过程的控制和监督,编写有关补充的施工措施,解决施工过程中的具体技术问题,就施工技术方面问题与公司和外部进行联系,办理工程变更签证。
组织实施技术新项目,解决施工中重大技术问题。
负责组织有关人员对辩识的危害因素进行风险评价,审核重要危害源清单,编制管理计划,对安全员新辩识的危害因素编写相应的风险控制措施报项目经理。
(3)安全员:负责本工程的安全管理和施工现场安全监督检查工作,协助领导定期召开安全例会,做好安全教育,开展安全活动并监督文明施工,建立健全安全台帐记录,负责对危害因素、环境因素的识别、辩识和风险评价。
贯彻并执行本项目部的《项目部安全质量管理目标责任书》的具体要求。
(4)质检员:负责检查指导和监督执行施工过程中质量保证和质量检验工作;负责施工过程质量监控,对原材料进行检验、把关,做好各种施工记录和资料的收集整理和审核工作,并对班组进行的工程自检(一级验收)进行指导监督;负责工程项目的二级验收并办理有关签字手续;贯彻并执行本项目部的《项目部安全质量管理目标责任书》的具体要求。
(分公司质检科收到项目部的申请后及时组织三级验收,并办理相关三级验收手续。
)(5)施工员:参加所有的技术交底,组织工人进行安全操作规程及环保法规的学习,负责施工技术的落实工作,就施工中发现的问题及时向技术部门反映,协助质检员进行质量监督、检查工作,对所施工工程的安全、环保工作负直接责任,对安全员以及技术人员提出的安全环境隐患负责进行消除。
(6)材料员:负责材料、半成品的采购、供应、保管与发放工作,并做好相应的管理台帐;负责物资采购、供应方面的问题与外部联络并办理签证;负责工程施工设备、机具管理、维护,并做好管理台帐。
2.3工程主要负责人简介项目经理简介:3.施工现场总平面布置3.1三通一平3.1.1 施工水源施工用水由建设单位在现场设计指定处打井提供水源,我方铺设管道至办公区、混凝土搅拌站、生产综合室、开关室和配电装置区等处。
搅拌站处设临时蓄水池。
具体位置见《施工平面布置图》。
3.1.2 施工电源本工程施工用电在施工现场西北位置设置所用变压器;现场施工用电均从该变压器低压柜引出电源接至施工总配电箱(总配电房设置于现场西南角位置处,加工区值班室的后面),电源箱内设4路漏电断路器,并加装电度表计量);在110GIS区、220GIS区、钢筋/木料加工区/现场搅拌站、生产综合室及办公生活区域共设置5台分配电箱,作为第二级配电(箱内设4路空气开关);在搅拌机、木工圆盘锯、钢筋弯曲机/钢筋调直机、电焊机等用电设备处设置固定开关箱和专用开关箱,作为三级配电和末级保护开关箱(箱内设4路漏电保护器);在施工现场、施工区域、露天临时用电等处配置移动式开关箱,作为三级配电和末级保护开关箱(箱内设4路漏电保护器及单相、三相插座)。
施工变压器至总配电箱,总配电箱至分配电箱所使用的电缆,全部为埋地敷设:铺砂后盖砖,然后覆土,并做明显标志,三相五线制,具体布置见《施工平面布置图》和《220kV朗川(大兴)变电站工程安全文明施工实施细则》的具体布置及要求。
施工用电做到三级配电、两级保护。
所有配电箱内部均装绝缘胶板,电气开关装在绝缘胶板上,电线接头线径≥6mm2时,要用铜鼻子连接,并用液压钳夹紧;具体详见《施工现场临时用电组织设计》。
3.1.3 施工道路本站址位于合肥市瑶海区大兴镇伏龙社区内,施工临时道路可以使用临边的村村通水泥道路,交通相对而言还算方便;站区表层土体为淤泥,湿润松散,进站道路处于填方区需人工回填土,松散湿润,为非承载力层,施工时须整体挖至老土持力层后方可施工上部路层结构,路基处理总体工作量较大,根据图纸要求回填深度超过1m深时采用2:8灰土回填,其他区域采用素土夯填,并分层碾压夯实的做法形成永临结合的路基结构,以满足施工全过程的工期及道路硬化等方面的要求。
