盾构隧道工程事故案例分析1(推荐文档)
盾构隧道工程事故案例分析和风险控制
(6)中间风井施工效果
中间风井分为五个 隔舱,四个隔舱填水增 加自重,抵抗沉井阻力。 气压舱内有遥控挖 机,挖土后,通过气压 维持开挖面稳定,同时 进行上部结构施工。在 浇注底板时仍维持 0.25MPa 的气压,直至 底板养护结束。
挡墙
水仓
出土 遥控挖臂挖土, 气压维持土体稳定。
盾构进洞加固方案确定
1.3、青岛地铁路面施工发生塌陷
2011 .7.17早晨,青岛京口路和重庆中路交口处,地面出 现了大面积的塌陷。事发后,周边各种机械设备在紧张作 业,施工人员也在快速向塌陷坑内填水泥沙石。周边路段 已经被围挡或警戒线封闭,警车、消防车在现场待命。地 铁指挥部、地铁公司领导在现场指挥抢险。
1.4、天津地铁2号线隧道淹水事故
事故原因分析:盾构加固区不密实,未能 有效止水,导致开仓后高水压引起泥砂冲 人土仓,把作业工人埋葬。
1.2、杭州地铁4号线施工致富春路塌陷
2014年04月24日下午1点,富春路与市民街交叉口路面发 生塌陷。原因为盾构施工造成水土流失。面积30平方米。 在盾构隧道掘进前会对土层进行冰冻。塌陷是因为盾构进 洞时产生的热量将冰冻的土层部分融化,水土流失导致。
中间 风井
(2)风井地质情况
①1杂填土 ①3冲填土
②3灰色粘 质粉土
该风井进出 洞全断面均在砂 质粉土内,⑦层 灰绿色砂质粉土 中的承压水与⑤2 层中的微承压水 有水力联系。
④灰色淤 泥质粘土
⑤2灰色砂 质粉土
⑤3灰色 粉质粘土
(3)盾构施工情况
工程采用两台盾构机同向推进施工,先后进 入中间风井,再出洞向浦江耀华站推进。
施工中遇到上软下硬和孤石 侵入隧道等地质突变,导致 刀盘面板被磨穿;滚刀严重 的弦磨和损坏;所有切刀刮 刀损坏。

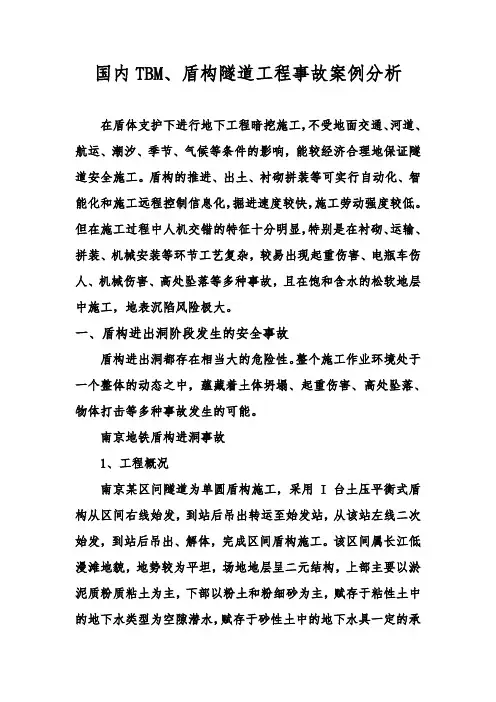

国内盾构隧道工程事故案例分析
国内TBM、盾构隧道工程事故案例分析在盾体支护下进行地下工程暗挖施工,不受地面交通、河道、航运、潮汐、季节、气候等条件的影响,能较经济合理地保证隧道安全施工。
盾构的推进、出土、衬砌拼装等可实行自动化、智能化和施工远程控制信息化,掘进速度较快,施工劳动强度较低。
但在施工过程中人机交错的特征十分明显,特别是在衬砌、运输、拼装、机械安装等环节工艺复杂,较易出现起重伤害、电瓶车伤人、机械伤害、高处坠落等多种事故,且在饱和含水的松软地层中施工,地表沉陷风险极大。
一、盾构进出洞阶段发生的安全事故盾构进出洞都存在相当大的危险性。
整个施工作业环境处于一个整体的动态之中,蕴藏着土体坍塌、起重伤害、高处坠落、物体打击等多种事故发生的可能。
南京地铁盾构进洞事故1、工程概况南京某区问隧道为单圆盾构施工,采用I 台土压平衡式盾构从区间右线始发,到站后吊出转运至始发站,从该站左线二次始发,到站后吊出、解体,完成区间盾构施工。
该区间属长江低漫滩地貌,地势较为平坦,场地地层呈二元结构,上部主要以淤泥质粉质粘土为主,下部以粉土和粉细砂为主,赋存于粘性土中的地下水类型为空隙潜水,赋存于砂性土中的地下水具一定的承压性,深部承压含水层中的地下水与长江及外秦淮河有一定的水力联系。
到达端盾构穿越地层主要为中密、局部稍密粉土,上部局部为流塑状淤泥质粉质粘土,端头井6m采用高压旋喷桩配合三轴搅拌桩加固土体。
2、事故经过在盾构进洞即将到站时,盾构刀盘顶上地连墙外侧,人工开始破除钢筋,操作人员转动刀盘,方便割除钢筋,下部保护层破碎,刀盘下部突然出现较大的漏水漏砂点,并且迅速发展、扩大,瞬时涌水涌砂量约为260m3/h,十分钟后盾尾急剧沉降,隧道内同部管片角部及螺栓部位产生裂缝,洞内作业人员迅速调集方木及木楔,对车架与管片紧邻部位进行加固,控制管片进一步变形。
仅不到一小时,到达段地表产生陷坑,随之继续沉陷。
所幸无人员伤亡,抢险小组决定采取封堵洞门方案。
盾构施工事故
2008
5
本文介绍了事故发生区段的地层特性及断面形式,说明了事故发生前的一些前兆,如盾构始发井事故、K型地下墙断面事故、M2和M3型地下墙断面事故,最后说明了事故发生的过程和阻险措施
现代隧道技术
2009
肖晓春,袁金荣基本的说明,指出了事故发生时盾构掘进机的一些参数设定值,并对事故原因进行了分析,认为有以下三方面的原因:(1)水文地质情况与勘查面有出入,砂层明显浸入隧道(2)停机时间长,渣土因泡沫降解失去止水性,水压力失衡(3)土体扰动较大,松弛导致土体应力释放
西部探矿工程
土压平衡盾构在富水饱和粉细砂层中掘进事故实测分析
上海市轨道交通四号线事故防汛抢险工程简介
4
杭州市地铁一号线湘湖站工段
该工段施工工地发生地面塌陷事故,造成长约100m,宽约50m的正在施工区域塌陷,施工现场西侧路基下陷达6m左右,将施工挡土墙全部推垮,自来水管、排污管断裂,大量污水涌出,同时东侧河水及淤泥向施工塌陷地点溃泻,导致施工塌陷区域逐渐被泥水淹没。事故造成此处行驶的11辆汽车下陷沉落,施工人员7人死亡、14人下落不明
新闻报道
5
新加坡地铁环线C824标段
2004年4月20日,新加坡地铁环线C824标段的一段明挖区段隧道,在挖至第10道支撑的时候,长约100m区段的维护体系完全崩溃,造成4人死亡,紧邻基坑的Nicoll快速道也相应塌陷中断,相关的城市生命线等严重受损。
新加坡地铁环线C824标段失事原因分析(一)——工程总体情况及事故发生过程

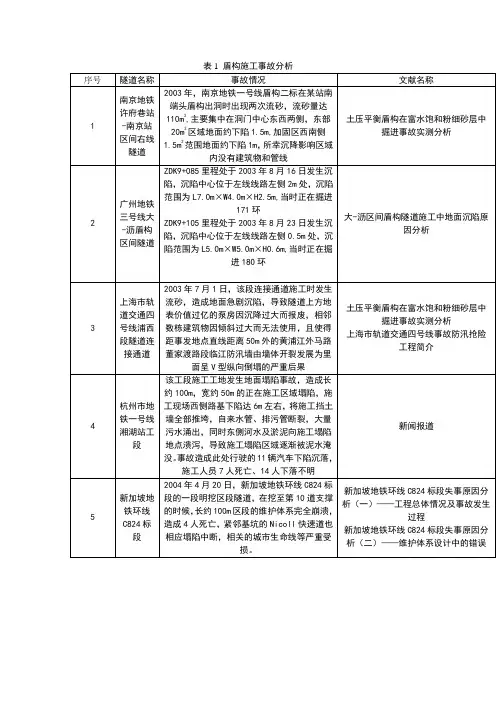

表1盾构施工事故分析
序号
隧道名称
事故情况
文献名称
1
南京地铁许府巷站-南京站区间右线隧道
2003年,南京地铁一号线盾构二标在某站南端头盾构出洞时出现两次流砂,流砂量达110m3,主要集中在洞门中心东西两侧,东部20m2区域地面约下陷1.5m,加固区西南侧1.5m2范围地面约下陷1m,所幸沉降影响区域内没有建筑物和管线
盾构法施工典型事故案例
案例3:上海轨道交通4号线越江隧道坍塌事故
案例3:上海轨道交通4号线越江隧道坍塌事故
事故原因 (1)在冻结条件不太充分情况下进行开挖: 要求冻结时间50天,实际43天;6月24日回路温差大于要求 (2)施工单位对于险情征兆没有采取有效措施: 压力水流出;土温上升;水压力达到承压水压力没有紧急止水措施,没向隧道公司 和监理公司汇报
案例1:10号线二期六~莲区间下穿京西机务段
2011年8月27日风险事件情况:2011年8月27日12点58分,丰台工务段北京
地铁10号线下穿工程现场监护职工发现北京机务段机车出库线与入库线间 出现塌方。塌方处位于北京机务段641#道岔至北京西站1252#道岔(出库线)
和北京机务段601#道岔至北京西站1256#道岔(入库线)两线间,塌方上口
DF110161)并马上通知了现场指挥部调度、丰台工务段调度和线桥车间, 于13点05分办理了封线。丰台工务段及施工单位及时赶到塌方地点组织
抢修处理。抢修后,北京机务段出库线14点开通线路,限速5km/h;北
京机务段入库14点13分开通,限速5km/h。过车观察后,机车出库线、 入库线14点37分恢复正常速度。
¢105 0污水 管
约15m
塌陷位置
盾构
¢220 0雨水 管
人行 天桥 盾构 风 道
案例3:14号线东~将区间将台站始发端洞门土体塌方
6.22 接收端现场施工情况
6.22 始发端塌方情况
6.23 接收端现场施工情况
6.23 始发端施工情况
案例3:14号线东~将区间将台站始发端洞门土体塌方
6.24下午 风道内情况
案例3:14号线东~将区间将台站始发端洞门土体塌方
路面铺设钢板情况
国内盾构隧道工程事故案例分析
国内TBM、盾构隧道工程事故案例分析在盾体支护下进行地下工程暗挖施工,不受地面交通、河道、航运、潮汐、季节、气候等条件的影响,能较经济合理地保证隧道安全施工。
盾构的推进、出土、衬砌拼装等可实行自动化、智能化和施工远程控制信息化,掘进速度较快,施工劳动强度较低。
但在施工过程中人机交错的特征十分明显,特别是在衬砌、运输、拼装、机械安装等环节工艺复杂,较易出现起重伤害、电瓶车伤人、机械伤害、高处坠落等多种事故,且在饱和含水的松软地层中施工,地表沉陷风险极大。
一、盾构进出洞阶段发生的安全事故盾构进出洞都存在相当大的危险性。
整个施工作业环境处于一个整体的动态之中,蕴藏着土体坍塌、起重伤害、高处坠落、物体打击等多种事故发生的可能。
南京地铁盾构进洞事故1、工程概况南京某区问隧道为单圆盾构施工,采用I 台土压平衡式盾构从区间右线始发,到站后吊出转运至始发站,从该站左线二次始发,到站后吊出、解体,完成区间盾构施工。
该区间属长江低漫滩地貌,地势较为平坦,场地地层呈二元结构,上部主要以淤泥质粉质粘土为主,下部以粉土和粉细砂为主,赋存于粘性土中的地下水类型为空隙潜水,赋存于砂性土中的地下水具一定的承压性,深部承压含水层中的地下水与长江及外秦淮河有一定的水力联系。
到达端盾构穿越地层主要为中密、局部稍密粉土,上部局部为流塑状淤泥质粉质粘土,端头井6m采用高压旋喷桩配合三轴搅拌桩加固土体。
2、事故经过在盾构进洞即将到站时,盾构刀盘顶上地连墙外侧,人工开始破除钢筋,操作人员转动刀盘,方便割除钢筋,下部保护层破碎,刀盘下部突然出现较大的漏水漏砂点,并且迅速发展、扩大,瞬时涌水涌砂量约为260m3/h,十分钟后盾尾急剧沉降,隧道内同部管片角部及螺栓部位产生裂缝,洞内作业人员迅速调集方木及木楔,对车架与管片紧邻部位进行加固,控制管片进一步变形。
仅不到一小时,到达段地表产生陷坑,随之继续沉陷。
所幸无人员伤亡,抢险小组决定采取封堵洞门方案。
近年来盾构工程典型事故案例分析
近年来盾构工程典型事故案例分析1城市轨道交通坍塌及沉降事故1.1.佛山市轨道交通2号线一期工程透水坍塌(1)事故概况2018年2月7日,由某单位施工的佛山市轨道交通2号线一期工程盾构区间右线工地突发透水,引发隧道及路面坍塌,造成11人死亡、1人失踪、8人受伤,直接经济损失约5323.8万元。
图1-1地面塌陷区航拍照片(2)原因分析事故主要原因是盾尾密封承压性能下降遭遇特殊地质环境等因素叠加,引发隧道透水坍塌。
①事故发生段存在深厚富水粉砂层且临近强透水的中粗砂层,地下水具有承压性,盾构机穿越该地段时发生透水涌砂涌泥坍塌的风险高。
a.事故段隧道底部埋深约30.5米,地层由上至下分别为人工填土、淤泥质粉土、淤泥质土、淤泥质粉土、粉砂、中砂、圆砾以及强风化泥质砂岩。
大部分土体松散、承载力低、自稳性差、易塌陷,其中粉砂层属于液化土,隧道位于淤泥质土和砂层,总体上工程地质条件很差。
b.隧道穿越的砂层分布连续、范围广、埋深大、透水性强、水量丰富,且上部淤泥质土形成了相对隔水层,下部砂层地下水具有承压性,水文地质条件差。
c.事发时盾构机刚好位于粉砂和中砂交界部位,盾构机中下部为粉砂层,中砂及其下的圆砾层透水性强于粉砂层并且水量丰富和具有承压性,一旦粉砂层发生透水,极易产生管涌而造成粉砂流失。
在上述工程地质条件和水文地质条件均很差的地层中,盾构施工过程具备引发透水涌砂坍塌的外部条件,盾构施工风险高。
②盾尾密封装置在使用过程密封性能下降,盾尾密封被外部水土压力击穿,产生透水涌砂通道。
事故发生前,右线盾构机已累计掘进约 1.36 公里,盾尾刷存在磨损,盾尾密封止水性能下降。
在事故发生前已发生过多次盾尾漏浆,存在盾尾密封失效的隐患。
管片拼装期间盾尾间隙处于下大上小的不利状态,盾尾底部易发生漏浆漏水。
盾构机正在进行管片拼装作业,管片拼装机起吊905环第 2 块管片时,盾尾外荷载加大,同时土仓压力突然上升约40kPa, 对盾尾密封性不利。
盾构隧道工程事故案例分析1
盾构隧道⼯程事故案例分析1盾构法隧道⼯程事故案例分析及风险控制上海市⼟⽊⼯程学会傅德明盾构法隧道已经发展到⼗分先进和安全的技术,但是由于地质⽔⽂条件的复杂性,或由于施⼯操作的错误,还存在许多风险,近年来,我国的盾构隧道⼯程也出现⼀些⼯程故事,因此, 隧道⼯程的安全和风险控制⼗分重要.1、盾构法隧道⼯程事故分析和风险控制1.1 南京地铁盾构进洞事故事故描述:1.⼯程概况南京某区间隧道为单圆盾构施⼯,采⽤1台⼟压平衡式盾构从区间右线始发,到站后吊出转运⾄始发站,从该站左线⼆次始发,到站后吊出、解体,完成区间盾构施⼯。
该区间属长江低漫滩地貌,地势较为平坦,场地地层呈⼆元结构,上部主要以淤泥质粉质粘⼟为主,下部以粉⼟和粉细砂为主,赋存于粘性⼟中的地下⽔类型为空隙潜⽔,赋存于砂性⼟中的地下⽔具⼀定的承压性,深部承压含⽔层中的地下⽔与长江及外秦淮河有⼀定的⽔⼒联系。
到达端盾构穿越地层主要为中密、局部稍密粉⼟,上部局部为流塑状淤泥质粉质粘⼟,端头井6m采⽤⾼压旋喷桩配合三轴搅拌桩加固⼟体。
2. 事故经过在盾构进洞即将到站时,盾构⼑盘顶上地连墙外侧,⼈⼯开始破除钢筋,操作⼈员转动⼑盘,⽅便割除钢筋,下部保护层破碎,⼑盘下部突然出现较⼤的漏⽔漏砂点,并且迅速发展、扩⼤,瞬时涌⽔涌砂量约为260m3/h,⼗分钟后盾尾急剧沉降,隧道内局部管⽚⾓部及螺栓部位产⽣裂缝,洞内作业⼈员迅速调集⽅⽊及⽊楔,对车架与管⽚紧邻部位进⾏加固,控制管⽚进⼀步变形。
仅不到⼀⼩时,到达段地表产⽣陷坑,随之继续沉陷。
所幸⽆⼈员伤亡,抢险⼩组决定采取封堵洞门⽅案。
3.处理措施抢险⼩组利⽤应急抽⽔泵排除积⽔,同时确定采取封闭两端洞门的⽅案,在该车站端头外层钢筋侧放置⽵胶板,采⽤编织袋装砂⼟及袋装⽔泥封堵,迅速调集吊车及注浆设备进场,采⽤钢板封堵洞门;始发站洞内积极抢险,利⽤⽅⽊对车架与管⽚进⾏⽀顶,在⽆法控制抢险的情况下安全撤出作业⼈员,在洞内进⾏袋装⽔泥挡墙施⼯,共⽤⽔泥90t,码砌过程中有局部渗⽔,为确保挡墙稳固,决定在始发站洞⼝堵封,之后开始拆除洞⼝钢轨。
国内盾构隧道工程事故案例分析讲解
国内TBM、盾构隧道工程事故案例分析在盾体支护下进行地下工程暗挖施工,不受地面交通、河道、航运、潮汐、季节、气候等条件的影响,能较经济合理地保证隧道安全施工。
盾构的推进、出土、衬砌拼装等可实行自动化、智能化和施工远程控制信息化,掘进速度较快,施工劳动强度较低。
但在施工过程中人机交错的特征十分明显,特别是在衬砌、运输、拼装、机械安装等环节工艺复杂,较易出现起重伤害、电瓶车伤人、机械伤害、高处坠落等多种事故,且在饱和含水的松软地层中施工,地表沉陷风险极大。
一、盾构进出洞阶段发生的安全事故盾构进出洞都存在相当大的危险性。
整个施工作业环境处于一个整体的动态之中,蕴藏着土体坍塌、起重伤害、高处坠落、物体打击等多种事故发生的可能。
南京地铁盾构进洞事故1、工程概况南京某区问隧道为单圆盾构施工,采用I 台土压平衡式盾构从区间右线始发,到站后吊出转运至始发站,从该站左线二次始发,到站后吊出、解体,完成区间盾构施工。
该区间属长江低漫滩地貌,地势较为平坦,场地地层呈二元结构,上部主要以淤泥质粉质粘土为主,下部以粉土和粉细砂为主,赋存于粘性土中的地下水类型为空隙潜水,赋存于砂性土中的地下水具一定的承压性,深部承压含水层中的地下水与长江及外秦淮河有一定的水力联系。
到达端盾构穿越地层主要为中密、局部稍密粉土,上部局部为流塑状淤泥质粉质粘土,端头井6m采用高压旋喷桩配合三轴搅拌桩加固土体。
2、事故经过在盾构进洞即将到站时,盾构刀盘顶上地连墙外侧,人工开始破除钢筋,操作人员转动刀盘,方便割除钢筋,下部保护层破碎,刀盘下部突然出现较大的漏水漏砂点,并且迅速发展、扩大,瞬时涌水涌砂量约为260m3/h,十分钟后盾尾急剧沉降,隧道内同部管片角部及螺栓部位产生裂缝,洞内作业人员迅速调集方木及木楔,对车架与管片紧邻部位进行加固,控制管片进一步变形。
仅不到一小时,到达段地表产生陷坑,随之继续沉陷。
所幸无人员伤亡,抢险小组决定采取封堵洞门方案。
国内盾构隧道工程事故案例分析概要
国内盾构隧道工程事故案例分析概要第一篇:国内盾构隧道工程事故案例分析概要国内TBM、盾构隧道工程事故案例分析在盾体支护下进行地下工程暗挖施工,不受地面交通、河道、航运、潮汐、季节、气候等条件的影响,能较经济合理地保证隧道安全施工。
盾构的推进、出土、衬砌拼装等可实行自动化、智能化和施工远程控制信息化,掘进速度较快,施工劳动强度较低。
但在施工过程中人机交错的特征十分明显,特别是在衬砌、运输、拼装、机械安装等环节工艺复杂,较易出现起重伤害、电瓶车伤人、机械伤害、高处坠落等多种事故,且在饱和含水的松软地层中施工,地表沉陷风险极大。
一、盾构进出洞阶段发生的安全事故盾构进出洞都存在相当大的危险性。
整个施工作业环境处于一个整体的动态之中,蕴藏着土体坍塌、起重伤害、高处坠落、物体打击等多种事故发生的可能。
南京地铁盾构进洞事故1、工程概况南京某区问隧道为单圆盾构施工,采用I 台土压平衡式盾构从区间右线始发,到站后吊出转运至始发站,从该站左线二次始发,到站后吊出、解体,完成区间盾构施工。
该区间属长江低漫滩地貌,地势较为平坦,场地地层呈二元结构,上部主要以淤泥质粉质粘土为主,下部以粉土和粉细砂为主,赋存于粘性土中的地下水类型为空隙潜水,赋存于砂性土中的地下水具一定的承压性,深部承压含水层中的地下水与长江及外秦淮河有一定的水力联系。
到达端盾构穿越地层主要为中密、局部稍密粉土,上部局部为流塑状淤泥质粉质粘土,端头井6m采用高压旋喷桩配合三轴搅拌桩加固土体。
2、事故经过在盾构进洞即将到站时,盾构刀盘顶上地连墙外侧,人工开始破除钢筋,操作人员转动刀盘,方便割除钢筋,下部保护层破碎,刀盘下部突然出现较大的漏水漏砂点,并且迅速发展、扩大,瞬时涌水涌砂量约为260m3/h,十分钟后盾尾急剧沉降,隧道内同部管片角部及螺栓部位产生裂缝,洞内作业人员迅速调集方木及木楔,对车架与管片紧邻部位进行加固,控制管片进一步变形。
仅不到一小时,到达段地表产生陷坑,随之继续沉陷。
国内盾构隧道工程事故案例分析
国内TBM、盾构隧道工程事故案例分析在盾体支护下进行地下工程暗挖施工,不受地面交通、河道、航运、潮汐、季节、气候等条件的影响,能较经济合理地保证隧道安全施工。
盾构的推进、出土、衬砌拼装等可实行自动化、智能化和施工远程控制信息化,掘进速度较快,施工劳动强度较低。
但在施工过程中人机交错的特征十分明显,特别是在衬砌、运输、拼装、机械安装等环节工艺复杂,较易出现起重伤害、电瓶车伤人、机械伤害、高处坠落等多种事故,且在饱和含水的松软地层中施工,地表沉陷风险极大。
一、盾构进出洞阶段发生的安全事故盾构进出洞都存在相当大的危险性。
整个施工作业环境处于一个整体的动态之中,蕴藏着土体坍塌、起重伤害、高处坠落、物体打击等多种事故发生的可能。
南京地铁盾构进洞事故1、工程概况南京某区问隧道为单圆盾构施工,采用I 台土压平衡式盾构从区间右线始发,到站后吊出转运至始发站,从该站左线二次始发,到站后吊出、解体,完成区间盾构施工。
该区间属长江低漫滩地貌,地势较为平坦,场地地层呈二元结构,上部主要以淤泥质粉质粘土为主,下部以粉土和粉细砂为主,赋存于粘性土中的地下水类型为空隙潜水,赋存于砂性土中的地下水具一定的承压性,深部承压含水层中的地下水与长江及外秦淮河有一定的水力联系。
到达端盾构穿越地层主要为中密、局部稍密粉土,上部局部为流塑状淤泥质粉质粘土,端头井6m采用高压旋喷桩配合三轴搅拌桩加固土体。
2、事故经过在盾构进洞即将到站时,盾构刀盘顶上地连墙外侧,人工开始破除钢筋,操作人员转动刀盘,方便割除钢筋,下部保护层破碎,刀盘下部突然出现较大的漏水漏砂点,并且迅速发展、扩大,瞬时涌水涌砂量约为260m3/h,十分钟后盾尾急剧沉降,隧道内同部管片角部及螺栓部位产生裂缝,洞内作业人员迅速调集方木及木楔,对车架与管片紧邻部位进行加固,控制管片进一步变形。
仅不到一小时,到达段地表产生陷坑,随之继续沉陷。
所幸无人员伤亡,抢险小组决定采取封堵洞门方案。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
盾构法隧道工程事故案例分析及风险控制上海市土木工程学会傅德明盾构法隧道已经发展到十分先进和安全的技术,但是由于地质水文条件的复杂性,或由于施工操作的错误,还存在许多风险,近年来,我国的盾构隧道工程也出现一些工程故事,因此, 隧道工程的安全和风险控制十分重要.1、盾构法隧道工程事故分析和风险控制1.1 南京地铁盾构进洞事故事故描述:1.工程概况南京某区间隧道为单圆盾构施工,采用1台土压平衡式盾构从区间右线始发,到站后吊出转运至始发站,从该站左线二次始发,到站后吊出、解体,完成区间盾构施工。
该区间属长江低漫滩地貌,地势较为平坦,场地地层呈二元结构,上部主要以淤泥质粉质粘土为主,下部以粉土和粉细砂为主,赋存于粘性土中的地下水类型为空隙潜水,赋存于砂性土中的地下水具一定的承压性,深部承压含水层中的地下水与长江及外秦淮河有一定的水力联系。
到达端盾构穿越地层主要为中密、局部稍密粉土,上部局部为流塑状淤泥质粉质粘土,端头井6m采用高压旋喷桩配合三轴搅拌桩加固土体。
2. 事故经过在盾构进洞即将到站时,盾构刀盘顶上地连墙外侧,人工开始破除钢筋,操作人员转动刀盘,方便割除钢筋,下部保护层破碎,刀盘下部突然出现较大的漏水漏砂点,并且迅速发展、扩大,瞬时涌水涌砂量约为260m3/h,十分钟后盾尾急剧沉降,隧道内局部管片角部及螺栓部位产生裂缝,洞内作业人员迅速调集方木及木楔,对车架与管片紧邻部位进行加固,控制管片进一步变形。
仅不到一小时,到达段地表产生陷坑,随之继续沉陷。
所幸无人员伤亡,抢险小组决定采取封堵洞门方案。
3.处理措施抢险小组利用应急抽水泵排除积水,同时确定采取封闭两端洞门的方案,在该车站端头外层钢筋侧放置竹胶板,采用编织袋装砂土及袋装水泥封堵,迅速调集吊车及注浆设备进场,采用钢板封堵洞门;始发站洞内积极抢险,利用方木对车架与管片进行支顶,在无法控制抢险的情况下安全撤出作业人员,在洞内进行袋装水泥挡墙施工,共用水泥90t,码砌过程中有局部渗水,为确保挡墙稳固,决定在始发站洞口堵封,之后开始拆除洞口钢轨。
第二天,盾构到达车站端头继续洞门钢板封堵,并及时浇筑混凝土34m3,在钢板背面架设工字钢作为斜支撑;根据地表沉降情况,调集设备进行地表注浆加固。
始发站洞口施工袋装水泥挡墙,利用管片小车用龙门吊吊运到井下,人工码砌并开始加工钢筋网片及模板。
第三天,接收车站端头2根型钢支撑已全部架好,继续向已封堵好的钢环内浇灌混凝土。
但钢环下部又出现漏水、漏砂现象,现场组织人员用袋装水泥、棉被堵漏,并增加水泵抽水,晚上安装2根钢支撑,井下立模浇筑右线盾构井2m高范围内混凝土。
之后几天,始发站水泥挡墙施工完成,安装钢筋网片及模板,纵横向设置型钢支撑。
端头井两侧继续钻孔并注双液浆,右线端头浇筑混凝土,地表沉陷处土方回填,端头井左侧立模。
后向洞内注水,注水速度为51m3/h,并用聚氨酯堵漏。
事故发生10日后,接收车站端头部位继续浇筑混凝土,险情得到有效控制。
1.2广州地铁泥水盾构越江施工塌方处理广州地铁3号线沥~大区间隧道工程(地质剖面图见图1)采用2台泥水加压平衡盾构机施工,盾构直径φ6260mm。
盾构自南向北推进,穿越宽312m的三枝香水道,江底隧道覆土厚度为7.4m -8.6m。
河水深度在涨潮时为6.5m,在退潮时为4.7m。
大部分掘进的断面为上软下硬地层,岩石(中风化岩层)的抗压强度为7.0~8.3MPa。
左线盾构机于2004年9月5日凌晨1:20刚刚进入江面时(切口741环,以下环号皆为切口环)发生塌方事故,范围约8m×8m,同时造成河堤下陷。
立即采用以下措施:1、对塌陷区回填C20水下混凝土130m3;2、采取堆筑沙包、安装钢支顶等措施进行江堤加固防止块石塌落。
3、24h值班对塌方区进行地表观测;4、由于左右线中心距16m,对右线靠近左线侧采取隧道内补充注浆和隧道内位移监测;9月6日20:353,待回填砼初凝后,重新启动盾构。
9月13日凌晨,掘进至744环,有发生第二次江底塌方,范围11m×5m,停机。
随即对塌方处进行粘土回填,多次累计150m3。
9月14日~9月19日,掘进745~755时,为防止压力波动,停止反复正逆洗疏通管路,采取逆洗掘进通过塌方区。
整个事故处理至9月21日基本结束。
河村断层支断层岩体破碎,富水性较好,岩质坚硬.塌方原因分析:739环开始频繁堵管,739环在反复停机疏通环流系统中掘进了3天,严重堵塞和反复正逆洗循环扰动了薄弱的江底覆土,使隧道上部的淤泥层进入盾构泥水舱,由此引起江底塌方漏斗,并影响堤岸的抛石塌落进入泥水舱。
1.3上海地铁某区间隧道盾构磕头事故事故描述:1.工程概况根据对事故段地质进行补勘得到的报告,盾构下部约三分之一处于⑤1a和⑤2层砂性土体中。
⑤1a层具有松散、微承压水和承载力低等特性,在动水压力差的作用下易产生渗流液化,流砂和突涌等不良地质情况,⑤1a不良地质对盾构施工及该段隧道后期运营有较大影响。
2.事故经过盾构掘进至下行线632环(切口在638环)时由于地质突变,盾构机叩头出现整体下沉;掘进至650环(切口在656环)时盾构掘进姿态恢复可控;到670环与新设计线路拟合,盾构恢复正常掘进。
由于盾构下沉,隧道轴线较设计线路偏低。
经线路取中调整后,形成615~645环隧道偏高,最高点634环+330㎜;646~670环偏低,最低点656环-216㎜。
部分管片破损较大;635环~648环隧道上方为6层无桩基老建筑物,施工处理中房屋沉降较大。
事故段施工示意图3.处理措施发现险情后,施工单位采取了如下措施:1、管片下调及房屋保护对超高设计线路段(626~638环)管片采用下部泄压取土,上部注浆的措施使隧道整体下调1~3㎝;同时,根据地表建筑物监测数据对隧道邻接块吊装孔进行注浆,确保建筑物安全。
2、管片上调及地层加固隧道低于设计线路段(651~663环)对管片底部注浆,上部泄压放浆取土的措施使隧道整体上浮2~4㎝,线路上调与地层加固一并进行。
3、对于⑤1a和⑤2层地质较差段(635~670环)通过分层注浆加固隧道下卧层,改良土体,提高承载力及防止地层振动液化。
加固范围:隧道下部120°范围;加固地层厚度为隧道外3m。
注浆孔布置:拱底块吊装孔(SD)及在拱底块吊装孔两侧相隔24°加钻4个注浆孔,即每环5个注浆孔。
加固范围3米,分三层注浆加固;注浆芯管采用花钢管,长度分别为L=3.5m、2.5m、2m。
4、管片堵漏止水,管片渗漏水部位主要以注水泥浆或丙烯酸盐浆液为主,压力保持0.2~0.5Mpa之间,注浆量控制在0.5~1.5m3之间。
根据初次注浆封堵效果,对堵漏效果不明显及掘进过程中管片背部破损的部位在管片环缝间采用聚氨脂浆液进行封堵。
5、破损管片修补管片破损面较大部分出现露筋的部位,根据设计批复方案进行修复。
隧道管片破损严重,又处于受拉应力作用区,采用粘贴碳纤维布进行补强加固。
本段管片堵漏和修补工作结束后,进行管片防水嵌缝施工,为加强本段管片的防水能力,630~660环采用全环嵌缝方式施工。
抢险措施施工示意图1.4 拆除封门后出现涌土、流砂,洞口土体流失工程概况:该风井结构为地上一层,地下五层钢筋混凝土结构,风井地下部分为24.2m×15.6m矩形基坑,深约31.7m。
风井围护采用厚1.2m、深49.7m的地下连续墙。
隧道采用内径为5.5m,外径为6.2m,衬砌厚度为0.35m,钢筋混凝土管片宽为1.2m的。
风井盾构进、出洞处采用高压旋喷加固,q u≥0.5~0.8MPa;地下墙外侧采用高压旋喷桩加固,从地面至坑底以下3m,q u≥1.0MPa;均满足设计要求。
事故经过及处理措施:(1)2006年5月某日凌晨,施工单位在盾构已经安全进、出风井一个多月的情况下,拆除上行线进洞防水装置,过程中发现上行线进洞处下方局部渗漏水。
抢险人员随即采取隧道内压水泥袋或黄砂袋压重、堵漏、注双液浆、注聚氨脂、隧道内支撑和加密对隧道和地面沉降监测等措施,第一次险情得到控制,未对社会及周边交通造成影响,也无人员伤亡。
根据这次险情对隧道的影响,工地抢险指挥部布置下一步抢险工作任务,分别采取地面注浆、打降水井措施。
地面注浆加固(2)数日后,左右风井上行线出洞口发生漏水漏砂现象(第二次发生险情),现场抢险人员再次抢险,用水泥封堵上行线出洞口漏水点,抢险队伍立即赶到风井现场,对隧道内进行聚氨脂注浆,堵漏成功。
之后继续采取地面注浆和降水井措施,对因流砂所造成的地下空隙进行填充。
(3)三天后的下午,风井上行线进洞口附近再次发生漏水流砂现象,抢险人员立即采取隧道内注聚氨脂,到晚上再次堵漏成功。
3.事故原因通过对施工及险情发生过程的调查和初步分析得出,加固体与基坑围护体之间、加固体与隧道管片之间存在有渗水通道,在洞口止水装置拆除过程中,流砂在高承压水作用下,从渗水通道处涌出(突涌),造成险情。
总结:在本次事故期间,地面共打孔46个,地面共注双液浆约99.7吨,隧道内注双液浆约48.15吨,地面和隧道内共注聚氨酯17吨,根据大致估算,发生险情流砂流失量约260~300 m3,地面和隧道内总注浆量近300 m3,流失量和注浆量基本持平。
由于措施及时、有力,抢险取得成功。
整个抢险过程未发生任何人员伤亡,对周围环境等也没有造成大的影响。
险情造成盾构进、出洞段管片变形和破损,管片的变形和破损尚在可修复范围内。
1.5 台北地铁某通风竖井涌水、涌砂事故1981年4月,台北地铁某标段通风竖井发生涌水、涌砂事故。
工程概况:该通风竖井为内径23.6m之圆形断面结构,井深35m,井壁为1.2m 厚的连续墙,连续墙深度为64.5m,且水平钢筋完全连接,使连续墙形成一完整管状,因此,内部无需施做内支撑。
竖井与盾构隧道间采用柔性连接。
事故经过当天上午,施工人员正在施工洞口防水层时,隧道扩挖处右侧仰拱部出现大量涌水,施工人员立即设法止水,但水流量及水压甚大而无法遏制,竖井周围土壤随涌水不断流入井内,并沿已施工完毕的隧道线倒灌至邻近的接收井,造成土壤流失及地层下陷。
据调查,影响范围为通风井南侧57~75m之间,六栋房屋受损,临近管线破坏,路面产生裂缝。
而工程本体已完成的上行隧道有23环遭挤压、变形,通风竖井、已完成线上下行隧道及邻近的接收井遭水土淹埋。
处理措施:事故发生后,首先通知警察局和消防队疏散附近居民,封闭现场,切断水电。
为使通风井内外水压平衡,降低泥沙继续涌入速度,先进行竖井内灌水,然后回填土方,并压实、注浆。
进行工程本体及其余受损管线、建筑物、路面的修复工作。
事故原因:①地下水是造成此次事故的主要原因,事故发生前,没有很好的进行处理。
②事故发生前,监控、量测资料没有反映出任何征兆,因此,在隧道内发生极小量渗水并未引起施工人员的重视。
