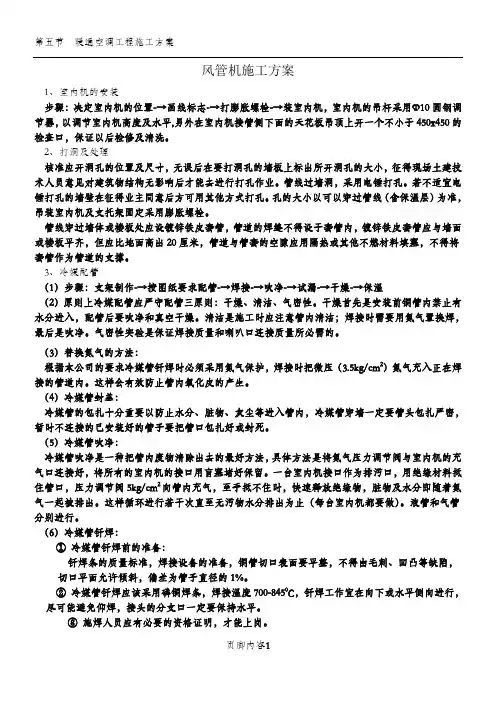

风管机施工方案

合集下载

风管机施工方案

风管机施工方案

风管机施工方案1. 引言本文档旨在介绍风管机施工方案,包括施工前的准备工作、施工过程的步骤和注意事项,以及施工后的验收和维护。

风管机施工是风管系统安装的关键步骤,正确的施工方案能够确保风管系统的正常运行和持久性,提升室内空气质量。

2. 施工前的准备工作在开始风管机施工之前,需要完成如下准备工作:2.1 设计方案的审核施工前需要审核并熟悉风管系统的设计方案,确保了解风管机的安装位置、尺寸要求、连接方式等关键要素。

2.2 准备材料和设备根据设计方案,准备所需的风管机、吊装设备、连接件、密封材料、固定件等施工所需材料和设备。

确保材料和设备的质量满足设计要求,并做好存放和保护工作。

2.3 现场勘测和安全评估在施工现场进行勘测,确认风管机的安装位置和条件是否适合,检查是否存在安全隐患,并进行相应的安全评估。

2.4 施工队伍组织组织合适的施工队伍,确保施工人员具备相关资质和经验,熟悉施工方案和安全操作规程。

3. 施工过程的步骤和注意事项风管机施工的步骤如下:3.1 风管机的吊装根据设计方案和现场条件,采用合适的吊装设备将风管机安装到预定位置。

在吊装过程中,需注意风管机的重量和吊装角度,确保安全稳定。

3.2 风管机的连接与固定对风管机进行连接,根据设计方案采用合适的连接件。

连接过程中,需注意连接口的位置、角度和密封性,确保风管系统的完整性和连接的可靠性。

同时,对风管机进行固定,采用合适的固定件,确保风管机的稳定性。

3.3 风管系统的绝缘和密封对风管系统进行绝缘和密封处理,以减少能量损失和防止气流泄漏。

采用合适的绝缘材料和密封材料,将连接口和接口处进行绝缘和密封处理。

3.4 风管系统的调试和校验完成风管机的连接、固定、绝缘和密封后,进行风管系统的调试和校验。

调试过程中,需检查风管系统的气密性、流量和压力等参数是否满足设计要求。

3.5 清洁和除尘施工完成后,对风管机和风管系统进行清洁和除尘,确保系统的卫生和运行效果。

风管机施工方案

风管机施工方案

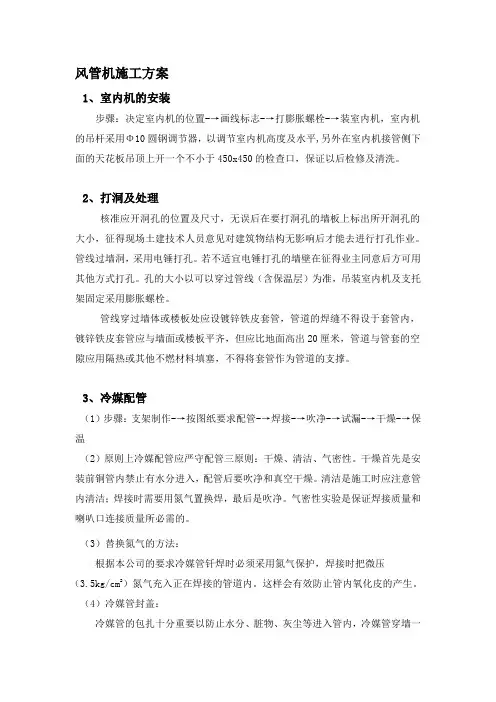

风管机施工方案1、室内机的安装步骤:决定室内机的位置-→画线标志-→打膨胀螺栓-→装室内机,室内机的吊杆采用Φ10圆钢调节器,以调节室内机高度及水平,另外在室内机接管侧下面的天花板吊顶上开一个不小于450x450的检查口,保证以后检修及清洗。

2、打洞及处理核准应开洞孔的位置及尺寸,无误后在要打洞孔的墙板上标出所开洞孔的大小,征得现场土建技术人员意见对建筑物结构无影响后才能去进行打孔作业。

管线过墙洞,采用电锤打孔。

若不适宜电锤打孔的墙壁在征得业主同意后方可用其他方式打孔。

孔的大小以可以穿过管线(含保温层)为准,吊装室内机及支托架固定采用膨胀螺栓。

管线穿过墙体或楼板处应设镀锌铁皮套管,管道的焊缝不得设于套管内,镀锌铁皮套管应与墙面或楼板平齐,但应比地面高出20厘米,管道与管套的空隙应用隔热或其他不燃材料填塞,不得将套管作为管道的支撑。

3、冷媒配管(1)步骤:支架制作-→按图纸要求配管-→焊接-→吹净-→试漏-→干燥-→保温(2)原则上冷媒配管应严守配管三原则:干燥、清洁、气密性。

干燥首先是安装前铜管内禁止有水分进入,配管后要吹净和真空干燥。

清洁是施工时应注意管内清洁;焊接时需要用氮气置换焊,最后是吹净。

气密性实验是保证焊接质量和喇叭口连接质量所必需的。

(3)替换氮气的方法:根据本公司的要求冷媒管钎焊时必须采用氮气保护,焊接时把微压(3.5kg/cm2)氮气充入正在焊接的管道内。

这样会有效防止管内氧化皮的产生。

(4)冷媒管封盖:冷媒管的包扎十分重要以防止水分、脏物、灰尘等进入管内,冷媒管穿墙一定要管头包扎严密,暂时不连接的已安装好的管子要把管口包扎好或封死。

(5)冷媒管吹净:冷媒管吹净是一种把管内废物清除出去的最好方法,具体方法是将氮气压力调节阀与室内机的充气口连接好,将所有的室内机的接口用盲塞堵好保留。

一台室内机接口作为排污口,用绝缘材料抵住管口,压力调节阀5kg/cm2向管内充气,至手抵不住时,快速释放绝缘物,脏物及水分即随着氮气一起被排出。

空调风管施工方案

空调风管施工方案

空调风管施工方案一、方案概述本施工方案旨在针对某建筑项目的空调系统进行风管施工,以确保系统运行效果稳定、符合安全标准要求。

本方案将涵盖施工准备工作、风管安装及连接、调试和测试等关键步骤,以确保施工过程顺利进行并达到预期的效果。

二、施工准备工作在开始风管施工前,我们将进行以下准备工作:1. 确定风管布置方案:根据建筑结构和空调系统需求,设计出最佳的风管布置方案,确保风管系统的空气流动性能最优。

2. 采购所需材料与设备:根据设计要求,采购风管、配件、连接件和支架等所需材料与设备,保证施工过程中的顺利进行。

3. 确定施工计划:制定详细的施工计划,包括施工时间安排、分工与人力资源的调配等,以确保施工进度可控。

4. 确保安全措施:制定施工期间的安全措施,包括工人必须佩戴个人防护装备、投入专人负责安全管理等,确保施工过程中的安全可控。

三、风管安装及连接1. 首先,按照设计方案的要求,在建筑内部墙面或天花板上确定风管的位置,并标明支架的安装位置。

2. 在安装位置上,根据实际需要安装风管支架,以确保风管的稳固与牢固。

3. 进行风管的安装:根据设计方案要求,按照标识进行风管的逐节安装,并确保连接处密封良好,不得出现漏风现象。

4. 连接风管与空调主机:采用合理的方式将风管与空调主机连接,确保连接处的密封性,以避免能量损失。

5. 安装风口和调节装置:根据设计要求,在适当的位置安装风口及调节装置,以确保空气流动的均匀与舒适性。

四、调试和测试1. 完成风管的安装后,进行系统调试,确保系统各部分的协调运行。

2. 检查风管系统是否存在漏风、松动或其他问题,并及时修复。

3. 进行系统性能测试:包括风量测试、温度控制测试、噪音测试等,确保系统满足设计要求。

4. 进行运行试验:模拟实际运行情况,验证系统的可靠性和稳定性。

五、施工完工验收1. 完工验收程序:由相关部门负责人组成验收小组,对施工完工的风管系统进行全面检查和验收。

2. 验收标准:根据相关技术标准和设计要求,对风管系统的安装质量、性能等进行评估,并进行验收记录。

风管机施工方案范文

风管机施工方案范文

风管机施工方案范文一、项目背景随着社会的发展和人民生活水平的提高,人们对室内空气质量的要求越来越高。

因此,在房屋建筑中,通风系统的设计和施工变得非常重要。

风管机施工方案是指在建筑物中安装通风系统时所采取的具体步骤和方法。

二、施工目标1.提供室内良好的空气质量,满足人们的舒适需求。

2.提高能源利用效率,减少对环境的影响。

3.保证施工质量,确保通风系统的安全可靠运行。

三、施工步骤1.设计方案根据建筑物的用途和结构特点,确定通风系统的设计方案。

包括风管的布置、尺寸和形状等。

2.材料准备根据设计方案,确定所需的风管材料和配件。

常用的材料包括镀锌板、不锈钢板等。

在准备材料时,应注重材料的质量和尺寸的准确度。

3.施工准备在施工前,需要准备好所需的工具、设备和人力资源。

确保施工过程中的安全和效率。

4.风管加工根据设计方案,将所需的风管材料加工成规定的尺寸和形状。

加工时应注意风管的光滑度和密封性。

5.风管安装根据设计方案,将加工好的风管安装在建筑物中。

在安装过程中,应确保风管与建筑物的连接紧密,没有漏风现象。

6.风管连接将不同部分的风管进行连接,确保整个通风系统的连续性。

连接时应注意密封性和结构的牢固性。

7.风管支架安装在风管安装好后,需要搭建支架以支撑风管的重量。

支架的安装位置应合理,能够满足风管的需求。

8.风管绝缘处理为了防止风管表面的冷凝和热能损失,需要对风管进行绝缘处理。

常用的绝缘材料有玻璃纤维绝缘棉、聚氨酯等。

9.防火处理为了提高通风系统的安全性,需要对风管进行防火处理。

防火材料包括耐火材料、阻燃剂等。

10.系统调试在施工完成后,需要对通风系统进行调试。

调试的目的是确保通风系统的正常工作和运行效果。

四、施工要点1.施工过程中,应严格按照设计方案进行施工,确保通风系统的正常运行。

2.施工人员应具备相关的专业知识和技能,能够熟练操作施工工具和设备。

3.施工过程中,应注重材料的质量控制和施工质量的检查。

4.施工区域应保持整洁,防止杂物对施工过程的干扰。

风管机施工方案

风管机施工方案

风管机施工方案1、室内机的安装步骤:决定室内机的位置-→画线标志-→打膨胀螺栓-→装室内机,室内机的吊杆采用Φ10圆钢调节器,以调节室内机高度及水平,另外在室内机接管侧下面的天花板吊顶上开一个不小于450x450的检查口,保证以后检修及清洗。

2、打洞及处理核准应开洞孔的位置及尺寸,无误后在要打洞孔的墙板上标出所开洞孔的大小,征得现场土建技术人员意见对建筑物结构无影响后才能去进行打孔作业。

管线过墙洞,采用电锤打孔。

若不适宜电锤打孔的墙壁在征得业主同意后方可用其他方式打孔。

孔的大小以可以穿过管线(含保温层)为准,吊装室内机及支托架固定采用膨胀螺栓。

管线穿过墙体或楼板处应设镀锌铁皮套管,管道的焊缝不得设于套管内,镀锌铁皮套管应与墙面或楼板平齐,但应比地面高出20厘米,管道与管套的空隙应用隔热或其他不燃材料填塞,不得将套管作为管道的支撑。

3、冷媒配管(1)步骤:支架制作-→按图纸要求配管-→焊接-→吹净-→试漏-→干燥-→保温(2)原则上冷媒配管应严守配管三原则:干燥、清洁、气密性。

干燥首先是安装前铜管内禁止有水分进入,配管后要吹净和真空干燥。

清洁是施工时应注意管内清洁;焊接时需要用氮气置换焊,最后是吹净。

气密性实验是保证焊接质量和喇叭口连接质量所必需的。

(3)替换氮气的方法:根据本公司的要求冷媒管钎焊时必须采用氮气保护,焊接时把微压(3.5kg/cm2)氮气充入正在焊接的管道内。

这样会有效防止管内氧化皮的产生。

(4)冷媒管封盖:冷媒管的包扎十分重要以防止水分、脏物、灰尘等进入管内,冷媒管穿墙一定要管头包扎严密,暂时不连接的已安装好的管子要把管口包扎好或封死。

(5)冷媒管吹净:冷媒管吹净是一种把管内废物清除出去的最好方法,具体方法是将氮气压力调节阀与室内机的充气口连接好,将所有的室内机的接口用盲塞堵好保留。

一台室内机接口作为排污口,用绝缘材料抵住管口,压力调节阀5kg/cm2向管内充气,至手抵不住时,快速释放绝缘物,脏物及水分即随着氮气一起被排出。

风管机安装实施方案

风管机安装实施方案

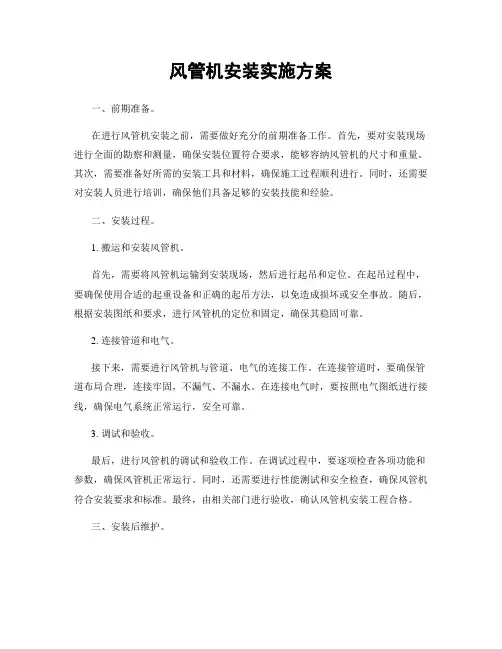

风管机安装实施方案一、前期准备。

在进行风管机安装之前,需要做好充分的前期准备工作。

首先,要对安装现场进行全面的勘察和测量,确保安装位置符合要求,能够容纳风管机的尺寸和重量。

其次,需要准备好所需的安装工具和材料,确保施工过程顺利进行。

同时,还需要对安装人员进行培训,确保他们具备足够的安装技能和经验。

二、安装过程。

1. 搬运和安装风管机。

首先,需要将风管机运输到安装现场,然后进行起吊和定位。

在起吊过程中,要确保使用合适的起重设备和正确的起吊方法,以免造成损坏或安全事故。

随后,根据安装图纸和要求,进行风管机的定位和固定,确保其稳固可靠。

2. 连接管道和电气。

接下来,需要进行风管机与管道、电气的连接工作。

在连接管道时,要确保管道布局合理,连接牢固,不漏气、不漏水。

在连接电气时,要按照电气图纸进行接线,确保电气系统正常运行,安全可靠。

3. 调试和验收。

最后,进行风管机的调试和验收工作。

在调试过程中,要逐项检查各项功能和参数,确保风管机正常运行。

同时,还需要进行性能测试和安全检查,确保风管机符合安装要求和标准。

最终,由相关部门进行验收,确认风管机安装工程合格。

三、安装后维护。

风管机安装完成后,需要进行相关的维护工作,以确保其长期稳定运行。

包括定期清洁、检查和维修,保持风管机的良好状态。

同时,还需要对安装过程中的问题和经验进行总结和归档,为今后的安装工作提供参考和借鉴。

总结:风管机安装是一项复杂的工程,需要充分的前期准备和严格的施工流程。

只有严格按照安装方案进行操作,才能确保风管机安装工程的质量和安全。

希望本文提供的风管机安装实施方案能够对相关人员在实际工作中有所帮助,提高安装工作的效率和质量。

风管精品工程施工方案范本

风管精品工程施工方案范本

一、工程概况本工程为XX地区某商业综合体通风空调系统风管工程,包括风管制作、安装及调试。

工程总建筑面积XX万平方米,通风空调系统风管总长度XX米,风管系统包括新风系统、排风系统、空调水系统等。

本工程要求施工质量达到精品工程标准。

二、施工准备1. 组织准备(1)成立以项目经理为组长的精品工程施工领导小组,负责工程的全面管理。

(2)明确各岗位人员职责,确保施工过程中的沟通顺畅。

2. 技术准备(1)根据设计图纸和规范要求,编制详细的施工方案。

(2)组织施工人员进行技术交底,确保施工人员掌握施工工艺和质量要求。

(3)对施工人员进行专业技能培训,提高施工人员的操作水平。

3. 材料准备(1)选用符合国家标准、环保要求的金属材料和非金属材料。

(2)确保材料质量,对进场材料进行严格检验。

4. 工具设备准备(1)配置足够的施工机械设备,如切割机、卷板机、焊接机等。

(2)保证施工设备性能良好,定期进行维护保养。

三、施工工艺及质量控制1. 施工工艺(1)风管制作1)放样:按照设计图纸和规范要求,准确放样,确保风管尺寸精确。

2)下料:采用剪切机、切割机等设备进行下料,确保下料尺寸准确。

3)咬口:采用咬口机进行咬口,确保咬口严密,无漏风现象。

4)焊接:采用焊接机进行焊接,确保焊接质量,无明显焊缝。

5)成型:采用卷板机、折弯机等设备进行成型,确保成型尺寸准确。

(2)风管安装1)定位:按照设计图纸和规范要求,准确定位风管位置。

2)固定:采用吊装、支架等方式固定风管,确保风管牢固。

3)连接:采用法兰连接、焊接等方式连接风管,确保连接质量。

4)密封:采用密封胶、密封条等方式密封风管接口,确保密封性能。

2. 质量控制(1)严格遵循施工规范和质量标准,确保施工质量。

(2)加强过程控制,对施工过程中的关键环节进行检验。

(3)对不合格的施工进行整改,确保工程质量。

四、施工进度安排1. 施工前,根据工程规模和施工要求,制定详细的施工进度计划。

风管机施工方案

风管机施工方案

风管机施工方案项目背景风管机是用于通风系统中输送空气的重要设备,决定着室内空气的质量和舒适度。

为了确保通风系统的正常运行和高效性,风管机的施工至关重要。

本文档将提供一份风管机施工方案,以确保施工过程顺利、高质量完成。

施工准备工作在进行风管机施工之前,需要进行一系列的准备工作:1.确认施工计划和设计图纸,了解风管机的定位和布置要求。

2.购买所需的材料和工具,包括风管、连接件、密封材料、螺栓和螺母等。

3.对施工场地进行准备,确保场地清洁、平整,并保证施工人员的安全。

4.制定施工安全措施,包括佩戴安全帽、安全带等个人防护装备,设置警示标志,确保施工过程中的安全。

施工步骤步骤1:安装风管机支架1.根据设计图纸确定风管机支架的位置和固定点。

2.将风管机支架按照设计要求进行搭建和固定。

3.对支架进行检查,确保其牢固稳定。

步骤2:风管制作和连接1.根据设计要求对风管进行切割,确保长度和尺寸的准确性。

2.将风管连接件安装在风管的末端,确保连接稳固。

3.对连接处进行密封处理,确保风管系统的气密性。

4.将风管依次连接起来,确保连接点牢固。

步骤3:安装风机1.将风机安装在风管机支架上,确保其位置准确。

2.使用螺栓和螺母将风机固定在支架上,确保牢固稳定。

3.对风机进行电气连接和测试,确保其正常运行。

步骤4:系统调试和运行1.对整个风管系统进行检查,确保系统的连接和密封性都符合要求。

2.检查风机的运行状态和风量,调整风机的转速和风量,确保其达到设计要求。

3.进行系统的测试运行,观察其工作情况和效果。

4.对系统进行调试,确保风管机的运行效果和通风效果均符合要求。

施工注意事项1.施工过程中,要确保安全第一,严格遵守施工现场的安全规定和操作规程。

2.施工人员需要具备一定的技术和经验,对风管机的施工和调试有一定的了解和掌握。

3.施工人员应按照设计图纸和施工要求进行操作,确保施工质量和效果。

4.在施工过程中,及时清理施工现场,保持施工环境整洁。

屋顶安装风管机的施工方案

屋顶安装风管机的施工方案

本工程位于某市某区某小区,总建筑面积为50000平方米。

屋顶安装风管机工程包括中央空调送风系统、新风系统、排风系统等。

二、编制依据1. 《建筑工程质量验收统一标准》(GB50300-2001)2. 《通风与空调工程施工质量验收规范》(GB50243-2002)3. 《建筑给排水及采暖工程施工质量验收规范》(GB50242-2002)4. 《建筑施工安全检查标准》(JGJ59-99)三、施工准备1. 材料准备:风管机、风机盘管、吊杆、支架、膨胀螺丝、密封胶、保温材料、保温钉、施工工具等。

2. 人员准备:项目管理人员、施工人员、质检人员等。

3. 施工现场准备:施工区域划分、临时用电、消防设施、施工通道等。

四、施工工艺1. 施工测量:根据设计图纸,确定风管机安装位置,并做好标记。

2. 风管机安装:(1)在屋顶预埋风机盘管吊架,确保吊架位置准确、牢固。

(2)将风机盘管安装在吊架上,调整水平,使其与吊架平行。

(3)检查风机盘管安装是否牢固,如有松动,及时拧紧。

(4)将风管机与风机盘管连接,确保连接处密封良好。

3. 风管安装:(1)根据设计图纸,确定风管走向,并在屋顶预留风管穿墙孔。

(2)将风管穿墙孔洞处进行加固处理,确保风管穿墙孔洞牢固。

(3)将风管安装到位,调整水平,确保风管与墙面平行。

(4)检查风管连接处是否密封良好,如有松动,及时拧紧。

4. 保温施工:(1)在风管及风机盘管周围铺设保温材料,确保保温效果。

(2)使用保温钉固定保温材料,使其与墙面、风管紧密贴合。

5. 质量检查:(1)检查风管机、风机盘管、风管安装是否牢固,连接处密封良好。

(2)检查保温材料是否铺设到位,保温效果是否良好。

五、施工安全措施1. 施工现场设置安全警示标志,提醒施工人员注意安全。

2. 施工人员必须佩戴安全帽、安全带等防护用品。

3. 施工过程中,注意防止高空坠落、物体打击等安全事故的发生。

4. 施工结束后,对施工现场进行清理,确保现场整洁。

风管机施工方案

风管机施工方案

风管机施工方案风管机施工方案一、前期准备工作1. 确定施工方案和建筑设计图纸,了解施工要求和施工工艺。

2. 购买所需风管机设备和材料,并进行检查和验收。

3. 分配施工人员和各项工作任务,制定施工计划。

二、安装风管机设备1. 根据设计图纸和施工方案,在建筑梁柱处进行风管机的定位,并进行标志。

2. 在定位点附近进行现场勘测,确定施工的具体细节和工艺要求。

3. 使用适当的设备和工具,进行风管机的安装。

确保机器的准确定位和稳定固定。

三、风管的制造和连接1. 根据设计图纸和建筑要求,切割和加工风管板材。

保证切割尺寸准确,并进行必要的修整和砂光。

2. 根据风管连接的要求,使用合适的件和配件进行连接。

确保连接牢固和密封性好。

四、风管支架的安装1. 根据施工图纸和建筑的情况,确定风管支架的位置和数量。

2. 使用适当的工具和材料,安装风管支架。

确保支架的稳定和承载能力。

五、系统的调试和检测1. 安装完毕后,对系统进行检测和调试。

检查风管机的运行状态和工作效果。

2. 进行风管的泄漏测试,确保连接处没有泄漏现象。

3. 调整系统的参数和设置,以保证风管机的正常运行和高效工作。

六、施工记录和验收1. 在施工过程中,及时记录和整理施工资料,包括图纸、材料、设备使用等情况。

2. 施工完成后,组织验收工作。

严格按照施工方案和质量标准进行验收。

3. 提供相关的施工记录和验收报告,并提交相关部门。

七、安全保障和环境保护1. 在施工过程中,严格遵守安全规定和操作规程,确保施工人员的安全。

2. 做好施工现场的环境保护工作,减少噪音、粉尘和废弃物的产生。

3. 合理利用资源,进行回收和再利用,降低对环境的影响。

以上是一份大致的风管机施工方案,具体的施工方案还需根据实际情况进行细化和调整。

在施工过程中要严格遵守相关规定和标准,确保施工质量和安全。

同时,要与其他工种和相关部门保持良好的沟通和协调,共同推进施工进度。

空调风管施工方案

空调风管施工方案

空调风管施工方案一、施工概述随着人们对室内空气质量的要求不断提高,空调系统在建筑物中的重要性日益凸显。

本文将详细介绍空调风管的施工方案,确保施工过程高效、安全,并满足空调系统的设计要求。

二、施工前准备工作1. 设计方案评审根据设计方案,对风管布局、规格、连接方式等进行评审,确保施工符合设计要求。

2. 材料准备采购所需的风管材料、接口件、密封胶等,并进行材料检验,确保质量合格。

3. 工具和设备准备准备所需的施工工具和设备,如切割机、钢板剪切机、风管连接机器等,确保施工高效、准确。

三、施工步骤1. 清理工作对施工现场进行清理,确保工作区域干净、整洁,保持施工环境良好。

2. 确定风管布局按照设计方案确定风管的布局,并进行测量和标记,确保风管的位置准确。

3. 制作风管根据设计要求,使用切割机等工具对风管材料进行切割,并使用风管连接机器对风管进行连接,确保连接紧密、无漏风。

4. 安装支架根据设计要求,安装风管支架,确保支架牢固可靠。

5. 风管安装按照布局和设计方案,逐段安装风管,并采取必要的措施保护风管免受损坏。

6. 风口安装根据设计要求,安装风口,确保风口位置准确,能够实现良好的空气流通。

7. 密封处理对风管连接处进行密封处理,以防止漏风,提高系统的运行效率。

8. 清扫和验收对施工现场进行清扫,确保施工区域干净。

进行风管系统的验收,并进行必要的调试,确保系统正常运行。

四、安全措施1. 施工人员应佩戴防护用品,如头盔、口罩、手套等,确保人身安全。

2. 施工现场应设置明显的安全警示标志,确保人员注意安全。

3. 施工设备应经过检测和维护,确保安全可靠。

4. 施工现场应保持整洁,杂物应及时清理,防止意外事故的发生。

五、施工注意事项1. 风管安装应符合相关建筑标准和规范要求。

2. 风管连接应牢固可靠,严禁漏风和松动现象。

3. 施工过程中应注意与其他工程施工的协调,避免相互干扰。

4. 施工完成后,应对施工现场进行清理,确保施工质量和环境整洁。

空调风管安装施工方案

空调风管安装施工方案

一、工程概况本工程为某住宅小区空调系统风管安装工程,主要包括室内外空调机组、新风机组、风管系统、风口等设备的安装。

施工前,需对施工现场进行详细勘察,了解现场环境、设备尺寸、安装位置等,确保施工方案的可行性。

二、施工准备1. 技术准备:熟悉施工图纸,了解工程特点,掌握空调风管安装工艺及质量控制要点。

2. 人力资源准备:组织施工队伍,明确各工种人员职责,确保施工顺利进行。

3. 机具及物资准备:准备风管制作、安装所需的各种机具、材料,如风管、法兰、螺栓、密封胶、保温材料等。

4. 施工现场准备:清理施工现场,确保场地平整、无障碍物,满足施工要求。

三、施工工艺1. 风管制作:(1)根据设计图纸,选择合适的风管材质,如镀锌钢板、不锈钢板等。

(2)按照设计要求,制作风管,确保风管尺寸、形状、接口等符合要求。

(3)风管制作完成后,进行质量检查,确保无变形、扭曲、开裂等现象。

2. 风管安装:(1)安装风管支吊架,确保支吊架位置、间距符合设计要求。

(2)按照设计图纸,将风管连接到支吊架上,确保连接牢固。

(3)对风管进行保温处理,选用合适的保温材料,确保保温效果。

(4)安装风口,确保风口位置、方向、尺寸符合设计要求。

3. 系统调试:(1)检查风管系统,确保无漏风、堵塞等现象。

(2)进行风量测试,确保各风口风量符合设计要求。

(3)调整风口,确保室内温度均匀。

四、质量控制1. 风管制作:严格控制风管尺寸、形状、接口等,确保风管质量。

2. 风管安装:确保支吊架位置、间距符合设计要求,连接牢固。

3. 保温处理:选用合适的保温材料,确保保温效果。

4. 系统调试:确保风量、温度等参数符合设计要求。

五、安全措施1. 施工人员必须佩戴安全帽、安全带等防护用品。

2. 施工现场设置警示标志,确保安全通行。

3. 严格遵守操作规程,防止事故发生。

4. 定期对施工人员进行安全教育培训,提高安全意识。

六、施工进度根据工程实际情况,制定合理的施工进度计划,确保工程按期完成。

风管精品工程施工方案

风管精品工程施工方案

本项目为某办公楼通风空调系统风管精品工程,工程地点位于我国某城市。

项目总建筑面积约3万平方米,主要包括办公楼、地下室等。

通风空调系统采用全空气系统,风管采用镀锌钢板、不锈钢板、玻璃钢等材料制作,要求施工质量达到精品工程标准。

二、施工准备1. 技术准备(1)熟悉图纸,了解工程特点、施工工艺和质量要求。

(2)编制详细的施工方案,明确施工顺序、施工方法、质量控制措施等。

(3)组织施工人员学习新技术、新工艺、新材料,提高施工技能。

2. 人力资源准备(1)组建专业的施工队伍,包括施工管理人员、技术人员、操作人员等。

(2)明确各岗位人员的职责,确保施工顺利进行。

3. 机具及物资准备(1)风管制作设备:剪板机、卷板机、咬口机、折边机等。

(2)风管安装设备:吊装设备、水平仪、垂直仪、水平尺等。

(3)材料:镀锌钢板、不锈钢板、玻璃钢、保温材料、密封材料等。

三、施工工艺1. 风管制作(1)根据设计图纸和施工方案,确定风管规格、尺寸、材质等。

(2)剪板机剪切板材,确保板材平整、无划痕。

(3)卷板机卷制板材,确保卷制质量。

(4)咬口机加工咬口,确保咬口严密、牢固。

(5)折边机加工折边,确保折边质量。

2. 风管安装(1)确定风管安装位置,确保安装位置准确。

(2)吊装风管,确保吊装平稳、牢固。

(3)水平仪、垂直仪校准,确保风管安装水平、垂直。

(4)保温材料填充,确保保温效果。

(5)密封材料封堵,确保风管密封性。

3. 风管系统调试(1)进行风管系统试压,确保系统无泄漏。

(2)调整风管系统风速,确保符合设计要求。

(3)进行系统运行测试,确保系统运行稳定、可靠。

四、质量控制措施1. 严格控制原材料质量,确保材料符合设计要求。

2. 严格按照施工工艺进行操作,确保施工质量。

3. 加强施工过程中的检查,及时发现并解决问题。

4. 对已完成的风管系统进行验收,确保工程质量达到精品工程标准。

五、安全文明施工措施1. 严格执行安全操作规程,确保施工安全。

空调风管施工方案(3篇)

空调风管施工方案(3篇)

第1篇一、前言空调风管是空调系统的重要组成部分,其质量直接影响空调系统的运行效果和室内空气质量。

为了确保空调风管施工的质量和效率,特制定本施工方案。

本方案包括施工准备、施工工艺、质量控制、安全措施等方面,旨在为空调风管施工提供全面指导。

二、施工准备1. 施工组织(1)成立空调风管施工项目组,明确项目经理、技术负责人、施工员、质检员等岗位人员。

(2)组织施工人员参加技术交底,确保施工人员熟悉施工工艺、质量标准和安全要求。

2. 材料设备(1)材料:空调风管、保温材料、密封材料、连接件等。

(2)设备:切割机、卷板机、风管对接机、焊接设备、保温机等。

3. 施工图纸熟悉并掌握施工图纸,明确风管尺寸、连接方式、保温要求等。

4. 施工现场(1)清理施工现场,确保施工环境整洁、安全。

(2)设置施工标志,明确施工区域、材料堆放区域等。

三、施工工艺1. 风管制作(1)根据图纸要求,确定风管尺寸、材质和保温要求。

(2)使用卷板机将板材卷制成风管,注意板材拼接严密,避免漏风。

(3)对接风管,采用焊接或法兰连接,确保连接牢固。

2. 风管保温(1)选择合适的保温材料,根据保温要求确定保温层厚度。

(2)使用保温机将保温材料敷设在风管内表面,确保保温层均匀、平整。

(3)对保温层进行密封处理,防止冷凝水渗透。

3. 风管安装(1)根据图纸要求,确定风管安装位置、高度和方向。

(2)使用吊装设备将风管吊装至指定位置,注意保持风管水平、垂直。

(3)连接风管,确保连接牢固,密封良好。

4. 风管调试(1)检查风管系统,确保无漏风、漏水的现象。

(2)进行风量测试,调整风管系统,确保风量满足设计要求。

四、质量控制1. 材料质量控制(1)选用符合国家标准和设计要求的材料。

(2)材料进场时,进行抽样检验,确保材料质量合格。

2. 施工过程质量控制(1)严格执行施工工艺,确保施工质量。

(2)对关键工序进行检验,如风管制作、连接、保温等。

(3)对施工过程中的问题及时处理,确保施工质量。

精品资料---风管机施工方案

精品资料---风管机施工方案

风管机施工方案1、室内机的安装步骤:决定室内机的位置—→画线标志—→打膨胀螺栓—→装室内机,室内机的吊杆采用Φ10圆钢调节器,以调节室内机高度及水平,另外在室内机接管侧下面的天花板吊顶上开一个不小于450x450的检查口,保证以后检修及清洗.2、打洞及处理核准应开洞孔的位置及尺寸,无误后在要打洞孔的墙板上标出所开洞孔的大小,征得现场土建技术人员意见对建筑物结构无影响后才能去进行打孔作业。

管线过墙洞,采用电锤打孔.若不适宜电锤打孔的墙壁在征得业主同意后方可用其他方式打孔。

孔的大小以可以穿过管线(含保温层)为准,吊装室内机及支托架固定采用膨胀螺栓.管线穿过墙体或楼板处应设镀锌铁皮套管,管道的焊缝不得设于套管内,镀锌铁皮套管应与墙面或楼板平齐,但应比地面高出20厘米,管道与管套的空隙应用隔热或其他不燃材料填塞,不得将套管作为管道的支撑。

3、冷媒配管(1)步骤:支架制作-→按图纸要求配管-→焊接—→吹净—→试漏—→干燥—→保温(2)原则上冷媒配管应严守配管三原则:干燥、清洁、气密性。

干燥首先是安装前铜管内禁止有水分进入,配管后要吹净和真空干燥.清洁是施工时应注意管内清洁;焊接时需要用氮气置换焊,最后是吹净.气密性实验是保证焊接质量和喇叭口连接质量所必需的。

(3)替换氮气的方法:根据本公司的要求冷媒管钎焊时必须采用氮气保护,焊接时把微压(3。

5kg/cm2)氮气充入正在焊接的管道内。

这样会有效防止管内氧化皮的产生。

(4)冷媒管封盖:冷媒管的包扎十分重要以防止水分、脏物、灰尘等进入管内,冷媒管穿墙一定要管头包扎严密,暂时不连接的已安装好的管子要把管口包扎好或封死。

(5)冷媒管吹净:冷媒管吹净是一种把管内废物清除出去的最好方法,具体方法是将氮气压力调节阀与室内机的充气口连接好,将所有的室内机的接口用盲塞堵好保留。

一台室内机接口作为排污口,用绝缘材料抵住管口,压力调节阀5kg/cm2向管内充气,至手抵不住时,快速释放绝缘物,脏物及水分即随着氮气一起被排出.这样循环进行若干次直至无污物水分排出为止(每台室内机都要做)。

风管机施工方案

风管机施工方案

风管机施工方案1、室内机的安装步骤:决定室内机的位置—→画线标志—→打膨胀螺栓-→装室内机,室内机的吊杆采用Φ10圆钢调节器,以调节室内机高度及水平,另外在室内机接管侧下面的天花板吊顶上开一个不小于450x450的检查口,保证以后检修及清洗。

2、打洞及处理核准应开洞孔的位置及尺寸,无误后在要打洞孔的墙板上标出所开洞孔的大小,征得现场土建技术人员意见对建筑物结构无影响后才能去进行打孔作业。

管线过墙洞,采用电锤打孔.若不适宜电锤打孔的墙壁在征得业主同意后方可用其他方式打孔.孔的大小以可以穿过管线(含保温层)为准,吊装室内机及支托架固定采用膨胀螺栓。

管线穿过墙体或楼板处应设镀锌铁皮套管,管道的焊缝不得设于套管内,镀锌铁皮套管应与墙面或楼板平齐,但应比地面高出20厘米,管道与管套的空隙应用隔热或其他不燃材料填塞,不得将套管作为管道的支撑.3、冷媒配管(1)步骤:支架制作-→按图纸要求配管—→焊接-→吹净-→试漏—→干燥—→保温(2)原则上冷媒配管应严守配管三原则:干燥、清洁、气密性。

干燥首先是安装前铜管内禁止有水分进入,配管后要吹净和真空干燥。

清洁是施工时应注意管内清洁;焊接时需要用氮气置换焊,最后是吹净。

气密性实验是保证焊接质量和喇叭口连接质量所必需的。

(3)替换氮气的方法:根据本公司的要求冷媒管钎焊时必须采用氮气保护,焊接时把微压(3.5kg/cm2)氮气充入正在焊接的管道内。

这样会有效防止管内氧化皮的产生。

(4)冷媒管封盖:冷媒管的包扎十分重要以防止水分、脏物、灰尘等进入管内,冷媒管穿墙一定要管头包扎严密,暂时不连接的已安装好的管子要把管口包扎好或封死。

(5)冷媒管吹净:冷媒管吹净是一种把管内废物清除出去的最好方法,具体方法是将氮气压力调节阀与室内机的充气口连接好,将所有的室内机的接口用盲塞堵好保留。

一台室内机接口作为排污口,用绝缘材料抵住管口,压力调节阀5kg/cm2向管内充气,至手抵不住时,快速释放绝缘物,脏物及水分即随着氮气一起被排出.这样循环进行若干次直至无污物水分排出为止(每台室内机都要做)。

风管机施工方案

风管机施工方案

风管机施工方案1、室内机的安装步骤:决定室内机的位置—→画线标志—→打膨胀螺栓-→装室内机,室内机的吊杆采用Φ10圆钢调节器,以调节室内机高度及水平,另外在室内机接管侧下面的天花板吊顶上开一个不小于450x450的检查口,保证以后检修及清洗.2、打洞及处理核准应开洞孔的位置及尺寸,无误后在要打洞孔的墙板上标出所开洞孔的大小,征得现场土建技术人员意见对建筑物结构无影响后才能去进行打孔作业。

管线过墙洞,采用电锤打孔。

若不适宜电锤打孔的墙壁在征得业主同意后方可用其他方式打孔.孔的大小以可以穿过管线(含保温层)为准,吊装室内机及支托架固定采用膨胀螺栓.管线穿过墙体或楼板处应设镀锌铁皮套管,管道的焊缝不得设于套管内,镀锌铁皮套管应与墙面或楼板平齐,但应比地面高出20厘米,管道与管套的空隙应用隔热或其他不燃材料填塞,不得将套管作为管道的支撑。

3、冷媒配管(1)步骤:支架制作—→按图纸要求配管—→焊接—→吹净—→试漏—→干燥—→保温(2)原则上冷媒配管应严守配管三原则:干燥、清洁、气密性。

干燥首先是安装前铜管内禁止有水分进入,配管后要吹净和真空干燥。

清洁是施工时应注意管内清洁;焊接时需要用氮气置换焊,最后是吹净。

气密性实验是保证焊接质量和喇叭口连接质量所必需的。

(3)替换氮气的方法:根据本公司的要求冷媒管钎焊时必须采用氮气保护,焊接时把微压(3.5kg/cm2)氮气充入正在焊接的管道内。

这样会有效防止管内氧化皮的产生。

(4)冷媒管封盖:冷媒管的包扎十分重要以防止水分、脏物、灰尘等进入管内,冷媒管穿墙一定要管头包扎严密,暂时不连接的已安装好的管子要把管口包扎好或封死。

(5)冷媒管吹净:冷媒管吹净是一种把管内废物清除出去的最好方法,具体方法是将氮气压力调节阀与室内机的充气口连接好,将所有的室内机的接口用盲塞堵好保留。

一台室内机接口作为排污口,用绝缘材料抵住管口,压力调节阀5kg/cm2向管内充气,至手抵不住时,快速释放绝缘物,脏物及水分即随着氮气一起被排出。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

风管机施工方案1、室内机的安装步骤:决定室内机的位置-→画线标志-→打膨胀螺栓-→装室内机,室内机的吊杆采用Φ10圆钢调节器,以调节室内机高度及水平,另外在室内机接管侧下面的天花板吊顶上开一个不小于450x450的检查口,保证以后检修及清洗。

2、打洞及处理核准应开洞孔的位置及尺寸,无误后在要打洞孔的墙板上标出所开洞孔的大小,征得现场土建技术人员意见对建筑物结构无影响后才能去进行打孔作业。

管线过墙洞,采用电锤打孔。

若不适宜电锤打孔的墙壁在征得业主同意后方可用其他方式打孔。

孔的大小以可以穿过管线(含保温层)为准,吊装室内机及支托架固定采用膨胀螺栓。

管线穿过墙体或楼板处应设镀锌铁皮套管,管道的焊缝不得设于套管内,镀锌铁皮套管应与墙面或楼板平齐,但应比地面高出20厘米,管道与管套的空隙应用隔热或其他不燃材料填塞,不得将套管作为管道的支撑。

3、冷媒配管(1)步骤:支架制作-→按图纸要求配管-→焊接-→吹净-→试漏-→干燥-→保温(2)原则上冷媒配管应严守配管三原则:干燥、清洁、气密性。

干燥首先是安装前铜管内禁止有水分进入,配管后要吹净和真空干燥。

清洁是施工时应注意管内清洁;焊接时需要用氮气置换焊,最后是吹净。

气密性实验是保证焊接质量和喇叭口连接质量所必需的。

(3)替换氮气的方法:根据本公司的要求冷媒管钎焊时必须采用氮气保护,焊接时把微压(3.5kg/cm2)氮气充入正在焊接的管道内。

这样会有效防止管内氧化皮的产生。

(4)冷媒管封盖:冷媒管的包扎十分重要以防止水分、脏物、灰尘等进入管内,冷媒管穿墙一定要管头包扎严密,暂时不连接的已安装好的管子要把管口包扎好或封死。

(5)冷媒管吹净:冷媒管吹净是一种把管内废物清除出去的最好方法,具体方法是将氮气压力调节阀与室内机的充气口连接好,将所有的室内机的接口用盲塞堵好保留。

一台室内机接口作为排污口,用绝缘材料抵住管口,压力调节阀5kg/cm2向管内充气,至手抵不住时,快速释放绝缘物,脏物及水分即随着氮气一起被排出。

这样循环进行若干次直至无污物水分排出为止(每台室内机都要做)。

液管和气管分别进行。

(6)冷媒管钎焊:①冷媒管钎焊前的准备:钎焊条的质量标准,焊接设备的准备,铜管切口表面要平整,不得由毛刺、凹凸等缺陷,切口平面允许倾斜,偏差为管子直径的1%。

②冷媒管钎焊应该采用磷铜焊条,焊接温度700-8450C,钎焊工作宜在向下或水平侧向进行,尽可能避免仰焊,接头的分支口一定要保持水平。

③施焊人员应有必要的资格证明,才能上岗。

(7)直径小于φ19.05mm的铜管一律采用现场煨制、热弯或冷弯专用工具,椭圆率不应大于8%,并列安装配管其弯曲半径应相同,间距,坡向,倾斜度应一致。

大于φ19.05mm的铜管应采用冲压弯头。

(8)扩口连接:冷媒铜管与室内机连接采用喇叭口连接,因此要注意喇叭口的扩口质量。

其中承口的扩口深度不应小于管径,扩口方向应迎冷媒流向,切管采用切割刀,扩口和锁紧螺母时在扩口的内表面上涂少许冷冻油,扩口尺寸和螺母扭力如下表:(9)所有冷媒管保温管按照本公司要求一定包扎带包扎,过墙时要做铁皮套管,过楼板时要用钢套管。

(10)铜管采用去氢磷铜无缝管,管径不得小于设计管径。

管道均贴梁敷设。

铜管焊接应采用氮气保护焊,管道连接好后要做氮气吹污,详见富士通产品技术手册。

冷媒管采用难燃B1级橡塑海绵保温管保温,外缠塑料包扎带,保温层厚度Φ12.7以下,&=10mm,Φ15.9-22.2,&=15mm。

Φ25.4以上,&=20mm.4、冷凝水管的安装冷凝水管采用PVC工程塑料管(1)步骤:连接水管-→检查水泄漏-→绝热(2)管道安装前必须将管内的污物及锈蚀清除干净,安装停顿期间对管道开口应采取封闭保护措施。

(3)冷凝水管的水平管应坡向排水口尽可能做到1/100,实在困难时也要保证0.5/100以上。

(4)室内机与冷凝水管之间要做一段软连接,且室内机冷凝水排放应先抬高于冷凝水管后,再连接干管。

冷凝水系统的渗漏试验可采用充水试验,无渗漏为合格。

(5)管道安装后应进行系统冲洗,系统清洁后方可去与空调设备连接。

(6)冷凝水管采用PP-R塑铝稳态管粘接,起点贴主梁安装敷设,安装时排水方向做不小于0.003的下行坡度,室内冷凝水盘的泄水支管沿水流方向坡度不小于0.01.冷凝水管采用B1级难燃橡塑海绵保温防结露,保温层厚度&=10mm。

(7)所有新风机冷凝水管处均要求做水封处理,保证冷凝水正常排放。

如工程中出现高静压的风管机时,冷凝水做法同新风机。

5、通风管道施工工艺采用新工艺、新方法以满普通金属常规风管加工制作(1).工艺流程如下:风管加工前选料要符合设计要求,镀锌表皮不能损坏,不能有锈蚀斑点。

风管、管件咬口采用单平咬口、转角咬口或联合角咬口,尽量不使用按扣式咬口,咬口要打平、连续、宽度均匀,不得有开裂现象,铆法兰不能有漏铆及铆钉脱落,法兰螺栓和铆钉的间距不应大于150mm,对于风管接口、三通、弯头和其它部件,留下的缝隙缺口用KS密封胶进行密封。

风管制作完后,两端应保护,免受任何损坏或侵蚀。

(2).风管安装风管安装总的原则是牢固、美观、严密、阀件开关灵活。

支吊架的安装跨距要符合规范要求;风管穿墙、楼板、隔断处要加套管;法兰连接处要贴阻燃密封胶条,胶条要挨近风道内表面,但不可凸入风道内壁;风道与设备连接处采用柔性连接。

(3).风管连接首先在法兰槽中嵌入8501密封胶条。

然后四角用M8×25螺栓上紧,为了保证漏风率符合标准,四角涂密封胶。

(4).注意事项:风管外观质量应达到折角平直,圆弧均匀,两端面平行,法兰乎整、严密、规则。

水平风管的管长应控制在1200mm 以内,垂直风管管长应控制在2000mm 以内。

水平风管安装时,风管大边长小于400MM 的,风管吊架间距不超过3M ,大于或等于400mm 的,其间距不得超过2m 。

竖向风管安装时,固定件间距不超过4m ,每根立管不少于两个固定点。

各项技术参数满足以下要求:风管展开下料时,尺寸偏差应控制在±1mm 以内;法兰压制宽度尺寸偏差应控制在±1mm 以内;成型风管必须做到表面凹凸不大于3mm;冲压好的角卡尺寸偏差应控制在±1mm 以内;其它没有明确的必须满足《通风与空调工程施工及验收规范》(GB50243-2002)中的有关规定。

制作好的风管向业主、监理报验检查合格后,方可进行安装,其流程如下:(5).风管支吊架的安装风管的支吊架制作应按照《采暖通风设计选用手册》(T607)用料规格和作法制作。

吊架安装前,应进一步核对风管的坐标位置和标高,然后将1米线标高引上去,拉线找标高,找出风管走向和位置后,实测焊吊架上横向槽钢。

吊架间距应符合设计要求。

若无设计要求时,对于不保温风管,应符合下表要求;对于保温风管,支吊架间距按本表要求值乘以0.85。

安装风管风管连风管漏风风管防风口安管内及设备 防尘清扫 空调设 备运转 风管 空吹 送风 系统 调试 安装中效过滤器保温风管支吊架应设在保温层外,横担处加木托,防止冷桥(6).风管及部件安装风管工艺流程如下:风管安装应有设计的图纸及大样图,并有施工人员的技术、质量、安全交底。

风管及部件安装前,应清除内外杂物及污物,并保持清洁。

风管与配件可拆卸的接口及调节机构,不得装设在墙或楼板内,各种调节装置应安装在便于操作的部位;支、吊架不得设置在风口、阀门、检查门及自控机构处。

风管水平安装吊架,间距为3m ;竖管支架,每层一个;吊杆不宜直接固定在法兰上,吊架处设防腐处理的木托。

连接法兰的螺栓应均匀拧紧,其螺母应在同一侧。

明装风管水平安装,水平度的偏差,每米不应大于3mm ,总偏差不应大于20mm ;明装风管垂直安装,垂直度的偏差,每米不应大于2mm ,总偏差不应大于20mm ;暗装风管位置应正确,无明显偏差。

柔性短管的安装应松紧适度不得扭曲,长度一般为150-250mm,不得作为变径管。

保温风管的支、吊架设在保温层外部,并不得损坏保温层。

风口安装应位置正确,外露部分平整美观,同一房间内标高一致,排列整齐。

系统风管漏风量测试采用漏光检测,在漏光检测时,风管系统设有明显漏光点,其漏风量值一般都不会超过规定,亦说明其工艺质量是稳定可靠的,做为低压送风系统,就不必再进行漏风量值测试。

5、控制线作业控制线全部采用无屏蔽线沿冷媒管捆扎敷设,室内控制部分穿管暗设,禁止电源线和控制线捆扎在一起,当电源线与控制线平行走时,应保证其在300mm以上的距离防止干扰。

6、绝热工作绝热工作需按设计要求选材,冷媒管应采用难燃B1级橡塑海绵保温管保温,外缠塑料包扎带,保温层厚度Φ12.7以下,&=10mm,Φ15.9-22.2,&=15mm。

Φ25.4以上,&=20mm. 冷凝水管亦采用B1级难燃橡塑海绵保温防结露,保温层厚度&=10mm。

施工时一起把保温套管穿好,留出焊接口处,最后处理焊口,施工时绝对禁止绝热层断段现象,保温套管连接处用胶带捆扎好。

7、室外机安装①室外机设备的开箱检验,检查情况填入设备开箱检查记录表;②室外机设备的搬运和吊装;③室外机宜以槽钢作为基础,禁止四角支撑,可用纵向支撑。

室外机与室外机之间、室外机与建筑物之间应按本公司的技术规定去做。

8、气密性试验(1)作业顺序:冷媒管完工-→氮气加压-→检查压力是否有下降-→合格(2)检验人员的组织和分工。

(3)要领:冷媒管加压需用干燥的氮气,慢慢加压试验。

第一阶段:3.0kg/cm2加压3分钟以上第二阶段:15kg/cm2加压3分钟以上第三阶段:41.5kg/cm2加压24小时(注意压力不能超过41.5kg/cm2)观察压力是否下降,若无下降即为合格,但温度变化压力会变化,每变化1℃压力会有0.1kg/cm2的变化,故应修正。

试压合格后将氮气放至0.3MPa--0.5MPa后加入制冷剂R410A,再作密性实验。

(4)实验过程必须填写气密性试验记录(记录填写文字清晰,数据真实)9、真空干燥气密性实验项目3完成后,进行真空干燥。

(1)氮气试压合格要对系统进行真空干燥,真空干燥应达到质量要求。

(2)真空干燥要选用旋转式真空泵(排气量4L/min),使用先前检查真空泵的抽真空能力需达到-755mmhg,方可进行。

(3)按下列顺序:将真空泵运转2小时以上(真空度应在-755mmhg以上),如达不到-755mmhg 应继续抽1小时,如达不到应检查有无泄漏处。

达到-755mmhg后,即可放置1小时,以真空表不上升为合格,如上升表明系统内有水分或有漏气口,应继续处理。

真空试验合格后,按计算的冷媒量加注,并打开阀门(注意抽真空时应从气管和液管两侧进行)。

相关文档
最新文档
