房地产项目收购尽调清单

合集下载

房地产项目尽调清单(股权投资)

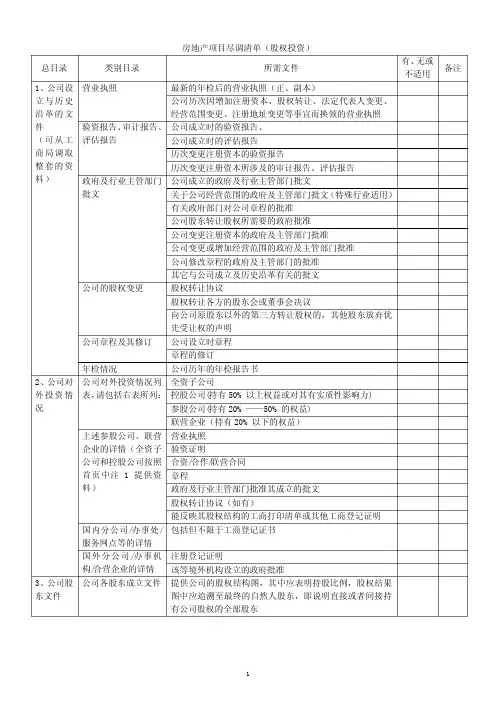

房地产项目尽调清单(股权投资)

房地产项目尽调清单(股权投资)总目录 类别目录 所需文件 有、无或不适用备注1、公司设立与历史沿革的文件(可从工商局调取整套的资料)营业执照最新的年检后的营业执照(正、副本)公司历次因增加注册资本、股权转让、法定代表人变更、经营范围变更、注册地址变更等事宜而换领的营业执照验资报告、审计报告、评估报告公司成立时的验资报告、公司成立时的评估报告历次变更注册资本的验资报告历次变更注册资本所涉及的审计报告、评估报告政府及行业主管部门批文公司成立的政府及行业主管部门批文关于公司经营范围的政府及主管部门批文(特殊行业适用)有关政府部门对公司章程的批准公司股东转让股权所需要的政府批准公司变更注册资本的政府及主管部门批准公司变更或增加经营范围的政府及主管部门批准公司修改章程的政府及主管部门的批准其它与公司成立及历史沿革有关的批文公司的股权变更 股权转让协议股权转让各方的股东会或董事会决议向公司原股东以外的第三方转让股权的,其他股东放弃优先受让权的声明公司章程及其修订公司设立时章程章程的修订年检情况公司历年的年检报告书2、公司对外投资情况公司对外投资情况列表,请包括右表所列:全资子公司控股公司(持有50%以上权益或对其有实质性影响力)参股公司(持有20%——50%的权益)联营企业(持有20%以下的权益)上述参股公司、联营企业的详情(全资子公司和控股公司按照首页中注1提供资料)营业执照验资证明合资/合作/联营合同章程政府及行业主管部门批准其成立的批文股权转让协议(如有)能反映其股权结构的工商打印清单或其他工商登记证明国内分公司/办事处/服务网点等的详情包括但不限于工商登记证书国外分公司/办事机构/合营企业的详情注册登记证明该等境外机构设立的政府批准3、公司股东文件 公司各股东成立文件 提供公司的股权结构图,其中应表明持股比例,股权结果图中应追溯至最终的自然人股东,即说明直接或者间接持有公司股权的全部股东如股东为法人,请提供该股东最新年检后的法人营业执照(如为外资股东,则请提供类似文件,如公司注册书等)或事业法人代码证、最后一次的验资报告;如股东为自然人,请提供该股东的身份证明或其他证明文件(如居民身份证、护照或其它国家的永久居留权证明)可反映各法人股东股权结构的工商登记打印清单或其他工商登记文件公司是否有国有股东的书面说明各法人股东章程各法人股东对公司投资时的财务报表或其他能证明其对外投资不超过其净资产的50%的文件股东的其他文件 各股东最近一期经审计的财务报表请说明持有公司5%以上股权的股东之间是否存在关联关系(包括相互持有股权、一方的高级管理人员另一方任职、相互存在重大债权债务关系或管理关系)请提供持有公司5%以上股权的股东控股或参股的企业情况一览表,包括该等企业的名称、注册地址、与该等股东的关系,并提供该等企业最新通过年检的营业执照、批准证书(三资企业适用)及能够证明该等企业股权结构的工商登记打印清单或其他工商登记文件持有公司5%以上股权的股东之实质控制人控制或参股的企业情况一览表,包括该等企业的名称、注册地址、与该等实际控制人的关系,并提供该等企业最新通过年检的营业执照、批准证书(三资企业适用)及能够证明该等企业股权结构的工商登记打印清单或其他工商登记文件股东所持公司股权是否设置有质押如有,请提供有关主合同、质押合同和质押登记文件4、公司的主要资产 物业 拥有土地使用权的法律文件(请填写本清单附件一所列示的公司土地使用权基本情况表)土地使用权证书(如土地使用权证、土地使用权权属证明、他项权利证书等)土地使用权评估报告书(如有)土地使用权出让协议及出让金缴清的凭证租赁的土地土地使用权租赁协议土地使用权证拥有的房产(请填写本清单附件二所列示的公司房屋基本情况表)房屋产权证书如已购买房屋但未办理房屋产权证,请提供该商品房的预售/销售许可证,商品房购买合同,并说明未办理房屋产权证书的原因租赁的房产(请填写本清单附件三所列示的公司租赁房屋基本情况表)房产租赁合同房屋产权证书或有权出租证明房屋租赁备案登记证明拥有其他土地和房屋所有权或使用权的证明公司的土地、房产之上是否设定了任何抵押、担保或其他权利限制如设定了抵押、担保,请提供抵押/担保协议、抵押登记文件、主债务合同无形资产(除土地使用权) [商标]公司拥有和使用的商标清单商标注册证书商标使用许可/转让合同商标使用许可备案文件商标受让证明文件(如有)[专利]公司拥有和使用的专利清单专利证书专利年费缴付收据专利使用许可/转让合同专利使用许可备案文件专利受让证明文件(如有)[专有技术]公司拥有和使用的专有技术清单专有技术证书专有技术转让/许可合同[域名]公司拥有的域名清单及相关注册文件[著作权]公司拥有的著作权以及著作权有关权利的清单软件著作权登记证书、续展证书软件著作权转移备案证书其他作品著作权登记证明文件著作权许可使用合同、著作权转让合同或其他有关著作权权属约定的合同及文件[抵押、担保情况]公司的无形资产之上是否设定了任何抵押、质押、担保 如设定了抵押、质押、担保,请提供抵押/担保协议、抵押登记文件、主债务合同主要固定资产 [在建工程]正在建设的房屋(项目)的许可,包括建设规划许可、用地规划许可、施工许可、建筑工程许可、工程验收合格证等工程承包合同、建设合同、监理合同等[主要生产设备]主要生产设备清单进口设备的进关证明、商检证明主要生产设备购置发票、购买合同或受赠与证明就各主要固定资产的成新度、折旧年限、原价、净值、净额、折旧方法、技术先进程度及报废或更新的可能进行描述[抵押、担保情况]公司的固定资产之上是否设定了任何抵押、担保如设定了抵押、担保,请提供抵押协议、抵押登记文件、主债务合同及其他相关合同5、公司的内部治理 公司组织结构 公司内部的组织结构图有关公司各部门职责的说明董事、监事、高级管理人员的情况董事、监事、总经理、副总经理、董事会秘书、财务负责人、技术负责人及核心技术人员的简历(包括姓名、国籍、性别、年龄、学历、职称、曾经担任的重要职务及任期、在公司担任的现任职务、是否在其他单位兼职等)上述人员与公司签订的协议(如聘用协议、借款、担保协议、以及为稳定上述人员已采取及拟采取的措施)前述人员是否存在正在进行或尚未了结的诉讼、仲裁或行政处罚的情况内部治理文件 股东会的议事规则、决策程序及重要决议董事的产生办法,董事会议事规则、决策程序及重要决议监事的产生办法,监事会议事规则、决策程序及重要决议总经理、副总经理、财务总监、各部门经理的产生办法、决策程序6、公司的生产经营公司与生产经营有关的重要合同/协议(前述已提供的除外),包括但不限于保险合同(含保单等文件)长期或大金额(一般在人民币【】万元以上)的购买合同长期或大金额(一般在人民币【】万元以上)的销售合同承包经营合同租赁经营合同代理服务合同提供/接受服务合同运输合同及安排技术开发、技术合作等合同合资/合作合同资产收购/重组合同对经营产生重大影响力的其他合同产品与市场公司核心技术的来源与方式,并请说明公司是否拥有核心技术的所有权以及该核心技术在国内外同行业的先进性公司所生产的主要产品及其用途公司产品的定价清单及其定价方式;如属于政府定价,请提供有关政府批文公司各类产品的营销模式、渠道,公司前5名客户名单及该等客户合计的销售额占公司年度营业额或销售总额的百分比公司主要原材料的采购模式及定价方法,前5名供应商名单及该等供应商合计的采购额占公司年度采购总额(包括产品和服务)的百分比其他文件 与生产经营相关的其他重大文件7、公司的财务资料财务报表近二年公司经审计的财务报表贷款与担保情况 贷款卡打印信息贷款合同及其还款情况为公司贷款提供担保(包括抵押、质押、留置、保证等)的担保合同、担保登记文件等公司是否有为他人提供担保(包括保证、抵押、质押、留置等);如有,请填写本清单附件四所列示的公司对外担保基本情况表提供主债务合同、担保合同、担保登记文件及其他文件其他财务资料 请填写本清单附件五所列示的公司主要应收帐款清单,并请附上合同文件、担保(保证、抵押、质押)文件请填写本清单附件六所列示的公司主要应付帐款清单,并请附上合同文件、担保(保证、抵押、质押)文件8、公司的关联方 关联法人请提供如下文件:营业执照;验资证明;合资/合作合同;章程;有关部门批准其成立的批文;股权转让协议(如有);重要的股东会、董事会决议;能反映其股权结构的工商打印清单或其他工商登记证明直接或者间接控制公司的法人公司直接或间接控制法人(同第2部分)公司的合营企业和联营企业(同第2部分)受同一控制人控制的除公司及其控股子公司以外的法人由公司的关联自然人直接或者间接控制的,或者由关联自然人担任董事、高级管理人员的除公司及其控股子公司以外的法人公司的关联自然人的合营企业和联营企业持有公司5%以上股份的法人(同第3部分)根据实质重于形式的原则认定的其他与上市公司有特殊关系,可能导致上市公司利益对其倾斜的法人关联自然人请提供其有效身份证件,并列表说明其与公司的关联关系直接或间接持有公司5%以上股份的自然人董事、监事和高级管理人员(同第5部分)直接或间接控制公司的法人的董事、监事和高级管理人员及关系密切的家庭成员,包括配偶、年满18周岁的子女及其配偶、父母及配偶的父母、兄弟姐妹及其配偶、配偶的兄弟姐妹、子女配偶的父母直接或间接持有公司5%以上股份的自然人、公司董事、监事和高级管理人员的关系密切的家庭成员,包括配偶、年满18周岁的子女及其配偶、父母及配偶的父母、兄弟姐妹及其配偶、配偶的兄弟姐妹、子女配偶的父母根据实质重于形式的原则认定的其他与上市公司有特殊关系,可能导致上市公司利益对其倾斜的自然人9、公司的税务 税种和税率公司目前所执行的税种、税率一览表公司的税务登记证(国税、地税)税收优惠公司享受的税收优惠政策或财政补贴政策,请提供有关政府批文及已经享受该政策的凭证处罚公司是否存在未偿清的纳税义务公司是否因税收问题而被处罚如有,请提供有关税务主管部门发出的缴款/处罚通知书等有关文件以及缴清该等罚款的凭证10、劳动人事管理 员工基本情况 请提供公司与普通员工签订的的劳动劳动合同样本及劳动用工备案登记员工人数(并请说明已签订劳动合同的员工人数)、分类、文化程度等劳动人事政策 工会组织的有关情况(如集体合同等)员工手册有关薪酬、补贴、奖金等人事制度的公司内部规章、福利政策公司的社会保险登记证及社会保险(包括医疗保险、养老保险、失业保险、工伤保险、生育保险、住房公积金等)缴纳情况退休人员及退休金安排公司的住房政策劳动争议情况 公司是否与员工之间存在劳动合同争议或其他纠纷,请提供相关文件11、公司的环保、消防及产品质量环境保护 适用于公司生产经营的专门法规、标准符合环保要求的证明,如环保验收报告、排污许可证等公司是否因违反有关环保法规而被处罚如有,请提供环保部门的处罚文件、缴清该等罚款的凭证及有关环境事故的说明消防安全符合消防安全要求的证明文件,如验收报告公司是否因违反有关消防安全法规被处罚如有,请提供消防部门的有关处罚文件以及缴清该等罚款的凭证产品质量 公司生产的产品符合质量和技术监督标准的证明公司获得的质量认证证书(如有)公司是否因违反产品质量和技术监督标准而被处罚如有,请提供质监量技术部门的有关处罚文件及缴清该等罚款的凭证12、诉讼、仲裁及其他行政处罚诉讼、仲裁情况 公司是否存在正在进行的或尚未了结的诉讼、仲裁和其他法律程序,如有,请填写本清单附件七所列示的公司未决及未执行完毕的重大诉讼和仲裁基本情况表,并请提供起诉状、上诉状、判决书或裁决书及可能出现的处理结果或已生效法律文书执行情况的说明公司所知道的任何有可能在未来引起诉讼或仲裁并将对公司产生重大不利影响的事实或潜在争议的说明。

房地产项目尽职调查清单

房地产项目尽职调查清单

房地产项目尽职调查清单房地产项目尽职调查清单尽职调查是在房地产项目投资决策中至关重要的一步,它旨在全面了解和评估项目的各个方面,从而为投资者提供决策依据。

本为您提供了一份详尽的房地产项目尽职调查清单,包括以下章节:一、项目背景和基本信息1. 项目名称与地址2. 开辟商背景和信誉评估3. 项目规模及建造面积4. 项目土地权属和使用权情况5. 周边环境和基础设施情况二、市场调查与竞争分析1. 当地房地产市场概况2. 目标市场和群体分析3. 类似项目的竞争情况与分析4. 控制区域和政府规划政策三、项目可行性分析1. 市场需求分析和预测2. 项目定位和市场定位3. 项目销售策略和价格策略4. 风险评估与规避策略四、土地与建造技术尽职调查1. 土地供应情况和合法性确认2. 土地规划和用途规划分析3. 建造设计方案与施工图纸4. 施工许可和审批文件情况5. 工程质量验收和保修情况五、财务尽职调查1. 项目资金需求和融资计划2. 收入和成本的估算和分析3. 投资回报率和财务评估4. 合同与费用的审核与评估5. 项目现金流分析和风险评估六、法律尽职调查1. 土地权属和土地使用权分析2. 房屋产权和不动产登记审核3. 环境保护和资源利用审查4. 投资合同和相关法律文件审核5. 项目的法律风险评估和法律意见咨询七、其他尽职调查事项1. 建设工期和项目管理2. 售后服务和物业管理规划3. 项目市场推广策略和渠道分析4. 服务设施和配套设施分析5. 项目相关的其他尽职调查事项本所涉及附件如下:1. 开辟商背景资料及信誉评估报告2. 周边环境和基础设施照片和资料3. 地块权属证明和使用权证明文件4. 市场调研报告及需求分析5. 同类竞争项目的市场调研报告6. 建造设计图纸和施工许可文件7. 资金需求详细报表和财务预测8. 合同和费用审核报告9. 相关法律文件和风险评估报告10. 项目推广渠道分析和市场推广策略报告本所涉及的法律名词及注释:1. 土地权属:指土地的所有权人或者使用权人。

房地产项目尽职调查清单(最全)

房地产项目尽职调查清单(最全)

房地产项目尽职调查清单(最全)尽职调查前的准备无论在何种类型的信用市场展业,作为一名理性投资人在作出决策之前,首要问题是解决信息不对称问题,于是尽职调查是必须采取的手段。

通过法律、商业、财务的尽职调查,使投资人尽可能多地明确交易对手及项目方案设计中的风险点和存在的问题,为进一步完善项目方案设计和投资条款的细化落实打下基础。

从传统地产融资(债权投资)尽职调查的流程出发,系统梳理尽调中每一步实施的要点。

本文为第一篇——《尽调前的准备》一、项目方案的解构1、项目类别(主要从融资结构、项目所处的开发阶段等综合判断、所处的地域位置、业态类型等)2、融资主体的特点(融资主体一般为项目公司,是否为公众公司、是否为集团公司的一员、经营特点等。

如项目公司仅仅为融资工具,则要深度判断集团公司在项目交易结构中的地位)3、融资主体实际控制人情况(有可能穿透至集团层面)4、主要风控措施有哪些(集团信用担保、第三方保证担保、个人无限连带责任、房地产抵押、财务控制等)5、项目的还款来源是什么6、交易主体(项目方案中所有交易主体,初步明确各方的主要权责)7、交易结构中涉及的税费二、尽调思路及重点在对项目方案和交易结构进行初步解构后,基本会形成尽调的思路,主要为本次尽调的重点和拟采取的手段。

三、资料清单一般在去现场尽调之前,投资经理应该根据融资方已经提供的材料、公开信息搜集到的材料、本次尽调的重点,列出资料清单,以便融资方准备提供,提高现场尽职调查的效率。

(一)融资主体(1)工商税务登记信息(营业执照、组织结构代码证、税务登记证,新的营业执照应该为三证合一,带二维码)。

该部分信息可以通过“全国企业信息系统”查询获取。

部分省市的工商局网站查询到的信息会更加详细。

(2)项目公司章程、授权代表的身份证复印件(法定代表人)(3)人员情况:实际控制人、主要领导人简历(法定代表人、董事长、总经理、常务副总经理、财务负责人);人员分布情况(按学历、工作岗位职责、地域、年龄、性别等)(4)办公场所情况:场所面积、权属等(5)公司的主要资质、荣誉情况等,证书复印件(6)公司的业务情况(领域、区域、过去、现在、未来)(7)享受的税收等方面的政策优惠文件(8)开户银行、相应信用等级及授信额度、主要融资渠道、贷款卡卡号及密码(9)近三年审计报告(包括报表及附注)及最近一期财务报表,上年度末与最近一期财务报表末级科目余额表;近两年末的银行对账单及调节表(10)融资情况统计(融资主体、金融机构、期限、金额、利率、还本付息约定、担保方式),并提供借款合同;重大负债及或有负债情况说明(11)税务情况:公司主要承担的税种及税率、是否有税务负债;近三年所得税汇算清缴证明;近三年缴纳12月份增值税的纳税申报表(12)公司主要制度:内控目录,财务资金管理制度;重点岗位提示;人力资源制度。

房地产项目尽职调查资料清单

房地产项目尽职调查资料清单

房地产项目尽职调查资料清单一、尽职调查概述在进行房地产项目投资决策之前,进行充分的尽职调查是至关重要的。

尽职调查能够帮助投资者全面了解项目的风险与机会,从而作出明智的决策。

为了保证尽职调查的效果和准确性,以下是一份房地产项目尽职调查资料清单,供投资者参考。

二、法律与合规方面1. 项目相关法律文件,包括项目规划许可证、土地使用权证书等。

2. 地产发展商的合法地位,包括企业注册证书、经营许可证等。

3. 土地使用和开发合同,确保土地使用权的合法性,审查合同的条款是否符合法规。

4. 项目规划报告、施工许可证及其他与建设相关的法律文件。

5. 投资与融资方面的合同与协议,比如投资合同、股权转让协议等。

三、市场调研与分析1. 项目所在区域的宏观经济环境,包括市场需求、人口增长和就业情况等。

2. 竞争对手分析,了解当前市场上的同类项目情况,并评估项目的竞争力。

3. 房地产市场趋势分析,了解市场供求关系、价格走向与预测。

4. 相关市场调研报告,如房地产市场调查、人口统计数据等。

5. 潜在投资者或合作伙伴的背景调查,评估他们的信誉与实力。

四、财务状况与经营管理1. 项目的财务报表,包括资产负债表、利润表和现金流量表等。

2. 项目的融资情况,包括贷款与资金来源、利率及还款计划等。

3. 项目运营的历史与业绩,包括销售情况、租赁率和市场份额等。

4. 项目的开发预算与成本核算,评估项目的盈利能力与回报率。

5. 主要管理团队成员的背景调查,评估其专业能力与管理经验。

五、技术与工程状况1. 项目的建筑和设计方案,评估设计合理性与质量。

2. 施工合同及相关文件,包括工程合同、施工图纸等。

3. 建筑工程验收与质量检测报告,评估项目建设质量是否符合标准。

4. 环境评估报告,确认项目符合环境保护要求。

5. 使用权证书和相关许可证,确保项目的合法性与合规性。

六、风险评估与法律争议1. 项目的潜在风险与隐患,如土地纠纷、工程质量问题等。

2. 项目所在区域的法律纠纷与法律诉讼情况,了解可能存在的法律风险。

房地产项目公司收购要点及尽职调查清单

房地产项目公司收购要点及尽职调查清单

房地产项目公司收购要点一、房地产收购得种类房地产项目收购包括:在建工程转让与项目公司收购两种1、在建工程转让又叫转让资产(烂尾楼得收购)2、项目公司收购又叫股权转让二、项目公司股权收购步骤:1、项目收购意向书2、项目尽职调查3、洽谈正式合同4、交接三、意向书意向书包括:1、意向股权数量;2、对价金额;3、意向金(一般锁定1000万-5000万共管一个月)四、项目尽职调查包括:1、项目公司主体调查;2、项目公司财务审计;3、所收购项目得主体调查1、项目公司主体调查(1)营业执照(包括正副本就是否过期);(2)各种开发资质(3)税务登记(4)企业组织代码(5)贷款卡(6)所有股东得存在与变更情况(7)股东章程得变化情况(8)历次股东会议得会议纪要(9)历次董事会得会议纪要2、项目公司得财务审计(1)对项目公司得资产负债表、损益表与现金流量表进行审计(目得就是主要审查项目得资产与负债情况;税务情况与债务情况)(2)项目公司需提供原始凭证与账册(3)项目公司得往来账款情况(目得主要就是考察项目得采取就是否干净)(4)项目公司财务得现金流调查(目得主要就是防止项目公司利用财务手段清理债权债务)(5)审计项目公司得资金到位与使用情况(6)审计项目公司得纳税情况、债务情况以及项目公司得银行账户3、所收购项目得主体调查(1)项目得所有权证与批文,包括①项目得国有土地使用证以及土地转让合同与土地出让金缴纳发票;②项目得建设用地规划许可证或规划意见书;③项目得建筑工程规划许可;④开工证等。

(2)项目所在地得规划情况(包括控制性规划与详细性规划)(3)项目得可行性批复(4)项目得规范性调查(5)项目得以前得经济活动得调查五、洽谈正式合同六、交接与变更1、公司证件得交接2、公司所有印章得交接3、公司所有材料得交接4、项目场地得交接七、股权收购得难点1、溢价得处理方式2、或有负债得保证溢价得处理方式主要就是股权+承担负债或有负债保证主要防止项目公司得对外担保、对外得合同与对外经济活动得风险房地产项目收购尽职调查清单项目收购一般分为二类,一类就是房地产项目公司得股权收购,一类就是房地产项目在建工程转让或现房转让。

房地产项目法律尽职调查文件清单

房地产项目法律尽职调查文件清单

房地产项目法律尽职调查文件清单一、引言在进行房地产项目投资前,进行尽职调查是一项不可或缺的步骤。

尽职调查是对被投资项目进行全面研究和分析的过程,旨在确认该项目的可行性和风险,并为投资者提供保障。

本文将介绍房地产项目法律尽职调查的文件清单,以供参考。

二、尽职调查文件清单1. 合同文件•购买协议:包括双方签订的购买合同、附件、协议备忘录等相关文件;•土地使用权出让合同:如果涉及土地购置,需查看土地使用权出让合同等相关文件;•商业租赁合同:如果涉及商业租赁,需要查看商业租赁合同等相关文件;•委托代理协议:如果有委托代理机构协助投资,需查看委托代理协议;•关联交易协议:如果涉及关联交易,需查看关联交易协议等相关文件;•其他合同文件:比如装修合同、物业合同等。

2. 公司文件•公司章程:查阅公司章程,了解公司治理结构和股权分配情况;•公司登记证明:查看投资对象的公司登记证明和工商营业执照,确保其与实际情况一致;•公司财务报表:包括资产负债表、现金流量表、收益及利润表等;•公司行政审批文件:包括公司设立、股权变更等审批文件;•公司征信报告:查看企业的信用状况和信用评级。

3. 产权文件•不动产权证/土地使用权证:核实投资项目的房产证或土地使用权证书;•环评报告:查看环评报告,确认学校项目在环境方面的合规情况;•规划许可证:查阅现有效的规划许可证或建设工程规划许可证;•工程施工许可证:查阅现有效的工程施工许可证或建设工程施工许可证;•工程竣工验收文件:查阅建设单位的工程竣工验收文件,确认项目的合法性。

4. 法律文件•司法文书:核查企业是否有过诉讼记录,是否存在未决诉讼事项,以及公司是否是诉讼的被告方;•法律意见书:可以请律师给出法律意见书,确认项目是否存在法律上的风险;•知识产权:查看知识产权是否属实,是否存在侵权问题;•税务证明:查看企业是否存在税务异常问题。

5. 其他文件•审计报告:查询项目公司已经接受的审计报告,确认项目公司的财务状况是否健康稳定;•职工名单:根据企业开具的职工名单,确认是否存在欠薪、离职率等企业经营风险;•社保缴费记录:查看社保缴纳记录,确认企业是否存在社保欠费等问题。

房地产项目收购法律尽职调查清单

房地产项目收购法律尽职调查清单

房地产项目收购法律尽职调查清单一、融资方信息1.公司基本情况介绍(包括基本信息、股权结构、持股比例、股东情况、组织架构、管理团队简介等。

)2.工商调取的企业注册、历次变更备案材料3.最新公司章程复印件4.营业执照正副本复印件5.税务登记证(国税和地税)正副本复印件6.组织机构代码证正副本复印件7.成立时及变更注册资本的验资报告8.公司过往开发项目情况介绍9.贷款卡及其密码10.最近三年的审计报告及最近一期的财务报表11.固定资产盘点表12.最近三年及最近一期和最近一个月的财务报表、科目余额表13.最近三年及最近一期的所有银行账户的银行对账单14.往来科目(包括应收账款、其他应收款、预付账款、应付账款、预收账款、其他应付账款)最近一个月科目余额表、明细账15.存货最近一个月科目余额表、明细账16.银行贷款合同、抵押担保合同、保证合同17.房地产开发资质证书二、政府类相关文件18.项目可行性研究报告19.国有建设用地使用权挂牌出让文件20.国有建设用地使用权挂牌出让成交确认书21.规划局规划设计条件书22.控制性详细规划图23.规划总平面图24.建设项目选址意见书25.当地政府对于该项目的政策文件(立项批准)或者针对本项目的相关减免政策文件26.国有土地出让合同及土地出让金、契税支付发票、拆迁费用支付凭证、工程款支付明细27.国有土地使用证28.建设用地规划许可证29.建设工程规划许可证30.建设工程实施许可31.商品房预售许可证(若有)32.环境影响报告审查意见33.环保局颁发的排水许可证三、项目相关材料34.项目招标文件35.总包合同36.分包合同(50万以上)37.设计合同38.监理合同39.供水、供电、燃气合同40.采购合同41.投资概算表(分期)42.项目工程总体开发计划(分期)43.拆迁安置补偿实施方案44.拆迁评估报告45.补偿明细表46.拆迁合同47.销售计划四、融资信息48.融资意向说明(包括融资规模、融资期限、融资用途、用款时间、详细的用款计划、还款来源及担保措施)49.项目资金来源情况(包括项目总投资、截止到目前自有资金投资情况、银行借撒情况)。

房地产项目收购尽职调查清单

房地产项目收购尽职调查清单

房地产项目收购尽职调查清单项目收购一般分为二类,一类是房地产项目公司的股权收购,一类是房地产项目在建工程转让或现房转让。

一、涉及公司类的文件1、公司营业执照正副本2、公司房地产开发资质证书3、公司章程4、公司历次股东会、董事会决议5、公司的税务登记证6、公司组织机构代码证7、公司的银行开户证明和贷款卡8、公司从成立至现在的股东变更情况和注册资本法人代表变更的情况9、公司历次的注册和增资的验资报告通过对公司类文件的尽职调查主要是了解公司法人的现状及历史沿革。

二、设计开发项目类文件1、“一书二证”建设用地批准书,建设用地规划许可证,建设工程规划许可证2、国有土地使用权证3、国有土地出让合同及动拆迁补偿合同4、发改委立项文件或可行性方案批复5、施工许可证6、预售许可证7、大产权证或小产权证8、规划审核意见书或规划部门对方案的批复9、项目扩初的批复10、项目各类市政配套部门的征询意见11、项目的方案文本、扩初文本或施工图12、项目的地质勘探报告13、项目的各类验收报告14、项目面积测绘资料收购项目的报批报建或施工到不同的阶段需提供以上的不同文件,由浅到深到细。

通过以上文件的尽职调查主要是了解:1、项目土地取得的来源及合法性,土地使用的时间和原始土地价格的多少,并结合财务调查了解土地款项的支付情况2、项目规划主管部门审批的用途及各类经济技术指标3、依收购项目进展到不同的阶段了解所需的相关政府职能部门审批的文件和手续是否完整,是否合法4、如项目工程已实际开工,应了解项目工程的图纸、开工审批手续及政府质检部门阶段的验收报告和工程档案必须的文件图纸,以确保今后竣工验收的合规性。

三、涉及财务类的资料1、涉税文件:发票深绿采购的文件和税收优惠、财务奖励类的文件;2、公司历年的报表及审计报告;3、公司的所有账本,包括:总账、明细账、现金日记账、成本台账等;4、银行及非金融机构贷款的明细;5、对外担保的明细;6、开户银行的明细;通过财务类文件的尽职调查主要有以下几个方面的作用:1、了解注册资本和历次增资的情况,检查注册资金的到位情况;2、了解企业的资金流向,重点检查往来款、应收应付款的情况;3、了解各类合同款项的支付情况,预测和计算履行合同还应支付的款项;4、详细检查进入成本或存货类科目的发票的合法性、合规性,避免税务的风险;5、检查企业涉税事项:税金是否依法足额缴纳,是否存在税务风险。

房地产项目收购尽调清单

房地产项目收购尽调清单

资料清单一、拟合作项目开发主体1.公司的营业执照、代码证、税务登记证、开户许可证、开发资质等证件复印件;2.登记卡片、银行征信报告主体;3.公司章程及修正案、公司近两年的审计报告.二、拟合作各项目土地1.土地管理部门核发的建设项目土地预审报告书;2.关于地块的红线图/认定地界图及当地政府的用地限制条件;3.征地文件如有:1市、县人民政府做出的土地征收决定;2其他征地所需的文件、资料;3征地补偿合同或协议或政府做出的搬迁决定;4按规定支付土地补偿费,安置补助费,青苗及地上附着物补偿费的情况明细包括已支付项目及金额,应付未付项目及金额,及相关付款凭证;5征地结案表;4.土地出让/转让文件:1土地招拍挂相关文件;2国有土地使用权出让或转让合同;3土地出让金收据;4列明土地使用权应支付的费用清单包括但不限于土地出让金/转让金,大市政配套费用,动拆迁费用等,清单中应包括已支付、应支付项目及各项金额,并提交付款凭证;5列明取得土地使用权应缴纳的税款清单包括但不限于契税,清单中应包括已支付、应支付项目及各项金额,并提交已缴纳税费的付款凭证;6如在土地出让前与政府签订有相关合作框架协议请提供;5.土地使用权证、房地产权证;6.土地规划条件、规划用途、使用年限等;7.关于土地的权利障碍设置情况包括但不限于抵押、查封及他项权利证明和相关合同;8.土地是否被认定为闲置土地的说明;9.任何其他与土地有关的、由政府部门或第三方签发的文件或与第三方订立的文本.三、拟合作各项目建设相关文件1.建设项目建议书或可行性研究报告,以及发改委的立项批准文件;2.关于项目的建设用地批准书及附图;3.规划主管部门的规划批准文件包括但不限于建设项目选址意见书、规划意见书及附图、审定设计方案通知书;4.建设主管机关对项目的审核批复;5.相关主管部门环保、交通、卫生防疫、人防、园林、节水、消防、文物、市政等对建设项目的审查意见;6.关于项目的合作开发和经营等事项的任何合同、意向书、备忘录等文件;7.建设用地规划许可证;8.建筑工程规划许可证;9.建筑工程施工许可证;10.房地产开发项目手册;11.房地产开发项目建设条件意见书;12.项目规划调整的有关文件;13.地块、地名使用批准书;14.项目已获得的其他相关批文或权证;15.项目开发建设情况说明包括但不限于项目整体规划、设计、工程进度、建设现状等;16.与项目建设有关的勘察、设计、监理、施工合同及招投标文件;17.项目施工合同履行情况、工程款支付情况,是否有拖欠工程款的情况;18.在建工程/ 已建成房地产的权利障碍设置情况包括但不限于抵押、查封及他项权利证明和相关合同.19、房地产项目竣工验收资料:单体预验收竣工验收报告;建设项目防雷竣工验收;建筑工程消防竣工验收;建设项目人防竣工验收;环保验收;建设项目规划验收;建设工程竣工验收报告及竣工验收备案表;20、房地产预售许可证;21、产权部门认可的楼盘搭建表,上载发改委核准价、备案价等信息.22、房屋销售情况及销售合同,包括已售物业面积、售价、购买人、备案情况、回款及销售合同明细台账详见附表一;23、是否取得房地产证及是否存在产证办理障碍等.24、项目总投资、已投入、预计投入汇总及明细表,并制作项目投资进度表或在建项目产值完工进度表.25、项目已签合同明细及执行情况表,并制作合同台账格式见附表二26、项目剩余可售物业的房号、面积、售价及销售计划27、项目已收认购金及认购协议台账格式见附表三28、各项目的融资情况包含借款主体、期限、融资金额、还款时间四、诉讼、仲裁及重大行政处罚1.截止至尽职调查日,公司尚未了结的诉讼、仲裁或行政程序的情况;2.对上述未了结案件,公司可能支付的赔偿数额或可能受到的处罚;3.尽职调查日可以预见到的任何争议、诉讼、仲裁或行政处罚的情况;4.公司已处理的诉讼、仲裁及曾受行政处罚的情况说明;附表一:销售合同台账附表二:项目合同台账附表三:认购台账附表四:剩余物业台账。

房地产项目尽职调查清单(标准版)

房地产项目尽职调查清单(标准版)

房地产项目尽职调查清单(标准版) 房地产项目尽职调查清单(标准版)1. 项目概况项目名称:项目地点:项目类型:开发商/业主:项目规模:投资金额:项目周期:2. 土地情况土地性质:土地面积:土地使用年限:是否有土地使用权证书:是否有建设用地规划许可证:是否有建筑工程施工许可证:3. 项目规划规划设计单位:是否已获得相关规划许可证:建筑物用途规划:建筑密度:绿化率:建筑限高:车位规划:4. 市场分析当地人口规模:城市发展趋势:地区房地产市场供需状况:竞争项目分析:预计销售价格及销售周期:5. 投资回报分析预计总投资额:预计销售收入:预计销售利润率:预计回报周期:风险评估及控制:6. 法律及合规性土地使用权合同:工程建设合同:建设用地规划许可证:建筑工程施工许可证:其他相关法律合规性文件:7. 融资情况融资方式:融资金额:资金来源:融资方条件及约束:8. 项目管理项目组织架构:项目经理及主要团队成员:项目进度计划:项目风险管理计划:9. 周边配套设施学校:医院:商业设施:交通设施:其他重要设施:10. 环境影响评估是否已完成环境影响评估:环保措施:环境影响评估报告结论及建议:11. 其他需要关注的问题政策风险:市场销售策略:合作方信用评估:项目团队能力:其他重要事项:以上是房地产项目尽职调查的标准版清单,根据项目的具体情况,可以根据需要增加或删减相关内容,以综合考虑项目的风险和潜力,确保项目的顺利进行和投资回报的最大化。

房地产收并购尽调清单

房地产收并购尽调清单

.关于【】(以下均简称“企业”)的法律尽职调查清单清单说明本文件清单作为项目开展和推进的基础,请企业确保文字材料和数据的真实、准确、完整,并请注意如下问题:(1)如企业能够提供清单列出的某项文件,请在这项文件“有”一栏处画“ √”,并请提供完整、准确的文件文本(包括其附件及任何修订、补充文件)复印件;若文件以几种文字写成,请提供该文件的各种文字版本。

(2)如企业查明没有清单列出的某项文件,请在该项文件“无”一栏处画“X”;如该项文件尚未取得,请在该项文件“备注”一栏中注明“尚未取得”并写明预计取得的时间。

(3)对于企业提供的文件复印件及书面说明,请加盖企业公章。

本文件清单如有未列或未明确列出、但可能对项目的合法性以及可能的交易造成影响的事件或文件,请企业自行进行说明并提供相关文件。

按照本文件清单提供有关文件时,应提供完整的复印件,包括对此等文件的任何增补和修订。

为方便查考,请在提供的每份文件上按本文件清单的顺序清楚标明编号。

如果企业无法提供本文件清单中的某些文件,敬请作出说明/解释。

根据企业提供文件的进度和项目推进的需要,我们可能会发出进一步的调查清单。

如对文件清单存在任何疑问,请随时与项目组相关人员联系(具体联系人见另附表),确保在理解问题含义及意图后再进行回答。

请对本清单、《承诺函》、《陈述和保证》盖章并加盖骑缝章。

对于企业在尽职调查过程中提供的任何支持和配合,项目组全体深表感谢!法律尽职调查清单注:本清单适用于目标企业及其直接间接控股的子企业承诺函【公司】:我方和【】(以下简称“目标企业”)就目标企业向贵司提交尽职调查相关资料事项共同承诺如下:1.对于贵司提供的尽职调查资料收集清单中所有的资料,目标企业将完整并如实地提供贵司,除非该资料并不存在;2.目标企业所提交的资料相对尽职调查资料收集清单中列明的项目不存在遗漏,同时不存在虚假及误导情形;3.未来根据贵司进一步尽职调查的需要,我方和目标企业将依据贵司和贵司所委托中介机构的要求而出具进一步承诺函。

房地产项目收购法律尽职调查清单模版

房地产项目收购法律尽职调查清单模版

xx集团有限公司拟股权并购取得xx房地产项目之法律尽职调查清单附表二〇xx年x月xx日法律尽职调查文件清单附表附表:附表一:股东持股调查表、股东明细表(2张)附表二:在建工程清单(1张)附表三:关联方情况(2张)附表四:土地使用权清单(3张)附表五:自有房产清单(1张)附表六:租赁房产清单(1张)附表七:主要固定资产清单(1张)附表八:重大合同清单(1张)附表九:贷款合同清单(1张)附表十:担保情况清单(1张)附表十一:董事、监事、高级管理人员与核心技术人员调查表(1张)附表十二:员工构成情况清单、员工名册(2张)附表十三:知识产权清单(1张)附表十四:保险情况清单(1张)附表十五:未决诉讼及其他程序清单(1张)填表说明:一、填制表格时所填内容务求真实、准确、完整,表格内容将作为出具法律意见书及相关法律文件之重要依据。

二、表格请同时提供书面及电子两种格式,书面形式时请在表格右下方签字盖章。

三、请提供表格内容所反映之证书及相关文件的复印件。

四、若相关文件数量众多,请将表格部分复印后续写,每页均须签字盖章。

五、若表格项目未能全面反映相关文件内容,请在备注栏说明。

六、请同时提供表格中内容相关的权利证书、文件、合同、协议等的复印件。

附表一/1:股东持股调查表填表单位(盖章):股东类别股东名称注册资本出资额占总股本比例(%)一、国家股1、财政机关2、其他政府机关二、法人股1、国有法人股2、境内法人股3、境外法人股三、其他非法人单位四、自然人1、职工股2、其他境内自然人3、其他境外自然人填表人(签名):联系方式:填表日期:年月日2附表一/2:股东明细表填表单位(盖章):序号股东名称/姓名法人企业注册号/身份证号注册资本出资额持股比例(%)特别事项说明(如:法人存续状况/自然人情况)合计填表人(签名):联系方式:填表日期:年月日3附表二:在建工程清单填表单位(盖章):序号工程项目名称工程详细座落地址工程承包方拟建筑面积(㎡)批准证书(五证)开工日期工程进展情况是否有未竣工验收即投入使用的情况备注项目立项批复(·号)《国有土地使用证》(·号)《建设用地规划许可证》(·号)《建设工程规划许可证》(·号)《建设工程施工许可证》(·号)填表人(签名):联系方式:填表日期:年月日- 4 -附表三/1:公司董事、监事及高级管理人员注:请提供公司董事、监事及高级管理人员身份证复印件填表单位(盖章):序号姓名性别身份证号籍贯工作年限入职日期岗位学历专业职称是否受刑事处罚填表人(签名):联系方式:填表日期:年月日- 5 -附表三/2:关联方,包括公司的控股子公司、参股公司、分公司;控股子公司、参股公司的子公司、分公司);公司的股东、董事、监事和高级管理人员(以下称“关键人员”)控股或参股的公司;控股公司、参股公司的子公司、分公司;关键人员担任董事、监事和高级管理人员的其他法人或组织。

房地产尽职调查需要提供的资料清单

房地产尽职调查需要提供的资料清单

房地产尽职调查需要提供的资料清单房地产尽职调查需要提供的资料清单本旨在为房地产尽职调查提供一个最新最全的资料清单范本,以供参考使用。

以下是房地产尽职调查中需要提供的详细资料清单:一、基本信息资料1. 项目概况:包括项目名称、开发商名称、项目地址、项目规模等信息。

2. 土地情况:包括土地性质、土地用途、土地面积、土地所有权情况等信息。

3. 房屋产权情况:包括房屋产权证明、产权人信息、房屋面积、楼栋信息等信息。

4. 项目规划与设计:包括项目规划方案、设计图纸、建筑面积、公共配套设施等信息。

5. 施工许可证及竣工验收证明:包括施工许可证、竣工验收证明、相关验收报告等信息。

二、法律与合规资料1. 土地使用权审批文件:包括国有土地使用证、土地出让合同、土地使用权证等文件。

2. 房地产开发资质:包括开发商的房地产开发资质证书、企业营业执照等证明文件。

3. 环境评估报告:包括环境影响评价报告、环境保护手续审批文件等。

4. 规划与建设管理制度:包括城市规划、建设工程管理条例等相关法律法规文件。

5. 合同与协议:包括土地出让合同、房屋买卖合同、租赁协议等相关合同与协议。

三、财务与经营状况资料1. 财务报表:包括近几年的资产负债表、利润表、现金流量表等财务报表。

2. 资金运作情况:包括开发商的资金来源、资金运作情况、资金结构等信息。

3. 销售情况与市场评估:包括销售情况报告、市场调研报告等相关数据。

4. 项目前期调研报告:包括项目的可行性研究报告、市场前景评估报告等。

四、项目风险评估资料1. 项目土地性质与所有权情况:涉及土地产权归属、土地性质是否符合规划等方面。

2. 法律风险:包括土地使用权是否合法、土地出让合同是否有效、规划方案符合法律规定等。

3. 投资回报与风险:涉及项目的盈利能力、市场竞争力、投资回报率等方面。

4. 市场情况与竞争对手:包括项目所在地的市场状况、竞争对手情况等。

5. 政策与法规变化风险:涉及政府政策、法规变化对项目的影响等方面。

房地产项目房地产项目尽职调查资料清单

房地产项目房地产项目尽职调查资料清单

房地产项目房地产项目尽职调查资料清单房地产项目尽职调查是为了全面了解项目的情况,评估项目的风险和机会而进行的一项重要工作。

为了进行尽职调查,需要整理一份资料清单,以便系统化、全面地搜集和汇总项目相关信息。

本文将为您提供一份房地产项目尽职调查资料清单,帮助您系统化地搜集和整理项目相关信息。

1. 项目情况- 项目名称、位置、规模、用途、项目可行性研究报告、总体规划、环评报告等相关文件2. 土地情况- 土地权属证明、土地使用证明、土地出让合同、土地调查报告、土地整理方案等3. 设计情况- 建筑设计方案、工程效果图、建筑设计文件审查记录、工程施工图审查记录等4. 施工情况- 施工进度表、工程变更情况、工程质量验收报告、重点工程材料质量检验报告等5. 竣工情况- 竣工验收报告、建筑工程竣工质量评定书、竣工图等相关文件6. 经营状况- 项目运营数据、财务报表、销售情况、租赁情况、客户数据库、个人抵押贷款信息、房地产开发和销售许可、工商营业执照等7. 法律情况- 项目用地是否符合规划、土地使用权是否合法、房地产开发企业资质、项目相关案件、未决诉讼或重大法律风险等8. 税务情况- 项目税务登记证、项目税收纳入情况、是否存在税务风险等9. 人力资源情况- 项目管理团队人员组成、能力和经验情况、员工数量、薪酬结构等10. 市场环境情况- 项目地区的市场环境、竞争环境、供求关系、市场空间等11. 环保情况- 项目环评报告、环保审批文件、污染物排放情况、环保设施运营情况等12. 其他重要情况- 其他与项目相关的重要信息,如政策风险、社会风险等以上是房地产项目尽职调查资料清单的部分内容,资料清单的详细内容应该根据具体情况而定。

尽职调查是一个非常系统且细致的过程,只有全面搜集资料并进行深入分析,才能得出更为准确、可行的决策。

房地产项目公司收购要点及尽职调查清单

房地产项目公司收购要点及尽职调查清单

房地产项目公司收购要点及尽职调查清单
1. 项目收购意向书
2. 项目尽职调查
3. 洽谈正式合同
1. 营业执照(包括正副本是否过期)
2. 各种开发资质
3. 税务登记
4. 企业组织代码
5. 贷款卡
6. 所有股东的存在和变更情况
7. 股东章程的变化情况
8. 历次股东会议的会议纪要
1. 对项目公司的资产负债表、损益表和现金流量表进行审计(目的是主要审查项目的资产和负债情况;税务情况和债务情况)
2. 项目公司需提供原始凭证和账册
3. 项目公司的往来账款情况(目的主要是考察项目的采取是否干净)
4. 项目公司财务的现金流调查(目的主要是防止项目公司利用财务手段清理债权债务)
5. 审计项目公司的资金到位和使用情况
1. 项目的所有权证和批文,包括项目的国有土地使用证以及土地转让合同和土地出让金缴纳;项目的建设用地规划许可证或规划意见书;项目的建筑工程规划许可;开工证等。

2. 项目所在地的规划情况(包括控制性规划和详细性规划)
3. 项目的可行性批复
4. 项目的规范性调查
1. 公司营业执照正副本
2. 公司房地产开发资质证书。

房地产项目收购法律尽职调查清单

房地产项目收购法律尽职调查清单

房地产项目收购法律尽职调查清单房地产项目收购法律尽职调查清单在房地产项目收购过程中,法律尽职调查是非常重要的一环。

通过详细的法律尽职调查,收购方可以了解目标公司的合法性和合规性,评估潜在的法律风险,以及确定最终的收购价格。

以下是一份常见的法律尽职调查清单,可供参考:1、公司基本信息1、公司成立文件、营业执照、组织架构图2、公司章程、合同及股东协议3、股权转让历史及关联交易记录2、土地信息1、土地使用权证及相关批准文件2、土地出让金支付证明及出让合同3、土地规划许可及施工许可3、项目信息1、项目可行性研究报告及批准文件2、项目规划方案及审批情况3、项目施工进度及质量验收记录4、合同信息1、建筑工程合同及重要分包合同2、销售合同及租赁合同3、其他重要合同及协议5、财务信息1、财务报表及审计报告2、相关税务文件及缴纳证明3、银行贷款及担保情况6、法律风险1、政策风险:关注相关政策法规的变化及对项目的影响2、法律纠纷:了解目标公司是否有未解决的法律纠纷或潜在的法律风险3、知识产权:确认目标公司是否拥有相关的知识产权,如商标、专利等7、人力资源1、公司员工人数、薪酬及社保缴纳情况2、劳动合同及保密协议3、员工培训及福利待遇情况8、税务合规1、目标公司的税务登记及申报情况2、目标公司是否享受任何税收优惠政策3、目标公司是否存在任何税务风险或潜在风险9、环境合规1、目标公司是否符合相关环保法规及标准2、目标公司是否有环保设施及排放许可证3、目标公司是否有环保事故或违规记录10、其他信息1、公司银行账户及资金流水记录2、公司对外投资及关联交易情况3、公司公共关系及社会责任履行情况在进行法律尽职调查时,律师需要充分了解目标公司的实际情况,对相关资料进行认真审查和比对,以确保目标公司的合法性和合规性。

律师还需要对法律风险进行全面评估,为收购方提供专业的法律意见和建议,以帮助收购方做出明智的决策。

关于某房地产开发有限公司的法律尽职调查清单房地产收购项目法律尽职调查法律尽职调查在房地产收购项目中的重要性在房地产收购项目中,法律尽职调查具有至关重要的作用。

房地产项目尽职调查清单(精心整理)

房地产项目尽职调查清单(精心整理)

房地产项目尽职调查清单(精心整理)
为了尽可能减少房地产项目投资风险,进行尽职调查是十分必要的。

以下是本清单包括的一些重要文件:
1. 公司结构与资质
- 公司注册地和时间
- 公司基本信息,例如注册资本,经营范围等
- 公司股权结构,以及所有人或其他股东的具体情况
- 公司所有人或其他关键管理人员的背景以及信誉状况
2. 项目资质
- 项目所有权证明
- 确认开发商拥有完整权利开发和出售项目的证明
- 相关政府部门、商会或委员会颁发的许可证书、执照、认证书、测试报告和其他证明文件的复印件。

- 项目融资情况、银行贷款情况、债券发行等情况的总览
3. 工程量与质量保证
- 最新的项目总规模、详细规划、设计图纸及修改情况等
- 建筑工程项目建议书、施工许可证书、结构、机电工程等设计图纸和申报资料
- 工程标准及质量保证体系文件、安全生产和环保的安排以及文件,包括建筑施工工艺与质量文件、施工技术等
- 工程资金筹措、工程现金流管理、合同条款、进度安排、款项支付等文件记录情况
4.营销计划
- 项目概况及项目定位描述(定位、普及率、种族、年龄、服务对象、定价支持、品牌策略等)
- 项目特点和竞争分析
- 市场调研报告或调研结论、产品推广策略
- 预售准备材料,包括拟售房屋的宣传、销售、价格说明等材料。

进行以上尽职调查非常重要。

根据结果,投资人可以决定他们对该房地产项目是否值得投资。

需要注意的是,在进行尽职调查过程中,所有文件必须能够得到证实。

如果某些信息不可证实,就必须停止进行投资。

房地产项目公司收购要点及尽职调查清单62818

房地产项目公司收购要点及尽职调查清单62818

房地产项目公司收购要点一、房地产收购的种类房地产项目收购包括:在建工程转让和项目公司收购两种1、在建工程转让又叫转让资产(烂尾楼的收购)2、项目公司收购又叫股权转让二、项目公司股权收购步骤:1、项目收购意向书2、项目尽职调查3、洽谈正式合同4、交接三、意向书意向书包括:1、意向股权数量;2、对价金额;3、意向金(一般锁定1000万-5000万共管一个月)四、项目尽职调查包括:1、项目公司主体调查;2、项目公司财务审计;3、所收购项目的主体调查1、项目公司主体调查(1)营业执照(包括正副本是否过期);(2)各种开发资质(3)税务登记(4)企业组织代码(5)贷款卡(6)所有股东的存在和变更情况(7)股东章程的变化情况(8)历次股东会议的会议纪要(9)历次董事会的会议纪要2、项目公司的财务审计(1)对项目公司的资产负债表、损益表和现金流量表进行审计(目的是主要审查项目的资产和负债情况;税务情况和债务情况)(2)项目公司需提供原始凭证和账册(3)项目公司的往来账款情况(目的主要是考察项目的采取是否干净)(4)项目公司财务的现金流调查(目的主要是防止项目公司利用财务手段清理债权债务)(5)审计项目公司的资金到位和使用情况(6)审计项目公司的纳税情况、债务情况以及项目公司的银行账户3、所收购项目的主体调查(1)项目的所有权证和批文,包括①项目的国有土地使用证以及土地转让合同和土地出让金缴纳发票;②项目的建设用地规划许可证或规划意见书;③项目的建筑工程规划许可;④开工证等。

(2)项目所在地的规划情况(包括控制性规划和详细性规划)(3)项目的可行性批复(4)项目的规范性调查(5)项目的以前的经济活动的调查五、洽谈正式合同六、交接和变更1、公司证件的交接2、公司所有印章的交接3、公司所有材料的交接4、项目场地的交接七、股权收购的难点1、溢价的处理方式2、或有负债的保证溢价的处理方式主要是股权+承担负债或有负债保证主要防止项目公司的对外担保、对外的合同和对外经济活动的风险房地产项目收购尽职调查清单项目收购一般分为二类,一类是房地产项目公司的股权收购,一类是房地产项目在建工程转让或现房转让。

房地产并购项目法律尽职调查文件清单及并购中的尽职调查【最新】

房地产并购项目法律尽职调查文件清单及并购中的尽职调查【最新】

房地产并购项目法律尽职调查文件清单及并购中的尽职调查本法律尽职调查文件清单主要基于全面了解某房地产公司(“公司”)相关法律状况之目的而确定,共包括以下十三个方面:一、公司及分公司、子公司二、股东三、股本及演变四、资产五、业务六、重大债权债务七、关联交易八、治理结构九、重大资产变化及收购兼并十、劳动人事十一、税务与财务十二、环境保护与质量管理十三、诉讼、仲裁或行政处罚正文一、公司及分公司、子公司1.1 公司目前的投资架构图,请列明每个子公司、子公司的股东及其持股比例;1.2 公司组织机构图,请列明各个分公司及其他分支机构;1.3 公司、子公司全套工商登记档案资料(包括公司设立、变更、年检等工商登记资料);1.4 公司、子公司最新的工商信息单;1.5 公司、分公司、子公司最新的营业执照正本及盖有年检戳记的营业执照副本;1.6 公司、分公司、子公司的组织机构代码证;1.7 公司、分公司、子公司的开户许可证;1.8 公司、子公司的贷款卡;1.9 公司、分公司、子公司的国税/地税税务登记证;1.10 公司、子公司的批准证书(若有);1.11 公司、子公司外汇登记证(若有);1.12 公司、子公司《对外贸易经营者备案登记表》(若有);1.13 公司、子公司《中华人民共和国海关进出口货物收发货人报关注册登记证书》(若有);1.14 境外子公司、分公司、办事机构的相关批准证书、商业登记证书、商业注册证书、组织大纲和章程、当地相关政府部门出具其他文件(若有);1.15 公司、子公司的财政登记证(若有)。

二、股东2.1 公司股权结构图,列明各个股东(追溯至自然人或国资委)的持股比例;2.2 公司各股东的企业法人营业执照正本及副本或居民身份证复印件;2.3 公司各股东的最新工商信息单;2.4 公司各股东的营业执照;2.5 公司各股东的组织机构代码证;2.6 公司各股东开户许可证;2.7 公司各股东的贷款卡;2.8 公司各股东的国税/地税税务登记证;2.9 公司各股东的批准证书《若有》;2.10公司各股东共同签署的投资协议;2.11公司各股东与公司关联关系的说明;2.12公司各股东的股东与公司关联关系的说明;2.13公司各股东之间关联关系的说明;2.14公司股东是否存在代持公司股权情况的说明。

房地产收并购尽调清单精编版

房地产收并购尽调清单精编版

房地产收并购尽调清单精编版公司)请提供以上列出的所有证照文件的完整复印件,并在“有”一栏处打上“√”。

如果某些证照文件尚未获得,请在“备注”一栏中注明预计获得的时间,并在“无”一栏处打上“X”。

二、公司治理文件1、公司章程及修订文件请提供公司章程及其修订文件的完整复印件,并在“有”一栏处打上“√”。

如果公司章程或其修订文件尚未获得,请在“备注”一栏中注明预计获得的时间,并在“无”一栏处打上“X”。

2、董事会、监事会及高级管理人员任职文件请提供董事会、监事会及高级管理人员任职文件的完整复印件,并在“有”一栏处打上“√”。

如果某些任职文件尚未获得,请在“备注”一栏中注明预计获得的时间,并在“无”一栏处打上“X”。

3、公司股权及股东文件请提供公司股权及股东文件的完整复印件,并在“有”一栏处打上“√”。

如果某些股权及股东文件尚未获得,请在“备注”一栏中注明预计获得的时间,并在“无”一栏处打上“X”。

三、财务文件1、公司最近三年的财务报表(包括资产负债表、利润表、现金流量表、所有者权益变动表等)请提供公司最近三年的财务报表的完整复印件,并在“有”一栏处打上“√”。

如果某些财务报表尚未获得,请在“备注”一栏中注明预计获得的时间,并在“无”一栏处打上“X”。

2、审计报告请提供最近三年的审计报告的完整复印件,并在“有”一栏处打上“√”。

如果某些审计报告尚未获得,请在“备注”一栏中注明预计获得的时间,并在“无”一栏处打上“X”。

3、公司最近一年的纳税申报表及缴纳税款证明请提供公司最近一年的纳税申报表及缴纳税款证明的完整复印件,并在“有”一栏处打上“√”。

如果某些纳税申报表及缴纳税款证明尚未获得,请在“备注”一栏中注明预计获得的时间,并在“无”一栏处打上“X”。

四、合同文件1、公司签订的重要合同(包括但不限于销售合同、采购合同、租赁合同、借款合同、担保合同等)请提供公司签订的重要合同的完整复印件,并在“有”一栏处打上“√”。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

资料清单
一、拟合作项目开发主体
1.公司的营业执照、代码证、税务登记证、开户许可证、开发资质等证件复印件;
2.登记卡片、银行征信报告主体;
3.公司章程及修正案、公司近两年的审计报告。

二、拟合作各项目土地
1.土地管理部门核发的建设项目土地预审报告书;
2.关于地块的红线图/认定地界图及当地政府的用地限制条件;
3.征地文件(如有):
(1)市、县人民政府做出的土地征收决定;
(2)其他征地所需的文件、资料;
(3)征地补偿合同或协议(或政府做出的搬迁决定);
(4)按规定支付土地补偿费,安置补助费,青苗及地上附着物补偿费的情况明细(包括已支付项目及金额,应付未付项目及金额),及相关付款凭证;
(5)征地结案表;
4.土地出让/转让文件:
(1)土地招拍挂相关文件;
(2)国有土地使用权出让或转让合同;
(3)土地出让金收据;
(4)列明土地使用权应支付的费用清单(包括但不限于土地出让金/转让金,大市政配套费用,动拆迁费用等),清单中应包括已支付、应支付项目及各项金额,并提交付款凭证;
(5)列明取得土地使用权应缴纳的税款清单(包括但不限于契税),清单中应包括已支付、应支付项目及各项金额),并提交已缴纳税费的付款凭证;
(6)如在土地出让前与政府签订有相关合作框架协议请提供;
5.土地使用权证、房地产权证;
6.土地规划条件、规划用途、使用年限等;
7.关于土地的权利障碍设置情况(包括但不限于抵押、查封)及他项权利证明和相关合同;
8.土地是否被认定为闲置土地的说明;
9.任何其他与土地有关的、由政府部门或第三方签发的文件或与第三方订立的文本。

三、拟合作各项目建设相关文件
1.建设项目建议书或可行性研究报告,以及发改委的立项批准文件;
2.关于项目的建设用地批准书及附图;
3.规划主管部门的规划批准文件(包括但不限于建设项目选址意见书、规划意见书及附图、审定设计方案通知书);
4.建设主管机关对项目的审核批复;
5.相关主管部门(环保、交通、卫生防疫、人防、园林、节水、消防、文物、市政等)对建设项目的审查意见;
6.关于项目的合作开发和经营等事项的任何合同、意向书、备忘录等文件;
7.建设用地规划许可证;
8.建筑工程规划许可证;
9.建筑工程施工许可证;
10.房地产开发项目手册;
11.房地产开发项目建设条件意见书;
12.项目规划调整的有关文件;
13.地块、地名使用批准书;
14.项目已获得的其他相关批文或权证;
15.项目开发建设情况说明(包括但不限于项目整体规划、设计、工程进度、建设现状等);
16.与项目建设有关的勘察、设计、监理、施工合同及招投标文件;
17.项目施工合同履行情况、工程款支付情况,是否有拖欠工程款的情况;
18.在建工程/ 已建成房地产的权利障碍设置情况(包括但不限于抵押、查封)及他项权利证明和相关合同。

19、房地产项目竣工验收资料:
单体预验收《竣工验收报告》;建设项目防雷竣工验收;建筑工程消防竣工验收;建设项目人防竣工验收;环保验收;建设项目规划验收;建设工程竣工验收报告及竣工验收备案表;
20、房地产预售许可证;
21、产权部门认可的楼盘搭建表,上载发改委核准价、备案价等信息。

22、房屋销售情况及销售合同,包括已售物业面积、售价、购买人、备案情况、回款及销售合同明细台账(详见附表一);
23、是否取得房地产证及是否存在产证办理障碍等。

24、项目总投资、已投入、预计投入汇总及明细表,并制作《项
目投资进度表》或《在建项目产值完工进度表》。

25、项目已签合同明细及执行情况表,并制作合同台账(格式见附表二)
26、项目剩余可售物业的房号、面积、售价及销售计划
27、项目已收认购金及认购协议台账(格式见附表三)
28、各项目的融资情况(包含借款主体、期限、融资金额、还款时间)
四、诉讼、仲裁及重大行政处罚
1.截止至尽职调查日,公司尚未了结的诉讼、仲裁或行政程序的情况;
2.对上述未了结案件,公司可能支付的赔偿数额或可能受到的处罚;
3.尽职调查日可以预见到的任何争议、诉讼、仲裁或行政处罚的情况;
4.公司已处理的诉讼、仲裁及曾受行政处罚的情况说明;
附表一:销售合同台账
附表二:项目合同台账
附表三:认购台账
附表四:剩余物业台账。
