煤矿打钻抽放管理制度

合集下载

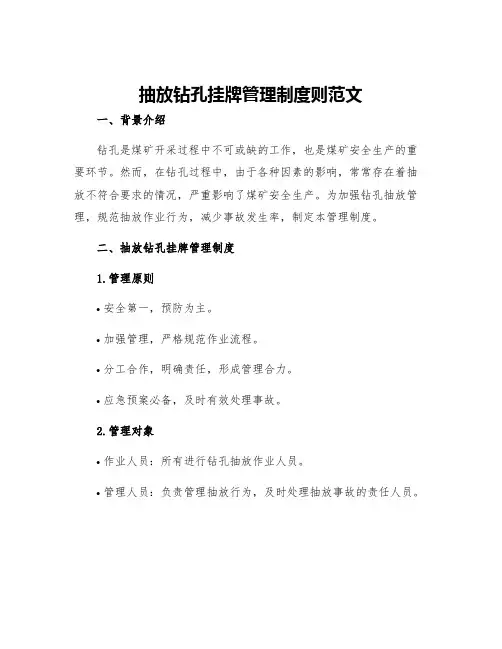

抽放钻孔挂牌管理制度则范文

抽放钻孔挂牌管理制度则范文

抽放钻孔挂牌管理制度则范文一、背景介绍钻孔是煤矿开采过程中不可或缺的工作,也是煤矿安全生产的重要环节。

然而,在钻孔过程中,由于各种因素的影响,常常存在着抽放不符合要求的情况,严重影响了煤矿安全生产。

为加强钻孔抽放管理,规范抽放作业行为,减少事故发生率,制定本管理制度。

二、抽放钻孔挂牌管理制度1.管理原则•安全第一,预防为主。

•加强管理,严格规范作业流程。

•分工合作,明确责任,形成管理合力。

•应急预案必备,及时有效处理事故。

2.管理对象•作业人员:所有进行钻孔抽放作业人员。

•管理人员:负责管理抽放行为,及时处理抽放事故的责任人员。

3.管理要求(1)安全防护•所有进行钻孔抽放作业人员必须戴好工作帽、安全鞋,穿着符合安全要求的工作服。

•做好个人防护,特别是在煤矿生产进行中,要尽量避免防护烟雾、热辐射、噪声等对人体的影响。

•所有作业现场必须设置明显、醒目的警示牌,防止非工作人员闯入工作区域,确保作业安全。

(2)作业规范•作业前必须进行安全预检,并进行抽放悬挂点、扣件、管杆等钻孔设备检查,确认所有设备符合使用要求。

•抽放作业过程中应按照规程操作,检查扣件密封性,调整管杆顺序及数量,保证抽放操作符合要求。

•抽放完毕后应检查抽放设备的状态及数量,并及时归还,做好设备保养工作,确保下次使用时设备完好。

(3)事故处理•钻孔抽放发生事故时,必须立即停止作业并对现场进行封堵。

安排专业人员进行调查记录,并填写事故报告表。

•针对发生的事故进行深入分析,找出事故原因和教训,及时制定防范措施,确保类似事故不再发生。

•处理事故时,必须严格按照国家有关规定及煤矿安全生产管理要求进行,确保处理过程中不造成二次事故,避免损失加大。

三、责任及制度执行1.管理责任•本管理制度执行主管部门为本煤矿的生产管理部门。

•生产管理部门设立专职管理人员,负责监督管理抽放作业,并定期检查、评估抽放作业安全情况。

•生产管理部门必须提供必要的工具和设备,以确保抽放作业的正常进行。

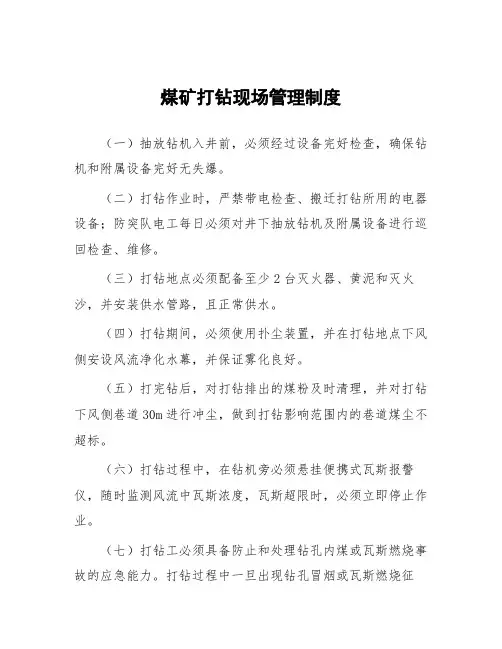

煤矿打钻现场管理制度

煤矿打钻现场管理制度

煤矿打钻现场管理制度
(一)抽放钻机入井前,必须经过设备完好检查,确保钻机和附属设备完好无失爆。

(二)打钻作业时,严禁带电检查、搬迁打钻所用的电器设备;防突队电工每日必须对井下抽放钻机及附属设备进行巡回检查、维修。

(三)打钻地点必须配备至少2台灭火器、黄泥和灭火沙,并安装供水管路,且正常供水。

(四)打钻期间,必须使用扑尘装置,并在打钻地点下风侧安设风流净化水幕,并保证雾化良好。

(五)打完钻后,对打钻排出的煤粉及时清理,并对打钻下风侧巷道30m进行冲尘,做到打钻影响范围内的巷道煤尘不超标。

(六)打钻过程中,在钻机旁必须悬挂便携式瓦斯报警仪,随时监测风流中瓦斯浓度,瓦斯超限时,必须立即停止作业。

(七)打钻工必须具备防止和处理钻孔内煤或瓦斯燃烧事故的应急能力。

打钻过程中一旦出现钻孔冒烟或瓦斯燃烧征
兆,要立即切断通往钻孔的压风、断开钻杆,并根据具体情况采取相应灭火措施。

孔口出现明火时,在切断压风的同时,使用灭火器、水、沙等迅速灭火。

灭火后必须使用黄泥将钻孔和钻杆口封堵严实。

现场负责人要及时将现场情况汇报给调度室。

(八)煤层打钻时,要有防止钻孔瓦斯突出的措施,合理控制钻进速度,避免频繁出现喷孔、夹钻现象,在孔口设置防护板,防止喷孔伤人。

(九)打钻时必须配备管钳、铜锤等配套工具;打钻地点的钻杆、钻具要装箱或上架保存,不得随意乱放。

(十)钻孔施工成孔后,在退出钻杆时,要把孔口钻屑用压风吹干净,以便封孔。

(十一)钻孔经验收合格后,验收人员在钻孔验收单上签字认可后,打钻组组长负责在钻孔管理牌上填写钻孔深度,成孔日期并签字,把管理牌挂在钻孔旁,随时接受检查人员的检查。

抽放钻孔及抽采浓度管理规定

抽放钻孔及抽采浓度管理规定

贵州五轮山煤业有限公司抽放钻孔施工、抽采浓度管理规定为加强五轮山公司瓦斯抽采精细化管理,保证瓦斯抽采达标,确保公司瓦斯治理目标及安全发展。

根据公司实际,特制定瓦斯抽放及钻孔管理规定如下:1、钻孔施工必须有经过审批的设计,并且悬挂施工现场,施工完的钻场,还必须悬挂竣工图。

2、钻机进入钻场前必须清理到设计高度,设计钻孔中有俯孔时,钻场高度不小于3m。

对需布孔的巷帮或底板必须清至硬壁,并平整施钻现场。

3、开孔前由工区技术员定出方位线,并按设计标出开孔位置,没标清开孔位置的,不得施工。

4、钻孔必须按设计参数打设,方位角、倾角偏差不大于±1º,开孔位置不许出现偏差。

不符规定要求的,不予计算钻孔进尺。

5、钻孔必须打到设计深度,见煤钻孔以过煤0.5m为现场掌握深度。

钻场的当班负责人必须清楚记录见煤深度、煤(岩)层厚度及动力现象等。

记录与实际明显不符或与相邻钻孔区别较大的,不计量。

6、钻孔达到预定深度后,在抽钻杆前必须压风吹孔,吹净孔内煤粉后方可拔钻。

钻孔量验收记录签字齐全,否则不计量。

7、未达至预定深度或未见煤钻孔为无效孔必须封闭,并不予计量。

8、钻孔施工完必须立即挂牌,标清孔号、施工人、验收人、日期等。

与设计明显不符的钻孔必须重新打孔。

否则处罚当班施工人及工区跟班干部每孔50元。

9、封孔段长度按设计要求执行,设计未要求的,不小于8m。

封孔时PE管里端必须绑紧,封严长度不小于0.5m,封孔马丽散用量合适不浪费,在规定时间内送入孔内。

孔口外露不大于0.3m。

10、水泥、水、水玻璃按规定(重量100:80:3)配比,严禁浪费。

按计量装置搅拌均匀,超过设计用量一倍的,分析原因。

11、封孔材料能复用的,必须及时退下复用。

不能复用的,回收井上材料库。

12、封孔管路接头必须保证严密不漏气,必要时在接头处涂抹马丽散。

封完孔一个原班后联抽。

13、抽放钻场必须安设负压表、流量计、放水器。

抽放支管吊挂高度不妨碍行人,放水器必须在管路最低点,钻场内多通尽量放低放平,防止孔内水回流。

煤矿瓦斯抽放管理规定

煤矿瓦斯抽放管理规定

煤矿瓦斯抽放管理规定煤矿瓦斯抽放管理规定为切实做好瓦斯抽放工作,确保矿井安全生产,特制定本规定。

第一章严格各项管理制度第一条矿长、总工程师亲自抓抽放工作,建立专职抽放队伍,全面负责指导矿井瓦斯抽放工作。

第二条实行计划管理,每月由矿总工程师组织有关单位制定瓦斯抽放计划,包括抽放系统的建立、管路铺设、钻孔施工数量和抽放量。

第三条抽放瓦斯专职人员对抽放钻孔、瓦斯管路进行循回检查,每班及时排放积水,对管路出现的跑漏气现象必须及时处理,并及时汇报。

第四条瓦斯抽放泵站必须由司机值班,实行现场交接班,司机经业务培训合格后方可上岗,做到每小时测定记录一次抽放瓦斯浓度、抽放负压和孔板压差等抽放参数,保证数据齐全,准确可靠。

第五条井下抽放泵站应设在进风区域,通风区安人正常设点检查瓦斯,泵站内空气中瓦斯浓度不得大于0.5%,排气未端附近20m 范围内空气中的瓦斯浓度不得大于0.75%。

第六条抽放泵站内流量计、负压表、压力表、高浓度瓦斯传感器等各种计量装置必须安设齐全,并经常维修调校,保证正常使用。

第七条泵站司机要按时测定泵站内的各项抽放参数,并将测定情况向矿调度所、通风调度中心、抽排区值班人员汇报清楚,同时要认真填写记录牌板和记录手册。

第八条抽排区及有关钻孔施工单位根据现场情况,及时联系安装工区对井下抽放管路进行安装或拆除回收。

第九条有关单位要爱护抽放管路及抽放设施,对损坏管路及设施的将严格按照有关规定进行处罚。

第二章规范技术管理第十条凡采煤工作面瓦斯涌出量每分钟大于5m3或掘进工作面每分钟大于3m3,采用通风方法解决瓦斯问题不合理时,应采取瓦斯抽放措施。

第十一条在编制需抽放的采区和工作面设计时,必须考虑抽放工作,使抽放设计与采区和工作面设计同步,以保证有3个月以上的预抽时间。

第十二条凡是进行局部瓦斯抽放的采掘工作面,必须编制瓦斯抽放设计,报矿总工程师批准。

设计内容应包括:①工作面概况;②工作面瓦斯赋存情况、预抽量和预抽时间;③抽放方法与抽放工艺;④安全技术措施等。

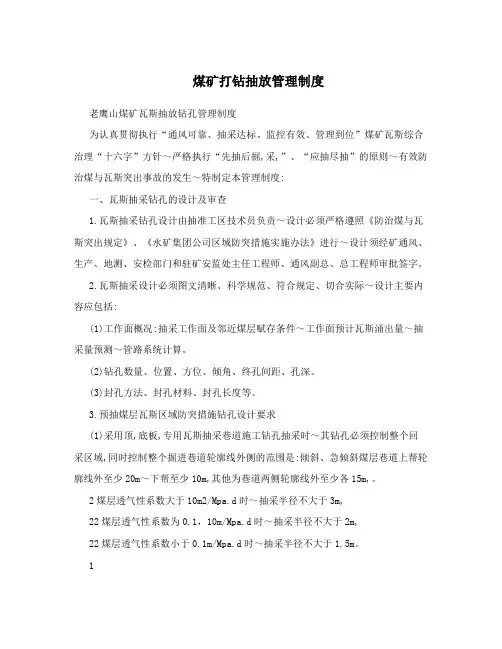

煤矿打钻抽放管理制度

煤矿打钻抽放管理制度

煤矿打钻抽放管理制度老鹰山煤矿瓦斯抽放钻孔管理制度为认真贯彻执行“通风可靠、抽采达标、监控有效、管理到位”煤矿瓦斯综合治理“十六字”方针~严格执行“先抽后掘,采,”、“应抽尽抽”的原则~有效防治煤与瓦斯突出事故的发生~特制定本管理制度:一、瓦斯抽采钻孔的设计及审查1.瓦斯抽采钻孔设计由抽准工区技术员负责~设计必须严格遵照《防治煤与瓦斯突出规定》、《水矿集团公司区域防突措施实施办法》进行~设计须经矿通风、生产、地测、安检部门和驻矿安监处主任工程师、通风副总、总工程师审批签字。

2.瓦斯抽采设计必须图文清晰、科学规范、符合规定、切合实际~设计主要内容应包括:(1)工作面概况:抽采工作面及邻近煤层赋存条件~工作面预计瓦斯涌出量~抽采量预测~管路系统计算。

(2)钻孔数量、位置、方位、倾角、终孔间距、孔深。

(3)封孔方法、封孔材料、封孔长度等。

3.预抽煤层瓦斯区域防突措施钻孔设计要求(1)采用顶,底板,专用瓦斯抽采巷道施工钻孔抽采时~其钻孔必须控制整个回采区域,同时控制整个掘进巷道轮廓线外侧的范围是:倾斜、急倾斜煤层巷道上帮轮廓线外至少20m~下帮至少10m,其他为巷道两侧轮廓线外至少各15m,。

2煤层透气性系数大于10m2/Mpa.d时~抽采半径不大于3m,22煤层透气性系数为0.1,10m/Mpa.d时~抽采半径不大于2m,22煤层透气性系数小于0.1m/Mpa.d时~抽采半径不大于1.5m。

1(2)采用本煤层巷道施工顺层钻孔抽采时~其钻孔必须控22制整个工作面回采区域。

煤层透气性系数大于10m/Mp.da22时~抽采半径不大于2m,透气性系数为0.1,10m/Mp.d时~a22抽采半径不大于1m,透气性系数小于0.1m/Mp.d时~抽采a半径不大于0.5m。

(3) 突出煤层掘进工作面本煤层瓦斯抽采钻孔设计~其钻孔必须控制到掘进工作面前方和巷道轮廓线外的距离符合《防突规定》第四十九条要求。

煤层透气性系数大于2210m/Mp.d时~抽采半径不大于2m,煤层透气性系数为0.1,a2210m/Mp.d时~抽采半径不大于1.2m,煤层透气性系数小于a220.1m/Mp.d时~抽采半径不大于0.8m。

打钻管理制度及考核细则

打钻管理制度及考核细则

打钻管理制度及考核细则为了保证井下瓦斯抽采钻孔施工质量符合设计要求,加强钻孔验收管理,完善钻孔验收程序,保证钻孔验收工作的顺利进行,现结合我矿实际情况,特制定本管理制度及考核细则如下:一、管理制度1、瓦斯抽采工程必须有施工设计。

瓦斯抽采施工设计必须经技术矿长批准,没有施工设计或设计内容不齐全的,对抽采队长罚款300元,对抽采技术员罚款200元。

2、抽采钻孔设计由抽采技术员负责设计,由技术矿长进行审批,不按时审批的,对抽采队长罚款200元,对抽采技术员罚款100元/次,且后果自负。

3、现场施工人员必须熟悉钻孔设计要求,钻孔施工地点必须设置钻孔施工牌板,牌板内容为钻孔编号、方位角、钻孔角度、钻孔深度等。

否则对抽采队长罚款100元,对当班负责人罚款50元。

4、不按设计施工钻孔的对施工人员每人罚款100元/孔。

5、打钻工必须严格按打钻工安全操作规程,钻机推进压力均匀。

否则发现一次对当班施工人员罚款50元,对当班负责人罚款100元。

6、因操作不当造成钻机或零部件损坏、丢失钻杆钻头,要分析处理,并按责任进行处罚、赔偿。

7、钻孔施工过程中施工人员必须认真对岩性详细记录,准确记录当班钻孔在各岩层中的施工钻孔深度、角度等,否则对打钻工罚款50元。

8、每班钻孔施工中,当班负责人要及时填写钻孔施工记录,钻孔施工完后,由施工人员、瓦检员、观测工确认无误后,在验收单上签字确认;当班负责人向通风调度室汇报打钻及进尺情况,否则罚款50元。

9、假报或虚报打钻进度,对当班负责人、施工人员各罚款100元/孔。

10、打钻施工完毕后,抽采技术员必须及时绘出钻孔施工竣工图,填写钻孔竣工验收报告,由部门相关负责人进行签字确认,否则对抽采队长和抽采技术员各罚款50元。

11、对破坏抽采系统的由安监部门负责组织处理,同时对责任人罚款1000元,对责任单位罚款2000元,性质严重的,按非伤亡事故进行分析处理。

12、停止打钻期间,要加强钻机的维修保养,保证钻机的完好可靠。

抽放瓦斯管理制度、操作规程及主要安全技术措施

抽放瓦斯管理制度、操作规程及主要安全技术措施

抽放瓦斯管理制度、操作规程及主要安全技术措施一、抽放瓦斯管理制度矿井抽放瓦斯工作制度为三班制。

为了保证安全、正常地进行瓦斯抽放工作,提高瓦斯抽放效果,按照《煤矿安全规程》和《矿井瓦斯抽放管理规范》的有关规定,在安全和组织管理方面考虑了以下制度。

1.1 组织管理1、建立抽放瓦斯的专门机构,配备专业施工队伍,负责瓦斯抽放工程的施工和日常维护管理工作。

所有人员必须经过培训合格后才干上岗。

2、瓦斯抽放泵房的设备和管路系统除日常检查外,应建立定期检查维护制度。

3、在各抽放主管和分支管路上安设瓦斯流量、浓度、负压等检测装置,同时还配备专人定期进行巡回检测、放水和管路维护,以便掌握不同地点的抽放状况。

处理管路积水和漏气,以保证管路畅通无阻。

4、对抽放方法及其有关参数,需在抽放实践中进一步考察和验证,以便确定合理的综合抽放方法。

达到合理布置钻孔,提高抽放效果。

5、抽放泵站的值班司机必须经过专门培训,使其熟悉瓦斯抽放的有关规定,掌握各种仪器、仪表和抽放设备的用途及其操作程序。

1.2 瓦斯抽放组织机构管理为了加强矿井瓦斯抽放管理,矿井应配备技术管理人员和各类业务人员。

这些人员在瓦斯抽放方面大致可分为:1、技术管理人员:负责井下瓦斯抽放的管理、设计、技术指导工作。

2、井下打钻施工人员:负责井下瓦斯抽放钻孔、其它钻探孔的施工。

3、管线工程施工、维修人员:负责瓦管线及抽放系统各种设备的安设、维修、调整、更换等。

4、检测人员:负责对矿井抽放系统、钻场、管线、主要设备、设施的日常检查和抽放系统的测试、调整、试验、数据、资料的记录和整理等安全技术性管理工作。

1.3 抽放瓦斯泵站管制度1、抽放泵房距进风井口和主要建造物不小于 50m,泵房及泵房周围 20m 范围内禁止有明火和堆积易燃物,泵房需用栅栏或者围墙保护。

2、泵房必须用不燃性材料建造,瓦斯出口排空管的高度应超过泵房房顶 3m。

3、泵房必须有防火、防雷电、防管路回火爆炸的安全装置。

煤矿打钻安全管理制度

煤矿打钻安全管理制度

一、总则为确保煤矿打钻作业安全,预防和减少事故发生,保障职工生命财产安全,根据《中华人民共和国安全生产法》、《煤矿安全规程》等法律法规,结合本矿实际情况,特制定本制度。

二、组织机构与职责1. 煤矿安全管理部门负责组织、协调、监督打钻安全管理工作,对打钻作业全过程进行监督检查。

2. 打钻作业单位应设立安全生产领导小组,负责本单位打钻作业的安全管理工作。

3. 打钻作业班组长负责本班组打钻作业的安全管理工作,确保各项安全措施落实到位。

4. 打钻作业人员应严格遵守本制度,认真执行各项安全操作规程。

三、打钻作业前的安全准备1. 打钻作业前,必须对作业现场进行安全检查,确保现场安全设施齐全、完好,符合安全要求。

2. 对打钻设备进行检查、调试,确保设备运行正常。

3. 对打钻作业人员进行安全教育和培训,使其掌握安全操作技能。

4. 编制打钻作业方案,明确作业内容、作业时间、作业地点、作业人员及安全措施。

四、打钻作业过程中的安全管理1. 打钻作业人员必须穿戴劳动保护用品,严格按照操作规程进行作业。

2. 打钻设备操作人员应熟悉设备性能,掌握安全操作技能,确保设备安全运行。

3. 严格执行“三同时”原则,即打钻作业、安全防护、应急救援同时进行。

4. 严格执行“三不放过”原则,即事故原因未查清不放过、责任人员未处理不放过、整改措施未落实不放过。

5. 定期对打钻作业现场进行巡查,及时发现和消除安全隐患。

五、打钻作业后的安全管理1. 打钻作业结束后,应立即清理作业现场,确保现场整洁。

2. 对打钻设备进行检查、维护,确保设备完好。

3. 对打钻作业人员进行安全教育和培训,提高安全意识。

4. 对打钻作业过程中的安全隐患进行整改,确保打钻作业安全。

六、事故处理与责任追究1. 严格执行事故报告制度,发生事故后,立即上报煤矿安全管理部门。

2. 严格按照事故调查处理程序,查明事故原因,追究责任。

3. 对事故责任人依法进行处理,对因工作失误导致事故发生的,依法依规追究责任。

煤矿瓦斯抽放钻孔下管、封孔、注浆全过程视频管控制度

煤矿瓦斯抽放钻孔下管、封孔、注浆全过程视频管控制度

XXX煤矿抽放钻孔下管、封孔、注浆全过程视频管控制度为规范老沙田煤矿井下抽采钻孔施钻、下管、封孔和注浆管理,切实做到“钻到位、管到底、封孔严、水放干”的原则,严格落实施钻、下管、封孔和注浆全过程视频管控,充分发挥好视频监控系统的作用,保证各抽放钻孔施钻、下管、封孔和注浆真实可靠,杜绝弄虚作假现象,结合本矿实际特制定本视频管控制度。

一、抽放钻孔下管、封孔、注浆全过程视频管控制度1、井下施工抽放钻孔、下管、封孔和注浆过程必须安设视频装置进行监控,视频装置由机电科安装,施工班组及现场管理人员负责日常管理。

2、施钻期间,现场施工负责人负责视频设备移动和维护工作,规范吊挂、盘放光纤线缆,若线缆不够、设备出现异常及时向矿调度汇报,由矿调度通知机电科派人进行处理。

3、监控室实行24小时值班制度,负责对施钻视频记录,随时巡视各视频系统运行情况,确保视频系统运行正常、视频图像清晰,达到录入精准。

4、按照“一孔一视频”的原则,建立钻孔与视频对照台帐。

施钻、下管、封孔和注浆前,由抽放队现场负责人电话通知矿调度,然后调整视频探头位置、角度,确保视频图像清晰。

5、施钻、下管、封孔和注浆操作时,现场操作人员必须向矿调度汇报,并对着视频举牌,牌子上要写明几号孔、做什么(抽放钻孔、下管、封孔或注浆等)、施工负责人等信息。

6、施钻严格按设计要求进行,钻孔按要求打到位后退杆,根据钻孔深度计划下筛管长度,最后是实管及封孔管(两堵一下囊袋),退钻、下管、封孔必须保持视频清晰;封孔注浆时视频必须对准孔口回浆管,等回浆管出现回浆时停止注浆3-5分钟,然后再注浆,再一次反浆后停止注浆封堵回浆管。

7、抽放钻孔施钻、下管、封孔或注浆时,调度室及监控室必须做好记录,每个钻孔施钻、下管、封孔和注浆结束后,监控室将视频进行编号备份存档。

8、现场施工小票必须经视频监控人员核实清楚签字后交相关技术人员上图。

9、抽放队现场施工人员将视频摄像头位置对准钻孔方向位置(摄像区域包括防喷孔装置、孔口位置、下管过程、封孔注浆),保证摄像过程中能清楚反映钻杆进出、下每一根筛管、下封孔囊袋及注浆回浆全过程,故意错开视频、关闭视频、造成视频不清的,对现场施工人员处罚100元。

河南省煤矿井下打钻抽采标准化管理规定(修订)

河南省煤矿井下打钻抽采标准化管理规定(修订)
第二十四条顺层钻孔封孔规定
(一)钻孔封孔前,封孔段内的煤、岩粉必须用压风或水清理干净。
(二)推广全孔深下筛网管技术,钻孔封孔宜采用Φ50mm(32~50mm)且具有一定强度的管材封孔。钻孔封孔深度不低于15m,封孔段长度不低于8m。封孔宜采用囊袋式、分段带压注浆封孔或其他经检验有效的技术工艺与方法。
第二十八条抽采钻孔的联网
(一)抽采钻孔的联网必须采用标准件连接。
第八条专业化打钻队伍机构设置和人员配置
(一)处领导班子配置:处长、党委书记、党委副书记(兼纪委书记、工会主席)各1人、副处长(生产、安全、机电各1人)、总工程师、总会计师各1人,共8人。
(二)处级管理机构各业务管理部门:打钻管理办公室、防治水办公室、调度室、安检科、机电科、计划科、企管科、职工培训中心、人力资源科、财务科、物管站等,各部门设正职1人,副职根据各科室业务工作量大小配备副职1-3人,科员1-3人。
第十八条穿层钻孔控制巷道两侧的范围是:倾斜、急倾斜煤层巷道上帮轮廓线外至少20m,下帮至少10m;其他为巷道两侧轮廓线外至少各15m。孔径不小于75mm,其终孔位置控制到煤层顶(底)板0.5m。施工期间若出现喷孔、夹钻、顶钻和响煤炮等异常现象时在两组穿层钻孔中间加打一组穿层钻孔。
第十九条当穿层钻孔施工(抽采)后校检未达标区域必须采取补打钻孔或实施水力冲孔泄压增透措施,直到校检指标符合达标要求为止。
(三)用于临时抽采的采煤工作面卸压带浅孔或其它钻孔,可以使用专用快速封孔器封孔。用于测定煤层瓦斯压力、水力压裂等用途的特殊钻孔,应采用专门设计的封孔方法和装置。
(四)使用“两堵一注带压封孔”方法时,两端封堵“囊袋”与中间封堵段的注浆压力不低于1.5MPa,并在压力达到1.5MPa后,保持压力稳定时间3~5min,使浆料充分渗入钻孔周边裂隙。封孔浆料应具有微膨胀性,凝固后膨胀率控制在5%以内,防止过度膨胀密度降低或产生孔隙。

打钻管理制度(5篇)

打钻管理制度(5篇)

打钻管理制度为了保证打钻施工质量,确保瓦斯释放及抽放效果,特制定本制度:1、打闭子必须保证质量,因打闭子影响生产的对打闭子工罚款____元。

2、打钻施工地点必须及时下水槽,否则影响文明生产的对跟班队长和班组长各罚款____元。

3、钻孔设计由瓦斯治理人员技术员设计,业务部门审批,不按时设计审批的一次对瓦斯治理人员主管技术员罚款____元。

4、施工现场必须悬挂钻孔设计图,否则对队长罚款____元,并立即停止打钻作业。

5、不按设计施工钻孔的对施工人员每眼罚款____元。

6、打钻工严格按操作规程施工,否则发现一次对责任人罚款____元。

7、因操作不当造成钻机或零部件损银行卡了8、超前钻孔直径必须大于75mm,否则不计进尺,并对打钻工罚款____元。

9、每班打钻施工中,班组长要及时填写打钻记录表;钻孔打完,•跟班队长、安检员验收签字;跟班队长向通风调度汇报打钻及进尺情况,否则罚款____元;其它后果自负。

10、假报或虚报打钻进度,每班对跟班队长、班组长、安检员各罚款____元。

11、每茬钻(包括补钻)余最后一个孔时,由施工队跟班队长通知掘进科和通风调度,•通风调度安排预测,通知不到,对责任人罚款____元。

12、每茬打钻施工完毕,瓦斯治理人员技术员必须及时绘出钻孔施工图送交有关部门,•否则对瓦斯治理人员科长罚款____元。

13、通风调度人员接到钻孔施工图后要在图纸上注明收图时间,否则对收图人员罚款____元。

14、通风调度值班人员要详细如实填写“打钻汇报记录”表,否则罚款____元。

15、打钻完毕开始掘进时,施工队必须在开掘位置用白漆打上明显标志,否则对当班跟班队长罚款____元。

16、主管技术员要根据煤厚等情况及时修改钻孔设计,否则对主管技术员罚款____元。

17、•打钻施工地点不配备坡度仪、钢卷尺等测量工具或测量工具不齐全的对队长、当班班组长各罚款____元。

18、•每一次钻孔设计经审批后,现场施工前,瓦斯治理人员技术员必须绘制一张打某个钻孔相对应的钻机相对位置及水平角、•倾角的关系图,以保证打钻施工严格按设计执行。

打钻队管理制度(5篇)

打钻队管理制度(5篇)

打钻队管理制度为进一步加强我矿瓦斯治理及管理,切实提高我矿瓦斯治理水平,保证治理效果,结合我矿实际情况,制定本制度,现申请矿领导及公司领导给予审批。

一、操作规定1、钻机工必须熟练掌握操作本钻机后才能上岗。

2、严禁操作人员正对钻杆操作,在场所有人员应与钻机保持一定距离,经确认人员和设备均安全后才能起动钻机运转。

3、在钻孔过程中,钻杆前方严禁站人或正对钻杆操作。

钻机起动前,仔细检查电路电缆,检查漏电保护装置状态,停机不用时应切断电源。

4、非专业人员不得随意拆装和维修钻机,液压件损坏时或需要更换时,要及时停机检查更换。

二、钻孔施工规定及验收制度1、在钻孔施工过程中,必须严格按设计图施工钻孔,并掌控调准稳固钻机方位、倾角后方可施钻,否则,对予不合格的钻孔或废孔不给予验收。

2、必须打到设计终孔深度才算有效钻孔,才能取出钻杆。

取出钻杆前必须通知当班跟班矿长或安全员、瓦检员____人以上在场才能验收签字有效,无签字不支付工资。

3、不按设计达不到设计深度的钻孔不给支付工资,不按设计超过钻孔深度的不计算钻孔工资,并追查原因。

4、施工完工的钻孔必须填写好原始记录,在原始记录上填写好钻孔见煤见岩水等情况,特别是探放水孔、地质钻孔见煤见岩等情况,必须记录清楚。

5、原始票据记录不完善的填写不符现场图表设计规定的视为废孔,不支付工资。

6、因操作不当造成机器设备损坏,造成掉杆取不出来的,损失损坏的必须分析处理,报矿备案,钻机消耗的材料及零配件必须下班前升井交库房以旧换新。

7、在施钻过程中,发现顶钻、卡钻、喷孔等现象时,必须立即停止钻进,并汇报调度室报相关领导负责人到现场分析处理。

8、打探放水钻孔时,发现有遇水情况时,立即停止钻进,不得撤出钻杆,立即撤出人员后汇报调度室报相关领导负责人到现场分析处理。

9、单价支付按煤层____元/m,岩层____元/m进行计价。

10、钻机搬运____维修等矿安排的工程杂活,按当班工程量由带班领导考核后计算后开出票据。

钻孔封孔及接抽管理制度(6篇)

钻孔封孔及接抽管理制度(6篇)

钻孔封孔及接抽管理制度为进一步优化抽放钻孔封孔及接管连抽工作,确保封孔及连抽质量,特制定以下管理规范:一、操作步骤1、封孔前,首先用高压风把孔内的煤粉吹净,用高压风排粉时,人员必须站在钻机一侧,不得站在钻机正后方。

2、封孔时,封孔段长度煤孔要求____米(岩孔要求____米),用Φ40pvc管作为封孔管。

封孔管____米/根,即煤孔下4根实管和1根花管,岩孔下3根实管和1根花管。

3、封孔采用袋装玛丽散封孔,每个孔至少使用____组(孔口、封孔段中部、封孔段下部),玛丽散摇晃均匀后,用透明胶布缠绕到封孔管上,开始下封孔管。

4、钻孔封堵好后及时连抽,使用dn32橡胶钢丝管作为连抽管,封孔管与连抽管中间必须安装测定单孔抽放参数的导流管。

连抽管、导流管必须绑紧,严禁漏气。

每个钻孔集流器处必须安设单孔阀门。

5、封孔连抽后及时挂设单孔管理牌板,校检工每周测定单孔抽放参数并填写管理牌板。

二、管理规范1、操作步骤中第1、2、3条,由打钻工施工完钻孔以后进行封孔,要求打一个,封一个。

封孔严密不漏气,如发现钻孔封堵不严密、2漏气、封孔滞后等现象时,每处对责任人罚款____元。

2、操作步骤中第4条,由通防科校检工完成,校检工每天早班入井对新封钻孔进行连抽。

各连抽接点要求绑紧不漏气,如发现钻孔连抽管、导流管等尾绑紧、漏气、连抽滞后等现象时,每处对责任人罚款____元。

3、操作步骤中第5条,由通防科校检工对钻孔连抽后,挂设单孔管理牌板,每周检测单孔抽放参数并填写管理牌板。

出井后及时把单孔抽放参数报表交由总工程师和通防副总审核签字。

如未按规定挂设牌板、未按时检测单孔抽放参数、未填写单孔牌板,每次对责任人罚款____元。

三、本管理规范自下____年____月____日起开始实施。

通防科____年____月____日钻孔封孔及接抽管理制度(2)是指钻井工程中对钻孔封孔和接抽操作进行管理的一套制度和规范。

钻孔封孔及接抽管理制度包括以下内容:1. 钻孔封孔管理:对钻孔的封堵操作进行管理,包括封孔材料的选择和使用、封孔方法和步骤等,并规定了封孔质量的标准。

抽放钻机管理办法

抽放钻机管理办法

抽放钻机管理办法一、钻孔设计深度达到50m及以上的钻机,一律按照设备进行管理。

二、通风部门是钻机的日常使用、维护、购买计划的管理部门。

(一)购买钻机计划由矿井通风部门提出报告,公司通风部会同机动部审核,公司总工程师签字同意,方可购买。

(二)公司通风部对矿井钻机使用、维护进行检查,主要检查钻机日常完好状况,正规操作状况,维护使用状况,及有关台帐建立情况(三)矿通风科对打钻队钻机使用、维护进行检查指导,督促执行维护使用规定。

(四)打钻队严格按照钻机使用说明书,建立并严格执行各种钻机的维护保养制度。

严格钻工操作管理,钻工必须经过矿机电部门技术管理人员培训合格,并持证上岗。

矿井要建立钻机台帐,使用单位要建立钻机领用台帐、故障台帐、维修台帐、材料领用台帐。

钻工必须持证上岗和严格按照钻机使用说明书进行操作、维护保养。

三、公司机械动力部对钻机台帐的建立和管理进行检查指导。

四、矿机电部门建立钻机设备台帐,指导并协助打钻队加强钻机的维修、保养和技术改造。

对所有钻工和维护人员进行培训,使他们掌握各种钻机的构造、工作原理、操作使用、日常维护保养的要求。

凡不执行该条规定,对矿机电部门处罚500元/次。

五、强化新到货钻机的验收制度,实行二级验收。

(一)设备到物资供应分公司后,物资供应分公司在三天之内组织通风部、机动部的有关人员进行验收,验收合格后填写公司统一制定的设备验收清单,并通知矿领用。

(二)矿得到通知,2天之内必须领用设备。

设备到矿供应库房,供应科在2天之内必须组织通风科、打钻队、机电科进行验收,验收必须采取地面试机方式,合格后填写公司统一制定的设备验收清单,并由打钻队在2天内运到井下使用。

凡各级验收和矿在保修期使用中发现问题,由物资供应部门,立即向上一级物资供应部门汇报,要求解决,并向公司领导汇报。

六、强化矿井对钻机的使用、维护和管理责任,做到正规使用,正规维护,提高钻机使用效果。

钻机的折旧年限为6年,今后购置钻机凡未达到折旧年限需要增加钻机的,购置费用由矿承担。

矿井抽放管理制度

矿井抽放管理制度

矿井抽放管理制度一、矿井抽放管理制度的必要性1、保障矿工安全:矿井内部常有有害气体产生,如甲烷、硫化氢等,若不及时抽放会对矿工的生命安全造成威胁。

2、确保矿井生产持续进行:有害气体的累积会导致矿井气体浓度过高,影响矿井生产的正常进行,甚至导致生产中断。

3、减少事故发生:矿井抽放管理制度的规范实施能够减少矿井事故的发生概率,提高矿井安全生产的水平。

二、矿井抽放管理制度的内容1、矿井抽放系统的建设:包括矿井内部的气体抽放设备的选型、布置和维护保养等。

2、矿井抽放规章制度的制定:明确矿井内部有害气体的种类、浓度监测标准、抽放设备运行要求等。

3、矿井抽放作业的管理:统一规范矿工抽放有害气体的作业流程和安全操作规范。

4、矿井抽放设备的监测和维护:定期对矿井抽放设备进行检测、维修和保养,确保其运行正常。

5、应急预案:建立矿井抽放设备故障应急预案,确保在突发情况下矿井内部的安全疏散和救援。

6、人员培训和考核:对矿井抽放工作人员进行相关知识和技能培训,并定期进行考核。

三、矿井抽放管理制度的具体实施情况1、矿井抽放管理制度的编制:矿井企业根据实际情况,制定符合本企业特点的矿井抽放管理制度,并报相关部门备案。

2、矿井抽放设备的更新改造:根据矿井抽放管理制度的要求,对老化和效率低下的抽放设备进行更新改造。

3、定期检测和维护:矿井企业实行定期检测抽放设备的运行情况,确保各项指标符合要求,并做好设备的维护工作。

4、安全生产标准化:矿井企业建立健全矿井内部有害气体监测和抽放制度,加强安全生产标准化管理。

5、持续改进和优化:定期开展矿井抽放工作的专项检查和评估,及时发现和解决存在的问题,不断提高矿井抽放管理水平。

总之,矿井抽放管理制度的建立和实施对于保障矿工的安全、确保矿井生产的持续进行具有重要意义。

矿井企业要不断完善管理制度,加强设备维护和监测,持续改进和优化管理工作,确保矿井的安全生产。

希望通过矿井抽放管理制度的严格执行,能够有效降低矿井事故的发生概率,保障矿工的生命安全和矿井的可持续发展。

抽放钻孔挂牌管理制度5则范文

抽放钻孔挂牌管理制度5则范文

抽放钻孔挂牌管理制度5则范文第一篇:抽放钻孔挂牌管理制度抽放钻孔挂牌管理制度为规范瓦斯抽放队在钻孔施工前、中、后,相应的牌板悬挂种类、位置、时间,特制订本规定:1、在钻机施工前,必须在钻场范围内整齐悬挂相应《钻机操作规程》、《钻场管理牌板》。

2、在施工抽放钻场时,必须在钻场内悬挂钻孔参数牌板(包含钻孔控制范围)。

3、在施工完成的抽放钻孔,必须悬挂钻孔参数牌板,牌板一律悬挂在靠近汇流管的抽放管路下方,横成排、竖成列,填写整齐。

4、在临时码放抽放管路、钻机等材料的区域,必须悬挂材料码放牌板,注明责任人。

5、在安装警戒栅栏的钻场,悬挂《标准化文明生产牌板》,使用铁丝吊挂整齐。

6、施工完成的抽放钻场督促通风防突室悬挂钻孔验收牌板。

7、在设置有自动放水器的地点,必须悬挂《放水器管理牌板》,每班检查填写。

对于未悬挂和悬挂牌板有误、填写不正确的对相关责任人考核50元。

瓦斯抽放队 2013年3月14日第二篇:抽放管理制度和承诺书抽放管理制度和承诺书一.加强对员工安全意识教育,牢固树立“安全第一,预防为主”的安全思想二坚持安全会议制度,在每天工作前队长应对当日工作任务,安全进行安排。

三.严格执行领导指示,认真完成领导指派的任务和指示。

四.严格按规定吊挂管路:1.抽放管路的敷设要平直,不得出现高低不平现象以减少压力损失,不平【低洼处】要安装放水装置。

2.管路敷设吊挂高度,离地不得小于0.3m3.管路的末端要有挡板,并密闭严实,避免漏气。

4.抽放管路的软管处,需加以防护,避免管落地。

5.防尘漆的安装位置要合适,前后5m不得有弯角。

6.管路连接处不得少螺丝五.瓦斯抽放管路要严格采用聚胺脂封孔,封孔长度不得小于3米。

六.瓦市抽放过程中,抽放钻孔与抽放管路的连接或拆除,必须按抽放瓦斯措施的有关规定执行,任何人不得擅自拆除和连接,非在用的抽放钻孔,必须用堵板堵严,防止钻孔渗漏瓦斯。

七.每一钻场应该设置钻孔参数和瓦斯管理排版,及时组织处理。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

金坡煤矿打钻、抽放管理制度
为认真贯彻执行“通风可靠、抽采达标、监控有效、管理到位”煤矿瓦斯综合治理“十六字”方针,严格执行“先抽后掘(采)”、“应抽尽抽”的原则,有效防治煤与瓦斯突出事故的发生,特制定本管理制度:
一、瓦斯抽采钻孔的设计及审查
1.瓦斯抽采钻孔设计由技术科技术员负责,设计必须严格遵照《防治煤与瓦斯突出规定》、《毕安委,【2015】1号》进行,设计须经矿通风、生产、地测、安检部门和通防副总、总工程师审批签字。

2.瓦斯抽采设计必须图文清晰、科学规范、符合规定、切合实际,设计主要内容应包括:
(1)工作面概况:抽采工作面及邻近煤层赋存条件,工作面预计瓦斯涌出量,抽采量预测,管路系统计算。

(2)钻孔数量、位置、方位、倾角、终孔间距、孔深。

(3)封孔方法、封孔材料、封孔长度等。

3.预抽煤层瓦斯区域防突措施钻孔设计要求
(1)采用顶(底板)专用瓦斯抽采巷道施工钻孔抽采时,其钻孔必须控制整个回采区域(同时控制整个掘进巷道轮廓线外侧的范围是:倾斜、急倾斜煤层巷道上帮轮廓线外至少20m,下帮至少10m;其他为巷道两侧轮廓线外至少各15m)。

(2)采用本煤层巷道施工顺层钻孔抽采时,其钻孔必须控制整个工作面回采区域。

(3) 突出煤层掘进工作面本煤层瓦斯抽采钻孔设计,其钻孔必须控制到掘进工作面前方和巷道轮廓线外的距离符合《防突规定》第四十九条要求。

(4) 石门揭煤前采取预抽瓦斯防突区域措施时,钻孔控制范围(沿煤层层面距离)为煤层上山方向、走向方向控制巷道轮廓线外20m,煤层下山方向控制巷道轮廓线外12m。

揭开煤层后在煤巷内再向煤层走向和倾向的上方30m、下方20m范围进行预抽。

当钻孔不能一次穿透煤层全厚时,应当保持煤孔最小超前
距20m 。

(5)抽采设计要根据开采煤层原始瓦斯含量并达到《防突规定》和《抽采基本指标》规定要求,确定煤层瓦斯抽采量、抽采率和抽采时间等参数。

二、瓦斯抽采钻孔的施工
1.抽探队对钻孔的开孔位置、方位、倾角,对钻孔深度、
封孔长度、封孔质量,对钻孔施工过程负责。

2.钻孔施工现场必须悬挂经审查签字的设计图牌板,否则
不得施工,发现一次未悬挂经审查签字的设计图牌板进行施
工,罚款抽探队50元。

3.每打完一个钻孔,钻孔参数必须认真填写在现场抽放钻孔管理牌上,且钻孔编号必须和设计对应。

如不填写或者胡乱填写,罚抽探队100元。

3.钻孔深度必须达到设计要求,若遇特殊情况确实达不到设计要求的,必须经矿总工程师同意,并根据该钻孔对抽采效果的影响程度确定是否采取补充措施,发现一次达不到设计要求,未经矿总工程师同意擅自拆钻情况,一经查实,该钻孔作为废孔,同时罚抽探队100元。

4.施工地点的施钻负责人必须携带钻孔记录本,钢卷尺、坡度规等测量工具。

开钻时必须掌握好孔间距、倾角、方位方能开钻。

钻进过程中施钻人员必须记录好过煤岩、喷孔等钻孔信息,否则查出缺项按废孔处理。

5. 每个钻孔施工完毕经验收合格后必须立即进行封孔并接抽。

抽放支管设流量检测装置、钻孔封孔管必须设流量调节闸门和检测孔,一个支管未设流量调节闸门和检测孔的,罚50元。

6.封孔深度岩巷不得低于5米,煤巷不得低于8米,封孔深度达不到要求的,该孔按废孔处理。

7.重大工程(揭煤、过突出煤层断层带、应力集中区域等)钻孔施工的整个过程,地测、通风须派工程技术人员现场跟班指导。

8、掘进工作面临时停工施工钻孔前,必须保证通风、抽水、压风、供水系统完好,现场进行移交手续,待施钻完毕后,在移交回原施工单位负责,如原施工单位乱卡风、水管路等,每发现一次罚款200元,并责令恢复,对抽探队影响的抽放孔进尺,按计划进行赔偿。

4.采煤工作面施工顺层或平行抽放钻孔时,必须根据现场实际情况,确保施工在煤层内,严禁施工在夹矸或穿进顶底板内,否则一律按报废孔处理。

三、瓦斯抽采钻孔的验收
1.钻孔施工必须做到真实有效,严禁弄虚作假,虚报进
尺,若有弄虚作假,虚报进尺者,一经查实,一律开除矿籍。

2.钻孔验收严格按照金煤通字【2015】33号文《金坡煤矿打钻钻孔验收管理规定执行》。

3.因塌孔、喷孔等原因不能按设计要求施工到位的钻孔,必须经总工程师同意,方可拆钻,否则,一律作为报废孔处理。

4.新施工的抽放钻孔,通防队必须在3日内进行流量测定,以后每周至少测定一次,每少测定一次对检测人员款100元,否则按报废孔处理。

5.钻孔成果分析:技术科人员根据验收钻孔深度及钻孔放线成果资料编制竣工图,并作为是否进行区域防突措施效果检验、是否补钻的依据;同时报矿总工程师审查签字,作为结算依据。

6.钻孔的方位角和倾角由技术科不定期进行抽查,角度误差不超过±1o,每发现一个孔罚款抽探队50元。

7.通防队干部对钻孔抽查每周不低于2次,并建立抽查记录。

金坡煤矿2015年3月16日。
