武汉火车站西广场交通枢纽工程施工组织设计(创黄鹤杯 绿色环保)

合集下载

(强烈推荐)武广客专项目施工组织设计(施工方案)51~55

(强烈推荐)武广客专项目施工组织设计(施工方案)51~55

5.重点(关键)和难点工程的施工方案、方法及其措施5.1.路基工程武广客运专线不同于普通铁路,它设计标准高,建成后应满足“高速度、高密度、高舒适度、高安全性”的要求。

路基基床是轨道的基础,控制路堤填料、工后沉降、位移、变形是路基工程施工的重点,为此我们将采取以下措施,以满足“四高”要求。

5.1.1.路基沉降控制及措施5.1.1.1.加强地基地质复查勘测开工前对线路的地质情况进行详细的补勘,以验证地质资料,确保地基条件评价准确。

具体实施如下:沿路基中线每50m先布置一个初步补充勘测点,根据线路路基的不同地质情况,选用N10轻型动力触探、N63.7重型动力触探、标准贯入、静力触探四种原位测试方法的一种进行现场勘测,并结合室内土工试验判断设计采用的地质资料的可靠性,当地质核查补勘结果与原设计采用的地质勘查数据不同时,再进行详细地质勘察,重新评价地基条件和地基处理措施。

5.1.1.2.严格控制路基填料、提高路基刚度及强度路基采用改良土、级配碎石采用工厂化生产。

隧道爆破开挖的块状硬质岩,通过二次解小、破碎和筛分分级,严格控制最大粒径不大于60mm,再采用具有自动计量配料系统的拌合机,将分级的粗、细集料和水按比例进行拌合,以获得颗粒级配稳定和含水量合适的A、B组填料,为路基填筑提供优质的A、B组填料,保证路基填筑获得最大压实密度和长期稳定性。

选用四种不同粒径规格的粗、细集料,在级配碎石场采用具有自动计量装置的拌合机集中拌合,为全标段统一供应质量优良、级配稳定的基床表层和过渡段使用的级配碎石和级配砂砾石。

采用填料生产场检验为主,填筑摊铺过程中再抽样复验的方式,严格控制填料质量。

5.1.1.3.严格控制路基各部位的填筑质量用重型击实仪试验测定碎石土、改良土的最大干密度,严格质量控制标准;选用重型振动压路机为路基填筑的压实机械,过渡段填筑压实配合小型振动压路机和冲击夯,在进行大面积填筑前,选取有代表性的地段和部位,对不同性质填料分别进行填筑工艺试验,确定填料级配、含水量、摊铺厚度及碾压速率和碾压(夯实)遍数等关键的施工工艺参数;路基填筑过程中严格按工艺试验确定的参数进行填筑施工,加强质量监控,确保路基压实质量满足技术要求。

武广总体施工组织设计

武广总体施工组织设计

中铁五局武广客运专线项目经理部第五总队施工组织设计1.编制依据、原则、范围1.1编制依据(1)新建铁路武汉至广州客运专线乌龙泉至花都段第IV标段站前工程施工招标文件、图纸、答疑书及补遗书等。

(2)现场踏勘调查所获得的工程地质、水文地质、当地资源、交通状况及施工环境等调查资料。

(3)中铁五局五公司所拥有的技术装备力量、机械设备状况、管理水平、工法及科技成果和多年积累的工程施工经验。

(4)《武广铁路客运专线工程质量管理办法》。

(5)《客运专线铁路桥涵工程施工技术指南》(TZ213-2005)。

(6)《铁路混凝土工程施工技术指南》(TZ210-2005)。

(7)《客运专线铁路桥涵工程施工质量验收暂行标准》。

(8)《铁路混凝土工程施工质量验收补充标准》。

(9)《铁路混凝土结构耐久性设计暂行规定》铁建设〔2005〕157号。

(10)《铁路工程施工安全技术规程》。

(11)中铁五局(集团)有限公司企业标准:《施工技术管理办法》(Q/G.ZTWJ001-027-2001).(12)铁路工程技术规范及国家行业标准、规则、规程。

(13 ) 国家及地方关于安全生产和环境保护等方面的法律法规。

规。

1.2.编制原则(1)紧紧围绕以建成“三个一流”示范线,建成客运专线标志性工程为目标。

(2)坚持科学性、先进性、经济性、合理性与实用性相结合的原则。

(3)整体推进,均衡生产,确保总工期的原则。

(4)保证重点,突破难点,质量至上的原则。

(5)保持施组设计严肃性与动态控制相结合的原则。

(6)强化组织指挥,加强管理,保工期、保质量、保安全。

(7)优化资源配置,实行动态管理。

(8)文明施工,保护环境。

1.3.编制范围第4标段(XXTJⅣ)五总队管段为DK1820+029.66~DK1841+823(陈家湾特大桥~九子仙隧道中心,该区段包含部分隧道局及局统筹项目)的拆除建筑物、改移道路、改沟、改渠、砍树及挖根、路基(含绿化、安全栅栏)、桥梁(含箱梁预制架设)、涵洞、隧道及明洞、及与线下工程相关的所有附属工程(接触网支柱基础、隧道内接触网支架预埋件、声屏障基础、电缆沟槽、综合接地、连通管道等)、站台墙、站区排水、公路跨线桥、人行天桥、环保、水保工程、临时工程(含箱梁预制场及改良土拌合场等与其有关的租地、复耕等)、取弃土用地、挖地界沟、预制埋设地界桩以及因客运专线建设而产生的地方相关工程。

火车站施工组织设计

火车站施工组织设计

目录第一章总体施工组织布置及总体规划1.编制依据、原则2.总体目标3.工程概况4.自然条件5.施工总体规划6.临时工程设置实施方案第二章施工方法和主要技术措施1.总体施工方案的制定原则2.总体施工顺序3.工程测量4.钻孔灌注桩工程5.水泵房深基坑施工6.独立基础抗拔锚杆施工7.预应力混凝土梁施工8.站房钢结构工程9.雨棚钢结构工程10.高大幕墙施工方案11.钢筋工程12.模板工程13.混凝土工程14.脚手架施工方案15.内装饰装修工程16.电气施工方案17.通风空调工程18.给排水工程施工方案19.消防系统施工方案20.过渡工程及接口工程方案第三章施工进度计划及工期保证措施1.施工进度计划2.工期保障措施第四章工程质量保证措施1.质量目标2.质量保证体系3.保证工程质量的措施4.已完工程和设备保护措施5.控制及防止常见质量通病的措施第五章项目部情况1.指导思想2.总体目标3.基本原则4.总体部署5.标准化管理实施方案6.“四化”支撑第六章施工机械配备1.施工机械设备配备原则2.主要施工机械调配计划3.拟投入本合同工程的主要机械、设备4.拟投入本工程的测试设备第七章安全生产及文明施工措施1.安全目标2.文明施工措施3.文物保护措施第八章劳动力安排使用1.“架子队”管理组织使用2.劳动力组织原则3.劳动力组织计划4.劳动力组织措施5.劳动力组成第九章物资供应计划及物流组织安排1.组织机构2.料场设置3.物流组织安排4.物资供应计划第十章工程用款、临时用地与施工用电计划1.工程用款2.临时用地3.施工用电计划第十一章投资控制措施第十二章施工环保、水土保护目标及措施1.方针和目标2.保证体系3.管理机构及主要职责4.宣传教育培训5.检查制度6.施工环境保护内容及措施7.水土保持措施8.临时工程的使用及恢复第十三章职业健康安全目标及保障措施1.职业健康安全管理目标2.职业健康安全管理体系3.职业健康安全保障措施第十四章其它应说明的事项1.信息化管理2.“四新”技术的研究及应用3.与相关单位、部门配合协作措施4.民工工资按期支付保证措施5.疫情防治措施6.雨季施工保证措施附表一:拟投入本工程的主要施工设备表附表二:拟配备本工程的测量、试验仪器设备表附表三:劳动力计划表附表四:施工进度计划网络图附表五:施工总平面图附表六:临时工程占地计划表施工组织设计第一章施工部署1.编制依据、原则1.1.编制依据(1)唐山市火车站西广场综合体项目二标段招标文件、施工设计图纸、工程量清单。

武铁施工组织设计

武铁施工组织设计

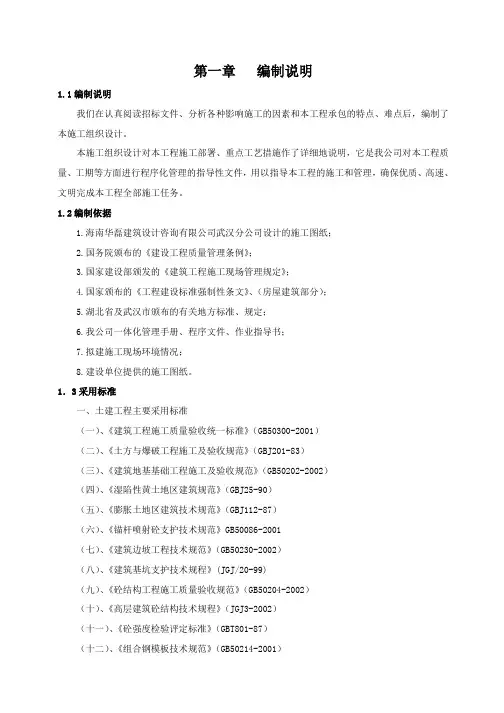

第一章编制说明1.1编制说明我们在认真阅读招标文件、分析各种影响施工的因素和本工程承包的特点、难点后,编制了本施工组织设计。

本施工组织设计对本工程施工部署、重点工艺措施作了详细地说明,它是我公司对本工程质量、工期等方面进行程序化管理的指导性文件,用以指导本工程的施工和管理,确保优质、高速、文明完成本工程全部施工任务。

1.2编制依据1.海南华磊建筑设计咨询有限公司武汉分公司设计的施工图纸;2.国务院颁布的《建设工程质量管理条例》;3.国家建设部颁发的《建筑工程施工现场管理规定》;4.国家颁布的《工程建设标准强制性条文》、(房屋建筑部分);5.湖北省及武汉市颁布的有关地方标准、规定;6.我公司一体化管理手册、程序文件、作业指导书;7.拟建施工现场环境情况;8.建设单位提供的施工图纸。

1.3采用标准一、土建工程主要采用标准(一)、《建筑工程施工质量验收统一标准》(GB50300-2001)(二)、《土方与爆破工程施工及验收规范》(GBJ201-83)(三)、《建筑地基基础工程施工及验收规范》(GB50202-2002)(四)、《湿陷性黄土地区建筑规范》(GBJ25-90)(五)、《膨胀土地区建筑技术规范》(GBJ112-87)(六)、《锚杆喷射砼支护技术规范》GB50086-2001(七)、《建筑边坡工程技术规范》(GB50230-2002)(八)、《建筑基坑支护技术规程》(JGJ/20-99)(九)、《砼结构工程施工质量验收规范》(GB50204-2002)(十)、《高层建筑砼结构技术规程》(JGJ3-2002)(十一)、《砼强度检验评定标准》(GBT801-87)(十二)、《组合钢模板技术规范》(GB50214-2001)(十三)、《建筑工程大模板技术规程》(JGJ74-2003)(十四)、《钢筋焊接及验收规程》(JGJ18-2003)(十五)、《钢筋机械连接通用技术规范》(JGJ801-2003)(十六)、《钢筋机械连接通用技术规程》(JGJ107-2003)(十七)、《钢筋焊接接头试验方法标准》(JGJ/T27-2002)(十八)、《砌体工程施工质量验收规范》(GB50203-2002)(十九)、《砌筑砂浆配合比设计规程》(JGJ98-2000)(二十)、《木结构工程施工质量验收规范》(GB50206-2002)(二十一)、《建筑地面工程施工质量验收规范》(GB50209-2002)(二十二)、《屋面工程施工质量验收规范》(GB50207-2002)(二十三)、《地下防水工程质量验收规范》(GB50208-2002)(二十四)、《建筑装饰装修工程施工质量验收规范》(GB50210-2001)(二十五)、《住宅装饰装修工程施工规范》(GB50327-2001)(二十六)、《建筑工程饰面砖粘结强度检验标准》(JGJ110-97)(二十七)、《铝合金门窗安装及验收规程》(JGJ103-96)(二十八)、《工程测量规范》(GB50026-93)(二十九)、《建设工程文件归档整理规范》GB/T50328-2001(三十)、《建筑结构可靠度设计统一标准》(GB50068-2001)(三十一)、《建筑抗震设防分类标准》(GB50223-2004)(三十二)、《建筑结构荷载规范》(GB50009-2001)(三十三)、《混凝土结构设计规范》(GB50010-2002)(三十四)、《建筑抗震设计规范》(GB50011-2001)(三十五)、《建筑地基基础设计规范》(GB50007-2002)(三十六)、《建筑桩基技术规范》(JGJ94-94)(三十七)、《砌体结构设计规范》(GB50003-2002)(三十八)、冷轧带肋钢筋混凝土结构技术规程(JGJ95-2003)(三十九)、高层建筑混凝土结构技术规程(JGJ3-2002)(四十)、地下工程防水技术规程(GB50108-2001)(四十一)、建筑地基基础技术规范(DB42/242-2003)(四十二)、武汉市建筑工程实施结构设计规范的若干暂行技术规定二、安装工程主要采用标准及规程(一)、《建筑安装工程质量验收评定标准》GBJ300-2001(二)、《建筑电气工程施工质量验收规范》GB50303-2002(三)、《电气装置安装工程电气设备交接试验标准》GB50150-91(四)、《电气装置安装工程电缆线路施工及验收规范》GB50168-92(五)、《电气装置安装工程低压电器施工及验收规范》GB50254-96(六)、《电气安装工程1KV及以下配线工程施工及验收规范》GB50258-96(七)、《电气装置安装工程电气照明装置施工及验收规范》GB50259-96(八)、《电气装置安装工程接地装置施工及验收规范》GB50169-92(九)、《给水排水管道工程施工及验收规范》GB50268-97(十)、《建筑给水排水及采暖工程施工质量验收规范》GB50242-2002(十一)、《家用燃气燃浇器具安装及验收规程》CJJ12-99(十二)、《电梯工程施工质量验收规范》GB50310-2002(十三)、《通风与空调工程施工质量验收规范》GB50243-2002(十四)、《综合布线系统工程施工及验收规范》CECS89-97(十五)、《建设工程施工现场供用电安全规范》GB50194-93(十六)、《建筑安装工程施工图集》1~5(十七)、《建筑排水硬聚氯乙烯管道工程技术规程》CJJ/T29-28(十八)、《给水排水通用图集》S1、S2、S3(十九)、《建筑给水聚丙烯管道工程技术规程(PP-R)DB32/T474-2001(二十)、《住宅装饰装修工程施工规范》GB50327-2001三、其它采用标准(一)、《建筑施工安全检查标准》JGJ59-99(二)、《施工现场临时用电技术规范》JGJ48-88(三)、《建筑施工弯处作业安全技术规范》JGJ80-91(四)、《建筑施工扣件式钢脚手架安全技术规范》JGJ130-2001(五)、《建筑工程施工现场供电安全规范》GB50194-93(六)、《施工现场临时用电安全技术规范》JGJ46-2005(七)、《建筑机械使用安全技术规程》JGJ33-2001(八)、《建筑施工高空作业安全技术规范》JGJ80-91(九)、《建筑施工现场环境与卫生标准》JGJ146-2004第二章工程概况2.1建筑概况本工程为武汉铁路局”武铁佳苑9#楼”工程为商住楼,位于武汉市武昌区。

火车站工程施工组织设计方案

火车站工程施工组织设计方案

第一章编制说明 (2)1、编制目的 (2)2、编制依据 (2)第二章工程概况及工程特点 (2)2.1 工程基本情况 (2)2.2 工程现场条件 (2)第三章施工进度计划 (3)3.1 编制原则 (3)3.2 施工工期控制 (3)3.3 工程进度网络计划图和施工横道图 (3)第四章施工部署及主要施工方案 (3)4.1 总体施工部署 (3)4.2 主要施工方案 (3)第五章主要分部分项的施工方法 (4)5.1 施工流程 (4)5.2 施工测量 (4)5.3 基础分部工程施工 (7)5.4 模板工程 (9)5.5 钢筋工程施工 (11)5.6 混凝土工程 (13)5.7砌体工程 (14)5.8 脚手架施工 (15)5.9内墙装饰工程 (17)5.10楼地面工程 (18)5.11外墙装饰工程 (19)5.12屋面防水工程 (22)5.13外墙保温工程 (27)5.14门窗工程 (28)5.15电气、给排水系统施工 (29)第六章确保工期的技术组织措施 (30)第七章劳动力安排计划 (31)第八章主要机具使用及进场计划 (32)8.1 主要施工机械设备投入计划 (32)8.2 拟投入本工程的主要施工机械设备表 (32)第九章确保工程质量的技术组织措施 (33)第十章确保安全生产的技术组织措施 (37)第十一章确保文明施工的技术组织措施 (37)第十二章质量通病防治措施 (39)第十三章季节性施工措施 (40)13.1 雨期施工方案 (40)13.2 夏季施工方案 (42)13.3 冬季施工措施 (41)第一章编制说明1、编制目的本施工组织设计是为火车站片区安置房1、3、5#楼工程施工提供完整、详尽的指导文件,并为该工程的质量、安全、资源消耗提供一个定性定量的指标。

在编制本施工组织设计的时候,是以实事求是、科学管理的态度为指导思想的。

2、编制依据本施工组织设计是以建设单位提供的设计文件及施工企业的生产能力为基础,以整个建设项目为对象编制的,是指导整个建设项目施工的技术文件。

武汉建筑施工组织设计

武汉建筑施工组织设计

目录编制说明一、编制依据二、工程概况三、施工总平面布置图及说明四、施工准备1.现场准备2.技术准备3.劳动力准备4.材料准备5.机械设备准备五、施工部署1.工程项目组织机构:2.各部门职责:3.总体部署原则4.施工协调管理5.协调方式6.施工垃圾处理7.施工临时用水计划8.施工临时用电计划9.施工消防安全布置10. 施工图完善及样板间制作六、工程施工计划及其说明1.进度计划保证措施2.施工进度计划见附图。

4.技术工人需用计划(技术工人计划表)5.主要材料供应计划6.主要施工机械设备需用计划(拟投入本工程的主要施工机械表和拟配备本工程的主要材料试验、测量、质检仪器表)7.节约计划(降低成本措施)8.技术节约措施七、主要工程项目的施工程序和施工方法1.总施工工艺流程2.轻钢龙骨石膏板吊顶施工工艺3.地面地砖、花岗石铺贴工艺4.卫生间墙面砖镶贴工艺5.墙面花岗石干挂施工工艺6.细木制品施工工艺7.油漆工程施工工艺8.墙面、天花乳胶漆工程施工工艺9.墙纸粘贴施工工艺10.电气工程安装施工工艺11.给、排水及卫生洁具安装施工工艺12.脚手架工程13. 织物软包墙施工工艺14. 拟在本工程中采用的新材料和新工艺八 .程质量管理目标1.质量方针2.质量目标2.施工过程中为业主提供的服务3.施工后期为业主提供的服务3.工期目标4.现场管理目标5.创优计划八、工程质量保证措施1.完善质量管理体系2.施工准备阶段的质量控制3.施工过程中的质量控制4.施工技术文件、资料、信息管理5.成品保护措施6.质量通病及防治措施九、工程技术资料标准化管理措施1.技术往来文件的管理措施2. 技术往来文件的分类管理办法3. 装饰公司在施工过程中应提交的书面通知和文件4. 图纸资料5. 表报监理记录6. 工地会议7. 竣工资料十、文明安全施工措施1.安全施工措施2.临时用电措施3.机械管理措施4.消防保卫措施5.现场管理措施6.料具管理措施十二、环保与环卫管理1. 控制室内污染物氡(Rn-222)、甲醛、氨、苯和TVOC含量的措施2. 环境污染保护整治措施3. 防止扰民措施十三、工程竣工验收与交工阶段质量控制措施1.工程的竣工与交工2.工程项目竣工验收的依据3. 竣工验收程序4. 竣工决算十四、工期保证措施十五、工程保修服务计划1.施工前期为业主提供的服务2.施工过程中为业主提供服务3.施工后期为业主提供服务4.工程保修计划编制说明本施工组织设计是根据业主方提供的施工图纸、招标文件、发标会、补遗书及答疑书解释,参考现行国内规范标准和武汉市建设工程管理条例及地方规范标准,结合我公司多年来的工程施工经验,针对本装修项目的施工重点和难点,本着保质量、保工期的最终要求,经我们多次研究讨论和比较,最终提出了我们的理解和建议以及如我方中标后将如何组织施工的总体设计,对“招标范围以内的施工组织设计”做重点描述,而“招标范围以外的施工管理配合计划”、“为业主提供全方位、高品质的服务计划”等方面则提出我们的构想,宗旨是为业主更好地服务。

西客站施工组织设计

西客站施工组织设计

西客站南广场综合楼工程施工组织设计公司质量方针:保合同重管理塑造顾客期望的艺术品聚贤才用良材构筑城五发展的里程碑1、编制依据1.1 合同西客站南广场综合楼建设工程合同[城建五合同(97)第16号] 1.2 施工图纸建施1~88 结施1~90 建防施1~4 结防施1~4设防施1 设施1~12 电防施1~ 4 电施1~消施1~1.3 引用相关文件1.3.1 (90)京建质字第418号《关于颁发北京市建筑安装工程技术资料管理规定的通知》(简称418号文件)1.3.2《北京市建设工程施工试验实行有见证取样和送检制度的暂行规定》(京建法【1997】144号)及补充通知(京建法【1998】50号)1.3.3《质量手册》1.3.4 城建五公司GB/T19002质量保证模式《程序文件汇编》1.3.5 北京城建集团规章制度汇编1.3.6 市建委关于工程质量及文明安全工地的有关条例、规定1.3.7《建筑安装工程质量检验评定标准》1.3.8 设计图纸及引用的施工规范、标准等1.3.9 监理条例及558号文件1.3.10 北京市工程概算定额1.3.11《西客站南广场综合楼工程地质勘察报告》1.4 主要规程、规范1.4.1《钢筋砼工程施工及验收规范》GB50204-921.4.2《钢筋砼用热轧带肋钢筋》GB1499-981.4.3《地下防水工程施工及验收规范》GBJ108-871.4.4《工程测量规范》GB50026-931.4.5《锚杆喷射砼支护技术与施工规程》GBJ86-851.4.6《钢筋砼高层结构技术规程》JGJ3-191.4.7《无粘结预应力砼结构技术规程》JGJ/T92-931.4.8《预应力用锚具及夹具和连接器》GB/T14370-931.4.9《预应力筋用锚具及夹具和连接器应用技术规程》JGJ85-93 1.4.10《砼结构工程施工及验收规程》JGJ/T92-931.4.11《钢绞线、钢丝束无粘结预应力筋》JG3006-931.4.12《预应力砼用钢绞线》GB/T5224-951.4.13《砼泵送施工技术规程》JGJT10-951.4.14《镦粗等强下螺纹钢筋接头》1.4.15《钢筋机械连接通用技术规程》JGJ107-19961.4.16《建筑基坑支护技术规程》JGJ120-961.4.17《建筑工程冬期施工规程》JGJ104-971.4.18《建筑桩基技术规程》JGJ94-941.5主要图集:1.5.1 88J及88JX系列建筑构造通图集。

火车站施工组织设计

火车站施工组织设计

火车站施工组织设计最新资料,word文档,可以自由编辑!!精品文档下载【本页是封面,下载后可以删除!】目录第一章总体施工组织布置及总体规划1.编制依据、原则2.总体目标3.工程概况4.自然条件5.施工总体规划6.临时工程设置实施方案第二章施工方法和主要技术措施1.总体施工方案的制定原则2.总体施工顺序3.工程测量4.钻孔灌注桩工程5.水泵房深基坑施工6.独立基础抗拔锚杆施工7.预应力混凝土梁施工8.站房钢结构工程9.雨棚钢结构工程10.高大幕墙施工方案11.钢筋工程12.模板工程13.混凝土工程14.脚手架施工方案15.内装饰装修工程16.电气施工方案17.通风空调工程18.给排水工程施工方案19.消防系统施工方案20.过渡工程及接口工程方案第三章施工进度计划及工期保证措施1.施工进度计划2.工期保障措施第四章工程质量保证措施1.质量目标2.质量保证体系3.保证工程质量的措施4.已完工程和设备保护措施5.控制及防止常见质量通病的措施第五章项目部情况1.指导思想2.总体目标3.基本原则4.总体部署5.标准化管理实施方案6.“四化”支撑第六章施工机械配备1.施工机械设备配备原则2.主要施工机械调配计划3.拟投入本合同工程的主要机械、设备4.拟投入本工程的测试设备第七章安全生产及文明施工措施1.安全目标2.文明施工措施3.文物保护措施第八章劳动力安排使用1.“架子队”管理组织使用2.劳动力组织原则3.劳动力组织计划4.劳动力组织措施5.劳动力组成第九章物资供应计划及物流组织安排1.组织机构2.料场设置3.物流组织安排4.物资供应计划第十章工程用款、临时用地与施工用电计划1.工程用款2.临时用地3.施工用电计划第十一章投资控制措施第十二章施工环保、水土保护目标及措施1.方针和目标2.保证体系3.管理机构及主要职责4.宣传教育培训5.检查制度6.施工环境保护内容及措施7.水土保持措施8.临时工程的使用及恢复第十三章职业健康安全目标及保障措施1.职业健康安全管理目标2.职业健康安全管理体系3.职业健康安全保障措施第十四章其它应说明的事项1.信息化管理2.“四新”技术的研究及应用3.与相关单位、部门配合协作措施4.民工工资按期支付保证措施5.疫情防治措施6.雨季施工保证措施附表一:拟投入本工程的主要施工设备表附表二:拟配备本工程的测量、试验仪器设备表附表三:劳动力计划表附表四:施工进度计划网络图附表五:施工总平面图附表六:临时工程占地计划表施工组织设计第一章施工部署1.编制依据、原则1.1.编制依据(1)唐山市火车站西广场综合体项目二标段招标文件、施工设计图纸、工程量清单。

武广客专轨道上部结构施工组织设计

武广客专轨道上部结构施工组织设计

武广客运专线武汉站(不含)至新广州站(不含)段轨道上部结构指导性施工组织设计武广铁路客运专线有限责任公司二○○八年十一月目录第一章编制目的、适用范围和编制依据 (3)1.1编制目的 (3)1.2适用范围 (3)1.3编制依据 (3)第二章无砟轨道工程 (4)2.1无砟轨道工程概述 (4)2.2施工组织安排 (4)2.2.1物流组织安排 (4)2.2.2工作面及工装安排 (5)2.3工期安排 (5)2.4主要施工工艺及要求 (12)2.4.1水硬性支承层施工工艺及要求 (12)2.4.2桥梁保护层及凸台施工工艺及要求 (14)2.4.3 道床板施工工艺及要求 (15)附图:无砟轨道工程进度示意图 (19)第三章无砟道岔铺设工程 (20)3.1无砟道岔铺设工程概述 (20)3.1.1道岔设置概况 (20)3.1.2道岔生产供货概况 (21)3.2 施工组织安排 (21)3.2.1施工总体安排 (21)3.2.2运输方案 (21)3.2.3施工队伍 (21)3.2.4主要施工机械设备 (22)3.3工期安排 (22)3.4埋入式道岔主要施工工艺及要求 (22)3.4.1施工准备 (22)3.4.2施工工艺流程 (24)3.4.3道岔支承层施工 (24)3.4.4道床板钢筋布设与绝缘处理 (25)3.4.5道岔组装 (25)3.4.6道岔支撑体系的安装 (25)3.4.7道岔焊头焊接 (26)3.5板式道岔主要施工工艺及要求 (27)3.5.1施工准备 (27)3.5.2施工工艺流程 (27)3.5.3无砟道岔板安装 (27)3.5.4道岔件现场安装 (31)3.5.5道岔线型调整 (32)附图:各车站道岔布置示意图 (33)第四章长轨铺设工程 (34)4.1长轨铺设工程概述 (34)4.2施工组织安排 (34)4.2.1铺轨基地设置 (34)4.2.2主要铺轨设备配置 (35)4.3工期安排 (35)4.4主要施工工艺及要求 (37)4.4.1施工方法及工艺 (37)4.4.2工地单元轨焊接 (39)4.4.3无缝线路放散锁定 (41)附图:长轨铺设进度图 (44)武广客运专线武汉站(不含)至新广州站(不含)段轨道上部结构指导性施工组织设计第一章编制目的、适用范围和编制依据1.1编制目的武广客运专线开工以来,由于受到各种因素影响,实际工程进展与原施组安排已不能匹配,随着土建线下工程的完成,无砟轨道、道岔及长轨铺设工程开始施工并进入攻坚阶段,随着轨道上部结构工程各个工作面施工的展开,参建各方对客运专线建设认识及建设经验有了进一步的提高,各项工程的主要工效指标也在不断优化,为确保2009年12月底建成通车的目标,必须对无砟轨道、道岔及长轨铺设等轨道上部结构工程施工组织进一步优化,特编制本轨道上部结构专项施工组织设计。

武汉轨道交通工程投标施工组织设计221页(三跨钢箱梁 含交通疏解图)_secret

武汉轨道交通工程投标施工组织设计221页(三跨钢箱梁 含交通疏解图)_secret

附图2 二分区C1段围护结构施工平面 置图
附图3 二分区C1段基坑开挖及主体结构施工平面 置图
附图4 二分区C2段围护结构施工平面 置图
附图5 二分区C2段基坑开挖及主体结构施工平面 置图
附图6 二分区C3段围护结构施工平面 置图
附图7 二分区C3段基坑开挖及主体结构施工平面 置图
附图8 二分区C4段围护结构施工平面 置图
附图9 二分区C4段基坑开挖及主体结构施工平面 置图
附图10 分区D1段围护结构施工平面 置图
附图11 分区D1段基坑开挖及主体结构施工平面 置图
附图12 分区D2段围护结构施工平面 置图
附图13 分区D2段基坑开挖及主体结构施工平面 置图
附图14 分区D3段围护结构施工平面 置图
附图15 分区D3段基坑开挖及主体结构施工平面 置图
附图16 分区D4段围护结构施工平面 置图
附图17 分区D4段基坑开挖及主体结构施工平面 置图
附图18 办公生活区平面 置图。

火车站施工组织设计

火车站施工组织设计

目录第一章总体施工组织布置及总体规划1.编制依据、原则2.总体目标3.工程概况4.自然条件5.施工总体规划6.临时工程设置实施方案第二章施工方法和主要技术措施1.总体施工方案的制定原则2.总体施工顺序3.工程测量4.钻孔灌注桩工程5.水泵房深基坑施工6.独立基础抗拔锚杆施工7.预应力混凝土梁施工8.站房钢结构工程9.雨棚钢结构工程10.高大幕墙施工方案11.钢筋工程12.模板工程13.混凝土工程14.脚手架施工方案15.内装饰装修工程16.电气施工方案17.通风空调工程18.给排水工程施工方案19.消防系统施工方案20.过渡工程及接口工程方案第三章施工进度计划及工期保证措施1.施工进度计划2.工期保障措施第四章工程质量保证措施1.质量目标2.质量保证体系3.保证工程质量的措施4.已完工程和设备保护措施5.控制及防止常见质量通病的措施第五章项目部情况1.指导思想2.总体目标3.基本原则4.总体部署5.标准化管理实施方案6.“四化”支撑第六章施工机械配备1.施工机械设备配备原则2.主要施工机械调配计划3.拟投入本合同工程的主要机械、设备4.拟投入本工程的测试设备第七章安全生产及文明施工措施1.安全目标2.文明施工措施3.文物保护措施第八章劳动力安排使用1.“架子队”管理组织使用2.劳动力组织原则3.劳动力组织计划4.劳动力组织措施5.劳动力组成第九章物资供应计划及物流组织安排1.组织机构2.料场设置3.物流组织安排4.物资供应计划第十章工程用款、临时用地与施工用电计划1.工程用款2.临时用地3.施工用电计划第十一章投资控制措施第十二章施工环保、水土保护目标及措施1.方针和目标2.保证体系3.管理机构及主要职责4.宣传教育培训5.检查制度6.施工环境保护内容及措施7.水土保持措施8.临时工程的使用及恢复第十三章职业健康安全目标及保障措施1.职业健康安全管理目标2.职业健康安全管理体系3.职业健康安全保障措施第十四章其它应说明的事项1.信息化管理2.“四新”技术的研究及应用3.与相关单位、部门配合协作措施4.民工工资按期支付保证措施5.疫情防治措施6.雨季施工保证措施附表一:拟投入本工程的主要施工设备表附表二:拟配备本工程的测量、试验仪器设备表附表三:劳动力计划表附表四:施工进度计划网络图附表五:施工总平面图附表六:临时工程占地计划表施工组织设计第一章施工部署1.编制依据、原则1.1.编制依据(1)唐山市火车站西广场综合体项目二标段招标文件、施工设计图纸、工程量清单。

火车东站西广场地下空间连接工程施工组织设计

火车东站西广场地下空间连接工程施工组织设计

施工组织设计在坚持“保安全、保质量、保工期”的原则下,结合城市地铁工程对文明施工、环境保护要求高的特点,本着“针对性强、设计优化、选型可靠、施工科学、组织合理、措施齐全”的指导思想,力求使工程施工达到安全、优质、快速、环保、文明,围绕保证安全、控制质量、加快进度、保护环境和节省造价的目标进行编制。

1工程总体筹划1.1编制依据1、设计文件(1)《火车东站西广场地下空间连接工程施工招标文件》及其补充文件;(2)《火车东站西广场地下空间连接工程施工设计》(2011.9);(3)《地铁4号线官河站施工期交通组织方案》(修改稿)(2011.4);(4)《火车东站西广场地下空间连接工程地质详堪资料》(电子版)。

2、施工规范国标GB/T19001标准;安全、环境和职业健康GB/T24001/28001;《地下铁道设计规范》(GB50157-2003);《地下铁道工程施工及验收规范》(GB50299-1999);《城市轨道交通工程测量规范》(GB50308-2008);《地下工程防水技术规范》(GB50108-2001);《建筑基坑支护工程技术规程》(JGJ/120-99);《钢筋焊接及验收规程》(JGJ18-2003);《建筑地基基础工程施工质量验收规范》(GB50202-2002);《混凝土结构工程施工质量验收规范》(GB50204-2002);《铁路隧道施工规范》(TB10204-2002);《建筑基坑工程技术规范》(YBJ9258-97);《建筑与市政降水工程技术规范》(JBJ/T111-98);《建筑桩基技术规范》(JGJ94-94);《建筑安装工程质量验收统一标准》(GBJ300-88);《工程测量规范》(GB50026-93);《建设工程施工现场管理规定》(建设部);国家、行业、地方颁发的相关其他规范和标准。

1.2编制原则(1)以“至精、至诚,更优、更新”为宗旨,按照“技术领先、设计优化、施工科学、组织合理、措施得力”的指导思想,严格遵守国家、浙江省及杭州市的法律、法规及相关规定,确保“方案切实可行,经济合理”;(2)在施工场地的布置、施工机械的配备、施工方案的选择方面与环保要求相结合,严格执行国家及浙江省、杭州市的法律、法规和各项管理条例,并做到规范、文明施工;(3)合理、超前筹划,实现均衡、有序生产,保证工期;(4)以成熟的施工技术及先进的设备和施工工艺,确保施工安全和工程质量,为业主提供一个优良的工程产品;(5)针对城市施工的特点,科学安排、合理组织、严格管理、精心施工,以减少对周围环境、居民正常生活和出行的影响。

武汉站

武汉站

武汉站的地下一层设有一个地铁站,名为武汉火车站站,它是武汉地铁4号线武昌方向的终点站。 乘客可在洪山广场站和中南路站换乘武汉地铁2号线分别去往天河机场方向(汉口火车站)和光谷广场方向, 也可去武昌火车站站乘坐火车前往全国各地。 另外,武汉站在东广场有地铁武汉站东广场站,可乘坐武汉地铁5号线。
武汉站配套的长途汽车站为杨春湖长途客运站,位于火车站东广场南侧。前往武汉天河国际机场,付家坡客 运站,新荣村客运站等武汉市大型交通枢纽,可在杨春湖客运中心换乘。
武汉站航拍(6张)截至2022年10月,武汉站由高架层,站台层、夹层、地下层和地面层5个主要层面,构成为 一个完整的整体。
武汉站的地下层为地铁4号线站台层,交换层为车站到达层并设有售票厅、地铁站厅及商业空间,四侧有出站 通道并设有始发公交站场、的士站及停车场,站台层设站台及股道,高架层设东西进站通道、A候车室(A1-A8)、 B候车室(B1-B8)及对应的检票口。武汉站的动车停车场位于站区南方约3公里东侧,最大宽度为330米,可停放 16辆编成的动车组列车56列。再往南1.5公里设有列车检修厂,可同时容纳10列动车组列车。
武汉站东广场公交车站附近设立的旅客咨询服务中心,提供接待客人的咨询,为客人免费提供交通路线咨询 和地图、、饮用水等服务。
为方便旅客乘车,武汉站在验证口专设了“制证点”和“无法识别车票查验点”。 交换层为车站到达层并设有售票厅、地铁站厅及商业空间。
2010年全年,武汉站旅客发送量为403万人次,其中,2月20日发送3.78万人次,创建站以来最高 ,40天春 运累计发送旅客46.84万人次。
武汉站的立面造型设计结合了武汉独具的特色,建筑的外观富有多层寓意:车站主站房设计犹如一只展翅飞 翔的黄鹤,寓意“千年鹤归”,立面水波状的屋顶以体现武汉的“江城”特色,寓意着千湖之省,九块重檐组成 的无柱雨棚寓意“九省通衢”,中部高耸隆起的60米高的穹顶,象征的是湖北武汉“中部崛起”,蒸蒸日上的势 态和趋势。

火车站内装修施工组织设计

火车站内装修施工组织设计

前言随着社会的发展和生活水平的提高,人们对其居住及工作环境的要求越来越高,装饰工程起着保护结构、美化建筑空间的重要作用,其质量也就直接关系到整个建筑物的使用寿命和人们居住及办公的舒适程度。

我公司在编制武汉站配套综合楼内装饰工程投标技术方案时,以全面提高装饰、安装质量为第一宗旨,现阐述如下:武汉站配套综合楼内装饰工程施工组织设计,是根据现场实际条件和充分理解设计图纸的基础上编制的,是我公司为高速、安全、文明、低耗的承建武汉站配套综合楼内装饰行工程,全面实现业主要求和设计图纸提出的各项要求所做出的慎重承诺。

我们将充分发挥公司优势和成熟先进的装饰施工技术,科学的组织交叉流水作业,精心施工,严格履行合同,以一流的项目管理,—流的工程质量,一流的文明施工,一流的安全措施,一流的工作效率,一流的服务水平建设武汉站配套综合楼内装饰工程。

在工程施工过程中严格要求、严格制度、严格管理、严格责任,真正做到每项工作质量达标,每道工序质量受控,每个分项工程质量创优,每项服务业主满意,以过程精品铸精品工程。

我们对工程质量负有终生责任,我们有信心,有能力将武汉站配套综合楼内装饰工程建成国家优质工程。

目录第一章编制依据 (5)第二章工程概况 (7)工程概况 (7)工程特点 (7)第三章施工组织部署 (8)工程目标 (8)项目管理组织机构 (9)施工准备 (11)施工部署 (14)施工流水段划分 (14)第四章工期的计划及控制 (15)工期保证措施 (15)施工进度计划 (18)第五章劳动力的计划及控制 (18)第六章材料的计划及控制 (21)第七章施工机具、检测设备的计划及控制 (25)第八章质量过程控制措施 (28)第九章主要施工方法 (34)地面砖施工 (34)细木制作施工 (37)油漆施工 (44)轻钢龙骨纸面石膏板施工 (50)乳胶漆饰面施工 (53)五金配件施工 (56)第十章施工难点及其施工管理措施 (58)第十一章本工程所采用先进的工艺和管理措施 (59)第十二章协调施工与配合 (60)内部施工协调 (60)外部施工协调 (61)第十三章质量保证措施 (63)第十四章安全文明施工保证措施 (66)安全施工保证措施 (66)消防保卫措施 (69)文明施工保证措施 (70)第十五章成品保护措施 (71)第十六章环境保护措施 (74)基础措施 (74)环保措施 (74)第十七章季节性施工措施 (76)第十八章夜间施工措施 (77)第十九章工程保修与回访 (78)附件一:管理人员职责第一章编制依据一、武汉站配套综合楼内装饰工程招标文件及设计图纸。

精品武汉火车站西广场交通枢纽工程施工组织设计(创黄鹤杯 绿色环保)施工组织设计第一部分(文字)

精品武汉火车站西广场交通枢纽工程施工组织设计(创黄鹤杯 绿色环保)施工组织设计第一部分(文字)

目录第1章编制说明和编制依据 (7)第1章第1节编制说明 (7)第1章第2节编制依据 (7)第2章工程概况及施工特点 (10)第2章第1节工程概述 (10)第2章第2节主要建设标准 (11)第2章第3节道路工程概况 (12)第2章第4节土建结构概况 (16)第2章第5节土建建筑概况 (17)第2章第6节土建安装概况 (17)一、给排水 (17)二、电气工程 (18)三、暖通工程 (18)第2章第7节景观绿化概况 (20)第2章第8节现场施工条件 (22)第2章第9节施工特点分析 (22)第3章总体目标 (24)第3章第1节指导思想 (24)第3章第2节工程质量目标 (24)第3章第3节工程工期目标 (24)第3章第4节安全生产目标 (24)第3章第5节文明施工目标 (25)第4章施工组织机构及职责 (26)第4章第1节公司管理机构 (26)第4章第2节项目部的组成 (26)第4章第3节现场管理机构设立及其职责 (28)第4章第4节项目控制目标的制定 (30)第5章施工进度计划 (33)第5章第1节施工总体安排 (33)第5章第2节施工进度计划 (34)第5章第3节专业分包单位进度控制 (35)第6章各项资源计划 (36)第6章第1节机械设备使用计划 (36)第6章第2节主要材料供应及使用计划 (36)第6章第3节技术装备物资计划 (37)第6章第4节劳动力资源计划 (37)第6章第5节隐检验收及技术复核计划 (38)第7章施工总平面布置 (40)第7章第1节施工现场总平面布置设想 (40)7.1.1施工现场总平面布置设想 (40)7.1.2临时办公室及其它临时用房布置 (40)7.1.3临时堆场 (40)第7章第2节施工各阶段平面布置设想 (41)7.2.1地下室施工阶段平面布置 (41)7.2.2主体结构施工阶段平面布置 (41)7.2.3装饰阶段施工平面布置 (42)第7章第3节现场施工用电总体布置 (42)7.3.1施工用电总体布置 (42)7.3.2用电负荷 (42)7.3.3临时供电系统安全措施 (43)第7章第4节施工临时用水布置 (45)7.4.1施工用水布置 (45)7.4.2临时给水系统说明 (45)第7章第5节现场施工排水方案 (46)7.5.1平面排水布置 (46)7.5.2结构排水布置 (46)第7章第6节施工消防工程布置 (46)第7章第7节文明施工方案 (46)7.7.1场容场貌布置 (46)7.7.2生活卫生 (47)7.7.3创绿色环保工程布置 (47)第7章第8节施工现场平面管理 (49)7.8.1平面管理原则 (49)7.8.2平面管理体系 (49)7.8.3平面管理计划的制定 (49)7.8.4平面管理计划的实施 (49)第8章主要施工方案及技术措施 (50)第8章第1节施工测量方案 (50)8.1.1概况 (50)8.1.2测量内容及控制目标 (50)8.1.3测量准备 (50)8.1.4施工测量 (50)第8章第2节基础地下室工程施工方案 (52)8.2.1基础地下室工程概况 (52)8.2.2基坑土方开挖及支护 (53)8.2.3垫层施工 (60)8.2.4基础地下室钢筋工程 (60)8.2.5模板工程 (61)8.2.6砼工程 (62)8.2.7顶板施工 (64)8.2.8施工缝的处理 (64)8.2.9地下室防渗漏施工方案 (65)2、群管穿墙、防水作法 (68)3、大直径管道防水处理 (68)8.2.10回填土施工方案 (69)第8章第3节主体结构施工方案 (71)8.3.1主体结构概况 (71)8.3.2钢筋工程 (71)8.3.3模板工程 (73)8.3.4混凝土工程 (73)8.3.5砌体工程 (75)8.3.6钢结构施工方案 (79)第8章第4节道路及排水管道施工方案 (93)8.4.1路基工程 (93)8.4.2路面工程 (104)1、基层检验 (119)2、摊铺机械 (119)4、找细 (119)5、接缝 (119)8.4.3排水管道工程 (120)第8章第5节水卫、通风、空调系统工程安装方案 (132)8.5.1给排水、消防系统 (132)8.5.2施工工艺流程 (132)8.5.3主要的施工方法和技术要求 (132)8.5.4洁具安装 (134)8.5.5消防喷洒水灭火系统安装 (135)8.5.6通风空调工程 (138)8.5.7空调水系统 (147)第8章第6节电气工程安装方案 (152)8.6.1施工顺序 (152)8.6.2施工流向 (152)8.6.3电气工程工艺流程 (153)8.6.4主要施工方法及技术要求 (153)8.6.5防雷接地系统施工 (156)8.6.6电气调试验收 (157)第8章第7节装饰工程施工方案 (157)8.7.1室内抹灰 (157)8.7.2外墙涂料施工 (159)8.7.3外墙面砖施工 (159)8.7.4石材幕墙施工 (160)8.7.5玻璃幕墙施工 (161)8.7.6门窗工程 (164)8.7.7内墙涂料饰面 (165)8.7.8室内油漆 (165)8.7.9水泥砂浆地面 (166)8.7.10花岗石地面 (166)8.7.11防滑地砖地面 (167)8.7.12轻钢龙骨吊顶安装 (168)第8章第8节屋面工程施工方案 (169)8.8.1防水卷材施工 (169)8.8.2保温层施工 (171)8.8.3水泥砂浆找平层施工 (171)8.8.4细石砼施工 (171)8.8.5防止渗漏措施 (171)第8章第9节脚手架施工方案 (172)8.9.1概述 (172)8.9.2平面布置 (172)8.9.3基础处理 (172)8.9.4主要安全技术措施 (172)8.9.5架子保养及验收 (173)8.9.6架子拆除 (173)第9章工程质量计划及保证措施 (175)第9章第1节质量保证政策和措施 (175)第9章第2节本工程质量保证体系 (176)9.2.1质量体系 (176)9.2.2文件和资料的控制 (176)9.2.3产品(材料)采购的控制 (178)9.2.4顾客(业主)提供产品(材料设备)的控制 (181)⑴顾客提供产品的验证 (181)⑵所有的验证都必须做好记录。

火车站工程施工组织设计(DOC 107页)

火车站工程施工组织设计(DOC 107页)

火车站工程施工组织设计(DOC 107页)XXX火车站工程施工组织设计第一部分总体策划xxx工程BJ2标段施工组织设计施工投标书综合说明首先,十分感谢北京铁路局对我们的信任,使我们能有幸参与xxx工程的投标。

北京是祖国的首都,是我国政治文化的中心,随着改革开放的深入,经济建设的高度发展,文化中心功能的日益突出,为迎接2008年奥运会的召开,x火车站现有的能力已不能满足要求。

x站的扩能改造工程包括增设7、8站台和新增三条到发线及相应的辅助配套设施。

BJ2标段包括地下行包房○1~○36轴计9153m2,西侧地下人行通道50.3m2,地下直径预埋部分434m2。

地下行包房位于7、8站台下面,呈“一”字布置,总长度505m,○1~○36轴长度224.6m,宽度40.70m,采用明挖法施工。

地下直径线预埋段段位于x站西街与崇文门东大街交口处,全长40m,宽10.86m,采用明挖法施工。

我单位对此次投标十分重视。

做了大量的前期技术本标段工程量大、要求高,要加大投入,确保资源配置充裕。

在施工中选择先进、成熟的工艺、投入先进的设备和充足的周转材料及安排有丰富的铁路施工经验的人员参加施工。

3.以关键工期目标的实现为主线紧抓本工程特点,在总工期和关键工期的要求下,安排各工序施工进度,着重保证关键工期目标的实现。

因此,在施工中首先抓好管线迁移和交通疏解,其次再抓好基坑开挖速度。

4.技术措施切实可行施工技术措施及质量保证措施的制定紧紧围绕各关键工序的重点和难点。

用先进可靠的工艺措施保证质量目标的实现。

5.以基坑稳定和控制变形为安全生产的主题抓住基坑变形的时空效应,实行监测信息化施工、对现场施工采取动态管理措施,以合理、可靠的开挖方法及支撑方案保证工程安全及周围环境的安全。

6.注重文明施工、强调环境保护制定方案时注重对环保措施的选择,文明施工,维护北京铁路局及我公司形象。

我公司在地下工程及城市施工方面有丰富的施工经验,具备在城市环境下施工的能力。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

目录第1章编制说明和编制依据 (1)第1章第1节编制说明 (1)第1章第2节编制依据 (1)第2章工程概况及施工特点 (4)第2章第1节工程概述 (4)第2章第2节主要建设标准 (5)第2章第3节道路工程概况 (6)第2章第4节土建结构概况 (10)第2章第5节土建建筑概况 (11)第2章第6节土建安装概况 (11)一、给排水 (11)二、电气工程 (12)三、暖通工程 (12)第2章第7节景观绿化概况 (14)第2章第8节现场施工条件 (16)第2章第9节施工特点分析 (16)第3章总体目标 (18)第3章第1节指导思想 (18)第3章第2节工程质量目标 (18)第3章第3节工程工期目标 (18)第3章第4节安全生产目标 (18)第3章第5节文明施工目标 (19)第4章施工组织机构及职责 (20)第4章第1节公司管理机构 (20)第4章第2节项目部的组成 (20)第4章第3节现场管理机构设立及其职责 (22)第4章第4节项目控制目标的制定 (24)第5章施工进度计划 (27)第5章第1节施工总体安排 (27)第5章第2节施工进度计划 (28)第5章第3节专业分包单位进度控制 (29)第6章各项资源计划 (30)第6章第1节机械设备使用计划 (30)第6章第2节主要材料供应及使用计划 (30)第6章第3节技术装备物资计划 (31)第6章第4节劳动力资源计划 (31)第6章第5节隐检验收及技术复核计划 (32)第7章施工总平面布置 (34)第7章第1节施工现场总平面布置设想 (34)7.1.1施工现场总平面布置设想 (34)7.1.2临时办公室及其它临时用房布置 (34)7.1.3临时堆场 (34)第7章第2节施工各阶段平面布置设想 (35)7.2.1地下室施工阶段平面布置 (35)7.2.2主体结构施工阶段平面布置 (35)7.2.3装饰阶段施工平面布置 (36)第7章第3节现场施工用电总体布置 (36)7.3.1施工用电总体布置 (36)7.3.2用电负荷 (36)7.3.3临时供电系统安全措施 (37)第7章第4节施工临时用水布置 (39)7.4.1施工用水布置 (39)7.4.2临时给水系统说明 (39)第7章第5节现场施工排水方案 (40)7.5.1平面排水布置 (40)7.5.2结构排水布置 (40)第7章第6节施工消防工程布置 (40)第7章第7节文明施工方案 (40)7.7.1场容场貌布置 (40)7.7.2生活卫生 (41)7.7.3创绿色环保工程布置 (41)第7章第8节施工现场平面管理 (43)7.8.1平面管理原则 (43)7.8.2平面管理体系 (43)7.8.3平面管理计划的制定 (43)7.8.4平面管理计划的实施 (43)第8章主要施工方案及技术措施 (44)第8章第1节施工测量方案 (44)8.1.1概况 (44)8.1.2测量内容及控制目标 (44)8.1.3测量准备 (44)8.1.4施工测量 (44)第8章第2节基础地下室工程施工方案 (46)8.2.1基础地下室工程概况 (46)8.2.2基坑土方开挖及支护 (47)8.2.3垫层施工 (54)8.2.4基础地下室钢筋工程 (54)8.2.5模板工程 (55)8.2.6砼工程 (56)8.2.7顶板施工 (58)8.2.8施工缝的处理 (58)8.2.9地下室防渗漏施工方案 (59)2、群管穿墙、防水作法 (62)3、大直径管道防水处理 (62)8.2.10回填土施工方案 (63)第8章第3节主体结构施工方案 (65)8.3.1主体结构概况 (65)8.3.2钢筋工程 (65)8.3.3模板工程 (67)8.3.4混凝土工程 (67)8.3.5砌体工程 (69)8.3.6钢结构施工方案 (73)第8章第4节道路及排水管道施工方案 (87)8.4.1路基工程 (87)8.4.2路面工程 (98)1、基层检验 (113)2、摊铺机械 (113)4、找细 (113)5、接缝 (113)8.4.3排水管道工程 (114)第8章第5节水卫、通风、空调系统工程安装方案 (126)8.5.1给排水、消防系统 (126)8.5.2施工工艺流程 (126)8.5.3主要的施工方法和技术要求 (126)8.5.4洁具安装 (128)8.5.5消防喷洒水灭火系统安装 (129)8.5.6通风空调工程 (132)8.5.7空调水系统 (141)第8章第6节电气工程安装方案 (146)8.6.1施工顺序 (146)8.6.2施工流向 (146)8.6.3电气工程工艺流程 (147)8.6.4主要施工方法及技术要求 (147)8.6.5防雷接地系统施工 (150)8.6.6电气调试验收 (151)第8章第7节装饰工程施工方案 (151)8.7.1室内抹灰 (151)8.7.2外墙涂料施工 (153)8.7.3外墙面砖施工 (154)8.7.4石材幕墙施工 (154)8.7.5玻璃幕墙施工 (155)8.7.6门窗工程 (158)8.7.7内墙涂料饰面 (159)8.7.8室内油漆 (159)8.7.9水泥砂浆地面 (160)8.7.10花岗石地面 (161)8.7.11防滑地砖地面 (161)8.7.12轻钢龙骨吊顶安装 (162)第8章第8节屋面工程施工方案 (163)8.8.1防水卷材施工 (163)8.8.2保温层施工 (165)8.8.3水泥砂浆找平层施工 (165)8.8.4细石砼施工 (165)8.8.5防止渗漏措施 (165)第8章第9节脚手架施工方案 (166)8.9.1概述 (166)8.9.2平面布置 (166)8.9.3基础处理 (166)8.9.4主要安全技术措施 (166)8.9.5架子保养及验收 (167)8.9.6架子拆除 (167)第9章工程质量计划及保证措施 (169)第9章第1节质量保证政策和措施 (169)第9章第2节本工程质量保证体系 (170)9.2.1质量体系 (170)9.2.2文件和资料的控制 (170)9.2.3产品(材料)采购的控制 (172)9.2.4顾客(业主)提供产品(材料设备)的控制 (175)⑴顾客提供产品的验证 (175)⑵所有的验证都必须做好记录。

(175)⑶贮存和维护 (175)9.2.5产品标识和可追溯性 (176)9.2.6工程实施过程的质量控制 (177)9.2.7检验、试验、测量和计量设备的控 (182)9.2.8检验和试验状态控制 (184)9.2.9不合格品的控制和处理 (185)9.2.10纠正和预防措施控制 (187)9.2.11贮存的控制 (188)9.2.12成品和半成品防护及交付控制 (189)9.2.13质量记录控制 (190)9.2.14质量教育和培训控制 (190)9.2.15工程交付后为用户服务的控制 (190)第9章第3节控制工程的各种质量通病及防治措施 (191)9.3.1基础工程 (191)9.3.2主体工程 (191)9.3.3地面工程 (196)9.3.4门窗工程 (197)9.3.5装饰工程 (197)9.3.6屋面工程 (200)第9章第4节创优工程主要措施 (202)第10章确保工期的技术组织措施 (206)第10章第1节技术措施 (206)第10章第2节组织措施 (206)第10章第3节管理措施 (207)第10章第4节后勤保障措施 (208)第11章确保安全生产、文明施工及创优措施 (209)第11章第1节安全生产保证措施 (209)11.1.1安全生产组织措施 (209)11.1.2安全生产技术措施 (209)11.1.3消防保卫措施 (210)第11章第2节保证文明施工及创标化措施 (211)11.2.1场容场貌 (211)11.2.2场具料管理 (211)11.2.3卫生措施 (212)11.2.4其它 (212)第11章第3节环境保护措施 (213)第12章总包管理协调与管理措施 (214)第12章第1节管理总则 (214)第12章第2节对专业分包单位管理细则 (215)12.2.1进入现场施工的必备条件 (215)12.2.2分包工程的施工质量过程控制要点 (215)12.2.3分包工程的进度控制要点 (216)12.2.4有关安全、消防、现场标准化管理等工作 (217)12.2.5总承包对各分包的管理实施办法 (218)第12章第3节与建设单位的配合 (220)第12章第4节与监理单位的配合 (220)第12章第5节与政府部门的配合 (221)第12章第6节与当地社区的配合 (221)第12章第7节与协作单位的配合 (222)第13章季节性施工措施 (223)第13章第1节冬季施工技术组织措施 (223)13.1.1准备工作 (223)13.1.2技术措施 (223)13.1.3安全措施 (225)13.1.4机械操作及防冻措施 (226)第13章第2节高温阶段施工技术组织措施 (227)13.2.1准备工作 (227)13.2.2技术措施 (227)第13章第3节雨期施工技术组织措施 (229)13.3.1准备工作 (229)13.3.2技术措施 (229)13.3.3安全措施 (230)第14章竣工后的服务与承诺 (232)第15章应急预案及响应 (233)第16章施工技术资料归档管理 (234)16.1.1施工技术资料的管理 (234)16.1.2技术档案的内容 (236)施工组织设计第一部分(文字部分)第1章编制说明和编制依据第1章第1节编制说明首先十分感谢贵业主提供的这次投标机会,我们公司以对业主真诚负责的态度和对工程尽善尽美的追求,经过认真的现场踏勘,资格预审,招标答疑等工作,针对“***火车站西广场工程—交通体施工”(以下简称本工程)实际编制了施工组织设计。

本工程施工组织设计编制的目的是从施工全局出发,根据各种具体的施工条件,为投标阶段提供较为完整的纲领性文件,一旦中标,将在此基础上进行深化,用以指导本工程施工与管理,并做好以下几项工作。

第1章第2节编制依据1、国家、湖北省、武汉市建设工程的有关文件。

2、武汉市政工程设计研究院设计的本工程的施工图纸及有关图集。

3、本工程施工招标文件及答疑纪要等。

4、国家、省、市现行施工规范及验收规范。

1)《工程测量规范》(GBJ50026-93)2)《建筑地基处理技术规范》(JGJ79-2002)3)《建筑桩基技术规范》(JGJ94-94)4)《建筑地基基础工程施工质量验收规范》(GB50202-2002)5)《锚杆喷射混凝土支护技术规范》(GB50086-2001)6)《地下工程防水技术规范》(GB50108-2001)7)《地下防水工程质量验收规范》(GB50208-2002)8)《玻璃幕墙工程技术规范》(JGJ102-2003)9)《钢结构工程质量验收标准规范》(GB50205-2001)10)《砼结构工程施工质量验收规范》(GB50204-2002)11)《冷拔钢丝预应力砼构件设计与施工规程》(JGJ19-92)12)《砌体工程施工质量验收规范》(GB50203-2002)13)《砼小型空心砌块建筑技术规程》(JGJ/T46-95)14)《中型砌块建筑设计与施工规程》(JGJ5-80)15)《木结构工程施工质量验收规范》(GB50206-2002)16)《屋面规程质量验收规范》(GB50207-2002)17)《建筑地面工程施工质量验收规范》(GB50209-2002)18)《建筑装饰装修工程质量验收规范》(GB50210-2001)19)《建筑防腐蚀工程施工及验收规范》(GB50212-91)20)《建筑工程施工质量验收统一标准》(GB50300-200l)21)《组合钢模板技术规程》(GBJ214-2001)22)《钢筋焊接接头试验方法》(JGJ/T27-2001)23)《钢筋焊接及验收规程》(JGJ/T18-96)24)《钢筋锥螺纹接头技术规程》(JGJ109-96)25)《预应力筋用锚具、夹具和连接器应用技术规程》(JGJ85-2002)26)《建筑钢结构焊接技术规程》(JGJ81-2002)27)《钢结构高强度螺栓连接设计、施工及验收规程》(JGJ82-91)28)《回弹法检测砼抗压强度技术规程》(JGJ/T23-2001)29)《砼质量控制标准》(GB50164-92)30)《砼强度检验评定标准》(GBJ107-87)31)《建筑施工安全检查标准》(JGJ59-99)32)《建筑工程施工现场供电用电安全规范》(GB50194-93)33)《建筑机械使用安全技术规程》(JGJ33-2001)34)《施工现场临时用电安全技术规程》(JGJ46-88)35)《电气装置安装工程电梯电气装置施工及验收规范》(GB50182-93)36)《制冷设备安装工程施工及验收规范》(GBJ66-84)37)《建筑给排水及采暖工程施工质量验收规范》(GB50242-2002)38)《通风与空调工程施工质量验收规范》(GB50243-2002)39)《建筑采暖卫生与煤气工程质量检验评定标准》(GBJ302-88)40)《电梯工程施工质量检验评定标准》(GB50310-2002)41)《火灾自动报警系统施工及验收规范》(GB50166-92)42)《道路交通标志和标线》(GB5768-1999)43)《公路沥青路面施工技术规范》(JTGF40-2004)44)《城镇道路沥青路面施工技术及验收规程》(DB42/T344-2006)45)《城市道路照明工程施工及验收规程》(CJJ89-2001)46)《建筑电气工程施工质量验收规范》(GB50303-2002)47)《城市道路路基工程施工及验收规范》(CJJ44-2002)48)《城市绿化工程设计及验收规范》(C55/T82-99)5、其它资料(1)业主组织的现场踏勘收集的资料;(3)我企业现行的施工工艺标准、工法以及其它企业标准;(2)政府部门的相关规定、文件、公文以及提供的基础资料。
