阳光板棚施工工艺

阳光板棚施工工艺

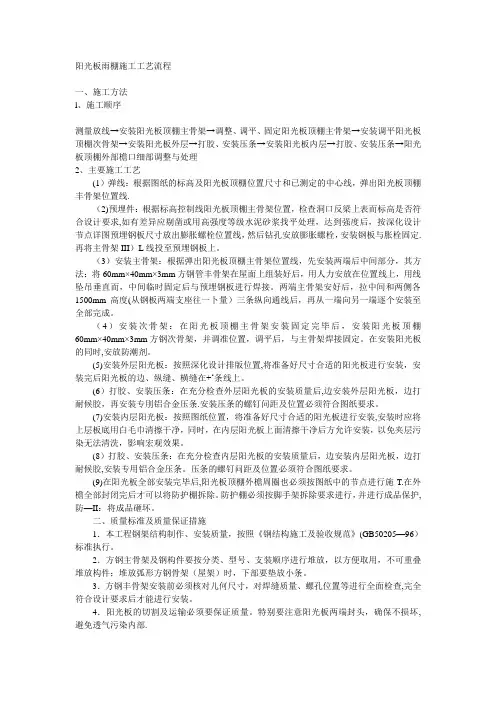

阳光板雨棚施工工艺流程一、施工方法l、施工顺序测量放线→安装阳光板顶棚主骨架→调整、调平、固定阳光板顶棚主骨架→安装调平阳光板顶棚次骨架→安装阳光板外层→打胶、安装压条→安装阳光板内层→打胶、安装压条→阳光板顶棚外部檐口细部调整与处理2、主要施工工艺(1)弹线:根据图纸的标高及阳光板顶棚位置尺寸和已测定的中心线,弹出阳光板顶棚丰骨架位置线.(2)预埋件:根据标高控制线阳光板顶棚主骨架位置,检查洞口反梁上表而标高是否符合设计要求,如有差异应剔凿或用高强度等级水泥砂浆找平处理,达到强度后,按深化设计节点详图预埋钢板尺寸放出膨胀螺栓位置线,然后钻孔安放膨胀螺栓,安装钢板与胀栓固定.再将主骨架III)L线投至预埋钢板上。

(3)安装主骨架:根据弹出阳光板顶棚主骨架位置线,先安装两端后中间部分,其方法:将60mm×40mm×3mm方钢管丰骨架在屋面上组装好后,用人力安放在位置线上,用线坠吊垂直而,中间临时固定后与预埋钢板进行焊接。

两端主骨架安好后,拉中间和两侧各1500mm高度(从钢板两端支座往一卜量)三条纵向通线后,再从一端向另一端逐个安装至全部完成。

(4)安装次骨架:在阳光板顶棚主骨架安装固定完毕后,安装阳光板顶棚60mm×40mm×3mm方钢次骨架,并调准位置,调平后,与主骨架焊接固定。

在安装阳光板的同时,安放防潮剂。

(5)安装外层阳光板:按照深化设计排版位置,将准备好尺寸合适的阳光板进行安装,安装完后阳光板的边、纵缝、横缝在+‘条线上。

(6)打胶、安装压条:在充分检查外层阳光板的安装质量后,边安装外层阳光板,边打耐候胶,再安装专刖铝合金压条.安装压条的螺钉问距及位置必须符合图纸要求。

(7)安装内层阳光板:按照图纸位置,将准备好尺寸合适的阳光板进行安装,安装时应将上层板底用白毛巾清擦干净,同时,在内层阳光板上面清擦干净后方允许安装,以免夹层污染无法清洗,影响宏观效果。

阳光板顶棚的施工工艺

阳光板顶棚的施工工艺

阳光板顶棚的施工工艺阳光板顶棚是一种常用于户外建筑的遮阳材料,它具有轻便、防水、透光等特点,广泛应用于露台、车棚、游泳池等场所。

为了确保阳光板顶棚的施工质量和使用寿命,施工工艺是至关重要的。

本文将介绍阳光板顶棚的施工工艺,以帮助您更好地了解该过程。

一、材料准备首先,进行阳光板顶棚的施工前,需要准备完善的材料。

主要包括:1. 阳光板:选择质量好、透光效果好的阳光板,确保材料的耐候性和耐老化性。

2. 框架材料:常用的框架材料包括铝合金和钢材,根据具体需求和预算选择合适的材料。

3. 固定螺丝:选择防锈、耐腐蚀的固定螺丝,确保固定效果和使用寿命。

4. 密封胶条:用于填充阳光板与框架之间的缝隙,防止渗水。

二、施工步骤1. 安装框架:首先,根据设计图纸和实际测量,确定好阳光板顶棚的尺寸和位置。

然后,按照设计要求,安装好框架。

在安装框架的过程中,应注意框架的平整度和固定牢固度,确保整个结构的稳定性。

2. 安装阳光板:在安装阳光板之前,应先将阳光板放置于施工现场,让其适应环境温度,避免受热变形。

然后,将阳光板根据尺寸要求裁切,确保与框架的契合度。

使用专用的安装螺丝将阳光板固定在框架上,保证每块阳光板之间的间距均匀。

3. 密封处理:安装完阳光板后,使用密封胶条填充阳光板与框架之间的缝隙,以防止水分渗透。

在填充胶条的过程中要确保胶条完整、均匀,并用力将其压实,保证密封性。

4. 安全检查:完成施工后,进行安全检查。

检查阳光板顶棚的固定牢固度、架构稳定性以及密封性等方面,确保所有施工细节和要点都符合标准。

三、注意事项在进行阳光板顶棚的施工过程中,务必注意以下事项:。

阳光板雨棚施工方案

阳光板雨棚施工方案

阳光板雨棚施工方案1. 引言阳光板雨棚是一种常见的室外遮挡设施,主要用于遮挡阳光和雨水,为人们提供一个遮风挡雨的休息场所。

本文将介绍阳光板雨棚的施工方案,包括材料准备、施工步骤和注意事项。

2. 材料准备在施工阳光板雨棚之前,我们需要准备以下材料:•阳光板:常见的有聚碳酸酯阳光板和聚氯乙烯阳光板,根据具体需要选择适合的规格和厚度。

•铝合金框架:用于支撑和固定阳光板的骨架,具有轻便、耐用的特点。

•不锈钢螺丝和螺栓:用于固定阳光板和铝合金框架。

•手工具:如电钻、螺丝刀、扳手等。

•安全防护设备:如安全帽、手套、护目镜等。

3. 施工步骤步骤一:测量和规划在施工阳光板雨棚之前,首先需要对施工区域进行测量和规划。

确定阳光板雨棚的尺寸和位置,考虑到采光、排水和使用便利性等因素。

步骤二:安装支撑框架根据测量和规划的结果,安装支撑阳光板的铝合金框架。

首先确定好支撑框架的位置,并使用螺丝和螺栓将其固定在地面或墙面上。

步骤三:固定阳光板将预先测量好的阳光板放置在支撑框架上,并使用螺丝将阳光板固定在框架上。

注意螺丝的位置和数量,确保阳光板的稳固性。

步骤四:连接阳光板如果阳光板的长度超过了框架的长度,需要将多个阳光板连接起来。

使用专用的连接件将阳光板连接在一起,确保连接紧密、平整,并且不影响阳光板的固定和稳定性。

步骤五:完成固定完成阳光板的固定后,检查阳光板和支撑框架的稳定性。

确保所有螺丝和连接件的紧固度,以防止在使用过程中出现松动或摇晃。

步骤六:清理和整理施工完成后,清理施工现场,并整理好工具和材料。

确保没有遗留的垃圾和杂物,并将工具存放在安全可靠的地方。

4. 注意事项在施工阳光板雨棚时,需要注意以下事项:•安全第一:在施工过程中,必须戴上安全帽、手套和护目镜等安全防护设备,以防止意外伤害。

•材料选择:根据实际需要选择合适的阳光板和铝合金框架,确保质量可靠、耐用性好。

•工具使用:使用适当的工具,并按照规定的方法正确使用,以确保施工的准确性和安全性。

阳光板施工工艺

阳光板施工工艺

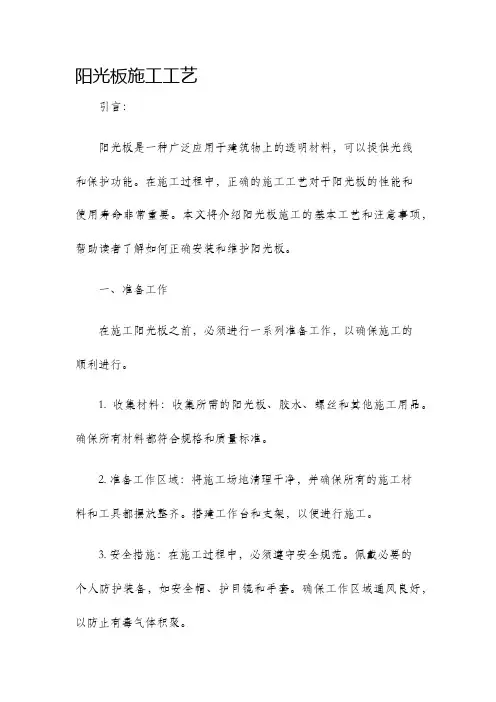

阳光板施工工艺引言:阳光板是一种广泛应用于建筑物上的透明材料,可以提供光线和保护功能。

在施工过程中,正确的施工工艺对于阳光板的性能和使用寿命非常重要。

本文将介绍阳光板施工的基本工艺和注意事项,帮助读者了解如何正确安装和维护阳光板。

一、准备工作在施工阳光板之前,必须进行一系列准备工作,以确保施工的顺利进行。

1. 收集材料:收集所需的阳光板、胶水、螺丝和其他施工用品。

确保所有材料都符合规格和质量标准。

2. 准备工作区域:将施工场地清理干净,并确保所有的施工材料和工具都摆放整齐。

搭建工作台和支架,以便进行施工。

3. 安全措施:在施工过程中,必须遵守安全规范。

佩戴必要的个人防护装备,如安全帽、护目镜和手套。

确保工作区域通风良好,以防止有毒气体积聚。

二、测量和标记在施工阳光板之前,必须进行准确的测量和标记,以确保阳光板的安装位置正确。

1. 测量尺寸:使用合适的工具,测量施工区域的尺寸。

将测量结果记录下来,并根据尺寸选择合适的阳光板。

2. 标记位置:根据测量结果,在施工区域上做出标记。

使用直尺和铅笔来标记阳光板的边缘和支架的位置。

三、安装支架阳光板的安装需要支架来支撑。

安装支架的正确性对于整个阳光板结构的稳定性至关重要。

1. 预处理支架:检查支架的表面是否平整,如有不平整的地方,必须进行修整处理。

确保支架的结构牢固且稳定。

2. 安装支架:按照标记的位置,在施工区域安装支架。

使用螺丝和螺丝刀将支架牢固固定。

确保支架与建筑物的连接稳固可靠。

四、安装阳光板在安装阳光板之前,必须确保阳光板的质量和清洁度,以避免在施工过程中损坏。

1. 检查阳光板:检查阳光板是否完好无损。

如果发现有损坏或破裂的情况,应及时更换。

2. 清洁阳光板:使用专用清洁剂和软布清洁阳光板表面。

确保阳光板的表面干净无尘。

3. 安装阳光板:将清洁的阳光板放置在安装位置上,确保与支架对齐。

使用胶水将阳光板固定在支架上。

确保阳光板安装牢固且平整。

五、密封处理完成阳光板安装后,必须进行密封处理,以防止水和其他有害物质渗透。

(专业版)阳光板雨棚施工实践

(专业版)阳光板雨棚施工实践

(专业版)阳光板雨棚施工实践介绍本文档旨在提供关于阳光板雨棚施工实践的专业指导,以帮助读者在进行施工时正确操作,并取得良好的施工效果。

阳光板雨棚是一种常见的建筑结构,具有防雨、遮阳和美化建筑外观的功能。

施工前准备在进行阳光板雨棚的施工之前,需要做好以下准备工作:1. 材料准备:根据设计要求,准备好所需的阳光板、金属支架、螺栓等材料。

2. 工具准备:准备好适用的工具,如锤子、扳手、电钻等。

3. 设计计划:根据具体需求,制定详细的施工计划和设计图纸。

4. 安全措施:确保施工现场的安全,如戴好安全帽、穿好防滑鞋等。

施工步骤以下是阳光板雨棚施工的基本步骤:1. 安装支架:根据设计图纸,将金属支架固定在建筑物上,确保支架的稳固和垂直。

2. 安装阳光板:根据设计要求,将阳光板逐个安装在支架上,使用螺栓固定。

3. 连接板材:将阳光板之间的接缝处用密封胶进行密封,以确保防水效果。

4. 调整位置:检查阳光板的位置和水平度,进行必要的调整。

5. 完善细节:检查施工质量,确保所有连接处紧固牢固,无松动或漏水现象。

6. 清理现场:施工完成后,清理施工现场,确保没有杂物和危险物品。

注意事项在进行阳光板雨棚施工时,需要注意以下事项:1. 安全第一:施工过程中要注意自身安全,佩戴好安全装备,并遵守相关安全规范。

2. 材料选择:选择质量可靠的阳光板和金属支架,以确保施工的稳固性和耐久性。

3. 施工质量:严格按照设计要求进行施工,确保每个步骤都符合标准。

4. 防水处理:在连接处进行密封处理,以防止雨水渗透。

5. 维护保养:定期检查和清洁阳光板雨棚,及时修复和更换损坏的部分。

结论通过本文档提供的施工实践指南,读者可以更好地了解阳光板雨棚的施工过程,并掌握关键的操作步骤和注意事项。

在施工时,请务必遵循相关法律法规,并根据实际情况进行调整和优化,以确保施工效果的质量和可靠性。

(原创版)阳光板雨棚施工模板

(原创版)阳光板雨棚施工模板

(原创版)阳光板雨棚施工模板一、施工准备1. 材料准备:阳光板、铝合金型材、密封胶条、螺丝、防水涂料等。

2. 工具准备:电钻、扳手、螺丝刀、锯子、尺子、透明胶带等。

3. 施工场地:确保施工场地干净、平整,无杂物。

4. 技术培训:对施工人员进行阳光板雨棚安装技术的培训,确保施工质量。

二、施工流程1. 测量定位:根据设计图纸,测量并标记出雨棚的安装位置。

2. 骨架安装:a. 安装铝合金型材骨架,确保垂直度和水平度。

b. 使用螺丝将骨架固定在主体结构上。

3. 阳光板安装:a. 阳光板尺寸应符合设计要求。

b. 将阳光板固定在铝合金型材骨架上,注意拼接处需用密封胶条填充。

c. 阳光板与骨架间的螺丝应拧紧,确保牢固。

4. 防水处理:a. 在阳光板接缝处涂抹防水涂料。

b. 确保阳光板与主体结构的连接处无空隙,以免雨水渗透。

5. 密封处理:a. 使用密封胶条填充阳光板与铝合金型材骨架间的缝隙。

b. 确保密封胶条贴合紧密,无空气泄漏。

6. 清洗保养:a. 施工完成后,对雨棚进行清洗,保持表面整洁。

b. 定期对雨棚进行检查和保养,发现问题及时处理。

三、施工注意事项1. 雨棚施工过程中,应确保施工安全,遵守安全操作规程。

2. 雨棚施工时,注意保护现场周围的设施,避免损坏。

3. 雨棚施工过程中,如需临时离开,应将工具和材料收拾干净,确保现场整洁。

4. 雨棚施工完成后,应进行验收,确保施工质量符合设计要求。

四、质量保障1. 雨棚所用材料应符合国家相关标准和要求。

2. 施工过程中,严格遵循施工方案和操作规程。

3. 施工完成后,进行质量验收,确保雨棚的使用功能和外观质量。

4. 提供完善的售后服务,对雨棚进行定期检查和保养。

通过以上施工流程和注意事项,相信您可以顺利完成阳光板雨棚的施工。

祝您施工顺利!。

阳光屋面板施工方法

阳光屋面板施工方法

阳光屋面板施工方法阳光屋面板施工方法施工流程:1.测量放线;2.安装阳光板顶棚主骨架;3.调整、调平、固定阳光板顶棚主骨架;4.安装调平阳光板顶棚次骨架;5.安装阳光板外层;6.打胶、安装压条;7.安装阳光板内层;8.打胶、安装压条;9.阳光板顶棚外部檐口细部调整与处理。

施工工艺:1.弹线:根据图纸的标高及阳光板顶棚位置尺寸和已测定的中心线,弹出阳光板顶棚主骨架位置线。

2.预埋件:根据标高控制线阳光板顶棚主骨架位置,检查洞口反梁上表面标高是否符合设计要求,如有差异应剔凿或用高强度等级水泥砂浆找平处理。

然后按深化设计节点详图预埋钢板尺寸放出膨胀螺栓位置线,钻孔安放膨胀螺栓,安装钢板与胀栓固定。

再将主骨架中心线投至预埋钢板上。

3.安装主骨架:根据弹出阳光板顶棚主骨架位置线,先安装两端后中间部分。

将60mm×60mm×3mm方钢管(镀锌)主骨架在屋面上组装好后,用人力安放在位置线上,用线坠吊垂直面,中间临时固定后与预埋钢板进行焊接。

两端主骨架安好后,拉中间和两侧各1500mm高度(从钢板两端支座往上量)三条纵向通线后,再从一端向另一端逐个安装至全部完成。

4.安装次骨架:在阳光板顶棚主骨架安装固定完毕后,安装阳光板顶棚60mm×60mm×2.5mm方钢次骨架,并调准位置,调平后,与主骨架焊接固定。

在安装阳光板的同时,安放防潮剂。

5.安装外层阳光板:按照深化设计排版位置,将准备好尺寸合适的外层20mm厚的阳光板进行安装,安装完后阳光板的边、纵缝、横缝在一条线上。

6.打胶、安装压条:在充分检查外层阳光板的安装质量后,边安装外层阳光板,边打耐候胶,再安装专用铝合金压条。

压条的螺钉间距及位置必须符合图纸要求。

7.安装内层阳光板:按照图纸位置,将准备好尺寸合适的内层16mm厚的阳光板进行安装,安装时应将上层板底用白毛巾清擦干净,同时,在内层阳光板上面清擦干净后方允许安装,以免夹层污染无法清洗,影响宏观效果。

阳光板顶棚的施工工艺

阳光板顶棚的施工工艺

一、工程概况阳光板顶棚位于三层1/L~U轴,64~62轴及对称位置两处贵宾通廊。

阳光板顶棚采用双层做法,材料采用美国通用公司GE牌阳光板,外层阳光板采用20mm厚蜂窝板材、内层采用16mm厚蜂窝板材。

此种做法热保温系数为0.982,其表面采用一种独特的处理工艺,能抵抗阳光中紫外线的破坏而不会减退光线传播性,不褪色,也不会为天气因素降低强度。

每一处贵宾通廊阳光板顶棚总长度42.68m,总投影宽度7.465m,起拱高度1.821m。

阳光板顶棚东西方向分三块,中间垂直投影宽度为2.889m;两端垂直投影宽度为2.288m;南北方向的顶棚分格为1m 一块,最端头的分格宽度为0.91m,总投影面积为637m2。

在设计此种阳光板顶棚时,为了防止夹层中间有冷凝水,在东西方向主龙骨上填充分子筛,使其达到真空玻璃效果,不会因温差而出现冷凝水。

阳光板与60mm×60mm×3mm镀锌方钢与主骨架连接采用铝材压条,用平头螺栓拧紧(详见图4.3-1)。

根据总进度计划安排1998年12月1日~1999年1月31日以前严冬期间完成,因此本方案考虑封闭保温措施,进行冬期施工二、施工准备(一)技术准备1.测量放线:依据装饰装修工程阶段统一测定的轴线控制线和建筑标高50线,引测到南北贵宾通廊三层楼面上后,用线坠吊至阳光板顶棚屋面预留洞口四周的反梁上,并弹出阳光板顶棚中心线,同时将标高引测到屋面预留洞口四周反梁外测,并弹上标高控制线。

依深化设计尺寸校核结构偏差情况,作为深化设计依据。

2.深化设计:根据设计施工图尺寸与要求,结合现场实测情况进行排板设计与节点细部尺寸设计,排板原则从中间向两端对称布板,详见图4.3-2。

3.翻样加工订货:深化设计经设计审批后,方可进行翻样、提出弧形镀锌方钢骨架(屋架)、阳光板、铝扣板、收口板等加工订货计划。

(二)材料准备1.16mm.、20mm厚蜂窝板(阳光板)。

2.弧形镀锌方钢骨架。

雨棚、车棚阳光板安装施工方案

雨棚、车棚阳光板安装施工方案

阳光板雨棚、车棚施工方案PC阳光板是PC板系列之中的一种型材之一,而且它在我们日常生活中的应用也是几乎无处不在,比如说很多户外公共场所的雨棚都是用PC阳光板搭建制作而成的,下面我们就来讲讲阳光板雨棚的安装方法。

1、螺丝安装法(1)螺丝间距,可依板厚,作适当的配置,间距太小及太大均不好。

如间距太小,有时会因太紧而引发应力,造成破坏;如间距太大,又可使PC板固定不稳。

为此推荐采用下间距:A:板厚3.0mm以下,间距为10~20cmB:板厚3.0mm以上,间距为20~30cmC:若以压条固定时,间距为20~30cm注:如用自攻螺丝直接固定PC板,则螺丝间距越大,板材越不易因应力而损坏。

(2)螺丝孔的尺寸须考虑PC板夏冬季节及书夜热胀冷缩的不同。

一般而言,螺丝孔径应比螺丝起码径大2~4mm,以预留膨胀空间(3)螺丝孔的位置离PC板的边缘太近时,非常容易造成破板,一般而言,螺丝孔的位置离PC板边缘为螺丝孔直径的2.5倍以上。

例如直径4mm的螺丝,则螺丝孔的位置至少离PC板边缘要有1cm 以上.(4)螺丝切勿锁的太紧,否则产生变形,并引应力。

(5)锁在PC板上的螺丝最好不要选用自攻螺丝,否则产生应力,并且该应力随板材厚度增大而增大。

(6)为减小螺丝以材的直接压力,可用垫圈充垫其间,但PVC垫圈及某些橡胶圈会破坏PC板,不可使用。

建议使用垫圈的材质为三元乙丙像胶,硅橡胶及氯丁橡。

2、干式装配法所谓干式,即不使用密封胶。

因为有时可能发生板材膨胀量超过了密封胶的延伸极限的情况及为了美学方面的需要,干式装配系统的优点是密封胶条压紧在压条(铝合金型材)的里面,使板材在膨胀和受载位移动时可以自由地移动。

警示!不得用PVC密封胶条,因在软质PVC中添加的增塑剂迁移至板材表面,会使板材的表面龟裂,甚至则整板遭破坏。

适用的密封条材料是氯丁橡胶、或EPDM等,它们的硬度约为邵氏A653、湿式装配法这种装配系统主要用于小型的设施,如汽车库、车站篷、雨檐、温室以及其它许多替代玻璃的场合。

阳光板雨棚施工工艺(完整版)

阳光板雨棚施工工艺(完整版)

阳光板雨棚施工工艺(完整版)范本一:阳光板雨棚施工工艺(简明版)1. 需求分析1.1 客户需求确认1.2 确定施工场地2. 设计方案2.1 清晰说明阳光板材料及规格2.2 绘制施工图纸2.3 确定支撑结构3. 材料准备3.1 采购阳光板材料3.2 验收材料质量与数量3.3 制作所需构件及连接件4. 施工准备4.1 清理施工场地4.2 标定和固定支撑结构位置4.3 准备施工工具和安全设备5. 施工过程5.1 安装支撑结构5.2 切割阳光板材料5.3 固定阳光板5.4 进行密封处理5.5 完善细节工作6. 工程验收6.1 检查阳光板安装质量6.2 验收支撑结构稳定性6.3 检查施工场地清理情况本文档涉及附件:无本文所涉及的法律名词及注释:无-------------------------------------------------------------------------范本二:阳光板雨棚施工工艺(详细版)1. 需求分析1.1 客户需求确认1.1.1 与客户沟通,了解对阳光板雨棚的设计要求及期望效果1.1.2 确认雨棚使用场地的尺寸和形状限制1.2 确定施工场地1.2.1 考虑场地的地势、通风情况和周围环境等因素1.2.2 评估场地是否需要进行土地平整和基础处理2. 设计方案2.1 清晰说明阳光板材料及规格2.1.1 确定使用透明、耐候性好的阳光板材料2.1.2 确定阳光板的厚度和规格,以满足设计要求和使用要求2.2 绘制施工图纸2.2.1 绘制雨棚骨架图纸,包括支撑结构和连接细节2.2.2 绘制阳光板安装图纸,标明板材尺寸和安装方式2.3 确定支撑结构2.3.1 根据雨棚设计要求选择合适的支撑结构材料2.3.2 确认支撑结构的位置和布置方式3. 材料准备3.1 采购阳光板材料3.1.1 根据设计方案确定所需阳光板的类型和数量3.1.2 确保采购到质量合格的阳光板材料3.2 验收材料质量与数量3.2.1 对采购的阳光板材料进行检查,确保无损坏和瑕疵3.2.2 核对采购的阳光板材料数量是否与设计方案一致3.3 制作所需构件及连接件3.3.1 根据设计方案,制作支撑结构所需的构件和连接件3.3.2 确保构件和连接件的质量和尺寸准确4. 施工准备4.1 清理施工场地4.1.1 清除场地上的杂物和障碍物4.1.2 清理场地表面,确保平整和清洁4.2 标定和固定支撑结构位置4.2.1 根据施工图纸,在场地上标定支撑结构的位置和布置方式4.2.2 采用适当的固定方法,固定支撑结构,确保稳定和坚固4.3 准备施工工具和安全设备4.3.1 准备常用的施工工具,如电钻、螺丝刀等4.3.2 准备必要的安全设备,如手套、安全帽、护目镜等5. 施工过程5.1 安装支撑结构5.1.1 根据设计方案,安装支撑结构的立柱和横梁5.1.2 确保支撑结构的垂直度和水平度5.2 切割阳光板材料5.2.1 使用适当的工具,如电锯或者切割机,按照设计要求对阳光板进行切割5.2.2 注意安全操作,避免产生大量碎片和尘埃5.3 固定阳光板5.3.1 将切割好的阳光板按照设计图纸固定在支撑结构上5.3.2 采用合适的固定方式,如螺丝、螺母或者胶水等5.4 进行密封处理5.4.1 在阳光板的连接处涂抹密封胶,确保防水和密封效果5.4.2 检查密封胶的质量和覆盖面积5.5 完善细节工作5.5.1 对安装好的阳光板进行清洁,确保无灰尘和污渍5.5.2 检查安装质量,修正不符合要求的部份,如松动或者错位的板材6. 工程验收6.1 检查阳光板安装质量6.1.1 检查阳光板固定是否坚固和稳定6.1.2 检查阳光板表面是否平整和无瑕疵6.2 验收支撑结构稳定性6.2.1 检查支撑结构的垂直度和水平度6.2.2 确认支撑结构能够承受一定的风雨荷载6.3 检查施工场地清理情况6.3.1 检查施工场地是否干净整洁,无垃圾和杂物 6.3.2 移除施工过程中留下的建造垃圾和废料本文档涉及附件:无本文所涉及的法律名词及注释:无。

阳光板雨棚施工方案

阳光板雨棚施工方案

阳光板雨棚施工方案
1. 项目概述
本文档旨在提供阳光板雨棚施工方案的详细说明,以确保施工过程顺利进行。

2. 施工流程
2.1 准备工作
在施工之前,需要进行以下准备工作:
- 确定施工地点和尺寸
- 调查地下情况,确保施工安全
- 准备施工所需的材料和设备
2.2 基础施工
进行以下基础施工步骤:
1. 清理施工地点,确保平整
2. 根据设计图纸确定基础位置和尺寸
3. 按照设计要求进行基础的浇筑和固化
2.3 结构搭建
完成基础施工后,进行以下结构搭建步骤:
1. 安装支撑结构,确保稳定性
2. 搭建阳光板框架,根据设计要求进行固定
2.4 阳光板安装
完成结构搭建后,进行以下阳光板安装步骤:
1. 将阳光板按照设计要求进行切割
2. 使用合适的连接件连接阳光板
3. 将阳光板固定在支撑结构上
3. 安全注意事项
在施工过程中,需要注意以下安全事项:
1. 穿戴合适的安全装备
2. 谨慎操作施工设备,避免意外事故
3. 严禁在不合适的天气条件下进行施工
4. 质量控制
为确保施工质量,应进行以下质量控制措施:
1. 按照规范要求进行施工,避免疏漏
2. 定期检查施工质量,及时修正问题
5. 施工验收
完成施工后,应进行施工验收,确保工程质量达到预期效果。

以上是完整的阳光板雨棚施工方案,根据以上步骤和注意事项进行施工,可确保工程顺利进行。

如有任何疑问,请及时与负责人联系。

阳光板顶棚施工方案

阳光板顶棚施工方案

阳光板顶棚施工方案阳光板顶棚施工方案一、施工前准备:1. 确定阳光板的规格和材质,并准备完好的阳光板。

2. 检查屋顶结构和承重能力,确保能够承受阳光板的重量。

3. 清理屋顶,并确保表面平整、干净。

4. 根据屋顶结构和尺寸制定施工方案和施工图纸。

二、施工工具和材料准备:1. 锯木工具:包括电动锯、手锯等。

2. 固定工具:包括螺丝刀、螺丝批、螺丝、钉子等。

3. 配件:包括连接件、密封条等。

4. 胶水:包括透明胶水、强力胶水等。

5. 安全设施:包括安全帽、手套、护目镜等。

三、施工步骤:1. 根据施工图纸确定安装位置和间距,用钢尺和笔在屋顶上划出安装位置。

2. 根据划出的位置,准备固定点,并在固定点上打孔。

3. 将连接件插入固定点的孔中,并用螺丝固定连接件。

4. 将阳光板放置在连接件上,并用螺丝固定阳光板。

5. 根据阳光板的尺寸和形状,进行切割和装配,确保阳光板的完整性和密封性。

6. 在阳光板之间和连接件的连接处,使用透明胶水或密封条进行密封,防止漏水。

7. 检查施工质量,确保阳光板的稳固性和安全性。

四、注意事项:1. 在施工过程中,注意个人安全,戴好安全设施,并遵守相关安全规范。

2. 选择质量好、光传透性好、耐候性好的阳光板,以确保顶棚的使用寿命和效果。

3. 在固定阳光板时,要力度适中,避免损坏阳光板。

4. 定期检查和维护阳光板顶棚,清理积水和杂物,防止阳光板的老化和破损。

5. 在选择阳光板顶棚施工方案时,可咨询专业人士的意见,并参考其他成功案例。

光板顶棚能够充分利用阳光资源,增加屋顶的采光和通风效果,提高屋内舒适度。

同时,它还具有隔热、隔音、保温和防紫外线的作用,可以起到一定的节能效果。

合理选择材料和施工方案,严格按照施工步骤进行施工,可以保证阳光板顶棚的稳固性和使用寿命。

阳光板施工工艺

阳光板施工工艺

阳光板施工工艺阳光板施工工艺一、概述阳光板施工工艺是指在建造、园林和景观设计等领域中,使用阳光板作为材料进行安装和施工的工艺流程。

本文将详细介绍阳光板施工工艺的各个环节和步骤。

二、材料准备1. 阳光板材料:选择符合要求的阳光板材料,如聚碳酸酯阳光板、亚克力阳光板等。

根据实际需要确定材料的厚度、颜色和尺寸等。

2. 辅助材料:准备好适量的连接件、螺丝、密封胶等辅助材料,确保施工所需的工具齐全。

三、施工方案设计1. 根据具体情况绘制施工方案平面图,确定阳光板的布置方式、数量和尺寸等。

要考虑到建造结构、采光效果、防水性能等因素。

2. 根据施工方案确定材料的搭配和施工工艺,如固定方式、连接方式和密封处理等。

四、安装准备1. 确保施工现场的安全和整洁,清理杂物和妥善保管好施工材料。

2. 配备好所需的工具和设备,如电钻、铅垂线、量角器等工具,以及梯子、扶手等设备,以便顺利进行施工。

五、阳光板安装1. 根据施工方案确定好阳光板的安装位置和顺序。

先安装支架及横梁,然后按照所制定的顺序将阳光板安装在横梁上。

2. 使用适当的连接件和螺丝将阳光板固定在支架上,注意固定点的位置和间距。

3. 对阳光板的连接处进行密封处理,使用密封胶填充缝隙,确保防水性能和密封性能。

六、施工验收1. 完成阳光板安装后,进行施工验收,检查阳光板的安装质量、固定坚固性、防水性能等。

2. 如有安装不合格或者质量问题,及时进行整改和修复,直至符合要求。

附件:1. 样品图片:附上阳光板材料的样品图片,供参考。

2. 施工图纸:附上施工方案的详细图纸,包括平面图、剖面图等。

法律名词及注释:1. 建造结构:指建造物的构造系统,包括结构形式、承载体系等。

2. 采光效果:指阳光透过阳光板后的光线照射效果,包括璀璨度、均匀度等。

3. 防水性能:指阳光板在施工完成后对水的反抗能力,防止水渗漏等情况的发生。

(细致入微)阳光板雨棚施工步骤

(细致入微)阳光板雨棚施工步骤

(细致入微)阳光板雨棚施工步骤
1. 准备工作
1.1 设计规划
在施工前,需要根据实际需求和现场情况,进行详细的设计规划,包括雨棚的尺寸、形状、结构、材料等。

1.2 材料准备
根据设计规划,准备所需的材料,包括阳光板、支架、螺丝、密封胶等。

1.3 工具准备
准备相应的施工工具,如电钻、扳手、螺丝刀、锯子等。

2. 现场施工
2.1 安装支架
根据设计规划,先安装支架,支架应稳固地固定在地面或墙面上。

2.2 安装阳光板
将阳光板按照设计要求安装在支架上,注意阳光板的开口方向,确保其能够有效阻挡雨水。

2.3 连接支架
使用螺丝将支架连接起来,确保支架的稳定性和整体的牢固度。

2.4 密封处理
使用密封胶对阳光板和支架的连接处进行密封处理,防止雨水
渗入。

3. 调试与验收
3.1 调试
在施工完成后,对雨棚进行调试,确保其能够正常使用,如调
整支架的倾斜度等。

3.2 验收
对施工质量进行验收,确保雨棚的防水效果、稳固性等达到预期效果。

4. 后期维护
定期对雨棚进行检查和维护,如清理阳光板上的灰尘和杂物,检查支架的稳固性等。

以上就是阳光板雨棚的施工步骤,希望能够帮助到您。

如有任何疑问,请随时与我们联系。

(全套流程)阳光板雨棚施工计划

(全套流程)阳光板雨棚施工计划

(全套流程)阳光板雨棚施工计划1. 项目背景本文档旨在提供阳光板雨棚施工计划的全套流程,以确保项目顺利进行。

2. 施工前准备在施工前,需要完成以下准备工作:- 确定施工地点并进行现场勘测- 制定详细的施工方案和时间表- 确定所需材料和设备,并进行采购- 预先安排相关施工人员和团队3. 施工流程3.1 地基准备- 清理施工地点,确保地面平整- 进行地基开挖,根据设计要求确定深度和尺寸- 完成地基的填筑和夯实工作3.2 骨架搭建- 根据设计方案,按照尺寸和位置要求进行骨架的搭建- 安装支撑柱、横梁和横梁连接件- 检查骨架的稳固性和准确性3.3 安装阳光板- 根据设计方案,按照尺寸和位置要求进行阳光板的安装- 使用适当的固定件将阳光板固定在骨架上- 检查阳光板的平整度和固定性3.4 收尾工作- 清理施工现场,确保安全和整洁- 检查施工质量并进行必要的修整和调整- 编制施工报告和验收文件4. 安全措施在施工过程中,务必遵守以下安全措施:- 确保施工人员佩戴必要的个人防护装备- 使用合适的工具和设备,避免人身和财产损失- 加强现场管理和监督,确保施工安全5. 质量控制为保证施工质量,需进行以下质量控制措施:- 严格按照设计方案和施工要求进行施工- 定期检查施工过程中的质量问题并及时处理- 进行施工质量验收,确保符合相关标准6. 项目进度管理为确保项目按时完成,需进行项目进度管理:- 制定详细的施工时间表,明确每个施工阶段的时间节点- 定期跟踪项目进度,及时调整施工计划- 协调施工人员和供应商,确保项目进度顺利7. 成本控制为控制项目成本,需进行以下成本管理措施:- 制定预算计划,明确项目预算范围- 定期跟踪项目支出,控制成本变动- 精确记录项目成本,便于核算和分析以上为全套流程的阳光板雨棚施工计划,希望能为您提供一份清晰明确的指导。

阳光棚安装工程施工方案

阳光棚安装工程施工方案

阳光棚安装工程施工方案1. 引言阳光棚作为一种常见的户外遮阳设施,在城市和乡村的多个场所广泛应用。

本文档将介绍阳光棚的安装工程施工方案,包括施工流程、材料准备和施工步骤。

2. 施工流程阳光棚安装工程的施工流程如下:1.确定施工位置和尺寸:根据客户需求确定阳光棚的位置和尺寸,确保施工前有足够的空间进行安装。

2.准备施工材料和工具:根据设计要求,准备所需的阳光棚材料,包括阳光棚骨架、遮阳板和连接件等。

同时,准备好必要的施工工具,如螺丝刀、切割机、电钻等。

3.架设骨架:首先将骨架的主梁和支撑柱按设计要求组装好,使用螺丝进行固定。

确保骨架的稳固性和层次感。

4.安装遮阳板:根据设计要求,将遮阳板固定在骨架上,可以使用螺丝、卡扣或者胶水等方式进行固定。

确保遮阳板的牢固性和平整度。

5.进行调整和修整:在遮阳板安装完成后,对整个阳光棚进行调整和修整,确保其外观整洁、结构稳定。

同时,可以根据需要进行颜色和款式的选择。

6.清理施工现场:施工完成后,进行施工现场的清理工作,确保没有材料和工具残留,并清除垃圾和碎片等。

3. 材料准备在开始施工之前,需要提前准备好以下材料:•阳光棚骨架:可选择铝合金、钢材或者塑料等材质的骨架。

•遮阳板:可选择透明、有色或者有纹理的玻璃、板材或者聚碳酸酯材料。

•连接件:包括螺丝、螺帽、卡扣等。

•施工工具:如螺丝刀、切割机、定位器、电钻等。

•安全设备:如手套、安全帽、护目镜等。

4. 施工步骤以下是阳光棚安装工程的主要施工步骤:4.1 确定施工位置和尺寸在施工前,与客户进行沟通,确定阳光棚的安装位置和尺寸。

根据现场情况和设计要求,确定好施工区域的范围,并进行必要的测量工作。

4.2 准备施工材料和工具根据设计要求,准备好所需的阳光棚材料和施工工具。

检查材料的完整性和质量,确保施工过程中不会出现问题。

4.3 架设骨架根据设计要求,将阳光棚的骨架进行组装。

根据主梁和支撑柱的尺寸和位置,使用螺丝等固定件进行固定。

(完整版)阳光板雨棚施工方案

(完整版)阳光板雨棚施工方案

(完整版)阳光板雨棚施工方案1. 项目背景及目的阳光板雨棚是一种常见的建筑结构,旨在为户外空间提供遮阳、防雨的功能。

本文档旨在提供一个完整的阳光板雨棚施工方案,包括材料选择、施工步骤和安装要点,确保施工过程安全可靠、质量达标。

2. 材料选择- 阳光板材料:推荐使用高质量的聚碳酸酯阳光板,具备良好的耐候性和抗冲击性,可提供良好的遮阳、防晒和抗紫外线功能。

- 结构材料:主要使用镀锌钢管作为框架材料,确保结构稳固,具备足够的承重能力。

- 连接件:选用耐腐蚀性强的不锈钢螺丝、螺母等连接件,确保连接处牢固可靠。

3. 施工步骤3.1 确定施工地点和尺寸根据实际需要,确定阳光板雨棚的施工地点和整体尺寸,清除施工地点周围的障碍物,确保施工空间宽敞和安全。

3.2 安装框架根据设计图纸,将镀锌钢管按照尺寸和布局要求进行切割和加工,并使用连接件将其组装成框架结构。

确保框架的水平度和垂直度,以及连接处的稳固性。

3.3 安装阳光板根据框架尺寸,将阳光板进行切割,然后将其固定在框架上。

使用不锈钢螺丝和垫圈进行固定,确保阳光板的稳固性和美观性。

3.4 安装支撑部件根据实际需要和设计要求,在阳光板雨棚的支撑部位安装涂层、附属构件等支撑部件,以增强结构的稳定性和使用寿命。

3.5 进行必要的加固和调整在阳光板雨棚施工完成后,进行必要的加固和调整工作。

检查各个连接处是否牢固,确保整个结构的安全稳定。

4. 安装要点- 在施工过程中,严格按照设计图纸和施工要求进行操作,确保施工的准确性和安全性。

- 在使用螺丝和螺母进行连接时,应注意力度适中,避免过紧或过松。

- 在安装阳光板时,避免使用力过大导致阳光板破裂或变形。

- 在施工过程中,要随时检查施工现场的安全情况,确保施工人员的人身安全。

5. 施工注意事项- 施工前要对工程进行详细的测量和布局,确保施工的准确性和稳定性。

- 在施工过程中,严格按照安全规范进行操作,佩戴好安全帽和工作手套,确保施工人员的人身安全。

阳光板施工工艺

阳光板施工工艺

阳光板施工工艺一、概述阳光板作为一种新型的建筑材料,以其优异的保温隔热性能、良好的透光性和抗冲击性能,在我国建筑行业中得到了广泛的应用。

阳光板施工工艺是指在阳光板安装过程中所采用的技术和方法。

本文将详细介绍阳光板施工的各个环节,以期为阳光板施工提供专业、准确、有见地的建议。

二、施工前的准备工作1. 材料准备(1)阳光板:根据设计要求选择合适的阳光板,包括颜色、厚度、尺寸等。

(2)铝合金型材:用于固定阳光板,包括收边铝、固定铝、连接铝等。

(3)密封胶:用于密封阳光板接缝,保证防水、保温效果。

(4)紧固件:包括自攻钉、膨胀螺栓等,用于固定铝合金型材。

(5)辅助材料:如泡沫棒、密封胶带、玻璃棉等。

2. 工具准备(1)切割工具:如手提式切割机、曲线锯等。

(2)安装工具:如电动螺丝刀、扳手、铁锤等。

(3)检测工具:如水平尺、卷尺、激光测距仪等。

3. 施工条件(1)施工环境:阳光板施工应在干燥、通风的环境中进行,避免雨淋、曝晒。

(2)施工平台:施工前应搭建好施工平台,确保施工安全。

(3)施工人员:施工人员应具备一定的专业技能,熟悉阳光板施工工艺。

三、阳光板施工工艺流程1. 放线定位根据设计图纸,在施工现场进行放线定位,确定阳光板的安装位置。

2. 铝合金型材安装(1)安装收边铝:在阳光板的边缘安装收边铝,确保阳光板与墙体、屋面等部位的连接牢固。

(2)安装固定铝:在阳光板的中间部位安装固定铝,用于固定阳光板。

(3)安装连接铝:在阳光板的拼接处安装连接铝,保证拼接处的美观和牢固。

3. 阳光板安装(1)切割阳光板:根据实际尺寸,使用切割工具将阳光板切割成所需的尺寸。

(2)安装阳光板:将切割好的阳光板放入铝合金型材中,用紧固件固定。

(3)密封处理:在阳光板接缝处填充密封胶,保证防水、保温效果。

4. 施工收尾(1)检查施工质量:检查阳光板安装的牢固程度、拼接缝隙的大小等,确保施工质量。

(2)清理施工现场:将施工过程中产生的废弃物清理干净,保证施工现场的整洁。

阳光板施工

阳光板施工

阳光板施工一、施工准备(一)技术准备1.测量放线:依据装饰装修工程阶段统一测定的轴线控制线和建筑标高50线,引测到南北楼面上后,用线坠吊至阳光板顶棚屋面预留洞口四周的反梁上,并弹出阳光板顶棚中心线,同时将标高引测到屋面预留洞口四周反梁外测,并弹上标高控制线。

依深化设计尺寸校核结构偏差情况,作为深化设计依据。

2.深化设计:根据设计施工图尺寸与要求,结合现场实测情况进行排板设计与节点细部尺寸设计,排板原则从中间向两端对称布板。

3.翻样加工订货:深化设计经设计审批后,方可进行翻样、提出弧形镀锌方钢骨架(屋架)、阳光板、铝扣板、收口板等加工订货计划。

(二)材料准备1.16mm.、20mm厚蜂窝板(阳光板)。

2.弧形镀锌方钢骨架。

3.橡胶条。

4.铝扣缝盖板。

5.铝板收口。

6.60mm×60mm×3mm方钢管(镀锌)。

(三)现场施工条件准备1.在阳光板顶棚位置三层楼面上用钢管架搭设满堂红脚手架,应根据弧形阳光板顶棚搭设成阶梯形,铺好脚手板,离顶1700mm左右。

应注意已安装的自动步道成品保护,详见图4.3-3。

2.冬施防护棚搭设完成。

二、施工方法(一)施工顺序测量放线→安装阳光板顶棚主骨架→调整、调平、固定阳光板顶棚主骨架→安装调平阳光板顶棚次骨架→安装阳光板外层→打胶、安装压条→安装阳光板内层→打胶、安装压条→阳光板顶棚外部檐口细部调整与处理。

(二)主要施工工艺1.弹线:根据图纸的标高及阳光板顶棚位置尺寸和已测定的中心线,弹出阳光板顶棚主骨架位置线。

2.预埋件:根据标高控制线阳光板顶棚主骨架位置,检查洞口反梁上表面标高是否符合设计要求,如有差异应剔凿或用高强度等级水泥砂浆找平处理,达到强度后,按深化设计节点详图预埋钢板尺寸放出膨胀螺栓位置线,然后钻孔安放膨胀螺栓,安装钢板与胀栓固定。

再将主骨架中心线投至预埋钢板上。

3.安装主骨架:根据弹出阳光板顶棚主骨架位置线,先安装两端后中间部分,其方法:将60mm×60mm×3mm方钢管(镀锌)主骨架在屋面上组装好后,用人力安放在位置线上,用线坠吊垂直面,中间临时固定后与预埋钢板进行焊接。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

阳光板雨棚施工工艺流程
一、施工方法
l、施工顺序
测量放线→安装阳光板顶棚主骨架→调整、调平、固定阳光板顶棚主骨架→安装调平阳光板顶棚次骨架→安装阳光板外层→打胶、安装压条→安装阳光板内层→打胶、安装压条→阳光板顶棚外部檐口细部调整与处理
2、主要施工工艺
(1)弹线:根据图纸的标高及阳光板顶棚位置尺寸和已测定的中心线,弹出阳光板顶棚丰骨架位置线。

(2)预埋件:根据标高控制线阳光板顶棚主骨架位置,检查洞口反梁上表而标高是否符合设计要求,如有差异应剔凿或用高强度等级水泥砂浆找平处理,达到强度后,按深化设计节点详图预埋钢板尺寸放出膨胀螺栓位置线,然后钻孔安放膨胀螺栓,安装钢板与胀栓固定。

再将主骨架III)L线投至预埋钢板上。

(3)安装主骨架:根据弹出阳光板顶棚主骨架位置线,先安装两端后中间部分,其方法:将60mm×40mm×3mm方钢管丰骨架在屋面上组装好后,用人力安放在位置线上,用线坠吊垂直而,中间临时固定后与预埋钢板进行焊接。

两端主骨架安好后,拉中间和两侧各1500mm高度(从钢板两端支座往一卜量)三条纵向通线后,再从一端向另一端逐个安装至全部完成。

(4)安装次骨架:在阳光板顶棚主骨架安装固定完毕后,安装阳光板顶棚60mm×40mm×3mm方钢次骨架,并调准位置,调平后,与主骨架焊接固定。

在安装阳光板的同时,安放防潮剂。

(5)安装外层阳光板:按照深化设计排版位置,将准备好尺寸合适的阳光板进行安装,安装完后阳光板的边、纵缝、横缝在+‘条线上。

(6)打胶、安装压条:在充分检查外层阳光板的安装质量后,边安装外层阳光板,边打耐
候胶,再安装专刖铝合金压条。

安装压条的螺钉问距及位置必须符合图纸要求。

(7)安装内层阳光板:按照图纸位置,将准备好尺寸合适的阳光板进行安装,安装时应将上层板底用白毛巾清擦干净,同时,在内层阳光板上面清擦干净后方允许安装,以免夹层污染无法清洗,影响宏观效果。

(8)打胶、安装压条:在充分检查内层阳光板的安装质量后,边安装内层阳光板,边打耐候胶,安装专用铝合金压条。

压条的螺钉问距及位置必须符合图纸要求。

(9)在阳光板全部安装完毕后,阳光板顶棚外檐周圈也必须按图纸中的节点进行施-T。

在外檐全部封闭完后才可以将防护棚拆除。

防护棚必须按脚手架拆除要求进行,并进行成品保护,防-II:将成品砸坏。

二、质量标准及质量保证措施
1.本工程钢架结构制作、安装质量,按照《钢结构施工及验收规范》(GB50205-96)标准执行。

2.方钢主骨架及钢构件要按分类、型号、支装顺序进行堆放,以方便取用,不可重叠堆放构件;堆放弧形方钢骨架(屋架)时,下部要垫放小条。

3.方钢丰骨架安装前必须核对儿何尺寸,对焊缝质量、螺孔位置等进行全面检查,完全符合设计要求后才能进行安装。

4.阳光板的切割及运输必须要保证质量。

特别要注意阳光板两端封头,确保不损坏,避免透气污染内部。

5.钢骨架的运输必须轻拿轻放,保证不碰撞,阳光板长距离运输必须用小箱进行包装。

三、安全消防措施
1.进入施T现场必须严格遵守安全操作规程。

2.高空作业人员必须系好安全带,手头丁具要放在T具袋内,高空作业不可扔抛工具。

3.脚于架必须按规定搭设,施工中定期检查脚于架的稳定情况,施工人员上下应从爬梯走。

4.电焊工及特殊工种持证上岗,并设专人看火。

5.现场防火专人管理,并设专用消防用具。

四、成品保护
1.阳光板两端封头为防止损坏,跑气造成内壁污染采取加贴一‘层厚保护膜。

2.骨架施工前应严格码放整齐,防止变形。

3.阳光板在安装过程中要防止碰撞、划伤。
