灰土挤密桩和夯实水泥土桩的设计比较

合集下载

灰土挤密桩法和土挤密桩法

灰土挤密桩法和土挤密桩法

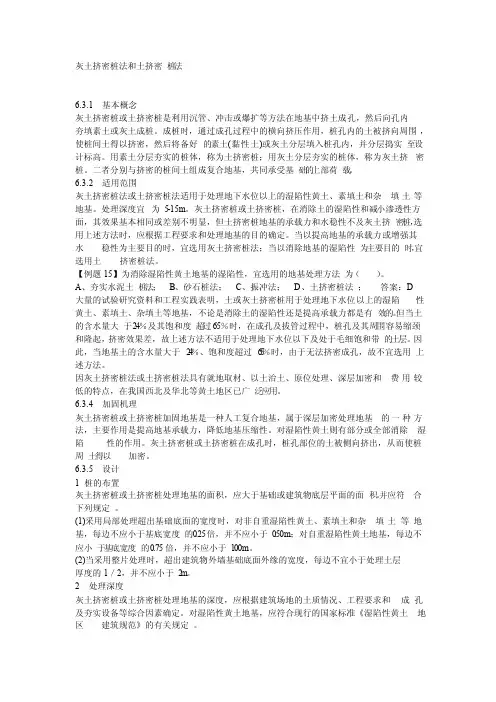

灰土挤密桩法和土挤密桩法大体概念灰土挤密桩或土挤密桩是利用沉管、冲击或爆扩等方式在地基中挤土成孔,然后向孔内夯填素土或灰土成桩。

成桩时,通过成孔进程中的横向挤压作用,桩孔内的土被挤向周围,使桩间土得以挤密,然后将备好的素土(黏性土)或灰土分层填入桩孔内,并分层捣实至设计标高。

用素土分层夯实的桩体,称为土挤密桩;用灰土分层夯实的桩体,称为灰土挤密桩。

二者别离与挤密的桩间土组成复合地基,一路经受基础的上部荷载。

适用范围灰土挤密桩法或土挤密桩法适用于处置地下水位以上的湿陷性黄土、素填土和杂填土等地基。

处置深度宜为5-15m。

灰土挤密桩或土挤密桩,在消除土的湿陷性和减小渗透性方面,其效果大体相同或不同不明显,但土挤密桩地基的承载力和水稳性不及灰土挤密桩,选用上述方式时,应按照工程要求和处置地基的目的肯定。

当以提高地基的承载力或增强其水稳性为主要目的时,宜选用灰土挤密桩法;当以消除地基的湿陷性为主要目的时,宜选用土挤密桩法。

【例题15】为消除湿陷性黄土地基的湿陷性,宜选用的地基处置方式为()。

A、夯实水泥土桩法;B、砂石桩法;C、振冲法;D、土挤密桩法;答案:D大量的实验研究资料和工程实践表明,土或灰土挤密桩用于处置地下水位以上的湿陷性黄土、素填土、杂填土等地基,不论是消除土的湿陷性仍是提高承载力都是有效的。

但当土的含水量大于24%及其饱和度超过65%时,在成孔及拔管进程中,桩孔及其周围容易缩颈和隆起,挤密效果差,故上述方式不适用于处置地下水位以下及处于毛细饱和带的土层。

因此,本地基土的含水量大于24%、饱和度超过65%时,由于无法挤密成孔,故不宜选用上述方式。

因灰土挤密桩法或土挤密桩法具有当场取材、以土治土、原位处置、深层加密和费用较低的特点,在我国西北及华北等黄土地域已普遍应用。

加固机理灰土挤密桩或土挤密桩加固地基是一种人工复合地基,属于深层加密处置地基的一种方法,主要作用是提高地基承载力,降低地基紧缩性。

水泥土(土挤密桩)挤密桩试桩总结

水泥土(土挤密桩)挤密桩试桩总结

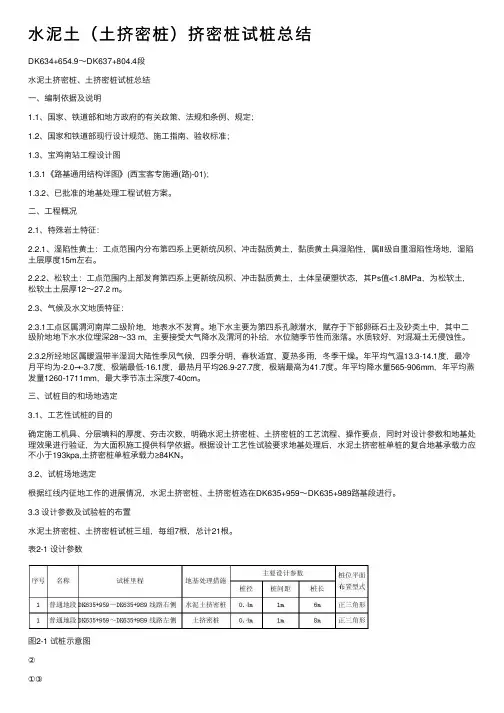

⽔泥⼟(⼟挤密桩)挤密桩试桩总结DK634+654.9~DK637+804.4段⽔泥⼟挤密桩、⼟挤密桩试桩总结⼀、编制依据及说明1.1、国家、铁道部和地⽅政府的有关政策、法规和条例、规定;1.2、国家和铁道部现⾏设计规范、施⼯指南、验收标准;1.3、宝鸡南站⼯程设计图1.3.1《路基通⽤结构详图》(西宝客专施通(路)-01);1.3.2、已批准的地基处理⼯程试桩⽅案。

⼆、⼯程概况2.1、特殊岩⼟特征:2.2.1、湿陷性黄⼟:⼯点范围内分布第四系上更新统风积、冲击黏质黄⼟,黏质黄⼟具湿陷性,属Ⅱ级⾃重湿陷性场地,湿陷⼟层厚度15m左右。

2.2.2、松软⼟:⼯点范围内上部发育第四系上更新统风积、冲击黏质黄⼟,⼟体呈硬塑状态,其Ps值<1.8MPa,为松软⼟,松软⼟⼟层厚12~27.2 m。

2.3、⽓候及⽔⽂地质特征:2.3.1⼯点区属渭河南岸⼆级阶地,地表⽔不发育。

地下⽔主要为第四系孔隙潜⽔,赋存于下部卵砾⽯⼟及砂类⼟中,其中⼆级阶地地下⽔⽔位埋深28~33 m,主要接受⼤⽓降⽔及渭河的补给,⽔位随季节性⽽涨落。

⽔质较好,对混凝⼟⽆侵蚀性。

2.3.2所经地区属暖温带半湿润⼤陆性季风⽓候,四季分明,春秋适宜,夏热多⾬,冬季⼲燥。

年平均⽓温13.3-14.1度,最冷⽉平均为-2.0→-3.7度,极端最低-16.1度,最热⽉平均26.9-27.7度,极端最⾼为41.7度。

年平均降⽔量565-906mm,年平均蒸发量1260-1711mm,最⼤季节冻⼟深度7-40cm。

三、试桩⽬的和场地选定3.1、⼯艺性试桩的⽬的确定施⼯机具、分层填料的厚度、夯击次数,明确⽔泥⼟挤密桩、⼟挤密桩的⼯艺流程、操作要点,同时对设计参数和地基处理效果进⾏验证,为⼤⾯积施⼯提供科学依据。

根据设计⼯艺性试验要求地基处理后,⽔泥⼟挤密桩单桩的复合地基承载⼒应不⼩于193kpa,⼟挤密桩单桩承载⼒≥84KN。

3.2、试桩场地选定根据红线内征地⼯作的进展情况,⽔泥⼟挤密桩、⼟挤密桩选在DK635+959~DK635+989路基段进⾏。

土桩和灰土桩

土桩和灰土桩

土桩和灰土桩土桩和灰土桩挤密地基是由桩间挤密土和填夯的桩体组成的人工复合地基。

适用于处理地下水位以上,深度5~15m的湿陷性黄土或人工填土地基。

土桩主要适用于消除湿陷性黄土地基的湿陷性,灰土桩主要适用于提高人工填土地基的承载力。

地下水位以下或含水量超过25%的土,不宜采用。

土桩和灰土桩的施工方法是利用打入钢套管(或振动沉管)在地基中成孔、通过挤压作用,使地基上得到加密,然后在孔内分层填人素土(或灰土、粉煤灰加石灰)后夯实而成土桩或灰土桩。

回填土料一般采用过筛(筛孔不大于20mm)的粉质黏土,并不得含有有机质物质;粉煤灰采用含水量为30%~50%湿粉煤灰;石灰用块灰消解3~4d形成的粗粒粒径不大于5mm的熟石灰。

灰土(体积比例2:8或3:7)或二灰土应拌和均匀至颜色一致后及时回填夯实。

土桩挤密地基由桩间挤密土和分层填夯的素土桩组成,土桩面积约占地基面积的10%~23%。

土桩桩体和桩间土均为被机械均匀挤密的同类土料,因此,土桩挤密地基可视为厚度较大的素土垫层。

在灰土桩挤密地基中,由于灰土桩的变形模量远大于桩间土的变形模量,因此只占地基面积约20%的灰土桩可以承担总荷载的l/2.而占地基总面积80%的桩间上仅承担其余1/2.这样就大大降低了基础底面以下一定深度内土中的应力,消除了持力层内产生大量压缩变形和湿陷变形的不利因素。

同时,由于灰土桩对桩间土能起到侧向约束作用,限制土的侧向移动,桩问土只产生竖向压密,使压力与沉降始终呈线性关系。

除了上述土桩和灰土桩外,还有单独采用石灰加固软弱地基的石灰桩。

石灰桩的成孔也是采用钢套管法成孔,然后在孔内灌入新鲜生石灰块,或在石灰块中掺人适量的水硬性掺和料粉煤灰和火山灰,一般的经验配合比为8:2或7:3.在拔管的同时进行振捣或捣密。

利用生石灰吸取桩周土体中水分进行水化反应,生石灰的吸水、膨胀、发热以及离子交换作用,使桩周土体的含水量降低,孔隙比减小,使土体挤密和桩柱体硬化。

灰土挤密桩法和土挤密桩法

灰土挤密桩法和土挤密桩法

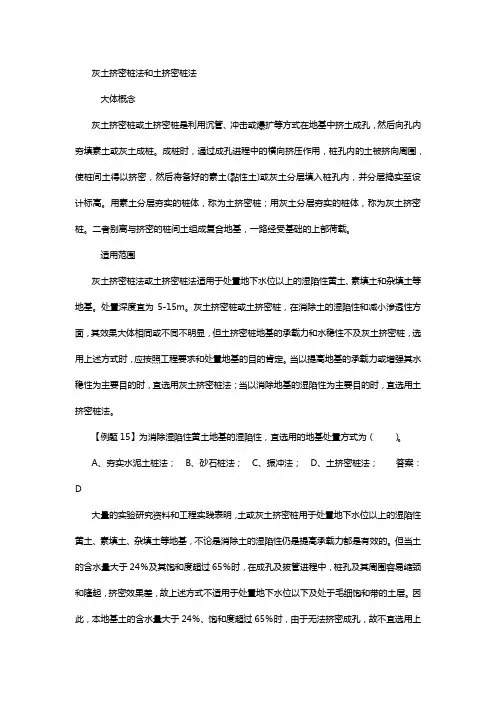

灰土挤密桩‎法和土挤密‎桩法6.3.1 基本概念灰土挤密桩‎或土挤密桩‎是利用沉管‎、冲击或爆扩‎等方法在地‎基中挤土成‎孔,然后向孔内‎夯填素土或‎灰土成桩。

成桩时,通过成孔过‎程中的横向‎挤压作用,桩孔内的土‎被挤向周围‎,使桩间土得‎以挤密,然后将备好‎的素土(黏性土)或灰土分层‎填入桩孔内‎,并分层捣实‎至设计标高。

用素土分层‎夯实的桩体‎,称为土挤密‎桩;用灰土分层‎夯实的桩体‎,称为灰土挤‎密桩。

二者分别与‎挤密的桩间‎土组成复合‎地基,共同承受基‎础的上部荷‎载。

6.3.2 适用范围灰土挤密桩‎法或土挤密‎桩法适用于‎处理地下水‎位以上的湿‎陷性黄土、素填土和杂‎填土等地基。

处理深度宜‎为5-15m。

灰土挤密桩‎或土挤密桩‎,在消除土的‎湿陷性和减‎小渗透性方‎面,其效果基本‎相同或差别‎不明显,但土挤密桩‎地基的承载‎力和水稳性‎不及灰土挤‎密桩,选用上述方法‎时,应根据工程‎要求和处理‎地基的目的‎确定。

当以提高地‎基的承载力‎或增强其水‎稳性为主要‎目的时,宜选用灰土‎挤密桩法;当以消除地‎基的湿陷性‎为主要目的‎时,宜选用土挤密桩法。

【例题15】为消除湿陷‎性黄土地基‎的湿陷性,宜选用的地‎基处理方法‎为()。

A、夯实水泥土‎桩法;B、砂石桩法;C、振冲法;D、土挤密桩法‎;答案:D大量的试验‎研究资料和‎工程实践表‎明,土或灰土挤‎密桩用于处‎理地下水位‎以上的湿陷‎性黄土、素填土、杂填土等地‎基,不论是消除‎土的湿陷性‎还是提高承‎载力都是有‎效的。

但当土的含水量大‎于24%及其饱和度‎超过65%时,在成孔及拔‎管过程中,桩孔及其周‎围容易缩颈‎和隆起,挤密效果差‎,故上述方法‎不适用于处‎理地下水位‎以下及处于‎毛细饱和带‎的土层。

因此,当地基土的‎含水量大于‎24%、饱和度超过‎65%时,由于无法挤‎密成孔,故不宜选用‎上述方法。

因灰土挤密‎桩法或土挤‎密桩法具有‎就地取材、以土治土、原位处理、深层加密和‎费用较低的特点,在我国西北‎及华北等黄‎土地区已广‎泛应用。

挤密桩法之:土或灰土挤密桩法(精)

挤密桩法之:土或灰土挤密桩法(精)

地基处理
挤密桩法—夯实水泥土桩法
质量检验要点
(1)施工过程中对成桩质量的抽检数量不应少于总 桩数的2%。对一般工程,可检查桩的干密度和施工记 录。 (2)竣工验收时,承载力检验应采用单桩复合地基 载荷试验。对重要或大型工程,尚应进行多桩复合地 基载荷试验。 (3)夯实水泥土桩地基检验数量应为总桩数的0.5 %~1%,且每个单体工程不应少于3点。 (4)夯实水泥土桩复合地基的载荷试验沉降比,对 以卵石、圆砾、密实粗中砂为主的地基可取0.008,对 以黏性土、粉土为主的地基可取0.01。
地基处理
挤密桩法—土或灰土挤密桩
(1)适用范围
土(或灰土)挤密桩适用于处理地下水位以 上的湿陷性黄土、素填土和杂填土等地基,可处 理地基的深度为 5~15m。当以消除地基土的湿陷 性为主要目的时,宜选用土挤密桩法。当以提高 地基土的承载力或增强水稳性为主要目的时,宜 选用灰土挤密桩法。当地基土的含水量大于 24%, 饱和度大于 65% 时,不宜选用土挤密桩法和灰土 挤密桩法。
1)挤密作用 桩间土被强制向侧挤压,使桩周围一定范围内的土 层密实度提高。孔壁附近,土的密度可以达到甚至超 过最大干密度ρmax,即压实系数λc大于1。一般压实 挤密的影响半径可以达到1.5~2.0倍桩径。 2)灰土性质作用 a、灰土桩 石灰与土的比例一般为体积比2:8(或3:7) 。灰土 混合材料具有水硬性与气硬性。随时间增加,桩体本 身强度提高。增加地基强度。 b、二灰桩 粉煤灰中含SiO2和Al2O3,与石灰及水混合后生成硅 铝酸钙和水硬性胶凝物质,充填于粉煤灰颗粒的空隙 中,提高桩体强度。增加地基强度。
地基处理
挤密桩法
3. 夯实水泥土桩法
夯实水泥土桩法是指将水泥和土按设计的比例拌和均匀,在孔 内夯实至设计要求的密实度而形成的加固体,并与桩间土组成复 合地基的处理方法。 该处理方法是中国建筑科学研究院地基基础研究所与河北省建 筑科学研究院在北京、河北等旧城区危改小区工程中,为了解决 施工场地条件限制和满足住宅产业化的需求而开发出的一种施工 周期短,造价低、施工文明、质量容易控制的地基处理方法。

土桩、灰土桩及水泥土桩

土桩、灰土桩及水泥土桩

四、施工
(一)施工工艺 灰土(土)挤密桩的施工应按设计要求和现场条件选用沉管(振动或锤击)、 冲击等方法成孔,使土向孔周围挤密
1、成孔和回填夯实施工应复合下列要求: 成孔施工时,地基土宜接近最优含水量,当含水量低于12%时,宜对拟 处理范围的土层进行增湿,增湿土的含水量可按下式估算:
Q v d (wop w)k
土桩挤密地基有桩间挤密土和分层夯填的 素土桩组成,土桩桩体和桩间土均为被动挤密 的重塑土,属同类土料。两者的物理力学指标 无明显差异。因而,土桩挤密地基可视为厚度 较大的素土垫层。
三、设计计算

1、该类桩的设计计算原则和要求: (1)以消除地基土湿陷性为目的的设计计算;(宜采用土挤密桩法) (2)以提高地基承载力和水稳定性为目的的设计;(宜采用灰土 挤密桩法和夯实水泥土桩法) (3)桩间距应以保证桩间土挤密后达到要求的密实度和消除湿陷 性为原则。甲、乙类建筑 ≥0.93, ≥0.90, ≥ 0.84; c
c d max s 0.95d c d max d
S-桩孔之间的中心距离; d-钻孔直径
d max
桩间土最大干密 度
d
地基处理前的平均 干密度
c
桩间土成孔后的平均挤密系数,对重要工程不 宜小于0.93,对一般工程不宜小于0。90
其中桩间土的平均挤密系数为:
d1 c d max
(5)经检验合格后,应按设计要求,向孔内分层填入晒 好的素土、灰土或其它 填料,并分层夯实至设计标高。
3、对沉管法,其直径和深度应与设计值相同;对冲击 法或爆扩法,桩孔直径的误差不得超过设计值的正负 70mm;桩孔深度不应小于设计深度的0.5m;
夯实水泥土桩
一、概述

第7章 灰土桩和土桩挤密桩法

第7章  灰土桩和土桩挤密桩法

适用条件:灰土挤密桩法和土挤密桩适用
于处理地下水位以上的湿陷性黄土、素填土、
杂填土等地基。可处理地基的深度为5~15m。
以消除地基土湿陷性为主要目的时,宜选用土
挤密桩法;以提高地基土承载力或增强其水稳
性为主要目的时,宜选用灰土挤密桩法。当地
基土的含水量大于24%、饱和度大于65%时,
不宜选用灰土挤密桩法或土挤密桩法。
地基,每边不应小于基底宽度的0.25倍, 每边不应小于基底宽度的0.75倍,并不应
并不应小于0.50m;对自重湿陷性黄土地基, 小于1.00m。

当采用整片处理时,超出建筑物外墙基础
底面边缘的宽度,每边不宜小于处理土层
厚度的1/2,并不应小于2m。

(4)桩长设计
考虑到5m以内土层加固可采用较为简便的方法处 理,而大于15m的土层加固受成孔设备条件限制,故 处理深度一般为5~15m。
挤密桩或土挤密桩处理地基的质量。主要检查施工记
录、检测全部处理深度内桩体和桩间土的干密度,并
将其换算为平均压实系数和平均挤密系数。抽样检验
的数量,对一般工程不应少于桩总数的1%,对重要
工程不应少于桩总数的1.5%。
土和灰土挤密桩地基质量检验标准
——《建筑地基基础工程施工质量验收规范》 (GB50202—2002)
土和灰土挤密桩的主要特点: (1 )土和灰土挤密桩成桩时为横向挤密,同样可
以达到所要求处理后的干密度指标,消除地基土的湿
陷性,提高承载力,降低压缩性;
(2 )与换土垫层相比,不需大量开挖回填;处理
深度较大,可达 12-15m ;成桩材料可就地取材,降低 (3)机具简单,施工方便,工效高。
工程造价,二灰桩可利用工业废料粉煤灰,变废为宝;

第7章灰土挤密桩与土挤密桩法详解

第7章灰土挤密桩与土挤密桩法详解

桩间土的挤密系数 c 应按下式计算:

d1 c d max
式中 d 1--在成孔挤密深度内,桩间土的平均干 密度,平均试样数不应少于6组。


(3)桩孔数量
A n Ae n 桩孔数量; A 拟处理地基面积; Ae 一根土或灰土挤密桩所 承担的地基处理面积 4 d e 一根桩分担的处理地基 面积的等效圆直径 桩孔按等边三角形布置 时,d e 1.05s; 桩孔按正方形布置时, d e 1.13s Ae




灰土挤密桩法和土挤密桩法一般采 用等边三角形排列桩孔,其设计计算一 般包括下述几方面: (1)桩孔直径 宜为300~450mm,并可根据所选用 的成孔设备或成孔方法确定。 (2)桩孔间距 桩孔间距可为桩孔直径的2.0~2.5 倍, 也可按下式估算:
c d max s 0.95d c d max d
7.4 施 工 Nhomakorabea一、 施工主要包括桩孔成孔和桩孔夯填。成孔方法 有沉管法(锤击、振动)、冲击法和爆扩法等。 二、桩顶设计标高以上的预留覆盖土层的厚度宜符 合以下要求: 1、沉管(锤击、振动),宜为0.5—0.7米; 2、冲击成孔,宜为1.2—1.5米.

三、成孔施工时地基土宜接近最优含水量,当含水量 低于12%时,宜加水增湿至最优含水量。

三、适用条件

灰土挤密桩法和土挤密桩法适用于处理地 下水位以上的湿陷性黄土、素填土、杂填土等
地基。可处理地基的深度为5~15m。

但当地基土的含水量大于24%、饱和度大
于65%时,不宜选用灰土挤密桩法或土挤密桩
法。

土挤密桩法主要用于消除地基的湿陷性; 灰土挤密桩法主要用于提高地基承载力

DDC灰土挤密桩与普通灰土挤密桩有什么区1

DDC灰土挤密桩与普通灰土挤密桩有什么区1

DDC灰土挤密桩与普通灰土挤密桩有什么区别?两者在工程量计算上有何区别?
2010-08-15 10:28
图纸设计灰土挤密桩,桩径400,桩长5.5m,未指明是何灰土挤密桩,在清单组价时工程量产生分岐,请问以上两种桩工程量应如何计算。

在预算方面,主要区别在于:
1。

灰土灰土挤密桩:基本上不夯扩,在计算工程量时不考虑夯扩的工程量。

2.DDC灰土挤密桩就是夯扩桩的一种,通过重锤对成孔进行夯扩,所以如果设计的桩径300用DDC做出来就是400或500了,所以在计算工程量时一定要按夯扩后孔径计算。

3.由于建设单位在出图阶段,有可能只注明ddc却未提供具体参数,在报价时一定要向建设单位提出,以避免风险。

我们去年就遇到了这个问题,差点赔200万,费了很大劲才扭转回来。

DDC灰土挤密桩,就是采用孔内深层强夯法(简称DDC法)的施工工艺,用螺旋钻机或柴油锤沉管成孔。

DDC灰土挤密桩与普通灰土挤密桩主要是施工工艺不同。

定额规定:灰土挤密桩按设计图示桩长加0.25m乘以断面以立方米计算,若施工中发生缩孔,须再次进桩达设计要求时,另增加重桩部分消耗量:人工0.072工日/m3,机械2.5t履带式柴油打桩机0.0142台班/m3。

桩孔发生缩颈但经原设计部门批准弃之不用或灌料至批准部位的材料量按灌注深度占设计全长比例计算。

土和灰土挤密桩复合地基施工要求

土和灰土挤密桩复合地基施工要求

土和灰土挤密桩复合地基施工要求
1.前期准备
在施工前应进行必要的勘察,明确地基的类型、强度以及地下水位等情况。

同时,确定挤密桩的布置、数量和深度等技术参数,并制定详细的施工方案。

2.施工材料
(1)挤密桩:挤密桩应选择强度高、稳定性好的混凝土材料,桩身直径一般为200mm以上,长度根据地基的需要而定。

(2)灰土:灰土应选择塑性较好、含水率适宜的黏土或砂土。

3.施工工艺
(1)挤密桩的施工:根据设计要求和现场实际情况,采用适当的挤密桩施工方法,如静载试验法、动力推桩法等。

施工时要严格控制挤密桩的间距和间隔,保证桩之间的布置均匀,桩基之间应打桩垫层,并进行精确的定位。

(2)灰土的施工:在挤密桩施工完成后,对灰土进行夯实。

灰土施工要保持合适的含水率,夯实时应分层进行,每层夯实厚度一般不超过300mm,夯实的力度要适中,以充分挤实地基。

4.施工质量控制
(1)挤密桩的质量:挤密桩的质量应符合相关标准的要求,桩身的强度和密实度要满足设计要求,桩顶与灰土层之间的连接牢固。

对挤密桩进行非破坏性检测,如超声波检测、雷达波检测等,确保桩基质量可靠。

(2)灰土的质量:灰土夯实后应符合相应的标准规定,其密实度和
承载力要满足设计要求。

对灰土的含水率进行监测,保持在适宜的范围内,以保证地基的稳定性和安全性。

5.安全措施
施工过程中要严格遵守相关的施工安全规范,对工人进行安全教育和
培训。

在施工现场设置明显的安全警示标志和安全防护设施,配备必要的
安全器材和紧急救援设备,确保施工过程中的安全。

总结:。

地基处理灰土挤密桩法和土挤密桩法课件

地基处理灰土挤密桩法和土挤密桩法课件

灰土挤密桩法的施工工艺
施工前准备
清理场地、测量放线、 确定桩位等。
桩体制作
打桩
桩顶处理
按照设计要求配制灰土, 搅拌均匀后进行装料和 夯实。
采用沉管或冲击锤等设 备将灰土桩打入土中, 控制打桩的深度和密度。
对桩顶进行处理,使灰 土挤密桩与上部结构连
接牢固。
灰土挤密桩法的应用范围
适用于处理地下水位以上的湿陷 性黄土、素填土和杂填土地基。
03
施工难度的比较
灰土挤密桩法的施工难度相对较大,需要严格控制成孔和填料等工艺环
节,而土挤密桩法的施工难度相对较小,但也需要保证桩体的密实度和
强度。
THANKS
在处理深度较大、面积较广的地 基时,灰土挤密桩法具有较好的
经济性和可行性。
灰土挤密桩法在建筑、道路、桥 梁等工程中得到广泛应用,能够 显著提高地基的承载力和稳定性。
地基处理土挤密桩法
土挤密桩法的原理
土挤密桩法是一种地基处理方法,通过 在软土地基中打入桩管,并向桩管内填 入土、灰土或石灰等材料,使桩管周围 的土壤被挤压密实,从而提高地基的承
经济性的比较
灰土挤密桩法
由于灰土挤密桩法的施工工艺较为复杂,材料成本较高,因 此总体造价相对较高。
土挤密桩法
土挤密桩法的施工工艺相对简单,材料成本较低,因此总体 造价相对较低。
实际工程案例分析
灰土挤密桩法案例分析
案例概述
某住宅小区采用灰土挤密桩法进行地 基处理,以提高地基承载力和减少沉 降。
01
在填料夯实后,拔出桩管,形 成土挤密桩。
施工前准 备
对施工场地进行清理和平整, 确定桩位,准备施工材料和设 备。
填料
将按照比例配制的灰土或石灰 等材料填入桩管内,分层填筑 并夯实。

土或灰土挤密桩法计算方法

土或灰土挤密桩法计算方法

土或灰土挤密桩法计算方法灰土挤密桩或土挤密桩是利用沉管、冲击或爆扩等方法在地基中挤土成孔,然后向孔内夯填素土或灰土成桩。

成桩时,通过成孔过程中的横向挤压作用,桩孔内的土被挤向周围,使桩间土得以挤密,然后将备好的素土(黏性土)或灰土分层填入桩孔内,并分层捣实至设计标高。

用素土分层夯实的桩体,称为土挤密桩;用灰土分层夯实的桩体,称为灰土挤密桩。

二者分别与挤密的桩间土组成复合地基,共同承受基础的上部荷载。

标签:土或灰土挤密桩法,桩间距X:1.50m,Y:1.50m,桩长l:10.00m一、设计资料1.1地基处理方法:土或灰土挤密桩法1.2基础参数:基础类型:矩形基础,基础长度L:20.00m,基础宽度B:8.00m,褥垫层厚度:150mm,基础覆土容重:20.00kN/m31.3荷载效应组合:标准组合轴力Fk:3200.00kN,标准组合弯矩Mx:100.00kN·m,标准组合弯矩My:100.00kN·m,准永久组合轴力F:3200.00kN1.4桩参数:布桩形式:矩形,X向间距:1.50m,Y向间距:1.50m,桩长l:10.00m,桩径d:500mm,桩土应力比:2.501.5地基变形计算参数:地基变形计算深度:10.00m,地基变形经验系数:1.001.6复合地基计算公式:《建筑地基处理技术规范》(JGJ 79-2002 J220-2002)式(7.2.8-1)fspk=mfpk+(1-m)fsk1.7地基处理设计依据《建筑地基处理技术规范》(JGJ 79-2002 J220-2002)《建筑地基基础设计规范》(GB50007-2011)1.8土层参数:桩侧阻力指桩侧阻力特征值(kPa)、桩端阻力指桩端阻力特征值(kPa)二、复合地基承载力计算2.1面积置换率计算2.2复合地基承载力计算《建筑地基处理技术规范》(JGJ 79-2002 J220-2002)式(7.2.8-1)fspk=mfpk+(1-m)fskfspk--土或灰土挤密桩复合地基承载力特征值(kPa)fpk--桩体承载力特征值,fpk=200.00kPafsk--处理后桩间土承载力特征值(kPa),取天然地基承载力特征值,fsk=100.00kPam--面积置换率,m=8.70%经土或灰土挤密桩处理后的地基,当考虑基础宽度和深度对地基承载力特征值进行修正时,一般宽度不作修正,即基础宽度的地基承载力修正系数取零,基础深度的地基承载力修正系数取1.0。

注册岩土工程师专业知识上午试卷地基处理模拟题2019年(8)_真题-无答案

注册岩土工程师专业知识上午试卷地基处理模拟题2019年(8)_真题-无答案

注册岩土工程师专业知识上午试卷(地基处理)模拟题2019年(8)(总分150,考试时间120分钟)选择题1. 灰土挤密桩复合地基,其挤密桩孔底在填料前应夯实,填料时宜分层回填夯实,其压实系数不应小于( )。

A. 0.93B. 0.94C. 0.95D. 0.972. 夯实水泥土桩复合地基适用于处理深度不超过( )m。

A. 8B. 10C. 16D. 203. 夯实水泥土桩复合地基设计时,桩端持力层为黏性土,桩径为600mm,其桩端持力层厚度不宜小于( )m。

A. 0.3B. 0.5C. 1.0D. 1.24. 夯实水泥土桩法施工,当采用分段夯填时,桩体的压实系数λc应为( )。

A. λc≥0.93B. λc≥0.94C. λc≥0.95D. λc≥0.965. 某建筑地基采用挤密砂石桩,在砂石桩顶部宜铺设的砂石垫层的厚度是( )。

A. 200~300mmB. 300~500mmC. 500~800mmD. 100~200mm6. 粉土地基采用挤密砂石桩复合地基,其地基工程验收时间宜在施工( )天后进行。

A. 7B. 14C. 21D. 287. 置换砂石桩复合地基设计,其桩长宜穿透软弱土层,最小桩长不宜小于( )m。

A. 3B. 4C. 5D. 68. 某置换砂石桩复合地基采用400根砂石桩,其砂石桩施工质量的检验数量至少应为( )根。

A. 3B. 4C. 5D. 89. l强夯置换墩复合地基设计,单个夯点的累计夯沉量不应小于设计墩长的( )倍。

A. 1.0~1.5B. 1.5~2.0C. 2.0~2.5D. 3.0~3.510. 刚性桩复合地基上垫层铺设时,夯实后的垫层厚度与虚铺厚度的比值不得大于( )。

A. 0.90B. 0.94C. 0.95D. 0.9711. 某单体工程地基采用桩网复合地基,其总桩数为2000根,对桩施工质量的检验,则单桩静载试验数量不应少于( )根。

A. 3B. 4C. 5D. 10选择题12. 下列关于石灰桩的加固作用机理和适用条件的说法,正确的是( )。

灰土挤密桩

灰土挤密桩

灰土挤密桩灰土挤密桩是利用锤击将钢管打入土中侧向挤密成孔,将管拔出后,在桩孔中分层回填 2:8 灰土夯实而成,消除深层黄土湿陷性的同时,与桩间土共同组成复合地基以承受上部荷载。

1)特点及适用范围灰土挤密桩成桩时为横向挤密,可同样达到所要求加密处理后的最大干密度指标,可消除地基土的湿陷性,提高承载力,降低压缩性;可就地取材,应用廉价材料;机具简单,施工方便,工效高。

适于加固地下水位以上、天然含水量 12%~25%、厚度 5~15m 的新填土、杂填土、湿陷性黄土以及含水率较大的软弱地基。

2)桩的构造和布置①桩孔直径根据工程量、挤密效果、施工设备、成孔方法及经济等情况而定,本项目选用 400mm。

②桩长根据土质情况、桩处理地基的深度、工程要求和成孔设备等因素确定,一般为 5~15m。

③桩距和排距桩孔一般按等边三角形布置,其间距和排距由设计确定。

3)机具设备及材料要求①成孔设备一般采用 0.6t 或 1.2t 柴油打桩机或自制锤击式打桩机,亦可采用冲击钻机或洛阳铲成孔。

②夯实机具常用夯实机具有偏心轮夹杆式夯实机和卷扬机提升式夯实机两种,后者工程中应用较多。

夯锤用铸钢制成,重量一般选用 100~300kg,其竖向投影面积的静压力不小于 20kPa。

夯锤最大部分的直径应较桩孔直径小100~150mm,以便填料顺利通过夯锤四周。

③桩孔内的填料石灰材料应选用Ⅱ级以上新鲜消石灰,有效 CaO+MgO 含量不宜低于 60%,粒径不应大于 5mm,土料中有机质含量应不超过 5%。

桩体内的平均压实度不得小于 97%;消石灰与土的体积配合比为 2:8;桩顶标高以上设置 40cm,厚 8%的灰土垫层,其压实度不小于 96%。

4)施工工艺方法要点①施工前应在现场进行成孔、夯填工艺和挤密效果试验,以确定分层填料厚度、夯击次数和夯实后干密度等要求;灰土桩处理后复合地基承载力不得小于250KPa。

②桩施工一般采取先将基坑挖好,预留 20~30cm 土层,然后在坑内施工灰土桩。

回填土处理

回填土处理

关于遵义小学回填土处理方案因工程所在场地在场地平整过程中回填施工过程未按相关要求进行分层夯实,回填土深度不均,为0~6.0m,在日后的使用过程中会因回填土的自重固结而引起地面沉降。

为减少因回填土沉降而引起的室内地面开裂、室外道路和运动场地等的破坏,根据2014年4月27日桩基施工专家评审意见,场地需对回填土进行夯实或挤密处理。

根据现场实际土层情况并结合我院以往实际过程的经验,拟采用以下回填土处理方案:一、前期准备回填土处理应待桩基施工完毕,桩身混凝土强度达到设计要求后进行。

在进行回填土处理前,首先应查明需要处理的范围,填土材料是否和地勘描报告述相符,选择合适的回填土处理方案。

其次对现标高位置填土进行人工夯实(或者水夯),后续的填土应严格按照规范要求回填夯实。

建议对回填土深度小于1.5m的区域可仅采用人工夯实处理,对回填土深度大于1.5m的区域可采用下述处理方案。

二、建筑物室内及周边回填土处理方案1、注浆加固:加固材料可选用水泥浆液、硅化浆液和碱液等固化剂。

对人工填土地基,应采用多次注浆,间隔时间应按浆液的初凝试验结果确定,且不应大于4h,可选用旋喷注浆法。

注浆加固技术的核心是材料和工艺,注浆材料、方法、灌浆量、灌浆压力等因素对注浆效果均有很大影响;回填土的土层特性对灌注材料及施工方法的选用有极大关系。

故正式施工前必须进行试注浆以确定相关施工措施。

但注浆材料(硅化浆液和碱液)可能引起环境污染,对较松散回填土,注浆量难以控制,造价较高。

2、沉管砂石桩建议沉管砂石桩桩径为300mm左右,采用梅花形或者矩形布桩,桩间距根据荷载大小和场地土层情况,并结合所采用的振冲器功率大小综合考虑。

桩顶标高以上应设置200mm厚的级配碎石层,再施工一层地面。

正式施工前应进行成桩试验,试验桩一般为7~9根;正式施工时,要严格按照设计的桩长、桩径、桩间距、碎石灌入量以及试验确定的桩管提升高度和速度、振密挤压次数和留振时间、电机的工作电流等施工参数进行施工,以确保碎石挤密桩桩身的均匀性和连续性;施工应从四周边开始向中心进行,相邻两桩必须跳跃间打。

风机基础分类及对比

风机基础分类及对比

2.2基础分类(第二种分法)
2.2.2梁板式基础
技术特点:梁板式独立基础,为在扩大板式基础方案下的改 进,形状参数基本相同, 其改进点有:用地基梁代替变截面 圆台,梁板式基础中间圆台与塔筒下法兰对接。
基础环梁板式基础
锚栓梁板式基础
缺点: 基础土方工程量大,并且现场施工不方便,模板安装困难,钢筋间距太小,混凝土不易振捣密实。 优点: 与扩大板式基础相比,能够节省混凝土用量。 适用条件: 适用于所有陆上所有场地
3地基土的处理
3.2.5水泥粉煤灰碎石桩法: 由碎石、石屑、砂、粉煤灰掺水泥加水拌和,用各种成桩机械制成的可变强度桩。
通过调整水泥掺量及配比,其强度等级在C15-C25之间变化,是介于刚性桩与柔性 桩之间的一种桩型。CFG桩和桩间土一起,通过褥垫层形成CFG桩复合地基共同工 作,故可根据复合地基性状和计算进行工程 设计。CFG桩一般不用计算配筋,并且还可 利用工业废料粉煤灰和石屑作掺和料,进一 步降低了工程造价。
基础环的防腐与塔架的防腐方案一致,因此不存在后期使用过程 中基础环的腐蚀问题。 适用条件: 适用于所有陆上场地。
底法兰处混凝土损坏
2.1基础分类(第一种分法)
2.1.2 锚栓式基础
技术特点:风机塔架与基础之间通过锚栓连接;通过对锚栓施加预应力, 从而实现 塔架在基础上的固结;由于锚栓的下端固结于基础的底部,因 此整个基础刚度一致, 不存在突变,受力合理。
2.2基础分类(第二种分法)
2.2.3PH基础
技术特点:深基础,埋深一般在地下10米左右。主要由被动土压力承受风机载荷。
PH基础
锚栓断裂
锚栓锈蚀
缺点: 1.此基础的关键材料:预应力材料与波纹筒不易采购;需要一台小型吊车在现场配合施工;2.设计时没有考虑土 的塑性特性和时间效应,因此安全性存在问题;3.锚栓腐蚀问题没有解决,存在安全隐患;4.锚栓张拉断裂,更 换成本巨大。 优点: 造价低;没有繁琐的钢筋绑扎工程,施工速度快。 适用条件: 非湿陷性黄土地质。
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

灰土挤密桩和夯实水泥土桩的设计比较
提要:灰土挤密桩和夯实水泥土桩都是天然地基处理的方法,都能够有效的提高地基承载力,但夯实水泥土桩比灰土桩处理承载力更高。

当建筑物基础压力较高时可采用夯实水泥土桩。

关键词:复合地基承载力夯实水泥土桩灰土挤密桩设计施工
一、工程概况:
某场地拟建一儿童福利院,12层,建筑面积16065.27 M2,高度39.75M,有一层地下室,采用框架结构。

拟建场地貌单元属于洛河П级阶地,地形平坦。

除表层为填土外,分布的地基土主要为冲,洪积作用形成的黄土状粉质粘土,等,场地稳定,适宜建筑。

二、基础选型
拟建建筑物最大单柱荷载6000KN,若本建筑物直接采用天然地基上的片筏基础,估计其基地压力为250 kPa,则其筏板将坐在第三层黄土状粉质粘土上,其承载力140 kPa不满足要求,所以必须对天然地基进行处理。

1,灰土挤密桩复合地基的地基承载力:
f sPk=mf pk+(1-m)f sk(见JGJ79—2002规范第7.2.8-1)
m=d2/ de2(见JGJ79—2002规范第7.2.8-2)式中:
f spk ——复合地基承载力特征值(KPa)
f pk ——桩体的承载力特征值(KPa);宜通过单桩载荷试验确定。

(初步设计时由当地经验确定:洛阳一般为500-600kPa,考虑到施工及龄期等因素,这里取500kPa);
f sk ——处理后桩间土承载力特征值KPa,宜按当地经验取值,如无经验,也可取天然地基承载力特征值。

(这里取140 KPa,第3层土)
m ――桩土面积置换率
d ――桩身平均直径
de ――一根桩分担的处理地基面积的等效圆直径
等边三角形布桩:de=1.05s
正方形布桩:de=1.13s
S ――桩孔之间的中心距离
依据JOJ79—2002规范第14.2.3条规定:桩孔直径宜为300~450mm,并可根据所选用的成孔设备或成孔方法确定。

桩孔宜按等边三角形布置,桩孔之间的中心距离,可为桩孔直径的2.0~2.5倍。

取桩径d=0.45m(成孔350mm,夯填至450mm),桩距s取o.90m。

m=d2/ de2 =0.452/(1.05X0.9)2=0.22
代入f sPk=mf pk+(1-m)f sk=219KPa。

2,夯实水泥土桩复合地基的地基承载力:
f spk=m×Ra/Ap+β(1-m)f sk(见JGJ79—2002规范第9.2.5)式中:未注明符号意义同灰土挤密桩复合地基。

β--- 桩间土承载力折减系数;宜按地区经验取值,如无经验时可取0.9~1,天然地基承载力较高时取大值。

这里取0.9.
Ra --- 单桩竖向承载力特征值(KN);
Ap --- 桩身截面面积(M2);
R a=πdΣq si L i+q p A p(见JGJ79—2002规范第9.2.7)式中:
q si、q p ——桩周第i层土的侧阻力、桩端端阻力特征值;
L i ——第i层土的厚度
取桩径d=0.5m,桩长L=6.0m,以第7层为桩端持力层,按平均q si=25kPa,q p=400kP,计算后得Ra=313.5kN,桩距s 取1.4m,按等边三角形布置:
m=d2/ de2 =0.52/(1.05X1.4)2=0.115
将Ra,m代入公式计算得
f spk=295kPa
夯实水泥土桩体试块抗压强平均值应达到下式要求:
f cu≧3 R a/A p≥4.8MPa(见JGJ79—2002规范第9.2.7)
3,采用灰土挤密桩复合地基承载力只能达到219KPa,而采用夯实水
泥土桩地基承载力可达到295KPa,大于筏基平均基底反力260 KPa,所以采用采用夯实水泥土桩方案。

根据JGJ79-2002规范第10.2.4条规定,在夯实水泥土桩顶应铺设10-30cm厚的褥垫层,垫层材料可采用中粗砂或碎石,最大粒径不宜大于20mm。

三,夯实水泥土桩复合地基的施工
根据场地地层条件及洛阳建筑工程经验,可采用机动洛阳铲进行成孔,夯填桩孔时,应采用机械夯实机具,其锤重应不小于1吨,这样才能起到挤密作用,成孔桩径采用450mm,根据已有工程经验,回填重锤夯实后的实际桩径可提高15-20%,一般可达到500mm。

在大面积施工前,必须在现场选择有代表性的地段进行试验或试验性施工,以取得水泥土的回填量、锤的落距,锤击次数等施工参数,其试验结果必须满足设计要求,一是要求桩间土的湿陷系数小于0.015;二是要求桩体的压实系数大于0.93;三是复合地基的承载力特征值满足设计要求。

施工中应注意的问题:
1、土料与水泥应拌合均匀,达到最优含水量,应由现场试验确定,水泥用量不得少于按配比试验确定的量;
2、桩孔中心偏差不应超过桩径设计值的1/4,桩孔垂直度偏差不应大于1.5%;桩孔直径不得小于设计桩径;桩孔深度不应小于设计深度;向孔内填料前孔底必须先夯实桩顶夯填高度应大于设计桩顶标高200-300mm,在褥垫层施工时应将多余桩体凿除,桩顶面应水平。

质量检验:
施工过程中,对夯实水泥土桩的成桩质量应及时进行抽样检孔,抽样检孔的数量不应少于总桩数的2%;夯实水泥土桩复合地基在竣工验收时,其承载力检验应采用单桩复合地基载荷试验,根据本工程的性质及基础设计等级,尚应进行多桩复合地基载荷试验。

其检验数量应为总桩数的1%,四,结论:
采用夯实水泥土桩对地基处理完毕后,通过现场静载试验,地基承载力及沉降量均达到了设计的要求。

挤密桩复合地基施工中,应注意以下几个问题:
1.实验问题
为检验地基处理后的力学性能的变化,为基础设计提供依据,应根据场地地基情况确定低级处理后,在开工前先在临近场地或建筑物场地,做出试桩复合地基,待试验取得数据后,再设计基础。

试桩复合地基达不到设计要求,尚应修改处理方案。

实际工程中,不少工程事先不搞试验,而是在处理好复合地基上做实验,这种做法如果试验数据符合要求尚可,否则将造成被动,再采取补救措施,延误工期,且不理想。

也有一些地方,平时注意积累资料,总结出几种典型软基础地质情况,加上有较丰富的施工经验,也可以参照资料而免去做试验。

2.成孔问题
成孔方法有机械成孔和人工成孔两种,应根据地质情况、钻孔深度及施工条件而定。

成孔时,地基土的含水率一般应掌握再12%~23%:低于12%成孔较困难,且对生石灰块水解提供水分不足;当大于23%时,易颈缩,或成桩后桩心软化,因此,低于最优含水率的土需加水增湿,大于最优含水率的土,需采取晾晒干措施。

基坑应预留不少于0.2m厚土,待成孔填料后,再将挤松的土挖掉,这样才能保证挤密效果。

3.挤密问题
挤密桩复合地基关键在于挤密,如何充分发挥挤密作用,施工是关键。

合理的填料配合比及认真的夯实,是确保施工质量的前提。

常用的填料配合比有多种,如灰砂桩为生石灰块:中砂=7:3(体积比),灰砂碎石桩为生石灰块:中砂:粒径20~40mm 碎石=5:2:3或6:1.5:2.5,也可适量加入粉煤灰,可提高桩的强度。

有些挤密桩复合地基完工后,桩顶的地面隆起,出现裂缝,或混凝土垫层完成之后,在垫层上隆起而裂缝,这是挤密桩一部分膨胀力向上释放的结果,实际上等于削弱了挤密桩的挤密作用。

为避免这种能量的消耗,一般可在桩顶标高下300mm高用3:7灰土夯实填密实封顶,可解决这一问题。

有的工程复合地基完工之后,虽然也用灰土封了顶,但不立即做混凝土垫层,结果仍出现桩顶隆起,附近地面鼓包。

为避免这种情况的出现,在复合地基完工之后,应立即做混凝土垫层,有条件时,最好边完成复合地基边做混凝土垫层。

4.局部遇枯井、坑、沟等处理问题
基坑开挖后,或经钎探后发现建筑物地基下有被杂土或杂填土或素土填充的枯井、洼坑、沟漕等,必须及时处理。

除对埋深较浅的可用填土的方法处理外,一般可用挤密桩进行处理,根据所处理局部地基情况,桩深可取一致,也可深浅不等,以桩底抵承好土为宜,并用桩距调整,桩距可疏可密,以达到所需地基强度。

处理时应注意要使处理后的局部地基与建筑物场地大面积地基承载力基本一致。

5.质量检验问题
挤密桩复合地基属隐蔽工程。

施工中必须加强检验。

检验内容包括成孔的深度、直径、垂直度,孔内填料的夯实质量,桩体竣工后,尚应检验桩间土的干密度,桩体填料的干密度、地基承载力等,检验方法包括挖开取样试验、触探试验、载荷试验等。

目前有的工程挤密桩检验手段不全,原始记录不齐;桩体竣工后立即做垫层做基础,地基承载力的检验往往放在主体工程竣工之后,或根本就不做这项检验,使密挤桩处理的复合地基承载力不够,在主体工程竣工之后才知道地基承载力达不到设计要求,在做处理难度很大。

对那些根本不做检查的复合地基,实际上就有可能留下隐患,
故应重视和加强挤密桩复合地基的质量检验工作。

相关文档
最新文档
