采面初采及初次放顶安全技术措施

采面初采及初次放顶安全技术措施

采面初采及初次放顶安全技术措施安全技术措施一、总则(一)、采煤班正副班长以及全体职工必须坚决贯彻执行国家煤炭安全生产方针、政策,牢固树立起“安全第一,预防为主”的思想,认真执行《煤矿安全规程》和矿有关安全生产方面的各项规章制度,严禁违章作业和违章指挥。

(二)、加强采面的工程质量和煤炭质量1、教育广大职工树立起“以质量保安全,以质量促生产”的观点。

2、采煤班正副班长必须加强煤质和工程质量的现场管理和日常的检查,发现问题及时处理。

3、严格执行采面的工程质量和煤质管理的交接班制度,不合格不予交班。

(三)、开工前,采煤班正副班长和安全员必须对工作面的安全情况进行一次全面的检查,全面掌握采面的顶板、通风和运输以及电器设备等情况。

发现问题及时处理,情况危急时必须立即撤出人员,并向调度室汇报,请示处理。

(四)、矿有关部门的工作人员在本采面检查工作时,必须根据本规程之规定,不能违章指挥,如采面发生变化或本规程未编写到的应及时反映以便修改和补充直至完善。

二、加强通风和瓦斯管理(一)、井下每个职工都有责任保护通风设施的完好,人员过风门时必须随手关门,防止风流短路。

(二)、加强瓦斯管理,瓦斯员必须坚守岗位,严格执行交接班制度,严禁脱岗漏检,发现瓦斯积聚和超限,有权立即停止作业人员的工作,组织全体人员按避灾路线撤出,并向调度室汇报。

(三)、必须严格坚持“一炮三检”和“三人联锁”放炮制度,经常检查工作面及其回风流中以及采面上隅角的瓦斯浓度,认真作好汇报记录,放炮前必须断掉采面进、回风巷和回风流中所有电源。

(四)、完善瓦斯临测系统,在采面风巷按规定安装瓦斯遥测自动监测断电仪,并定期校正,保证灵敏可靠,当瓦斯超限时能实现报警断电功能。

(五)、严格执行入井检身制度,严禁带烟火下井。

三、加强井下电器设备的管理:井下供电系统必须做到“七无、七有、两整齐、七全、三坚持、十不准”,严禁井下电器设备失爆。

四、防灭火措施:(一)、外因火灾的预防措施1、严禁任何人员携带烟草及点火工具下井。

工作面初采的安全技术措施

工作面初采的安全技术措施

工作面初采的安全技术措施在煤炭生产过程中,工作面初采是煤矿生产的重要环节,但也是最危险的一个环节。

针对工作面初采安全技术措施不严的状况,我司采取了一系列的措施,以确保每个从业人员的生命安全。

确保工作面支护稳定稳定的工作面支护是工作面初采的重要保证。

煤矿工作面初采前,必须进行支护结构的检查和稳定性评估。

只有当工作面支护结构符合要求,稳定性能得到保证时,采矿才能正式开展。

动态监测工作面变形在工作面初采过程中,工作面的变形情况需要实时监测。

我司采用了多种方法,包括现场人员对工作面的观察、变形实时监测设备的安装,以及人工定期对工作面进行检查等等。

及时掌握工作面的变形情况,能够及早发现问题,采取相应的措施避免事故的发生。

优化瓦斯管理措施瓦斯是煤矿开采过程中不可避免的问题,瓦斯爆炸事故也是煤矿生产最常见的事故之一。

我司采用先进的瓦斯管理技术,建立科学的瓦斯控制系统,包括瓦斯自动监测、瓦斯泄压、快速瓦斯排放等技术手段。

确保在工作面初采中,瓦斯得到有效控制,避免了瓦斯爆炸事故的发生。

制定严格安全操作规范制定严格的安全操作规范是保证工作面初采安全的重要手段。

我司依据煤矿生产实际情况,制定了详细、具体、可行的安全操作规范,对从业人员进行必要的安全培训,确保每个人员在生产实践中能够遵循操作规范,做到规范操作,确保整个采矿过程的安全。

建立应急救援系统应急救援是保障工作面初采安全的最后一道防线。

我们建立了完善的应急救援系统,包括事故预案制定、应急队伍建设、应急物资储备等。

结语针对工作面初采安全风险较高的问题,我司在采取上述措施的基础上,不断完善安全管理制度,从源头上避免事故的发生,提高工作面初采的安全性,为煤矿生产提供了更加可靠的保障。

工作面初采的安全技术措施

工作面初采的安全技术措施

工作面初采的安全技术措施
1、初采时肯定要加强尾架的管理,同时对下出口与机巷的联接处采纳走向密集加强支护,每根支柱必需打牢,严禁消失空载支柱。

2、在工作面初采放炮出煤前,肯定要检查工作面的支护。

放炮时肯定要分段作业,要掌握炮眼装药量,严禁放大炮,以防止放炮震惊性过强造成四周围岩载荷失衡,致使顶板大面积垮塌,出煤时先出—段,再安设溜槽,再进行溜煤。

3、对于工作面的支柱肯定要拴上防倒绳,并且支柱要打牢、打稳,防止因工作面初次来压造成支柱倾倒伤人。

4、在初采期间,凡工作面消失初次来压或者有动力现象时,必需马上通知全部人员撤至平安地点,并马上报告调度室进行处理,等处理好后,待工作面稳定后方可进入工作面连续作业。

5、放炮后肯定要先对工作面的平安作一次全面性的检查,对工作面有悬浮的煤矸肯定要进行处理,以防工作面因出煤时造成悬浮煤矸垮落伤人。

6、在打工作面下出口密集支柱时,肯定要先打好护身柱防止顶部落矸伤人。

7、在工作面推动的同时,要增设上出口超摆段的掩架以保证其有足够的长度。

8、要对整个工作面的掩架和伪斜角按作业规程进行相应的调整,以确保工作面生产能顺当进行。

9、初采期间回柱作业必需严格实行队干跟班和生产安监部门同时现场蹲点作业制,准时排查平安隐患和处理现场问题。

10、其它未尽事宜按原《作业规程》、《煤矿平安规程》及《煤矿操作规程》有关规定执行。

工作面初采初放的安全技术措施

工作面初采初放的安全技术措施

工作面初采初放的安全技术措施工作面初采初放的安全技术措施:1、工作面所有设备安装调试完毕,进行联合试运转后,准备生产.(1)初采前在辅助运输巷超前内的低洼处做水窝并设两台37KW水泵,并备用两台22KW水泵,水泵必须完好确保随时能够启动,并有专人负责排水。

在初采过程中若发现工作面顶板淋水增大时立即停采,向矿调度生产指挥中心和工程技术部汇报。

(2).初采第一刀前,支架不动,将工作面刮板机调成一条直线。

(3).初采第一刀时,刮板机没有完全推出一个截深,若将采煤机滚筒升到设计采高位置,就会割前梁,因此在机窝内将滚筒升到距顶板500mm处开始下行割第一刀煤。

(4).切眼煤壁中布置了竹锚杆,采煤机下行割煤前,人工拆掉木托板,割煤时速度不能超过1m/min.防止损坏截齿或竹锚杆卷出伤人。

(5).采煤机下行割煤时,支架不动,将机尾20m段的刮板机推至煤帮,准备好采煤机上返时,端部斜切进刀.(6).采煤机下行割通煤壁后,左滚筒降下割机身底煤,右滚筒清理底煤,在采煤机后15m开始移刮板机,刮板机要移成直线.行至斜切进刀段后,采煤机右滚筒升起割顶煤,左滚筒割底煤,斜切进刀.进刀后采煤机司机严格控制右滚筒高度,按着采高2.8m割煤,割通煤壁后降下右滚筒,将机身底煤割掉,同时升起左滚筒割顶煤.按照设计采高开始下行割第二刀煤。

距左滚筒3-5m开始移架,用支架前梁将第二刀留下的顶煤碰落下来.移架人员要密切观察周围的人与顶板情况,严禁无关人员在移动支架上下各5m范围内走动.(7).割第二刀煤移架前,要拉一条移架基准线,从工作面上口第一架拉到下口最后一架,移架量依此线为准.采煤机上行返空刀时,滞后采煤机15m开始移刮板机,同样给一条基准线,保证第二刀煤后,工作面支架、煤壁、刮板机各成一条直线。

煤矿安全技术措施--工作面初采安全措施

煤矿安全技术措施--工作面初采安全措施

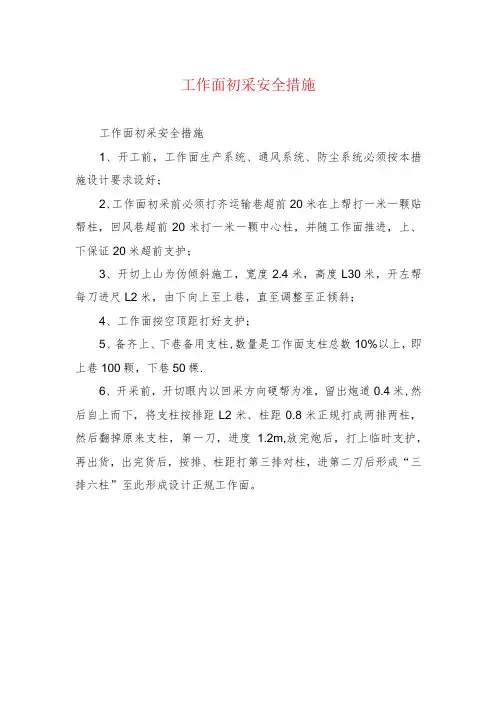

工作面初采安全措施
工作面初采安全措施
1、开工前,工作面生产系统、通风系统、防尘系统必须按本措施设计要求设好;
2、工作面初采前必须打齐运输巷超前20米在上帮打一米一颗贴帮柱,回风巷超前20米打一米一颗中心柱,并随工作面推进,上、下保证20米超前支护;
3、开切上山为伪倾斜施工,宽度2.4米,高度L30米,开左帮每刀进尺L2米,由下向上至上巷,直至调整至正倾斜;
4、工作面按空顶距打好支护;
5、备齐上、下巷备用支柱,数量是工作面支柱总数10%以上,即上巷100颗,下巷50棵.
6、开采前,开切眼内以回采方向硬帮为准,留出炮道0.4米,然后自上而下,将支柱按排距L2米、柱距0.8米正规打成两排两柱,然后翻掉原来支柱,第一刀,进度 1.2m,放完炮后,打上临时支护,再出货,出完货后,按排、柱距打第三排对柱,进第二刀后形成“三排六柱”至此形成设计正规工作面。

采面初采、初放安全技术措施.doc

采面初采、初放安全技术措施.doc

采面初采、初放安全技术措施.doc模板1:一:采面初采1.1 采面初采的定义采面初采是指在煤层开采的初期,开展的第一次采取煤炭的作业活动。

此阶段通常进行相应的准备工作,包括透水钻孔、支护安装等。

1.2 采面初采的作业流程采面初采的作业流程如下:1)预先制定详细的作业方案,包括透水钻孔位点、支护材料的选择等;2)透水钻孔:根据作业方案,选择适当的位置进行透水钻孔,保证通风和排水的顺畅;3)支护安装:按照作业方案,采用适当的支护材料进行安装,确保采煤过程中的安全;4)采煤:进行初次采取煤炭的作业活动;5)巷道开挖:根据采煤进度,进行巷道的开挖工作;6)监测和检查:定期对采煤作业进行监测和检查,确保安全。

1.3 采面初采的安全技术措施采面初采的安全技术措施主要包括以下几个方面:1)透水钻孔要保证钻孔的质量,避免钻孔崩塌和事故的发生;2)支护材料要选择适当,保证支护的效果;3)根据采面初采的情况,制定详细的安全操作规程,确保采煤过程中的安全;4)加强巷道的通风和排水工作,保持采煤面的安全环境;5)对采煤作业进行定期的巡检和监测,及时发现和处理安全隐患。

二:初放安全技术措施2.1 初放的定义初放是指在采煤面进行初次放炮作业,破坏煤层形成采煤面的工作。

2.2 初放的作业流程初放的作业流程如下:1)制定合理的初放作业方案,包括钻孔布置、装药方式等;2)钻孔:根据作业方案,选取合适的位置进行钻孔,确保药包的布置满足煤层破坏要求;3)装药:根据作业方案,将药包装入钻孔中,并进行固定;4)连接导爆线:将导爆线与药包进行连接,确保爆破顺利进行;5)爆破:按照作业方案,进行爆破作业;6)巷道防护:对爆破后的巷道进行防护工作,确保安全;7)清理爆破碎石:清理爆破后形成的碎石,保证巷道通畅。

2.3 初放的安全技术措施初放的安全技术措施主要包括以下几个方面:1)制定合理、详细的作业方案,确保作业过程的安全;2)钻孔质量的控制,避免钻孔崩塌和事故的发生;3)装药方式的选择,确保药包的布置满足煤层破坏要求;4)导爆线的连接和操作要规范,确保爆破顺利进行;5)对爆破后的巷道进行防护工作,保证巷道的安全;6)针对爆破碎石进行及时清理,保证巷道通畅。

初采初放安全技术措施(完整版)

初采初放安全技术措施(完整版)

初采初放安全技术措施(完整版)初采初放安全技术措施(完整版)一.规范管理1.1 组织架构:明确初采初放安全技术措施的管理部门和责任人。

1.2 安全培训:对相关工作人员进行安全教育培训,提高其安全意识和操作技能。

1.3 安全规程:制定初采初放安全技术措施的管理制度和操作规程,并定期进行更新和评估。

二.作业前准备2.1 设备检查:对初采初放设备进行定期检查和维护,确保其正常可靠。

2.2 通风检查:检查初采初放通风系统的正常运行,保证作业现场空气流通。

2.3 安全装备:配备必要的个人防护装备,并进行检查和更新。

三.现场安全控制3.1 作业现场隔离:确保初采初放作业现场与其他区域有效隔离,防止事故扩散。

3.2 人员防护措施:作业人员需佩戴好安全帽、防护鞋、防护眼镜、防尘口罩等个人防护装备。

3.3 灭火设备:必备灭火器材,并配备专人负责灭火器材的检查和维护。

3.4 临时围护:采取适当的临时围护措施,防止初采初放引发坍塌和事故伤害。

3.5 警示标识:摆放明显的警示标识,提醒人员注意安全。

四.安全施工操作4.1 作业工艺:严格按照初采初放安全工艺操作,禁止违章施工。

4.2 技术防范:采用专业设备进行作业,提高施工效率,降低安全风险。

4.3 作业监控:设置合理的监控系统,对初采初放作业进行实时监测和记录。

4.4 状态记录:通过操作记录等方式,实时记录初采初放作业过程中的关键信息。

附件:初采初放安全技术措施操作手册法律名词及注释:1.初采:指煤矿等工程项目在开工前,进行初次开采的过程。

2.初放:指矿井等工程项目初次放矿的过程。

3.安全培训:指向相关工作人员提供有关安全知识和技能的教育培训。

4.作业现场隔离:指将初采初放作业现场与其他区域隔离开来,防止事故扩散。

5.违章施工:指不按照安全规程和操作规范进行施工的行为。

初采初放安全技术措施(详细版)一.初采初放管理部门1.1 组织架构:初采初放安全技术措施的责任人应明确,相关部门应进行协调和配合。

初采初放安全技术措施(二)2024

初采初放安全技术措施(二)2024

初采初放安全技术措施(二)引言概述:初采初放安全技术措施是指在工业生产过程中进行初次采集和使用初次放置设备时所采取的安全措施。

这些措施旨在确保工作场所的安全性,减少事故的发生并最大程度地保护员工和设备的安全。

本文将介绍初采初放安全技术措施的重要性和必要性,以及具体的措施细节。

正文内容:一、落实安全责任1.明确指定专人负责初采初放设备的安全工作2.建立完善的安全管理制度和安全操作规程3.开展安全培训,提高员工的安全意识和应急响应能力4.定期进行安全检查和隐患排查,及时消除安全隐患二、保证设备安全运行1.进行设备安全性评估,确保设备质量和性能符合要求2.设置设备的安全防护装置,如安全警示标识、护栏等3.定期进行设备检修和维护,确保设备的正常运行状况4.制定设备的操作规程和维护细则,培训员工正确使用设备三、加强现场管理1.对工作现场进行合理布局,确保通道畅通、设备井然有序2.设置明显的安全警示标识,提醒人员注意安全3.落实个体防护措施,如佩戴安全帽、防护眼镜等4.严格控制人员进出工作现场,避免无关人员进入四、加强应急预案1.编制完善的应急预案,包括事故处理程序和通讯应急方案2.组织定期应急演练,提高员工应对突发情况的能力3.准备必要的应急设备和药品,以应对可能出现的伤害情况4.明确责任和任务分工,保证应急工作的迅速响应和高效协调五、评估和优化安全措施1.定期开展安全检查和评估,发现问题及时改进2.总结经验教训,优化安全措施和管理模式3.关注行业发展动态,跟踪新技术应用和安全趋势4.定期开展安全培训和交流,提高安全管理水平和意识总结:初采初放安全技术措施对于保障工作现场的安全至关重要。

通过明确安全责任、保证设备安全运行、加强现场管理、强化应急预案以及评估和优化安全措施,可以最大程度地减少事故的发生,并保证员工的人身安全和设备的正常运行。

因此,在进行初次采集和初次放置设备时,必须严格执行相关安全措施,确保工作环境的安全可靠性。

1-4初采初放安全技术措施

1-4初采初放安全技术措施

xxx工作面初采初放安全技术措施一、编制原因、目的意义:xxx工作面已安装完成,具备生产条件,准备试采生产,为保证xxx工作面初采初放期间的安全生产,预防顶板事故的发生,特编制本安全技术措施。

二、施工内容及工程量:1、准备工作(1)首先做好工作面初采前的检查、验收及准备工作,检查各种设备的安装情况,各种设备的安装必须符合要求。

(2)检查各设备零部件是否紧固、齐全,各设备的润滑、冷却部位的水(油)位是否都达到规定要求。

(3)各设备检查完后,若无问题,各设备必须先进行单独试车,最后进行统一联合试运转,试运转要由外向里逐台进行。

对联合试车出现的问题要立即解决和整改。

(4)初采前,切眼内所有材料及杂物要彻底回收、清理干净,防止损坏设备,割煤前回收工作面塑料锚网。

(5)超前支护情况为有效控制超前应力对顶板、煤壁产生的应力分布影响,提前在xxx中间巷打设超前支护,支护设计为20米,一梁两柱支设二排,xxx沿空留巷及运输顺槽超前支护为20米,前10米一梁两柱,后10米一梁一柱。

2、顶板管理xxx工作面切眼长度为78.5米。

预计顶板垮落情况较好。

根据以往已采工作面矿压显现规律推测本工作面初次垮落距离在15-20m左右,初次来压时间约在回采3天左右,为了更好加强顶板管理避免顶板事故产生应采取以下顶板管理措施。

根据实际情况若顶板空顶面积超过预测步距,应采取强制放顶并编制专项安全技术措施。

(1)及时移架,预防煤壁片帮,及时保证支架接顶严密,保证支架初撑力不小于24MPa,并及时进行二次补液。

(2)初次放顶期间加大运顺切顶线切顶柱的密集度,柱距不大于350mm,排距不大于500mm,及时进行二次补液,保证单体支柱迎山有力,初撑力不小于90kN,切顶住与支架立柱齐。

(3)因xxx进风巷为沿空留巷巷道,在回采前参考《xxx工作面沿空留巷支护安全技术措施》进行补强支护,及时对漏液单体进行更换,确保单体支柱初撑力符合要求。

(4)150溜子前移时使用液压拉镐操作。

工作面初采初放安全技术措施

工作面初采初放安全技术措施

工作面初采初放安全技术措施本文档描述了在工作面初采初放过程中采取的安全技术措施。

为确保施工过程中的安全,我们将详细介绍工作面初采初放的各个阶段以及在每个阶段所需的安全措施。

1. 工作面初采准备阶段1.1 确定采矿方案在工作面初采准备阶段,我们将根据矿井地质情况和采矿要求来确定采矿方案。

采矿方案包括采矿方法、支护方式等内容,并需获得相关部门的批准。

1.2 制定初采计划根据采矿方案,我们将制定初采计划。

初采计划包括开采序列、工作面长度及工作面移动周期等,并需与安全、生产等部门进行沟通和协调。

1.3 确定初采施工队伍在工作面初采准备阶段,我们将确定初采施工队伍,包括矿工、工程师、技术员等。

施工队伍需具备相关的安全培训和资质,并参加工作面初采的安全技术交底。

2. 工作面初采过程2.1 施工区域封闭在工作面初采过程中,我们将对施工区域进行封闭处理,确保施工区域的安全。

封闭处理包括设置安全围栏、禁止非施工人员进入等措施。

2.2 通风系统建设为保持工作面的良好通风状况,我们将建设通风系统。

通风系统包括风井、局部通风设备等,并需进行定期检查和维护。

2.3 支护设施安装在工作面初采过程中,我们将进行支护设施的安装。

包括支架、锚杆等,并需按照相关规范进行安装和检测。

2.4 地质灾害预防为防止地质灾害的发生,我们将进行地质灾害预防工作。

包括地质勘察、监测预警等,并需定期进行地质灾害隐患排查。

3. 工作面初采结束3.1 完善相关记录在工作面初采结束后,我们将完善相关记录,包括初采施工记录、支护设施检测记录等。

记录将作为后续工作的参考依据。

3.2 进行安全检查为确保工作面的安全,我们将进行安全检查。

安全检查包括施工质量检查、支护设施检测等,并需进行整改和复查。

3.3 工作面移动工作面初采结束后,我们将进行工作面的移动,根据初采计划进行移动,并需获得相关部门的批准。

本文档涉及附件:附件1:初采方案附件2:初采计划附件3:初采施工队伍名单附件4:支护设施安装记录附件5:安全检查记录本文所涉及的法律名词及注释:1. 施工工程:指在矿井中进行的开采和支护工作。

2103工作面初采初放安全技术措施

2103工作面初采初放安全技术措施

2103工作面初采初放安全技术措施2103工作面初采初放安全技术保护措施措施2103工作面已安装完毕,进入初采初放顶发展阶段,为确保2103工作面初采初放工作安全顺利进行,特制定如下安全技术措施:一、环境要素概述2103工作面安装调试就绪,也已具备试生产条件,但由于受2101工作面采动影响,2103胶带顺槽变形严重,虽然进行修复,但巷道局部断面仍满足不了高产时的通风要求,所以在生产期间需要继续修复。

由于工作面接续紧张,切眼贯通后,煤层瓦斯抽放时间较短,煤层内赋存瓦斯量较高。

二、通防管理1、工作面生产后,采空区英亩不断增加,漏风非常严重。

为解决采空区漏风问题,采用在流沙轨道顺槽采空区木垛间填垛黄土袋配合挡风布及板障或进行堵漏,实现工作面“Y”+L型通风。

2、生产后,在上端头支架后,间隔1.8米支设规格为1200×1200的木垛;木垛间间隔0.9米正中间支设两棵木点柱,木点柱与木垛煤壁侧外沿齐,然后从顶板到底板用挡风布挡严,最后用木板从顶板到底板钉严钉牢,严禁控制漏风。

3、挡风板障钉完后,在人造回风通道中间钢筋梯下韭园支设一排木点柱,木点柱必须穿鞋戴帽用木楔楔紧。

木点柱必须垂直隔板顶底板支设,严禁歪斜。

初采时人造回风通道木垛支设示意图附后三、生产前的准备工作工作面开采前所需各种备用物料(木料、单体液压支柱、交接顶梁、Ø32、Ø38、Ø10、Ø19高压胶管等)应运到指定地点,码放整齐,胶管类Ø19、Ø10、Ø32、Ø38每个型号不少于10根×10米,Ø19×3米不少于10根;Ø13、Ø16、Ø25每种也有充足的备用;各种设备的正常消耗备件也有备用(截齿、链条、刮板、螺丝、电控支架的各种阀类);各种齿轮油、抗磨液压油等。

2、轨道、胶带、回风顺槽的超前支护形式及要求轨道顺槽超前维护距离从顶板煤壁线向外不小于30m,采用顺巷支设三排铰接顶梁棚支护;铰接顶梁棚采用HDJB-1000型铰接顶梁配合DW25-300/100型单体液压支柱支设,柱距为1.0米,其中两排单体液压支柱排距分别距上下两帮为0.7米,丙烯液压支柱排距为1.1米支设。

初采安全技术措施示范文本

初采安全技术措施示范文本

初采安全技术措施示范文本In The Actual Work Production Management, In Order To Ensure The Smooth Progress Of The Process, And Consider The Relationship Between Each Link, The Specific Requirements Of EachLink To Achieve Risk Control And Planning某某管理中心XX年XX月初采安全技术措施示范文本使用指引:此解决方案资料应用在实际工作生产管理中为了保障过程顺利推进,同时考虑各个环节之间的关系,每个环节实现的具体要求而进行的风险控制与规划,并将危害降低到最小,文档经过下载可进行自定义修改,请根据实际需求进行调整与使用。

⑴工作面初采前必须对全面支架及运输设备状况进行系统检查,确认完好方可做撕帮前的准备。

⑵准备好拆除工具,两人一组进行施工,拉茬距离不小于15m。

⑶先拆除煤壁木锚杆尾楔及木托板,再进行剪网,人工将锚杆木托板回收至材料道料场待回,严禁拆除后的部件进入运煤系统。

⑷采煤机沿工作面单向割煤,前滚筒割采高范围内的顶煤,后滚筒割底煤。

调整上下滚筒的相对位置,采煤机进行返刀。

⑸由于工作面安装期间,运输机铺设与支架之间高度局部未达到规定要求,故煤机割第一刀煤时,局部需卧溜、调整支架状况后,方可割煤,防止煤机滚筒割坏支架护帮板千斤顶。

⑹推移输送机弯曲段和机头、尾将输送机推直,及时调整输送机及支架大线。

请在此位置输入品牌名/标语/sloganPlease Enter The Brand Name / Slogan / Slogan In This Position, Such As Foonsion。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

初采初防安全技术措施示
范文本
In The Actual Work Production Management, In Order To Ensure The Smooth Progress Of The Process, And Consider The Relationship Between Each Link, The Specific Requirements Of Each
Link To Achieve Risk Control And Planning
某某管理中心
XX年XX月
初采初防安全技术措施示范文本
使用指引:此解决方案资料应用在实际工作生产管理中为了保障过程顺利推进,同时考虑各个环节之间的关系,每个环节实现的具体要求而进行的风险控制与规划,并将危害降低到最小,文档经过下载可进行自定义修改,请根据实际需求进行调整与使用。

1477回采工作面回采巷道布置准备工作已经完成,准
备进行回采,为保证工作面初采初放安全、顺利进行,特
编制以下安全技术措施:
一、组织机构:
1、公司成立领导小组成员由生产部确定,
2、区队成立初采初放小组
组长:但齐学
成员:王金城崔进才谢邦国李廷荣杨阳吴家友
尚显良
周光贤李昌文
跟班人员:但齐学王金城崔进才谢邦国李廷荣
杨阳
二、工作职责:
1、每班必须有公司初采初放领导小组成员及综采工区初采初放小组跟班人员中的一名现场跟班指挥,确保工程量和工程质量。

2、跟班人员要根据井下实际情况,加强支护、加强质量整改,确保安全施工。

3、综采工区跟班人员要调动职工积极性,按质按量完成当班的工作任务,一切服从初采初放领导工作安排,不能随意更改。

4、初采初放小组成员要分班要按时参加班前会并到现场跟班指挥,必须与职工同上同下,认真执行好初采初放的规定,认真把好安全质量关。

三、具体要求:
1、当采面回采达到最大控顶距为5排6米,最小控顶距为3排3.6米,放顶步距为2排2.4米时开始进行回柱
放顶(见5回2、见4回1)。

2、当采面回采达到最大控顶距为5排6米,最小控顶距为3排3.6米,放顶步距为2排2.4米时木垛、戗柱、四对八梁、超前支护规格质量达到要求时方可进行回柱放顶。

3、采面初采初放期间采面严禁出现漏(冒)顶现象,工程质量必须达合格品,采高控制在1.6-1.8m,浮煤清理干净,设备必须运转完好。

4、采面初采初放期间为防止采面顶部局部矸石垮落,顶部必须用半圆木配合塘材加强背顶,防止顶部垮落矸石影响行人和回柱放顶工作。

四、初采技术措施
1、初采前,要对工作面、两端头及两巷超前支护质量进行检查,工作面顶板破碎或顶板不平处要用圆木或半圆木背实,工作面两巷超前支护长度必须满足作业规程规
定,泵站压力不低于15MPa,单体柱支柱初撑力不低于
90KN.
2、机头处的“四对八梁”要上齐,上下出口端头支护要到位,使用的特殊支护确实起到保护机头及安全上口的作用。

3、放顶前,采面上的浮煤、浮矸要彻底清理干净,采高要达到要求,确认工作面无问题后,并经放顶下组成员同意后,方可进行回柱放顶工作。

4、初采放顶前,必须有足够的支护材料:如圆木、半圆木、木楔子、塘材、竹笆等堆放在回风巷附近待用。

5、当采面初采到最大空顶距5排6米时,即开始进行初次放顶工作。

6、初次放顶前,必须在采面沿倾斜方向切顶排中-中8m打一个木垛稳定顶板,即木垛打在第三排与第四排之间,木垛材料用直径不小于16cm长不小于1.5m的半圆
木或圆木,木垛必须打在实底上,严禁打在浮煤浮矸上,木垛四角成一条线,用木楔子加紧打牢、迎山有劲,不得出现松动现象。

7、初次放顶顺序必须是先把木垛、戗柱等全部按要求打好、打齐,超前支护打到位,然后从下往上由老塘侧向煤壁侧一次性回收,分段作业长度不得小于10m,分段处必须设好档矸装置。

8、初次放顶回收时必须两人一组,严禁单人作业,且用好水平销,一人用卸载手把将要回收的支柱慢慢卸载回收,一人维护退路和观山看顶。

若遇采面顶板压力大的地点,先挖出要回收的柱子柱窝,然后用拔柱器拉出柱子回收梁子。

9、初采放顶时为防止多排同时一起回收造成采面冒顶事故,因此每组必须从理到外、从下往上一排一排回收,严禁多排回收。

10、回收人员必须站在回柱地点的斜上方有支护完好的安全地点操作,不得正对要回收的柱子,严禁站在下方回收,回收时人员要一定的安全距离,退路必须安全畅通。

11、回收过程中,如发现有片帮、漏顶现象,应立即用塘材、竹笆、半圆木等支护材料接背实,若发现顶板来压时,必须将附近作业人员撤到安全地点,待压力稳定后,再进行回柱放顶工作。

12、每次放顶需严格按要求在切顶排打齐戗柱、木垛,方可进行回柱放顶,严禁边打戗柱、木垛边回收。

13、放顶前必须由瓦斯员检查工作面及上下巷回风流瓦斯浓度,当瓦斯浓度在0.8%以下时,方可作业,否则必须先进行处理。

14、回收出的柱子必须全承载支护切顶排顶板、梁子必须堆放整齐,不得乱堆乱放,不得影响行人通风和运
输,严禁空载堆放柱子。

15、与初放顶无关的人员不准在作业地点逗留,待命运料人员要在指定地点等待,不得擅自离开作业地点。

16、初放小组跟班人员必须对采面支护情况全面仔细检查,只有在工程质量合格和无安全隐患时,方可通知当班工长组织放顶工作,否则必须先整改合格。

17、放顶人员若未得到初放小组跟班人员及本班工长通知,严禁任何人私自回收放顶。

18、所有工作人员都必须熟悉和掌握采面作业规程和本措施规定,且必须签字后方可上岗作业,否则不准上岗操作。

19、当采空区顶板冒落高度达到采高的1.5倍或以上时,报请有关公司领导、部室负责人决定,如果转为正规放顶工作,即可取消初采初次放顶小组,否则还需进行初
放工作。

20、其余按作业规程及会审意见执行。
