DLT精编精选电力建设工程监理规范
DLT5434-2009电力建设工程监理规范(完整版)
电力建设工程监理规范DL T5434-2009目次前言-------------------------------------------------------------------------------------------------------------11 范围----------------------------------------------------------------------------------------------------------12 规范性引用文件-------------------------------------------------------------------------------------------23 术语和定义-------------------------------------------------------------------------------------------------24 总则----------------------------------------------------------------------------------------------------------35 项目监理机构及监理设施-------------------------------------------------------------------------------36 监理规划及监理实施细则-------------------------------------------------------------------------------57 施工监理工作总程序及主要方法和制度-------------------------------------------------------------68 施工准备阶段的监理工作-------------------------------------------------------------------------------79 施工实施阶段的监理工作-------------------------------------------------------------------------------910 调试阶段的监理工作----------------------------------------------------------------------------------1311 工程启动验收与移交阶段的监理工作-------------------------------------------------------------1312 承包合同管理的其他工作----------------------------------------------------------------------------1413 工程质量保修期的监理工作-------------------------------------------------------------------------1814 勘察设计阶段的监理工作----------------------------------------------------------------------------1815 设备采购监理与设备监造----------------------------------------------------------------------------2116 监理文件及信息管理----------------------------------------------------------------------------------22 附录A (资料性附录)电力建设工程监理基本表式)附录B (资料性附录)电力建设工程监理程序框图附录C (规范性附录)本标准用词用语说明参考文献条文说明前言本标准根据中华人民共和国发展和改革委员会办公厅《关于印发2007年行业标准修订、制定计划的通知》(发改办工业[2007]1415号电力行业)编制。
DLT5434- 电力建设工程监理规范

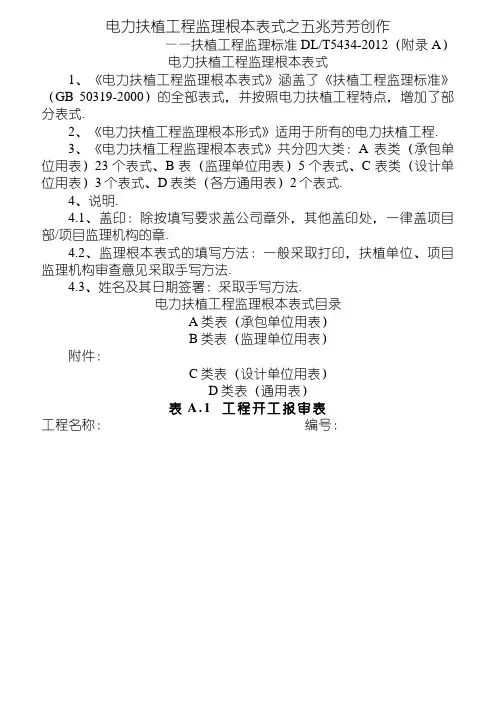

电力扶植工程监理根本表式之五兆芳芳创作——扶植工程监理标准DL/T5434-2012(附录A)电力扶植工程监理根本表式1、《电力扶植工程监理根本表式》涵盖了《扶植工程监理标准》(GB 50319-2000)的全部表式,并按照电力扶植工程特点,增加了部分表式.2、《电力扶植工程监理根本形式》适用于所有的电力扶植工程.3、《电力扶植工程监理根本表式》共分四大类:A表类(承包单位用表)23个表式、B表(监理单位用表)5个表式、C表类(设计单位用表)3个表式、D表类(各方通用表)2个表式.4、说明.4.1、盖印:除按填写要求盖公司章外,其他盖印处,一律盖项目部/项目监理机构的章.4.2、监理根本表式的填写方法:一般采取打印,扶植单位、项目监理机构审查意见采取手写方法.4.3、姓名及其日期签署:采取手写方法.电力扶植工程监理根本表式目录A类表(承包单位用表)B类表(监理单位用表)附件:C类表(设计单位用表)D类表(通用表)表A.1工程开工报审表工程名称:编号:我方承担的工程,已完成了开工前的各项准备任务,特申请于年月日开工,请审查.□施工组织设计(项目办理实施筹划)已审批;□各项施工办理制度和相应的施工筹划已制定并审查及格;□施工图已会检;□技巧交底已进行;□质量验收及评定项目划分表已报审;□工程控制网丈量/线路复测资料已审核;□质量办理体系、平安情况办理体系满足要求;□特殊工种/特种作业人员满足工程需要;□本工程的施工人力和机械已进场;□物资、资料准备能满足连续施工的需要;□计量器具、仪表经法定单位查验及格;□分包单位资格审查文件已报审;□试验(检测)单位资质审查文件已报审;□上道工序已完工并验收及格.承包单位(章):项目经理:日期:项目监理机构审查意见:项目监理机构(章):总监理工程师:日期:扶植单位审批意见:扶植单位(章):项目代表:日期:填报说明:1.本表一式份,由承包单位填报,扶植单位、项目监理机构各一份,承包单位份.“□”作为附件附在报审表后,项目监理机构审查确认后在框内打“√”.3.项目监理机构审查要点:工程各项开工准备是否充分;相关的报审是否已全部完成;是否具备开工条件.表A.2工程停工申请表工程名称:编号:填报说明:本表一式份,由承包单位填报,扶植单位、项目监理机构、承包单位各一份.表A.3施工组织设计报审表(项目办理实施筹划)工程名称:编号:填报说明:本表一式份,由承包单位填报,扶植单位、项目监理机构、承包单位各一份.筹划报审表工程名称:围场满族蒙古族自治县张家湾乡20兆瓦光伏电站项目编号:SNXT-ZH-SC-001填报说明:本表一式份,由承包单位填报,扶植单位、项目监理机构、承包单位各一份.特殊施工技巧筹划由承包单位总工程师批准,并附验算结果.表A.5分包单位资格报审表工程名称:编号:填报说明:1.本表一式份,由承包单位填报,扶植单位、项目监理机构、承包单位各一份.2.如无分包工程,则也需承包单位确认.表A.6单位资质报审表(试验查抄单位/主要资料、构配件及设备供货商)工程名称:编号:填报说明:本表一式份,由承包单位填报,扶植单位、项目监理机构、承包单位各一份.人员资质报审表(主要办理人员/特殊工种/特殊作业人员)工程名称:邢台县太子井乡100MW光伏并网发电项目编号:填报说明:本表一式份,由承包单位填报,扶植单位、项目监理机构、承包单位各一份.表A.8工程控制网丈量/线路复测报审表工程名称:编号:填报说明:本表一式份,由承包单位填报,扶植单位、项目监理机构、承包单位各一份.表A.9 主要施工机械/工器具/平安用具报审表填报说明:本表一式份,由承包单位填报,扶植单位、项目监理机构、承包单位各一份.表A.10 主要丈量计量器具/试验设备查验报审表工程名称:编号:填报说明:本表一式份,由承包单位填报,扶植单位、项目监理机构、承包单位各一份.表A.11 质量验收及评定项目划分报审表工程名称:编号:填报说明:本表一式份,由承包单位填报,扶植单位、项目监理机构、承包单位各一份.表A.12 工程资料/构配件/设备报审表工程名称:编号:填报说明:本表一式份,由承包单位填报,扶植单位、项目监理机构、承包单位各一份.表A.13主要设备开箱申请表现筹划于年月日在地点对设备进行开箱检查验收,请予以安插.附件:拟开箱设备清单.承包单位(章):负责人:日期:项目监理机构意见:项目监理机构(章):专业监理工程师:日期:填报说明:本表一式份,由承包单位填报,扶植单位、项目监理机构、承包单位各一份.表A.14验收申请表工程名称:编号:填报说明:本表一式份,由承包单位填报,扶植单位、项目监理机构、承包单位各一份.表A.15 中间交付验收交代表工程名称:编号:填报说明:本表一式份,由承包单位填报,扶植单位、项目监理机构、承包单位各一份.表A.16 筹划/调整筹划报审表工程名称:编号:填报说明:1.本表适用于施工进度筹划、设备推销筹划、设备制造筹划、施工图交付筹划、设备资料供给筹划、施工进度筹划和调试进度筹划及相应调整筹划.2.本表一式份,由承包单位填报,扶植单位、项目监理机构、承包单位各一份.表A.17 用度索赔申请表工程名称:编号:填报说明:本表一式份,由承包单位填报,扶植单位、项目监理机构、承包单位各一份.表A.18 监理工程师通知答复单工程名称:编号:填报说明:本表一式份,由承包单位填报,扶植单位、项目监理机构、承包单位各一份.表A.19 工程款支付申请表工程名称:编号:填报说明:本表一式份,由承包单位填报,扶植单位、项目监理机构、承包单位各一份.表A.20 工期变动报审表工程名称:编号:填报说明:本表一式份,由承包单位填报,扶植单位、项目监理机构、承包单位各一份.表A.21 设备/资料/构配件缺陷通知单工程名称:编号:填报说明:本表一式份,由承包单位填报,扶植单位、项目监理机构、承包单位各一份.表A.22 设备/资料缺陷处理报验表工程名称:编号:填报说明:本表一式份,由承包单位填报,扶植单位、设备/资料/构配件供货单位、项目监理机构、承包单位各一份.表A.23工程竣工报验单工程名称:编号:填报说明:本表一式份,由承包单位填写,扶植单位、项目监理机构和承包单位各一份表A.24 办理体系报审表工程名称:编号:现报上工程办理体系,请予审查.附件:1、办理体系网络图;2、办理制度清单.承包单位(章):项目经理:日期:项目监理机构审查意见:项目监理机构(章):总监理工程师:专业监理工程师:日期:扶植单位审批意见:扶植单位(章):项目代表:日期:填报说明:本表一式份,由承包单位填写,扶植单位、项目监理机构和承包单位各一份附件:大体积混凝土施工通知单工程名称:编号:表B.1监理任务联系单工程名称:编号:。
DLT_5434-电力建设工程监理规范表格-之欧阳历创编
目录表A.1 工程开工报审表DL/T5434-2012工程名称:中电投湖北界岭风电场升压站编号:ZTD-HBJL-TJ03-011.本表一式份,由承包单位填报,建设单位、项目监理机构各一份,承包单位份。
2.报审中的“□”作为附件附在报审表后,项目监理机构审查确认后在框内打“√”。
3.项目监理机构审查要点:工程各项开工准备是否充分;相关的报审是否已全部完成;是否具备开工条件。
表A.2 工程复工申请表DL/T5434-2012工程名称:编号:ZTD-HBJL-TJ03-02本表一式份,由承包单位填报,建设单位、项目单位、项目监理机构、承包单位各一份。
表A.3 施工组织设计报审表( 项目管理实施规划 )DL/T5434-2012工程名称:编号:ZTD-HBJL-TJ03-03项目监理机构、承包单位各一份。
表A.4 方案报审表DL/T5434-2012工程名称:中电投湖北界岭风电场升压站编号:ZTD-HBJL-TJ03-04项目监理机构、承包单位各一份表A.5 分包单位资格报审表DL/T5434-2012工程名称:编号:本表一式份,由承包单位填报,建设单位、项目监理机构、承包单位各一份。
特殊施工技术方案由承包单位总工程师批准,并附验算结果。
表A.6 单位资质报审表DL/T5210.1-2012工程名称:中电投湖北界岭风电场升压站编号:ZTD-HBJL-TJ03-A.6-001项目监理机构、承包单位各一份。
表A.7 人员资质报审表(主要管理人员/特殊工种/特种作业人员)DL/T5434-2012工程名称:中电投湖北界岭风电场升压站编号:ZTD-HBJL-TJ03-07本表一式份,由承包单位填报,建设单位、项目监理机构、承包单位各一份。
特殊施工技术方案由承包单位总工程师批准,并附验算结果。
表A.8 工程控制网测量/线路复测报审表DL/T5434-2012工程名称:编号:本表一式份,由承包单位填报,建设单位、项目监理机构、承包单位各一份。
原版电力建设工程监理规范(09版)附表
附录A(资料性附录)电力建设工程监理基本表式编制与使用说明1 《电力建设工程监理基本表式》涵盖了《建设工程监理规范》(GB/T 50319-2000)的全部表式,并根据电力建设工程特点,增加了部分表式。
2 《电力建设工程监理基本表式》适用于所有的电力建设工程。
3 《电力建设工程监理基本表式》共分四大类:A类表(承包单位用表)23个表式、B 类表(监理单位用表)5个表式、C类表(设计单位用表)3个表式、D类表(各方通用表)2个表式。
4说明。
4.1 盖章:除按填写要求盖公司章外,其他盖章处,一律盖项目部/项目监理机构的章。
4.2 监理基本表式的填写方式:一般采用打印,建设单位、项目监理机构审查意见采用手写方式。
4.3 姓名及其日期签署:采用手写方式。
电力建设工程监理基本表式目录A类表(承包单位用表)表A.1 工程开工报审表表A.2 工程复工申请表表A.3 施工组织设计报审表(项目管理实施规划)表A.4 方案报审表表A.5 分包单位资格报审表表A.6 单位资质报审表〔试验检测单位/主要材料、构配件及设备供货商) 表A.7 人员资质报审表(主要管理人员/特殊工种/特种作业人员)表A.8 工程控制网测量/线路复测报审表表A.9 主要施工机械/11器具/安全用具报审表表A.10 主要测量计量器具试验设备检验报审表表A.11 质量验收及评定项目划分报审表表A.12 工程材料/构配件/设备报审表表A.13 主要设备开箱申请表表A.14 验收申请表表A.15 中间交付验收交接表表A.16 计划/调整计划报审表表A.17 费用索赔申请表表A.18 监理工程师通知回复单表A.19 工程款支付申请表表A.20 工期变更报审表表A.21 设备/材料的配件缺陷通知单表A.22 设备/材料缺陷处理报验表表A.23 工程竣工报验单B类表(监理单位用表)表B.1 监理工作联系单表B.2 监理工程师通知单表B.3 工程暂停令表B.4 设计文件图纸评审意见及回复单表B.5 旁站监理记录表C类表(设计单位用表)表C.1 图纸交付计划报审表表C.2 设计文件报检表表C.3 设计变更通知单报检表D类表(通用表)表D.1 工程联系单表D.2 工程变更申请单表A.1 工程开工报审表工程名称:编号:填报说明:1.本表一式份,由承包单位填报,建设单位、项目监理机构各一份,承包单位份。
dlt5434- 电力建设工程监理规范
电力建设工程监理基本表式——建设工程监理规范DL/T5434-2012(附录A)电力建设工程监理基本表式1、《电力建设工程监理基本表式》涵盖了《建设工程监理规范》(GB 50319-2000)的全部表式,并根据电力建设工程特点,增加了部分表式。
2、《电力建设工程监理基本形式》适用于所有的电力建设工程。
3、《电力建设工程监理基本表式》共分四大类:A表类(承包单位用表)23个表式、B表(监理单位用表)5个表式、C表类(设计单位用表)3个表式、D 表类(各方通用表)2个表式。
4、说明。
、盖章:除按填写要求盖公司章外,其他盖章处,一律盖项目部/项目监理机构的章。
、监理基本表式的填写方式:一般采用打印,建设单位、项目监理机构审查意见采用手写方式。
、姓名及其日期签署:采用手写方式。
电力建设工程监理基本表式目录A类表(承包单位用表)表工程开工报审表表工程复工申请表表施工组织设计报审表(项目管理实施规划)表方案报审表表分包单位资格报审表表单位资质报审表(试验检测单位/主要材料、构配件及设备供货商)表人员资质报审表(主要管理人员/特殊工作/特种作业人员)表工程控制网测量/线路复测报审表表主要施工机械/工器具/安全用具报审表表主要测量计算器具/实验设备检验报审表表质量验收及评定项目划分报审表表工程材料/构配件/设备报审表表主要设备开箱申请表表验收申请表表中间交付验收交接表表计划/调整计划报审表表费用索赔申请表表监理工程师通知回复单表工程款支付申请表表工期变更报审表表设备/材料/构配件缺陷通知表表设备/材料缺陷处理报验表表工程竣工报验单表管理体系报审表附件:大体积混凝土施工通知单(参考)B类表(监理单位用表)表监理工作联系单表监理工程师通知单表工程暂停令表设计文件图纸评审意见及回复单表旁站监理记录表表工程进度一级网络计划报审表表监理文件报审表表工程质量中间验收申请表表工程竣工预验收申请表表工程监理费付款报审表附件:会议纪要监理月报项目监理大事记发出文件记录表接收文件记录表工程平行检验记录C类表(设计单位用表)表图纸交付计划报审表表设计文件报验表表设计变更通知单报验表D类表(通用表)表工程联系单表工程变更申请单1.本表一式份,由承包单位填报,建设单位、项目监理机构各一份,承包单位份。
DLT5434-2012 电力建设工程监理规范
电力建设工程监理基本表式——建设工程监理规范DL/T5434-2012(附录A)电力建设工程监理基本表式1、《电力建设工程监理基本表式》涵盖了《建设工程监理规范》(GB 50319-2000)的全部表式,并根据电力建设工程特点,增加了部分表式。
2、《电力建设工程监理基本形式》适用于所有的电力建设工程。
3、《电力建设工程监理基本表式》共分四大类:A表类(承包单位用表)23个表式、B表(监理单位用表)5个表式、C表类(设计单位用表)3个表式、D表类(各方通用表)2个表式。
4、说明。
4.1、盖章:除按填写要求盖公司章外,其他盖章处,一律盖项目部/项目监理机构的章。
4.2、监理基本表式的填写方式:一般采用打印,建设单位、项目监理机构审查意见采用手写方式。
4.3、姓名及其日期签署:采用手写方式。
电力建设工程监理基本表式目录A类表(承包单位用表)表A.1 工程开工报审表表A.2 工程复工申请表表A.3 施工组织设计报审表(项目管理实施规划)表A.4 方案报审表表A.5 分包单位资格报审表表A.6 单位资质报审表(试验检测单位/主要材料、构配件及设备供货商)表A.7人员资质报审表(主要管理人员/特殊工作/特种作业人员)表A.8 工程控制网测量/线路复测报审表表A.9 主要施工机械/工器具/安全用具报审表表A.10 主要测量计算器具/实验设备检验报审表表A.11 质量验收及评定项目划分报审表表A.12 工程材料/构配件/设备报审表表A.13 主要设备开箱申请表表A.14 验收申请表表A.15 中间交付验收交接表表A.16 计划/调整计划报审表表A.17 费用索赔申请表表A.18 监理工程师通知回复单表A.19 工程款支付申请表表A.20 工期变更报审表表A.21 设备/材料/构配件缺陷通知表表A.22 设备/材料缺陷处理报验表表A.23 工程竣工报验单表A.24管理体系报审表附件:大体积混凝土施工通知单(参考)B类表(监理单位用表)表B.1 监理工作联系单表B.2 监理工程师通知单表B.3 工程暂停令表B.4 设计文件图纸评审意见及回复单表B.5 旁站监理记录表表B.6工程进度一级网络计划报审表表B.7监理文件报审表表B.8 工程质量中间验收申请表表B.9工程竣工预验收申请表表B.10工程监理费付款报审表附件:会议纪要监理月报项目监理大事记发出文件记录表接收文件记录表工程平行检验记录C类表(设计单位用表)表C.1 图纸交付计划报审表表C.2 设计文件报验表表C.3 设计变更通知单报验表D类表(通用表)表D.1 工程联系单表D.2 工程变更申请单表 A.1 工程开工报审表工程名称:编号:填报说明:1.本表一式份,由承包单位填报,建设单位、项目监理机构各一份,承包单位份。
DLT电力建设工程监理规范.doc
电力建设工程监理基本表式——建设工程监理规范DL/T5434-2012(附录 A)电力建设工程监理基本表式1、《电力建设工程监理基本表式》涵盖了《建设工程监理规范》(GB 50319-2000)的全部表式,并根据电力建设工程特点,增加了部分表式。
2、《电力建设工程监理基本形式》适用于所有的电力建设工程。
3、《电力建设工程监理基本表式》共分四大类: A 表类(承包单位用表) 23 个表式、 B 表(监理单位用表) 5 个表式、 C表类(设计单位用表) 3 个表式、 D 表类(各方通用表) 2 个表式。
4、说明。
、盖章:除按填写要求盖公司章外,其他盖章处,一律盖项目部/ 项目监理机构的章。
、监理基本表式的填写方式:一般采用打印,建设单位、项目监理机构审查意见采用手写方式。
、姓名及其日期签署:采用手写方式。
电力建设工程监理基本表式目录A类表(承包单位用表)B类表(监理单位用表)附件:C类表(设计单位用表)D类表(通用表)表工程开工报审表工程名称:编号:致:项目监理机构我方承担的工程,已完成了开工前的各项准备工作,特申请于年月日开工,请审查。
□ 施工组织设计(项目管理实施规划)已审批;□ 各项施工管理制度和相应的施工方案已制定并审查合格;□ 施工图已会检;□ 技术交底已进行;□ 质量验收及评定项目划分表已报审;□工程控制网测量 / 线路复测资料已审核;□ 质量管理体系、安全环境管理体系满足要求;□特殊工种 / 特种作业人员满足工程需要;□ 本工程的施工人力和机械已进场;□ 物资、材料准备能满足连续施工的需要;□ 计量器具、仪表经法定单位检验合格;□ 分包单位资格审查文件已报审;□ 试验(检测)单位资质审查文件已报审;□ 上道工序已完工并验收合格。
承包单位(章):项目经理:日期:项目监理机构审查意见:项目监理机构(章):总监理工程师:日期:建设单位审批意见:建设单位(章):项目代表:日期:填报说明:1. 本表一式份,由承包单位填报,建设单位、项目监理机构各一份,承包单位份。
DL/T精编精编电力建设施工质量验收及评定规程第1部分土建工程1
主控项目10.10.5 地下防渗墙混凝土:1 检查数量:1)泥浆下浇筑混凝土:全数检查。
2)混凝土配合比、防水材料按现行有关标准的规定抽检;混凝土按每1个槽段留置1组抗压强度试件,每5个槽段留置1组抗渗试件和1组抗冻试件。
3)其他项主、副孔各抽查20%。
一般项目4)混凝土坍落度、混凝土扩散度:全数检查。
5)防渗墙截面尺寸:主、副孔各抽查20%。
2 质量标准和检验方法:见表10.10.5。
注:*防渗墙内设埋件是指防渗墙内预埋钢管、钢筋笼、浇筑用导管、观测仪器、电缆和铁件。
10.10.6 沉井制作模板安主控项目装:1 检查数量:1)模板及其支架、隔离剂:全数检查。
2)刃脚几何尺寸,预埋件、止水带固定:先进行全面观察,再抽查3处~5处(每处面积5m2~10m2)。
一般项目3)模板安装全数检查,其他项目抽查5处~10处。
2 质量标准和检验方法:见表10.10.6。
主控项目1检查数量:1)钢筋的品种、级别、规格和数量,刃脚钢板护角:全数检查。
2)焊接(机械连接)接头的力学性能:按现行有关标准规定取样送检。
3)钢筋笼骨架:先进行全面观察,再抽查3处~5处(每处面积5m2~10m2)。
一般项目4)接头位置和外观质量:全数检查。
5)钢筋安装:抽查5处~10处。
2 质量标准和检验方法:见表10.10.7。
主控项目工:1 检查数量:1)表10.10.8第1项~第3项:混凝土取样与试件留置应符合现行有关标准规定。
2)表10.10.8第4项~第6项:全数检查。
一般项目3)混凝土坍落度、扩散度:先进行全面观察,再抽查3处~5处(每处面积5m2~10m2)。
4)养护:全数检查。
2 质量标准和检验方法:见表10.10.8。
主控项目差:1 检查数量:1)全数检查。
一般项目2)外观质量:全数检查。
3)表10.10.9第2项~第7项:各抽查5处~10处。
2 质量标准和检验方法:见表10.10.9。
10.10.10 沉井下沉就位:1 检查数量:主 控 项 目1)抽承垫木、凿除混凝土垫板、初沉和中沉阶段:全数检查。
DLT--电力建设工程监理规范
□本工程的施工人力和机械已进场;
□物资、材料准备能满足连续施工的需要;
□计量器具、仪表经法定单位检验合格;
□分包单位资格审查文件已报审;
□试验(检测)单位资质审查文件已报审;
□上道工序已完工并验收合格。
承包单位(章):
项目经理:
日期:
项目监理机构审查意见:
项目监理机构(章):
4.2、监理基本表式的填写方式:一般采用打印,建设单位、项目监理机构审查意见采用手写方式。
4.3、姓名及其日期签署:采用手写方式。
电力建设工程监理基本表式目录
A类表(承包单位用表)
表A.1工程开工报审表
表A.2工程复工申请表
表A.3施工组织设计报审表(项目管理实施规划)
表A.4方案报审表
表A.5分包单位资格报审表
表A.2工程复工申请表
工程名称:编号:
致:项目监理机构
第号工程暂停令指出的工程停工因素现在已全部消除,具备复工条件。特报请审查,请予批准复工。
附件:整改自查报告。
承包单位(章):
项目经理:
日期:
项目监理机构审查意见:
项目监理机构(章):
总监理工程师:
日期:
建设单位审批意见:
建设单位(章):
项目代表:
专业监理工程师:
日期:
项目监理机构审查意见:
项目监理机构(章):
总监理工程师:
日期:
建设单位审批意见:
建设单位(章):
项目代表:
日期:
填报说明:
本表一式份,由承包单位填报,建设单位、项目监理机构、承包单位各一份。特殊施工技术方案由承包单位总工程师批准,并附验算结果。
DLT5434-2012 电力建设工程监理规范
电力建设工程监理基本表式——建设工程监理规范DL/T5434-2012(附录A)电力建设工程监理基本表式1、《电力建设工程监理基本表式》涵盖了《建设工程监理规范》(GB 50319-2000)的全部表式,并根据电力建设工程特点,增加了部分表式。
2、《电力建设工程监理基本形式》适用于所有的电力建设工程。
3、《电力建设工程监理基本表式》共分四大类:A表类(承包单位用表)23个表式、B表(监理单位用表)5个表式、C表类(设计单位用表)3个表式、D 表类(各方通用表)2个表式。
4、说明。
4.1、盖章:除按填写要求盖公司章外,其他盖章处,一律盖项目部/项目监理机构的章。
4.2、监理基本表式的填写方式:一般采用打印,建设单位、项目监理机构审查意见采用手写方式。
4.3、姓名及其日期签署:采用手写方式。
电力建设工程监理基本表式目录A类表(承包单位用表)表A.1 工程开工报审表表A.2 工程复工申请表表A.3 施工组织设计报审表(项目管理实施规划)表A.4 方案报审表表A.5 分包单位资格报审表表A.6 单位资质报审表(试验检测单位/主要材料、构配件及设备供货商)表A.7人员资质报审表(主要管理人员/特殊工作/特种作业人员)表A.8 工程控制网测量/线路复测报审表表A.9 主要施工机械/工器具/安全用具报审表表A.10 主要测量计算器具/实验设备检验报审表表A.11 质量验收及评定项目划分报审表表A.12 工程材料/构配件/设备报审表表A.13 主要设备开箱申请表表A.14 验收申请表表A.15 中间交付验收交接表表A.16 计划/调整计划报审表表A.17 费用索赔申请表表A.18 监理工程师通知回复单表A.19 工程款支付申请表表A.20 工期变更报审表表A.21 设备/材料/构配件缺陷通知表表A.22 设备/材料缺陷处理报验表表A.23 工程竣工报验单表A.24管理体系报审表附件:大体积混凝土施工通知单(参考)B类表(监理单位用表)表B.1 监理工作联系单表B.2 监理工程师通知单表B.3 工程暂停令表B.4 设计文件图纸评审意见及回复单表B.5 旁站监理记录表表B.6工程进度一级网络计划报审表表B.7监理文件报审表表B.8 工程质量中间验收申请表表B.9工程竣工预验收申请表表B.10工程监理费付款报审表附件:会议纪要监理月报项目监理大事记发出文件记录表接收文件记录表工程平行检验记录C类表(设计单位用表)表C.1 图纸交付计划报审表表C.2 设计文件报验表表C.3 设计变更通知单报验表D类表(通用表)表D.1 工程联系单表D.2 工程变更申请单表 A.1 工程开工报审表1.本表一式份,由承包单位填报,建设单位、项目监理机构各一份,承包单位份。
DLT5434-2012-电力建设工程监理规范标准[详]
电力建设工程监理基本表式——建设工程监理规DL/T5434-2012(附录A)电力建设工程监理基本表式1、《电力建设工程监理基本表式》涵盖了《建设工程监理规》(GB 50319-2000)的全部表式,并根据电力建设工程特点,增加了部分表式。
2、《电力建设工程监理基本形式》适用于所有的电力建设工程。
3、《电力建设工程监理基本表式》共分四大类:A表类(承包单位用表)23个表式、B表(监理单位用表)5个表式、C表类(设计单位用表)3个表式、D 表类(各方通用表)2个表式。
4、说明。
4.1、盖章:除按填写要求盖公司章外,其他盖章处,一律盖项目部/项目监理机构的章。
4.2、监理基本表式的填写方式:一般采用打印,建设单位、项目监理机构审查意见采用手写方式。
4.3、及其日期签署:采用手写方式。
电力建设工程监理基本表式目录A类表(承包单位用表)表A.1 工程开工报审表表A.2 工程复工申请表表A.3 施工组织设计报审表(项目管理实施规划)表A.4 方案报审表表A.5 分包单位资格报审表表A.6 单位资质报审表(试验检测单位/主要材料、构配件及设备供货商)表A.7人员资质报审表(主要管理人员/特殊工作/特种作业人员)表A.8 工程控制网测量/线路复测报审表表A.9 主要施工机械/工器具/安全用具报审表表A.10 主要测量计算器具/实验设备检验报审表表A.11 质量验收及评定项目划分报审表表A.12 工程材料/构配件/设备报审表表A.13 主要设备开箱申请表表A.14 验收申请表表A.15 中间交付验收交接表表A.16 计划/调整计划报审表表A.17 费用索赔申请表表A.18 监理工程师通知回复单表A.19 工程款支付申请表表A.20 工期变更报审表表A.21 设备/材料/构配件缺陷通知表表A.22 设备/材料缺陷处理报验表表A.23 工程竣工报验单表A.24管理体系报审表附件:大体积混凝土施工通知单(参考)B类表(监理单位用表)表B.1 监理工作联系单表B.2 监理工程师通知单表B.3 工程暂停令表B.4 设计文件图纸评审意见及回复单表B.5 旁站监理记录表表B.6工程进度一级网络计划报审表表B.7监理文件报审表表B.8 工程质量中间验收申请表表B.9工程竣工预验收申请表表B.10工程监理费付款报审表附件:会议纪要监理月报项目监理大事记发出文件记录表接收文件记录表工程平行检验记录C类表(设计单位用表)表C.1 图纸交付计划报审表表C.2 设计文件报验表表C.3 设计变更通知单报验表D类表(通用表)表D.1 工程联系单表D.2 工程变更申请单表 A.1 工程开工报审表1.本表一式份,由承包单位填报,建设单位、项目监理机构各一份,承包单位份。
电力建设工程监理规范 (2)
电力建设工程监理规范1. 引言电力建设工程监理规范是为了对电力建设工程进行监理管理提出的一系列要求和规范。
本规范的制定旨在保障电力建设工程的质量,确保施工过程符合相关标准和安全要求,提高工程的可靠性和可维护性。
本文档将详细介绍电力建设工程监理规范的内容,包括监理的组织管理、工程质量控制、安全管理等方面的要求。
2. 监理组织管理2.1 监理单位的选择在选择监理单位时,应充分考虑其资质和经验,具备电力建设工程监理的相关技术和人员配备。
监理单位应具备合法的监理执业资格,有良好的信誉和口碑。
2.2 监理人员的要求监理人员应具备相关专业背景和技术能力,熟悉电力建设工程的监理要求和规范。
监理人员应接受专业培训,并持有相应的监理资格证书。
2.3 监理计划的制定监理单位应根据工程的具体情况和实际需要,制定详细的监理计划。
监理计划应包括工程的各个阶段和关键节点的监理要求和措施,以及监理人员的工作安排。
2.4 监理报告的编制监理单位应按照监理计划的要求,及时编制监理报告。
监理报告应详细记录工程的施工情况、质量控制情况、安全管理情况等,为工程的后续管理和评估提供依据。
3. 工程质量控制3.1 施工方案的审查监理单位应对施工方案进行全面审查,包括施工方法、工艺流程、材料选择等方面。
施工方案应符合相关的技术要求和规范,确保施工过程的合理性和可行性。
3.2 施工质量的检验与验收监理单位应对施工质量进行严格检验和验收。
监理人员应参与施工过程中的质量检查和试验工作,确保施工质量符合设计要求和标准。
3.3 施工过程的记录与监控监理单位应记录施工过程中的重要节点和关键环节,监测施工进度和质量变化。
监理人员应及时发现和解决施工中的质量问题,并提出相应的整改措施。
4. 安全管理4.1 安全技术措施的落实施工单位应按照安全技术要求制定安全施工方案,并在施工过程中严格执行。
监理单位应对施工单位的安全管理进行监督和检查,确保施工现场的安全和秩序。
[电力建设工程监理规范]电力建设工程监理规范 dlt 5434—2009
[电力建设工程监理规范]电力建设工程监理规范DL/T 5434—2009篇一: 电力建设工程监理规范DL/T 5434—2009中华人民共和国电力行业标准DL/T 5434—2009电力建设工程监理规范The code of power construction project management2009-07-22发布2009-12-01实施中华人民共和国国家能源局发布目次前言 (Ⅳ)1范围 (1)2规范性引用文件 (2)3术语和定义 (3)4总则 (6)5项目监理机构及监理设施 (7)5.1项目监理机构75.2监理人员的职责85.3监理设施106监理规划及监理实施细则 (11)6.1监理规划116.2监理实施细则127施工阶段监理工作总程序及主要方法和制度 (13)7.1监理工作总程序137.2监理工作主要方法137.3主要监理工作制度148施工准备阶段的监理工作 (15)9施工实施阶段的监理工作 (18)9.1工程质量控制189.2工程进度控制209.3工程造价控制219.4职业健康安全与环境监理229.5工程协调2510调试阶段的监理工作 (26)10.1调试阶段监理工作范围2610.2调试阶段监理工作内容2611工程启动验收与移交阶段的监理工作 (28)11.1工程启动验收前2811.2工程启动验收阶段2811.3工程移交阶段2912承包合同管理的其他工作 (30)12.1工程暂停及复工3012.2工程变更的管理3112.3费用索赔的处理3212.4工程延期及工期延误的处理34 12.5合同争议的调解3412.6合同的解除3513工程质量保修阶段的监理工作 (37)13.1保修期的起算、延长和终止37 13.2保修阶段的监理工作3714勘察设计阶段的监理工作 (39)14.1勘察设计监理工作范围3914.2勘察监理工作内容3914.3设计监理工作内容3914.4设计监理过程管理4014.5初步设计阶段的设计监理工作41 14.6施工图设计阶段的设计监理工作42 14.7施工阶段的设计监理工作4314.8勘察设计合同管理4415设备采购监理与设备监造 (45)15.1设备采购监理4515.2设备监造工作4516监理文件及信息管理 (49)16.1施工调试阶段4916.2勘察设计阶段5116.3设备采购监理与设备监造阶段5216.4监理文件的管理5316.5信息管理工作54附录A 电力建设工程监理基本表式 (55)附录B 电力建设工程监理程序框图 (91)附录C 本标准用词用语说明 (100)参考文献 (101)条文说明 (103)前言本标准根据中华人民共和国发展和改革委员会办公厅《关于印发2007年行业标准修订、制定计划的通知》编制。
DLT5434- 电力建设工程监理规范
电力建制工程监理基础表式之阳早格格创做——建制工程监理典型DL/T5434-2012(附录A)电力建制工程监理基础表式1、《电力建制工程监理基础表式》涵盖了《建制工程监理典型》(GB 50319-2000)的局部表式,并根据电力建制工程特性,减少了部分表式.2、《电力建制工程监理基础形式》适用于所有的电力建制工程.3、《电力建制工程监理基础表式》共分四大类:A表类(启包单位用表)23个表式、B表(监理单位用表)5个表式、C表类(安排单位用表)3个表式、D表类(各圆通用表)2个表式.4、道明.4.1、盖章:除按挖写央供盖公司章中,其余盖章处,一律盖名目部/名目监理机构的章.4.2、监理基础表式的挖写办法:普遍采与挨印,建制单位、名目监理机构查看意睹采与脚写办法.4.3、姓名及其日期签署:采与脚写办法.电力建制工程监理基础表式目录A类表(启包单位用表)B类表(监理单位用表)附件:C类表(安排单位用表)D类表(通用表)表A.1工程启工报审表工程称呼:编号:尔圆背担的工程,已完毕了启工前的各项准备处事,特申请于年月日启工,请查看.□动工构制安排(名目管制真施筹备)已审批;□各项动工管制制度战相映的动工筹备已制定并查看合格;□动工图已会检;□技能接底已举止;□品量查支及评比名目区分表已报审;□工程统制网丈量/线路复测资料已考查;□品量管制体系、仄安环境管制体系谦脚央供;□特殊工种/特种做业人员谦脚工程需要;□本工程的动工人力战板滞已进场;□物资、资料准备能谦脚连绝动工的需要;□计量器具、仪容经法定单位考验合格;□分包单位资格查看文献已报审;□考查(检测)单位天分查看文献已报审;□上讲工序已完工并查支合格.启包单位(章):名目经理:日期:名目监理机构查看意睹:名目监理机构(章):总监理工程师:日期:建制单位审批意睹:建制单位(章):名目代表:日期:挖报道明:1.本表一式份,由启包单位挖报,建制单位、名目监理机构各一份,启包单位份.“□”动做附件附正在报审表后,名目监理机构查看确认后正在框内挨“√”.3.名目监理机构查看重心:工程各项启工准备是可充分;相闭的报审是可已局部完毕;是可具备启工条件.表A.2工程复工申请表工程称呼:编号:挖报道明:本表一式份,由启包单位挖报,建制单位、名目监理机构、启包单位各一份.表A.3动工构制安排报审表(名目管制真施筹备)工程称呼:编号:挖报道明:本表一式份,由启包单位挖报,建制单位、名目监理机构、启包单位各一份.筹备报审表工程称呼:围场谦族受古族自治县弛家湾城20兆瓦光伏电站名目编号:SNXT-ZH-SC-001挖报道明:本表一式份,由启包单位挖报,建制单位、名目监理机构、启包单位各一份.特殊动工技能筹备由启包单位总工程师接受,并附验算截止.表A.5分包单位资格报审表工程称呼:编号:挖报道明:1.本表一式份,由启包单位挖报,建制单位、名目监理机构、启包单位各一份.2.如无分包工程,则也需启包单位确认.表A.6单位天分报审表(考查查看单位/主要资料、构配件及设备供货商)工程称呼:编号:挖报道明:本表一式份,由启包单位挖报,建制单位、名目监理机构、启包单位各一份.人员天分报审表(主要管制人员/特殊工种/特殊做业人员)工程称呼:邢台县太子井城100MW光伏并网收电名目编号:挖报道明:本表一式份,由启包单位挖报,建制单位、名目监理机构、启包单位各一份.表A.8工程统制网丈量/线路复测报审表工程称呼:编号:挖报道明:本表一式份,由启包单位挖报,建制单位、名目监理机构、启包单位各一份.表A.9 主要动工板滞/工器具/仄安东西报审表工程称呼:编号:挖报道明:本表一式份,由启包单位挖报,建制单位、名目监理机构、启包单位各一份.表A.10 主要丈量计量器具/考查设备考验报审表工程称呼:编号:挖报道明:本表一式份,由启包单位挖报,建制单位、名目监理机构、启包单位各一份.表A.11 品量查支及评比名目区分报审表工程称呼:编号:挖报道明:本表一式份,由启包单位挖报,建制单位、名目监理机构、启包单位各一份.表A.12 工程资料/构配件/设备报审表工程称呼:编号:挖报道明:本表一式份,由启包单位挖报,建制单位、名目监理机构、启包单位各一份.表A.13主要设备启箱申请表工程称呼:编号:现计划于年月日正在天面对于设备举止启箱检考查支,请给予安插.附件:拟启箱设备浑单.启包单位(章):背责人:日期:名目监理机构意睹:名目监理机构(章):博业监理工程师:日期:挖报道明:本表一式份,由启包单位挖报,建制单位、名目监理机构、启包单位各一份.表A.14查支申请表工程称呼:编号:挖报道明:本表一式份,由启包单位挖报,建制单位、名目监理机构、启包单位各一份.表A.15 中间接付查支接接表挖报道明:本表一式份,由启包单位挖报,建制单位、名目监理机构、启包单位各一份.表A.16 计划/安排计划报审表挖报道明:1.本表适用于动工进度计划、设备采购计划、设备制制计划、动工图接付计划、设备资料供应计划、动工进度计划战调试进度计划及相映安排计划.2.本表一式份,由启包单位挖报,建制单位、名目监理机构、启包单位各一份.工程称呼:编号:挖报道明:本表一式份,由启包单位挖报,建制单位、名目监理机构、启包单位各一份.表A.18 监理工程师报告恢复单挖报道明:本表一式份,由启包单位挖报,建制单位、名目监理机构、启包单位各一份.表A.19 工程款支付申请表挖报道明:本表一式份,由启包单位挖报,建制单位、名目监理机构、启包单位各一份.表A.20 工期变动报审表挖报道明:本表一式份,由启包单位挖报,建制单位、名目监理机构、启包单位各一份.表A.21 设备/资料/构配件缺陷报告单工程称呼:编号:挖报道明:本表一式份,由启包单位挖报,建制单位、名目监理机构、启包单位各一份.表A.22 设备/资料缺陷处理报验表工程称呼:编号:挖报道明:本表一式份,由启包单位挖报,建制单位、设备/资料/构配件供货单位、名目监理机构、启包单位各一份.表A.23工程竣工报验单工程称呼:编号:挖报道明:本表一式份,由启包单位挖写,建制单位、名目监理机媾战启包单位各一份表A.24 管制体系报审表工程称呼:编号:现报上工程管制体系,请予查看.附件:1、管制体系搜集图;2、管制制度浑单.启包单位(章):名目经理:日期:名目监理机构查看意睹:名目监理机构(章):总监理工程师:博业监理工程师:日期:建制单位审批意睹:建制单位(章):名目代表:日期:挖报道明:本表一式份,由启包单位挖写,建制单位、名目监理机媾战启包单位各一份附件:大概积混凝土动工报告单工程称呼:编号:表B.1监理处事通联单工程称呼:编号:。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
电力建设工程监理基本表式
——建设工程监理规范DL/T5434-2012(附录A)电力建设工程监理基本表式
1、《电力建设工程监理基本表式》涵盖了《建设工程监理规范》(GB50319-2000)的全部表式,并根据电力建设工程特点,增加了部分表式。
2、《电力建设工程监理基本形式》适用于所有的电力建设工程。
3、《电力建设工程监理基本表式》共分四大类:A表类(承包单位用表)23个表式、B表(监理单位用表)5个表式、C表类(设计单位用表)3个表式、D表类(各方通用表)2个表式。
4、说明。
、盖章:除按填写要求盖公司章外,其他盖章处,一律盖项目部/项目监理机构的章。
、监理基本表式的填写方式:一般采用打印,建设单位、项目监理机构审查意见采用手写方式。
、姓名及其日期签署:采用手写方式。
电力建设工程监理基本表式目录
A类表(承包单位用表)
B类表(监理单位用表)
附件:
C类表(设计单位用表)
D类表(通用表)
表工程开工报审表
填报说明:
1.本表一式份,由承包单位填报,建设单位、项目监理机构各一份,承包单位份。
2.报审中的“□”作为附件附在报审表后,项目监理机构审查确认后在框内打“√”。
3.项目监理机构审查要点:工程各项开工准备是否充分;相关的报审是否已全部完成;是否具备开工条件。
表工程复工申请表
本表一式份,由承包单位填报,建设单位、项目监理机构、承包单位各一份。
表施工组织设计报审表
(项目管理实施规划)
本表一式份,由承包单位填报,建设单位、项目监理机构、承包单位各一份。
方案报审表
本表一式份,由承包单位填报,建设单位、项目监理机构、承包单位各一份。
特殊施工技术方案由承包单位总工程师批准,并附验算结果。
表分包单位资格报审表
1.本表一式份,由承包单位填报,建设单位、项目监理机构、承包单位各一份。
2.如无分包工程,则也需承包单位确认。
表单位资质报审表
(试验检查单位/主要材料、构配件及设备供货商)工程名称:编号:
本表一式份,由承包单位填报,建设单位、项目监理机构、承包单位各一份。
人员资质报审表
(主要管理人员/特殊工种/特殊作业人员)
本表一式份,由承包单位填报,建设单位、项目监理机构、承包单位各一份。
表工程控制网测量/线路复测报审表
工程名称:编号:
本表一式份,由承包单位填报,建设单位、项目监理机构、承包单位各一份。
表主要施工机械/工器具/安全用具报审表
本表一式份,由承包单位填报,建设单位、项目监理机构、承包单位各一份。
表主要测量计量器具/试验设备检验报审表
填报说明:
本表一式份,由承包单位填报,建设单位、项目监理机构、承包单位各一份。
表质量验收及评定项目划分报审表
本表一式份,由承包单位填报,建设单位、项目监理机构、承包单位各一份。
表工程材料/构配件/设备报审表
工程名称:编号:
本表一式份,由承包单位填报,建设单位、项目监理机构、承包单位各一份。
表主要设备开箱申请表
本表一式份,由承包单位填报,建设单位、项目监理机构、承包单位各一份。
表验收申请表
填报说明:
本表一式份,由承包单位填报,建设单位、项目监理机构、承包单位各一份。
表中间交付验收交接表
本表一式份,由承包单位填报,建设单位、项目监理机构、承包单位各一份。
表计划/调整计划报审表
1.本表适用于施工进度计划、设备采购计划、设备制造计划、施工图交付计划、设备材料供应计划、施工进度计划和调试进度计划及相应调整计划。
2.本表一式份,由承包单位填报,建设单位、项目监理机构、承包单位各一份。
表费用索赔申请表
本表一式份,由承包单位填报,建设单位、项目监理机构、承包单位各一份。
表监理工程师通知回复单
工程名称:编号:
本表一式份,由承包单位填报,建设单位、项目监理机构、承包单位各一份。
表工程款支付申请表
填报说明:
本表一式份,由承包单位填报,建设单位、项目监理机构、承包单位各一份。
表工期变更报审表
本表一式份,由承包单位填报,建设单位、项目监理机构、承包单位各一份。
表设备/材料/构配件缺陷通知单
本表一式份,由承包单位填报,建设单位、项目监理机构、承包单位各一份。
表设备/材料缺陷处理报验表
本表一式份,由承包单位填报,建设单位、设备/材料/构配件供货单位、项目监理机构、承包单位各一份。
表工程竣工报验单
工程名称:编号:
本表一式份,由承包单位填写,建设单位、项目监理机构和承包单位各一份
表管理体系报审表
填报说明:
本表一式份,由承包单位填写,建设单位、项目监理机构和承包单位各一份附件:
大体积混凝土施工通知单
工程名称:编号:
表监理工作联系单工程名称:编号:
本表一式份,由项目监理机构填写,抄送相关单位。
表监理工程师通知单
填报说明:
本表一式份,由项目监理机构填写,抄送相关单位。
表工程暂停令
本表一式份,由项目监理机构填写,建设单位、项目监理机构和承包单位各一份。
表设计文件图纸评审意见及回复单
1.本表设计文件图纸评审意见,由项目监理机构填写。
2.本表回复意见由设计单位填写。
凡需作出设计修改,由设计单位另出设计变更通知单。
3.本表一式份,由建设单位、项目监理机构,设计单位各一份。
表旁站监理记录表
由项目监理机构填写、项目监理机构存份。
表工程进度一级网络计划报审表工程名称:编号:
的复印件送各有关单位。
表监理文件报审表工程名称:编号:
表工程质量中间验收申请表工程名称:编号:
表工程竣工预验收申请表工程名称:编号:
表工程监理费付款报审表工程名称:编号:
附件:
会议纪要
编号:工程名称:签发:
(会议时间、地点、主要参加人员、主持人、会议议题及主要内容,发文单位、时间。
)本表一式份,参加会议单位各存一份,项目监理部存份。
监理月报
工程名称:
年月第期
项目监理部(章):
总监理师:
报告日期:年月日
监理月报
表号:DJB-B10 工程名称:编号:
一、工程形象进度(形象进度表、照片)
二、主要监理工作(质量、安全、进度、投资)
三、工程存在问题及建议
四、下月监理工作安排
填写、使用说明
一、监理月报应包括进度控制、质量控制、投资控制和合同管理四方面的内容,主要有:
1、主要工程形象进度;
2、设备交付进度;
3、设计交付进度;
4、质量体系运作情况;
5、图纸会审及设计交底情况;
6、方案(措施)审查及技术交底情况;
7、设计变更情况;
8、主要工序质量情况;
9、主要原材料、构(配)件质量情况;
10、设备质量情况;
11、工程质量验评结果;
12、资金情况;
13、款项支付情况;
14、预算外签证情况;
15、合同签订情况;
16、合同执行情况;
17、监理发出通知;
18、存在问题及对策建议;
19、合理化建议。
二、工程形象进度采用图表直观形式,并附现场照片。
三、监理月报为重要存档文件,需打印,要求字迹工整、文句通顺。
项目监理大事记
工程名称:编号:
a)重要会议情况;
b)上级、委托方的重要指示或通知,监理部处理情况;
c)监理部向建设管理单位的重要事项的请求及答复情况;
d)对承包单位提出的重要问题的答复,或对承包单位的重要指示;
e)重要来访及会见;
f)对工程建设有重要影响的监理人员的动态;
g)其它重要事项。
2、本表由总监理工程师填写,按时间顺序,一事一表。
发出文件记录表
表号:B-14 工程名称:编号:
本表由项目监理机构填写,项目监理机构自存。
接收文件登记表
表号:B-15 工程名称:编号:
本表由项目监理机构填写,项目监理机构自存。
