外墙保温板粘贴技术交底

合集下载
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

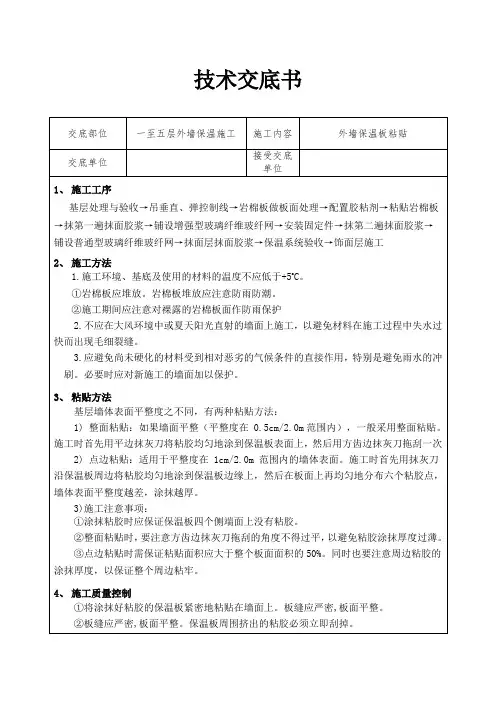

交底内容:

1、施工准备:

1.1技术准备:认真熟悉图纸,把图纸不明确的部位提前解决。办好洽商。主体已通过有关人员验收合格。按有关规范要求做好材料的实验复检。

1.2材料准备:按照图纸和施工规范要求把所用材料准备好:50厚70厚的岩棉保温板、粘接砂浆、热镀锌钢丝网钢丝直径1mm,网孔15mm。带尼龙盘胀管螺丝玻纤网格布、憎水膨珠砂浆、DBI干拌砂浆等。

1.3准备好所用的工具:放线工具、电锤、粘贴工具、及运输材料的工具等。

2.作业条件:作业面已清理干净,窗副框四周及螺栓孔已封堵完毕并做防水,且通过验收合格。所有材料已准备齐全,已进行具体的技术交底。实验工作已经全部到位,外挂吊篮架子已经组装好,并通过验收合格。

3.施工工艺:墙面找平放线粘贴保温板安装胀管螺丝安装钢丝网3厚DBI砂浆粘贴玻纤网格布抹DBI砂浆找平

3.1.墙面找平:施工操作人员先仔细检查墙面的平整度,把墙面上的螺栓眼用防水砂浆塞实堵严,然后把不平的部位用DP砂浆找平,如有必要,需要冲筋打点然后抹灰找平在进行粘贴。为以后保温板的平整创造有利条件(墙面抹灰砂浆)如果墙面平整可直接粘贴保温板。

3.2放线员按照保温板块的尺寸和墙体窗口位置大小要求放出保温板块粘贴线或控制线,注意窗四周、墙体阴阳角处的保温板安装时要互相咬接。

3.3粘贴保温板:施工人员按照弹好的保温板块线打孔设置保温底托,每块不少于2个,安装完后开始粘贴保温板,保温板粘贴面积用点框粘接于墙上时:涂料饰面不少于50%(四层以上),1-3层不少于70%,保温板块接缝要严密表面平整,拼接缝超过2mm时,要用保温砂浆填实。保温板阴阳角搭接(咬接)正确。做石材的的窗四周保温板甩出附框,做完最后一遍抗裂砂浆与附框外皮平齐,涂料面层完成面适当甩出抗裂砂浆、柔性腻子和面层的厚度,做完面层后与窗副框里皮平齐。

3.4安装胀管螺丝:涂料饰面胀管螺丝间距不大于间距400mm,并且每块保温板不管大小至少有一

1.本表有施工单位填写,交底单位与施工单位各保存一份。

2.当作分项工程施工技术交底时,应填写分项工程名称栏。其他技术交底可不写。

1.本表有施工单位填写,交底单位与施工单位各保存一份。

2.当作分项工程施工技术交底时,应填写分项工程名称栏。其他技术交底可不写。

1.本表有施工单位填写,交底单位与施工单位各保存一份。

2.当作分项工程施工技术交底时,应填写分项工程名称栏。其他技术交底可不写。

1.本表有施工单位填写,交底单位与施工单位各保存一份。

2.当作分项工程施工技术交底时,应填写分项工程名称栏。其他技术交底可不写。

外墙保温施工方案页脚内容7

相关文档
最新文档
