万科房地产开发成本控制全过程.doc

合集下载
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

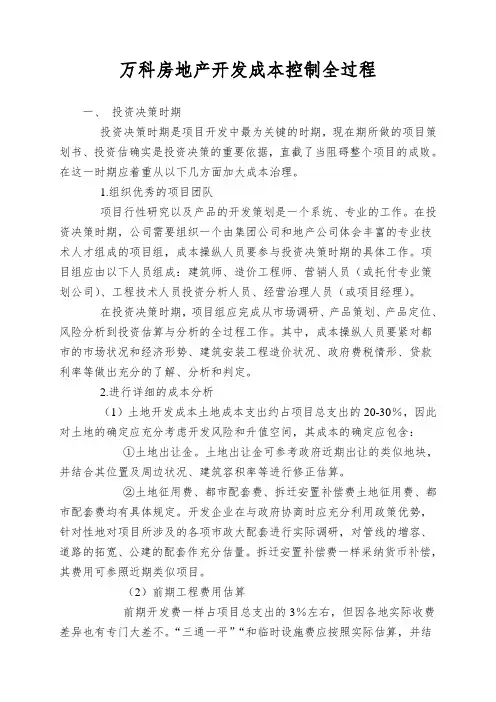

万科房地产开发成本控制全过程1

万科房地产开发成本控制全过程

一、投资决策阶段

投资决策阶段是项目开发中最为关键的阶段,此阶段所做的项目策划书、投资估算是投资决策的重要依据,直接影响整个项目的成败。在这一阶段应着重从以下几方面加强成本管理。

1.组织优秀的项目团队

项目行性研究以及产品的开发策划是一个系统、专业的工作。在投资决策阶段,公司需要组织一个由集团公司和地产公司经验丰富的专业技术人才组成的项目组,成本控制人员要参与投资决策阶段的具体工作。项目组应由以下人员组成:建筑师、造价工程师、营销人员(或委托专业策划公司)、工程技术人员投资分析人员、经营管理人员(或项目经理)。

在投资决策阶段,项目组应完成从市场调研、产品策划、产品定位、风险分析到投资估算与分析的全过程工作。其中,成本控制人员主要对城市的市场状况和经济形势、建筑安装工程造价状况、政府费税情况、贷款利率等做出充分的了解、分析和判断。

2.进行详细的成本分析

(1)土地开发成本土地成本支出约占项目总支出的20-30%,因此对土地的确定应充分考虑开发风险和升值空间,其成本的确定应包含:

①土地出让金。土地出让金可参考政府近期出让的类似地块,并结合其位置及周边状况、建筑容积率等进行修正估算。

②土地征用费、城市配套费、拆迁安置补偿费土地征用费、城市配套费均有具体规定。开发企业在与政府协商时应充分利用政策优势,针对性地对项目所涉及的各项市政大配套进行实际调研,对管

线的增容、道路的拓宽、公建的配套作充分估计。拆迁安置补偿费一般采用货币补偿,其费用可参照近期类似项目。

(2)前期工程费用估算

前期开发费一般占项目总支出的3%左右,但因各地实际收费差异也有很大差别。“三通一平”“和临时设施费应根据实际估算,并结合实际状况充分发挥临时设施对项目建设的相对永久性,从而相对降低开发成本。

前期工程费用的其它费用较为繁多,规定费率与实际收费有差异,开发商应注意同相关部门协调。同时,随着政府职能的转变,许多规费由硬性指标转变为市场调控,开发商应确保其既符合政府政策要求,又满足项目开发利益。

(3)建筑安装工程造价成本

建筑安装工程造价一般占项目总支出的45-55%,因地域差异比例数也不尽相同。其成本分析应首先分析当前区域经济形势,掌握建筑市场中施工企业总体状况。调研近期类似项目造价指标,了解市场人工、材料变动情况,对影响造价的主要因素进行分析修正,合理科学地确定项目的建安成本指标。并对初步设

计方案的开发成本进行分析优化,共同确定产品定位。

(4)社区管网、配套设施、小区智能化费

社区管网费用对于一些中档楼盘社区一般为项目总支出的6%左右。在决策阶段,成本控制的重点应是对市政大配套的一次网站的供应能力及区内网站的设置进行了解、分析,做好估算。

区内配套应坚持在不影响产品品质定位及差异化的前提下,尽量做到精简配套,同时考虑配套项目的可经营管理性,为项目后期的物业经营运作打好基础;配套也包括社区规划配套,应考虑其适应性。

小区智能化的定位应坚持“宁精勿多、满足基本所需”的原则,繁琐的智能化系统的维护和运行费用将给物业经营管理增加难度,而且技术折旧非常快。

(5)园林环境工程费。园林环境一般为项目总支出的3-5%,其成本应同项目的定位相关联,也与项目所处的地域环境有关。

(6)投资决策阶段的费税分析管理费:根据城市地域特点一般确定为销售收入2-3%。

销售费用:一般确定在销售收入的2-3%,销售费用的控制应注意选择好适当的广告媒体,处理好售楼处、样板房的设置方法及定位。

财务费用:投资决策阶段应对财务费用做好充分估计,正确运用资本的杠杆,以最少的财务费用满足项目资金链的连续性。资金的使用成本将对开发商最终利润产生较大影响。

税金:在决策阶段,开发商应根据政府有关规定估算,并争取获得政府支持,减免部分税费。在二线城市,税费的减免对于异地开发商来说是至关重要的。

(7)不可预见费及风险分析

根据项目的复杂程度,不可预见费及风险一般为除去土地开发费用外的直接成本的3-5%。投资决策阶段,项目组应做好项目的土地成本变化、建造成本变化、房屋售价变化、开发周期、容积率、贷款利率、政策变化等方面的风险分析,基本保证风险成本小于项目净利润的5-8%。

二、设计阶段

设计阶段的成本控制是工程造价控制的重要阶段,其对工程造价的影响在75%以上。在此阶段,成本控制人员通过恰当地与开发商的建筑师、设计院的设计师密切配合,可取得事半功倍的效果。主要方法和措施有:

1.根据项目定位确定合理的容积率

项目容积率的大小将直接关系到项目的销售收入和建造成本。尽可能确定一个基本控制区间,充分利用好土地资源,并结合项目地形特点建造环境景观,提高土地利用率。

2.做好设计方案的评审,加强设计方案优化

成本控制人员应对设计方案的结构体系、基础造型、平面布置进行成本分析,向建筑师提出建议,使设计方案不断优化。同时,对设计方案的计算过程进行评审,杜绝人为因素的保守扩大,

尤其在设计系数的取值上。

3.实行限额施工图设计,明确奖惩办法对设计单位施工图限额设计指标有:

(1)每平方米钢筋含量指标;

(2)每平方米砼含量指标;

(3)单位施工图预算指标;

(4)设计变更费用限额指标。

4.加强设计质量检查监督,减少设计变更费用

对设计单位的管理工作具有较强的专业性,如果开发商本身人力资源不足,可整合社会资源,增强事前控制的力度。与设计单位签订的合同,应明确规定因设计质量不足所造成变更的制约措施。给设计阶段必要的时间,也是减少或杜绝“三边工程”的必要条件。

三、招投标与合同洽商阶段

项目招投标与合同的洽商确定是项目成本控制管理工作中的重要环节,很多相关法律文本均在此阶段完成,许多隐患和难点也是在此阶段留下的,这个阶段的工作质量将直接影响项目运作期间的成本管理和结算工作。因此,成本管理人员在此阶段,应根据项目总体进度计划使工程招投标清晰、有条理,使工程合同符合项目要求。

1.做好招投标工作的几个主要措施

相关文档
最新文档
