毛石挡土墙施工组织设计
毛石挡土墙施工组织设计一、工程概况河岸一侧护坎采用挡土墙防护采用毛石砼挡土墙,墙高12米至13米不等,最宽处墙身厚5.81米;为C20砼加30%毛石;挡土墙在基底土质及标高及标高出现较然而差异处设置变形缝,缝宽30cm。
二、施工机械及人员安排:1.施工机械设备见施工机械设备表2.人员安排三、施工计划安排:根据现场情况组织一支施工队伍进行施工,具体施工计划安排见施工进度计划表。
四、施工准备1.审核图纸,计算放样资料;2.制作坡度架,准备施工机械设备;3.现场施工放样,测放控制桩,护桩。
五、毛石砼土墙施工分段因毛石砼挡土墙位于河边,挡土墙基础底面最小距离河底1m,且原地貌落差大,因此在挡土墙基槽开挖时采用分段开挖方式进行;开挖一段经验收后格后即进行砼挡土墙施工,挡土墙施工至河面以上5米位置时,开始相邻段基槽土方开挖。
六、毛石砼挡上墙施工1.施工要求浇注砼前,应对支架、模板进行检查,并做好记录,符合设计要求后方可浇注。
模板内的杂物、积水应清理干净。
模板如有缝隙,要填塞严密,模板内面的涂刷脱模剂。
浇注砼前,应检查砼的均匀性和坍落度。
自高处向模板内倾卸砼时,为防止砼离析,应符合下列规定:1.1从高处直接倾卸时,其自由倾落高度不宜超过2m,以不发生离析为度。
1.2当倾落高度超过2m时,应通过串筒、溜管等设施下落;倾高度超过10m时,应设置减速装置(在串筒的不同高度设多向挡板)。
1.3在串筒出料筒下面,砼堆积高度不宜超过1m。
砼应按一定厚度、顺序和方向分层浇注,应在下层砼初凝或能重塑前浇注完成上层砼。
上下层同时浇注时,上层与下层前后浇注距离保持1.5m以上。
在倾斜面上浇注砼时,应从低处开始逐层扩展升高,保持水平分层。
1.4浇注砼使用插入式振动器时,移动间距不应超过振动器作用半径的1.5倍:与侧模应保持50-100mm的距离;插入下层砼50-100mm;每一处振动完毕后应边振动边徐徐提出振动棒;应避免振动棒碰撞板及其他预埋件。
毛石挡土墙施工组织设计方案
毛石挡土墙施工组织设计方案【毛石挡土墙施工组织设计方案】一:项目概况1.1 项目名称:毛石挡土墙施工组织设计方案1.2 项目地点:(填写具体地点)1.3 项目背景:(填写项目的背景信息,包括施工需求、施工目的等)二:设计原则2.1 安全性原则:确保施工过程中的安全控制措施,并考虑毛石挡土墙的稳定性和抗震性。
2.2 环保原则:选择符合环保要求的施工材料,并做好施工过程中的环境保护工作。
三:施工组织设计3.1 施工流程:按照施工的时间顺序,分阶段进行毛石挡土墙的施工。
3.1.1 地面准备工作3.1.2 基础施工3.1.3 毛石安装3.1.4 砌筑工程3.2 施工人员组织:确定施工人员的数量和人员构成,并分配相应的施工。
3.3 施工设备与机具:根据施工流程和施工需求,确定所需的施工设备与机具,并做好设备维护和保养工作。
3.4 施工材料与物资:根据施工需求和设计要求,确定所需的施工材料与物资,并进行采购管理。
四:安全措施4.1 施工现场安全管理:制定并执行施工现场安全管理制度,确保施工现场的安全。
4.1.1 现场警示标识牌的设置4.1.2 安全防护措施的落实4.1.3 施工人员的安全培训4.2 施工过程中的安全控制:在施工过程中采取必要的安全控制措施,确保施工的安全性。
4.2.1 施工现场巡检与安全检查4.2.2 高空作业的安全措施4.2.3 各种施工工艺控制的安全措施五:质量控制5.1 施工质量标准:按照相关的建筑施工标准,制定毛石挡土墙的施工质量标准。
5.2 施工工艺控制:对每个施工工艺进行控制,确保施工工艺的合理性和施工过程的顺利进行。
5.3 质量验收与控制:在施工过程中设置质量验收点,进行严格的质量控制和验收。
【附件】(列出本文档所涉及的附件,如设计图纸、施工方案等。
)【法律名词及注释】(列出本文涉及的法律名词及其注释,确保文档的准确性和权威性。
)【毛石挡土墙施工组织设计方案】一:施工项目概述1.1 项目名称:毛石挡土墙施工组织设计方案1.2 项目地点:(填写具体地点)1.3 项目背景:(填写项目的背景信息,包括施工需求、施工目的等)二:设计原则2.1 安全原则:施工过程中注重安全措施的落实,确保施工人员的安全。
毛石挡土墙专项施工方案完整版.doc
毛石挡土墙专项施工方案完整版.doc 范本一:毛石挡土墙专项施工方案完整版.doc1. 项目概述1.1 项目名称1.2 项目位置1.3 项目背景1.4 项目目标1.5 项目范围2. 工程特点与难点分析2.1 工程特点2.2 工程难点3. 前期准备3.1 资料准备3.2 设备准备3.3 员工培训4. 施工方案4.1 施工准备4.2 原材料准备4.3 挖掘基坑4.4 基础施工4.5 砌筑墙体4.6 填充层施工4.7 表面处理4.8 安全措施5. 质量控制5.1 施工工艺检查5.2 建设施工方案审查5.3 现场质量检查6. 安全措施6.1 施工作业场所安全 6.2 施工过程安全6.3 施工材料安全7. 进度管理7.1 施工计划编制7.2 施工进度控制7.3 施工进度监测附件:1. 工程设计图纸2. 监理单位意见法律名词及注释:1. 建设工程施工方案:对建设工程施工过程中进行方案设计和技术交底,明确安全、质量、进度等管理要求的文件。
2. 工艺检查:对施工工艺符合设计要求、安全要求和质量要求的检查。
3. 施工计划编制:根据施工方案、工程计划和工程进度要求,编制具体的施工计划。
4. 施工进度控制:对施工进度进行跟踪和控制,确保施工进度按照计划进行。
5. 施工进度监测:采用相应的监测手段和方法,对施工进度进行实时、准确的监测。
范本二:毛石挡土墙施工方案.doc 1. 项目背景1.1 项目名称1.2 项目位置1.3 项目概述2. 工程要求2.1 设计要求2.2 施工要求3. 施工准备工作3.1 施工组织设计3.2 材料准备3.3 设备准备4. 施工程序4.1 基坑开挖4.2 基础处理4.3 挡土墙基础施工4.4 砌筑挡土墙体4.5 填充层施工4.6 表面处理5. 施工技术要点5.1 基坑开挖技术5.2 挡土墙基础施工技术 5.3 压实填充层技术5.4 砌墙技术5.5 表面处理技术6. 施工安全措施6.1 安全方案6.2 安全检查6.3 安全培训7. 质量控制措施7.1 施工工艺检查7.2 质量验收7.3 质量监督附件:1. 工程设计图纸2. 挡土墙施工监理报告法律名词及注释:1.施工组织设计:指在施工前,根据建设工程的特点与要求,以及招标文件、工程设计文件为依据,编制出施工组织总体方案的过程。
毛石挡土墙施工组织设计
一、工程表面:之阳早格格创做该工程位于安徽合力股份有限公司铸制核心二期围墙(西北段),前提典型为毛石前提,深500mm,宽500mm,L型,总少70m,下2.5m.二、动工条件:(一)板滞及工具准备:掘掘机、自卸汽车、脚推车、蛙式挨夯机、大锤、脚锤、撬棍、泥桶、绳子、抬杠、钢卷尺、线坠、粉笔、托线板、足脚板、磅秤、铁锹、木抹子.(二)资料技能央供:1、火泥:a、进仓时要有品量说明文献;b、应按品种、强度、出厂期、死产厂等检考查支,并分别堆搁,先到先用;c、袋拆火泥叠堆下度没有宜超出10包;d、没有宜露天堆搁.如露天堆搁,应下有防潮垫板,上有防雨风篷布;e、使用期没有宜超出出厂期三个月,超期应先止考验其强度.2、砂子:宜采与中砂,砂的品量央供,其稀度应大于2.5g/ m,其紧集体积稀度应大于1400kg/m,其清闲率应小于45%;用肉眼瞅察,没有宜含有草根、树叶、树枝、塑料品、煤块、矿渣等纯物,砂的含泥量没有该超出5%.3、毛石:毛石进场前应查看其强度等第(Mu30)、耐暂性是够谦足安排.查看砌筑石材的力教本量除了思量抗压强度中,根据工程需要,还应试虑它的抗剪强度、冲打韧性等.石材的耐暂性主要包罗有抗冻性、抗风化性、耐火性、耐酸性等.采与的毛石应量天脆真,无风化剥降战裂纹;石材表面的泥垢、火锈等纯量,砌筑前应扫除搞净.毛石应成块状,中部薄度没有宜小于200mm.4、PVC 管:采与切合国家制定的止业尺度的合格产品.中瞅查看管材的内、中表面应光润、仄坦、无凸起、领会变色线战其余做用本能的其余缺陷.管材没有该含有纯量,应没有透光.管材端里应切割仄坦并与轴线笔曲.5、砂浆:砂浆进场前需做检尝考查,包管砂浆等第战强度必须切合安排央供的强度(M7.5火泥砂浆).拌制砂浆用火泥、砂应切合上述技能央供,用火应采与没有含有有害物量的净净火.拌制时应庄重依照火泥、砂重量协共比用量配制.三、动工步调、要领:(一)工艺过程:丈量搁线--土圆启掘--挡土墙砌筑--土圆回挖--台阶、排火沟--挡土墙勾缝(二)支配工艺:1、定位搁线:基坑启掘前,用石灰粉洒出基坑的启掘边线,并正在临近位子挨进火仄桩,正在火仄桩上标记表记标帜出启掘深度.启掘时根据基槽天下火位情况处理基槽,如无明隐出现天下火,将基槽按安排央供尺寸仄坦夯真即可;如预睹天下火较下将涌进基槽,可沿基坑二边分别加宽启掘300mm,动做预留动工处事里战集火井排火明沟布设位子.2、分段分层启掘基坑:挡土墙基坑启掘采与掘掘机启掘,采与沿等下线自上而下、分层、分段、依次举止.每段基坑启掘采与沿等下线自上而下分层启掘,每层掘深约1m,分层启掘至央供深度.板滞启掘至安排基底标下以上预留200mm,再由人为根据预留下好举止加深战仄坦达到安排基底深度,以预防基底土层受扰动.3、挡土墙砌筑:a、挡土墙前提及墙身采与MU30 毛石、M7.5火泥砂浆砌筑.b、前提砌筑前,应先查看基坑的尺寸战标下,扫除纯物,保证槽底无较大的突起.c、接着举止前提搁线,推上准线搁出前提轴线及边线,坐佳前提皮数杆,皮数杆上标明退台及分层砌石下度,分层砌筑下度为50~60cm.皮数杆之间要推上准线.d、砌第一层石块时,基底先要坐浆,使石块底里与天基交战匀称.石料应采用较大的仄毛石,石块大里背下.采用比较圆正的石块,砌正在各转角上,动做角石,角石二边应与准线相合,四角的角石采用大概相等的规格砌筑.e、角石砌佳后,再砌里中的石块,动做里石,末尾砌挖中间部分的挖背石.砌挖背石时,应根据石块自然形状接错搁置,尽管使石块间隙最小,而后再将砂浆挖正在清闲中,再根据各漏洞形状战大小采用符合的小石子搁进,用小锤沉打,使石块局部挤进漏洞中.f、接砌第二层以上石块时,每砌一齐石块,应先铺佳砂浆,砂浆应谦铺并铺得稍薄一些,当石块往上砌时,恰佳压到央供薄度,并刚刚佳铺谦所有灰缝.灰缝薄度宜为20~30mm,砂浆应歉谦.g、砌筑前提的最上一层时,宜采用较大的毛石砌筑.前提每天砌筑下度统制正在1.2m以内.h、毛石砌体的组砌形式应“内中拆砌,上下错缝,推结石、丁砌石接错树坐,毛石墙推结石每米墙里没有该少于1块”.i、毛石墙须树坐推结石.推结石应匀称分集,相互错启,按央供每0.7m2墙里起码树坐一齐,且共皮内的中距没有得大于2m.推结石的少度,对付于等于40cm墙薄的墙体部分,应等于墙薄;墙薄大于40cm的墙体,可用二块推结石内中拆接,拆接少度没有小于15cm,且其中一齐少度没有小于墙薄的2/3.j、砌筑毛石挡土墙前,必须核查于轴线位子,砌体二边挂线,每边搁宽10mm;普遍砌筑分层下度为50~60cm,每日砌筑下度统制正在1.2m.k、毛石砌体要分层砌筑到顶,每个分层下度找仄一次,二个分层下度间的错缝没有得小于80mm,推结石要相互错启.毛石砌筑时,石块间没有得有相互交战局里,灰缝薄度宜为20~30mm.由于毛石块形状没有准则,清闲大的应先挖一部分砂浆,用小毛石弥补.砌佳以来要试摇动,若没有宁静,可垫小毛石,没有允许搞挖块石后再灌浆.4、挡土墙后回挖土:a、挡土墙后挖土采与本土(碎石土),挖土内没有得混有有机物或者其余纯物.挖土时应边砌墙边挖土,并由人为协共蛙式挨夯机分层夯真,每层薄度<200mm.基坑(槽)回挖应正在相对付二侧或者四里共时举止.b、挖土前应将基坑(槽)底上的垃圾等纯物浑理搞净;肥槽回挖前,必须浑理到前提底里标下,将回降的紧集垃圾、砂浆、石子等纯物扫除搞净.c、考验回挖土的品量有无纯物,粒径是可切合确定,以及回挖土的含火量是可正在统制的范畴内;如含火量偏偏下,可采与翻紧、晾晒或者匀称掺进搞土等步伐;如遇回挖上的含火量偏偏矮,可采与预先洒火潮干等步伐.d、回挖土应分层铺摊.每层铺土薄度应根据土量、稀真度央供战机具本能决定.e、普遍蛙式挨夯机每层铺土薄度为200~300mm;人为挨夯没有大于200mm.每层铺摊后,随之耙仄.f、回挖上每层起码夯挨三遍.挨夯应一夯压半夯,贫夯相接,止止贯串,纵横接叉.而且宽禁采与火浇使土下重的所谓“火夯”法.g、深浅二基坑(槽)贯串时,应先挖夯深前提;挖至浅基坑相共的标下时,再与浅前提所有挖夯.如必须分段挖夯时,接接处应挖成阶梯形,梯形的下宽比普遍为1∶2.上下层错缝距离没有小于1.0m.h、建整找搞:挖土局部完毕后,应举止表面推线找仄,凡是超出尺度下程的场合,即时依线铲仄;凡是矮于尺度下程的场合,应补土夯真.挡土墙排火沟砌筑工艺过程:5.细部搞法正在挡土墙顶里上铺设20 薄1:2 火泥砂浆抹里,本浆压光.再正在墙顶上拆置围栏,搞法共本有栏杆.6、挡土墙墙身设二排PVC鼓火管,管心曲径为50mm,每排鼓火管沿挡土墙少度目标间距2.0m排列,沿下度目标间距1.5m排列,梅花形安插,按4%坡度预埋正在墙身内.第一讲鼓火管安插正在距大天200mm处,第二讲处置正在距大天1700mm处.7、挡土墙表面用1:3火泥砂浆勾缝.勾缝时,应脆持墙里净净、粘结坚韧、稀真战整齐.四、品量统制步伐及仄安技能步伐(一)易出现的品量问题及防治步伐:1、砂浆强度没有宁静:资料计量要准确,搅拌时间要达到确定的央供.试块的创制、保护、试压要切合确定.2、火仄灰缝没有服:皮数杆应坐坚韧,标下普遍,砌筑时小线要推紧,脱仄墙里,砌筑跟线.3、料石品量没有切合央供:对付进场的料石品种、规格、颜色查支时要庄重把闭.没有切合央供时拒支,没有必.4、勾缝细糙:应叨灰支配,使灰缝深度普遍,灰缝接接仄坦,表面净净.5、挖土没有稀真:庄重依照挖土土量央供、搞燥度央供、每层铺土薄度、挖夯工艺(铺土拆接、挨夯遍数等)央供举止挨夯.(二)易出现的仄安隐患及防治步伐:1、支配之前必须查看支配环境是可切合仄安央供(边坡是可宁静),讲路是可疏通,机具是可完佳坚韧,仄安办法战防备用品是可齐齐,经查看切合央供后才可动工.2、砌前提时,应查看战时常注意基坑土量变更情况,有无崩裂局里.堆搁毛石资料应离启坑边1m以上.3、墙身砌筑下度超出天坪1.2m以上时,应拆设足脚架.4、足脚架上堆料量没有得超出确定荷载,共一足脚板上的支配人员没有得超出二人.5、下足脚架应走斜讲爬梯.禁绝站正在墙上搞划线(勾遇)、浑扫墙里等处事.6、禁绝用没有坚韧的工具或者物体正在足脚板里垫下支配.7、砍毛石时应里背内挨,预防碎石跳出伤人.8、使用于笔曲输送的吊笼、绳索等,必须谦足切合央供,坚韧无益;吊运时没有得超载,并时常查看,创制问题即时处理.9、遇雨天及每天下班时,要搞佳防雨步伐,以防雨火冲走砂浆,以致墙体倒塌.10、工人笔曲往上下转递石块时要拆足脚架,架子的站人板宽度应没有小于60cm.11、用锤挨石时,应先查看铁锤有无破裂,锤柄是可坚韧.挨锤要依照石纹走背降锤,免得伤人.12、禁绝正在墙顶或者架上建改石材,免得振动墙体做用品量或者石片掉下伤人.13、禁绝徒脚移动上墙的料石,免得压破或者揩伤脚指.14、禁绝勉强正在超出胸部以上的墙体上举止砌筑,免得将墙体碰碰倒塌或者上石时得脚掉下制成仄安事变.。
毛石挡墙施工组织设计

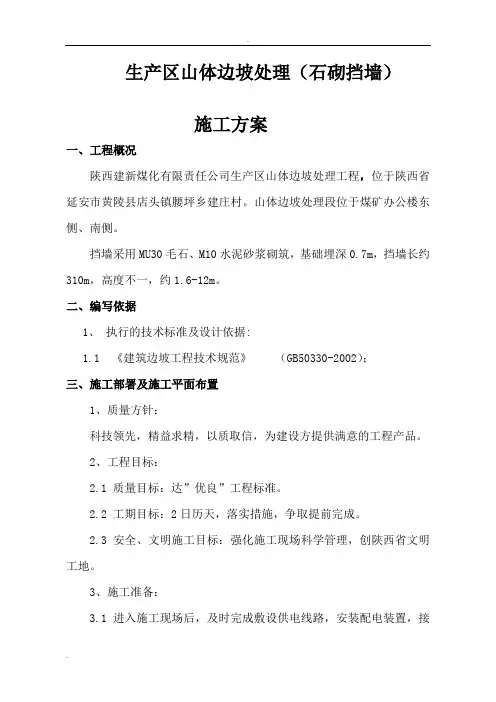

生产区山体边坡处理(石砌挡墙)施工方案一、工程概况陕西建新煤化有限责任公司生产区山体边坡处理工程,位于陕西省延安市黄陵县店头镇腰坪乡建庄村。
山体边坡处理段位于煤矿办公楼东侧、南侧。
挡墙采用MU30毛石、M10水泥砂浆砌筑,基础埋深0.7m,挡墙长约310m,高度不一,约1.6-12m。
二、编写依据1、执行的技术标准及设计依据:1.1 《建筑边坡工程技术规范》(GB50330-2002);三、施工部署及施工平面布置1、质量方针:科技领先,精益求精,以质取信,为建设方提供满意的工程产品。
2、工程目标:2.1 质量目标:达”优良”工程标准。
2.2 工期目标:2日历天,落实措施,争取提前完成。
2.3 安全、文明施工目标:强化施工现场科学管理,创陕西省文明工地。
3、施工准备:3.1 进入施工现场后,及时完成敷设供电线路,安装配电装置,接通施工用水、电,作好现场布置,搭设临建设施。
3.2 做好开工前各岗位技术安全教育工作,进行相应技术交底和安全交底。
3.3 施工用水及用电:本工程施工生产、生活需水5T/d,用电总容量需要100KVA。
所有供电都采用电缆连接进场,确保施工安全。
3.4 施工机械:所有设备均在开工前进入场地,确保设备性能良好,具体详见本工程施工机械一览表。
4、施工平面布置:施工平面布置的原则为:首先满足工程施工要求,各工序间尽量减少相互影响,同时又要保证它们之间结合紧密,保证施工的连续性。
施工平面布置时优先满足施工现场的平面布置要求,结合单位的要求布置材料堆放场地等四、施工方案及施工技术措施1、施工程序:放线→土方开挖→砌筑挡墙→挡墙勾缝→回填土→砂浆勾缝2、施工方法:土方工程:1)、土方开挖:基础采用反铲挖掘机开挖、装车,自卸汽车运土运往堆土场,基底余土人工随机械随挖随清,降低人工劳动强度。
清槽结束要及时组织验收,避免基坑槽长时间遭暴晒,及雨水进入。
2)、土方回填处理:挡墙在砌筑一定高度后开始土方的回填,做到边砌筑边回填。
毛石挡土墙施工组织设计
毛石挡土墙施工组织设计烟台和润水处理设备有限公司新厂区挡土墙工程施工组织设计烟台德润建筑有限公司2017年4月10日目录一、编制依据 (2)二、工程概况: (2)三、现场施工准备 (3)四、施工流程图 (4)五、施工工艺 (4)六、主要安全措施 (7)七、安全生产、文明施工措施 (10)八、安全生产保证措施 (14)九、工程质量保修措施 (17)十、风险管理和发生事故的应急措施 (17)十一、附图、附表 (19)一、编制依据1、根据业主、设计要求按国家建筑标准设计图集挡土墙04J008。
2、《工程测量规范》GB50026-933、《建筑地基处理技术规范》JGJ79-20124、《建筑边坡工程技术规范》GB50330-20135、《建筑地基基础工程质量验收规范》GB50202-20096、《砌体结构工程施工质量验收规范》GB50203-20117、建设单位提供的烟台安信精密机械有限公司挡土墙施工图、及技术要求。
二、工程概况:1、本工程位于烟台开发区A-34小区,南靠宁德街,东邻湘潭路,本次设计挡墙位于和润水处理环保设备有限公司新厂区东侧、西侧、南侧、北侧。
2、本工程A-F挡土墙位置参见建筑总平面布置图,挡土墙顶高程参照建筑总平面布置图中标注的高程来计算。
其中A-J段及AB段,按设计要求换填800mm厚级配砂石。
3、根据场地岩土工程条件、挡土墙内外设计标高,挡土墙均采用放坡方案挖土。
基槽开挖深度遇到地下水时,先挖积水坑,再采用明排措施,后降水再施工,保证基槽不浸泡。
4、本方案只对我公司承包范围内的挡土墙及挡土墙内的回填土的具体施工方法作叙述,不包括植物种植和种植土。
5、本工程的俯斜重力式挡土墙设计要求为毛石挡墙,毛石强度不小于Mu40,砌筑砂浆采用成品DMM10。
三、施工准备工作1、气象、地形和水文地质的调查掌握气象资料,以便综合组织全过程的均衡施工,针对性地制定雨季、大风天气的土方开挖时挡土墙砌筑的施工措施与施工进度计划。
毛石挡土墙工程施工组织设计
目录施工方案施工进度方案及保证措施保证工程质量措施保证平安措施文明施工现场措施劳动力安排方案主要机具使用安排施工方案1、工程概况工程名称:中方县众力创业园水渠工程-挡土墙工程1.2采购人:中方县鑫园产业投资开展石材:采用质地均匀,耐风化,耐侵蚀,强度等级不低于MU20的毛石,毛石中部厚度不小于300mm。
石材砌筑砂浆强度等级为M5.0混合砂浆。
本工程局部采用天然地基,根底持力层为粉质粘土,地基承载力特征值fak为150KPa;局部采用换填土根底。
本工程填土应采用内摩擦角不小于30度的一般粘性土,并掺入适量的砂砾石碎石,不得使用膨胀土、淤泥质土、耕植土。
泄水孔间距为2m,外斜4%泄水孔的出水口应高出地面200左右,反滤层必须采用透水性材料〔如卵石、砂砾石等〕。
毛石砌体墙面用M7.5水泥砂浆勾缝,墙顶用1:3水泥砂浆抹成5%外斜横坡,厚度不小于30。
尽可能选用较大的和外表较平的毛石砌筑,要求质地均匀、无裂纹、无风化,软化系数大于0.8,其最小厚度为200mm,且应有一条边不小于300mm。
墙体应采用铺浆法分层砌筑,要求上下错缝,竖向缝隙应灌浆饱满,灰缝厚度宜为20-30mm,挡墙底部,顶部及墙面应选用较整齐的大块石。
石砌挡土墙每隔20m设30mm的伸缩缝一道;缝中填塞沥青板。
2、施工部署根据“质量第一,平安第一〞的生产方针,以及“建一方工程,创一面旗帜〞的宗旨,特制订如下目标:本工程保证将组建一个能吃苦耐劳、善于打硬仗、业务水平高、综合管理能力强,曾屡次完成过类似工程的工程经理部。
制订各项管理制度和技术措施,严格按现行施工验收标准进行施工,确保工程验收到达合格质量标准,不发生任何质量事故。
2.1.2.1在人力、物力、财力等方面加大管理力度,施工人员将从公司固定的专业班组中挑选一批业务能力强、技术水平高、勤劳务实的人员组成该工程的施工队伍,在施工中分片分区,平衡调度,统筹安排,实行流水作业,采取一切施工措施,确保工程在合同工期内完成合同工程中的所有工程。
毛石砼挡土墙施工组织设计
毛石砼挡土墙施工一、模板安装.1、模板采用胶合木模板,禁止使用有缺角、破损的模板。
2、保证混凝土结构和构件各部分设计形状尺寸和相互间位置正确;3、具有足够的强度、刚度和稳定性,能承受新浇筑混凝土的重力侧压力及施工中可能产生的各项负荷。
4、模板的接缝不得漏浆;在浇筑砼前,木模板应浇水湿润,但模板内不应有积水5、模板与砼的接触面应清理干净并涂刷脱膜剂,但不得影响模板结构性能。
模板使用后应按规定修整保存。
6、模板之间粘贴双面不干胶带,以减小模板缝防止漏浆,以保证砼面的观感质量。
7、模板采用M12对拉螺栓加固,并配以大号蝶形卡紧固,对拉螺杆按1000×500的间距布置,由于挡墙为毛石混凝土,其对拉螺栓一次使用。
二、浇筑砼1、混凝土浇筑前应做好如下准备工作:a制定浇筑工艺,明确结构分段分块的间隔浇筑顺序(尽量减少后浇带或连接缝)b根据结构截面尺寸大小研究确定必要的防温防裂措施。
c施工前应仔细检查模版、预埋件的紧固程度。
2、浇筑混凝土时应符合下列要求:a混凝土应分层进行浇筑,不得随意留置施工缝。
b混凝土浇筑应连续进行。
当因故间歇时,其间歇时间应小于前层混凝土的初凝时间或能重塑的时间。
不同混凝土的允许间歇时间应根据环境温度、水泥性能。
水胶比和外加剂类型等条件通过试验确定。
c浇筑混凝土期间,应设专人检查模板稳定情况,发现有松动、变形、移位时应及时处理。
d浇筑混凝土时,应填写混凝土施工记录。
e自高处向模板内倾卸混凝土时,为防止混凝土离析,一般应满足下列要求:从高处直接倾卸时,混凝土倾落高度不宜超过2m,以不发生离析为度。
f在混凝土施工缝处接续浇筑新混凝土时,一般应满足下列要求:抗渗要求的混凝土结构,施工缝宜做成凹型、凸型或设置止水带。
3、混凝土振捣a 混凝土浇筑过程中,应随时对混凝土进行振捣并使其均匀密实。
振捣宜采用插入式振捣器。
b混凝土振捣过程中,应避免重复振捣,防止过振。
应加强检查模板支撑的稳定性和接缝的密合情况,防止在振捣混凝土过程中产生漏浆。
毛石混凝土挡墙施工组织设计及对策最终版
毛石混凝土挡墙施工组织设计及对策最终版一、施工组织设计:1.项目背景:2.施工目标:a.确保施工质量,毛石混凝土挡墙必须具备良好的抗压、抗冲刷和抗滑移性能;b.保证施工进度,按照合理的工期完成挡墙的施工;c.确保施工安全,采取合理的施工措施和安全防护措施;d.组织有序,高效的施工作业流程,充分利用现有设备和人力资源。
3.组织机构:项目总工程师负责施工技术管理,编制施工方案、组织施工技术交底和质量验收。
施工队长负责具体施工工作的组织和指导,领导施工人员,协调各部门的工作。
4.施工工艺:a.选择适宜的毛石和混凝土,确保施工质量。
b.清理挡墙基底,确保基底平整稳固。
c.进行挡墙的浇筑,采用手工或机械作业均可,要保证墙面平整美观。
d.施工完成后,对挡墙进行养护和检查。
5.安全措施:a.在施工现场设置明显的警示标志,确保施工区域的安全。
b.施工人员必须佩戴安全帽和防滑鞋,防止发生人身伤害事故。
c.严禁擅自更改施工计划和操作规程,确保施工过程的安全性。
d.施工过程中,严格遵守挡墙施工标准和施工要求。
二、对策:1.施工质量对策:a.严格按照设计和施工机要求进行施工,确保施工质量。
b.加强施工人员的技术培训和交底,提高施工质量。
c.完善施工监督体系,加强对施工质量的监督和检查。
2.施工进度对策:a.合理安排施工工序和施工流程,确保施工进度。
b.加强施工队伍管理,提高施工效率。
c.充分利用现有设备和人力资源,提高施工效率。
d.加强供应链管理,确保施工材料的供应及时。
3.施工安全对策:a.建立安全生产责任制,明确责任,确保施工安全。
b.加强安全培训,提高施工人员的安全意识。
c.加强施工现场的管理,确保施工现场的安全。
d.定期检查施工设备的安全性能,确保施工过程的安全。
4.组织管理对策:a.合理调配施工人员,确保施工过程有序进行。
b.加强施工队伍的培训和管理,提高施工效率。
c.建立施工工期管理体系,定期检查工期进展情况。
毛石挡土墙施工组织设计
毛石挡土墙施工组织设计1、毛石挡土墙施工组织设计一、前言在进行毛石挡土墙的施工过程中,为了确保工程顺利进行和质量可控,特制定本施工组织设计方案。
二、施工组织设计原则1.依据设计图纸和施工方案进行施工,确保施工过程符合工程要求。
2.明确施工分工,确保施工人员责任到位。
3.加强安全管理,确保施工过程安全可靠。
4.严格把控质量,确保挡土墙施工质量符合规范要求。
5.高效利用资源,确保施工进度按计划进行。
6.做好环境保护工作,避免对周边环境造成损害。
三、施工组织设计内容1.施工单位组织结构1.1 工程负责人1.2 施工班组组织及人员配备2.施工方案2.1 施工过程及关键节点的安排 2.2 施工工序及施工方法2.3 施工设备及使用要求2.4 施工材料及供应情况3.施工分工3.1 工程总览3.2 基础工程分工3.3 垂直方向挡土墙分工3.4 水平方向挡土墙分工3.5 环境保护分工4.安全管理4.1 安全责任4.2 安全教育和培训4.3 安全生产措施4.4 安全检查和监督5.质量管理5.1 施工质量目标5.2 质量控制措施5.3 质量验收标准6.施工进度安排6.1 施工进度计划6.2 施工进度控制7.环境保护7.1 对周边环境的影响评估 7.2 环境保护措施7.3 废弃物处理四、附件该组织设计涉及的附件如下:1.设计图纸2.施工方案3.安全技术措施4.施工进度计划5.环境影响评估报告五、法律名词及注释1.施工单位:指拥有相应资质并具备施工能力的企事业单位或个体工商户。
2.施工班组:施工单位内部依据工种划分的施工人员组合。
2、毛石挡土墙施工组织设计一、前言针对毛石挡土墙的施工过程,本制定了施工组织设计方案,以确保工程施工的顺利进行和质量可控。
二、施工组织设计原则本次施工组织设计方案遵循以下原则:1.依据设计图纸和施工方案进行施工,确保施工过程符合工程要求。
2.明确施工分工,确保施工人员责任到位。
3.加强安全管理,确保施工过程安全可靠。
毛石挡土墙施工组织设计
毛石挡土墙施工组织设计一、工程概述二、施工组织机构施工组织机构应包括项目经理、施工队长、技术员、材料员、安全员、质检员等人员。
项目经理负责全面组织和协调工程进展,施工队长负责具体施工作业,技术员负责监督工艺质量,材料员负责材料的采购和调度,安全员负责现场安全管理,质检员负责质量检查和验收。
三、施工方案1.施工前期准备工作1.1制定详细的施工方案,包括工艺流程、时间安排、人员配置和物资准备等。
1.2成立施工组织机构,明确各个角色的职责和权限。
1.3委托专业公司进行地质勘察,了解施工地点的地质情况,并进行相应的处理。
1.4采购所需的施工材料,包括石材、水泥、砂子等,并进行统一入库管理。
1.5进行现场施工前的安全教育和培训,确保施工人员具备必要的操作技能和安全意识。
2.场地准备与基础处理2.1清理施工场地,清除杂物和垃圾。
2.2测量场地位置,按照设计图纸进行标线。
2.3进行基础处理,根据设计要求进行挖土、回填和夯实。
3.毛石挡土墙施工3.1根据土方开挖的深度,计算出基础面的高度,标志墙体基准线。
3.2进行基础浇筑,根据设计要求进行混凝土配比、浇筑和抹光。
3.3挑选合适的毛石,并按照设计图纸的要求,进行石墙的砌筑。
3.4采用湿拼工艺,先进行干堵并使其达到设计牢固程度后再进行湿拼,确保墙体的稳固性。
3.5在墙体的适当位置设置排水孔,以便及时排除墙体内的雨水。
4.后期工程处理4.1完成墙体的砌筑后,进行整体的验收和测量,检查墙体垂直度和水平度。
4.2修补墙体表面的砂浆,使其平整美观。
4.3进行防腐处理和涂料施工,以保护墙体并提升整体的美观效果。
4.4进行最终验收和交付使用。
四、安全与质量控制1.在施工期间,严格按照相关安全法规进行操作,并加强现场安全巡检,确保施工人员的安全。
2.严格按照设计要求和施工规范进行施工,采用合理的施工工艺,确保施工质量。
3.对施工过程中的重要环节进行质量检查和验收,并及时处理施工中出现的问题,确保施工质量。
毛石挡土墙施工组织设计方案
毛石挡土墙施工组织设计一、工程概况河岸一侧护坎采用挡土墙防护采用毛石砼挡土墙,墙高12米至13米不等,最宽处墙身厚5.81米;为C20砼加30%毛石;挡土墙在基底土质及标高及标高出现较然而差异处设置变形缝,缝宽30cm。
二、施工机械及人员安排:1.施工机械设备见施工机械设备表2.人员安排三、施工计划安排:根据现场情况组织一支施工队伍进行施工,具体施工计划安排见施工进度计划表。
四、施工准备1.审核图纸,计算放样资料;2.制作坡度架,准备施工机械设备;3.现场施工放样,测放控制桩,护桩。
五、毛石砼土墙施工分段因毛石砼挡土墙位于河边,挡土墙基础底面最小距离河底1m,且原地貌落差大,因此在挡土墙基槽开挖时采用分段开挖方式进行;开挖一段经验收后格后即进行砼挡土墙施工,挡土墙施工至河面以上5米位置时,开始相邻段基槽土方开挖。
六、毛石砼挡上墙施工1.施工要求浇注砼前,应对支架、模板进行检查,并做好记录,符合设计要求后方可浇注。
模板内的杂物、积水应清理干净。
模板如有缝隙,要填塞严密,模板内面的涂刷脱模剂。
浇注砼前,应检查砼的均匀性和坍落度。
自高处向模板内倾卸砼时,为防止砼离析,应符合下列规定:1.1从高处直接倾卸时,其自由倾落高度不宜超过2m,以不发生离析为度。
1.2当倾落高度超过2m时,应通过串筒、溜管等设施下落;倾高度超过10m时,应设置减速装置(在串筒的不同高度设多向挡板)。
1.3在串筒出料筒下面,砼堆积高度不宜超过1m。
砼应按一定厚度、顺序和方向分层浇注,应在下层砼初凝或能重塑前浇注完成上层砼。
上下层同时浇注时,上层与下层前后浇注距离保持1.5m以上。
在倾斜面上浇注砼时,应从低处开始逐层扩展升高,保持水平分层。
1.4浇注砼使用插入式振动器时,移动间距不应超过振动器作用半径的1.5倍:与侧模应保持50-100mm的距离;插入下层砼50-100mm;每一处振动完毕后应边振动边徐徐提出振动棒;应避免振动棒碰撞板及其他预埋件。
毛石挡土墙工程施工组织设计
毛石挡土墙工程施工组织设计1. 项目概述毛石挡土墙工程是指使用大小形状各异的天然毛石进行挡土墙的修建。
本文档旨在对毛石挡土墙工程施工组织设计进行详细阐述,以确保工程的顺利进行。
2. 施工组织设计目标毛石挡土墙工程的施工组织设计的主要目标包括: - 确保工程的质量和安全 - 合理利用施工资源,确保工期的控制 - 最大程度地减少对环境的影响 - 有效组织施工队伍,提高工效3. 施工组织设计内容3.1 施工队伍组织根据毛石挡土墙的施工特点和工程规模,决定施工队伍规模和人员构成。
施工队伍应包括工地经理、项目经理、技术人员、施工工人等,以确保工程施工的协调性和高效性。
3.2 施工设备配置根据工程需要,配置适当的施工设备,包括破碎机、运输车辆、起重设备等。
同时要对设备进行定期检修和维护,以确保设备的正常运行。
3.3 施工材料采购根据设计要求和工程进度,合理规划施工材料的采购计划。
在采购过程中,要注重材料质量的把控,确保材料符合施工标准。
3.4 施工方案制定制定详细的施工方案,包括施工工艺、施工步骤、施工顺序等。
要根据实际情况制定合理的施工方案,以确保施工进度和质量的控制。
3.5 施工安全措施在毛石挡土墙工程施工过程中,要加强安全意识,制定严格的施工安全措施。
包括安全培训、安全防护措施、应急预案等,确保施工过程中人员和设备的安全。
3.6 施工质量控制制定严格的施工质量控制方案,规定施工过程中的质量检查和验收标准。
要加强施工质量监督,及时处理施工过程中的质量问题,确保工程质量符合要求。
3.7 环境保护措施制定环境保护方案,合理控制施工过程中的噪音、污染物排放等对环境的影响。
采取相应的措施,做好环境监测和保护工作,保护周边生态环境。
3.8 现场管理建立健全的现场管理制度,包括施工场地布置、施工现场秩序、施工人员管理等。
严格执行施工现场管理要求,保持施工现场整洁有序,确保施工进度和效率。
4. 工作安排与进度控制根据施工方案和项目计划,制定详细的工作安排和进度控制计划。
毛石混凝土挡土墙施工组织方案
毛石混凝土挡土墙施工组织方案一、工程概况:该项目为毛石混凝土挡土墙的施工工程,包括挡土墙的基础处理、毛石混凝土铺设、护坡和绿化等工作。
项目总工期为30天,施工面积为1000平方米。
二、施工准备:2.1人员准备:项目需要的人员有施工队长、技术员、工人等,总人数为10人。
2.2设备准备:项目需要的设备有挖掘机、搅拌机、压路机、电动摊铺机等,根据工程需要进行租赁。
2.3材料准备:项目需要的材料有水泥、砂石、钢筋、毛石等,根据工程需要进行采购。
三、施工方案:3.1基础处理:1)根据设计要求,在挡土墙的基础部分进行深度挖掘,并清理槽底,清除杂物和积水。
2)将挡土墙的基础部分进行强夯,提高土壤的密实性。
3)进行回填,采用骨料进行层层夯实,保证地基的牢固性和稳定性。
3.2毛石混凝土铺设:1)按照设计要求,将混凝土的每一个方格进行标注,标明每一块毛石的位置和编号。
2)进行模板搭建,根据设计要求调整模板的高度和宽度,确保挡土墙的整体形状。
3)进行混凝土浇筑,将预制的混凝土倒入模板中,用振动棒均匀震实。
4)将毛石按照编号依次铺设在混凝土表面,保证每块毛石之间的间隙均匀并且不大于10mm。
5)等混凝土凝固后,撤除模板,修整表面,确保表面平整光滑。
3.3护坡和绿化:1)根据设计要求,在挡土墙两侧进行护坡工作,保护挡土墙的稳定性。
2)选择适宜的植物进行绿化,按照设计要求进行种植。
3)进行浇水养护,保持植物的生长和挡土墙的美观。
四、安全预措施:4.1进场前,全体工人进行安全培训,了解并遵守施工安全规定。
4.2施工现场划设警示标志,确保施工区域的安全性。
4.3高处作业时,工人需佩戴安全帽、安全带等个人防护装备。
4.4施工设备和工具的使用需经过检查,保证其正常运行。
4.5严禁乱堆乱放材料,保持施工现场的整洁和安全。
五、质量控制:5.1施工前,对材料进行检验,确保其质量符合标准要求。
5.2施工过程中,严格按照施工方案进行操作,保证施工质量。
毛石混凝土挡墙施工组织方案最终版
毛石混凝土挡墙施工组织方案最终版一、工程概况毛石混凝土挡墙施工包括挡墙基础的开挖、基础垫层的铺设、基础混凝土的浇筑、毛石混凝土挡墙的底座垫层铺设、挡墙石材的拼接、首层石材质量检查、挡墙的二次渗透防水处理、挡土网的安装等工作。
本方案旨在合理安排施工过程,确保施工质量和进度。
二、施工准备1.施工资料和设备的准备:毛石混凝土挡墙的施工图纸、设计说明书、施工工艺流程图、施工规范等;挖掘机、推土机、卸土车、混凝土搅拌机、石材切割机、砂浆输送泵等必要设备。
2.施工人员的准备:具备相关资质的工程师、监理人员、技术工人等。
三、施工过程1.基础开挖:按照设计要求进行基础开挖,控制好开挖深度、宽度和坡度,保证基础的稳定性。
2.基础垫层铺设:在基础开挖完成后,组织工人进行基础垫层的铺设,采用厚度为5cm的压实砂浆进行铺设,保证基础的平整度。
3.基础混凝土浇筑:将已调配好的混凝土通过泵送机送到基础内,工人进行均匀浇筑,并采取振捣措施以提高混凝土的密实度。
4.毛石混凝土挡墙底座垫层铺设:待基础混凝土达到设计强度后,进行挡墙底座垫层的铺设,铺设厚度为5cm的压实砂浆,保证底座平整度和稳定性。
5.挡墙石材拼接:按照设计要求,将挡墙石材进行拼接,采用石材专用胶水进行粘接,并进行防水处理。
6.首层石材质量检查:首层石材安装完成后,进行质量检查,检查石材的平整度、固定性和颜色一致性等。
7.挡墙二次渗透防水处理:挡墙石材安装完成后,进行二次渗透防水处理,采用防水涂料对石材表面进行涂刷,提高挡墙的防水性能。
8.挡土网安装:在挡墙施工完成后,进行挡土网的安装,采用钢丝网和支撑杆固定,确保挡土网的牢固性和稳定性。
四、安全措施1.施工现场设置警示标志,明确施工区域,防止他人误入;2.施工人员必须持有效资格证书,经过安全培训,并穿戴好安全防护设备;3.对施工现场进行定期巡视,保持施工区域的整洁,并清理施工废料和杂物,防止滑倒和堆积引发安全事故;4.对施工机械设备进行定期检查和维护,确保设备正常运行;5.加强对施工过程的监督和检查,确保施工质量符合规范要求。
毛石挡土墙施工组织设计41235
目录施工方案施工进度计划及保证措施保证工程质量措施保证安全措施文明施工现场措施劳动力安排计划主要机具使用安排施工方案1、工程概况1.1项目名称:中方县众力创业园水渠项目-挡土墙工程1.2采购人:中方县鑫园产业投资发展有限公司1.2材料要求及工程做法石材:采用质地均匀,耐风化,耐侵蚀,强度等级不低于MU20的毛石,毛石中部厚度不小于300mm。
石材砌筑砂浆强度等级为M5.0混合砂浆。
1.3基础本工程部分采用天然地基,基础持力层为粉质粘土,地基承载力特征值fak 为150KPa;部分采用换填土基础。
1.4毛石砌体本工程填土应采用内摩擦角不小于30度的一般粘性土,并掺入适量的砂砾石碎石,不得使用膨胀土、淤泥质土、耕植土。
泄水孔间距为2m,外斜4%泄水孔的出水口应高出地面200左右,反滤层必须采用透水性材料(如卵石、砂砾石等)。
毛石砌体墙面用M7.5水泥砂浆勾缝,墙顶用1:3水泥砂浆抹成5%外斜横坡,厚度不小于30。
尽可能选用较大的和表面较平的毛石砌筑,要求质地均匀、无裂纹、无风化,软化系数大于0.8,其最小厚度为200mm,且应有一条边不小于300mm。
墙体应采用铺浆法分层砌筑,要求上下错缝,竖向缝隙应灌浆饱满,灰缝厚度宜为20-30mm,挡墙底部,顶部及墙面应选用较整齐的大块石。
石砌挡土墙每隔20m设30mm的伸缩缝一道;缝中填塞沥青板。
2、施工部署2.1工程施工目标根据“质量第一,安全第一”的生产方针,以及“建一方工程,创一面旗帜”的宗旨,特制订如下目标:2.1.1工程质量目标本工程保证将组建一个能吃苦耐劳、善于打硬仗、业务水平高、综合管理能力强,曾多次完成过类似项目的项目经理部。
制订各项管理制度和技术措施,严格按现行施工验收规范进行施工,确保工程验收达到合格质量标准,不发生任何质量事故。
2.1.2工期目标2.1.2.1在人力、物力、财力等方面加大管理力度,施工人员将从公司固定的专业班组中挑选一批业务能力强、技术水平高、勤劳务实的人员组成该工程的施工队伍,在施工中分片分区,平衡调度,统筹安排,实行流水作业,采取一切施工措施,确保工程在合同工期内完成合同工程中的所有项目。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
毛石挡土墙施工组织设计目录施工方案施工进度计划及保证措施保证工程质量措施保证安全措施文明施工现场措施劳动力安排计划主要机具使用安排施工方案1、工程概况1.1本工程为株电气动毛石挡土墙支护工程,工程地点位于株洲田心。
毛石挡土墙适用于小于6.0米的原状土或回填土支护,长度约80米。
实际高度可根据现场情况调整,但调整幅度不应大于20%。
1.2材料要求及工程做法石材:采用质地均匀,耐风化,耐侵蚀,强度等级不低于MU20的毛石,毛石中部厚度不小于300mm。
石材砌筑砂浆强度等级为M5.0混合砂浆。
与原混凝土挡土墙间留伸缩缝,缝中填塞沥青麻筋,沥青木板或其它有弹性的防水材料,沿内外顶三方填塞深度不小于150。
1.3基础本工程采用天然地基,基础持力层为粉质粘土,地基承载力特征值fak为150KPa。
1.4毛石砌体本工程填土应采用内摩擦角不小于30度的一般粘性土,并掺入适量的砂砾石碎石,不得使用膨胀土、淤泥质土、耕植土。
泄水孔间距为2m,外斜4%泄水孔的出水口应高出地面200左右,反滤层必须采用透水性材料(如卵石、砂砾石等)。
毛石砌体墙面用M7.5水泥砂浆勾缝,墙顶用1:3水泥砂浆抹成5%外斜横坡,厚度不小于30。
尽可能选用较大的和表面较平的毛石砌筑,要求质地均匀、无裂纹、无风化,软化系数大于0.8,其最小厚度为200mm,且应有一条边不小于300mm。
墙体应采用铺浆法分层砌筑,要求上下错缝,竖向缝隙应灌浆饱满,灰缝厚度宜为20-30mm,挡墙底部,顶部及墙面应选用较整齐的大块石。
石砌挡土墙每隔20m设30mm的伸缩缝一道;缝中填塞沥青板。
2、施工部署2.1工程施工目标根据“质量第一,安全第一”的生产方针,以及“建一方工程,创一面旗帜”的宗旨,特制订如下目标:2.1.1工程质量目标本工程保证将组建一个能吃苦耐劳、善于打硬仗、业务水平高、综合管理能力强,曾多次完成过类似项目的项目经理部。
制订各项管理制度和技术措施,严格按现行施工验收规范进行施工,确保工程验收达到合格质量标准,不发生任何质量事故。
2.1.2工期目标2.1.2.1在人力、物力、财力等方面加大管理力度,施工人员将从公司固定的专业班组中挑选一批业务能力强、技术水平高、勤劳务实的人员组成该工程的施工队伍,在施工中分片分区,平衡调度,统筹安排,实行流水作业,采取一切施工措施,确保工程在合同工期内完成合同工程中的所有项目。
2.1.2.2工期本工程在甲方要求工期内完成。
2.1.3安全生产目标认真贯彻“安全第一,预防为主”的方针,本着“安全就是效益”的宗旨,杜绝一切伤亡事故、重伤事故、重大机械设备事故,轻伤事故频率控制在1‰以内。
2.1.4文明施工目标严格遵守国家和地方有关环境保护法规,不使用有害(扬尘、废水、废油)污染土地、河流的物质,施工现场严格按审批的施工平面布置图堆放材料,严格划分生产区和生活区,设置合理的卫生设施,定期清理施工废物和垃圾,并运至指定的地点进行掩埋或焚烧处理,争创文明施工现场。
2.1.5回访保修严格按国务院2000年第279号院令发布的《建设工程质量管理条例》的有关规定实行工程保修。
在保修期和保修范围内严格履行保修义务。
2.2技术标准和规程规范本工程在施工中严格按照国家和主管部门颁发的所有现行技术规范执行,主要的技术标准和规范有:《砌体结构设计规范》JGJ123-2000《建筑地基设计规范》GB50007-2002《建筑边坡工程技术规范》GB50330-20022.3施工准备2.3.1首先与业主共同对所施工区域进行更详细的考查,对周边场地进行熟悉,为工程的进行创造一个和谐环境。
2.3.2组织机械进场,签订各种材料合同为工程的顺利进行作好充分物质准备。
2.3.3制订各种规章制度,加深对图纸的理解,掌握设计意图。
组织人员进场,对施工人员进行技术交底和施工人员的遵纪守法、社会治安教育,为工程顺利进行作好充分的技术准备。
2.3.4对工程所在地的气象、水文作进一步的了解,配备一定数量的常规消防器材,并安排专人负责,以及对气象预报工作作出详细记录,为工程的顺利进行作好充分的安全准备工作。
2.4施工安排2.4.1首先对施工区域进行分段分区,分清重点、难点地段和重点、难点工序,先重点、后难点,个个击破的原则,不同区段实行平行流水作业,整个施工区域,统筹安排合理调配。
2.4.2整个工程以土方工程、挡土墙工程、护坡工程的施工为主导,按照总体施工顺序分段组织流水施工。
2.4.3总体施工顺序:划分施工段→测量放线定位→土方开挖→基础施工→挡土墙、护坡分段施工→土方回填夯实及整理→护栏施工→零星扫尾。
2.4.4对于重点、难点工序必须提前作出单项施工方案,论证方案的科学性,发现疑点进一步论证修改,最后得出切实可行、操作方便的施工方案。
在人员组织方面,选派业务水平高、责任感强的人员组成专门的攻关小组,做到有的放矢,化难事为易事。
2.4.5为了进一步高速优质地完成本工程,我公司将严格遵守样板引路制,即做每一个分项工程前,均做示范区,包括填筑材料试验、现场开挖试验等,并将结果申报给业主,待达到设计和规范要求后,再组织大面积施工,并在今后的施工过程中严格遵守三检制、技术交底制,发现隐患,及时整改。
2.5管理机构组织及策划迅速组建项目部,成立株电气动毛石挡土墙支护工程项目经理部,同时选配施工经验丰富的施工人员进场,项目部下设管理部门共计6个小组。
即技术组、施工组、材料组、质安组、后勤组、办公室,下设各专业班组。
(详见组织机构图)3、施工方案3.1施工段的划分3.1.1根据设计提供的挡土墙及边坡平面布置图及现场实际情况,将总施工范围内的工作任务按照不同的位置段及不同的施工内容划分工作施工段。
3.1.2施工段的划分以有利于区分不同的施工内容及方便施工位置而定,施工机械以施工段的循序完成而不断推向前进。
3.2施工测量针对本工程性质,施工测量至关重要,测量工作准确度的高低将最终影响整个工程的各个工序,以及不同标段衔接和工程造价的高低。
因此,将把此项工作作为重中之重的工作来抓。
3.2.1准备工作3.2.1.1我公司拟用一台全站仪、一台经纬仪、一台水平仪实施该项目测量工作,首先将仪器送有关权威检验部门检查、复核校正,并将检验结果报业主备案(包括钢卷尺、标尺及辅助器具)。
3.2.1.2选派两名测量专业工程师,并长期在公司进行测量工作的人员负责本工程的测量工作(对测量结果可以相互检查、校正)。
3.2.1.3施工前,认真熟悉施工图纸,领会设计意图,进行实地考察,了解实地情况,同时与业主、业主协调,掌握本工程测量基准点、基准线和水准点的位置,并履行这“二点一线”的交接手续。
3.2.2测量基本要求3.2.2.1接收业主提供的测量基准点后,应与业主共同校测其基准点(线)的测量精度,并复核其资料和数据的准确性。
3.2.2.2以业主提供的测量基准点(线)为基准,按国家测绘标准和本工程施工精度要求,测设用于工程施工的控制网,并将施工控制网资料报送业主审批。
3.2.2.3保护好测量基准点、基准线和水准点及自行增设的控制网点,并提供通向网点的道路和防护栏杆。
测量网点的缺失和损坏进行修复。
3.2.3测量放线3.2.3.1基准线复测采用全站仪进行测量,必要时进行平移加密,和相邻区段闭合,有关结果及时报业主审核批准。
3.2.3.2土方开挖区高程的测量根据设计图纸的要求以及基准点、线的地理位置,对各整个施工区域进行分段分片,为了进一步确保测量精度,30m×30m作为一个区段,并设立临时的但固定的控制桩,并且把挡土墙、护坡等进行初步框架定位,并绘出放线框架图并编号,并且对主要的控制线,交点、转点,作出重要标注,且进行复测作好记录,同时将划区分段、控制线位置以及控制桩的位置,高程等结果报业主审批、备案。
对临时分段的桩进行定位复制和高程测量,并将数据标予桩上,作好记录,然后根据此测量结果进行计算,平衡调配。
3.2.3.3校对并增设水准点对已拟好的框架图进行复核性水平测量,如离基准点太远,加设一些临时水准点,将结果报业主复核。
3.2.3.4规划红线、挡土墙定位控制线的控制规划红线是整个工程的控制线,施工前必须先认真检查、复核基准点的位置、高程,精确计算边界线与基准点、线的距离,实地高程差距,和角度,测量时先用全站仪对规划红线进行定位测量,钉好控制桩,并设置护桩,然后用经纬仪对挡土墙定位控制线进行定位测量,用水平仪测量控制所有高程,作好记录。
然后必须闭合复测,作好记录,上报业主复核。
3.2.3.5根据以上测量成果,认真做好各项复核工作,然后做好与其它工作的衔接,进行下一道工序的施工。
3.3土方开挖、回填工程3.3.1基本要求及施工方法3.3.1.1土方开挖、回填工程包括准备工作、基础土方开挖、基础土方回填、边坡土方回填、场地清理、施工期排水、完工验收前的维护以及将开挖可利用或废弃的土方、淤泥运至业主指定的堆放区并加以保护、处理等工作。
3.3.1.2在施工前,详细了解工程地质结构、地形地貌和水文地质情况可能引起的滑坡和崩塌体应及时采取有效的预防性保护措施;在陡坡下施工,应仔细检查边坡的稳定性,应事先作好妥善的清理和支护。
3.3.1.3在危险地带应设置明显的标志。
夜间施工时,安设足够的照明。
3.3.1.4做好各项施工措施计划,如开挖方法和程序、施工设备的配置和劳动力安排、排水或降低水位措施、开挖边坡保护措施、土料利用和弃渣处理措施、质量与安全保证措施、质量与安全保证措施、施工进度计划等。
3.3.1.5每项工程正式开工前,将开挖前实测地形和开挖放样剖面图报送业主复核,经业主批准后,方可进行开挖。
3.3.1.6土方开工前,应在工地附近测设固定水准点,作为工程施工和工程验收的依据,水准基点按四等水准测量的精度要求,允许闭合差(h)为±20Lmm(L单位为km)。
所设水准基点,在施工过程中要妥善保护,如有损坏或触动,必须及时重新测定补设。
3.3.1.7土方开挖前,首先根据设计图纸要求以及地形、地貌设定开挖边线,然后沿开挖边线进行全面清淤扫障,再依据设计横断面,选定好挡土墙中轴线,用经纬仪将中轴线延长,并打下中心桩。
3.3.1.8从挡土墙顶端开始,每20米打一个高程桩,根据各桩号的设计挡土墙底高程和横断面尺寸,定出挡土墙底边桩,将这些边桩用石灰联结起来,即得挡土墙底清基轮郭线,再用水准仪定出防渗高程线,打好高程桩。
再按设计挡土墙边坡挂线成型。
3.3.1.9土方工程施工应进行土方平衡计算,按照土方运距最短、运程合理,并和各个工程项目的施工顺序做好调配,减少重复搬运。
3.3.1.10开挖基础,基坑深度超过1.5m时,需加支撑或按土质深度放坡,确保工程施工安全。
3.3.1.11填方土质做到每均匀进土平铺20cm,用夯实机夯实一次,边坡成型的标高和边坡坡比均需符合设计要求。
