引水隧洞回填固结灌浆施工方案
引水隧洞回填、固结及接触灌浆施工方案

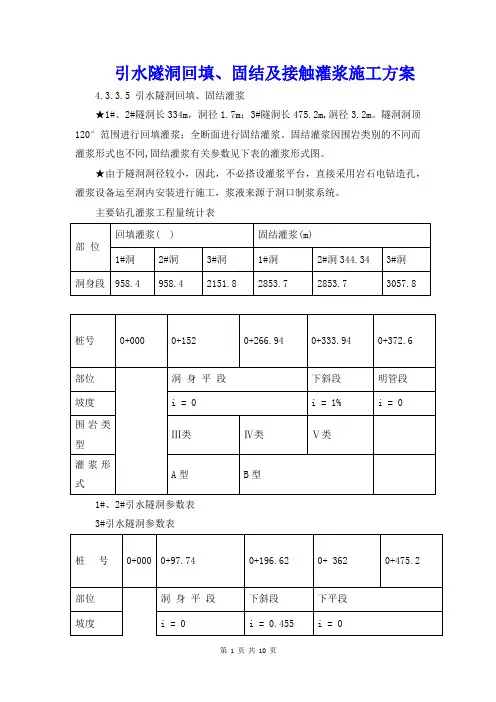

引水隧洞回填、固结及接触灌浆施工方案4.3.3.5 引水隧洞回填、固结灌浆★1#、2#隧洞长334m,洞径1.7m;3#隧洞长475.2m,洞径3.2m。
隧洞洞顶120°范围进行回填灌浆;全断面进行固结灌浆。
固结灌浆因围岩类别的不同而灌浆形式也不同,固结灌浆有关参数见下表的灌浆形式图。
★由于隧洞洞径较小,因此,不必搭设灌浆平台,直接采用岩石电钻造孔,灌浆设备运至洞内安装进行施工,浆液来源于洞口制浆系统。
主要钻孔灌浆工程量统计表回填灌浆()1#、2#引水隧洞参数表3#引水隧洞参数表A 型固结灌浆C 型固结灌浆 B 型固结灌浆D 型固结灌浆E 型固结灌浆固结灌浆形式参数表 灌浆 形式 孔深 (米) 排距 (米) 每断面孔 数(个) A 型 23 6 B 型 3 2 8 C 型 2 3 6 D 型 2 3 6 E 型328(1)水、电及制浆系统的布置_水电利用总体布局的水电线路,就近搭接。
考虑总用电量200KW 。
_采用分散供水、供电,集中供浆和分散供浆方式相结合。
在隧洞口附近布置 1 个固定制浆平台,制浆平台面积均为50。
制浆系统的具体位置要尽量避开干扰,制浆系统安放输浆机一台、高速制浆机一台、1和0.2搅拌桶各一台。
输浆管采用Dg40 铁管,从制浆站连接到各用浆点,可制浆站沿各洞口进入。
制浆站制备水灰比为0.5:1 的纯水泥浆液,输送浆液流速应为1.4m/s ~2.0m/s ,各灌浆地点应测定来浆密度,并根据各灌浆点的不同需要调制使用。
浆液温度应保持在5℃~40℃。
制浆站的制浆能力应满足灌浆进度高峰期用浆需要。
(2)回填灌浆_工艺流程:衬砌砼达70%设计强度→Ⅰ序钻孔→Ⅰ序灌浆→待凝48 小时以上→Ⅱ序钻孔→Ⅱ序灌浆→每个单元结束且满足7 天以后进行灌浆质量检查。
具体每孔的施工程序见回填灌浆工艺流程图。
_钻孔a、在素混凝土衬砌中的回填灌浆孔,采用岩石电钻钻孔的方法;在钢筋混凝土衬砌中的回填灌浆孔应采用在预埋管中钻孔的方法,孔深深入岩石10cm,并测记混凝土厚度和空腔尺寸。
引水隧洞回填、固结灌浆方案
西藏*****大坝、发电系统工程引水隧洞回填、固结灌浆施工方案中国水利水电*****有限公司*****项目经理部二○一四年九月二十日目录1. 概述 (2)1.1 工程概述 (2)1.2 工程地质条件 (2)1.3 主要工程量 (2)1.4 编制依据 (3)2. 施工现场布置 (3)2.1 施工平台 (3)2.2 水泥浆制浆站 (4)2.3 水泵站 (4)2.4 施工供电 (4)2.5 施工排污 (4)2.6 施工交通道路 (4)2.7 现场生产用房 (4)3. 施工进度计划 (4)4. 施工组织结构及资源配置 (5)4.1 施工组织结构 (5)4.2 人力资源配置 (5)4.3材料计划 (6)4.4 施工主要机械设备 (6)5. 施工方法和技术措施 (7)5.1 灌浆孔布置 (7)5.2 施工工艺流程 (7)5.3 钻孔施工 (7)5.3.1 钻孔 (7)5.3.2 钻孔深度 (8)5.5 灌浆 (8)5.5.1 灌浆材料 (8)5.5.2 浆液配合比 (8)5.5.3 灌浆方式 (8)5.5.4 灌浆分段及灌浆压力 (8)5.5.5 灌浆结束标准 (9)5.5.6 灌浆中断处理 (9)5.6特殊情况处理 (9)6. 施工质量管理措施 (9)6.1 质量目标 (9)6.2 质量管理机构 (9)6.3 质量保证组织措施 (9)6.3.1质量教育 (9)6.3.2质量检查 (10)6.4 施工过程质量保证措施 (10)6.5 施工质量预防措施 (10)6.5.1 灌浆 (10)6.5.2孔故 (10)6.6 施工原材料控制 (10)6.7 施工质量记录 (11)7. 安全管理措施 (11)7.1安全目标 (11)7.2安全生产保证体系 (11)7.2.1安全生产技术措施 (11)7.2.2施工现场及临时工程安全保证措施 (12)7.2.3安全施工组织措施 (13)8. 环境保护措施与文明施工 (13)8.1环境保护措施 (13)8.2文明施工 (13)8.2.1组织措施 (14)8.2.2技术措施 (14)9. 竣工资料 (15)10建议 (15)1. 概述1.1 工程概述*****属****流域规划四级梯级水电站中的第三级水电站,主要开发任务是发电。
引水隧洞回填、固结灌浆施工方案设计
临沧市云县xxx二级水电站引水系统、厂房建筑及金属结构安装工程(合同编号: LCXH/(xxx二级)102-12/2013-ZT/JA])引水隧洞灌浆施工方案xxx水利水电工程有限公司xxx水电站工程项目经理部二〇一五年五月审查:校核:编制:目录1. 工程概况 (1)2. 隧洞灌浆要求 (1)2.1. 非压力钢管段 (1)2.1.1. 喷砼段固结灌浆 (2)2.1.2. 衬砌段固结灌浆 (2)2.1.3. 回填灌浆 (2)2.1.4. 检查孔 (2)2.2. 压力钢管段 (2)2.2.1. 回填灌浆 (2)2.2.2. 固结灌浆 (3)2.2.3. 接触灌浆 (3)2.2.4. 检查孔 (3)3. 施工布置 (3)3.1. 施工用风 (3)3.2. 施工用水 (3)3.3. 施工用电 (4)3.4. 灌浆作业平台 (4)3.5. 水泥浆制、供浆系统布置 (4)3.6. 通讯 (5)3.7. 排污 (5)4. 主要施工方案 (5)4.1. 施工程序 (5)4.2. 造孔 (5)4.3. 洗孔 (5)4.4. 压水试验 (5)4.5. 灌浆 (6)4.6. 灌浆记录仪 (6)4.7. 灌浆材料 (6)4.8. 变形观测 (7)5. 回填灌浆施工 (7)5.1. 回填灌浆施工程序 (7)5.2. 钻孔定位 (7)5.3. 造孔 (8)5.3.1. 灌浆孔基本技术参数 (8)5.3.2. 造孔顺序 (8)5.4. 埋管 (8)5.5. 灌浆 (8)5.5.1. 灌浆材料 (9)5.5.2. 设备 (9)5.5.3. 制浆 (9)5.5.4. 灌浆方法 (9)5.5.5. 灌浆顺序 (9)5.5.6. 灌浆压力 (9)5.5.7. 浆液水灰比 (9)5.5.8. 灌浆结束条件 (10)5.5.9. 灌浆注意事项 (10)5.6. 封孔 (10)5.7. 灌浆质量检查 (10)6. 固结灌浆施工 (10)6.1. 固结灌浆工艺流程 (10)6.2. 单元划分 (11)6.3. 灌浆孔布置 (11)6.4. 测放孔位 (11)6.5. 造孔 (11)6.5.1. 引水隧洞固结灌浆孔基本技术参数 (11)6.5.2. 造孔设备 (11)6.5.3. 造孔顺序 (11)6.5.4. 钻孔段长划分 (11)6.5.5. 造孔注意事项 (12)6.6. 埋管 (12)6.7. 洗孔 (12)6.8. 压水试验 (12)6.9. 灌浆 (13)6.9.1. 灌浆材料 (13)6.9.2. 设备 (13)6.9.3. 制浆 (13)6.9.4. 灌浆方法 (14)6.9.5. 灌浆顺序 (14)6.9.6. 灌浆压力 (14)6.9.7. 浆液水灰比及浆液变换。
引水隧洞回填灌浆施工方案

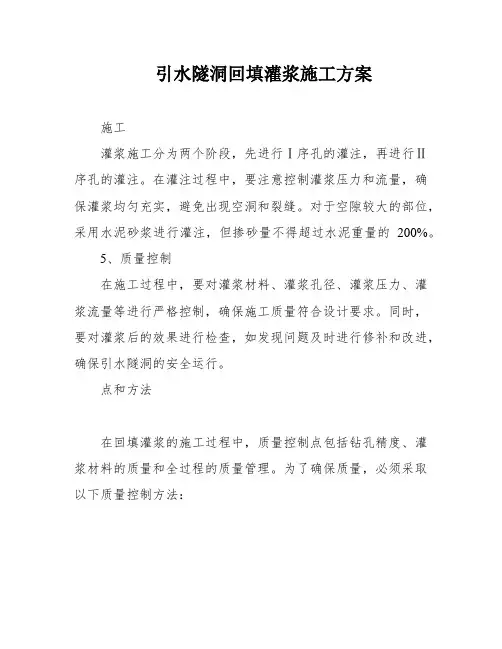

引水隧洞回填灌浆施工方案施工灌浆施工分为两个阶段,先进行Ⅰ序孔的灌注,再进行Ⅱ序孔的灌注。
在灌注过程中,要注意控制灌浆压力和流量,确保灌浆均匀充实,避免出现空洞和裂缝。
对于空隙较大的部位,采用水泥砂浆进行灌注,但掺砂量不得超过水泥重量的200%。
5、质量控制在施工过程中,要对灌浆材料、灌浆孔径、灌浆压力、灌浆流量等进行严格控制,确保施工质量符合设计要求。
同时,要对灌浆后的效果进行检查,如发现问题及时进行修补和改进,确保引水隧洞的安全运行。
点和方法在回填灌浆的施工过程中,质量控制点包括钻孔精度、灌浆材料的质量和全过程的质量管理。
为了确保质量,必须采取以下质量控制方法:首先,在钻孔前必须进行测量放线,钻孔结束后必须经验收合格才能进行下一步操作。
其次,灌浆材料必须满足规范要求,并有质量检验合格证书。
设备也必须完好,满足施工要求。
在施工过程中,技术和质量人员必须跟班作业,检查和指导施工,并及时处理问题。
同时,必须严格按照施工程序和技术参数进行施工,并做好施工记录,总结施工经验,用于指导施工。
质量检查将在该单元灌浆结束7天后进行。
检查孔将布置在脱空较大、串浆孔集中以及灌浆情况异常的部位,数量为灌浆孔总数的5%。
采用钻孔方法进行质量检查,注入水灰比2:1的浆液,在规定的压力下,初始10分钟内注入量不超过10L即为合格。
最后,在灌浆孔和检查孔完成灌浆和检查后,必须清除孔内污物,并采用浓浆或砂浆将全孔封堵密实和抹平,露出衬砌混凝土表面的预埋管割除。
在开展每一道工序之前,必须进行技术交底,以确保技术指导能够得到充分的实施。
同时,现场质检员必须对每一道工序进行质量检查,只有通过检查并合格后才能进入下一道工序。
在质量检查方面,实行“一票否决制”,以确保质量控制的有效性。
此外,还需要加强施工现场的质量控制,以确保施工的安全和文明。
引水隧洞回填、固结灌浆施工方案
引水隧洞回填、固结灌浆施工方案XXX迖岱水电站工程(合同编号:XXX)引水隧洞回填、固结灌浆施工方案批准:审核:编制:中国xxxxx水电站工程施工项目部XXX一三年五月七日目录1.概况2.主要工程量3.施工布置4.主要施工方案1.概况本工程位于XXXXX省XXXXX市,是一座大型水电站工程。
其中引水隧洞回填、固结灌浆施工是本工程的重要组成部分。
2.主要工程量本工程的主要工程量包括引水隧洞回填、固结灌浆等。
其中,引水隧洞回填工程量为XXXXX立方米,固结灌浆工程量为XXXXX立方米。
3.施工布置本工程的施工布置是按照工程设计和施工方案进行的。
施工队伍按照规划进行分组,分别负责不同的施工任务。
施工现场按照安全生产的要求进行设置,并配备了必要的施工设备和工具。
4.主要施工方案4.1 施工程序引水隧洞回填、固结灌浆的施工程序主要包括以下几个步骤:1)清理隧洞内部;2)进行钻孔;3)注入灌浆材料;4)固结材料硬化后进行回填。
4.2 造孔造孔是引水隧洞回填、固结灌浆的关键步骤之一。
在造孔过程中,需要严格按照设计要求进行操作,确保孔洞的质量和稳定性。
同时,还需要注意安全生产,防止发生意外事故。
以上是关于XXX迖岱水电站工程引水隧洞回填、固结灌浆施工方案的简要介绍。
我们将按照施工方案,认真负责地完成本工程的施工任务。
4.3 洗孔在洗孔前,应将孔口处的泥土清除干净,以免影响洗孔效果。
然后,将水管插入孔内,通过水流冲刷孔壁,将孔内泥土冲洗出来。
洗孔过程中,应注意调整水流大小和方向,避免对孔壁造成损伤。
4.4 压水试验压水试验是为了检测灌浆后的孔道是否存在渗水现象。
首先,将水泵接入孔道,将孔道内的水排出。
然后,关闭水泵,观察孔道内是否出现渗水现象。
如有渗水,则需要重新进行灌浆处理。
4.5 灌浆灌浆是指将灌浆材料注入孔道,填充孔道内的空隙。
在灌浆前,应先将孔道清理干净,并且根据孔道的深度和直径,选择合适的灌浆材料和灌浆压力。
上通坝引水隧洞回填、固结灌浆施工方案
木里河上通坝水电站工程(合同编号:4-5)C4-5标引水隧洞回填、固结灌浆施工方案批准:审核:校核:编制:中国水利水电第六工程局上通坝工程项目部二〇一六年三月七日目录1、编制依据................................................................................... 错误!未指定书签。
2、概况........................................................................................... 错误!未指定书签。
3、主要工程量....................................................................................... 错误!未指定书签。
4、施工布置........................................................................................... 错误!未指定书签。
5、主要施工方案................................................................................... 错误!未指定书签。
5.1 施工程序...................................................................................................... 错误!未指定书签。
5.2 造孔.............................................................................................................. 错误!未指定书签。
引水隧洞进水口洞口段固结灌浆及大管棚施工方案
引水隧洞进水口洞口段固结灌浆及大管棚施工方案一、引水隧洞进水口洞口段固结灌浆方案1.施工准备(1)设计图纸的审核和确定;(2)进水口洞口段的清理,确保洞口的干净;(3)确定固结灌浆所需材料和设备。
2.施工工序(1)清理洞口:清除洞口的杂物和泥沙,保持洞口的清洁;(2)喷涂防水剂:喷涂防水剂,增加结构的抗渗性能;(3)固结灌浆:根据设计要求,按照一定的间距在洞口处进行固结灌浆;(4)固结灌浆孔的封堵:灌浆结束后,封堵灌浆孔,确保灌浆材料的固化。
3.注意事项(1)固结灌浆材料的选择:根据施工环境和要求,选择合适的固结灌浆材料;(2)施工时间的选择:在洞口施工固结灌浆时,需要根据天气条件选择适当的时间;(3)设备的使用和维护:根据设备的使用说明,合理使用工具,并做好设备的维护保养。
1.施工准备(1)设计图纸的审核和确定;(2)施工现场的清理和整理;(3)确定大管棚的规格和尺寸。
2.施工工序(1)安装大管棚支架:按照设计要求,安装大管棚的支架结构;(2)安装大管棚模板:根据设计要求,安装大管棚的模板结构;(3)浇筑混凝土:倒入混凝土,确保密实度和均匀度;(4)拆除模板和支架:混凝土达到强度要求后,拆除模板和支架。
3.注意事项(1)混凝土的配比:根据设计要求,调配合适的混凝土配比;(2)模板和支架的安装:根据设计要求,合理安装模板和支架,确保施工质量;(3)施工安全:施工期间,要加强安全意识,做好相关的安全措施。
以上是引水隧洞进水口洞口段固结灌浆及大管棚施工方案的详细步骤和注意事项,施工过程中要严格按照设计要求和相关规范进行操作,以确保施工质量和工程安全。
引水隧洞灌浆施工技术方案
一、工程概况及工作内容引水隧洞全长546.863m,设计坡比为1/100,进水口高程为1297.85 m,导流进水口底扳高程为1278.00 m,设计流量为74m³/s,采用钢筋混泥土衬砌,衬砌厚度为0.4 m,隧洞衬砌后内径为4.2m。
在顶部进行回填灌浆,整个引水隧洞进行全段面固结灌浆,在砼浇筑中我部已按设计要求在相应位置预埋了Φ48钢管。
工作内容主要包括:钻扫孔、回填灌浆、固结灌浆。
二、施工特点因引水隧洞中间部位(0+270~0+312.4)段属塌方段,我部在浇筑时采用两头浇筑。
所以引水隧洞钻孔、灌浆时,需要分段进行。
三、施工规划1、道路规划施工道路沿用前期浇筑施工道路。
2、施工排水规划钻孔、灌浆多余的水,下游段经隧洞汇聚到洞口,再引排到河内;上游段直接引排到支洞排水口。
四、施工布置1、施工通风引水隧洞全长546.863m,上下洞口自然通风,且在中部有个支洞,空气能自然对流,满足施工通风要求。
2、供水布置施工用水主要为风动式凿岩机用水和灌浆用水,从河床内用水泵抽起接入,随工作面延伸。
3、施工供电供电线路由洞外主供电系统接入,布置于隧洞左侧,采用90㎜²铝心胶皮线。
布置高度2.5m左右。
严禁使用裸导线,供电线路随工作面跟进。
照明电路采用36V安全电压,利用行灯变压器降压引入洞内。
五、施工方法1、回填灌浆施工遵照《水工建筑物水泥灌浆施工技术规范》SL62-94规定执行。
根据监理人指令及规范规定,先进行灌浆试验以确定灌浆的施工参数,并将试验成果资料报送监理人审批,以指导灌浆施工。
(1)钻孔灌浆设备:围岩钻孔采用风动式凿岩机,钻头采用硬质合金钻头,搅拌机拌制灰浆,多缸活塞式灌浆机灌浆。
(2)孔位布置:在砼浇筑中即预埋Φ48钢管。
为了避免钻孔时破坏砼内部钢筋对隧洞结构不利,在洞身砼浇筑时,按照设计断面的桩号和布孔位置用Φ48铁管的一端紧贴洞壁岩石表面,另一端紧贴模板表面,然后将钢管焊接固定在钢筋上,使之在砼浇筑振捣时预埋管不位移变形。
引水隧洞回填、固结灌浆施工方案
引水隧洞回填、固结灌浆施工方案目录1、概况 (5)2、主要工程量 (6)3、施工布置 (6)4、主要施工方案 (7)4.1 施工程序 (7)4.2 造孔 (8)4.3 洗孔 (8)4.4 压水试验 (8)4.5 灌浆 (8)4.6 灌浆记录仪 (8)4.7 灌浆材料 (9)4.8 变形观测 (9)5、回填灌浆施工 (9)5.1回填灌浆施工程序 (9)5.2 钻孔定位编号 (10)5.3 造孔 (10)5.4 埋管 (11)5.5 灌浆 (11)5.6 封孔 (12)5.7 灌浆质量检查 (12)6、固结灌浆施工 (13)6.1固结灌浆工艺流程 (13)6.2 单元划分 (13)6.3 灌浆孔布置 (13)6.4 测放孔位 (13)6.5 造孔 (13)6.6 埋管 (14)6.7 洗孔 (14)6.8 压水试验 (14)6.9 灌浆 (15)6.10 封孔 (17)6.11 灌浆质量检查 (18)7压力钢管接触灌浆 (18)8施工进度计划 (18)9、主要施工资源配置 (19)9.1 人力资源 (19)9.2 主要设备配置计划 (19)10、质量保证措施 (20)11、施工安全保证措施 (21)1、概况XXX水电站位于XXX国公省XXX河上,为引水式电站。
电站由首部枢纽、引水系统、厂房枢纽组成,电站装机容量 3×82MW。
引水隧洞位于XXX河左岸,全长约11.12km,衬砌为钢筋混凝土,分全衬段(包括圆形衬砌和马蹄形衬砌)及底板衬砌段,全衬段A、E圆形断面衬砌后洞径为9m,D圆形断面衬砌后洞径为8m,B、C、F、G马蹄形断面衬砌后尺寸为8.0m×7.5m。
引水隧洞围岩以Ⅲ类为主,少量的Ⅱ类、Ⅳ类和V类围岩,围岩以砂岩为主,水平层状结构,层间夹有泥岩夹层,部分洞段为泥岩、泥质粉砂岩。
2、主要工程量引水隧洞钢筋混凝土衬砌段灌浆分回填灌浆、固结灌浆。
根据现有的图纸要求,在引水隧洞进口~压力钢管出口范围所有全断面混凝土衬砌段需进行回填及固结灌浆,各支洞封堵段的回填灌浆,调压井及竖井进行固结灌浆,洞身其它段不进行灌浆施工。
隧洞回填灌浆施工方案
隧洞回填灌浆施工方案隧洞回填灌浆施工方案一、施工前准备1.1 确定施工单位和人员的安排,包括项目经理、工程师、技术人员、施工人员等。
1.2 对施工现场和设备进行检查和清理,确保施工环境安全、整洁。
1.3 配置必要的施工材料和设备,包括回填材料、灌浆材料、工具设备等。
二、施工工序2.1 清理隧洞在施工前,需对隧洞进行清理,清除杂物、泥土等,确保隧洞内表面平整。
2.2 隧洞检测对隧洞进行检测,确定隧洞的尺寸、形状、结构等信息,为后续施工提供依据。
2.3 回填材料配制根据隧洞的情况,选择合适的回填材料,并按照要求进行配制。
2.4 回填材料灌浆将配制好的回填材料通过管道或喷射枪注入到隧洞内部,整洞回填。
2.5 梳理灌浆表面在回填材料凝固前,对灌浆表面进行梳理,使其平整、光滑。
2.6 灌浆材料配制根据施工要求,选择合适的灌浆材料,并按照比例进行配制。
2.7 二次灌浆在回填材料凝固后,进行二次灌浆,密实填充隧洞内的空隙,增强其稳定性。
2.8 养护对完成灌浆的隧洞进行养护,保持湿润环境,促进灌浆材料的凝固和硬化。
三、施工安全措施3.1 施工现场设立安全警示标志,提醒工人注意安全。
3.2 工人必须佩戴安全帽、防护眼镜等个人防护用品。
3.3 施工过程中,严禁喧哗、乱斗,保持施工秩序。
3.4 施工现场设置必要的防护设施,如安全网、防护栏等。
3.5 对施工人员进行相关安全培训,提高他们的安全意识和应急反应能力。
四、施工质量控制4.1 对施工过程进行密切监控,确保施工工序按照规定要求进行。
4.2 对回填材料和灌浆材料进行质量检测,确保其符合施工要求。
4.3 对施工现场进行日常巡检,及时发现和处理施工过程中的问题和隐患。
综上所述,隧洞回填灌浆施工方案包括施工前准备、施工工序、施工安全措施和施工质量控制等方面。
通过合理的组织、技术和管理,确保施工过程安全、质量可控,最终实现隧洞回填灌浆的目标。
引水隧洞回填灌浆施工方案
引水隧洞回填灌浆施工方案1、工程概况引水遂洞位于水库左岸,从挡水坝上游横穿左坝肩山体,至下游水电站压力钢管进口,引水遂洞位于微风化岩层和弱风化岩层之中,无大断层通过,引水遂洞由进水明渠段、进口拦污段、闸门竖井段、渐变段、洞身段、钢管衬砌段等部分组成。
引水隧洞内系统灌浆工程目前主要集中在隧洞K0+005~K0+302段。
2、施工布置2.1 风、水、电系统风、水、电均由已形成的风、水、电系统就近供给,其中施工用水由出口搅拌站接自来水管接入施工面使用。
2.2 现场布置浆液搅拌机、灌浆泵等布置在洞内距灌浆区域不大于60 米的地方,随灌浆进度适时搬移。
制浆系统安放高速制浆机一台、 0.5m3 搅拌桶一台。
输浆管采用直径50 软管连接到各用浆点。
制浆材料采用重量法称量,水泥采用的“海岛”牌水泥。
2.3 灌浆平台利用钢管、钢模搭设简易平台,在平台上进行灌浆施工。
2.4 材料运输水泥等施工材料采用 3.5t 自卸汽车运输,人工搬运至灌浆区域的灌浆平台上。
3、灌浆材料3.1 水泥水泥采用的“海岛”牌普通硅酸盐水泥。
水泥必须新鲜,受潮、结块及出厂期超过三个月的水泥不得用于工程中。
3.2 水灌浆用水应符合拌制水工砼用水的要求,不含油污、淤泥等杂质,PH值及物质含量等符合规定要求,拌浆水的温度不得高于40。
C。
3.3 掺合料在水泥浆液中掺入砂等掺合料时,掺合料的质量必须符合规定要求,掺入量通过试验确定。
4、回填灌浆回填灌浆在砼强度达到70%设计强度后进行,分段分序施工,区段长度为10m,分两序施工。
4.1 施工参数a.回填灌浆孔孔径48mm,孔深为穿过砼后进入岩石10cm。
b.回填灌浆压力按施工图纸要求。
大的部位灌注水泥砂浆,但掺砂量不大于水泥重量的200%。
d.空隙大的部位灌注水泥砂浆,掺砂量不大于水泥重量的200%。
4.2 施工方法a.钻孔首先对混凝土衬砌施工时预留的灌浆孔进行定位,用风钻重新打孔至岩石内10cm,然后清除孔内杂物,再按照设计图纸进行灌浆。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
临沧市云县xxx二级水电站引水系统、厂房建筑及金属结构安装工程(合同编号: LCXH/(xxx二级)102-12/2013-ZT/JA])引水隧洞灌浆施工方案xxx水利水电工程有限公司xxx水电站工程项目经理部二〇一五年五月审查:校核:编制:目录1.工程概况xxx二级水电站位于xxx云县境内的澜沧江右岸一级支流xxx下游,距云县县城45km,以发电为单一任务,装机容量为2×25MW,水库总库容3164万m3,工程等别为Ⅲ等。
发电引水系统由岸墙式进水口、有压圆形隧洞和压力管道等组成,从进水口至岔管分岔点全长约687m,有压圆形隧洞衬后洞径。
进水口采用岸墙式,长。
进水口底板高程为,进口喇叭口尺寸×。
进水口闸门井内设事故检修闸门1扇,检修平台高程,启闭平台高程。
进水口及闸门井采用C25钢筋混凝土结构。
2.隧洞灌浆要求2.1.非压力钢管段固结灌浆范围为Ⅲ及Ⅳ类围岩段,回填灌浆范围为砼衬砌段。
2.1.1.喷砼段固结灌浆固结灌浆采用一次全孔灌浆形式,终孔灌浆压力2.1.2.衬砌段固结灌浆砼衬砌段固结灌浆孔沿洞周均匀布置,排距3m,每排9孔,呈梅花形布置,孔深要求深入围岩,灌浆压力为,局部岩石破碎带或断层处视实际情况加密加深灌浆孔,固结灌浆在该部位回填灌浆结束7天后进行。
2.1.3.回填灌浆在顶拱中心角120°内进行,每排1~2孔,排距3m,呈梅花形布置,孔深应深入围岩10cm,灌浆压力为,待砼强度达到70%设计强度后才能进行回填灌浆。
2.1.4.检查孔回填灌浆和固结灌浆质量检查孔的数量应不少于灌浆孔总数的5%,检查孔布置由施工、监理、地质人员根据实际情况确定。
固结灌浆质量控制标准为透水率不超过5Lu。
灌浆过程中应加强观测并作好记录,出现异常情况要及时、妥善处理,灌浆施工应严格按照《水工建筑物水泥灌浆施工技术规范》(DL/T 5148-2012)执行,确保灌浆质量和安全。
2.2.压力钢管段隧洞钢管内衬段,砼与围岩间必须进行回填灌浆;围岩滴渗水地段必须进行固结灌浆,无滴渗水地段经试灌后决定取舍;钢衬接触灌浆位置须经锤击检查后确定。
2.2.1.回填灌浆在顶拱中心角120°内进行回填灌浆,每排2~3孔,排距,孔深应深入围岩10cm,灌浆压力为,衬砌砼强度达到70%后才能进行回填灌浆。
2.2.2.固结灌浆固结灌浆孔深要求深入围岩3m,每排6孔,排距,灌浆压力为。
固结灌浆应在回填灌浆结束7天后进行。
2.2.3.接触灌浆隧洞钢衬段接触灌浆每排6孔,排距,具体位置可经现场锤击检查确定,灌浆压力为;接触灌浆应在回填灌浆结束后14d后或宜在衬砌砼浇筑60d后进行,宜在气温最低季节施工。
为保证钢衬段接触灌浆质量,宜在加劲环上设置D5cm连通孔,以便浆液的串通。
2.2.4.检查孔回填灌浆和固结灌浆质量检查孔的数量应不少于灌浆孔总数的5%,钢衬接触灌浆质量检查位置采用锤击法在现场确定,检查孔布置由施工、监理、地质人员根据实际情况确定。
固结灌浆质量控制标准为透水率不超过3Lu。
检查孔与原灌浆孔距离不小于30cm。
造孔和灌浆过程中应将钢套管装上以保护丝牙,所有灌浆工序结束后用钢堵头封孔。
灌浆过程中应加强观测并作好记录,出现异常情况要及时、妥善处理,灌浆施工应严格按照《水工建筑物水泥灌浆施工技术规范》(DL/T5148-2012)执行,确保灌浆质量和安全。
3.施工布置3.1. 施工用风引水隧洞灌浆工程,采用一台电动13m3/min螺杆式空压机供风,空压机布置于隧洞进水口左侧边坡坡角处,供风管采用Φ110cm钢管,供风管道沿洞身布置于整条隧洞内,靠近工作面附近采取φ35mm软道接造孔设备。
3.2. 施工用水施工用水采用洞内渗水,在洞身渗水较大的出水口处布打排水孔,在孔内安插Φ40排水孔,再在排水管口处接塑料软管引水至工作面。
由于渗水点为承压水,压力较为充足,故供水至各作业面上的压力能满足造孔及灌浆的要求。
3.3. 施工用电施工用电从隧洞口处配电柜内接出,敷设至空压机及搅拌机等各用电部位。
施工照明采用前期开挖时布设的线路供电。
3.4. 灌浆作业平台引水隧洞钻孔,灌浆作业在专用钻孔,灌浆台车上进行。
灌浆台车由工字钢与钢筋焊接面成,高度给,结构采用大台车上焊接小作业架的形式。
洞内移动用装载机挑端至工作面,台车结构形式如下图所示。
3.5. 水泥浆制、供浆系统布置引水隧洞长度较大,考虑至浆液压力损失,制浆站及水泥临时堆存地设于下平洞段错车道位置,水泥仓库布置于洞外进场临时路边。
制浆站采用φ48钢筋搭设水泥堆放平台,铺设木板进行水泥堆存,制浆采用ZJ-400型高速制浆机和低速搅拌机组成。
从制浆站输出的浆液采用40mm橡胶管输送至各灌浆作业面。
3.6. 通讯工作面制浆,灌浆,检测采用对讲机或以红路灯作为信号指示灯进行联络,对外联络采取移动手机。
3.7. 排污现场施工废水,废浆集中排放至规定的污水沉淀池,经沉淀过滤处理后排放至指导地点,严禁废水,废浆随地乱排,不的影响混凝土作业面施工。
4.主要施工方案4.1. 施工程序在主洞内选择有代表性地质条件10~15延米洞段(Ⅲ类岩洞段),先进行生产性固结灌浆试验,用以验证灌浆工艺及施工参数能否适合该区域地质条件。
对混凝土衬砌段回填灌浆在衬砌混凝土达到70%设计强度后进行,固浆灌浆在该部位的回填灌浆检查孔施工完后进行。
灌浆施工程序为:回填灌浆及质量检查→固结灌浆及质量检查4.2. 造孔1)回填灌浆孔采用YT28凿岩手风钻钻进成孔。
2)固浆灌浆孔入岩米及米,故采用YT28凿岩机钻进成孔。
3)混凝土衬砌段,当混凝土浇筑时在灌浆孔位埋设-预埋管,灌浆钻孔时从预埋管中钻进成孔。
预埋管在混凝土浇筑时必须将其牢固定位,以防止发生偏移。
4.3. 洗孔固结孔钻孔完成后应进行钻孔冲洗,采用压力水或风水联合冲洗。
4.4. 压水试验固结灌浆每单元按施工总孔数的5%采用单点法进行灌前压水试验。
4.5. 灌浆1)浆液配置采用“集中制原(浓)浆,灌浆点配浆”的方法。
2)回填灌浆采用纯压式。
3)固结灌浆方式主要采用孔内循环式,现场实际情况需要时可采用纯压式。
固结灌浆孔的基岩段不大于6m时,可全孔一次灌浆:大于6m时,可根据实际情况采用一次性成孔,自下而上灌浆。
4)灌浆采用3SNS灌浆岩进行灌注。
4.6. 灌浆记录仪灌浆过程中使用灌浆记录仪测记灌浆压力、注入率、水灰比等参数。
4.7. 灌浆材料1)水泥灌浆采用普通硅酸盐水泥,灌浆水泥必须符合《硅酸盐水泥、普通硅酸盐水泥》GB175-99。
水泥细度要求通过80 um方孔筛余量不大于5%.对所用水泥应严格防潮并缩短存放时间。
受潮结块的水泥不得使用,出厂期超过3个月的水泥不应使用。
2)水符合砼拌制用水,利用xxx水或地下渗水,拌浆水的温度不得高于40℃。
3)掺和料经监理工程师批准,可在水泥浆液中掺入砂等掺合料。
各掺合料质量符合《水工建筑物水泥灌浆施工技术规范》(DL/T5148-2001)规定,其掺入量通过试验确定,并报监理工程师批准后执行。
所有能溶于水的外加剂以水溶液状态加入。
4)外加剂经监理工程师批准,可在水泥浆液中掺入速凝剂。
减水剂,稳定剂以及监理工程师指示或批准的其它外加剂。
各种外加剂的质量符合《水工建筑物水泥灌浆施工技术规范》(DL/T5148-2001)规定,其掺入量通过试验确定,并报监理工程师批准后执行。
所有能溶于水的外加剂以水溶液状态加入。
4.8. 变形观测灌浆过程中,应注意观测围岩及混凝土的变形,若发现异常,应即降压,报告有关人员,并做详细记录。
5.回填灌浆施工5.1. 回填灌浆施工程序1) 回填施工工艺流程回填施工工艺流程见下图。
测放孔位→造孔→埋管→灌浆→封孔→检查回填灌浆施工工艺流程图2) 单元划分顶拱回填灌浆按划分的区段由低往高进行,每区段(单元)长度不大于3个衬砌段,端部必须封堵严密。
3) 灌浆孔布置○1回填灌浆孔深入基岩10cm。
○2回填灌浆在钢筋混凝土衬砌全线顶拱中心角120°范围,灌浆布孔均在垂直洞轴线的铅直面上,采用单、双孔交替布置,Ⅰ、Ⅱ序孔均包含顶孔,排距按设计要求布置。
5.2. 钻孔定位1) 钻孔测放定位对衬砌混凝土回填灌浆采用在预埋管中钻孔的方法。
在浇筑洞身混凝土前,在钢筋网内按设计测放孔位预埋PVC管,预埋孔位偏差在20cm以内;预埋管安装好后,用红油漆在预埋管正对的钢模上进行标志。
拆模后及时标识孔位,并用红油漆标注孔号;其它洞身段则根据现场测量放孔位,先采用试钻法找出基准孔,造孔后以红油漆做好标记布置其它孔便于施工。
5.3. 造孔5.3.1.灌浆孔基本技术参数1)孔径:>Φ38mm。
2)孔深:打穿砼后深入基岩10cm。
造孔设备YT28气腿式风钻手风钻。
5.3.2.造孔顺序1)沿洞身轴线长每50m为一个单元,不足50m的独立段划分为一个单元。
2)造孔分序——每一环孔划分为一个序次,按相邻环分序,即将相邻两环上的孔按每环分别划分为Ⅰ序孔和Ⅱ序孔。
3)同一单元内分了Ⅰ序孔和Ⅱ序孔,先进行Ⅰ序孔的造孔灌浆工作,后进行Ⅱ序孔的造孔灌浆工作。
后序包括顶孔。
4)同一单元内的同一次序孔可全部或部分钻出后,再进行灌浆:也可单孔分序钻进和灌浆。
造孔注意事项1)钻孔开孔对准预埋管并顺着预埋管方向进行钻进,未埋管部分根据现场测量放孔位,并以红油漆做好标记,不得损失结构钢筋。
2)钻孔班报准确记录衬砌厚度、空腔尺寸和入基岩深度等。
3)造孔过程中如遇结构钢筋可在10cm范围内移动,不得损伤钢筋截面,如遇临时支护钢筋,可穿过。
5.4.埋管将长30cm一头车丝的Φ40mm特制孔口管埋入灌浆孔,车丝端露出外孔10cm。
5.5.灌浆5.5.1.灌浆材料使用如图所述符合设计要求的灌浆材料。
5.5.2.设备1)制浆设备:ZJ-400高速搅拌机和低速搅拌机。
2)送浆,灌浆设备:3SNS灌浆岩。
5.5.3.制浆1)制浆模式—集中制浆、现场配浆①制浆站制备原浆(:1),使用高速搅拌机,搅拌时间不少于30s.②使用输浆泵将灌浆原浆输送到灌浆现场储浆桶。
固结灌浆的浆液的水灰比为或。
③在灌浆现场,严格按照设计配比进行按需配浆。
2)浆液自制备至用完的时间小于4h.3)灌浆结束后,立即清洗设备及管路,以保持后续灌浆时的畅通性。
5.5.4.灌浆方法采用机械式孔口封闭器堵住孔口,用纯压式灌浆法。
5.5.5.灌浆顺序回填灌浆自较低高程一端开始,向较高的一端推进。
先灌Ⅰ序孔,后灌Ⅱ序孔。
同一单元内的同一次序孔可全部或部分钻出后,再进行灌浆,也可单孔分序钻机灌浆。
5.5.6.灌浆压力引水隧洞衬砌段回填灌浆压力采用。
5.5.7.浆液水灰比所有回填灌浆的浆液水灰比采用:1的水泥浆。
空隙大的部位应灌注水泥砂浆或高流态砼,但水泥砂浆的掺砂量不应大于水泥重量的200%。
