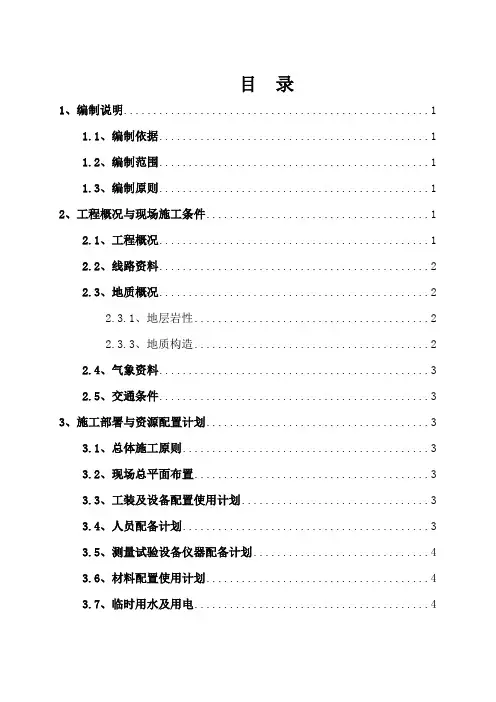

新红岩隧道出口进洞方案
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
新红岩隧道
DK301+390~DK301+563段施工方案
一、编制依据
(1)国家发展和改革委员会《关于新建成渝客专项目建议书的批复》(发改基础[2009]268号)。
(2)国家发展和改革委员会《国家发展改革委关于新建成渝客
(发改基础[2010]482号)。专可行性研究评审报告及审查意见的批复》
(3)铁道部工程设计鉴定中心《关于新建铁路成都至重庆客运专线初步设计的批复》(铁道函[2010]652号)。
(4)铁道部与四川省(铁计函[2009]294号)、重庆市(办函[2007]85号)会商纪要。
(5)铁道部《关于发布<铁路建设项目管理程序指导意见>的通知》(建建[2008]50号)。
(6)铁道部《关于发布<铁路工程施工组织设计指南>的通知》(铁建设[2009]226号)。
(7)铁道部《关于加强铁路大型临时工程设计和审查工作的通知》(铁建设[2009]89号)。
(8)《国务院关于进一步加强企业安全生产工作的通知》(国发[2010]23号)。
(9)《关于贯彻国务院进一步加强企业安全生产工作通知的实施意见》(铁安监[2010]168号)。
(10)《关于进一步明确软弱围岩及不良地质铁路隧道设计施工
有关技术规定的通知》(铁建设[2010]120号)。
(11)《关于进一步加强铁路建设安全生产工作的通知》(铁建设[2010]171号)。
(12)适用的国家、铁道部颁布的规范和规定。
(13)当前在建铁路客运专线技术水平、管理水平和施工装备水平。
(14)成渝公司《标准化管理》文件。
(15)成渝和成贵铁路客运专线公司筹备组2010年8月下发的《新建铁路成都至重庆客运专线指导性施工组织设计》。
(16)关于印发《铁路建设工程安全风险管理暂行办法》的通知(铁建设〔2010〕162号)。
(17)关于进一步加强铁路隧道设计施工安全管理工作的通知(建技(2010)352)。
(18)铁路隧道工程施工安全技术规程(TB10304-2009)。
(19) 关于铁路高风险隧道安全管理工作的实施意见(工管质[2011]36号)。
(20)新红岩隧道出口设计图施工资料。
二、编制原则
(1)遵循符合性原则
积极响应和遵守中标文件中的工期、质量、安全、环境保护、职业健康、文明施工等要求的规定及铁路建设施工合同、施工合同协议条款内容。
(2)遵循科学、经济、合理的原则
树立系统工程的理念,统筹分配各专业工程的工期,搞好专业衔接,合理安排施工顺序,组织均衡施工,连续生产,以关键线路为中心,进行工期资源优化;管理目标明确,指标量化,措施具体,针对性强。
(3)遵循设计文件的原则
在编制施工组织设计时,认真阅读核对所获得的技术设计文件资料,了解设计意图,掌握现场情况,严格按设计资料和设计原则编制施工组织设计,满足设计标准和要求。
(4)遵循“安全第一、预防为主”和“管生产必须管安全”的原则
严格按照铁路施工安全操作规程,从制度、管理、方案、资源方面制定切实可行的措施,确保施工安全和既有铁路、公路及其他被交道路的畅通和安全,服从建设单位指令,服从监理工程师的监督检查,严肃安全纪律,严格按规程办事。
(5)遵循引进创新、发展的原则
积极采用研发新技术、新材料、新工艺、新设备,提高工程技术和施工装备水平,保证施工安全和工程质量,加快施工进度,降低工程成本。
(6)遵循专业化队伍施工和综合管理相结合的原则
充分发挥专业人员和专用设备的优势,采用先进的施工技术,综合管理,合理调配,运用网络技术,科学安排各项施工程序,组织连
续、均衡、紧凑有序地施工。
(7)遵循节约资源、保护环境的原则
依法用地,合理规划,科学设计,少占土地,保护农田,搞好环境保护、水土保持和地质灾害防治工作,支持文物保护、景点保护,做到文明施工。
(8)遵循标准化管理的原则
制度健全、职责明确、监督到位、管控有力,强化标准化管理,确保质量、安全、环境三体系在本项目工程施工中自始至终得到有效运行。
(9)“六位一体”管理的管理原则。结合建设项目特点,建立建设项目管理的目标体系、责任体系、分级控制系统和评价评估体系,按照计划、组织、指挥、协调、控制等基本环节,将质量、安全、工期、投资效益、环境保护和技术创新分解细化为实施目标,以标准化管理为基础,全面实现“六位一体”管理要求。
三、编制范围
编制范围为 D1K301+390~D1K301+563。
四、工程概况
新红岩隧道位于沙坪坝~菜园坝区间,线位与既有梨树湾~菜园坝线部分重合。主要为既有小龙坎隧道、红岩隧道的扩挖及部分新建线路。
新红岩隧道设计长度为4265m,进口里程DK297+290,出口里程D1K301+555。其中DK297+430~DK299+200(1770m)段和DK299+745~
D1K301+563(1818m)绕行为新建双线,其余里程段总长685是将既有单线隧道进行扩挖至双线隧道。
重庆市二十九中教职工楼(D1K301+477.36~D1K301+518.85)和学生宿舍楼(D1K301+376.09~D1K301+434.39)两幢楼房位于新红岩隧道出口上方,两幢楼房均为六层混凝土结构物。埋深在21.3~26.31(m),距离线路中心距离为0~18.52(m)。
教职工楼在新红岩隧道线路右侧,与隧道线路中心最近处距离为18.52m,距开挖轮廓线11.08m,埋深21.3m,基础靠近隧道侧为深度 1.51~3.78m条形基础,基础底距隧道拱顶距离约17.04~19.24m。对新红岩隧道造成偏压影响。与新红岩隧道出口距离为44.15m。
学生宿舍楼由两幢楼房组成,埋深26.31m,基础为直径0.43m 或直径0.53m钻孔桩,桩长8.6~14.3m,桩底距离拱顶距离为11.74~16.39m。D1K301+397.83~D1K301+434.39段房屋一部分位于隧道正上方,对新红岩隧道造成正压和偏压;D1K301+376.09~D1K301+391.75段房屋在线路左侧,与隧道线路中心最近处距离为
17.75m,距开挖轮廓线10.31m。
五、隧道所在地区特征
1、地形地貌
隧道属剥蚀低山地貌,丘槽相间,地形波状起伏,地面高程220~400m,相对高差10~150m,自然横坡一般10°~35°,坡体后缘较陡,丘坡上覆土层较薄,基岩部分裸露,地表多被垦为旱地,沟槽等
