主斜井施工组织设计

合集下载

和谐煤矿主斜井施工组织设计

和谐煤矿主斜井施工组织设计

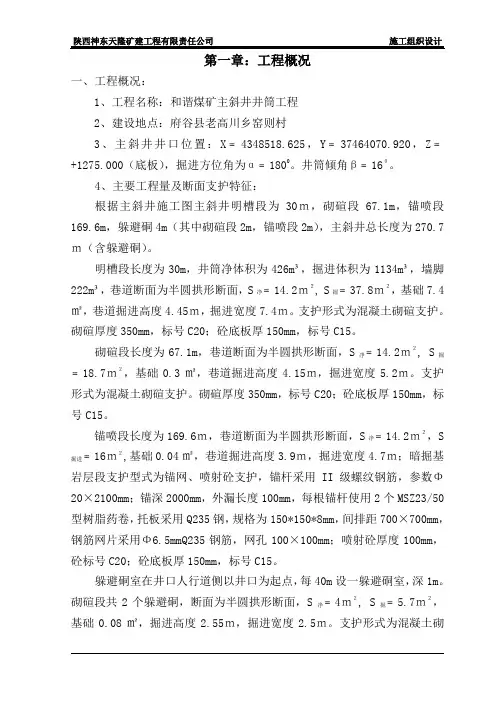

第一章:工程概况一、工程概况:1、工程名称:和谐煤矿主斜井井筒工程2、建设地点:府谷县老高川乡窑则村3、主斜井井口位置:X﹦4348518.625,Y﹦37464070.920,Z﹦+1275.000(底板),掘进方位角为α﹦1800。

井筒倾角β﹦160。

4、主要工程量及断面支护特征:根据主斜井施工图主斜井明槽段为30m,砌碹段67.1m,锚喷段169.6m,躲避硐4m(其中砌碹段2m,锚喷段2m),主斜井总长度为270.7m(含躲避硐)。

明槽段长度为30m,井筒净体积为426m³,掘进体积为1134m³,墙脚222m³,巷道断面为半圆拱形断面,S净﹦14.2m2, S掘﹦37.8m2,基础7.4㎡,巷道掘进高度4.45m,掘进宽度7.4m。

支护形式为混凝土砌碹支护。

砌碹厚度350mm,标号C20;砼底板厚150mm,标号C15。

砌碹段长度为67.1m,巷道断面为半圆拱形断面,S净﹦14.2m2, S掘﹦18.7m2,基础0.3㎡,巷道掘进高度4.15m,掘进宽度5.2m。

支护形式为混凝土砌碹支护。

砌碹厚度350mm,标号C20;砼底板厚150mm,标号C15。

锚喷段长度为169.6m,巷道断面为半圆拱形断面,S净﹦14.2m2,S 16m2,基础0.04㎡,巷道掘进高度3.9m,掘进宽度4.7m;暗掘基掘进﹦岩层段支护型式为锚网、喷射砼支护,锚杆采用II级螺纹钢筋,参数Φ20×2100mm;锚深2000mm,外漏长度100mm,每根锚杆使用2个MSZ23/50型树脂药卷,托板采用Q235钢,规格为150*150*8mm,间排距700×700mm,钢筋网片采用Φ6.5mmQ235钢筋,网孔100×100mm;喷射砼厚度100mm,砼标号C20;砼底板厚150mm,标号C15。

躲避硐室在井口人行道侧以井口为起点,每40m设一躲避硐室,深1m。

煤矿主斜井施工组织设计

煤矿主斜井施工组织设计

第一章编制依据及编制原则第一节编制依据1、山西晋煤集团阳城晋圣诚南煤业有限公司招标文件;2、山西晋煤集团阳城晋圣诚南煤业有限公司招标文件提供的图纸;3、《煤矿安全规程》;4、《矿山井巷工程施工及验收规范》;5、《煤矿井巷工程质量检验评定标准》;6、《混凝土工程施工质量验收规范》;7、《锚杆喷射混凝土支护技术规范》;8、《混凝土质量控制标准》;9、《煤炭建设工程质量技术资料管理规定与评定办法》;10、《山西晋煤集团阳城晋圣诚南煤业有限公司断面图》图纸;11、其他与本工程有关的国家及部颁现行的各种技术规范、规程、规定。

第二节编制原则⒈遵循招标文件条款,积极响应招标文件要求。

⒉指导思想:科学组织、合理安排,优质高效、快速安全。

⒊遵循ISO900质量保证体系,对施工全过程进行严格控制。

4、重视工程地质、水文地质调查及超前预报工作,建议以测量为依据的信息化施工管理体系。

5、合理安排资源和劳动组织,有计划、有重点地组织人力和物力,确保各项经济技术指标的全面实现,以获得较好的社会经济效益。

6、重视环境保护工作,做好施工现场内外的文明施工,采取等一系列环保、环卫措施,保证周围环境卫生和正常交通,尽量减小对附近居民正常生活、生的影响。

7、采用项目管理模式。

充分发挥我单位地下工程方面优势。

第二章工程概况第一节矿井概况一、交通位置山西晋煤集团阳城晋圣诚南煤业有限公司位于阳城县白桑乡、东冶镇境内,井田东起菰底村、郑家沟村、小南庄村、马大菰村、小岭村一带,西至上白桑村、东樊村、土沟村东侧,南起后河村南侧,北至凤凰山村北侧。

其地理坐标为东经112°26′46″~112°30′20″,北纬35°19′15″~35°25′48″。

井田位于阳城县白桑乡、东冶镇境内,阳(城)~济(源)公路从井田外西北部由南向北通过,经该公路向北约7km可达阳城县城,向南可至河南省济源市。

区内村与村之间有简易公路相通,交通运输条件方便。

主斜井综合项目施工组织设计

主斜井综合项目施工组织设计

主斜井施工组织设计一、工程概况(一)项目概述:温家庄矿在山西省寿阳县城西北侧,工业广场设在温家庄乡盘沟底村北侧300米处,地理位置优越,回风井距工业广场约1公里,有临时土路通往温家庄乡盘沟村公路。

矿井设计年生产能力120万吨,计划建设工期27个月,矿井采取斜井开拓方法。

本招标井筒为主斜井工程。

主斜井工程量818.12米,工程量见综合单价报价表(二)地形地貌:本井田在沁水煤田北部边缘,寿阳(东)详查勘探区北部,为低山丘陵地貌,地表多被第四系黄土覆盖,土梁现冲沟发育,地形山峦起伏,沟壑纵横,地势东高西低,地面最低处于井田西北角盘沟底村内,标高为1122米,最高在井田中北部,标高为1345.7米,相对高差约220米。

(三)水文:井田内地表水系不发育,只发育部分冲沟,因为降雨量少,基础上无积水,在井田西北边界外有温家庄河,在上游温家庄村东北约2.5公里处建有郑家庄水库,水库坝高16米,坝长350米,最大库容量240万平方米,库内现存水极少,温家庄河基础干枯无水。

(四)气象:地处山西黄土高原东南部,气候干燥,气温昼夜改变较大,四季分明,为半干旱大陆性气候,年平均降水量476.7毫米,多集中在6-9月,冬春多风,霜期从9月中旬至第二年4月中旬,长达7个月左右,年平均气温7.4℃,最低气温-26.2℃,整年平均无霜期151天,平均冻土厚度0.904米。

(五)地质特征:本井田暂未打地质钻孔,地质情况不详,估量元流砂层,无瓦斯积存区。

(六)地震:本井田地震烈度七度。

(七)工程内容及特征依据招标文件及工程图纸,本工程(主斜井)井筒长度约832.9m,井筒关键工程特征以下表:(八)井筒涌水量:井筒涌水量小于5立方米/小时。

二、施工准备(一)技术准备1.组织技术和管理人员认真审阅图纸,学习技术规范,组织图纸会审,并在此基础上编制可行性施工组织设计、安全技术方法、项目质量计划、填报项目开工汇报,准备好多种技术资料和表格,开工前对技术人员、管理人员及施工人员做好技术交底。

主斜井施工组织设计

主斜井施工组织设计
如挖掘机、钻机等。
爆破方案
根据地质勘察资料,设计合理的爆 破方案,控制爆破效果,确保斜井 断面的平整度和安全性。
掘进顺序
确定合理的掘进顺序,优先开挖稳 定区域,采取跳挖、分层开挖等措 施,控制开挖过程中的围岩变形。
斜井支护技术
01
02
03
支护材料选择
根据围岩条件和支护要求, 选择合适的支护材料,如 钢筋网、喷射混凝土、锚 杆等。
06
施工成本预算与控制
施工成本预算编制
人工费用预算
根据施工计划和工种需求,合理估算人工费用, 包括工人工资、福利、保险等。
材料费用预算
根据工程需求和材料市场价格,编制材料费用预 算,包括原材料、辅助材料、设备等费用。
间接费用预算
包括管理费、税费、其他杂费等,根据工程规模 和实际情况进行估算。
施工成本控制与管理
的负担。
文明施工管理措施
制定文明施工规定
制定详细的文明施工规定, 明确各项文明施工要求和标 准。
加强宣传教育
对施工人员加强文明施工宣 传教育,提高文明施工意识 和素质。
定期检查与考核
定期对施工现场进行检查和 考核,确保各项文明施工措 施得到有效执行。
建立奖惩机制
建立文明施工奖惩机制,对 表现优秀的施工单位和个人 进行表彰和奖励,对违反规 定的单位和个人进行处罚。
通过分析质量事故原因,制定针对性的预防措施,防止类似质量事 故再次发生。
总结经验教训
对施工过程中出现的质量问题及处理情况进行总结和归纳,形成经 验教训库,为今后的施工提供借鉴和参考。
05
施工环境保护与文明施 工
施工环境保护措施
施工前进行环境影响评估
减少水土流失

主斜井施工组织设计

主斜井施工组织设计

主斜井施工组织设计一、施工组织设计的背景和目的二、施工组织管理机构1.项目经理:负责组织、协调、监督和管理整个主斜井施工过程,具有丰富的施工管理经验和技术能力。

2.施工组长:负责施工中的具体任务分配、协调工作进度、检查施工质量和安全措施的落实。

3.监理工程师:由监理单位派驻,负责监督施工过程中的质量和施工计划的执行。

4.安全员:负责施工现场的安全管理和安全措施的执行。

5.质检员:负责施工过程中的质量检查和验收工作。

6.力证员:负责施工中的勘察和测量工作。

7.其他工程人员:包括施工工人、机械操作员、电工等。

三、施工组织设计的内容1.施工准备阶段(1)确定施工方案:根据设计要求、地质条件和施工周期等因素,确定主斜井的开挖方法、支护方法和施工顺序等。

(2)编制施工方案:根据施工方案,编制详细的施工组织设计图纸,包括井巷的平面图、纵断面图和横断面图等。

(3)组织施工材料和设备的准备:根据施工方案,组织采购施工所需的各种材料和设备,并进行检查和验收。

2.施工过程中的项目管理(1)人员管理:根据施工计划,合理安排施工人员的配备和岗位分工,并确保人员的素质和操作技能。

(2)进度管理:根据施工计划,进行工序的安排和组织,确保施工进度的合理和有序。

(3)质量管理:根据设计要求和相关规范,制定施工质量控制措施,并进行质量检查和验收工作。

(4)安全管理:制定安全施工方案和措施,并进行安全教育和培训,确保施工现场的安全。

3.施工组织设计的技术要点(1)井壁稳定:根据地质条件,选用合适的支护方式和工艺,确保井壁的稳定和安全。

(2)井巷通风:设计合理的通风系统,保证井下的通风换气和煤尘的排放。

(3)井巷排水:设计合理的排水系统,保证井下的排水畅通和水位控制。

(4)井巷照明:合理设计照明系统,保证井下的照明条件和工作安全。

四、施工组织设计的注意事项1.合理安排施工进度,避免因工期紧张而产生的施工质量问题。

2.加强施工现场的安全管理,严格执行安全措施和操作规程。

煤矿主斜井井筒施工组织设计

煤矿主斜井井筒施工组织设计

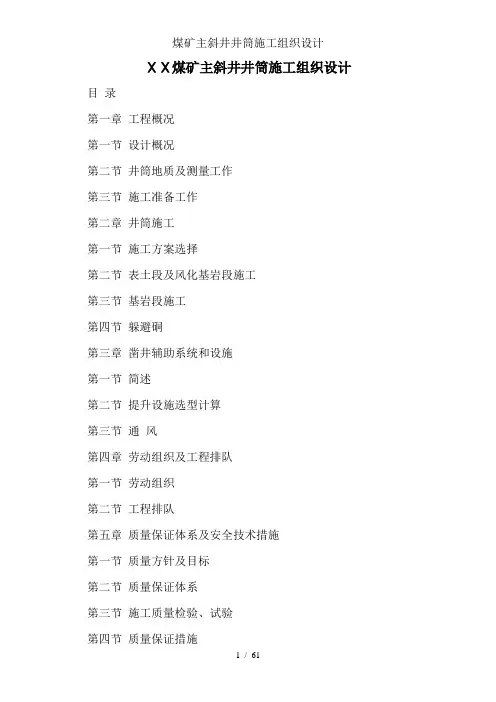

ⅩⅩ煤矿主斜井井筒施工组织设计目录第一章工程概况第一节设计概况第二节井筒地质及测量工作第三节施工准备工作第二章井筒施工第一节施工方案选择第二节表土段及风化基岩段施工第三节基岩段施工第四节躲避硐第三章凿井辅助系统和设施第一节简述第二节提升设施选型计算第三节通风第四章劳动组织及工程排队第一节劳动组织第二节工程排队第五章质量保证体系及安全技术措施第一节质量方针及目标第二节质量保证体系第三节施工质量检验、试验第四节质量保证措施第五节文明施工措施第六章职业健康安全管理第一节组织及管理第二节安全保证体系第三节主要安全技术措施第四节井筒施工应急预案第七章环境管理附:十三矿主斜井开工前会议纪要、主斜井平、剖面图、施工断面图、设备吊挂图、循环图表等。

第一章工程概况第一节设计概况十三矿主斜井井筒开口位置位于十三矿工业广场东北围墙内,开口标高为+118.00m,设计长度1858.8m,设计方位角136°20ˊ,施工坡度-20°,落底标高-517.752m;半圆拱形断面,净宽5600mm,净高3900mm,净面积18.4m2,主要用途担负十三矿提煤及人员运送。

其中:表土段斜长41.1m,掘进断面积为24.9m2,采用双层钢筋砼支护、壁厚400mm,砌碹砼强度等级C30,铺地厚300mm,铺底砼强度等级C20;风化基岩段斜长119.8m,掘进断面积为24.9m2,采用锚网和单层钢筋砼联合支护、壁厚400mm,砌碹砼强度等级C30,铺地厚300㎜,铺底砼强度等级C20;第三系(基岩段)斜长1406.9m,掘进断面积为21.8m2;穿煤层、受采动影响段斜长291.1m,掘进断面积为26.1m2;第三系和穿煤、受采动影响段采用锚网喷和金支联合支护,锚杆采用φ20×2400mm高强左旋树脂锚杆,间排距:800×800mm,网采用φ6mm金属网,网格80×80mm,金支使用36U型钢,棚距800mm,喷射砼封闭,铺底厚200mm,喷射砼、铺地砼强度等级C20。

斜井施工组织设计

斜井施工组织设计

目录第一章施工组织设计编制依据 1第二章矿井设计概况 1第一节矿井概况 1第二节主斜井井筒工程技术特征 3第三节自然地理 3第三章地质及水文地质概况 4第一节地层 4第二节构造 7第三节井田水文地质。

7第四节瓦斯、煤尘、地温 9第四章施工方案及施工方法 9第一节施工方案 9第二节井筒施工方法 10第五章施工辅助系统 25第一节提升、运输 25第二节供电 28第三节信号、照明及通讯 32第四节压风 32第五节排水 32第六节供水 32第七节通风 33第八节地面施工场地布置 33第六章劳动力安排及主要施工设备选型 35第一节主井工期安排说明 35第二节劳动力安排 36第三节拟投入主要施工机具明细 39第七章工期保证措施 40第八章质量保证体系及质量保证措施 42第九章安全保证措施 47第十章文明施工、环境保护措施 61第一节文明施工 61第二节环境保护 65某省XXX县XXX矿业有限公司XXX煤矿主斜井井筒施工组织设计第一章施工组织设计编制依据1、某省XXX县XXX矿业有限公司XXX煤矿井筒施工招标文件,冀华能招字(XXX)080502号。

2、某省XXX县XXX矿业有限公司XXX煤矿井筒施工平、剖、断面图S1416-111-(1-5)。

3、某省XXX县XXX矿业有限公司XXX煤矿井筒工程量清单及说明。

4、XXX井田勘探地质报告。

5、《煤矿井巷工程及验收规范》(GBJ213-90)。

6、《煤矿井巷工程质量验收评定标准》(MT5009-94)。

7、《煤矿安全规程》。

第二章矿井设计概况第一节矿井概况XXX煤矿位于某省省XXX县县东北约30公里,行政区划属马栏镇及石门乡管辖,地理坐标:东经108°34′45〞-108°39′00〞,北纬35°07′45〞-35°10′00〞,井田南北宽约4.2公里,东西长约6.5公里,井田面积24.75平方公里。

矿井设计年生产能力为120万吨,该矿井采用斜井开拓方式。

主斜井施工组织设计

主斜井施工组织设计
本区位于沁水县境内,抗震设防烈度为7度,设计 基本地震加速度值为0.10g,属第一组。
第二节 地质及水文特征
本区水文地质条件简单,无大的断层,属高瓦斯 矿井,根据地质报告,瓦斯平均含量9.25m3/t,根 据井检孔资料显示,本矿井井筒掘进范围地层稳定, 水纹地质条件简单,立井预测涌水量小于5m3/h, 斜井在垂深超过500米时,井筒最大涌量为
中部夹一层5m多的灰白色中粗粒砂岩,较稳定。 上部为灰绿色、灰色泥岩,间夹灰-浅灰色砂岩。 顶部为灰白色含铝泥岩,较纯,含较多菱铁质鲕 粒,俗称“桃花泥岩”。
⑺ 二叠系上统上石盒子组(P2s):厚度一般在 492.10~504.35m,平均502.32m。岩性主要 为砂岩及杂色泥岩。根据岩性特征可分为三段:
底部为厚20多米的灰白、浅黄色粗粒砂岩(K14), 厚-巨厚层状,石英为主,长石次之,含岩屑、次 棱角-次圆状,分选中等含彩色燧石细砾。硅质胶 结为主,大型板状、楔状交错层理发育,正粒序。 与下伏岩层冲刷接触。地貌上常形成陡崖。
② 上段(P2sh2):厚104.66m,分布于谷坡上 部,以棕红色泥岩为主,厚-巨厚层状,均匀层理 为主局部水平纹理发育,夹多层似层状钙质结核, 中夹1~2层黄绿色、绿黄色中细粒砂岩,中厚层 -厚层状,钙质胶结为主,大型楔状交错层理;砂 岩上部常见1~2层0.5m±淡水灰岩、泥质灰岩 或钙质泥岩;顶部夹浅绿灰色细砂条带。
② K7顶-3号煤底,厚2.65~12.80m,平均 9.20m。为泥岩、砂质泥岩、粉砂岩及中、细粒 砂岩。
③ 3号煤厚5.12~7.20m,平均5.85m,层位 及厚度均很稳定,其东南条带状变薄,为后期河 流冲刷所致。
④ 3号煤顶板以深-黑灰色泥岩、粉砂岩为主、 中厚层状,含丰富植物化石。厚0~17.58m,平 均4.66m,不稳定。

某金矿主斜井工程施工组织设计

某金矿主斜井工程施工组织设计

第一章编制依据1.1业主提供的《xx金矿改扩建主副井及相关工程》招标文件、招标书附件、工程招标图纸。

1.2业主提供的释疑。

1.3招标书中提供的施工技术规范。

1.3.1 中华人民共和国矿山安全法1.3.2 冶金地下矿山安全规程1.3.3 GB6722-86爆破安全规程1.3.4 GBJ213-90矿山井巷工程施工及验收规范1.3.5 BJ86-85锚杆喷射砼支护技术规范1.3.6 钢筋砼结构工程施工及验收规范(GB20204-92)1.3.7 砼质量控制标准(GB50164-92)1.3.8 钢结构工程及验收规范(GB50205-92)1.3.9 岩金矿山地质与测量工作条理(试行)国金生文字[1989]第02号1.3.10 YSJ416-93有色金属地下开采矿山基建地质规程1.3.11 机械设备安装工程施工及验收规范第二章工程概况及内容2.1工程概况xx金矿位于xx市xx镇境内。

地理坐标东经117042'~117043',北纬28058'~28059'。

矿区距xx市350km,距xx市25km。

从矿区经xx市至xx铁路的xx火车站32km,西距xx火车站76km,南至xx 铁路xx火车站112km。

矿区到xx镇有5km的专用公路,交通极为方便。

矿区年平均气温17.20C,一月平均气温 4.70C,七月平均气温28.60C。

年降水量1860mm,无霜期为252天。

矿区内第四系冲击层,主要以粘土为主,混有板岩、千枚岩等角砾,砾径多小于2厘米,呈半胶结或无胶结松散状态,具塑性和压缩性,在外力和动水压力作用下及易软化或潜蚀流动。

主斜井:井口坐标:X=7419.21m Y=8857.17m Z=+130.00m倾角25度,斜长945m,终点标高-270.00m工程地质特征:地表风化带:井口至进深50m,因风化作用裂隙发育,硬度低,稳固性差,易产生坍塌等。

施工时要加强支护。

基岩层:厚260m,为含碳千糜岩,层状结构,片理发育,岩石坚硬—半坚硬,一般f=8~10,整体性、稳定性好。

主斜井施工组织设计

主斜井施工组织设计

黑拉嘎煤矿主斜井施工组织设计第一章、工程概况第一节地理位置第二节水文地质第三节工程特征第四节施工工程外部条件第二章、施工准备工作第一节四通一平第二节大临(措施)工程第三节技术准备第三章、施工设备及布置第一节施工设备凿井措施工程第二节运输、提升及配套设施第三节压风、通风、排水第四节井下供水、通风、信号第四章、施工方案及方法第一节施工方案及方法编制的依据第二节施工方案及方法编制的原则和特点第三节施工方案及方法编制的特点第四节施工中采用新技术、新工艺、新设备、新材料第五节各主要分部分项工程施工方案一、矸石回填广场施工方案二、主斜井井筒施工方案第六节井筒过断层破碎带的施工第五章施工组织机构及劳动力组织第六章冬雨季施工措施第七章施工进度安排及工期保证措施第八章施工质量保征措施第九章安全生产及文明施工第一节安全保证措施第二节文明施工第一章工程概况第一节地理位置贵州省六枝工矿(集团)有限责任公司黑拉嘎煤矿位于六枝特区南西面,属六枝特区中寨乡管辖。

其地理位置坐标为:东经105º17´03″~105º18´43″,北纬26º08´21″~26º12´37″。

黑拉嘎井田,北起涝河F1号断层,南抵黑拉嘎F4号断层.西自纳茂~下寨一线以玄武岩为界,东由干坝~大补王~下费嘎一线。

南北长约7公里,东西宽约2公里,面积约14平方公里。

本地区交通方便,贵昆铁路以及S102省道公路由东往西从本井田外围北部通过,水(城)~黄(果树)高等级公路经过本田南部的郎岱。

由S102省道公路堕却接口向南经涝河至中寨的简易公路从本井田西侧沿煤层露头底板经过;由中寨去郎岱有三级公路与水黄高等级公路相接。

井田以东还有从郎岱往北经陇脚、把士寨至六枝的公路经过。

因此,井田周边公路交通方便。

第二节水文地质1、地形地貌:黑拉嘎井田地处贵州高原乌蒙山脉、大娄山脉、苗岭山脉之间的三角地带。

主斜井施工组织设计

主斜井施工组织设计
21、《建筑地基处理技术规范》(JGJ79—2002)
22、《建筑地面工程施工质量验收规范》(GB50209—2002)
23、《屋面工程质量验收规范》(GB50207—2002)
24、《建筑地面工程施工质量验收规范》(GB50209—2002)
25、《建筑装饰装修工程质量验收规范》(GB50210—2001)
5、《混凝土工程施工质量验收规范》(GB50204—2002)
6、《建筑工程施工质量验收统一标准》(GB50300—2001)
7、《建筑地基基础工程质量验收规范》(GB50202—2002)
8、《钢结构工程施工质量验收规范》(GB50205—2002)
9、《建筑电器工程施工质量验收规范》(GB50303—2002)
10、《电器装置安装35KV及以下架空电力线路施工及验收规范》(GB173—92)
11、《混凝土质量控制标准》(GB50164—92)
12、《锚杆喷射混凝土支护技术规范》(GB50086—2001)
13、《工程测量规范》(GB50026—93)
14、《工程建设标准强制性条文(矿山工程部分)》
(建标[2001]92号)
26、《建筑给水排水及采暖工程施工质量验收规范》
(GB50242—2002)
27、《通风与空调工程施工质量验收规范》(GB50243—2002)
28、《建筑电气工程施工质量验收规范》(GB50303—2002)
29、《钢筋焊接及验收规程》(JGJ18—2003)
30、《钢筋焊接接头试验方法标准》(JGJ/T27—2001)
三、国家及煤炭行业现行有关工程建设政策及法规
四、招标图纸和其它有关技术资料
第二章工程概况
第一节工程概况

煤矿主斜井井筒施工组织设计

煤矿主斜井井筒施工组织设计

ⅩⅩ煤矿主斜井井筒施工组织设计目录第一章工程概况第一节设计概况第二节井筒地质及测量工作第三节施工准备工作第二章井筒施工第一节施工方案选择第二节表土段及风化基岩段施工第三节基岩段施工第四节躲避硐第三章凿井辅助系统和设施第一节简述第二节提升设施选型计算第三节通风第四章劳动组织及工程排队第一节劳动组织第二节工程排队第五章质量保证体系及安全技术措施第一节质量方针及目标第二节质量保证体系第三节施工质量检验、试验第四节质量保证措施第五节文明施工措施第六章职业健康安全管理第一节组织及管理第二节安全保证体系第三节主要安全技术措施第四节井筒施工应急预案第七章环境管理附:十三矿主斜井开工前会议纪要、主斜井平、剖面图、施工断面图、设备吊挂图、循环图表等。

第一章工程概况第一节设计概况十三矿主斜井井筒开口位置位于十三矿工业广场东北围墙内,开口标高为+118.00m,设计长度1858.8m,设计方位角136°20ˊ,施工坡度-20°,落底标高-517.752m;半圆拱形断面,净宽5600mm,净高3900mm,净面积18.4m2,主要用途担负十三矿提煤及人员运送。

其中:表土段斜长41.1m,掘进断面积为24.9m2,采用双层钢筋砼支护、壁厚400mm,砌碹砼强度等级C30,铺地厚300mm,铺底砼强度等级C20;风化基岩段斜长119.8m,掘进断面积为24.9m2,采用锚网和单层钢筋砼联合支护、壁厚400mm,砌碹砼强度等级C30,铺地厚300㎜,铺底砼强度等级C20;第三系(基岩段)斜长1406.9m,掘进断面积为21.8m2;穿煤层、受采动影响段斜长291.1m,掘进断面积为26.1m2;第三系和穿煤、受采动影响段采用锚网喷和金支联合支护,锚杆采用φ20×2400mm高强左旋树脂锚杆,间排距:800×800mm,网采用φ6mm金属网,网格80×80mm,金支使用36U型钢,棚距800mm,喷射砼封闭,铺底厚200mm,喷射砼、铺地砼强度等级C20。

龙泉煤矿主斜井施工组织设计

龙泉煤矿主斜井施工组织设计

第一章概况第一节矿井概况一、概述1、地理位置及交通龙泉煤矿位于吐鲁番地区托克逊县城北西65km处,行政区划属于托克逊县管辖。

根据采矿许可证,井田东西长2.09km,南北宽1.36km,面积约2.85km2。

中心地理坐标:东经88°09′25″,北纬43°06′50″。

井田至克尔碱镇5km为砂石路面,克尔碱镇有柏油路与G314国道相连,南疆铁路从井田南部通过,距托克逊火车站8km,交通方便。

(见交通位置图1-4-1)。

图1-4-1 交通位置图2、地形地貌井田地处吐鲁番盆地西北边缘的克尔碱煤盆地中北部边缘,为剥蚀山地,地势北西高,南东低,海拔+925m—+1035m。

3、水系河流矿区地面无地表水系,在井田外北东向距离1500m处有潘吉塔格苏河向南东流去。

4、气象与地震本区属典型大陆干旱气候,夏季干燥少雨,冬季严寒少雪,故地表植被极其稀少。

年最高气温达42.2℃,最低气温-17.7℃,每年10月底开始冻结,翌年3月上旬解冻,最大冻结深度0.86m,年平均降雨量仅为20.3mm,年蒸发量却高达5826.2mm。

井田外东部有潘吉塔格苏河,年迳流量455.54万m3,春季融雪期水量较大。

井田区属多风地区,春、秋季最多,主要方向为西北风,风力一般6—7级,最大可达10级以上。

据新疆地震局资料,本区地震基本烈度6度。

5、环境状况井田内除煤矿开发企业外,为无人居住的中低山区,周边有克尔碱镇和几个煤矿,生活用品及粮油等由托克逊县城供给。

托克逊县经济主要以农业为主,煤炭资源较丰富。

矿区为剥蚀山地,地表无水系,植被较少,生态环境脆弱。

二、主要自然灾害本区属典型大陆干旱气候,夏季干燥少雨,冬季严寒少雪,故地表植被极其稀少。

井田区属多风地区,春、秋季最多,多为西北风,风力一般6~7级,最大可达10级以上。

本区属6度烈度区。

本矿井自然灾害主要有大风、沙尘、地震等。

根据掌握资料和本矿区地质环境现状,矿区具有产生地面塌陷和沙尘暴等地质灾害的可能,矿区地质环境质量暂定中等。

主斜井施工组织设计

主斜井施工组织设计
河南郑煤矿业建设有限责任公司
双山煤矿项目部
榆神矿区双山煤矿主斜井井筒工程






编制单位:河南郑煤矿业建设有限责任公司
编制时间:2009年5月20日
签审栏
公司主管领导:
公司总工程师:
工程技术部:
安全检查部:
项目经理:
编制人:
审批意见栏
公司主管领导:
公司总工程师:
工程技术部:
安全检查部:
贯彻栏
贯彻地点:
(1)中华人民共和国矿山安全法
(2)煤炭法
(3)煤矿安全规程(2006年版)
(4)矿山井巷施工及验收规范(GBJ213-90)
(5)煤矿井巷工程质量检验评定标准(MT5009—94)
(6)混凝土工程施工质量验收规范(GB50204—2002)
(7)混凝土质量控制标准(GB50164—92)
(8)煤矿井巷工程测量规范(GB50026—93)
第六章正规循环及劳动组织
第七章工程进度及其安排
第八章工期保证措施
第九章施工质量保证措施
第十章安全技术措施
第十一章文明施工及环境保护
编制:王志明胡巍巍
审核:杨喜君
批准:
第一章编制目的、原则、依据
一、编制目的
为了正确指导、科学组织陕西腾晖矿业有限公司榆神矿区双山煤矿主斜井工程施工,统筹安排企业内部技术经济活动,充分利用我公司的人力、物力、财力,有效协调建设、生产、施工、设计各方关系,在确保安全、质量、工期的前提下,使榆神矿区双山煤矿主斜井工程建设取得快速优质、高效低耗、安全文明的成果,特编制本施工组织设计。
三、水文地质
根据本区地下水的赋存条件及水力特征,将地下水划分为两种类型:第四系松散岩类孔隙潜水及碎屑岩类裂隙承压水。然后,进而划分为三个汗水岩层(组):第四系中更新统黄土孔隙裂隙潜水、侏罗系碎屑岩类分化岩裂隙承压水及碎屑岩类裂隙承压水。本区水文地质勘查类型划分为二类一型,即以裂隙含水层充水为主的水文地质条件简单的矿床。

主斜井施工组织设计

主斜井施工组织设计

山西国泰红岩煤业有限公司主斜井掘砌及相关工程施工组织设计工程名称:红岩煤业有限公司主斜井一期工程编制人:施工负责人:施工单位:中十冶集团有限公司红岩煤矿工程部编制日期:2011年9 月日执行日期:2011年10 月日审批签字编制人:年月日通防副矿长:年月日机电副矿长年月日安全副矿长:年月日升产副矿长:年月日总工程师年月日矿长:年月日总监理工程师:年月日审批意见施工组织设计报审表(A2)目录第一章施工组织设计编制依据第二章矿井设计简况第一节矿井简况第二节主斜井井筒工程技术特征第三节自然地理第三章地质及水文地质简况第一节地层第二节构造第三节井田水文地质。

第四节瓦斯、煤尘、地温第四章施工方案及施工方法第一节施工方案第二节井筒施工方法第五章施工辅助系统及设备选型第一节提升、运输第二节供电(附:以电负荷统计表、主要设备机具表)第三节信号、照明及通讯第四节压风第五节排水第六节供水第七节通风第六章工期、劳动力安排第一节主井工期安排说明第二节劳动力安排第三节施工组织机构第七章工期保证措施第八章质量保证体系及质量保证措施第九章安全保证措施第十章灾害预防及避灾路线第十一章文明施工、环境保护措施第一节文明施工第二节环境保护第一章编制依据1、山西国泰能源矿业有限公司红岩煤矿井筒施工招标文件,编号GTHY-K11012、山西国泰能源矿业有限公司红岩煤矿井筒施工平、剖、断面图S1416-111-(1-5)。

3、批复地《山西灵石国泰红岩煤业有限公司矿井兼并重组整合工程初步设计》。

4、《山西红岩煤业有限公司兼并重组整合矿井地质报告》。

5、《煤矿井巷工程及验收规范》(GBJ213-90)。

6、《煤矿井巷工程质量验收评定标准》(MT5009-94)。

7、新版《煤矿安全规程》、《煤矿防治水规定》。

第二章矿井设计简况第一节矿井简况井田位於灵石县城西20km处寨头村一带,行政区划隶属於灵石县夏门镇管辖。

地理坐标为东经:111°38′01″—111°39′50″,北纬:36°50′00″—36°51′33″。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

施工组织设计(方案/措施)报审表神木县狼窝渠煤矿主斜井井筒开凿工程施工组织设计浙江中宇发展有限公司二00九年十一月二十日目录一、工程概况二、施工准备(一)、技术准备(二)、施工队伍准备(三)、施工现场准备(四)、设备材料准备三、井筒施工工艺(一)、施工进度及施工排队(二)、斜井明槽、表土段施工工艺(三)、斜井锚喷段机械化作业线施工工艺(四)、施工关键技术(五)、斜井井筒防水措施及临时排水方案四、辅助生产系统(一)、提升系统(二)、压风(三)、排矸(四)、排水(五)、供水(六)、通风降尘(七)、通讯、信号及照明(八)、供电系统(九)、测量五、施工进度计划(一)、工期安排(二)、工期保证措施六、施工组织与管理(一)、施工组织管理机构(二)、施工管理七、施工质量标准及质量保证措施(一)、采用的质量标准及质量管理目标(二)、施工质量保证措施(三)、质量保证体系(四)、主要检测仪器八、施工技术安全措施、灾害预防和安全保证体系(一)、安全管理措施(二)、施工安全技术措施(三)、灾害预防九、文明施工及环境、职业健康保证措施(一)、文明施工及环境保护措施(二)、文物保护措施(三)、职业健康保护措施十、冬雨季施工措施及地下管线等保护加固措施(一)、冬雨季施工措施(二)、地下管线及其它地上地下设施保护加固措施前言编制本施工组织设计的指导思想是:贯彻执行国家及本行业部门有关建设方针和技术政策,采用先进的科学技术,充分利用本处的施工能力和技术经验,提高矿井建设的综合效益,在确保安全和工程质量的前提下,合理安排施工顺序及工程进度。

本着工期短,效率高、质量优、效益好的原则,建设本矿井。

我公司通过了质量、环境、职业健康安全三体系即ISO9001、ISO14001、GB/T28001标准,并经过多年的运行,确保工程施工的每一个阶段、每一个环节、每道工序处于受控状态,从而确保工程质量。

本施工组织设计的编制依据是:(1)神木县狼窝渠煤矿矿井招标文件;(2)《矿山井巷工程施工及验收规范》(GBJ213-90);(3)《煤矿井巷工程质量检验评定标准》(MT5009-94);(4)《砌碹巷道施工技术规范》(GB50086-2001);(5)《煤炭建设工程质量技术资料管理规定与评级办法》(国家煤炭局1999年2月10日,颁布的煤规字[1999]34号文);(6)《煤矿安全规程》(2006年版);(7)国家和陕西省等其它相关法律、法规、规范、规定的要求;一、工程概况狼窝渠煤矿煤矿矿区位于陕西省神木县城西北部约35km处,行政区划隶属陕西省神木县孙家岔镇管辖。

本区交通方便,东距包(头)——神(木)铁路及S204省道约10km,由S204省道沿西(安)——包(头)公路向南进入省内“米”字型公路网,向东经府谷跨黄河可达山西省各方向;经大柳塔可达内蒙东胜、包头;南经榆林,可达延安、西安。

本企业交通状况良好,煤炭外运有充分的保障。

矿区位于陕北黄土高原与毛乌素沙漠接壤地带,属于沙漠风积型地貌。

地势总体来说西高东低。

本区地处我国西北内陆,为典型的中温带半干旱大陆性气候,气候特点为:冬季寒冷、春季多风、夏季炎热、秋季凉爽,四季冷热多变,昼夜温差悬殊,干旱少雨,蒸发量大,降雨多集中在7、8、9三个月。

全年无霜期短,十月初上冻,次年四月解冻。

矿区基岩零星出露于河沟两侧,其它地区均被第四系沉积物覆盖。

依地质填图及钻孔揭露,矿区范围地层由老至新依次为:三叠纪上统永坪组(T3y),侏罗纪中统延安组(J2y),第四系中更新统离石组(Q2l),全新统风积沙(Q4al)。

侏罗纪延安组含煤地层(J2y)是大型内陆湖泊三角洲沉积,沉积旋回结构清晰,可将含煤岩系划分为五个中级旋回(二级),自上而下划分为I~V岩段,含5~1号煤组。

本区延安组第Ⅲ、Ⅳ、Ⅴ段遭到严重剥蚀,保留不全,延安组第Ⅰ~Ⅱ段地层保留完整。

矿区位于侏罗纪煤田西北部,构造单元位于鄂尔多斯台向斜宽缓的东翼——陕北斜坡上。

本区地层总体走向东北、倾向南西、倾角小于一度的单斜构造,未发现落差大于30米断层和明显的褶皱构造,也无岩浆活动,仅局部表现为一些宽缓的大小不等的波状起伏,属简单构造。

侏罗纪中统延安组(J2y)是矿区内的含煤地层,煤层编号沿用《陕西省神木县神木北部矿区井田勘探地质报告》,即将煤系地层自下而上分为一~五段,每段含一个煤组,自上而下编为1~5号煤组。

每个煤组含若干个独立煤层,煤层编号在煤组号右上角冠了煤层号。

在整合区内具有对比意义的有5层,即1-2、2-2、3-3、4-2和5-2。

本区可采煤层5层,即1-2、2-2、3-3、4-2和5-2。

水文地质条件:根据本区水文地质条件及群众运动岩结构类型,未来矿井充水方式有直接和间接两种。

矿井直接充水源主要为地下水,即煤层上覆盖的延安组第三、四段及第二段砂岩裂隙含水层。

矿井间接充水是基岩顶部因风化作用而形成的风化岩,而在冲沟和河谷地段由于上覆基岩和隔水层变薄,而与风化岩直接接触,使风化岩得到雨水和沟流补给,从而成为矿井充水水源。

(一)、工程范围狼窝渠矿井井筒开凿工程包括以下内容1、主斜井井筒开凿工程;2、主斜井井筒部分安装工程;(二)、工程概况及特征主斜井:井筒坡度16°,开口坐标为:X=4326506.0m、Y=37437251.0m、Z=+1161.000m、方位角137°;设计总长度136m,其中:砌碹段(表土段及风化基岩)采用钢筋混凝土浇灌支护,长度74m;岩石段(稳定基岩段)采用锚网喷支护,长度62m。

主斜井共分5个断面:(见后各断面图)(1)、1-1断面特征为掘进断面17m2,净断面为13.2 m2,掘进宽7060mm,掘进高4050mm,钢筋混凝土支护,支护厚度300mm、墙部为放大脚,上宽400mm、下宽限1280mm,混凝土强度等级为C25,巷道下部铺设1950mm厚的4:6砂石垫层,底板设计铺设500mm厚的砼基础,强度为C25,上铺设150mm厚的砼地坪,混凝土强度等级为C25。

钢筋绑扎为双层筋,外规格为200*200mm;砌碹混凝土中添加BR-3防水剂,加入量为水泥用量的10%,抗渗标号不低于S8;(2)、2-2断面特征为掘进断面17m2,净断面为13.2 m2,掘进宽7060mm,掘进高4050mm,钢筋混凝土支护,支护厚度300mm、墙部为放大脚,上宽400mm、下宽限1280mm,混凝土强度等级为C25,底板设计铺设500mm厚的砼基础,强度为C25,上铺设150mm厚的砼地坪,混凝土强度等级为C25。

钢筋绑扎为双层筋,外规格为200*200mm;砌碹混凝土中添加BR-3防水剂,加入量为水泥用量的10%,抗渗标号不低于S8;(3)、3-3、4-4断面特征为掘进断面17m2,净断面为13.2 m2,掘进宽4800mm,掘进高4050mm,钢筋混凝土支护,支护厚度300mm、混凝土强度等级为C25,铺设150mm厚的砼地坪,混凝土强度等级为C25。

钢筋绑扎为双层筋,外规格为200*200mm;砌碹混凝土中添加BR-3防水剂,加入量为水泥用量的10%,抗渗标号不低于S8;3)、5-5断面特征为锚网喷支护。

掘进断面14.1m2,净断面为13.2 m2,掘进宽4400mm,掘进高3850mm,支护厚度100mm、混凝土强度等级为C20,铺设150mm厚的砼地坪,混凝土强度等级为C25。

钢筋绑扎为双层筋,外规格为200*200mm;砌碹混凝土中添加BR-2防水剂,加入量为水泥用量的10%,抗渗标号不低于S8;锚杆规格为¢20*2100,锚深2000mm,托盘规格为:150*150*8mm,锚固剂采用MSZ35/35型树脂药卷。

斜井水沟净断面规格为200*200mm,沿前进方向的右帮掘设。

帮部支厚100mm。

本主斜井设计长度136m。

详细工程量见下----五、工程技术特征--------------二、施工准备(一)、技术准备1、组织技术与管理人员认真审阅图纸,学习技术规范,组织图纸会审,并在此基础上编制实施性施工组织设计、施工技术措施、项目质量计划、填报项目开工报告,准备好各种技术资料和表格,开工前对技术人员、管理人员及施工人员做好技术交底。

2、组织测量人员做好接点复测工作,按业主提供的导线,水准点进行全面复核校验,进行井口基桩的布设。

3、试验人员尽早进行试验、检验和各种强度砼配合比的试验。

(二)、施工队伍准备1、为确保本工程施工速度和工程质量,特在本处内精选素质好、经验丰富、从事过二次以上类似工程施工的施工队伍进场施工。

2、根据施工进度情况,按总体施工计划,陆续组织各作业队、各岗位、各工种人员进场,所有人员在上岗前10天到岗,以便了解现场情况,按本公司通过的质量、环境、职业健康安全三体系即ISO9001、ISO14001、GB/T28001标准。

以及ZYQEO-CX-2005《培训控制程序》要求组织学习培训。

(三)、施工现场准备第一批人员进场后,要及时开展进场四通一平的准备工作,施工必须的生活、办公、卫生、生产等临时设施,工广临时设施布置,遵循“方便实用、文明施工、节约用地、安全可靠、兼顾环保、CI达标、尽可能避开永久建筑物”的原则。

工程施工工广平面布置图(表2.1),临时用地一览表(表2.2)。

(四)、设备材料准备由处机电、试验、材料供应部门组织设备、仪器、周转材料等调运工作。

确保部门组织设备、试验、检验设备、测量设备等迅速进场。

其余设备和周转材料根据工作进度工程进展情况,按计划陆续进场。

见主要机械设备表(表2.3),主要施工材料计划表(2.4)。

组织物资供应人员进行市场调查,按本公司通过的质量、环境、职业健康安全三体系即ISO9001、ISO14001、GB/T28001标准,以及ZY-QEO-CX-2005《物资采购控制程序》,选择合适的供应商,落实货源,安排订货计划,设立堆放场地,搭设库房等。

表2.2 临时用地一览表三、施工方案及施工工艺井筒开凿工程施工采用新技术新设备,配备巷道施工机械化作业线。

以工期长的关键工程为主攻目标,随着施工进展及时安插施工队伍实行多点平行施工。

坚土、风化基岩及基岩段采用普通钻爆法掘进,耙矸机耙矸,矿车排矸,卡车运输;主、风斜井先期均采用JD-40绞车配2m3箕斗提升、地面轻轨排矸,后期改为1.2米绞车提升, 坚土、风化基岩段采用管棚作临时支护,永久支护采用现场制作钢筋绑扎、现制混凝土浇灌,锚杆钻机打装锚杆,喷浆机喷射砼。

施工中以人为本,发挥人才优势,推动技术进步,组织科研攻关小组,克服技术难题,加强管理,采取激励机制,提高劳动者的积极性,提高职工操纵机械设备的熟练强度,确保正规循环,缩短循环时间,提高劳动效率,加快施工速度。

加强机电设备管理,实行包机维修,使设备处于100%完好状态。
