施工缝留设方案

合集下载

地下室结构施工缝施工方案

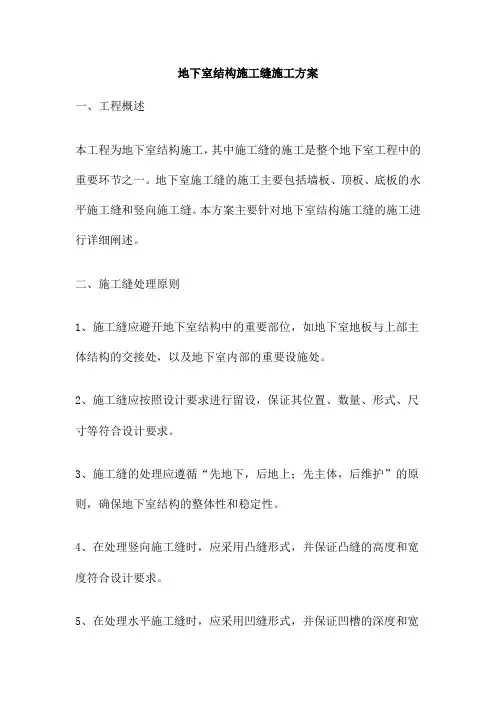

地下室结构施工缝施工方案

地下室结构施工缝施工方案一、工程概述本工程为地下室结构施工,其中施工缝的施工是整个地下室工程中的重要环节之一。

地下室施工缝的施工主要包括墙板、顶板、底板的水平施工缝和竖向施工缝。

本方案主要针对地下室结构施工缝的施工进行详细阐述。

二、施工缝处理原则1、施工缝应避开地下室结构中的重要部位,如地下室地板与上部主体结构的交接处,以及地下室内部的重要设施处。

2、施工缝应按照设计要求进行留设,保证其位置、数量、形式、尺寸等符合设计要求。

3、施工缝的处理应遵循“先地下,后地上;先主体,后维护”的原则,确保地下室结构的整体性和稳定性。

4、在处理竖向施工缝时,应采用凸缝形式,并保证凸缝的高度和宽度符合设计要求。

5、在处理水平施工缝时,应采用凹缝形式,并保证凹槽的深度和宽度符合设计要求。

6、施工缝的处理应采用可靠的措施,保证其密封性、防水性、抗渗性等性能符合设计要求。

7、在浇筑混凝土时,应保证混凝土的密实度和平整度,避免出现蜂窝、麻面等现象。

8、在处理施工缝时,应注意安全,避免出现安全事故。

三、墙板水平施工缝处理方案1、墙板水平施工缝应设置在距底板面以上500mm处,并保证其平整度。

2、在处理墙板水平施工缝时,应先清理干净墙板表面,并涂刷一道水泥基渗透结晶型防水涂料,以提高墙板的防水性能。

3、在涂刷水泥基渗透结晶型防水涂料后,应铺设一道遇水膨胀止水条,并采用可靠的措施固定止水条。

4、在浇筑混凝土时,应保证混凝土的密实度和平整度,避免出现蜂窝、麻面等现象。

5、在浇筑混凝土后,应采用可靠的措施对墙板表面进行养护,保证其质量。

四、顶板水平施工缝处理方案1、顶板水平施工缝应设置在距底板面以上500mm处,并保证其平整度。

2、在处理顶板水平施工缝时,应先清理干净顶板表面,并涂刷一道水泥基渗透结晶型防水涂料,以提高顶板的防水性能。

3、在涂刷水泥基渗透结晶型防水涂料后,应铺设一道遇水膨胀止水条,并采用可靠的措施固定止水条。

4、在浇筑混凝土时,应保证混凝土的密实度和平整度,避免出现蜂窝、麻面等现象。

施工缝及后浇带的留置专项施工方案

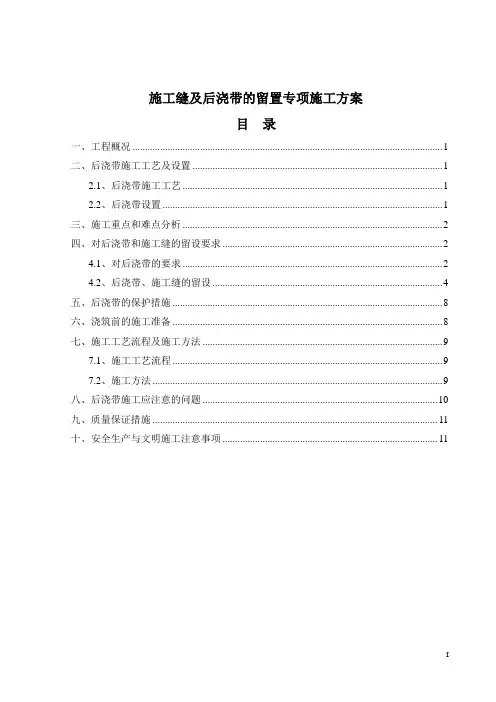

施工缝及后浇带的留置专项施工方案

施工缝及后浇带的留置专项施工方案目录一、工程概况 (1)二、后浇带施工工艺及设置 (1)2.1、后浇带施工工艺 (1)2.2、后浇带设置 (1)三、施工重点和难点分析 (2)四、对后浇带和施工缝的留设要求 (2)4.1、对后浇带的要求 (2)4.2、后浇带、施工缝的留设 (4)五、后浇带的保护措施 (8)六、浇筑前的施工准备 (8)七、施工工艺流程及施工方法 (9)7.1、施工工艺流程 (9)7.2、施工方法 (9)八、后浇带施工应注意的问题 (10)九、质量保证措施 (11)十、安全生产与文明施工注意事项 (11)一、工程概况项目总建筑面积156572㎡,其中地下7711㎡,地上148861㎡;地下1层,地上27/28层,建筑高度92/90M。

塔楼9、10、11、12栋27层楼,地下1层为非机动车库,1层至2层为商业,3层以上为住宅,塔楼13、15栋28层楼,地下1层为非机动车库,地上部分为住宅,B区商住综合楼A-裙楼Ⅱ区为商业。

建筑结构形式均为钢筋砼框支剪力墙结构,建筑结构的安全等级为二级,设计使用年限50年,抗震设防等级为一般剪力墙:地下一层至四层为二级,五层及五层以上为三级;短肢剪力墙:地下一层至四层为一级,五层及五层以上为二级;框支柱:地下一层至二层为二级,天面层为三级;框支梁:首层至五层为二级,六层及六层以上为三级。

为确保工程顺利施工特编制后浇带专项施工方案。

二、后浇带施工工艺及设置2.1、后浇带施工工艺(1)后浇带的设计原理是“抗放兼备,以放为主”,这种设计已列入规范而被广泛使用,后浇带分为后浇沉降带、后浇收缩带、后浇温度带,分别用于解决各构筑物间差异沉降,钢筋混凝土收缩变形和减小温度应力等问题,后浇带一般具有多种变形缝的功能。

(2)施工后浇带是在整个建筑物中设置的临时施工缝,该缝根据设计要求保留一段时间后再浇筑。

这种“缝”在整个结构施工中既解决了构筑物间的差异沉降,混凝土的收缩变形,温度应力,又达到了不设永久变形缝的目的。

施工缝的留设和处理

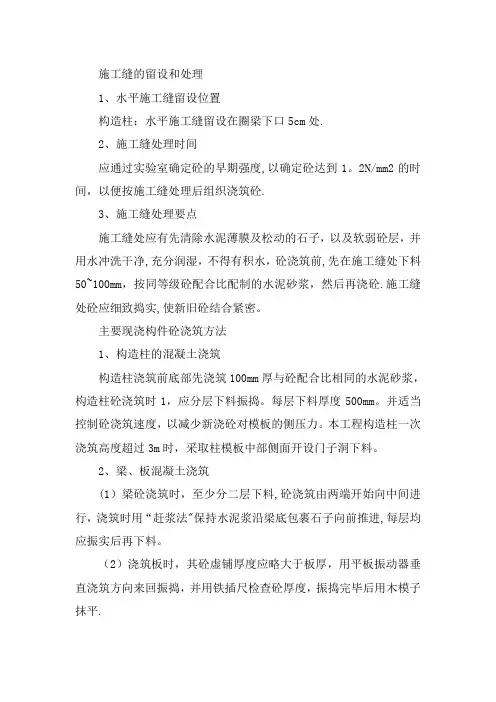

施工缝的留设和处理

施工缝的留设和处理1、水平施工缝留设位置构造柱:水平施工缝留设在圈梁下口5cm处.2、施工缝处理时间应通过实验室确定砼的早期强度,以确定砼达到1。

2N/mm2的时间,以便按施工缝处理后组织浇筑砼.3、施工缝处理要点施工缝处应有先清除水泥薄膜及松动的石子,以及软弱砼层,并用水冲洗干净,充分润湿,不得有积水,砼浇筑前,先在施工缝处下料50~100mm,按同等级砼配合比配制的水泥砂浆,然后再浇砼.施工缝处砼应细致捣实,使新旧砼结合紧密。

主要现浇构件砼浇筑方法1、构造柱的混凝土浇筑构造柱浇筑前底部先浇筑100mm厚与砼配合比相同的水泥砂浆,构造柱砼浇筑时1,应分层下料振捣。

每层下料厚度500mm。

并适当控制砼浇筑速度,以减少新浇砼对模板的侧压力。

本工程构造柱一次浇筑高度超过3m时,采取柱模板中部侧面开设门子洞下料。

2、梁、板混凝土浇筑(1)梁砼浇筑时,至少分二层下料,砼浇筑由两端开始向中间进行,浇筑时用“赶浆法"保持水泥浆沿梁底包裹石子向前推进,每层均应振实后再下料。

(2)浇筑板时,其砼虚铺厚度应略大于板厚,用平板振动器垂直浇筑方向来回振捣,并用铁插尺检查砼厚度,振捣完毕后用木模子抹平.(五)砌体工程该工程结构形式为砖混结构,砌体工程作为本工程的主导工序,将严格把好原材料和各道工序的质量关.一)原材料的选择1、砖砖的规格、强度均应符合设计要求,并具有出厂合格证,方可进场,砌筑前1~2 日提前润砖,标准达到外湿内干,含率水15%。

(判断标准,把润好的砖拆断,最小面的中间保持0。

9~1。

5cm干核,就表明砖的含水率满足要求。

2、砌筑砂浆原材料采用中砂,并应严格控制含泥量,水泥采用425#普通硅酸盐水泥,砌筑砂浆配合比根据其砂浆强度按《砌筑砂浆配合比设计规范》试配(JGJ/T98—96),机械搅拌前采取试样,测定砌筑稠度和分层度,符合规范要求后,再进行机械搅拌,每盘搅拌时间不小于2min,砂、水泥严格计量。

施工缝留置施工方案

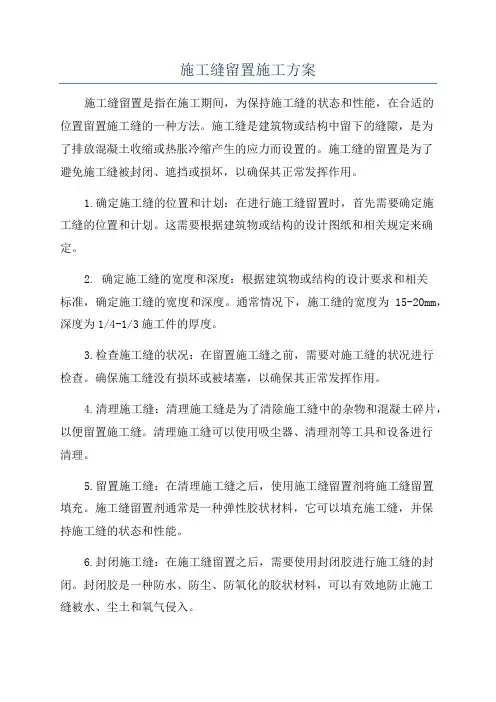

施工缝留置施工方案

施工缝留置施工方案施工缝留置是指在施工期间,为保持施工缝的状态和性能,在合适的位置留置施工缝的一种方法。

施工缝是建筑物或结构中留下的缝隙,是为了排放混凝土收缩或热胀冷缩产生的应力而设置的。

施工缝的留置是为了避免施工缝被封闭、遮挡或损坏,以确保其正常发挥作用。

1.确定施工缝的位置和计划:在进行施工缝留置时,首先需要确定施工缝的位置和计划。

这需要根据建筑物或结构的设计图纸和相关规定来确定。

2. 确定施工缝的宽度和深度:根据建筑物或结构的设计要求和相关标准,确定施工缝的宽度和深度。

通常情况下,施工缝的宽度为15-20mm,深度为1/4-1/3施工件的厚度。

3.检查施工缝的状况:在留置施工缝之前,需要对施工缝的状况进行检查。

确保施工缝没有损坏或被堵塞,以确保其正常发挥作用。

4.清理施工缝:清理施工缝是为了清除施工缝中的杂物和混凝土碎片,以便留置施工缝。

清理施工缝可以使用吸尘器、清理剂等工具和设备进行清理。

5.留置施工缝:在清理施工缝之后,使用施工缝留置剂将施工缝留置填充。

施工缝留置剂通常是一种弹性胶状材料,它可以填充施工缝,并保持施工缝的状态和性能。

6.封闭施工缝:在施工缝留置之后,需要使用封闭胶进行施工缝的封闭。

封闭胶是一种防水、防尘、防氧化的胶状材料,可以有效地防止施工缝被水、尘土和氧气侵入。

7.检查施工缝留置的质量:在施工缝留置完毕后,需要对施工缝留置的质量进行检查。

检查施工缝留置的质量包括施工缝的宽度、深度、一致性和表面平整度等方面。

施工缝留置的施工方案应合理、科学地安排施工缝留置的位置和计划,确保施工缝留置的质量和效果。

同时,施工缝留置的施工方案还应符合相关的规定和标准,确保施工缝留置的安全和可靠性。

在施工缝留置过程中,应加强施工缝的监测和维护,及时采取措施修补施工缝,以保证施工缝的正常使用。

施工缝施工方案(3篇)

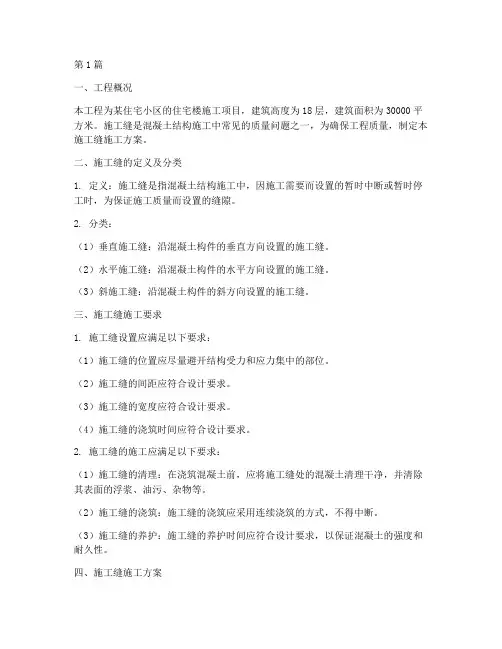

施工缝施工方案(3篇)

第1篇一、工程概况本工程为某住宅小区的住宅楼施工项目,建筑高度为18层,建筑面积为30000平方米。

施工缝是混凝土结构施工中常见的质量问题之一,为确保工程质量,制定本施工缝施工方案。

二、施工缝的定义及分类1. 定义:施工缝是指混凝土结构施工中,因施工需要而设置的暂时中断或暂时停工时,为保证施工质量而设置的缝隙。

2. 分类:(1)垂直施工缝:沿混凝土构件的垂直方向设置的施工缝。

(2)水平施工缝:沿混凝土构件的水平方向设置的施工缝。

(3)斜施工缝:沿混凝土构件的斜方向设置的施工缝。

三、施工缝施工要求1. 施工缝设置应满足以下要求:(1)施工缝的位置应尽量避开结构受力和应力集中的部位。

(2)施工缝的间距应符合设计要求。

(3)施工缝的宽度应符合设计要求。

(4)施工缝的浇筑时间应符合设计要求。

2. 施工缝的施工应满足以下要求:(1)施工缝的清理:在浇筑混凝土前,应将施工缝处的混凝土清理干净,并清除其表面的浮浆、油污、杂物等。

(2)施工缝的浇筑:施工缝的浇筑应采用连续浇筑的方式,不得中断。

(3)施工缝的养护:施工缝的养护时间应符合设计要求,以保证混凝土的强度和耐久性。

四、施工缝施工方案1. 施工缝的设置(1)垂直施工缝:在混凝土构件的垂直方向设置施工缝,其位置应避开结构受力和应力集中的部位。

(2)水平施工缝:在混凝土构件的水平方向设置施工缝,其位置应避开结构受力和应力集中的部位。

(3)斜施工缝:在混凝土构件的斜方向设置施工缝,其位置应避开结构受力和应力集中的部位。

2. 施工缝的施工(1)施工缝的清理:在浇筑混凝土前,应将施工缝处的混凝土清理干净,并清除其表面的浮浆、油污、杂物等。

(2)施工缝的浇筑:1)垂直施工缝:采用连续浇筑的方式,确保施工缝处的混凝土密实。

2)水平施工缝:采用连续浇筑的方式,确保施工缝处的混凝土密实。

3)斜施工缝:采用连续浇筑的方式,确保施工缝处的混凝土密实。

(3)施工缝的养护:1)垂直施工缝:养护时间应符合设计要求,以保证混凝土的强度和耐久性。

施工缝的留置及处理方案

施工缝的留置及处理方案

施工缝的留置及处理方案
一、工程概况:
二、施工缝布置部位:
地下负二层基础2-6轴交2-A~2-H轴间设计为上下错台基础模式,高彽相差为2.8米,考虑此部位的模板加固特殊性,经与设计人员沟通,同意在标高-11.2米基础表面留设一道水平施工缝,上部作二次混凝土浇筑处理。

三、施工缝的凿毛处理:
平台墙根施工缝在放完线后,根据墙边线向内侧30㎜进行人工凿毛,将墙根线以内的浮浆、碎石剔凿干净,露出1~2㎜混凝土石子,用清水冲洗混凝土表面,在浇筑第二次混凝土之前24小时进行浇水保持湿润。

四、施工缝的检查及报验:
施工缝施工及处理完毕后,首先必须进行自检,自检合格后,由班组长及施工队长进行检查,最后由质量检查员及监理进行检查验收,方可进行下道工序施工。

五、施工缝混凝土浇筑:
混凝土浇筑之前应将施工缝部位清理干净,用水充分湿润,混凝土的泵管应加设在先前准备好的铁架上,防止泵管将基础底板钢筋压变形,泵管走向按混凝土浇筑方案布置,由前至后顺次拆管浇筑,避免将泵管架上刚浇好的混凝土上。

开始浇筑前,施工缝部位采用混凝土界面剂进行处理一遍,再敷50㎜厚同混凝土强度等级的砂浆振捣密实。

混凝土浇筑时确保快插慢拨,振动时间以混凝土不冒气泡为止,插入间距为300㎜呈梅花形布置,插入深度为进下层混凝土50~100㎜。

混凝土浇筑12小时后即可进行养护,养护时间一般为7~14天。

混凝土施工缝留置方案

混凝土施工缝留置方案

混凝土施工缝留置方案混凝土施工缝留置方案在大型混凝土结构物的施工过程中,合理留置施工缝对于保证结构整体性和质量安全具有重要意义。

本文将详细介绍混凝土施工缝留置方案,包括施工缝的定义、留置原则、留置位置选择、留置长度规范以及留置操作注意事项。

一、施工缝的定义施工缝是指在进行混凝土施工时,因技术或组织需要的必要划分,预先留置的接缝。

这种接缝主要出现在混凝土浇筑过程中,由于浇筑顺序、时间、部位等安排需要,而预先留下的施工缝。

二、施工缝留置原则施工缝留置应遵循以下原则:1、施工缝应设置在结构受剪力较小且便于施工的部位,如梁、板等构件跨度较大的地方。

2、施工缝应与模板边缘保持一定距离,以免影响模板拆除。

3、施工缝处应埋设钢筋或锚固件,以保证新旧混凝土的有效连接。

4、施工缝处应进行精细处理,确保新旧混凝土接合紧密,无明显裂缝。

三、施工缝留置位置选择根据设计要求和施工实际情况,以下为常见的施工缝留置位置:1、柱子施工缝留置在基础顶面、梁或吊车梁牛腿的下面、吊车梁上面、无梁楼盖柱帽的下面。

2、框架梁施工缝留置在柱子或梁的上面。

3、平板施工缝留置在纵横墙的交接处或墙体的起止处。

4、楼梯施工缝留置在楼梯段上起第二步或最后一步的踏步面上。

5、设备基础施工缝留置在基础的变截面处或预留孔洞的四周。

四、施工缝留置长度规范施工缝的留置长度应符合以下规范:1、施工缝处埋设的钢筋或锚固件应能承受该部位的剪力和弯矩,以保证结构整体性。

2、施工缝处的新旧混凝土连接应采用界面剂或专用连接件等措施,以保证连接紧密,无明显裂缝。

3、施工缝处的混凝土强度应满足设计要求,一般不低于原混凝土强度的70%。

4、施工缝的留置间距应符合设计要求,若设计无规定,则一般为30m 左右。

五、留置操作注意事项在进行混凝土施工缝留置时,应注意以下事项:1、施工过程中,应确保钢筋和混凝土的质量符合设计要求。

2、严格控制施工缝的留置位置和长度,保证其符合规范要求。

施工缝留置方案范文

施工缝留置方案范文

施工缝留置方案范文一、方案背景和目的施工缝是指在建筑施工过程中,由于构件的制作和安装的工序分离,需要采取临时措施将构件暂时固定在一起的接缝。

施工缝留置方案的目的是确保施工过程中构件的稳定性和安全性,避免因施工缝导致的质量问题。

二、施工缝留置方案的选择原则1.兼顾安全和经济性。

方案的选择应根据施工缝的性质和具体情况综合考虑,既要确保施工过程的安全性,又要尽可能节约成本。

2.灵活性和可调节性。

方案应具备一定的灵活性和可调节性,适应不同构件和施工环境的需求。

3.可拆卸性和可重复使用性。

方案应考虑施工完成后的拆除和重复使用,方便后续的施工进程和节约资源。

三、施工缝留置方案的选择及实施1.临时支撑方案在施工过程中,如果构件需要暂时支撑,可以采用临时支撑方案。

常见的临时支撑方案包括:脚手架支撑、临时钢支撑、混凝土支撑等。

选择临时支撑方案时应根据构件的重量、材料特性和施工环境的限制等因素进行评估和设计。

2.锚固设施方案在施工过程中,如果构件需要暂时固定在结构上,可以采用锚固设施方案。

常见的锚固设施方案包括:膨胀螺栓锚固、化学锚固等。

选择锚固设施方案时应根据构件的重量、安全要求和材料特性等因素进行评估和设计。

3.连接件方案在施工过程中,如果构件需要暂时连接在一起,可以采用连接件方案。

常见的连接件方案包括:螺栓连接、焊接连接等。

选择连接件方案时应根据构件的重量、受力情况和施工安装的要求等因素进行评估和设计。

4.规范要求和验收标准四、工程实例以大型钢结构施工为例,施工过程中常常需要采用施工缝留置方案。

在这种情况下,可以采用以下工程方案:1.临时支撑:在安装钢柱时,可以使用临时脚手架支撑构件,以保持稳定性。

在需要修复缺陷或重新调整位置时,可以方便地拆除脚手架。

2.锚固设施:在安装钢梁时,可以采用膨胀螺栓锚固的方式将其暂时固定在混凝土结构上,以确保其水平和垂直度。

在钢梁的最终位置确定后,可以使用永久性的焊接方式进行固定。

二期地下室施工缝留设方案

二期地下室施工缝留设方案

目录一、工程概况 (2)二、编制依据 (2)三、现场施工情形概述 (2)四、施工缝留设位置 (3)五、地下负一层墙柱顶板砼浇筑方法 (5)一、工程概况一、合肥鼎元府邸6#7#8#楼及地库工程,本工程位于安徽省合肥市繁昌路西,和平路小学南侧。

工程特点:本项目分为两层地库和6#7#8#楼,6#7#8#楼为框架剪力墙结构,地库为两层框架结构。

6#8#共33层,建筑高度为;7#楼共32层,建筑高度9。

总建筑面积㎡。

二、本工程由合肥拓基房地产开发有限责任公司投资兴修,安徽南巽建设项目治理投资监理,深圳大学建筑设计研究院设计,安徽工程勘探院勘探,杭州建工集团有限责任公司承建(施工总承包),合肥市建筑工程质量监督站监督。

二、编制依据三、现场施工情形概述一、车库一层梁板由于支护的缘故进行了修改,原地下室1/D1-19和D1-20轴负二层外墙改到D1-19轴;1/D1-R轴负二层外墙改到1/D1-Q轴,负一层相应位置的外墙没有进行修改,如此在施工地下一层梁板的时候1/D1-Q 轴和D1-19轴负二层外墙的一段就不能一次施工完毕,需留设施工缝,因为一次施工完毕后模板无法拆除,护坡与外墙之间回填土无法回填。

二、外墙砼浇筑模板拆除后,进行防水工作,待外墙的砼强度知足回填要求的时候进行回填土工作,然后进行垫层施工和地下一层施工缝外剩余现浇板的施工。

3、地下室负一层外墙砼强度品级为C30 抗渗,扩大地下室柱砼强度品级为C40,顶梁板砼强度品级为C35 抗渗品级,如此施工难度比较大,针对墙、柱、梁板不同砼强度品级浇筑,见后叙。

四、施工缝留设位置一、依照建筑施工手册(第四版)10-4-6 混凝土施工缝一节,板施工封留设位置,单向板,留置在平行于板的短边的任何位置,有主次梁的楼板,宜顺着次梁方向浇筑,施工缝应留置在次梁跨度的中间三分之一范围内。

留置位置如以下图所示:图一(D1-18)76503825遇水膨胀止水条2条-9.200-5.500(D1-19)外墙框架柱地下室底板62004725遇水膨胀止水条2条-9.200-5.500(D1-Q)(1/D1-R)外墙框架柱地下室底板斜撑柱图二3、施工方法⑴、现浇板和梁施工缝采纳焊钢筋网片加钢丝网或用木方模板进行封堵,封堵要求严实避免砼大量的从裂缝流出,对清理造成麻烦。

施工缝留置施工方案

施工缝留置施工方案

施工缝留置施工方案目录一:工程概况 (2)二:编制依据及原则 (2)三:施工缝施工布署 (2)3.1施工缝的留置 (2)3.2施工缝堵缝模板的制作与安装 (3)四:施工缝的处理 (4)4.1主体结构加筋: (4)4.2砼交接处的处理 (4)五、施工缝的检查及报验: (5)六:质量通病与预防措施 (5)一:工程概况工程包括9#、21#、22#楼3栋回迁楼及附属商业裙楼和地下车库组成, 9#楼为地下3层,地上32层,建筑高度为96.61m;建筑面积为26904.26㎡;21#楼为地下2层,地上18层,建筑高度52.62 m。建筑面积为14697.9㎡;22#楼为地下1层,地上18层,建筑高度为69.95m,建筑面积为23090.1㎡;附属商业裙楼及S-8、S-6建筑高度为11.00m,地上2层,S-8建筑面积:1153.4㎡,S-6建筑面积:352.7㎡。二:编制依据及原则混凝土结构工程施工中,要依据规范有关规定和施工实际需要在预先设定位置留置施工缝。施工缝是结构构件中的一个薄弱点,如果施工缝位置留置不正确,就可能对整体结构安全造成一定的影响,所以施工缝的留置一定要按下列留置施工缝的有关规定所确定的位置正确留置:施工承包总合同;本工程图纸设计;施工组织设计;混凝土施工方案;《混凝土结构工程施工质量验收规范》GB50204-2002(2011版)。三:施工缝施工布署施工缝一般宜留置在结构受剪力较小处且便于施工的部位,。本工程考虑流水施工,施工缝留置在各主楼与车库交接处,包括垫层、放水保护层、阀板基础、梁板等。因为施工现场基坑未能一次性开挖到位,所以结构以住宅楼施工为辐射中心,先施工高层住宅楼在施工车库和商业裙楼。为预防留置整个楼层贯通施工缝对结构造成的不利的影响,故施工以后浇带为分界线按按图留置施工缝。住宅楼后浇带旨在正负零以下预留,故正负零以上不考虑流水施工缝。3.1施工缝的留置3.1.1板施工缝的位置:应留在跨度中间1/3范围内;3.1.2楼梯施工缝位置:传统楼梯施工缝留置方法的弊端很多,根据传统的施工方法,楼梯施工缝一般设置在梯段跨中三分之一范围内,即设在从楼层休息平台往上三个踏步处,但这样做的不足之处是由于上部结构尚未施工,这三个踏步的模板支撑的稳定性不好,容易导致与上部踏步的尺寸不一致,造成尺寸偏差,影响结构的观感质量。本方案中9#楼楼梯与剪力墙错层施工,其它楼栋楼梯与剪力墙同时施工。9#楼楼梯施工缝留置在楼梯横梁跨度中间、中间横向短梁留置在剪力墙上的预留梁洞内。楼梯横梁浇筑一半,另一半暂不浇筑,与下一跑一并浇筑;楼梯中间纵向长梁与下一跑楼梯横梁和踏步一道浇筑,中间横向短梁把两端剪力墙外口封堵好后与踏步一起浇筑。其它楼栋楼梯施工范围调整)。3.1.4遇到有主次梁部位置:当顺着次梁浇筑混凝土时施工缝应留置在次梁跨中1/3范围内;当顺着主梁方向浇筑时,应留在主梁同时亦为板跨的中间1/3范围内。3.1.5浇筑单向板时,施工缝留在平行于板的短边的任何位置。3.1.6梁施工缝的表面应垂直于构件的轴线,板的施工缝应与其表面垂直。3.1.7柱子施工缝留置在基础反梁顶面、顶板梁的下面。3.1.8地下室外墙水平施工缝留置在底板顶标高上500mm位置,导墙与底板一起浇筑。地下室外墙按后浇带位置留设竖向施工缝时,其他部位不得留设竖向施工缝。3.2施工缝堵缝模板的制作与安装3.2.1梁的施工缝处应用木条、钢丝网封堵严密,防止混凝土漏浆,造成施工缝处存在蜂窝和不密实现象;3.2.2板的施工缝应根据钢筋的规格和间距用与板同厚的胶合板处理,在胶合板的上下边缘分别锯出豁口,使钢筋刚好卡在豁口里(豁口不宜过大),胶合板的背面适当进行加固。3.2.3施工缝处的模板应安排专人负责施工,尽可能地将配备的模板重复利用,达到省工和节约材料的目的。四:施工缝的处理4.1主体结构加筋:梁:在施工缝部位的梁两侧加两根14的三级钢做补强钢筋,每端伸入砼500mm.板:在施工缝部位按图纸底板钢筋隔一布一设置。每端伸入砼500mm.4.2砼交接处的处理4.2.1施工缝处需待已经浇筑混凝土强度达到1.2MPa时才允许继续浇筑下一施工段混凝土。立缝表面凿毛法砼终凝后,在允许拆模时轻轻将缝面的挡板拆除,用斩斧或钢杆将表面凿毛,清理松动石子,此时砼强度很低,凿深20~30MM较容易,待二次浇筑砼时,提前用压力水将缝面冲洗干净,边浇边刷素水泥浆一道,以增强咬合力。4.2.2增加粗骨料法梁、板体积较大造成留置缝厚大,表面的浮浆层、泌水层也相应厚,施工缝的处理难度较大;如采取刮除表面的浮浆或二次振捣效果不佳,可采用添加粗骨料的方法,将级配干净的碎石撒入浮浆内,重新振捣防止石子集中。这样会使缝处浇筑砼在体积较大处时粗细骨料均匀,水泥浆不会流失且强度不会降低,亦能提高新旧界面的粘结力和咬合力。4.2.3清除浮浆法当砼体量较小,简单的方法是铁抹子将表面的浮浆刮去一层,深度<25MM,并挖压出条纹状,可以提高水平施工缝的粘结质量,对新旧砼结合有利。4.2.4混凝土浇筑的过程中,应当合理调配混凝土的供应时间间隔和混凝土分层间浇筑的时间间隔,防止混凝土出现冷缝现象。采用二次开发振捣法掌握好时间,在砼初凝后,终凝前进行二次重振,这样会对沉下的石子和上浮浆水重新搅拌组合一次,使之更均匀密实,缝的重新振捣实践表明是有效措施之一。4.2.5从施工缝处开始继续浇筑时,要注意避免直接靠近缝边下料,机械振捣前宜向施工缝。

施工缝留置形式、位置和处理措施

施工缝留置形式、位置和处理措施

施工缝留置位置、形式和处理措施1、什么叫施工缝?施工缝:因施工组织需要而在各施工单元分区间留设的缝。

施工缝并不是一种真实存在的“缝”,它只是因后浇注混凝土超过初凝时间,而与先浇注的混凝土之间存在一个结合面,该结合面就称之为施工缝。

2、施工缝留设方法?施工缝的位置应设置在结构受剪力较小和便于施工的部位,且应符合下列规定:柱应留水平缝,梁、板、墙应留垂直缝。

( 1) 施工缝应留置在基础的顶面、梁或吊车梁牛腿的下面、吊车梁的上面、无梁楼板柱帽的下面。

( 2) 和楼板连成整体的大断面梁,施工缝应留置在板底面以下20mm~30mm处。

当板下有梁托时,留置在梁托下部。

( 3) 对于长宽比大于二比一的单向板,施工缝应留置在平行于板的短边的任何位置,同时施工缝应垂直留置,不能做成斜槎。

( 4) 有主次梁的楼板,宜顺着次梁方向浇筑,施工缝应留置在次梁跨度中间1/3 的范围内。

( 5) 墙上的施工缝应留置在门洞口过梁跨中1/3 范围内,也可留在纵横墙的交接处。

( 6) 楼梯上的施工缝应留在踏步板的1/3 处。

楼梯的混凝土宜连续浇注。

若为多层楼梯,且上一层为现浇楼板而又未浇注时,可留置施工缝;应留置在楼梯段中间的1/3部位,但要注意接缝面应斜向垂直于楼梯轴线方向。

(施工中存在争执原因是旧规范规定了楼梯施工缝必须留置在中间1/3区段,传统施工留置在向上、下3步处,留置在梯段中间时,理论上是剪力较小,但施工时施工缝质量不好控制,二次支模时容易产生已浇筑部位形成短时“悬挑”,反而不利于构件的质量控制。

)( 7) 水池池壁的施工缝宜留在高出底板表面200mm~500 mm的竖壁上。

( 8) 双向受力楼板、大体积混凝土、拱、壳、仓、设备基础、多层刚架及其他复杂结构,施工缝位置应按设计要求留设。

3、浅谈施工缝能否留置1、施工规范中规定的“柱应留水平缝、梁板墙应留垂直缝”比较片面,没有对混凝土构件作出统一规定,例如,混凝土楼梯如果说留水平缝或垂直缝都是不合适的。

施工缝留设方案

施工缝留设方案

施工缝留设方案根椐本工程各工号的设计和模板工艺的采用情况,各子单位工程的施工缝分别设置如下:1、2#楼1.1 -1.2 以下1.1.1 垂直施工缝筏板基础及筏梁、墙体及顶板梁:以工程设计图纸第 02 号变单《后浇带变更》和(42-(44/GG以北2175mn处作为垂直施工缝。

商业部分的框架柱基础连梁以伸缩后浇带作为垂直施工缝。

不再增设垂直施工缝。

1.1.2 水平施工缝(由下而上)(1 )、(地下室第一道施工缝:外周边墙、水平施工缝留设在 -4.800m (即一、二单元以筏板的上表面向上 300mm处,三单元以筏梁上表面向上300mm处,内墙施工缝分别留设在筏梁和筏板的上表面处。

第二道施工缝留:墙、暗梁设于顶板下口,梁设于梁的下口(含支座及锚固范围)。

(2)、商业部分 -1.200m 以下的框架柱的水平施工缝设于基础的上表面处( -1.200 )。

1.2 非标准层1.2.1 垂直施工缝( 1 )、一、二单元墙体和梁板均用取一次性浇筑,( 2)、因三单元用钢大模板,墙体分为两次浇筑,其施工缝留设置于(35 ~@1之间(见大模板设计方案)。

(3)、三单元的梁板施工缝设留设于邈以东1200处。

1.2.2 水平施工缝(1)、一、二单元的水平施工缝只在板上口表面处留设一道施工缝。

( 2)、三单元的水平施工逢留设于板的上表面和梁板的下口处。

1.3 标准层1.3.1 垂直施工缝(1)、一、二单元的墙体垂直施工缝留设于⑬~d5之间(见大模板设计方案)。

(2)、三单元墙体施工缝留设于(35 ~@1之间(见大模板设计方案)。

(3)、一、二单元的梁板垂直施工缝留设于⑬轴上。

(见结构板施工缝布置图)(4)、三单元的梁板垂直施工缝留设于(3^轴上。

(见结构板施工缝布置图)1.3.2 水平施工缝一、二、三单元的水平施工逢留均设于板的上表面和梁板的下口处。

2、5#楼施工缝的留设2.1 -1.2 以下。

现浇混凝土施工缝留置方案

现浇混凝土施工缝留置方案

**一期建设项目混凝土施工缝留置方案编制人:职务:项目技术负责人审核人:职务:企业技术负责人项目负责人:职务:项目经理湖南省泓光建筑工程有限企业目录一、工程名称 (3)二、施工缝在施工过程中出现问题旳种类及产生原因 (3)三、防止施工缝在施工过程中出现问题旳措施 (5)四、处理施工缝在施工过程中出现问题旳措施 (9)五、结语 (10)一、工程名称:****一期建设项目工程本工程使用商口混凝土泵送,在地下室底板、剪力墙及地下室顶板、各层板面将留有施工缝,施工缝在施工过程中出现旳问题,了问题产生旳原因, 对怎样防止和处理施工过程中施工缝旳问题提前防止。

目前, 大多数旳建筑可以说都离不开混凝土。

而现浇混凝土在施工浇筑过程中施工缝几乎可以说是每个混凝土工程都要碰到旳问题。

施工缝旳留设方式、施工缝旳质量、位置直接影响整个建筑构造旳质量与安全, 因此必须严格控制施工缝旳质量。

由于设计、施工技术和施工组织上旳原因, 不能持续将构造整体浇筑完毕, 并且间歇时间超过混凝土运送和浇筑容许旳延续时间, 先后浇筑旳混凝土结合面就称为施工缝。

二、施工缝在施工过程中出现问题旳种类及产生原因从以往接触旳某些工程中, 由于施工缝而引起旳施工质量问题重要有两大类: 一是施工缝位置留设不妥; 二是施工时对施工缝旳处理不妥。

2.1 施工缝位置留设不妥施工缝留设时没有按照规范规定设置在受力较小处, 例如把施工缝留在混凝土底板上或在墙上留垂直施工缝, 或者将施工缝设置在对于施工来说很不以便或很难实现旳地方, 例如紧贴基础梁顶设置而采用钢板止水带时, 由于与梁箍筋位置发生冲突很难放置。

2.2 施工时处理不妥这是施工缝引起旳重要和较常见旳施工质量问题, 引起旳原因有如下几点:( 1) 混凝土面没有凿毛, 残渣没有冲洗洁净, 使新旧混凝土结合不牢。

( 2) 在支模和绑扎钢筋过程中, 锯末、铁钉等杂物掉入缝内没有及时清除掉, 浇筑上层混凝土后, 在新旧混凝土之间形成夹层。

施工缝的施工方案

施工缝的施工方案

施工缝的施工方案1. 引言施工缝是指在建筑物的施工中,为了解决热胀冷缩问题,或者为了实现某种设计效果,临时划定的两个构件之间的缝隙。

施工缝的施工方案要合理设计,确保施工质量,防止结构损坏和设备故障。

本文将介绍施工缝的施工方案,包括施工方法、施工材料和施工程序。

2. 施工方法施工缝的施工方法主要有以下几种:2.1 切割法切割法是在构件上进行切割,形成缝隙。

这种方法适用于混凝土、石材等硬质材料的构件。

具体操作步骤如下: 1. 根据设计要求,确定缝隙的位置和尺寸。

2.使用适当的工具(如锯片、切割机等)在构件上进行切割。

3. 清理切割面,确保缝隙整洁。

2.2 安装缝条法安装缝条法是在施工缝中安装特殊的缝条,如橡胶缝条、金属缝条等,以实现缝隙的设计效果。

具体操作步骤如下: 1. 根据设计要求,选择合适的缝条材料。

2. 在施工缝中安装缝条,确保缝条的紧密贴合。

3. 使用适当的工具对缝条进行修整。

2.3 灌缝法灌缝法是在施工缝中灌注特殊的灌缝材料,如密封胶等,以填补缝隙。

具体操作步骤如下: 1. 根据设计要求,选择合适的灌缝材料。

2. 将灌缝材料注入施工缝中,直至填满整个缝隙。

3. 使用适当的工具对灌缝材料进行修整。

3. 施工材料施工缝的施工材料主要包括以下几种:3.1 缝条缝条是一种用于填充施工缝隙的材料,常见的有橡胶缝条、金属缝条等。

缝条具有良好的耐久性和弹性,能够适应温度变化和振动影响。

选择合适的缝条材料可以确保施工缝的密封性和稳定性。

3.2 灌缝材料灌缝材料是一种用于填充施工缝隙的材料,常见的有密封胶、聚氨酯泡沫等。

灌缝材料具有良好的粘结性和密封性,能够填补缝隙并保持稳定。

3.3 清理剂清理剂是一种用于清洁施工缝隙的材料,常见的有酸性清洁剂、碱性清洁剂等。

清理剂能够去除施工缝隙中的污垢和杂质,保证施工缝的质量和效果。

4. 施工程序施工缝的施工程序主要包括以下几个步骤:4.1 方案设计根据建筑设计要求,确定施工缝的位置、尺寸和材料选择等。

施工缝留置及处理措施

施工缝留置及处理措施

施工缝留置及处理措施汇报人:日期:contents•施工缝概述•施工缝留置原因目录•施工缝处理方法•施工缝处理注意事项•工程实例分析施工缝概述01施工缝留置的位置应符合设计要求和施工技术方案,并应综合考虑结构受力和施工方便等因素。

水平施工缝:根据结构形式和施工组织需要,在水平方向上设置的施工缝。

它可以分为外墙水平施工缝和内墙水平施工缝。

垂直施工缝:根据结构形式和施工组织需要,在垂直方向上设置的施工缝。

它可以分为纵向施工缝和横向施工缝。

外墙水平施工缝通常留置在板与板之间的缝隙,内墙水平施工缝通常留置在墙体与楼板交接处。

纵向施工缝通常留置在墙体上,横向施工缝通常留置在梁、楼板等水平构件上。

施工缝应设置在便于施工的位置,如梁、板的端部或柱子的中部,这些位置易于进行钢筋的绑扎和混凝土的浇筑。

施工缝的设置还应考虑施工组织的需求,如分段流水施工的需要,以方便施工作业的进行。

施工缝应避开受力较大的部位,如梁、板的跨中部位,因为这些部位的受力较大,留置施工缝可能会影响结构安全。

施工缝的设置原则施工缝留置原因02混凝土在硬化的过程中,由于水化作用会产生自收缩现象,导致混凝土的体积减小。

这种现象会导致施工缝的形成,因为为了防止裂缝的产生,需要设置施工缝来适应这种自收缩现象。

施工缝的留置可以减少混凝土自收缩现象对结构稳定性的影响,保证结构的整体性和耐久性。

混凝土自收缩现象在施工过程中,由于混凝土内部温度的变化,会产生温度应力。

这种应力可能导致混凝土产生裂缝。

为了避免这种情况,需要在适当的部位留置施工缝,以减少温度应力对结构的影响。

施工缝的留置可以有效地减少温度应力对结构的影响,保证结构的稳定性。

温度应力影响防止结构产生裂缝在一些大型或复杂的结构中,由于施工条件、材料特性等因素的影响,结构容易产生裂缝。

为了防止这种情况,需要在适当的部位设置施工缝,以减少裂缝的产生。

施工缝的留置可以有效地防止结构产生裂缝,保证结构的整体性和稳定性。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

施工缝留设方案
雪峰2#安置点商业用房施工缝留设及处理方案批准:年月日
审核:年月日
编制:年月日
广元市鑫治建设有限公司
二O一二年四月
雪峰2#安置点商业用房工程
施工缝、后浇带留设及处理方案
一、编制依据:
1、《混凝土结构工程施工质量验收规范》GB50204-
2002;
2、《混凝土强度检验评定标准》JGJ107-87;
3、《建筑施工安全检查标准》GJG59-99;
4、《混凝土泵送施工技术规程》JGJ/T10-95
5、《企业施工工艺标准》;
6、雪峰2#安置点商业用房工程施工图纸
二、工程概况
雪峰2#安置点商业用房工程,±0.00以下设一层地下室,地下室建筑面积为492.53m2,地上四层,首层
1874.08m2,二~三层均为1889.12m2,四层981.31m2,结构形式为框架结构。

三、施工准备:
①人员准备,安排钢筋施工员一名兼管施工缝的留设处理工作,组织4名工人进行施工缝留设。

②材料准备:Ф8~Ф12钢筋头一批。

10mm网眼钢丝网每层28m2,施工线,22#扎线、等物资一批。

③机械工具准备:砂轮机1名,钢丝剪2把,手提焊机1台。

手锤2个,扎勾4个。

四、主要施工方法:
1、施工缝
第一段落的楼面梁板钢筋安装完成后,即时组织人员进行施工缝钢丝网的安装。

然后通直线或在钢筋面上弹墨线,按照定好的直线先用Ф8或Ф10、Ф12钢筋头间距约200mm 作竖向绑扎固定,并与楼板的底面钢筋连结,没有板面筋的位置即用1条Ф12两端搭至板加筋,中间每隔500mm左右利用竖向筋进行焊接,并焊短钢筋斜撑或钉木板斜撑。

竖向钢筋的底面均应按图纸要求留保护层,梁截面位置的竖向钢筋间距则控制在100mm左右。

钢丝网的裁剪应根据各层梁截面和板的厚度而定,网的宽度要比板厚度宽50mm,底部向新浇砼方向弯折。

遇到梁筋或板筋位置,即用钢丝剪裁开缺口,以便钢丝网能将钢筋保护层的空隙封住不跑浆,钢丝网安放好以后,即用铁丝绑扎在上下定位钢筋上,楼板面的保护层即用锯出的夹板条压在竖向定位钢筋上,并用铁丝绑扎牢固。

上述各步工作做好后,随即检查钢丝网是否偏位,松动,保护层是否合理,如有问
题及时纠正。

施工缝的钢丝网安装好后,要挂出警示牌或安排一各工人监护,避免人为破坏。

混凝土浇筑完成后,随即派专人对钢丝网外侧漏出或撒落的砼碴及时清理干净,变形的钢筋及时调直复位,浇筑混凝土时,应对施工缝已绑扎好的钢筋加予保护,方法是在钢筋面铺上夹板,然后覆盖彩条布,避免人为踏坏钢筋以及施工不慎所撒的砼掉落到梁底和楼板上增加清理难度。

各层柱和剪力墙的施工缝则留设在框架梁底位置,在浇筑柱和剪力墙混凝土前,先检查墙柱模板是否牢固,尺寸是否合理,板缝是否密实,模板内的杂物是否清理,清理并要垫好钢筋的保护层,是否待处理完检查合格后才能浇筑混凝土。

施工缝的处理和砼浇筑,在第二阶段浇筑楼面混凝土前,检查及清理干净施工缝部位的砼碴和杂物,并用清水进行清洗,充分浇湿接口位置的旧砼,然后在即将接合时,将旧砼表面淋上一层水泥浆。

施工缝约1米宽位置要用比楼面砼高一级的砼浇筑,或加膨胀剂,充分振捣密实,并要注意该部位的混凝土级配和砼的坍落度,避免砼离析及坍落度过大。

浇筑柱、剪力墙混凝土时,要先用清水将模板充份淋湿,然后墙、柱脚底部用同等标号水泥砂浆浇筑一层约5cm厚左右,浇筑墙、柱混凝土必须要分层浇筑,振捣密实,每层厚度控制在1米左右,严格控制混凝土的坍落度在14~16cm之
间。

浇筑至梁底位置时,观察如果有浮浆要进行清理干净,然后再用同标号混凝土填至梁底标高,并在混凝土表面均匀撒上干净碎石子或在混凝土终凝后进行凿毛。

墙、柱混凝土浇筑完成后,随即检查调整墙、柱钢筋,清理干净沾污在钢筋表面和模板表面的砼浆,并按常规进行混凝土表面的养护。

砼的养护是保证混凝土的设计强度和防止混凝土龟缩开裂的关键,有条件的要蓄水养护,无法蓄水养护时即指定专人淋水养护,经常保持砼表面湿润,施工缝位置要用塑料薄膜加予覆盖,养护期不得少于7天。

2、后浇带
1)、模板支撑后浇带两侧保留受荷载支撑部少于两排,排拒不大于1米(包括梁板支撑均应保留)。

该部分模板支撑系统要相对独立,以便于其他模板及支撑的正常拆除和周转。

2)后浇带保留的支撑,水平方向应可靠拉接,以防失稳。

3)对地下室较厚底板、大梁等属于大体积混凝土的后浇带,两侧必须设置专用模板和支撑,以防止混凝土漏浆而使后浇带断不开,对地下室有防水抗渗要求的,还应留设止水带或作企口模板,以防后浇带渗水。

4)后浇带保留的支撑,应保留至后浇带混凝土浇筑且强度达到设计要求,方可逐层拆除。

后浇带砼浇筑后,必须待砼强度达到100%后才能拆除底模。

钢筋施工时,严格按照图纸要求,在后浇带绑扎完成后做好防护措施,防止钢筋锈蚀及损伤。

在浇筑后浇带仟对后浇带钢筋进行检查机除锈处理。

后浇带混凝土采用微膨胀混凝土,其强度比构件混凝土提高一个标号浇筑完成后应浇水养护部少于14天。

后浇带砼浇筑前,必须将整个混凝土表面的浮浆凿除,并凿成毛面,彻底清除后浇带的垃圾和杂物,并隔夜浇水湿润,铺设水泥浆以确保后浇带混凝土与先浇捣的混凝土连接良好。

砌筑时必须将后浇带位置留出,待后浇带混凝土轻度达到100%后才可再进行砌筑。

后浇带混凝土中使用的微膨胀剂和外加剂品种,应事先通过实验决定掺入量,并由实验室出具砼配合比报告。

微膨胀剂必须有出厂合格证及产品技术资料,并符合相应技术标准和设计要求,进场复试合格后方可使用。

混凝土搅拌均匀,防止不均匀膨胀,影响混凝土质量。

五、质量保证措施:
1、指定专职责任人,由管理钢筋专业施工员王建负责该项工作的落实,并进行施工全过程的监督。

2、竖持“三检”制度,质量检查小组由边军吉为小组长,组员由陈刚、仲清成、王建组成,施工缝的钢丝网安装完成后,在进行楼面钢筋检查的同时对钢丝进行检查,发现问题及时
纠正,复检合格并交由监理验收后才交由混凝土班组浇筑施工。

3、加强混凝土施工过程的监控,务必振捣密实,混凝土表面待收水后进行刮平和打磨反砂。

4、施工缝约1米的部位,必须严格按上述主要施工方法的施工要领和步骤进行操作,并全过程加强监督实施,务必达到质量要求。

5、对有关的施工管理人员和实际操作人员进行施工方案交底以及施工技术,操作要领和注意事项交底,务使各有关施工人员掌握施工技术,达到质量目的,避免造成不必要的返工。

6、加强淋水养护和覆盖,做到7天内经常保持砼表面湿润,做好产品的保护工作,新浇砼要达到一定强度要求后才能在砼面进行操作,楼面的材料要分散堆放。

六、安全保护措施:
1、工人上班时要正确戴好安全帽,戴好胶手套,不得穿拖鞋或赤脚。

2、钢丝网要在地下按所量度的尺寸切割好后才运送至楼面安装,不宜在楼面切割。

需要进行电焊时,电缆线要架空,操作人员要按规定配备防护用具,所焊部位的模板要淋湿,清理干净周边杂物,并办理动火作业审批手续,落实专人监管,才准动火烧焊,现场要配备灭火器材,烧焊完成后监护
人要检查周围是否留有火种,确认无火险隐患后才能离开,动火作业监护人要认真检查并作动火记录。

3、小型工具和短钢筋等材料要用工具袋或胶桶装好,不得放在排栅、其它临边或靠洞口等危险地方。

不得上下抛掷物料。

4、交叉作业时,要相互协作,做好相互保护措施,以免发生碰撞引起误伤。

七、文明施工措施:
1、专人负责维护和整改,文明施工直接负责人带领杂工班,专项负责楼面上的材料堆放、杂物的清理同时施工人员要积极配合搞好现场的文明施工。

2、所有施工作业人员必须做到服从领导,听指挥,不得盲干,发扬团结协作精神,不得因一点小事引起争执吵架。

3、每班组下班前要清理干净施工现场,务必做到工完场清,将所剩的材料归类到原来存放位置或仓库,机械和工具归仓。

所施工部位的杂物要清理干净,钢筋如有变形和跑位的要及时调整和复位。

4、不得在施工场地吸烟,吸烟必须到现场指定的吸烟区。

5、所有“四口”和“五临边”位置要按规定围蔽好后,必要时设置警示牌。

广元市鑫治建设有限公司二0一二年四月。

相关文档
最新文档
