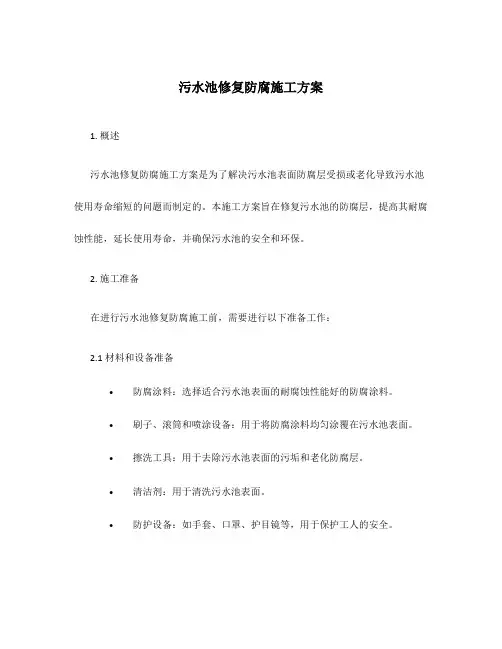

污水池防腐施工方案

合集下载
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

污水池防腐施工方案

一. 适用范围

二. 编制依据:

1.《实用防腐蚀技术》

2.GB50212-2002《建筑防腐蚀工程施工及验收规范》

3.GB50224-95《建筑防腐蚀工程质量检验评定标准》

三. 工程范围:

1.工程项目名称:污水池防腐工程

2.工程建设地点:北京市宣武区白纸坊西街23号

3.工程主要内容:

①.污水池底部及内壁四底四布六油两面玻璃钢防腐,面积共377.71㎡;

②.污水池顶部二底二布四油两面玻璃钢防腐,面积共55.73㎡。

四. 施工工艺

(一)工艺流程

搭设跳板、脚手架——→基面彻底烘干度——→环境温湿度检测——→刷底涂料两遍——→刮腻子修补——→糊玻璃钢一层——→刷底涂料一遍——→刮腻子修补——→糊玻璃钢一层——→刷底涂一遍——→刮腻子修补——→糊玻璃钢一层——→刷底涂料一遍——→刮腻子修补——→糊玻璃钢一层——→刷底涂一遍——→刮腻子修补——→刷面涂两遍——→最终检查及修补——→养护、固化

(二)具体施工步骤

1.搭设脚手架、防雨棚

1.1 2m以上作业均称为高处作业,高处作业工人配戴安全带和安全帽。

1.3 搭设的脚手架,最上层应形成阶梯形平台,并应敷满跳板,

便于工人操作。

1.4 脚手杆立杆间隔为1850mm以下,第一步横杆应在2m以下、以上各步横杆间隔为1850mm,双排架宽应在1500mm以内,应在脚架内外形成45°的斜拉杆。要求脚手杆与罐体、顶盖保持150-300mm间距,便于施工操作安全可*。

1.5 脚手架敷设的人行走道要保证400mm宽,应由2块跳板组成,跳板的探头应在小杆架处用钢丝捆扎好,不允许有探头活动跳板。2.温度、湿度检测

相对湿度不可大于75%,基面温度在10-30℃时施工效果较好,基面温度应高于露点温度至少3℃以上。

3.基面处理、打底涂

3.1 将基面彻底烘干。用研磨机将基面打磨拉毛,除去疏松部分,然后清除浮尘。

3.2 用丙酮清洗基面,完全干燥后刷底涂,一般用环氧树脂作底涂,可涂刷1~2道,每道涂层厚度约0.1 mm,自然固化时,每次间隔不得少于24小时,固化后刮腻子1~2次,并修补找平。

4.衬玻璃布

衬布时,在贴衬玻璃布的部位先均匀涂刷一层和所衬玻璃布同宽的胶料,随即衬上一层玻璃布,玻璃布应密贴,赶走气泡,再涂上一层胶料,自然固化24小时,固化后检查其质量,如有毛刺、流淌和气泡等缺陷,应马上清除,刮腻子找平,再按以上步骤贴衬下一层。每副玻璃布搭接宽度不应小于50 mm ,搭接应顺物料流动的方向,壁和底之间的搭接为200~300 mm ,各层接缝要错开,一般是二层错开1/2,三层错开1/3,四层错开1/4或3/4,搭缝不应重叠。设备转角、接管处、法兰平面、人孔及其它受力或受介质冲刷的部位,均应增加1~2层玻璃布。翻边处应剪开贴紧。

5.面层

玻璃布帖衬完毕后,固化24小时,修补缺陷,然后刮0.2 mm厚的腻子,以提高密实性,待胶凝不粘时再刷面涂两道,然后检查修补,养护固化。

五.技术质量要求

1.玻璃钢衬里层之间的粘接应牢固,衬里与设备的结合应牢固,无分层脱层、无返白、无纤维裸露、无树脂结块、无异物夹杂等。2.面层应无漏涂、无流挂、无气泡。

3.固化完全,表面平整,色泽均匀。

4.玻璃钢表面允许最大气泡直径应为5 mm,每平方米不大于5 mm 的气泡少于3个,可不修补,否则应修补。

5.耐蚀层表面不得有深度0.5 mm以上的裂纹,增强层表面不得有深度为2 mm以上的裂纹。

六安全措施

1 施工前制定《安全技术规程》,并对施工工人进行安全教育。

2 在施工时,由于应用丙酮等溶剂及各类固化剂等易燃易爆物质,现场应严禁明火,并禁止吸烟。并对上述物质的堆放、保管有专人负责。严禁促进剂和引发剂同屋存放。

3 进入现场施工的人员必须穿好工作服,佩戴安全帽、手套、护目镜、等劳动保护用品。

4 使用电动工具时,不宜带手套。

5 施工现场应通风良好。

6 电器设备必须接地,电源开关安装漏电安全保护开关。电气工具在使用完后或操作人员离开工作岗位时,必须关闭电气开关并切断电源。

7 自觉接受业主安全部门的监督检查。

下面总结范文为赠送的资料不需要的朋友,下载后可以编辑删除!祝各位朋友生活愉快!

员工年终工作总结【范文一】

201x年就快结束,回首201x年的工作,有硕果累累的喜悦,有与同事协同攻关的艰辛,也有遇到困难和挫折时惆怅,时光过得飞快,不知不觉中,充满希望的201x年就伴随着新年伊始即将临近。可以说,201x年是公司推进行业改革、拓展市场、持续发展的关键年。现就本年度重要工作情况总结如下:

一、虚心学习,努力工作

(一)在201x年里,我自觉加强学习,虚心求教释惑,不断理清工作思路,总结工作方法,一方面,干中学、学中干,不断掌握方法积累经验。我注重以工作任务为牵引,依托工作岗位学习提高,通过观察、摸索、查阅资料和实践锻炼,较快地完成任务。另一方面,问书本、问同事,不断丰富知识掌握技巧。在各级领导和同事的帮助指导下,不断进步,逐渐摸清了工作中的基本情况,找到了切入点,把握住了工作重点和难点。

(二)201x年工程维修主要有:在卫生间后墙贴瓷砖,天花修补,二栋宿舍走廊护栏及

宿舍阳台护栏的维修,还有各类大小维修已达几千件之多!

(三)爱岗敬业、扎实工作、不怕困难、勇挑重担,热情服务,在本职岗位上发挥出应有的作用

二、心系本职工作,认真履行职责,突出工作重点,落实管理目标责任制。

(一)201x年上半年,公司已制定了完善的规程及考勤制度。201x年下半年,行政部组织召开了年的工作安排布置会议年底实行工作目标完成情况考评,将考评结果列入各部门管理人员的年终绩效。在工作目标落实过程中宿舍管理完善工作制度,有力地促进了管理水平的整体提升。

(二)对清洁工每周不定期检查评分,对好的奖励,差的处罚。

(三)做好固定资产管理工作要求负责宿舍固定资产管理,

对固定资产的监督、管理、维修和使用维护。

相关文档
最新文档
