溢洪道开挖及支护施工方案.
溢洪道土方工程施工方案
溢洪道土方工程施工方案一、项目概况溢洪道土方工程是指在水库、河道等水利工程中,为了防止洪水漫溢或溢流而进行的土方开挖和填筑工程。
通过对溢洪道进行土方工程施工,可以有效控制洪水的流速和流量,减轻洪水对下游地区的威胁,保护人民生命和财产安全。
本文所述的溢洪道土方工程项目位于某某水库,总长1000米,设计流量600m3/s,设计水位100m。
溢洪道顶宽12m,底宽30m,侧坡坡度为1:2。
土方工程施工内容包括开挖溢洪道、边坡保护和填筑溢洪道等。
二、施工准备阶段1. 项目立项:根据水利部门的委托,项目立项完成,确定施工方案和施工单位。
2. 土地征用:根据设计要求,对溢洪道地区进行土地征用和拆迁,保证施工区域的无障碍施工。
3. 施工图纸设计:委托专业设计单位进行施工图纸设计,确保施工符合规范和设计要求。
4. 采购机械设备:根据设计要求和施工计划,采购挖掘机、推土机、运输车辆等土方工程施工所需机械设备。
5. 人员培训:对施工人员进行安全生产培训和技术培训,确保施工人员具备相关技能和知识。
6. 施工材料采购:根据设计要求,采购砂石、水泥、钢筋等土方工程所需材料。
三、开挖溢洪道1. 清理场地:施工前,清理场地,清除杂草、垃圾等杂物,保证施工区域的整洁和顺畅。
2. 测量标高:根据设计图纸,对溢洪道开挖位置进行测量,并确定开挖标高。
3. 挖方施工:根据设计要求和标高要求,采用挖掘机进行土方开挖,将土方挖掘到设计标高以上。
4. 边坡处理:对溢洪道的侧坡进行处理,确保边坡的坡度和稳定性,减少边坡滑坡和塌方风险。
5. 渣土处理:将开挖的渣土及时清理和运输到指定地点进行填埋或利用。
四、边坡保护1. 边坡处理:根据设计要求,对溢洪道边坡进行处理,采用土工布、护坡砌体、植被覆盖等方法进行边坡保护,确保边坡的稳定性和安全性。
2. 护坡施工:进行护坡砌体施工,确保护坡的坡度和结构符合设计要求,增强边坡的抗风化能力。
3. 土工布铺设:对边坡进行土工布铺设,增加边坡的抗渗透能力和保护效果。
水利工程溢洪道施工(3篇)
第1篇一、施工准备1. 工程设计:根据水库的设计要求,确定溢洪道的结构形式、尺寸、材料等。
2. 施工图纸:根据工程设计,绘制详细的施工图纸,明确施工要求。
3. 施工组织:成立专门的施工团队,明确各岗位责任,制定施工方案。
4. 材料设备:准备施工所需的材料、设备,如混凝土、钢筋、模板、施工机械等。
二、基础施工1. 土方开挖:根据设计图纸,对溢洪道基础进行开挖,确保基础土质满足设计要求。
2. 基础处理:对基础进行压实、平整,确保基础稳定。
3. 钢筋加工:加工制作钢筋,确保钢筋尺寸、间距符合设计要求。
4. 模板制作:根据设计图纸,制作模板,确保模板尺寸、形状准确。
三、主体施工1. 钢筋绑扎:按照设计要求,对钢筋进行绑扎,确保钢筋位置、间距正确。
2. 混凝土浇筑:按照施工方案,进行混凝土浇筑,确保混凝土质量。
3. 模板拆除:混凝土浇筑完成后,按照规定时间拆除模板。
4. 钢筋焊接:对溢洪道结构中的钢筋进行焊接,确保焊接质量。
四、施工质量控制1. 材料检验:对施工过程中使用的材料进行检验,确保材料质量符合设计要求。
2. 施工过程控制:对施工过程中的各个环节进行严格控制,确保施工质量。
3. 工程检测:对已完成的溢洪道进行检测,确保其满足设计要求。
五、施工安全1. 安全教育:对施工人员进行安全教育,提高安全意识。
2. 安全措施:制定并落实各项安全措施,确保施工安全。
3. 应急预案:制定应急预案,应对突发事件。
六、施工进度1. 制定施工进度计划:根据工程实际情况,制定合理的施工进度计划。
2. 监控施工进度:对施工进度进行实时监控,确保工程按期完成。
总之,水利工程溢洪道施工是一项复杂而重要的工作。
在施工过程中,要严格遵循设计要求,确保施工质量,确保工程安全,为水库大坝的安全运行、防洪减灾提供有力保障。
第2篇一、施工准备1. 设计审查:在施工前,需对溢洪道的设计进行审查,确保设计合理、符合规范要求。
2. 施工组织设计:根据设计图纸和施工方案,编制详细的施工组织设计,明确施工工艺、进度安排、资源配置等。
溢洪道工程施工方案。
溢洪道工程施工方案。
XXX,于2012年12月提出了溢洪道施工技术方案。
以下是该方案中土石方开挖及边坡防护工程的内容。
1.1土方开挖工程1)工作内容XXX开挖工作内容包括准备工作、场地清理、施工期排水、边坡测量、完工验收前的维护,以及将开挖可利用或废弃的土方运至监理人指定的堆放区并加以保护、处理等工作。
在施工前,技术人员应详细了解工程地质结构、地形地貌和水文地质情况,并对不良地质地段采取有效的预防性保护措施。
若需要修改开挖边坡,应经监理人批准。
根据施工用地范围,符合设计要求的开挖料应有效储存,以用于工程的回填等。
在危险地带应设置明显的标志,夜间施工时,应安设足够的照明。
2)主要提交件施工措施计划、开挖施工平面和剖面布置图、施工设备配置和劳动力安排、开挖渣料的合理平衡利用措施、质量与安全保护措施、排水和降低水位措施以及施工进度计划。
3)开挖区域场地清理场地清理包括植被清理和表土清挖。
其范围包括永久和临时工程料场、存弃渣场等施工用地需要清理的全部区域的地表。
主体工程的施工场地清理,必须根据工程师的要求延伸到离施工详图所示最大开挖边界或建筑基础外侧5m的水平距离。
表土应根据监理人指示的开挖深度开挖,就近临时堆放。
表土堆积体不宜过高,防止冲刷流失。
4)土方开挖土方开挖包括可以直接使用手工操作或土方机械进行施工开挖的设计开挖线以内的全部材料开挖,如表土、粘土、砂壤土、砂砾石、软石、松散坍塌体和垃圾等。
开挖线必须符合施工详图的规定。
开挖过程中,技术人员会经常校核开挖平面位置、高程、控制桩号、水准点核边坡坡度等是否符合施工图纸的要求。
排水沟开挖要严格按照设计要求进行,做到够宽、够深、够坡度、底平、坡顺。
机械施工,沟底高程要求按设计从严控制,最大欠挖量不得大于5cm,沟口和沟底脚的平面尺寸误差不宜超过±5~10cm。
施工分界处衔接要顺直,不允许出现折线,不允许存有施工界墙;渠坡不得出现凹凸不平等现象;设立开挖标志,标出沟中心线、沟口开挖线的位置。
溢洪道土方开挖支护方案
溢洪道土石方开挖支护专项施工方案一、工程概况溢洪道布置于坝址区右肩,为开敞式溢洪道,溢洪道由侧槽段、调整段、泄槽段、挑流段、下游护坦段五部分组成,校核洪水下泄流量Amax=123.51 m3/s,设计洪水下泄流量Amax=81.38m3/s。
堰顶高程1164.45m,全长310m。
二、工程项目及设计指标和主要工程量1、溢洪道高边坡挂网喷护:采用Φ25砂浆锚杆锚固,锚杆长度5m,间距2*2m,矩型布置,伸入岩石4.9m。
采用φ6钢筋挂网,间距0.2*0.2m。
喷射0.1m厚C25混凝土。
较破碎山体岩石采用锚索锚固,锚索长度25m,由6根直径15.2mm钢绞线组成,锚固长度6m,间距6m,锚固力60t。
边坡设φ50mm排水孔,深4m、排水管长度1m,埋设深度0.9m,间距4*4m,梅花型布置。
泄槽底部沿轴线方向布设一道φ100mmUPVC管排水管、基础设Φ25砂浆锚杆,间距2*2m,矩型布置,锚杆长5m,深入岩石4.0m。
溢洪道开挖与支护工程量表三、前期地面高程采集及测量放线本工程所进行的溢洪道测量放线,所用的控制桩是经过闭合平差(无论是原始控制桩还是通过原始控制桩引的控制桩)的成果数据。
主要用于开挖区的炮孔定位放线。
四、开挖前期准备及施工部署石方开挖及支护共布置潜孔钻机2台,手风钻4台,2m3反铲液压挖掘机2台(1台扒渣,1台装车),20 m3自卸车4辆,铲车1台,混凝土喷射机1台,混凝土搅拌机1台,电焊机1台,调直机1台,钢筋切断机1台,注浆机1台,空压机2台,φ48钢管脚手架若干;分配原则为具体施工时根据开挖面需要随时、随机调配。
1、施工排险土石方工程开挖施工前,必须先由人工进行作业面的排险工作,达到安全施工条件后进行作业面的开挖施工。
2、供风系统按照施工强度及工作面布置要求,共设置2台20m3/min空压机,具体布置位置见溢洪道施工平面布置图。
3、施工供水施工用水从保尔德河道用塑料水管引接到各开挖施工区,便于移动牵引,局部水压不足时需采取小型水泵或其他加压措施给予解决。
溢洪道土方开挖支护方案

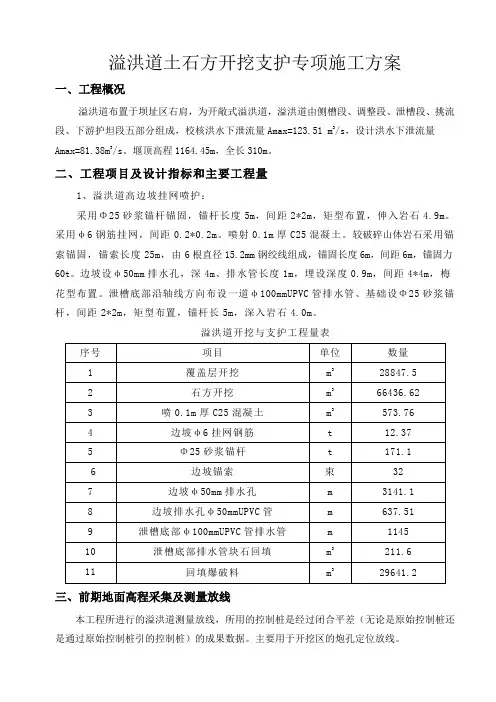

溢洪道土石方开挖支护专项施工方案一、工程概况溢洪道布置于坝址区右肩,为开敞式溢洪道,溢洪道由侧槽段、调整段、泄槽段、挑流段、下游护坦段五部分组成,校核洪水下泄流量Amax=123.51 m3/s,设计洪水下泄流量Amax=81.38m3/s。
堰顶高程1164.45m,全长310m。
2、 工程项目及设计指标和主要工程量1、溢洪道高边坡挂网喷护:采用Φ25砂浆锚杆锚固,锚杆长度5m,间距2*2m,矩型布置,伸入岩石4.9m。
采用φ6钢筋挂网,间距0.2*0.2m。
喷射0.1m厚C25混凝土。
较破碎山体岩石采用锚索锚固,锚索长度25m,由6根直径15.2mm钢绞线组成,锚固长度6m,间距6m,锚固力60t。
边坡设φ50mm 排水孔,深4m、排水管长度1m,埋设深度0.9m,间距4*4m,梅花型布置。
泄槽底部沿轴线方向布设一道φ100mmUPVC管排水管、基础设Φ25砂浆锚杆,间距2*2m,矩型布置,锚杆长5m,深入岩石4.0m。
溢洪道开挖与支护工程量表序号项目单位数量1覆盖层开挖m328847.52石方开挖m366436.623喷0.1m厚C25混凝土m3573.764边坡φ6挂网钢筋t12.375Φ25砂浆锚杆t171.16边坡锚索束327边坡φ50mm排水孔m3141.18边坡排水孔φ50mmUPVC管m637.519泄槽底部φ100mmUPVC管排水管m114510泄槽底部排水管块石回填m3211.611回填爆破料m329641.2三、前期地面高程采集及测量放线本工程所进行的溢洪道测量放线,所用的控制桩是经过闭合平差(无论是原始控制桩还是通过原始控制桩引的控制桩)的成果数据。
主要用于开挖区的炮孔定位放线。
四、开挖前期准备及施工部署石方开挖及支护共布置潜孔钻机2台,手风钻4台,2m3反铲液压挖掘机2台(1台扒渣,1台装车),20 m3自卸车4辆,铲车1台,混凝土喷射机1台,混凝土搅拌机1台,电焊机1台,调直机1台,钢筋切断机1台,注浆机1台,空压机2台,φ48钢管脚手架若干;分配原则为具体施工时根据开挖面需要随时、随机调配。
溢洪道施工方案
溢洪道施工方案1. 引言本文档旨在提供一份详细的溢洪道施工方案,以确保施工过程安全、高效地完成。
溢洪道的建设在水利工程中扮演着重要的作用,它可以有效地控制水位,防止洪水灾害的发生。
在施工过程中,我们将遵循工程管理的原则,确保施工质量和安全。
2. 施工前准备2.1 工程准备在施工前,需要进行工程准备工作,包括但不限于:•查阅相关设计图纸和文件,了解溢洪道的具体要求。
•对施工现场进行详细的勘测和评估,确定施工方案。
•制定施工计划,明确每个施工阶段的工作内容、时间和人力资源需求。
•采购所需的材料和设备,确保在施工过程中的供应。
2.2 安全措施施工过程中安全是至关重要的,为了确保工人的安全,我们将采取以下措施:•为施工现场设置明显的警示标识,并限制未经许可的人员进入。
•为工人配备必要的个人防护装备,如安全帽、安全鞋等。
•建立起适当的安全管理体系,包括安全培训、定期巡检和事故处理等。
3. 施工流程3.1 土方开挖根据设计要求,我们将进行土方开挖工作,包括但不限于:•根据图纸标高要求确定挖掘深度和坡度。
•使用挖掘机等工程设备进行挖掘作业。
•对挖掘出的土方进行分类、运输和堆放。
3.2 基础施工在土方开挖完成后,我们将进行基础施工工作,包括但不限于:•对土方进行夯实,确保基础的稳固性。
•根据设计要求进行基础混凝土施工,确保基础的强度和稳定性。
3.3 溢洪道结构施工在基础施工完成后,我们将进行溢洪道结构的施工工作,包括但不限于:•根据设计要求进行溢洪道墙体、底板和顶板的施工。
•进行相应的防水处理,确保溢洪道的防渗性能。
3.4 溢洪道门控制系统安装在溢洪道结构施工完成后,我们将进行溢洪道门控制系统的安装工作,包括但不限于:•安装门控机械设备,如液压缸、啮合机构等。
•安装门控电气设备,如传感器、开关等。
•进行系统调试和试运行,确保门控制系统的正常运行。
3.5 系统测试和验收在施工阶段完成后,我们将进行系统测试和验收工作,包括但不限于:•对施工完成的溢洪道进行质量检查,确保结构的完整性和稳定性。
溢洪道工程施工方案
溢洪道工程施工方案一、工程概述二、工程准备1.溢洪道工程施工前需要进行充分的地质勘察和水文勘测,明确地质条件和水文特征,确保施工方案的可行性。
2.确定施工队伍和人员组织,包括选派经验丰富的工程师和监理人员,以保证施工过程的质量和安全。
3.根据设计要求,采购必要设备和材料,包括钢筋、混凝土、灌浆材料、护坡材料等。
三、施工方法1.准备施工现场清理施工区域,确保施工区域平整,便于后续操作。
清理施工区域时,需要注意环境保护,确保不造成对生态环境的破坏。
2.开挖溢洪道按照设计要求,采取适当的机械设备进行开挖工作。
对于大型溢洪道工程,可以考虑采用钻孔、爆破等方式,以提高开挖效率。
3.增强边坡稳定性根据地质勘察结果,采取相应的措施来增强边坡的稳定性。
包括设置护坡,进行土工格栅加固等,以防止边坡坍塌导致工程破坏。
4.构筑堤坝根据设计要求,进行堤坝的建造。
可以采用土石方、混凝土等材料进行构筑。
在施工过程中,需要注意加固处理,确保堤坝的稳定性。
5.安装溢洪设备根据设计要求,进行溢洪设备的安装。
包括安装泻洪闸、泄洪孔等。
安装过程中,需要做好密封工作,防止泄漏。
6.进行巡视和维护完成施工后,进行巡视和维护工作。
定期检查溢洪道工程的运行情况,及时修补和更换设备,确保其正常运行。
四、安全措施1.施工过程中,严格按照安全操作规程进行施工,认真执行安全技术措施。
2.施工现场设置警示标志,对边坡、堤坝等进行临时加固,确保施工过程中的安全。
3.严禁饮酒和吸烟等危险行为,确保人员的生命安全。
4.对危险部位进行防护,设置安全警示标语,提醒工作人员注意安全。
5.在施工过程中,加强对现场人员的教育和培训,增强他们的安全意识和责任意识。
五、环保措施1.在施工现场设置沉淀池和过滤池,对排放的泥浆和废水进行处理,确保不对水体造成污染。
2.严禁违规排放废弃物,按照规定进行处理和处置。
3.施工过程中,注意保护土壤和植被,减少对生态环境的破坏。
六、质量控制1.施工过程中,严格按照设计要求进行施工,确保施工质量。
溢洪道土方工程施工方案
溢洪道土方工程施工方案一、编制依据1. 设计图纸及工程量清单:依据溢洪道设计图纸及工程量清单,详细了解工程量、施工要求和质量标准。
2. 施工规范和标准:遵循《水利水电工程施工质量验收规范》、《水利水电工程施工安全操作规程》等相关规范和标准。
3. 施工现场条件:考虑施工现场的地形、地质、气候、交通等因素,合理制定施工方案。
4. 施工设备和人员:根据工程量和施工进度要求,合理配置施工设备和人员。
二、工程概况1. 工程地点:某水库溢洪道工程。
2. 工程规模:溢洪道全长约2000米,设计流量为100立方米/秒。
3. 工程内容:主要包括土方开挖、土方回填、排水工程等。
三、施工组织1. 施工队伍:组建专业的施工队伍,包括项目经理、技术员、施工员、安全员等。
2. 施工设备:根据工程需求,配置挖掘机、装载机、自卸车、推土机、压路机等施工设备。
3. 施工进度计划:制定详细的施工进度计划,确保工程按时完成。
4. 质量安全管理:加强质量安全管理,确保工程质量达到设计要求,施工安全无事故。
四、施工方法及工艺1. 土方开挖:采用自上而下的开挖方式,先开挖两侧边坡,再开挖底部。
开挖过程中,严格按照设计图纸要求控制边坡坡度和开挖深度。
2. 土方回填:土方回填采用分层压实法,根据压实要求,控制每层回填厚度及压实遍数。
3. 排水工程:在溢洪道两侧设置排水沟,采用明排水方式,确保施工过程中水位控制在设计要求范围内。
4. 边坡稳定:对边坡进行加固处理,采用锚喷支护、排水孔等方法,确保边坡稳定。
5. 施工缝处理:施工过程中,对产生的施工缝进行处理,采用水泥砂浆填充,确保缝隙密实。
五、质量保证措施1. 严格把控原材料质量,确保原材料合格。
2. 加强施工过程控制,确保施工质量。
3. 做好施工记录,为工程验收提供依据。
4. 定期对施工人员进行技术培训,提高施工技能。
六、安全施工措施1. 制定详细的安全施工方案,明确安全责任。
2. 加强施工现场安全管理,严格执行安全操作规程。
溢洪道开挖及支护施工方案
麻江县上寨水库大坝枢纽工程合同编号(MJSZ-SG-2016)溢洪道开挖及支护施工方案贵州山川秀水利建设工程有限公司麻江县上寨水库工程项目部二〇一六年五月目录一、工程概况 (3)二、编制依据 (4)三、施工布置 (4)3.1施工道路布置 (4)3.2施工用风 (4)3.3施工用水 (4)3.4施工用电 (5)3.5弃渣场 (5)四、资源配置 (5)4.1施工机械设备配置 (5)4.2人力资源配置 (6)五、工期安排 (6)六、主要施工工艺 (7)6.1土方开挖 (7)6.2石方开挖 (9)6.3土石回填 (11)6.4边坡支护 (12)七、土石方开挖质量控制 (15)7.1 施工质量保证措施 (15)7.2施工测量控制 (16)7.3 施工过程控制 (17)7.4基础质量的检查处理 (18)八、安全保证措施 (19)8.1施工过程安全保证措施 (19)8.2 施工现场安全保证措施 (20)一、工程概况上寨水库位于麻江县下司镇,地处长江水系清水江左岸支流老山河上,坝址以上集雨面积53.23km2。
上寨水库是一座以城市供水、农田灌溉和农村人畜饮水的中型水利工程,水库总库容1391万m³,年供水量1577万m³。
溢洪道采用开敞式岸边溢洪道,布置于大坝右岸,由过渡段、进U型槽段、控制段、陡坡段和下游河道护底段组成,全长共228.919m,其中控制段长20m,过水净宽16m,分为两孔,堰型为b型驼峰堰,堰顶高程为671.5m;两溢流孔各布置一扇弧形工作闸门,尺寸为8m×5m。
二、编制依据上寨水库监理工程师签发的施工图纸、设计文件及其它相关的文件上寨水库招、投标文件及施工组织设计现行规程、规范要求三、施工布置3.1施工道路布置溢洪道工程主要施工道路:右岸上坝路,右岸上坝路连接弃渣场至右岸坝肩,与进场公路连接,现有道路为6m宽泥结石路面,现阶段作为新增料场石料运输道路,溢洪道施工时可作为溢洪道施工机械设备进场及出渣道路。
溢洪道改造工程施工方案
溢洪道改造工程施工方案1、溢洪道土石方开挖⑴、溢洪道等承建建筑物的基础开挖应在旱地施工,禁止水下开挖。
⑵、采取措施保证基础岩石不出现爆破裂隙或使原有构造裂隙和岩体的自然状态产生不应有的恶化,如裂隙发育,风化速度较快,必须采取水泥砂浆或喷混凝土等保护措施。
⑶、邻近水平建筑基础面,应预留岩体保护层,其保护层厚度由现场爆破试验确定,并采用小炮分层爆破的开挖方法。
⑷、基础开挖后,表面因爆破震松(裂)的岩石,表面呈薄片状和尖角状突出的岩石,以及裂隙发育成具有水平裂隙的岩石需人工清理,如单块过大,亦可用单孔小炮和火雷管爆破。
⑸、开挖后岩石表面应干净,粗糙,岩石中的数层,裂隙、较弱夹层清除断裂处按图纸的要求处理施工。
⑹、基础开挖后,若发现与原勘察设计的地质状况不同时,要上报处理。
⑺、基础面上不得有反坡,倒悬坡,陡坎尖角;结构面上的泥土,锈斑,钙膜,破碎和松动岩块以及不符合质量要求的岩体等均必须采用人工清理或处理。
⑻、溢洪道不允许欠挖,开挖面严格控制平整度,为确保坝体稳定,溢洪道不允许开挖成向下部倾斜的顺坡。
⑼、溢洪道趾脚板部位,应进行削坡或填混凝土处理,趾脚板以上的岸坡,若岩石开挖后裂隙发育,风化速度较快,应按要求处理。
⑽、开挖完成后,请经验丰富的地质工作人员来工地详细验槽,2、溢洪道浆砌石工程浆砌石采用M7.5砌筑包括基础边墙。
施工时先砌筑基础,再砌边墙。
挡墙砌筑时按设计渠顶高程预留10cm用C15混凝土压顶。
⑴、材料①.石料:石料要求坚实新鲜,无风化剥落层或裂纹,石材表面无污垢、水锈等杂质,用于表面的石材,色泽均匀。
石料的物理力学指标符合施工图纸的要求。
块石上下两面基本平行,块厚不小于20cm。
②.砂料:本合同工程所用砂和砾石的质量应符合SD120—84表2.1.2和表2.1.3的规定。
砂浆采用的砂料,粒径为0.15~5mm,细度模数控制在2.5~3.0。
砌筑块石砂浆的砂,其最大粒经不大于5mm。
③.水泥和水水泥保持在有效期内使用,受潮湿结块的水泥禁止使用。
溢洪道开挖施工技术方案
目录1概述 (1)1.1工程概况 (1)1.2主要工程量 (1)1.3工程特点 (2)2施工平面布置 (2)2.1风、水、电布置 (2)2.2施工道路布置 (3)3施工方案 (3)3.1施工准备 (3)3.2溢洪道施工规划 (3)3.3土石方开挖施工技术方案及措施 (4)4 进度计划和强度分析 (15)4.1进度计划 (15)4.2施工强度分析 (15)5资源配置计划 (17)5.1劳动力计划 (17)5.2机械设备配置 (17)6施工保证措施 (18)6.1施工质量保证措施 (18)6.2施工安全保证措施 (20)6.3施工进度保证措施 (20)6.4环保、水保措施 (21)6.5文明施工措施 (21)溢洪道工程施工技术方案1概述1.1工程概况溢洪道布置在大坝坝肩右岸开挖区,主坝桩号坝右0+340-坝右0+470之间。
最大开挖宽度约130m,最小开挖宽度为50m,溢洪道开挖轴线长约450m。
主体工程为土石方开挖工程及边坡支护工程。
石方开挖为二级边坡开挖,第一级边坡EL3283.00m~EL3263.00m坡比1:0.3高差20.00m,第二级边坡EL3263.00m~EL3247.00m坡比1:0.3高差16.00m。
开挖岩性主要有溢洪道上游侧弱风化二长岩及下游侧弱风化砂岩两种。
边坡支护工程主要分浅层支护与深层支护,支护类型主要包括:锚杆(注浆系统锚杆、随机锚杆、锚筋桩和自钻式锚杆)、预应力锚索(粘结预应力锚索)、喷射混凝土(喷射素混凝土、钢筋网或钢丝网喷射混凝土)、锚杆(或预应力锚索)和喷射混凝土组合、排水孔等。
1.2主要工程量溢洪道主要包括开挖和支护工程,主要工程量见下表1.2-1表1.2-1 主要工程量表项目编号项目名称计量单位工程量备注1 土石方明挖1.1 土石方开挖m3 9719002 支护工程2.1 喷锚混凝土m³39532.2 挂网钢筋t 632.3 系统锚杆φ25 根1320 L=4.5m,外露10cm 2.4 系统砂浆锚杆φ28 根1045 L=6m,外露10cm 2.5 系统砂浆锚杆φ28 根1495 L=6m,外露50cm 2.6 系统砂浆锚杆φ32 根449 L=9m,外露10cm 2.7 钢筋桩3φ28 根151 L=9m,外露10cm 2.8 钢筋桩3φ28 根357 L=9m,外露50cm 2.9 钢筋桩3φ32 根1621 L=9m,外露10cm2.10 钢筋桩3φ32 根826 L=15m,外露10cm2.11 排水孔φ80 m 4499 孔深6m2.12 PVC管75mm m 11852.13 无纺土工布㎡2855 厚1.3mm,250g/㎡1.3工程特点本工程位于高寒地区,施工阶段为2013年12月-2014年5月底,施工时段气温低,施工人员及设备降效明显。
水库溢洪道工程施工方案
水库溢洪道工程施工方案一、项目概况水库是一种重要的水利工程,在水库的日常管理中,溢洪道是一个非常重要的设施。
溢洪道的作用是当水库水位超过一定高度时,通过溢洪道将多余水流出,以避免因水位过高导致水库溃坝的危险。
因此,水库溢洪道工程的施工至关重要,一旦出现问题可能会给周边地区带来灾难性的影响。
因此,水库溢洪道工程施工方案的制定非常重要。
二、工程背景本次水库溢洪道工程是位于某地的XX水库,该水库是当地重要的灌溉水源和防洪设施,水库溢洪道的施工旨在提高水库的安全性和稳定性。
根据相关规划和设计要求,本次施工的目的是对水库溢洪道进行改造和升级,以适应当前的需要。
具体工程内容包括:溢洪道壁的加固、泄洪能力的提高、设施设备的更新等。
三、工程内容1. 溢洪道壁加固水库溢洪道壁的加固工作是本次工程的重点内容之一。
在施工过程中,需要对溢洪道壁进行加固,以提高其抗压能力和稳定性。
具体做法包括:对溢洪道壁的混凝土结构进行检测和修复,确保其符合设计要求;对溢洪道壁进行加固加固处理,提高其抗压能力和稳定性。
2. 泄洪能力提高水库的泄洪能力直接影响着水库的安全性和稳定性。
因此,为了适应当前的需要,本次工程需要对水库的泄洪能力进行提高。
具体做法包括:对泄洪设备进行更新和升级,以提高泄洪的效率和速度;对溢洪道的流量进行调整和优化,以适应不同的需求。
3. 设施设备更新除了对溢洪道壁的加固和泄洪能力的提高外,本次工程还需要对水库的设施设备进行更新。
具体做法包括:对水库的泄洪设备进行更新和升级,以提高其性能和稳定性;对溢洪道的监测设备进行更新,以提高对水库运行状态的监测和控制能力。
四、施工方案1. 施工组织本次施工需要组织一支专业的施工队伍,确保工程的顺利实施。
具体组织包括:项目经理、工程监理、安全员、施工队伍等。
2. 施工工艺施工过程中需要采用合理的施工工艺,确保工程的质量和安全。
具体工艺包括:对溢洪道壁的加固采用混凝土加固和钢筋加固;对泄洪设备的更新采用新型设备替换和升级;对监测设备的更新采用新型智能监测设备替换。
溢洪道工程开挖施工方案
溢洪道工程开挖施工方案一、工程概况溢洪道工程是指在建筑工程中,用来调节和控制雨水的流量,避免雨水过多导致地质灾害的一种设施。
溢洪道的施工是工程的重要环节,需要详细的施工方案和严格的实施。
本文将就溢洪道的开挖施工方案进行详细说明,包括工程前期准备、施工方案编制、机械设备选择、安全防护措施、施工过程控制等方面进行全面的论述。
二、工程前期准备1.确定施工范围:根据设计图纸和现场实际情况,确定溢洪道的施工范围,包括长度、宽度、深度等参数。
同时需对现场周边环境进行详细的调查,确保工程施工不会对周边环境造成负面影响。
2.采集资料:对施工现场的地质、水文等方面的数据进行详细的采集和分析,确定地质条件和水文情况,为后续施工方案的编制提供依据。
3.确定施工方案:根据地质和水文资料,结合设计要求,确定溢洪道的开挖施工方案,包括开挖参数、施工工艺、施工顺序等内容。
4.组织设计编制:将确定的施工方案进行详细的设计编制,包括施工图纸、技术要求、安全措施等内容,确保施工方案的科学性和可行性。
5.申报审批:将设计编制的施工方案进行申报审批,取得相关部门的施工许可证和环保手续,确保施工过程的合法性和规范性。
6.组织人员培训:对施工现场的工程人员进行必要的培训,包括安全生产培训、机械操作培训、施工技术培训等内容,提高员工的专业技能和安全意识。
7.采购材料设备:按照施工方案的要求,对所需的材料和设备进行详细的采购,包括挖掘机、运输车辆、防护材料等,确保施工所需的一切物资齐全。
8.现场布置:在施工现场进行必要的布置,包括施工标志的设置、施工道路的修整、办公室、生活区的搭建等,为施工过程提供便利条件。
三、施工方案编制1.开挖参数确定:根据设计要求,确定溢洪道的开挖参数,包括开挖深度、开挖宽度、开挖坡度等,确保开挖的符合设计要求。
2.施工工艺确定:根据地质情况和设计要求,确定溢洪道的开挖工艺,包括爆破开挖、机械开挖等,确保施工的高效率和安全性。
溢洪道施工方案
溢洪道施工方案一、概述溢洪道作为水利工程中常见的重要设施之一,其施工方案的设计与实施对于工程的质量和安全具有至关重要的影响。
本文将针对溢洪道施工方案进行探讨和总结,旨在为相关工程的建设提供参考。
二、施工前准备1. 方案设计在进行溢洪道施工前,必须充分考虑工程的具体情况,包括设计参数、地质条件、环境因素等,制定合理的施工方案。
方案设计应考虑到溢洪道的结构形式、材料选用、施工工艺等方面,确保施工过程中的顺利进行。
2. 安全保障安全是施工的首要任务,必须对施工现场进行全面的安全评估和预防措施的制定。
在施工前应对施工人员进行安全教育培训,加强安全管理,确保施工过程中的安全。
三、施工工艺1. 土方开挖根据设计要求和实际情况,采用适当的土方开挖工艺,保证溢洪道的准确尺寸和平整度。
2. 基础施工基础施工是溢洪道施工的关键环节,必须合理选用材料、严格控制工艺,确保基础的承载力和稳定性。
3. 结构施工对溢洪道的主体结构进行施工,包括墙体、顶板、闸门等的安装和加固,确保工程的结构完整性。
4. 防渗处理针对溢洪道的安全性要求,需采取有效的防渗处理措施,确保溢洪道水密性和稳定性。
四、施工质量控制1. 监测检测施工过程中应严格监测溢洪道工程的施工质量,及时发现和解决存在的问题,确保工程质量达标。
2. 质量验收在施工完成后,对溢洪道工程进行全面的质量验收,确保工程符合设计要求和相关标准。
五、施工总结本文通过对溢洪道施工方案的探讨,强调了在施工前的充分准备、施工工艺的合理安排以及施工质量的控制等关键环节。
希望能为相关工程的建设提供一定的参考和借鉴价值。
以上就是关于溢洪道施工方案的相关内容,希朱阅览完毕后有所启发。
溢洪道工程施工措施计划
溢洪道工程施工措施计划一、工程概况本项目为XX水库溢洪道工程,位于XX河流中游,工程规模为大型水库,主要功能是调节水位、防洪、发电等。
溢洪道工程是本水库的重要组成部分,主要包括溢洪道开挖、衬砌、泄洪设施安装等工程。
工程合同价为XX亿元,工期为XX个月。
二、施工目标1. 确保工程质量达到设计要求,满足防洪、发电等各项功能需求。
2. 确保工程安全,防止安全事故的发生。
3. 确保工程进度按计划进行,不影响整个水库工程的竣工时间。
4. 保护环境,减少施工对周边环境的影响。
三、施工措施1. 质量控制措施(1)严格把控原材料质量,对进场的原材料进行检测,确保原材料质量符合设计要求。
(2)加强施工过程控制,严格按照施工方案和施工工艺进行施工,确保施工质量。
(3)加强质量检测,对施工过程中的关键部位进行检测,发现问题及时整改。
2. 安全管理措施(1)加强安全生产培训,提高施工人员的安全意识,掌握安全生产知识。
(2)制定完善的安全生产规章制度,落实安全生产责任。
(3)施工现场设置安全警示标志,严格执行施工现场安全防护措施。
(4)定期进行安全检查,发现问题及时整改,确保施工现场安全。
3. 进度控制措施(1)制定详细的施工计划,明确各施工阶段的完成时间,确保工程按计划进行。
(2)合理安排施工人员、设备、材料等资源,确保施工进度不受影响。
(3)加强施工现场协调,解决施工中出现的问题,确保施工进度顺利。
4. 环境保护措施(1)加强施工过程中的环境保护,减少施工对周边环境的影响。
(2)妥善处理施工产生的废弃物,防止污染土壤和水源。
(3)加强施工现场绿化,减少施工对生态环境的影响。
四、施工组织与管理1. 建立健全项目管理机构,明确各岗位职责,确保项目顺利推进。
2. 加强施工现场管理,严格执行施工方案,确保施工现场秩序井然。
3. 加强沟通协调,解决施工中出现的各类问题,确保工程顺利进行。
4. 定期进行施工总结,总结经验教训,不断提高施工管理水平。
溢洪道工程施工方案
溢洪道工程施工方案一、工程背景溢洪道是水利工程中重要的控制洪水的工程措施之一,它通过将洪水引导至安全区域,避免涝灾的发生。
因此,溢洪道工程至关重要,需要精心设计并科学施工。
二、施工准备在开始溢洪道工程的施工之前,必须进行充分的准备工作。
包括制定详细的施工计划、确定施工队伍、配备必要的施工设备和工具、准备好施工材料等。
同时,要对施工现场进行勘察和测量,确保施工的顺利进行。
三、施工方法1. 地基处理在进行溢洪道工程施工之前,必须对地基进行处理,确保地基的稳定性和承载能力。
常见的地基处理方法包括挖土、填土、夯实等。
2. 混凝土浇筑溢洪道的主体结构通常是由混凝土构成的,因此混凝土浇筑是溢洪道工程中重要的一环。
施工人员需要按照设计要求,采取适当的浇筑方法和工艺,确保混凝土结构的质量和稳定性。
3. 防水处理为了确保溢洪道的防水性能,必须对其进行防水处理。
通常可以采用防水涂料、防水卷材等方法进行防水处理,以保证溢洪道在洪水来临时能够正常工作。
四、施工质量控制在进行溢洪道工程施工过程中,必须严格控制施工质量,确保工程的安全和可靠性。
具体的质量控制措施包括: - 设置专人负责施工质量检查; - 按照设计要求进行施工; - 进行实时监测和数据记录。
五、施工安全施工安全是溢洪道工程施工过程中必须严格把控的重点之一。
在施工过程中,必须严格遵守相关的安全操作规程,设置警示标识,配备安全防护装备,确保施工人员和设备的安全。
六、施工结束在溢洪道工程施工结束后,需要进行验收和整改工作,确保工程达到设计要求。
同时,要编制施工竣工资料,存档相关文件,做好工程交接工作。
结语溢洪道工程施工方案是保障水利工程安全和稳定运行的关键环节,只有科学规划、精心施工,才能确保工程的质量和可靠性。
希望本文对溢洪道工程施工提供了一定的参考和帮助。
溢洪道施工方案
溢洪道施工方案溢洪道施工方案一、设计要求:1.溢洪道必须满足蓄洪、导流和消能的功能要求,同时具有良好的安全性和可靠性。
2.施工方案应满足工程的经济性、可行性和可维护性要求。
3.施工方案应具备防洪、防止决堤等重要功能。
二、施工流程:1.前期准备工作:(1)制定详细的施工计划和方案,包括施工期限、工序安排、材料清单等。
(2)组织施工人员进行安全教育培训,确保施工过程中的安全。
(3)清理施工场地,确保施工区域的平整和无障碍。
2.基础工程:(1)进行地质勘测,了解地质情况,确保基础工程的稳定性。
(2)进行地面平整和梯田打底,确保施工区域的平整性。
(3)进行围堰施工,防止施工过程中的泥沙流失。
3.水工结构施工:(1)进行引水施工,将洪水引入溢洪道。
(2)进行溢洪道截面及尺寸的喷砼施工,确保溢洪道结构的稳定性和耐久性。
(3)进行溢洪道底板和侧坡的护土施工,防止冲刷和坍塌。
(4)进行消能防冲施工,采取合适的措施降低洪水冲击力,保护溢洪道结构。
4.边坡护坡:(1)进行边坡清理和护坡施工,确保边坡的稳定性和安全性。
(2)进行边坡防护施工,采取适当的防护措施,防止水土流失和坍塌。
5.施工验收:(1)进行施工质量验收,检查施工工程的质量和合格性。
(2)进行安全验收,确保施工过程中的安全措施的有效性和符合要求。
(3)进行竣工验收,确保施工工程达到设计要求。
三、施工注意事项:1.施工期间要加强监督和管理,确保施工按计划进行。
2.施工过程中要严格遵守安全操作规程和相关规定,保障施工人员的安全。
3.施工过程中要加强与周边居民的协作和沟通,确保施工工程对周边环境的影响最小化。
4.施工选用的材料要符合相关标准要求,确保施工工程的质量和可靠性。
5.施工完成后要进行相关验收和检测工作,确保施工工程的质量和合格性。
这是一份溢洪道施工方案,通过科学合理的施工流程和注意事项,尽可能保证工程的安全性和可靠性,同时注重环境保护和节约能源,最大程度地减少对周边环境的影响。
溢洪道土方工程施工方案
溢洪道土方工程施工方案一、项目介绍溢洪道土方工程是指在水文条件允许的情况下,通过设立溢洪道,将河道中的洪水引导到预先确定的泄洪区,以减轻河道水压,防止洪水泛滥,保护沿岸居民和农田安全。
土方工程是溢洪道工程中的一项重要施工内容,主要包括开挖土石方、填筑土石方、边坡加固等工作。
本文将围绕溢洪道土方工程的施工方案进行详细介绍,包括工程概况、工程要求、施工方法、施工步骤等内容,旨在为相关施工单位提供参考。
二、工程要求1. 施工单位应具备土建工程施工资质,并有丰富的土方工程施工经验。
2. 施工单位应制定详细的施工方案和施工组织设计,并经有关部门审批。
3. 施工单位应配备符合要求的机械设备和施工人员,并保证施工过程中安全生产。
4. 施工单位应严格按照设计要求进行施工,确保工程质量和进度。
5. 施工单位应定期组织施工人员进行技术培训,提高施工人员的专业水平。
三、施工方法1. 开挖土石方:施工单位应根据设计要求和现场情况,采用挖掘机、推土机等机械设备进行土石方的开挖工作。
开挖应按照设计要求的坡度和深度进行,同时注意保护现场周边环境。
2. 填筑土石方:开挖完毕后,施工单位应根据设计要求进行土石方的填筑工作。
填筑应分层进行,每层要求夯实密实,并采用合适的水泥砂浆进行固结,确保填筑体的稳定性。
3. 边坡加固:在施工过程中,如果出现边坡塌方或者坡面滑动等情况,施工单位应及时采取加固措施,如设置防护栏杆、加设护坡网等,保证施工现场的安全。
4. 清理现场:施工完成后,施工单位应对现场进行清理整理,清除残留的土石方和材料,保持施工现场的整洁。
四、施工步骤1. 编制施工方案:施工单位应根据设计要求和现场情况编制详细的施工方案,包括施工组织设计、施工方案等内容,并经有关部门审批。
2. 准备施工材料:施工单位应根据施工方案计划采购所需的土石方材料和施工设备,确保施工过程中的供应充足。
3. 开展施工工作:根据施工方案,施工单位应组织施工人员进行土石方的开挖和填筑工作,确保施工按照设计要求进行。
溢洪道土方工程施工方案(3篇)
第1篇一、工程概况工程名称:XX水库溢洪道土方工程建筑地点:XX市XX县XX水库工程规模:本工程涉及土方开挖、填筑及平整工作,共计土方量约20万立方米。
二、施工准备1. 人员组织:成立土方工程施工项目部,负责施工组织、协调和管理。
项目部下设施工技术组、质量安全管理组、材料设备组等。
2. 材料设备:根据工程量,采购挖掘机、自卸汽车、推土机、平地机等机械设备,并确保设备性能良好,满足施工需求。
3. 施工图纸及资料:熟悉并掌握施工图纸,了解设计要求,确保施工质量。
4. 测量放样:按照设计图纸,进行现场测量放样,确保施工精度。
三、施工工艺1. 土方开挖:- 采用挖掘机进行土方开挖,自卸汽车运输。
- 开挖过程中,遵循“先深后浅、分层开挖”的原则,每层厚度控制在0.5米左右。
- 开挖过程中,注意保护地下管线、电缆等设施,避免损坏。
2. 土方填筑:- 填筑材料采用挖方土,确保土质满足设计要求。
- 填筑前,对填筑场地进行平整,确保基础平整度。
- 填筑过程中,采用分层填筑、分层压实的方法,确保填筑质量。
- 填筑完成后,进行碾压,确保密实度。
3. 土方平整:- 采用推土机对填筑后的场地进行平整,确保场地平整度。
- 平整过程中,注意保持场地坡度,满足设计要求。
四、施工进度安排1. 施工前期:1个月,完成施工准备、测量放样等工作。
2. 施工中期:3个月,完成土方开挖、填筑及平整工作。
3. 施工后期:1个月,进行质量验收、工程结算等工作。
五、质量控制1. 严格执行国家及行业标准,确保施工质量。
2. 加强施工过程中的质量控制,对关键工序进行严格检查。
3. 定期进行质量检查,确保工程质量达到设计要求。
六、安全文明施工1. 严格执行安全生产法规,确保施工安全。
2. 加强施工现场管理,保持现场整洁,做到文明施工。
3. 加强对施工人员的安全教育,提高安全意识。
七、环境保护1. 严格执行国家及地方环境保护法规,确保施工过程中不造成环境污染。
溢洪道工程施工方案..
溢洪道工程施工方案一、施工前准备工作1. 工程背景介绍在水利工程中,溢洪道是起到排洪和保护下游地区安全的重要设施。
本工程位于xx河流上游,需要建设一条溢洪道以应对可能发生的洪水情况。
2. 工程目的搞建设溢洪道的主要目的是为了控制水流,防止洪水造成浸泡地区农田、房屋,减小洪水带来的损失,保护下游地区安全。
3. 施工范围本次溢洪道工程施工范围包括溢洪道的路线设置、河床清淤、边坡整治、倒虹吸设施安装等内容。
二、施工方案1. 施工工艺(1)清淤在确定的溢洪道路线上进行清淤工作,清除废弃物和淤泥,确保溢洪道的通畅。
(2)边坡整治针对溢洪道两侧的边坡进行修整,确保坡面平整、稳定,以防止坍塌和滑坡。
(3)倒虹吸设施安装按照设计要求,在溢洪道适当位置安装倒虹吸设施,用于控制水流和降低水位。
2. 施工步骤(1)勘测测量在施工前,进行溢洪道施工范围的详细勘测测量,为后续施工提供准确数据。
(2)确定路线根据勘测数据和设计要求,确定溢洪道的最佳路线设置,确保其排洪效果和安全性。
(3)施工组织合理组织施工人员和机械,按照工程设计要求,有序开展施工工作。
三、施工安全与质量控制1. 安全措施(1)施工现场要做好安全防护措施,避免施工人员伤亡和事故发生。
(2)施工过程中加强监督管理,确保施工质量和进度。
2. 质量控制(1)严格按照设计要求施工,确保各项工程质量符合标准。
(2)定期检查施工质量,及时处理施工中出现的质量问题,避免影响工程进度。
四、竣工验收在完成溢洪道工程施工后,进行竣工验收,确保工程符合相关标准和要求,达到预期效果。
五、总结本文阐述了溢洪道工程的施工方案,包括施工前准备工作、施工方案、施工安全与质量控制、竣工验收等方面,为工程顺利施工提供了参考。
希望本工程能够顺利完成,为当地防洪和保护工作做出贡献。
以上是关于溢洪道工程施工方案的相关内容,希望可以对工程施工提供一定的参考价值。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
.1不分类料及岩石开挖.1.1概述一、溢洪道紧邻右坝端布置,包括进口段、闸室段、泄槽段及挑流鼻坎,本标承担SP.0+290以前EL857m高程以下及SP.0+290以后EL775m高程以下的开挖及支护,施工对开挖与支护的工序衔接应全面考虑、合理安排。
二、工程地质溢洪道岩质由含煤中、细粒砂岩、粉砂岩、泥质粉砂岩以及煤质页岩组成,沿线有一些厚3~20m块碎石分布,尤其是煤质页岩受层间剪切错动形成破碎带,较大的有L9、L10、L11、L12,由此构成的地基和边坡需要采取妥善的加固保护措施。
溢洪道开挖中可能会遇到废旧煤硐,应引起高度重视。
开挖过程中会使溢洪道内边坡(SW侧)的L12层间剪切破碎带出露,位于下部坡脚,且向斜轴向坡外(NE向)的倾伏角达25°~35°,易使上部坡体沿差软弱的L12产生滑坡失稳,施工中应及时采取可靠的结构支护措施。
三、主要工程量溢洪道开挖总量504850 m3,其中不分类料130150 m3,石方374700 m3,根据工程地质特点,施工规划采取10 m分层开挖,各梯段工程量见表-1-1。
溢洪道开挖工程量表表-1-1.1.2施工布置一、主要施工道路布置EL857 m施工道路:利用已形成的5#公路延伸至EL800 m处为起点,沿溢洪道首部山坡以10%纵坡“之”字形盘升至溢洪道首部EL857 m高程,该道路负担完成SP.0+290以前的开挖运输任务。
开挖料经5#公路到压重体填筑或弃碴场。
EL857 m ~EL823.50 m施工道路:以溢洪道SP.0-006.50桩号处为起点以10%左右的纵坡在开挖区内降至EL823.50 m高程。
在该道路下降过程中逐层完成SP.0+290以前各梯段的开挖,开挖料经EL857 m施工道路运往压重体填筑或弃碴场。
EL775m~EL738m施工道路:拟从老213国道EL765m高程处直接进入溢洪道尾部完成EL775m~EL765m高程的开挖。
再从1#公路EL755m高程处直接进入溢洪道挑流鼻坎EL755m、EL745m、EL738m高程,分别完成溢洪道SP.0+290以后各梯段的开挖。
开挖料经老213国道及紫下大桥运往大坝填筑或水文站1#、2#堆碴(料)场。
以上道路路面宽9m。
平面布置详见(ZPP/IC1-01)及总平面布置。
二、风、水、电布置供风:根据工作面变化频繁的特点,采用17m3/min、20m3/min、9m3/min移动式压风机就近供风。
供水:初期施工,各工作面由水泵直供,待右岸EL910m的高位水池形成后,由水管直接接至工作面供水。
供电:主要是工作面照明所用。
具体布置详见第02章“施工总平面布置”。
三、开挖区布置开挖严格按照“自上而下,分层开挖”的顺序进行,上一层的支护应保证下层开挖安全顺利进行,未完成上一层的支护,严禁进行下一层的开挖,开挖区梯段划分详见图(ZPP/IC1-18)。
.1.3施工程序施工应自上而下、分层、分块依序进行,各层开挖前应首先做好永久及临时的排截水措施,必要时增设坑槽,使用机械排除,以确保工作面及边坡安全,具体施工程序见下图:.1.4 开挖施工方法一、开挖技术要求1. 开挖应自上而下进行,高度较大的边坡应分梯段(分层)开挖,严禁采取自下而上的开挖方式。
2. 对于开挖出露的软弱岩层和构造破碎带区域以及煤窑煤洞、探洞,必须按施工图纸和监理人的指示进行处理,并采取排水或堵水等措施。
3. 开挖边坡的支护应在分层开挖过程中遂层完成,上层的支护应保证下层的开挖安全顺利进行,未完成上层的支护,严禁进行下一层的开挖。
4. 邻近水平建基面,应预留岩体保护层,其保护层厚度及开挖方法应经试验,监理人批准方可进行。
5. 开挖后的基础岩石应干净、粗糙,建基面不得有反坡,侧悬坡、陡坎尖角,开挖面不充许欠挖,严格控制平整度。
6. 为保证开挖面符合设计要求,保持开挖后基岩的完整性和开挖面的平整度,应采用预裂爆破或光面爆破技术。
7. 严格控制爆破震动。
二、不分类料开挖溢洪道不分类料含量较大,约130150m3,需在各梯段开挖前提早清除,以确保石方开挖及支护的顺利进行,采用PC-200反铲剥土,手风钻松动配合,自上而下分层进行,出碴利用TY220推土机集料,PC-400正铲挖土机上料配以20t自卸车,利用各层施工道路运往堆碴场。
三、石方开挖1. 溢洪道整个开挖区划分为SP.0+290以前、SP.0+290以后两大部分,两部分开挖互不影响,同时进行。
开挖分层、分块详见图(ZPP/IC1-18)。
整个开挖区开挖自上而下分层进行。
①SP.0+290以前首先进行EL857m~EL847m高程的开挖,一次性完成,抢出工作面供支护使用。
在EL857m~EL847m支护的同时,进行EL847m~EL837m高程的不分类料开挖,待EL857m~EL847m高程的支护完成后,集中力量一次性完成EL847m~EL837m 高程的石方开挖,然后及时进行该层的支护。
如此循环,逐层完成各梯段开挖。
SP.0+290以后的开挖施工方法与此类同。
②梯段爆破采用“自上而下,分层分块”微差爆破方法施工,选用潜孔钻造孔,梅花型布孔,临近边坡时增设缓冲孔,保护预裂面,各梯段不分类料采用反铲和手风钻配合提前开挖。
③边坡预裂造孔,所有坡面边界经测量定线后进行预裂造孔,采用潜孔钻造孔,造孔时钻机样架定位必须满足边坡设计要求确保钻孔精度,各级预裂面应按设计要求一次成型,且需在每层支护前完成。
垂直于最终开挖面5m距离内所有爆破钻孔的直径应小于75mm。
④建基面采用预留岩体保护层的开挖方法,保护层厚度2~2.5m,手风钻多层(至少三层)、浅孔、光面爆破。
在保护层开挖的过程中,采用分层、控制的方法完成地下连续墙的开挖,即对L12破碎带的挖除处理。
其中地下连续墙窄且深,采用人工和机械相结合的方法开挖,施工中要加强支护确保施工及中间薄壁安全,同时及时进行混凝土浇筑。
⑤开挖石碴采用PC-400正铲挖土机装车,CAT966E装载机、TY220推土机配合,20t自卸车运输的方式进行,石碴经各层施工道路运往堆碴场,完成一层进入下一层开挖之前,需进行工作面机械、人工清底。
⑥各梯段开挖前需做好排截水工作,永久边坡开挖前按施工图纸在山坡上部做好截水沟,以防雨水漫流冲刷山坡;坡脚及施工场地周边、堆碴场做好排水设施,及时排除积水,确保施工安全,同时注意防止施工排水污染河流。
⑦施工中遇煤层和废煤洞采空区时,需加强检测和通风措施,预防瓦斯爆炸事故的发生。
2.不良地质地段开挖紫坪铺水利工程坝区地质条件复杂,施工中会遇到软弱,破碎的不良地质情况,故在施工中应严格按照“勤观测、弱爆破、强支护”的原则进行。
遇不良地质地段施工时,应首先加强观测,注意边坡岩体的变动,及时采取相应的技术措施,确保安全。
开挖过程中应采取“浅孔、少药、多循环”及预留保护层的施工方法,施工中一旦遇到不良地质地段,应马上改变施工方法,采取小孔径机具钻浅孔,而且多打孔,少装药,多次循环的方法进行保护层开挖,同时采取“梯段内进行多次梯段分层开挖”的措施,以确保边坡稳定。
随着开挖的进行及时支护,而且应采取加强支护手段,随着梯段内梯段的完成,就及时进行支护,以确保施工安全。
如遇不良地质地段,施工前做详细的“开挖施工方案及支护措施”,并报监理批准方可施工。
3、爆破参数选择(1)梯段爆破参数选择钻孔机具: YQ-100B潜孔钻孔径: D=75~100mm梯段高度: H=10m钻孔角度: 75°~90°炮孔孔距: a=3-3.5m炮孔排距: b=2.5~3.0m单耗: q=0.35~0.40kg/m3炮孔堵塞长度: L=2.5~3.0m超深: 0.5~0.8m(临近建基面的上层钻孔不得超深)(2)预裂爆破参数选择钻孔机具: YQ-100B潜孔钻孔径: D=75mm孔距: a=80~100cm药卷直径: d=32mm不隅合系数: δ=2.2线装药密度: 250~300g/m以上爆破参数均为初步设计,在实际施工中应首先进行爆破试验,使各参数均调整到最为合理,以确保工程质量和边坡稳定。
.1.5 爆破试验为保证火工材料的使用安全及工程质量,必须进行一系列的爆破试验,所有各项试验均需工程师审核后,进行现场实地试验。
1. 火工材料性能检验对于新入库的火工材料必须进行常规抽样性能检验,确保火工材料的使用安全,现场开挖爆破不得使用不合格材料。
2. 梯段、预裂爆破参数试验根据施工要求,必须在开挖前期施工过程中进行生产性爆破试验,为规模性的梯段、预裂爆破提供合理的参数,试验前应根据实际情况进行专题设计,以保证最佳的预裂效果。
.1.6 溢洪道土石方明挖施工进度计划溢洪道施工边坡支护工作量较大,故开挖应及时完成,以供坡面支护所用,其具体进度按排见下表:(表-1-2)溢洪道工程溢洪道开挖施工进度表表-1-2页脚内容106.1.7 主要施工设备主要施工设备表表-1-3.1.8 主要劳动力人员配备(二班制十二小时)主要劳动力人员配备表表-1-4.1.9主要材料消耗主要材料消耗表表-1-5.1.10 安全保证措施及爆破监控一、爆破作业安全1. 制立严格的安全检查制度,(尤其是对装药量的控制检查),设立专职安全检查人员,一切爆破作业应经安检员签认后才准进行爆破。
2. 参加爆破作业的有关人员,按国家和行业的有关规定,进行考试和现场操作考试,合格者方能上岗。
3. 加强对爆破材料使用的监管,对爆破材料的采购,验收入库,提领发放,现场使用以及每次爆破后剩余材料回库等进行全面监管和清点登记,防止爆破材料丢失。
4. 施工需确保各梯段之间、开挖区与开挖区之间、开挖区与213国道之间、开挖与支护之间的安全,下一层的开挖需在上一层的支护完成后方可进行,施工中首先应严格控制爆破规模,调整最为合理的爆破方向,施工中在5#公路EL800m高程设置必要的挡碴墙,采取严格的安全措施,确保工程安全。
5. 爆破作业必须严格执行爆破操作安全规程(GB6722-86)中的有关规定,进行爆破警戒区,安全区划分,设置警戒系统、标志系统等,统一作业时间,统一指挥管理。
二、边坡作业安全每个梯段开挖结束后,必须进行坡面危石处理,坡面清理撬挖;在进行边坡支护、人工修坡时应根据需要增设安全防护网或保护网,配戴安全绳等,以保证设备和作业人员的安全。
同时按要求设置观测点及时观测边坡变化。
三、钻孔施工安全在钻孔施工过程中严格执行操作规程,严禁打干钻,建立完善的安全防护制度,确保施工人员的人身安全。
四、爆破监控施工中监控所有爆破作业,用地震仪确定地面震动的大小和强度,使用能测量重直、横向和纵向波形的三维型设备进行质点速度测量,建立爆区振动速度衰减规律的关系式:V=k(Q1/3/R)α式中:V;质点振动速度 (cm/s)。
