土建施工技术、工艺、重点、难点分析和解决方案
土建工程特点重难点及对策
土建工程特点重难点及对策土建工程是指在地面上进行的建筑工程,主要包括房屋建筑、道路建设、桥梁工程等。
土建工程具有以下特点:1.复杂性:土建工程一般面临复杂的地质、地貌和气候条件,需要开展详细的地质勘察和设计,以确保工程的安全性和稳定性。
2.工期长:土建工程相对于其他工程,往往需要较长的施工周期,尤其是大型的土建工程,涉及到大量的土方开挖、混凝土浇筑等工作,施工时间更加延长。
3.资金投入大:土建工程投入的资金较大,需要充足的资金进行材料采购、设备租赁、劳动力雇佣等方面,而且在工程实施过程中也可能会出现变更和增加的情况,对资金的管理和控制要求很高。
4.安全风险高:土建工程施工过程中存在高空作业、爆破施工、高温作业等危险性较高的工况,如果不严格按照安全要求和操作规范进行,很容易造成事故发生。
5.环保要求严格:现代社会对于土建工程的环保要求越来越高,要求施工过程中保护环境,合理利用资源,减少建筑垃圾的产生等。
土建工程的重难点主要包括以下几个方面:1.地质勘察难题:土建工程在开始施工之前,必须进行详细的地质勘察工作,以了解地下的地质情况,确定地基的承载能力和稳定性。
然而,由于地质条件复杂多变,地质勘察工作常常面临难题,如地下岩层的分布不均匀、地下水位的变化等,这些都会给施工带来很大的影响。
对策是通过广泛开展地质勘察,采用多种手段和技术,如地质雷达、超声波探测等,全面了解地质情况,减少勘察的盲区。
2.施工技术复杂:土建工程需要运用各种施工技术和方法,如地基加固、深基坑开挖、构筑物组装等,施工工艺复杂,安全风险大。
对策是加强施工技术培训和人员管理,确保施工人员有足够的技能和经验,严格按照施工规范和工艺要求进行施工。
3.资金和技术要求高:土建工程投入的资金较大,同时需要掌握各种先进的施工技术和工艺,施工过程中还需要随时跟进新的技术和材料的应用。
对策是加强成本控制和技术研发,合理规划资金投入,掌握最新的技术和材料信息,应用到实际工程中。
土建施工技术、工艺、重点、难点分析和解决方案
土建施工技术、工艺、重点、难点分析和解决方案施工技术、工艺、重点、难点分析和解决方案一、关键施工技术、工艺本工程项目有7-8个建筑物:主要以钢筋砼框架施工为主,施工均以钢筋砼框架结构施工工艺进行施工。
本工程项目有8个水池构筑物:UASB反应池(460E);缺氧池(460I)、好氧池、MBR池、检测水池(460J);低浓度、高浓度废水调节池(460B);均质调节池(460H);事故池(460A);微电解反应池、低浓度、高浓度废沉淀池(460D);污泥浓缩池(460K);污泥脱水车间(461)、污泥调理池(460L)。
施工以水池构筑物施工工艺施工采用层板加中间加止水片对拉螺栓,脚手架钢管支模系统。
主要分项工程的施工要点见施工方案。
施工前编制具体施工方案。
二、项目施工的重点和难点1、施工内容多,施工时间比较短。
2、有级配沙石垫层施工,池底有3:7灰土回填;3、本工程施工专业性强,水池底板池壁抗渗、防冻砼施工要求高;4、内穿墙管、预埋件、防水、精度要求较高。
5、水池结构庞大,模板支设和砼浇筑有相当难度。
6、钢筋、砼数量较大,一次性砼浇筑量大,因此必需严密的施工组织和施工放置,确保节点工期。
7、水池内壁、顶板底、底板顶等抹防水砂浆,外侧地面以上水泥砂浆抹灰。
3个水池施工完成后要进行满水试验。
以及要求做水池防腐施工。
8、水池设计有后浇带,按设计和规范要求,后浇带一般在结构施工后28天才能够施工,会造成施工时间紧张。
9、有建筑物钢筋砼框架结构施工和装饰施工等内容;10、有电气照明和给排水施工。
三、解决方案施工场地有条件时,安排同时开工平行施工;多投入人力和机具;采用2班作业等措施。
接纳先进的施工工艺和施工机具保证施工质量;比方公道分别施工段(施工缝位置)能够保证池壁砼的施工质量。
安排有水池施工经验的施工人员进入现场,是保证防渗混凝土振捣质量的关键。
四、大体积砼施工措施大体积混凝土的施工技术要求比较高,除了必需满足一般混凝土的施工要求外,在施工中特别要防止因水泥水化热引起的温度差而产生温度应力裂痕。
关键施工技术、工艺及工程实施的重点、难点和解决方案
关键施工技术、工艺及工程实施的重点、难点和解决方案第一节、关键施工技术、工艺一、建筑测量控制1)要保证建筑垂直度、几何形状、截面尺寸符合有关规定和设计要求,需建立精度较高、形式各异的测量控制网,作为控制和施工放线的依据。
根据本工程的地理环境,采用内控外校法,控制建筑物的垂直度,即在建筑物内建立内控控制网,用外控点进行校核。
2)控制网的布设由业主提供建筑基线点,引测闭合导线,作为房屋垂直度和施工测量的四级控制,并作为楼层施工放线及校核的依据。
3)垂直度控制措施根据轴线控制桩,将其引测至底层转角构造柱和墙面上,校核无误后以此控制线为依据引测至各楼层,作为评估本施工向上投测放线的依据。
垂直度的确定和数据处理:以投测至各层的控制轴线为依据,量取各处墙外边观测点至控制轴线的垂距,计算了该数据与设计值之差,即为各点在施工中的偏差。
通过每个楼层测量的结果,计算出每层的实际形心位置,再与设计形心位置进行比较以确定该层垂直度偏差情况。
二、梁柱节点构造处理1)钢筋施工梁、柱结点部位钢筋密集,钢筋绑扎及混凝土浇筑难度都较大。
由于该部位根部梁箍筋对保证框架结构受力非常重要,因此在技术交底时要对作业工人进行反复强调,梁筋绑扎完后,穿入两个开口箍焊接成封闭箍,现场作业人员可根据实际施工情况处理。
同时,现场管理人员对该部位严加检查。
2)模板处理浇筑混凝土梁、柱结点模板处理好坏直接影响混凝土的浇筑质量,梁柱节点上的模板通缝必须填堵严密,钢模节点用木枋补缝时,应注意模板内侧的平整度,避免模仿嵌入混凝土引起节点截面削弱和影响美观。
3)混凝土浇筑浇筑混凝土梁、柱结点时,先将结点部位清理干净,用清水冲洗润湿,因该部位钢筋较密,故采用等强度的细石混凝土浇筑,振动棒改用小型或片区振动棒。
等梁柱混凝土等级不同时,应先浇高标号混凝土,后浇低标号混凝土,高标号混凝土的浇筑周围应进入低标号混凝土区至少300mm宽(或厚)。
4)混凝土养护梁、柱结点是集中受力点,浇筑完终凝后即时进行养护,高温天气养护间隔不多于2小时,养护时间为14d。
施工重难点分析与对策
施工重难点分析与对策第一节、施工重点分析与对策一、施工重点分析1、施工专业工种较多,协调配合要求较高在施工中,除土建结构、装饰和各专业工程外,水电、消防、暖通等分项工程也较多,在施工各个阶段都要有专业施工技术上和管理上的协调配合措施。
对整个工程的施工进度做好统筹规划,并认真做好各专业工种的统一计划、调度、协调、配合等管理工作,才能保证预期目标的实现。
2、施工现场情况特殊,现场安全管理要求严本工程位于海口市江东新区离岸创新创业组团。
对现场安全文明施工有着非常高的要求。
如何确保人身安全问题,将是本工程施工前必须首先考虑的问题。
除此之外,还必须保证进出现场人员和周围交通的安全。
必须加强环境卫生保护、噪音和粉尘控制、场容场貌、治安管理等的控制工作。
3、施工工期要求较紧本工程工期 240日历天须完成本次招标范围内的所有工作并经验收合格。
包含屋面、外立面完成并拆除外架,拆除塔吊,室内清水房交付,水电气暖通至入户表处,消防完成,室外完成至散水外第一口井处。
考虑到主体、装饰、水电安装预留预埋工程等施工期间受雨季等因素的影响,总体工期是比较紧张的。
因此,编制合理的总进度计划与主体流水作业进度计划,合理确定各关键节点工期,并采取有效措施保证关键工序的施工进度,才能保证最终工期目标的实现。
4、雨季对施工影响较大施工时间将跨越整个雨季,雨期对外墙装饰、屋面防水、室内油漆涂料施工的质量和进度可能会产生不利影响。
必须采取切实可行的季节性施工措施,确保施工进度和工程质量。
二、解决对策第二节、施工难点分析与对策1. 图纸设计与审核重难点分析:设计准确性:设计图纸需精确无误,详细标注预留预埋位置、尺寸及防雷系统的布局,任何细微错误都可能导致后续施工困难或返工。
审核严谨性:建设单位、监理单位需严格审核图纸,确保设计符合规范、标准,并与现场实际情况相符,避免设计与施工脱节。
应对措施:加强设计交底,组织多方会审,确保设计意图明确;利用BIM(建筑信息模型)技术进行碰撞检查,提前发现并解决问题。
土建关键施工技术工艺重点难点分析和解决方案

土建关键施工技术工艺重点难点分析和解决方案一、地基处理工艺和关键技术地基处理是土建工程的关键环节,其施工技术和工艺对工程的质量和安全具有重要影响。
对于地基处理的难点和解决方案,可以从以下几个方面进行分析:1.地基处理的重点和难点:地基处理的重点是加固地基,以提高地基的承载能力和稳定性。
地基处理的难点主要包括以下几个方面:地质情况的复杂性、地基处理的效果判断、施工技术的难度等。
2.地基处理的解决方案:(1)对地基进行勘察和测试,了解地质情况,包括地层结构、土质特征等,以确定地基处理的方法和方案。
(2)采取合理的地基处理技术,如预压法、回填法等,对地基进行加固,提高地基的承载能力和稳定性。
(3)加强对地基处理效果的监测和评估,通过多种手段,如测量、测试等,对地基处理的效果进行判断,以保证地基处理的质量。
(4)加强施工技术的培训和管理,提高施工人员的技术水平和管理能力,以保证地基处理的施工质量和安全。
二、结构施工的工艺和关键技术结构施工是土建工程中的关键环节之一,它直接关系着建筑物的安全和使用寿命。
在结构施工中,存在一些重点和难点问题,需要采取相应的解决方案。
1.结构施工的重点和难点:结构施工的重点是保证结构的稳定性和安全性,施工过程中需要考虑结构材料的选择、施工工艺的合理性等。
结构施工的难点主要包括结构的拼装和调整、施工过程的控制等。
2.结构施工的解决方案:(1)选用合适的结构材料,确保材料的质量和强度,以及施工过程中材料的稳定性。
(2)采用先进的施工技术和工艺,如预应力技术、模板支撑系统等,提高结构施工的效率和质量。
(3)加强施工过程的监控和控制,通过现场检查、测试等手段,对施工过程进行实时监测,及时发现和解决问题。
(4)合理安排施工队伍和施工进度,对施工人员进行培训和管理,确保施工进度和质量的控制。
三、装饰施工的工艺和关键技术装饰施工是土建工程最后的一道工序,它关系到建筑物的美观和实用性。
在装饰施工中,存在一些重点和难点问题,需要采取相应的解决方案。
土建施工技术工艺重点难点分析和解决方案

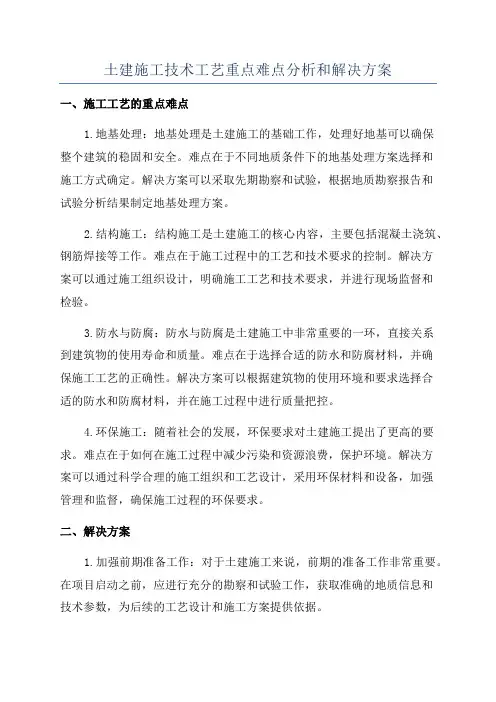

土建施工技术工艺重点难点分析和解决方案一、施工工艺的重点难点1.地基处理:地基处理是土建施工的基础工作,处理好地基可以确保整个建筑的稳固和安全。
难点在于不同地质条件下的地基处理方案选择和施工方式确定。
解决方案可以采取先期勘察和试验,根据地质勘察报告和试验分析结果制定地基处理方案。
2.结构施工:结构施工是土建施工的核心内容,主要包括混凝土浇筑、钢筋焊接等工作。
难点在于施工过程中的工艺和技术要求的控制。
解决方案可以通过施工组织设计,明确施工工艺和技术要求,并进行现场监督和检验。
3.防水与防腐:防水与防腐是土建施工中非常重要的一环,直接关系到建筑物的使用寿命和质量。
难点在于选择合适的防水和防腐材料,并确保施工工艺的正确性。
解决方案可以根据建筑物的使用环境和要求选择合适的防水和防腐材料,并在施工过程中进行质量把控。
4.环保施工:随着社会的发展,环保要求对土建施工提出了更高的要求。
难点在于如何在施工过程中减少污染和资源浪费,保护环境。
解决方案可以通过科学合理的施工组织和工艺设计,采用环保材料和设备,加强管理和监督,确保施工过程的环保要求。
二、解决方案1.加强前期准备工作:对于土建施工来说,前期的准备工作非常重要。
在项目启动之前,应进行充分的勘察和试验工作,获取准确的地质信息和技术参数,为后续的工艺设计和施工方案提供依据。
2.提前制定施工组织设计和施工方案:在施工前,应根据项目特点和需求制定施工组织设计和施工方案,明确施工工艺和技术要求,合理安排施工流程,确保施工过程的顺利进行。
3.加强施工管理和监督:在施工过程中,应加强施工管理和监督,确保各施工工序的质量和进度控制。
建立和完善施工记录和档案,及时发现和解决施工中出现的问题,防止施工质量和安全事故发生。
4.使用先进的施工技术和设备:随着科技的发展,土建施工技术和设备也在不断更新和改良。
可以借助现代化的机械设备和施工工艺,提高工作效率和质量,减少人力资源的浪费。
土建工程特点、重难点及对策(建筑通用版)
土建工程特点、重难点及对策(建筑通用版)储;采用集中堆放和分类储存等措施,最大限度地利用现有空间。
二.质量管理重难点分析质量管理重点、难点分析及对策序号项目特点、难点分析对策1施工标准1、施工质量标准高,工序复杂,施工难度大。
2、材料质量要求高,要求严格控制材料进场、储存、使用等环节。
1、加强施工工艺控制,制定详细的施工方案和施工规范,确保施工质量符合标准要求。
2、严格控制材料进场、储存、使用等环节,建立材料管理台账,加强对材料的检测和验收。
三.安全生产管理重难点分析安全生产管理重点、难点分析及对策序号项目特点、难点分析对策1职业健康安全1、土建工程存在高空作业、爆破作业、机械作业等高风险作业。
2、施工场地狭小,环境复杂,安全隐患多。
1、加强安全教育培训,做好安全技术交底,确保施工人员具备安全操作技能。
2、建立安全生产责任制,明确各级责任,加强安全监管,及时发现和排除安全隐患。
四.环境保护管理重难点分析环境保护管理重点、难点分析及对策序号项目特点、难点分析对策1噪声、粉尘、污水1、土建工程施工过程中会产生噪声、粉尘、污水等污染物。
2、施工场地狭小,环境复杂,环保措施难以落实。
1、采取有效的环保措施,如喷淋、覆盖等,控制噪声、粉尘、污水排放。
2、加强环保监管,建立环保管理台账,定期检查和评估环保措施的实施效果。
五.总承包管理重难点分析总承包管理重点、难点分析及对策序号项目特点、难点分析对策1总承包管理1、土建工程总承包管理需要协调各方面资源,协调难度大。
2、总承包管理需要统筹规划、组织实施、质量控制、安全保障等多个方面。
1、建立总承包管理团队,明确各项工作职责,加强协调沟通,确保各项工作有序推进。
2、制定详细的总承包管理计划,加强对各项工作的监督和控制,确保工程顺利进行。
环境保护、地下管线保护等方面要求严格,需要采取合适的施工技术和措施,如使用非开挖技术、采用环保型材料等,以确保施工安全和环保要求。
土建施工技术工艺重点难点分析和解决方案
土建施工技术工艺重点难点分析和解决方案一、土建施工技术和工艺的分析1.基坑开挖:基坑开挖是土建施工的第一步,一般采用人工开挖或机械开挖。
在人工开挖过程中,需要注意挖土的斜坡稳定和支护结构的设置;在机械开挖过程中,需要选择合适的挖掘机型号和工作模式,并保证施工安全。
2.地基处理:地基处理是为了提高地基承载力和稳定性,常见的处理方法包括加固地基、加密地基和增加地基的稳定层等。
处理过程中需要注重施工方式和施工质量,以确保地基的稳定性。
3.混凝土施工:混凝土施工是土建工程中常见的工艺,需要注意混凝土搅拌、运输、浇筑和养护等环节。
施工过程中需要控制混凝土的配合比、浇筑工艺和养护时间,确保混凝土的强度和耐久性。
4.钢筋混凝土结构施工:钢筋混凝土结构施工需要注意钢筋的加工和安装,以及混凝土的浇筑和养护。
在施工过程中需要控制钢筋的位置和间距,以及混凝土的均匀性和密实度。
5.砌体施工:砌体施工是建筑施工中常见的工艺,需要注意砌体材料的选择和加工,以及砌体的排列和固定。
施工过程中需要控制砌体的水平度和垂直度,以确保砌体墙体的稳定性。
二、土建施工的重点和难点分析1.质量控制:土建施工的质量控制是重点和难点,需要注意施工过程的每个环节,保证每个工艺的质量达到标准要求。
其中,混凝土的配合比、钢筋的加工和安装、砌体的排列和固定等都需要严格控制。
2.施工进度管理:土建施工的进度管理是重点和难点,需要合理安排施工工序和工艺流程,合理分配人力和物力资源,以保证施工进度的顺利进行。
同时,也需要考虑天气条件和现场环境等因素对施工进度的影响。
3.安全管理:土建施工的安全管理是重点和难点,需要做好施工现场的安全设施和安全防护,培训施工人员的安全意识和操作技能,并严格执行相关的安全规定和标准,以确保施工过程中的安全。
4.环境保护:土建施工对环境的影响较大,需要采取相应的措施保护环境。
包括合理处理施工废弃物、控制建筑粉尘和噪音、防止土地沉降和地下水位下降等。
土建重点、难点解决方案;
土建重点、难点解决方案一、土方开挖与回填重点:土方开挖与回填是土建工程的基础,需要确保标高、基线位置准确,符合设计要求。
难点:遇到地下障碍物、软弱地基等特殊情况时,需要采取相应的处理措施。
解决方案:在施工前进行详细的勘察和测量,了解地下障碍物和土质情况。
对于软弱地基,采取加固、排水等措施,以确保土方开挖与回填的质量和安全。
二、基础工程施工重点:基础工程是整个建筑物的支撑,需要确保其稳定性和安全性。
难点:基础工程涉及到复杂的结构设计、地基处理等方面,需要精确的施工技术和严格的监控。
解决方案:根据设计要求和地质勘察报告,制定详细的基础施工方案。
采用适当的施工技术和设备,确保施工质量。
加强监控和检测,及时发现和处理问题。
三、混凝土结构施工重点:混凝土结构施工质量直接影响建筑物的安全性和耐久性。
难点:混凝土浇筑过程中容易出现裂缝、蜂窝等质量问题。
解决方案:严格控制混凝土的配合比、搅拌和运输,确保混凝土质量。
采用适当的浇筑方法和振捣设备,确保混凝土密实度和完整性。
加强养护,控制温度和湿度,防止裂缝的产生。
四、模板与脚手架工程重点:模板与脚手架是混凝土浇筑的支撑系统,其稳定性对施工安全至关重要。
难点:模板与脚手架需要承受较大的荷载,且施工过程较为复杂。
解决方案:根据工程特点和施工要求,设计合理的模板与脚手架系统。
选用优质的材料和可靠的连接件,确保结构的稳定性和安全性。
加强施工管理和安全培训,提高工人的安全意识和操作技能。
五、钢筋工程重点:钢筋工程是混凝土结构的骨架,其质量直接关系到建筑物的承载能力和安全性。
难点:钢筋的加工、连接和安装需要精确的工艺和技术。
关键施工技术、工艺及工程项目实施的重点、难点分析和解决方案
关键施工技术、工艺及工程项目实施的重点、难点分析和解决方案在工程项目实施中,有一些关键的施工技术和工艺,这些不仅关乎到工程的进度和质量,更直接影响到整个项目的成败。
今天我们就来聊聊这些重点、难点,以及解决方案。
一、关键施工技术分析1.1 深基坑施工技术深基坑的施工是现代工程中的一大难点。
这类工程对土壤、地下水、周边环境等都有严格的要求。
比如,基坑开挖后,要确保不会对周围建筑造成影响,尤其是在城市中心的项目。
这里的技术关键在于如何选择合适的支护结构。
常见的有钢支撑和混凝土支撑。
用钢支撑时,施工速度快,但成本相对较高;而混凝土支撑则稳固,但工期较长。
1.2 施工安全管理安全无小事,尤其是在复杂的施工环境中。
高空作业、深基坑等都是潜在的危险源。
要想确保工人安全,必须做好安全管理。
培训、监测和应急预案缺一不可。
例如,施工前要进行详细的安全培训,确保每位工人都知道操作规程和潜在风险。
安全帽、护目镜等个人防护装备的使用也是绝对不能忽视的。
二、工艺及重点难点分析2.1 混凝土浇筑工艺混凝土浇筑看似简单,但其中的学问可不少。
首先,混凝土的配比需要精准,水泥、沙子、石子的比例都得合适。
其次,浇筑过程中要注意温度和湿度的变化。
气温过高,混凝土容易干裂;而湿度过大,又可能导致施工难度增加。
2.2 施工过程中的协调在大型项目中,各个工种之间的协调至关重要。
比如,土建与电气、给排水等工种要密切配合,避免出现重复施工或相互干扰的情况。
项目经理要及时与各工种负责人沟通,确保每个环节都顺畅进行。
2.3 资源配置和调度资源的合理配置是项目顺利进行的保障。
人力、材料、设备要协调到位,避免出现“人到没活干,活到没材料”的窘境。
定期召开调度会,及时了解各工序的进展和存在的问题,可以有效提高资源利用率。
三、难点解决方案3.1 深基坑渗水问题深基坑渗水是施工中的一大难题。
常常让人感到头疼。
为了解决这个问题,可以采取降水措施,比如井点降水。
工程施工重难点分析及应对措施
工程施工重难点分析及应对措施一、施工管理特点1、本工程为新建工程,包括土方开挖及基坑支护、地基基础、主体结构及围护、屋面、装饰装修、防水、给排水、电气、暖通等施工内容。
土方开挖、基础、主体结构及装修施工是本工程的施工重点。
2、因本工程工期较紧,需合理计划、统筹安排,保证工程施工的连续性和均衡性。
3、由于本工程施工时,土建、装修、暖通、水电及电梯、消防等专业交叉工序较多,因此,协调工作将作为本工程的一项重点,应严格服从业主管理,使用先进的进度管理手段以及时应对工序调整。
二、施工管理重点1、材料供应:本工程所用材料种类、规格繁多,为切实保障施工能够按照预定的工期进行施工,必须做好现场施工材料的订货、加工工作,在开工前我们将根据工程进度计划及工程现场的实际需求情况,制定严密的材料计划及材料进场计划, 安排专人负责材料计划及材料合理进场的管理与协调。
通过周密材料计划以对工程进度进行跟踪,争取做到材料用多少,提前一两天进多少。
确保材料随时供应充足。
现场物流通畅。
既保证工地材料的正常需求又保障施工现场有序、整洁。
2、材料的二次周转及存放保障措施:为了保证施工现场材料的供应,我们将安排专用于二次运输及周转的壮工班,主要负责协助各专业施工队进行材料的二次运输及周转。
为了保证材料的有序周转,我们将制定严密材料二次转运的工艺要求, 保证材料的有序转运及转运过程中的成品保护。
为了保证施工现场的材料供应及现场文明施工。
我们将进行周密的现场平面布置筹划。
既保证施工材料取用方便,又保障施工作业面不受影响。
使施工现场做到杂而不乱,材料堆放有序,尽可能的提高场地利用率。
以确保材料的二次周转及存放保障措施。
3、专业交叉施工协调管理措施:本工程有多个专业施工队伍共同施工,我们将合理的编排好施工进度计划,协调好各专业施工的交叉作业。
4、关键工序施工措施:编制详细的土方开挖、基础及基础结构施工、主体结构施工(钢筋、模板、混凝土)、水电安装及装饰装修施工方案,严格按方案及工艺组织施工,切实保证工程质量。
施工重点难点分析
施工重点难点分析在施工过程中,施工重点和难点的分析对于项目的顺利进行和质量的控制至关重要。
本文将从施工工程的不同方面,分析其重点和难点,并提出相应的应对措施。
一、土建施工1.基础施工:基础施工是土建施工的重中之重。
其中,地基处理是一个难点,特别是在软弱地基或者复杂地质条件下。
解决此问题的关键是进行地质勘探,确保设计方案的合理性,并采取适当的加固措施。
2.结构施工:结构施工中,混凝土浇筑是一项重要的工作。
难点在于控制混凝土的质量和工期。
为解决这个问题,应在施工前进行充分的准备,包括准备好配合比、准备好充足的施工人员和设备,并且加强对混凝土浇筑过程的监控和检测。
3.设备安装:在土建工程中,机电设备安装是一个重要的环节。
安装现代化设备需要高度的专业技术,而且通常需要进行复杂的操作。
解决此问题的关键是,进行详细的设备安装方案设计,选择符合要求的专业化安装团队,并合理安排施工进度。
二、装饰施工1.石材铺贴:石材铺贴是装饰施工的一项重要工作。
石材材质多样,且需要精确的测量和切割,才能保证铺贴效果的美观和质量的合格。
解决此问题的关键是,制定详细的石材铺贴方案和施工工艺,确保施工人员具备相关技术和经验。
2.涂料施工:涂料施工是装饰施工中的重要环节,但也容易出现各种问题,如颜色差异、不均匀和漏涂等。
解决此问题的关键是,选择具有一定品牌和信誉的涂料,在施工前进行涂料颜色的统一和试样涂刷,以确保施工效果的一致性。
三、安装施工1.电气安装:电气安装是一个复杂而重要的施工任务。
其中,电线的走向和布线是一个难点,尤其是在复杂的建筑结构中。
解决此问题的关键是,进行详细的电气设计和布线方案,进行充分的测量和标记,并安排专业人员进行施工。
2.消防系统安装:消防系统的安装是非常重要的,关乎人员的安全。
关键难点在于消防设备的布置和管道连接的施工。
解决此问题的关键是,根据建筑物的特点和消防系统的要求,进行详细的设计和布局,并确保施工过程符合相关的消防安全规范。
建筑工程关键施工技术、工艺及工程项目实施的重点、难点和解决方案
建筑工程关键施工技术、工艺及工程项目实施的重点、难点和解决方案1 工程实施难点、重点综述1)特殊的地理位置本工程位于九里基地块区域内,周临太湖广场及居民区、紧临运河东路、太湖大道,文明施工、环境保护、周边扰民控制、现场周边安全、以及组织交通运输和材料设备进出场要求十分严格,这将成为本工程重点管理和控制的内容。
2)特殊的使用功能本工程是综合型公共建筑,整体设计具有特殊的功能性和复杂性,这对建筑承包商提出了很高的要求,必须要以一流工程策划,一流的施工组织、管理和协调,一流的控制和实施以及一流的服务,用“过程精品”实现一流的建筑风格和建筑物特殊的使用功能,使该工程成为整洁明快满足使用功能的环保节能型绿色建筑。
3)施工难点本工程工期比较紧张,且工程所涉及的施工内容和工序较多,各工序之间交错施工,相互影响,又严重影响到工程的进度。
因此,必须要组织好工程的各项工作,提前安排好各工种和工序的相互配合与衔接,确保按时或提前完工。
本工程地下工程面积大、长度较长,设计采用施工后浇带及沉降缝。
防水处理的范围较大。
如何做好地下工程防水质量,是保证本工程质量目标实现的前提。
屋面防水、墙面抗渗的控制:施工工序多,工艺复杂,屋面防水、墙面抗渗、防漏技术要求极高。
大面积楼地面裂缝的控制:本工程的楼地面板,长度较长、宽度较宽,设计虽然进行了考虑,但不能对其后期裂缝进行控制。
大面积模板支撑结构的刚度控制:平面结构模板的支撑量大、砼浇筑量大,模板支撑不当极易导致变形,影响工程质量。
污染问题:本工程周临运河东路及太湖广场区域,施工噪音、施工粉尘直接影响到周边环境;如何正确控制污染源将自始至终是本工程实施过程的重点与难点。
工序间施工协调与成品、半成品保护:本工程工程量较大,涉及的工种、工序较多,而施工工期较短,极易导致工序混乱,而成品、半成品的保护更为困难。
特别是在装饰施工阶段,多种工序交叉施工,工序界面处理非常繁杂。
水电安装工程:水电安装工程的大部分工作穿插在装修作业过程中,涉及到许多调试,将直接影响到工程投入使用后的效果。
建筑施工的重点、难点、特点及特殊部位的处理措施
建筑施工的重点、难点、特点及特殊部位的处理措施施工的重点、难点、特点及特殊部位的处理措施1轴线和标高控制为了保证建筑物的轴线平面位置和立面标高的精确性,必须对标高和轴线的实施严格控制。
必须根据设计资料和业主移交的有关控制点和定位轴线进行同精度复核。
发现问题及时会同各方处理。
必须确保土方施工期间的对土方的标高控制,项目部要派人负责跟踪和控制。
必须加强对定位点的保护,必要时以同精度另外测设新点,以做备用。
轴线定位放线:由于在施工基础时控制桩要被挖掉,因此在基坑外各轴线的延长线上设置施工控制桩,作为各阶段施工中确定各轴线位置的依据。
控制桩设在坑外3~5m处,不受施工干扰,便于引测和保存桩位。
基础施工完毕后,利用全站仪将轴线施放到基础表面上。
轴线定位竖向传递:当基础控制轴线完成后,在平面上设置外控点,采用经纬仪、钢卷尺确定其梁或构件的控制轴线。
仪器操作人员稳定,经过专业培训。
采用线锤吊线,线坠的几何形体要规正,重量要适当(1~3kg)。
吊线用尼龙线或没有扭曲的细钢丝。
悬吊时要上端固定牢固,线中间没有障碍,尤其是没有侧向抗力。
线下端(或线坠尖)的投测人,视线要垂直结构面,当线左、线右投测小于3~4mm时,取其平均位置,两次平均位置之差小于2~3mm时,再取平均位置,作为投测结果。
投测中要防风吹和震动,尤其是侧向风吹。
高程测量:在结构层内引测标高时,要使用水准仪往返测量与基准点校核,误差要控制在规范范围内,确保精度要求。
2楼层结构顶棚清水混凝土控制措施清水混凝土系一次成型,表面不再做任何外装饰,因此要求混凝土表面平整光滑,色泽均匀,无碰损和污染。
我公司从以往施工经验,建议本工程顶棚采用清水混凝土不粉刷直接批水泥腻子。
顶棚的清水混凝土仅限于表面平整、无碰损,保证日后可以不再对结构表面进行粉刷。
这样即节约了大量的材料,还加快了工期。
1.施工测量——轴线标高控制主要是轴线、标高的标识应精心测设,首先是在保证测设精度、控制方便的前提下,尽可能在隐蔽部位或在能被下道工序覆盖部位设置标识;其次,设置的标识不但要准确、牢固,而且要清洁,不污染其它部位。
关键施工技术、工艺及工程项目实施的重点、难点和解决方案
四、关键施工技术、工艺及工程项目实施的重点、难点和解决方案关键施工技术、工艺及工程项目实施的重点、难点和解决方案:通过对图纸和招标文件的解读,以及对现场的多次勘查,总结分析归纳出直接影响到工程的质量和景观效果及影响到施工单位或建设单位、行业水平、甚至地方水平等方面的问题,作为本工程的关键施工技术、施工或管理重点和难点,制定了相应的技术管理措施。
一、本工程的重点、难点工作:(一)交叉施工较多1难点因素分析本项目内有大型土方、道路、雨污水、桥梁、河道桩护岸、电器照明、砼场地等土建景观作业交叉流水作业。
2应对措施项目部内部仔细审查图纸,制定详细施工方案,根据现场交付用地情况,适时组织各相关分部分项施工,加强内部组织与管理。
(二)临时施工用电、临时施工用水。
1、难点因素分析本项目施工区域面积大,范围广,临时用电区域较为分散;临时用水量较大,尤其后期植物养护需求巨大,现场没有集中的、充足的水源地。
2、应对措施(1)根据本项目分部分项工程,统计用电设施负荷,在施工区域向供电局申请或在施工区域架线立杆。
我司再进行二级或三级支线架设,为现场用电提供便利。
(2)在工区域开挖集水坑,利用现场水渠通过汽油泵或污水泵进行蓄水;利用水系开挖后低处积水水量通过汽油泵或污水泵进行供水。
(3)协调业主提供其他水源地。
(4)河道形成后,利用河区部分水系水量,供给公园绿化灌溉系统,通过灌溉系统进行绿化养护。
(三)防止扬尘污染1、重要因素分析(1)本工程在基础开挖、地形调整等过程中存在着大量的土方工程。
(2)土方转运、渣土、垃圾倒运过程中会有部分遗洒;使用水泥、灰土等项目可能造成局部扬尘。
(3)治理扬尘,保持环境整洁卫生是建设单位保证正常秩序的需要。
2、应对措施(1)监督和管理。
在施工现场设立五牌一图,标明工程名称、施工单位、施工期限、工程负责人及联系电话,以便业主及环境保护部门的监督和管理。
(2)合理安排施工内容。
遇有四级风以上天气时不进行土方回填、转运以及其他可能产生扬尘污染的施工作业;在场地平整、换土、原土过筛时,如遇4级以上大风天气则停止施工。
土建关键施工技术、工艺、重点、难点分析和解决方案
土建关键施工技术、工艺、重点、难点分析和解决方案关键施工技术、工艺、重点、难点分析和解决方案一、施工测量在各层柱筋搭接完成后,需将水准点与建筑物相应标高结合引测到竖向钢筋上,并用红油漆标示。
然后按照施工图在柱筋上标出梁、板底及板面等标高标记。
在拆除模板时,需将水准点标高精确引测到柱,并在便于向上传递的位置做好标记,作为向上传递的控制点。
接着,根据施工图用钢尺量度传递到各层。
在测量中,需要注意各主控线和校核应闭合,或误差在允许范围内,否则应重新复核,查明原因。
所用经纬仪等仪器需定期检验校正,架设仪器时必须严格对中、水平。
二、钢筋工程进场的钢筋必须有出厂合格证,并已送检合格后方能使用。
在现场加工钢筋时,必须严格按照钢筋配料单给定的尺寸、数量、规格进行加工。
加工完成后,需用钢丝将同种钢筋绑扎成捆再进入现场,并按施工平面图中指定的位置堆放,避免引起混乱。
配筋人员及材料加工人员,应本着认真负责的精神,按图纸要求进行配制。
在许可情况下,可考虑加工及施工误差,将搭接及锚固长度放大20毫米。
在绑扎柱钢筋时,需先按箍筋分档线,按实际个数套好箍筋。
将柱箍绑到梁底部位后,加密区位暂时不绑。
穿梁铁,梁筋就位后再绑扎加密区箍筋。
板的负弯矩筋处绑扎时,需按1米间距设置马凳。
马凳长度为1米,两端为人字形支脚,禁止直接在钢筋上行走,并派专人负责检修。
在绑扎板钢筋时,需在模板上按间距弹线后再按线绑扎钢筋,调直。
绑扎板钢筋时,需注意弯钩朝向,下铁弯钩朝上,上铁钢筋钩朝下。
绑扎钢丝必须朝内。
进行钢筋机械操作人员必须经过培训,考试合格后,持证上岗,确保钢筋连接质量。
钢筋表面严禁有油污或老锈,油污必须清理干净。
缺扣、松扣的数量不得超过绑扣数量的10%,且不应集中。
配筋人员要认真研究规范,熟悉图纸,了解清楚锚固、绑扎、搭接长度,保护层的有关规定,配制时要画布筋配置示意图。
特殊部位必须铺钢筋放大样图。
将这些规范要求的应用控制在配筋人员的手中。
土建工程的重难点分析
土建工程的重难点分析土建工程是指建筑工程中的土方开挖、基础施工、结构施工等环节,是建筑工程的基础和骨架部分。
土建工程的重难点主要体现在以下几个方面:1.土方开挖:土方开挖是土建工程的第一步,也是最基础的环节。
地质条件、土层厚度、土壤类型等因素都会对土方开挖产生影响。
在复杂地质条件下,例如软弱的黏土或者岩石地层,土方开挖难度较大。
此时需要采用适当的开挖方法,如爆破、机械开挖等,并进行相应的加固措施。
2.基础施工:土建工程的基础施工是保证建筑物稳定性和承载能力的核心环节。
基础施工需要根据设计要求进行合理的基础类型选择和基础开挖,如浅基础、深基础、连续墙基础等。
基础施工的重点是基础质量控制和材料选用,如混凝土强度、钢筋配筋等。
此外,基础施工还要考虑地下水、地震等工程环境因素,增加了施工难度。
3.结构施工:结构施工是指建筑物结构的搭建和加固工作,包括柱、梁、板、墙等结构元素的施工。
结构施工需要严格按照施工工序和规范要求进行,如混凝土浇筑、钢筋绑扎、拆模等。
其中,混凝土浇筑是结构施工中的重点环节,需要注意混凝土的配合比例、浇筑工艺等。
另外,特殊结构的施工,如高层建筑和桥梁等,其坚固性和耐候性要求较高,增加了施工难度。
4.施工安全:土建工程是一项高风险工作,施工现场存在着各种安全隐患。
例如,土方开挖时可能发生坍塌事故,基础施工时可能出现地下水破坏,结构施工时可能发生吊车倾翻等。
因此,施工过程中的安全问题是一个重难点。
合理的施工计划、严格的安全管理和培训、现场执法等都是保障施工安全的手段。
5.质量控制:土建工程的质量控制是确保工程质量的核心环节。
施工过程中,需要进行材料试验、工艺检查等工作,以确保施工质量符合设计要求。
此外,还需要进行质量验收、隐蔽工程检测等,对质量进行监督和评估。
质量控制对施工管理和技术水平提出了较高要求,是土建工程的难点之一总之,土建工程的重难点主要包括土方开挖、基础施工、结构施工、施工安全和质量控制。
工程重点难点分析及对策
工程重点难点分析及对策在进行各类工程项目时,常常会遇到一些重点难点问题,这些问题不仅直接影响着项目的进展和质量,还对工程的安全和效益产生重要影响。
因此,对这些重点难点问题进行深入分析,并提出切实可行的对策势在必行。
本文将结合实际工程案例,对工程重点难点问题进行详细分析,并提出相应对策。
一、施工难点分析及对策1.1 土建施工难点在土木工程项目中,常常会面临复杂的地质条件、地基处理问题以及各种特殊结构施工难题。
例如,在软土地区进行建筑时,地基沉降和沉降不均匀性可能导致建筑物的不稳定。
对于这种情况,我们可以采取加固地基、预压地基等方式来解决,以确保建筑物的稳定性。
此外,对于特殊结构的施工,如大型钢结构、高层建筑的混凝土浇筑等,也存在一系列难点问题。
我们可以通过制定详细的施工方案、加强施工组织和管理、提供高品质的施工设备等手段,来解决这些问题。
1.2 设备安装难点在一些大型工程项目中,设备的安装往往是一个繁琐而复杂的过程。
设备的体积庞大、重量沉重,移动困难,需要严格的操作流程和专业的技术人员。
针对设备安装过程中可能遇到的困难,我们可以采取以下对策:首先,合理规划和布置施工现场,确保安装设备所需的空间和设备通道。
其次,制定详细的操作规程和安装方案,确保每个环节有序进行。
同时,提前进行设备试运行,及时排除问题,保证设备的正常安装和使用。
二、质量控制难点分析及对策2.1 施工质量控制难点施工质量是工程项目中最为重要的环节之一。
然而,由于施工过程中的多个环节和复杂性,施工质量控制常常面临一系列难点。
例如,施工过程中的测量与布线、材料选用与处理以及细节加工等。
针对这些难点,我们可以采取以下对策:首先,建立完善的施工质量管理体系,确保施工过程中每个环节都有相应的质量控制措施。
其次,加强对施工人员的培训和管理,提高他们的质量意识和技术水平。
同时,引入先进的工艺和技术,提高施工效率和质量,确保项目的顺利完成。
2.2 材料质量控制难点在工程项目中,材料的质量直接影响着项目的安全性和使用寿命。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
施工技术、工艺、重点、难点分析和解决方案
一、关键施工技术、工艺
本工程项目有7-8个建筑物:主要以钢筋砼框架施工为主,施工均以钢筋砼框架结构施工工艺进行施工。
本工程项目有8个水池构筑物:
UASB反应池(460E);缺氧池(460I)、好氧池、MBR池、检测水池(460J);
低浓度、高浓度废水调节池(460B);均质调节池(460H);事故池(460A);微电解反应池、低浓度、高浓度废沉淀池(460D);污泥浓缩池(460K);污泥脱水车间(461)、污泥调理池(460L)。
施工以水池构筑物施工工艺施工采用层板加中间加止水片对拉螺栓,脚手架钢管支模系统。
主要分项工程的施工要点见施工方案。
施工前编制具体施工方案。
二、项目施工的重点和难点
1、施工内容多,施工时间比较短。
2、有级配沙石垫层施工,池底有3:7灰土回填;
3、本工程施工专业性强,水池底板池壁抗渗、防冻砼施工要求高;
4、内穿墙管、预埋件、防水、精度要求较高。
5、水池结构复杂,模板支设和砼浇筑有相当难度。
6、钢筋、砼数量较大,一次性砼浇筑量大,因此必须严密的施工组织和施工安排,确保节点工期。
7、水池内壁、顶板底、底板顶等抹防水砂浆,外侧地面以上水泥砂浆抹灰。
3个水池施工完成后要进行满水试验。
以及要求做水池防腐施工。
8、水池设计有后浇带,按设计和规范要求,后浇带一般在结构施工后28天才能够施工,会造成施工时间紧张。
9、有建筑物钢筋砼框架结构施工和装饰施工等内容;
10、有电气照明和给排水施工。
三、解决方案
施工场地有条件时,安排同时开工平行施工;多投入人力和机具;采用2班作业等措施。
采用先进的施工工艺和施工机具保证施工质量;比如合理划分施工段(施工缝位置)可以保证池壁砼的施工质量。
安排有水池施工经验的施工人员进入现场,是保证防渗混凝土振捣质量的关键。
四、大体积砼施工措施
大体积混凝土的施工技术要求比较高,除了必须满足一般混凝土的施工要求外,在施工中特别要防止因水泥水化热引起的温度差而产生温度应力裂缝。
因此,控制混凝土浇筑块体因水化热引起的温升、混凝土浇筑块体的内外温差及降温速度,防止混凝土出现有害的温度裂缝是其施工技术的关键问题。
为此,要从材料的选择、混凝土的生产、运输、浇灌、养护及施工过程中混凝土浇筑内部温度和温度应力的监测等环节,采取技术措施进行周密的策划和准备,才能保证大体积混凝土顺利施工。
(一)保证混凝土连续浇筑措施
大体积混凝土浇筑方量大,连续浇灌时间长,中间不允许有过长的时间间隔,为保证在混凝土浇筑过程中不出现冷缝,施工时必须采取措施连续浇筑,一次成型。
因此采取以下措施保证混凝土连续浇灌。
1、浇筑时与搅拌站频繁联系,保障混凝土的供应能力,能够满足大体积混凝土的浇灌要求。
2、混凝土罐车运输泵车浇灌,按照混凝土方量配备足够的罐车、泵车和备用机械。
3、准备好足够的照明设施,保证夜间具有良好的施工条件;
4、浇混凝土前做好人员准备,所有相关人员(包括管理人员及设备、机电维修等后勤人员)均要提前到位,并确保相互通讯、联系畅通。
5、提前确定混凝土运输路线。
6、提前三天向总包商汇报,并得到批准后再开始浇捣,以便确认水电连续供应,以及施工道路畅通。
基础施工区范围内的临时运输道路在浇筑前进行整体修复,必要时在表面铺石渣进行碾压,浇筑时通知项目部所有单位,非大体积混凝土施工人员和车辆不准进入浇筑运输道路,所有车辆绕行。
(二)裂缝控制的材料选择
1、水泥:选用水化热比较低的矿渣硅酸盐水泥,通过掺加合适的外加剂可以改善混凝土的性能,提高混凝土的抗渗能力。
2、骨料:尽量选用连续级配的骨料配制混凝土,在保证可泵性的前提下,选用粒径较大的石子和粗砂。
(1)粗骨料:采用碎石,粒径5~40mm,含泥量不大于1%。
选用粒径较大、级配良好的石子配制的混凝土,和易性较好,抗压强度较高,同时可以减少用水量及水泥用量,从而使水泥水化热减少,降低混凝土温升。
(2)细骨料:采用中砂,平均粒径大于0.5mm,含泥量不大于2%。
选用平均粒径较大的中、粗砂拌制的混凝土比采用细砂拌制的混凝土可减少用水量10%左右,同时相应减少水泥用量,使水泥水化热减少,降低混凝土温升,并可减少混凝土收缩。
3、掺合料及外加剂的使用:根据试验、分析比较及过去在其它工程上的使用经验,在混凝土中掺加磨细粉煤灰,取代部分水泥,既可以降低水泥用量,又可以改善混凝土的塑性和可泵性。
外加剂主要指减水剂、缓凝剂和膨胀剂。
混凝土中掺入减水剂,不仅使混凝土工作性能有了明显的改善,同时又减少拌和用水,节约水泥,从而降低了水化热峰值,对混凝土收缩有补偿功能,可提高混凝土的抗裂性。
为便于泵送砼施工延长砼的初凝时间,需要掺入缓凝剂,反之凝结时间过早,将影响混凝土浇筑面的粘结,易出现层间缝隙,使混凝土防水、抗裂和整体强度下降。
此外为了防止混凝土的初始裂缝,还可掺加膨胀剂。
4、大体积混凝土浇灌
向分层时振捣点按平行方格网布置,间距以200~300mm,斜向分层的每插捣点从斜面下端向上移动,一般每点振捣时间为20~30 秒,且应视混凝土表面泛出灰浆不出现气泡,混凝土不再下沉为止为准。
在浇筑和振捣过程中,将上浮的表面泌水和浮浆抽出。
在振捣上一层时应插入下一层50mm 左右。
斜向分层混凝土振捣过程中,严禁利用振捣棒运送混凝土。
振捣时,应尽量避免振捣棒与模板、钢筋和测温导线碰撞。
须安排专人对模板、钢筋进行跟踪复测,对测温导线的位置进行检查;如发现偏位,立即纠正。
振捣应严格按照工作程序进行。
(2)采取二次振捣法
浇筑后及时排除表面积水,加强早期养护,提高砼早期或相应龄期的抗拉强度和弹性模量。
大体积泵送砼,表面水泥浆比较厚,在砼浇筑后要认真处理,在混凝土基础顶面找平时,在混凝土初凝前1-2 h,用木杠按标高刮平,再用木抹子抹平后,方可覆盖保温层。
为了防止砼出现收缩裂纹,在砼收水或终凝前对砼表面进行二次搓、抹、压实。
(3)改善配筋。
为了保证每个浇筑层上下均有温度筋,建议设计人员将分布筋作适当调整。
在基础内设置必要的温度配筋,在截面突变和转折处,底、顶板与墙角转折处,增加斜向构造配筋,以改善应力集中,防止裂缝出现。
(4)设置后浇带。
当大体积混凝土平面尺寸过大时,可以适当设置后浇缝,以减少外约束力和温度应力;同时也有利于散热,降低混凝土的内部温度。
5、混凝土的养护
大体积混凝土的养护主要为了保证混凝土有一定温度和湿度.主要通过浇水和覆盖相结合的办法.混凝土终凝后在其上浇水养护,在基础表面及模板侧面覆盖棉被保温,覆盖塑料布保水保湿,防止风干。
在养护期间,定人定时进行测定混凝土温度,根据测温结果,调节保温层厚度,以保证混凝土内外温差不超过25℃,确保混凝土结构不出现温度裂缝。
大体积混凝土基础拆模,除应满足混凝土强度要求外,还考虑温度裂缝的可能性且混凝土中心温度与表面温度之差应小于20℃方可拆除模板和保温层。
高考是我们人生中重要的阶段,我们要学会给高三的自己加油打气。
