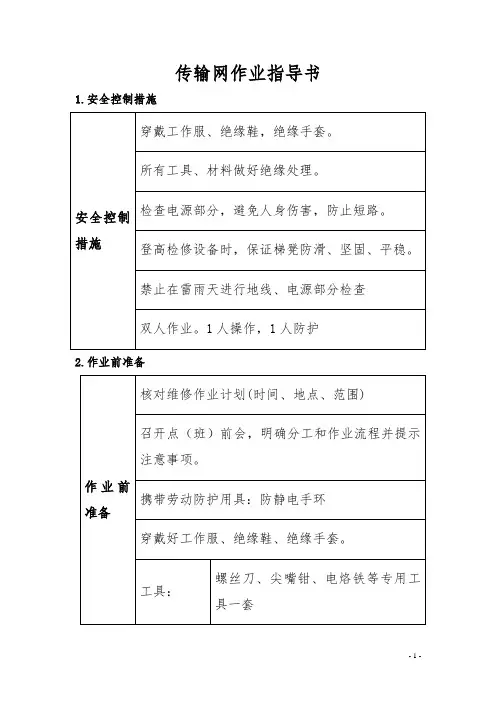

传输设备(SDH、DWDM)安装作业指导书

随着光纤通信的不断发展,其建设规模也不断扩大,建设项目不断增加。为了适应工程建设的需要、保证设备安装质量、明确施工操作规程,特制定《传输设备(SDH、DWDM)安装作业指导书》。

一、施工前的检查

(一). 施工前必须对所接收到的设备、器材进行清点和外观检查,其结果应做详细记录,并符合下列要求:

1. 设备的型号、规格、数量应符合设备装箱单。

2. 设备外观应无受潮、破裂、缺损现象。

3. 设备插件应无损坏、脱落等。

4. 设备附件及技术资料齐全。

5. 收料单、设备装箱单由工程负责人和供货商督导双方确认签字后,收集整理并交到项目主管处。

(二). 施工现场勘测:工程开工前,施工部门必须对施工现场的环境及条件进行勘查,符合设备安装环境后方可开工;设备安装环境要求如下:机房内的土建工程已全部竣工,室内墙壁已充分干燥,门窗等密封应完好,天花板、暖气、空调等应无漏水现象。如不符合要求,需征得建设单位或工程管理部同意后方可开工。

二、安全要求

按《通信机房施工安全管理规定》执行。

三、施工前准备

(一). 施工人员必须认真阅读施工图设计,掌握工程的全部内容和设计要求。工程部必须向参加施工的所有人员进行技术交底,包括工程概况、工艺技术要求、建设单位特定要求、重点注意的事项。工程负责人必须在施工日志中详细记录工程部技术交底内容。

(二). 准备工程实施所需的工具、仪表、材料。

四、设备安装

(一). 机架安装

1. 所有机架的安装位置应符合施工平面设计图,如有变动必须征得设计单位和建设单位的同意,同时填写《工程设计变更单》,并保留建设单位和设计单位签字确认记录。

2. 同列机架间的缝隙上、下应均匀适度,小于等于3mm。

3. 机架应与地面垂直,其垂直偏差不大于机架高度的1‰。同列机架面板应平直,架顶平齐一致。

4. 背对背安装的机架应对称于背对背的中心线,其背与背之间的距离应符合符合施工图设计的要求。

5. 安装机架时按设备说明书组装,支架、支角、机架间各种连接螺丝都必须加弹簧垫片和平垫片并拧紧;顺序为:

螺杆-弹簧垫片-平垫片-被连接物体-平垫片-弹簧垫片-螺母。

6. 施工过程中保证机架无变形、无油漆脱落;严禁把杂物或金属物掉进机架内部。

7. 机架顶部、底部的所有出线口必须用塑胶板密封,缝隙不大于1.5cm。

8. 机架安装完成后,必须保证机架表面干净整洁,各种标签标识正确、清晰、齐全。

9. 数字配线架上的端子板安装端正、牢固,不得有松动现象。

10. 列头柜的列电源分配熔丝及总熔丝的容量必须符合设备和施工图设计的要求。

11. 各种机架一律按照施工图设计要求对地板、墙壁、走线架等处进行加固。

12. 所用的紧固件必须拧紧,同一类螺丝露出螺帽的长度应一致。

(二). 各类线缆的布放

1. 传输机房所使用的线缆主要有高频传输线、直流电源线、交流线、其它线缆(告警线、控制线)、尾纤等。

2. 严禁在机房内布放设计以外的所用线缆及两端有接头的线缆(尤其是电源线和架间电缆)。

3. 所需布放线缆的规格、数量、路由走向、布放位置等均应符合施工图纸设计的要求。

4. 所布放的每根线缆必须是整条线料,不得使用芯线断线或中间接头的线缆。

5. 信号线在走线道应与电源线分开,直流电源线和交流电源线的间隔不小于50mm。

6. 线缆在电缆走线道上顺直排放整齐。拐弯均匀、圆滑。外径不大于12mm的各种线缆的弯曲率应不小于60mm。外径大于12mm的线缆作弯半径不小于其外径的10倍。

7. 线缆在走线道中使用腊线绑扎(如遇特殊情况,经建设单位同意后,可使用扎带绑扎),电缆绑扎后的高度不得溢出槽道。电缆绑扎成束时绑扎间距为电缆束直径的3-4倍。

8. 电缆束从主槽道布放至列槽道时,电缆应无扭绞,并90度垂直于列槽道。在主槽道和列槽道电缆的中间部位应使用腊线进行空绑。

9. 满配DDF架时,线缆在列走线道中所占位置不得超过列走线道宽度的1/2,其它容量配置以此类推。

10. 线缆从列槽道至DDF架下线时,应离主槽道较近的DDF架开始下线,较远的DDF架电缆依次摞在较近的

DDF架电缆上方。整把电缆必须垂直,无扭绞,并在DDF 架侧面的中间位置进行绑扎。小把子出线位置根据系统在端子板的连接位置确定,如果系统连接在端子板上排,则小把子应在靠近端子板上边沿出线。否则,在靠近端子板下边沿出线。在编绑小把子时,每根单芯同轴电缆间距应和端子板上同轴连接器间距相同。在完成小把子帮扎后,单芯同轴电缆顺直拉出端子板3cm处剪断,并制作L9头子。根据设计要求,把L9头子连接在端子板上并拧紧。

11. 线缆在机架内部应理顺并作适当绑扎,布放位置以不影响原机架内布线和子架安装为宜。线缆在机架内部的最终端接线处应留有适当余度。

12. 在使用扎带绑扎电缆时,扎带间距要均匀,扎口朝同一方向,多余部分要剪齐、不留尖刺。

(三). 光纤的布放

1. 光纤在布放前应进行检测,避免设备加电后发现有坏纤。

2. 光纤在布放时一定要谨慎,以防将光纤卡伤、压伤。

3. 光纤布放时通过走线架的位置应是最外侧,并且要求和其它线缆分开排放,严禁光纤被压在其它线缆下面或其它线缆上面。

4. 光纤在走线架上和在架顶进入机架的下线孔处要用波

纹管进行保护,在机架内部和ODF架内部使用蛇管进行保护,以便节省机架入线孔空间;波纹管的切口处应使用绝缘胶带包扎,以保护尾纤避免磨损。

5. 光纤的余长全部盘放在光纤分配架内,盘纤的曲率半径不小于光纤外径的20倍。

6. 光纤在与设备或ODF架连接时,尾纤连接点应保持清洁,插拔光纤时,用力要均匀,并且要垂直插拔,以免将适配器内的圆柱形耦合管损坏。对准光纤接头和适配器卡槽把光纤插入后,右旋转接头的外环,上紧光纤连接头。

(四). 设备传输电缆在DDF架侧的绑扎及2M头制作工艺

1. 使用万用表分别测试每根电缆,确认是否与应该布放的位置向一致,确定线序。

2. 根据DDF架位置重新编写设备电缆编号,并裁去多余电缆。

3. 设备电缆在下到DDF架端子板位置时,剥去设备电缆外皮。同一层端子板上如有多根电缆,剥去外皮位置应保持同一。

4. 按2M线在DDF架上的排列顺序编马尾。

5. 剪去马尾编后的多余电缆,但预留单芯电缆长度必须保持统一。

6. 在制作2M电缆头时,同轴电缆线径与2M头的规格
