路肩挡土墙施工技术交底1
路肩墙技术交底
8.反虑层设置方法:先将挡土墙内侧回填至内侧泄水孔口底以下50cm的高度,将填土整平后,铺设50cm高、30cm宽粘土,铺设宽30cm的碎石反滤层,在挡土墙顶以下50cm高、30cm宽粘土。具体尺寸详见施工图。
3.片石分层砌筑,以2~3层片石组成一工作层,每一工作层的水平缝大致找平;当砌体较长时,分为几段砌筑,段与段之间设置沉降缝,缝宽2cm,用沥青麻絮填缝,流水面15cm用砂浆抹平。
4.砌筑时,较大的石块用于下层安放,选择形状尺寸较为合适的砌块,尖锐突出部分须敲除。竖缝较宽时,在砂浆中塞以小石块,不得在片石之间用厚于砂浆砌缝的小石块填塞。
6、承载力试验合格后,开始清理基础上最后20cm土,清到设计标高后,经过测量槽底标高,合格后才能开始挡土墙砌筑。
2、挡土墙砌筑技术要求
2.1、进场材料要求
石料:采用质地坚硬、均匀、不易风化的片、块石,极限抗压强度不低于30MPa。片石形状可不受限制,中部厚度不小于15cm;块石形状大致成立方体,厚度不宜小于20cm,长度及宽度不小于其厚度。石料干净无泥土,无水锈,砌筑之前将不干净的石料用钢刷清理或用水冲洗干净。
现场安全防护:现场每人配有安全帽,悬空作业配1根安全带,挡土墙砌筑高于2m后必须搭设防护网或搭设防护施工平台,平台护栏高度为1.5m,防护平台或防护网结实可靠,基坑边坡四周设置简易护栏。
文明施工及相关器材准备:设置砂浆配合比标识牌,表面每盘砂浆配合比。设置森林防火,防堕落等安全标识牌。
进场便道等准备:先将便道打通,宽度能满足大型车辆进入。
挡土墙施工技术交底

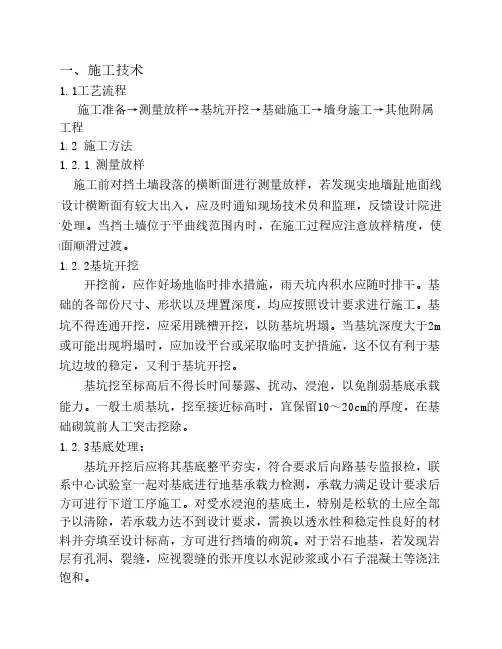

一、施工技术1.1工艺流程施工准备→测量放样→基坑开挖→基础施工→墙身施工→其他附属工程 1.2 施工方法1.2.1 测量放样施工前对挡土墙段落的横断面进行测量放样,若发现实地墙趾地面线与设计横断面有较大出入,应及时通知现场技术员和监理,反馈设计院进行处理。
当挡土墙位于平曲线范围内时,在施工过程应注意放样精度,使墙面顺滑过渡。
1.2.2基坑开挖开挖前,应作好场地临时排水措施,雨天坑内积水应随时排干。
基础的各部份尺寸、形状以及埋置深度,均应按照设计要求进行施工。
基坑不得连通开挖,应采用跳槽开挖,以防基坑坍塌。
当基坑深度大于2m或可能出现坍塌时,应加设平台或采取临时支护措施,这不仅有利于基坑边坡的稳定,又利于基坑开挖。
基坑挖至标高后不得长时间暴露、扰动、浸泡,以免削弱基底承载能力。
一般土质基坑,挖至接近标高时,宜保留10~20cm的厚度,在基础砌筑前人工突击挖除。
1.2.3基底处理:基坑开挖后应将其基底整平夯实,符合要求后向路基专监报检,联系中心试验室一起对基底进行地基承载力检测,承载力满足设计要求后方可进行下道工序施工。
对受水浸泡的基底土,特别是松软的土应全部予以清除,若承载力达不到设计要求,需换以透水性和稳定性良好的材料并夯填至设计标高,方可进行挡墙的砌筑。
对于岩石地基,若发现岩层有孔洞、裂缝,应视裂缝的张开度以水泥砂浆或小石子混凝土等浇注饱和。
当基础开挖后,若发现基底地质条件与设计情况有较大出入或岩层地基的岩层结构面存在外倾和软弱层时,应及时应及时通知现场技术员和监理,反馈设计院进行处理。
1.2.4基础施工:基坑完成后,按基底纵轴线结合横断面放线复验,确认平面位置和标高正确无误后,方可进行基础施工。
挡土墙斜基底不得改缓或改陡;圬工不应有水平通缝。
砂浆砌筑基础时,应保证砌体砂浆不受水冲刷。
基础施工应注意以下几个问题:砌筑前,应将基底表面风化、松散土石清除干净。
砌筑基础的第一层砌块时,如基底为碉层或混凝土基础,应先将基底表面清洗、湿润,再坐浆砌筑,以增强第一层砌块与基底的整体性,保证砌体与基底间的抗弯能力和抗剪能力;如基底为土质,可直接坐浆砌筑。
路肩墙施工技术交底记录
施工技术交底记录基础施工。
(5)开挖成型的基坑如遇雨天,在坑内设排水沟,集水井疏干积水,保证基底无浸泡。
2.基底换填湿陷性黄土路段换填前应先进行初步整平碾压,使检测地基承载力大于250kpa,方可进行50cm厚12%灰土垫层换填处理。
灰土换填应注意两侧设置模板以防灰土外漏,并用小型机具夯实,且顶面坡度及两侧厚度严格按照下图控制,具体尺寸参照仰斜式挡墙尺寸及数量表,保证换填质量合格,并与挡墙基础顺接。
具体如下图:3、挡墙基础及墙身浇筑⑥拆除模板时,不得影响或中断混凝土的养护工作。
⑦拆模时严禁抛扔模板。
⑧模板拆除后应及时对其进行维修整理,并分类妥善保存。
⑨拆除后的混凝土结构应在混凝土达到100%的设计强度后,方可承受全部设计荷载。
4.施工缝处理⑴在每层施工连接缝处,均匀埋设石笋,以增加混凝土在施工接缝处的粘结能力。
⑵施工接缝光面处,进行人工凿毛,凿毛面积大于总面积的80%。
5.泄水孔、沉降缝预留预埋设置(1)挡土墙沿纵向每隔10-15m设伸缩缝,缝宽2cm,缝内沿墙的内、外、顶三边填塞沥青麻絮。
(2)当高度小于4m时墙底部设置一排泄水孔,当高度大于4m时左右间距2-3m交错设置须Φ100PVC管泄水孔,最低一排泄水孔高出地面或者常水位30cm,进水口应伸入砂砾反滤层内,用透水土工布(400g/m²)包裹,泄水孔口铺设复核土工膜(采用0.5m*0.5m“一布一膜”)。
具体如下图:(3)钢筋安装钢筋安装时根据放样数据拉线定位钢筋安装的位置及高程。
按照图纸要求,连接钢筋,施工时特别要注意控制好钢筋顶面高程以及线形。
钢筋安装时,应先确定起始点和结束点钢筋顶面标高,然后在起始点位置挂线至结束点,最后根据挂好的标高线进行钢筋绑扎或焊接;绑扎焊接时,为保证安装质量应根据实际情况对预埋钢筋进行调整。
主筋接长采用搭接焊,接头双面焊缝的长度不小于5d,单面焊缝的长度不小于10d;箍筋采用绑扎连接。
钢筋接头与钢筋弯曲处的距离不应小于10d,也不宜位于构件的最大弯矩处。
路肩作业安全技术交底模板
一、交底目的为确保路肩作业过程中的安全,提高施工人员的安全意识和自我保护能力,预防事故发生,特进行本次安全技术交底。
二、施工人员1. 参与路肩作业的所有施工人员。
2. 施工现场管理人员。
三、交底内容1. 施工现场环境及安全注意事项(1)施工区域应设置明显的安全警示标志,包括施工区域界限、警示标志、禁止通行等。
(2)施工人员应熟悉施工现场环境,了解周边设施和设备布局,遵守施工现场管理规定。
(3)施工人员应保持施工区域整洁,不得随意堆放材料、工具等物品,防止滑倒、绊倒等事故发生。
2. 施工安全操作规程(1)施工人员必须佩戴安全帽、安全带等个人防护用品。
(2)施工过程中,严禁酒后作业、疲劳作业、违章作业。
(3)施工人员应严格按照施工方案进行作业,不得擅自更改施工工艺。
(4)施工机械操作人员必须经过专业培训,取得操作资格证书。
(5)高空作业时,必须系好安全带,并采取防坠落措施。
3. 特殊作业安全注意事项(1)挖掘作业:挖掘作业前,应检查挖掘机、挖掘斗等设备是否完好,操作人员应熟悉设备性能。
(2)焊接作业:焊接作业应采取防火、防爆措施,操作人员应穿戴防火、防爆服装。
(3)电焊作业:电焊作业前,应检查电源线路是否安全,操作人员应熟悉电焊设备操作规程。
(4)爆破作业:爆破作业应严格按照爆破作业规程进行,操作人员应熟悉爆破作业流程。
4. 应急处置措施(1)发生事故时,施工人员应立即停止作业,迅速撤离现场。
(2)事故发生后,立即向项目负责人报告,并采取相应措施进行处置。
(3)发生火灾时,应立即使用灭火器等消防设施进行灭火,并迅速撤离现场。
四、交底要求1. 施工人员应认真听取安全技术交底,掌握安全操作规程。
2. 施工现场管理人员应加强对施工人员的安全监督,确保安全措施落实到位。
3. 施工过程中,如发现安全隐患,应立即停止作业,并及时报告项目负责人。
4. 施工结束后,应对施工现场进行全面检查,确保无安全隐患。
五、交底时间本次安全技术交底时间为:____年____月____日。
挡土墙施工--技术交底
挡土墙施工--技术交底挡土墙施工技术交底一、工程概述本次施工的挡土墙工程位于_____,其主要作用是_____。
挡土墙的长度为_____米,高度为_____米,采用_____结构形式。
二、施工准备1、技术准备熟悉施工图纸,理解设计意图,进行图纸会审。
编制施工方案,并向施工人员进行技术交底。
测量放线,确定挡土墙的位置和标高。
2、材料准备选用符合要求的石料,其强度、规格应符合设计要求。
准备好水泥、砂、水等原材料,确保质量合格。
3、施工机具准备配备搅拌机、运输车辆、振捣器等施工机具。
对施工机具进行检查和调试,确保其性能良好。
4、作业条件准备施工现场的“三通一平”工作已完成。
基槽已开挖至设计标高,并经过验收合格。
三、施工工艺流程1、基础施工基础开挖:根据设计要求,采用机械或人工开挖基础,保证基底的平整度和坡度符合要求。
基底处理:清除基底的杂物和浮土,对基底进行夯实处理。
基础砌筑:采用坐浆法砌筑基础,保证石块之间的砂浆饱满。
2、墙身施工石料选择:选用质地均匀、无裂缝、无风化的石料。
砌筑方法:采用分层砌筑,每层高度不宜超过 30cm。
石块应大面朝下,相互错缝,内外搭砌。
勾缝:在墙身砌筑完成后,进行勾缝处理,勾缝应平整、光滑。
3、泄水孔设置泄水孔的位置和间距应符合设计要求。
泄水孔应采用 PVC 管,管后设置反滤层。
4、墙背回填墙背回填应在墙身强度达到 70%以上时进行。
回填材料应选用透水性好的材料,分层夯实,每层厚度不宜超过30cm。
四、施工质量控制要点1、原材料质量控制对石料、水泥、砂等原材料进行检验,确保其质量符合要求。
严格控制砂浆的配合比,保证砂浆的强度。
2、砌筑质量控制石块应干净、湿润,表面无泥土和杂物。
砌筑时应保证石块之间的砂浆饱满,不得有空洞和缝隙。
墙身的平整度和垂直度应符合设计要求。
3、泄水孔设置质量控制泄水孔的位置、间距和孔径应符合设计要求。
泄水孔应保持畅通,不得堵塞。
4、墙背回填质量控制回填材料的质量和粒径应符合要求。
路肩墙安全技术交底模板
一、工程概况1. 工程名称:______项目______路段路肩墙施工2. 工程地点:______省______市______县______路段3. 施工单位:______公司4. 施工项目经理:______(姓名)5. 施工班组:______班组二、施工工艺及流程1. 施工工艺:路肩墙施工采用C20混凝土现浇,浆砌片石路堑挡土墙施工。
2. 施工流程:挖基、支模、灌注片石混凝土、挡土墙施工、土方施工、挡土墙成型、衡重台或卸荷平台施工。
三、安全技术措施1. 施工现场安全:(1)施工人员必须穿戴好个人防护用品,如安全帽、安全带、防护眼镜、防尘口罩等。
(2)施工现场应设置安全警示标志,明确危险区域,防止非施工人员进入。
(3)施工现场应保持整洁,施工材料堆放整齐,通道畅通。
2. 施工人员安全:(1)施工人员应接受专业培训,掌握路肩墙施工安全操作规程。
(2)施工人员应严格遵守操作规程,严禁违章操作。
(3)施工人员应定期进行体检,确保身体健康。
3. 施工机械安全:(1)施工机械应定期进行保养、维护,确保其安全可靠。
(2)施工机械操作人员应持证上岗,熟悉机械性能及操作规程。
(3)施工机械操作过程中,应密切关注机械运行状态,发现异常情况立即停机检查。
4. 路肩墙施工安全:(1)施工前,应对施工人员进行安全技术交底,使施工人员充分了解施工过程中的安全风险。
(2)施工过程中,应加强施工人员的安全教育,提高安全意识。
(3)施工过程中,应严格执行施工方案,确保施工安全。
四、安全注意事项1. 施工人员应严格按照施工方案进行施工,不得擅自更改施工方法。
2. 施工过程中,应加强现场巡查,及时发现并处理安全隐患。
3. 施工过程中,应密切关注天气变化,遇有大雨、大风等恶劣天气,应暂停施工。
4. 施工过程中,应加强施工现场的管理,确保施工安全。
五、应急措施1. 施工过程中,如发生安全事故,应立即启动应急预案,组织救援。
2. 应急预案应包括以下内容:事故报告、救援措施、医疗救护、事故调查等。
衡重式路肩挡土墙安全技术交底
三、模板施工安全:
1、作业前检查使用的工具是否存在隐患,手持电动工具的漏电保护器应试机检查,合格后方可使用,操作时应戴绝缘手套。
2、支搭大模板必须设专人指挥,模板工与起重机驾驶员应协调配合,做到稳起、稳落、稳就位。在起重机机壁回转范围内不得有无关人员。
11、混凝土养护区内地面和结构水平面上的孔、洞必须封闭牢固。
12、落地材料、积水应及时轻扫,保持现场环境整洁。
接底人:
接底日期:
2、机械在危险地段作业时,设立明显的安全警告标志,并设专人指挥。
3、机械在边坡作业时,与边缘保持必要的安全距离,使轮胎(履带)压在坚实的地面上。
4、施工中施工队安全员在现场进行安全检查,发现问题,及时向项目部汇报,及时解决。项目部安全领导小组定期对施工队的工作进行检查,并帮助施工队解决现场实际问题。
5、现场设专人指挥、调度,确定合适的机械车辆走行路线,并设立明显的标志,防止相互干扰碰撞。
6、机械填筑作业留有安全距离。
7、作业前应对运输道路进行平整,保持道路坚实、畅通。
8、使用风镐破冻土、坚硬土时,风镐钎上应装置有启动器控制的自动关闭阀,以保证只有压下启动器时风铲才能开启,风镐钎切削时飞削很多,操作者应戴护目镜;噪声很大应戴护耳器。
5、施工现场作业人员严禁酒后上岗、疲劳作业、带病作业。
6、进入施工现场必须遵守施工现场安全管理制度、严禁违章指挥、违章作业;做到三不伤害:不伤害自己、不伤害他人。不被他人伤害。
7、施工现场设立安全标志。
8、施工便道间的交叉口设立标志。
二、土方施工安全:
挡土墙施工技术交底技术交底
挡土墙施工技术交底一、施工前准备工作挡土墙的施工前需要进行一系列的准备工作,以确保施工顺利进行并保证工程质量。
以下是挡土墙施工前的准备工作内容:1.1土壤调查和勘测在施工前,需要对挡土墙位置的土壤进行调查和勘测,了解土壤的物理性质、力学特性和工程地质情况,以便确定最佳的挡土墙施工方案。
土壤调查和勘测还可以帮助确定挡土墙的设计参数,如抗侧倾力、抗滑稳定力和渗透控制等。
1.2设计方案审核和确认根据土壤调查和勘测结果,制定挡土墙的设计方案。
设计方案需要审核并确认其合理性和可行性,以满足挡土墙的功能要求和安全要求。
1.3施工图纸编制根据设计方案,编制挡土墙的施工图纸,包括挡土墙结构、尺寸、材料、施工工艺等详细信息。
1.4施工材料采购根据施工图纸和设计要求,进行挡土墙施工所需材料的采购工作,并对材料进行检测和验收。
二、施工工艺控制挡土墙的施工过程中,需要进行严格的施工工艺控制,确保施工质量和施工进度。
以下是挡土墙施工工艺控制的主要内容:2.1地表处理在施工前,需要对挡土墙位置的地表进行处理,包括清除杂草、清除杂物和平整地表。
清除杂草和杂物可以保证挡土墙的稳定性,而平整地表可以提高施工的效率。
2.2基坑开挖挡土墙需要有足够的基坑才能保证其稳定性和承载力。
在开挖基坑时,需要按照设计要求进行施工,包括基坑深度、坡度、坑底平整度等。
2.3挡土墙材料浇筑根据设计方案,选择合适的挡土墙材料进行浇筑。
在浇筑过程中,需要注意材料的均匀性、密实度和浇筑层次,以确保挡土墙的稳定性和坚固性。
2.4排水系统安装为了避免水分对挡土墙的影响,需要在挡土墙内部安装合适的排水系统。
排水系统包括排水管道和排水孔等,可以有效地排除挡土墙内部的积水和渗透水。
2.5护面材料安装挡土墙的表面需要进行护面处理,以保护挡土墙的稳定性和美观性。
护面材料可以选择混凝土、砖石等,安装过程需要注意材料的密实性和均匀性。
三、施工质量控制挡土墙施工的质量控制是确保工程质量的重要环节。
路肩挡土墙安全技术交底模板
一、交底对象全体参与路肩挡土墙施工的施工人员、技术人员、监理人员。
二、交底内容1. 工程概况(1)工程名称:______路肩挡土墙工程。
(2)工程地点:______。
(3)工程规模:______。
2. 施工工艺及流程(1)施工工艺:采用重力式挡土墙结构,分为毛石挡土墙、砼挡土墙等。
(2)施工流程:测量放线→基础开挖→基础施工→挡土墙施工→排水设施施工→回填土及压实→验收。
3. 安全技术要求(1)人员安全1)施工人员必须持证上岗,遵守操作规程,确保自身安全。
2)施工过程中,必须佩戴安全帽、安全带、防尘口罩等防护用品。
3)严禁酒后作业、疲劳作业,确保作业人员精神状态良好。
(2)机械设备安全1)机械设备必须定期检查、维护,确保设备运行正常。
2)机械设备操作人员必须熟悉设备性能,严格按照操作规程操作。
3)施工过程中,严禁违规操作机械设备。
(3)施工材料安全1)施工材料必须符合设计要求和质量标准,严禁使用不合格材料。
2)施工材料堆放整齐,标识清晰,便于管理。
3)施工过程中,严禁乱堆乱放材料,确保材料安全。
4. 施工要点(1)基础施工1)基础开挖前,应进行地质勘察,了解地质情况。
2)基础开挖时,应保持边坡稳定,防止坍塌。
3)基础施工过程中,应严格控制混凝土配合比,确保基础强度。
(2)挡土墙施工1)挡土墙施工前,应进行测量放线,确保挡土墙位置准确。
2)挡土墙砌筑时,应严格按照设计要求进行,确保挡土墙质量。
3)挡土墙施工过程中,应加强排水设施施工,确保挡土墙排水畅通。
(3)回填土及压实1)回填土前,应对基础进行清理,确保基础干净。
2)回填土时,应分层填筑,逐层压实,确保回填土密实。
3)回填土后,应对挡土墙进行观测,确保挡土墙稳定。
5. 应急措施(1)发生坍塌、滑坡等事故时,应立即停止施工,并上报相关部门。
(2)发生安全事故时,应立即组织抢救,确保人员安全。
(3)事故发生后,应立即进行事故调查,分析原因,制定整改措施。
挡土墙安全技术交底
挡土墙安全技术交底一、工程概述在本次工程中,为了保障边坡的稳定性和防止土体滑坡,我们将修建挡土墙。
挡土墙的类型为_____,高度为_____,长度为_____。
其施工地点位于_____。
二、施工准备1、技术准备熟悉施工图纸和设计文件,明确挡土墙的结构形式、尺寸、标高和施工要求。
进行施工测量,放出挡土墙的基础边线和墙身控制线,并设置好水准点和控制桩。
编制施工方案和技术交底,对施工人员进行技术培训和安全教育。
2、材料准备挡土墙所用的材料包括石料、水泥、砂、钢筋等,其质量应符合设计要求和相关标准。
石料应质地坚硬、无风化、无裂缝,强度不低于_____。
水泥应选用_____水泥,其性能应稳定,并有出厂合格证和检验报告。
砂应采用中砂,含泥量不超过_____。
钢筋应符合设计要求,并有出厂合格证和检验报告。
3、施工机具准备主要施工机具包括挖掘机、装载机、搅拌机、振捣器、起重机等,其性能应良好,运转正常。
配备足够的模板、脚手管、扣件等周转材料。
三、施工工艺流程1、基础施工开挖基础:根据设计要求和测量放线,采用挖掘机开挖基础,挖到设计标高后,进行人工清底。
基底处理:基底应平整、坚实,如有松软土层或岩石,应进行处理。
如基底为岩石,应将表面凿毛;如基底为松软土层,应进行换填或夯实处理。
基础砌筑:基础采用_____砌筑,砌筑时应分层坐浆,石块应大面朝下,相互错缝,内外搭砌。
基础混凝土浇筑:如设计为混凝土基础,应先安装模板,然后浇筑混凝土。
混凝土应振捣密实,表面平整。
2、墙身施工墙身砌筑:墙身采用_____砌筑,砌筑方法同基础。
每隔_____设置一道伸缩缝,缝宽_____,用沥青麻筋填塞。
墙身混凝土浇筑:如设计为混凝土墙身,应先安装模板,然后浇筑混凝土。
模板应牢固、平整,接缝严密。
混凝土应分层浇筑,振捣密实,表面平整。
泄水孔设置:墙身应设置泄水孔,间距为_____,呈梅花形布置。
泄水孔应向外倾斜_____%,并用透水土工布包裹。
安全技术交底书(路肩式挡土墙)
工程名称
外环路(清昌大道-瑞亭街至融宽环路段)道路工程
分部、分项名称
路肩式挡土墙
交底时间
交底内容:
1、进入施工现场,必须正确佩戴好安全帽,禁止穿拖鞋,严禁将小孩带入工地;
2、严禁洒后进入工地,严禁打架斗欧、偷盗;
3、操作前必须检查作业环境是否符合安全要求,道路是否畅通,工具是否完好牢固,安全 设施和防护用品是否齐全,经检查符合要求后方可施工;
14、泄水孔安装严格按照图纸施工。
交底单位
施工单位
参加交底人员签名
参加交底人员签名
10、浇筑高度超过1.2米时,应搭设浇筑用的临时脚手架。脚手架必须平整牢固,脚手架 高度超过2.5米时,应设安全平网;
11、投放片石时脚手架要搭设牢固、操作平台铺设可靠。禁止使用钢模钢管做支撑,毛石块等 搭设神仙架操作;
12、工作期间不准乱仍物品,片石不能向外砍,须向内砍,提防坠落伤人;
13、施工过程中如发现安全隐患,工人可以拒绝施工;
4、取片石时,应先取高处,后取低处,防止毛石垛突然倒塌伤人;
5、运片石用的手推车在平道上前后相距不得小于2米,坡道上部应小于10米;
6、严禁私自乱拉乱接电线和动用施工现场的各种机械设备;
7、脚手架上堆毛石不能多于三块,同一块脚手板上操作人员不能超过2人;
8、不准站在墙顶上划线、刮缝或清理墙面等;
9、不准站在超过胸部以上的墙体上进行投放片石,以免与墙体碰撞倒塌或上毛石时失手掉下, 造成安全事故;
道路路肩墙安全技术交底模板
一、交底时间:二、交底地点:三、交底人员:1. 施工单位项目负责人2. 施工单位技术负责人3. 施工单位安全负责人4. 监理单位代表5. 施工单位施工人员四、交底内容:一、工程概况1. 工程名称:XXXX道路路肩墙工程2. 工程地点:XXXX市XXXX区XXXX道路3. 工程规模:道路全长XX公里,路肩墙总长度XX公里4. 工程类型:道路路基、路面、路肩墙等二、施工技术要求1. 路肩墙设计标准:按照《公路工程技术标准》(JTG B01-2014)执行,采用C30混凝土,厚度不小于30cm。
2. 路肩墙施工材料:选用优质水泥、砂、石子等,确保材料质量符合国家标准。
3. 路肩墙施工工艺:采用分段施工,分层浇筑,确保施工质量。
三、施工安全注意事项1. 施工现场必须设置安全警示标志,提醒施工人员注意安全。
2. 施工人员必须佩戴安全帽、安全带等个人防护用品。
3. 施工过程中,严格遵守操作规程,严禁违章作业。
4. 机械设备操作人员必须经过专业培训,取得操作资格证书。
5. 高空作业时,必须采取防坠落措施,确保施工人员安全。
6. 施工现场用电必须符合国家相关标准,严禁私拉乱接电线。
7. 施工现场应配备消防设施,确保消防通道畅通。
8. 遇到恶劣天气,应暂停施工,确保施工人员安全。
四、施工质量控制1. 施工过程中,严格按照施工图纸和施工技术要求进行施工。
2. 施工单位应建立健全质量管理体系,确保施工质量。
3. 施工过程中,加强材料、设备、人员的管理,确保施工质量。
4. 施工单位应定期对施工质量进行检查,发现问题及时整改。
5. 施工单位应按照规定进行验收,确保工程质量符合要求。
五、环境保护与文明施工1. 施工过程中,严格按照环境保护要求,做好废水、废气、噪音等污染治理工作。
2. 施工单位应加强施工现场管理,保持施工现场整洁有序。
3. 施工单位应积极开展文明施工,树立良好的企业形象。
六、总结本次安全技术交底,旨在提高施工人员的安全意识和施工技能,确保道路路肩墙工程施工安全、质量、进度。
防护工程——路肩挡土墙施工安全技术交底
路肩挡土墙施工安全技术交底路肩挡土墙施工安全要求:一、一般安全措施1.参加施工的人员,必须接受安全教育,掌握和严格执行挡土墙施工设备的安全操作规程。
2.挡土墙施工时现场应有专人负责,统一指挥,相互配合;施工现场不得让无关的闲杂人员进入。
3.工地安全员应随时检查、监督现场安全措施的落实情况。
4.进入施工现场的人员必须正确配戴安全帽,不得穿拖鞋,严禁酒后作业,严禁在作业中嬉戏、打闹。
二、施工安全措施:1.砌筑操作之前应检查道路是否畅通,机具是否完好、牢固,安全设施和防护设施是否齐全,符合要求后方可施工。
2.砌筑基础时,应检查和注意基坑边坡的土体变化情况,有无开裂、移位现象;堆放的材料应离槽(坑)边1米以上。
3.砌筑高度超过施工操作面1.2米以上时,应搭设脚手架;脚手架上堆放的材料、施工机具等物品不得超过规定荷载值,同一块脚手板上操作人员不得超过两人,否则必须经过验算并采取有效的加固措施后方可堆放和施工。
4.不准用放不稳固的工具或物品在脚手板上垫高操作,更不准在未经计算和加固的情况下,在脚手板上再随意叠搭一层脚手板;当达到高处作业时,操作人员应严格执行高处作业安全技术交底要求,并按规定在操作处搭设安全网和安全防护围拦。
5.不准站在墙顶面上划线、砖砌、刮缝、清理墙面和检查大脚垂直度等工作;修石时,应面向墙面砍,防止碎石跳出伤人,垂直往上、往下人工递送石料、砖块时,要支搭站人用的宽度不小于0.6米的专用脚手架,并认真传递以防物体坠落伤人。
6.不准在墙顶或脚手架上修凿石材、墙体,以免墙体受到振动,影响墙体质量或石块、砖块掉下伤人;不准勉强站在超过胸部的墙上砌筑片石、砖块,以免不宜控制墙体垂直度以及碰撞墙体或上材料时失手掉下造成事故。
7.不用的石块、砖块、片石不得由上往下投掷,运送材料的上下坡道要加固定牢,并定防滑条、设栏杆扶手等。
8.已砌好的墙应用临时系杆(如檀条等)放置在各跨墙上,使其连接稳定,或采用其他加固措施,雨天应用防雨材料遮盖刚砌好的墙体,以防雨水冲掉砂浆,致使墙体倒塌。
挡土墙安全技术交底
挡土墙安全技术交底一、工程概述本次施工的挡土墙位于_____,其主要作用是_____。
挡土墙的类型为_____,高度为_____,长度为_____。
在施工过程中,为确保施工安全,特进行此次安全技术交底。
二、施工准备阶段的安全注意事项1、技术准备施工前,施工人员应熟悉施工图纸和相关技术规范,了解挡土墙的结构特点和施工要求。
对于复杂的施工部位,应制定详细的施工方案,并经过技术负责人审核批准。
2、现场勘查在施工前,必须对施工现场进行全面的勘查,包括地形、地貌、地质条件等。
如发现存在滑坡、坍塌等安全隐患,应及时采取有效的防护措施。
3、材料准备采购的施工材料应符合设计要求和相关标准,质量合格。
材料的堆放应整齐、稳固,不得影响交通和施工安全。
对于水泥、钢材等重要材料,应做好防潮、防锈措施。
4、机械设备准备施工所使用的机械设备应性能良好,安全装置齐全有效。
操作人员应经过专业培训,持证上岗,并严格按照操作规程进行操作。
在机械设备使用前,应进行全面的检查和调试,确保其正常运行。
三、基础施工的安全要点1、土方开挖(1)根据土质情况和开挖深度,合理确定开挖坡度。
如土质较差或开挖深度较大,应采取支护措施,防止边坡坍塌。
(2)在开挖过程中,应随时观察边坡的稳定性,如发现有裂缝、滑移等迹象,应立即停止施工,采取加固措施。
(3)挖出土方应及时运走,不得堆放在基坑边缘,以免增加边坡压力。
2、基础处理(1)基础处理应按照设计要求进行,如遇到软弱地基,应采取换填、夯实等处理措施。
(2)在进行基础处理时,应注意防止地下水的涌出,如发现有地下水,应及时采取排水措施。
四、墙体施工的安全措施1、模板安装与拆除(1)模板的安装应牢固可靠,支撑系统应具有足够的强度和稳定性。
(2)模板拆除时,应按照先支后拆、后支先拆的顺序进行,严禁野蛮拆除,防止模板掉落伤人。
2、钢筋加工与安装(1)钢筋加工机械应定期进行维护和保养,确保其安全性能。
(2)在进行钢筋焊接时,操作人员应佩戴防护眼镜和手套,防止烫伤和弧光伤害。
挡土墙施工技术交底
挡土墙施工技术交底一、工程概述在本次工程中,挡土墙的建设是为了保障边坡的稳定,防止土体滑坡和坍塌,确保周边区域的安全。
挡土墙的类型为_____,设计高度为_____,长度为_____。
其位置位于_____,施工环境较为复杂,需要施工人员严格按照施工技术要求进行操作。
二、施工准备1、技术准备熟悉施工图纸和相关技术规范,明确挡土墙的设计要求和施工要点。
进行现场勘察,了解地形、地质等实际情况,与设计图纸进行对比,如有不符及时提出并处理。
编制施工方案,包括施工工艺、施工流程、质量控制措施等,并向施工人员进行技术交底。
2、材料准备挡土墙所用的材料主要有石料、水泥、砂、钢筋等。
石料应质地坚硬,无风化剥落和裂纹,其强度和规格应符合设计要求;水泥应选用符合国家标准的_____水泥,并有出厂合格证和试验报告;砂应选用中砂,含泥量不得超过_____%;钢筋应选用符合国家标准的_____钢筋,并有出厂合格证和试验报告。
材料应提前运至施工现场,并分类堆放整齐,做好防雨、防潮措施。
3、机具准备主要施工机具包括搅拌机、振捣器、起重机、运输车辆等。
搅拌机应性能良好,能满足施工要求;振捣器应选用插入式振捣器,振捣效果良好;起重机应具备相应的起重能力,并经过检验合格;运输车辆应保证运输能力和运输安全。
施工前应对机具进行检查和调试,确保其性能良好,运转正常。
4、作业条件准备基槽开挖完成,并经过验收合格,基底承载力符合设计要求。
施工场地已平整,道路畅通,水电供应满足施工要求。
测量放线工作已完成,挡土墙的位置和标高已明确。
三、施工工艺流程1、基础施工测量放线:根据设计图纸,放出挡土墙基础的中心线和边线,并设置控制桩。
基槽开挖:采用机械开挖为主,人工开挖为辅的方式进行基槽开挖。
基槽开挖应按照设计要求进行放坡,防止塌方。
开挖至设计标高后,应进行验槽,如基底承载力不符合设计要求,应及时进行处理。
基础砌筑:基础采用_____砌筑,砌筑前应将石料表面的泥土、水锈等杂物清除干净。
挡土墙施工技术交底,完整版.doc
挡土墙施工技术交底,完整版.doc 模板一:挡土墙施工技术交底,详细版1. 施工前准备1.1 环境检查和评估1.2 设计方案评审1.3 材料准备和采购1.4 人力资源安排2. 基坑开挖2.1 基坑标高标定2.2 土方开挖机械选择和操作2.3 基坑支护措施2.4 基坑内排水系统安装3. 土方回填3.1 土方回填层次和压实度要求3.2 土方回填材料的选择和采购3.3 水分控制和压实方法3.4 土方回填监测和记录要求4. 土工合成材料施工4.1 土工合成材料的种类和特点4.2 土工合成材料的安装方法4.3 土工合成材料的连接和固定4.4 土工合成材料的质量检测要求5. 抗渗层施工5.1 抗渗层材料的选择和采购5.2 抗渗层的施工方法5.3 抗渗层施工过程中的质量控制要点5.4 抗渗层的检测和验收标准6. 防护结构施工6.1 防护结构的种类和功能6.2 防护结构的施工步骤6.3 防护结构的检验和验收要求6.4 防护结构的维护和修复7. 施工安全和质量控制7.1 施工期间的安全注意事项7.2 施工过程中的质量控制要求7.3 施工记录和报告的要求8. 竣工验收8.1 竣工验收的必要条件8.2 竣工验收的程序和要求8.3 竣工验收记录的编制和存档8.4 竣工验收报告的编写和提交本文档涉及附件:1. 设计方案评审记录表2. 基坑开挖施工记录表3. 土方回填质量检测报告4. 抗渗层施工验收记录5. 防护结构维护和修复记录本文所涉及的法律名词及注释:1. 挡土墙:土木工程中用于抵挡土体或水体压力的建筑物。
2. 基坑:施工用于暂时承载结构物、设备或堆料等的开挖。
3. 回填:将挖掘开挖的土方重新填充回基坑。
4. 抗渗层:用于防止水流渗透的层状材料。
5. 防护结构:用于保护挡土墙安全稳定的结构。
模板二:挡土墙施工技术交底,简洁版1. 施工前准备1.1 环境检查和设计评审1.2 材料准备和人力资源安排2. 基坑开挖2.1 基坑标高标定2.2 土方开挖机械和支护措施2.3 基坑内排水系统安装3. 土方回填3.1 土方回填层次和压实度要求3.2 土方回填材料的选择和水分控制3.3 土方回填监测和记录要求4. 土工合成材料施工4.1 土工合成材料的种类和安装方法4.2 土工合成材料的连接和固定4.3 土工合成材料的质量检测要求5. 抗渗层施工5.1 抗渗层材料的选择和施工方法 5.2 抗渗层施工质量控制要点5.3 抗渗层的检测和验收标准6. 防护结构施工6.1 防护结构的种类和施工步骤 6.2 防护结构的检验和验收要求6.3 防护结构的维护和修复7. 施工安全和质量控制7.1 施工期间的安全注意事项7.2 施工过程中的质量控制要求7.3 施工记录和报告的要求8. 竣工验收8.1 竣工验收的条件和程序8.2 竣工验收记录的编制和存档8.3 竣工验收报告的编写和提交本文档涉及附件:1. 设计方案评审记录表2. 基坑开挖施工记录表3. 土方回填质量检测报告4. 抗渗层施工验收记录5. 防护结构维护和修复记录本文所涉及的法律名词及注释:1. 挡土墙:工程中用于抵挡土体或水体压力的建筑物。
(完整版)挡土墙施工安全技术交底
送电:总箱→分箱→开关箱
停电:开关箱→分箱→总箱
(4)负责保护所有设备的负荷线,保护零线和开关箱,发现问题及时报告解决。
(5)搬迁、移动用电设备,必须经电工切断电源并妥善处理后进行。
4、施工现场临时用电必须建立安全技术档案。
5、施工现场临时用电工程应定期检查,每月一次,复查接地电阻值。
进入施工现场。
3.在没有可靠安全防护设施的高处(2米以上含2米)和陡坡施工时,必须系好合格的安全带,安全带要系挂牢固,高挂低用,同时高处作业不得穿硬底和带钉易滑的鞋,穿防滑胶鞋。
4.新进场的作业人员,必须首先参加入场安全教育培训,经考试合格后方可上岗,未经
教育培训或考试不合格者,不得上岗作业。
5.从事特种作业的人员,必须持证上岗,严禁无证操作,禁止操作与自己无关的机械设
安全技术交底记录
工程名称
璧山区接八路(七塘至八塘段)道路改造工程
接受班组
路肩及路肩墙施工班组
分部分项工程名称
路肩及路肩墙工程
交底时间
2017年 月 日
交底内容:
一、进场安全注意事项
1.进入施工现场人员必须正确戴好合格的安全帽,系好下颚带,锁好带扣。
2.作业时必须按规定正确使用个人防护用品,着装要整齐,严禁赤脚和穿拖鞋、高跟鞋
5.支模时注意个人防护,不允许站在不稳固的支撑上或没有固定的木方上施工;
6.搬运木料、板材时,根据其重量而定,超重时必须两人进行,严禁从上往下投掷任何物料,无法支搭防护架时要设水平等网或挂安全带。
7.使用手锯时,防止伤手和伤别人,并有防摔落措施,锯料时必须站在安全可靠处。
四、片石混凝土施工
1.施工人员要严格遵守操作规程,振捣设备安全可靠。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
3.4基础砌筑
基坑完成后,按基底纵轴线结合横断面放线复验,确认平面位置和标高正确无误后,方可进行基础砌筑。砂浆砌筑基础时,应保证砌体砂浆不受水冲刷。
基础施工应注意以下几个问题:①砌筑前,应将基底表面风化、松散土石清除干净。②砌筑基础的第一层砌块时,如基底为岩层或混凝土基础,应先将基底表面清晰、湿润,再坐浆砌筑,这样可使第一层砌块与基底粘结牢固,保证砌体与基底间的抗弯拉能力和抗剪能力;如基底为土质,可直接坐浆砌筑。③对于土质基坑或风化软岩基坑,在雨季施工时,应于基坑挖至设计高程,立即满铺砌筑一层。④采用台阶式基础时,台阶转折处不得砌成竖向通缝,砌体与台阶壁间的缝隙应插浆塞满。⑤基础完成后,应立即回填,以小型压实机械分层夯实,并在表面留3%~5%的向外斜坡,防止积水渗入基底。
3.2基础开挖
基础位于横向斜坡地面上时,墙趾埋入地面的深度和距地表的水平距离应满足下表要求:
土层类别
最小埋入深度h(m)
距地表水平距离L(m)
较完整的硬质岩石
0.25
0.25~0.50
一般硬质岩石
0.60
0.60~1.50
软质岩石
1.00
1.00~2.00
土质
≥1.00
1.50~2.50
开挖前,应作好场地临时排水措施,雨天坑内积水应随时排干。基础的各部份尺寸、形状以及埋置深度,均应按照设计要求进行施工。基坑不得连通开挖,应采用跳槽开挖,以防基坑坍塌。当基坑深度大于5m时,应加设平台,这不仅有利于基坑边坡的稳定,又利于基坑开挖。
挡土墙应根据渗水量在墙身适当高度布设泄水孔,孔眼间距为2~3m,上下排交错呈梅花形设置;最下一排泄水孔出水口应高出地面0.3米。下排泄水孔周围底部应铺设0.3~0.5米厚的粘土隔水层并夯实,以防止台后水渗入基础;泄水孔在墙身断面方向应有3%~5%的向外坡度,以利于墙后渗水的迅速排出,不得有堵塞现象。在墙背后30cm范围内应采用具有反滤作用的粗颗粒透水材料回填,泄水孔进口端应用40×40cm的250g/m2无纺土工布包裹,以免泄水孔道淤塞。沉降缝、泄水孔、反滤层的设置位置、质量和数量应符合设计要求。
5安全、环保施工措施
安全措施
1、砌体基坑开挖时,随时掌握土体情况,采用分段跳槽方式开挖,或砌筑工作紧随开挖面,不留间隔空隙,避免基坑坍塌。
2、检查好电路,设置漏电保护开关,谨防触电,施工现场的电工必须持证上岗。
3、基坑较深或砌筑高度较高时,设置好砂浆和片石运料安全通道,在行人通道上还应设置好安全围护栏。
挡土墙地基承载力不小于180Kpa,全段挡墙基坑开挖后需夯实后方可进行基础砌筑。衡重台处在上墙背折角部位宜做成弧形渐变形式以防止应力集中;对于采用浆砌片石砌筑的墙身,在衡重台上下0.5m范围内需用块石砌筑,以提高相交处墙身截面的抗剪能力,墙顶75cm高度范围内采用C20砼现浇;开挖后的基坑回填后的地面标高应高于挡墙基础顶面不小于1m。
(2)建立内部质量检查制度及奖惩机制
项目经理部每月进行一次,各作业队每旬进行一次创优质量大检查,创优检查由主管领导组织有关部门参加,分别进行外业,内业检查。外业测量对照现行技术标准对工程结构外观轮廓尺寸及中线、水平进行实地测量,作出记录,作为质量控制的依据之一。内业按管理部门对口检查各项资料、记录、台帐、报表、签证、质检证书、设备状况是否完整、齐全。
3.6砌体养生
对浆砌砌体应加强养生,以便砌体砂浆强度的形成和提高。养生时,应注意以下几点:①不可在砌体上抛掷或凿打石块。已砌好但砂浆尚未凝结的砌体,不可使其承受荷载。②如所砌石块在砂浆凝结后有松动现象,应予拆除,刮净砂浆,清洗干净后,重新安砌。拆除和重砌时,不得撞动邻近石块。③新砌圬工告一段落或收工时,须用浸湿的草帘、麻袋等覆盖物将砌体盖好。④养生时须使覆盖物经常保持湿润。⑤新砌圬工的砂浆,在硬化期间不应使其受雨水冲刷或水流淹浸。⑥在养生期间,一般砂浆在强度尚未达至设计强度的75%以前,不可使其受力。
墙背填土必须和挖方路基、填方路基有效搭接,纵向接缝必须设台阶。墙后回填要均匀,摊铺要平整,并设不小于3%的横坡,逐层填筑,逐层碾压夯实,每层表面平整、路拱合适,不允许向墙背斜坡填筑,以防止墙后台背积水让墙身承受额外的静水压力。压实时应避免墙身受较大的冲击影响,临近墙背1m范围内,不得有大型机械行驶或操作;在靠近挡墙墙顶内侧处应使用不大于1吨的小型振动夯实机械夯实填土,不应采用重型设备辗压,以免辗压时重型设备的重量使墙背压力暂时性或永久性增加,压实度要求不小于95%,路床80cm深度范围的压实度要求不小于96%。若墙后碾压空间受限制时,应采用浆砌片石予以回填。
环保措施
1、强化环保宣传和思想教育工作,使环保意识全面深入人心,保护现场,避免施工时对周边环境的污染和破坏。
2、施工中有机物及固体废弃物不得随意丢弃,必须运到指定弃碴场进行处理掩埋,不得污染河水及周边环境。
3、施工完毕后便道范围内施工余料、废弃物、淤塞物必须清理干净,以免堵塞河道。
4、为保证安全,在高速公路建设期间,除桥梁施工所需的必要开挖外,未经项目部同意,决不允许对挡墙外侧20m范围内的原地面进行随意开挖。
衡重式路肩挡土墙的衡重台与上墙背相交处抗剪能力较差,因此该处折角部位宜做成弧形渐变形式以防止应力集中,在衡重台上下50cm范围内应用块石砌筑(见挡墙设计图),从而提高墙身截面的抗剪能力。
墙身圬工表面应勾缝,以防止雨水渗漏,应确保砌体表面平整,砌缝完好、无开裂现象,勾缝平顺、无脱落现象,以增加墙面的美观。勾缝一般采用水泥砂浆,其强度等级比砌筑砂浆提高一个等级。勾缝完成后应注意养生。对于片石混凝土的墙身,表面应平整和光洁,并要求有类似浆砌块石的图案。
为了防止挡土墙因地基不均匀沉降或温度变化引起挡土墙裂缝而破坏,需设置变形缝(沉降缝和伸缩缝一般宽度为2~3cm),并在缝内填塞填缝料。为保证变形缝的作用,两种接缝均须整齐垂直、上下贯通,并且缝两侧砌体表面需要平整,不能搭接,必要时缝两侧的石料须修凿。接缝中需要填塞防水材料(如沥青麻絮),可贴置在接缝处已砌墙段的端面,也可在砌筑后再填塞,但均需沿墙壁内、外、顶三边塞满、挤紧,填塞深度均不得小于15cm,以满足防水要求。
在各工序开展之前,由工程技术人员对各作业班组长进行详尽的技术交底,每日班组长在组织施工前对作业人员进行交底。项目部专职质检员负责对各工序质量进行检查,并填写各种检查证,经自检合格后上报质检部及驻地监理检查。若发现操作过程中存在质量问题或达不到质量验收标准,及时整改,并按质量控制程序,组织有关人员进行质量偏差原因分析,制定纠偏措施,确保工程质量达标,在易发生质量通病的工序,设置质量预控点,制定事先防范措施,加强专项检查,杜绝质量通病。
对混凝土的养护应注意在混凝土浇筑完成后,应尽快予以覆盖和洒水养护,当混凝土强度达到2.5MPa前,不得使其承受行人、运输工具、模板、支架等荷载。
3.7墙背填料填筑
为保证挡土墙的正常使用和经济合理,墙背填料应采用渗水性强的砂性土等材料或设计规定的填料,不应采用粘土作为填料,严禁采用膨胀土、高液限粘土、腐殖土、淤泥和冻土块等不良填料,填料中不应含有机物、冰块、草皮、树根等杂物或生活垃圾。浸水挡土墙墙背应全部用水稳性和透水性良好的材料填筑。填料来源必须是设计图中的指定地点,若发现该处材料无法满足以上要求,应及时反馈设计部门处理。
中铁隧道股份有限公司宁武高速公路A5合同段
宁武A5〔2010-〕
ZK61+568.4~ZK61+606
右侧衡重式挡土墙施工技术交底
交底:年月日
复核:年月日
审批:年月日
送:作业班组、测量组、试验室、生产副经理
抄:项目部各部室
存:工程部
技术交底
工程名称
宁武高速公路
A5合同段
交底名称
ZK61+568.4~ZK61+606
附图7《路肩挡土墙防撞护栏钢筋构造图》
接收会签:
衡重式挡土墙施工技术交底
工程地点
宁德市周宁县
交底日期
2010年8月15日
ZK61+568.4~+606左线右侧衡重式挡土墙施工技术交底
1、施工参数
本段挡土墙采用M7.5水泥砂浆砌筑,砌筑挡土墙所用石料分为片石、块石,其比例为:片石占70%,块石占30%,石料应选用结构密实、石质均匀、不易风化、无裂缝的硬质石料,石料强度等级不小于MU60。
3.5墙身砌筑
所选择石料的质量和规格应满足有关规范和上文设计要求,施工时做到敲去其尖锐凸出部分,分层错缝搭接砌筑、砌块相互咬紧。浆砌时砌块应坐浆挤紧,嵌填饱满密实,不得有空洞现象。挡土墙底部、顶部和墙面外层宜选用较整齐的大块石砌筑,待砂浆强度达75%以上时,方可回填墙背填料;在满足砂浆强度的前提下,墙后填土应紧随挡墙砌筑过程进行,不允许出现挡墙施工完毕,而墙后尚未填土的情况。
(3)原材料质量保证
a水泥
所有进场水泥必须对其进行检验、检测,无出厂合格证或进场试验报告、无出厂日期、经检测其中任何一项技术指标达不到标准的要求均视为不合格品,不得使用并立即清理出场。
b或裂纹,不得使用风化石,石料表面清洁无泥土污垢等污物,色泽均匀一致。
c砂料
砂料应质地坚硬、清洁、级配良好,细度模数在2.4~3.0范围内,砂中不得混有树叶、草根、树枝、塑料、泡沫等杂物,每400m3进行检验一次,砂的颗粒级配、含泥量、含水量、有害物质含量等技术指标必须符合有关标准的规定,超标视为不合格品,不得使用。
6、附图
附图1《挡土墙断面尺寸图》
附图2《ZK61+568.4~ZK61+606左线右侧挡土墙设计图》
附图3《ZK61+568.4~ZK61+606左线右侧挡土墙尺寸及数量表》
附图4《路肩挡土墙墙顶护栏基础加固设计图》
附图5《路肩挡土墙段落路床顶面及路面横向排水设计图》
