砌体工程施工质量验收规范·填充墙砌体工程·一般项目所属分类:数据/知识/短文 -> 建筑施工 -> 规范条文资料来源:《砌体工程施工质量验收规范》GB 50203—2002 编制日期:2002-4-1 点击:6357如果公式不能正确显示,您需要安装IE6和MathPlayer9.3.1 填充墙砌体一般尺寸的允许偏差应符合表9.3.1 的规定。
抽检数量:(1) 对表中1、2 项,在检验批的标准间中随机抽查10%,但不应少于3 间;大面积房间和楼道按两个轴线或每10 延长米按一标准间计数。
每间检验不应少于3 处。
(2) 对表中3、4 项,在检验批中抽检10%,且不应少于5 处。
9.3.2 蒸压加气混凝土砌块砌体和轻骨料混凝土小型空心砌块砌体不应与其他块材混砌。
抽检数量:在检验批中抽检20%,且不应少于5 处。
检验方法:外观检查。
9.3.3 填充墙砌体的砂浆饱满度及检验方法应符合表9.3.3 的规定。
抽检数量:每步架子不少于3 处,且每处不应少于3 块。
9.3.4 填充墙砌体留置的拉结钢筋或网片的位置应与块体皮数相符合。
拉结钢筋或网片应置于灰缝中,埋置长度应符合设计要求,竖向位置偏差不应超过一皮高度。
抽检数量:在检验批中抽检20%,且不应少于5 处。
检验方法:观察和用尺量检查。
9.3.5 填充墙砌筑时应错缝搭砌,蒸压加气混凝土砌块搭砌长度不应小于砌块长度的1/3;轻骨料混凝土小型空心砌块搭砌长度不应小于90mm;竖向通缝不应大于2皮。
抽检数量:在检验批的标准间中抽查10%,且不应少于3 间。
检查方法:观察和用尺检查。
9.3.6 填充墙砌体的灰缝厚度和宽度应正确。
空心砖、轻骨料混凝土小型空心砌块的砌体灰缝应为8~12mm。
蒸压加气混凝土砌块砌体的水平灰缝厚度及竖向灰缝宽度分别宜为15mm 和20mm。
抽检数量:在检验批的标准间中抽查10%,且不应少于3 间。

《主体二次结构验收制度》
《主体二次结构验收制度》一、目的为了提高雅居乐地产各项目工程品质,确保工程结构安全和使用功能,加强工程验收,特制定本制度。
二、适用范围本制度适用于工程管理系统各区域、各项目涉及的工程管理部门及人员。
“主体二次结构”验收制度为本公司的内部管理制度,与政府的验收程序不相冲突。
三、验收内容:(详附件一)资料(①混凝土强度报告;②隐蔽验收记录);实体(①主体结构;②砌体工程;③水电预埋)等。
四、验收批次的划分:1、别墅按栋为一个验收批次;2、多层分为一至二个验收批次;3、高层大于五层分为一个验收批次;4、样板房可以为独立验收批次;五、验收的流程:(详附件二)(一)项目工程部二次结构验收的流程:1、施工单位自检合格后,向项目工程部书面申请验收。
项目工程部接到申请后2天内组织相关人员进行验收。
2、验收合格的,项目工程部向区域监控部书面申请验收。
3、验收不合格的,通知施工单位进行限期整改。
施工单位整改完成后,重新申请验收。
(二)区域监控部二次结构验收的流程:1、区域监控部接到项目工程部书面验收申请后,2天内组织相关人员进行验收。
2、验收合格的,区域监控部书面确认,施工单位进入下一道工序。
同时区域监控部建立台帐上报集团工程管理部,作为每月月报内容。
3、验收不合格的,由项目工程部通知施工单位进行限期整改;直至区域监控部验收合格,施工单位方可进入下一道工序施工。
(三)集团工程管理部二次结构验收的流程1、集团工程管理部根据区域监控部上报的资料进行抽检,合格的继续施工。
2、验收不合格的,停工整改并追究相关部门及人员责任。
六、主体二次结构验收表样(详附件三)第二篇:主体二次结构验收自评报告鄄城县人民医院门诊医技综合楼主体(二次结构)编制单位:山东桓台建设工程有限公司自评报告编制人:审核人:审批人:一、工程建设基本概况1、工程结构概况鄄城医院新院区门诊医技综合楼工程位于鄄城县临商路以东、新外环路北侧,交通便利,位置优越。
工程结构合理,外观宏伟壮丽,极具现代感。
二次结构质量验收检验批
二次结构质量验收检验批二次结构质量验收检验批(以下简称检验批)是指在建筑工程的二次结构(如钢结构、混凝土结构等)施工过程中,对施工质量进行检验和验收的一种工作方法。
通过检验批的进行,可以确保二次结构的施工质量符合相关规范和标准要求,同时也有助于提高工程质量和减少工程事故的发生。
一、检验批工程范围检验批工程范围包括以下内容:1.施工组织设计文件:对施工组织设计文件进行审查,包括施工图纸、施工方案、施工工艺、施工机具设备等。
2.材料验收:对二次结构的施工材料进行验收,包括钢材、混凝土、螺栓等。
3.钢结构制作:对钢结构的制作过程进行检验,包括钢材的切割、焊接、热处理等。
4.混凝土施工:对混凝土施工过程进行检验,包括配料、搅拌、浇筑、养护等。
5.螺栓连接:对螺栓连接进行检验,包括螺栓的选择、安装、紧固力等。
6.脚手架搭设:对脚手架的搭设过程进行检验,包括脚手架的布置、稳定性等。
7.焊接工艺:对焊接工艺进行检验,包括焊缝的质量、焊接接头的合格率等。
二、检验批操作步骤1.提前准备:审核施工组织设计文件,明确检验批范围和工作要求。
2.施工监督:委托施工监理单位对施工质量进行监控和记录,并及时发现和纠正问题。
3.召集专家组:根据施工内容和要求,召集相关专家组成检验批专家组。
4.检验批组织:由项目负责人组织专家组,制定检验批计划,并通知施工单位准备相关材料和设备。
5.检查准备:检验前,检验组应仔细查看相关的设计文件、工艺规程、操作规程和质量验收标准等。
6.检查过程:检验组按照检验计划进行现场检查,对材料、构件、工艺和质量进行检查和测试。
7.结果记录:检验组对检查结果进行记录,包括现场记录和书面报告,确保记录真实、准确。
8.检查总结:检验组根据检查结果进行总结,提出合理化建议和改进措施。
9.缺陷整改:通过检验,如发现施工质量不达标的问题,施工单位应及时整改,直至符合要求。
10.检验报告:检验组根据检查结果和整改情况,填写检验报告,以供审批和归档。

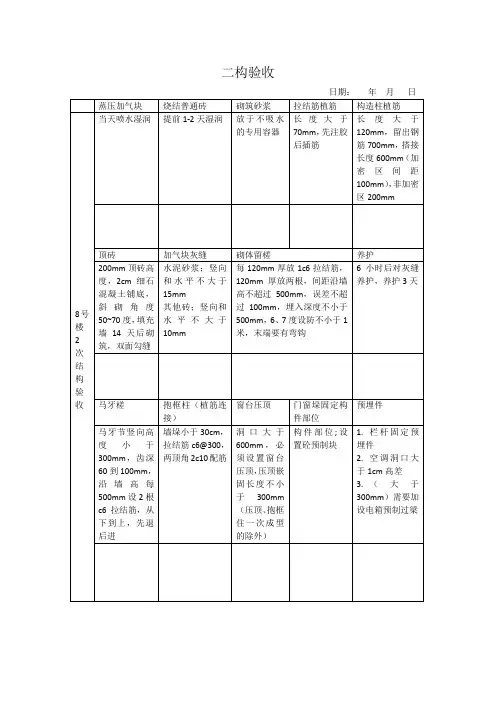

二次结构验收标准表
日期:年月日
蒸压加气块
烧结普通砖
砌筑砂浆
拉结筋植筋
构造柱植筋
8号楼2次结构验收
当天喷水湿润
提前1-2天湿润
放于不吸水的专用容器
长度大于70mm,先注胶后插筋
长度大于120mm,留出钢筋700mm,搭接长度600mm(加密区间距100mm),非加密区200mm
顶砖
加气块灰缝
砌体留槎
养护
200mm顶砖高度,2cm细石混凝土铺底,斜砌角度50~70度,填充墙14天后砌筑,双面勾缝
预埋件
马牙节竖向高度小于300mm,齿深60到100mm,沿墙高每500mm设2根c6拉结筋,从下到上,先退后进
墙垛小于30cm,拉结筋c6@300,两顶角2c10配筋
洞口大于600mm,必须设置窗台压顶,压顶嵌固长度不小于300mm(压顶、抱框住一次成型的除外)
构件部位;设置砼预制块
1.栏杆固定预埋件
水泥砂浆;竖向和水平不大于15mm
其他砖;竖向和水平不大于10mm
每120mm厚放1c6拉结筋,120mm厚放两根,间距沿墙高不超过500mm,误差不超过100mm,埋入深度不小于500mm,6、7度设防不小于1米,末端要有弯钩
6小时后对灰缝养护,养护3天
马牙槎
抱框柱(植筋连接)
窗台压顶
门窗垛固定构件部位
2.空调洞口Байду номын сангаас于1cm高差
3.(大于300mm)需要加设电箱预制过梁
二次结构主体验收注意事项
二次结构主体验收注意事项二次结构主体验收是指在建筑施工的过程中,对建筑的二次结构(包括梁、柱、板等)进行验收的环节。
二次结构主体验收的目的是确保结构的安全性、稳定性和可靠性,同时对施工质量进行有效的控制和管理。
下面将详细介绍二次结构主体验收的注意事项。
一、验收前的准备工作1. 验收前,施工单位应对二次结构主体进行全面检查,确保所有施工工序符合相关规范和标准。
2. 施工单位应提供相关的施工记录资料,包括施工过程中的检验报告、焊接记录、焊工资质证书等。
3. 验收前应组织相关人员进行技术交底,明确验收要求和标准,确保验收过程的顺利进行。
二、验收过程中的注意事项1. 验收应按照规定的程序和标准进行,不得缺项、漏项。
2. 验收应重点关注二次结构的工程质量,包括结构的牢固性、截面尺寸的准确性、焊缝的质量等。
3. 验收应对关键节点进行重点检查,如节点连接处、支座安装处等,确保其符合规范要求。
4. 验收应对梁、柱、板等构件的制作工艺进行检查,包括焊接质量、防锈处理、涂装等,确保其达到相关技术标准。
5. 验收过程中,应对外观质量进行检查,包括构件表面的平整度、光洁度等,确保其符合要求。
6. 验收应对连接件、钢筋的安装质量进行检查,确保其符合设计要求和标准规范。
7. 验收应结合检查结果和相关资料,进行评定和判定,对不合格的部分,应提出整改意见,并在整改后重新验收。
三、验收后的处理与归档1. 验收结束后,应将验收报告、检测报告、整改意见等资料整理归档,作为二次结构施工和质量管理的重要依据。
2. 对不合格的部分,应确保按照整改意见进行修复,并在修复后重新验收。
3. 对合格的部分,可安排下一步工序的施工,确保施工进度的顺利进行。
总之,二次结构主体验收是确保建筑结构安全和质量可靠的重要环节,需要施工单位严格按照标准和要求进行验收,对不合格的部分进行整改,并确保验收资料的完整性和可靠性。
只有这样,才能保证建筑的安全和质量,并满足设计要求和使用功能。
二次结构验收制度
二次结构验收制度
为更好的管理好二次结构施工,管控好质量,在区域巡检中拿到较好的名次,本着公平公正的原则,制定本制度。
一、验收程序
劳务工长自检总包工长验收甲方工程师验收进行下道工序
甲方工程师验收不合格继续整改总包技术负责人报验
如果二次验收不过,涉及的楼栋或楼层停工整改,合格后进行下道工序
二、验收内容
钢筋工程砌体工程斜砌工程构造柱、抱框柱浇筑前验收
具体内容如下
1、钢筋工程包括锚拉筋、构造柱、抱框柱钢筋的型号规格,构造要求.
2、砌体工程主要验收观感,按交底执行。
3、斜砌工程的间隔时间,砂浆饱满度,有无出现裂缝。
斜砌之前报验。
4、构造柱、抱框柱浇筑前验收模板支设,振动器是否到位等.
三、验收批次
高层验收按每两层为一个批次,别墅按每栋楼为一个批次,如果不足一个验收批次不得报验;上个批次未全部完成,不得进行下个批次施工。
四、整体验收
当所有工序完成后,整体进行验收,包括观感、实测,全部验收合格后方可结束.
五、注意的其他事项
1、每道工序完成后做到工完场清。
2、对于临时缺失的临边防护及时修复.
3、砂浆后台管理作为重点来抓。
4、砖、砂、水泥等原材料是否有复试报告,堆放是否符合要求。
二次结构墙体导管敷设隐蔽验收内容
一、概述二次结构墙体导管敷设隐蔽验收是建筑工程中非常重要的一环,其质量直接关系到建筑的安全和可靠性。
隐蔽验收内容是指在建筑物竣工后,一些在建筑物内部看不见的部位进行验收,以确保各项施工工艺符合相关规范和要求。
其中,二次结构墙体导管敷设隐蔽验收是指在建筑的二次结构墙体内部进行的敷设管线的验收工作。
二、验收标准1. 规范要求根据建筑行业相关规范和标准,二次结构墙体导管敷设隐蔽验收需要符合以下要求:- 导管安装位置应准确无误,不得有错位、位移、变形等情况;- 导管应安装牢固,不得松动或晃动;- 导管连接应牢固可靠,不得存在漏气、漏水等情况;- 导管应保持清洁,不得有油污、尘土等杂物附着;- 导管内管线应敷设整齐、平直,不得有搭挂、拉曲、交叉等情况。
2. 施工方案在进行二次结构墙体导管敷设时,施工单位需要提前制定详细的施工方案,在施工组织设计文件中明确导管的敷设位置、敷设方式、管线的敷设布局等,并经过相关部门批准后方可实施。
三、工艺要求1. 材料准备在进行二次结构墙体导管敷设时,应使用符合国家标准并具有合格证明的导管材料,确保管道的质量符合要求。
2. 敷设过程(1)测量定位:施工人员应根据设计要求,采用激光仪、测量仪等专业工具进行测量定位,确保导管的准确敷设位置。
(2)导管敷设:根据设计方案,将导管逐个敷设到预定的位置,并连接好导管接头,确保连接处牢固可靠。
(3)管线敷设:在导管内依据设计要求进行管线敷设,确保布线整齐、平直、不得有搭挂、拉曲、交叉等情况。
四、验收方法1. 直观验收验收人员可以通过肉眼观察、手动检查等方式,对二次结构墙体导管敷设的质量进行直观验收,确保导管的位置准确、管线整齐、连接牢固等。
2. 测量验收验收人员可以使用测量工具对导管敷设的水平、垂直度、位置偏差等进行测量,以确保敷设质量符合规范要求。
3. 复验在直观验收和测量验收合格后,还需进行复验,由专业人员对二次结构墙体导管敷设进行再次检查,确保敷设质量达到标准要求。
二次结构施工验收流程
二次结构施工验收流程
下载温馨提示:该文档是我店铺精心编制而成,希望大家下载以后,能够帮助大家解决实际的问题。
文档下载后可定制随意修改,请根据实际需要进行相应的调整和使用,谢谢!
并且,本店铺为大家提供各种各样类型的实用资料,如教育随笔、日记赏析、句子摘抄、古诗大全、经典美文、话题作文、工作总结、词语解析、文案摘录、其他资料等等,如想了解不同资料格式和写法,敬请关注!
nload tips: This document is carefully compiled by theeditor. I hope that after you download them,they can help yousolve practical problems. The document can be customized andmodified after downloading,please adjust and use it according toactual needs, thank you!
In addition, our shop provides you with various types ofpractical materials,such as educational essays, diaryappreciation,sentence excerpts,ancient poems,classic articles,topic composition,work summary,word parsing,copy excerpts,other materials and so on,want to know different data formats andwriting methods,please pay。
二次结构施工工艺及验收标准
二次结构施工工艺及验收标准1、填充墙砌体工程施工工艺2、一般抹灰工程3、装饰抹灰工程4、门窗工程5、金属门窗安装工程6、塑钢门窗7、特种门窗8、门窗玻璃安装工程9、板材隔墙工程10、护栏和扶手制作与安装工程1 填充墙砌体工程一、施工要求:1、二次结构砌砖必须在结构墙、柱上弹好+500mm标高水平线、加气混凝土墙立边线、门口位置线。
2、在砌块墙底部,砌好高度不宜小于200mm的粘土砖或多孔砖墙或浇混凝土基础带。
3、砌筑前2d,应将加气混凝土砌块及与原结构相接处,洒水湿润,以保证砌体良好粘结。
蒸压加气混凝土砌块砌筑时,应向砌筑面适当浇水。
4、按砌块每皮高度制作皮数杆,并竖立于墙的两端,在两相对皮数杆之间拉准线。
5、遇有穿墙管线,应预先核实其位置、尺寸。
以预留为主,减少事后剔凿,损害墙体。
6、砌筑砖墙上不得有小于砌块长度的1/3的砖。
最下一层如灰缝厚大于20mm时,应用细石混凝土找平铺砌,应用不低于M2.5混合砂浆,采取满铺满挤法砌筑,上下皮错缝砌结,转角处相互咬砌搭接。
砌块墙的丁字交接处,应使横墙砌块隔皮露头。
7、灰缝应横平竖直,砂浆饱满。
蒸压加气混凝土砌块砌体水平灰缝厚度不得大于15mm,竖向灰缝宜用内外临时夹板夹住后灌缝,其宽度不得大于20mm;空心砖、轻骨料混凝土小型空心砌块灰缝应为8~12mm。
8、砌到接近上层梁、板底部时,应用普通粘土砖斜砌挤紧,砖的倾斜度约60°左右,砂浆灰缝必须饱满密实。
9、墙体洞口上部应放置钢筋,伸过洞口每边长度不小于500mm。
10、砌块墙与承重墙或柱交接处,应在承重墙或柱内预埋拉结筋,每500mm高设一道2ø6钢筋,伸入砌块墙水平灰缝内不小于700mm。
当墙高大于3m时,应加设一水平混凝土带;11、砌块与门口的联结,每砌筑两皮加气砼砖后砌筑一皮预制好埋有木砖或铁件的混凝土块、粘土砖,一般要求按洞口高度2m以内每边砌筑三块,洞口高度大于2m时,每边砌筑四块。
主体二次结构验收制度
主体二次结构验收制度1. 引言主体二次结构验收制度是指在建筑工程施工过程中对主体结构二次验收的一项制度。
通过对主体结构的二次验收,可以确保建筑的结构安全可靠,符合相关的法律法规和技术标准。
本文将详细介绍主体二次结构验收制度的具体内容和要求。
2. 验收范围主体二次结构验收制度适用于各类建筑工程,包括住宅建筑、商业建筑、公共建筑等。
验收范围一般包括以下几个方面:2.1 结构工程图纸的审核验收人员需要对建筑工程的结构工程图纸进行审核,确保其符合国家建筑设计规范和相关标准。
2.2 结构材料的验收验收人员需要对主体结构所使用的结构材料进行验收,包括钢筋、混凝土、砖块等,确保其质量符合要求。
2.3 结构施工质量的验收验收人员需要对主体结构的施工质量进行验收,包括基坑开挖、混凝土浇筑、钢筋安装等工序,确保施工过程中符合相关的技术规范和施工工艺要求。
2.4 结构变形监测与控制验收人员需要对主体结构的变形进行监测与控制,确保结构在使用过程中的变形不超过允许范围。
3. 验收程序主体二次结构验收的程序一般包括以下几个环节:3.1 提交验收申请施工单位需向验收机构提交主体二次结构验收申请,同时提供相关的工程资料和图纸。
3.2 资料审核验收机构对提交的验收申请和相关资料进行审核,确保其完整、准确。
3.3 现场勘察验收人员进行实地勘察,检查主体结构的材料使用、施工质量以及变形情况。
3.4 报告准备验收人员根据勘察情况编写验收报告,包括结构图纸审核意见、材料验收结果、施工质量验收结果等内容。
3.5 验收结果通知验收机构将验收结果通知给施工单位,并告知是否合格,如存在问题需要整改的,提出具体要求。
4. 验收标准主体二次结构验收的标准一般按照国家相关的建筑设计规范和技术标准执行。
具体的验收标准包括:4.1 结构工程图纸的审核标准验收人员需要根据国家建筑设计规范对结构工程图纸进行审核,包括荷载标准、抗震设防等要求。
4.2 结构材料的验收标准验收人员需要参照相关的材料标准对结构材料进行验收,如钢筋的抗拉强度、混凝土的抗压强度等。
二次结构施工工艺及验收标准
二次结构施工工艺及验收标准1、填充墙砌体工程施工工艺2、一般抹灰工程3、装饰抹灰工程4、门窗工程5、金属门窗安装工程6、塑钢门窗7、特种门窗8、门窗玻璃安装工程9、板材隔墙工程10、护栏和扶手制作与安装工程1 填充墙砌体工程一、施工要求:1、二次结构砌砖必须在结构墙、柱上弹好+500mm标高水平线、加气混凝土墙立边线、门口位置线。
2、在砌块墙底部,砌好高度不宜小于200mm的粘土砖或多孔砖墙或浇混凝土基础带。
3、砌筑前2d,应将加气混凝土砌块及与原结构相接处,洒水湿润,以保证砌体良好粘结。
蒸压加气混凝土砌块砌筑时,应向砌筑面适当浇水。
4、按砌块每皮高度制作皮数杆,并竖立于墙的两端,在两相对皮数杆之间拉准线。
5、遇有穿墙管线,应预先核实其位置、尺寸。
以预留为主,减少事后剔凿,损害墙体。
6、砌筑砖墙上不得有小于砌块长度的1/3的砖。
最下一层如灰缝厚大于20mm时,应用细石混凝土找平铺砌,应用不低于M2.5混合砂浆,采取满铺满挤法砌筑,上下皮错缝砌结,转角处相互咬砌搭接。
砌块墙的丁字交接处,应使横墙砌块隔皮露头。
7、灰缝应横平竖直,砂浆饱满。
蒸压加气混凝土砌块砌体水平灰缝厚度不得大于15mm,竖向灰缝宜用内外临时夹板夹住后灌缝,其宽度不得大于20mm;空心砖、轻骨料混凝土小型空心砌块灰缝应为8~12mm。
8、砌到接近上层梁、板底部时,应用普通粘土砖斜砌挤紧,砖的倾斜度约60°左右,砂浆灰缝必须饱满密实。
9、墙体洞口上部应放置钢筋,伸过洞口每边长度不小于500mm。
10、砌块墙与承重墙或柱交接处,应在承重墙或柱内预埋拉结筋,每500mm高设一道2ø6钢筋,伸入砌块墙水平灰缝内不小于700mm。
当墙高大于3m时,应加设一水平混凝土带;11、砌块与门口的联结,每砌筑两皮加气砼砖后砌筑一皮预制好埋有木砖或铁件的混凝土块、粘土砖,一般要求按洞口高度2m以内每边砌筑三块,洞口高度大于2m时,每边砌筑四块。
二次结构工程质量验收注意事项
四、检验批划分
1.所用材料类型及同类型材料的强度等级相同; 2.不超过250m3砌体; 3.主体结构砌体一个楼层(基础砌体可按一个楼 层计);填充墙砌体量少时可多个楼层合并。
a.砌体结构工程检验 批验收时,其主控项 目应全部符合本规范 的规定; b.一般项目应有80% 及以上的抽检处符合 本规范的规定; c.有允许偏差的项目, 最大超差值为允许偏 差值的1.5倍。
码放整齐
高度不大于2m
堆置高度不宜超过2m。混凝土小型砌块堆置高度不宜超过1.6m。
3.砂浆
1)现场拌制的砂浆应随拌随用,拌制的砂浆应在3h内 使用完毕;当施工期间最高气温超过30°C时,应在 2h内使用完毕。预拌砂浆及蒸压加气混凝土砌块专 用砂浆的使用时间应按照厂方提供的说明书确定。
2)施工中不应采用强度等级小于M5水泥砂浆替代同强 度等级水泥混合砂浆,如需替代,应将水泥砂浆提 高一个强度。
3 多孔砖、蒸压灰砂砖、一强度等级10万块中抽查 加气混凝土砌块采用
蒸压粉煤灰砖
一组
蒸压加气混凝土砌块
砌筑砂浆或普通砌筑
砂浆时,应在砌筑当
4
普通混凝土小型空心
天对砌块砌筑面喷水
砌块
同一生产厂家,每1万块小 湿润。
砌块至少抽检一组。用于 烧结空心砖体相对含
多层以上建筑基础和底层 水率60-70%。
5
轻骨料混凝土小型空 心砌块
斜砌
间隔14天后顶部斜砌
斜砌部分板带不密实。
斜砌部分应规范,板带密实。
2)顶部软连接
蒸压加气混凝土砌块墙体顶端与梁和楼板之间在墙顶 部放置一通长高强弹性材料(如泡沫交联聚乙烯等),再 用防腐木楔楔紧,木楔方向应顺墙长方向楔紧。
蒸压加气混凝土砌块墙体顶部采用软连接,顶与上 层楼面的梁底或板底间预留10mm~20mm宽的缝隙。
二次结构施工工艺及验收标准
二次结构施工工艺及验收标准1、填充墙砌体工程施工工艺2、一般抹灰工程3、装饰抹灰工程4、门窗工程5、金属门窗安装工程6、塑钢门窗7、特种门窗8、门窗玻璃安装工程9、板材隔墙工程10、护栏和扶手制作与安装工程1 填充墙砌体工程一、施工要求:1、二次结构砌砖必须在结构墙、柱上弹好+500mm标高水平线、加气混凝土墙立边线、门口位置线。
2、在砌块墙底部,砌好高度不宜小于200mm的粘土砖或多孔砖墙或浇混凝土基础带。
3、砌筑前2d,应将加气混凝土砌块及与原结构相接处,洒水湿润,以保证砌体良好粘结。
蒸压加气混凝土砌块砌筑时,应向砌筑面适当浇水。
4、按砌块每皮高度制作皮数杆,并竖立于墙的两端,在两相对皮数杆之间拉准线。
5、遇有穿墙管线,应预先核实其位置、尺寸。
以预留为主,减少事后剔凿,损害墙体。
6、砌筑砖墙上不得有小于砌块长度的1/3的砖。
最下一层如灰缝厚大于20mm时,应用细石混凝土找平铺砌,应用不低于M2.5混合砂浆,采取满铺满挤法砌筑,上下皮错缝砌结,转角处相互咬砌搭接。
砌块墙的丁字交接处,应使横墙砌块隔皮露头。
7、灰缝应横平竖直,砂浆饱满。
蒸压加气混凝土砌块砌体水平灰缝厚度不得大于15mm,竖向灰缝宜用内外临时夹板夹住后灌缝,其宽度不得大于20mm;空心砖、轻骨料混凝土小型空心砌块灰缝应为8~12mm。
8、砌到接近上层梁、板底部时,应用普通粘土砖斜砌挤紧,砖的倾斜度约60°左右,砂浆灰缝必须饱满密实。
9、墙体洞口上部应放置钢筋,伸过洞口每边长度不小于500mm。
10、砌块墙与承重墙或柱交接处,应在承重墙或柱内预埋拉结筋,每500mm高设一道2ø6钢筋,伸入砌块墙水平灰缝内不小于700mm。
当墙高大于3m时,应加设一水平混凝土带;11、砌块与门口的联结,每砌筑两皮加气砼砖后砌筑一皮预制好埋有木砖或铁件的混凝土块、粘土砖,一般要求按洞口高度2m以内每边砌筑三块,洞口高度大于2m时,每边砌筑四块。
二次结构验收规范最新标准
二次结构验收规范最新标准一、总则1. 本规范适用于所有新建、改建、扩建的建筑工程的二次结构验收。
2. 二次结构验收应遵循国家相关法律法规和行业标准,确保结构安全、合理、经济。
3. 验收工作应由具备相应资质的专业人员进行,确保验收结果的客观性和公正性。
二、验收前的准备工作1. 施工单位应完成所有二次结构的施工工作,并进行自检。
2. 施工单位应准备完整的施工记录、材料检验报告、施工图纸等相关资料。
3. 施工单位应提前通知监理单位和建设单位,确定验收时间和地点。
三、验收内容1. 结构尺寸和位置:检查结构的尺寸、位置是否符合设计要求。
2. 材料质量:检查使用的材料是否符合设计和规范要求。
3. 施工工艺:评估施工过程中的工艺是否符合规范要求。
4. 结构连接:检查结构连接点的牢固性和稳定性。
5. 表面处理:检查结构表面的平整度、光洁度和无缺陷。
6. 安全防护:检查结构安全防护措施是否到位。
四、验收方法1. 目测检查:对结构的尺寸、位置、表面等进行直观检查。
2. 测量工具:使用卷尺、水平尺等工具进行精确测量。
3. 材料试验:对材料进行取样试验,确保材料性能符合要求。
4. 现场试验:对结构连接、稳定性等进行现场试验。
五、验收标准1. 所有检查项目均应达到设计文件和规范要求。
2. 对于不合格的项目,施工单位应限期整改,并重新进行验收。
3. 验收结果应形成书面报告,由参与验收的各方签字确认。
六、验收记录和报告1. 验收过程中应详细记录检查结果和发现的问题。
2. 验收结束后,应编写验收报告,报告应包括验收过程、结果和建议。
3. 验收报告应由施工单位、监理单位和建设单位共同确认。
七、后续工作1. 验收合格后,施工单位应继续进行后续施工工作。
2. 对于验收中发现的问题,施工单位应按照整改要求及时进行整改。
3. 监理单位应对整改情况进行跟踪检查,确保整改到位。
八、附则1. 本规范自发布之日起实施,原有相关规范与本规范不一致的,以本规范为准。
二次结构验收规范
砌体工程施工质量验收规范·填充墙砌体工程·一般项目所属分类:数据/知识/短文-> 建筑施工-> 规范条文资料来源:《砌体工程施工质量验收规范》GB 50203—2002 编制日期:2002-4-1 点击:6357如果公式不能正确显示,您需要安装IE6和MathPlayer9.3.1填充墙砌体一般尺寸的允许偏差应符合表9.3.1 的规定。
抽检数量:(1) 对表中1、2 项,在检验批的标准间中随机抽查10%,但不应少于3 间;大面积房间和楼道按两个轴线或每10 延长米按一标准间计数。
每间检验不应少于3 处。
(2) 对表中3、4 项,在检验批中抽检10%,且不应少于5 处。
9.3.2蒸压加气混凝土砌块砌体和轻骨料混凝土小型空心砌块砌体不应与其他块材混砌。
抽检数量:在检验批中抽检20%,且不应少于5 处。
检验方法:外观检查。
9.3.3填充墙砌体的砂浆饱满度及检验方法应符合表9.3.3 的规定。
抽检数量:每步架子不少于3 处,且每处不应少于3 块。
9.3.4填充墙砌体留置的拉结钢筋或网片的位置应与块体皮数相符合。
拉结钢筋或网片应置于灰缝中,埋置长度应符合设计要求,竖向位置偏差不应超过一皮高度。
抽检数量:在检验批中抽检20%,且不应少于5 处。
检验方法:观察和用尺量检查。
9.3.5填充墙砌筑时应错缝搭砌,蒸压加气混凝土砌块搭砌长度不应小于砌块长度的1/3;轻骨料混凝土小型空心砌块搭砌长度不应小于90mm;竖向通缝不应大于2皮。
抽检数量:在检验批的标准间中抽查10%,且不应少于3 间。
检查方法:观察和用尺检查。
9.3.6填充墙砌体的灰缝厚度和宽度应正确。
空心砖、轻骨料混凝土小型空心砌块的砌体灰缝应为8~12mm。
蒸压加气混凝土砌块砌体的水平灰缝厚度及竖向灰缝宽度分别宜为15mm 和20mm。
抽检数量:在检验批的标准间中抽查10%,且不应少于3 间。
检查方法:用尺量5 皮空心砖或小砌块的高度和2m 砌体长度折算。
二次结构验收指引
二次结构验收指引1、灰砂砖砌砖采用“三一”砌砖法。
灰砂砖导墙水平灰缝厚度和垂直灰缝宽度宜为10mm,但不应小于8mm,也不应大于12mm。
砖砌体的转角处和交接处应同时砌筑,严禁无可靠措施的内外墙分砌施工。
对不能同时砌筑而又必须留置的临时间断处应砌成斜槎。
验收指引:现场每面墙进行排查,并在图纸上把相应的排查日期及区域标记,把图纸存档,并形成检查记录。
2、砼加气块砌筑宜采用铺浆砌法,每次铺浆长度不宜超过一砖长,竖向灰缝宜采用挤浆法或加浆法,使其砂浆饱满,灰缝的砂浆饱满度不低于80%,灰缝的厚度均为15mm,砌筑时应保证灰缝顺直、饱满、厚薄均匀,不得有通缝(两砖缝差小于200mm,为通缝)。
严禁断砖、缺角砖上墙。
验收指引:现场每面墙进行排查,特别注重砖砌竖向砖缝的砂浆饱满度,并在图纸上把相应的排查日期及区域标记,把图纸存档,并形成检查记录。
3、顶砖砌筑砌体砌筑至梁底以下部位应留设18cm高范围,等到砌体施工完成14天后,采用灰砂砖45°~60°斜砌顶紧,砌筑时必须保证斜砌部位砂浆的饱满、密实(压顶砖的要求:砖墙长度小于2m顶砖可向一个方向砌筑,大于2m时需向两个方向砌筑,“倒八字”口需留设在墙中)。
验收指引:现场每面墙进行排查,并在图纸上把相应的排查日期及区域标记,把图纸存档并形成检查记录。
后期注重对墙体顶砖位置进行观测记录,并形成记录表格。
4、加气混凝土砌块墙的转角应使纵横墙的砌块相互搭砌,隔皮砌块露端面。
加气混凝土砌块墙的T字交接处,应使横墙砌块隔皮露端面,并坐中于纵墙砌块(如下图示)。
验收指引:现场每面墙进行排查,并在图纸上把相应的排查日期及区域标记,把图纸存档并形成检查记录。
5、圈梁:1)、圈梁圈梁截面为墙厚x18cm,上下各2C12(C表示三级钢)的纵筋,箍筋为C6@200(2)。
混凝土强度等级为C30,混凝土保护层为25mm。
纵筋锚入墙或柱内35d(若植筋则大于10d,且不小于10cm)。
二次结构验收制度
为更好的管理好二次结构施工,管控好质量,在区域巡检中拿到较好的名次,本着公平公正的原则,制定本制度。
一、验收程序
劳务工长自检总包工长验收甲方工程师验收进行下道工序
甲方工程师验收不合格继续整改总包技术负责人报验
如果二次验收不过,涉及的楼栋或楼层停工整改,合格后进行下道工序
二、验收内容
三、 钢筋工程砌体工程斜砌工程构造柱、抱框柱浇筑前验收
具体内容如下
1、钢筋工程包括锚拉筋、构造柱、抱框柱钢筋的型号规格,构造要求。
2、砌体工程主要验收观感,按交底执行。
3、斜砌工程的间隔时间,砂浆饱满度,有无出现裂缝。斜砌之前报验。
4、构造柱、抱框柱浇筑前验收模板支设,振动器是否到位等。
四、验收批次
高层验收按每两层为一个批次,别墅按每栋楼为一个批次,如果不足一个验收批次不得报验;上个批次未全部完成,不得进行下个批次施工。
五、整体验收
当所有工序完成后,整体进行验收,包括观感、实测,全部验收合格后方可结束。
六、注意的其他事项
1、每道工序完成后做到工完场清。
2、对于临时缺失的临边防护及时修复。
3、砂浆后台管理作为重点来抓。
4、砖、砂Leabharlann 水泥等原材料是否有复试报告,堆放是否符合要求。
二次结构报验程序
二次结构验收制度
1、楼层清理干净进行放线,放完线(包括门口线,窗台压顶高度,门窗过梁高度,
构造柱和锚拉筋定位)并用记号笔标识清楚,向测量员进行报验,验收合格后再
进行下道工序施工。
2、验线合格后进行,植筋打孔,打孔深度进行报验,验收合格后进行下道工序施工
植筋。
3、卫生间,管道井反坎模板安装完成后进行报验,验收合格后再进行浇筑混凝
土。
4、构造柱钢筋绑扎完成后再进行砌筑,砌筑完成后马牙槎、构造柱根部清理干净
后进行报验,窗台压顶,门窗过梁,水平系梁钢筋绑扎完成后进行报验,验收合格后进行下道工序安装模板.
5、模板必须刷水性脱模剂,刷完后进行模板安装,安装完成后进行报验,验收合
格方可进行下道工序施工,浇筑混凝土,浇筑混凝土时必须使用振捣棒振捣密室。
必须严格按照以上报验程序指定专人进行报验,先进行自检,自检合格后再进行报验,如没有报验或者验收不合格私自进行下道工序施工的每次罚款1000元,没有自检私自报验或自检不合格的进行报验的每次罚款500元,所有罚款必须当天交现金。
2016年5月8日。
主体二次结构验收制度
主体二次结构验收制度概述主体二次结构验收制度是建筑工程项目中非常关键的一项管理制度。
它主要是针对建筑工程的主体二次结构的验收标准和验收程序,旨在确保建筑工程主体二次结构更好地符合设计要求,保证工程质量,减少建筑工程的质量事故,优化建筑工程项目的投资效益。
内容1. 验收内容主体二次结构验收的主要内容包括:1.验证主体二次结构是否符合设计要求;2.检查该结构的材料是否符合政府有关规定;3.检查主体结构的加工、制作和施工过程及其技术水平是否符合建设工程质量标准要求;4.检查工程质量保证协议中关于主体二次结构验收的未达到验收标准项是否已经得到整改;5.撰写验收报告,确定验收结论。
2. 验收标准主体二次结构的验收标准一般是指建筑工程质量协议和验收标准文件。
验收标准应该具有可操作性、针对性和科学性等特点。
针对主体二次结构,验收标准应该包括以下方面:1.规范的工程施工和加工品质验收标准;2.合理的结构验收方法和方式;3.相关单位合格证明的验收标准文件。
3. 验收程序主体二次结构验收程序分为技术评审、现场验收和报告编制三个阶段,具体包括:1.技术评审:由技术人员组成分别对主体二次结构的结构设计方案、材料选用、制作加工过程、工程质量保证协议方案等进行评审,并对评审内容进行记录和造成评审报告。
2.现场验收:验收人员前往工地进行实地验收,检查主体二次结构施工现场,控制现场焊接理论参数,和焊接工作人员沟通等过程。
3.报告编制:根据现场实际情况,验收人员撰写相应的验收报告,确定验收结论。
实施与落实主体二次结构验收制度的实施需要加强管理,提高工程质量验收标准的操作性、针对性和科学性,完善验收流程,落实“谁验收、谁负责”的责任制,从而达到监督施工单位、施工单位、工程质量评估单位等多方联合促进建筑工程主体二次结构质量提高的目的。
结论总之,主体二次结构验收制度是建筑工程施工和管理的一项重要制度,对于保障建筑工程项目安全和质量有着至关重要的作用。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
砌体工程施工质量验收规范·填充墙
砌体工程·一般项目
所属分类:数据/知识/短文-> 建筑施工-> 规范条文
资料来源:《砌体工程施工质量验收规范》GB 50203—2002 编制日期:2002-4-1 点击:6357
如果公式不能正确显示,您需要安装IE6和MathPlayer
9.3.1填充墙砌体一般尺寸的允许偏差应符合表9.3.1 的规定。
抽检数量:
(1) 对表中1、2 项,在检验批的标准间中随机抽查10%,但不应少于3 间;大面积房间和楼道按两个轴线或每10 延长米按一标准间计数。
每间检验不应少于3 处。
(2) 对表中3、4 项,在检验批中抽检10%,且不应少于5 处。
9.3.2蒸压加气混凝土砌块砌体和轻骨料混凝土小型空心砌块砌体不应与其他块材混砌。
抽检数量:在检验批中抽检20%,且不应少于5 处。
检验方法:外观检查。
9.3.3填充墙砌体的砂浆饱满度及检验方法应符合表9.3.3 的规定。
抽检数量:每步架子不少于3 处,且每处不应少于3 块。
9.3.4填充墙砌体留置的拉结钢筋或网片的位置应与块体皮数相符合。
拉结钢筋或网片应置于灰缝中,埋置长度应符合设计要求,竖向位置偏差不应超过一皮高度。
抽检数量:在检验批中抽检20%,且不应少于5 处。
检验方法:观察和用尺量检查。
9.3.5填充墙砌筑时应错缝搭砌,蒸压加气混凝土砌块搭砌长度不应小于砌块长度的1/3;轻骨料混凝土小型空心砌块搭砌长度不应小于90mm;竖向通缝不应大于2皮。
抽检数量:在检验批的标准间中抽查10%,且不应少于3 间。
检查方法:观察和用尺检查。
9.3.6填充墙砌体的灰缝厚度和宽度应正确。
空心砖、轻骨料混凝土小型空心砌块的砌体灰缝应为8~12mm。
蒸压加气混凝土砌块砌体的水平灰缝厚度及竖向灰缝宽度分别宜为15mm 和20mm。
抽检数量:在检验批的标准间中抽查10%,且不应少于3 间。
检查方法:用尺量5 皮空心砖或小砌块的高度和2m 砌体长度折算。
9.3.7填充墙砌至接近梁、板底时,应留一定空隙,待填充墙砌筑完并应至少间隔7d 后,再将其补砌挤紧。
抽检数量:每验收批抽10%填充墙片(每两柱间的填充墙为一墙片),且不应少于3片墙。
检验方法:观察检查。
