建设工程造价案例分析真题及答案

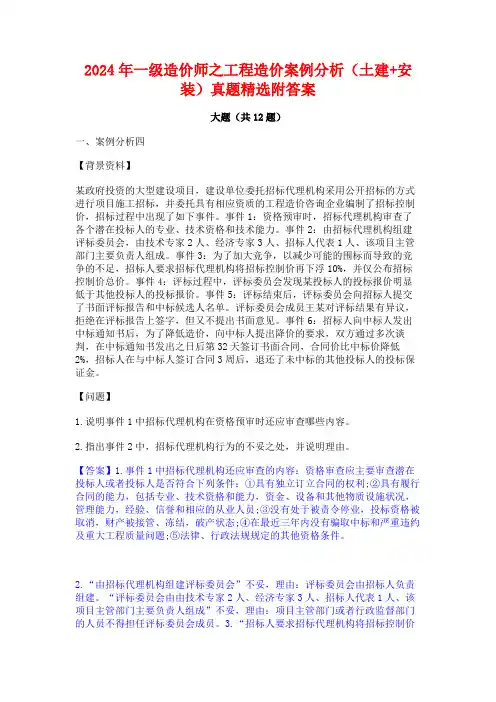

2024年一级造价师之工程造价案例分析(土建+安装)真题精选附答案
2024年一级造价师之工程造价案例分析(土建+安装)真题精选附答案大题(共12题)一、案例分析四【背景资料】某政府投资的大型建设项目,建设单位委托招标代理机构采用公开招标的方式进行项目施工招标,并委托具有相应资质的工程造价咨询企业编制了招标控制价,招标过程中出现了如下事件。
事件1:资格预审时,招标代理机构审查了各个潜在投标人的专业、技术资格和技术能力。
事件2:由招标代理机构组建评标委员会,由技术专家2人、经济专家3人、招标人代表1人、该项目主管部门主要负责人组成。
事件3:为了加大竞争,以减少可能的围标而导致的竞争的不足,招标人要求招标代理机构将招标控制价再下浮10%,并仅公布招标控制价总价。
事件4:评标过程中,评标委员会发现某投标人的投标报价明显低于其他投标人的投标报价。
事件5:评标结束后,评标委员会向招标人提交了书面评标报告和中标候选人名单。
评标委员会成员王某对评标结果有异议,拒绝在评标报告上签字,但又不提出书面意见。
事件6:招标人向中标人发出中标通知书后,为了降低造价,向中标人提出降价的要求,双方通过多次谈判,在中标通知书发出之日后第32天签订书面合同,合同价比中标价降低2%,招标人在与中标人签订合同3周后,退还了未中标的其他投标人的投标保证金。
【问题】1.说明事件1中招标代理机构在资格预审时还应审查哪些内容。
2.指出事件2中,招标代理机构行为的不妥之处,并说明理由。
【答案】1.事件1中招标代理机构还应审查的内容:资格审查应主要审查潜在投标人或者投标人是否符合下列条件:①具有独立订立合同的权利;②具有履行合同的能力,包括专业、技术资格和能力,资金、设备和其他物质设施状况,管理能力,经验、信誉和相应的从业人员;③没有处于被责令停业,投标资格被取消,财产被接管、冻结,破产状态;④在最近三年内没有骗取中标和严重违约及重大工程质量问题;⑤法律、行政法规规定的其他资格条件。
2.“由招标代理机构组建评标委员会”不妥,理由:评标委员会由招标人负责组建。

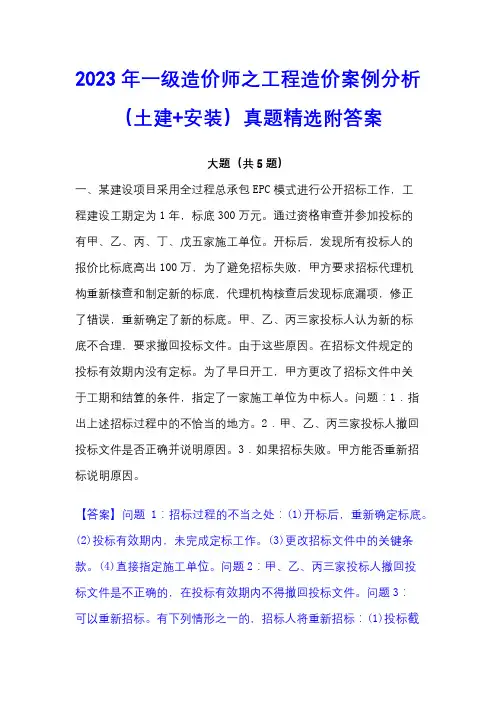

2023年一级造价师之工程造价案例分析(土建+安装)真题精选附答案
2023年一级造价师之工程造价案例分析(土建+安装)真题精选附答案大题(共5题)一、某建设项目采用全过程总承包EPC模式进行公开招标工作,工程建设工期定为1年,标底300万元。
通过资格审查并参加投标的有甲、乙、丙、丁、戊五家施工单位。
开标后,发现所有投标人的报价比标底高出100万,为了避免招标失败,甲方要求招标代理机构重新核查和制定新的标底,代理机构核查后发现标底漏项,修正了错误,重新确定了新的标底。
甲、乙、丙三家投标人认为新的标底不合理,要求撤回投标文件。
由于这些原因。
在招标文件规定的投标有效期内没有定标。
为了早日开工,甲方更改了招标文件中关于工期和结算的条件,指定了一家施工单位为中标人。
问题:1.指出上述招标过程中的不恰当的地方。
2.甲、乙、丙三家投标人撤回投标文件是否正确并说明原因。
3.如果招标失败。
甲方能否重新招标说明原因。
【答案】问题1:招标过程的不当之处:(1)开标后,重新确定标底。
(2)投标有效期内,未完成定标工作。
(3)更改招标文件中的关键条款。
(4)直接指定施工单位。
问题2:甲、乙、丙三家投标人撤回投标文件是不正确的,在投标有效期内不得撤回投标文件。
问题3:可以重新招标。
有下列情形之一的,招标人将重新招标:(1)投标截止时间止,投标人少于3个的:(2)经评标委员会评审后否决所有投标人。
二、【背景资料】某新建建设项目的基础数据如下:(1)建设期2年,运营期10年,建设投资3600万元,预计全部形成固定资产。
(2)建设投资来源为自有资金和贷款,贷款2000万元,年利率6%(按年计息),贷款合同约定运营期第一年按项目最大偿还能力还款,运营期第2—5年将未偿还贷款等额本息偿还。
自有资金和贷款在建设期内均衡投入。
(3)项目固定资产使用年限10年,残值率5%,直线法折旧。
(4)流动资金250万元由自有资金在运营期第1年投入(流动资金不用于建设期贷款偿还)。
(5)运营期间正常年份的营业收入为900万元,经营成本为280万元,产品营业税金及附加税为6%,所得税率为25%。

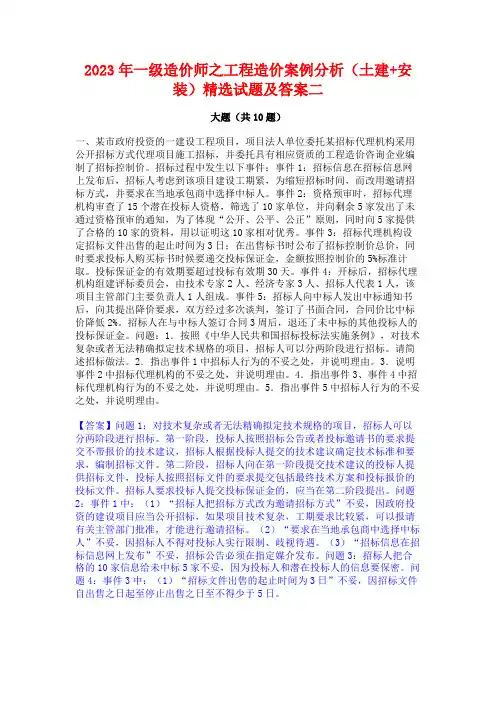

2023年一级造价师之工程造价案例分析(土建+安装)精选试题及答案二
2023年一级造价师之工程造价案例分析(土建+安装)精选试题及答案二大题(共10题)一、某市政府投资的一建设工程项目,项目法人单位委托某招标代理机构采用公开招标方式代理项目施工招标,并委托具有相应资质的工程造价咨询企业编制了招标控制价。
招标过程中发生以下事件:事件1:招标信息在招标信息网上发布后,招标人考虑到该项目建设工期紧,为缩短招标时间,而改用邀请招标方式,并要求在当地承包商中选择中标人。
事件2:资格预审时,招标代理机构审查了15个潜在投标人资格,筛选了10家单位,并向剩余5家发出了未通过资格预审的通知,为了体现“公开、公平、公正”原则,同时向5家提供了合格的10家的资料,用以证明这10家相对优秀。
事件3:招标代理机构设定招标文件出售的起止时间为3日;在出售标书时公布了招标控制价总价,同时要求投标人购买标书时候要递交投标保证金,金额按照控制价的5%标准计取。
投标保证金的有效期要超过投标有效期30天。
事件4:开标后,招标代理机构组建评标委员会,由技术专家2人、经济专家3人、招标人代表1人,该项目主管部门主要负责人1人组成。
事件5:招标人向中标人发出中标通知书后,向其提出降价要求,双方经过多次谈判,签订了书面合同,合同价比中标价降低2%。
招标人在与中标人签订合同3周后,退还了未中标的其他投标人的投标保证金。
问题:1.按照《中华人民共和国招标投标法实施条例》,对技术复杂或者无法精确拟定技术规格的项目,招标人可以分两阶段进行招标。
请简述招标做法。
2.指出事件1中招标人行为的不妥之处,并说明理由。
3.说明事件2中招标代理机构的不妥之处,并说明理由。
4.指出事件3、事件4中招标代理机构行为的不妥之处,并说明理由。
5.指出事件5中招标人行为的不妥之处,并说明理由。
【答案】问题1:对技术复杂或者无法精确拟定技术规格的项目,招标人可以分两阶段进行招标。
第一阶段,投标人按照招标公告或者投标邀请书的要求提交不带报价的技术建议,招标人根据投标人提交的技术建议确定技术标准和要求,编制招标文件。
造价工程师案例分析真题与答案及解析
造价工程师案例分析真题与答案及解析一、背景某公司承建一项城市道路工程,道路全长10.5km,其中包括一段长1.2km的U形弯道。
工程采用沥青混凝土路面,设计年限为15年。
沥青混凝土的设计指标如下:1、压实度:95%;2、透水性:小于等于0.03mL/min;3、摩擦系数:大于等于0.4;4、抗疲劳性:大于等于80次/mm。
二、问题1、请简述沥青混凝土路面的优点和缺点。
2、在沥青混凝土路面施工过程中,应采取哪些质量控制措施以保证路面的使用寿命达到设计年限?3、在U形弯道施工过程中,应采取哪些特殊的质量控制措施?4、请简述本工程的质量控制重点。
5、如果在工程完工后的第3年,U形弯道路段出现严重的车辙、推移和拥包现象,试分析可能的原因,并提出解决方案。
三、答案及解析1、沥青混凝土路面的优点主要包括:表面平整、无接缝、行车舒适;施工期短、养护方便;维修简便、开放交通快等。
其缺点主要包括:对沥青质量要求高、对温度敏感、表面易损坏、对水和温度敏感、冬季易产生龟裂等。
2、在沥青混凝土路面施工过程中,为保证路面的使用寿命达到设计年限,应采取以下质量控制措施:严格控制原材料质量,特别是沥青的质量;严格控制混合料的配合比和搅拌质量;保证路面基层的质量;严格控制施工温度;加强压实和养护工作。
3、在U形弯道施工过程中,应采取以下特殊的质量控制措施:加强模板的支撑和固定;严格控制混凝土的配合比和搅拌质量;加强养护工作,防止出现收缩裂缝。
4、本工程的质量控制重点包括:原材料质量、混合料的配合比和搅拌质量、路面基层质量、施工温度控制、压实和养护工作等。
5、如果在工程完工后的第3年,U形弯道路段出现严重的车辙、推移和拥包现象,可能的原因包括:车辆超载、沥青混合料质量不好、路面压实度不足等。
解决方案包括:加强交通管制,限制车辆超载;加强沥青混合料的质量控制;对出现问题的路段进行返工处理,保证压实度达到设计要求。
随着中国建筑行业的快速发展,造价工程师的需求也在不断增加。

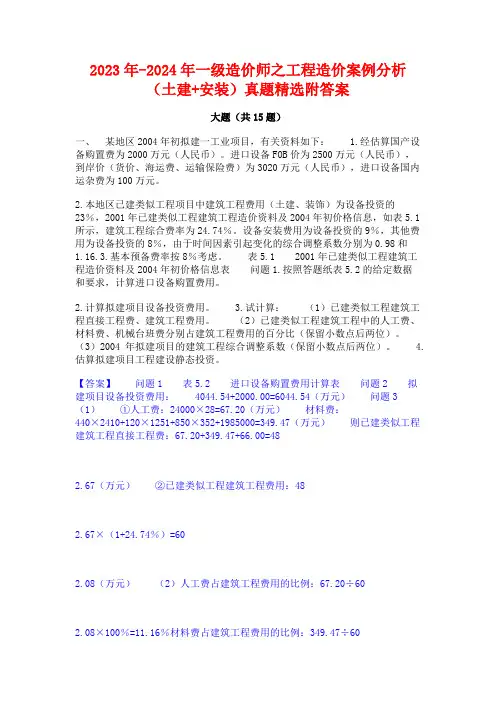

2023年-2024年一级造价师之工程造价案例分析(土建+安装)真题精选附答案
2023年-2024年一级造价师之工程造价案例分析(土建+安装)真题精选附答案大题(共15题)一、某地区2004年初拟建一工业项目,有关资料如下: 1.经估算国产设备购置费为2000万元(人民币)。
进口设备FOB价为2500万元(人民币),到岸价(货价、海运费、运输保险费)为3020万元(人民币),进口设备国内运杂费为100万元。
2.本地区已建类似工程项目中建筑工程费用(土建、装饰)为设备投资的23%,2001年已建类似工程建筑工程造价资料及2004年初价格信息,如表5.1所示,建筑工程综合费率为24.74%。
设备安装费用为设备投资的9%,其他费用为设备投资的8%,由于时间因素引起变化的综合调整系数分别为0.98和1.16.3.基本预备费率按8%考虑。
表5.1 2001年已建类似工程建筑工程造价资料及2004年初价格信息表问题1.按照答题纸表5.2的给定数据和要求,计算进口设备购置费用。
2.计算拟建项目设备投资费用。
3.试计算:(1)已建类似工程建筑工程直接工程费、建筑工程费用。
(2)已建类似工程建筑工程中的人工费、材料费、机械台班费分别占建筑工程费用的百分比(保留小数点后两位)。
(3)2004年拟建项目的建筑工程综合调整系数(保留小数点后两位)。
4.估算拟建项目工程建设静态投资。
【答案】问题1 表5.2 进口设备购置费用计算表问题2 拟建项目设备投资费用:4044.54+2000.00=6044.54(万元)问题3 (1)①人工费:24000×28=67.20(万元)材料费:440×2410+120×1251+850×352+1985000=349.47(万元)则已建类似工程建筑工程直接工程费:67.20+349.47+66.00=482.67(万元)②已建类似工程建筑工程费用:482.67×(1+24.74%)=602.08(万元)(2)人工费占建筑工程费用的比例:67.20÷602.08×100%=11.16%材料费占建筑工程费用的比例:349.47÷602.08×100%=58.04%机械台班费占建筑工程费用的比例:66.00÷602.08×100%=10.96%(3)2004年拟建项目的建筑工程综合调整系数:人工费差异系数:32÷28=1.14二、某企业拟于某城市新建一个工业项目,该项目可行性研究相关基础数据如下: 1.拟建项目占地面积30亩,建筑面积11000m2,其项目设计标准,规模与该企业2年前在另一城市的同类项目相同已建同类项目的单位建筑工程费用为1600元/m2,建筑工程的综合用工量为4.5工日/m2,综合工日单价为80元/工日,建筑工程费用中的材料费占比为50%,机械使用费占比为8%,考虑地区和交易时间差拟建项目的综合工日单价为100元/工日,材料费修正系数为1.1,机械使用费的修正数为1.05,人材机以外的其它费用修正系数为1.08。

2024年一级造价师之工程造价案例分析(土建+安装)真题精选附答案
2024年一级造价师之工程造价案例分析(土建+安装)真题精选附答案大题(共10题)一、某工程项目业主采用工程量清单招标方式确定了承包人,双方签订了工程施工合同,合同工期4个月,开工时间为2011年4月1日。
该项目的主要价款信息及合同付款条款如下:(1)承包商各月计划完成的分部分项工程费、措施费见下表。
各月计划完成的分部分项工程费、措施费单位:万元(2)措施项目费160000元,在开工后的前两个月平均支付。
(3)其他项目清单中包括专业工程暂估价和计日工,其中专业工程暂估价为180000元;计日工表中包括数量为100个工日的某工种用工,承包商填报的综合单价为120元/工日。
(4)工程预付款为合同价的20%,在开工前支付,在最后两个月平均扣回。
(5)工程价款逐月支付,经确认的变更金额、索赔金额、专业工程暂估价、计日工金额等与工程进度款同期支付。
(6)业主按承包商每次应结算款项的90%支付。
(7)工程竣工验收后结算时,按总造价的5%扣留质量保证金。
(8)规费综合费率为3.55%,增值税率为10%。
(9)本案例中,人材机费、管理费、利润、规费均不含税。
施工过程中,各月实际完成工程情况如下:【答案】【1】分部分项工程费用:55+75+90+60=280万元=2800000(元)措施项目费用:160000(元)其他项目费用:180000+100×120=192000(元)合同价(包括规费及税金):(2800000+160000+192000)×1.0355×1.10=3590286(元)预付款:3590286×20%=718057(元)【2】(1)四月份:完成的分部分项工程量价款:550000×1.0355×1.10=626478(元)应支付的工程价款:(550000+80000)×1.0355×1.10×90%=645841(元)(2)五月份:完成的分部分项工程量价款:750000×1.0355×1.10=854288(元)应支付的工程款:(750000+80000+35×120)×1.0355×1.10×90%=855176(元)(3)六月份:完成的分部分项工程量价款:900000×1.0355×1.10=1025145(元)应支付的工程款:二、某新建建设项目的基础数据如下:1.项目建设期2年,运营期8年,建设投资4000万元,除300万形成无形资产外,其余全部形成固定资产。
一级造价师《建设工程造价案例分析》真题答案及解析
《建设工程造价案例分析》真题答案及解析试题一:(20 分)某城市拟建设一条免费通行的道路工程,与项目相关的信息如下:1. 1.根据项目的设计方案及投资估算,该项目建设投资为100000 万元,建设期 2年,建设投资全部形成固定资产。
2. 2.该项目拟采用PPP 模式投资建设,政府与社会资本出资人合作成立了项目公司。
项目资本金为项目建设投资的 30%,其中,社会资本出资人出资 90%,占项目公司股权 90%;政府出资 10%,占项目公司股权 10%。
政府不承担项目公司亏损,不参与项目公司利润分配。
3. 3.除项目资本金外的项目建设投资由项目公司贷款,贷款年利率为 6%(按年计,贷款合同约定的还款方式为项目投入使用后 10 年内等额还本付息。
项目资本金息)和贷款均在建设期内均衡投入。
4. 4.该项目投入使用(通车)后,前 10 年年均支出费用 2500 万元,后 10 年年均支出费用4000 万元。
用于项目公司经营,项目维护和修理。
道路两侧的广告收益权归项目公司所有,预计广告业务收入每年为 800 万元。
5. 5.固定资产采用直线法折旧:项目公司适用的企业所得税税率为25%;为简化计算不考虑销售环节相关税费。
6. 6.PPP 项目合同约定,项目投入使用(通车)后连续 20 年内,在达到项目运营绩效的前提下,政府每年给项目公司等额支付一定的金额作为项目公司的投资回报,项目通车 20 年后,项目公司需将该道路无偿移交给政府。
问题:1. 1.列式计算项目建设期贷款利息和固定资产投资额。
2. 2.列式计算项目投入使用第 1 年项目公司应偿还银行的本金和利息。
3. 3.列式计算项目投入使用第 1 年的总成本费用。
4. 4.项目投入使用第 1 年,政府给予项目公司的款项至少达到多少万元时,项目公司才能除广告收益外不依赖其他资金来源,仍满足项目运营和还款要求?5. 5.若社会资本出资人对社会资本的资本金净利润率的最低要求为:以贷款偿还完成后的正常年份的数据计算不低于12%;则社会资本出资人能接受的政府各年应支付给项目公司的资金额最少应为多少万元?(计算结果保留两位小数)参考答案:问题1:1.项目建设期贷款总额:100000×70%=70000(万元)第1 年建设期贷款利息=70000×50%×1/2×6%=1050(万元)第2 年建设期贷款利息=(70000×50%+1050+70000×50%×1/2) ×6%=3213(万元) 建设期贷款利息=1050+3213=4263.00(万元)固定资产投资额=100000+4263=104263.00(万元)问题2:项目投入使用第1 年项目公司应偿还银行的本利和=(70000+4263)(A/P,6%,10)=10089.96(万元)项目投入使用第1 年项目公司应偿还银行的利息=(70000+4263)×6%=4455.78(万元)项目投入使用第 1 年项目公司应偿还银行的本金=10089.85-4455.78=5634.18(万元) 问题 3:政府出资= 100000×(1-30%×10%)=3000.00(万元)固定资产折旧费=(104263-3000)/20=5063.15(万元)总成本费用=经营成本+折旧+摊销+利息+维持运营投资=2500+5063.15+4455.78=12018.93(万元) 问题4:设政府给予的补贴应至少为 X 万元。
2024年一级造价工程师考试《建设工程造价案例分析(土木建筑工程)》真题及解析
2024年一级造价工程师考试《建设工程造价案例分析(土木建筑工程)》真题及解析1.【案例分析】背景资料某企业拟投资建设一工业项目,生产一种市场需求稳定的工业产品,融资前分析的该项目相关基础数据如下:1.(江南博哥)项目建设投资2200万元(含可抵扣进项税140万元),项目建设期1年,运营期8年,建设投资全部形成固定资产,固定资产使用年限8年,残值率10%,按直线法折旧。
2.项目投产当年需投入运营期流动资金200万元,在项目的运营期末全部收回。
3.项目正常年份设计产能为5000件/年,年经营成本为1200万元(其中含可抵扣进项税80万元),单位可变成本为2150元(其中含可抵扣进项税150元)。
4.根据市场调查和预测,不含税销售价格在3500~4000元/件之间。
若定价为3500元/件,则市场竞争力较强设计产能足额利用,运营期第1年即可达到设计产能;若定价为4000元/件,以销定产,每年为设计产能的80%。
5.项目产品适用的增值税税率为13%,增值税附加按应纳增值税的12%计算,企业所得税税率为25%,行业普遍可接受的总投资收益率为15%。
【问题】1.若企业产品不含税销售单价定为3500元/件,分别列式计算项目运营期第1年、第2年的应纳增值税额和运营期第1年、第8年的调整所得税,并完成拟建项目投资现金流量表1-1的编制。
2.列式计算市场价格为3500元/件和4000元/件时,正常年份息税前利润(EBIT)各为多少,哪种单价的总投资收益率较低?较低的总投资收益率是多少?是否能达到行业普遍可接受的总投资收益率?3.计算不利定价下(总投资收益率较低)的产量盈亏平衡点。
若投资人要求项目正常年份产量盈亏平衡点需小于设计产能的60%,判断该项目的可行性。
(计算产量盈亏平衡点时不考虑增值税附加的影响)我的回答:来源:2024年一级造价工程师考试《建设工程造价案例分析(土木建筑工程)》真题及解析(不完整版)试题难度:本题共被作答1次正确率0%参考解析:第一问:运营期第1年应纳增值税:3500×5000×13%÷10000-80-140=7.5万元运营期第2年应纳增值税:3500×5000×13%÷10000-80=147.5万元固定资产年折旧费:(2200-140)×(1-10%)÷8=231.75万元运营期第1年调整所得税:[3500×5000÷10000-(1200-80+231.75)-7.5×12%]×25%=99.34万元运营期第8年调整所得税:[3500×5000÷10000-(1200-80+231.75)-147.5×12%]×25%=95.14万元第二问:产品定价为3500元/件时:正常年份(运营期第2-8年)息税前利润:3500×0.5-(1200-80+231.75)-147.5×12%=380.55万元产品定价为4000元/件时:经营成本中的固定成本:1200-80-(2150-150)×5000÷10000=120万元不含税总成本费用:120+(2150-150) ×0.5×80%+231.75=1151.75万元经营成本中固定成本进项税:80-150×5000÷1000=5万元正常年份(运营期第2-8年):应纳增值税:4000×0.5×80%×13%-(5+150×5000÷10000×80%)=143万元息税前利润:4000×0.5×80%-1151.75-143×12%=431.09万元因项目总投资相等,故产品定价为3500元/件时项目总投资收益率较低。
2023年一级造价师之工程造价案例分析(土建+安装)真题精选附答案
2023年一级造价师之工程造价案例分析(土建+安装)真题精选附答案大题(共3题)一、背景:某拟建工程为二层砖混结构,一砖外墙,层高3.3m,该工程建筑面积及外墙工程量分别为265.07m2、77.933m3。
原概算指标为每100m2建筑面积(一砖半外墙)25.71m3,每平方米概算造价120.5元(砖砌一砖外墙概算单价按23.76元,砖砌一砖半外墙按30.31元)。
问题:求修正后的单方造价和概算造价。
【答案】本题主要考查考生运用概算指标法对工程不同部分的价格修正及总价计算的能力。
[解析]相关计算公式如下:拟建单位工程概算造价=拟建工程建筑面积(体积)×概算指标概算指标的修正:单位造价修正指标=原指标单价-换出结构构件的价值+换入结构构件的价值换入砖砌-砖外墙每100m2数量=77.933×100÷265.07=29.4(m3)换入价值29.4×23.76=698.54(元)换出价值25.71×30.31=779.27(元)每平方米建筑面积造价修正指标=120.5+698.54÷100-779.27÷100=119.7(元/m2)单位工程概算造价=265.07×119.7=31728.88(元)二、某国有企业的工程项目,建设单位通过招标选择了一具有相应资质的造价事务所承担施工招标代理和施工阶段造价控制工作,并在中标通知书发出后第45天,与该事务所签订了委托合同。
之后双方又另行签订了一份酬金比中标价降低10%的协议。
在施工公开招标中,业主代表为了更好控制招标结果,提出招标控制价要有浮动,以便更好的选择有实力的投标人。
综合各种因素,最后招标人公布了招标控制价为1500万。
有A、B、C、D、E、F、G、H、J、K、M、N等多家施工单位报名投标,经事务所资格预审均符合要求,但建设单位以A施工单位是外地企业为由不同意其参加投标,而事务所坚持认为A施工单位有资格参加投标。
2023年一级造价工程师《建设工程造价案例分析(土木建筑工程)》真题及答案
2023年一级造价工程师《建设工程造价案例分析(土木建筑工程)》真题及答案[问答题]1.案例一某企业拟投资建设一项目,生产一种市场需求较大的工业产品。
项目建设期1年,运营期8年,项目可行性研究相关基础信(江南博哥)息如下:(1)项目建设投资为2500万元(含可抵扣进项税150万元),预计全部形成固定资产,固定资产使用年限8年,残值率5%,按直线法折旧。
(2)建设投资资金来源为自有资金和贷款,贷款总额为1500万元,贷款年利率为5%(按年计息),贷款合同约定的还款方式为运营期的前4年等额还本付息。
建设期内自有资金和借款均为均衡投入。
(3)项目投产当年需要流动资金300万元,全部由自有资金投入。
(4)项目正常年份设计产能为5万件,产品的不含税价格为360元/件,正常年份经营成本为1200万元(其可抵扣进项税为80万元),项目运营期第1年的产能为正常年份的80%,以后各年均达到设计产能。
运营期第1年的经营成本及其所含可抵扣进项税额均为正常年份80%。
(5)企业适用的增值税税率为13%,增值税附加按应纳增值税的12%计算,企业所得税税率为25%。
【问题】1.列式计算项目运营期第1年,第2年的应缴纳增值税。
2.以不含税价格计算项目运营期第1年,第2年的总成本费用,所得税和税后利润。
3.列式计算项目运营期第1年的累计盈余资金(当年无应付利润)。
4.若行业基准收益率为10%,产品价格为360元/件时,项目的资本金现金流量净现值为610万元,产品单件上涨10%时,项目资本金现金流量净现值为1235万元,在保证项目可行的前提下,计算该产品价格下浮临界百分比。
(注)计算过程和结果均以万元为单位并保留两位小数。
正确答案:详见解析参考解析:第一问:1-1.运营期第1年应纳增值税:360×5×13%×80%-80×80%-150=-26.80万元,应纳增值税为0万元1-2.运营期第2年应纳增值税:360×5×13%-80-26.8=127.20万元,应纳增值税为127.20万元第二问:2-1.运营期第1年的总成本费用:建设期贷款利息:1500÷2×5%=37.50万元年折旧额:(2500+37.5-150)×(1-5%)÷8=283.52万元运营期第1年偿还利息:1537.5×5%=76.88万元运营期第1年总成本费用:(1200-80)×80%+283.52+76.88 =1256.40万元2-2.运营期第1年的所得税:运营期第1年税前利润:360×5×80%-1256.40=183.60万元运营期第1年所得税:183.60×25%=45.90万元2-3.运营期第1年税后利润:183.60-45.90=137.70万元2-4.运营期第2年总成本费用:运营期前4年每年等额还本付息额:(1500+37.5)×5%×(1+5%)4÷[(1+5%)4-1]=433.59万元运营期第1年偿还本金:433.59-76.88=356.71万元运营期第2年偿还利息:(1537.5-356.71)×5%=59.04万元运营期第2年总成本费用:(1200-80)+283.52+59.04=1462.56万元2-5.运营期第2年的所得税:运营期第2年税前利润:360×5-1462.56-127.2×12%=322.18万元运营期第2年所得税:322.18×25%=80.55万元2-6.运营期第2年税后利润:322.18-80.55=241.63万元第三问:运营期第1年累计盈余资金:360×5×80%×(1+13%)-1200×80%-433.59-45.9=187.71万元第四问:设产品价格下浮临界点的产品的不含税价格为Y(360-Y)÷[360×(1+10%)-Y]=610÷1235即Y=324.86万元(324.86-360)÷360×100%=-9.76%该产品价格下浮临界百分比应为9.76%[问答题]2.案例二国有资金投资依法必须招标的某省重点建设项目,采用工程量清单方式进行施工招标。
2023年造价工程师工程造价案例分析试题及答案
2023年造价工程师考试真题——工程造价案例分析试题及答案试题一(20分)某房屋建筑工程项目, 建设单位与施工单位按照《建设工程施工协议(示范文本)》签订了施工承包协议。
施工协议中规定:(1)设备由建设单位采购, 施工单位安装;(2)建设单位原因导致旳施工单位人员窝工, 按18元/工日赔偿, 建设单位原因导致旳施工单位设备闲置, 按表l.1中所列原则赔偿;表1.1 设备闲置赔偿原则表(3)施工过程中发生旳设计变更, 其价款按建标[2023]206号文献旳规定以工料单价法计价程序计价(以直接费为计算基础), 间接费费率为10%, 利润率为5%, 税率为3.41%。
该工程在施工过程中发生如下事件:事件l: 施工单位在土方工程填筑时, 发现取土区旳土壤含水量过大, 必须通过晾晒后才能填筑, 增长费用30000元, 工期延误l0天。
事件2: 基坑开挖深度为3m, 施工组织设计中考虑旳放坡系数为0.3(已经监理工程师同意)。
施工单位为防止坑壁塌方, 开挖时加大了放坡系数, 使土方开挖量增长, 导致费用超支10 000元, 工期延误3天。
事件3: 施工单位在主体钢构造吊装安装阶段发现钢筋混凝土构造上缺乏对应旳预埋件, 经查实是由于土建施工图纸遗漏该预埋件旳错误所致。
返工处理后, 增长费用20 000元, 工期延误8天。
事件4: 建设单位采购旳设备没有按计划时间到场, 施工受到影响, 施工单位一台大型起重机、两台自卸汽车(载重5t、8t各一台)闲置5天, 工人窝工86工日, 工期延误5天。
事件5:某分项工程由于建设单位提出工程使用功能旳调整, 须进行设计变更。
设计变更后, 经确认直接工程费增长l8 000元, 措施费增长2023元。
上述事件发生后, 施工单位及时向建设单位造价工程师提出索赔规定。
问题1.分析以上各事件中造价工程师与否应当同意施工单位旳索赔规定?为何?2.对于工程施工中发生旳工程变更, 造价工程师对变更部分旳协议价款应根据什么原则确定?3.造价工程师应同意旳索赔金额是多少元?工程延期是多少天?解析:问题1: 事件l不应当同意。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
某工程项目发包人与承包人签订了施工合同,工期4个月,工程内容包括A、B两项分项工程,综合单价分别为360.00元/m³、220.00元/m³;管理费和利润为人材机费用之和的16%;规费和税金为人材机费用、管理费和利润之和的10%,各分项工程每月计划和实际完成工程量及单价措施项目费用见表5.1。
表5.1 分项工程工程量及单价措施项目费用数据表
总价措施项目费用6万元(其中安全文明施工费3.6万元);暂列金额15万元。
合同中有关工程价款结算与支付约定如下:
1、开工日10天前,发包人应向承包人支付合同价款(扣除暂列金额和安全文明施工费)的20%作为工程预付款,工程预付款在第
2、3个月的工程价款中平均扣回);
2、开工后10日内,发包人应向承包人支付安全文明施工费的60%,剩余部分和其它总价措施项目费用在第2、3个月平均支付;
3、发包人按每月承包人应得工程进度款的90%支付;
4、当分项工程工程量增加(或减少)幅度超过15%时,应调整综合单价,调整系数为0.9(或1.1);措施项目费按无变化考虑;
5、B分项工程所用的两种材料采用动态结算方法结算,该两种材料在B分项工程费用中所占比例分别为12%和10%,基期价格指数均为100。
施工期间,经监理工程师核实及发包人确认的有关事项如下:
1、第二个月发生现场计日工的人材机费用6.8万元;
2、第四个月B分项工程动态结算的两种材料价格指数分别为110和120。
问题:
1、该工程合同价为多少万元?工程预付款为多少万元?
2.第2个月发包人应支付给承包人的工程价款为多少万元?
3、到第三个月末B分项工程的进度偏差为多少万元?
4、第四个月A、B两项分项工程的工程价款各位多少万元?发包人在该月应支付给承包人的工程价款为多少万元?
答案:
1、合同价[(360×1000+220×700)/10000+7+6+15]×(1+10%)=87.34万元
工程预付款[(360×1000+220×700)/10000+7+6-3.6]×(1+10%)×20%=13.376万元
2、第2、3月支付措施费=(6-3.6×60%)/2=1.92万元
第2月应支付给承包人的工程价款=[(360×320+220×210)
/10000+2+1.92+6.8×1.16]×(1+10%)×90%-13.376/2=20.981万元3、第三月末已完工程计划投资=(180+210+220)×220×(1+10%)/10000=14.762万元
第三月末拟完工程计划投资=(180+200+200)×220×(1+10%)/10000=14.036万元
第三月末进度偏差=已完工程计划投资-拟完工程计划投资=14.762-14.036=0.726万元
B工作第三月末进度提前0.726万元
4、(1180-1000)/1000=18%>15%,需要调价。
1000×(1+15%)=1150,前3月实际工程量1180-300=880
第4月A分项工程价款[(1150-880)×360+(1180-1150)×360×0.9]×(1+10%)/10000=11.761万元
第4月B分析工程价款90×220×(1+10%)×(78%+12%×110/110+10%×120/100)/10000=2.248万元
第4月措施费=1×(1+10%)=1.1万元
第4月应支付工程价款=(11.761+2.248+1.1)×90%=13.598万元。
