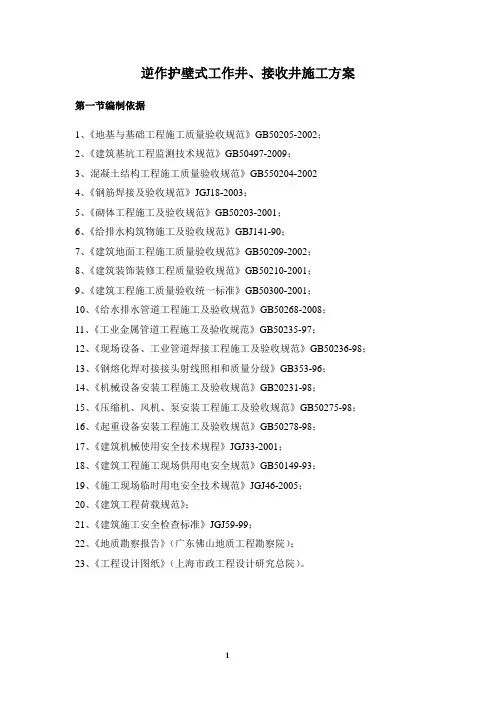

逆作护壁式工作井、接收井施工方案第一节编制依据1、《地基与基础工程施工质量验收规范》GB50205-2002;2、《建筑基坑工程监测技术规范》GB50497-2009;3、混凝土结构工程施工质量验收规范》GB550204-20024、《钢筋焊接及验收规范》JGJ18-2003;5、《砌体工程施工及验收规范》GB50203-2001;6、《给排水构筑物施工及验收规范》GBJ141-90;7、《建筑地面工程施工质量验收规范》GB50209-2002;8、《建筑装饰装修工程质量验收规范》GB50210-2001;9、《建筑工程施工质量验收统一标准》GB50300-2001;10、《给水排水管道工程施工及验收规范》GB50268-2008;11、《工业金属管道工程施工及验收规范》GB50235-97;12、《现场设备、工业管道焊接工程施工及验收规范》GB50236-98;13、《钢熔化焊对接接头射线照相和质量分级》GB353-96;14、《机械设备安装工程施工及验收规范》GB20231-98;15、《压缩机、风机、泵安装工程施工及验收规范》GB50275-98;16、《起重设备安装工程施工及验收规范》GB50278-98;17、《建筑机械使用安全技术规程》JGJ33-2001;18、《建筑工程施工现场供用电安全规范》GB50149-93;19、《施工现场临时用电安全技术规范》JGJ46-2005;20、《建筑工程荷载规范》;21、《建筑施工安全检查标准》JGJ59-99;22、《地质勘察报告》(广东佛山地质工程勘察院);23、《工程设计图纸》(上海市政工程设计研究总院)。
第二节工程概况本工程为大沥镇城西污水处理厂一期配套管网体育西路截污管网工程,位于佛山市大沥镇太平村体育西路,由上海市政工程设计研究总院负责设计,广东佛山地质工程勘察院负责地质勘探。
本工程顶管工作井、接收井和部分污水检查井采用逆作护壁式制作方法,本方案针对这些构筑物的逆作法进行详细的组织设计。
顶管井逆作法(护壁法)施工方案
顶管井逆作法(护壁法)施工方案目录1、编制说明 (2)1.1、编制依据 (2)1.2、采用的主要标准和规范 (2)2、工程概况 (2)2.1、工程位置 (2)2.2、项目概况 (2)2.3、工程地质及水文地质情况 (3)2.4、材料要求及主要工程数量表 (4)2.5、主要工程数量表 (4)3、施工总体部署 (5)3.1、进度计划 (5)3.2、机械及设备配置计划 (5)3.3、劳动力计划 (6)4、施工工艺及方法 (6)4.1、总体施工方案 (6)4.2、总体施工顺序 (6)4.3、工作井施工 (6)4.4、管线悬吊保护施工 (10)5、质量保证措施 (11)6、安全保护措施 (11)1、编制说明1.1、编制依据(1)国家及深圳市有关地下工程施工的法律、法规;(2)现行有效的国家及深圳市有关地下工程设计、施工规范和规程等;(3)施工图纸;(4)施工组织设计;(5)施工调查报告;(6)国家相关技术规范规程;1.2、采用的主要标准和规范(1)《给水排水工程顶管技术规程》(CECS246:2008)(2)《给水排水工程钢筋混凝土沉井结构设计规程》(CECS137:2015)(3)《建筑结构荷载规范》(DBJ15-101-2014)(4)《城市桥梁设计规范》(CJJ11-2011)(5)《混凝土结构设计规范》(GB50010-2010,2015年版)(6)《给水排水工程构筑物结构设计规范》(GB50069-2016)(7)《给水排水工程埋地矩形管管道结构设计规程》(CECS145:2002)(8)《给水排水构筑物施工及验收规范》(GBJ141-2008)(9)《混凝土结构工程施工质量验收规范》(GB50204-2015)(10)《顶管技术规程》(DBJ/T15-106-2015)(11)《顶进施工法用钢筋混凝土排水管》(JC/T640-2010)2、工程概况2.1、工程位置线路位于中心区,双向6车道,交通流量大,沿线周边既有建筑物密集,以居住用地为主,部分商业用地。
逆做法顶管井专项施工方案
逆做法顶管井专项施工方案The final edition was revised on December 14th, 2020.----------------------------草南公路段WA16~WA34段逆做法顶管井专项施工方案编制人:审核人:审批人:----------------------------2017年6月目录第一节编制依据 (3)第一章编制依据及原则第一节编制依据一、现场踏勘调查所获得的工程地质、水文地质、当地资源、交通状况及施工环境等调查资料;二、国家及地方关于施工安全生产和环境保护等方面的法律法规;三、----------------------------施工设计图、说明及相关合同文件等资料;四、国家现有施工标准及规范1、《混凝土结构设计规范》(GB50010-2002);2、《工程测量规范》(GB50026-2007);3、《给水排水构筑物工程施工及验收规范》(GB50141-2008);4、《给排水管道工程施工及验收规范》(GB50268-2008);5、《钢纤维混凝土检查井盖》(GB26537-2011);6、施工标准图集《给排水检查井》(06MS201-3)第二章工程概况第一节工程简介汕头市----------------------------(草南公路段WA16~WA34段)为A线截流管道,管线包含3座7000*3500工作井,4座Φ4500接收井,12座Φ1000骑马井。
工作井及接收井采用逆做法施工。
第二节、环境与地质条件一、工程地理位置草南公路段WA16~WA34管线沿汕头市潮阳区铜盂镇草南公路布设,沿线经过铜盂镇繁华区域人口密集地段;工作井、接收井处于铜盂镇草南公路右幅主车道中,周围建筑物密集,来往行人多、车流量大、道路一侧布设有高压供电电杆、高压线、通信设施,施工不便。
二、施工情况与地质条件1、顶管井工程施工情况WA16~WA34段管线区域位于汕头市潮阳区铜盂镇草南公路。
顶管工作井逆做法专项施工方案(1)
顶管工作井逆做法专项施工方案(1)
一、前言
顶管施工是地下工程中的重要环节之一,而在实际的工程施工中,我们经常会遇到一些井逆的情况。
井逆指的是在顶管工作过程中,发生井筒内部的涌水、坍塌等现象,影响施工进度和质量。
为了有效解决井逆问题,制定专项施工方案是非常必要的。
二、施工准备
1.对施工现场进行详细勘测,了解井筒情况和周边环境。
2.筛选合适的材料和设备,确保施工质量。
3.制定详细的施工计划,包括工程进度安排、人员分工等。
三、施工步骤
1. 开挖前准备
•清理井口周围杂物。
•安全封堵井筒口,避免井内水涌影响工作进度。
2. 井筒处理
•对井筒进行维修和加固,确保井筒结构完整。
•如有泥浆漏水等现象,及时处理。
3. 顶管工作
•严格按照施工方案进行操作。
•注意控制顶管进度和下料速度,避免井逆发生。
四、注意事项
1.安全第一,全员必须严格遵守安全操作规程。
2.施工过程中,定期检查井筒状态,发现异常及时处理。
3.施工人员要具备丰富的施工经验,做好应急处置准备。
五、总结
井逆是顶管施工中常见的问题,但通过合理的施工方案和严格的操作流程,可以有效防止井逆的发生,保证施工顺利进行。
在实际施工中,我们需要严格按照方案执行,注意安全,控制质量,以确保工程的顺利进行。
以上是顶管工作井逆做法专项施工方案(1),希望能为施工人员提供一定的参考价值。
逆作法井施工方案
逆作法井施工方案工程名称:工程地点:施工单位:编制单位:编制人:审批单位:审批人:编制日期:年月日审批日期:年月日一、工程概况污水管顶管段的中间检查井共有17个,具体的设计要求见图。
1.检查井参数表如表示2.检查井(护筒)开挖的直径为2.6m,井的最大埋置深度为8.6m。
3.检查井的主体为钢筋混凝土结构,混凝土强度为C25。
4.井护筒的每节长度为1.0m。
5.内衬筒的内孔直径1.5m。
6.检查井采用逆作法施工。
7.先在井的外围做一圈水泥混凝土搅拌桩作为土方开挖的支护和止水帷幕。
水泥搅拌桩的长度9~10m。
二、地质状况1.根据RC01D-14-05图揭示:2.土层的主要构造为耕填土层—粘土层(鱼塘)—淤泥土层;或素填土—砂岩—淤泥土层(粘土层)。
3.地下水埋深于0.2m~7.60m之间,水量较大。
地下水位标高随地形面混合岩风化残积土。
变化。
4. W26、W27是处于粉砂岩中,该土层为砂质粘性土,硬塑状。
为花岗混合岩风化残积土。
5.其余的井底部处于淤泥土层的为多。
土层土为一般的土质,不会造成开挖困难。
淤泥透水性较差,通常不会出现大量的涌水。
三、施工作业1.施工流程检查井外围Φ500@400水泥搅拌围护桩施工→地面井坑挖土→绑扎护筒钢筋→安装护筒混凝土构件模板→浇筑护筒混凝土→如此循环直到护筒混凝土浇筑完毕→井底混凝土封底→内衬底板钢筋绑扎→绑扎内衬钢筋→安装内衬模板→浇筑内衬混凝土。
2.水泥搅拌桩施工技术要求按设计规定。
3.开挖土方采用人工施工的方式进行。
每天的开挖深度为1.0m。
每挖一节护筒长度的土方后,即进入护筒钢筋和混凝土施工,随后进入下一节护筒结构的施工,直到挖到设计规定的深度为止。
4.土方开挖到设计深度后,浇100mm厚C15素混凝土垫层。
5.检查井底部封钢筋混凝土底板以及井内衬同时施工。
四、施工技术措施:1.由于有水泥搅拌桩做支护,用人工开挖井孔的方法进行施工,由井的顶端开始直挖到井的底部为止。
顶管工作井逆做法专项施工方案
顶管工作井逆做法专项施工方案1. 引言顶管工作井逆做法是一种施工工艺,通常用于地下管道敷设、修复和维护工作。
本文档将介绍顶管工作井逆做法的详细步骤以及相关的注意事项。
2. 施工准备在进行顶管工作井逆做法之前,需要做好以下准备工作:•确定顶管工作井逆做法的施工位置和范围。
•准备所需的施工设备和材料,包括顶管设备、混凝土、管道等。
•清理施工区域,确保施工现场的安全和通畅。
3. 施工步骤3.1. 确定井壁根据实际情况,确定需要进行顶管工作井逆做法的井壁。
井壁应符合相关标准和要求,并确保其稳定性和安全性。
3.2. 井壁处理根据井壁的材质和状态,进行井壁处理,以确保井壁的平整度和牢固度。
处理方式包括清理、修补和加固等。
3.3. 顶管设备安装安装顶管设备,包括吊装设备和顶管机械。
确保设备正确安装和牢固固定,以便进行顶管工作。
3.4. 井顶支撑根据实际情况,进行井顶支撑,以确保施工期间井顶的稳定性和安全性。
支撑方式可以采用支架、钢梁等。
3.5. 井底清理清理井底的杂物,确保井底的清洁和平整。
同时检查井底的排水情况,如果需要,进行排水处理。
3.6. 顶管施工根据实际需要,进行顶管工作。
施工过程中需要注意以下事项:•控制顶管的下降速度,避免造成地下管道的损坏。
•监测顶管的方向和位置,确保顶管在正确的位置。
•确保顶管与井壁之间的安全距离,避免顶管与井壁的接触。
3.7. 顶管固定完成顶管施工后,进行顶管的固定工作。
固定方式根据实际情况可以采用焊接、螺栓等。
4. 安全措施在进行顶管工作井逆做法时,需要注意以下安全措施:•按照相关标准和规定使用合适的个人防护装备,如安全帽、安全鞋等。
•对施工现场进行隔离和警示,确保施工期间的安全。
•定期检查施工设备的安全性和运行状况。
•严禁在施工现场吸烟或使用明火。
5. 结束语顶管工作井逆做法是一项重要的地下施工工艺,可以有效地进行地下管道的敷设、修复和维护工作。
在进行施工时,需要严格按照相关的步骤和要求进行操作,并注意施工安全。
顶管工作井逆做法专项施工方案
石马河污染整治清溪镇截污次支管网工程(一期)第三标段工作井接收井逆作法施工方案编制人:审批人:编制单位:惠州市建筑工程总公司编制日期:二0一六年五月目录一、工程概况 (2)二、施工方法 (2)(一)、施工程序如下: (3)(二)、挖井芯土 (3)(三)、井壁钢筋绑扎 (3)(四)、井壁模板安装 (4)(五)、混凝土浇筑 (4)(六)、模板拆除 (4)三、施工安全措施 (4)(一)、安全生产组织机构 (4)(二)、安全管理与安全检查 (5)1、安全管理 (5)2、安全检查 (6)(三)、安全事故预防措施 (6)1、防缺氧及有害气体 (6)2、防物体打击坠落事故 (7)3、防塌孔及突沉 (7)四、施工应急预案 (7)顶管工作井、接收井逆作法施工方案一、工程概况工程名称:石马河污水整治清溪镇截污次支管网工程(一期)第三标段建设地点:东莞市清溪镇建设单位:东莞市清溪镇中点工程建设办公室设计单位:中国华西工程设计建设有限公司监理单位:东莞兴邦建设工程监理有限公司石马河污水整治清溪镇截污次支管网工程(一期)第三标段主要收集清溪镇龙江路北侧及罗马段两侧临近地块的排水,汇水面积约为231.5公顷。
龙江路段(D段)污水管向东敷设接入金龙路现状d1000污水管中,设计污水量为51.1L/S。
罗马段(I)沿途收集道路两侧污水后,接入长山头城市污水处理厂现状d1400进厂干管中,设计污水量为302.3L/S。
管网管材主要采用内肋增强聚乙烯螺旋波纹排水管和Ⅲ级纤维增强塑料混凝土复合管。
管道总长6.53员,管径为DN300~DN900mm。
其中顶管d500mmⅢ级纤维增强塑料混凝土复合管192米,d700mmⅢ级纤维增强塑料混凝土复合管576米,d900mmⅢ级纤维增强塑料混凝土复合管200米,顶管工作井12座,接收井12座。
本工程原设计为沉井施工法,参阅地质报告和现场基坑位置实际情况,经各方参建单位技术人员现场察看分析,并结合场地工程地质和交通环境条件(1+150.16 134在主干道和次干道交汇处;1+210.16 I35在主干道右边车道上;1+263.49 I36在主干道和次干道交汇处;1+303.82 I37在主干道右边车道上;1+342.69 I38在主干道和次干道交汇处。
逆做法顶管井专项施工方案范文
逆做法顶管井专项施工方案1. 项目概述逆做法顶管井是一种将混凝土管道从地面一端移动到另一端的技术。
它主要用于城市地下管网的建设和排水系统的更新。
这种方法可以避免施工期间交通阻塞和影响到市民生活,是一种较为优秀的地下管道施工解决方案。
2. 工程流程2.1. 设计在设计阶段,需要进行详细的勘测和测绘,准确地确定井的位置和相对高度。
施工方案必须严格遵循设计要求,同时考虑施工的可行性和工艺性。
2.2. 理货场制作理货场主要用于管件切割和制作,需要选择平坦的场地进行。
•制作流程: . 切割:根据设计要求,将管件切割为合适的长度。
. 垂直校准:使用工具进行管件的垂直校准,并避免在任何地方挤压其外壁。
. 打标记:对每个管件进行打标记,确定安装顺序。
2.3. 井筒制作井筒制作一般选择在施工现场完成,制作水平应符合设计要求,并使用高强度水泥进行固定。
•制作流程: . 设计钢模板和混凝土配合比。
. 制作: 利用钢模具或模板进行浇注,其内径应符合设计要求。
. 固定和维护: 在浇筑完毕后,将井筒内面喷涂一层保护涂料,并进行固定,以确保井筒的平整和固定。
2.4. 顶进施工• 2.4.1. 预处理在施工前,必须对井筒进行彻底清理、处理和检查,以确保管道的顺畅。
• 2.4.2. 组装管件组装管件按照打好标记的顺序,将管件连接起来。
• 2.4.3. 顶进工艺将管件与吊索连接,沿井轴向顶进到下一处井筒。
为确保安全,在操作过程中要注意防止出现偏差或倾斜,同时要按照设计要求进行顶进速度和力度的控制。
• 2.4.4. 连接管道连接管道应该在工厂里完成并在现场进行安装,以保证一次性通过,避免现场施工造成的误差。
• 2.4.5. 后续工程处理在顶进完成后,要对管道进行验收,检查管道的完整性,然后开始进行后续的附件安装和补充施工。
2.5. 井内设备安装井内设备安装必须按照设计要求进行,安全稳定,使设备能够有效运行。
3. 施工注意事项3.1. 安全防护施工现场必须有专人进行安全监管,对井筒和施工区域进行安全保护,严格执行施工方案,防止事故的发生。
顶管工作井逆做法专项施工方案
顶管工作井逆做法专项施工方案一、前言近年来,顶管工程在城市地下管线建设中扮演着重要角色。
然而,由于种种原因,一些施工单位在顶管工作中采用了逆向操作的做法,严重影响了工程质量和安全。
为有效规范施工行为,提高工程质量,特制定本工作井逆做法专项施工方案,以期为相关从业人员提供指导。
二、施工前准备1. 施工流程明确在进行顶管工程施工前,施工单位应充分了解工程施工流程,明确各个环节的顺序和要求,有效避免逆向操作。
2. 人员素质培训施工人员应经过专业培训,具备相关技能和工作经验,确保能够熟练操作设备和工具,保障施工质量。
三、施工操作规范1. 材料选用选择符合国家标准的优质材料,合理计算材料用量,避免浪费和不必要的成本。
2. 设备操作合理使用设备,确保设备功能正常,坚决杜绝擅自改变设备运行参数的行为,保障施工过程的安全和高效进行。
3. 施工环境保护施工单位应设立专门的安全警示标识,保障施工现场的安全和秩序,严禁违规施工行为。
四、质量控制1. 施工过程监控施工过程中应加强监督和管理,确保施工操作符合规范要求,避免逆向施工操作的发生。
2. 质量检测在每个施工阶段应进行质量检测,及时发现问题并加以解决,确保工程质量达到标准要求。
五、施工结束及验收1. 施工结束整理施工结束后,对施工现场进行整理,清理工具和设备,保持工地环境卫生整洁。
2. 工程验收完成工程后,应及时邀请相关部门进行验收,确保工程符合规范要求,达到设计要求。
结语顶管工作井逆做法专项施工方案旨在规范施工行为,提高工程质量,确保工程安全进行。
希望施工单位和相关从业人员能够严格遵守本方案的要求,共同推动城市地下管线建设的良性发展。
顶管工作井逆做法专项施工方案
惠州市永湖镇污水处理厂一期管网工程顶管工作井接收井逆作法专项施工方案编制单位:河源市政工程总公司惠阳分公司日期:2011 年12 月02 日目录一、工程概况 (2)二、施工方法 (2)(一)、施工程序如下: (2)(二)、高压旋喷桩(止水帷幕桩及井底注浆) (3)(三)、挖井芯土 (5)(四)、井壁钢筋绑扎 (6)(五)、井壁模板安装 (6)(六)、混凝土浇筑 (6)(七)、模板拆除 (6)三、施工安全措施 (7)(一)、安全生产组织机构 (7)(二)、安全管理与安全检查 (7)1、安全管理 (7)2、安全检查 (8)(三)、安全事故预防措施 (8)1、防缺氧及有害气体 (8)2、防物体打击坠落事故 (9)3、防塌孔及突沉 (9)四、施工应急预案 (10)顶管工作井、接收井逆作法施工方案一、工程概况本项目为惠州市湖镇污水处理厂一期管网工程,总长约为7.8公里,其中W01—W06设计采用φ400高密度聚乙烯双壁波纹管(HDPE),环刚度为SN8,此段覆土埋设内侧紧靠挡土,外侧为河道,长度约为0.25公里,W06—W30设计采用φ500高密度聚乙烯双壁波纹管(HDPE),环刚度为SN8,此段覆土埋设内侧紧靠自然河坡,外侧为河道局部位置为大开挖埋设,长度约为1.1公里,W30—W42设计采用φ800的钢筋混凝土专用顶管(Ⅲ级),采用顶管施工,此段局部穿过居民闹区道路,其他的在田园内,长度约为0.68公里,此段有Φ7500工作井3座、Φ4500接收井3座。
W42—W47设计采用φ800高密度聚乙烯双壁波纹管(HDPE),环刚度为SN8,此段大开挖埋设位于河道自然坡内,长度约为0.29公里,其中W47—提升泵房,设计采用φ800的钢筋混凝土专用顶管(Ⅲ级),采用顶管施工,此段位于田园内及道路旁,长度约为0.93公里,有Φ7500工作井4座、Φ4500接收井4座。
提升泵至污水处理厂设计采用压力输送管为成品树脂涂覆复合钢管,内外均做防腐均为埋预敷设,埋深为0.8m,。
顶管工作井及接收井逆作法施工方案
当前位置:给排水首页>> 案例>>广州市白云区污水管道工程顶管工作井及接收井逆作法施工方案(1)2009-10-12 13:15:24 来源:互联网•某~某污水处理系统一期工程尾水排放管,是某~某污水处理厂重要的配套工程,污水处理规模为15万吨/日。
尾水排放管长约1850米,d2400钢筋混凝土顶管1205米、d2400钢筋混凝土管(内衬PVC)铺设576米;顶管工作井8座,接收井7座。
一、工程概况工程名称:某-某污水处理系统一期工程尾水管工程建设地点:广州市白云区建设单位:广州市某有限责任公司设计单位:中国市政工程某设计研究院监理单位:深圳市某工程顾问有限公司建设规模:某~某污水处理系统一期工程尾水排放管,是某~某污水处理厂重要的配套工程,污水处理规模为15万吨/日。
尾水排放管长约1850米,d2400钢筋混凝土顶管1205米、d2400钢筋混凝土管(内衬PVC)铺设576米;顶管工作井8座,接收井7座。
本工程原设计为沉井施工法,参阅地质报告和W2井基坑位置地质实地开挖地层情况,经各方参建单位技术人员现场察看分析,并结合场地工程地质和交通环境条件(W1-W3在污水厂区,管井部位有岩层;W4-W5在8米左右宽的村道上;W6-W15在现状公路边或半幅道路上,W9井部位有岩层,路边地下管线分布较多),原设计的沉井做法在岩层下沉过程中存在下沉困难,而一旦偏离后而无法纠偏,而且沉井施工占用场地大,会严重影响交通。
由原设计人员计算复核后,初步拟定改为逆做拱墙法施工。
二、施工前准备对开挖前周边的建筑物和构筑物先作好沉降观测点的设置,并作好原始记录。
1、工作井、接收井测量定位根据设计要求,按图测出井位中心线,埋设定位桩,严格按测量规程操作;进行施工现场围蔽。
2、施工工序:工作井和接收井的逆作法施工程浇筑井底混凝土。
⎝邦扎井底板钢筋⎝浇筑井底混凝土垫层⎝换填井底碎石垫层⎝清除井底虚土、排除积水⎝重复第二节所有工序、循环作业直至到设计深度⎝(分段)支模浇筑第二节井壁混凝土⎝拆除上节模板⎝(分段)邦扎第二节井壁钢筋⎝清理井孔四周壁、校核井孔垂直度和直径⎝第二节井身挖土方(分段跳挖)⎝安装活动井盖、垂直运输架、起重电动葫芦或卷扬机活底吊土桶、排水、通风、照明设施等⎝在井壁上二次投测标高及井位十字轴线⎝支模浇筑第一节井壁混凝土、井口圈梁混凝土⎝邦扎第一节井壁钢筋⎝挖第一节沉井土方⎝放线、定井边线⎝序:场地平整三、保证质量施工措施(1)、井护壁第一节挖深约1.0m,安装井壁钢模板,浇筑井壁混凝土、井口圈梁混凝土,完成第一节后,从第二段开始,拱墙土方应分段逐层开挖,拱墙水平方向分为4段施工,垂直方向每段长度不大于1米循环。
顶管工作井逆做法专项施工方案
顶管工作井逆做法专项施工方案本项目施工程序如下:1.打高压旋喷桩(止水帷幕桩);2.挖井芯土;3.井壁钢筋绑扎;4.井壁模板安装;5.混凝土浇筑;6.模板拆除。
二)、打高压旋喷桩(止水帷幕桩)在施工现场,首先进行的是打高压旋喷桩(止水帷幕桩)的工作。
这项工作的目的是为了防止井壁周围的土壤松动,保证井壁的稳定性。
三)、挖井芯土接下来进行的是挖井芯土的工作。
挖井芯土是为了让井的基础部分露出来,方便后续的施工工作。
四)、井壁钢筋绑扎井壁钢筋绑扎是为了增加井壁的承载能力和稳定性。
在这个过程中,需要严格按照设计要求进行绑扎。
五)、井壁模板安装井壁模板安装是为了保证井壁的形状和尺寸符合设计要求。
在安装模板的过程中,需要注意模板的牢固性和平整度。
六)、混凝土浇筑混凝土浇筑是为了增加井壁的强度和稳定性。
在浇筑混凝土的过程中,需要注意混凝土的质量和浇筑的均匀性。
七)、模板拆除模板拆除是为了让井壁露出来,方便后续的施工工作。
在拆除模板的过程中,需要注意模板的拆除顺序和安全性。
三、施工安全措施一)、安全生产组织机构在施工过程中,需要建立安全生产组织机构,明确各项工作的职责和任务,确保施工安全。
二)、安全管理与安全检查1、安全管理在施工现场,需要建立健全的安全管理制度,加强对施工人员的安全教育和培训,提高安全意识和安全素质。
2、安全检查在施工过程中,需要定期进行安全检查,及时发现和排除安全隐患,确保施工安全。
三)、安全事故预防措施1、防缺氧及有害气体在施工现场,需要加强通风换气,防止缺氧和有害气体的积聚,确保施工人员的安全。
2、防物体打击坠落事故在施工现场,需要设置安全防护措施,防止物体的坠落和打击,确保施工人员的安全。
3、防塌孔及突沉在施工现场,需要加强对井壁的监测和加固,防止井壁的塌陷和突沉,确保施工人员的安全。
四、施工应急预案在施工过程中,需要制定健全的施工应急预案,及时应对突发事件,保证施工安全。
工作井和接收井的施工程序采用逆作法。
顶管工程逆作法开挖工作井、接收井施工方案
逆作法施工方案编制日期:2018年04月15日目录1.1工程概况 (2)1.2工程地质 (2)第二章总体计划和施工部署 (3)2.1施工技术准备 (3)2.2施工现场准备 (3)第三章施工组织机构 (5)3.1建立现场管理机构 (5)3.2施工管理及管理人员组织架构图 (5)第四章机械设备及测量设备投入计划 (6)4.1主要机械设备计划表 (6)第五章逆作法开挖工作井、接收井 (7)5.1挖土及出土方法 (7)5.2具体施工方法 (7)5.3后靠背 (9)第六章安全生产文明施工方案 (10)6.1安全文明施工方针目标 (10)6.2安全文明施工工作计划 (10)6.3安全施工措施 (12)6.4文明施工及环境保护保证措施 (15)第一章工程概要1.1 工程概况1.2 工程地质第二章总体计划和施工部署2.1 施工技术准备一、掌握地形、地质、水文等勘察资料,对管线线路的地质水文情况进行充分的分析,预先分析将来施工中可能遇到的各种不利因素(如施工用水等),并提出相应的解决方法措施。
二、组织有丰富施工经验的技术人员成立施工技术组,仔细阅读、熟悉图纸,以便作好图纸会审工作,充分了解和掌握设计意图、结构特点和技术要求。
三、与建设和设计单位一起进行设计交底,图纸会审和测量交桩。
四、细化施工组织设计,做好技术交底和培训工作,做好试验准备工作。
对各复杂部位和关键部位进行技术讨论,作好资料、图表上墙。
五、做好施工过程中需监测项目的前期准备,施工过程各种记录表格的前期整理。
六、在施工前对各工种、各施工班组进行详细的技术交底。
七、做好施工操作人员的再培训工作。
八、办理有关施工许可证件:开工前将有关文件、方案报当地建设委员会建管处、治安、环卫等部门办理施工许可证、余泥排放证等手续。
2.2 施工现场准备一、施工测量放线根据业主提供的水准基准点和坐标控制点,建立测量控制的导线,按设计图纸对管道沿线进行测量放样,测放出管道开挖面、各井位的位置和标高,并做出标记。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
----------------------------草南公路段WA16~WA3段4逆做法顶管井专项施工方案编制人:审核人:审批人:----------------------------2017 年6 月目录第一章编制依据及原则 (3)第一节编制依据 (3)第二章工程概况 (3)第一节工程简介 (4)第二节环境与地质条件 (4)第三章施工工艺 (6)第一节工作井、接收井施工 (6)第二节检查井施工 (14)附表 1 主要机械设备和测量检验设备配备表 (23)附表 2 主要材料供应计划表 (23)附表 3 劳动力计划表 (23)第一章编制依据及原则第一节编制依据一、现场踏勘调查所获得的工程地质、水文地质、当地资源、交通状况及施工环境等调查资料;二、国家及地方关于施工安全生产和环境保护等方面的法律法规;三、---------------------------- 施工设计图、说明及相关合同文件等资料;四、国家现有施工标准及规范1、《混凝土结构设计规范》(GB50010-2002);2、《工程测量规范》(GB50026-2007);3、《给水排水构筑物工程施工及验收规范》(GB50141-2008);4、《给排水管道工程施工及验收规范》(GB50268-2008);5、《钢纤维混凝土检查井盖》(GB26537-2011);6、施工标准图集《给排水检查井》(06MS201-3)第二章工程概况第一节工程简介汕头市---------------------------- (草南公路段WA16~WA3段4)为A线截流管道,管线包含 3 座7000*3500 工作井,4 座Φ4500 接收井,12 座Φ1000 骑马井。
工作井及接收井采用逆做法施工。
第二节、环境与地质条件一、工程地理位置草南公路段WA16~WA3管4 线沿汕头市潮阳区铜盂镇草南公路布设,沿线经过铜盂镇繁华区域人口密集地段;工作井、接收井处于铜盂镇草南公路右幅主车道中,周围建筑物密集,来往行人多、车流量大、道路一侧布设有高压供电电杆、高压线、通信设施,施工不便。
二、施工情况与地质条件1、顶管井工程施工情况WA16~WA3段4 管线区域位于汕头市潮阳区铜盂镇草南公路。
属于练江流域冲积平原地貌,沿公路走向;地形较平坦,沿线为水泥路面,管线自然地面标高在 2.440 米~4.500 米之间(按图纸地貌),地势较平坦。
2、场地岩土层划分及其结构特征参照建设单位提供的岩土勘察报告可知地层特征如下表:场地各岩土层结构特征表地层编号岩土层层顶埋深(m)层厚(m)状态N平均值<1> 人工填土层0.00 1.40~3.30 稍压实/ <3-1> 淤泥层 1.50~3.30 2.00~5.90 饱和,流塑 1.8<3-2> 细砂、中砂、粗砂 1.40~4.50 2.10~6.50 松散状 3.6 粘土层7.20 、4.30 1.20 、7.75 可塑8.0<3-3> 粉质粘土 3.50~11.0 4.70~16.65 可塑7.5 <3-4> 粉质粘土14.40 、14.00 、16.00 5.65 、6.05 、4.00 硬塑10<3-6> 粗砂层 4.80 、5.80 1.1 、1.9 饱和,松散,级配好,具有粘性6.1二、水文地质条件工程紧靠北回归线,属亚热带季风气候,全年降水充沛,雨季明显,雨量集中在4~9 月,占全年雨量的80%以上,年降雨量在1300~1800毫米之间。
台风和暴雨盛行的季节为4~9 月。
场地地下水位埋藏较浅,水位为第四系孔隙水位,水位埋深约0.3~4.65m,地下水位的变化与地下水的贮存、补给及排泄关系密切,每年4~9月为降雨集中季节,大气降水充沛,水位会明显上升,而在冬季降水减少,地下水随之下降,年变化幅度为 2.00~3.00m。
第三章施工工艺第一节工作井、接收井施工工作井共 3 座(DA7、DA9、DA11),接收井 4 座(DA6、DA8、DA10、DA12)设计采用逆作法施工工艺。
一、工作井、接收井施工本工程顶管施工用井(工作井、接收井)结构形式采用逆作法护壁。
层C15,底板、井壁C35,抗渗等级P6;钢筋保护层厚度井壁为混凝土强度等级:垫30,底板为40,板为30。
Φ10 以下为HPB300级;Φ10 及以上为HRB400级,竖筋搭接采度为10d。
管口预埋钢套管用10mm厚钢板制作。
管口处的钢筋切断, 并设用单面搭接焊,长到75%设计补强钢筋, 主筋与补强钢筋焊接。
逆作法按每米往下分段施工,上一段混凝土达强度后方可进行下一段施工。
1、施工概述根据设计要求,工作井为方形,接收井采用圆形制作,首先开挖井里土体,分层挖深为1m,并修整外壁的土模,然后在井的四周绑扎钢筋,立模板,浇筑混凝土,待砼强度达到75%,而后接着挖土、绑扎钢筋、立模板、浇筑混凝土制作第二节护壁,如此反复做第三、四⋯⋯节护壁,直到设计井底。
挖土采用人工挖土法施工。
逆作法护壁支护结构井作为顶管工作井及接收井用,井净空尺寸为7000*3500、Φ4500,纸1m,侧壁为梯形,其他具体尺寸见本工程逆作法护壁支护结构井施工图每节护壁高2、逆作法护壁支护结构井施工工艺流程图测量放样挖土逆第二、三⋯节制作,直至坑底绑扎钢筋安装模板逆第一节制作浇筑砼垫层底板图1 施工工艺流程图3、基坑开挖施工开挖前应根据施工图纸、现场土质、地下水位、现有的地下及地上设施、附近建筑等情况,拟定开挖断面、开挖方式及边坡保护措施等细节,要注意保护好附近建筑物、构筑物。
特别要注意高压电缆、地下通讯管线、给排水管线等的保护。
并在开挖前不少于14 天,将此开挖程序提交给项目监理审批。
本工程逆作法护壁支护结构井采用人工挖土的方法进行挖取土。
在逆作法护壁支护结构井混凝土达到设计强度后,采用人工挖土的方法进行挖土、小型卷扬机提土。
(见图挖土、成井图)出土顺序由内向外:先挖松中央部分土,挖取中间部分的土,再取井周围内侧土,最后形成大平底若无地下水时,若井内有水时则在井中央挖个集水坑。
开挖时为保证基坑底土壤不被扰动或破坏,为防止超挖,挖至设计标高前20~30cm时用人工开挖,检修平整。
开挖要保证连续作业,衔接工序流畅。
基坑边5m内不得堆放挖出来的土,同时堆土边坡不能陡于1:1.5 ,最大高度不得危及到邻近的建筑物,或对工程或工作人员的安全产生任何危险。
土方及时外运,以方便后面工序施工。
对周围建构筑物等布点监测,随时掌握由于逆作法护壁支护结构井土体开挖引起的环境影响问题。
开挖期间,应特别注意基坑范围内的淤泥或粘性土壤。
由于在一定条件下,这种松软的土层容易产生塌陷,所以,对出现这种土层时,应采取必要的措施,如保持较低的地下水位、集水井降排水等方法。
开挖时,若遇到不良土质,应将这些物质运出现场并无害处理。
这些杂物包括树根、有机物质、淤泥、残留建筑材料和有毒物质,对井内气体进行有毒试验、及时向井内吹入新鲜空气。
第一节护壁墙1 土坑土壁土壁1、土坑开挖2、第一节护壁墙施工1 12 护壁墙2土壁土壁护壁墙3453、第二节护壁墙施工4、成井挖土、成井图4、逆作法护壁支护结构井施工方法及技术措施(1)土方开挖基坑内土方开挖采用分层法,每层开挖深度不超过1m。
第一层土方开挖深1m,可以保证护壁搭接不小于10cm。
采用人工开挖、清理、归堆,挖掘机装车外运。
每个井孔每天完成1 节(节高900mm)掘进进尺,原则上每节挖孔深度为1000mm(包括搭接部分);当挖进坚硬的岩石时,利用风镐挖掘并结合微膨胀爆破方法进行施工。
每挖进三节将进行一次平面尺寸和垂直度校正,保证符合设计要求。
垂直度校正方法是以井体顶对角拉出十字交点为井中心,再用铅垂线引入井下作一井中心,并以这一垂线测量垂直度。
(2)土方运输①井内的土方采用简易提升机到地面。
②从井下挖出来的土方利用手推车运送到基坑边临时堆土区,及时采用挖机上车外运以方便后面工序施工。
二、模板安装与拆除井壁模板由钢模拼装而成,板间用U 形卡固定,沿模板底部打短钢筋桩作为支撑和加固,拼装中留一道接缝夹一根Φ48 钢管,以便拆模;必要时采用Φ60钢管进行对顶支撑。
顶管井护壁第一节挖深约1m。
安装护壁钢模板,浇灌混凝土护壁及井口圈粱。
以每天一节作为一个施工循环(即挖好每节土后浇灌下一节混凝土护壁)。
一般土层中每节高度为1m,而遇到淤泥、流砂则护壁高度每节不宜大于0.5m,井壁纵筋加密为间距@100,同时井壁后座采用透水强材料挡土。
为保证井的垂直度,浇筑护壁砼之前校核井中心位置及垂直度。
垂直度校正方法是以井体顶对角拉出十字交点为井中心,再用铅垂线引入井下作一井中心,并以这一垂线测量垂直度。
拆除模板时,先拆除对顶钢管,然后用撬棍轻轻撬动模板,使模板离开护壁,利用井口提升设备将模板逐块传到地面上进行有序堆放。
三、钢筋工程1、钢筋制作及管理工程施工所需钢筋进场时必须有出厂质量保证单及试验报告,其力学特性必须符合现行国家标准。
在监理见证下须按批号、数量、炉号、种类、等级、生产厂家抽样做拉力、冷弯试验,复试合格后才投入使用,并报请现场监理工程师验收,复试不合格的作为不合格品做退货处理。
2、钢筋接头:热轧钢筋接头采用双面搭接焊。
搭接焊时,两搭接钢筋的轴线必须在同一直线上,搭接长度、焊接厚度必须符合规范要求。
3、钢筋最小锚固长度:钢筋最小锚固长度与砼的标号,钢筋种类、结构的抗震等级有关,必须达到设计图纸的要求。
设计图纸无要求的钢筋最小锚固长度必须大于或等于250mm。
4、井壁钢筋安装如下图所示,工作井、接收井井壁均采用双层、双向配筋。
进行各层工作井钢筋、混凝土施工时注意沿工作井壁设置的通长竖筋HRB400Φ14@200的保护和搭接。
工作井井壁钢筋布置图接收井井壁钢筋布置图四、混凝土浇筑护壁混凝土为C35,P6,采用商品混凝土,用泵车将混凝土输送入基坑,再用斗车运送到井边,均匀地在模板的各个方向同时浇注,以防模板受混凝土挤压而偏移,并用振捣器振实,防止产生蜂窝、漏浆现象。
护壁砼分层振捣,使用插入式振捣器时每层厚度不大于50cm,振捣棒不得触动钢筋,除上面振捣外,下面要有人随时敲打模板。
井壁墙板入料点对称布置,浇筑高度必须平衡上升,浇筑速度尽量放缓一些。
五、垫层、底板施工1、施工工艺流程如图所示。
钢筋制作底板钢筋绑扎钢筋验收合格预埋件安装不合格隐蔽工程验收整改商品混凝土供应混凝土浇筑合格混凝土养护2、底板钢筋的绑扎最后一节护壁完成并拆除模板后,即可进行素混凝土垫层铺设,浇灌100mm厚C15素混凝土垫层。
素混凝土垫层初凝后,在垫层上弹出各种钢筋安装定位线,底板钢筋将根据弹出的定位线进行安装。
钢筋按图纸抽筋,根据下料单的尺寸下料、加工,把加工好的钢筋堆放整齐,并做好标识。
