试谈室内燃气管道安装施工工艺标准

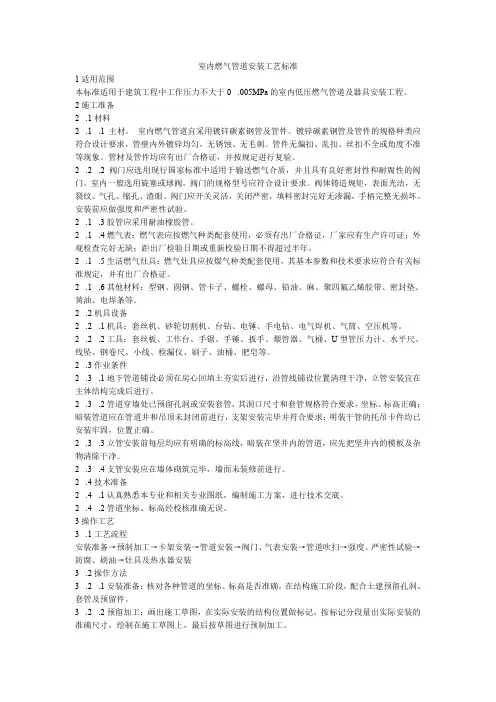

室内燃气管道安装标准
![室内燃气管道安装标准](https://img.taocdn.com/s3/m/5fc49c232379168884868762caaedd3383c4b509.png)
室内燃气管道安装标准
室内燃气管道安装标准主要包括以下几个方面:
1. 管道材料选择:应选择符合国家标准的燃气管道材料,常用
的材料有钢管、镀锌管和不锈钢管等。
管材应符合规范要求,无明显
破损、锈蚀和变形等缺陷。
2. 安装位置选择:燃气管道应设置在室内较为通风的位置,避
免阳光直射和潮湿环境,以防止管道老化和腐蚀。
3. 安装高度与坡度:燃气管道应安装在室内较高的位置,以便
于燃气正常流动和排气。
水平管道应设置适当的坡度,以便于燃气自
然流动。
4. 连接方式:燃气管道的连接方式应采用可靠的管件和密封材料,连接点应牢固、密封。
常用的连接方式有焊接、螺纹连接和压力
接头等。
5. 安全阀和防护措施:在燃气管道中应设置安全阀,以防止管
道超压和爆炸事故。
应设置适当的防护措施,如警示标识、防火墙等,确保安全使用。
6. 泄漏检测:在安装完成后,应进行燃气泄漏检测,以确保管
道系统的密封性和安全性。
常用的检测方法有气味检测、水泡法和压
力测试等。
室内燃气管道安装需要符合各项国家标准,并采取相应的安全措施,以确保用户的生命财产安全。
在安装过程中,应由专业人员进行
设计、施工和验收,并定期进行安全检查和维护。
燃气管道安装标准工艺规范标准
![燃气管道安装标准工艺规范标准](https://img.taocdn.com/s3/m/9913e7a5ce2f0066f533228a.png)

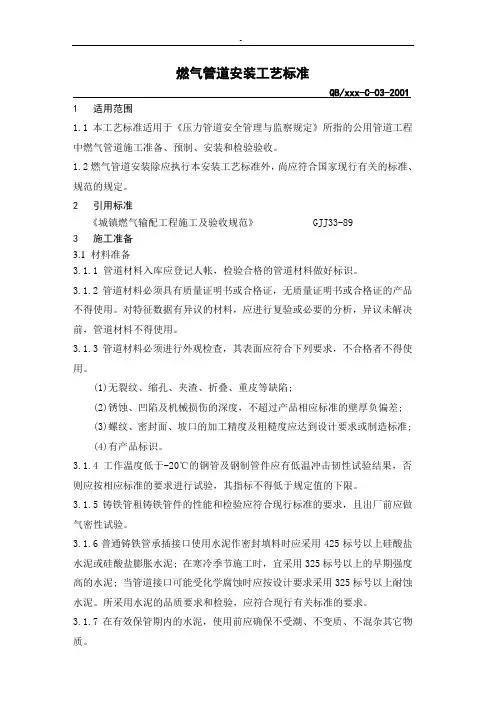

燃气管道安装工艺标准QB/xxx-C-03-2001 1 适用范围1.1 本工艺标准适用于《压力管道安全管理与监察规定》所指的公用管道工程中燃气管道施工准备、预制、安装和检验验收。
1.2 燃气管道安装除应执行本安装工艺标准外,尚应符合国家现行有关的标准、规范的规定。
2 引用标准《城镇燃气输配工程施工及验收规范》 GJJ33-893 施工准备3.1 材料准备3.1.1 管道材料入库应登记人帐,检验合格的管道材料做好标识。
3.1.2管道材料必须具有质量证明书或合格证,无质量证明书或合格证的产品不得使用。
对特征数据有异议的材料,应进行复验或必要的分析,异议未解决前,管道材料不得使用。
3.1.3管道材料必须进行外观检查,其表面应符合下列要求,不合格者不得使用。
(1)无裂纹、缩孔、夹渣、折叠、重皮等缺陷;(2)锈蚀、凹陷及机械损伤的深度,不超过产品相应标准的壁厚负偏差;(3)螺纹、密封面、坡口的加工精度及粗糙度应达到设计要求或制造标准;(4)有产品标识。
3.1.4 工作温度低于-20℃的钢管及钢制管件应有低温冲击韧性试验结果,否则应按相应标准的要求进行试验,其指标不得低于规定值的下限。
3.1.5铸铁管租铸铁管件的性能和检验应符合现行标准的要求,且出厂前应做气密性试验。
3.1.6普通铸铁管承插接口使用水泥作密封填料时应采用425标号以上硅酸盐水泥或硅酸盐膨胀水泥; 在寒冷季节施工时,宜采用325标号以上的早期强度高的水泥; 当管道接口可能受化学腐蚀时应按设计要求采用325标号以上耐蚀水泥。
所采用水泥的品质要求和检验,应符合现行有关标准的要求。
3.1.7在有效保管期内的水泥,使用前应确保不受潮、不变质、不混杂其它物质。
3.1.8在使用铅作密封填料时,要求含铅量大于99.9%,其技术要求及检验应符合现行标准的规定。
3.1.9接口密封使用的油麻丝,应采用纤维长、柔性好、不含杂质的亚麻、线麻、白麻,浸没于柴油或性质类似的矿物油内,取出后风干而成。
燃气管道安装施工工艺
![燃气管道安装施工工艺](https://img.taocdn.com/s3/m/ba09e6e349649b6648d747ba.png)
燃气管道安装施工工艺1、范围本工艺标准适用于工作压力不大于0.005MPa的室内低压煤气管道及器具安装工程。
2、施工准备2.1材料要求2.1.1燃气输配工程使用的管子、管件、密封填料等附属材料应符合国家现行有关标准。
管子、管件及附属材料应有出厂合格证,到现场还应进行复验。
2.1.2镀锌碳素钢管及管件的规格种类应符合设计要求,管壁内外镀锌均匀,无锈蚀、无飞刺。
管件无偏扣、乱扣,丝呈不全或角度不准等现象。
管材及管件均应有出厂合格证。
室内煤气管道安装应尽量使用镀锌碳素钢管及管件。
2.1.3碳素钢管、无缝钢管。
管材不得弯曲、锈蚀,无飞刺、重皮及凹凸不平现象。
2.1.4阀门应选用现行国家标准中适用于输送燃气介质,并且具有良好密封性和耐腐蚀性的阀门。
室内一般选用施塞或球阀。
阀门的规格型号应符合设计要求。
其外观要求:阀体铸造规矩,表面光洁,无裂纹、气孔、缩孔、渣眼;密封面表面不得有任何缺陷,表面粗糙度和吻合度满足标准规定的要求;直通式阀门的连接法兰的密封面应相互平行;直通式阀门的内螺纹接头中心线应在同一直线上,角度偏差不得超过2°;直角工阀门的内螺纹接头中心线的不垂直度,其偏差不得超过2°;真料压入后的高度和紧密度,应保持密封和不妨碍阀杆运动,并留有一定的调整余量;旋塞阀的塞子上台阶应有定位标记,并且全开到全关闭应限制在90°范围内旋转。
开关灵活,关闭严密,填料密封完好无渗漏,手轮完整无损坏。
运到现场阀门还谋划尖作强度试验和严密性试验。
试验不合格者不得安装。
2.1.5胶管应采用耐油纯胶管。
2.1.6气表:居民家庭一般用皮膜家用煤气表。
这种表可分为四种类型:人工煤气表、天然煤气表、液体石油气表和适合于上述三种燃气的通用表。
安装时应分清楚类型。
工业及公共建筑用气计量采用罗茨表,它的优点是体积小、流量大,可用于较高的燃气压力下计量。
新表安装必须具备以下条件:有出厂合格证;外观检查完好无缺;距出厂检验日期或重新校验日期不得超过半年;厂家有生产许可证。
室内燃气管道安装施工工艺
![室内燃气管道安装施工工艺](https://img.taocdn.com/s3/m/10693f6cbf23482fb4daa58da0116c175f0e1eb9.png)
室内燃气管道安装施工工艺燃气管道是我们日常生活中重要的一部分。
在室内安装燃气管道是非常严谨的过程。
如果安装不当,可能会对安全造成极大的威胁。
因此,在安装燃气管道之前,我们需要了解一些关于室内燃气管道安装施工工艺的基本知识。
需要注意的问题在安装燃气管道之前,需要进行相关的准备工作,包括设计、测量土地、准备材料等。
需要注意的问题如下:设计在进行室内燃气管道的设计时,首先要考虑管道的材质和管道的长度。
根据需要使用的燃气流量来确定管子的直径和角度。
燃气调试在进行燃气管道施工之前,应该先进行燃气调试,这样可以确保燃气管道施工完毕后的安全性。
确认法规在进行燃气管道施工时,需要遵守相关的安全法律法规。
这包括地方性、区域性和国家性法律法规。
管道安装流程燃气管道的安装过程涉及到一些步骤的操作,这些步骤如下:1.测量先使用符合法规规定的测量仪器,精确测量管道所需的长度、角度和位置。
并进行钻孔、铰孔等操作。
2.固定管道按照测量结果,在地面上或者墙上钻孔、钉排,安装托架或管道卡夹等固定手段。
3.焊接或连接将管道节段进行对接和安装,采用焊接技术使管道段连接密实,防止漏气。
如采用法兰连接要留心垫片备用。
4.加固和铺设经过初步焊接连接后,先进行压力试验,确认漏气的情况。
如无漏气,可以进行加固和铺设。
5.封闭将所有安装工作完成后,需要封闭所有的连接口以确保完整性和防漏。
如发现燃气泄漏,则需紧急拆除或密封管道。
安全措施为了保障安全,我们需要注意一些安全措施:•在施工过程中,尽可能的减少火源和静电。
•严格遵循安全规定操作。
•对管路进行定期巡查,如发现管路有异常情况应及时处理。
•燃气管道安装完毕后应该开展完善的管理及维修保养工作,定期检查管线连接口,防止老化、松动和腐蚀。
总结安装燃气管道并非是一项简单的工作。
在安装前,我们需要对管道的设计、测量和安装过程以及安装后的管道维护进行认真的计划和管理。
在安装时,严格遵守相关的安全法规和注意人员安全,这是施工的重要规定之一。
室内天然气管道施工规范
![室内天然气管道施工规范](https://img.taocdn.com/s3/m/f6c1543dba68a98271fe910ef12d2af90242a824.png)
室内天然气管道施工规范天然气是一种清洁、高效、安全的能源,它已经被广泛应用于家庭、商业和工业领域。
为了确保天然气的安全使用,必须遵循严格的施工规范,特别是在室内天然气管道的施工中。
下面将详细介绍室内天然气管道施工的规范。
1. 室内管道材料的选择在室内天然气管道的施工中,必须选择符合规定的管道材料,如钢管、塑料管和铜管等。
这些管道材料必须符合国家标准,并且必须经过质量检测。
管道的壁厚、直径和长度应根据实际应用需求进行选择。
2. 管道的安装在室内天然气管道的安装过程中,必须遵循以下规范:(1)安装前必须对管道材料进行检验,检查是否有损伤、变形等情况。
(2)在安装之前,必须根据实际情况进行测量和设计,确定管道走向、高度、弯头和支架的位置。
(3)管道的弯头应该尽量少,且弯角不应超过90度。
(4)管道的连接点必须采用专门的管道接头,并且必须用专门的工具进行拧紧。
(5)管道的支架应该够牢固,且其间距不应超过1.5米。
(6)在管道的安装过程中,必须采用防火措施,如用防火材料覆盖管道等。
3. 管道的测试和调试在管道安装完成后,必须进行压力测试和泄漏测试,以确保管道的安全性。
(1)压力测试在压力测试之前,必须对管道系统进行排气处理。
然后,在使用专业的测试设备对管道进行测试,压力应该稳定在0.06~0.1MPa之间,持续时间不少于10分钟,压力应不小于额定压力的1.5倍。
(2)泄漏测试泄漏测试必须在压力测试完成之后进行。
在测试之前,必须对管道系统进行排气处理。
测试时必须采用泡沫剂或油漆剂对接头进行喷涂,以发现泄漏点。
如果存在泄漏,必须及时进行修复,并重新进行测试。
4. 安全注意事项在天然气管道的施工过程中,必须注意以下安全事项:(1)在施工区域内,必须设置警示牌,并事先告知周围住户。
(2)施工人员必须佩戴安全帽、安全鞋和工作服等安全防护装备。
(3)现场必须设置消防设备和急救箱等应急设备。
(4)天然气管道绝不能贮放在易燃物品旁边,也不可低于或过近于其它管道。
室内燃气管道安装工艺标准
![室内燃气管道安装工艺标准](https://img.taocdn.com/s3/m/6f7d0670fad6195f312ba6fd.png)
室内燃气管道安装工艺标准1适用范围本标准适用于建筑工程中工作压力不大于0 .005MPa的室内低压燃气管道及器具安装工程。
2施工准备2 .1材料2 .1 .1主材。
室内燃气管道宜采用镀锌碳素钢管及管件。
镀锌碳素钢管及管件的规格种类应符合设计要求,管壁内外镀锌均匀,无锈蚀、无毛刺。
管件无偏扣、乱扣、丝扣不全或角度不准等现象。
管材及管件均应有出厂合格证,并按规定进行复验。
2 .2 .2阀门应选用现行国家标准中适用于输送燃气介质,并且具有良好密封性和耐腐性的阀门。
室内一般选用旋塞或球阀。
阀门的规格型号应符合设计要求。
阀体铸造规矩,表面光洁,无裂纹、气孔、缩孔、渣眼。
阀门应开关灵活,关闭严密,填料密封完好无渗漏,手柄完整无损坏。
安装前应做强度和严密性试验。
2 .1 .3胶管应采用耐油橡胶管。
2 .1 .4燃气表:燃气表应按燃气种类配套使用,必须有出厂合格证,厂家应有生产许可证;外观检查完好无缺;距出厂检验日期或重新校验日期不得超过半年。
2 .1 .5生活燃气灶具:燃气灶具应按煤气种类配套使用,其基本参数和技术要求应符合有关标准规定,并有出厂合格证。
2 .1 .6其他材料:型钢、圆钢、管卡子、螺栓、螺母、铅油、麻、聚四氟乙烯胶带、密封垫、黄油、电焊条等。
2 .2机具设备2 .2 .1机具:套丝机、砂轮切割机、台钻、电锤、手电钻、电气焊机、气筒、空压机等。
2 .2 .2工具:套丝板、工作台、手锯、手锤、扳手、煨管器、气桶、U型管压力计、水平尺、线坠、钢卷尺、小线、检漏仪、刷子、油桶、肥皂等。
2 .3作业条件2 .3 .1地下管道铺设必须在房心回填土夯实后进行,沿管线铺设位置清理干净,立管安装宜在主体结构完成后进行。
2 .3 .2管道穿墙处已预留孔洞或安装套管,其洞口尺寸和套管规格符合要求,坐标、标高正确;暗装管道应在管道井和吊顶未封闭前进行,支架安装完毕并符合要求;明装干管的托吊卡件均已安装牢固,位置正确。
燃气管道安装工程施工工艺
![燃气管道安装工程施工工艺](https://img.taocdn.com/s3/m/6ab546f868dc5022aaea998fcc22bcd126ff42c6.png)
燃气管道安装工程施工工艺一、前期准备燃气管道安装施工前,需要完成以下准备工作:1. 安全评估根据燃气管道安装工程的特点和要求,进行现场安全评估,预测可能出现的危险及其后果,制定防范措施。
2. 现场勘测根据燃气管道安装工程设计方案,进行现场勘测,确定安装位置、管道走向、出入口、检查井等。
3. 施工材料准备根据设计方案和现场需要,准备好所需的燃气管道、阀门、管件、膨胀节、焊接材料、防腐涂料等。
4. 管道清洗在燃气管道安装前,需要对管道进行清洗,清除内部污垢或异物,确保管道内部干净。
二、施工工艺1. 埋地管道铺设(1)开挖沟槽按照设计方案和勘测结果,开挖沟槽,沟槽深度根据燃气管道的覆土深度要求确定。
(2)管道敷设将燃气管道按照设计方案敷设到沟槽内,管道间距、固定点距离、水平度等要求按照规范进行。
(3)管道固定管道敷设完成后,需要进行固定,按照设计方案要求,在沟槽周围用砖块或石块进行固定,以防管道移动。
(4)回填土方将敷设和固定完成的燃气管道周围进行回填,注意压实,以保证地面平整、紧密。
2. 管道支吊架安装(1)支吊架制作根据燃气管道的不同位置和需求,制作相应的支吊架,保证管道的支撑和固定。
(2)支吊架安装支吊架根据设计方案要求进行安装和固定,按要求进行位置标注和支、吊点设置,以便于归档管理和后续维护。
(3)支吊架防腐涂装支吊架安装后,需要进行防腐涂装,以提高支吊架防腐蚀性能,延长使用寿命。
3. 管道焊接(1)焊接前准备对于焊接燃气管道,需要进行准备工作,包括清理场地、保障焊接安全、确定焊接方式等。
(2)焊接操作根据燃气管道设计及要求,采用对管道质量无损影响的焊接方式和工艺,焊接环节严格按照规范要求执行。
(3)管道焊接质量检验进行焊接后的管道质量检验,包括 vis 等比较表面缺陷检查、x 射线或超声波探伤等检查方式,以确保燃气管道的焊接质量。
4. 管路压力测试经过施工的燃气管道需要进行压力测试,确保管道可以正常工作。
燃气管道的施工工艺与要求
![燃气管道的施工工艺与要求](https://img.taocdn.com/s3/m/0948ef95d0f34693daef5ef7ba0d4a7302766cb4.png)
燃气管道的施工工艺与要求
燃气管道的施工工艺与要求主要包括以下几方面:
1. 工程前期准备:施工前需完成相关的设计和测量工作,并获得有关部门的批准和许可。
2. 施工现场准备:清理施工现场,确保施工区域安全,划定施工范围,设置警示标志和安全防护设施。
3. 材料选择与准备:选择符合相关标准要求的材料,如管道、管件、阀门等,并按要求进行验收、检测和存放。
4. 施工工艺:根据设计要求进行开挖和铺设管道,保证管道的平直、坡度合理,并进行固定和焊接。
在施工过程中需注意防止污染和损坏,避免与其他工程设施发生冲突。
5. 施工验收:管道安装完成后,进行压力测试,确保管道系统的密封性和安全性符合要求。
并进行相关的检测和验收工作,包括焊缝检查、防腐处理、设备安装等。
6. 管道保护与维护:施工完成后,需对管道进行保护和维护,确保其正常运行和安全使用。
包括定期检查、清洗、修复和更换。
在燃气管道的施工过程中,还需要遵守相关的法律法规和标准要求,如国家的燃气安全法规、施工工程管理规范等。
同时,施工人员应具备相应的专业技能和证书,并按照施工计划和安全操作规程进行工作。
施工单位应建立健全的质量管理体系,保证施工质量和安全。
室内燃气管施工规定
![室内燃气管施工规定](https://img.taocdn.com/s3/m/23aa9d5af08583d049649b6648d7c1c708a10bb9.png)
室内燃气管施工规定
通常包括以下方面:
1. 燃气管道布置:室内燃气管道的布置应符合规范要求,保证安全可靠。
布置应尽量避免室内燃气管道与其他设备、设施的冲突,以及不得穿越防火墙等。
燃气管道应在室内墙体内部敷设,避免暴露。
2. 燃气管道材质:燃气管道应选用符合国家标准及规范要求的材质,如镀锌钢管、不锈钢管、聚乙烯管等。
管道材料应具有耐热、耐压、耐腐蚀等性能,并符合规范要求的尺寸和厚度。
3. 燃气管道连接:燃气管道的连接应采用专用管件,并进行正确的连接方法,如螺纹连接、焊接连接等。
连接应严密可靠,不得出现渗漏、脱落等情况。
4. 燃气管道支架:燃气管道的支架应采用合适的材料和结构,并满足安装规范的要求。
支架应牢固可靠,确保燃气管道的平稳固定。
5. 燃气管道的安装:燃气管道的安装应按照规范要求进行,包括施工图纸的编制、安全防护、管道距离的控制等。
在安装过程中,应注意保护好管道的外壁,避免损坏。
6. 燃气管道的压力测试:燃气管道安装完成后,应进行压力测试,确保管道系统的密闭性和耐压性。
测试时应使用专用压力表,按照规范要求进行测试,并记录测试结果。
7. 燃气管道使用期限的限制:燃气管道的使用期限通常为15年,超过期限需要进行检测和更换。
检测周期一般为5年,检测过程需要由专业人员进行。
以上是一般的室内燃气管施工规定,具体规定可能会根据地区或国家的规范和标准而有所不同。
在进行燃气管施工前,最好咨询专业人士或燃气公司的建议,并遵循当地规定和标准进行施工。
燃气管道施工工艺
![燃气管道施工工艺](https://img.taocdn.com/s3/m/ee153b3a5bcfa1c7aa00b52acfc789eb172d9ef0.png)
燃气管道施工工艺背景介绍燃气是一种常见而重要的能源,在我们的日常生活和生产中被广泛使用。
为了让燃气能够顺利地输送到我们的家庭和企业,需要进行燃气管道的施工。
燃气管道施工是一项复杂而严谨的工作,需要经过精心的规划和周密的安排。
本文将详细介绍燃气管道施工的工艺。
施工前的准备工作在进行燃气管道施工前,需要进行一系列的准备工作。
首先是施工计划的制定,包括施工方案的设计和施工进度的安排。
同时,需要对施工现场进行勘察,确定燃气管道的敷设位置、管道长度、管径尺寸等参数。
此外,还需要进行施工材料和设备的准备工作,如钢管、弯头、法兰等材料的采购,焊接机、塑料管焊接机等设备的准备。
施工过程1. 开挖开挖是燃气管道施工中的第一步,也是最关键的一步。
在开挖之前,需要确定燃气管道的敷设位置、深度和宽度。
开挖结束后,需要进行地基处理,保证地面平整、稳固。
同时,还需要进行填埋,确保管道的支撑和稳定。
2. 敷设敷设是燃气管道施工的核心环节,包括管道的连接、打洞、弯曲、贴塑料薄膜等步骤。
在敷设过程中,需要注意管道的横向和纵向的位置,管道的焊接质量和管道长度的允许误差等问题。
3. 填充和夯实填充和夯实是燃气管道施工的关键环节之一。
在填充和夯实过程中,需要注意管道周围的填充物和夯实程度,以确保管道的支撑和稳定。
4. 单管测试单管测试是燃气管道施工的必要环节之一,它可以检测管道的漏气情况和焊接质量。
在单管测试之前,需要对管道进行清洗和暴露,以确保测试的准确性。
测试结束后,需要进行漏气检测,以确保管道的安全性。
5. 整体测试整体测试是燃气管道施工的最后一步,主要是对整个管道系统进行测试和检测,以确保管道系统的安全性。
整体测试需要实施压力测试和泄漏测试,以确定管道系统的耐压性和漏气情况。
如果测试结果符合标准要求,即可确定燃气管道的可靠性,进入使用阶段。
注意事项在燃气管道施工的过程中,还需要注意以下事项:1.施工现场周围需要设置警示标志,以便提醒周围人员注意安全。
室内燃气管道的安装工艺流程
![室内燃气管道的安装工艺流程](https://img.taocdn.com/s3/m/40acde4cba68a98271fe910ef12d2af90242a8c6.png)
室内燃气管道的安装工艺流程
一、施工准备
在进行室内燃气管道安装前,需要进行充分的施工准备工作。
这包括现场勘查、设计图纸的熟悉、施工材料的准备以及作业条件的确认等。
二、管材检查
在进行室内燃气管道安装时,必须对所使用的管材进行严格检查,确保管材质量符合相关标准和设计要求。
检查内容包括管材的规格、型号、质量合格证明文件等。
三、管道切割与预制
根据设计图纸和现场实际情况,对管道进行切割和预制处理。
切割时要保证断面平整,无毛刺;预制时要按照设计要求进行尺寸和角度的确定,确保安装时能够顺利进行。
四、管道连接与固定
在完成管道切割和预制后,需要进行管道连接与固定工作。
连接方式可根据管材和实际情况选择合适的焊接、法兰连接或螺纹连接等方式。
固定时要确保管道位置准确,支架牢固,防止出现晃动或位移现象。
五、燃气阀门安装
在安装燃气阀门时,要确保阀门质量合格,型号符合设计要求。
阀门应安装在便于操作和维修的位置,并确保与其他管道保持一定的安全距离。
阀门安装后要进行严密性试验,确保无泄漏现象。
六、压力测试与密封性检测
完成管道安装后,需要进行压力测试与密封性检测,以确保管道系统的安全性和可靠性。
测试时需按照相关规定进行操作,对管道的各个部位进行检查,及时发现并处理存在的隐患。
七、管道清洁与消毒
在确认管道系统密封性和安全性后,需要进行管道清洁与消毒工作。
清洁时要使用合适的清洗剂,清除管道内残留的杂物和污垢;消毒时要选用合适的消毒剂,按照规定的浓度和时间进行处理,确保管道系统的卫生安全。
室内燃气管道安装施工工艺(共19页)
![室内燃气管道安装施工工艺(共19页)](https://img.taocdn.com/s3/m/4f86791b03020740be1e650e52ea551810a6c9ef.png)
室内燃气管道安装(Zhuang)施工工艺3.1工(Gong)艺流程:安装筹办→预制加工→干管安装→立管安装→支管安装→气表安装→管道试压→管道吹洗(Xi)→防腐、刷油;3.2安装筹办:当真熟悉图纸,按照施工方案决定的施工方法和技术交底(Di)的具体办法做好筹办工作。
参看有关专业设备图和装修建筑图,查对各种管道的坐标、标高是否有交叉,管道摆列所用空间是否是合理。
有问题及(Ji)时与设计和有关人员研究解决,办妥变动洽商记录。
配合土建施工进度,预留槽洞及安装预埋件和套管。
3.3预制加工:按设计图纸画出管道分路、管径、变径、预留管口,阀门位置等施工草图,在实际安装的布局位置做上标识表记标帜,按标识表记标帜分段量出实际安装的准确尺寸,记录在施工草图上,然后按草图测得的尺寸预制加工〔断管、套丝、上零件、调直、校对,按管段分组编号〔工艺详见暖卫管道安装施工工艺尺度〕。
3.4干管安装:按施工草图,进行管段的加工预制,包罗:断管、套丝、上零件、调直、查对好尺寸、按系统分组编号,码放整齐。
安装卡架,按设计要求或尺度规定间距安装。
吊卡安装时,先把吊棍按坡向、挨次依次穿在型钢支架上,吊环按间距位置套在管上,再把管抬起穿上螺栓拧上螺母,将管固定。
安装托架上的管道时,先反管就位在托架上,把第一节管装好U 型卡,然后安装第二节管,以后各节管均照此进行,紧固好螺栓。
燃气引入管安装:燃气引入管不得敷设在卧室、浴室、密闭地下室;严禁敷设在易燃、易爆品的仓库、有腐蚀性介质的房间、配电间、变电室、电缆沟、暖气沟、烟道和进风道等部位。
并应符合以下要求。
.1引入管(Guan)的公称直径不得小于40mm的。
引入管坡度不得小于0.003,坡向干管。
引入管穿过建筑(Zhu)物根(Gen)底时,应设备在套(Tao)管中,考虑建筑物沉降,套管应比引入管大两号。
套管尺寸可按表.1选用,套管与管子间的缝(Feng)隙用沥青油麻堵严,热沥青封口。
引入管应采用壁厚≥的无缝钢管。
室内燃气管道安装工艺标准
![室内燃气管道安装工艺标准](https://img.taocdn.com/s3/m/4eb7f009af1ffc4ffe47acf7.png)
室内燃气管道安装工艺标准Prepared on 22 November 2020室内燃气管道安装工艺标准1适用范围本标准适用于建筑工程中工作压力不大于0.005MPa的室内低压燃气管道及器具安装工程。
2施工准备2.1材料2.1.1主材。
室内燃气管道宜采用镀锌碳素钢管及管件。
镀锌碳素钢管及管件的规格种类应符合设计要求,管壁内外镀锌均匀,无锈蚀、无毛刺。
管件无偏扣、乱扣、丝扣不全或角度不准等现象。
管材及管件均应有出厂合格证,并按规定进行复验。
2.2.2阀门应选用现行国家标准中适用于输送燃气介质,并且具有良好密封性和耐腐性的阀门。
室内一般选用旋塞或球阀。
阀门的规格型号应符合设计要求。
阀体铸造规矩,表面光洁,无裂纹、气孔、缩孔、渣眼。
阀门应开关灵活,关闭严密,填料密封完好无渗漏,手柄完整无损坏。
安装前应做强度和严密性试验。
2.1.3胶管应采用耐油橡胶管。
2.1.4燃气表:燃气表应按燃气种类配套使用,必须有出厂合格证,厂家应有生产许可证;外观检查完好无缺;距出厂检验日期或重新校验日期不得超过半年。
2.1.5生活燃气灶具:燃气灶具应按煤气种类配套使用,其基本参数和技术要求应符合有关标准规定,并有出厂合格证。
2.1.6其他材料:型钢、圆钢、管卡子、螺栓、螺母、铅油、麻、聚四氟乙烯胶带、密封垫、黄油、电焊条等。
2.2机具设备2.2.1机具:套丝机、砂轮切割机、台钻、电锤、手电钻、电气焊机、气筒、空压机等。
2.2.2工具:套丝板、工作台、手锯、手锤、扳手、煨管器、气桶、U型管压力计、水平尺、线坠、钢卷尺、小线、检漏仪、刷子、油桶、肥皂等。
2.3作业条件2.3.1地下管道铺设必须在房心回填土夯实后进行,沿管线铺设位置清理干净,立管安装宜在主体结构完成后进行。
2.3.2管道穿墙处已预留孔洞或安装套管,其洞口尺寸和套管规格符合要求,坐标、标高正确;暗装管道应在管道井和吊顶未封闭前进行,支架安装完毕并符合要求;明装干管的托吊卡件均已安装牢固,位置正确。
室内燃气管道安装施工工艺_secret
![室内燃气管道安装施工工艺_secret](https://img.taocdn.com/s3/m/2a7dc023905f804d2b160b4e767f5acfa1c7839a.png)
室内燃气管道安装施工工艺3。
1工艺流程:安装准备→预制加工→干管安装→立管安装→支管安装→气表安装→管道试压→管道吹洗→防腐、刷油;3。
2安装准备:认真熟悉图纸,根据施工方案决定的施工方法和技术交底的具体措施做好准备工作.参看有关专业设备图和装修建筑图,核对各种管道的坐标、标高是否有交叉,管道排列所用空间是否是合理。
有问题及时与设计和有关人员研究解决,办好变更洽商记录。
配合土建施工进度,预留槽洞及安装预埋件和套管。
3。
3预制加工:按设计图纸画出管道分路、管径、变径、预留管口,阀门位置等施工草图,在实际安装的结构位置做上标记,按标记分段量出实际安装的准确尺寸,记录在施工草图上,然后按草图测得的尺寸预制加工(断管、套丝、上零件、调直、校对,按管段分组编号(工艺详见《暖卫管道安装施工工艺标准》)。
3。
4干管安装:3。
4。
1按施工草图,进行管段的加工预制,包括:断管、套丝、上零件、调直、核对好尺寸、按系统分组编号,码放整齐。
3.4。
2安装卡架,按设计要求或规范规定间距安装。
吊卡安装时,先把吊棍按坡向、顺序依次穿在型钢支架上,吊环按间距位置套在管上,再把管抬起穿上螺栓拧上螺母,将管固定.安装托架上的管道时,先反管就位在托架上,把第一节管装好U型卡,然后安装第二节管,以后各节管均照此进行,紧固好螺栓.3。
4.3燃气引入管安装:燃气引入管不得敷设在卧室、浴室、密闭地下室;严禁敷设在易燃、易爆品的仓库、有腐蚀性介质的房间、配电间、变电室、电缆沟、暖气沟、烟道和进风道等部位。
并应符合下列要求。
3.4.3.1引入管的公称直径不得小于40mm的。
引入管坡度不得小于0。
003,坡向干管。
引入管穿过建筑物基础时,应设备在套管中,考虑建筑物沉降,套管应比引入管大两号.套管尺寸可按表3。
4。
3.1选用,套管与管子间的缝隙用沥青油麻堵严,热沥青封口.引入管应采用壁厚≥3。
5mm的无缝钢管。
距建筑物外墙1m以内的地下管及套管内不许有接头,弯管处用煨弯处理。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
室内燃气管道安装施工工艺标准1 范围本工艺标准适用于工作压力不大于0.005MPa 的室内低压煤气管道和及器具安装工程。
2 施工准备建设工程教育网2.1 材料要求:2.1.1 燃气输配工程使用的管子、管件、密封填料等附属材料应符合国家现行有关标准。
管子、管件及附属材料应有出厂合格证,到现场还应进行复验。
2.1.2 镀锌碳素钢及管件的规格种类应符合设计要求,管壁内外镀锌均匀,无锈蚀、无飞刺。
管件无偏扣、乱扣,丝扣不全或角度不准等现象。
管材及管件均应有出厂合格证。
室内煤气管道安装应尽量使用镀锌碳素钢管及管件。
2.1.3 碳素钢管、无缝钢管。
管材不得弯曲、锈蚀,无飞刺、重皮及凹凸不平现象。
2.1.4 阀门应选用现行国家标准中适用于输送燃气介质,并且具有良好密封性和耐腐蚀性的阀门。
室内一般选用旋塞或球阀。
阀门的规格型号应符合设计要求。
其外观要求:阀体铸造规矩,表面光洁,无裂纹、气孔、缩孔、渣眼;密封面表面不得有任何缺陷,表面粗糙度和吻合度满足标准规定的要求;直通式阀门的连接法兰的密封面应相互平行;直通式阀门的内螺纹接头中心线应在同一直线上,角度偏差不得超过2°;直角式阀门的内螺纹接头中心线的不垂直度,其偏差不得超过2°;填料压入后的高度和紧密度,应保持密封和不妨碍阀杆运动,并留有一定的调整余量;旋塞阀的塞子上应有定位标记,并且全开到全关闭应限制在90°范围内放置。
开关灵活,关闭严密,填料密封完好无渗漏,手轮完整无损坏。
运到现场阀门还应作强度试验和严密性试验。
试验不合格者不得安装。
2.1.5 胶管应采用耐油纯胶管。
建设工程教育网2.1.6 气表:居民家庭一般用皮膜家用煤气表。
这种表可分为四种类型:人工煤气表、天然煤气表、液化石油气表和适合于上述三种燃气的通用表。
安装时应分清楚类型。
工业及公共建筑用气计量采用罗茨表,它的优点是体积小、流量大,可用于较高的燃气压力下计量。
新表安装必须具备以下条件:有出厂合格证;外观检查完好无缺;距出厂检验日期或重新校验日期不得超过半年;厂家有生产许可证。
2.1.7 生活燃气灶具:2.1.7.1 家用煤气灶,分为单眼和双眼两种形式。
按部颁标准规定如下:a 类型。
家用煤气灶按煤气的种类可分为:人工煤气灶、天然煤气灶、液化石油煤气灶和适用于两种以上燃气的煤气灶。
家用煤气灶的型号编制应包括下列内容:家用煤气灶用汉语拼音字母代号表示:R——人工煤气;T——天然煤气;Y——液化石油气。
灶的眼数用阿拉伯数字表示:1——单眼灶;2——双眼灶;3——三眼灶。
b 家用煤气灶的基本参数。
煤气灶前的供煤气压力规定为:人工煤气为0.8~1.0kPa;天然煤气2.0~2.5kPa;液化石油气2.8~3.0kPa。
家用煤气灶主火燃烧器的额定热负荷不得小于10.5MJ/h(兆焦/小时)。
c 主要技术要求:(a) 燃烧器的火焰均匀,点燃一火孔后,火焰应在4 秒钟内传遍所有的火孔。
(b)在0.5~1.5 倍煤气额定压力范围内和煤气成分在一定波动范围内,火焰燃烧应稳定,不得产生黄焰、回火、脱火及离焰。
建设工程教育网(c) 当人工煤气灶前压力为30Pa、天然气灶前压力为80Pa、液化石油气灶前压力为120Pa 的情况下,燃烧器的火焰不得回火或熄火。
(d) 煤气灶各部位的表面温度应小于下列数值:操作时手必须接触的部位室温加30℃操作时可能接触的部位室温加70℃操作时不易接触的部位室温加110℃阀门壳体室温加40℃干电池室温加20℃电压元件与导线室温加50℃软管接头室温加20℃(e) 电点火装置应安全可靠,在启动10 次中,其点燃次数不得小于8 次,且不得连续两次点不着火。
(f) 煤气灶的阀门及旋钮在室温或最高工作温度下开、关时,应灵活自如。
(g) 旋钮“开”、“关”位置应有明显的标志和方向指示,并应有限位和自锁装置(开关主体外露者可不加自锁装置)。
建设工程教育网d 居民生活用灶具应符合《家用煤气灶》(CJ14—83)标准。
2.1.7.2 公用炊事灶具包括炒菜灶《中餐燃气炒菜灶》(GB7824—87)、蒸饭灶、煎饼灶、大锅灶、烤箱灶。
2.1.7.3 烤箱灶具:包括食堂烤炉、红外线糕点烘烤炉、烤鸭炉等。
2.1.7.4 烧水灶具:包括开水炉、自动热水器(《家用燃气快速热水器(GJ6932—86)》)、自动沸水器等。
2.1.7.5 冷藏灶具:批燃气冷冻箱。
2.1.7.6 采暖空调灶具:包括冷风箱、采暖炉、红外线辐射采暖灶等。
2.1.7.7 其它灶具:包括洗衣机、干燥机、洗碗机、燃气熨斗、燃气灯等。
以上产品要有生产许可证和出厂合格证,并安装前按不同规格和数量比例送法定检测单位检测,符合要求后才能安装。
2.1.7.8 其它材料:型钢、圆钢、管卡子、螺栓、螺母、铅油、麻、生胶带、密封垫、电气焊条等。
选用时应符合设计要求。
2.2 主要机具:建设工程教育网2.2.1 机械:套丝机、砂轮锯、台钻、电锤、手电钻、电焊机、电动试压泵等。
2.2.2 工具:套丝板、管钳、压力钳、气焊工具、手锯、手锤、活扳手、链钳、煨弯器、手压泵、捻凿、大锤、断管器、剪力等。
2.2.3 其它:水平尺、U 型压力计、线坠、划规、钢卷尺、直角尺、小线、压力表等。
2.3 作业条件:2.3.1 地下管道铺设必须在房心土回填夯实或挖到管底标高,沿管线铺设位置清理干净,管道穿墙处已留管洞或安装套管,其洞口尺寸和套管规格符合要求,坐标、标高正确。
2.3.2 暗装管道应在地沟末盖沟盖或吊顶末封闭前进行安装,其型钢支架均应安装完毕并符合要求。
2.3.3 明装托、吊干管安装必须在安装层的结构顶板完成后进行。
沿管线安装位置的模板及杂物清理干净,托吊卡件均已安装牢固,位置正确。
2.3.4 立管安装应在主体结构完成后进行。
高层建筑在主体结构达到安装条件后,适当插入进行。
每层均应有明确的标高线,暗装竖井管道,应把竖井内的模板及杂物清除干净,并有防坠落措施。
2.3.5 支管安装应在墙体砌筑完毕,墙面末装修前进行(包括暗装支管)。
2.3.6 燃气设备应在各种支架固定装置已装好,房间内的装饰工程已经完成后,再进行安装。
建设工程教育网3 操作工艺3.1 工艺流程:安装准备→预制加工→干管安装→立管安装→支管安装→气表安装→管道试压→管道吹洗→防腐、刷油3.2 安装准备:认真熟悉图纸,根据施工方案决定的施工方法和技术交底的具体措施做好准备工作。
参看能关专业设备图和装修建筑图,核对各种管道的坐标、标高是否有交叉,管道排列所用空间是否是合理。
有问题及时与设计和有关人员研究解决,办好变更洽商记录。
配合土建施工进度,预留槽洞及安装预埋件和套管。
3.3 预制加工:按设计图纸画出管道分路、管径、变径、预留管口,阀门位置等施工草图,在实际安装的结构位置做上标记,按标记分段量出实际安装的准确尺寸,记录在施工草图上,然后按草图测得的尺寸预制加工(断管、套丝、上零件、调直、校对),按管段分组编号(工艺详见1—1)。
3.4 干管安装:3.4.1 按施工草图,进行管段的加工预制,包括:断管、套丝、上零件、调直、核对好尺寸,按系统分组编号,码放整齐。
3.4.2 安装卡架,按设计要求或规范规定间距安装。
吊卡安装时,先把吊棍按坡向、顺序依次穿在型钢支架上,吊环按间距位置套在管上,再把管抬起穿上螺栓拧上螺母,将管固定。
安装托架上的管道时,先把管就位在托架上,把第一节管装好U 型卡,然后安装第二节管,以后各节管均照此进行,紧固好螺栓。
3.4.3 燃气引入管安装:燃气引入管不得敷设在卧室、浴室、密闭地下室;严禁敷设在易燃、易爆品的仓库、有腐蚀性介质的房间、配电间、变电室、电缆沟、暖气沟、烟道和进风道等部位,并应符合下列要求:建设工程教育网3.4.3.1 引入管的公称直径不得小于40mm 的。
引入管坡度不得小于0.003,坡向干管。
引入管穿过建筑物基础时,应设置在套管中,考虑建筑物沉降,套管应比引入管大两号。
套管尺寸可按表1-43 选用,套管与管子间的缝隙用沥青油麻堵严,热沥青封口。
引入管应采用壁厚≥3.5mm 的无缝钢管。
距建筑物外墙1m 以内的地下管及套管内不许有接头,弯管处用煨弯处理。
3.4.3.2 一般进气引入管遇暖气沟时,从室外地上引入室内,管中距室内地面高500mm 管材采用无缝钢管整管偎弯,做加强防腐层,穿墙管加钢套管。
室外管顶加焊一丝堵或作成三通丝堵,室外管砌砖台内外抹灰保护,内填充膨胀珍珠岩保温,顶上加盖板。
3.4.3.3 引入管进气口如无暖沟或其它障碍时,由室外地下直接引入室内,管材采用无缝钢管整管煨弯,做加强防腐层,穿墙及穿地面时均加钢套管,穿墙套管出内外墙面50mm。
穿地面时,套管出地面50mm,下面与结构底板平。
3.4.3.4 高层建筑的燃气引入管穿建筑基础时,应考虑建筑物沉降的影响,入口管在穿墙时应预留管洞,上端按建筑物最大沉降量为准,两侧保留一定间隙进入室内后,在室内侧沿管子砌封闭管井。
然后填以沥青油麻4 号沥青堵严,外加钢丝网抹灰。
3.4.3.5 居民用户的引入管应尽量直接引入厨房内,也可以由楼梯间引入。
公共设施的引入管位置,应尽量直接引至安装煤气设备或煤气表的房间内。
3.4.4 干管安装应从进户引入管后或分支路管开始,装管前要检查管腔并清理干净。
在丝头处涂好铅油缠好麻或缠好聚四氟乙烯填料带,一人在末端扶平管道,一人在接口处把管相对固定对准丝扣,慢慢转动入扣,用一把管钳咬住前节管件,用另一把管钳转动管至松紧适度,对准调直时的标记,要求丝扣外露2~3 扣,并清掉麻头依此方法装完为止(管道穿过伸缩缝或过沟处,必须先穿好钢套管)。
3.4.5 室内水平管敷设在楼梯间或外走廊时,距室内地面不低于2.2mm,距顶棚不小于0.15m。
水平管应保待0.001~0.003 的坡度,其坡向要求:由煤气表分别坡向管道和燃具。
3.4.6 室内燃气管道与其它室内管道、建筑设备的最小平行或交叉净距应符合表l-44 和表1-45 的规定。
建设工程教育网当平行或交叉净距达不到上述要求时,应作防护或绝缘处理。
埋地燃气管与其它相邻的管道、电缆等的最小水平、垂直距离见表1-46 和表l-47、表1-48。
3.4.7 室内管道穿墙或楼板时,应置于套管中,套管内不得有接头。
穿墙套管的长度应与墙的两侧平齐,穿楼板套管上部应高出楼板30~50mm,下部与楼板平齐。
3.4.8 管道固定一般用角钢U 字卡,其间距应符合表1-49 的规定。
并每层楼的室内煤气立管至少加设一个固定卡子,在灶前下垂管上至少设一个卡子,如下垂管有转心门时可设两个卡子。
3.4.9 室内煤气管道上的阀门,≥DN65 时,一般采用煤气用闸板阀;管径≤DN50 采用压兰式或拉紧式转心门。
进气管总阀门一般安装在总立管上,距地面1.5m,楼梯间进气总立管阀门距地面1.7m。
