桥梁工程各类基础施工技术
桥梁施工技术简介

桥梁施工技术简介桥梁作为连接两岸的重要交通工程,其施工技术是保障桥梁质量和安全的关键因素。
本文将对桥梁施工技术进行简要介绍,涵盖施工前准备、基础施工、上部结构施工等方面内容。
1. 施工前准备桥梁施工前的准备工作十分重要,它包括工程调查、设计方案审查、材料准备、机械设备配置等。
在工程调查阶段,施工人员需要对施工现场进行全面细致的勘察,包括地质环境、水文地质情况等,以便为施工方案的制定提供准确的数据。
设计方案审查环节要确保施工方案与设计方案的一致性,以减少后续施工过程中的误差。
材料准备方面则要按设计要求采购和组织储备所需的桥梁材料,包括钢筋、钢板、混凝土等。
机械设备配置是保障施工进度和质量的关键,需要根据桥梁类型和施工工序合理安排机械设备。
2. 基础施工桥梁的基础施工是整个施工过程的第一步,它的质量关系着桥梁的稳定性和安全性。
基础施工一般包括桩基和地基处理。
桩基施工是为了增加桥梁基础的承载能力,在桥墩和地基之间设置桥梁桩基,并将其置于地下的稳定土层内。
桥梁桩基一般采用钻孔灌注桩、打桩等方式施工。
地基处理是为了解决地基不良情况,提高桥梁基础的稳定性。
常见的地基处理方法包括加固处理、压密处理等。
3. 上部结构施工上部结构是桥梁的主体部分,其施工过程包括制梁、浇筑混凝土、架设梁体等。
制梁是指在预制场或施工现场进行梁体的制作。
预制场制梁工艺包括模板制作、钢筋绑扎等工序;施工现场制梁工艺主要是指在梁座上进行钢筋绑扎和混凝土浇筑。
浇筑混凝土是将预制梁体或现浇梁体上的钢筋骨架埋入混凝土中,以形成整体的梁体结构。
架设梁体是将制梁好的桥梁梁体通过起重机架设到桥墩之间的桥梁座上,确保梁体的准确位置和水平。
4. 桥面铺装桥面铺装是指桥梁上部结构完工后进行的道路面层施工,其主要目的是为了提供行车的平稳性和安全性。
桥面铺装的施工材料一般包括沥青、水泥以及其它适合的材料。
施工过程通常包括底层、。
桥梁工程沉入桩基础施工技术

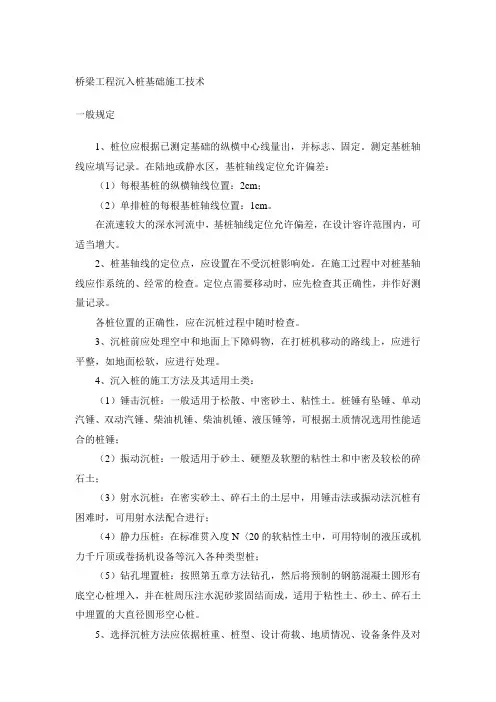

桥梁工程沉入桩基础施工技术一般规定1、桩位应根据已测定基础的纵横中心线量出,并标志、固定。
测定基桩轴线应填写记录。
在陆地或静水区,基桩轴线定位允许偏差:(1)每根基桩的纵横轴线位置:2cm;(2)单排桩的每根基桩轴线位置:1cm。
在流速较大的深水河流中,基桩轴线定位允许偏差,在设计容许范围内,可适当增大。
2、桩基轴线的定位点,应设置在不受沉桩影响处。
在施工过程中对桩基轴线应作系统的、经常的检查。
定位点需要移动时,应先检查其正确性,并作好测量记录。
各桩位置的正确性,应在沉桩过程中随时检查。
3、沉桩前应处理空中和地面上下障碍物,在打桩机移动的路线上,应进行平整,如地面松软,应进行处理。
4、沉入桩的施工方法及其适用土类:(1)锤击沉桩:一般适用于松散、中密砂土、粘性土。
桩锤有坠锤、单动汽锤、双动汽锤、柴油机锤、柴油机锤、液压锤等,可根据土质情况选用性能适合的桩锤;(2)振动沉桩:一般适用于砂土、硬塑及软塑的粘性土和中密及较松的碎石土;(3)射水沉桩:在密实砂土、碎石土的土层中,用锤击法或振动法沉桩有困难时,可用射水法配合进行;(4)静力压桩:在标准贯入度N〈20的软粘性土中,可用特制的液压或机力千斤顶或卷扬机设备等沉入各种类型桩;(5)钻孔埋置桩:按照第五章方法钻孔,然后将预制的钢筋混凝土圆形有底空心桩埋入,并在桩周压注水泥砂浆固结而成,适用于粘性土、砂土、碎石土中埋置的大直径圆形空心桩。
5、选择沉桩方法应依据桩重、桩型、设计荷载、地质情况、设备条件及对附近建筑物产生的影响等条件而定。
附近有重要建筑物(如铁路干线、高层建筑、堤防工程等)时,不宜用射水沉桩或振动沉桩。
在城市附近采用锤击或振动沉桩方法时,应采取减小噪音和振动影响的措施。
6、沉桩前应具备下列资料:(1)桩基处的地质及水文地质钻探资料及有关判断沉桩可能性和分析资料(包括邻近地区已有的沉桩资料),在地质复杂地区,每一墩台位置均匀应有钻孔资料;(2)桩基础及基桩设计资料;(3)使用沉桩设备的技术资料;(4)试桩资料;(5)有条件进行静力触探的触探资料;(6)有利于沉桩工作进行的其他资料。
桥梁工程施工方案与技术措施

桥梁工程施工方案与技术措施桥梁工程施工方案与技术措施桥梁工程是交通基础设施的重要组成部分,对于促进地区经济发展和保障人民生活便利具有重要意义。
本文将详细介绍桥梁工程施工方案与技术措施,包括施工流程、方案制定、技术措施以及实际案例分析等方面,旨在为相关工程提供有益的参考。
一、桥梁工程施工流程与注意事项桥梁工程施工过程一般包括以下环节:施工准备、基础施工、桥体拼接、桥面铺设、防护设施安装等。
在施工过程中,需要注意以下几点:1、施工前应对工程进行详细勘察,了解地形、水文等自然条件,为施工方案的制定提供依据。
2、施工过程中应严格遵守技术规范,确保工程质量。
3、在桥体拼接时,应确保连接部位的紧密性,防止出现渗水等问题。
4、桥面铺设应考虑承载能力、耐久性和抗滑性能,以满足设计要求。
5、防护设施的安装应牢固可靠,确保桥梁在使用过程中的安全性。
二、桥梁工程施工方案制定桥梁工程施工方案的制定应包括以下内容:1、设计方案:根据工程需求和实际情况,进行桥梁设计方案的制定。
2、施工组织设计:对施工过程中的各个环节进行合理安排,确保施工顺利进行。
3、技术措施:针对工程中的技术难点,制定相应的解决方案。
4、安全保障措施:制定完善的安全管理制度,确保施工现场的安全。
在制定施工方案时,需注意以下几点:1、深入了解工程需求,确保设计方案合理、可行。
2、对施工过程中的难点进行充分评估,制定相应的技术措施。
3、建立健全的安全管理制度,确保施工现场安全。
三、桥梁工程施工技术措施桥梁工程施工过程中,需要采取一系列技术措施,以确保工程质量。
以下是一些常见的施工技术措施:1、地基处理:对施工区域进行地基处理,确保桥梁基础的稳定性。
2、桥墩加固:针对地质条件复杂或承载要求高的桥梁,需采取桥墩加固措施,提高桥梁的承载能力。
3、伸缩缝安装:在桥体连接处安装伸缩缝,以防止桥梁因温度变化或承载压力产生的形变,保证桥梁使用的安全性。
4、防水处理:对桥面进行防水处理,以提高桥面的耐久性。
桥梁工程施工方法及主要施工技术措施

桥梁工程施工方法及主要施工技术措施桥梁工程施工方法及主要施工技术措施一、施工方案1、总体施工方案根据本工程的水文、地质、地形等条件,并考虑环境保护、交通通行、水土保护、河道排水等,我们将采取新材料、新技术并优化施工方案。
桩基根据地质及桩径、桩长等条件,分别采用冲击钻、人工挖孔和正循环旋转钻机成孔。
采用泥浆池收集泥浆,并用泥浆运输车外运集中处理。
承台、墩柱、盖梁、墩身,采用精加工定型钢模板,箱梁砼采用满堂架、大模板施工工艺,砼采用高频振动器系统,箱梁压浆采用真空压浆技术,确保砼结构内实外美。
幺施工方法概述临时设施准备的具备条件后,清理桩位处施工场地。
埋设护筒;安装钻机、成孔或人工成孔。
承台基坑采用挡板与放坡相结合挡土、机械开挖施工,墩身、墩柱、盖梁采用落地支架现浇。
地面桥板预制厂内预制,现场汽车吊安装。
箱梁张拉采用双控施工,钢梁采用厂内制作现场支架上组拼。
3、施工方法、机械设备选择3钻孔桩机械该桥基础为桩基,桩径分别为1.2m、1.5m、2.25,,地质情况分别有粘土及岩层。
根据桥位处地质,结合我单位施工经验,每孔周期按10天考虑,分别采用g125-2000循环钻6台,cjf-15中击钻18台及若干辘护提伸架。
3.2承台施工设备高架路承台开挖层主要为道路旧有结构层、流砂层、粘土层、岩层,地面桥承台主要位于西工商河道内。
西工商河内承台施工采用挡土围堰、深井降水、机械开挖施工,流砂地带承台采用深井降水、挡土板支撑、机械开挖;岩层基坑采用油锤破除、机械开挖。
承台浇注砼时,采用循环水降温,主要机械设备:8100潜水泵50台、cat320 挖掘机6台、油锤4台,模板采用钢模或木模。
3.3墩台施工设备墩柱为二柱式桥墩或独柱式桥墩。
墩柱模板采用精制定型钢模,制作4套,砼运输采用混凝土搅拌车,模板制作安装拆除及砼浇注提升采用20吨吊车。
3.4地面桥空心板施工设备空心板设27个水磨石底模台座。
侧模6.5m桥板模板4套、边板1 套;13m板模板中边2套、边板1套。
桥梁工程桥墩基础施工技术规程

桥梁工程桥墩基础施工技术规程一、前言桥梁工程的桥墩基础施工是桥梁建设中非常重要的一环,它的质量直接关系到桥梁的安全和使用寿命。
因此,制定一份详细的桥墩基础施工技术规程是非常必要的,本文将对桥墩基础施工技术规程进行全面的介绍。
二、施工前准备1.施工准备在进行桥墩基础施工前,应进行充分的施工准备。
包括:确定施工方案、编制施工组织设计、制定施工计划、准备施工材料设备等。
2.现场勘察在施工前要进行现场勘察,了解地形、地质条件、水文条件、交通状况等,选择最佳的施工方案。
3.地基处理在施工前要对地基进行处理,包括清洁地表、清理杂物、挖掘坑底等。
三、施工工艺1.基础开挖根据设计要求,确定基础开挖的深度和大小。
开挖时要注意钢筋、横梁等部件的位置和尺寸,保证开挖的准确性。
开挖后,要对坑底进行清理,确保坑底平整。
2.基础加固在基础开挖后,要对基础进行加固。
首先要在坑底铺设一层砂浆,然后在砂浆上铺设一层防水材料。
接着,再铺设一层砂浆,将砖块、石头等材料嵌入其中,形成一层坚固的基础。
3.钢筋加工在进行钢筋加工前,要对钢筋进行质量检查,检查钢筋的强度、直径等指标是否符合要求。
然后,对钢筋进行加工,包括切割、焊接、弯曲等。
4.钢筋安装在钢筋加工完成后,要进行钢筋安装。
首先要按照设计要求将钢筋进行分段,然后将钢筋按照设计要求固定在基础中。
同时,要注意钢筋之间的间距和纵横交错的位置。
5.混凝土浇筑在钢筋安装完成后,要进行混凝土浇筑。
浇筑前要对模板进行检查,确保模板的质量符合要求。
然后,将混凝土倒入模板中,进行均匀的振捣,确保混凝土的密实性和均匀性。
6.模板拆除在混凝土浇筑完成后,要进行模板拆除。
拆除时要注意不要损坏混凝土,同时要将拆下的模板清理干净。
7.维护养护在桥墩基础施工完成后,要对其进行维护养护。
包括:对基础进行防水、防腐、防火处理等,确保其在使用过程中的安全性和稳定性。
四、安全注意事项1.施工人员必须具备相关的工作经验和技能,必须经过培训和考核合格后方可上岗作业。
桥梁扩大基础各个施工细节

桥梁扩大基础各个施工细节基础工程在桥梁结构物的设计与施工中,占有极为重要的地位,它对结构物的安全使用和工程造价有很大的影响,根据资料记载,建筑失事的70%~80%都是由基础失败而引起的。
一、桥梁工程常用基础扩大基础、桩基础、管柱基础、沉井基础、地下连续墙基础。
二、扩大基础(浅基础、明挖扩大基础)构造扩大基础是将桥墩或桥台及上部结构传来的荷载由其直接传递至较浅支承地基的一种基础形式,桥梁扩大基础荷载通过逐步扩大的基础直接传到土质较好的天然地基上,它的尺寸按地基承载力所承受的荷载决定。
基础埋置深度与宽度相比很小,属于浅基础范畴。
由于埋深浅,结构形式简单,施工方法简便,造价也较低,因此是建筑物最常用的基础类型。
三、特点:1)、由于能在现场用眼睛确认支承地基的情况下进行施工,施工质量可靠;2)、施工的噪声、振动和对地下污染等建设公害较小;3)、与其它类型的基础相比,施工所需的操作空间较小;4)、在多数情况下,比其它类型的基础造价省、工期短;5)、易受冻胀和冲刷产生的恶劣影响;四、施工工序基础定位放样、基坑的开挖、基坑排水、基坑检验与处理、基础砌筑及基坑回填。
1、基础的定位放样1)、基坑:为建筑基础而开挖的临时性坑井。
属临时性工程。
作用:提供一个空间,使基础的砌筑作业得以按照设计的位置进行。
2基坑开挖基坑开挖类型:1)、陆(旱)地基坑开挖(1)、坑壁不加支撑的基坑a一般规定(1)基坑尺寸应满足施工要求。
当基坑为渗水的土质基底,坑底尺寸应根据排水要求(包括排水沟、集水井、排水管网等)和基础模板设计所需基坑大小而定。
一般基底应比基础的平面尺寸增宽0.5~1.0m。
当不设模板时,可按基础底的尺寸开挖基坑。
(2)基坑坑壁坡度应按地质条件、基坑深度、施工方法等情况确定。
(3)如土的湿度有可能使坑壁不稳定而引起坍塌时,基坑坑壁坡度应缓于该湿度下的天然坡度。
(4)当基坑有地下水时,地下水位以上部分可以放坡开挖;地下水位以下部分,若土质易坍塌或水位在基坑底以上较高时,应采用加固或降地下水位等方法开挖。
桥梁工程桥墩基础施工技术规程

桥梁工程桥墩基础施工技术规程桥梁工程桥墩基础施工技术规程一、前言桥墩基础施工是桥梁工程中重要的部分,其质量和稳定性直接关系到整座桥梁的安全与使用寿命。
本文将对桥墩基础施工的相关技术进行详细介绍,以期提高施工工作的质量和效率。
二、施工前准备1. 施工方案:根据设计要求,制定合理的施工方案,包括施工流程、施工顺序、施工时间、安全措施等内容。
2. 施工图纸:认真研究施工图纸,了解桥墩基础的尺寸、形状、深度、强度等参数,以便准确施工。
3. 材料准备:准备好所需的材料,包括混凝土、钢筋、模板、膨胀剂等。
4. 设备准备:准备好所需的设备,包括挖掘机、混凝土搅拌车、起重机、水泵、发电机等。
5. 现场勘测:进行现场勘测,了解施工地点的地质情况、季节气候变化、周边环境等因素,为施工做好充分的准备。
三、挖掘基坑1. 基坑挖掘:按照设计要求,以挖掘机挖掘出基坑,确保基坑的尺寸、形状、深度符合设计要求。
2. 基坑处理:清理基坑内部的杂物和泥土,平整基坑底部,确保基坑内部干燥洁净。
3. 基坑加固:根据基坑的深度和周围环境的情况,进行基坑加固,确保施工过程中的安全。
四、模板安装1. 模板制作:根据设计要求和基坑尺寸,制作合适大小的模板,并加固好模板的支撑结构。
2. 模板安装:按照设计要求,将模板安装在基坑内,确保模板的水平度和稳定性。
3. 模板检查:在安装完成后,对模板进行检查,确保模板的刚度、尺寸和位置符合设计要求。
五、钢筋加工1. 钢筋预处理:将原材料的钢筋进行切割、焊接、弯曲等预处理工作,制成符合设计要求的钢筋构件。
2. 钢筋的布置:按照设计要求,将钢筋构件按照一定的间距和位置布置在模板内部,确保钢筋的位置和数量符合设计要求。
3. 钢筋的连接:钢筋之间采用焊接或接头连接方式,确保钢筋的稳定性和牢固度。
六、混凝土浇筑1. 混凝土调配:根据设计要求和施工现场的条件,进行混凝土的调配,确保混凝土的强度和质量。
2. 浇筑顺序:按照设计要求和施工现场的条件,选择合适的浇筑顺序,确保混凝土的均匀性和稳定性。
2024年度-桥梁基础工程施工技术ppt课件

03
桥梁基础施工方法与 工艺
12
明挖法施工
01
适用范围
适用于地质条件较好、开挖深度不大的桥梁基础工程。
02
施工步骤
场地平整 → 测量放线 → 开挖基坑 → 基础施工 → 回填夯实。
03
注意事项
开挖前应做好排水措施,防止基坑积水;开挖过程中应注意边坡稳定,
及时采取支护措施;基础施工完成后,应及时回填夯实,防止基础暴露
15
沉井法施 低的桥梁基础工程。
施工步骤
场地平整 → 测量放线 → 制作沉井 → 沉井下沉 → 基础施工。
注意事项
制作沉井时应保证模板的刚度和稳定 性,防止变形;沉井下沉前应检查地 质条件和地下水位情况,选择合适的 下沉方法;下沉过程中应注意观测和 控制沉井的倾斜和位移,及时采取纠 偏措施;基础施工完成后应及时进行 回填夯实,防止基础暴露时间过长导 致质量问题。
,如改进施工工艺、提高施工效率等。
最终确定方案
03
经过多次讨论和修改,最终确定符合工程实际需求的施工方案
。
27
现场实施效果评价及经验教训总结
现场实施效果评价
对施工方案在现场的实施效果进行评价,包括施工进度、质量、安全等方面。
经验教训总结
总结项目施工过程中的经验教训,如团队协作、技术创新、风险管理等方面的得 失,为后续类似项目提供借鉴。
18
质量检测方法与标准
质量检测方法
包括外观检查、尺寸测量、无损检测 (如超声波检测、X射线检测等)以 及破坏性试验等。
质量检测标准
依据国家相关标准、行业标准和设计 要求,对桥梁基础工程的各项质量指 标进行检测和评定。
19
常见质量问题及预防措施
桥梁工程施工工序及主要施工方案

桥梁工程施工工序及主要施工方案桥梁工程的施工工序及主要施工方案是一个非常复杂的过程,涉及到多个环节和专业技术。
以下是一个大致的桥梁施工工序及主要施工方案的介绍。
一、基础工程1.地质勘察:通过地质勘察确定地基的性质和承载力。
2.钻孔灌注桩施工:根据设计要求,在桥梁的桩基位置进行钻孔,并灌浆加固。
3.沉箱基础施工:将预制的沉箱运输至施工现场并沉入河床,然后进行固定。
4.桥墩基础施工:根据设计要求,采用开挖或者浇筑的方法施工桥墩的基础。
二、支座施工1.板式橡胶支座安装:在桥墩上安装支座前,需将原有的支座拆除,并按照设计要求安装新的板式橡胶支座。
2.液压支座安装:使用起重机将液压支座吊装到相应的位置,并进行固定。
三、上部结构施工1.下部结构安装:将预制的桥台、桥墩等下部结构元件运输至施工现场,并根据设计要求进行安装和固定。
2.上部结构浇筑:根据设计要求,使用脚手架和模板搭建桥面板的支撑体系,并进行钢筋的布置和混凝土的浇筑。
3.预应力张拉:在混凝土桥面板浇筑完毕后,根据设计要求进行预应力张拉,提高桥梁的承载能力。
四、桥面铺装1.桥面防水层:在桥面板完成后,进行防水处理,以保护混凝土结构。
2.桥面铺装:根据设计要求,使用沥青、水泥混凝土或者铺装砖等材料进行桥面铺装。
五、桥梁维护和验收1.桥梁维护:对已经完工的桥梁进行维护和管理,包括定期检查、除草、维修等。
2.桥梁验收:对已经建成的桥梁进行验收,确保其符合设计要求和规范标准。
这些是桥梁工程施工的基本工序和主要施工方案,实际施工还需要根据具体情况进行调整和安排。
同时,施工过程中需要注意安全、质量和环保等因素,以确保桥梁能够安全可靠地使用。
市政桥梁工程规范要求与施工技术

市政桥梁工程规范要求与施工技术市政桥梁工程是指建设、改建、扩建、维护和修复各类桥梁的工程项目。
在进行市政桥梁工程时,合理的规范要求和施工技术是必不可少的。
本文将就市政桥梁工程的规范要求和施工技术进行详细的讨论和解析。
一、规范要求1. 结构设计规范市政桥梁工程的结构设计应符合相关国家和地方规范要求。
设计过程中需要考虑桥梁所处的地质条件、交通量、荷载标准以及抗震要求等因素,并且结合实际情况进行合理的选择。
2. 施工安全规范在市政桥梁工程的施工过程中,安全是至关重要的。
施工单位必须制定详细的施工方案,并按照规范要求进行施工。
同时,必须合理安排施工人员,提供必要的个人防护装备,并在施工现场设置明显的安全警示标志。
3. 环境保护规范市政桥梁工程在施工过程中必须考虑对周围环境的影响,并采取相应的措施进行保护。
施工单位需要及时清理施工现场产生的垃圾和废弃物,并进行合理的处理。
同时,施工过程中严禁任何形式的环境污染行为。
4. 质量控制规范市政桥梁工程的质量控制是保证工程质量的关键。
施工单位需要按照设计要求进行材料选型,严格控制施工工艺,并进行必要的质量检测。
对于出现的质量问题,需要及时采取措施进行整改和修复。
二、施工技术1. 基础施工技术桥梁的基础是承受桥梁荷载的重要组成部分。
基础施工技术包括地基处理、桩基施工和基础封闭等。
地基处理需要根据实际情况进行合理的填筑和加固,保证地基的稳定性。
桩基施工需要选择合适的桩基类型,如钻孔灌注桩、预制桩等,并按照规范要求进行施工。
基础封闭需要确保水泥浆与土壤交接密实,防止水土流失。
2. 桥梁主体结构施工技术桥梁主体结构施工包括桥墩、桥台、桥面、梁段等。
桥墩和桥台的施工需要确保结构牢固、平整。
桥面的施工要符合设计要求,并具备良好的防滑性。
梁段的安装需要严格按照施工工艺进行,确保梁段的水平度和垂直度。
3. 防护设施施工技术市政桥梁工程中的防护设施包括护栏、栏杆、隔离带等。
这些防护设施的施工需要确保结构稳固、美观。
市政桥梁工程桩基础施工技术要点

市政桥梁工程桩基础施工技术要点摘要:国内市政工程建设如火如荼,桥梁项目工程数量与规模也有了较大提升。
桥梁工程的发展在很大程度上取决于社会经济的发展。
市政桥梁工程质量受多方面因素影响,包括施工材料、施工机械设备、施工人员业务素质及施工管理水平等,施工技术更是不可忽视的一项重要影响因素。
关键词:市政;桥梁工程;桩基础;施工技术引言桥梁工程作为城市基建的关键项目,其建设水平关系到城市发展的包容性与稳定性,其中钻孔灌注桩技术因性价比和可靠性相对突出,在市政桥梁工程中应用广泛,具有较好的发展前景和提升空间。
施工部门专注于钻孔灌注桩技术的研究,有助于提升施工建设水平,对保障桥梁工程质量,完善市政基建体系具有重要意义。
1桥梁桩基础施工的准备工作1.1现场勘察准确掌握现场施工条件是合理设计、规范施工的重要前提,需由专业人员利用专业的仪器深入施工现场做全方位的勘察,准确掌握现场的地形、地质、水文等自然条件,而后再开展设计等后续工作。
若现场为沙土地,则应以可行的方法处理沙化问题;若有软土地基,则考虑采用清淤换填或其他方法予以处理。
1.2桩位测量放样经勘察后,以桥梁工程设计图为依据,测放打桩的具体位置,形成准确且醒目的标记,将其作为打桩施工时的参照基准。
1.3钢护筒的选材及制作钢护筒是桥梁桩基础施工中较为常见的装置。
在钢护筒的选材方面,要求材质良好,厚度具有合理性。
钢护筒的制作环节,着重考虑直径和长度两项参数,通常直径大于桩径20~40cm,长度以超过施工地面50cm为宜。
1.4钻孔的准备为给钻孔施工提供良好的条件,需要提前准备钻孔机,设备进场后加强检验,判断是否可正常运行,针对不足之处采取处理措施,直至钻孔机可正常运行为止。
以膨润土为原材料,制备满足钻孔施工要求的浆液。
1.5混凝土灌注的准备全面检查至关重要,其内容包括桩基的桩位、孔径、垂直度、孔深、孔底沉渣,要求各项指标均满足要求。
对于孔底沉渣量过多的情况,需加强清孔,期间有必要向孔内注入适量的新鲜泥浆或清水,确保在清孔过程中孔内水位稳定,以免因水位的不合理而坍孔。
桥梁工程施工方法及施工工艺

桥梁工程施工方法及施工工艺(一)基础施工1、扩大基础施工(1)施工放线:用经纬仪、水准仪复测桥位控制点位置及水准点高程,在桥位控制点位置及水准点高程检查无误后并均已放设出护桩的情况下,用经纬仪准确定出桥位,测出桥墩、台基础中心位置,并根据土质情况确定开挖坡度,本标段大中桥基坑根据设计要求,进入W2岩石时,垂直开挖,并满灌第一层砼。
(2)基坑周围排水及支挡基坑开挖前,在四周开挖排水沟,向适当位置引流,陡坡地段基坑开挖,上侧设置挡土板,并清除危石,确保作业安全。
(3)基坑开挖岸上基坑开挖:人工配合挖掘机作业,遇岩石时,人工打眼,放小炮处理,开挖时,根据不同土层,采取预留刷坡,确保基坑边坡稳定及基坑周边岩石不受破坏,多线桥墩台各线基础标高不同,同时错台开挖,相邻悬空部分利用M5号浆砌片石回填,台阶式基础开挖时,留有足够预留量,人工凿出台阶。
水中基坑开挖:采用草袋装土码砌围堰,中间填筑粘土并夯实。
围堰施工时,先自河流的上游进行码砌,最后在下游封口.围堰完成后,用潜水泵抽出围堰内的水。
抽水时,若有漏水地方,及时用草袋封堵.基坑采用人工开挖,在基坑一侧设汇水沟及集水坑,潜水泵抽水至坑外.基坑开挖时,根据地层情况设置板桩挡土,同时基坑四周2米范围内不设置机械,不堆放材料及弃土,防止边坡失稳。
(4)基底清理及灌筑砼基底预留30厘米采用风镐及钢钎开挖,清理基底前,先行检测基底几何尺寸、标高,基底土质满足设计及规范要求后,报请监理工程师检查签证,合格后,立即组织灌筑基础砼。
基础砼灌筑按设计要求,嵌入W2基础第一层不支立模板,满灌砼,进行封存闭。
砼浇筑设置滑槽,分层浇筑,并按规范要求设置接茬钢筋及片石,砼面凿毛清洗。
(5)养护及回填基础砼采取覆盖晒水养护,达到拆模强度后,拆除模板,最后清除、基坑内积水,按设计要求回填.2、挖孔桩施工(1)施工准备在墩位处平整场地,测量出方桩基础中心线,并测定护桩,再在基础四周挖排水沟,截水引流至适当位置,并设置安全电压照明系统。
桥梁工程施工方法及施工工艺

桥梁工程施工方法及施工工艺桥梁作为道路交通的重要组成部分,其建设质量和施工工艺直接关系到交通运输的安全和效率。
桥梁工程施工是一个复杂而系统的过程,需要综合考虑多种因素,包括地质条件、桥梁类型、设计要求等。
下面将详细介绍桥梁工程常见的施工方法及施工工艺。
一、桥梁基础施工1、扩大基础施工扩大基础是桥梁基础中常见的一种形式,通常采用明挖的方式进行施工。
首先,需要进行场地平整和测量放线,确定基础的位置和尺寸。
然后,按照设计要求进行基坑开挖,在开挖过程中要注意采取支护措施,防止边坡坍塌。
基坑开挖完成后,进行基底处理,确保基底承载力符合设计要求。
接着,进行基础钢筋的绑扎和模板的安装,最后浇筑混凝土,并进行养护。
2、桩基础施工桩基础适用于地质条件较差或对基础承载力要求较高的情况。
常见的桩基础类型有灌注桩和预制桩。
灌注桩施工时,先通过钻孔、冲孔或挖孔等方式形成桩孔,然后在孔内放置钢筋笼,灌注混凝土。
预制桩则是在工厂或施工现场预制好桩体,然后通过打桩设备将桩打入地下。
沉井基础适用于大型桥梁或深水基础。
施工时,先制作沉井,然后通过在井内挖土,使沉井在自重作用下逐渐下沉,直至达到设计位置。
在下沉过程中,要注意控制沉井的垂直度和下沉速度。
二、桥梁墩台施工1、墩台模板施工墩台模板通常采用钢模板或木模板。
模板的安装要保证其垂直度和稳定性,并且要密封严密,防止漏浆。
模板安装完成后,要进行检查和验收。
2、墩台钢筋施工钢筋的加工和安装要符合设计和规范要求。
钢筋的连接方式通常有焊接、绑扎和机械连接等。
3、墩台混凝土施工混凝土的浇筑要分层进行,振捣要密实,以保证混凝土的质量。
在浇筑过程中,要注意观察模板的变形情况,及时进行调整。
三、桥梁上部结构施工1、预制梁施工预制梁可以在预制场集中预制,然后运输到施工现场进行安装。
预制梁的制作要严格控制尺寸和质量,保证其符合设计要求。
安装时,通常采用起重机或架桥机进行。
现浇梁施工通常采用满堂支架法或悬臂浇筑法。
道路桥梁工程施工技术

道路桥梁工程施工技术一、施工前准备工作1. 施工前的勘测工作:在进行道路桥梁工程施工之前,首先需要进行勘测工作。
勘测的内容包括地形、地质、地貌、水文等方面的调查,以确定施工地点的具体情况,为后续的施工工作提供依据。
2. 施工前的设计工作:根据勘测结果,进行工程设计。
设计包括桥梁结构设计、桥台、桥墩设计等内容,必须符合国家相关的工程标准和规范。
3. 施工前的环境保护工作:在工程施工之前,要对施工现场周围的环境进行保护。
包括植被保护、水质保护、土壤保护等措施,以减少施工对环境的影响。
4. 施工前的材料准备工作:在施工之前,需要准备好所需的施工材料,包括混凝土、钢筋、水泥等。
材料的选择要符合设计要求,保证施工质量。
5. 施工前的设备准备工作:除了材料准备之外,还需要准备好施工所需的设备,例如塔吊、起重机、混凝土搅拌机等。
设备的选择要符合工程要求,保证施工进度。
二、桥梁基础施工技术1. 基础开挖:在进行桥梁基础施工时,首先需要进行基础开挖。
开挖的深度和尺寸必须符合设计要求,同时要注意保证基础的水平和平整。
2. 基础处理:开挖完成后,需要对基础进行处理,包括清理底部的杂物、清洁裂隙等。
同时还需要进行基础灌浆,以增强基础的承载能力。
3. 浇筑基础:在基础处理完毕之后,需要进行基础的浇筑。
浇筑的材料通常为混凝土,要注意浇筑的均匀性和充实度,避免出现裂缝和空洞。
4. 基础固结:浇筑完成后,需要进行基础的固结工作。
固结的方式包括局部沉降、加固、钢筋连接等,以保证基础的稳定性和安全性。
5. 基础监测:在基础施工完成后,还需要对基础进行监测。
监测的内容包括地下水位、基础变形等,以及时发现问题并进行处理。
三、桥梁结构施工技术1. 桥台施工:在进行桥梁结构施工时,首先需要进行桥台的施工。
桥台的施工包括模板搭建、钢筋绑扎、混凝土浇筑等,要保证桥台的几何形状和质量。
2. 桥梁墩施工:桥梁墩的施工与桥台相似,也需要进行模板搭建、钢筋绑扎、混凝土浇筑等工作。
桥梁各分项工程施工方案

桥梁各部施工方法及注意事项一、桩基础施工方法1.钻孔灌注桩基础(1)陆地基础施工方案钻孔桩采用冲击钻成孔,钻进中严格控制泥浆比重,成孔后采用换浆法清孔.钢筋笼分节加工制做,吊车起吊安装就位。
严格控制孔内沉渣厚度、空孔时间、水下混凝土灌注速度和灌注连续性,确保成桩质量。
混凝土在拌和站集中拌制,混凝土输送车运输,导管法灌注水下混凝土。
桩基完成后,按设计要求对桩基进行逐桩检测。
(2)红畲水库1#桥,水中桩基施工方案水中基础采用筑岛施工钻孔桩,由于回填砂性土桩基施工过程极易塌孔,采取加长护筒方法处理。
(3)大田特大桥25#墩、26#墩紧邻既有线施工方案25#、26#墩桩基础施工采用冲击钻机成孔,待与铁路部门的安全协议签订后,桩基施工范围内的管线拆迁完成,平台开挖完成后,即可组织设备进场,按一般钻孔桩的施工工艺进行施工;25#、26#墩最外侧桩基距离既有赣龙铁路较近,临近既有赣龙铁路的桩基施工时采取增加钢护筒长度(护筒至少深入至既有赣龙铁路以下1。
5m),开孔时采用小冲程,低锤冲进等措施,减少桩基施工产生的震动对既有赣龙铁路基的扰动。
25#、26#墩桩桩基施工期间,加强对既有赣龙铁路线路几何尺寸的监控与防护。
分别在既有赣龙铁路轨枕、钢轨上设置监控点,每墩对应设置2个点,桩基础施工过程中,每天对布置的监控点进行平面位置及沉降量观测,测量成果整理归档,加强测量数据的对比,如发现变形、沉降量超过规范要求,应立即停止施工,及时通知设备管理单位,征求其意见,对既有赣龙铁路进行加固处理,待情况稳定后方可继续施工。
注意事项:〔1〕、施工前、施工过程中经常检查锤头大小,防止磨损严重情况下作业,影响桩基直径;〔2〕、定期检查测绳是否准确,不准使用没有铜芯的测绳,防止在不知情况下,测绳越拉越长,造成桩长不准确;〔3〕、认真看图纸工程量,看本桩是否有声管,如果有一定要注意接头的焊接质量,在承台开挖时一定注意保护,避免有杂物掉入;〔4〕、钻进过程中经常检查是否有偏孔发生,如果有立刻停止施工,纠正;〔5〕、灌桩前技术人员一定要参与导管试配,计算好导管长度,在料斗下端一定要有1。
公路桥梁基础工程施工技术

公路桥梁基础工程施工技术随着我国社会经济的快速发展,公路交通建设取得了显著的成果。
公路桥梁作为公路交通的重要组成部分,其质量与安全性直接关系到人民群众的生命财产安全。
基础工程施工是公路桥梁建设的基础环节,施工技术的优劣直接影响到桥梁的稳定性和使用寿命。
本文将从公路桥梁基础工程施工技术的角度进行分析。
一、桩基工程施工技术1. 桩基种类及适用条件:桩基施工方法多种多样,主要包括预制桩、现浇桩、灌注桩等。
预制桩是在工厂内预先制作好的桩,再运输至施工现场进行打桩;现浇桩是在施工现场直接浇筑而成的桩;灌注桩是在施工现场钻孔后,将混凝土灌注至孔内形成的桩。
不同类型的桩基适用于不同的地质条件和工程需求。
2. 桩基施工设备:桩基施工设备主要包括钻机、打桩机、混凝土泵等。
钻机用于钻孔,打桩机用于将桩打入地下,混凝土泵用于灌注混凝土。
3. 桩基施工工艺:桩基施工工艺主要包括桩位放样、钻孔、清孔、钢筋笼制作与安装、混凝土灌注等。
桩位放样是根据设计图纸确定桩的位置,钻孔时要保证孔径、孔深和垂直度符合设计要求,清孔时要清除孔内泥浆和碎屑,钢筋笼制作与安装要保证焊接质量和笼身稳定,混凝土灌注要保证混凝土充满整个孔隙。
二、承台工程施工技术1. 承台分类及构造:承台是桥梁下部结构的重要组成部分,主要有实体承台和空心承台两种形式。
实体承台采用整体浇筑,适用于地基承载力较好的场合;空心承台采用预制或现场挖孔的方式,适用于地基承载力较差的场合。
2. 承台施工设备:承台施工设备主要包括挖土机、吊车、混凝土泵等。
挖土机用于挖土,吊车用于吊装钢筋和模板,混凝土泵用于灌注混凝土。
3. 承台施工工艺:承台施工工艺主要包括基坑开挖、基础处理、钢筋绑扎、模板安装、混凝土浇筑等。
基坑开挖时要保证基坑稳定和安全,基础处理要根据地质条件采取相应的措施,钢筋绑扎要保证钢筋规格、数量和间距符合设计要求,模板安装要保证模板结构稳定和接缝严密,混凝土浇筑要保证混凝土密实、均匀。
桥梁基础施工安全技术(三篇)

桥梁基础施工安全技术桥梁基础施工是指在建设一座桥梁前所进行的各项前期准备和基础施工工作。
桥梁基础施工的安全技术是确保桥梁基础施工过程中人员和设备安全的关键。
在桥梁基础施工过程中,要注重施工安全,严格遵守相关的安全规范和标准,采取一系列安全措施,确保施工人员的生命财产安全。
一、施工前的安全准备1.组织安全会议:在施工前召开安全会议,向施工人员明确施工目标和要求,强调施工安全的重要性,提醒施工人员关注施工现场的安全隐患,制定相应的安全工作措施。
2.编制安全操作规程:根据具体施工方案,编制安全操作规程,规范施工人员在施工中的行为,明确各个岗位的职责和工作要求。
3.现场安全防护设施:搭建安全防护栏杆、脚手架等,确保施工现场安全通道畅通,设置合理的安全标识牌,标识出危险区域和安全通道。
二、基坑的施工安全1.基坑开挖前的勘测和测量:在开挖基坑前,进行勘测和测量,确保施工所需的深度和规格符合设计要求,排查潜在的安全隐患。
2.防止坍塌事故:采用适当的土方支护和坑壁加固措施,确保基坑的稳定,可选用钢管桩、钢筋混凝土梁板等加固措施。
3.水土流失防治:对于水土流失较严重的地区,在开挖基坑前,需设置有效的排水和防渗措施,如设置排水沟、搭建排水油网等。
三、桥墩的施工安全1.模板工程安全:安装模板前,检查材料品质,确保模板的质量符合安全要求,设置稳定的支撑架和扣件,提高模板的稳定性。
2.浇筑混凝土的安全:在浇筑混凝土前,必须确认混凝土的坍落度和强度符合要求,经相关专家评审确认后方可施工,浇注混凝土时,要确保现场通风良好,避免二氧化碳中毒。
3.高空作业的安全:若桥墩高度较高,存在高空作业风险时,需要设置适宜的安全网和安全设施,采用可靠的安全防护措施,确保施工人员的安全。
四、桩基基础施工安全1.详细的桩基施工方案:编制详细的桩基施工方案,明确桩的型号、桩身材质和长度等具体要求;根据实际地质情况,选择合适的桩基施工方法。
2.桩基施工的安全检查:在施工前,检查桩基地质情况,排查可能存在的安全隐患;进行水、电、燃气等地下管线的勘察,并合理设置支撑、防护措施。
桥梁施工中需要注意哪些关键技术

桥梁施工中需要注意哪些关键技术桥梁作为交通基础设施的重要组成部分,在连接两地、促进经济发展和方便人们出行方面发挥着至关重要的作用。
桥梁施工是一项复杂且技术要求高的工程,需要严格把控各个环节,以确保桥梁的质量和安全性。
以下将详细阐述桥梁施工中需要注意的关键技术。
一、基础施工技术桥梁基础是支撑整个桥梁结构的关键部分,其施工质量直接影响到桥梁的稳定性和耐久性。
1、桩基础施工桩基础是桥梁中常用的基础形式之一。
在施工过程中,首先要根据地质条件和桥梁荷载要求选择合适的桩型,如灌注桩、预制桩等。
灌注桩施工时,要注意控制钻孔的垂直度、泥浆的比重和孔底沉渣厚度,以保证桩身的质量和承载能力。
预制桩则要确保桩的制作质量和打入深度符合设计要求。
2、扩大基础施工扩大基础施工时,要进行精确的测量放线,确定基础的位置和尺寸。
开挖过程中要注意防止塌方,并根据地质情况采取相应的支护措施。
基础的混凝土浇筑要保证连续、均匀,避免出现冷缝和蜂窝麻面等质量问题。
3、地下连续墙基础施工地下连续墙基础适用于地质条件复杂、对基础稳定性要求较高的情况。
施工中要控制好槽段的垂直度和接头的质量,保证墙体的整体性和防渗性能。
二、墩台施工技术墩台是桥梁上部结构和下部结构的连接部分,其施工质量对桥梁的受力和外观都有重要影响。
1、模板工程墩台模板的选择要根据墩台的形状、尺寸和施工条件来确定。
常见的模板有钢模板、木模板和组合模板等。
模板的安装要牢固、平整,接缝严密,防止漏浆。
2、钢筋工程钢筋的加工和安装要符合设计和规范要求。
钢筋的连接方式有焊接、机械连接和绑扎连接等,要保证连接的质量和强度。
在钢筋安装过程中,要注意钢筋的间距和保护层厚度。
3、混凝土工程墩台混凝土的浇筑要分层进行,每层厚度不宜超过 30cm。
振捣要密实,避免出现漏振和过振现象。
混凝土浇筑完成后要及时进行养护,防止出现裂缝。
三、上部结构施工技术1、预制梁施工预制梁在工厂预制完成后运输到现场进行安装。
桥梁施工技术培训

轻提,用小冲击锥用冲吸的方法将钻锥周围钻渣松动再提出钻头。
一、桥梁基础工程施工方法
7、桩基施工的技术指标 泥浆指标:
根据《公路桥梁施工技术规范》(JTG/T F50-2011)上对于清孔后的泥浆指标要求为: 1、泥浆比重:1.03~1.10; 2、黏度:17~20s; 3、含砂率:<2%; 4、胶体率:>98%。 沉渣厚度: 柱桩:不大于设计规定或≤50mm; 摩擦桩:符合设计规定或≤200mm(D≤1.5m)、≤300mm(D>1.5m或L>40m或土质较差 的桩)。
(2)灌注桩 灌注桩是在现场采用钻孔机械(或人工)将地层钻挖成设计孔径和深度的孔后,将预制成一定形
状的钢筋骨架吊入孔内,然后往孔内灌入流动的混凝土而形成的桩基。 灌注桩的特点是:
①与沉入桩的锤击法和振动法相比,施工噪声和振动要小得多; ②能修建比预制直径大得多的桩; ③与地基的土质无关,在各种地基上均可使用; ④施工时应特别注意钻孔时的孔壁坍塌、桩尖处地基的流沙及孔底沉淀等情况的处理; ⑤因混凝土是在水中浇注的,故混凝土质量较难控制。
滑模施工对工程的空间要求较小,可以在较为狭窄的山区进行,并且工期较短,对人力的需求较少, 从而节约了工程的资金,操作较为便捷。但不适合大型工程。
液压翻模施工技术是在滑模施工的基础之上改进而来的∶种高墩施工技术,在近几年的桥梁施工中 也被逐渐推广,其特点是含盖了滑模施工技术要点的同时,最主要的是可以较大程度改善了滑模施工过 程中混凝土表面质量差的缺点。
5)声波透射法:在预埋声测管之间发射并接收声波,通过实测声波在混凝土介质中传播的声时、频率 和波幅衰减等声学参数的相对变化,对桩身完整性进行检测的方法。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
承重面修理平整; 砌筑前铺一层水
泥砂浆。
天然状态铲平; 或向基底夯入 10cm碎石。
桥梁基础施工
4.3 基底的检验和处理
软弱地基的处理
碎石层
桥梁基础施工
5.4 基础施工
4.4 基础施工
基础砌筑
干地基上砌筑
排水砌筑
水下混凝土封 底,再排水砌 筑
封底混凝土 的最小厚度: 浮筒的自重 不被浮起; 简支板有足
桥梁基础施工
4.1 旱地基础施工
基坑开挖
人工或机械施工(挖掘 机)
注意:①防水 反坡、截水沟 ② 边坡稳定 弃土、动载 ③不中断 开挖、砌筑、回填、夯实
反铲挖土
桥梁基础施工
4.1 旱地基础施工
桥梁基础施工
⑵ 坑壁加固的基坑
4.1 旱地基础施工
使用条件:坑深、土方量大 、场地窄 、土
松 、水大。
加固方式:挡板支撑、喷射混凝土 、混凝土 围圈等 。
横挡板支撑
竖挡板支撑
桥梁基础施工
大 面 积 基 坑 支 撑
4.1 旱地基础施工
框架式
桥梁基础施工
4.1 旱地基础施工
喷射混凝土
桥梁基础施工
4.1 旱地基础施工
构造与施工要求:
基坑垂直开挖,自上 而下,逐段立模灌筑 混凝土,壁厚8~15cm, 每层高1.0~1.5m,24h拆模
⑴ 坑壁不加固的基坑
土质湿度正常,结构均匀 垂直开挖
深度
桥梁基础施工
4.1 旱地基础施工
放坡开挖
基坑坑壁坡度表
坑壁 坡 度
坑壁土
基坑顶缘 无载重
基坑顶缘有 基坑顶缘
静载
有动载
砂土类
1∶1
1∶1.25
1∶1.5
碎石类土
黏性土、 粉土
极软岩、 软岩
较软岩
极硬岩、 硬岩
1∶0.75 1∶0.33
1∶0.25
桥梁基础施工
⑷钢套 箱围堰
4.2 水中基础的开挖
基本构造 就位下沉 清基封底
整体无底钢围堰
桥梁基础施工
4.2 水中基础的开挖
方形钢壳围堰
桥梁基础施工
4.2 水中基础的开挖
钢壳围堰就位下沉
桥梁基础施工
黄石长江大桥
4.2 水中基础的开挖
主桥墩采用28m直径双壁钢围堰加16根直径3m钻 孔灌注桩基础,具有较高的防船舶撞击能力。
够强度
桥梁基础施工
4.4 基础施工
基 础 施 工
第5-2讲 桩基础施工
5.5 沉入桩基础 5.6 钻孔灌注桩
桩基础施工
施 工 工 序
4.5 沉入桩基础
桩基础施工
混凝土桩的预制
4.5 沉入桩基础
桩基础施工
桩的堆放与起吊
4.5 沉入桩基础
桩基础施工
施工方法
方法
备注:振动、沉管灌注 在后面详细解释介绍
水中挖基 抓土斗、空气吸泥机、水力吸泥机
井点降水
桥梁基础施工
4.3 基底的检验和处理
5.3 基底的检验和处理
⑴ 基底检验
主要内容
基底平面位置、尺寸 大小 、基底标高;
地质情况;
基底处理及排水情况
桥梁基础施工
基底处理
岩层基底 碎石类或 砂类土层 黏性土层
泉眼
堵排处理, 不泡基础。
4.3 基底的检验和处理
现浇混凝土围圈
桥梁基础施工
4.2 水中基础的开挖
5.2 水中基础的基坑开挖
围堰要求:满足基础施工要求;防水性好; 满足强度和稳定要求;堰顶在 水位以上0.5m;对河床断面压缩小
围堰形式:土、石围堰、草(麻)袋围堰、钢板桩 围堰、钢筋混凝土板桩围堰、套箱围堰 和木(竹)笼围堰。
桥梁基础施工
4.2 水中基础的开挖
桥梁工程各类基础施工技术
第5-1讲 明挖基础施工 第5-2讲 桩基础施工 第5-3讲 挖孔灌注桩及沉井基础施工
桥梁基础:
浅基础——浅平基——明挖(扩大)基础
深基础
桩基础
预制桩、就地灌 筑桩;沉入桩、 钻(挖)孔桩
沉井(沉箱基础)
管柱基础
地下连续墙
第5-1讲 明挖基础施工 5.1 旱地基础的基坑开挖 5.2 水中地基的基坑开挖 5.3 基底检验与处理 5.4 基础施工
构造:顶宽1~2m,外坡 1∶0.2~1 ∶ 0.5,内 坡 1 ∶0.5~1 ∶ 1
施工:黏性土填心,袋装松 散土60%;错缝搭长 1/3~1/2。
桥梁基础施工
性能
⑶钢板桩围 堰
适用 结构
4.2 水中基础的开挖
强度大、防水性好 、 能穿透砾石 、卵石 层 、软岩 、风化岩
水深4~8m,软岩 最好,堰深20m
锤击
射水
振动
静压 沉管 灌注
4.5 沉入桩基础
桩基础施工
单打汽锤
4.5 沉入桩基础
桩基础施工
震动打桩机
4.5 沉入桩基础
振动打桩
桩基础施工
4.5 沉入桩基础
沉管灌注桩
施工要点
沉管内不进水和泥、沉管内保持 2.0m混凝土,严格拔管速度。
ห้องสมุดไป่ตู้
沉桩允许误差
垂直桩 斜桩
1%
倾角正切 约15%
桩基础施工
水中桩基的施工
(1)钢板桩 围堰法
(2)吊箱 围堰法
(3)打桩船法
(4)套箱式模板 修筑承台
4.5 沉入桩基础
先围堰后沉桩,先沉 桩后围堰顺序:搭设 平台 打钢板桩 装 支撑 水中挖土 沉 桩 水下混凝土封底 抽水 筑承台。
明挖扩大基础
二、基础的定位放样
B B’
f
eb dc
A
A’
a
基础横中线
g
C’ C
h
D’ D
桥位中线
其中:A、B、C、D为基坑顶部四角的边桩; A’、B’、C’、D’为基坑底部四角的边桩; a、b、c、d、e、f、g、h为基底边角。
0.5—1m
桥梁基础施工
4.1 旱地基础施工
5.1 旱地基础的基坑开挖
桥梁基础施工
4.2 水中基础的开挖
⑸ 基坑排水
排水方法:集水坑排水、井点法降水
集水排水法 抽水设备:渗水量约1.5~2.0倍 优点:设备简单,费用低; 缺点:黏聚力小的土中易涌沙
集水坑降水
桥梁基础施工
井点降水法
4.2 水中基础的开挖
类型: 轻型井点、喷射井点 、射流泵井点 、深井泵井点 抽水: 真空泵、离心泵、多级离心泵或独立泵
1∶0 1∶0
1∶1 1∶0.5
1∶0.33
1∶0.1 1∶0
1∶1.25 1∶0.75
1∶0.67
1∶0.25 1∶0
注:坡度=坡的高度与坡的水平距离之比
基坑施工的注意事项
观察坑壁边缘
有无裂缝
设护道
静载距坑边缘0.5m 动载距坑边缘1.0m
坑底30cm 人工开挖
设截水沟
观察坑壁边缘 有无松散塌落
⑴ 土石围堰
土围堰、土袋围堰 、竹笼片 石围堰 、堆石土围堰
(1)土围堰
适用:水深 ≤2.0m,V< 0.3m/s,河床渗水小。
构造:稳定性要求顶宽 b≥1.5,外坡1∶2,内 坡 1 ∶1。
施工:黏性土填筑,由上游 至下游合龙。
桥梁基础施工
4.2 水中基础的开挖
(2)土袋围堰
适用:水深 ≤3.0m,V< 1.5m/s,河床渗水小。
