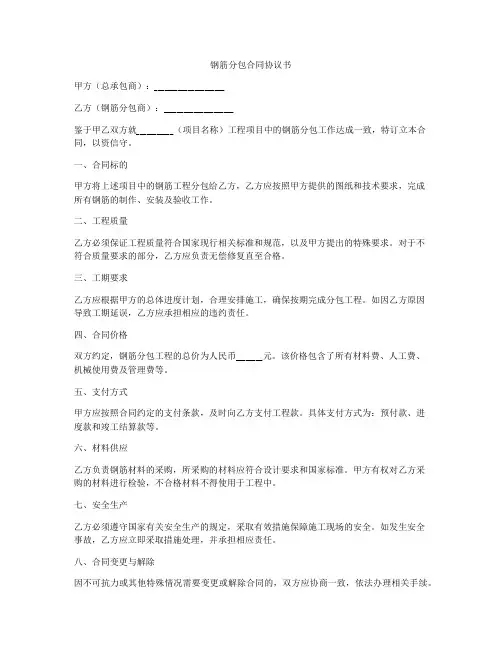

钢筋分包合同范本
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
工程分包合同
甲方:(以下简称甲方)
乙方:(以下简称乙方)根据《中华人民国经济合同法》和《建筑安装工程承包条例》,本着对工程负责和平等互利原则,经甲乙双方友好协商并一致通过,甲方同意将致善厂房建设项目(一标段)的钢筋制作、安装部分分项工程分包给乙方施工,同时为明确双方应享有的权利和应尽的义务,特签定如下合同,共同遵守。
一、工程名称:
1、致善厂房项目位于东孚镇山边洪村。
2、结构形式:五层框架
二、承包围和方式
1、承包方式:包工不包料(含工程钢筋制作、安装,加工机械、绑扎扎丝等)
2、承包围:设计施工图纸所包含的所有钢筋制安。
3、工作容:抽筋下料、钢筋制作、安装、护筋、钢筋搭接焊接、垫
保护层、水平垂直运输、露筋处理,现场钢筋整理堆
放等。(包括相应的当日工完场清、现场文明施工)
三、工程工期
1、本分部分项工程每层工期为:主体标准层柱筋为一天,梁板为2天
2、工期顺延:在下列情况下工期可在甲方现场代表签证后顺延。
(1)甲方施工指挥不当导致工程返工。
(2)自然灾害等不可抗力因素影响停工。
(3)甲方原因造成乙方停工。
3、工期不顺延情况
(1)因乙方施工工艺或施工质量不符合设计要求或国家规而被甲方要求停工或返工。
(2)因误解图纸而造成返工。
(3)因乙方管理不当造成停工。
四、承包单价
1、工程量计算规则:按工程实际图子计算。
2、工程单价:单价为525 元/T,电渣压力焊为2.5元/吨,套筒
为11元/吨。
五、工程质量:主体结构合格。
六、程材料要求:本分部分项工程材料由甲方采购供应。
七、结算方式及付款
1、结算方式:单位工程竣工验收后 30天以结算完所完工程量。
2、付款方式:
(1)甲方支付乙方工程款形式为:按月进度支付,每月5日前乙方上报上一个月工程量给甲方现场施工负责人及项目负责人审批后,甲方于当月25日前按项目部审核工程款按70%支付给乙方,工程主体封顶支付到完成工程量80%,工程主体验收完成支付至95%,工程预验收验收完成后一个月支付至100%。
(2)乙方每期申请进度款必须同时递交工人工资表,工人工资表人
员必须与工人花名册上一致,否则项目部有权不给于审批进度款项。
八、违约责任
本合同自双方签字盖章后生效,任何一方违约应承担相应责任。
1、甲方无正当合法理由终止或解除乙方合同关系,造成乙方损失,甲方应于15天清除乙方已完全部工程量,并按合同单价的100%支付工程款。
2、乙方无正当合法理由终止或解除乙方合同关系,造成甲方损失,乙方应赔偿对甲方所造成的一切损失并承担一切责任且甲方不予结算工程量。
3、乙方中途停工造成工程施工无法进行或中途退场,导致甲方损失的乙方应承担对甲方造成的一切损失,甲方不予以结算乙方已完工程量。并有权另行组织施工人员进场施工,乙方不得有异议。
九、施工安全及文明施工
(一)施工安全
1、安全指标:贯彻安全是第一方针。
(1)无重大伤亡事故发生。
(2)在建工程安全检查合格率100%。
2、乙方在施工过程中必须遵守国家现行各项安全操作规及市地方安全操作规定,服从甲方安全管理,严禁违章作业。
3、乙方人员进场必须向项目部上交两一寸近期免冠照片及一复印件和制作工人花名册备案,并经三级安全教育,考试合格后方可上岗,否则项目部不予以认可进场工人为项目参施人员,施工过程中若乙方人员有所变更,乙方必须及时上报项目部。
4、特殊工种持证上岗。
5、乙方应配备专职安全员协助甲方工作。
6、由于乙方原因导致安全事故发生,一切责任由乙方承担,甲方
可协助乙方处理,但发生的一切费用由乙方承担。
7、施工现场必须戴好安全帽。高空作业系好安全带,做好各项安
全防护措施,做到“三不伤害“严禁穿拖鞋进入施工现场。
8、对于违反安全操作规定人员按如下处罚:
(1)不戴安全帽,每次罚款20——100元,班组长罚款100元
(2)穿拖鞋进场一次罚款30元。打赤膊一次50元。
(二)文明施工
文明施工是建筑施工企业外在形象的象征,可以较好地体现一个企
业施工管理水平,树立良好企业形象。
1、乙方必须做道当日工完场清,保持场地整洁有序。
2、乙方应安排专人负责自己施工区域的场地卫生,若乙方未做到
场地整洁卫生,甲方有权安排人员清理,所发生的费用以双倍形式从乙
方工程款中扣除,一次500元。
3、乙方参施人员必须穿着整洁,严禁赤膊进场。乙方施工人员住
工地宿舍卫生必须经常清扫,保持卫生。
十、甲乙双方责任及义务
(一)甲方责任和义务
1、全面负责工程质量、进度、安全,统一指挥、安排、督促、监督管理。
2、提供乙方一套完整的施工图纸及有关设计变更、其他相关技术文件。
3、对现场员工的技术安全教育,并进行相关的安全规、规程的交底。
4、原则上只提供乙方工具间与宿舍各一间。
5、负责与相关部门的一切联系,及时协助解决乙方在施工过程中遇到的技术矛盾,做好区域的协调工作,帮助乙方及时办理各种有效证件。
6、甲方提供垂直运输机械,其余场水平运输乙方自行解决。
7、施工用水用电:甲方负责将水龙头、电箱接至塔吊处,楼乙方自行解决,
8、按照合同第七款及时支付乙方工程款。
9、乙方每月生活用电、用水,由甲方报销40度电、水50吨,其余超出部分由乙方支付,甲方负责代缴代扣。
(二)乙方责任和义务
1、乙方工人进场后,乙方必须向项目部上报工人花名册和一份复印件及两一寸近期免冠照片,由项目部统一办理上岗证、暂住证(费用由乙方负担)。乙方每个进场工人必须与甲方签定劳务合同,若乙方不按此办理,不管乙方工人在工地、外发生任何事情一切责任和发生的费用均由乙方承担。
2、乙方在施工过程中必须遵守现行施工技术规、规程,按照设计要求施工,若因乙方误解设计图纸且未向甲方现场管理人员报告或施工错误,所发生的一切费用由乙方承担,所浪费的材料按双倍的材料费从乙方工程款中扣除。
3、对工程进度、质量、安全有严格的管理意识,对进场员工进行安全、技术教育。
4、乙方必须服从甲方的统一指挥,安排,协助甲方各项工作。
5、乙方制作的刚材总废料不得超过总量的3%,超出部分由乙方支付时
