建筑工程冬施方案

合集下载

建筑工程冬季施工措施

建筑工程冬季施工措施

建筑工程冬季施工措施冬季是建筑工程施工中常见的季节之一,但也是一个施工难度较大的季节。

低温、冰雪以及其他恶劣的天气条件都会对施工工作造成很大的影响。

因此,为了保证施工进度和质量,需要采取一系列的冬季施工措施。

1.热源保障:低温条件下需要提供足够的热源,保证施工现场的温度在一定范围内。

可以使用暖风机、电暖器等设备给施工区域提供热源。

对于大型建筑工程,可以考虑搭建临时的暖棚,利用锅炉提供热水或蒸汽供给。

2.防冻保温:对于已经浇筑的混凝土结构和管道,需要采取保温措施,防止其在低温下受到冻害。

可以使用保温材料、保温涂料等进行保护。

对于外墙保温也需要加强防水层的施工,避免因低温导致防水层破裂。

3.提前准备材料:在冬季施工前需要提前储备好足够的材料,避免因供应不及时而导致工期延误。

特别是对于液态材料和水泥等,需要注意防止结冰。

可以将液态材料贮存在温暖的仓库中,保持其适宜的温度。

4.作业时间调整:冬季的昼短夜长,温度低,施工条件较差。

可以适当调整作业时间,将室外施工的时间调整到白天,利用太阳的辐射热源。

同时,尽量避免在雨雪较大的天气施工工作,防止因恶劣天气导致的事故和质量问题。

5.道路清扫:在雪天或冰雪天气后,需要进行及时的道路清扫,保证施工区域的交通畅通和人员的安全。

可以使用除雪机、融雪剂等设备进行清理,避免冰雪对施工工作造成不利影响。

6.安全措施加强:冬季施工环境恶劣,容易发生事故。

要加强对施工人员的安全教育和培训,提高他们的安全意识。

同时,要加强对施工现场的安全管理,增加防护设施,确保施工过程中的安全。

7.合理调整施工工艺:冬季施工的环境条件不同于其他季节,可能需要对原有的施工工艺进行调整。

特别是对于涂料、胶水等需要干燥的材料,可以调整施工时间和顺序,避免受到低温和潮湿的影响。

8.施工材料质量控制:冬季的施工材料易受温度影响,容易出现质量问题。

要加强对施工材料的质量控制,严格按照标准进行选材,并进行必要的检测和试验,确保材料的质量稳定。

建筑工程冬施方案

建筑工程冬施方案

建筑工程冬施方案一、冬季施工的影响冬季施工的主要问题有以下几点:1.气温低、天气寒冷,影响水泥的凝固和混凝土的养护;2.冰雪天气对施工现场的安全管理造成一定的困难;3.施工人员的生活保障问题。

针对以上这些问题,我们需要采取相应的措施和方法,来保证工程的顺利进行。

二、应对措施1.气温低、天气寒冷对于混凝土的影响冬季气温低,混凝土凝固需要更长的时间,而且一旦凝固完毕后,也容易受到冷冻破坏。

因此,在冬季施工时,需要采取一些保温措施。

可以在混凝土浇筑后,立即对浇筑部位进行覆盖,以保持一定的温度。

另外,在混凝土配制时,可以添加一定的保温剂,以提高混凝土本身的保温性能。

此外,也可以采用地暖等方式,提高施工现场的温度,以确保混凝土的凝固和养护。

2.冰雪天气的应对方案冬季气温低,很容易出现冰雪天气,这给施工现场的安全管理带来一定的困难。

为了保证工程的顺利进行,需要加强对施工现场的清理工作。

特别是对道路、搅拌站和混凝土浇筑部位,需要加强清理,确保施工现场的安全。

另外,冰雪天气对工程材料也有一定的影响,需要对材料进行有效的保护。

特别是水泥、混凝土等材料,需要采取一定的措施,以免受到冰冻破坏。

3.保障施工人员的生活冬季天气寒冷,容易导致施工人员身体不适,影响工程的进度。

因此,在冬季施工时,需要加强对施工人员的生活保障工作。

可以为施工人员提供温暖的工作场所和生活场所,也可以提供一定的保暖设施,以提高施工人员的工作积极性和生活舒适度。

三、冬季施工的注意事项1.加强施工现场的安全管理冬季气温低、天气寒冷,容易导致施工现场的安全事故。

为了保障施工人员和施工进度的安全,需要加强对施工现场的安全管理。

特别是在冰雪天气,需要加强对道路、作业区域等的清理和保护,确保施工现场的安全。

2.合理调整施工进度冬季气温低,施工进度会受到一定的影响。

因此,在冬季施工时,需要合理调整施工进度,确保工程的质量和进度。

可以适当延长施工周期,增加混凝土的养护时间,来保证工程质量。

建筑冬施方案

建筑冬施方案

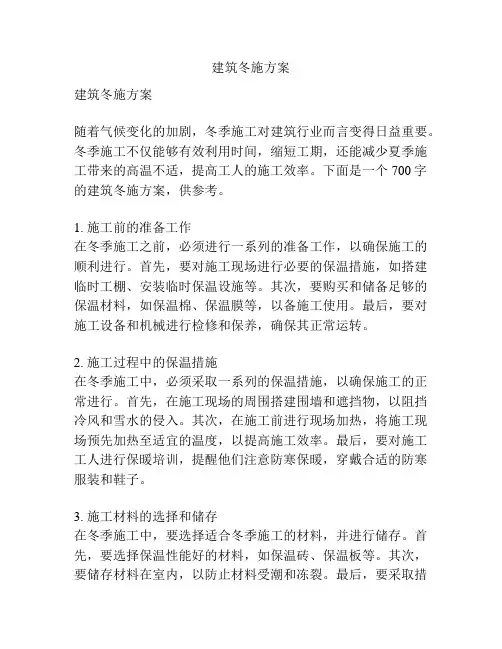

建筑冬施方案建筑冬施方案随着气候变化的加剧,冬季施工对建筑行业而言变得日益重要。

冬季施工不仅能够有效利用时间,缩短工期,还能减少夏季施工带来的高温不适,提高工人的施工效率。

下面是一个700字的建筑冬施方案,供参考。

1. 施工前的准备工作在冬季施工之前,必须进行一系列的准备工作,以确保施工的顺利进行。

首先,要对施工现场进行必要的保温措施,如搭建临时工棚、安装临时保温设施等。

其次,要购买和储备足够的保温材料,如保温棉、保温膜等,以备施工使用。

最后,要对施工设备和机械进行检修和保养,确保其正常运转。

2. 施工过程中的保温措施在冬季施工中,必须采取一系列的保温措施,以确保施工的正常进行。

首先,在施工现场的周围搭建围墙和遮挡物,以阻挡冷风和雪水的侵入。

其次,在施工前进行现场加热,将施工现场预先加热至适宜的温度,以提高施工效率。

最后,要对施工工人进行保暖培训,提醒他们注意防寒保暖,穿戴合适的防寒服装和鞋子。

3. 施工材料的选择和储存在冬季施工中,要选择适合冬季施工的材料,并进行储存。

首先,要选择保温性能好的材料,如保温砖、保温板等。

其次,要储存材料在室内,以防止材料受潮和冻裂。

最后,要采取措施保护储存的材料,如用塑料薄膜覆盖、加热保温等。

4. 安全施工措施在冬季施工中,必须加强安全施工措施,保障工人的安全。

首先,要确保施工现场的道路畅通,清除积雪和冰凌,防止工人滑倒。

其次,要对施工现场的危险区域进行标识和隔离,如高空作业区、施工机械作业区等。

最后,要加强施工现场的安全巡视和管理,及时排查隐患,并做好应急准备。

总结:在冬季施工中,必须做好预先的准备工作,采取相应的保温措施,选择适合冬季的施工材料,并加强安全施工措施,以确保施工的顺利进行。

只有做好这些工作,才能有效利用冬季施工时间,提高施工效率,缩短工期。

最终实现项目的早日竣工。

冬季施工方案(精选5篇)

冬季施工方案(精选5篇)

冬季施工方案(精选5篇)一、冬期施工的定义我国现行《建筑工程冬期施工规程》(jgj104—87)规定:当室外日平均气温连续5d稳定低于5°c即进入冬期施工;当室外日平均气温连续高于5°c时解除冬期施工。

二、我公司冬季施工的特点我公司施工的工程中,冬期开挖基坑、施工地基基础、工程主体、装饰装修的工程都将存在,项目数量多分布广、砼施工量大、涉及冬期施工的分步分项工程较为全面是本年度冬期施工的主要特点。

三、冬期施工准备1、施工方案的编制:(1)准备工作进入冬期施工的工程,应进行全面的调研,认真察看现场总平面布置图、平面临水布置图(临时排水沟、临水管线等)及相关资料,了解各类临时地下地上管线、管沟平面位置及标高,找出要加深的地下管线、要保温的地上管线及要保温的管沟等。

同时掌握必要的数据,如冬期施工的面积、工程项目、工作量、施工部位及技术要求等。

同时要对图纸进行全面复查,如有不适合冬期施工的工程项目和部位,应及时向建设单位及设计单位提出修改设计要求。

(2)施工方法的选择选择冬期施工方法应考虑以下几个方面的问题:1)本地区冬期施工气温变化的规律按照常规,山东大部地区每年的12月15日至次年的3月15日为冬施阶段,12月底至次年2月中旬将频繁出现严寒天气。

2)结构类型和施工部位应考虑的问题①地下工程:考虑防止地基受冻或因地基冻胀带来的危害,类似独立基础、承台梁等浅埋的现浇钢筋混凝土的防冻,浇筑混凝土前消除雪冰等措施,大型、深埋混凝土的养护方法等。

②地上结构工程:对于薄板、混凝土量小的构件,应考虑模板的保温及保温选材、混凝土外加剂以及养护方法的选择,如独立构件的现浇混凝土的养护方法;整体现浇钢筋混凝土结构中的混凝土保温、养护;应注意到冬期工程不同阶段和施工部位的变化和所采用的养护方法。

③装饰工程:室内采暖的方法;建筑物的封闭、保温措施;热源及设备、应综合考虑热源设备的可靠性、经济性,并结合工程量、施工进度及施工班组的生产量;冬期施工的资源,应考虑各种资源的供应情况,确定选用何种保温材料,以及水泥、防触电点、防中毒、防煤气的安全措施等。

冬季建筑工程施工方案

冬季建筑工程施工方案

冬季建筑工程施工方案冬季建筑工程施工方案(通用5篇)为了确保事情或工作有序有力开展,常常要根据具体情况预先制定方案,方案是有很强可操作性的书面计划。

那么方案应该怎么制定才合适呢?下面是小编为大家收集的冬季建筑工程施工方案(通用5篇),仅供参考,欢迎大家阅读。

冬季建筑工程施工方案1一、编制依据1、编制本冬施方案,参考标准及规范(1)中华人民共和国行业标准JGJ104-97《建筑工程冬期施工规范》(2)中华人民共和国国家标准GB50210-2001《建筑装饰装修工程质量验收规范》(3)中华人民共和国国家标准GB50300-2001《建筑工程施工质量验收统一标准》二、工程概况郑东车辆段位于郑开大道以北,魏河以南,马楼村以东,规划京港澳高速辅道以西的区域。

围墙内占地面积33.94公顷,房屋总建筑面积约8.1万㎡。

XXXX局集团XX市轨道交通X号线一期工程XXX室外工程、装饰装修及机电安装施工项目经理部主要负责车XXX厂区道路、室外构筑物(电缆沟、电缆井、排水沟、围墙、大门、人行天桥、运动场硬化、化粪池等)以及通风空调与采暖、给排水及消防、低压配电与照明、装饰装修等工程。

目前本工程的装饰装修工程顺利进行。

本工程质量要求高、工期紧,为了保证工期完成,必须进行冬季施工。

1、根据当地多年气象资料统计,当室外日平均气温连续5天稳定低于5℃即进入冬期施工,当次年初春连续七昼夜不出现负温度时即转入常温施工。

三、施工安排3.1人员安排为确保冬季施工正常进行,组织成立冬施领导小组。

组长:XXX副组长:XXX组员:XXXXXXXXX3.2冬施施工项目冬施期间涉及与气温相关的施工项目有:涂料施工、墙地砖铺贴工程等。

3.3施工进度计划(1)冬施期间,结合本工程的特点及相关方面的指令指标,做好各分项及整体项目的计划安排。

(2)必须冬施期间完成的分项工程做到合理安排,措施齐全。

四、冬施准备工作4.1组织措施(1)进行冬季施工的工程项目,在入冬前应组织专人编制冬季施工方案。

冬季施工方案范文7篇

冬季施工方案范文7篇

冬季施工方案范文7篇冬季施工方案范文篇13)焊前准备①焊接前必须清除钢筋、钢板焊接部位的铁锈、熔渣、油污等;钢筋端部的扭曲、弯折应予以矫直或切除。

②钢筋搭接焊宜采用双面焊,不能进行双面焊也可采用单面焊。

4)焊接工艺根据钢筋级别、直径、接头型式和焊接位置,选择适宜的焊条直径和焊接电流,焊接时,宜采用多层控温施焊工艺,既要防止焊后冷却速度过快,也要防止接头过热。

焊接工艺应符合下列要求:①搭焊接时,用两点固定。

定位焊缝应离帮条或搭接端部20mm 以上。

②焊接时,引弧应在搭接钢筋的一端开始,收弧应在搭接钢筋端头上,弧坑应填满。

③进行搭接平焊时,第一层焊缝先从中间引弧,再向两端运弧;立焊时先从中间向上方运弧,再从下端向中间运弧。

以使接头端部的钢筋达到一定的预热效果。

第一层行贩应有足够的熔深,主焊缝与定位焊缝,特别是在定位焊缝的始端与终端,应熔合良好。

在以后各层焊缝的焊接时,采取分层控温施焊。

层间温度控制在150℃-350℃之间,以起到缓冷的作用。

④搭接接头的焊缝厚度h应不小于0.3钢筋直径;焊缝宽度6不小于0.7钢筋直径。

⑤ⅱ、ⅲ级钢筋搭接焊缝接头进行多层施焊时,采用“回火焊道施焊法”,即:最后回火焊道的长度比前层焊道在两端各缩短4-6mm。

5)质量验收①抽样:外观检查,应在接头清渣后逐个进行目测或量测。

拉伸试验,从外观检查合格的成品中每批切取三个试件进行拉伸试验。

对于装配式结构节点的高能冠军焊接接头,可按生产条件制作模拟试件。

在现场安装条件下,每个楼层中以300个同类接头(同钢筋级别、同接头形式、同焊接位置)作为一批,不足300个时,仍作为一批。

②外观检查:外观检查结果,应符合下列要求:焊缝表面平整,不得有较大的凹陷、焊瘤。

接头处不得有裂纹。

咬边深度、气孔、夹渣的数量和大小以及接头尺寸偏差,不得超过规定的值。

外观检查不合格的接头,经修整或补强后,可提交二次验收。

6)接头注意事项钢筋采用焊接接头时,设置在同一构件内的焊接接头应相互错开。

冬季施工专项施工方案优秀6篇

冬季施工专项施工方案优秀6篇

冬季施工专项施工方案优秀6篇为确保事情或工作顺利开展,我们需要事先制定方案,方案是在案前得出的方法计划。

方案应该怎么制定才好呢?下面是白话文整理的冬季施工专项施工方案优秀6篇,希望可以启发、帮助到大家。

冬季施工方案篇一根据《关于开展秋冬季基建安全大检查暨输变电工程安全管理交叉互查活动的通知》(基建安全〔20xx〕328号)文件要求,对本次活动制定工作方案如下。

一、检查重点(一)检查各级安全管理人员到位情况,基建安全主题活动开展情况,各单位编制的主题活动实施方案和年初基建安全策划方案落实执行情况。

(二)检查基建安全综合评价中的各项工作开展情况,施工现场业主、监理、施工项目部标准化工作手册内容执行情况。

(三)检查“基建安全管理规定”、“建设工程施工分包安全管理规定”、“输变电工程安全文明施工标准”、“输变电工程安全管理通病防治措施”等制度、标准及工作要求的学习落实情况,检查输变电工程施工安全常识及标准化作业培训材料应用情况。

(四)检查工程现场日常安全管理工作开展情况,人员入场培训、进场(包括各类设备)、施工措施方案审核和强制性条文执行情况,施工班组安全管理队伍建设情况,基建管控安全管理实用化工作开展情况。

(五)检查各工程在冬季施工及年底投产高峰期间的基建安全管理工作部署情况,检查工程现场在应对可能出现的冬季极端恶劣天气及针对年底前施工投产高峰的安全方案编制和重点措施落实情况。

(六)检查安全费用投入和台帐管理,工程现场安全设施的规范使用和健康状态,施工用电、各类机械和工器具、消防器械、脚手架及模板支护系统、重要作业(起重和架线张牵场)现场设施安全可靠性和标准化管理水平。

检查大纲见附件3(各建设管理单位应按项目汇总填报检查结果,于11月15日上午下班前上报德通处)。

二、有关要求(一)秋冬季基建安全大检查1、各单位要对本次活动进行认真组织,确保本次大检查活动覆盖公司所有在建工程现场和相关单位。

已经在秋季提前开展了类似工作的单位,要对照本次检查重点进行必要的补充检查。

江苏建筑工程冬季施工方案

江苏建筑工程冬季施工方案

考核标准:培训后 进行考核,合格者 方可参与冬季施工
考核方式:闭卷 考试、实操考核 等
应急预案的制定与演练
制定应急预案:根 据工程特点、施工 环境等因素,制定 相应的应急预案, 包括应对措施、救 援方案等。
培训员工:对应 急预案进行详细 讲解,确保所有 员工了解并掌握 应急预案内容。
定期演练:按照 应急预案进行模 拟演练,提高员 工应对突发事件 的能力和自救互 救能力。
影响。
添加标题
冰雪:冬季施 工时,冰雪天 气较多,对施 工进度和施工 质量都有影响。
风速:冬季施 工时,风速较 大,对施工人 员的操作和设 备的运行都有
影响。
添加标题
添加标题
湿度:冬季施 工时,湿度较 低,对施工材 料的性能和施 工质量都有影
响。
添加标题
冬季施工的准备工作
制定冬季施工方 案,明确施工内 容和要求
施工现场的布置与规划
施工现场的布 局:合理规划, 保证施工顺利 进行
施工材料的堆 放:分类存放, 便于取用和运 输
施工设备的摆 放:安全、合 理,便于操作 和维护
施工人员的安 排:分工明确, 确保施工质量 和进度
01
02
03
04
施工现场的安全管理
安全防护措施:设置安全防护设施,确保施工人员的安全 安全培训:对施工人员进行安全培训,提高安全意识和技能 安全检查:定期进行安全检查,及时发现并消除安全隐患 应急预案:制定应急预案,确保在发生安全事故时能够及时应对和处理
环保性:选择环保性能 好的材料,减少对环境 的污染
经济性:选择经济性能 好的材料,降低施工成 本
材料的储存与保养
添加 储存环境:选择干燥、通风、 标题 避光的环境

冬季施工方案范文5篇

冬季施工方案范文5篇

冬季施工方案范文5篇(建筑工程冬季施工方案)冬季施工方案范文1一、工程概况该办公楼总建筑面积7446m2,为六层框架结构,地下室停车场为C25钢筋混凝土地面,坡道为C35钢筋混凝土挡土墙,基础混凝土为C25,地下柱C35,一~三结构层梁板混凝土为C30、柱为C35,结构四层以上梁板C25、柱C30。

地下室地面垫层为C15,地下室地面面层为C25。

该办公楼实际开工日期为2022年8月1日,合同要求2022年7月22日竣工交付使用。

扣除三个半月的冬季,实际施工时光为六个半月,比定额工期缩短30%以上,要按期完工今年务必施工完五层结构平面和17。

85米处的独立柱,以及地下室地面面层。

就务必采取冬季施工,方能为按期完工创造条件,冬期施工起止日期,按本地的气候条件一般为11月1日至第二年3月15日。

温度为-25~10℃,早晚温差大,起止日期可经实测定,也可由甲、乙双方协商统一划定。

二、冬季混凝土特点及采取的方法1、冬季混凝土特点:凝结时光:0℃~4℃时,比15℃延长3倍,温度降到0。

3~0。

5℃时,混凝土开始冻结后,反应停止,-10℃时,水化反应完全停止,混凝土强度不在增长,混凝土中水冻胀体积增加9%,硬化的砼结构遭到破坏,及发生冻坏。

要保证不发生冻寒,我施工方决定采取的措施如下:2、负温混凝土:除水泥以外的混凝土全部进行保温防护,养护过程采用蓄垫保温措施尽量延长砼在正温状态下的硬化强度间的蓄垫法方案。

负温砼施工要点:当掺入防冻剂的砼用的原材料应根据不一样的气候,按下列方法进行加热,(1)、气温低于-5℃,不低于-8℃时,用加热水拌和砼,水温高于65℃时,应先将水和骨料拌合,再加入水泥。

(2)、气温低于-10℃时,骨料可搭建暖棚或采取加热措施,水温不高于60℃。

(3)、搅拌前用热水冲洗搅拌机并适当延长搅拌时光50%。

拌合物出搅拌机温度大于10℃,入模温度大于5℃。

浇灌砼注意事项:(1)、15分钟内应将现场砼浇灌完毕。

建筑工程冬天施工方案

建筑工程冬天施工方案

建筑工程冬天施工方案1. 引言冬季施工是建筑工程中常见的情况,尤其是对于需要按计划完成的工程来说,为了尽量减少施工期的延误,需要制定合理的冬季施工方案。

本文将介绍建筑工程在冬天进行施工的方案,包括供暖和通风设备的安装、材料保温措施、作业时间和安全措施等。

2. 供暖和通风设备的安装在冬季施工中,保持施工现场的温度和空气流通是非常重要的。

为了提供良好的工作环境和保证工人的健康,需要考虑以下供暖和通风设备的安装:•临时供暖设备:在施工现场设置临时供暖设备,如电暖器或燃气暖气炉,确保室内温度适宜。

•通风设备:安装适当的通风设备,确保施工现场的空气流通,避免积聚有害气体和粉尘。

这些设备的选型和布置需要根据施工现场的具体情况和需要进行合理的规划和设计。

3. 材料保温措施冬季低温会对建筑材料的施工和性能产生一定的影响,为了保证施工质量和材料的正常使用,需要采取一些保温措施:•施工材料储存:将施工材料存放在密封的仓库或覆盖防水布的地方,避免材料受潮或受凉。

•混凝土保温:在浇筑混凝土时,添加保温剂,控制混凝土温度,避免冷缩裂缝的产生。

•钢结构保温:在钢结构施工中,采用加热或预热的方式,避免钢材受冷变硬影响施工进展。

4. 作业时间的调整由于冬季天气寒冷,施工现场的工作时间需要进行相应的调整:•调整作业时间:在冬季选择适当的作业时间,避免早晨和晚上温度过低的时候进行施工,减少工人的受冻风险。

•加大白天施工时间:由于白天温度相对较高,可以适当延长白天的施工时间,提高施工效率。

•注意作业人员休息:合理安排作业人员的工作时间和休息时间,避免过度疲劳和受寒。

5. 安全措施冬季施工中,由于天气寒冷和道路结冰等原因,施工安全需要特别关注。

以下是一些常见的安全措施:•防滑措施:及时清除施工场地和道路上的积雪和冰,铺设防滑垫或铺砂等防滑措施,确保工人的行走安全。

•紧急救援设备:配备足够的紧急救援设备,如急救箱、绳索等,以便在发生意外事故时迅速应对。

建筑工程冬季施工方案

建筑工程冬季施工方案

建筑工程冬季施工方案一、背景说明冬季是建筑工程施工的一个特殊时期,低温、冰雪、降水等极端气候条件会对施工活动造成不利影响,同时也可能导致施工进度延误和质量风险增加。

因此,制定科学合理的冬季施工方案对于保障建筑工程的顺利进行具有重要意义。

二、冬季施工环境分析1. 气候条件冬季气温较低,日照时间短,夜间温度较低,极端情况下可能出现冰雪天气,对施工活动产生一定影响。

2. 地面状况冬季地面可能出现结冰、积雪等情况,对机械设备和施工人员的安全构成威胁。

三、冬季施工方案制定1. 安全措施(1)加强安全教育组织施工人员进行安全防寒知识教育培训,做好寒潮、降温等极端天气下的施工安全预警工作,提高施工人员对于冬季施工安全的认识和防范意识。

(2)加强安全用电管理冬季电气设备可能存在冻结、线缆老化等问题,严格按照用电规章制度进行安全用电操作,做好设备维护和防冻工作。

2. 施工设备调整(1)保障动力设备的正常使用在低温环境下,动力设备的运转可能会受到影响,加强设备维护,定期对设备进行保养和维修,保障施工所需的各项设备能够正常运转。

(2)优化机械设备选择根据冬季气温情况,选择适合冬季施工的机械设备,比如防冻型挖掘机、保温型混凝土搅拌机等,以保障施工活动的正常进行。

3. 施工材料管理(1)保温材料的选择在冬季施工中,需加大对保温材料的使用,比如采用保温型混凝土、防冻型砂浆等,以避免材料在施工过程中因受低温影响而出现冻结、凝固等情况。

(2)储存保温材料严格按照规定储存保温材料,避免材料在储存过程中受到湿气、霜冻等影响,严格控制材料湿度和温度。

4. 施工工艺调整(1)改变作业时间合理安排施工作业时间,尽量避开极端天气时段,以保障施工活动的顺利进行。

(2)采取保温措施在施工现场搭设临时围挡,加大通风保温设施的使用,对施工过程中的临时设施、生活设施、工作设施等进行保温处理,以减轻施工人员的寒冷体感。

5. 施工人员管理(1)加强身体健康管理冬季寒冷天气可能会使施工人员出现感冒、冻伤等情况,管理人员要加强对施工人员身体健康的关注,做好防护工作。

建筑工程冬季施工方案

建筑工程冬季施工方案

建筑工程冬季施工方案建筑工程冬季施工方案为了确保事情或工作扎实开展,我们需要事先制定方案,方案是有很强可操作性的书面计划。

那么你有了解过方案吗?以下是作者帮大家整理的建筑工程冬季施工方案,欢迎阅读与收藏。

建筑工程冬季施工方案1一、目前工程进展情况(1)路基工程挖方完成xx万方,占总量的61%。

填方完成xx万方,占总量的27%。

(2)片石混凝土挡土墙工程本标段片石混凝土挡土墙共xx方,已完成xx方,剩余xx方。

(3)过水隧洞1#水洞已完成101米,占总量的30%。

2#水洞已完成3米,占总量的2%。

3#水洞上导已经贯通,下导已完成50米,占总量的80%。

4#水洞未开工。

二、冬季施工计划1、施工工期:路基工程:冬季期间不停工(春节假期除外);过水隧洞:冬季期间不停工(春节假期除外);片石混凝土挡土墙:我部初步决定在下大雪前不停止施工,具体停工日期根据天气变化情况决定。

2、投入设备、材料、劳力:(1)、机械劳力:挖机4台、汽车15台、推土机4台、平地机1台、压实设备7台、破碎锤2台、装载机5台、大型空压机3台劳力及机械作业人员136人(2)、主要材料储备彩条布30卷、棉衣150套、棉被150套、棉手套#双、电炉30个、-20柴油100t、煤炭(目前20t)、防冻液150桶。

三、施工和技术保证措施Ⅰ、路基工程1、半挖半填段落和挖填方交界处不进行冬季施工。

2、冬季施工选用未冻结的石渣,填筑路基,填筑前应先清除路基表面的积雪和冰块。

3、填筑路堤,应按横断面全宽平填,每层松铺厚度应比正常施工减少20%-30%,且松铺厚度不得超过300mm。

4、当填筑标高距路床底面1m时,碾压密实后应停止填筑,在顶面覆盖防冻保温层,待冬季过后整理复压,再分层填至设计标高。

5、冬季过后必须将填方路堤进行补充压实,压实度应达到规范要求。

6、挖方边坡不得一次挖到设计线,应预留一定厚度的覆盖层,待到正常施工季节后再修整到设计坡面。

冬施专项施工方案

冬施专项施工方案

一、编制说明为确保冬季施工质量,防止因低温造成的施工质量问题,结合我国《建筑工程冬期施工规程》(JGJ104-97)及相关规范要求,特制定本冬施专项施工方案。

本方案适用于本工程在冬季施工期间的所有分部分项工程。

二、适用时间与范围本方案适用于本工程自11月至次年3月期间的施工,包括地基基础、主体结构、装饰装修等所有分部分项工程。

三、编制依据1. 《建筑工程冬期施工规程》(JGJ104-97)2. 《建筑工程施工质量验收统一标准》(GB50300-2001)3. 《混凝土结构工程施工质量验收规范》(GB50204-2002)4. 《砌体工程施工质量验收规范》(GB50203-2002)5. 《建筑装饰装修工程施工质量验收规范》(GB50210-2001)6. 《建筑地基基础工程施工质量验收规范》(GB50202-2002)7. 《混凝土外加剂应用技术规程》(GB50119-2003)8. 《混凝土强度检验评定标准》(GB/T50107-2010)9. 《钢筋焊接及验收规程》(JGJ18-1996)10. 《简明施工计算手册》(第三版)11. 本工程相关设计文件四、冬季施工措施1. 保温措施:- 对施工现场的各类材料、设备进行保温,防止因低温造成的损坏。

- 对施工用水、用电系统进行保温,防止冻裂。

- 对施工人员进行保暖,提供充足的取暖设施。

2. 防冻措施:- 对混凝土、砂浆等原材料进行防冻处理,确保施工质量。

- 对施工现场的施工缝、预留孔洞等进行防冻处理。

- 对施工设备进行防冻处理,防止设备损坏。

3. 施工进度调整:- 根据冬季施工特点,合理调整施工进度,确保施工质量。

- 在保证施工质量的前提下,适当缩短施工工期。

4. 安全措施:- 加强施工现场安全管理,防止冬季施工事故发生。

- 对施工人员进行冬季施工安全培训,提高安全意识。

五、冬季施工质量管理1. 原材料质量控制:- 严格控制原材料的质量,确保施工质量。

建筑工程冬季施工方案依据

建筑工程冬季施工方案依据

建筑工程冬季施工方案依据一、文明施工冬季施工条件较差,环境恶劣,施工过程中要严格要求施工人员文明施工。

要合理安排劳动力及机械设备,合理利用人员及机械设备,防止人员及机械设备占用道路,对人员、设备及施工材料进行严格的管理。

制定严格的施工时限,提前安排好施工计划,压缩工期,减少堵塞施工区域的时间,保证施工顺利进行。

二、严格把关施工过程中的安全措施冬季是施工安全工作的重要时期,各种安全事故多发,要严格遵守《建设工程施工安全生产规程》、《建筑施工安全生产管理规定》等标准要求,加强现场安全管理,严格执行各项安全操作规程,判明施工危险点,设立警示牌,加强宣传教育,营造安全文明施工环境。

三、加强施工现场的防寒保暖措施冬季气温低,天寒地冻,施工人员易受寒冷刺激,要为施工人员提供保暖设施,室内室外放置暖风机或取暖设备,在开展施工活动的同时,带上保温丧失,加强营养,减少流汗,从而缓解冬日严寒对施工人员的影响。

四、加强机械设备保养冬季施工机械设备易受低温影响,应该加强对机械设备的保养维护,定时对设备进行冷却润滑,及时更换易损耗零部件,检查设备的电气系统和润滑系统,及时清理设备表面的积雪和冰冻物。

五、合理施工工艺在冬季施工中,要根据气候条件,合理选择适宜的施工工艺和方法。

对于水泥混凝土、砂浆、砖瓦等施工材料,要进行保温处理,严把水泥的冻结温度要求,加快施工进度,提高施工效率。

六、加强材料保温管理冬季施工中,水泥、砂浆、砖块等施工材料易受寒冷天气影响,会出现凝结、结冰、冰冻等现象,损害施工质量。

施工单位要对各种材料的贮存和使用进行合理规划,并采取相应的保温处理措施,保障材料在冬季施工中的质量和工艺要求。

七、落实质量保障措施冬季施工条件艰苦,施工现场环境、气温、材料等都对施工质量有一定的影响。

施工单位应提前制定合理的施工工艺和作业流程,按照质量要求进行顺序施工,并加强施工现场的质量监督,确保施工质量符合规定标准要求。

八、做好环保工作冬季天气干燥,风力较大,易扬尘,加强施工现场、施工车辆及机械设备的清洁,及时进行除尘处理。

房屋建筑冬季施工方案

房屋建筑冬季施工方案

房屋建筑冬季施工方案房屋建筑冬季施工方案房屋建筑冬季施工方案1一、编制依据按照建筑工程冬期施工规程,当室外日平均气温连续5d稳定低于5℃即进入冬期施工。

依据当地气象资料,经统计发现,日平均气温5℃时其最低气温约为-2℃;冬季施工期—般为当年的12月上旬至次年的2月底。

二、施工准备1、组织准备工作(1)为保证冬期施工的工程质量,首先要从参加施工的人员思想上重视起来,教育全体参加施工的人员,该工程是我公司重点工程项目,一定要保证质量,达到设计要求;其次是责任到人,即参加施工的每个人员责任-定要明确,第三点是措施落实,施工要按冬施措施执行。

(2)在进入冬季施工前,应做好设备、材料、能源、工具的供应计划、安全防火措施、测温制度和质量检查制度等,各施工人员要熟悉冬季施工方案内容,并组织有关人员学习,向施工队进行交底。

(3)加强天气预报工作,做好施工安排,项目部设专人收听、收看当天和近几天的天气预报情况,并通知有关人员,做好安排,防止寒流突然袭击,安排专人测量施工期间的室内外气温、砼出料温度,并做好现场施工记录。

(4)冬季施工前,对掺外加剂人员、测温保温人员、火炉管理人员应专人组织技术、业务培训,学习本范围内有关知识,明确职责,经考试合格后方可上岗工作。

2、现场淮备个,面积不小于6㎡,养护室温度用电炉加热,温度20°±3℃,湿度90%作为标准养护的条件。

3、土方工程(1)开挖基坑(槽)或管沟时,应防止基土遭受冬融引起塌方,开挖完毕后应在基底标高以上留不小于300mm的虚土或盖两层草袋保温。

(2)开挖基坑(槽)可能引起临近建筑物(或构筑物)的地基及其它地下设施冻坏时,应采用草袋覆盖保温,确保临近建筑物的安全。

(3)开挖基坑(槽)开挖边堆放冻土时,堆土坡边脚至挖土上边缘的距离应为常温下规定的距离加上堆土高度。

(4)室内基坑(槽)或管沟回填土不得含冻土块。

(5)管沟底至管顶,0.5m范围内不得含冻土块。

建筑工程冬季施工方案

建筑工程冬季施工方案

建筑工程冬季施工方案1 冬期起始日期根据“工程冬期施工规程” jgj104-97 的规定,室外日平均气温连续5天稳定低于5℃即进入冬期施工;当室外日平均气温连续5天稳定高于5℃时解除冬期施工。

大连市的冬期施工起止日期,一般为11月14日至第二年4月1日。

起止日期可经实测确定,也可由甲、乙双方协商统一划定。

2 冬期准备工作冬期施工技术准备原则:1 确保工程质量。

2 冬期施工过程中,做到安全生产;工程项目的施工要连续进行。

3 制定冬期施工方案措施要因时因地因工程制宜,既要求技术上可靠,同时要求经济上合理。

4 应考虑所需的热源和材料有可靠的来源,减少能源消耗。

5 力求施工点少,施工速度快,缩短工期。

6 凡是没有冬期施工方案措施 ,或者冬期施工准备工作未做好的工程项目,不得强行进行进行冬期施工。

7 必须制定行之有效的冬期施工管理措施。

冬期施工方案的编制2.2.1 冬期施工方案的编制前的准备工作1 进入冬期施工,应进行全面的调研,掌握必要的数据:冬期施工栋号的建筑面积、工程项目及其工作量、冬期施工部位及其技术要求。

2 进入冬期施工的工程项目,应全面进行图纸复查。

如不适合冬期施工要求的工程项目或部位 ,应及时向建设单位及单位提出修改设计要求。

3 根据冬期施工技术要求,掌握资源供应情况。

4 对于复杂工程、技术要求高的工程,要进行冬期施工技术可行性的综合分析包括经济、能源、工程质量、工期诸方面。

2.2.2 冬期施工方案的主要内容:1 冬期施工生产任务安排及施工部署。

2 工程项目的实物量和工作量,施工程序、进度计划和分项工程在不同的冬期施工阶段中施工方法及技术措施。

3 热源计划包括供热热源和热能转换设备。

4 保温材料、外加剂材料计划。

5 冬期施工人员技术培训、劳动力计划。

6 工程质量控制要点。

7 冬期安全生产及防火技术措施。

3 冬期施工生产准备工作冬期施工现场准备3.1.1 施工场地的准备工作:1 排除现场积水、对施工现场进行必要的修整,截断流入现场的水源,做好排水措施,消除现场施工用水、用汽造成场地结冰现象。

建筑工程冬季施工专项方案

建筑工程冬季施工专项方案

建筑工程冬季施工专项方案一、冬施的规定及气温特点1、冬施规定:日平均气温连续5d稳定低于5℃进入冬期施工或最低气温降至0℃及0℃以下。

2、气温特点:根据地区的气温特点,平均气温低于5℃的起止时间为每年的11月15日至来年的3月15日,总计天数为120天,根据历年气温的变化规律,冬期施工分为以下二个阶段:第一阶段为低温阶段,时间在每年的11月15日至12月中旬和来年的2月中旬至3月15日,大约为70~80天,占整个冬施阶段的60%左右,白天的工作环境基本处于正温,混凝土施工措施主要采用早强型减水剂,塑料布覆盖养护等措施。

第二阶段为极低气温阶段,时间在每年的12月下旬至来年的2月中旬,特别是1月份属于地区气温的最冷月份,日最低气温大约在-10℃左右,此期间拌合用水、砂石料必须加热,并掺加砼防冻剂施工。

混凝土浇注后及时用塑料膜及棉毛毡覆盖保温。

二、冬施的组织准备1、冬施的组织1、项目成立冬季施工领导小组,主管工程的冬期施工的准备、实行、落实、检查等工作。

冬季施工领导小组将提前召开冬季施工专题会议,对冬季施工的各项工作做出统一部署并进行责任分工。

2、安排冬季测温人员,在进入规定冬季施工前15天开始进行大气测温,掌握日气温状况并及时收集气象预报情况,防止寒流突袭。

3、负责冬季施工的主要人员组成。

2、冬施的组织职责组长:○1全面负责工程冬季施工的计划、组织、准备、实施和监督工作,确保工程冬季施工顺利实施,实现工程质量、工期和安全文明施工目标。

○2组织和管理项目冬季施工生产活动,在授权范围内对项目经理部的人、财、物、技术等资源进行组合与管理。

○3确定项目冬季施工期间的质量、职业健康安全、环境管理、成本控制等管理目标,并分解到各相关岗位,并督促执行。

副组长:○1参与工程冬季施工的计划、组织、准备、实施和监督工作,主持编制冬季施工方案。

○2根据项目实际和冬季施工相关信息的分析,制定工程预防、纠正和保护措施。

○3负责项目冬季施工过程各分部分项工程的技术管理。

建筑工程冬期施工方案及技术措施

建筑工程冬期施工方案及技术措施

建筑工程冬期施工方案及技术措施一、冬季施工准备工作1、当工地昼夜平均气温(每天6、14、21时所测室外温度的平均值)低于+5℃或最低气温低于—3℃时,砼工程按冬季施工办理.2、为保证工程施工质量,在冬季的12月20至次年的3月10日严格按冬季施工要求进行施工。

3、开工前与当地气象部门签订服务合同,及时掌握天气预报的气象变化趋势及动态,以利于安排施工,做好预防准备工作。

4、根据本工程施工的具体情况,确定冬季施工需要采取防护的具体工程项目或工作内容,制定相应的冬季施工防护措施,并在物资和机械做好储备和保养工作.5、施工机械加强冬季保养,对加水、加油润滑部件勤检查,勤更换,防止冻裂设备。

6、检查职工住房及仓库是否达到过冬条件,及时按照冬季施工保护措施施作过冬篷,准备好加温及烤火器件。

当采用煤炉和暖棚施工时,作好防火、防煤气中毒措施,棚内必须有通风口,保证通风良好,并准备好各种抢救设备.7、在进入冬季前施工现场提前作好防寒保暖工作,对人行道路、脚手架上跳板和作业场所采取防滑措施。

二、桥涵工程冬季施工保证措施1、桥梁工程我部5座桥均已施工完毕,桥上竣工测量工作已完成。

现还未进行铺架工作。

在冬季来临前将锚栓孔内碎石杂务、积水清理干净,用采胶布沙袋将孔进行覆盖,避免雨雪进入孔内冻坏混凝土.对桥梁人行道步板及托架预制工作采用在暖棚内进行施工。

当架桥机对桥梁铺架完毕后根据天气及工期进度按排是否进行托架安装.当需要进行安装施工时,桥上必须使用防滑脚手架,上桥施工所有人员必须穿防滑靴系安全绳后方可上桥操作施工.2、混凝土工程冬季施工保证措施2。

1、冬季条件下灌注的砼,在遭受冻结之前,采用普通硅酸盐水泥配置的混凝土其临界抗冻强度不低于设计标号的30%,C15及以下的混凝土其抗压强度未达到5Mpa前,不得受冻。

在充水冻融条件下使用的砼,开始受冻时的强度不低于设计标号的70%。

2.2、冬季施工的砼配制、拌合、运输:2。

2。

建筑工程冬期施工规程(全文完整版)

建筑工程冬期施工规程(全文完整版)

建筑工程冬期施工规程(全文完整版)1:建筑工程冬期施工规程一:前言建筑工程施工过程中,冬季施工面临着低温、降雪、冰冻等复杂气候条件的挑战。

为了确保施工质量和工人安全,特制定本冬期施工规程。

本规程适用于建筑工程冬季施工的各个阶段和各个专业。

二:环境保护与安全措施1. 环境保护措施1.1 减少噪音和扬尘污染1.1.1 使用低噪音设备1.1.2 加装噪音隔音设施1.1.3 喷洒防尘剂1.2 做好雨水和废水处理1.2.1 建设合理的雨水收集系统1.2.2 使用环保型清洁剂1.3 垃圾处理和回收利用1.3.1 设置垃圾分类点1.3.2 合理利用建筑废弃物2. 安全措施2.1 冰雪道路保护2.1.1 加深道路铺设厚度2.1.2 定时打冰剂2.2 严格执行作业许可制度2.2.1 做好上岗培训2.2.2 落实安全防护措施2.3 电气设备安全2.3.1 定期检查设备绝缘状况 2.3.2 安装漏电保护装置三:工程施工管理1. 施工组织1.1 成立冬期施工专班1.2 制定冬期施工计划1.3 安排监理和质量检测工作2. 施工工艺2.1 确定合理的混凝土浇筑温度2.2 加强施工现场保温2.3 定期监测施工质量四:工人安全与健康保护1. 工人防寒保暖1.1 配发防寒衣物和防寒鞋1.2 加强营养和补水1.3 定时安排休息2. 作业安全2.1 使用防滑工具和设备2.2 加装防护网和防护栏杆2.3 加强安全教育和培训附件:建筑工程冬期施工监理记录表、施工安全事故处理流程法律名词及注释:1. 噪音隔音设施:安装在施工设备或工地周围的设施,用于减少施工噪音对周边环境的影响。

2. 防尘剂:一种化学药剂,喷洒在工地表面,可以减少粉尘的扬尘程度。

3. 建筑废弃物:指在施工过程中产生的废弃物,包括砖块、混凝土碎片等。

4. 作业许可制度:施工单位对需要进行危险作业的人员进行安全培训和考试,并办理作业许可证。

5. 绝缘状况:指电气设备或线路的绝缘材料的完整性和良好工作状态。

建筑装饰工程冬季施工方案范文(精选8篇)

建筑装饰工程冬季施工方案范文(精选8篇)

建筑装饰工程冬季施工方案建筑装饰工程冬季施工方案范文(精选8篇)为确保事情或工作高质量高水平开展,常常需要预先制定方案,方案是为某一行动所制定的具体行动实施办法细则、步骤和安排等。

写方案需要注意哪些格式呢?以下是小编整理的建筑装饰工程冬季施工方案范文(精选8篇),希望对大家有所帮助。

建筑装饰工程冬季施工方案范文(精选8篇)1依据《JGJ/T104—20xx建筑工程冬期施工规程》规定:室外日平均气温连续五天稳定低于5℃进入冬期施工,或当日最低气温低于0°C 时,采取冬季施工措施防止建筑工程遭受冻害。

室外日平均气温连续五天高于5℃解除冬期施工。

按照工程施工总进度计划的安排,本年度冬季施工期间,现场将进行的分项工程大致为:钢筋、模板、混凝土工程、砌筑工程、土方回填等。

冬季施工前准备工作1、安排好冬施期间施工计划,明确冬季施工项目,落实到各楼,督促其按要求做好各项准备工作。

2、做好现场上下水的管道出水口及外露水管的保温工作。

3、冬施领导小组对工地的各项准备工作做一次全面检查、落实,以确保冬施正常施工。

4、安排专人统一进行大气温度及工程测温等相关的测温工作,并做好记录。

5、机械设备的配电箱下部加支架,上部搭设防护棚,以防雪防潮,并应安装好接地保护装置。

6、各大型机械的接地装置按规定要求设置齐全,冬施之前进行全面检查。

7、冬季前对现场配电箱、闸箱、电缆临时支架、电焊机等用电设备机具等仔细检查,需加固的及时加固,缺盖、罩、门的及时补齐,防雪防潮,确保用电安全。

8、冬施期间所用保温材料,按计划用量、规格、型号和质量要求进场,并且妥善保管,以防损坏浪费。

9、组织冬施期间的材料,设备货源及进场验收等项工作。

10、做好原材料及半成品的保护。

11、对于怕潮的材料如模板、木方等要采取防潮措施,必要时用彩条布遮盖,模板堆放处要垫高码放并要通风良好。

12、钢筋堆放必须垫木方,防止雪水浸泡。

13、劳动力计划安排:根据施工现场及施工进度情况做好施工现场人员配备,保证不缺少施工人员,而影响工程施工。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

一、编制依据1、本工程《施工组织设计》2、《建筑工程冬期施工规程》JGJ104-973、《混凝土工程施工质量验收规范》DBJ01-82-20054、《建筑工程施工质量验收统一标准》GB50300-20015、《混凝土结构工程施工质量验收规程》DBJ01-82-20056、《混凝土外加剂应用技术规程》DBJ01-61-2002二、工程概况1、工程简介建筑概况:总建筑面积18422m2,均为地上,建筑基底面积1770m2。

地上12层,室内外高差,一层层高,二层层高,三~十层层高均为,十一层层高,机房层高,建筑高度,建筑最高点高度。

结构概况:结构体系:为框架剪力墙结构,楼盖为现浇梁板结构,底部加强部位为基础顶至标高。

本建筑物抗震设防类别乙类,建筑结构安全等级二级,结构设计使用年限 50 年,重要系数为。

混凝土结构的环境类别:室内正常环境类别为一类,基础及外露混凝土结构构件环境类别为二b类,室内潮湿环境为二a类(卫生间)。

地震作用计算按7度,设计基本地震加速度为,设计地震分组为第一组,抗震措施按8度设防要求。

本工程剪力墙等级为一级,框架的抗震等级为二级。

本工程采用梁板式筏形基础,建筑地基基础设计等级为乙级。

主要材料:材料部位砼强度等级部位砼强度等级砼基础垫层C15 预制砼构件及构造圈梁C20基础梁板C30 1-3层C301-4层墙柱C40 4层梁板C305层墙柱C35 其它层梁板C30其它层墙柱C30 标准构件按相应图集要求钢筋钢板钢筋强度(设计值)(N/mm2)HPB235钢筋HRB335钢筋HRB400钢筋型材钢板ⅠⅡⅢQ235B 210 300 360结构构件要求:砼强度C20 C25-C40 砼强度C20 C25 C30 环境类别一类一类二a类二b类地下砼外墙30mm楼板墙(受力钢筋)20mm 15mm 20mm 25mm 楼板墙(分布钢筋)≥10mm柱(受力钢筋)30mm 30mm 30mm 35mm 柱(箍筋)≥15mm梁(受力钢筋)30mm 25mm 30mm 35mm 梁(箍筋)≥15mm 构造柱25mm 25mm 基础梁、底板40mm混凝土耐久性的基本要求:环境类别最大水灰比最小水泥用量Kg/m3 最大氯离子含量(%) 最大碱含量Kg/m3一类225 不限制二a类250二b类2752、冬施期限划分本地区冬期施工一般在11月15日至来年3月15日。

根据天气预报及现场实测记录,测出平均气温,如连续5天稳定低于50C,或最低气温降到00C 和00C以下,即表示进入冬期施工;当气温连续5天平均气温高于50C即表示解除冬施。

3、冬施项目本工程冬施项目有:基础钢筋混凝土和地上主体工程;室内、外回填土。

三、施工部署1、成立冬施领导小组组长——吴占辉副组长——张喜英组员—李松山、严帅、孙雷、耿继龙、马富强、范如钦、张占宏、董德伟、高林分工:吴占辉—负责冬施生产管理工作李松山、范如钦—负责冬施全面技术工作严帅—冬施质量控制工作张喜英、耿继龙—负责材料及人员的协调工作孙雷—负责测温及试验工作张占宏、马富强—负责冬施安全、消防、环保工作。

董德伟、高林—冬施临电、临水2、技术准备项目管理部组织有关管理人员及作业人员认真学习有关规范、规程及标准,做好各项施工技术交底,确保施工管理规范化。

对进行冬期施工的工程项目,在冬期施工前组织各分包单位进行冬施方案研讨会,方案编制完成后组织各级管理人员学习,并向施工班组进行交底、培训。

对测温人员进行培训交底,主要工作内容为大气测温和混凝土养护测温及混凝土出罐、入模测温工作,专门从事混凝土测温工作,为混凝土的养护提供科学依据。

通知商砼单位提前作好冬期施工砼及外加剂的试配工作,对冬施外加剂和原材质量实施预控。

3、材料准备主要保温、加温及其它相关材料见下表材料名称规格单位数量进场日期阻燃棉草帘、门帘M2 2340 11月5日前塑料布厚M2 2340 11月10日前百页箱300×300×400 只 1 11月5日前温度计测温计(-50~+50℃)支20 10月31日前取暖火炉个126 11月10日前木材、支撑防冻剂、早强剂由商砼公司确定M3根据实际情况待定4、现场准备冬期施工的管理人员,根据本年度的冬期施工任务、特点,合理的统筹安排劳动力,使生产从常温顺利进入冬期施工,避免因气温突变造成工程质量事故或停工的发生。

冬施前对施工机械进行一次全面的性能复核,排除机械运行隐患,对机械防冬设施应及时更换和设置。

泵送砼管路及明露消防、上下水管要求保温。

冬期施工期间做好大气测温工作准备,制作木质300×300×400百页箱1个,安装最高最低温度计,并派专人负责观测、记录。

施工现场及时排除积水,及时清扫积雪,保证道路的畅通。

混凝土输送泵四周搭设防护棚,用彩钢板围护,封闭阻燃草帘被,棚内生火炉取暖。

由于冬季期间混凝土上强度较慢,根据本工程实际情况增加两层多层木模板、各种支撑、木方材等便于材料周转。

门、窗洞口及施工出入口采用棉门帘及塑料布进行封闭保温。

室内准备三层取暖设备循环使用,每层共设42个火炉。

四、施工方法及保温措施1、混凝土工程本工程采用综合蓄热法,综合蓄热法具有经济、简便、节能、可靠等优点。

混凝土的质量控制1.1.1冬施期间所采用混凝土中掺入具有早强功能的复合型防冻剂、并应具有减水、引气作用,使混凝土达到早强效果,对流水作业进度尤为重要。

1.1.2本工程混凝土施工采用商品混凝土,重点检查混凝土外加剂的资质证明及检验报告等文件。

按照市建委关于管理的文件要求,混凝土外加剂必须有出厂质量证明书,其内容包括:产品名称、型号、出厂日期、主要特性和成分、适用范围和适宜掺量、性能检验合格指标、使用方法说明书等。

混凝土防冻剂生产厂家必须具备有关部门批准的生产资格,材料应有当年的检验报告和合格证明。

1.1.3外加剂全部合格的技术保证资料,产品均应在当年建材备案名录中。

1.1.4混凝土必须保证现场施工的出机温度,本工程要求在冬期施工中出机温度要求不低于15℃。

1.1.5商品混凝土供应商必须保证混凝土使用的水泥、砂石、掺和料、外加剂等具有合格的质量证明资料及混凝土配合比,另外所用集料需具有市技监局核定的法定检测单位出具的“碱含量和集料活性、氯离子含量、放射性有害物质含量”计算书及检测报告。

混凝土施工保温、养护措施1.2.1在温度低于-10度时,砼浇筑前用60度以上的热水对砼泵送管道进行预热。

1.2.2混凝土输送泵房应进行保温封闭,房内设置供暖设备,保证环境温度不小于5度;混凝土泵管保温采用3cm厚防火草帘被外束的做法。

1.2.3 墙、柱模板的保温:在模板背面敷加棉粘,与模板贴牢,与模板同时拆装。

1.2.4待现浇板混凝土浇筑成型后初凝之前,随即覆盖一层塑料布,上加阻燃草帘被覆盖保温。

1.2.5操作层外墙门窗使用塑料布封闭。

1.2.6模板和保温层在混凝土达到要求强度并冷却到5度后方可拆除。

根据施工的实际情况尽可能延长拆模时间以便增加混凝土正温养护时间,同时减小拆模时混凝土与外界温差(≤150C)。

1.2.7混凝土养护期间重点做好混凝土的防风、防失水工作,框架柱拆模后涂刷养护液并包塑料布,墙体拆模后涂刷养护液。

混凝土热工计算混凝土出机的温度按15o C计算则混凝土成型时的温度为:(1)T2=T1-(at1+(T1-T a)T2—混凝土拌合物出机到浇筑时的温度T1—混凝土出罐温度:取15o Ct1—混凝土出罐到浇筑时的时间:取n—混凝土倒运次数:取1T a—环境温度:取-10o C温度损失系数:取代入公式得:T2= 15-×+[15-(-10)]=当环境温度为-5o C时T 2= 计算从略考虑到钢模及钢筋吸热作用,混凝土成型后的温度计算为:(2)T3=(C c m c T2+C f m f T f+C s m s T s)/(C c m c+C f m f+C s m s)T3—混凝土成型后的温度C c—混凝土比热容:取C f;C s--分别为钢模,钢筋的比热容:取m c—每立方米混凝土重量:取2400m f;m s—分别为每立方米混凝土钢模,钢筋重量:各取200kg,(墙体)T f;T s—分别为钢模;钢筋温度:取-10o;-5o分别计算代入公式得:当环境温度取-10o C时,则T3=(2400××××10)/2400×+400×=当取环境温度为-5o时,得(3)试计算混凝土温度降至0o C时的时间:假定室外温度为-10o C,取一平米为计算单位进行计算,表面覆盖一层塑料布和两层草帘被。

公式为:T=ηe-θ.ϕ·t+T ma (1)ϕ= (2)K=+=θ=ω..ρc=×10×÷÷÷2400=M=1/=10代入公式(2)ϕ= T ma-大气温度取-10o C代入公式(1) t=74h按简化公式计算:由于ϕ/T ma=-10=>且KM=10×=>50则t o=(1/V ce)×ln(ϕ/T ma)=1/×10=68h以上计算说明混凝土的入模温度都在5o C以上满足施工规范要求。

混凝土温度降至0o C时的时间计算是在上面有两层草帘被的情况下的计算结果(约3个昼夜)必须精心测温,严加保温,寒流通过时要再附加一层草帘被,务必使混凝土温度降至0o C之前使其强度等级达到抗冻临界强度4MPa。

成熟度及强度的推算要及时进行,及时提供科学依据。

冬期混凝土施工的测温工作A.大气测温:每天2:00、8:00、14:00、20:00时测大气温度,并测最高、最低温度。

B.混凝土温度:冬施期间混凝土的出罐温度和入模温度,每工作班不少于4次。

C.混凝土养护温度:冬施期间混凝土未达到临界强度前或混凝土温度降到0度前,每6小时测一次(综合蓄热法施工)。

D.测温孔采用钢管制作,一端封闭,在混凝土未初凝前插入混凝土内。

顶板测孔与板面垂直,墙体留置在墙顶,孔深为1/2板(墙)厚,孔半径在10cm -15cm间。

E.测温孔的布置一般在具有代表性及容易遭受冻害的部位。

F.测温方法:将湿度计插入测孔中,四周用保温材料填塞,停置3-5分钟后迅速取出,并立刻读数,记入记录表格中。

成熟度计算成熟度计算要科学及时:(1)用标准养护试件的各龄期强度数据,经回归分析拟合而成下列曲线方程:f=ae-(b/D) (1)f:混凝土立方体抗压强度D:混凝土养护龄期a、b:参数(2)根据现场的实测混凝土养护温度资料,用下列公式计算混凝土以达到的等效龄期。

t=∑(αT·t T) (2)t:等效龄期αT:温度为T℃的等效系数t T:温度为T℃的持续时间。
