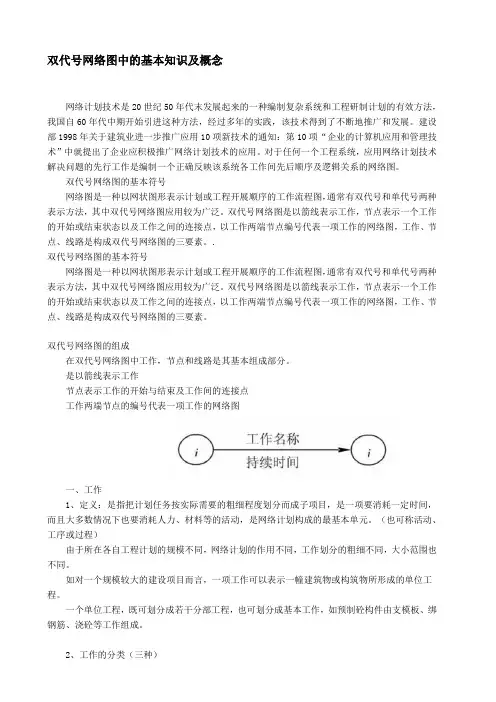

双代号网络图基本知识概念

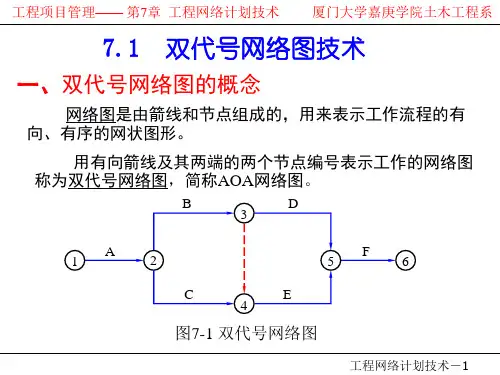

双代号网络图基本知识概念
双代号网络图基本知识概念

双代号时标网络计划典型例题

双代号时标网络计划典型例题 2012-07-04 11:47 来源:打印| 收藏| 字号 分享到: 例题1:下图所示的双代号网络图中,存在绘图错误的有()。 A.循环回路 B.多个起点节点 C.多个终点节点 D.一对节点编号代表多项工作 E.节点编号顺序错误 【正确答案】CDE 【答案解析】选项C,有8、9两个终点节点,故错误;选项D,错在一对节点(1和3)表示了两项工作(B.C工作);选项E,节点3、4编号顺序错误。参见教材P117、119 例题2:下列关于双代号网络计划绘图规则的说法,正确的有()。 A.网络图必须正确表达各工作间的逻辑关系 B.网络图中可以出现循环回路 C.网络图中一个节点只有一条箭线引出 D.网络图中严禁出现没有箭头节点或没有箭尾节点的箭线 E.单目标网络计划只有一个起点节点和一个终点节点 【正确答案】ADE

【答案解析】双代号网络计划的绘图规则包括:①双代号网络图必须正确表达已定的逻辑关系;②双代号网络图中,严禁出现循环回路;③双代号网络图中,在节点之间严禁出现带双向箭头或无箭头的连线;④双代号网络图中,严禁出现没有箭头节点或没有箭尾节点的箭线;⑤当双代号网络图的某些节点有多条外向箭线或多条内向箭线时,为使图形简洁,可使用母线法绘制(但应满足一项工作用一条箭线和相应的一对节点表示);⑥绘制网络图时,箭线不宜交叉。当交叉不可避免时,可用过桥法或指向法;⑦双代号网络图中应只有一个起点节点和一个终点节点(多目标网络计划除外),而其他所有节点均应是中间节点;⑧双代号网络图应条理清楚,布局合理。参见教材P117、119 例题3:某分部工程各工作之间的逻辑关系如下表所示。根据该逻辑关系表绘出的正确网络图是()。 A.A图 B.B图 C.C图 D.D图

双代号网络图六个时间参数的简易计算

关于计算双代号网络图的题目 用图上计算法计算如图所示双代号网络图的各项时间参数(六时标注)确定关键路线、关键工作和总工期。

注:其中工作F的最迟完成时间为计算工期17 其自由时差为17-12=5(计算工期-F的最早完成时间,因F后没有紧后工作了;H后也没有紧后工作了) 双代号网络图是应用较为普遍的一种网络计划形式。它是以箭线及其两端节点的编号表示工作的网络图。 双代号网络图中的计算主要有六个时间参数: ES:最早开始时间,指各项工作紧前工作全部完成后,本工作最有可能开始的时刻; EF:最早完成时间,指各项紧前工作全部完成后,本工作有可能完成的最早时刻 LF:最迟完成时间,不影响整个网络计划工期完成的前提下,本工作的最迟完成时间; LS:最迟开始时间,指不影响整个网络计划工期完成的前提下,本工作最迟开始时间; TF:总时差,指不影响计划工期的前提下,本工作可以利用的机动时间;

FF:自由时差,不影响紧后工作最早开始的前提下,本工作可以利用的机动时间。 双代号网络图时间参数的计算一般采用图上计算法。下面用例题进行讲解。 例题:试计算下面双代号网络图中,求工作C的总时差? 早时间计算:ES,如果该工作与开始节点相连,最早开始时间为0,即A的最早开始时间ES=0; EF,最早结束时间等于该工作的最早开始+持续时间,即A的最早结束EF为0+5=5; 如果工作有紧前工作的时候,最早开始等于紧前工作的最早结束取大值,即B的最早开始FS=5,同理最早结束EF为5+6=11,而E 工作的最早开始ES为B、C工作最早结束(11、8)取大值为11。 迟时间计算:LF,如果该工作与结束节点相连,最迟结束时间为计算工期23,即F的最迟结束时间LF=23; LS,最迟开始时间等于最迟结束时间减去持续时间,即LS=LF-D; 如果工作有紧后工作,最迟结束时间等于紧后工作最迟开始时间取小值。 时差计算: FF,自由时差=(紧后工作的ES-本工作的EF);

简单好用的双代号网络图绘制软件

简单好用的双代号网络图绘制软件 导语: 双代号网络图是一种十分普遍的网络计划形式,主要是以箭线及两端节点的编号来表示某一项工作的一种网络图。但对于新手而言,理解起来似乎有点困难。不过没关系,借助专业绘制软件,就可以帮助新手绘制双代号网络图。 免费获取网络拓扑图软件:https://www.360docs.net/doc/5412908360.html,/network/ 一款好用的双代号网络图绘制软件 亿图网络图绘制作软件是由亿图软件公司推出的一款专门用来绘制电脑双代号网络图的软件。软件功能强大,容易上手,几乎包含所有网络图的绘制,例如基本网络图、双代号网络图、Cisco网络图、机架图、网络通信图、3D网络图、AWS图等等,可以完美替代Visio。软件采用拖拽的绘图方式,界面简单明了,操作方便,用户即看机即会,无需花费多少时间学习。

软件不仅提供各种专业图库,还提供海量模板,这点是其他软件无法比拟的。强大的定制功能使得用户不仅可以自定义图形的填充和线条颜色,也可以自行绘制图库里的形状。一键导出到PDF,Word, Visio, Png 等17种文件格式,无障碍与他人分享。新版本不仅实现了跨平台,而且还支持云存储,使得团队协作更加容易。亿图网络图绘制软件是您绘制双代号网络图的不二选择。

双代号网络图的三要素: 1、工作:即箭线。是用来表示一项工作需要消耗的人力、物力以及时间的具体活动过程。也称之为工序或者作业。 2、节点:网络图中,箭线出发点和交汇处会使用圆圈,来表示该圆圈前面一项或者多项工作的结束以及允许后面一项或者多项工作的开始的时间,即为节点。 3、线路:在网络图中,从起点节点开始,沿箭头方向连续通过一系列箭线与节点,最后到达终点节点的通路称为线路。 双代号网络图的绘制规则: 1、不能出现从一个节点出发,又顺着箭头方向又回到原出发点的循环回路。 2、不能有两个或者两个以上的箭线从同一节点出发又同时指向同一节点。 3、网络图中的箭线(包括虚箭线,以下同)应保持自左向右的方向,不应出现箭头指向左方的水平箭线和箭头偏向左方的斜向箭线。 4、网络图中的节点编号应该自左向右,由小到大,确保工作的起点节点的编号小于工作终点节点的编号,而且不能出现重复编号的节点,但是可以是非连续的编号。 5、网络图中不能出现双向箭头和无箭头的连线。 6、网络图中不允许出现没有箭尾节点的箭线和没有箭头节点的箭线。 7、禁止在箭线上引入或者引出其他箭线,除非网络图的起点节点有多条箭线引

双代号网络图六个参数计算方法(各实务专业通用)

寄语:不管一建、二建,双代号是必考点,再复杂的网络图也能简单化, 本工作室整理了 三页纸供大家快速掌握,希望大家多学多练,掌握该知识 点,至少十分收入囊中。 双代号网络图六个参数计算的简易方法 一、非常有用的要点: 任何一个工作总时差≥自由时差 自由时差等于各时间间隔的最小值(这点对六时参数的计算非常用用) 关键线路上相邻工作的时间间隔为零,且自由时差=总时差 最迟开始时间—最早开始时间(最小) 关键工作:总时差最小的工作 最迟完成时间—最早完成时间(最小) 在网络计划中,计算工期是根据终点节点的最早完成时间的最大值 二、双代号网络图六时参数我总结的计算步骤(比书上简单得多) ① ② t 过程 做题次序: 1 4 5 ES LS TF 2 3 6 FS LF FF 步骤一: 1、A 上再做 A 下 2、 做的方向从起始工作往结束工作方向; 3、 起点的 A 上=0,下一个的 A 上=前一个的 A 下当遇到多指向时,要取数值大的 A 下

A 上 4、 A 下=A 上+t 过程(时间) 步骤二: 1、 B 下再做 B 上 2、 做的方向从结束点往开始点 3、 结束点 B 下=T (需要的总时间结束点 B 上=T-t 过程(时间) 4、 B 下=前一个的 B 上(这里的前一个是从终点起算的) 遇到多指出去的时,取数值小的 B 上 B 上=B 下—t 过程(时间) 步骤三: 总时差=B 上—A 上=B 下—A 下 如果不相等,你就是算错了 步骤四: 自由时差=紧后工作 A 上(取最小的)—本工作 A 下 =紧后工作的最早开始时间—本工作的最迟开始时间 (有多个紧后工作的取最小值) 例:

双代号网络习题1

第三章 网络计划技术习题 .选择题 )。 B. 紧前工作、紧后工作、关键线路 D.工期、关键线路、非关键线路 )。 B. 不会影响紧后工作,但会影响工期 D.会影响紧后工作和工期 B.由关键工作组成的线路是关键线路 D.自由时差是局部时差,总时差是线路性时差 A. 任何工程都有规定工期、计划工期和计算工期 B. 计划工期可以小于规定工期 C. 计划工期可以等于规定工期 D. 计划工期有时可等于计算工期 5.( ),会出现虚箭线。 A. 当只有相同的紧后工作时 B.当只有不相同的紧后工作时 C. 既有相同,又有不相同的紧后工作时 D.不受约束的任何情况 6.网络计划的缺点是( )。 A. 不能反映工作问题的逻辑 B .不能反映出关键工作 C.计算资源消耗量不便 D.不能实现电算化 7.在建设工程进度计划的表示方法中,与横道计划相比,网络计划的优点是能够( )。 A.明确表达各项工作之间的逻辑关系 B. 直观表达工程进度计划的计算工期 C.明确表达各项工作之间的搭接时间 D. 直观表示各项工作的持续时间 8.建设工程组织流水施工时,用来表达流水施工在施工工艺方面进展状态的参数之一是( )。 A.流水段 B. 流水强度 C.流水节拍 D.流水步距 9.双代号网络图中的虚工作( A. 即消耗时间,又消耗资源 C.即不消耗时间,又不消资源 1.双代号网络图的三要素是指( A. 节点、箭杆、工作作业时间 A.不会影响紧后工作,也不会影响工期 C.会影响紧后工作,但不会影响工期 3.下列( )说法是错误的。 A.总时差为零的工作是关键工作 C.总时差为零,自由时差一定为零 4.下列( )说法是错误的。 )。 B.只消耗时间,不消耗资源 D.不消髦时间,又消耗资源

单代号网络图和双代号网络图

单代号网络图与双代号网络图的区别 单代号网络图与双代号网络图所表达的计划内容就是一致的,两者的区别仅在于绘图的符号不同。单代号网络图的箭线的含义就是表示顺序关系,节点表示一项工作;而双代号网络图的箭线表示的就是一项工作,节点表示联系。在双代号网络图中出现较多的虚工作,而单代号网络图没有虚工作。 单代号网络计划的表示方法 1、箭线:箭线既不占用时间,也不消耗资源。箭线仅用来表示工作之间的顺序关系。 2、节点:节点代表一项工作(节点代号、工作名称、作业时间都标注在节点圆圈或方框内),需占用一定的时间与资源。 3、线路:从网络图的开始节点到结束节点,沿着箭线的指向所构成的若干条 '通道'即为线路。 单代号网络图的绘制 绘图的基本规则: 1)网络图必须按照已定的逻辑关系绘制--与双代号网络图一致。 2)严禁在网络图中出现没有箭尾节点的箭线与没有箭头节点的箭线。 3)绘制网络图时,宜避免箭线交叉。当交叉不可避免时,可采用过桥法、断线法表示--与双代号网络图一致。 4)网络图中有多项开始工作或多项结束工作时,就大网络图的两端分别设置一项虚拟的工作,作为该网络图的起点节点及终点节点。 双代号网络计划的表示方法:箭线、节点、线路

1、箭线: (1) 一根箭线表示一项工作 ,长短不按比例绘制。 (2)每一项工作都要消耗一定的时间与资源。 (3)虚箭线只表达施工过程的逻辑关系,不占用时间,不消耗资源。 (4) 紧靠其前面的工作称紧前工作,紧靠后面的工作叫紧后工作。 2、节点: (1)网络图中表示工作开始、结束或连接关系的圆圈称为节点。 (2)节点只就是一个“瞬间”,它既不消耗时间,也不消耗资源。 (3)每个节点都要编号(编号原则就是:每一个箭尾节点的号码j必须大于箭头节点的号码i)。 虚工作: 时间为零的假设工作。用虚箭线表示; 特点:不消耗时间与资源。 作用:确切表达网络图中工作之间相互制约、相互联系的逻辑关系(即紧前与紧后工作的关系)。

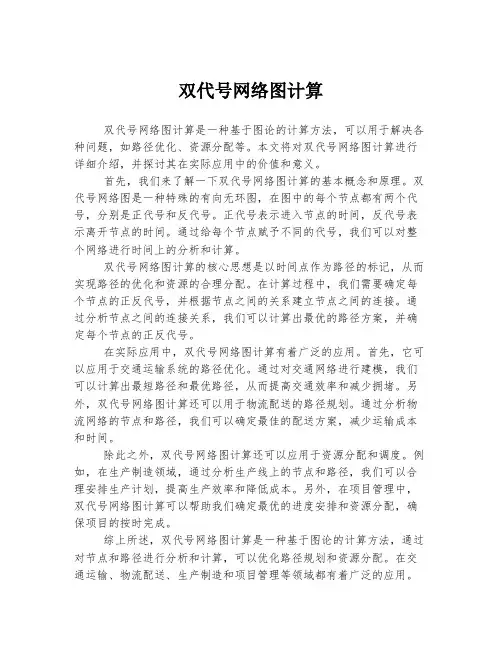

双代号网络计划时间参数的计算

造价师土建复习:双代号网络计划时间参数的计算 (四双代号网络计划时间参数的计算。此部分看着乱,实际很简单,理清思路也不会很难 1、网络图的计算十分重要。想对网络图进行计算,首先要从它们的基本概念入手,通过分析基本概念就可以得出计算的原理和公式。有的同志经常对基本概念一扫而过,直接去做网络计算题目,这样事倍功半。所以我们要从基本概念入手进行分析。 2、工作最早开始时间,是本工作所有的紧前工作,本工作可以有一个也可以有多个紧前工作,但是需要所有的紧前工作都结束,本工作才可能开始,如果有一个紧前工作没有完成,那么本工作也就不可能开始。所以我们计算工作最早开始时间时要顺着箭线方向依次计算,有两个以上紧前工作的,取所有紧前工作最早完成时间的最大值为本工作的最早开始时间,这也就是我们常说的“顺着箭线计算,依次取大”。起始结点工作最早开始时间为0。 3、工作最早完成时间是指本工作最早开始时间加上本工作必须的持续时间,可以和工作最早开始时间同时计算。终点节点的最早完成时间就是该网络计划的计算工期,我们一般以这个计划工期为工期要求。 4、工作最迟完成时间是指不影响整个任务按期完成的条件下,本工作最迟完成的时间。最后一个工作的终点节点的最早完成时间(计算工期就是最后一个工作的最迟完成时间。 5、用最迟完成时间减去工作的持续时间就是该工作的最迟开始时间。最迟开始时间的含义简单理解就是如果本工作不能在这个时间开始,那么就会影响整个任务的完成,也就是要拖延计算工期。对于最迟开始时间计算的程序是:“逆着箭线计算,依次取小”。 6、总时差,总时差是指一个工作在不影响总工期的条件下,该工作可以利用的机动时间。计算公式是最迟开始时间减最早开始时间或者最迟完成时间减最早完成时

网络图基本概念

一、基本概念 1.网络图 完成一项计划(或工程),需进行许多工作(或施工过程)。 用一个箭杆表示一项工作,工作的名称写在箭杆上方,工作的持续时间写在箭杆下方,箭尾表示工作开始,箭头表示工作结束。箭头、箭尾衔接处画圆圈并编号,用箭尾、箭头的号码作为这项工作的代号,这种表示方法称为双代号法。 将所有工作(或施工过程)按顺序及相互关系从左向右画成网络状图形,称为网络图。 2.工作 工作(或施工过程)的划分根据需要可粗可细。 根据资源及时间的消耗,工作可分为: 工作——消耗时间,消耗资源。如扎筋、立模、浇混凝土等; 间歇——只消耗时间,不消耗资源,包括工艺间歇及组织间歇,如混凝土养护、油漆干燥、测量放样等。 虚工作——不消耗时间,也不消耗资源,仅为了表示工作间的逻辑关系而引入,用虚箭杆表示。 箭杆的长度一般可不按比例绘制(除时间坐标网络图外),方向也可任意,但为了整齐箭头通常向右向下。

3.事件(节点) 表示(计划)工作开始、结束或连接关系,用圆圈表示,节点又分: 原始节点——表示一项计划开始; 结束节点——表示一项计划结束; 起点节点——表示一项工作开始; 终点节点——表示一项工作结束; 中间节点——一项计划中除原始、结束节点外都是中间节点,它既是紧前工作的终点节点,又是紧后工作的起点节点。 4.线路 从原始节点至结束节点经过的通道称为线路,一个网络计划有若干条线路,如: 图中有几条路线: 第一条:1—2—3—7—9—10 持续时间为10d; 第二条:1—2—3—5—6—7—9—10 持续时间为11d; 第三条:1—2—3—5—6—8—9—10 持续时间为10d;

双代号网络图解析

一、双代号网络图6个时间参数的计算方法(图上计算法) 从左向右累加,多个紧前取大,计算最早开始结束; 从右到左累减,多个紧后取小,计算最迟结束开始。 紧后左上-自己右下=自由时差。 上方之差或下方之差是总时差。 计算某工作总时差的简单方法:①找出关键线路,计算总工期; ②找出经过该工作的所有线路,求出最长的时间 ③该工作总时差=总工期-② 二、双代号时标网络图 双代号时标网络计划是以时间坐标为尺度编制的网络计划,以实箭线表示工作,以虚箭线 表示虚工作,以波形线表示工作的自由时差。 双代号时标网络图 1、关键线路 在时标双代号网络图上逆方向看,没有出现波形线的线路为关键线路(包括虚工作)。如图中①→②→⑥→⑧ 2、时差计算 1)自由时差 双代号时标网络图自由时差的计算很简单,就是该工作箭线上波形线的长度。 如A工作的FF=0,B工作的FF=1 但是有一种特殊情况,很容易忽略。 如上图,E工作的箭线上没有波形线,但是E工作与其紧后工作之间都有时间间隔,此时

E工作 的自由时差=E与其紧后工作时间间隔的最小值,即E的自由时差为1。 2)总时差。 总时差的简单计算方法: 计算哪个工作的总时差,就以哪个工作为起点工作(一定要注意,即不是从头算,也不是从该工作的紧后算,而是从该工作开始算),寻找通过该工作的所有线路,然后计算各条线路的波形线的长度和,该工作的总时差=波形线长度和的最小值。 还是以上面的网络图为例,计算E工作的总时差: 以E工作为起点工作,通过E工作的线路有EH和EJ,两条线路的波形线的和都是2,所以此时E的总时差就是2。 再比如,计算C工作的总时差:通过C工作的线路有三条,CEH,波形线的和为4;CEJ,波形线的和为4;CGJ,波形线的和为1,那么C的总时差就是1。

双代号网络图基本知识概念

双代号网络图中的基本知识及概念 网络计划技术是20世纪50年代末发展起来的一种编制复杂系统和工程研制计划的有效方法,我国自60年代中期开始引进这种方法,经过多年的实践,该技术得到了不断地推广和发展。建设部1998年关于建筑业进一步推广应用10项新技术的通知:第10项“企业的计算机应用和管理技术”中就提出了企业应积极推广网络计划技术的应用。对于任何一个工程系统,应用网络计划技术解决问题的先行工作是编制一个正确反映该系统各工作间先后顺序及逻辑关系的网络图。 双代号网络图的基本符号 网络图是一种以网状图形表示计划或工程开展顺序的工作流程图,通常有双代号和单代号两种表示方法,其中双代号网络图应用较为广泛。双代号网络图是以箭线表示工作,节点表示一个工作的开始或结束状态以及工作之间的连接点,以工作两端节点编号代表一项工作的网络图,工作、节点、线路是构成双代号网络图的三要素。. 双代号网络图的基本符号 网络图是一种以网状图形表示计划或工程开展顺序的工作流程图,通常有双代号和单代号两种表示方法,其中双代号网络图应用较为广泛。双代号网络图是以箭线表示工作,节点表示一个工作的开始或结束状态以及工作之间的连接点,以工作两端节点编号代表一项工作的网络图,工作、节点、线路是构成双代号网络图的三要素。 双代号网络图的组成 在双代号网络图中工作,节点和线路是其基本组成部分。 是以箭线表示工作 节点表示工作的开始与结束及工作间的连接点 工作两端节点的编号代表一项工作的网络图 一、工作 1、定义:是指把计划任务按实际需要的粗细程度划分而成子项目,是一项要消耗一定时间,而且大多数情况下也要消耗人力、材料等的活动,是网络计划构成的最基本单元。(也可称活动、工序或过程) 由于所在各自工程计划的规模不同,网络计划的作用不同,工作划分的粗细不同,大小范围也不同。 如对一个规模较大的建设项目而言,一项工作可以表示一幢建筑物或构筑物所形成的单位工程。 一个单位工程,既可划分成若干分部工程,也可划分成基本工作,如预制砼构件由支模板、绑钢筋、浇砼等工作组成。 2、工作的分类(三种)

单代号网络图与双代号网络图

单代号网络图与双代号网络图 1)节点——网络图中箭线端部的圆圈或其他形式的封闭图形。双代号网络图中表示一个事件;单代号网络图中表示一项工作(活动)。 线路——网络图中从起点开始,沿箭线方向连续通过一系列箭线与节点,最后到达终点节点所经过的通路。双代号网络图中表示一个工作(活动),单代号网络图中表示工作(活动)之间的逻辑关系。 2)单代号网络图包含四种先后顺序的关系,如图所示: 1、完成-开始(FS) 后续作业的开始依赖于紧前作业的完成。 2、完成-完成(FF)后续作业的完成依赖于紧前作业的完成。 3、开始-开始(SS)后续作业的开始依赖于紧前作业的开始。 4、开始-完成(SF)后续作业的完成依赖于紧前作业的开始。 微软的PROJECT软件与P3E/C软件,都采用了单代号网络图的表示方法。 3)所谓双代号网络图,是指用箭线表示作业,节点表示前一项工作的结束,同时表示后一项工作的开始。 在双代号网络图中,只使用完成-开始的逻辑关系,为了正确表达逻辑关系,有时需要使用虚箭线。在P3E/C及P3软件里以及PROJECT软件里都只有单代号网络图。 但由于双代号网络图先进入中国,一些人更习惯它,国内的一些建设单位也采用的更多一些。在软件方面,国内的梦龙软件、清华斯威尔软件都采用了双代号网络图。中国项目管理研究所开发的AonAPlot双代号网络图自动生成系统,是专为PROJECT开发的配套系统,可以直接把PROJE 的单代号网络图转成双代号网络图。 单代号网络图和双代号网络图实例: 1.项目开始,活动A和B同时进行,A结束后活动C和D开始,B结束后活动E和F开始,D和E结束后 活动G可以开始,活动C、F和G结束时项目完成 要求:请用单代号网络图和双代号网络图绘制项目网络图。 (1)单代号网络图绘制:结点表示活动,箭线表示逻辑关系; (2)双代号网络图绘制:箭头线表示活动,节点表示逻辑关系。 2.项目以活动A、B、C开始。A结束后活动D开始;B结束后活动F开始;B、D都完成后活动E才开始;项目活动C、E、F结束时完成。 要求:请用双代号网络图绘制项目网络图。 3.三点估算或计划评审技术实例: 活动A的乐观估计时间为3天,最可能估计值为4天,悲观估计值为7天,请问活动A的估计值是多少?标准 差是多少?如果保证率要达到97。5%需要工期为多少天。 均值e(t)=(乐观估计值+4X最可能估计值+悲观估计值)/6 标准差SD =(最悲观值-最乐观值)/ 6 4. 总工期和关键路径,最早开始,最晚开始时间实例: 试求下表所示设备制造,安装项目的总工期和关键路径。 附表某设备制造安装项目的进度数据表 5. 资源平衡和项目进度压缩法: 一个项目的网络图如下,可以看出目前工期是18周,问将工期逐步压缩到17,16,15周时应压缩的任务及压缩后

双代号网络图时间参数计算

双代号网络图时间参数计算 双代号网络图时间参数计算 双代号网络图是应用较为普遍的一种网络计划形式。它是以箭线及其两端节点的编号表示工作的网络图。 双代号网络图中的计算主要有六个时间参数: ES:最早开始时间,指各项工作紧前工作全部完成后,本工作最有可能开始的时刻; EF:最早完成时间,指各项紧前工作全部完成后,本工作有可能完成的最早时刻 LF:最迟完成时间,不影响整个网络计划工期完成的前提下,本工作的最迟完成时间; LS:最迟开始时间,指不影响整个网络计划工期完成的前提下,本工作最迟开始时间; TF:总时差,指不影响计划工期的前提下,本工作可以利用的机动时间; FF:自由时差,不影响紧后工作最早开始的前提下,本工作可以利用的机动时间。 双代号网络图时间参数的计算一般采用图上计算法。下面用例题进行讲解。 例题:试计算下面双代号网络图中,求工作C的总时差?

早时间计算: ES,如果该工作与开始节点相连,最早开始时间为0,即A的最早开始时间ES=0; EF,最早结束时间等于该工作的最早开始+持续时间,即A的最早结束EF为0+5=5; 如果工作有紧前工作的时候,最早开始等于紧前工作的最早结束取大值,即B的最早开始FS=5,同理最早结束EF为5+6=11,而E工作的最早开始ES为B、C工作最早结束(11、8)取大值为11。 迟时间计算: LF,如果该工作与结束节点相连,最迟结束时间为计算工期23,即F的最迟结束时间LF=23;LS,最迟开始时间等于最迟结束时间减去持续时间,即LS=LF-D; 如果工作有紧后工作,最迟结束时间等于紧后工作最迟开始时间取小值。 时差计算: FF,自由时差=(紧后工作的ES-本工作的EF); TF,总时差=(本工作的最迟开始LS-本工作的最早开始ES)或者=(本工作的最迟结束LF-本工作的最早结束EF)。 该题解析: 则C工作的总时差为3.

双代号网络图用什么画

双代号网络图用什么画 导语: 双代号网络图主要是以箭线及两端节点的编号来表示某一项工作的一种网络图。有很多人表示不知道用软件画,也不知道有哪些专业的双代号网络图软件。今天小编就给大家放点干货,推荐一款功能强大,适合所有人使用的软件。 免费获取网络拓扑图软件:https://www.360docs.net/doc/5412908360.html,/network/ 双代号网络图用什么画? 亿图网络图绘制作软件是由亿图软件公司推出的一款专门用来绘制电脑双代号网络图的软件。软件功能强大,容易上手,几乎包含所有网络图的绘制,例如基本网络图、双代号网络图、Cisco网络图、机架图、网络通信图、3D网络图、AWS图等等,可以完美替代Visio。软件采用拖拽的绘图方式,界面简单明了,操作方便,用户即看机即会,无需花费多少时间学习。

软件不仅提供各种专业图库,还提供海量模板,这点是其他软件无法比拟的。强大的定制功能使得用户不仅可以自定义图形的填充和线条颜色,也可以自行绘制图库里的形状。一键导出到PDF,Word, Visio, Png 等17种文件格式,无障碍与他人分享。新版本不仅实现了跨平台,而且还支持云存储,使得团队协作更加容易。亿图网络图绘制软件是您绘制双代号网络图的不二选择。 双代号网络图的三要素: 1、工作:即箭线。是用来表示一项工作需要消耗的人力、物力以及时间的具体活动过程。也称之为工序或者作业。

2、节点:网络图中,箭线出发点和交汇处会使用圆圈,来表示该圆圈前面一项或者多项工作的结束以及允许后面一项或者多项工作的开始的时间,即为节点。 3、线路:在网络图中,从起点节点开始,沿箭头方向连续通过一系列箭线与节点,最后到达终点节点的通路称为线路。 双代号网络图的绘制规则: 1、不能出现从一个节点出发,又顺着箭头方向又回到原出发点的循环回路。 2、不能有两个或者两个以上的箭线从同一节点出发又同时指向同一节点。 3、网络图中的箭线(包括虚箭线,以下同)应保持自左向右的方向,不应出现箭头指向左方的水平箭线和箭头偏向左方的斜向箭线。 4、网络图中的节点编号应该自左向右,由小到大,确保工作的起点节点的编号小于工作终点节点的编号,而且不能出现重复编号的节点,但是可以是非连续的编号。 5、网络图中不能出现双向箭头和无箭头的连线。 6、网络图中不允许出现没有箭尾节点的箭线和没有箭头节点的箭线。 7、禁止在箭线上引入或者引出其他箭线,除非网络图的起点节点有多条箭线引出(外向箭头)或者重点节点有多条箭线引入(内向箭线),此时为了让图形更简洁,则可以使用母线法绘图。 8、绘制网络图时,宜避免箭线交叉。但是当交叉不可避免时,也可以采用过桥法或指向法进行处理。 9、一个网络图中只能有一个起点节点和终点节点。 10、同一项工作不能在一个网络图中重复表达。 双代号网络图的一般绘图步骤: 第一步:进行任务分解,然后具体划分需要施工的工作。 第二步:确定需要完成的工作计划的所有工作及其逻辑关系。 第三步:确定每一项工作需要持续的时间,并制定详细的工程分析表。 第四步:根据所指定的工程分析表,绘制并修改网络图。 获取更多网络拓扑图技巧:https://www.360docs.net/doc/5412908360.html,/software/network/

双代号网络图时间参数的计算精

咸阳职业技术学院课堂授课计划 教师(签名):教研室审批:年月日

3.5双代号网络图时间参数的计算 计算方法:图上计算法、分析计算法、表上计算法、矩阵计算法、电算法等。只讲解图上计算法。 1、双代号网络计划各项时间参数的分类及表示符号 设有线路h→i→j→k: (1)节点的时间参数 ①节点的最早时间(TE )。 i )。 ②节点的最迟时间(TL i (2)工作的时间参数 ①工作的持续时间(D ) i,j ) ②工作的最早可能开始时间(ES i,j ) ③工作的最早可能完成时间(EF i,j ④工作的最迟开始时间(LS ) i,j ) ⑤工作的最迟完成时间(LF i,j ) ⑥工作的总时差(TF i,j ) ⑦工作的自由时差(FF i,j (3)网络计划的工期 ),由时间参数计算确定的工期,即关键线路的各项工作总 ①计算工期(T C 持续时间。 ),根据计算工期和要求工期确定的工期。 ②计划工期(T P ③要求工期(T ),指合同规定或业主要求、企业上级要求的工期。 r 2、时间参数的计算 时间参数在网络图上的表示方法:P60(图3-40)。 以下内容结合P61(图3-41)讲解: (1)节点最早时间(TE ): i

(2)节点最迟时间(TL i ) (3)工作的最早可能开始时间(ES i,j ):ES i,j = TE i (4)工作的最早可能完成时间(EF i,j ):EF i,j = TE i + D i,j (5)工作的最迟完成时间(LF i,j ):LF i,j = TL j (6)工作的最迟开始时间(LS i,j ):LS i,j = LF i,j - D i,j = TL j - D i,j (7)工作的总时差(TF i,j ):它是指在不影响后续工作按照最迟必须开始时间开工的前提下,允许该工作推迟其最早可能开始时间或延长其持续时间的幅度。 TF i,j = TL j - TE i - D i,j = LF i,j - EF i,j = LS i,j - ES i,j (8)工作的自由时差(FF i,j ):它是指在不影响后续工作按照最早可能开始时间开工的前提下,允许该工作推迟其最早可能开始时间或延长其持续时间的幅度。 FF i,j = TE j - TE i - D i,j = TE j - EF i,j 3、利用时间参数确定关键工作和关键线路 总时差TF i,j = TL j - TE i - D i,j ,其计算差值可以分为以下三种情况: (1)TF i,j = TL j - TE i - D i,j >0,说明i-j这项工作存在机动时间,是非关键工作。 (2)TF i,j = TL j - TE i - D i,j =0,说明i-j这项工作不存在机动时间,是关键工作。 (3)TF i,j = TL j - TE i - D i,j <0,说明i-j这项工作存在负时差,说明了i-j这项 工作持续时间确定的不合理,没有满足总工期的要求,应采取措施缩短本工作的持续时间。 由关键工作组成的线路就是关键线路。关键线路通常用双线或粗线表示。【练习题1】计算图示双代号网络图的各项时间参数。

第四章双代号网络习题(绘图试题答

网络计划技术习题 一、选择题 1.双代号网络图的三要素是指()。 A.节点、箭杆、工作作业时间 B.紧前工作、紧后工作、关键线路 C.工作、节点、线路 D.工期、关键线路、非关键线路 2.利用工作的自由时差,其结果是()。 A.不会影响紧后工作,也不会影响工期 B.不会影响紧后工作,但会影响工期 C.会影响紧后工作,但不会影响工期 D.会影响紧后工作和工期 3.下列()说法是错误的。 A.总时差为零的工作是关键工作 B.由关键工作组成的线路是关键线路 C.总时差为零,自由时差一定为零 D.自由时差是局部时差,总时差是线路性时差 4.下列()说法是错误的。 A.任何工程都有规定工期、计划工期和计算工期 B.计划工期可以小于规定工期 C.计划工期可以等于规定工期 D.计划工期有时可等于计算工期 5.(),会出现虚箭线。 A.当只有相同的紧后工作时 B.当只有不相同的紧后工作时 C.既有相同,又有不相同的紧后工作时 D.不受约束的任何情况 6.网络计划的缺点是()。 A.不能反映工作问题的逻辑 B.不能反映出关键工作 C.计算资源消耗量不便 D.不能实现电算化 7.某项工作有两项紧后工作C、D,最迟完成时间:C=20天, D=15天,工作持续时间:C=7天,D=12天,则本工作的最迟完 成时间是()。 A. 13天 B. 3天 C. 8天 D. 15天 8.双代号网络图中的虚工作()。 A.即消耗时间,又消耗资源 B.只消耗时间,不消耗资源 C.即不消耗时间,又不消资源 D.不消髦时间,又消耗资源 9.下列不关虚工序的错误说法是()。 A.虚工序只表示工序之间的逻辑关系 B.混凝土养护可用虚工序表示 C.只有双代号网络图中才有虚工序 D.虚工作一般用虚箭线表示 10.网络计划中,工作最早开始时间应为()。 A.所有紧前工作最早完成时间的最大值 B.所有紧前工作最早完成时间的最小值 C.所有紧前工作最迟完成时间的最大值 D.所有紧前工作最迟完成时间的最大值 11.某项工作有两项紧后工作C、D,最迟完成时间:C=30天, D=20天,工作持续时间:C=5天,D=15天,则本工作的最迟 完成时间是()。 A. 3天 B.5天 C.10天 D.15天 12.一般情况下,主要施工过程的流水节拍应是其他各施工工程流 水节拍的()。 A.最大值 B.最小值 C.平均值 D.代数和 13.关于自由时差和总时差,下列说法中错误的是(a )。 A.自由时差为零,总时差必定为零 B.总时差为零,自由时差必为零 C.不影响总工期的前提下,工作的机动时间为总时差 D.不影响紧后工序最早开始的前提下,工作的机动时间为自由时差 14.某工程网络计划在执行过程中,某工作实际进度比计划进度拖后5天,影响工期2天,则该工作原有的总时差为()。

怎么画双代号网络图

怎么画双代号网络图 导语: 双代号网络图主要是以箭线及两端节点的编号来表示某一项工作的一种网络图。有很多人都觉得画双代号网络图很难不会画,如果你也是个新手不知道怎么画的话,不用担心,借助专业的软件,即使没有专业学习,也能轻松上手。 免费获取网络拓扑图软件:https://www.360docs.net/doc/5412908360.html,/network/ 怎么画双代号网络图? 亿图网络图绘制作软件是由亿图软件公司推出的一款专门用来绘制电脑双代号网络图的软件。软件功能强大,容易上手,几乎包含所有网络图的绘制,例如基本网络图、双代号网络图、Cisco网络图、机架图、网络通信图、3D网络图、AWS图等等,可以完美替代Visio。软件采用拖拽的绘图方式,界面简单明了,操作方便,用户即看机即会,无需花费多少时间学习。

软件不仅提供各种专业图库,还提供海量模板,这点是其他软件无法比拟的。强大的定制功能使得用户不仅可以自定义图形的填充和线条颜色,也可以自行绘制图库里的形状。一键导出到PDF,Word, Visio, Png 等17种文件格式,无障碍与他人分享。新版本不仅实现了跨平台,而且还支持云存储,使得团队协作更加容易。亿图网络图绘制软件是您绘制双代号网络图的不二选择。 双代号网络图的三要素: 1、工作:即箭线。是用来表示一项工作需要消耗的人力、物力以及时间的具体活动过程。也称之为工序或者作业。

2、节点:网络图中,箭线出发点和交汇处会使用圆圈,来表示该圆圈前面一项或者多项工作的结束以及允许后面一项或者多项工作的开始的时间,即为节点。 3、线路:在网络图中,从起点节点开始,沿箭头方向连续通过一系列箭线与节点,最后到达终点节点的通路称为线路。 双代号网络图的绘制规则: 1、不能出现从一个节点出发,又顺着箭头方向又回到原出发点的循环回路。 2、不能有两个或者两个以上的箭线从同一节点出发又同时指向同一节点。 3、网络图中的箭线(包括虚箭线,以下同)应保持自左向右的方向,不应出现箭头指向左方的水平箭线和箭头偏向左方的斜向箭线。 4、网络图中的节点编号应该自左向右,由小到大,确保工作的起点节点的编号小于工作终点节点的编号,而且不能出现重复编号的节点,但是可以是非连续的编号。 5、网络图中不能出现双向箭头和无箭头的连线。 6、网络图中不允许出现没有箭尾节点的箭线和没有箭头节点的箭线。 7、禁止在箭线上引入或者引出其他箭线,除非网络图的起点节点有多条箭线引出(外向箭头)或者重点节点有多条箭线引入(内向箭线),此时为了让图形更简洁,则可以使用母线法绘图。 8、绘制网络图时,宜避免箭线交叉。但是当交叉不可避免时,也可以采用过桥法或指向法进行处理。 9、一个网络图中只能有一个起点节点和终点节点。 10、同一项工作不能在一个网络图中重复表达。 双代号网络图的一般绘图步骤: 第一步:进行任务分解,然后具体划分需要施工的工作。 第二步:确定需要完成的工作计划的所有工作及其逻辑关系。 第三步:确定每一项工作需要持续的时间,并制定详细的工程分析表。 第四步:根据所指定的工程分析表,绘制并修改网络图。 获取更多网络拓扑图技巧:https://www.360docs.net/doc/5412908360.html,/software/network/

单代号网络图和双代号网络图

单代号网络图与双代号网络图得区别 单代号网络图与双代号网络图所表达得计划内容就是一致得,两者得区别仅在于绘图得符号不同。单代号网络图得箭线得含义就是表示顺序关系,节点表示一项工作;而双代号网络图得箭线表示得就是一项工作,节点表示联系。在双代号网络图中出现较多得虚工作,而单代号网络图没有虚工作。 单代号网络计划得表示方法 1、箭线:箭线既不占用时间,也不消耗资源。箭线仅用来表示工作之间得顺序关系。 2、节点:节点代表一项工作(节点代号、工作名称、作业时间都标注在节点圆圈或方框内),需占用一定得时间与资源。 3、线路:从网络图得开始节点到结束节点,沿着箭线得指向所构成得若干条 '通道'即为线路。 单代号网络图得绘制 绘图得基本规则: 1)网络图必须按照已定得逻辑关系绘制--与双代号网络图一致。 2)严禁在网络图中出现没有箭尾节点得箭线与没有箭头节点得箭线。 3)绘制网络图时,宜避免箭线交叉。当交叉不可避免时,可采用过桥法、断线法表示--与双代号网络图一致。 4)网络图中有多项开始工作或多项结束工作时,就大网络图得两端分别设置一项虚拟得工作,作为该网络图得起点节点及终点节点。 双代号网络计划得表示方法:箭线、节点、线路

1、箭线: (1) 一根箭线表示一项工作 ,长短不按比例绘制。 (2)每一项工作都要消耗一定得时间与资源。 (3)虚箭线只表达施工过程得逻辑关系,不占用时间,不消耗资源。 (4) 紧靠其前面得工作称紧前工作,紧靠后面得工作叫紧后工作。 2、节点: (1)网络图中表示工作开始、结束或连接关系得圆圈称为节点。 (2)节点只就是一个“瞬间”,它既不消耗时间,也不消耗资源。 (3)每个节点都要编号(编号原则就是:每一个箭尾节点得号码j必须大于箭头节点得号码i)。 虚工作: 时间为零得假设工作。用虚箭线表示; 特点:不消耗时间与资源。 作用:确切表达网络图中工作之间相互制约、相互联系得逻辑关系(即紧前与紧后工作得关系)。

双代号网络计划时间参数计算

双代号网络计划时间参数计算 网络计划指在网络图上标注时间参数而编制的进度计划。网络计划的时间参数是确定工程计划工期、确定关键线路、关键工作的基础,也是判定非关键工作机动时间和进行优化,计划管理的依据。 时间参数计算应在各项工作的持续时间确定之后进行。网络计划的时间参数主要有: 〃工作的时间参数: 最早开始时间 ES (Early start ) 最早完成时间 EF (Early finish ) 最迟开始时间 LS (Late start ) 最迟完成时间 LF (Late finish ) 总时差 TF (Total float ) 自由时差 FF (Free float ) 〃节点的时间参数: 最早开始时间 TE (Early event time ) 最早完成时间 TL (Late event time ) 在计算各种时间参数时,为了与数字坐标轴的规定一致,规定工作的开始时间或结束时间都是指时间终了时刻。如坐标上某工作的开始(或完成)时间为第5天,是指第5个工作日的下班时,即第6个工作日的上班时。在计算中,规定网络计划的起始工作从第0天开始,实际上指的是第1个工作日的上班开始。 一.双代号网络计划时间参数的计算 双代号网络计划时间参数的计算有“按工作计算法”和“按节点计算法”两种。 (一)按工作计算法计算时间参数 工作计算法是指以网络计划中的工作为对象,直接计算各项工作的时间参数。计算程序如下: 1.工作最早开始时间的计算 工作的最早开始时间是指其所有紧前工作全部完成后,本工作最早可能的开始时刻。工作j i -的最早开始时间以j i ES -表示。规定:工作的最早开始时间应从网络计

第四章双代号网络习题(1)

网络计划技术习题 1.双代号网络图的三要素是指(C )。 A.节点、箭杆、工作作业时间 B.紧前工作、紧后工作、关键线路 C.工作、节点、线路 D.工期、关键线路、非关键线路 2.利用工作的自由时差,其结果是( A )。 A.不会影响紧后工作,也不会影响工期 B.不会影响紧后工作,但会影响工期 C.会影响紧后工作,但不会影响工期 D.会影响紧后工作和工期 3.下列(C)说法是错误的。 A.总时差为零的工作是关键工作 B.由关键工作组成的线路是关键线路 C.总时差为零,自由时差一定为零 D.自由时差是局部时差,总时差是线路性时差 4.下列( B )说法是错误的。 A.任何工程都有规定工期、计划工期和计算工期 B.计划工期可以小于规定工期 C.计划工期可以等于规定工期 D.计划工期有时可等于计算工期 5.(D),会出现虚箭线。 A.当只有相同的紧后工作时 B.当只有不相同的紧后工作时 C.既有相同,又有不相同的紧后工作时 D.不受约束的任何情况 6.网络计划的缺点是(D)。 A.不能反映工作问题的逻辑 B.不能反映出关键工作 C.计算资源消耗量不便 D.不能实现电算化 7.某项工作有两项紧后工作C、D,最迟完成时间:C=20天, D=15天,工作持续时间:C=7天,D=12天,则本工作的最迟完 成时间是(B )。 A. 13天 B. 3天 C. 8天 D. 15天 8.双代号网络图中的虚工作(C)。 A.即消耗时间,又消耗资源 B.只消耗时间,不消耗资源 C.即不消耗时间,又不消资源 D.不消髦时间,又消耗资源 9.下列不关虚工序的错误说法是( D )。 A.虚工序只表示工序之间的逻辑关系 B.混凝土养护可用虚工序表示 C.只有双代号网络图中才有虚工序 D.虚工作一般用虚箭线表示 10.网络计划中,工作最早开始时间应为( A )。 A.所有紧前工作最早完成时间的最大值 B.所有紧前工作最早完成时间的最小值 C.所有紧前工作最迟完成时间的最大值 D.所有紧前工作最迟完成时间的最大值 11.某项工作有两项紧后工作C、D,最迟完成时间:C=30天, D=20天,工作持续时间:C=5天,D=15天,则本工作的最迟 完成时间是( B )。 A. 3天 B.5天 C.10天 D.15天 12.一般情况下,主要施工过程的流水节拍应是其他各施工工程流 水节拍的()。 A.最大值 B.最小值 C.平均值 D.代数和 13.关于自由时差和总时差,下列说法中错误的是()。 A.自由时差为零,总时差必定为零 B.总时差为零,自由时差必为零 C.不影响总工期的前提下,工作的机动时间为总时差 D.不影响紧后工序最早开始的前提下,工作的机动时间为自由时差 14.某工程网络计划在执行过程中,某工作实际进度比计划进度拖后5天,影响工期2天,则该工作原有的总时差为()。 A.2天 B.3天 C.5天 D.7天
