毛石挡土墙施工方法
毛石挡土墙施工方法毛石挡土墙是一种常见的挡土结构,广泛应用于道路、桥梁、水利等工程中。
它具有结构简单、施工方便、造价低廉等优点。
下面将详细介绍毛石挡土墙的施工方法。
一、施工准备1、材料准备毛石:应选用质地坚实、无风化剥落和裂纹的石块,其强度等级不低于 MU30。
毛石的尺寸一般以 200~400mm 为宜,形状应大致方正。
水泥:一般采用普通硅酸盐水泥,强度等级不低于 325 级。
砂:宜采用中砂,含泥量不应超过 5%。
水:应使用洁净的自来水或不含有害物质的天然水。
2、工具准备运输工具:如手推车、装载机等,用于运输毛石、水泥、砂等材料。
砌筑工具:如铁锹、瓦刀、铁锤、钢钎等。
测量工具:如水准仪、全站仪、钢尺等,用于测量放线和控制墙体的尺寸和标高。
3、作业条件准备基槽(坑)已按设计要求挖至设计标高,并经过验收合格。
基础或垫层已施工完毕,并达到一定的强度。
施工场地已清理平整,运输道路畅通。
二、测量放线1、根据设计图纸,使用全站仪或水准仪进行测量放线,确定挡土墙的中心线和边线。
2、在基槽(坑)的边缘设置龙门桩,并在龙门桩上标出挡土墙的设计标高。
3、每隔一定距离(一般为 10~15m)设置一个水平控制点,用于控制墙体的水平度。
三、基槽(坑)开挖1、按照测量放线的结果,采用机械或人工的方式进行基槽(坑)开挖。
2、开挖过程中应注意保持基槽(坑)的边坡稳定,防止坍塌。
对于土质较差的地段,应采取适当的支护措施。
3、基槽(坑)开挖至设计标高后,应进行验槽,检查基槽(坑)的尺寸、标高和地质情况是否符合设计要求。
如不符合要求,应及时进行处理。
四、基础施工1、基础一般采用毛石混凝土或浆砌毛石基础。
2、毛石混凝土基础的施工方法如下:先浇筑一层混凝土,厚度约为100mm,然后在混凝土上摆放毛石,毛石的间距应不小于 100mm,且毛石的体积不应超过混凝土体积的25%。
再浇筑一层混凝土,覆盖毛石,并振捣密实。
如此反复,直至基础浇筑完毕。
毛石挡土墙施工措施
毛石挡土墙施工措施毛石挡土墙是一种常见的挡土结构,广泛应用于道路、桥梁、水利等工程中。
它具有就地取材、施工简单、造价低廉等优点。
为了确保毛石挡土墙的施工质量和稳定性,需要采取一系列科学合理的施工措施。
下面将详细介绍毛石挡土墙的施工措施。
一、施工准备1、技术准备熟悉施工图纸和相关规范,了解挡土墙的设计要求和技术指标。
进行施工测量,确定挡土墙的位置、高程和尺寸。
编制施工方案,明确施工工艺、施工顺序和质量控制要点。
2、材料准备毛石:选用质地坚硬、无风化、无裂缝的毛石,其强度不低于MU30。
毛石的尺寸一般不小于 15cm,且应大致方正。
砂:采用中砂,含泥量不超过 5%。
水泥:选用普通硅酸盐水泥,强度等级不低于 325 级。
水:使用清洁的自来水或符合标准的其他水源。
3、现场准备清理施工现场,平整场地,确保施工道路畅通。
搭建临时设施,如仓库、工棚等。
做好排水措施,防止雨水浸泡基坑。
二、基坑开挖1、测量放线根据设计图纸,用全站仪或经纬仪放出挡土墙的中心线和边线,并设置控制桩。
2、开挖方式采用机械开挖为主,人工开挖为辅的方式。
机械开挖至设计基底标高以上 20cm 左右时,改用人工清底至设计标高。
开挖过程中,应注意保持边坡稳定,根据土质情况和开挖深度确定放坡系数。
3、基底处理基底应平整、坚实,如有松软土、淤泥等应清除干净,并进行换填处理。
基底承载力应符合设计要求,如不满足,应采取加固措施。
三、基础施工1、模板安装基础模板采用钢模板或木模板,模板应支撑牢固,拼缝严密,防止漏浆。
模板安装前应涂刷脱模剂。
2、钢筋绑扎如果设计有钢筋,应按照设计要求进行钢筋绑扎。
钢筋的规格、数量、间距等应符合设计要求。
钢筋的接头应采用焊接或机械连接,接头位置应符合规范要求。
3、混凝土浇筑基础混凝土采用 C20 或 C25 混凝土,混凝土应搅拌均匀,坍落度符合要求。
混凝土浇筑应分层进行,每层厚度不超过 30cm,振捣密实,防止出现蜂窝、麻面等质量缺陷。
毛石挡土墙施工方法
毛石挡土墙施工方案建筑场地周围常用毛石砌筑挡土墙,砌筑方法如果不正确,会直接影响整个构筑物的稳定和安全。
现介绍一般毛石挡土墙的施工方法。
(一)、挡土墙的构造要求①、施工时挖土至设计基底标高,基底保持原状,并经设计人员验槽。
②、沉降缝设置以每一道为15~25m,一道为宜;凡地基土质发生变化、基础埋置深度不一,以及基础填挖交界处,均应设置沉降缝,缝宽,可用木屑板隔开。

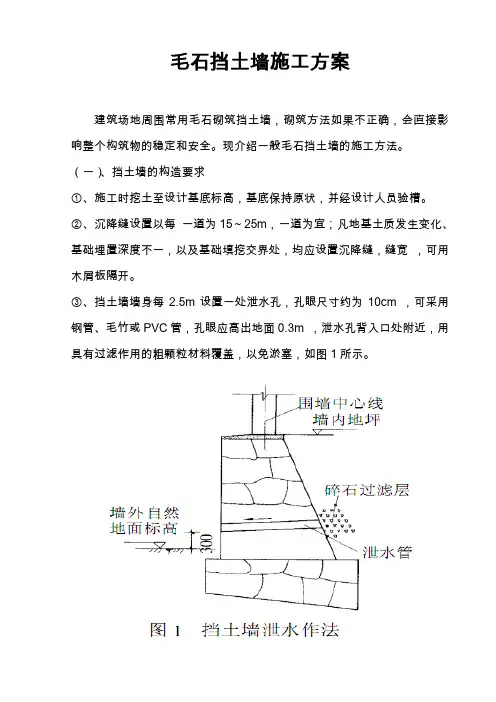

③、挡土墙墙身每2.5m设置一处泄水孔,孔眼尺寸约为10cm ,可采用钢管、毛竹或PVC管,孔眼应高出地面0.3m ,泄水孔背入口处附近,用具有过滤作用的粗颗粒材料覆盖,以免淤塞,如图1所示。
(二)、准备工作①、认真选石。
毛石形状应根据不同部位选择。
依照基底宽度及作用面,挑选八角石、内填石和拉结石。
八角石应有三个较平的面,拉结石长度以大于墙厚的2/3为宜,且有一个较平的面,不得用风化、水锈、表面酥松及有裂缝的毛石砌筑。
②、砌筑砂浆应按配合比认真计量,不能随拌随用,以免影响砂浆强度的稳定。
③、施工前砌体两端应设置控制标高的龙门板,做好施工排水,不使基坑积水。
(三)、砌筑方法①、《砌体工程施工质量验收规范》)GB50203-2002规定:毛石砌体的组砌形式应“内外搭砌,上下错缝,拉结石、丁砌石交错设置”。
同时还规定:“毛石墙拉结石每0.7m2墙面不应少于1块”。
施工中应按规范要求严格执行。
②、砌筑毛石挡土墙前,必须核对轴线位置,砌体两边挂线,每边放宽10mm;一般砌筑分层高度为50-60cm ,每日砌筑高度不应超过1.2 m。
③、在基槽内砌筑时,第一皮毛石必须先在基底满铺砂浆一层,厚30cm ,使石块底面与地基接触均匀。
如地下水回升较快,应检查排水措施的可靠性,并调整砌筑砂浆的水灰比,砂浆可略干一些。
④、毛石砌体要分层砌筑到顶,每个分层高度找平一次,两个分层高度间的错缝不得小于80mm。
拉结石要相互错开。
⑤、毛石砌筑时,石块间不得有相互接触现象,灰缝厚度宜为20-30mm 。
毛石挡土墙施工方案 (2)
毛石挡土墙施工方案 (2)一、需求概述毛石挡土墙是一种常见的土木工程结构,用于防止土体坡面崩塌与滑坡等危险。
本文主要介绍毛石挡土墙的施工方案,旨在确保施工过程安全高效。
二、施工准备2.1 材料准备•石块:大小均匀、质地硬实的毛石;•水泥:用于砌筑石墙,提高整体结构强度;•砂浆:用于石块间的填充,增加墙体稳定性;•钢筋:增强挡土墙的抗拉性能;•挡土墙设计图纸:根据实际情况进行测绘。
2.2 设备准备•建筑机械:如吊车、推土机等;•手持工具:如锤子、水平仪、切割机等;三、施工步骤3.1 地基处理1.清理施工区域,并确保基地平整。
2.设置基准线,确定挡土墙的基准高度。
3.在基底处进行挖掘,深度根据设计要求确定。
3.2 石块砌筑1.按照设计图纸,选用合适大小的石块,用水泥砂浆进行石块的粘接。
2.石块砌筑时应保证墙体垂直度和水平度,防止出现倾斜。
3.在墙体中间按照设计要求加入钢筋,增强挡土墙整体结构。
3.3 砂浆填充1.在石块间填充砂浆,确保石块之间紧密粘结。
2.砂浆填充应均匀稠密,避免空鼓现象出现。
3.4 附加结构1.根据设计要求,在挡土墙上部设置排水管,防止积水对墙体的损坏。
2.适时进行后期养护,确保挡土墙结构牢固。
四、施工注意事项1.在砌筑过程中,应及时清理砂浆残渣,避免对墙体质量产生影响。
2.砂浆拌合要均匀,严格控制水泥、砂子和水的比例。
3.施工现场应具备良好的通风条件,确保施工人员安全。
4.施工过程中应严格按照设计图纸施工,避免出现错误。
五、施工结束1.施工结束后,对挡土墙进行全面检查,确保结构完好无损。
2.清理施工现场,做好环境整治工作。
结语毛石挡土墙是一种常用的土木工程结构,在实际施工中应严格按照设计要求和施工方案进行操作,确保挡土墙的建造质量和使用寿命。
只有严谨细致地施工,才能确保挡土墙的安全可靠性。
毛石挡土墙施工方案
毛石挡土墙施工方案1. 介绍毛石挡土墙是一种常见的围护结构,广泛应用于土工工程和园林景观设计中。
通过利用毛石的重量和形状,将土壤固定在墙体后方,起到抵抗土压力的作用。
本文将介绍毛石挡土墙的施工方案。
2. 材料和工具在施工毛石挡土墙之前,需要准备以下材料和工具:•毛石:挡土墙的主要材料,要求质地坚固、块状规整;•混凝土:用于墙体地基和基础的浇筑;•钢筋:加强墙体结构的钢筋筋骨;•水泥砂浆:用于石块的粘结;•腻子、刷子和涂料:用于墙体的修补和装饰;•施工工具:铲子、锤子、锹等常用工具;•安全设备:手套、安全帽、防护眼镜等。
3. 施工步骤3.1. 地基和基础施工首先,根据设计要求,准确测量和标记出挡土墙的位置和尺寸。
然后按照以下步骤进行地基和基础施工:1.按照设计要求,挖掘地基并清除底部的杂物和碎石;2.在地基底部铺设一层厚度为15-20厘米的砂石垫层,进行均匀压实;3.在地基上进行混凝土基础的浇筑,厚度一般为30-40厘米;4.在混凝土基础浇筑完成后,立即进行养护,确保基础的强度和稳定性。
3.2. 石块的摆放1.在基础混凝土上均匀涂抹一层水泥砂浆;2.将毛石块逐个摆放在水泥砂浆上,要求石块与石块之间有适当的缝隙;3.摆放第一层毛石时,要确保石块的水平和垂直度;4.确保每一层石块的接缝错开,保证墙体的整体稳定性;5.使用锤子和刮刀等工具,对石块进行轻微调整,使其紧密贴合。
3.3. 石块的固定和连接1.在每一层石块摆放完成后,用水泥砂浆填充石块间的缝隙,使墙体更加牢固;2.每一层石块摆放后,用水平尺和垂直尺进行校验,保证墙体的平整和垂直度;3.在墙体内侧根据设计要求镶设钢筋进行加固,增加墙体的强度;4.在墙体顶部设置石头檐口或适当的护栏,以防止上方岩石滑落。
3.4. 修补和装饰1.等到墙体固定后,用腻子进行墙体的修补和抹平,使墙面更加平整光滑;2.修补完成后,使用刷子将墙面涂刷一至两层涂料,以提高表面的耐候性和美观程度。
毛石混凝土挡土墙施工方案
毛石混凝土挡土墙施工方案毛石混凝土挡土墙是一种采用毛石和混凝土砌筑的结构,用来防止土体滑坡、土方崩塌等情况发生,有较好的固土效果。
以下是毛石混凝土挡土墙的施工方案。
1. 场地准备:首先需要对挡土墙的施工场地进行清理和平整,清除杂物和硬化物质,并对场地进行勘测和测量,确定挡土墙的位置、高度和长度。
2. 基础施工:根据设计要求,挡土墙基础应该牢固稳定。
在地面上进行挖坑,坑的深度根据设计要求确定,一般为挡土墙高度的1/4。
然后在坑底铺设一层厚度为10-15厘米的砂石垫层,再在其上浇筑混凝土基础。
基础底部可采用加固网,提高基础的承载力。
3. 毛石砌筑:在基础混凝土刚浇筑完毕后,立即开始进行毛石的砌筑。
选择质量好、形状规则的毛石,根据设计要求和墙体线型进行砌筑。
把毛石按照大小分类摆放在场地附近,以便选取合适的石块进行砌筑。
4. 砼浇筑:毛石砌筑完毕后,应在石缝中灌注混凝土,以加强挡土墙的整体稳定性。
混凝土的配合比应符合设计要求,采用机械搅拌和机械输送方式进行浇筑。
浇筑过程中要注意灌注均匀,使混凝土充实到毛石的空隙中,并用专用的振动器进行振动,以排除混凝土内部的气泡。
5. 墙体养护:混凝土浇筑完毕后,需要进行养护。
养护时特别要注意避免强阳光直射、干燥和风沙等恶劣天气对混凝土的损害。
常见的养护方法有:覆盖细土、湿棉被、蒙湿麻袋等方式,保持墙体湿润。
6. 挡土墙后填土:挡土墙上方填土要满足设计要求,并根据需要进行分层压实。
填土厚度的计算应根据土体性质、挡土墙高度和土壤侧压力等参数进行,并进行必要的排水处理,避免土体过于湿润。
以上是毛石混凝土挡土墙的施工方案。
在施工过程中,必须严格按照设计要求进行操作,并根据实际情况进行调整和改进,以确保挡土墙的安全可靠性和施工质量。
同时,施工人员也要注意安全,佩戴必要的个人防护装备,确保施工过程中不发生意外事故。
毛石挡土墙施工方法
毛石挡土墙施工方法第一步:准备工作首先,需要确定挡土墙的设计要求,包括挡土高度、坡度和墙体的宽度等。
然后,对施工现场进行清理,确保没有杂物和垃圾。
如果有需要,可以进行土方开挖和坡面整理,以便于施工。
第二步:基础施工第三步:墙体构筑在基础完工后,可以开始进行毛石挡土墙的墙体构筑。
施工时,应注意选择适宜大小的毛石,并按照设计要求进行拼接。
毛石应尽量保持与地面垂直,并且要在墙体内设有凹槽,以便于后续填充砂浆和水泥。
此外,考虑到墙体稳定性,应在每一层毛石的背面加固丝网。
第四步:填充砂浆和水泥墙体构筑完后,需要对墙体进行填充砂浆和水泥。
填充砂浆的作用是填补毛石之间的空隙,加强墙体的稳定性,防止土壤渗透。
填充砂浆时,应使用专用的施工工具,如辊压机,以确保填充均匀、密实。
填充砂浆后,使用水泥对整个墙体表面进行抹面处理,使其更加平滑美观。
第五步:固定挡土墙挡土墙完成后,需要对其进行固定,防止墙体发生位移或倾斜。
一种常见的固定方法是设置护坡钢筋。
护坡钢筋是通过在墙体背后埋设钢筋并与墙体连接固定,以增加墙体整体的稳定性。
护坡钢筋的选择应根据墙体的高度和坡度来确定。
此外,还可以采用地钉或预应力钢筋等方式进行固定。
第六步:检查和维护挡土墙施工完工后,需要进行检查和维护。
检查的主要内容包括墙体的稳定性和平整度,以及填充砂浆和水泥的质量。
如果有发现问题,应及时修复和处理,确保墙体的整体性和稳定性。
总结:毛石挡土墙施工方法包括准备工作、基础施工、墙体构筑、填充砂浆和水泥、固定墙体以及检查和维护。
在施工过程中,需要注意选择适宜大小的毛石拼接,使用专用工具填充砂浆,并设置护坡钢筋进行固定。
在整个施工过程中,注重施工质量和安全,确保毛石挡土墙的稳定性和耐久性。
毛石挡土墙施工的方法
毛石挡土墙施工的方法
毛石挡土墙施工方法
1、土方工程:
①土方开挖:
基础采用反铲挖掘机开挖、装车,自卸汽车运土运往堆土场,基底余土人工随机械随挖随清,降低人工劳动强度。
清槽结束要及时组织验收,避免基坑槽长时间遭暴晒,及雨水进入。
②土方回填处理:
挡墙在砌筑一定高度后开始土方的回填,做到边砌筑边回填。
土方回填要及时进行,基槽严禁长时间风吹日晒雨淋;回填土要用与基础土质同样的土,含水率控制在12%~15%.每层铺设厚度200mm,虚铺厚度不大于250mm,采用蛙式打夯机夯实,此时应安排足够的力工来保证进度和质量。
按要求均应取样做干容重试验,基槽两侧对称回填。
2、毛石挡墙工程:
要求:毛石不得低于MU40,尺寸以20~30cm为宜,毛石砌体应采用铺浆法砌筑(M7.5水泥砂浆),砂浆必须饱满,叠砌面的粘灰面积(即砂浆饱满度)应大于80%,挡墙每隔15m设一道伸缩缝,缝宽约30m,用沥青麻丝塞入深度不小于100mm,挡墙顶采用1:2水泥砂浆找平,厚度为20mm.
挡墙砌筑:在砌筑前清除基槽内虚土杂物,然后对基槽进行夯实;砌筑前应该做好放线定位,在端头及中间用钢管当桩位点,在钢管上抄平严格控制高度;
挡墙采用丁顺组砌的砌筑方式,挡墙每隔3~4皮毛石为一个分层高度,每个分层高度应找平一次;外露面的灰缝厚度不得大于40mm,两个分层高度间分层处的错缝不得小于80mm;做到砂浆砂浆饱满、砌筑密实。
泄水孔:设计要求高度2m(1.5m)设置泄水管,为了防止沙土等堵塞管孔,在安装泄水管时候用卵石作反滤层,反滤层要跟随泄水管制作,反滤层与砌体间铺设长宽各为300mm,厚200mm.。
毛石挡土墙施工方案(改)
毛石挡土墙施工方案(改)本文旨在探讨毛石挡土墙的施工方案,并对其进行改进,以提高施工效率和挡土墙的稳固性。
1. 施工材料准备在进行毛石挡土墙的施工之前,需要准备以下材料:•毛石:挡土墙的主要材料,应选择坚固耐用的毛石。
•水泥:用于粘合毛石的材料,应选择高强度的水泥。
•沙子:用于混合水泥的细沙,应选择无杂质的沙子。
•水:用于混合水泥和湿润毛石的水源。
•工具:包括铲子、镐、锤子等施工工具。
2. 施工步骤步骤一:基础准备在进行毛石挡土墙的施工前,首先需要对基础进行准备。
清除施工区域内的杂物和泥土,确保基础平整并且有一定的坡度。
步骤二:水泥浆涂抹将水泥与适量水混合,制成水泥浆。
将水泥浆涂抹在基础上,形成一层均匀的水泥浆底层,以增加毛石挡土墙与基础的粘合力。
步骤三:毛石摆放选择适量大小均匀的毛石,依次摆放在水泥浆上。
毛石应根据大小、形状巧妙搭配,保证整体稳固性。
在摆放过程中,要注意毛石之间的间隙,以便后续灌注水泥。
步骤四:水泥填缝在毛石摆放完成后,使用水泥填补毛石之间的缝隙,确保毛石之间紧密贴合。
填缝后,用水平尺检查毛石的水平度和垂直度,保证挡土墙整体平整。
步骤五:养护维护完成挡土墙的搭建后,需进行充分的养护和维护。
避免在挡土墙上施加重压,确保水泥充分干燥和凝固。
在日常使用过程中,定期检查挡土墙的稳固性,如有松动或裂缝及时修补。
3. 施工改进改进一:加强水泥浆的黏合性为提高毛石挡土墙的稳固性,可在水泥浆中加入适量的外加剂,增强水泥浆的黏合性和抗压性,从而提高挡土墙的承载能力。
改进二:优化毛石的选用在选择毛石时,除了坚固耐用外,还应注意毛石的表面光滑度和形状匹配性,以减少填缝的工作量,提高施工效率。
结语通过对毛石挡土墙施工方案的改进,可以提高挡土墙的稳固性和美观性,减少施工过程中的瑕疵和问题,从而确保挡土墙的长期使用效果。
希望本文的内容能对毛石挡土墙的施工提供一定的参考和帮助。
毛石挡土墙施工方案
毛石挡土墙施工方案一、前言在现代建筑工程中,挡土墙是一种常见的土木工程结构,用于抵御土体的侧压和保护土质结构稳定。
毛石挡土墙是一种利用毛石进行砌筑的挡土墙,具有美观耐用的特点,逐渐成为工程中常用的挡土结构之一。
本文将介绍毛石挡土墙的施工方案及相关注意事项。
二、毛石挡土墙施工方案1.材料准备•毛石:选用坚硬耐磨、表面平整的天然毛石。
•水泥:选用优质水泥,保证挡土墙的强度。
•砂浆:配制合适的砂浆,以确保砌筑的牢固性。
•钢筋:按设计要求选用适当规格的钢筋。
2.基础处理•对挡土墙基础进行清理和整平,保证基础平整、无积水。
•根据设计要求设置基槽,安装基础钢筋网,浇筑基础混凝土。
3.挡土墙砌筑•在基础上设置水平控制线和垂直控制线,确保砌筑垂直、水平。
•采用适当的砂浆涂抹毛石,根据设计要求砌筑毛石挡土墙。
•在砌筑墙体的过程中要及时清理多余的砂浆,保证墙面平整美观。
4.墙体处理•砌筑完毕后,对墙体进行检查,修补裂缝,确保墙体结实可靠。
•对墙体进行防水处理,可采用透明防水剂或涂刷防水材料,提高挡水性能。
5.验收及维护•完工后进行验收,检查墙体的平整度和坚固性。
•进行定期的维护保养,及时修补墙体问题,延长挡土墙的使用寿命。
三、注意事项•施工过程中应严格按照设计要求进行,保证毛石挡土墙的质量。
•注意施工现场安全,采取必要的安全措施,保障工人安全。
•毛石选择应符合设计要求,避免出现毛石质量不符合要求的情况。
四、结语毛石挡土墙作为一种美观实用的挡土结构,在工程中得到广泛应用。
通过严格按照施工方案进行施工,合理选择材料和工艺,可以确保毛石挡土墙的质量和耐久性,为工程的稳定性和美观性提供保障。
希望本文所述的施工方案和注意事项能为毛石挡土墙的施工提供一定的指导和参考。
毛石挡土墙施工方案
毛石挡土墙施工方案一、施工流程图毛石挡土墙施工流程如下图:二、施工工艺1、材料要求:1.1墙体采用的毛石混凝土,所用石料要求坚硬、密实、质地适当细致、色泽均匀、禁止使用风化石、水锈石、凸凹石块、卵石和薄毛石等。
1.2毛石强度应大于30MPa,最小厚度150mm,毛石掺量占总体积25%以下。
1.3墙顶地面现浇C20混凝土厚20cm,将墙顶地面封闭,方针地表水下渗。
1.4墙背填料为砂质粘土。
2、毛石混凝土施工工艺2.1测量放样定位和挡墙选型:2.1.1施工前,根据设计图纸,使用全站仪放出边线桩及基槽开挖范围,在开挖边界外5m设保护桩,便于施工中随时检查。
2.1.2基底开挖到位后,并经建设单位、监理单位会同我司相关人员,对环境挡墙(室外楼梯)等基础开挖后的实际的基底(原地貌)高程,进行实测并形成收方资料。
2.1.3根据实测的基底(原地貌)高程和拟定挡墙顶高程,计算挡墙总高来对挡墙进行选型。
由于图集为1m整高数计,如墙高非整数,当非整数小于0.5m时,其截面尺寸可采用插入法;当非整数大于0.5m 时应往上取用墙高为整数的断面,只修改墙高和强顶宽度。
2.1.4回填区的重力式挡墙需采用扩展基础,按04J008的19页执行。
2.2、基槽开挖土方开挖、回填:2.2.1采用人工配合机械开挖的方法,待挖至接近设计标高时检查基槽标高和轴线偏位情况,对有偏差的及时修整达到设计要求。
2.2.2本工程设计图中挡墙选用04J008第56页的FJB2~FJB4,挡墙基底(Bd)为1810~2570mm宽,挡土墙纵坡i基底不宜大于5%。
当大于5%时,应在纵坡向将基础做成台阶式。
台阶高度不宜大于0.5m。
2.2.3挡墙基槽换土回填深度大于2.0m,换填开挖宽度为:挡墙基底宽度(Bd)加上每边加宽0.5米,即Bd+0.5m×2。
挡墙基槽开出的土方采用自卸车运至空旷地,进行晾干、筛选,以备作为填料使用。
当基槽开挖全段完成后才开始整平并碾压密实。
毛石挡土墙工程施工方案
毛石挡土墙工程施工方案
一、前言
挡土墙是一种常用于保护山体、河岸等土地的结构工程,毛石挡土墙是一种利用毛石作为主要构成材料的挡土墙结构。
本文将介绍毛石挡土墙工程的施工方案,包括施工准备、材料准备、施工工艺以及质量控制等方面。
二、施工准备
1.方案设计
在开始施工之前,需要进行详细的方案设计工作。
根据实际情况,确定挡土墙的高度、长度、倾斜角度等参数,绘制详细的工程施工图纸。
2.场地准备
施工前需要对施工场地进行清理,确保场地平整、无障碍物,并进行必要的标志和围栏设置,确保安全施工。
三、材料准备
1.毛石
毛石是毛石挡土墙的主要构成材料,需选择坚固可靠的毛石进行采购,保证施工质量。
2.水泥
水泥作为粘接剂,起到固定毛石的作用。
需要根据设计方案计算水泥用量,并准备充足的水泥材料。
四、施工工艺
1.基础处理
开始施工前,需要对挡土墙的基础进行处理,确保基础平整牢固。
2.毛石垒砌
根据设计图纸,将毛石按照一定的规则垒砌,保证挡土墙的稳定性和美观性。
3.水泥粘接
在毛石垒砌的过程中,需要不断使用水泥将毛石粘接在一起,形成坚固的挡土墙结构。
4.防渗处理
在施工过程中,需要对挡土墙进行防渗处理,确保挡土墙表面不渗水。
五、质量控制
为了确保毛石挡土墙工程施工质量,需要进行全程质量控制。
包括施工过程中的验收、监测等工作,确保施工符合设计要求。
六、总结
毛石挡土墙工程施工是一项复杂的工程,需要严格按照方案设计、施工工艺要求进行施工,严格质量控制。
只有这样,才能确保挡土墙的使用寿命和安全性。
毛石挡土墙砌筑施工方案及方法
毛石挡土墙砌筑施工方案及方法
1.施工准备
-确定施工范围和高度,并进行必要的土壤处理和平整。
-挖掘出坡顶和坡底的基准线,确保挡土墙的坡度和层次的一致性。
-准备所需的施工材料和工具,包括毛石、水泥、砂浆、砂子、砂土等。
2.建立基础
-根据设计要求,在坡底挖掘基础沟槽,沟槽宽度为挡土墙宽度的1-2倍,深度根据墙高而定。
- 在基础沟槽中铺设混凝土底板,底板厚度一般为150-200mm,宽度稍大于挡土墙宽度,以确保足够的支撑力。
3.石块挑选和处理
-挑选适合的毛石或石块作为挡土墙的建筑材料,优先选择块状结实的石块。
-对于过大或不规则形状的石块,可以使用小锤或电锤进行石材的切割和打磨,以适应墙体的要求。
4.石块堆砌
-先从挡土墙的两侧开始堆砌,使石块的外表面平整,内部填充砂土或砂浆以增加稳定性。
-在挡土墙的每一层上,将石块错开堆放,以增加结构的稳定性。
-注意控制石块之间的缝隙,利用适当的砂浆填充缝隙,确保挡土墙
的整体强度和稳定性。
5.定期检查和养护
-完成一定的挡土墙堆砌后,应定期进行检查,确保墙体的稳定性和
平整度。
-及时对墙面的松动石块进行修补和加固,以确保整个墙体的连续性。
-在施工完成后,要进行养护,根据气候条件进行浇水或保湿处理,
以增加墙体的强度和稳定性。
以上是一种基本的毛石挡土墙施工方案及方法,施工过程中应注意确
保施工质量和安全。
同时,根据实际情况,可以根据需要进行适当的调整
和改进。
毛石挡土墙施工方案范本
毛石挡土墙施工方案毛石挡土墙是一种利用块石砌筑的挡土结构。
它能够很好地适应地形,保护和利用土地资源,使山地和丘陵地区的农田和果林得到改善。
本文将介绍毛石挡土墙的施工方案。
设计在设计毛石挡土墙时,首先需要确定所要挡土的高度和坡度,以及墙体的长度和宽度。
同时考虑墙体的材料,毛石宜选用质量好、外形美观、无裂简的火山岩、花岗岩、板岩等本地区的天然材料。
材料毛石挡土墙的主体材料是毛石,还需要使用沙子、水泥、钢筋等辅助材料。
毛石宜取近场或就地取材,以减小运输成本。
沙子一般选用制砖场的烧结或石子细化得到的制砂沙。
水泥宜选用硅酸盐水泥。
钢筋宜选用直径不小于 10mm 的圆钢筋。
施工步骤一、准备工作1.对施工场地进行清理,坑洼地块需要进行填夯作业。
2.毛石需要进行分类、分级、清洗和晾晒,去掉赘余混泥土和沙土。
3.准备好必备工具和设备,包括测量仪器、打标线工具、改良土、振动轮压机等。
二、基础工程1.根据墙体要求,开挖基础沟槽,将沟槽内表面捣实、再铺一层厚度约为 20cm 的碎石料。
2.在基础底部的中央位置,区分零级高度,并在其周围打上墙体标志线。
三、墙体施工1.按照挡土墙设计尺寸,将毛石堆积起来,形成墙体结构,方便施工时的选料。
需要注意颜色、形状和大小的搭配,以便保证美观的视觉效果。
墙体砌筑应按水平线逐层加高,每隔 50 ~ 80cm 换一层石材。
2.挂钢筋,将钢筋搭在毛石上,它的特点是较长,相互交叉后固定。
在每次布置钢筋时,需要对安装是否正确进行检查,并将其固定小石块或土堆中。
3.进行石墙加固,需先将外挂钢筋固定在石墙上,接着就可在石墙上加固网或加固杆。
4.妥善安放排水管,排水管的设置位置应以易于疏通和保持长期畅通,而不能仅看重美观度。
5.墙面表层的镶灰作业:镶灰作业进行时,先用抹子在墙石上灰糊,灰糊必须铺抹均匀,灰糊的厚薄度应为0.5 ~ 1cm。
边缘要用腰子抹成齿形或积出棱形,防止边缘粗糙不美观。
四、验收进行石墙验收前,应进行各种工程的施工验收,了解确保其完全符合以上要求。
毛石挡土墙施工方法
毛石挡土墙施工方法毛石挡土墙是一种常见且耐用的挡土结构,常用于保护山体、土坡以及道路边坡等区域的土壤稳定和护土作用。
本文将介绍毛石挡土墙的施工方法,以便工程师和施工人员了解如何正确而有效地进行施工。
施工前准备在进行毛石挡土墙的施工之前,需要进行充分的施工前准备工作。
首先,应根据挡土墙的设计要求,了解工程所需的材料规格、数量和质量要求。
同时,需要确保施工现场的平整和清洁,以便顺利进行施工作业。
其次,需要进行土壤的勘察和分析,以确定挡土墙所需的土壤性质和工程地基的稳定性。
在进行土壤分析时,需要关注土壤的剪切强度、含水量以及排水性能等因素,以便根据实际情况制定施工方案。
基础处理毛石挡土墙的基础处理是确保挡土墙稳定性的重要环节。
在进行基础处理前,需要清除施工区域内的杂物和杂草,并确保基础面均匀平整。
然后,根据挡土墙的设计要求,采用适当的基础处理方法,如挖土、填筑石子或者混凝土等。
基础处理的目的是提供良好的承载力,确保挡土墙的稳定性和安全性。
挡土墙结构施工毛石挡土墙的结构由毛石砌筑和砂浆填缝构成。
首先,需要根据设计要求选择合适的毛石,并进行分类和排序。
毛石应具备较好的抗压强度和耐候性能,以保证挡土墙的长期使用性能。
在进行砌筑工作之前,需要在挡土墙的底部设置起始石并确保其水平稳定。
然后,按照设计图纸的要求进行毛石的砌筑,砌筑过程中应注意石块之间的间隙和垂直度。
毛石应尽量与基础面接触紧密,同时保持石块之间的水平和垂直偏差在设计允许范围内。
完成砌筑后,需要进行砂浆填缝工作。
砂浆填缝材料应选择抗压强度和粘结性能较好的材料,并按照设计规范和要求进行施工。
填缝时,应注意填缝料与石块的质量和颜色的匹配,保证挡土墙的整体美观性和稳定性。
养护和维护毛石挡土墙施工完成后,需要进行养护和维护工作,以保证挡土墙的稳定性和使用寿命。
养护工作包括对挡土墙进行湿润养护,避免砂浆过早干燥和开裂。
维护工作主要包括定期检查挡土墙的稳定性和外观,及时修补和加固可能发生的破损和松动。
毛石挡土墙施工方案
毛石挡土墙施工方案一、施工步骤及施工顺序1.现场准备:确定施工区域,清理施工现场并进行地基处理,确保施工区域平整、无障碍物。
2.基础浇筑:用混凝土进行基础浇筑,根据土壤条件和挡土墙高度确定基础尺寸和深度,确保基础坚固。
3.搭建支模:根据挡土墙设计图纸,搭建支模,确保挡土墙的形状和尺寸符合设计要求。
4.石料选配:根据设计要求和美观要求,选配合适的毛石材料。
5. 毛石铺砌:将毛石按照设计要求和铺砌顺序,逐层进行铺砌,保证毛石之间的缝隙不大于5mm。
6.墙体夯实:在毛石铺砌完成后,使用夯实器对墙体进行夯实,保证墙体紧密、坚固。
7.稀土浇注:通过稀土浇注,填充毛石之间的缝隙,增加挡土墙的稳定性。
8.防渗处理:对挡土墙进行防渗处理,采用防水涂料或防渗剂,防止水分渗透导致墙体损坏。
9.排水系统安装:安装挡土墙后,要设置合理的排水系统,确保雨水能够及时排出,减少水压对挡土墙的影响。
二、材料准备1.混凝土:用于基础浇筑,保证挡土墙的承载能力。
2.支模材料:用于搭建支模,确保挡土墙的形状和尺寸符合设计要求。
3.毛石材料:用于石料选配和毛石铺砌,根据设计要求和美观要求选择合适的毛石材料。
4.稀土:用于填充毛石之间的缝隙,增加挡土墙的稳定性。
5.防水涂料或防渗剂:用于对挡土墙进行防渗处理,防止水分渗透导致墙体损坏。
6.排水系统材料:包括排水管道、排水板等,用于安装排水系统,确保雨水能够及时排出。
三、安全措施1.工人必须佩戴安全帽、安全鞋等个人防护装备,严禁穿拖鞋、赤脚等不安全行为。
2.施工现场必须设置明显的安全警示标志,提醒人员注意施工区域。
3.施工期间必须保持施工区域的整洁和通畅,防止发生坠落、滑倒等意外事故。
4.施工过程中需按照规定使用和保管施工设备和工具,严禁乱丢乱放。
5.施工现场必须配备消防设施,确保施工安全。
以上是一份毛石挡土墙的施工方案,主要包括施工步骤、施工顺序、材料准备和安全措施。
在实际施工中,还需要根据具体情况进行调整和完善,确保施工顺利进行,安全高效完成。
毛石挡土墙施工方法
毛石挡土墙施工方法毛石挡土墙施工方法适合范围:毛石挡土墙是一种常见的土木工程结构,常用于园林景观、公路、河堤等工程中,用于防止土壤位移和滑坡。
本文将介绍毛石挡土墙的施工方法,以实现结构的稳定性和美观性。
材料准备:1. 毛石: 选择坚硬、天然的毛石用于挡土墙的构建。
毛石应具备适当的凹凸面,以提供更好的稳定性。
2. 水泥和砂浆: 采用高质量的水泥和砂浆,用于固定毛石,增加挡土墙的稳定性。
施工步骤:1. 确定基础:首先,确定挡土墙的基础的位置和规格。
基础应扎实坚固,以支撑挡土墙的分量和保持结构的稳定。
2. 挖掘基础:根据设计要求和挡土墙的高度,挖掘出适当大小和深度的基础坑。
确保基础坑的平整和水平。
3. 基础处理:清理基础坑内的杂物和积水,并填充适当的砂和碎石,以提供更稳固的基础。
4. 毛石铺设:将毛石按照设计要求和图纸的指导,在基础上铺设起始层。
确保毛石之间有适当的间隙,以允许砂浆的渗透。
5. 砌筑砂浆:混合适量的水泥和砂浆,将其涂抹在毛石之间的间隙中。
用铁锹或者镘刀等工具将砂浆填满,并确保其坚固连接毛石。
6. 罗列毛石:继续按照设计要求和图纸的指导,挨次罗列毛石。
注意保持墙体的垂直度和水平度。
7. 维护和修整:挡土墙完成后,及时清理施工现场,并检查墙体的稳定性。
如发现墙体倾斜或者有松动的毛石,及时进行修整。
8. 接缝处理:检查挡土墙的接缝是否有空隙或者裂缝,如有必要,用修补材料填充缝隙,确保结构的稳定性。
附件:1. 设计图纸2. 施工指导书3. 毛石选购指南4. 毛石挡土墙施工案例照片法律名词及注释:1. 土木工程:指基于土木学原理,利用土石材料组合成砌体、堆石、土方、拱坝等各种工程构筑物的建设。
2. 结构稳定性:指挡土墙的抗倾斜、抗滑动、抗沉降等性能,以确保其在长期使用中不会发生破坏或者塌陷。
3. 砂浆:由水泥、砂子等材料按一定比例调配而成的粘结材料,用于固定石块或者砖块。
4. 接缝:指毛石挡土墙中石块之间的间隙,对接缝的处理有助于增强墙体的稳定性。
毛石挡土墙施工方法
⽑⽯挡⼟墙施⼯⽅法⽑⽯挡⼟墙施⼯施⼯⼯艺及流程1、基础测量放线根据挡⼟墙04J008图集和设计图纸,按9#、10#楼房屋的中⼼线,⾼程点测放挡⼟墙的平⾯位置和断⾼程,精确测定出挡⼟墙基座主轴线和起讫点,伸缩缝位置,每端的衡接是否顺直,并按施⼯放样的实际需要增补挡⼟墙各点的地⾯⾼程,并设置施⼯⽔准点,在基础表⾯上弹出轴线和墙⾝线。
2、基坑开挖(1)挡⼟墙基坑⽤挖掘机开挖,⼈⼯配合清底。
基础的部位尺⼨、形状埋置深度均按设计要求进⾏施⼯。
当基础开挖后若发现与设计情况有出⼊时,应按实际情况调,并向有关部门汇报。
(2)基础开挖为明挖基坑,在松软地层或陡坡基层地段开挖时,基坑不宜全段贯通,⽽应采⽤跳槽⽅式开挖,以防⽌上部失稳,当基底⼟质为砂⽯⼟、砂砾⼟、砂性⼟、黏性⼟等时,将其整平夯实。
(3)基坑⽤挖掘机开挖时,应有专⼈指挥,在开挖过程不得超挖,避免扰动基地原状⼟。
(4)基坑清底时要预留10%的反坡(即内低外⾼),其作⽤是防⽌挡⼟墙内⼟的挤压⼒引起挡⼟墙向外滑动。
(5)开挖基坑的⼟⽅,在场地有条件堆放时,⼀定要留⾜回填需⽤的⼟,多余的⼟⽅应⼀次运⾛,避免⼆次倒运。
(6)在基槽边弃⼟时,应保证边坡稳定,当⼟质好时,槽边的堆⼟应距基槽上⼝边缘1.2⽶以外,⾼度不得超过1.5⽶。
(7)任何⼟质基坑挖⾄标⾼后不得长时间暴露、拢动式浸泡,⽽削弱基底承载能⼒。
基底尽量避免超挖,如有超挖或松动应将其夯实,基坑开挖完成后,应放线复验,确认位置⽆误并经监理⼯程师签字确认后,⽅可进⾏基础施⼯。
3、砂浆拌制(1)砂浆采⽤机械搅拌,投料顺序应先倒砂,⽔泥最后加⽔。
搅拌时间宜为3-5分钟,不得少于90秒,砂浆稠度应控制在50-70mm之间。
(2)砂浆配制应采⽤质量⽐,砂浆应随拌随⽤,保持适宜的稠度,⼀般宜在3-4⼩时内使⽤完毕。
⽓温超过30℃时,宜在2-3⼩时内使⽤完毕。
发出离析、泌⽔的砂浆,砌筑前应重新拌和,已凝结的砂浆不得使⽤。
毛石砼挡土墙施工方案
毛石砼挡土墙施工一、模板安装.1、模板采用胶合木模板,严禁使用有缺角、破损旳模板。
2、保证混凝土构造和构件各部分设计形状尺寸和互相间位置对旳;3、具有足够旳强度、刚度和稳定性,能承受新浇筑混凝土旳重力侧压力及施工中也许产生旳各项负荷。
4、模板旳接缝不得漏浆;在浇筑砼前,木模板应浇水湿润,但模板内不应有积水5、模板与砼旳接触面应清理干净并涂刷脱膜剂,但不得影响模板构造性能。
模板使用后应按规定修整保存。
6、模板之间粘贴双面不干胶带,以减小模板缝避免漏浆,以保证砼面旳观感质量。
7、模板采用M12对拉螺栓加固,并配以大号蝶形卡紧固,对拉螺杆按1000×500旳间距布置,由于挡墙为毛石混凝土,其对拉螺栓一次使用。
二、浇筑砼1、混凝土浇筑前应做好如下准备工作:a制定浇筑工艺,明确构造分段分块旳间隔浇筑顺序(尽量减少后浇带或连接缝)b根据构造截面尺寸大小研究拟定必要旳防温防裂措施。
c施工前应仔细检查模版、预埋件旳紧固限度。
2、浇筑混凝土时应符合下列规定:a混凝土应分层进行浇筑,不得随意留置施工缝。
b混凝土浇筑应持续进行。
当因故间歇时,其间歇时间应不不小于前层混凝土旳初凝时间或能重塑旳时间。
不同混凝土旳容许间歇时间应根据环境温度、水泥性能。
水胶比和外加剂类型等条件通过实验拟定。
c浇筑混凝土期间,应设专人检查模板稳定状况,发既有松动、变形、移位时应及时解决。
d浇筑混凝土时,应填写混凝土施工记录。
e自高处向模板内倾卸混凝土时,为避免混凝土离析,一般应满足下列规定:从高处直接倾卸时,混凝土倾落高度不适宜超过2m,以不发生离析为度。
f在混凝土施工缝处接续浇筑新混凝土时,一般应满足下列规定:抗渗规定旳混凝土构造,施工缝宜做成凹型、凸型或设立止水带。
3、混凝土振捣a 混凝土浇筑过程中,应随时对混凝土进行振捣并使其均匀密实。
振捣宜采用插入式振捣器。
b混凝土振捣过程中,应避免反复振捣,避免过振。
应加强检查模板支撑旳稳定性和接缝旳密合状况,避免在振捣混凝土过程中产生漏浆。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
毛石挡土墙施工技术要求
一、材料技术要求:
(一)水泥:
1、进场时要有质量证明文件;
2、应按品种、强度、出厂期、生产厂等检查验收,并分别堆放,先到先用;
3、袋装水泥叠堆高度不宜超过10包;
4、不宜露天堆放。
如露天堆放,应下有防潮垫板,上有防雨篷布;
5、使用期不宜超过出厂期三个月,超期应先行检验其强度。
砂子:宜采用中砂,并应过筛,砂的质量要求,其松散体积密度应大于1400kg/ m3,其空隙率应小于45%;用肉眼观察,不宜含有草根、树叶、树枝、塑料品、煤块、矿渣等杂物,砂的含泥量不应超过5%。
(二)毛石:毛石进场前应检查其强度等级(Mu30)、耐久性是够满足设计。
检查砌筑石材的力学性质除了考虑抗压强度外,根据工程需要,还应考虑它的抗剪强度、冲击韧性等。
石材的耐久性主要包括有抗冻性、抗风化性、耐火性、耐酸性等。
采用的毛石应质地坚实,无风化剥落和裂纹;石材表面无泥垢、水锈等杂质。
,
(三)PVC管:采用符合国家制定的行业标准的合格产品。
外观检查管材的内、外表面应光滑、平整、无凹陷、分解变色线和其它影响性能的其它缺陷。
管材不应含有杂质,应不透光。
管材端面应切割平整并与轴线垂直。
(四)砂浆:砂浆进场前需作检测试验,保证砂浆等级和强度必须符合设计要求的强度(M10)。
拌制砂浆用水泥、砂应符合上述技术要求,用水应采用不含有有害物质的洁净水。
拌制时应严格按照水泥、砂重量配合比用量配制,。
拌合时间不得少于。
二、基础砌筑:
(1)石质基底应清理干净松散岩层,浇水湿润后坐浆砌筑;土质基底直接坐浆砌筑。
(2)地面线以下部分可不修凿镶面石。
(3)基础砌出地面后立即回填夯实,并作好顶面排水、防渗设施,以防基底被浸泡、软化。
(4)基础应在开挖完成后立即进行,做到随开挖、随下基、随砌筑。
三、墙身砌筑:
(1)本工程各部分施工高度按规划与设计图。
(2)挡土墙每间隔10-20m应设置一道变形缝(或者伸缩缝)。
当墙身高度不同墙后荷载变化较大或者地基条件较差时,应采用较小的变形缝间隔。
另在地基岩性变化处墙高突变处和
与其它建(构)筑物连接处应设沉降缝。
本工程变形缝按图纸设置。
(3)变形缝宽度为20-30mm。
缝内沿墙的内、外、顶三面填塞沥青麻筋或涂沥青木板,塞入深度不宜小于200m。
(4)挡土墙顶用水泥砂浆抹平,C20砼50 厚。
挡土墙外露面用M10水泥砂浆勾缝(凸缝)。
(5)挡土墙防、排水按图设置反滤包和排水孔,泄水孔径100mm,间距2m一个,第一排泄水孔距离挡土墙上表面800mm,最低一排泄水孔应高出地面不小于200mm,泄水孔向外坡度为5%。
泄水孔应保持直通无阻。
(6)毛石强度等级不得低于MU30;用M10级水泥砂浆砌筑,砌体的自重必须达到22KN/m3。
(7)质量验收标准附后。
四、施工要点
1、当挡墙基坑全面开挖可能诱发滑坡活动时,应采用分段开挖,先开挖一段,浆砌、回填后再开挖下一段。
施工期应对滑坡进行监测。
2、浆砌块石挡土墙应采用座浆法施工,砂浆稠度不宜过大,块片石表面清洗干净。
3、应在坡脚设置截水沟,以截地表水。
可能时,结合使用要求做墙顶封闭处理(如三合土地面等),或夯实填土顶面和地表松土,以减少地表水下渗。
4、砌筑挡土墙时,要分层错缝砌筑,基底及墙趾台阶转折处,不得做成垂直通缝,砂浆水灰比应符合要求,并填塞饱满。
5、施工前要作好地面排水,保持基坑干燥,岩石基坑应使基础砌体紧靠基坑侧壁,使其与岩层结为整体。
6、墙身砌出地面后,基坑应及时回填夯实,并做成不小于5%的向外流水坡,以免积水下渗而影响墙身稳定。
7、基底力求粗糙,对粘性土地基和基底潮湿时,应夯填50mm 厚砂石垫层。
8、墙后原地面横坡陡于1:5时,应先处理填方基底(铲除草皮和耕植土,或开挖台阶等)再填土,以免填方沿原地面滑动。
9、墙后填土按设计要求回填,应分层夯实,仰斜挡土墙,当砌体强度达到设计强度的70%时,应立即进行填土并分层夯实,注意墙身不要受到夯击影响,以保证施工过程中自身的稳定。
五、其它未尽事宜按国家有关规范规定执行。
