变电站增容改造工程施工组织设计范本
汉中110kV铺镇变电站增容改造工程施工组织设计
![汉中110kV铺镇变电站增容改造工程施工组织设计](https://img.taocdn.com/s3/m/8d5d98254b73f242336c5f2b.png)

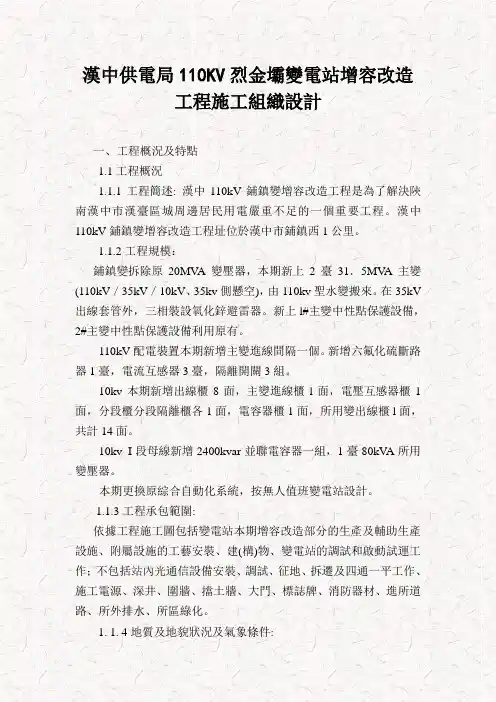

漢中供電局110KV烈金壩變電站增容改造工程施工組織設計一、工程概況及特點1.1工程概況1.1.1工程簡述: 漢中110kV鋪鎮變增容改造工程是為了解決陝南漢中市漢臺區城周邊居民用電嚴重不足的一個重要工程。
漢中110kV鋪鎮變增容改造工程址位於漢中市鋪鎮西1公里。
1.1.2 工程規模:鋪鎮變拆除原20MV A變壓器,本期新上2臺31.5MV A主變(110kV/35kV/10kV、35kv側懸空),由110kv聖水變搬來。
在35kV 出線套管外,三相裝設氧化鋅避雷器。
新上l#主變中性點保護設備,2#主變中性點保護設備利用原有。
110kV配電裝置本期新增主變進線間隔一個。
新增六氟化硫斷路器1臺,電流互感器3臺,隔離開關3組。
10kv本期新增出線櫃8面,主變進線櫃l面,電壓互感器櫃1面,分段櫃分段隔離櫃各1面,電容器櫃1面,所用變出線櫃l面,共計14面。
10kv I段母線新增2400kvar並聯電容器一組,1臺80kV A所用變壓器。
本期更換原綜合自動化系統,按無人值班變電站設計。
1.1.3工程承包範圍:依據工程施工圖包括變電站本期增容改造部分的生產及輔助生產設施、附屬設施的工藝安裝、建(構)物、變電站的調試和啟動試運工作;不包括站內光通信設備安裝、調試、征地、拆遷及四通一平工作、施工電源、深井、圍牆、擋土牆、大門、標誌牌、消防器材、進所道路、所外排水、所區綠化。
1. 1. 4地質及地貌狀況及氣象條件:漢中110kV鋪鎮變增容改造工程在變電站原圍牆內進行,總平面佈置及豎向佈置維持原狀。
1.1.5交通情況:該站路途較近,交通較為便利。
1.2.2接入系統方案:鋪鎮變原有110kv4回出線(鋪聖、鋪大、鋪漢雙回)不變。
1.2.3電氣主接線110kv採用雙母線接線,出線4回,遠期6回。
10kV為單母線分段接線,近期出線16回,遠期24回。
1.2.4電氣設備佈置鋪鎮變增容改造在圍牆內進行,電氣平面佈置不變。
新上2臺主變壓器佈置壟原主變壓器位置及預留主變位置上。
主变增容改造工程施工方案
![主变增容改造工程施工方案](https://img.taocdn.com/s3/m/66ef7044cd7931b765ce0508763231126edb77ba.png)
随着我国经济的快速发展,电力需求日益增长,现有变电站的供电能力已无法满足日益增长的用电需求。
为了提高电网的供电能力,确保电力系统的安全稳定运行,本项目对变电站主变压器进行增容改造。
二、工程目标1. 提高变电站的供电能力,满足日益增长的用电需求;2. 提升电力系统的安全稳定运行水平;3. 优化电网结构,提高电网运行效率;4. 降低电网运行成本,提高经济效益。
三、工程范围1. 主变压器增容改造;2. 配电装置、保护装置等设备的更新改造;3. 通信、自动化等系统的升级改造;4. 电气一次、二次设备安装及调试。
四、施工方案1. 施工准备(1)组织机构:成立项目施工领导小组,明确各岗位职责,确保施工顺利进行。
(2)施工人员:组织具备相关资质的施工队伍,对施工人员进行技术培训和安全教育。
(3)施工材料:根据工程需求,提前采购所需材料,确保材料质量合格。
(4)施工设备:租赁或购置必要的施工设备,确保施工过程中设备正常运行。
2. 施工步骤(1)拆除旧设备:对变电站内原有主变压器、配电装置、保护装置等设备进行拆除,并妥善处理废弃物资。
(2)新设备安装:按照设计要求,对新主变压器、配电装置、保护装置等设备进行安装,确保安装质量。
(3)电气一次、二次设备安装:按照设计图纸,进行电气一次、二次设备的安装,包括电缆敷设、接线和调试。
(4)通信、自动化系统升级:对通信、自动化系统进行升级改造,确保系统稳定运行。
(5)调试与试运行:完成设备安装后,进行系统调试和试运行,确保各项指标达到设计要求。
3. 施工质量控制(1)严格控制施工材料、设备的质量,确保其符合国家相关标准和规范。
(2)加强施工过程的质量控制,对关键工序进行检验和验收。
(3)对施工人员进行技术培训,提高施工人员的技术水平。
4. 施工安全措施(1)制定施工安全方案,明确施工过程中的安全措施。
(2)加强施工现场的安全管理,确保施工人员的人身安全。
(3)严格执行安全操作规程,确保施工过程中不发生安全事故。
变电站增容工程施工组织设计
![变电站增容工程施工组织设计](https://img.taocdn.com/s3/m/301f13613069a45177232f60ddccda38376be1db.png)
变电站增容工程施工组织设计1. 引言本文档旨在对变电站增容工程施工组织进行详细设计和规划,确保施工过程中的安全性、高效性和质量控制。
2. 工程概述变电站增容工程是指对现有变电站进行升级和扩建,以满足日益增长的用电需求。
该工程包括变压器升级、设备增加、线路拓展等。
3. 施工组织设计3.1 施工队伍组织在变电站增容工程中,施工队伍的组织是非常重要的。
我们计划组建一个由经验丰富的电气工程师、技术人员和熟练的施工人员组成的施工团队。
团队成员将根据工程的不同阶段进行合理的分工和协作,确保施工进度和质量。
3.2 施工进度计划为了确保项目按时完成,我们将制定详细的施工进度计划。
计划将根据工程的不同阶段进行划分,每个阶段都将有具体的工作任务和时间节点。
施工进度计划将被监督和更新,以确保工期的准确性和紧密度。
3.3 施工安全措施在施工组织设计中,安全是我们的首要考虑因素。
我们将制定详细的施工安全措施,包括但不限于现场安全培训、安全设备的使用、施工现场的防护措施等。
同时,我们将设置专职安全人员来监督施工现场的安全状况,并及时解决任何安全隐患。
3.4 质量控制为了确保变电站增容工程的质量,我们将采取一系列的质量控制措施。
这包括但不限于施工前的检查和测试、施工过程的监督和验收、施工后的质量评估等。
我们将建立一套完善的质量管理体系,确保每个工作环节都符合质量要求。
3.5 施工设备和材料准备在施工组织设计中,我们将确保所有所需的施工设备和材料充足并符合质量标准。
我们将与可靠的供应商合作,进行设备和材料的采购,同时进行必要的检验和测试,确保其可靠性和稳定性。
3.6 施工费用控制施工费用控制是一个重要的方面。
我们将制定详细的施工费用预算,并对每项费用进行合理的规划和控制。
在施工过程中,我们将对费用进行实时监控,确保施工费用的合理化和经济性。
4. 总结本文档对变电站增容工程施工组织设计进行了详细规划和设计,包括施工队伍组织、施工进度计划、施工安全措施、质量控制、施工设备和材料准备以及施工费用控制等方面。
变电站改造施工组织设计方案
![变电站改造施工组织设计方案](https://img.taocdn.com/s3/m/21dfa81c2bf90242a8956bec0975f46526d3a752.png)
一、工程名称***35KV 变电站改扩建工程二、组织单位1、建设单位: ***电力有限责任公司2、施工单位:土建部份: ***房地产开辟公司;变电部份:输变电管理所3.设计单位: ***电力设计有限责任公司4.监理单位: ***电力工程建设有限责任公司三、工程概况1.施工条件:工程位于***镇原***35KV 变电站原变电站站址,将现有 35kV 母线改为分段运行,新增 I、II 母联隔离开关及真空断路器,增加 35kV 母线架构,更换原有351、352 油断路器为真空断路器,新增 35kV 进线电压互感器一台,对原主控部份进行综自改造;土建部份为 35kV 母线架构基础、隔离开关基础,母联断路器基础,电压互感器基础;场地较为狭小,且与运行中 35KV 母线及其相关设备较近,需采取严格的安全措施;施工用水、用电均可利用现有 35KV 变电站系统及设备。
2.建设规模:1) 土建部份:按照设计要求新增容的 8000kVA 主变基础、 35kV 电流互感器基础及电气部份已于 2022 年 7 月改造完毕;本次土建部份为 35kV 母线架构基础、隔离开关基础,母联断路器基础,电压互感器基础;2) 电气安装:新增 35kVI 段母线间隔, 35KV 真空断路器 3 台, 35kV 隔离开关 2 台, 35kV 电压互感器 1 台;综合自动化系统 1 套;为保证该工程顺利完工,各施工单位均作了必要的准备。
在公司领导及有关部门协助下,对工程情况进行了实地调查,对相关资料、图纸进行了了解,施工时按公司要求进行。
因该工程为 35KV 改造,为保证进度和安全,减少停电时间,特制定本方案。
工程开工后,土建基础按不停电施工,现场采取相应限高安全措施,设专人监护,并设置专用通道等,电气一次设备安装按停电计划申请执行,综自改造利用安装一次设备及母线分段时全站停电的时间,首先将直流屏、主变保护屏就位并进行二次保护接线;馈线及控制屏二次接线、保护整定试验、传动试验采取单条和相邻路线停电进行施工。
配电站增容工程施工组织(3篇)
![配电站增容工程施工组织(3篇)](https://img.taocdn.com/s3/m/8eb42c746d175f0e7cd184254b35eefdc8d315cf.png)
第1篇一、工程概况本工程为XX市XX区某配电站增容改造工程,旨在提高配电站供电能力,满足区域负荷增长需求。
工程地点位于XX区XX街道XX号,施工范围包括原配电站内设备拆除、新增设备安装、电缆敷设、系统调试等。
二、施工组织1. 组织架构(1)成立项目领导小组,负责工程整体规划、协调、监督和决策。
(2)设立项目管理部,负责项目实施过程中的具体管理工作。
(3)设立施工班组,负责现场施工、设备安装、调试等工作。
2. 施工人员(1)项目经理:负责项目整体规划、协调、监督和决策。
(2)技术负责人:负责施工方案编制、技术指导、现场协调等工作。
(3)施工班组:包括电工、焊工、管道工、土建工等专业技术人员。
3. 施工材料及设备(1)施工材料:电缆、电线、绝缘子、支架、阀门、法兰等。
(2)施工设备:挖掘机、吊车、电焊机、切割机、电缆敷设机等。
三、施工准备1. 施工图纸及资料:熟悉施工图纸,了解工程规模、施工工艺、质量要求等。
2. 施工现场:做好施工现场的布置,确保施工环境安全、整洁。
3. 施工材料及设备:提前采购、检验、验收,确保材料及设备质量。
4. 施工人员:进行技术培训,提高施工人员技能水平。
四、施工进度安排1. 施工前期:完成施工图纸审查、施工方案编制、施工人员培训、材料设备采购等工作。
2. 施工中期:进行设备拆除、新增设备安装、电缆敷设、系统调试等工作。
3. 施工后期:完成工程验收、资料整理、工程移交等工作。
五、工程质量控制1. 严格执行国家及地方相关标准和规范。
2. 对施工人员进行质量意识教育,提高施工质量。
3. 加强施工过程监督,确保施工质量。
4. 对关键工序进行检测,确保工程质量。
六、安全生产1. 严格执行安全生产法规,加强施工现场安全管理。
2. 定期进行安全检查,及时发现并消除安全隐患。
3. 对施工人员进行安全教育培训,提高安全意识。
4. 做好施工现场的防火、防盗、防触电等工作。
七、文明施工1. 做好施工现场的环保工作,减少施工对环境的影响。
35kV主变增容工程施工组织设计
![35kV主变增容工程施工组织设计](https://img.taocdn.com/s3/m/760ad1572b160b4e767fcf75.png)
35千伏***变增容改造工程施工四措批准:审核:编制:****电业有限责任公司2012年10月30日审批意见一、初审:二、审核:三、批准:工程概况1.1设计依据1.1.1河南省电力公司豫电发展[2012]307号文件:《关于印发河南省2012年农网改造升级工程35千伏及以下项目可行性研究报告审查意见的通知》1.1.2《35kV—110kV变电所设计规范》GB50059—2011《3kV—110kV高压配电装置设计规范》GB50060—20081.2 批复设计规模将2#主变5000kVA变压器更换为10000kVA变压器。
1.3 设计内容一台10000kVA变压器安装及其基础。
2 变电站概况2.1 变电站现状35kV**变位于******,于1996年建成投运,现有主变两台,**变型号:SZ10-8000/35,**型号:SZ7-5000/35,额定容量5.0 MV A +8.0MV A;35kV**2回,分别为**线和**线,供电电源为220kV**变和110kV**变,35kV接线方式采用单母线分段接线,;10kV接线方式采用单母分段接线,出线7回,电容器1回,电容器容量4000kV AR,全站为全户外中型布置方式。
综自系统采用深圳市新世纪电气有限公司NCE-8000B系列产品;通信设备采用深圳中兴公司,设备型号:ZXMPS320。
直流系统采用深圳市新世纪电气有限公司,控制回路8回,合闸回路6回。
远程图像监控系统采用浙江大华技术股份有限公司DH600系列产品。
2.2 短路电流计算及热稳定校验2.2.1 短路电流计算35kV**变由220kV**变和110kV**变供电,最大运行方式从220KV**变-35KV**变,线路长度2.5公里,系统阻抗为:0.2641Ω;最小运行方式从110kV**变-35kV**变,线路长度6.2公里,系统阻抗为:0.7628Ω,根据以上运行方式,短路电流计算结果如下:表2-1注:系统阻抗值为运行阻抗值2.2.2 热稳定校验根据短路电流计算结果,系统最大运行方式下,短路电流35kV侧为5.91kA,10kV侧短路电流为6.595 kA,取热稳定校验值3秒计算,已满足要求。
电力增容扩容工程施工方案
![电力增容扩容工程施工方案](https://img.taocdn.com/s3/m/d1ec7606f6ec4afe04a1b0717fd5360cba1a8d22.png)
电力增容扩容工程施工方案一、工程概述本次电力增容扩容工程是指在原有电力设施基础上,对电力设备进行改造和扩展,以满足现有用电负荷增加的需求。
本工程将对变电站、配电设备以及电力线路进行改造和扩容,以确保电力供应的稳定和可靠。
二、工程地点本工程地点位于XX市XX区,主要包括XX变电站及其周边电力线路和配电设备。
三、施工内容1. 变电站改造扩建:对原有变电站进行改造和扩建,增加变压器容量,更新开关设备,提高设备的可靠性和安全性。
2. 配电设备更新:对变电站周边的配电设备进行更新和扩容,确保配电系统能够满足新的用电负荷需求。
3. 电力线路改造:对原有电力线路进行改造和扩建,增加线路容量,提高线路的传输能力。
四、施工方案1. 施工前期准备(1)安排专业技术人员进行现场勘察,了解原有设备及线路的情况,制定详细的施工方案和施工进度计划。
(2)组织施工人员进行安全培训,确保施工人员具备相关的施工技能和安全意识。
(3)准备施工所需的设备、材料和工具,包括起重机械、焊接设备、电缆、配电设备等。
2. 变电站改造扩建(1)拆除原有设备:先对变电站原有的设备进行拆除,包括变压器、开关设备、控制系统等,确保施工场地的安全。
(2)安装新设备:根据改造扩建方案,安装新的变压器、开关设备和控制系统,确保设备的安装和接线准确无误。
(3)联调测试:完成设备安装后进行设备的联调测试,确保设备运行正常,各项指标满足设计要求。
3. 配电设备更新(1)选型采购:根据现有用电负荷需求,选型采购新的配电设备,包括低压配电柜、断路器、接触器等。
(2)拆除旧设备:对原有的配电设备进行拆除,包括低压配电柜、断路器等,确保现场的安全。
(3)安装新设备:按照配电改造方案,安装新的配电设备,并接好线路,确保设备的安装和接线准确无误。
(4)联调测试:完成设备安装后进行设备的联调测试,确保设备运行正常,各项指标满足设计要求。
4. 电力线路改造(1)设计方案制定:根据新的用电负荷需求,设计新的电力线路改造方案,包括线路走向、截面积、材料和敷设方法等。
主变增容工程施工方案
![主变增容工程施工方案](https://img.taocdn.com/s3/m/cb6c124ba66e58fafab069dc5022aaea998f41b8.png)
随着我国经济的快速发展,电力需求日益增长,现有变电站的供电能力已无法满足日益增长的电力需求。
为提高供电可靠性和供电质量,保障电力供应安全稳定,对现有变电站进行主变增容改造已成为当务之急。
本文以某变电站主变增容改造工程为例,制定如下施工方案。
二、工程概况1. 工程名称:某变电站主变增容改造工程2. 工程地点:某市某区某变电站3. 工程规模:增容主变1台,容量由原有100MVA增加至200MVA4. 工程工期:60天三、施工方案1. 施工准备(1)组织机构:成立项目施工领导小组,明确各部门职责,确保施工顺利进行。
(2)人员配置:根据工程规模和施工内容,配备充足的技术、管理人员和施工人员。
(3)材料设备:提前准备所需材料、设备,确保施工过程中所需物资供应。
(4)施工图纸:仔细研究施工图纸,明确施工内容、工艺要求,确保施工质量。
2. 施工步骤(1)拆除原有主变及附件:严格按照拆除工艺要求,拆除原有主变及附件,确保安全、环保。
(2)基础施工:按照设计要求,进行基础施工,确保基础质量。
(3)设备安装:安装新主变及附件,严格按照工艺要求,确保安装质量。
(4)电缆敷设:敷设电缆,连接设备,确保电缆连接可靠、安全。
(5)调试与试运行:完成设备安装和电缆连接后,进行调试和试运行,确保设备运行正常。
3. 施工措施(1)安全措施:严格执行施工现场安全管理规定,加强安全教育培训,确保施工人员安全。
(2)质量措施:严格按照施工规范和质量标准进行施工,确保施工质量。
(3)进度措施:合理安排施工计划,确保工程按期完成。
(4)环保措施:加强施工现场环保管理,确保施工过程中环保达标。
四、施工保障1. 加强组织协调,确保各部门、各施工环节紧密配合,提高施工效率。
2. 加强施工人员培训,提高施工技能和安全生产意识。
3. 加强材料设备管理,确保施工过程中所需物资供应充足。
4. 加强施工现场安全管理,确保施工安全、环保。
五、总结本施工方案针对某变电站主变增容改造工程,从施工准备、施工步骤、施工措施等方面进行了详细阐述。
电增容工程施工组织设计方案
![电增容工程施工组织设计方案](https://img.taocdn.com/s3/m/048a181e4a73f242336c1eb91a37f111f0850d7c.png)
电增容工程施工组织设计方案一、项目概述电增容工程是电力系统运行中的一项重要措施,其主要目的是提高电网的传输能力,保证供电质量和电力稳定。
在当前经济发展的大环境下,电能需求增长迅速,加上电力网络的稳定性和可靠性要求不断提高,电增容工程的施工更加重要。
二、工程目标本工程的目标是为电网增加输电容量,提高电能的传输能力,满足当前电力系统所需的供电质量和电力稳定。
为实现目标,工程需完成下列任务:1. 设计、建设新的输电线路和电塔,以提高电力网络传输能力。
2. 为现有的输电线路和电塔进行升级改造,以提高传输能力和可靠性。
3. 对现有的变电站进行升级改造,以提高电能的传输能力。
三、工程内容工程包括的主要内容如下:1. 新建输电线路和电塔2. 对现有输电线路和电塔进行升级改造3. 对现有变电站进行升级改造四、工程难点本工程的难点主要包括:1. 工程施工期间将会对周边环境造成一定的影响,需要进行环境保护和改善工作。
2. 新建输电线路和电塔的设计和施工需要考虑地形地貌,沿线环境及人民群众福利等因素。
3. 对现有输电线路和电塔进行升级改造时需要确保改造对电网的影响最小,同时保证改造后的输电线路和电塔可靠性和安全性。
五、施工组织设计1. 工程部门应负责工程的安全生产组织,确保工程施工落实到位,质量、进度、安全三个方面同时考虑,防止安全事故发生。
2. 工程部门应根据工程施工实际情况,制定相应的工程施工组织方案,具体包括工程施工作业程序、标准、时间、人员组织等。
3. 工程部门应对施工人员进行必要的安全教育,确保施工人员掌握相关的安全知识,掌握操作规程和安全防范措施等。
4. 工程部门应做好当地政府部门和公众的沟通和协调工作,以避免可能的争议和不必要的麻烦。
5. 工程部门应加强现场管理,负责工地安全、设备安全和场地清洁卫生,采取有效的安全防范措施,确保施工顺利完成。
6. 工程部门应根据工序要求,建立技术规范和工艺,工序负责人应对工程施工情况进行巡视、检查和纠正,以确保工程施工的质量和安全。
2024年变电站增容改造施工方案
![2024年变电站增容改造施工方案](https://img.taocdn.com/s3/m/7350c541bdd126fff705cc1755270722182e5913.png)
《变电站增容改造施工方案》一、项目背景随着地区经济的快速发展,用电需求不断增长,现有的变电站容量已无法满足日益增长的电力负荷需求。
为了提高供电可靠性和稳定性,满足地区经济发展和人民生活的用电需求,决定对[变电站名称]进行增容改造。
本次增容改造工程将对变电站的主变压器、高压开关柜、低压开关柜、无功补偿装置等设备进行升级更换,同时对变电站的土建部分进行改造和扩建,以适应新设备的安装和运行要求。
二、施工步骤1. 施工准备(1)成立施工项目部,明确各岗位人员职责,制定施工管理制度和安全操作规程。
(2)组织施工人员进行技术培训和安全交底,熟悉施工图纸和施工方案。
(3)准备施工所需的设备、材料和工具,确保设备和材料的质量符合要求。
(4)办理施工许可证和相关手续,协调好与供电部门、建设单位、监理单位等的关系。
2. 土建施工(1)拆除原有部分建筑物和设备基础,清理施工现场。
(2)根据设计图纸进行新设备基础的施工,包括主变压器基础、高压开关柜基础、低压开关柜基础等。
(3)进行变电站围墙、道路、排水等附属设施的施工。
3. 设备安装(1)主变压器安装- 对新主变压器进行外观检查和试验,确保设备完好无损。
- 采用吊车将主变压器吊装到基础上,调整好位置和水平度。
- 进行主变压器的附件安装,包括散热器、油枕、瓦斯继电器等。
- 进行主变压器的电气试验和调试,确保设备性能符合要求。
(2)高压开关柜安装- 对高压开关柜进行外观检查和试验,确保设备完好无损。
- 采用吊车将高压开关柜吊装到基础上,调整好位置和水平度。
- 进行高压开关柜的母线连接和二次接线,确保接线正确可靠。
- 进行高压开关柜的电气试验和调试,确保设备性能符合要求。
(3)低压开关柜安装- 对低压开关柜进行外观检查和试验,确保设备完好无损。
- 采用吊车将低压开关柜吊装到基础上,调整好位置和水平度。
- 进行低压开关柜的母线连接和二次接线,确保接线正确可靠。
- 进行低压开关柜的电气试验和调试,确保设备性能符合要求。
汉中110kV铺镇变电站增容改造工程施工组织设计
![汉中110kV铺镇变电站增容改造工程施工组织设计](https://img.taocdn.com/s3/m/9062796bf5335a8102d2205f.png)
汉中供电局110KV烈金坝变电站增容改造工程施工组织设计一、工程概况及特点1.1工程概况1.1.1工程简述: 汉中110kV铺镇变增容改造工程是为了解决陕南汉中市汉台区城周边居民用电严重不足的一个重要工程。
汉中110kV铺镇变增容改造工程址位于汉中市铺镇西1公里。
1.1.2 工程规模:铺镇变拆除原20MV A变压器,本期新上2台31.5MV A主变(110kV/35kV/10kV、35kv侧悬空),由110kv圣水变搬来。
在35kV 出线套管外,三相装设氧化锌避雷器。
新上l#主变中性点保护设备,2#主变中性点保护设备利用原有。
110kV配电装置本期新增主变进线间隔一个。
新增六氟化硫断路器1台,电流互感器3台,隔离开关3组。
10kv本期新增出线柜8面,主变进线柜l面,电压互感器柜1面,分段柜分段隔离柜各1面,电容器柜1面,所用变出线柜l面,共计14面。
10kv I段母线新增2400kvar并联电容器一组,1台80kV A所用变压器。
本期更换原综合自动化系统,按无人值班变电站设计。
1.1.3工程承包范围:依据工程施工图包括变电站本期增容改造部分的生产及辅助生产设施、附属设施的工艺安装、建(构)物、变电站的调试和启动试运工作;不包括站内光通信设备安装、调试、征地、拆迁及四通一平工作、施工电源、深井、围墙、挡土墙、大门、标志牌、消防器材、进所道路、所外排水、所区绿化。
1. 1. 4地质及地貌状况及气象条件:汉中110kV铺镇变增容改造工程在变电站原围墙内进行,总平面布置及竖向布置维持原状。
1.1.5交通情况:该站路途较近,交通较为便利。
1.2.2接入系统方案:铺镇变原有110kv4回出线(铺圣、铺大、铺汉双回)不变。
1.2.3电气主接线110kv采用双母线接线,出线4回,远期6回。
10kV为单母线分段接线,近期出线16回,远期24回。
1.2.4电气设备布置铺镇变增容改造在围墙内进行,电气平面布置不变。
新上2台主变压器布置垄原主变压器位置及预留主变位置上。
变电站施工组织设计方案
![变电站施工组织设计方案](https://img.taocdn.com/s3/m/30947d14f11dc281e53a580216fc700abb6852c3.png)
变电站施工组织设计方案变电站施工组织设计方案是指根据变电站建设的具体情况和项目要求,对施工过程进行全面规划和组织安排的文件。
它是施工管理的依据,对保证施工进度和施工质量有着重要作用。
下面是一个变电站施工组织设计方案的范例。
一、工程概况本项目为XX变电站建设工程,位于XX省XX市XX区。
变电站总装机容量为XX千伏安,建设规模为XX平方米。
变电站主要包括进线柜、变压器柜、主变压器、高低压柜等设备。
本项目的施工周期为XX个月。
二、施工组织机构2.1项目经理办公室项目经理负责全面组织和协调施工过程,协调各施工单位之间的工作进度和质量要求。
2.2施工班组施工班组负责具体的施工任务,包括基础建设、设备安装、电气系统调试等工作。
施工班组按照施工单位的划分进行组织。
三、施工组织方案3.1派遣施工人员根据项目需要,派遣合适的施工人员到项目现场进行施工。
施工人员应具备相关的专业知识和工作经验,同时要按照项目管理要求进行培训和考核。
3.2确定分包单位根据项目需求,确定相应的分包单位进行施工。
分包单位应具备相关的施工资质和经验,并按照合同要求完成施工任务。
3.3制定施工计划依据项目要求,制定详细的施工计划。
施工计划包括各施工阶段的工期安排、施工序列、资源调配等内容。
施工计划要与项目经理办公室进行沟通和确认。
3.4现场安全措施制定现场安全措施,包括施工人员的安全培训、安全防护设施的配置等。
同时,进行安全巡查和隐患排查,确保施工现场的安全。
3.5施工质量控制制定施工质量控制方案,包括材料进场验收、施工工艺规范、施工记录等内容。
对施工过程中的质量问题进行及时处理和整改。
3.6施工进度控制按照施工计划的安排,对各施工单元进行进度控制。
及时发现并解决施工延误的问题,确保项目按时完成。
四、施工协调与沟通项目经理办公室负责与业主、监理、设计单位等进行协调和沟通。
及时解决施工过程中的问题和矛盾,确保施工工作的顺利进行。
五、质量与安全检查设置质量与安全检查组,按照相关的要求对施工质量和安全进行检查。
35kv格尔变增容改造施工组织设计样本
![35kv格尔变增容改造施工组织设计样本](https://img.taocdn.com/s3/m/e7d86afbb9f3f90f77c61b03.png)
35kv格尔变增容改造施工组织设计样本35kv格尔变增容改造施工组织设计样本35kv格尔变增容改造工程施工组织设计35kv格尔变增容改造工程施工组织设计审批审核编制***电力安装公司2011年7月2日35kv格尔变增容改造工程安全.质量通病防治措施审批审核编制***电力安装公司2011年7月2日第一章编制依据及规范、规程第一节编制依据 1. 35kv格尔变增容改造工程招标文件及答疑文件; 2.汉中格尔设计院设计的35kv格尔变增容改造工程施工图; 3.本企业的《质量手册》、《程序文件》和《CI 手册》; 4. 国家、行业、***省有关建筑安装工程施工规范、标准、规程、法律法规第二章工程概况第一节说明本工程为增容改造项目,拆除原有的主控楼、生活区用房及设备基础、电缆沟及沟盖板、室外水泥地面及道沿;新建综合配电楼、构支架、设备基础、电缆沟及沟盖板、室外水泥地面及道沿、大门和形象墙。
第二节工程特点、重点和难点(1 )工程拆除量大,又靠近居民区且经过雨季,是本工程的重点。
(2) 施工交叉作业频繁,施工安全措施必须得当。
(3) 施工现场场地狭小,施工难度大。
(4) 电气安装专业系统多,现场交叉施工配合量大;有些系统结构只作预留预埋。
(5) 施工工期短,工序穿插交叉作业的协调工作量大。
(6) 借鉴以往工程类似施工经验,采用新材料、新工艺和新技术,精心组织施工,建立质量控制点,确保工程优质、高效地完成。
第三章施工部署本工程工期紧,施工场地狭小,交叉作业多,施工期内横跨冬期和一个雨期,为切实保证工程质量和进度,结合工程实际,对本工程的施工进行以下部署。
第一节施工目标一、质量目标本工程将按照《ISO9001 程序文件》要求,实行全方位、全过程质量管理,确保分项工程合格率100%,工程质量保证资料真实完整规范及时符合规定。
二、安全文明施工目标确保不发生重伤事故,轻伤事故频率控制在1.5‰以下。
三、工期目标本工程确保总工期[180]历天第二节施工顺序一、施工总顺序在进行施工准备工作的同时,清理现场废弃物;拆除工作从上至下进行,新建工程按先地下后地上的顺序施工。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
变电站增容改造工程施工组织设计范
本
1
2
汉中供电局110KV烈金坝变电站增容改造
工程施工组织设计
编号:HDJ-SJ-01030
总工程师:徐春华
审核:李雪冰
编制:张忠惠
汉中电力建筑工程公司
二0一0年二月十五日
3
汉中110kv铺镇变增容改造工程
施工组织设计
一、工程概况及特点
1.1工程概况
1.1.1工程简述: 汉中110kV铺镇变增容改造工程是为了解决陕南汉中市汉台区城周边居民用电严重不足的一个重要工程。
汉中110kV铺镇变增容改造工程址位于汉中市铺镇西1公里。
1.1.2 工程规模:
铺镇变拆除原20MV A变压器,本期新上2台31.5MV A主变(110kV/35kV/10kV、35kv侧悬空),由110kv圣水变搬来。
在35kV出线套管外,三相装设氧化锌避雷器。
新上l#主变中性点保护设备,2#主变中性点保护设备利用原有。
110kV配电装置本期新增主变进线间隔一个。
新增六氟化硫断路器1台,电流互感器3台,隔离开关3组。
10kv本期新增出线柜8面,主变进线柜l面,电压互感器柜1面,分段柜分段隔离柜各1面,电容器柜1面,所用变出线柜l面,共计14面。
10kv I段母线新增2400kvar并联电容器一组,1台80kV A所用变压器。
本期更换原综合自动化系统,按无人值班变电站设计。
1.1.3工程承包范围:
4
依据工程施工图包括变电站本期增容改造部分的生产及辅助生产设施、附属设施的工艺安装、建(构)物、变电站的调试和启动试运工作;不包括站内光通信设备安装、调试、征地、拆迁及四通一平工作、施工电源、深井、围墙、挡土墙、大门、标志牌、消防器材、进所道路、所外排水、所区绿化。
1. 1. 4地质及地貌状况及气象条件:
汉中110kV铺镇变增容改造工程在变电站原围墙内进行,总平面布置及竖向布置维持原状。
1.1.5交通情况:该站路途较近,交通较为便利。
1.2.2接入系统方案:
铺镇变原有110kv4回出线(铺圣、铺大、铺汉双回)不变。
1.2.3电气主接线
110kv采用双母线接线,出线4回,远期6回。
10kV为单母线分段接线,近期出线16回,远期24回。
1.2.4电气设备布置
铺镇变增容改造在围墙内进行,电气平面布置不变。
新上2台主变压器布置垄原主变压器位置及预留主变位置上。
110kv主变进线间隔不变,本期新增电气设备布置与原有电气设备布置相同。
10kv配电装置采用屋内双列布置,本期新增8回出线,全电缆出线。
10kV电容器组布置在所区的北侧,所用变压器布置在2#接地
5。
