四脚空心方块预制施工技术
四脚空心块平台法预制施工技术

四脚空心块平台法预制施工技术【摘要】以厦门香山国际游艇俱乐部水工工程为例,介绍了平台法预制四脚空心方块施工工艺流程及质量控制的技术措施。
【关键词】四脚空心块;平台;预制1 工程概况厦门香山国际游艇俱乐部水工工程共有四脚空心方块1674块,采用C30砼预制,单块四脚空心块体积为2.323m3,砼设计方量共计3888.7m3。
四脚空心方块的尺寸规格为统一型号,具体结构尺寸见下图:在传统工艺中,四脚空心块的预制必须采用门机进行模板拆装及构件出坑,砼浇筑须采用泵送入模,这样的预制工艺对场地要求较高,施工投入较大。
为提高施工效率,减少施工投入,本工程采用了平台法进行四脚空心块的预制。
2 总体施工方案首先进行预制平台的建设,四脚空心块底模设置在平台两侧,共投入模板30套,底模90套。
在平台建成后开始四脚空心块的预制施工。
在砼运输车到达现场后,直接走上平台到达所需浇筑的四脚空心块模板位置,直接进行浇筑。
模板拆装采用人工配合吊车进行施工,采用吊车配合平板车进行构件出运。
3 四脚空心块预制施工工艺流程图4 主要施工方法4.1 预制场建设预制场主要构筑物为一座长120米、高1.5米、宽6米的浇筑平台,平台两侧为浆砌块石挡墙,中间为分层碾压回填土,面层为25厘米厚3%水稳层。
四脚空心块底模设置在平台两侧,共投入模板30套,底模90套,平台两侧各设置45套底模,同排底模间距为0.6米。
四脚空心块预制场地施工顺序为:场地开挖→碾压密实→浆砌挡墙、素砼垫层施工→回填土、碾压→水稳施工另在两侧开挖排水沟,排水沟内壁及底面采用素砼结构,纵向排水坡度为0.3%。
4.2 模板工程四脚空心块模板材料选用钢材,并由专业生产厂家制作。
设计、制作和现场施工主要考虑以下几个方面:(1)装拆方便,拆模时不损坏构件。
(2)模板应具有足够的刚度、强度、稳定性,满足周转次数,不发生明显变形的要求。
(3)模板均采用定型钢模板,模板间联接均采用螺栓联接。
空心板预制施工方案

空心板预制施工方案空心板预制施工方案是指利用预制混凝土空心板进行施工和搭建建筑结构的技术方案。
预制混凝土空心板具有轻质、高强度、隔热、隔声、防火等优点,广泛应用于住宅、商业和工业建筑等。
下面将从设备准备、施工工序、质量控制等方面详细介绍空心板预制施工方案。
一、设备准备1.预制工艺设备:包括预制板生产设备、搅拌设备(搅拌车或搅拌站)、起重设备(塔吊或起重机)、模板架等;2.施工辅助设备:包括振动器、板材搬运车、搅拌杆、振捣器、电焊机等;3.安全设备:包括安全帽、安全带、防护眼镜、手套等。
二、施工工序1.基础准备:根据设计要求,在清理好施工场地后,按照基坑施工工序进行基础施工,包括打桩、浇筑基础等;2.模板搭设:根据施工图纸,确定预制板的大小和位置,搭设模板架,保证模板的平整和水平度;3.预制板生产:根据建筑设计图纸,预制混凝土空心板,包括搅拌混凝土、注入模板、振捣、养护等工序;4.板材安装:利用起重设备将预制板按照设计要求逐层安装,采用适当的连接件连接板材,保证安装的水平度和垂直度;5.空心板嵌缝:采用防水胶条或水泥砂浆将预制板之间的缝隙进行嵌填,确保板材之间的整体性和防水性能;6.钢筋绑扎:根据设计要求,在预制板上进行钢筋绑扎,包括梁、柱的钢筋连接,确保整个结构的强度和稳定性;7.预制板接缝处理:根据设计要求,在预制板接缝处进行处理,可以使用防水胶条或水泥砂浆等材料进行封堵,确保接缝处的密封性;8.预制板外部处理:对预制板的外部进行清理和涂刷防水涂料等工序,确保预制板的美观性和防水性;9.吊装试验:对整个预制板结构进行吊装试验,包括静载试验和动载试验,确保结构的稳定性和承载能力;10.空心板填充:按照设计要求,将空心板中的隔热、隔声材料填充进去,确保整个结构的隔热性和隔声性;11.强度检验:对已经建成的预制板结构进行强度检验,包括混凝土的压力强度和钢筋的抗拉强度等。
三、质量控制1.原材料质量:对预制板的原材料进行质量检验,包括混凝土强度、钢筋质量、模板质量等;2.施工过程控制:对施工过程中的各项工序进行质量控制和验收,包括搅拌、振捣、注入、养护等;3.现场检验:对施工现场进行定期巡查和检验,确保施工质量和安全;4.试验报告和验收:对每个工序进行试验,及时记录试验结果和报告,并进行验收。
浅谈标准海堤四角预制块预制施工质量控制

浅谈标准海堤四角预制块预制施工质量控制摘要:围海工程近年来在东南沿海省市迅速,作为围海工程的主体,海堤起着至关重要的作用。
四角预制块以其独特的“气质”在海堤防雷工程过程中运用广泛。
如何制作出质量过关、外表优美的块四角预制块则十分讲究。
关键词:围海过程;海堤;四角预制块质量控制围海工程即在修筑海堤围割部分海域的工程。
目的是挡潮防浪、控制围区水位,满足农垦、制盐、蓄淡、水产养殖、工业用地,以及发电、交通航运、海岸防护等要求。
其过程主要包括软基筑堤、堵口闭气和堤岸防浪等,而海堤直接承受风浪、暴潮、急流的作用,所以独特性不言而喻。
混凝土四角预制块是非常目前比较常用的海堤防护形式。
要想制作出高标准的四角块取决于很多方面的因素,里头就终其一生本人的感想作出如下几点总结:1.原材料控制建筑原材料的质量和是直接影响工程质量的主要因素,尤其更应将材料的质量和性能作为控制不仅的重点。
四角预制块的原材料控制核心主要有以下几个方面:1.1水泥石灰进仓时应有质量证明文件,进场时规避其品种、级别、包装或散装仓号、出厂日期等进行检查,并应对其强度、安定性及其他必要的性能指标进行复检。
沥青应一般入库存放。
先到先用,由于水泥中的主要化学成份遇水时发生化学反应,所以建筑材料仓库应保持干燥,库房地面应高出室外地面30cm,离开窗户和墙壁30cm以上,同时袋装水泥杜尔当县堆放不能过高,一般为10袋,以免下部水泥受压结块,如存放时间短,库房紧张,也不宜超过15袋。
露天临时储存的水泥,应选择地势高,排水条件踏实的场地,并认真做好上盖下垫,以防水泥受潮。
散装水泥可用铁皮水泥罐仓或散装水泥库储存,使用期不能超过出厂期3个月,检查检验方法是检查产品合格证、出厂检验报告和进场复验报告。
1.2砂、砂石料砂要求质地坚硬,颗粒洁净,及配良好的油溶性中粗砂,细度模数在2.3~3.0范围内,含泥量不大于1%;碎石选用坚硬,鲜美的块石轧制加工而成,针片状颗粒含量不大于10%,最大粒径10cm,超径控制在10%以内。
四脚空心块预制与安装方案FJPTTK-A1-YH-0010(封面)

承包人:长江宜昌航道工程局
项目负责人/日期:
审查意见:
监理工程师/日期:
审查意见:
业主/日期:
A1福建LNG站线项目秀屿接收站5#6#储罐工程
陆域形成工程
方案
工程名称:福建LNG站线项目秀屿接收站5#6#储罐工程陆域形成工程编号:FJPTTK-A1-YH-0010
致厦门合诚水运工程监理有限公司福建LNG站线项目
秀屿接收站5#6#储罐工程陆域形成工程项目监理部:
现报上四脚空心块预制与安装施工方案,已经我单位上级技术部门审查批准,请予审查和批准。
空心方块预制工艺及工作体会

空心方块预制工艺及工作体会【摘要】本文主要介绍了珠澳口岸人工岛工程空心方块预制中的施工工艺及提高方块预制质量的技术措施。
【关键词】方块;预制一、概述本工程空心方块共270件、C45砼19183m3,其中西、北护岸253件,交通船码头17件。
空心方块预制工作安排在新会预制厂预制。
二、施工工艺流程空心方块预制施工工艺流程如以以下图21所示:三、施工方法(一)钢筋工程(1)施工流程:钢筋加工绑扎底板钢筋绑扎钢筋网片安放钢筋绑扎辅助钢架安装钢筋网片吊挂横隔墙竖向钢筋由下而上穿绑横隔墙水平钢筋绑扎转角钢筋吊出辅助钢架安装内模。
(2)钢筋加工:钢筋加工前,对钢筋外表的浮锈必须清理干净;钢筋的规格、型号、尺寸和数量必须符合设计和标准要求。
(3)钢筋搭接:横向钢筋全部采用闪光对焊,并按标准要求进展取样送检;竖向钢筋搭接采用绑扎搭接。
钢筋接头按标准要求错开。
(4)钢筋绑扎:空心方块钢筋的绑扎采用一次绑扎成型工艺,底板钢筋直接在底模上绑扎。
(二)模板工程合理的模板设计是空心方块预制的关键所在。
要求模板尺寸准确,有足够的刚度和稳定性,并装拆方便。
(1)底模底模采用钢筋混凝土底模,共设置30个。
(2)外模外模板采用大型钢模板,一次到顶安装工艺,面板采用5mm厚的钢板,模板受力构造为双面钢桁架,满足模板使用的刚度和稳定性的要求。
外模与内模之间采用锥形器以及Φ25拉杆连接,相邻内模与内模之间用Φ40拉杆穿在PVC管内对拉,确保模板整体刚度。
外模板配置10套。
(3)内模空心方块隔仓内模板分2层安装,底层1.8m,上层2.4m,内模的构造形式为中心架及四面模板和插板组成,模板由面板和模板外的内外围柃构成。
安装时用锥形器以及Φ25拉杆与外模拉在一起,以承受砼的侧压力,各分隔仓内模之间设对拉螺栓连接,这样外模和各隔仓内模联成一个整体,内模的转角采用可装拆的50mm厚木插板,拼装时先装钢模,后装木插板,拆模时先拆木插板,后拆钢模。
内模板配置10整套。
空心方块安装施工技术方案

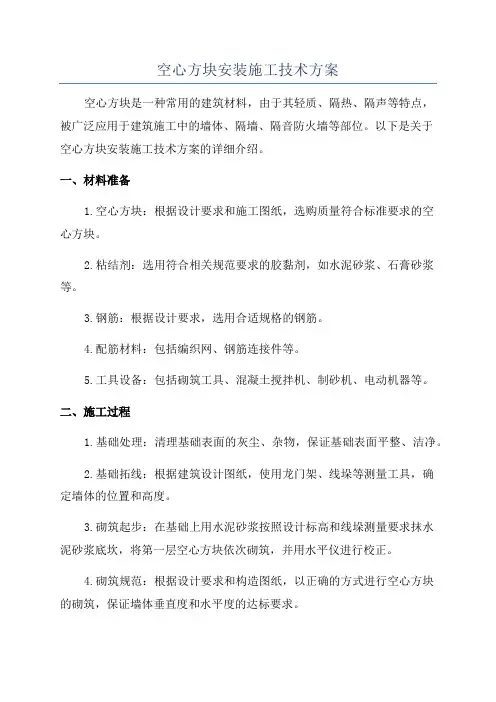

空心方块安装施工技术方案空心方块是一种常用的建筑材料,由于其轻质、隔热、隔声等特点,被广泛应用于建筑施工中的墙体、隔墙、隔音防火墙等部位。
以下是关于空心方块安装施工技术方案的详细介绍。
一、材料准备1.空心方块:根据设计要求和施工图纸,选购质量符合标准要求的空心方块。
2.粘结剂:选用符合相关规范要求的胶黏剂,如水泥砂浆、石膏砂浆等。
3.钢筋:根据设计要求,选用合适规格的钢筋。
4.配筋材料:包括编织网、钢筋连接件等。
5.工具设备:包括砌筑工具、混凝土搅拌机、制砂机、电动机器等。
二、施工过程1.基础处理:清理基础表面的灰尘、杂物,保证基础表面平整、洁净。
2.基础拓线:根据建筑设计图纸,使用龙门架、线垛等测量工具,确定墙体的位置和高度。
3.砌筑起步:在基础上用水泥砂浆按照设计标高和线垛测量要求抹水泥砂浆底坎,将第一层空心方块依次砌筑,并用水平仪进行校正。
4.砌筑规范:根据设计要求和构造图纸,以正确的方式进行空心方块的砌筑,保证墙体垂直度和水平度的达标要求。
5.钢筋加固:按照设计要求,在墙体内部插入钢筋,使用编织网、钢筋连接件进行钢筋连接,增强墙体的强度和稳定性。
6.砌筑细节处理:墙体的门洞、窗洞等细节部位,根据设计图纸要求进行砌筑处理,保证其稳固性和美观度。
7.砌筑次序:按照从下到上的次序进行砌筑,每次砌筑高度不超过1m,同时加固墙体顶部梁、柱等构造部位。
8.砌筑梁柱:在墙体上方的建筑梁、柱等部位,按照设计要求进行安装,确保其连接牢固、稳定。
三、注意事项1.粘结剂的选用:根据墙体的构造要求,选择适合的粘结剂,确保其抗拉强度、粘结强度等性能达到标准要求。
2.施工环境控制:施工过程中要注意控制环境温度和湿度,避免过高或过低对施工质量产生不利影响。
3.空心方块的处理:在砌筑过程中,要注意对空心方块的处理,避免破损、浸水等情况发生,影响墙体的质量。
4.施工现场安全:施工现场要设置警示标志,保证安全出口畅通,工作人员要使用安全帽、手套等个人防护装备。
港口工程防波堤工程中四脚小型空心方块的施工技术

港口工程防波堤工程中四脚小型空心方块的施工技术Construction Technology of Small Hollow Square with Four Feet inBreakwater Project of Port Engineering张敏强(中国土木工程集团有限公司,北京100038)ZHANG Min-qiang(China C ivil Engineering Construction Corporation, Beijing 100038, China)【摘要】防波堤是港口工程中不可或缺的部分,其迎波面的护面消浪结构可选型式较多,包含四脚空心方块、扭王字块、扭工字块等。
论文以港口工程实例为依托,围绕防波堤四脚空心方块的施工技术展开探讨,阐述该工艺施工流程及安装要点,希望为类似工程提供参考。
【Abstract 】 Breakwater is an indispensable part o f port engineering, and there are many optional types o f its wave face protectionand wave attenuation structure, including four-legged hollow block, torsion king block, torsion I-block and so on. Based on the port engineering example, this paper discusses the construction technology o f the four-foot hollow block o f breakwater, expounds the technological construction process and installation key points, and hopes that the content can be used as a reference for similar projects.【关键词】防波堤;消浪结构;四脚空心方块;安装【Keywords 】 breakwater; wave breaking structure; four-legged hollow cube; installation 【中图分类号】U 656.2【文献标志码】B【文章编号】1007-9467(2021)02-0147-02【DOI 】10_ 13616/j _cnki .gcjsysj .2021.02.052工程施工技术Construction Technology1引言防波堤所处海域的气候较为恶劣,配置的消浪结构可发 挥出防护的作用。
四脚空心块工法

四脚空心块工法
四脚空心块是一种常见的消浪块体,与扭王字块、扭工字块、四脚锥体等人工块体相比,具有成本低、经济性较好、外观整齐、美观大方等优点。
四脚空心块的施工方法和安放工艺主要包括以下内容:
- 概述:四脚空心块是一种较常见的消浪块体。
- 安放工艺:保证四脚空心块的安放质量和线型。
四脚空心块施工方法和安放工艺是保证其安放质量和线型的关键,具体的施工方法可能会因四脚空心块的设计和应用场景而有所不同。
如果你需要更详细的信息,建议咨询专业的工程师或查阅相关的技术文献。
海堤护面四脚空心方块及栅栏板安装工艺.doc

海堤护面四脚空心方块及栅栏板安装工艺四脚空心方块(或栅栏板)由方驳运至现场后,采用旋转式起重船或履带吊进行分段安装,每段10m;安装时由全站仪进行测量定位,先安装外端部的两块四脚空心方块(或栅栏板),然后采用主堤测量基线复核拉线测量的定位方法安装中间的四脚空心方块(或栅栏板)。
在安装第一块四脚空心方块(或栅栏板)时,纵横两方向都无依托,为达到安装要求又避免因反复起落而扰动基床的整平层,可先粗安一块,以它为依托安装第二块四脚空心方块(或栅栏板),最后调整粗安的四脚空心方块(或栅栏板)。
在安装每分段的第一块四脚空心方块(或栅栏板)时,用GPS或全站仪控制四脚空心方块(或栅栏板)角点位置,用一经纬仪控制前沿线位置。
然后采用拉线定位安装其它四脚空心方块(或栅栏板),并用木方隔在相邻四脚空心方块(或栅栏板)之间,以防相互碰撞及控制四脚空心方块(或栅栏板)之间接缝宽度。
四脚空心方块(或栅栏板)安装时分段控制其位置,减少累计误差,保证安装精度。
四脚空心方块(或栅栏板)就位后,测量四脚空心方块(或栅栏板)偏位及四脚空心方块(或栅栏板)顶面标高,并四脚空心方块(或栅栏板)底部接缝及与基础接触情况及相邻四脚空心方块(或栅栏板)错牙情况,必要时将四脚空心方块(或栅栏板)起吊重新安。
空心方块安装施工技术方案

一、工程概况1.1 工程规模本工程设计方块型号共10种,数量约261块。
方块预制完毕,达成设计规定强度的100%后可准备出运安装。
最大单块重量100吨以内,采用250T履带吊配合450T履带吊安装。
1.2各预制场区方块型号、数量汇总表1.3 各段预制场区方块摆放位置图二、施工前准备2.1 施工人员组成2.2 机械设备配置2.3 方块吊装设备参数后附2.4施工工艺流程施工工艺流程图见下图:三、施工条件分析3.1 施工作业天数根据现场施工条件,在天气,风浪较好和赶施工潮水的情况下天天可出运7块,本工程共计261个方块,每月实际施工天数按25天计算,共需要40天,满足工期规定。
重要施工工期如下:空心方块安放时间:2023年5月23日至2023年6月28日。
3.2 方块吊装进度计划横道图四、施工的重要方案4.1施工方法4.1.1方块安装前的准备Ⅰ技术准备本工程岸线复杂,方块安装控制较困难,安装时采用250T履带吊配合450T 履带吊进行安装施工,施工技术符合规范规定。
方块吊装过程前保证场地的平整度,必要时可采用在方块下部及时用垫木防护,防止碰撞导致方块棱角残缺,保证安装缝(安装时用GPS或全站仪控制,缝宽4cm)。
方块吊放至基床顶面时,一次落至基床,严禁在基床上拖动找位,以免挫坏基床。
Ⅱ设备准备(1)履带吊:根据方块型号规格和单块的重量,选择为450T和250T的起重设备,满足实际施工需要(2)测量器材:根据实际施工需要,基槽方块安装采用全站仪和GPS进行方块安装前沿线放线控制,保证安装精确度。
Ⅲ材料准备(1)钢丝绳:为方块起吊时稳定性的可控,选用8根直径ф50的钢丝绳,材质选用高强度钢丝。
(2)钢制吊具:吊具的选择必须符合设计和施工规定,需通过铸造和热解决,使用过程中严谨抛扔,以免导致导致安全事故;并要经常检查吊具,发现裂缝变形及时更换。
Ⅳ场地准备方块安装前,对吊装现场场地进行清理。
前期预制场建设时应平整坚实,回填土必须分层夯实,满足履带吊对地基承载力的需求。
四脚空心方块安装施工技术

四脚空心方块安装施工技术作者:沙守金唐如蜜来源:《珠江水运》2016年第09期摘要:通过对防波堤大规格垫层块石上安装四脚空心方块施工进行总结,分析抢工期间的安装工效,为类似工程施工提供经验。
关键词:6t四脚空心方块安装垫层块石安装工效1.简述该防波堤港内侧以500~800kg块石作为护面垫层块石,-3.3m戗台以上部分安装6t四脚空心方块。
四脚空心方块从下往上共设置8排,安装段总长1540.4m,单个6t四脚空心方块尺寸为2.1m×2.1m×1.26m,其典型断面图见下图1。
6t四脚空心方块下500~800kg垫层块石规格大,理坡平整度难以满足空心方块安装相邻块体高差不大于150mm的要求,因此对垫层块石理坡提出了更高的要求,需采取可行的措施来保证空心方块的安装质量,同时也要确保块体的安装进度,为后续现浇胸墙施工提供作业面。
2.方案选择6t四脚空心方块安装共采用了两种施工方案,第一种方案为吊车起吊块体,潜水员水下配合进行整平坡面和安装,一次安装1块;第二种方案为150t履带吊一次起吊6块于预先整平区域进行安装,潜水员水下配合定位。
根据两种方案的优劣(见表1),本工程根据施工进度需要主要采用了方案二,本文主要对方案二进行介绍。
3.施工工艺流程四脚空心方块安装前先进行500~800kg护面块石陆上、水上理坡、水下整平。
以设计低水位+0.43m为分界线,陆上理坡以短臂挖掘机配合长臂挖掘机进行;水下理坡以横鸡趸进行;水下整平采用导轨人工整平法。
考虑要需预留现浇胸墙施工通道,再结合现场实际施工情况,将堤身顶端一排空心方块预留,待胸墙浇筑完成后安装,堤身下部7排块体安装与500~800kg块石抛理、整平形成有序的工作面。
4.施工方法4. 1内侧500~800kg块石理坡4.1.1水上理坡设计低水位+0.43以下水上理坡本着“宁低勿高”的原则,采用横鸡趸进行,根据水上理坡施工难易将坡面标高控制在+150~-600mm之间。
混凝土四脚体预制方案

混凝土四脚体预制方案一、工程概况。
咱们这个项目里啊,混凝土四脚体可是个重要角色呢。
这些四脚体就像一群稳扎稳打的小卫士,要在特定的工程场景里发挥大作用,比如在一些海岸防护或者是地基加固之类的工程里,都得靠它们。
二、预制场地选择。
1. 场地要求。
首先呢,这场地得宽敞。
你想啊,要是地方窄巴巴的,咱们那些制作四脚体的设备和材料都没地儿放,就像人住在小得转不过身的屋子里一样难受。
场地最好是那种平坦的,要是坑坑洼洼的,模具放不稳,做出来的四脚体可能就歪歪扭扭的,那可不行。
交通也要方便。
混凝土、钢筋这些原材料得能顺利运进来,做好的四脚体还得能方便地运出去,要是交通不便,就像被堵住了嗓子眼儿,啥都干不了。
2. 场地布置。
我们把场地分成几个区域。
有原材料堆放区,就像食材仓库一样,把水泥、砂石、钢筋都整齐地放在那儿。
还有制作区,这里就是四脚体诞生的产房啦,各种模具、振捣设备都在这儿。
另外得有个成品堆放区,做好的四脚体就像等待检阅的士兵一样,一排排整齐地码放在那儿。
三、材料准备。
1. 水泥。
水泥就像混凝土的胶水,得选质量好的。
根据工程的具体要求,要是对强度要求高,咱就选强度等级高一点的水泥。
就像给房子打地基,你肯定得用结实的材料一样。
2. 砂石。
砂要选那种颗粒均匀的,太粗或者太细都不好。
粗砂就像大石块,很难紧密地和水泥结合;细砂又太绵软,做出来的四脚体可能不够坚固。
石子呢,大小也要合适,大石子和小石子搭配着来,就像一个团队里有大块头和小个子,互相配合才能撑起整个结构。
3. 钢筋。
钢筋可是四脚体的骨架啊。
我们要根据设计要求,选择合适规格的钢筋。
钢筋的质量必须过硬,要是钢筋像面条一样软,那四脚体还怎么承受压力呢?四、模具制作与安装。
1. 模具制作。
模具就是四脚体的模子,得做得精准。
尺寸一定要按照设计要求来,差一点儿都不行。
就像做鞋子,尺码不对,穿起来肯定不舒服。
模具的材质也要好,要能经受得住多次使用,不能用几次就变形了,那可就像一个总出故障的机器,太耽误事儿了。
四脚空心方块预制施工技术

四脚空心方块预制施工技术李柏恒,夏晓露(中交四航局二公司港珠澳人工岛项目部广东珠海)摘要:结合工程实例,介绍四脚空心方块预制施工工艺并作出优化,同时提出了混凝土表面缺陷的防治措施,可供类似工程借鉴。
关键词:四脚空心方块、施工工艺、工艺优化、混凝土表面缺陷防治1工程概况拟建的珠澳口岸人工岛位于珠海市拱北湾近岸海域,地理坐标为22°12'31”N,113°34’31”E。
港珠澳大桥珠澳口岸人工岛填海工程(北标段)护面块体四脚空心方块共有9022件。
其中标准段四脚空心方块有8109件,标准件的尺寸为1。
635m×1。
635m×0.98m,单件重3.137吨,混凝土方量为1。
307m3;转弯段四脚空心方块有913件,单件混凝土方量为1.3~1。
6m3,重3。
1~3.9吨。
四脚空心方块混凝土标号为C30,设计混凝土总方量为11919m3。
2施工工艺流程2.1 工艺流程图四脚空心方块预制工艺如下图示:图1 四脚空心方块预制工艺流程2。
2施工工艺2.2.1模板检查、打磨模板加工完成进场时要对模板进行验收。
具体验收项目及允许偏差见表1。
检查模板是否扭曲变形、损坏,若出现变形、损坏情况,则须对模板进行维修。
检查完毕后须对模板进行清理,将模板内表面杂物、粗糙部位通过手提砂轮机、自制铲刀等工具进行打磨、清除,再用清洁柔软的干抹布把。
表1 钢模板组装质量验收项目及允许偏差2.2。
2涂刷脱模剂模板安装前须涂刷好脱模剂。
刷脱模剂可将滚刷、排刷配合使用,滚刷用于立模前,排刷用于立模后补刷。
刷脱模剂应连续均匀,不能漏刷。
模板脱模剂涂刷完毕应注意保护,以免粉尘、杂物掉落,污染模板。
2。
2。
3模板安装模板安装采用葫芦起吊、人工配合的方式进行。
操作人员使用葫芦吊起模板,接着人工扶正,拼装对位后人工把螺栓上紧,模板连接紧固后要求连接孔部位模板间不得留有空隙,拼装口和模板接缝处采用止浆条嵌缝止浆,止浆条要求连续,不得搭接。
四脚空心方块安装施工技术交底

③在已安装好的坡面方向的同一排四脚块顶面上,沿坡面方向拉线,以控制下一排四脚块的高差。
6.方块支垫
由于理坡及构件预制偏差的存在,方块安装过程中可能会出现松动,此时必须使用片石对脚部进行支垫,支垫的脚数不得超过2处且每处只能支垫1层片石,直到四脚空心方块安放稳固、平顺为止。压脚块石要及时跟进抛填,确保压脚稳定。
施工技术交底通知单
单位名称:编号:
工程项目
四脚空心方块安装
工程部位
接受班组测量员,四脚空心方块安装班组
工程数量
进度要求
质
量
标
准
1、四脚空心方块为C30素混凝土结构,块体的规格、型号和质量应符合《水运工程质量检验标准》(JTJ257-2008)中“混凝土构件”部分的要求。
7.安装偏差控制
为了高质量、严要求施工,将四脚块安装允许偏差调整至以下控制标准:
高差≦3cm; 缝宽≦3cm。
安全注
意事项
详见安全技术交底通知单
主要附件
设计图纸
见设计图
其它
/
施工图纸
/
其它
/
配料单
/
其它
/
项目负责人
项目技术负责人
安全员
质量员
交底人
交底
时间
工段长
班组
签认
注:本表由施工单位填写,交底单位与接受交底单位各存一份。
2.堆放块体
块体在船上、堤上堆放时以1~2层为宜,不能超过3层,特别在堤上,必须选择稳固、水平的位置堆放。
3.安放方式
采用陆上推进安装,在现有的堤身顶面上配备一台55t履带吊机,起吊过程中使用两条额定荷载为6t的化纤吊带进行吊装,安放过程中用人力(水下用潜水员)扶正定向,测量人员应及时校核方块平面位置及标高,以便平稳、高效地将方块安放至指定部位。
贮灰场堤顶及防护工程四脚空心块预制模板安装质量标准及检验方法

贮灰场堤顶及防护工程四脚空心块预制模板安装质量标准及检验方法
1检查数量:
主控项目
1)模板及支撑、隔离剂:全数检查。
一般项目
2)模板安装:全数检查。
3)用作模板的地坪、胎模:应全数检查。
4)预埋件在同一检验批内,应抽查构件数量的10%,且不少于3件。
5)模板安装的偏差在同一检验批内,应抽查构件数量的10%,且不少于3件;首次使用及大修后的模板应全数检查;使用中的模板应定期检查,并根据使用情况不定期抽查。
6)预留孔和预留洞在同一检验批内,应抽查构件数量的10%,且不少于3件。
2质量标准和检验方法:
四脚空心块预制模板安装质量标准和检验方法。
方形空心砖预制及安装施工方案

方形空心砖预制及安装施工方案
1. 简介
本施工方案旨在介绍方形空心砖的预制和安装方法,以确保施
工过程高效且质量可靠。
2. 预制方形空心砖
- 预制方形空心砖的材料应符合相关标准,并经过质量检验。
- 使用模具将混凝土倒入,确保每块空心砖的尺寸一致。
- 等待混凝土凝固,并使用适当的方法取出预制的方形空心砖。
3. 安装施工步骤
3.1 准备工作
- 准确测量并标记安装区域。
- 确定墙体朝向和设计要求。
- 清理安装区域,确保基础结构平整、干净。
3.2 布置方形空心砖
- 在安装区域上涂抹一层适当的浆料,以增强方形空心砖的粘接力。
- 将方形空心砖放置在浆料上,确保水平和垂直度。
- 为避免产生空隙,使用适量的浆料填充方形空心砖之间的空间。
3.3 固定方形空心砖
- 使用适当的墙体粘结剂或钢筋将方形空心砖固定在基础结构上。
- 确保方形空心砖之间的连接牢固,并达到设计要求。
- 根据需要,在方形空心砖之间设置合适的脆弱连接点。
3.4 完善施工
- 清理墙体表面,确保施工过程不会对其他结构造成影响。
- 对方形空心砖进行质量检验,并及时修复任何破损。
- 确保施工过程符合相关安全法规和标准。
4. 安全注意事项
- 在施工过程中,工人应配备适当的个人防护装备。
- 严格遵守安全操作规程,确保施工现场安全可控。
以上是方形空心砖预制及安装施工方案的简要概述,具体施工细节还需根据实际情况进行调整和完善。
在施工过程中,请遵循相关法规和标准,以确保施工质量和工人的安全。
四脚空心方块安装技术要求

四脚空心方块安装技术要求篇一四脚空心方块安装技术要求引言朋友们,为啥要整这四脚空心方块安装技术要求呢?其实很简单,就是为了让这安装工作顺顺当当,不出岔子,保证质量杠杠滴!你想想,如果安装不好,那不是给自己找麻烦,给工程添乱嘛?咱们的目标就是要让这四脚空心方块安装得牢固、美观、实用,满足各种需求。
主体要求**工作准备要求**- 安装人员得先熟悉安装图纸,这可不是闹着玩的,连图纸都不明白,咋干活?难道要靠猜吗?- 检查安装工具是否齐全,少了个扳手啥的,难道用手拧螺丝?**安装流程要求**- 第一步,得把安装位置清理干净,有杂物可不行,难道你想让方块坐在垃圾上?- 然后,要精准定位,偏差不能超过 5 厘米,这可不是开玩笑的,偏差大了能好看吗?- 安装的时候,注意螺丝要拧紧,别松松垮垮的,不然一阵风过来,方块飞了咋办?**质量检查要求**- 安装完成后,要仔细检查方块的平整度,高低差不能超过2 厘米,你能接受走在路上像坐过山车吗?- 检查连接部位是否牢固,用手晃晃,要是能晃动,那可不行!结尾这些要求可都是为了让咱们的安装工作完美收官,要是不遵守,那后果可严重了,说不定得返工重来,费时费力又费钱!所以,大家都上点心,把活干漂亮了!篇二四脚空心方块安装技术要求引言嘿,大伙们!今天咱来说说这四脚空心方块安装技术要求。
为啥要说这个?因为这可关系到整个工程的质量和效果啊!要是安装不好,那后面的麻烦可就大了去了。
咱得把这活儿干漂亮,让客户满意,自己也有面子,不是吗?主体要求**材料要求**- 四脚空心方块的材质必须符合标准,这可不是能凑合的事儿,要是材质不行,用不了多久就坏了,那不是白忙活了?- 方块的尺寸误差不能超过 1 厘米,不然怎么能严丝合缝地安装?**施工环境要求**- 施工当天,天气得给力,大风大雨的可不行,难道要在风雨中“搏斗”吗?- 施工现场要保持整洁,乱糟糟的怎么干活,难道要在垃圾堆里找工具?**技术操作要求**- 安装时,要保证方块的水平和垂直方向都准确无误,偏差控制在3 毫米以内,这要求高吗?不高!必须做到!- 每个方块之间的缝隙要均匀,不能有的宽有的窄,这多难看啊!结尾大家可别小看这些要求,都做到了,咱们的工程才能经得起考验。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
四脚空心方块预制施工技术
李柏恒,夏晓露
(中交四航局二公司港珠澳人工岛项目部广东珠海)
摘要:结合工程实例,介绍四脚空心方块预制施工工艺并作出优化,同时提出了混凝土表面缺陷的防治措施,可供类似工程借鉴。
关键词:四脚空心方块、施工工艺、工艺优化、混凝土表面缺陷防治
1 工程概况
拟建的珠澳口岸人工岛位于珠海市拱北湾近岸海域,地理坐标为22°12’31”N,113°34’31”E。
港珠澳大桥珠澳口岸人工岛填海工程(北标段)护面块体四脚空心方块共有9022件。
其中标准段四脚空心方块有8109件,标准件的尺寸为1.635m×1.635m×0.98m,单件重3.137吨,混凝土方量为1.307m3;转弯段四脚空心方块有913件,单件混凝土方量为1.3~1.6m3,重3.1~3.9吨。
四脚空心方块混凝土标号为C30,设计混凝土总方量为11919m3。
2 施工工艺流程
2.1 工艺流程图
四脚空心方块预制工艺如下图示:
图1 四脚空心方块预制工艺流程
2.2 施工工艺
2.2.1 模板检查、打磨
模板加工完成进场时要对模板进行验收。
具体验收项目及允许偏差见表1。
检查模板是否扭曲变形、损坏,若出现变形、损坏情况,则须对模板进行维修。
检查完毕后须对模板进行清理,将模板内表面杂物、粗糙部位通过手提砂轮机、自制铲刀等工具进行打磨、清除,再用清洁柔软的干抹布把。
表1 钢模板组装质量验收项目及允许偏差
2.2.2 涂刷脱模剂
模板安装前须涂刷好脱模剂。
刷脱模剂可将滚刷、排刷配合使用,滚刷用于立模前,排刷用于立模后补刷。
刷脱模剂应连续均匀,不能漏刷。
模板脱模剂涂刷完毕应注意保护,以免粉尘、杂物掉落,污染模板。
2.2.3 模板安装
模板安装采用葫芦起吊、人工配合的方式进行。
操作人员使用葫芦吊起模板,接着人工扶正,拼装对位后人工把螺栓上紧,模板连接紧固后要求连接孔部位模板间不得留有空隙,拼装口和模板接缝处采用止浆条嵌缝止浆,止浆条要求连续,不得搭接。
模板拼装完成,要对整套模板的形体尺寸、拼缝、脱模剂涂刷情况进行全面检查,以保证模板模板安装满足混凝土浇注要求。
2.2.4 混凝土浇注
在预制工作施工前,应委托具有相应资质的试验室设计满足规范及设计要求同时又经济合理的混凝土配合比。
混凝土生产时,应严格按照配料单进行配料,不得任意更改。
所有使用的原材料均应经监理工程师认可,进场后抽样复检合格后方可使用。
搅拌站按配合比生产混凝土后,采用6m 3
混凝土搅拌车运输到施工现场。
混凝土浇筑采用搅拌车自卸、人工配合的方式直接入仓分层浇注。
根据模板高度,四脚空心方块分为4层浇注,第一层的浇注厚度为35cm ,第二层和第三层浇注厚度为40cm ,第四层浇注厚度为48cm ,如图2所示: 310
1487191483101635980ⅡⅡ350
第一层400 第二层
400 第三层480 第四层
图2 四脚空心方块分层浇注示意图
混凝土浇注前应检查必需的工具如振捣棒、灰铲等是否齐备、作业正常、无损坏。
混凝土振捣采用1.5kW插入式振捣棒进行施工,振捣时应将振捣棒垂直插入混凝土中,快插慢拔,梅花型均匀布点,且与模板间距不得少于10cm,从模板一侧向另一侧依序振捣,不得碰撞模板、重复振捣或漏振。
当混凝土粗骨料不明显下沉,表面平坦,无明显气泡并开始泛浆时,即表明混凝土已振捣密实。
浇注完混凝土,在混凝土初凝前,应进行二次振捣、二次抹面及压光,如有沁水现象,应予排除。
混凝土浇注完毕,应及时将模板外表面混凝土、振捣棒、灰铲等工具进行清洗、整理,以免影响下次使用。
2.2.5 模板拆除
混凝土浇注完毕,在正常气温下(20℃)应达到12h后方可拆模。
拆模前应全面检查模板是否有漏浆、损坏,若发现则立即在模板上做出标识并查找原因进行维修。
拆模时应使用扳手将螺帽全部松动后再逐个拆除,拆除后马上将其和垫片一起拧回到螺杆上,以防丢失。
螺杆、螺帽全部拆卸后,使用千斤顶、撬棍等工具顶开模板。
顶开模板前应使用支架、葫芦等工具吊住模板,防止模板被拆开后突然翻倒伤人。
拆模过程应保持两侧用力均衡,以免挂破块体边角部位,必要时可使用小铁锤轻敲模板,辅助拆模。
2.2.6 混凝土养护
四脚空心方块采用洒水并用塑料薄膜袋包裹的方式进行养护,四脚空心方块在拆模修补之后马上用薄膜袋包裹,防止四脚空心方块水分蒸发,在薄膜袋内形成水汽。
四脚空心方块在转运前洒水,保证转运期间四脚空心方块湿润,四脚空心方块在堆放场地放置好后,马上用塑料薄膜袋包裹。
四脚空心方块养护不应小于14天,养护期间要保证薄膜袋内水汽充足,若发现薄膜袋破损,需马上进行修补或更换完好的薄膜袋。
2.2.7 构件转堆
在转堆前要对现场同步养护的构件砼试块进行试压,强度达到设计强度的70%后方可起吊。
构件转堆时,为防止在转堆过程中因碰撞而损坏,起吊时要慢吊轻放,运输时要平稳行驶,防止震动过大引起碰撞。
在转堆前要对每块四脚空心方块喷涂标识。
标识应包含块体型号、块体编号及生产日期等基本信息,如SJ493-20110618,其意义是此块体为SJ型号第493块,生产日期为2011年6月18日。
标识喷涂部位可选择块体两侧,同时喷涂,比较显眼,在块体安装后亦不会因标识喷在正面造成视觉不适。
3 工艺优化
四脚空心方块因形状特殊,棱角众多,如何保护块体棱角使其完好,使块体赏心悦目是一个尤为重要的问题。
四脚空心方块模板采用定型组合钢模板,初始模板方案为整套模板由一块底模和两个相互对称的侧模组合拼接而成。
模板样品制作完成进行试用后发现,模板拆除困难,在模板拆
除过程中容易造成棱角破损,影响块体表观质量。
经讨论研究,对模板方案进行优化,整套模板改为由1块底模、两两相互对称的4块侧模及1块顶模组合拼接,即块体上下左右前后6个面均采用独立钢模板,同时亦将块体中心方孔部位的直角棱角更改为2cm宽的45°倒角。
模板进行优化后将大大降低模板的拆除难度,也更好地对块体棱角部位进行了保护。
模板改进完成经试用,拆模简单便捷,棱角无损,效果优良。
图3 模板优化后拼装效果图图4 模板优化后块体预制效果
4 混凝土常见表面缺陷及控制措施
四脚空心方块预制常见表面缺陷有崩角、麻面、表面龟裂三类。
表面缺陷成因各不相同,要改善缺陷,必须找出最根本原因,才能采取相应措施进行控制。
4.1 崩角
崩角的主要原因有:(1)拆模强度低,使构件棱角受损;(2)模板内侧焊缝不平整、内表面粘附的混凝土茬等其他杂物在混凝土浇注前未清理干净,使模板内表面不光滑;(3)拆模不当,模板碰撞构件。
针对崩角产生原因,可采取以下措施进行控制:(1)在正常气温下(20℃)达到12h后方可拆模;(2)打磨模板内表面粗糙部位,使其光滑平整;(3)拆模时应保证模板两侧用力均衡,扶稳模板,避免碰撞构件。
4.2 麻面
麻面产生的主要原因有:(1)模板表面粗糙或粘附水泥浆渣等杂物未清理干净,拆模时混凝土表面被粘坏;(2)模板拼缝不严,出现漏浆情况;(3)脱模剂涂刷不匀或漏刷,混凝土与模板粘结,脱模时造成麻面;(4)混凝土振捣不实,气泡未能有效排出,停在模板表面形成麻面。
根据上述原因可采取以下措施控制:(1)模板每次使用前均应打磨光滑,清除表面杂物;(2)模板安装时使用止浆条嵌缝安装,止浆条应连续,不得搭接。
模板安装完毕须进行整体详细检查,确保模板安装严密;(3)立模后检查脱模剂是否涂刷均匀,对漏刷部位进行补
刷;(4)混凝土必须按操作规程分层振捣密实,至气泡完全排出。
4.3 表面龟裂
混凝土表面龟裂产生原因主要是混凝土浇筑后,表面没有及时覆盖,受风吹日晒,表面水分蒸发过快,又或因混凝土内外温差过大,产生体积收缩,导致开裂。
对此,可采用如下措施控制:(1)混凝土浇注后,对裸露面及时用潮湿材料如草袋、麻袋进行覆盖;(2)在温度低或风速高的气候条件下作业,混凝土浇注完毕后应尽早进行洒水养护,使混凝土保持湿润;(3)采取二次振捣及二次抹面,以免产生松顶或顶面出现干缩裂缝。
5 结语
四脚空心方块作为一种对堤坝起防护作用的预制构件,在防浪消能的同时亦兼顾了大众的景观需求,在实际应用中表现出良好的综合效果,值得在各个工程领域推广。
作者简介:李柏恒(1985- ),男,广东佛山人,助理工程师,从事港口航道与海岸工程专业夏晓露(1985- ),男,江苏南京人,助理工程师,从事港口航道与海岸工程专业。
