优质结构验收工作安排
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

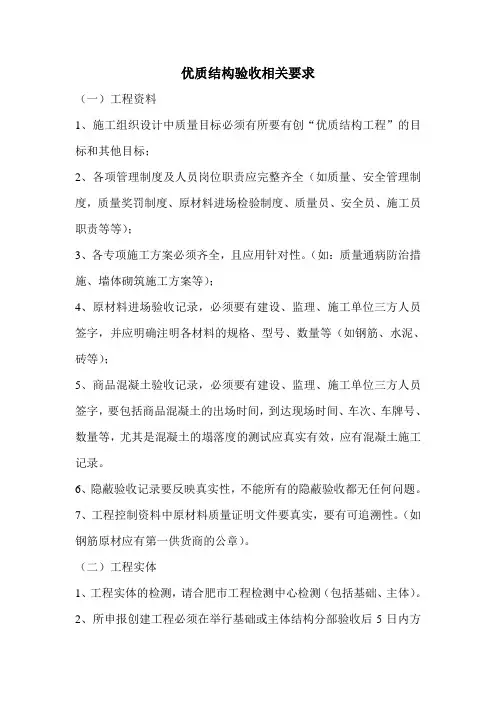

优质结构验收工作安排
一、钢筋工
1、7#楼七层,8#、9#楼八层为验收层,本层钢筋制作绑扎必须按图纸和规范规定操作,所有钢筋必须满绑间距底层的弹线绑扎,上层筋拉线绑扎,所有柱墙必须设定拉筋,马凳应该摆放整齐,梁板保护层必须按规定每50公分见方一个,梁的加密区保证5公分一道,梁的交点必须设一道箍筋,洞口、板上有墙处加筋必须梆扎。
2、现场及后台加工区材料、半成品应堆放整齐,楼上、地面所有剩余钢筋回收再利用清理干净,楼层裸露钢筋应及时处理,钢筋加工应严格按翻样单进行操作。
二、木工
1、7#楼六、七层,8#、9#楼七层、八层搭放内架时应先放架木板,立杆间距应不大于1.2米,第一道水平扫地杆距地面20CM,每二道水平管距地面1.7米。梁底杆必须满上,不得用顶丝单顶代替,梁底校正必须精确,严格控制顶板标高(应在3毫米以内)和柱墙垂直度(5毫米以内),柱梁接磋不得出现错位、缝隙现象,楼梯立杆必须垂直设置并加设水平管,楼层所有立杆下方不准用顶丝加高,并控制好踏步间距和标高,所有外梁绑板必须带线校正,所有支模架不准与外架连接。
2、把各自楼层里的剩余材料清理至地面(包括外架上的材料)
三、砼工
1、浇筑混凝土时应严格控制板厚和标高,振捣要到位,不准出现漏振现象,严格控制塌落度,不准随意加水,不合格混凝土要求退场,严格控制表面平整度,提浆、拉毛要控制好时候,不得过早或过晚,找平时把吊模角铁框模板上的砼清理干净,并把柱墙内的砼压平,特别是楼梯踏步找平,压光时应保证与上部木方下口一致,不得或高或低,必须二次压光拉毛,拆模时修补要及时,并配专业老师修补。
2、养护应即时跟上,浇水养护每天不少于3次,时间为7天,刷养护液要求每道墙(包括楼梯墙)每个角落满刷。
3、楼层清理应即时、干净,柱脚踢凿要用电镐平头攒进行,保证踢凿后和上部平整,不得凿的过深影响楼板质量,凿时把所有外围的洞口一起清理干净,以免出现二次污染。
四、架工
1、外架、剪刀撑、密网必须超层,拉结点设置水平距离应不大于4米,并检查所有拉结点是否与双排架连接,电梯井防护采用软防护,每三层设一道,电梯井门安装应用膨胀螺栓固定。楼层防护要跟上每道防护设三道水平杆,大于4米时中间设立杆,楼梯防护扶杆要选用长短一致钢管,不准七长八短,所有防护钢管、踢脚板必须刷红白油漆(每50公分一道)。挑槽钢层外架与墙体之间用木板封闭,封闭时要求上口高度一致、坡度一致,遇到槽钢时用手锯开口,不得用其他工具硬砸。槽钢层的安全网、竹排,要求重新整理。
