中国南方电网有限责任公司110千伏及以下配电网规划管理办法[Q-CSG-213081-2011]
广东电网公司配网工程建设管理规定

广东电网公司配网工程建设管理规定广东电网公司统一编码:Q/CSG-GPG 2 13 024-20212011-08-11印发封面2011-07-01实施本制度信息2011-08-11印发制度信息2011-07-01实施广东电网公司配网工程建设管理规定1 总则1.1为规范广东电网公司(以下简称省公司)配网工程管理,按照南方电网公司(以下简称网公司)“集团化管理模式、一体化管理制度”管理定位,在网公司A类管理制度的指导下,特制定本管理规定。
1.2 本办法适用于省公司投资建设的20kV及以下配网基建工程。
2 规范性引用文件2.1《中国南方电网有限责任公司110千伏及以下配电网项目前期管理办法》(Q/CSG-213082-2021)2.2《中国南方电网有限责任公司基建管理规定》(Q/CSG-21354-2021)2.3《中国南方电网有限责任公司基建统计与综合评价管理规定》(Q/CSG-213055-2021)2.4中国南方电网有限责任公司《基建工程承包商资信管理规定》(Q/CSG-213056-2021)2.5《中国南方电网有限责任公司基建信息化管理规定》(Q/CSG-213057-2021)2.6《中国南方电网有限责任公司基建工程档案管理规定》(Q/CSG-213058-2021)2.7《中国南方电网有限责任公司基建工程建设准备管理规定》(Q/CSG-213059-2021)2.8《中国南方电网有限责任公司基建工程设计管理规定》(Q/CSG-213060-2021)2.9《中国南方电网有限责任公司业主项目部管理规定》(Q/CSG-213061-2021)2.10《中国南方电网有限责任公司基建工程移交管理规定》(Q/CSG-213063-2021)2.11《中国南方电网有限责任公司基建工程启动投产管理规定》(Q/CSG-213064-2021)2.12《基中国南方电网有限责任公司建工程分包管理规定》(Q/CSG-213065-2021) 2.13《中国南方电网有限责任公司基建项目招标采购管理办法》(Q/CSG-213066-2021)2.14《中国南方电网有限责任公司基建工程安全风险管理规定》(Q/CSG-210022-2021)2.15《中国南方电网有限责任公司基建工程安全文明施工管理规定》(Q/CSG-21005-2021)2.16《中国南方电网有限责任公司基建工程质量管理规定》(Q/CSG-213069-2021) 2.17《中国南方电网有限责任公司基建工程验收管理规定》(Q/CSG-213070-2021) 2.18《中国南方电网有限责任公司基建工程达标投产管理规定》(Q/CSG-213071-2021)2.19《中国南方电网有限责任公司基建优质工程评选管理规定》(Q/CSG-213072-2021)2.20《中国南方电网有限责任公司基建工程项目造价管理规定》(Q/CSG-213073-2021)2.21中国南方电网有限责任公司《基建工程施工图预算管理规定》(Q/CSG-213075-2021)2.22《中国南方电网有限责任公司基建工程结算管理规定》(Q/CSG-213076-2021) 2.23《中国南方电网有限责任公司基建工程进度管理规定》(Q/CSG-213077-2021) 2.24《中国南方电网有限责任公司基建工程技术管理规定》(Q/CSG-213078-2021) 2.25《中国南方电网有限责任公司基建工程监理工作典型表式》(Q/CSG-411001-2021)2.26《中国南方电网有限责任公司基建工程质量控制作业标准(WHS)》(Q/CSG-411002-2021)2.27《中国南方电网有限责任公司业主项目部工作手册(2021年版)电网部分》3 术语和定义3.1 20千伏及以下配网项目(以下简称配网项目):是指与20千伏及以下配网一次设备、二次设备及其附属设施直接相关的基本建设项目。
南网110kV及以下配电网规划指导原则-印发版

中国南方电网公司 110 千伏及以下配电网规划指导原则
技含量和主要城市配电网自动化水平。2013年,国际化大城市主 要区域实现配电网自动化实用运行,其它主要城市完成配电网自动 化规划和阶段建设工作,县级电网普遍实现调度自动化。
二、主要指导原则
(一)一般原则
1、规划编制依据 (1)配电网规划应执行本《指导原则》的有关规定,《指导原 则》未明确的,应执行以下国家、行业、公司有关标准和文件。
2、配电网规划应以城乡发展规划和上级电网规划为基础,以
1
中国南方电网公司 110 千伏及以下配电网规划指导原则
满足客户需求为导向,远近结合、适度超前,避免重复建设改造, 贯彻公司“企业效益为重、社会效益优先”的经营理念,促进用电 市场发展、售电量增长及企业效益的提高。
3、按照公司确定的投资界面,以提高供电可靠率为总抓手, 以建设坚强配电网为目标,遵循电网发展规律,规划建设结构合理、 安全可靠、经济环保、技术先进、信息畅通的现代化配电网。
附录 A 用词说明...................................................................... 24 附录 B 配电网规划编制流程示意图 ...................................... 25 附录 C 配电网规划编制大纲 .................................................. 26 附录 D 主要条文说明.............................................................. 31
2
的郊区及城镇 的郊区及城镇 1-5MW/km
乡村
中国南方电网有限责任公司电力技术监督管理办法[Q-CSG-211010-2011]
![中国南方电网有限责任公司电力技术监督管理办法[Q-CSG-211010-2011]](https://img.taocdn.com/s3/m/2381b6ca050876323112123f.png)
电气设备的绝缘强度,过电压保护及接地系统。 5.2.3 计量监督
各类电测量、温度、压力、流量、重量、转速、振动测量仪器、仪表、装置、变换 设备及回路计量性能,及其量值传递和溯源;电能计量装置计量性能;电测量、温度、压 力、流量、重量、转速、振动计量标准监督;及上述计量设备电磁兼容性能。 5.2.4 继电保护及安全自动装置监督
对稳定。
5.4 各单位要建立、健全电力技术监督标准体系和工作制度体系。建立的体系要适应电网
变化与发展要求,要满足现代化安全生产管理的需要。
5.5 随着电网的发展,新设备、新技术的不断采用,为确保电网的安全、稳定、经济运行,
各单位电力技术监督工作的专业、范围及内容要根据实际情况的变化与要求进行动态的管
山在这里我在这里城市山居生活再升级白描香蜜山山林生活的升级演绎真正的健康住宅长在山上的房子城市中的山地建筑坚持简约的后现代美学原生态私家山野公园四季分明的山中岁月健康趣味质朴自然是最好的设计师风光水石云五大庭院艺术空间是用来收藏自然的山中的有氧运动网球也是一种生活方式健康成为一种习惯山是一件运动装备上海五角世贸商城
作及设备超标运行有建议权。
4.4.6 参加重大及以上电网和设备事故调查,对有关技术问题提出反事故措施及处理意
见。
4.4.7 参加各电力公司组织的新建、扩建、改建工程中的设计审查、设备选型、监造以及
安装、调试、试生产过程中的电力技术监督、质量验收和监督管理工作。
4.4.8 参加对本电网内并网企业进行入网技术条件审查和电力技术监督评估。
电力用油(气)、水、汽品质,电力用煤质量,热力设备腐蚀、结垢及积盐,水处理 材料检测,热力设备化学清洗,化学仪器仪表。 5.2.10 环保监督
中国南方资料新电网公司配电网规划管理办法范本

附件:Q/CSG中国南方电网有限责任公司企业管理制度中国南方电网有限责任公司 110千伏及以下配电网规划管理办法目录1.总则 (1)2.规范性引用文件 (1)3.术语和定义 (1)4.职责 (1)5.管理内容与方法 (2)5.1 配网规划编制要求 (2)6.附则 (5)中国南方电网有限责任公司110千伏及以下配电网规划管理办法1.总则1.1 为明确南方电网各层级配电网规划编制工作的职责,规范配电网规划编制工作,提高配电网规划工作水平,特制定本管理办法。
1.2 配电网规划应以建设一个覆盖城乡的智能、高效、可靠、绿色的电网为总体目标,满足各区域社会经济发展和人民生活用电的需求。
1.3 配电网规划的目的是指导配电网的建设和改造,为配电网投资计划安排及项目立项提供重要依据。
1.4 本办法适用于南方电网公司、省公司、地市局和区县局的110千伏及以下配电网规划管理工作。
2.规范性引用文件下列文件中的条款通过本办法的引用而成为本办法的条款。
凡是注日期的引用文件,其随后所有的修改单(包括勘误的内容)或修改版均不适用于本办法。
但是鼓励根据本办法达成协议的各方研究是否可使用这些文件的最新版本。
凡是不注日期的引用文件,其最新版本适用于本办法。
《南方电网电力发展规划工作管理办法》《南方电网110千伏及以下配电网规划指导原则》(南方电网生〔2009〕4号)3.术语和定义3.1 高压配电网:指35千伏、110千伏电压等级电网。
3.2 中压配电网:指10(20)千伏电压等级电网。
3.3 低压配电网:指380伏、220伏电压等级电网。
3.4 配电网规划:指110千伏及以下电压等级电网规划。
4.职责公司各级计划部门是配电网规划的归口管理部门。
公司各级基建、生技、财务、市场、农电等部门和各级调度机构参与、协助计划部门开展配电网规划工作,提供相关的基础数据资料,提出合理意见和建议。
4.1公司总部职责4.1.1 公司计划发展部负责建立公司配电网规划管理体系,制定规章制度和技术标准,指导各省公司的配电网规划工作。
中国南方电网有限责任公司技术标准管理规定

Q/CSG 中国南方电网有限责任公司企业管理制度中国南方电网有限责任公司技术标准管理规定中国南方电网有限责任公司发布目次1 总则 (1)2 规范性引用文件 (1)3 术语和定义 (2)4 职责 (2)5 管理内容与方法 (4)5.1 公司技术标准体系 (4)5.2 公司技术标准立项 (4)5.3 公司技术标准编制及审查 (5)5.4 公司技术标准批准及发布 (6)5.5 公司技术标准实施 (6)5.6 公司技术标准复审 (7)5.7 评审专家库管理 (7)6 附则 (7)中国南方电网有限责任公司技术标准管理规定1总则1.1为规范中国南方电网有限责任公司(以下简称“公司”)技术标准管理工作,促进公司技术进步与科学管理,提高电网安全可靠运行,提高公司资产综合效益,改善优质服务水平,根据国家标准化管理的有关规定,结合公司实际情况,制定本规定。
1.2公司技术标准管理工作的基本任务是:执行国家有关标准化的法律法规;组织制定或修订公司技术标准;参与制定或修订电力行业、国家和国际标准;指导技术标准的宣贯与实施,对技术标准的实施进行监督。
1.3公司技术标准是公司组织生产和经营活动的技术依据。
在公司规划设计、物资采购、施工建设、运行维护、退役报废,以及优质服务等过程中没有行业标准和国家标准可依,行业标准和国家标准不能满足公司技术管理需求,推广应用新技术需要时,应制定公司技术标准。
1.4公司技术标准根据技术成熟性分为技术标准和指导性技术文件两类。
对于处于技术发展过程中(如变化快的技术领域)的新技术,或采用国际标准化组织、国际电工委员会、其他国际组织(包括区域性国际组织)以及经国家承认的机构认定的科学研究技术报告的项目,可制定指导性技术文件。
指导性技术文件不宜由标准引用使其具有强制性或行政约束力,仅供工作中参考使用。
本规定中所称“技术标准”如无具体限定均指技术标准和指导性技术文件。
1.5公司技术标准对外公开的,按照著作权法的相关规定进行保护;公司技术标准不对外公开的,知悉公司技术标准的单位或个人均负有保密义务。

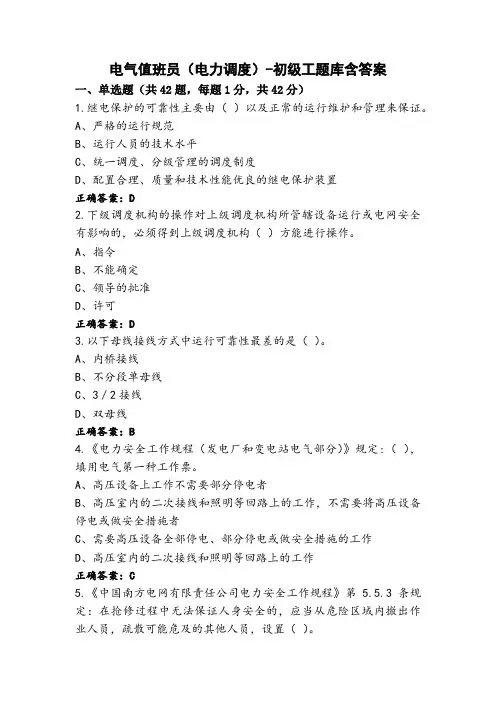

电气值班员(电力调度)-初级工题库含答案

电气值班员(电力调度)-初级工题库含答案一、单选题(共42题,每题1分,共42分)1.继电保护的可靠性主要由()以及正常的运行维护和管理来保证。
A、严格的运行规范B、运行人员的技术水平C、统一调度、分级管理的调度制度D、配置合理、质量和技术性能优良的继电保护装置正确答案:D2.下级调度机构的操作对上级调度机构所管辖设备运行或电网安全有影响的,必须得到上级调度机构()方能进行操作。
A、指令B、不能确定C、领导的批准D、许可正确答案:D3.以下母线接线方式中运行可靠性最差的是()。
A、内桥接线B、不分段单母线C、3/2接线D、双母线正确答案:B4.《电力安全工作规程(发电厂和变电站电气部分)》规定:(),填用电气第一种工作票。
A、高压设备上工作不需要部分停电者B、高压室内的二次接线和照明等回路上的工作,不需要将高压设备停电或做安全措施者C、需要高压设备全部停电、部分停电或做安全措施的工作D、高压室内的二次接线和照明等回路上的工作正确答案:C5.《中国南方电网有限责任公司电力安全工作规程》第 5.5.3条规定:在抢修过程中无法保证人身安全的,应当从危险区域内撤出作业人员,疏散可能危及的其他人员,设置()。
A、安全区B、挂红旗C、警戒标识D、安全措施正确答案:C6.当瓦斯保护本身故障,值班人员首先应(),防止保护误动作。
A、断开瓦斯保护直流电源B、退出瓦斯保护跳闸连接片C、不一定D、断开主变各侧开关正确答案:B7.断路器的遮断容量应根据()选择。
A、运行中最大负荷B、安装地点出现的最大短路电流C、变压器容量D、最大电流的1、5倍正确答案:B8.《工作票实施规范(线路部分)》规定:填用第一种工作票的工作为:()(选自《中国南方电网有限责任公司〈工作票实施规范〉(线路部分)》A、影响一次设备运行方式的工作,即不管一次设备原来在什么应用状态,凡是造成一次设备不能投入运行的工作必须填用第一种工作票B、影响一次设备运行方式的工作,根据一次设备原来在什么应用状态来填用工作票C、影响一次设备运行方式的工作,即不管一次设备原来在什么应用状态,凡是不造成一次设备不能投入运行的工作必须填用第一种工作票D、所有的检修工作均使用第一种工作票正确答案:A9.刀闸应有()装置。
南方电网公司“十二五”110千伏及以下配电网规划编制技术规定(暂行)

附件1中国南方电网有限责任公司“十二五”110千伏及以下配电网规划编制技术规定(暂行)2011年3月编制说明(1)为做好配电网规划工作,明确技术标准和要求,更好地指导“十二五”配电网规划,提高投资效益,特制定《南方电网“十二五”配电网规划编制技术规定》(暂行)(以下简称《规定》)。
(2)《规定》与《南方电网“十二五”配电网规划编制内容深度规定》和《南方电网“十二五”配电网规划报告模板》相结合,指导南方电网公司所属各省(区)公司、地市(州)供电局开展“十二五”配电网规划。
(3)《规定》规定了南方电网公司“十二五”配电网规划应遵循的基本技术原则。
《规定》未明确的,应执行以下国家、行业、公司有关标准和文件。
GB/T 50293 城市电力规划规范SD 325-89 电力系统电压和无功电力技术导则DL/T 5131-2001 农村电网建设与改造技术导则DL/T 836-2003 供电系统用户供电可靠性评价规程DL/T 599-2005 城市中低压配电网改造技术导则Q/CSG MS0308-2005 中国南方电网有限责任公司电力系统电压质量和无功电力管理办法Q/CSG 1 0012-2005 中国南方电网城市配电网技术导则Q/CSG 11624-2008 配电变压器能效标准及技术经济评价导则国家能源局(2010年9月)农村电网改造升级技术原则电监安全[2008]43号关于加强重要电力用户供电电源及自备应急电源配置监督管理的意见南方电网生[2009]4号110千伏及以下配电网规划指导原则目录1 基本要求 (1)1.1 适用范围 (1)1.2 规划区域划分 (1)1.2.1主要城市 (1)1.2.2地区分级 (1)1.2.3供电区分类 (1)1.3 规划年限 (2)2 一般技术原则 (3)2.1 电压等级 (3)2.2 安全准则 (3)2.2.1高压配电网安全准则 (3)2.2.2中压配电网安全准则 (5)2.3 供电可靠率控制 (6)2.4 线损率控制 (6)2.5 容载比 (7)2.6 无功补偿 (8)2.6.1无功功率补偿配置原则 (8)2.6.2无功功率补偿容量 (8)2.7 线路 (8)2.8 短路电流控制水平 (10)2.9 配电网改造原则 (10)2.10 新技术应用 (10)3 电力需求预测及电力平衡 (11)3.1 电力需求预测 (11)3.2电力电量平衡 (11)4 110千伏配电网规划 (11)4.1 110千伏配电网结构 (11)4.2.1变电站的供电范围和主变容量配置 (13)4.2.2主变压器 (13)4.2.3出线规模 (14)4.2.4 变电站建设型式 (14)4.3 110千伏线路 (14)5 35千伏配电网规划 (16)5.1 35千伏配电网结构 (16)5.2 35千伏变电站 (16)5.3 35千伏线路 (17)6 中压配电网 (17)6.1 中压配电网结构 (17)6.2 开关站、配电站 (19)6.3 中压配电网线路 (19)6.3.1一般要求 (19)6.3.2中压架空线路 (21)6.3.3中压电缆线路 (21)7 低压配电网 (21)7.1 低压配电网结构 (21)7.2 低压配电装置 (21)7.3 低压配电线路 (21)8 发电厂(含分布式电源)接入系统 (22)8.1 接入系统电压等级 (22)8.2 接入系统原则 (23)9 电力用户供电 (23)9.1 电力用户分类 (23)9.2 电力用户供电电压 (24)9.3 电力用户供电要求 (25)附录 (26)附录B 高压配电网典型接线图 (29)附录C 中压配电网典型接线图 (38)附录D 低压配电网典型接线图 (44)1 基本要求1.1 适用范围本规定适用南方电网五省区范围内65个地(市、州)的110千伏及以下各级配电网。
中国南方电网有限责任公司基建项目进度管理办法(Q-CSG213007-2017)

1Q/CSG中国南方电网有限责任公司企业管理制度基建项目进度管理办法中国南方电网有限责任公司 发 布Q/CSG213007-2017目录1 总则 (3)2 规范性引用文件 (3)3 术语及定义 (3)4 职责 (4)5 管理内容与方法 (8)6 附则 (13)7 附录 (14)附录A:南方电网公司基建项目建设一级进度计划表 (15)附录B:基建项目建设进度管理流程图 (18)中国南方电网有限责任公司基建项目进度管理办法1总则1.1为规范中国南方电网有限责任公司(以下简称公司)基建项目进度管理,加强项目进度计划的全过程控制,实现项目工期目标,制定本管理办法。
1.2本办法明确了各单位在基建项目进度管理中的职责、管理内容和方法。
1.3本办法适用于列入公司固定资产投资计划的基建项目自可行性研究批复至竣工验收的全过程进度管理。
2规范性引用文件执行以下规范性文件时,公司制度以最新版本为准:《建设工程项目管理规范》(GB/T50326-2006)《中国南方电网有限责任公司基建管理规定》《中国南方电网有限责任公司固定资产投资计划管理办法》(Q/CSG213011-2013)3术语及定义3.1关键节点:关键工作两端的节点,在本办法特指基建项目的主要阶段之间标志性工作开始或结束的时间点。
3.2项目一级进度计划:即里程碑进度计划,包含项目前期一级进度计划和项目建设一级进度计划,用于公司、分子公司对基建项目进度的管理。
项目前期一级进度计划是自列入项目前期投资计划至取得核准文件的全过程关键节点进度计划,项目建设一级进度计划是贯穿基建项目自列入基建投资计划至竣工验收全过程关键节点的进度计划。
3.3项目二级进度计划:按项目单项工程制订的进度计划,用于建设单位和业主项目部对工程项目实施过程中的进度管控。
3.4指导工期:根据公司电源工程、电网工程各主要阶段建设工期统计数据,以电力行业工期定额为依据,在保证工程建设质量并充分考虑各种外部条件的基础上制定的工程各阶段的合理工期,是制订基建项目进度计划的主要依据。
(管理制度)中国南方电网有限责任公司基建基建项目管理办法CSG

(管理制度)中国南方电网有限责任公司基建基建项目管理办法CSG1Q/CSG213021-2014目录1 总则 (1)2 规范性引用文件 (1)3 术语和定义 (2)4 职责 (3)5 管理内容和方法 (5)5.1流程和角色 (5)5.2项目决策 (7)5.3项目统筹 (9)5.4进度管理 (11)5.5技术管理 (16)5.6采购管理 (22)5.7风险管理 (24)5.8质量管理 (26)5.9造价管理 (30)5.10项目经理职业发展 (33)5.11持续改进 (35)6附则 (37)中国南方电网有限责任公司基建项目管理办法1 总则1.1 为贯彻落实公司中长期发展战略,规范公司基建项目管理,实现国际先进目标,根据公司《项目管理规定》和《基建管理规定》,特制定本办法。
1.2 本办法适用于公司电源、电网工程、小型基建项目管理。
2 规范性引用文件以下规范性文件中,公司制度执行最新版本:《中国南方电网有限责任公司投资管理规定》《中国南方电网有限责任公司项目管理规定》《中国南方电网有限责任公司投资规划管理规定》《中国南方电网有限责任公司基建管理规定》《中国南方电网有限责任公司物资管理规定》《中国南方电网有限责任公司基建、技改规划管理办法》《中国南方电网有限责任公司安全生产风险管理体系(2012版》)《中国南方电网有限责任公司供应商管理办法》《中国南方电网有限责任公司物资需求管理办法》《中国南方电网有限责任公司招标管理规定》《中国南方电网有限责任公司物资品质控制管理办法》《中国南方电网有限责任公司仓储配送管理办法》《中国南方电网有限责任公司工程财务管理办法》项目管理知识体系指南(PMBOX®指南)(第五版)国际项目管理专业资质认证标准(IPMA Competence Baseline 3.0)资产管理标准(PAS55-2008)质量管理体系(GB/T 19001—2008/ISO 9001 : 2008)《建设工程项目管理规范》(GB/T 50326-2006)《建设工程质量管理条例》(国务院令第279号)《建设项目竣工环境保护验收管理办法》(国家环境保护总局令第13号)《电力建设工程质量监督规定》电建质监〔2005〕52号Q/CSG213021-2014《中华人民共和国档案法》(中华人民共和国主席令〔1996〕第71号修正)《国家重大建设项目文件归档要求与档案整理规范》(DA/T 28-2002)《建设工程文件归档整理规范》(GB/T 50328-2001)《中华人民共和国安全生产法》(中华人民共和国主席令第七十号)《建设工程安全生产管理条例》(国务院第393号令)《生产安全事故报告和调查处理条例》(国务院第493号令)《电力安全事故应急处置和调查处理条例》(国务院第599号令)《工程造价咨询企业管理办法》(建设部令第149号)。
最新版本南方电网公司基建安全管理办法(Q_CSG213004_2017)

Q/CSG 中国南方电网有限责任公司企业管理制度中国南方电网有限责任公司基建安全管理办法中国南方电网有限责任公司发布目录1 总则 (2)2 规性引用文件 (2)3 术语和定义 (2)4 职责 (3)5 管理容和方法 (5)5.1基建安全风险管理 (5)5.2基建施工安全管理 (6)5.3基建应急与事故管理 (13)6附则 (14)基建安全管理办法1 总则1.1为贯彻“安全第一、预防为主、综合治理”的方针,规中国南方电网有限责任公司(以下简称“公司”)基建安全管理,依据国家有关法律法规和公司有关规定,制定本办法。
1.2本办法规定了各单位在基建安全管理中的职责、管理容与方法。
1.3本办法适用于公司固定资产投资计划的基建项目,其他工程可参照执行。
2 规性引用文件见附录A。
3 术语和定义3.1风险:某一特定危害可能造成的损失或损害潜在性变成现实的机会,通常表现为某一特定危险情况发生的可能性和后果的组合。
3.2危险性较大的分部分项工程:公司基建项目在施工过程中存在的、可能导致作业人员群死群伤或造成重大不良社会影响的分部分项工程,或该分部分项工程存在复杂自然条件、复杂结构、技术难度大的特点。
其包括危险性较大的分部分项工程和超过一定规模的危险性较大的分部分项工程两部分。
(见附录B、附录C)3.3“7S”管理:整理(Seiri)、整顿(Seiton)、清扫(Seiso)、清洁(Seikeetsu)、素养 (Shitsuke)、安全(Safety)和节约(Saving)。
3.4 “四步法”:风险评估与控制、作业指导书、安全施工作业票、站班会。
3.5 “八步骤”:建立施工机具清册、记录维护保养项目和周期、执行维护保养作业指导书、做好维护保养台账、配置机具操作手册、政府规定的年检资料齐全、三证合法合规、重点作业前的专项检查且资料齐全。
4 职责4.1公司基建部4.1.1负责贯彻落实国家有关安全生产的法律、法规,行业规程、规和公司安全生产管理相关规定。
(完整word版)中国南方电网有限责任公司基建项目进度管理办法(Q-CSG213007-2017)

(完整word版)中国南方电网有限责任公司基建项目进度管理办法(Q-CSG213007-2017)Q/CSGQ/CSG-2017中国南方电网有限责任公司企业管理制度基建项目进度管理办法2017-9-8发布2017-9-8实施中国南方电网有限1责任公司发布Q/CSG-2017目录2Q/CSG-2017中国南方电网有限责任公司基建项目进度管理办法1总则为规范中国南方电网有限责任公司(以下简称公司)基1.1建项目进度管理,加强项目进度计划的全过程控制,实现项目工期目标,制定本管理办法。
1.2本办法明确了基础设施项目进度管理中各单位的职责、管理内容和方法。
1.3本办法适用于列入公司固定资产投资计划的基建项目自可行性研究批复至竣工验收的全过程进度管理。
2规范性引用文件执行以下规范性文件时,公司制度以最新版本为准:《建设工程项目管理规范》(GB/T-2006)《中国南方电网有限责任公司基建管理规定》《中国南方电网有限责任公司固定资产投资计划管理办法》(Q/CSG-2013)3术语及定义关键节点:关键工作两端的节点,在本办法特指基建项3.1目的主要阶段之间标志性工作开始或结束的时间点。
3Q/CSG-.2项目一级进度计划:即里程碑进度计划,包含项目前期一级进度计划和项目建设一级进度计划,用于公司、分子公司对基建项目进度的管理。
项目前期一级进度计划是自列入项目前期投资计划至取得核准文件的全过程关键节点进度计划,项目建设一级进度计划是贯穿基建项目自列入基建投资计划至竣工验收全过程关键节点的进度计划。
3.3项目二级进度计划:按项目单项工程制订的进度计划,用于建设单位和业主项目部对工程项目实施过程中的进度管控。
3.4指导工期:根据公司供电工程、电网工程主要阶段施工工期统计数据,在保证工程施工质量的基础上,充分考虑各种外部条件,制定工程各阶段的合理工期,是制定基建工程进度计划的主要依据。
3.5属地单位:指基建项目所处的各分子公司及其各级供电区域所属管辖单位。
南方电网公司110千伏及以下配电网规划技术指导原则(2016年)

3
110 千伏及以下配电网规划技术G 1203004
110 千伏及以下配电网装备技术导则 20kV 及以下电网装备技术导则
Q/CSG MS0308
中国南方电网有限责任公司电力系统电压质量和 无功电力管理办法
Q/CSG 10701 Q/CSG 10012 Q/CSG1201001 国家能源局(2010 年 9 月) 南方电网计〔2005〕79 号 电监安全[2008]43 号
供配电系统设计规范 20 千伏及以下变电所设计规范 低压配电设计规范 66 千伏及以下架空电力线路设计规范 电力工程电缆设计规范 城市电力规划规范 交流电气装置的接地设计规范 交流电气装置的过压保护和绝缘配合设计规范 系统接地的型式及安全技术要求 继电保护和安全自动装置技术规程 重要电力用户供电电源及自备应急电源配置技术 规范
1
110 千伏及以下配电网规划技术指导原则
1 适用范围
《110 千伏及以下配电网规划技术指导原则》 (以下简称《技术指导原则》 )规定了 中国南方电网有限责任公司 110kV 及以下配电网规划的技术要求及相关事宜。 《技术指导原则》适用于中国南方电网有限责任公司及所属(含代管)各有关单位 110kV 及以下配电网的规划工作。 接入中国南方电网有限责任公司 110kV 及以下配电网系统的电力用户可参照本原则 执行。
2 规范性引用文件
下列文件中的条款通过本标准的引用而构成本标准的条款。 凡是注日期的引用文件, 其随后所有的修改单(不包括勘误的内容)或修订版均不适用于本标准。凡是不注日期 的引用文件,其最新版本适用于本标准。 GB50613 GB/T 12325 GB/T 12326 GB/T 15543 GB/T 156 GB/T 15945 GB 17625.1 城市配电网规划设计规范 电能质量 电能质量 电能质量 标准电压 电能质量 电力系统频率偏差 供电电压偏差 电压波动和闪变 三相电压不平衡
中国南方电网有限责任公司10(20)千伏及以下配电网项目可行性研究内容深度规定(南方电网计〔2011〕42号)

Q/CSG 115004-2011中国南方电网有限责任公司 10(20)kV 及以下配电网项目 可行性研究内容深度规定Q/CSG中国南方电网有限责任公司企业标准Q/CSG 115004-2011ICS备案号:P2011 – 4 - 20 发布 2011 – 4 - 20 实施中国南方电网有限责任公司 发 布目次前言 (2)引言 (3)1 适用范围 (4)2 规范性引用文件 (4)3 编制的基本要求 (4)4 内容及深度要求 (5)5 附表及附图 (8)5.1附表 (8)5.2附图 (8)附录A(规范性附录) XX地市(州)供电局10KV及以下配电网项目汇总 (9)附录B(规范性附录) 10KV及以下配电网项目可行性研究表 (10)附录C(规范性附录) XX批次配电网项目实施前后指标对比表 (11)前言根据中国南方电网有限责任公司(以下简称“公司”)一体化管理工作推进的要求,公司组织五省(区)电网公司、有代表性的地市(州)供电局及设计单位规划计划专业技术人员起草本内容深度规定。
本规定的编写结合了各省(区)、地市(州)的实际情况,经过征求意见和三次会议集中讨论而形成。
本规定主要起草单位:南方电网公司计划发展部、广东电网公司、广西电网公司、云南电网公司、贵州电网公司、海南电网公司、广州供电局、佛山供电局、南宁供电局、昆明供电局、贵阳供电局、凯里供电局、台江供电局、海口供电局、佛山南海电力设计院工程有限公司、佛山电力设计院有限公司。
本规定主要起草人:陈旭、邱朝明、戴志伟、张祖荣、张雪莹、张宁、李云芬、张群安、刘长春、罗竹平、陆冰雁、刘东升、郑星炯、刘先虎、廖小文、施坚、雷霖、陈守吉、吴振东、柯景发、罗崇熙、李成、黄少红、柳春芳、梁辉平。
本规定由中国南方电网公司计划发展部提出、归口并解释。
本规定自2011年4月20日起执行。
引言为应对电力发展新形势,落实公司发展战略,切实提高用户供电质量和可靠性,构建一个智能、高效、可靠、绿色的国际先进配电网,进一步提高电网投资效益。
中国南方电网责任公司基建项目进度管理办法

Q/CSG 中国南方电网有限责任公司企业管理制度中国南方电网有限责任公司发布目次基建项目进度管理办法1总则1.1为提高基建项目进度管理水平,加强建设计划管理,实现项目进度计划的全过程控制,保证工程工期目标的顺利实现,制定本管理办法。
1.2列入中国南方电网有限责任公司(以下简称公司)电力基本建设投资计划的基建项目)3.1关键节点:代表基建项目的一个重要阶段,在各级项目进度计划表中体现。
3.2项目里程碑进度计划:贯穿基建项目自可研批复至竣工投产、结算的全过程关键节点进度计划,反映基建项目主要进度形象,用于公司基建部、分子公司掌控工程关键进度(见附件一)。
3.3项目一级进度计划:根据项目里程碑进度计划,按项目单项工程制定的自可研批复至竣工投产、结算的全过程关键节点进度计划,用于建设单位掌控工程进度。
(见附件一) 3.4项目二级进度计划:根据项目一级进度计划,按项目单位工程制定的关键节点进度计划,用于业主项目部掌控设计图纸交付、施工组织、物资到货等各单位工程的主要进度。
(见附件一)4.1公司基建部4.1.1制定公司基建项目进度管理的有关制度和指导工期;4.1.2组织、指导各分子公司制定项目里程碑进度计划;4.1.3下达电源工程、220千伏及以上电网工程、一类小型基建工程的项目里程碑进度计划并批复相应调整计划;4.1.4指导、监督、检查基建项目建设准备工作及项目实施进度;4.1.5考核分子公司基建项目里程碑进度计划完成情况;4.1.6考核分子公司重点工程计划投产完成情况。
4.4.1制定基建项目年度停电计划;4.4.2提出解决电网重大安全或供电问题的工程投产建议时间。
4.5分子公司4.5.1配合公司基建部制定基建项目建设指导工期;4.5.2配合公司基建部制定基建项目里程碑进度计划;4.5.3下达110千伏及以下电网工程、二、三类小型基建项目里程碑进度计划并批复调整计划;4.5.4编制及上报项目前期费用计划建议,明确项目建设单位;4.5.5指导、检查项目建设准备工作及项目实施进度;4.6.6考核业主项目部项目一级进度计划完成情况;4.6.7考核业主项目部项目重点工程计划投产完成情况。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
附件:Q/CSG中国南方电网有限责任公司企业管理制度中国南方电网有限责任公司 110千伏及以下配电网规划管理办法目录1.总则 (1)2.规范性引用文件 (1)3.术语和定义 (1)4.职责 (1)5.管理内容与方法 (2)5.1 配网规划编制要求 (2)6.附则 (5)中国南方电网有限责任公司110千伏及以下配电网规划管理办法1.总则1.1 为明确南方电网各层级配电网规划编制工作的职责,规范配电网规划编制工作,提高配电网规划工作水平,特制定本管理办法。
1.2 配电网规划应以建设一个覆盖城乡的智能、高效、可靠、绿色的电网为总体目标,满足各区域社会经济发展和人民生活用电的需求。
1.3 配电网规划的目的是指导配电网的建设和改造,为配电网投资计划安排及项目立项提供重要依据。
1.4 本办法适用于南方电网公司、省公司、地市局和区县局的110千伏及以下配电网规划管理工作。
2.规范性引用文件下列文件中的条款通过本办法的引用而成为本办法的条款。
凡是注日期的引用文件,其随后所有的修改单(包括勘误的内容)或修改版均不适用于本办法。
但是鼓励根据本办法达成协议的各方研究是否可使用这些文件的最新版本。
凡是不注日期的引用文件,其最新版本适用于本办法。
《南方电网电力发展规划工作管理办法》《南方电网110千伏及以下配电网规划指导原则》(南方电网生〔2009〕4号)3.术语和定义3.1 高压配电网:指35千伏、110千伏电压等级电网。
3.2 中压配电网:指10(20)千伏电压等级电网。
3.3 低压配电网:指380伏、220伏电压等级电网。
3.4 配电网规划:指110千伏及以下电压等级电网规划。
4.职责公司各级计划部门是配电网规划的归口管理部门。
公司各级基建、生技、财务、市场、农电等部门和各级调度机构参与、协助计划部门开展配电网规划工作,提供相关的基础数据资料,提出合理意见和建议。
4.1公司总部职责4.1.1 公司计划发展部负责建立公司配电网规划管理体系,制定规章制度和技术标准,指导各省公司的配电网规划工作。
4.1.2 公司计划发展部负责组织开展配电网规划、规划实施效果评价及有关研究工作。
4.1.3 公司计划发展部负责组织评审和批复各省公司配电网规划,批复各地市(州)配电网规划。
4.2 省公司职责4.2.1 省公司计划发展部负责组织开展本省(区)配电网规划、规划实施效果评价及有关研究工作。
4.2.2 省公司计划发展部负责组织评审各地市(州)配电网规划。
4.2.3省公司负责公司总部授权的地市(州)配电网规划审批及其它管理工作。
4.3地市(州)供电局职责无地市(州)供电局的公司,以下职责由省公司负责。
4.3.1 参与本省(区)配电网规划编制工作。
4.3.2 负责组织开展本地市(州)配电网规划工作,编制高压配电网规划。
4.3.3 指导县区供电局编制中低压配电网规划工作并组织内部评审。
4.4 区县供电局职责对于组织架构中无设置区县供电局的地市供电局,本管理办法中县区供电局相关职能由其镇(街)级供电部门承担。
4.4.1 参与编制本地市(州)高压配电网规划。
4.4.2 负责编制本县区中低压配电网规划。
5.管理内容与方法5.1 配网规划编制要求5.1.1 配电网规划一般与国民经济发展规划年限一致,每五年编制一次。
5.1.2 配电网规划必须在统筹考虑城市总体规划、区域控制性详细规划的基础上开展。
地市供电局应建立与地方政府相关部门的常态沟通机制,保障配电网与地方社会经济的发展相适应。
5.1.3 配电网规划应依据国家技术标准和公司相关技术规范要求进行编制。
配电网应与主网规划协调,在负荷预测、上一级变电站布点等方面对主网规划提出建议和要求。
5.1.4 配电网五年规划提出五年配电网规划目标,侧重主干网网架规划,提出规划期内配电网项目的建设需求及投资估算。
5.2 配电网规划内容配电网五年规划纲要应包括以下内容:5.2.1配电网现状分析。
包括分析地区功能定位、经济社会发展情况、配电网布局与负荷分布的现状,重点分析网架结构和设备原因对供电安全可靠、线损产生的影响及存在的主要问题,以及极端气象或地质条件对现有配电网的影响。
5.2.2电力预测及分布。
包括引用主网规划电力预测成果,进行分区预测和空间负荷预测。
由于影响电力需求的不确定性因素较多,电力需求预测可采用多种方法进行。
综合多种方法的预测结果,给出高中低预测方案,并提出一个推荐方案作为配电网规划设计的基础。
5.2.3 配电网电源规划。
主要说明给配电网供电的电源规划情况,分别为220千伏变电站、接入配电网电压等级的发电厂(含分布式电源)。
5.2.4 电力和电量平衡。
包括进行有功(无功)电力平衡、电量平衡,经过分析计算编制逐年110千伏变电站布点规划。
5.2.5 确定规划目标和技术原则。
包括确定规划分期目标、电网结构原则、供电设施标准及技术原则,其中技术原则应具有一定的前瞻性、适应性、差异性。
5.2.6 高压配电网规划。
包括根据电力平衡、上一级电网规划,编制逐年110千伏网架规划、电网校核、无功补偿规划等。
并提出对配电网供电电源点(220千伏及以上的变电站、接入配电网的发电厂及分布式电源等)的建设要求。
5.2.7 中低压配电网规划。
包括依据规划目标、上一级电网规划,经过分析计算编制水平年的中低压配电网规划,提出规划期内配电网项目的建设需求。
5.2.8 节能降耗。
包括有关节能降耗规划解决措施、规划配电网损耗计算等。
5.2.9 配电网项目建设规模及投资估算。
根据配电网工程综合造价,分别估算高压配电网规划和中低压配电网规划的投资。
5.2.10 投资效益分析。
包括对推荐的规划方案进行经济评价,评估地区配电网规划建设经济效益;阐述经济评价的思路与方法,按照规划方案列出经营成本、增售电量、资金筹措及来源等基础数据及主要参数,测算资产负债率、内部收益率、投资回收期、单位电量输配电成本等经济指标;必要的敏感性分析(主要因素包括:总投资、增售电量、线损率、收益率及经营成本)。
5.2.11 配电网规划与城市规划相协调。
包括积极依靠政府,将配电网规划中的站点、电力走廊纳入城市规划;配电网规划尽量与城市规划相融合,减少对城市环境的影响。
5.2.12 规划评估。
包括本次规划对规划原则的落实情况、对现状问题的解决程度、规划指标实现的评估。
5.3 配电网规划编制的组织5.3.1 规划编制、审批5.3.1.1 公司总部依据5.2条要求组织编制配电网五年规划编制原则、纲要、内容深度要求,统一规划编制标准、模板,提供投资估算及规划评估等所需造价资料。
5.3.1.2省公司组织编制本省(区)配电网规划,地市供电局组织编制本地市(州)配电网规划,区县供电局组织编制县区级中低压配电网规划。
5.3.1.3 在配电网规划编制中,应当在计划部门的组织下,充分吸取有关部门和调度机构的意见。
5.3.1.4地市(州)供电局应在现状分析、负荷预测、规划原则和目标制定、规划方案编制等关键点处组织本地市(州)配电网规划的阶段性审查。
5.3.1.5 地市(州)供电局组织本地市(州)及其县区配电网规划报告审查,其中高压配电网规划需征求政府有关部门意见。
按审查意见修改后,形成内审稿报省公司。
5.3.1.6 省公司组织评审各地市(州)配电网规划,要求邀请政府有关部门参加。
按评审意见修改后,形成省公司配电网规划(送审稿)报公司总部。
5.3.1.7 公司总部按规定组织对省公司配电网规划评审,印发评审意见。
按评审意见修改后,形成审定稿,并批复各地市(州)配电网规划。
5.3.1.8 省公司批复公司总部授权的各地市(州)配电网规划。
5.3.2 规划实施配电网规划的实施应根据城乡建设与改造的统一规划来安排,在各省公司的组织下,由各地市供电企业和区县级供电企业具体实施。
5.3.3 规划修编5.3.3.1配电规划实行动态管理。
一般情况下,配电网五年规划应结合实际需要2-3年滚动修编一次。
在有下列情况之一时,应进行规划滚动修编。
①城乡村总体规划有重大修改;②国家出台新的有关政策;③电力需求或电源规划有较大变动;④电网技术有较大发展;⑤网省公司有其它要求。
5.3.3.2 规划调整应依照原有程序进行编报。
5.3.3.3规划调整报告应重点阐述调整的必要性、调整内容、调整前后的对比分析等等。
5.3.4 规划成果5.3.4.1规划成果应当包括规划报告、图纸。
对规划文本、图纸、说明、基础资料等的具体内容、深度要求和规格等,由计划部门另行规定。
5.3.4.2 规划成果文件应当以书面和电子文件两种方式表达。
5.4 规划实施效果评价提出编制下一个五年配电网规划前,应当对现行配电网规划的实施情况进行总结,对配电网安全性、可靠性、供电质量、经济性及成本效益分析进行评价。
针对存在问题和出现的新情况,开展规划前期研究,对配电网规划提出新视角,作为下一个五年规划编制的工作基础,提高电网规划的针对性,保证配电网规划的质量。
5.4.1 公司总部编制规划实施效果评价纲要、内容深度要求,统一规划编制标准、模板,提供经济评价等所需的基础资料。
5.4.2 省公司应以地市(州)为单位对规划实施效果进行评价,并汇总形成省公司报告、报公司总部备案。
5.5 经费安排省公司本部完成的电网规划费用在省公司研究开发费中开支,地市供电局完成的电网规划的费用在地市供电局研究开发费中开支。
6.附则6.1 本办法由公司计划发展部负责解释。
6.2 本办法自2011年4月2日起执行。
附录A 配电网五年规划流程图Q/CSG—213081-20116。
