建筑工程监理概论期末试题及答案《建筑工程监理概论》期末试题一、名词解释1、工程监理单位:依法成立并取得建设主管部门颁发的工程监理企业资质证书,从事工程建设监理及相关服务的机构。

2、注册监理工程师:是指经全国监理工程师职业资格统一考试合格,取得《监理工程师职业资格证书》,并经注册后在监理单位从事工程建设监理活动的专业人员。

3、监理规划:是监理单位接受业主委托并签订委托监理合同之后,由总监理工程师组织编写,监理单位技术负责人负责审批,用来指导项目监理机构全面开展监理工作的指导性文件。

4、监理实施细则:在监理规划的基础上,由项目监理机构的专业监理工程师负责组织编写,总监理工程师负责审批实施的操作性文件。

5、项目监理机构:监理单位派驻工程项目负责履行委托监理合同的组织机构。

6、无效合同:是指当事人违反了法律规定的条件而订立的,国家不承认其效力,不给予法律保护的合同。

7、总监理工程师:是指由监理单位法定代表人授权的项目监理机构的总负责人,行使业主在监理合同中赋予监理单位的权利和义务,全面负责项目监理机构的监理工作。

一、单项选择1、哪些工程必须实行监理?国家重点建设工程,大、中型公用事业工程,成片开发建设的住宅小区工程,利用外国政府或国际组织贷款、援助的工程,国家规定必须实行监理的其他工程。

2、三目标控制是同时达到最优还是系统考虑?系统考虑。

3、目标控制顺序?投入,转换,反馈,对比,纠正。

4、注册监理工程师分专业注册,每人可以注册2个专业。

5、依据建筑法,建设单位拿到施工许可证后3个月内必须开工。

6、监理合同实施过程体现的原则?平等,自愿,公平,诚实信用,遵守法律法规和公序良俗。

7、管理层次?决策层,协调层,执行层,操作层。

8、监理工程师注册分类?初始注册,延续注册,变更注册,注销注册。

9、工地例会由项目监理单位主持。

书上:第一次工地会议纪要应由项目监理机构负责起草,并经与会各方代表会签。

工地例会是由总监理工程师主持。

工程建设监理概论期末测试试题2套含答案(大学期末复习资料)

工程建设监理概论期末测试试题2套含答案(大学期末复习资料)

期末测试卷一一、单选题(每题3分,共45分)1.监理工程师应明确,施工现场安全由()负责。

A.施工企业B.项目业主和施工企业共同C.监理单位和施工企业共同D.项目业主、施工企业和监理共同2.项目总监理工程师应集中力量做好()工作,竭尽全力协助业主在计划的投资、进度、质量目标内把工程建成。

A.目标规划B.动态控制C.目标控制D.合同管理3.建筑工程开工前,()人民政府建设行政主管部门申请领取施工许可证。

A.施工单位向工程所在地的县以上B.建设单位向工程所在地的县以上C.建设单位会同施工单位向工程所在地的市级以上D.建设单位或施工单位向工程所在地的省级4.某监理单位做到了(),以及其他有关守法规定就可以认定它是基本依法经营的。

A.所有监理人员能够遵守监理工程师职业道德守则和纪律B.认真接受政府建设主管部门的监督、指导和协调C.在核定的范围内开展经营活动D.所有监理人员均不违反兼职规定5.下列各项中,()应列入监理费的直接成本。

A.监理业务培训费B.监理单位职工福利费C.监理单位经营活动费D.开展项目监理活动的办公设施费6.监理工程师需要()的复合型人才来承担。

A.一专多能B.全面发展C.德智体美D.综合专家7.运到施工现场的原材料,半成品和构配件应由()按规定要求进行检验的检验或试验报告,经监理工程师审查并确认其质量合格后,方准进场。

A.监理员B.建设单位C.施工承包单位D.设计单位8.当工程项目中采用新材料时,必须通过()。

A.分析论证B.试验分析C.技术鉴定和试验D.计算验证9.如果把进度偏差与投资偏差联系起来,则进度偏差可表示为( )与已完工程计划投资的差异。

A.拟完工程计划投资B.已完工程实际投资C.完工程计划投资D.已完工程计划投资10.在控制过程的基本环节中,处于投入与反馈之间的环节是()。

A.实施B.转换C.对比D.纠正11.建设工程项目信息分类按照目标划分可以分为( )。

A.项目内部信息,项目外部信息,固定信息,流动信息B.战略性信息,管理型信息,业务性信息C.组织类信息,管理类信息,经济类信息,技术类信息D.投资控制信息,质量控制信息,进度控制信息,合同管理信息12.《建设工程监理范围和规模标准规定》中规定建筑面积在( )的成片开发建设的住宅小区工程必须实行监理。

《建筑工程监理概论》期末考试复习题及参考答案

《建筑工程监理概论》期末考试复习题及参考答案

建筑工程监理概论复习题(课程代码252322)一、单选题(本大题共60题)1.合同法律关系的客体不包括( )。

A.物B.法人C.行为D.智力成果2.建设工程勘察合同法律关系的客体是指( )。

A.物B.智力成果C.行为D.财3.A公司通过资产重组被另一较大的B公司兼并后,法定代表人易人。

由于经营方针改变,B 公司不愿履行A公司法定代表人签订的供货合同的义务,此时合同应属于( )。

A.继续有效B.因A公司已不存在而无效C.合同需要经过B公司法定代表人补充签字后才有效D.需与B公司协商变更部分合同条款的内容后才能继续有效4.按照市场行情约定价格的合同,合同履行时市场行情发生波动,则( )。

A.价格上涨按原价格执行,价格下降按新价格执行B.价格下降按原价格执行,价格上涨按新价格执行C.无论上涨还是下降均按新价格执行D.无论上涨还是下降均按原合同价格执行5.《合同法》中有关解决合同争议方式的不正确表述有( )。

A.当事人可以通过和解或调解解决合同争议B.当事人订立有仲裁协议的,当事人可以选择向仲裁机构申请仲裁或向人民法院起诉C.当事人不愿和解、调解,可根据仲裁协议向仲裁机构申请仲裁D.当事人不履行仲裁裁决的,对方可以请求人民法院执行6.施工合同中的承包人到材料供应商处去购买水泥,由于水泥强度等级不清楚而将32.5级的水泥当作42.5级水泥购入。

该买卖合同没有仲裁条款,发现问题后,承包人应( )。

A.向人民法院起诉,要求确认该合同无效B.向人民法院起诉,要求撤销该合同C.向仲裁机构申请仲裁,要求确认该合同无效D.向仲裁机构申请仲裁,要求撤销该合同7. 招标人选择招标代理机构时,( )不是应满足的条件。

A.招标代理机构必须是法人组织B.有从事招标代理业务的营业场所C.有能够编制招标文件的能力D.有作为评标委员会成员人选的技术、经济"专家库"8. 在合同正常履行的情况下,( ),此时设计合同终止。

2011建筑监理工程师考试监理概论真题及答案

2011建筑监理工程师考试监理概论真题及答案

2011建筑监理工程师考试监理概论真题及答案第1部分:单项选择题,共50题,每题只有一个正确答案,多选或少选均不得分。

1.[单选题]关于建设工程监理的说法,正确的是()。

A)建设工程监理的行为主体包括监理单位、建设单位和施工单位B)监理单位处理工程变更的权限是建设单位授权的结果C)建设工程监理的实施需要建设单位的委托和施工单位的认可D)建设工程监理的依据包括委托监理合同、工程总承包合同和分包合同答案:B解析:本题考查的是建设工程监理的涵义。

工程监理企业在委托监理的工程中拥有一定的管理权限,是建设单位授权的结果。

2.[单选题]监理单位在建设工程监理工作中体现公正性要求的是()。

(新教材变为“公平性”)A)维护建设单位的合法权益时,不损害施工单位的合法权益B)协助建设单位实现其投资目标,力求在计划的目标内建成工程C)按照委托监理合同的规定,为建设单位提供管理服务D)建立健全管理制度,配备有丰富管理经验和应变能力的监理工程师答案:A解析:本题考查的是建设工程监理的性质。

公平性体现:当建设单位与施工单位发生利益冲突或者矛盾时,工程监理单位应以事实为依据,以法律和有关合同为准绳,在维护建设单位的合法权益的同时,不损害施工单位的合法权益。

3.[单选题]监理单位对施工单位建设行为的监督管理,是从()的角度对建设工程生产过程实施的管理。

A)工程总承包方B)施工总承包方C)产品生产者D)产品需求者答案:D解析:本题考查的是现阶段建设工程监理的特点。

我国的建设工程监理制规定,工程监理企业只接受建设单位的委托,即只为建设单位服务。

建设项目管理是适应建筑市场中建设单位新的需求的产物,由此可知监理单位对施工单位建设行为的监督管理,是从建设单位(即产品需求者)的角度对建设工程生产过程实施的管理。

(本知识点新教材已经删除)4.[单选题]政府投资项目决策前,需由咨询机构对项目进行评估论证,特别重大的项目还应实行专家()制度。

A)决策B)评议C)审定D)验收答案:B解析:本题考查的是工程建设程序。

2020年年电大《工程建设监理概论》考试题库及答案精选全文

2020年年电大《工程建设监理概论》考试题库及答案精选全文

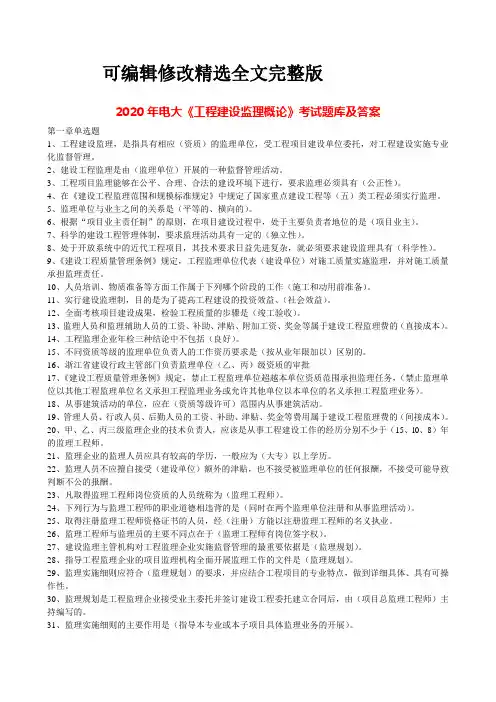

可编辑修改精选全文完整版2020年电大《工程建设监理概论》考试题库及答案第一章单选题1、工程建设监理,是指具有相应(资质)的监理单位,受工程项目建设单位委托,对工程建设实施专业化监督管理。

2、建设工程监理是由(监理单位)开展的一种监督管理活动。

3、工程项目监理能够在公平、合理、合法的建设环境下进行,要求监理必须具有(公正性)。

4、在《建设工程监理范围和规模标准规定》中规定了国家重点建设工程等(五)类工程必须实行监理。

5、监理单位与业主之间的关系是(平等的、横向的)。

6、根据“项目业主责任制”的原则,在项目建设过程中,处于主要负责者地位的是(项目业主)。

7、科学的建设工程管理体制,要求监理活动具有一定的(独立性)。

8、处于开放系统中的近代工程项目,其技术要求日益先进复杂,就必须要求建设监理具有(科学性)。

9、《建设工程质量管理条例》规定,工程监理单位代表(建设单位)对施工质量实施监理,并对施工质量承担监理责任。

10、人员培训、物质准备等方面工作属于下列哪个阶段的工作(施工和动用前准备)。

11、实行建设监理制,目的是为了提高工程建设的投资效益、(社会效益)。

12、全面考核项目建设成果,检验工程质量的步骤是(竣工验收)。

13、监理人员和监理辅助人员的工资、补助、津贴、附加工资、奖金等属于建设工程监理费的(直接成本)。

14、工程监理企业年检三种结论中不包括(良好)。

15、不同资质等级的监理单位负责人的工作资历要求是(按从业年限加以)区别的。

16、浙江省建设行政主管部门负责监理单位(乙、丙)级资质的审批17、《建设工程质量管理条例》规定,禁止工程监理单位超越本单位资质范围承担监理任务,(禁止监理单位以其他工程监理单位名义承担工程监理业务或允许其他单位以本单位的名义承担工程监理业务)。

18、从事建筑活动的单位,应在(资质等级许可)范围内从事建筑活动。

19、管理人员、行政人员、后勤人员的工资、补助、津贴、奖金等费用属于建设工程监理费的(间接成本)。

工程建设监理期末试卷带答案

工程建设监理期末试卷带答案

2.工程监理企业应当由足够数量的有丰富管理经验和应变能力的监理工程师组成骨干队伍,这是建设工程监理()的具体表现。

A.服务性B.科学性C.独立性D.公正性3.根据速设部《关于落实建设工程安全生产监理责任的若干意见》,下列工作中,属于施工准备阶段监理工作的是()。

Λ.审查施工组织设计中的安全技术措施B.定期巡视检查危险性较大工程作业情况C.检查施工现场起重机械验收手续D.检查施工现场安全防护措施4.根据项目法人责任制的规定,项目法人应当在()批准后成立。

A.项目建议书B.项目可行性研究报告C.初步设计文件D.施工图设计文件5.委托工程监理是业主在工程()阶段的工作。

A.设计B.施工安装C.建设准备D.生产准备6.工程监理企业专业资质标准中,可设立甲、乙、丙级的工程类别是()oA.公路工程B.电力工程C.矿山工程D.通信工程7.项目监理机构组织设计过程中,应在考虑影响管理跨度的各种因素后,根据具体情况确定()oA.管理目标B.管理层次C.管理权限D.管理效益8.根据《建设工程质量管理条例》,监理工程师应当按照工程监理规范的要求,采取旁站、巡视和()检验等形式,对建设工程实施监理。

A.等距B.随机C.平行D,抽样9.根据《注册监理工程师管理规定》,下列权利和义务中,属于注册监理工程师享有的权利是()o派※※※※※冰※※※※※派※※※※※派※※※※※派※※※※※派※※※※※派※※※※※※※※※※※派※※※※※派※※※※※冰※※※※※※※※※※※派※※※※※派※※※※※※※※※※※※※※※※※派※※※※※派※※※※※派※※※※※米※※※※※派※※※※※派※※※※※派※※※※※冰※※※※※3.监理实施细则:二、单选题(每题1分,共10分)1.下列关于建设工程监理特点的说法中,不正确的是()oA.建设工程监理的服务对象具有单一性B.建设工程监理具有监督功能C.建设工程监理市场准入实行双重控制D.建设工程监理有利于实现建设工程投资效益最大化《工程建设监理》期末考试试卷A4.《建设工程监理规范》规定,监理单位应于委托监理合同签订后10天内将()书面通知建设单位。

建筑工程监理概论试卷(附答案)

建筑工程监理概论试卷(附答案)

XXX职业学院20XX——20XX学年第一学期期末考试XX系20XX级XXX专业建设工程监理概论试卷考试形式:开卷答题时间:90 分钟总分题号一二三核分人题分40 40 20复查人得分说明:1.本试卷分第Ⅰ卷(客观题)和第Ⅱ卷(主观题)两部分。

2.考生务必用黑(蓝)色墨水签字笔工整、完整填写试卷密封栏内专业、班级、姓名、准考证号。

第Ⅰ卷(共40分)一、单项选择题(共40小题,每小题1分,共40分)。

1. 《建设工程质量管理条例》规定,实行监理的建设工程,建设单位应当委托具有()的工程监理单位进行监理。

A.较高管理能力B.相应管理条件C.整体实力雄厚D.相应资质等级2. 风险识别的原则之一是“由粗及细,由细及粗”,其中“由粗及细”的作用在于()。

A.得到工程初始风险清单B.确定风险评价和风险对策决策的主要对象C.严格界定风险内涵D.寻找风险因素之间的相关性3. 建设工程监理组织协调方法中,最具有合同效力的是()。

A. 访问协调法B. 书面协调法C. 情况介绍法D. 交谈协调法4. 在按成本加酬金确定合同价时,最不利于降低成本的是()。

A.成本加固定百分比酬金B.成本加固定金额酬金C.成本加奖罚金D.成本加固定利润5. 某监理单位承担了某项目土建工程的施工监理任务,已知该项目相关资料如下表所示,该监理单位配备监理人员时所依据的工程建设强度应为()万元/月。

A. 750B. 600C. 500D. 4006. 我国合同法规定要约生效的原则是( )时。

A.发出要约B.要约到达对方C.对方了解要约内容D.对方作出承诺7. 网络计划工期优化的目的是为了缩短()。

A.计划工期B.计算工期C.要求工期D.合同工期8. 工程建设监理的( )是监理单位。

A、行为主体B、行为客体C、对象D、责任主体9.我国已加入WTO,要实现国际接轨,加入国际经济的大环境中去,企业就必须按ISO9000族的要求建立和健全质量体系,ISO9000系列标准是国际标准化组织于()正式发布的。

工程监理概论 期末试卷A参考答案

工程监理概论 期末试卷A参考答案

《工程建设监理》(A卷)参考答案:一、名词解释(每题3分,共12分)1 .监理大纲:监理工作大纲的总称,有时称为监理方案,是监理投标文件的重要组成部分,是监理企业为承揽监理业务而编写的方案性文件。

2 .限额设计:就是按照批准的投资估算控制初步设计及其概算,按照批准的初步设计概算控制施工图设计及预算。

3 .监理实施细则:是根据监理规划由专业监理工程师编制,经总监理工程师批准,针对工程项目中某一专业或某一方面监理工作的指导监理工作的操作性文件。

二、单选题(每题1分,共10分)1~5DBABC6~10ABCBD三、多选题(每题2分,共20分)1.ACE2.BDE3.BD4.ACD5.BCE6. CDE7.ABCD8.ABC9.ABCE10.ABCD四、简答题(每题3分,共18分)1 .什么是建设工程监理?它的内涵是什么?建设工程监理是指针对建设工程项目,社会化、专业化的建设工程监理单位接收项目法人的委托和授权,根据国家批准的工程建设文件、有关工程建设的法律、法规和工程建设委托监理合同以及其他工程建设合同所进行的旨在实现项目投资目的的微观监督管理活动。

其内涵是:(1)建设工程监理是针对工程建设项目所进行的监督管理活动。

(2)建设工程监理的行为主体是监理单位。

(3)建设工程监理的实施需要建设单位的委托和授权。

(4)建设工程监理是有明确依据的工程建设行为。

(5)建设工程监理在现阶段主要发生在实施阶段。

(6)建设工程监理是微观性质的监督管理活动。

2 .简述监理信息的作用。

(1)监理工程师进行目标控制的基础。

(2)监理工程师进行科学决策的依据。

(3)监理工程师进行组织协调的纽带。

3 .安全生产的含义:安全生产时指在生产过程中保障人人身安全和设备安全。

有两方面的含义:一是在生产过程中保护职工的安全和健康,防止工伤事故和职业病危害;二是在生产过程中防止其他各类事故的发生,确保生产设备的连续、稳定、安全运转,保护国家财产不受损失。

2024年度最新国开《建设监理》期末考试题库(含答案)

2024年度最新国开《建设监理》期末考试题库(含答案)

2024年度最新国开《建设监理》期末考试题库(含答案)学校:________班级:________姓名:________考号:________一、单选题(25题)1.下列关于工期相关说法有误的一项是()A.工期泛指完成一项任务所需要的时间B.计算工期是根据网络计划时间参数计算而得到的工期C.要求工期是任务委托人所要求的工期D.实际工期是在要求工期和计算工期的基础上综合考虑需要与可能而确定的工期2.分管部分工程(如道路、桥梁等)和从事专项业务(如试验、测量和合同管理)的监理工程师指的是()A.总监理工程师代表B.总监理工程师C.专业监理工程师D.监理员3.建设工程可行性研究的核心是()A.项目的经济评价B.项目的规模评价C.项目的质量评价D.项目的地点评价4.合同依法成立后,在尚未履行或尚未完全履行的情况下,提前终止合同的效力,此种情况称为()A.合同解除B.合同变更C.合同签订D.合同履行5.合同的内容是指()A.合同签约双方的当事人B.合同当事人的权利义务共同指向的对象C.合同当事人之间的具体权利和义务D.基于出生而成为民事法律关系主体有生命的人6.工程项目的监理实践中的总负责人是()A.总监理工程师B.总监理工程师代表C.专业监理工程师D.监理员7.解决建筑合同纠纷的方式有协商、调解、仲裁和诉讼等方式,其中在第三者的参与下,以事实、合同条款和法律为依据,通过对当事人的说服,使合同双方自愿地、合理地达成解决协议的方式称为()A.协商解决B.调解解决C.仲裁解决D.诉讼解决8.对于一个工程项目的网络计划来说,如果以其中各项工作的最早开始时间安排进度而绘制S曲线,称为()A.MS曲线B.LS曲线C.ES曲线D.WS曲线9.网络优化中的工期优化是指()A.压缩计算工期,以达到要求的工期目标,或在一定约束条件下使工期最短的过程B.寻求最低成本的最短工期安排,或按要求工期寻求最低成本的计划安排过程C.通过改变工作的开始时间,使资源按时间的分布符合优化目标D.利用自由时差调整计划安排,以满足资源限制条件,并使工期拖延最少过程10.项目监理机构监理人员对施工现场进行定期或不定期的检查活动称为()A.平行检查B.旁站C.巡视D.见证取样11.最常用的调整施工进度的方法有()A.压缩关键工作的持续时间或改变某些工作之间的逻辑关系B.降低费用支出或降低工程质量C.压缩非关键工作的持续时间或减小工程规模D.缩减工程规模或降低工程投入费用12.下列关于建设工程监理的招标方式说法有误的一项是()A.建设工程监理招标可分为公开招标和邀请招标两种方式B.公开招标属于非限制性竞争招标C.相比公开招标,邀请招标的准备招标、资格预审和评标的工作量大D.邀请招标属于有限竞争性招标,也称为选择性招标13.不具备监理工程师资格的其他监理人员称为()A.总监代表B.监理员C.总监D.施工员14.下列关于信息的概念和特征相关说法有误的一项是()A.信息是以数据形式表达的客观事实,是一种已被加工或处理成特定形式的数据B.数据是信息的表现形式,是人们用来反映客观世界而记录下来的可鉴别的符号C.数据是信息的载体,任何数据都是信息D.信息能够提髙人们对事物认识的深刻程度15.当合同纠纷通过协商、调解不能解决或不愿以协商和调解的方法解决时,可以由仲裁机构居中依法作出裁决,此种方式称为()A.仲裁B.私了C.诉讼D.和解16.对原始信息去粗取精、去伪存真的加工过程称为()A.信息传递B.信息收集C.信息储存D.信息处理17.建筑工程中的“交钥匙合同”指的是()A.总包合同B.设计合同C.施工合同D.设计—材料供应合同18.建设行政主管部门、建筑安全监督管理机构、建筑施工企业及相关单位对建筑安全生产过程中的安全工作,进行计划、组织、指挥、控制、监督、调节和改进等一系列致力于满足生产安全的管理活动称为()A.建筑工程安全生产管理B.安全生产事故处理C.安全生产D.安全监理19.建设项目做出投资决策后,控制项目投资的关键就在于()A.勘察B.设计C.装修D.施工20.建设项目的投资控制贯穿于项目建设的全过程,但重点应放在()A.施工和竣工阶段B.决策和设计阶段C.可行性研究和勘察极端D.项目装修和试运行阶段21.组织投标人进行现场踏勘的目的在于()A.有助于编写招标文件B.确保投标人满足招标项目的资格条件C.了解工程场地和周围环境情况,以获取投标人认为有必要的信息D.保证潜在投标人能够公平地获取投标竞争的机会22.合同当事人在签订合同之后,在没有履行或没有完全履行前,经双方协商一致,对合同的内容进行修订和调整所达成的协议,此种情况称为()A.合同撤销B.合同变更C.合同签订D.合同履行23.要做好施工阶段的投资控制,仅从工程款支付上进行控制是不够的,还应从组织、经济、技术、合同等多方面共同采取措施来进行投资的控制,下列措施属于合同措施的是()A.在项目管理班子中落实投资控制的人员、任务分工和职能分工B.编制资金使用计划,确定、分解投资控制目标C.对设计变更进行技术经济比较,严格控制设计变更D.参与合同修改、补充工作,着重考虑它对投资控制的影响24.为建设项目购置或自制的达到固定资产标准的设备、工具、器具的费用指的是()A.企业管理费B.材料费C.设备购置费D.规费25.关于见证点、停止点描述不正确的一项是()A.见证点和停止点都是质量控制点B.见证点的重要性高于停止点C.一旦发生质量事故则难以挽救的施工对象,应设置停止点D.停止点也可称为待检点二、多选题(10题)26.在工程计量中,监理工程师应遵守的原则包括()A.计量的项目必须是合同中规定的项目B.计量项目应确属完工或正在施工项目的已完成部分C.计量项目的质量应达到合同规定的技术标准D.计量项目的申报资料和验收手续齐全E.计量结果必须得到监理工程师和承包商双方的确认27.在工程项目的监理实践中,把监理人员分为()A.总监理工程师B.总监理工程师代表C.专业监理工程师D.监理员E.监理员助理28.编制施工总进度计划的依据包括()。

建设工程监理工程师《监理概论》考试题库及答案解析

建设工程监理工程师《监理概论》考试题库及答案解析

建设工程监理工程师《监理概论》考试题及答案解析A卷单选题1根据《标准监理招标文件》,工程监理单位应在收到工程设计文件后编制监理规划,并在( )报委托人。

A.第一次工地会议7天前B.第一次工地会议14天前C.收到开始监理通知7天后D.收到开始监理通知14天前【答案】A【解析】收到工程设计文件后编制监理规划,并在第一次工地会议7天前报委托人。

参见教材P87。

2.根据《标准监理招标文件》,关于监理合同中按天计算期限的说法,正确的是( )。

A.除特别指明外,“天”是指日历天B.期限计算时应扣除法定公休日C.期限自指令、通知等发出当日开始计算D.期限最后一天的截止时间为18:00【答案】A【解析】根据《标准监理招标文件》第四章合同条款及格式第1.1.4.6条,天:除特别指明外,指日历天。

合同中按天一天的截止时间为当天24:00。

参见《建设工程监理相关法规文件汇编》教材P224。

3.根据《招标投标法实施条例》,依法招标的项目可以不招标的情形是( )。

A.技术复杂,只有少量潜在投标人可供选择的B.受自然环境限制,只有少量潜在投标人可供选择的c.采购人依法能够自行建设的D.招标费用占项目合同金额的比例过大的【答案】C【解析】可以不招标的项目,除《招标投标法》规定的可以不进行招标的特殊情况外,有下列情形之一的,可以不进行招标:(1)需要采用不可替代的专利或者专有技术;(2)采购人依法能够自行建设、生产或者提供;(3)已通过招标方式选定的特许经营项目投资人依法能够自行建设、生产或者提供;(4)需要向原中标人采购工程、货物或者服务,否则将影响施工或者功能配套要求;(5)国家规定的其他特殊情形。

选项ABD属于可以邀请招标的项目。

参见教材P 48。

4.根据《建设工程安全生产管理条例》,工程监理单位未对施工组织设计中的安全技术措施或者专项施工方案进行审查或逾期未改正的将被处以()元罚款。

A.10万元以上20万元以下B.10万元以上30万元以下C.20万元以上50万元以下D.30万元以上50万元以下【答案】B【解析】《建设工程安全生产管理条例》第五十七条规定:工程监理单位有下列行为之一的,责令限期改正;逾期未改正的,责令停业整顿,并处10万元以上30万元以下的罚款;情节严重的,降低资质等级,直至吊销资质证书;造成重大安全事故,构成犯罪的,对直接责任人员,依照刑法有关规定追究刑事责任;造成损失的,依法承担赔偿责任:(1)未对施工组织设计中的安全技术措施或者专项施工方案进行审查的;(2)发现安全事故隐患未及时要求施工单位整改或者暂时停止施工的;(3)施工单位拒不整改或者不停止施工,未及时向有关主管部门报告的;(4)未依照法律、法规和工程建设强制性标准实施监理的。

建设工程监理概论-A-11-1期末考试试卷__答案

建设工程监理概论-A-11-1期末考试试卷__答案

建设工程监理概论-A-11-1期末考试试卷__答案------------------------------------------作者------------------------------------------日期《建设工程监理概论》试卷A(考试时间:90分钟;考试形式:闭卷)(注意:请将答案填写在答题专用纸上,并注明题号。

答案填写在试卷和草稿纸上无效)答案: 、✌☜ 、✌☜ 、✌ 、✌ 、✌∙二、多项选择题(本大题共 小题,每小题 分,共 分)在每小题列出的五个备选项中有两个至五个是符合题目要求的,请将其代码填写在题后的括号内。

错选、多选、少选或未选均无分。

.在委托监理的工程项目中,监理单位一般不具有☎ ✌☜ ✆的权利。

✌.随意调换项目总监理工程师 .确定工程项目规模.下达总监理工程师指令 .建议撤消不合格项目经理 ☜.选定设汁标准.工程项目系统内部需求关系的协调,关键是抓☎✌☜ ✆。

.资源平衡的计划环节 .专业工种配合的调度环节☜.工程进展的计划环节.☞✋✋土木工程施工合同条件规定,☎✌ ✆的关系不是合同法律关系。

✌.业主和指定分包商 .业主和工程师.业主和分包商 .承包商和指定分包商☜.业主与承包商.在提出施工进度调整措施时,主要考虑的因素有☎✌ ✆。

✌.后续施工活动合同工期要求 .对材料物质供应的影响.劳动力供应情况 .对投资分配的影响 ☜.不可预见事件 ☞.项目参加者的错误.工程承包单位资质是综合考核了企业的☎✌ ✆等情况后确定的。

✌.建设业绩 .技术水平.人员素质和管理水平 .资金☜.质量体系认证情况三、名词解释☎本大题共 小题,每小题 分,共 分✆平行承发包模式:四、简答题☎本大题共 小题,每小题 分,共 分✆ 项目总承包模式的优缺点? 建设工程监理实施的原则是什么? 对质量缺陷和一般质量事故,监理工程师应当按什么原则处理? 简述保修期监理工作的重点。

2024年最新国开《建设监理》期末题库及答案

2024年最新国开《建设监理》期末题库及答案

2024年最新国开《建设监理》期末题库及答案学校:________班级:________姓名:________考号:________一、单选题(25题)1.工程建设企业资质证书的有效期为()A.1年B.2年C.3年D.5年2.在网络图中,对于某工作而言,紧排在该工作之前的工作称之为该工作的()A.平行工作B.紧后工作C.紧前工作D.垂直工作3.项目质量的施工环境因素较多,主要有()A.技术环境、施工管理环境和自然环境B.技术环境、人文环境和自然环境C.技术环境、施工管理环境和人文环境D.人文环境、施工管理环境和自然环境4.经监理单位法定代表人同意,由总监理工程师书面授权,代表总监理工程师行使其部分职责和权力的项目监理机构中的监理工程师指的是()A.总监理工程师代表B.总监理工程师C.专业监理工程师D.监理员5.单代号网络中箭线表示()A.工作B.费用C.工作开始时间D.工作之间连接6.建设工程监理任务的委托方是()A.工程项目建设B.业主C.施工企业D.勘察单位7.对原始信息去粗取精、去伪存真的加工过程称为()A.信息传递B.信息收集C.信息储存D.信息处理8.双代号网络图中节点表示()A.工作的开始和结束以及工作之间的连接状态B.费用C.工作开始时间D.工作结束时间9.见证点又称为()A.停止点B.截留点C.待检点D.免检点10.用来反映项目偿付流动负债能力的指标是()A.投资利润率B.流动比率C.资产负债率D.速动比率11.项目业主与监理方的关系是()A.监督与被监督B.委托与被委托C.行政隶属D.没有任何关系12.建设项目做出投资决策后,控制项目投资的关键就在于()A.勘察B.设计C.装修D.施工13.可行性研究的根本目的就是()A.确定投资计划值曲线B.为了避免投资决策上的失误,减少项目投资的风险,力争迖到最好的经济效果C.进行投资偏差分析D.在质量第一的前提下,保证工程顺利按期交付14.《土木工程施工合同条件》要求监理工程师不偏不倚地处理施工合同中的有关问题,因此建设工程监理的性质具有()A.服务性B.公平性C.独立性D.科学性15.建筑工程中的“交钥匙合同”指的是()A.总包合同B.设计合同C.施工合同D.设计—材料供应合同16.在投资控制中,把投资的实际值与计划值的差异叫做()A.投资偏差B.计价偏差C.设计偏差D.计量偏差17.在安全生产措施控制失效情况下,为避免或减少可能引发的伤害或其他影响而采取的补救措施和抢救行为,称为()A.应急救援B.安全生产事故处理C.安全生产D.安全监理18.根据工程质量形成的时间阶段,施工阶段的质量控制可分为质量的事前控制、事中控制和事后控制,审查施工单位提交的施工组织设计或施工方案应属于()A.事前控制B.事中控制C.事后控制D.不能确定19.设计交底完成的时间应为()A.工程开工后B.工程竣工前C.工程竣工后D.工程施工前20.要做好施工阶段的投资控制,仅从工程款支付上进行控制是不够的,还应从组织、经济、技术、合同等多方面共同采取措施来进行投资的控制,下列措施属于技术措施的是()A.在项目管理班子中落实投资控制的人员、任务分工和职能分工B.编制资金使用计划,确定、分解投资控制目标C.对设计变更进行技术经济比较,严格控制设计变更D.参与合同修改、补充工作,着重考虑它对投资控制的影响21.要做好施工阶段的投资控制,仅从工程款支付上进行控制是不够的,还应从组织、经济、技术、合同等多方面共同采取措施来进行投资的控制,下列措施属于组织措施的是()A.在项目管理班子中落实投资控制的人员、任务分工和职能分工B.编制资金使用计划,确定、分解投资控制目标C.对设计变更进行技术经济比较,严格控制设计变更D.参与合同修改、补充工作,着重考虑它对投资控制的影响22.监理实施细则的作用是()A.审核监理范围、工作内容及监理目标B.编制投标文件C.具体指导监理业务的实施D.指导监理单位内部的财务工作开展23.设计交底程序的第一步应为()A.撰写出会议纪要B.研究和商讨,拟定出解决的方法C.施工单位提出图纸中存在的问题和疑点,以及需要解决的技术难题D.设计单位介绍设计意图、结构特点、施工及工艺要求、技术措施及关键问题24.一般把建筑安装工程费,设备工器具费用,预备费中的基本预备费和其他费用(不含建设期投资贷款利息)之和,称为()A.风险投资B.静态投资C.投资控制D.动态投资25.下列行为与监理工程师的职业道德相违背的是()A.不在施工、材料和设备的生产供应等单位兼职B.不以个人名义承揽监理业务C.坚持独立自主的开展工作D.同时在两个监理单位注册和从事监理活动二、多选题(10题)26.工程计量的依据包括()A.质量合格证书B.工程量清单C.技术规范的计量支付条款D.监理合同E.设计图纸27.信息管理的环节主要有()A.信息收集B.信息加工整理C.信息传递D.信息储存E.信息使用28.建设工程施工进度控制工作从审核承包单位提交的施工进度计划开始,直至建设工程保修期满为止,其工作内容主要包括()A.编制施工进度控制工作细则B.编制或审核施工进度计划C.下达工程开工令D.协助承包单位实施进度计划E.监督施工进度计划的实施29.建设工程动态体系的PDCA动态控制的步骤包括()A.计划B.执行C.检查D.纠偏E.编制30.监理规划审核的内容主要包括()A.监理范围、工作内容及监理目标B.项目监理机构C.工作计划D.工程质量、造价、进度控制方法E.监理工作制度31.建设工程的三大控制目标为()A.规模B.投资C.质量D.进度E.美观32.在工程项目的监理实践中,把监理人员分为()A.总监理工程师B.总监理工程师代表C.专业监理工程师D.监理员E.监理员助理33.导致投资偏差的原因可能有()A.物价上涨B.设计原因C.业主原因D.法律法规更改E.施工原因34.狭义的工程险主要指的是()A.建筑工程一切险B.安装工程一切险C.机器损坏险D.机动车辆险E.人身意外伤害险35.下列索赔,监理工程师可直接审批的有()A.造成索赔事件的原因比较简单B.事件无连续性影响,即具有独立性C.影响时间短D.范围较小或索赔量较小E.较复杂的索赔事件三、简答题(2题)36.对某项工程的施工,业主通过公开招标方式选定了承包商。

《建设工程监理概论》复习试题和部分答案

《建设工程监理概论》复习试题和部分答案

《建设工程监理概论》复习题一、单项选择题A部分1.工程建设监理的( )是监理单位。

A.行为主体 B.行为客体 C.对象 D.责任主体2.设计文件是( )的依据。

A.施工监理 B.组织施工 C.施工索赔 D.招标投标3.建设工程的决定性环节是( )。

A.施工质量 B.监理质量 C.实体质量 D.设计质量4.工程建设监理是监理单位受项目法人的委托,( )。

A.代表项目法人对工程项目实施的监督管理B.对工程建设实施的监督管理C.对工程项目进行约束和协调D.对工程项目进行“三控制、两管理、一协调”5. 我国工程建设监理单位实行资质()制度。

A.审查B.审批C.核查D.注册6.项目法人一般通过( )方式择优选定监理单位。

A.直接委托 B.公开招标 C.邀请招标 D.招标投标7.监理费从( )中单独列支。

A.工程投资估算 B.工程概(预)算 C.工程清算 D.工程决算8.监理单位应当按照核准的( )承接工程建设监理业务。

A.营业范围 B.资质等级 C.经营范围 D.业务范围9.组织内部形成的较为( )的相互关系和联系方式,称为组织结构。

A.连续 B.一致 C.固定 D.稳定10.按职能分解的监理组织形式一般适合于( )。

A.中、小型建设项目 B.大、中型建设项目C.小型建设项目 D.大型建设项目11.( )监理组织适用于监理项目能划分为若干个相对独立子项的大、中型建设项目。

A.直线制 B.职能制 C.直线职能制 D.矩阵制12.项目监理组织也像其他组织一样,由( )因素构成,各因素之间密切联系,形成一个整体。

A.决策层、执行层、操作层 B.管理部门、层次、跨度和职能C.职位、职权、职责 D.直线部门、职能部门、参谋部门13.()就是预先分析目标偏离的可能性,并拟定和采取各项预防性措施,以使计划目标得以实现。

A.全面控制B.主动控制C.被动控制D.反馈控制14.( )是一种面对未来的控制。

A.全面控制 B.主动控制 C.被动控制 D.反馈控制15.( )阶段投资控制的主要任务是通过工程付款控制、新增工程费控制、预防并处理好费用索赔等,努力实现实际费用不超过计划投资。

《建设工程监理》期末复习题及答案

《建设工程监理》期末复习题及答案

《建设工程监理》期末复习题及答案1、某工程由于安装的生产设备存在质量缺陷,导致其中某分部工程质量不合格,施工单位在更换了该生产设备后,该分部工程应()A 按验收程序,重新组织检查验收B 经有资质的检测单位检测鉴定后,予以验收C 征得建设单位同意后,可予以验收D 按技术处理方案和协商文件,进行验收2、建设工程施工质量验收时,对涉及结构安全和使用工程的重要分部工程、专业工程,应当进行()A 功能性全数检测B 适用性全数检测C 功能性抽样检测D 适用性抽样检测3、工程项目分部工程质量验收合格的基本条件是()A 所含分项工程验收合格B质量控制资料完整C 观感质量验收应符合要求D 主控项目质量检验合格E 涉及安全、节能、环保、和使用功能的分部检验结果符合规定4、建筑工程施工质量验收中,检验批质量验收的内容包括()A 质量资料B 允许偏差项目C 主控项目D 观感质量E 一般项目5、建设单位应在()个工作日前,将验收时间、地点、验收组名单书面通知该项目的工程质量监督机构A 7B 3C 14D 156、某工程进行检验批验收时,发现某框架梁截面尺寸与原设计图纸不符,但经原设计单位核算,仍能满足结构安全性及使用性要求,则该检验批()A 应重新施工B 应经施工单位和业主协商确定是否予以验收,其经济责任由业主方承担C 可直接予以验收D 必须进行加固处理后重新组织验收7、对某办公大楼二层一施工段内的框架柱钢筋制作的质量,应按一个()进行验收A 单位工程B 分部工程C 分项工程D 检验批8、根据《建筑工程施工质量验收统一标准》(GB50300-2013),分项工程的质量验收应由()组织进行A 项目经理B 专业监理工程师C 总监理工程师D 建设单位项目负责人9、如工程质量不符合要求,经过加固处理后外形尺寸改变,但能满足安全使用要求,其处理方法是()A 按技术处理方案和协商文件进行验收B 虽有质量缺陷,应予以验收C 仍按验收不合格处理D 先返工处理,重新进行验收10、施工单位向建设单位申请工程验收的条件包括()A 完成设计和合同约定的各项内容B 有完整的技术档案和施工管理资料C 有施工单位签署的工程保修书D 有工程质量监督机构的审核意见E 有勘察、设计、施工、监理等单位分别签署的质量合格文件11、根据《建筑工程施工质量验收统一标准》(GB50300-2013),关于检验批质量验收合格的说法,正确的是()A 可由监理员组织验收B 应具有完整的施工操作依据、质量验收记录C 主控项目不需要全部检验合格D 一般项目的检查具有否决权12、下列施工检验批验收的做法中,正确的是()A 存在一般缺陷的检验批应推到重做B 某些指标不能满足要求时,可予以验收C 严重缺陷经加固处理后能满足安全使用要求,可按技术处理方案进行验收D 经加固处理后仍不能满足安全使用要求的分部工程可缺项验收13、根据建设工程竣工验收备案制度,备案文件资料包括()A 工程竣工验收报告B 规划部门出具的认可文件C 工程竣工预验收申请报告D 环保部门出具的准许使用文件E 公安消防部门出具的准许使用文件14、关于建设工程竣工验收备案的说法,正确的是()A 建设单位应在建设工程竣工验收合格之日起30日内,向工程所在地的县级以上地方人民政府建设主管单位备案B 建设单位办理竣工验收备案时,应提交由监理单位编制的工程竣工验收报告C 建设单位办理竣工验收备案时,应提交由施工单位签署的工程质量保修书D 建设单位办理竣工验收备案时,对住宅工程提交《住宅工程质量分户验收表》15、关于竣工质量验收程序和组织的说法,正确的是()A 单位工程完工后,总监理工程师应组织各专业监理工程师对工程质量进行竣工预验收B 单位工程的分包工程完工后,总包单位应组织进行自检,并按规定的程序进行验收C 工程竣工质量验收应由建设单位委托监理单位负责组织实施D 工程竣工报告应由监理单位提交并须经总监理工程师签署意见16、关于施工项目分部工程质量验收的说法,正确的是()A 分部工程应由总监理工程师、施工单位项目负责人和项目技术负责人等进行验收B 勘察、设计单位项目负责人和施工单位技术、质量部门负责人英参加地基与基础分部工程验收C 分部工程验收需对基础、主体结构、设备安装分部工程进行见证取样试验或抽样检测D 设计单位项目负责人、施工单位技术、质量部门负责人应参加设备安装分部的工程验收E 分部工程验收需要对观感质量进行验收,并综合给出质量评价单选;1、以事实为依据,以法律和有关合同为准绳,在维护建设单位的合法权益时,不损害承建单位的合法权益,体现了建设工程监理的()性质。

建设工程监理概论期末考试试卷A卷及答案

建设工程监理概论期末考试试卷A卷及答案

2022学年第二学期期末考试试卷A卷参考班级建筑151 参考科目建筑工程监理概论班级姓名学号得分一、单项选择题(在每小题列出的备选项中有一个或多个是符合题目要求的,请将最符合题意的代码填写在题后的括号内,每题2分,共40分)1.依据《建设工程监理范围和规模标准规定》,下列工程项目必须实行监理的是(C)。

A.总投资额为2亿元的电视机厂改建项目B.建筑面积4万平方米的住宅建设项目C.总投资额为30万美元的联合国粮农组织的援助项目D.总投资额为2000万元的科技项目2.实施建设工程监理的基本目的是(D)。

A.对建设工程的实施进行规划、控制、协调B.控制建设工程的投资、进度和质量C.保证在计划的目标内将建设工程建成投入使用D.协助建设单位在计划的目标内将建设工程建成投入使用3.工程监理企业应当拥有足够数量的、管理经验丰富和应变能力较强的监理工程师骨干队伍,这是建设工程监理(B)的表现。

A.服务性B.科学性C.独立性D.公正性4.实施建设工程监理(C)。

A.有利于避免发生承建单位的不当建设行为,但不能避免发生建设单位的不当建设行为B.有利于避免发生建设单位的不当建设行为,但不能避免发生承建单位的不当建设行为C.既有利于避免发生承建单位的不当建设行为,又有利于避免发生建设单位的不当建设行为D.既不能避免发生承建单位的不当建设行为,又不能避免发生建设单位的不当建设行为5.我国建设工程监理制中,吸收了FIDIC合同条件的有关内容,对工程监理企业和监理工程师提出了(C)的要求。

A.维护施工单位利益B.代表政府监理C.独立、公正?D.承担法律责任6.国务院建设主管部门以部长令形式发布的规范性文件属于(D)。

A.法律B.行政法规C.国家标准D.部门规章7.在工程建设程序中,建设单位进行工具、器具、备品、备件等的制造或订货是(C)阶段的工作。

A.建设准备B.施工安装C.生产准备D.竣工验收8.下列关于建设程序与建设工程监理关系的表述中,正确的是(B)。

建设监理期末考试题及答案

建设监理期末考试题及答案

建设监理期末考试题及答案一、选择题(每题2分,共20分)1. 建设监理的主要任务是()。

A. 施工质量监督B. 施工进度控制C. 施工成本控制D. 施工安全管理答案:D2. 监理工程师在施工过程中应()。

A. 只负责质量监督B. 只负责进度控制C. 全面负责施工管理D. 只负责成本控制答案:C3. 以下哪项不是建设监理的范围()。

A. 施工图纸审核B. 施工合同管理C. 施工材料采购D. 施工安全监督答案:C4. 建设监理的基本原则是()。

A. 公正、公平、公开B. 只考虑业主利益C. 只考虑施工方利益D. 只考虑监理方利益答案:A5. 建设监理的主要职责不包括()。

A. 审核施工方案B. 监督施工质量C. 负责施工材料采购D. 审核施工进度答案:C二、判断题(每题1分,共10分)1. 建设监理可以由业主自行承担。

()答案:×2. 监理工程师必须持有相应的资格证书。

()答案:√3. 监理工程师不得参与施工单位的任何经济活动。

()答案:√4. 建设监理可以代替施工单位进行施工。

()答案:×5. 监理工程师有权对施工单位的违规行为进行处罚。

()答案:√三、简答题(每题10分,共30分)1. 简述建设监理的职责。

答案:建设监理的职责主要包括施工图纸审核、施工方案审批、施工进度监督、施工质量监督、施工安全管理、施工合同管理、施工成本控制等。

2. 建设监理在施工过程中应遵循哪些原则?答案:建设监理在施工过程中应遵循公正、公平、公开的原则,确保施工过程的透明性和合法性。

3. 建设监理在施工安全管理中扮演什么角色?答案:建设监理在施工安全管理中扮演监督和指导的角色,确保施工过程中各项安全措施得到有效执行,防止安全事故的发生。

四、案例分析题(每题15分,共30分)1. 某施工现场发生坍塌事故,监理工程师未及时发现安全隐患,导致事故的发生。

请问监理工程师在此事故中应承担哪些责任?答案:监理工程师在此事故中应承担监督不力的责任,未能及时发现并指出施工现场的安全隐患,未能有效预防和控制安全事故的发生。

国开电大工程建设监理概论(西安)期末考试参考答案

国开电大工程建设监理概论(西安)期末考试参考答案

题目1.在工程施工中,经工程师认可合格已经覆盖的工程,工程师重新检验不合格,由此发生的费用应当由( )承担。

A. 监理单位
B. 发包人
C. 承包人
D. 工程师
【答案】:承包人
题目2.下列关于建设工程监理工作与建设行政主管部门监督管理工作的表述中,正确的是()。

A. 建设工程监理工作与建设行政主管部门的监督管理工作都不具有强制性
B. 建设工程监理工作与建设行政主管部门的监督管理工作都具有委托性
C. 建设工程监理工作具有强制性,建设行政主管部门的监督管理工作具有委托性
D. 建设工程监理工作具有委托性,建设行政主管部门的监督管理工作具有强制性
【答案】:建设工程监理工作具有委托性,建设行政主管部门的监督管理工作具有强制性
题目3.科学的建设工程管理体制,要求监理活动具有一定的()
A. 科学性
B. 独立性
C. 公正性
D. 服务性
【答案】:独立性
题目4.工程承包单位不能开展监理业务活动的主要原因是它不具有()。

A. 服务性
B. 公正性
C. 专业化
D. 社会化
【答案】:公正性。

建设工程监理概论-A-11-1期末考试试卷__答案

建设工程监理概论-A-11-1期末考试试卷__答案

建设工程监理概论-A-11-1期末考试试卷__答案第一篇:建设工程监理概论-A-11-1期末考试试卷__答案《建设工程监理概论》要求的,请将其代码填写在题后的括号内。

错选、多选或未选均无分。

1.在监理目标控制系统中,贯穿于项目实施全过程的子系统是( C )。

A.程序子系统C.信息子系统B.措施子系统 D.组织子系统一、单项选择题(本大题共15小题,每小题2分,共30分)在每小题列出的四个备选项中只有一个是符合题目2.《建筑法》规定,两个以上不同资质等级的单位实行联合共同承包的应当按照资质( B )的单位的业务许可范围承揽工程。

A.高B.低 D.无相关规定 C.不同,区别各个承包3.依《招投标法》规定,依法必须进行招标的项目,自招标文件开始发出之日起至投标人提交投标文件截止之日起,最短不得少于( B )日。

A.15 C.30B.20 D.25 4.监理实施过程中,如果因监理单位过失而造成了经济损失,监理单位赔偿损失的累汁金额应( D )。

A.是直接经济损失额 B.最多为直接经济损失额 C.不超过监理酬金总额 D.不超过监理酬金总额(除去税金) 5.监理单位自备设施经济补偿的计算方法为( C )。

A.设施折旧额+管理费=补偿额B.设施折旧额-残值+管理费=补偿额C.设施在工程中使用时间占折旧年限比率×设施原值+管理费=补偿额 D.设施原值×年折旧率+管理费=补偿额6.项目法人一般通过( D )方式择优选定监理单位。

A.直接委托B.公开招标 C.邀请招标 D.招标投标7.监理费从( B )中列支,并核减建设单位管理费。

A.工程投资估算B.工程概算C .工程预算D.工程决算8.工程项目建设监理实行( D )负责制。

A.项目法人B .项目经理 C .监理单位 D.总监理工程师 9.监理单位实行( D )制度。

A.审批 B.报批第1页共5页C.资质管理 D.资质审批10.监理单位应当按照核准的( D )承接工程建设监理业务。

《建设工程监理》期末考试试卷A卷及答案

《建设工程监理》期末考试试卷A卷及答案

《建设工程监理》期末考试试卷A卷及答案《建设工程监理期末考试试卷》试卷A一、单项选择题(本大题共20小题,每小题1分,共20分)在每小题列出的四个备选项中仅有一个是符合题目要求的,请将其代码填写在题后的括号内。

1.工程承包单位不能开展监理业务活动的主要原因是它不具有()。

A.服务性B.公正性C.专业化D.社会化2.所谓建设工程监理是指具有相应资质的监理单位,接受()的委托,对工程建设实施的杜会化、专业化监督管理。

A.政府部门B.主管部门C.建设单位D.承包单位3.甲级工程监理企业的资质等级标准要求其企业负责人和技术负责人应当具有()年以上从事建设工程工作的经历。

A.5B.8C.10D.154.监理规划的作用是()。

A.为监理单位取得监理业务B.指导项目监理机构如何做和做什么监理工作C.明确各监理人员的岗位职责具体指导监理实施D.为拟订和签署《扶植工程拜托监理合同》作准备5.命令源唯一的组织结构模式称为()组织结构。

A.直线制B.职能制C.直线职能制D.矩阵制6.主动控制与被动控制的不同之处在于()。

A.控制者不同B.控制对象不同C.控制结果不同D.纠正方式不同7.监理人员应当采用旁站、巡视和平行检验等方式做好()控制环节工作.A.投入B.转换C.反馈D.纠正8.法人是指具有民事权利能力和民事行为能力,依法独立享有民事权利和承担民事义务的()。

A.法人代表人B.百姓C.组织D.董事长9.《合同法》关于合同生效的规定是()。

A.承诺人发出承诺时B.依法成立的合同,自成立时生效C.法律规定必须批准时生效D.法律规定当事人签字和盖章时生效10.《合同法》划定,()合同屑于可变更合同.A.一方以欺诈、胁迫的手段订立合同,损害国家利益的B.以合同方式袒护非法目的的C.因严重误解而订立的D.损害社会公共利益的11.招标人对任何一家投标人在答疑会上提出的问题,应看成如下回答()。

A.只需以书面方式答复提出问题的单元B.只需以口头方式答复提出问题的单元12.工程施工合同文本中,所列施工合同工期是指()A.双方签订合同至工程保修期完成的日期B.工程开工日期至工程保修期截止日期C.施工合同工期不包括乙方索赔的工期D.从开工起到完成施工合同专用条款双方约定的全部内容,工程达到竣工验收标准所经历的日期13.工程承包合同履行中,变更价款的肯定方法是()。

建设工程监理概论期末考试

建设工程监理概论期末考试

选择题:1、工程建设监理实施需要(B)A:上级主管部门批准B:项目法人委托和授权C:建设单位委托和授权D:建设主管部门批准2、我国的监理工程师是指(C)的一类人A:具有中级以上专业技术职称的从事监理工作B:取得监理工程师资格证书C:取得监理工程师岗位证书D:监理单位从事工程技术管理工作3、不同资质等级的监理单位在(D)在方面的资质标准是相同的。

A:监理业绩B:注册资金C:工程技术和管理人员D:单位负责人和技术负责人4、项目法人授予监理单位对工程施工进度有(C)A:审核、签认权B:复核、确认权C:检查、监督权D:批准权5、监理工程在监理过程中因过错曹成重大损失的(A)A:应承担一定的经济责任和法律责任B:应承担一定的经济责任和民事责任C:仅承担相应的经济责任D:仅承担相应的法律责任6、工程建设监理是指(C)A:受业主委托对工程建设项目施工阶段进行的监督和管理活动B:受建设单位委托对工程建设进行的监督和管理活动C:受业主委托对工程建设项目实施阶段进行的监督和管理活动D:受建设单位委托对工程建设项目施工阶段进行的监督和管理活动7、建设单位经营活动的基本准则是(B)A:客观、公正、诚信、科学B:守法、公正、诚信、科学C:客观、公正、信用、科学D:守法、公正、信用、科学8、政府建设主管部门对建设监理单位管理的主要内容是(D)A:制定监理办法B:对监理单位的权益进行管理C:对监理单位的活动进行监督D:对监理单位的资质管理9、工程建设监理合同专用条件(B)A:可以根据工程个性和所处自然、社会环境自有填写B:可以根据工程个性,经监理单位与业主协商一致后填写C:可以根据工程个性和所处自然、社会环境D:可以根据工程所处自然、社会环境自有填写10、工程建设监理委托合同中所说的第三方可以是(D)A:监理单位B:业主C:监理工程师D:设备供应商11、工程建设监理合同履行过程中发生争议时,业主与监理单位优选的解决争议方法是(A)A:协商解决B:交主管部门协商C:提交仲裁机关仲裁D:法律诉讼12:监理单位在协商和写明“监理工程”范围时,一般要与(A)A:工程总包、分包合同所涵盖的工程范围一致B:单项工程相一致C:工程总概算范围相一致D:工程总投资范围一致13、国家规定必须实施监理的工程项目目前尚未包括(B)A:赠款、捐款的工程建设项目B:小型建设项目C:市政、公用工程项目D:政府投资的住宅工程项目14、建设工程师受业主委托对工程进行监理时,对选择建设单位有(B)A:决策权B:建议权C:否决权D:签认权15、《建筑法》规定,两个以上不同资质等级的单位实行联合共同承包的应当按照资质(B)的单位的业务许可范围承揽工程A:高B:低C:不同,区别各个承包D:无相关规定16、依照《招投标法》规定,依法必须进行招标的项目,自招标文件开始发出之日起至招标人提交招标文件截止日起,最短不得少于(B)A:15 B:20 C:30 D:2517、在开展工程监理的过程中,当建设单位与承建单位发生利益冲突时,监理单位应该以事实为依据,以法律和有关合同为准则,在维护建设单位的合法权益的同时,不损害承建单位的合法权益,这表明建设工程监理具有(A)A:公正性B:自主性C:独立性D:公平性18、建设工程监理的作用是(A)A:促使承建单位保证建设工程质量和使用安全B:有利于实现建设工程社会效益最大化C:依靠自律机制规范工程建设与各方的建设行为D:从产品生产者的角度对建设生产过程实施管理19、《建筑法》规定,建设单位应当自领取施工许可证之日起3个月内开工,因故不能按期开工的,应当向发证机关申请延期,切延以(B)为限,每次不超过三个月。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

《建设工程监理概论》
一、单项选择题(本大题共15小题,每小题2分,共30分)在每小题列出的四个备选项中只有一个是符合题目要求的,请将其代码填写在题后的括号内。

错选、多选或未选均无分。

1.在监理目标控制系统中,贯穿于项目实施全过程的子系统是( C )。

A.程序子系统B.措施子系统
C.信息子系统D.组织子系统
2.《建筑法》规定,两个以上不同资质等级的单位实行联合共同承包的应当按照资质
( B )的单位的业务许可范围承揽工程。

A.高B.低
C.不同,区别各个承包D.无相关规定
3.依《招投标法》规定,依法必须进行招标的项目,自招标文件开始发出之日起至投标人提交投标文件截止之日起,最短不得少于( B )日。

A.15 B.20
C.30 D.25
4.监理实施过程中,如果因监理单位过失而造成了经济损失,监理单位赔偿损失的累汁金额应( D )。

A.是直接经济损失额 B.最多为直接经济损失额
C.不超过监理酬金总额D.不超过监理酬金总额(除去税金)
5.监理单位自备设施经济补偿的计算方法为( C )。

A.设施折旧额+管理费=补偿额
B.设施折旧额-残值+管理费=补偿额
C.设施在工程中使用时间占折旧年限比率×设施原值+管理费=补偿额
D.设施原值×年折旧率+管理费=补偿额
6.项目法人一般通过( D)方式择优选定监理单位。

A.直接委托 B.公开招标
C.邀请招标 D.招标投标
7.监理费从( B)中列支,并核减建设单位管理费。

A.工程投资估算 B.工程概算
C .工程预算 D.工程决算
8.工程项目建设监理实行( D)负责制。

A.项目法人 B .项目经理
C .监理单位 D.总监理工程师
9.监理单位实行( D)制度。

A.审批 B.报批
C.资质管理 D.资质审批
10.监理单位应当按照核准的( D)承接工程建设监理业务。

A.营业范围 B.资质等级
C.经营范围 D.业务范围
11.监理单位不得( C)监理业务。

A.分包 B.发包
C .转让D.转移
12 .如果不具有(C),那么建设工程监理企业难以保证公正性,难以顺利进行合同管理,难
以调解业主与承建商之间的权益纠纷。

A .科学性
B .服务性
C .独立性
D .委托性
13 .依据《担保法》规定,担保人必须是第三人的担保方式是(A)。

A .保证
B .质押
C .定金
D .留置
14.承包商计算索赔费用常用的方法是( D )。

A.总费用法B.修正的总费用法
C.单价法D.实际费用法
15.在建设项目投资构成中,单机无负荷试运转费包含在( B )中。

A.联合试运转费B.安装工程费
C.间接费D.预备费
二、多项选择题(本大题共5小题,每小题4分,共20分)在每小题列出的五个备选项中有两个至五个是符合
题目要求的,请将其代码填写在题后的括号内。

错选、多选、少选或未选均无分。

1.在委托监理的工程项目中,监理单位一般不具有( ABCDE )的权利。

A.随意调换项目总监理工程师 B.确定工程项目规模
C.下达总监理工程师指令 D.建议撤消不合格项目经理
E.选定设汁标准
2.工程项目系统内部需求关系的协调,关键是抓( ABCDE )。

A.对人、财、物的调度环节 B.工程进展的瓶颈环节
C.资源平衡的计划环节 D.专业工种配合的调度环节
E.工程进展的计划环节
3.FIDIC土木工程施工合同条件规定,( AC )的关系不是合同法律关系。

A.业主和指定分包商B.业主和工程师
C.业主和分包商D.承包商和指定分包商
E.业主与承包商
4.在提出施工进度调整措施时,主要考虑的因素有( ABCD )。

A.后续施工活动合同工期要求 B.对材料物质供应的影响
C.劳动力供应情况 D.对投资分配的影响
E.不可预见事件F.项目参加者的错误
5.工程承包单位资质是综合考核了企业的( ACD )等情况后确定的。

A.建设业绩B.技术水平
C.人员素质和管理水平D.资金
E.质量体系认证情况
三、名词解释(本大题共2小题,每小题5分,共10分)
1.工程保险:
1.工程保险指通过保险公司以收取保险费的形式收取保险基金,一旦发生自然灾害或者意外事故,造成参加保险者财产损失或者人员伤亡的,用保险金给予补偿的一种制度。

2.平行承发包模式:
2.平行承发包模式:业主将工程项目的设计、施工以及材料设备采购等任务经过分解分别发包给若干个承包商(设计单位、施工单位和材料设备供应单位),并分别与个承包商签订承包合同。

四、简答题(本大题共4小题,每小题5分,共20分)
1.项目总承包模式的优缺点?
优点(1)合同关系简单,组织协调工作量小(2)缩短建设周期(3)有利于投资控制;
缺点(1)招标发包工作难度大(2)业主择优选择承包方范围小(3)质量控制难度大。

2.建设工程监理实施的原则是什么?
1.公正、独立、自主的原则;
2.权责一致的原则;
3.总监理工程师负责制的原则;
4严格监理、热情服务的原则;
5.综合效益的原则。

3. 对质量缺陷和一般质量事故,监理工程师应当按什么原则处理?
1.对施工过程中出现的质量缺陷,专业监理工程师应当及时下达监理工程师通知,要求承包单位进行整改,并检查整改结果。

2.监理人员发现施工存在重大质量隐患,可能造成质量事故或已经造成质量事故,应通过总监理工程师及时下达工程暂停令,并要切承包单位停工整改。

整改完毕并经监理人员复查,符合规定要求后,总监理工程师应及时签署工程复工身报表。

3.对施工中出现的一般质量事故,具体处理方法有令返工、进行修补和不作处理。

4.简述保修期监理工作的重点。

1.对应进行沉降观测的建筑物,应关注其观测效果、观测方法、技术要求一级是否已沉降稳定,如
发生异常情况,应通知设计和质监部门进行分析研究处理。

2.对工程质量问题和质量缺陷进行调查,重点是露地面、墙面、天棚以及门窗工程的调查。

3.调查屋面、浴厕间、外墙面的放水效果。

4.调查给水管及排水管有无渗漏以及卫生节具使用状况。

五、案例分析(本题20分)
某工业厂房工程建设项目于1998年3月12日开工,1998年10月27日竣工并验收合格。

但在2001年2月,该厂房供热系统出现部分管道漏水。

经业主检查发现,原施工单位所用管材与其向监理工程师所报验的不相符。

若全部更换供热管道将损失人民30万元,并将造成该厂部分车间停产损失人民币20万元。

业主就此事件提出以下要求:
1.要求施工单位对厂房供热管道进行全部返工更换,并赔偿该厂停产损失的60%(计人民币12万元);
2.要求监理公司对全部返-ET程免费进行监理,·并对停产损失承担连带赔偿责任,赔偿该厂停产损失的40%(计人民币8万元)。

施工单位的答复是:该厂房供热系统已超过国家规定的保修期,因此不予保修,也不同意返工,更不同意赔偿停产损失。

监理单位的答复是:监理工程师已对施工单位报验的管材进行过检查,符合质量标准,已履行了监理职责。

施工单位擅自更换管材,应由施工单位负责,监理单位不承担任何责任。

[问题]
1.依据现行法律和行政法规,指出业主的要求以及施工单位、监理单位的答复中各有哪些错误,为什么? 2.简述施工单位和监理单位分别应负何种责任,为什么?
问题1答案:
(一)业主要求
1.施工单位“赔偿该厂停产损失的60%(计人民币12万元)”错误,应由施工单位赔偿全部损失(计人民币20万元)。

(2分)
2.监理单位“承担连带赔偿责任”错误,对施工单位责任引起的损失不负连带赔偿责任。

(2分)
3.按监理合同规定,“如果因监理人过失而造成了委托人的经济损失,应当向委托人赔偿。

累计赔偿总额不应超过监理报酬总额(除去税金)。

”[或赔偿金=直接经济损失×监理报酬比率(扣除税金)]。

故按“赔偿该厂停产损失的40%(计人民币8万元)”的计算方法是错误的。

(3分)
(二)施工单位答复
1.“不予保修”错误。

(1分) 因施工单位使用不合格材料造成的工程质量不合格,应负责返工、修理,该工程不受保修期限限制。

(2分)
2.“不予返工”错误。

(1分) 按现行法律规定对不合格工程应负责返工、修理。

(2分)
3.“更不同意支付停产损失”错误。

(1分) 按现行法律,工程质量不合格造成的损失应由责任
方赔偿。

(2分)
(三)监理单位答复
1.“已履行了监理职责”错误。

监理单位在监理过程中失职。

(2分)
2.“不承担任何责任”错误。

应承担相应的监理失职责任。

(2分)
问题2答案:
(一)依据现行法律、法规,施工单位应承担全部责任。

(2分) 因施工单位故意违约,造成工程质量不合格。

(2分)
(二)依据现行法律、法规监理单位应承担失职责任。

(2分) 因监理单位未能及时发现管道施工过程中的质量问题。

(2分) 但监理单位未与施工单位故意串通,也未将不合格材料按照合格材料签字。

(2分)。
